项目类型管理方法大全:管理层项目立项流程优化落地清单

去年我帮一家 1200 人的制造企业做研发管理诊断,信息中心给我看了一份季度立项台账:一个季度批了 63 个项目,其中 41 个被标记为“紧急”,28 个被标记为“战略级”。三个月后复盘,真正按期交付的只有 9 个,而当初被标为“战略级”的 28 个里,有 11 个连需求确认会都没开完。最讽刺的是,审批链条上没有任何一个节点违规,每一份材料都齐全,每一个签字都到位。

这件事让我确认了一个判断:大多数企业的立项流程不是“不够严格”,而是“不够区分”。所有项目走同一条路,结果是真正的战略项目被流程耗死,而真正的小项目被流程养肥。

这篇文章不讲分类学的理论,只讲我在实际项目里验证过的项目类型管理方法和一套可以直接拿去用的立项流程优化落地清单。核心目标只有一个:让不同类型的项目,走不同长度、不同证据要求、不同决策层级的路径。

一、核心结论:项目类型管理的终点是“审批路径分流”

先把结论摆出来。如果你只记住三句话,就记住下面这三句。

1. 类型管理的价值不在“分得清”,而在“分得开”

我见过太多团队把项目类型做成了一张漂亮的分类表:研发类、市场类、基建类、合规类,颜色分明、图标齐全。但点进立项流程,四种类型走的还是同一个审批表单、同一套审批人、同一个 SLA 时限。

这种分类表是装饰品。类型管理的唯一价值,是让不同类型触发不同的流程分支。如果分类结果不能改变任何一条流程规则,那这个分类从第一天起就是浪费人力。

2. 立项流程 80% 的时间成本花在“准备证据”,而不是“审批签字”

我们做过一个粗略但反复验证的观察:一个中型项目从“想立项”到“拿到批复”,实际耗时中,审批人签字环节只占约 15%-20%,剩下 80% 都花在项目经理反复补材料、找数据、对齐口径、被退回重写。

所以每次有人问我“能不能把审批层级砍掉两级来提速”,我都会反问:你砍掉的层级,本来只占 15% 的时间,剩下的 80% 你打算怎么处理?

3. 管理层真正要管的只有三类阈值

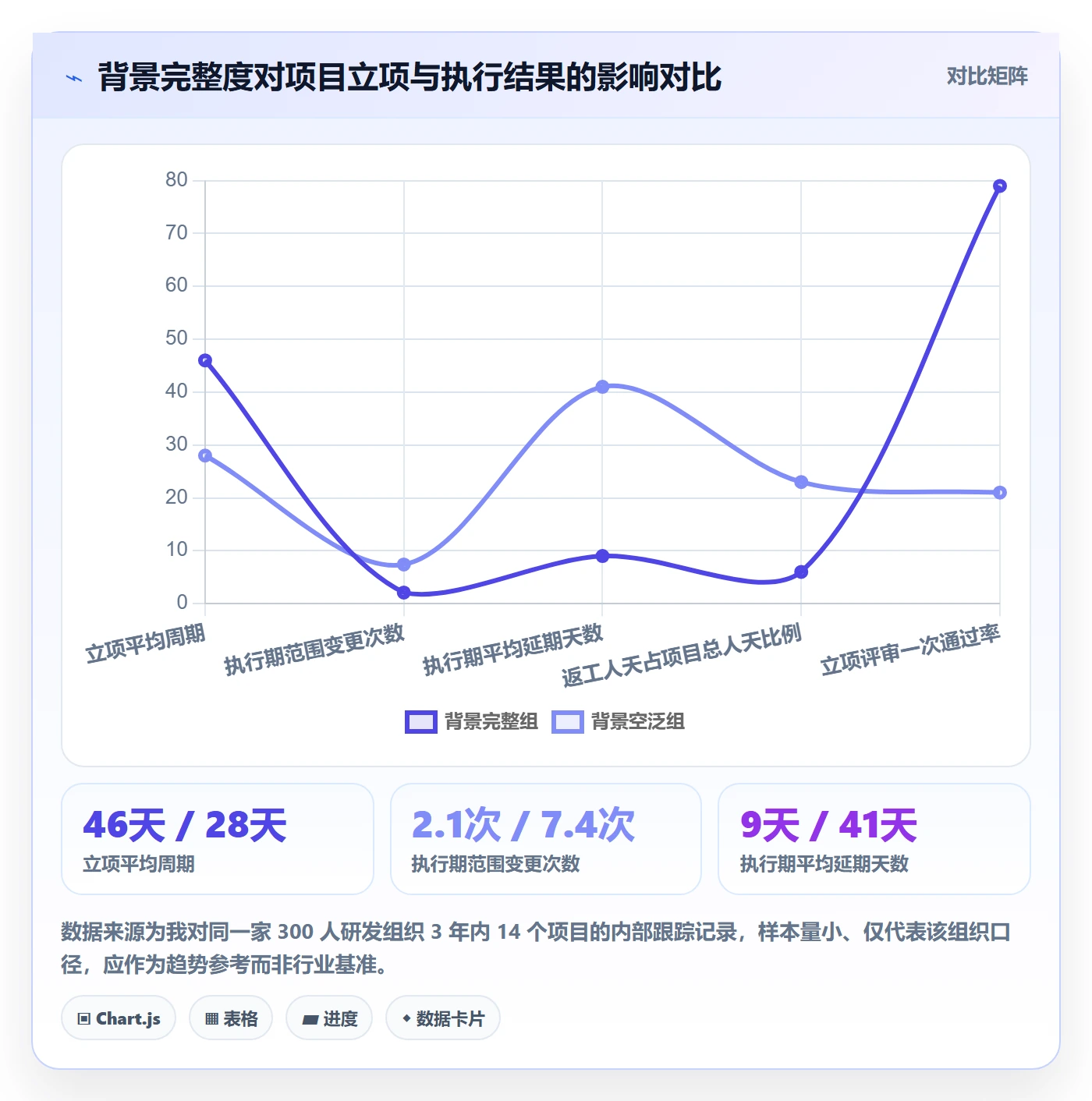

不是管每一个项目,而是管阈值。我们的建议是把管理层的注意力收缩到三个开关上:金额阈值、不确定性阈值、外部约束阈值。低于阈值的项目,授权给业务线自己批;越过阈值的,才进入管理层视野。

下面这张图是我们在 2024 年做的两组对照观察,同一个组织,先跑“统一审批流程”6 个月,再跑“分型分流流程”6 个月,中间没有更换工具、没有调整人员编制。

项目类型管理方法大全:管理层项目立项流程优化落地清单

这组数字不是要证明某个工具好,而是要说明一件事:在流程层面做分型,收益远大于在审批层面做精简。

4. 一份可直接抄改的分流对照表

下表是我在多个项目里迭代过的分流骨架。你可以直接按自己组织的情况改阈值和使用工具。

项目类型 典型特征 决策层级 必填证据 审批 SLA 重估节奏
探索型 目标不明确、无历史基线、失败概率高 业务线负责人 + 战略委员会 问题假设、验证方式、止损条件 5 个工作日 每 2 周
交付型 需求相对确定、有交付日期、资源可估 业务线负责人(超阈值升级) 范围说明、资源估算、里程碑 2 个工作日 每 4 周
运营改进型 基于现有系统的小幅优化、可快速验证 部门负责人自主审批 改进点、预期收益、影响面 24 小时 结项时
合规强制型 外部法规、审计、客户合同强制要求 合规负责人 + 分管高管 法规条款、截止时间、违规后果 24 小时(可后补) 按法规节点

注意最后一列“重估节奏”。很多组织把立项当成一次性的准入动作,而真正成熟的立项流程,是把“重新判断是否继续”写进流程里。这一点后面会展开。

二、背景和真实场景:为什么立项流程一到规模就失灵

我合作过的组织从 80 人到 6000 人都有,一个很稳定的规律是:立项流程在 100 人以下基本不失效,在 300 人以上几乎一定失效。原因不在人,而在信息结构。

1. 现场一:所有项目都“重要”,等于没有优先级

小组织里,老板认识每一个人,谁在忙什么他大致知道,立项靠的是“说一声就行”。这种非正式机制在小规模下效率极高,因为它携带了大量口头上下文。

一旦超过 300 人,这套机制就崩了。因为不能再靠记忆判断优先级,于是组织引入表单和审批流,但往往只引入了“形式”,没有引入“差异”,所有项目都填同一张表,于是所有项目在系统里看起来都一样重要。

2. 现场二:按金额切层级,不按不确定性切层级

这是最普遍的错误。金额能衡量投入,但衡量不了风险。我在一家公司见过一个 8 万元的探索型项目,因为没有先例、技术路线未验证,最后拖了 14 个月;同期一个 400 万元的交付型项目因为需求清晰,4 个月就收尾了。

但在这家公司的流程里,8 万元的项目只需部门经理签,400 万元的要过投委会。结果是高风险项目在低层级草率通过,低风险项目在高层级反复论证。

3. 现场三:立项通过的那一刻,信息就开始失真

我统计过一个很说明问题的数字:在某企业的 90 个已结项项目里,立项材料中“预期收益”一栏,结项时能被验证的只有 23%。剩下的要么口径变了,要么改成“收益延后显现”,要么干脆不再被提起。

这不是项目经理在撒谎。是立项表单要求填一个在立项时根本不可能准确知道的东西。当流程要求的证据超出当时的认知能力,人就会用“填写答案”替代“真实判断”。

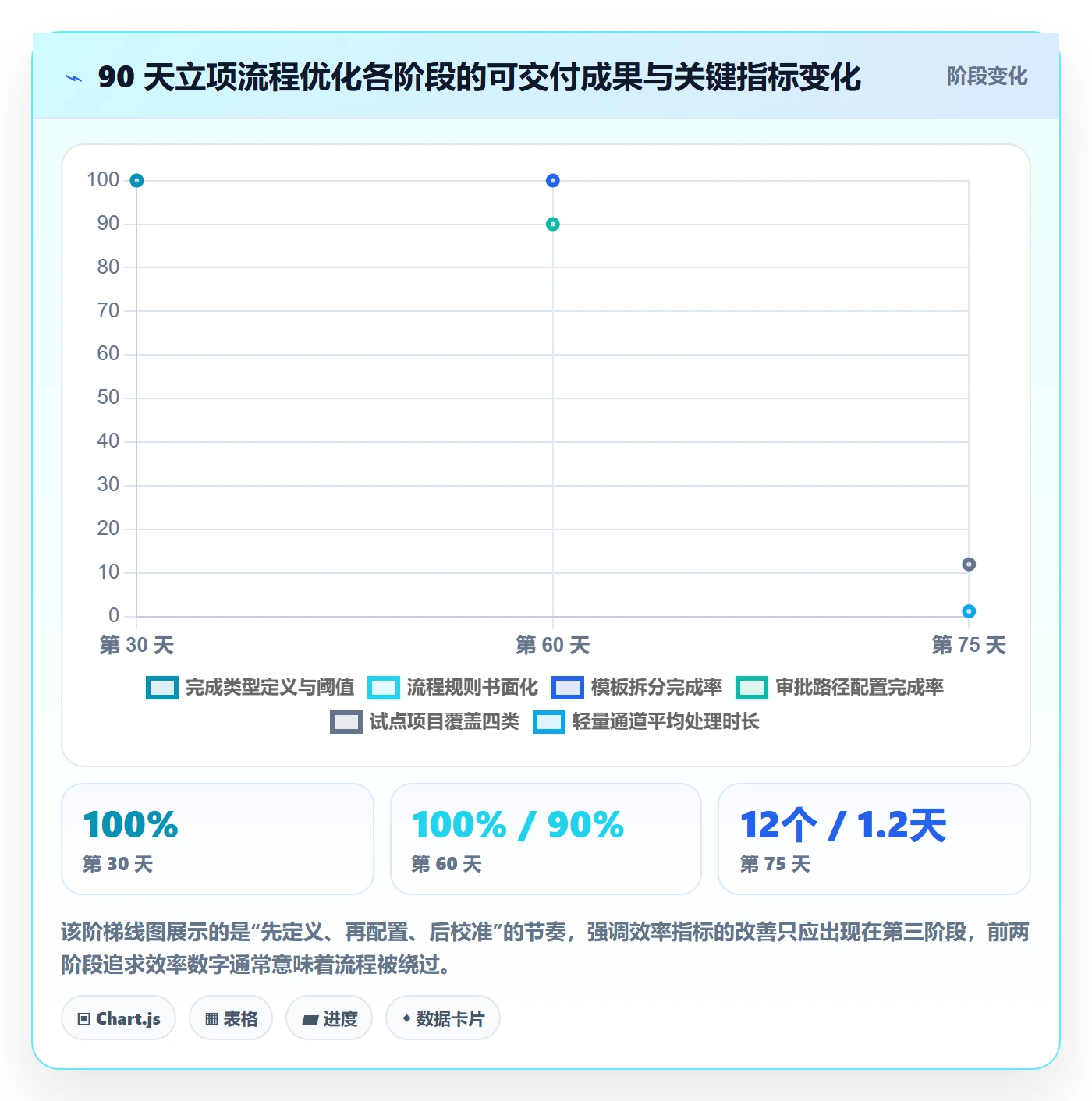

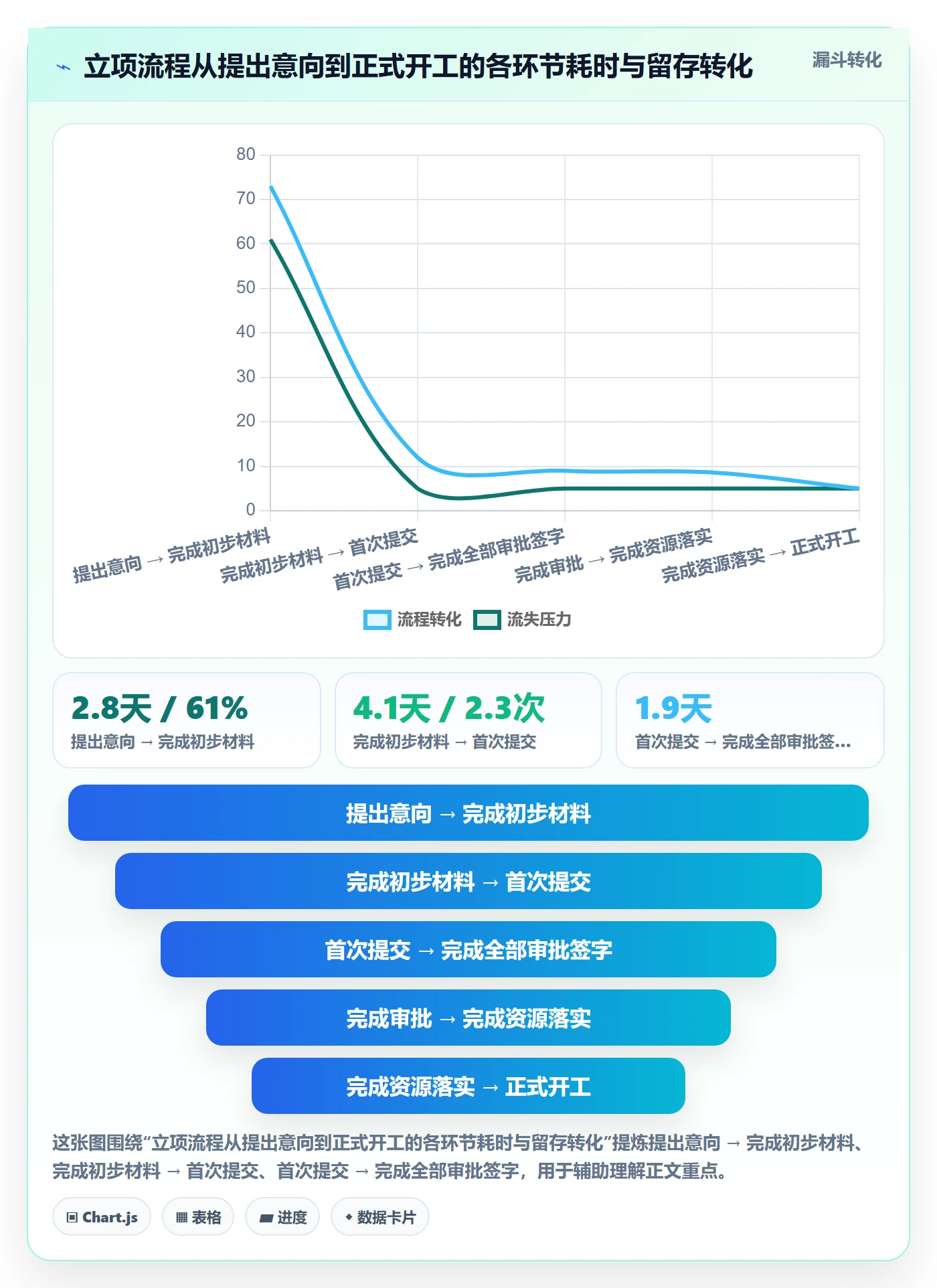

4. 数据观察:12 家企业立项流程耗时结构

下面这张漏斗图来自我和团队在 2023-2024 年对 12 家企业的流程梳理(制造业 5 家、软件与互联网 4 家、金融与服务业 3 家,规模 200-5000 人)。我们按环节拆解了从“提出意向”到“正式开工”的时间分布。

项目类型管理方法大全:管理层项目立项流程优化落地清单

5. PingCode 在这个场景里解决什么

当我们接手一家 1200 人以上的组织做立项流程改造时,通常第一步不是改流程,而是先确认工具能不能承载“分型分流”这件事。

以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,这类组织恰好是立项流程最容易失灵的区间。我们在实际落地时用到它三个特性:

  • 项目类型与工作项类型可配置:不同类型项目可以绑定不同字段集和必填项,让“轻量通道”表单只出现 9 个字段,而“重项目通道”保留 14 个必填字段,从源头解决“所有人填同一张表”。
  • 审批流与状态机分离:审批链路独立于项目执行状态机,可以按类型配置不同审批人组合和超时升级规则,不必为了加一个审批节点改动整个项目模板。
  • 私有化部署能力:对制造业、金融这类数据不能出内网的行业,私有化部署是立项流程上线的前提条件,而不是加分项。

另外一个常被忽略的点是迁移成本。很多中大型组织此前长期使用海外项目管理平台,历史项目数据、字段映射、权限模型都沉淀在那里。支持从 Jira 平滑迁移,是国产替代方案能否被真正用起来的分水岭,迁移不是技术动作,而是让历史数据在新流程里仍然可查、可比、可追溯。

项目类型管理方法大全:管理层项目立项流程优化落地清单

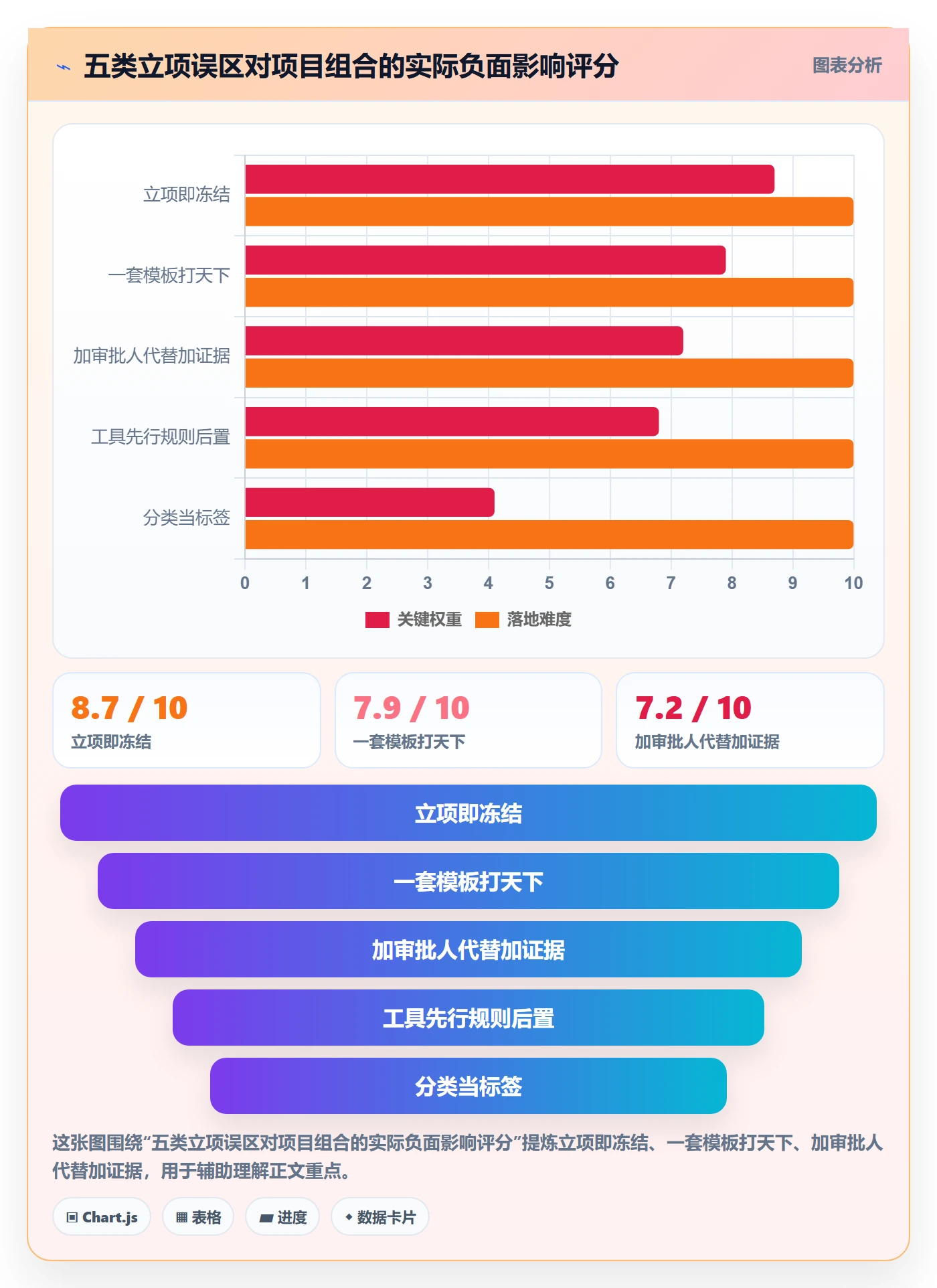

三、拆解常见误区:为什么分类做了,流程还是没变

我在复盘失败案例时,发现踩的坑高度重复。下面五个误区,几乎每个组织至少中两个。

1. 误区一:把分类当标签,而不是当规则

典型表现是:在系统里给项目打了一个“探索型”标签,然后一切照旧。标签不改变行为,规则才改变行为。判断标准很简单:如果把这个标签删掉,流程会发生任何变化吗?如果不会,那它就不是规则。

2. 误区二:一套模板打天下

我见过一份 42 个字段的立项申请单,从“项目名称”一路问到“三年后预期市场份额”。设计者出发点是好的,希望一次问清楚。但结果是大项目嫌不够、小项目嫌太重,最后所有人都开始敷衍填写。

正确做法是按类型拆模板。探索型模板的核心是“假设与止损”,交付型模板的核心是“范围与资源”,二者不应该共享同一套字段。

3. 误区三:用审批力度代替证据质量

当组织担心项目失控时,第一反应是加审批人。加一个副总、加一个财务、再加一个风控。短期看似乎更安全,长期看是灾难。

因为每一位新增审批人都会提出新的补充材料要求,而补充材料的成本由项目经理承担。审批人数量增加带来的确定性提升,远小于它对项目准备时间和项目团队积极性造成的损耗。

4. 误区四:立项即冻结,没有重估机制

这是我见过代价最大的误区。项目一旦立项,就默认要走到结项,中途即使发现方向错了,也因为“已经批过了”“预算已经划了”而继续推进。

成熟做法是在立项批复里同时写清楚两件事:继续条件和停止条件。探索型项目尤其如此,每两周做一次判断,触发停止条件就立刻终止,把资源释放出来。

5. 误区五:工具先行,规则后置

很多组织的顺序是:先采购并上线一个项目管理平台,然后期待流程自己变好。结果工具上线三个月,大家还是在群里讨论、在表格里跟踪,系统里只剩下形式化的状态更新。

我的建议顺序是反过来:先用一周时间把类型定义和阈值写清楚,再用两周配置流程,最后才选工具。工具是规则落地的手段,不是规则的替代品。

误区 短期看起来的好处 真实代价 修正动作
分类当标签 看起来体系完整 分类维护成本白花,无任何流程收益 每类项目绑定至少一条不同的流程规则
一套模板 标准统一、便于对比 小项目填写成本过高,大项目信息不足 按类型拆模板,字段数控制在 14 项以内
加审批人代替加证据 责任被分散,签字者心理安全 准备时间翻倍,决策质量没有提升 减少审批人,提高证据门槛
立项即冻结 项目稳定,减少反复 错误方向被长期供养,资源无法回收 批复中写明停止条件与重估节奏
工具先行 有可视化看板,汇报好看 规则缺失,系统内数据失真 先定规则与阈值,再配置工具

项目类型管理方法大全:管理层项目立项流程优化落地清单

四、专业判断逻辑:用四个维度切出四类项目

讲完误区,说方法。我试过很多套分类框架,最终稳定下来的只有四个维度。这四个维度的好处是:它们都可以在立项前用几句话判断,不需要精确数据。

1. 维度一:不确定性

指“现在能不能说清楚要做成什么样”。注意问的不是“目标重要不重要”,而是“目标是否可描述、可验收”。

判断方法很简单:让提出人用一句话说明“什么情况下这个项目算失败”。如果答不上来,不确定性就是高。

2. 维度二:价值结算周期

指“多久之后能看到收益或损失”。三个月内能结算的是短周期,一年以上的是长周期。

这个维度直接决定重估频率。结算周期越长,越需要在中途设置强制检查点,否则错误会被拖到最后才暴露。

3. 维度三:资源占用形态

这是最容易被忽略的维度。它问的是:项目消耗的是“可替代资源”还是“稀缺资源”。

一个只用普通工程师的项目,和一个必须占用首席架构师 60% 时间的项目,即使在金额上完全相同,管理强度也应该完全不同。稀缺资源的占用,比资金占用更需要管理层直接介入。

4. 维度四:外部约束强度

指是否存在外部强加的截止时间或标准:法规、审计、客户合同、供应商窗口期等。

这个维度的特殊性在于,它会反转流程的优先级。合规强制型项目的核心矛盾不是“值不值得做”,而是“能不能赶上时间”,因此流程必须允许先开工、后补材料。

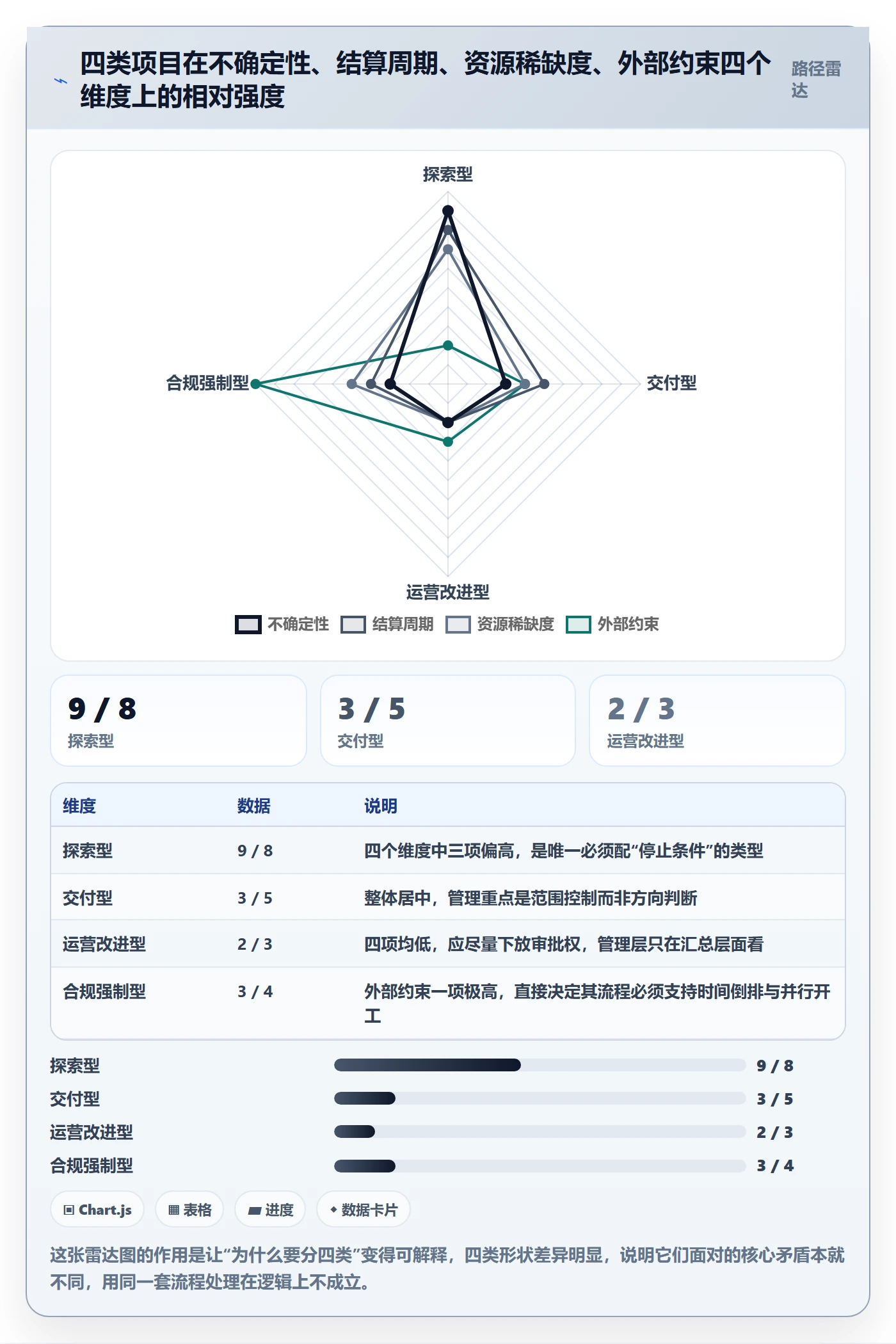

5. 四维组合出的四类项目

把四个维度组合起来,会自然收敛成四类。我在实际使用中只用这四类,不再细分,因为再多一类,一线就记不住了。

(1)探索型:高不确定性 + 长结算周期 + 常占稀缺资源。特征是要“快速试错、快速止损”,流程重点在假设与停止条件。

(2)交付型:低不确定性 + 中等结算周期 + 占用可替代资源。特征是要“准时不超范围”,流程重点在范围冻结与变更控制。

(3)运营改进型:低不确定性 + 短结算周期 + 占用少量资源。特征是要“快”,流程重点在授权下放与轻量记录。

(4)合规强制型:外部约束强且时间刚性。特征是要“不误期”,流程重点在时间倒排与后补机制。

项目类型管理方法大全:管理层项目立项流程优化落地清单

类型 流程核心矛盾 流程设计重点 最不该做的事
探索型 方向是否正确未知 短周期重估 + 明确停止条件 要求提交完整收益预测
交付型 范围与时间是否可控 范围冻结 + 变更审批门槛 中途频繁追加需求不做评估
运营改进型 是否值得占用管理注意力 授权下放 + 轻量留痕 拉高层级审批
合规强制型 能否赶上硬性时间点 时间倒排 + 后补材料机制 要求材料齐备才允许启动

五、具体案例与数据观察:三个真实落地过程

下面三个案例来自我实际参与的流程改造,隐去了组织名称,保留了关键结构。第一个是成功案例,第二个是工具与流程结合的案例,第三个是失败案例,我认为失败案例比成功案例更有参考价值。

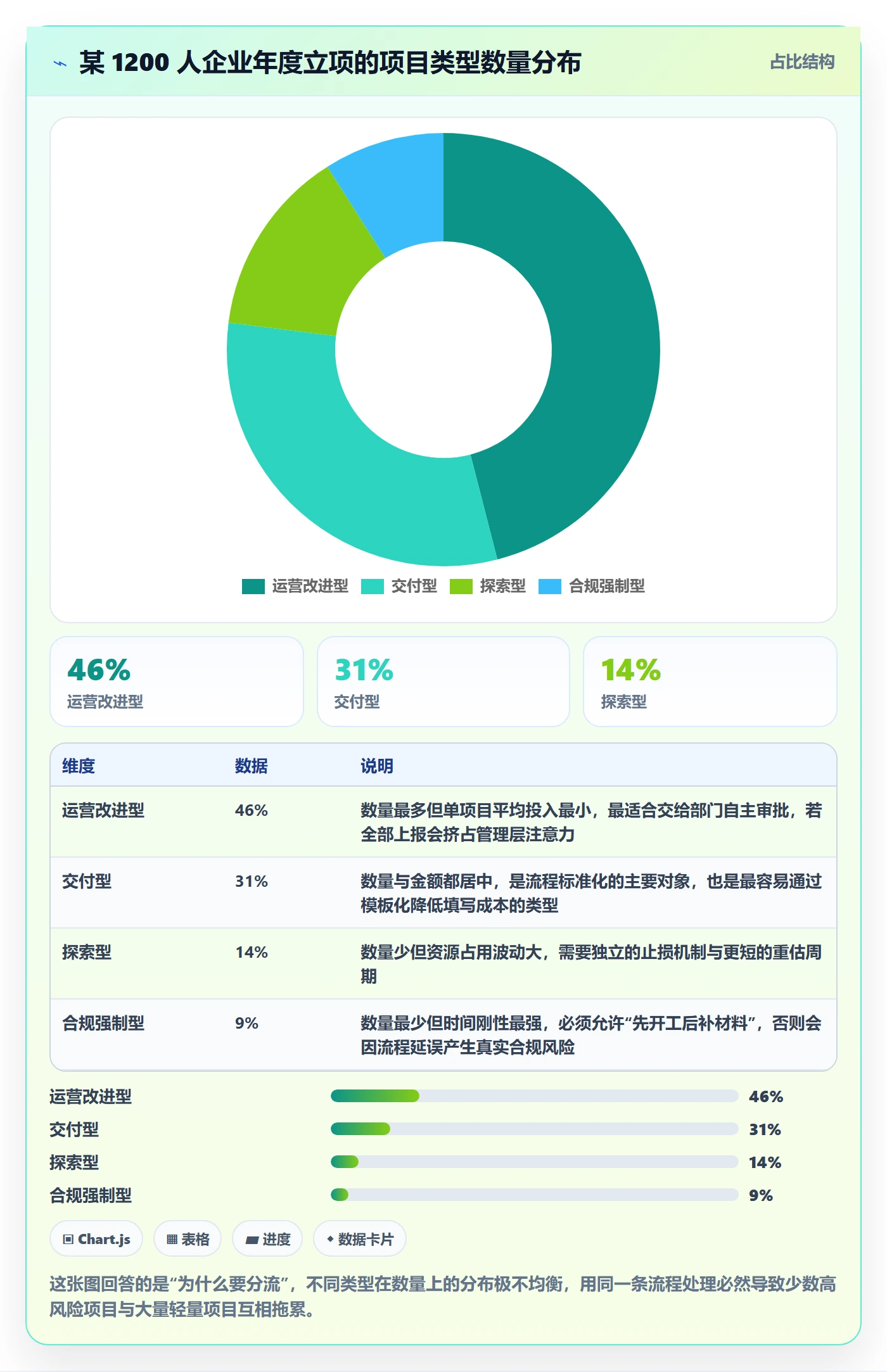

1. 案例 A:1200 人制造企业,三个月把审批周期从 11 天压到 3.4 天

这家企业的原始状态是:所有项目走同一条 7 节点审批链,参与人包括部门经理、研发总监、财务、采购、信息中心、分管副总、总经理办公室。平均周期 11 天,长尾能到 20 天以上。

我们做了四件事,顺序很重要:

  1. 先用两周做复盘,把过去 12 个月结项的 87 个项目打上四个维度标签,统计出四类项目的实际数量分布;
  2. 据此设定金额阈值与不确定性阈值,明确哪一类项目可以直接部门审批;
  3. 把审批链从 7 节点拆成三条:3 节点(轻量)、5 节点(标准)、7 节点(重型);
  4. 最后才动系统配置。

三个月后的结果:运营改进型项目平均审批时长从 11 天降到 0.9 天(24 小时内自动通过),交付型从 11 天降到 3.4 天,探索型因为增加了战略委员会评审,反而从 11 天升到 6.2 天。探索型变慢了,但这恰恰是设计目标,它本来就应该被更认真地讨论。

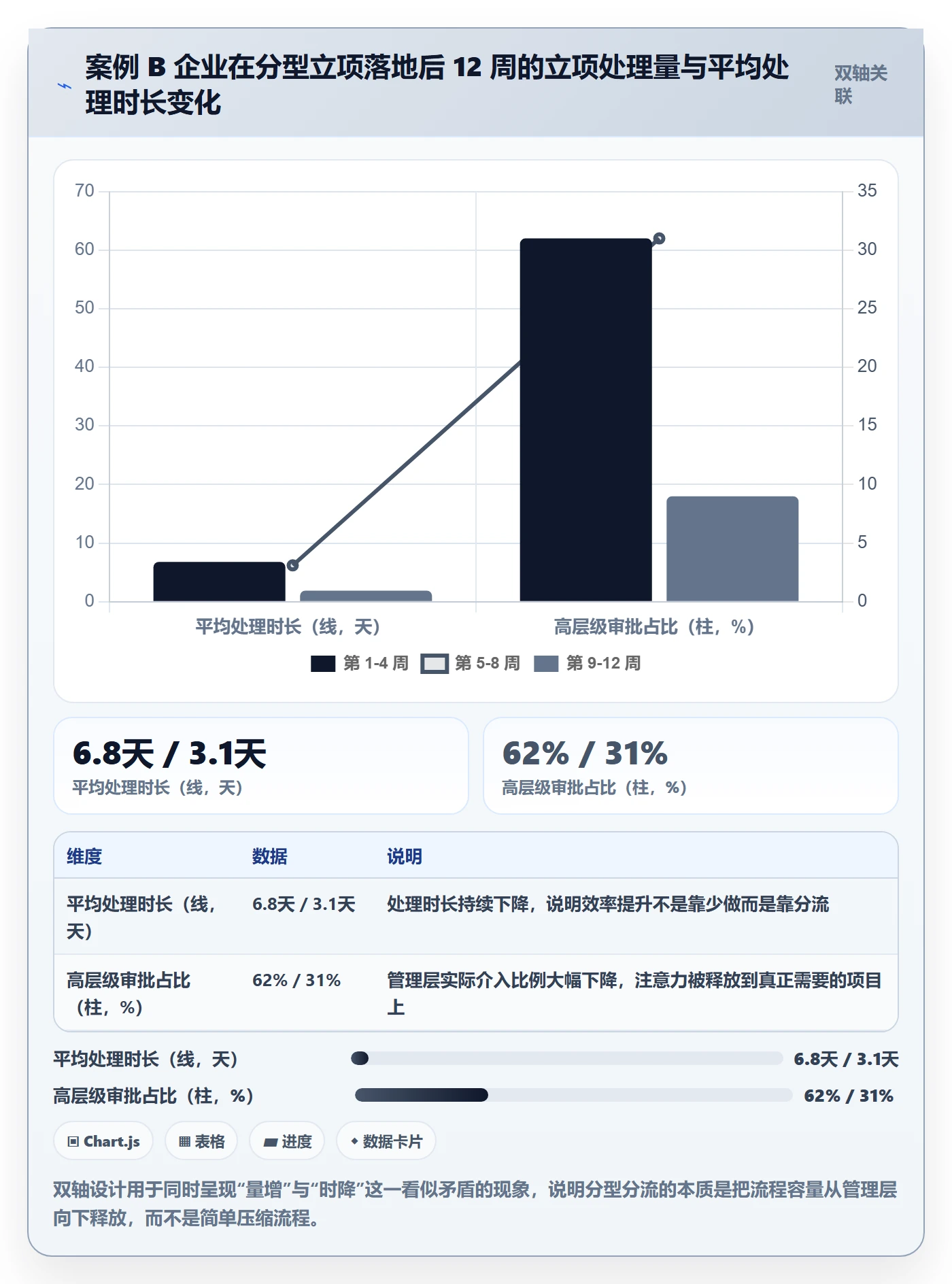

2. 案例 B:300 人软件公司,用 PingCode 承载分型立项

这家公司规模不大,但项目类型特别杂:客户定制交付、自研产品迭代、内部系统改造、合规整改四类混在一起,此前长期使用海外项目管理平台。

改造中我们用 PingCode 做了三件事:按项目类型绑定不同字段集、按类型配置不同审批流、把历史项目数据从原平台迁移过来以保留可比性。选择这个平台的原因很实际:它面向 100 人以上组织,私有化部署能满足客户对数据不出内网的要求,同时支持从 Jira 平滑迁移,让团队的切换成本压到可接受范围。

落地后最明显的变化不是速度,而是审批人开始只看到自己该看的项目。以前研发总监每周要看 30 多个立项,其中 20 个是运营改进型;现在他每周只需处理 3-5 个交付型和探索型项目,注意力集中度完全不同。

项目类型管理方法大全:管理层项目立项流程优化落地清单

3. 反例:上了工具但流程没变的那家公司

这家公司(约 800 人)在改造中花了大价钱采购并部署了新的项目管理平台,但半年后我回访时发现,立项审批依然在 OA 里走,新平台只被用来做任务看板。

原因很具体:他们在采购前没有定义清楚类型和阈值,导致配置阶段无法决定“什么项目该走哪条流”。供应商问他们审批人怎么配,他们答不上来;问他们字段怎么设,他们说要“全面一点”。最后所有类型都配了同一套。

这次失败的教训非常明确:工具可以承载流程,但无法替你定义流程。如果类型定义、阈值、证据清单这三件事没有先被人想清楚,再好的平台也只能沦为看板。

4. 可复制的类型判定规则

下面这份配置样例是我常用的判定骨架,可以按你们的实际情况改阈值。它的作用是让“分类”变成机器可执行的规则,而不是依赖某个人拍脑袋。

project_intake:
version: 2025.03

classify_rules:

type: exploration # 探索型

when:

uncertainty_score >= 7 # 无法用一句话说清失败条件

settlement_months >= 6 # 价值结算周期 6 个月以上

approval_path: [产品负责人, 研发总监, 战略委员会]

budget_cap: " 200 万元

占用稀缺资源 # 如首席架构师 / 唯一硬件样机

required_evidence:

范围说明与不做什么

资源估算(人天)

里程碑与验收方式

reassess_cycle: 28 days

type: operation # 运营改进型

when:

uncertainty_score <= 3

settlement_months <= 2

budget <= 20 万元

approval_path: [部门负责人] # 自动通过,留痕即可

required_evidence:

改进点与影响面

reassess_cycle: none # 结项时统一复盘

type: compliance # 合规强制型

when:

external_deadline != null

approval_path: [合规负责人, 分管高管]

allow_parallel_start: true # 允许先开工,材料在 5 个工作日内补齐

required_evidence:

法规条款或合同条款编号

硬性截止时间

未完成的后果描述

reassess_cycle: by_milestone

这份规则里我最在意的是两个字段:allow_parallel_start 和 reassess_cycle。前者解决合规项目的刚性时间问题,后者解决探索型项目的资源回收问题。多数组织的立项流程里,这两个字段是缺失的。

六、不同情况下的行动建议

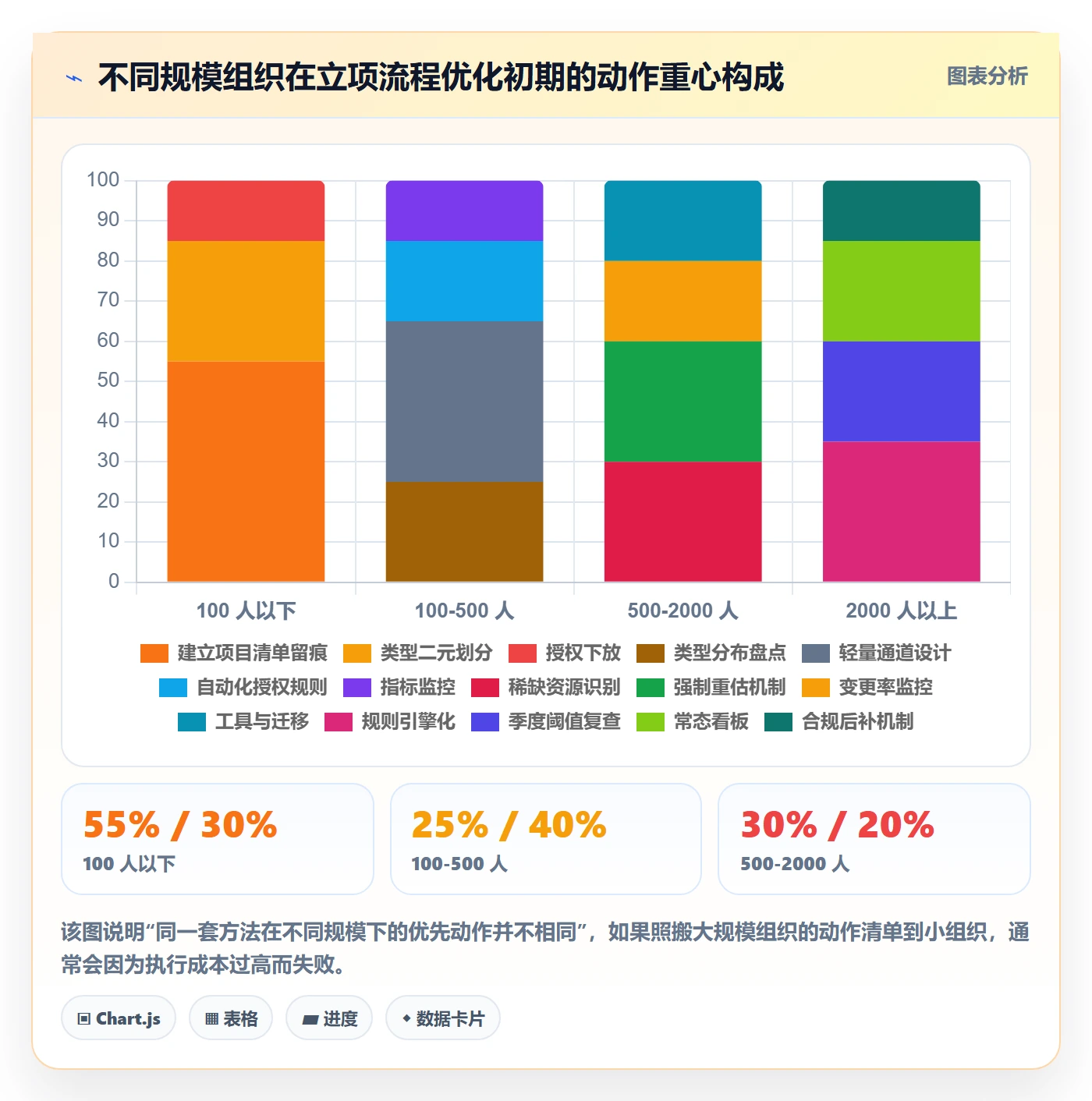

方法相同,但不同规模的组织起点不同。下面按规模给出优先级排序,你可以只看自己所在的那一档。

1. 100 人以下:先解决“有没有记录”,不要解决“流程够不够严”

这个阶段的组织通常靠口头沟通就能运转,痛点不是审批慢,而是三个月后没人记得当初为什么做这个项目。

  • 动作一:建一个统一的项目清单,字段只保留 8 个,明确负责人和类型。
  • 动作二:只区分两类,探索型和交付型,不要引入四类,会没人用。
  • 动作三:禁止为了审批而审批,所有项目默认部门负责人批即可。

这一档最大的风险是“流程超前于组织”,即引入了完全超出当前管理需要的复杂流程,结果所有人都绕过它。

2. 100-500 人:重点是把运营改进型从审批池里捞出来

这一档的组织通常已经出现“审批排队”现象,但绝大部分积压来自小项目。核心动作是授权下放。

  • 动作一:统计过去 6 个月的项目,按类型分布算清楚哪一类数量最多。
  • 动作二:为数量最多的那一类设计一条 24 小时内闭环的轻量通道。
  • 动作三:把轻量通道的通过率做成月度指标,如果长期 100% 通过,说明阈值还可以再放宽。
  • 动作四:工具层面确保不同通道有不同表单,字段数控制住。

3. 500-2000 人:必须建立“稀缺资源占用”这个新判断维度

这一档组织的资金问题往往已经不是主要瓶颈,真正稀缺的是关键人。我见过太多项目因为等不到某位架构师评审而卡住两个月。

  • 动作一:列出组织内 10 个真正稀缺的角色或资源,明确其占用必须上升审批层级。
  • 动作二:为探索型项目设置强制重估节点,每两周判断是否继续。
  • 动作三:把立项后的第一次变更作为重要信号,变更率高的类型说明立项阶段证据要求不足。
  • 动作四:选型时优先考虑支持私有化部署、支持从既有平台平滑迁移的工具,避免因迁移成本导致历史数据断裂。

4. 2000 人以上:把类型管理下沉为“规则引擎”,而不是人工判断

到这个规模,靠流程负责人逐个判断已经不可能。必须让规则可执行、可审计、可调整。

  • 动作一:把类型判定写成明确规则,落到系统配置里,减少人工裁量。
  • 动作二:建立季度复查机制,检查各类型的阈值是否仍然合理(业务变化后阈值会失效)。
  • 动作三:把审批时长、返工率、变更率、重估触发率做成常态看板。
  • 动作四:明确合规强制型的后补机制与追责边界,避免一线因怕担责而延误硬性时间点。

项目类型管理方法大全:管理层项目立项流程优化落地清单

七、不同情况下的取舍

所有流程设计本质上都是取舍。我在评审方案时最常问的问题是:你为了得到这个,放弃了什么?如果对方答不上来,说明这个方案还没想清楚。

1. 取舍一:速度与控制

这是最根本的一对矛盾。分型分流的本质,是在不同项目上取不同的平衡点,而不是全局取同一个点。

探索型项目应该偏速度,因为方向本身不确定,早一天知道错了就早一天省钱。交付型项目应该偏控制,因为方向已定,返工成本远高于审批成本。运营改进型应该极度偏速度,因为它的单次损失上限很低。

2. 取舍二:统一标准与差异化路径

统一标准的好处是便于对比和汇报,坏处是必然牺牲适配性。差异化路径的好处是贴合实际,坏处是增加了维护成本和解释成本。

我的建议是:数据口径统一,流程路径差异化。也就是所有项目都记录同样几个核心字段(类型、负责人、开始时间、状态、结果),但流程分支可以不同。这样既保留了可比性,又允许差异。

3. 取舍三:自建与采购

100 人以下用表格加即时通讯工具基本够用,自建成本低。但超过 300 人,自建方案的隐性成本会快速上升:权限模型、审计日志、私有化部署、历史数据迁移,每一项都需要持续投入。

这个阶段我的建议是认真评估成熟平台。评估时重点看三件事:是否支持私有化部署、是否能承载分型分流配置、是否支持从现有平台平滑迁移。第三点尤其重要,很多组织在切换平台时低估了历史数据断裂的代价,导致新旧项目的复盘无法对齐。

4. 取舍四:数据留痕与填写负担

留痕越完整,复盘越有依据,但一线填写负担越重。这个平衡点很难找,我的经验是:只留“三个月后复盘时真的会看”的字段。

判断方法是,随机抽 10 个已结项项目,看复盘会上实际引用了哪些字段,把从未被引用的字段全部删掉。通常一次这样清理,字段能减少 40% 以上。

取舍维度 偏向一侧的做法 代价 我的建议倾向
速度 vs 控制 全局统一,宁慢不乱 轻量项目被拖死,团队绕开流程 按类型分别取值,不全局统一
统一 vs 差异 所有项目走同一条路径 适配性差,大项目信息不足 口径统一,路径差异化
自建 vs 采购 全部自建,完全自主 隐性维护成本高,权限与审计难做 300 人以上认真评估成熟平台
留痕 vs 负担 字段尽量全,以防万一 填写敷衍,数据质量反而下降 只留会被复盘的字段

项目类型管理方法大全:管理层项目立项流程优化落地清单

八、90 天落地清单:从规则到可运行流程

这一节是我实际交付时用的清单,按 90 天分三段。你可以直接拿去改。

1. 第 1-30 天:只做定义,不碰工具

  1. 拉取过去 6-12 个月的全部立项记录,统计类型分布、平均审批时长、返工率三个基线数据。
  2. 用四个维度(不确定性、结算周期、资源稀缺度、外部约束)给历史项目重新打标签。
  3. 写出四类项目的定义,每一类必须写出“最不该做的事”,这部分最容易达成共识。
  4. 确定三类阈值:金额、不确定性评分、稀缺资源占用。
  5. 完成一页纸的分流对照表,包含审批层级、必填证据、SLA。

这一阶段的产出必须是一页纸。如果一页纸写不完,说明类型还是太多。

2. 第 31-60 天:做流程与配置

  1. 按类型拆分立项模板,字段数控制在 9-14 项之间,逐个字段问“复盘时会用吗”。
  2. 配置三条审批路径:轻量、标准、重型,并设定升级规则。
  3. 在探索型项目中加入强制重估节点,明确停止条件的触发方式。
  4. 在合规强制型中开启并行启动与后补机制,明确补材料的截止时间。
  5. 选型或配置工具,重点验证分型分流能否被系统原生支持。

3. 第 61-90 天:跑通并校准

  1. 选 10-15 个真实项目跑新流程,覆盖四类,不要只跑轻量项目。
  2. 记录每周的审批时长、返工率、高层级审批占比。
  3. 做一次中期复盘,检查轻量通道通过率是否过高(超过 95% 说明阈值偏紧)。
  4. 把基线数据与当前数据对比,形成一页纸的改进报告。
  5. 确定下一次阈值复查时间,通常是 3 个月后。

项目类型管理方法大全:管理层项目立项流程优化落地清单

九、结论与下一步

回到文章开头那家制造企业。他们的问题从来不是审批不严,而是用同一套流程处理了四种完全不同性质的工作。当流程无法区分项目类型,管理层就只能靠增加审批人来获得安全感,而每增加一个审批人,就多一层填写负担,最终所有人都开始应付流程。

我在多个组织验证过的结论是:项目类型管理的价值不在分类本身,而在于分类之后流程是否真的分岔。如果一个组织能把类型判定写成规则、把阈值写清楚、把停止条件写进立项批复,那么审批时长、返工率、资源回收效率会同时改善,这三者不是取舍关系,而是同一个动作的不同侧面。

另一个值得强调的判断是:探索型项目变慢不一定是坏事。很多组织在优化流程时追求“所有项目都快”,这是错的。该快的地方快,该慢的地方慢,才是流程设计成熟的标志。合规强制型必须允许并行启动,运营改进型必须 24 小时闭环,而探索型必须留出认真讨论的时间。

如果你准备动手,我建议下一步只做一件事:抽出过去 6 个月的立项记录,给每一个项目打上四个维度的标签,然后看看四类项目的数量分布。这一步不需要任何工具、任何预算,一两天就能完成,但它会直接告诉你,你们组织真正需要优化的,到底是审批层级,还是分类规则本身。

把这一步的结果拿给管理层看,通常比任何方案汇报都更有效。因为数据自己会说话:当大家看到 46% 的项目是轻量改进型却走了 7 层审批,关于流程该怎么改的讨论,往往在十分钟内就能达成共识。

常见问题解答(FAQ)

1. 项目类型管理到底该按什么维度分类,分几类才够用?

我们公司之前是按部门分项目类型的,结果自研和客户交付混在一起,小项目也要走三层评审。我一开始想穷举出十几类,后来发现根本没人记得住,填表就随便选一个。

分类的原则是分类服务于流程差异,不是做知识图谱。实操上先抓两条主轴:一是交付对象,区分对内自研、对外客户交付、内部管理改进;二是风险与资源量级,用预算金额或人力工时做阈值。先按主轴切成 3 到 5 类,超过 7 类基本会失效,因为填报人记不住、审批人对不上号。

判断标准很简单:任意两类如果它们的立项材料清单、审批节点、复盘要求三项完全一样,就该合并。我们最终落地的分类是自研产品类、客户交付类、预研创新类、内部改进类,每类再按预算档位分轻、重两级,等于 8 个流程分支,但填报人只需要回答两个选择题。

阈值建议用预算加人力工时双口径,比如 20 万以下或 300 人时以下走轻流程,超过走重流程,只看金额会漏掉人力密集型的项目。

2. 立项流程审批节点太多,怎么精简又不至于失控?

我们一个立项单最多盖到 7 个签字,业务线负责人、财务、法务、技术委员会、分管副总都要过,一个项目卡两周是常态。我想砍节点又怕出事,不砍又天天被业务骂。

用分级授权替代层层会签。第一步把审批拆成必审项和知会项,只有涉及预算支出、对外承诺、数据合规的才必审,其余改为知会,知会默认 24 小时不回复视为通过。第二步按项目类型和金额设阈值授权,轻量项目由业务线负责人一人终审,中量级加财务,重量级才上会。

第三步设事后抽检,按季度抽 10% 到 20% 的轻量项目复盘,发现偏差就调高该类型的授权门槛。判断依据是审批的目的是承担风险责任,不是让更多人看见;一个人如果不承担后果,他的签字就是流程噪音。

我们按这个思路改完,平均立项时长从 9 天降到 2.5 天,事后抽检出来的问题项目占比不到 3%,说明阈值定得还算保守。

3. 不同类型的项目,立项材料和模板要不要各做一套?

我们最开始给每类项目做了独立模板,维护起来是灾难,改一个字段要改五个表单,业务还总拿错版本。后来试过全公司一套万能模板,又变成填一堆用不上的字段。

用公共底表加类型差异字段的方式,别做多套独立模板。公共底表放所有项目都要回答的内容:目标、范围、负责人、预算、关键里程碑、成功判据;差异字段按类型挂载,比如客户交付类必须有验收标准和回款节点,预研类必须有阶段终止条件,也就是什么情况下该项目被砍掉,内部改进类必须有量化收益口径。

字段总量控制在公共 8 到 10 个、差异 3 到 5 个,超过 15 个字段的立项表填写质量一定会崩。在项目管理平台里用同一套对象加类型字段和条件必填规则来实现,而不是复制五套流程模板,这样以后改字段只改一处。我们把万能模板压到公共 9 个字段后,立项表一次通过率从四成出头升到八成以上。

4. 立项流程优化落地之后,怎么判断是真有效还是走形式?

我们发过一版立项清单,前两周大家认真填,一个月后基本变成复制粘贴,字段里全是按计划推进。我不想再来一轮运动式整改,但也不知道该盯什么指标。

盯四个指标,按季度看趋势,不看单点。一是立项周期中位数,即从提交到批准的天数或小时数;二是立项材料一次通过率,即无需退回补充的比例;三是立项后 30 天内发生重大范围或预算变更的比例,这个指标直接反映立项时有没有想清楚;

四是项目收尾时当初立项写下的成功判据被引用的比例,用来验证立项文档有没有变成死档案。经验阈值是:立项周期中位数压到 3 天以内、一次通过率 80% 以上、30 天重大变更率低于 10%,说明流程是活的。

如果一次通过率很高但变更率也高,那就是大家学会了填得漂亮,这时候要回头看审批人有没有真提反对意见,可以要求审批记录里至少留一条实质性质疑,否则视为无效审批。

读者评论

沈
沈婉清

同一组织前后各跑6个月的对照,我一直有点存疑。前6个月大家还在适应统一流程,后6个月人员对表单、对线上化本身都更熟了,11.2天降到3.4天里有多少是“分流”带来的,有多少是熟练度红利?另外我更关心立项后成功率、资源浪费率有没有跟着改善,只快不准的话,意义有限。

潘
潘亦辰

分流表本身不难抄,难的是阈值谁定、多久调一次。我们去年也开了部门自主审批的口子,三个月小额项目数量翻了一倍多,预算被切得很碎,年底一算总额反而超了,管理层还是得回头挨个看。轻量通道如果不同时配一个部门级预算池上限,很容易从“省时间”变成“失控”。

徐
徐诗涵

合规强制型写“24小时可后补”,这条我不敢直接套用。我们这行审计是要留痕的,先开工后补材料在内部看是灵活,在外部检查时就是流程缺失。合规类项目的SLA不该由内部效率决定,得先问清楚监管和客户合同认不认这种补法。

文章包含AI辅助创作:项目类型管理方法大全:管理层项目立项流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/281390
