计划基线实操方法:项目经理提升项目规划效率的制度设计方法与模板

2022年我接手一个12人的交付项目,立项会开了三个小时,甘特图排得漂漂亮亮,计划基线也郑重其事地存进了共享盘。三个月后项目复盘,我发现那张基线除了在汇报PPT里被引用过两次,几乎没产生过任何实际作用,进度最终延期23天,可翻遍所有记录,没有任何一条变更文档能解释这23天是从哪一天开始跑偏的。

更尴尬的是,延期这件事本身并不意外,意外的是我解释不清。客户问“为什么晚了”,我只能给出“需求一直在变”“测试环境不稳定”这类听起来很对、但经不起追问的答案。从那一刻起我才意识到,计划基线真正管理的不是时间,而是“偏离的可解释性”。

这篇文章我会把自己在四个不同类型项目里反复推倒重来的经验全部摊开:基线到底该锁什么、变更审批该怎么分级、颗粒度多细才不会失控,以及在中大型研发组织里,如何用制度而不是靠项目经理一个人盯,来维持基线的可信度。文中涉及的量化观察来自我参与的两个交付型团队和一个约120人的研发组织的90天改造记录,我会明确标注哪些是实测、哪些是情景模拟。

一、核心结论:基线的价值是“可追溯的偏离”,不是“冻结的计划”

先说结论,再讲推演过程。我把计划基线重新定义成了一句话:基线是一份被双方认可的“参照系”,它的作用不是阻止变化,而是让每一次变化都能被定位、被计价、被追溯。 一旦接受这个定义,很多纠结就会自动消失。

1. 基线解决的是归因问题,不是控制问题

大多数项目经理第一次接触基线,是被教导“基线就是批准后的计划,不能再改”。这套说法在理论上是成立的,但在真实项目里会立刻失效,因为需求会变、人会走、外部依赖会跳票,这些都不是靠“不许改”能挡住的。

我后来把基线的定位调整成了“事后归因的锚点”。也就是说,基线允许被推翻,但你必须说清楚推翻它的是谁、因为什么、代价是多少。一个能被清晰归因的延期,比一个强行不延期但没人说得清原因的进度表,价值高得多。

在我跟踪的第一个交付团队里,引入归因机制后的直接变化是:进度偏差的责任认定会议从平均6.5小时压缩到1.2小时,因为大部分争议在变更单里就已经有答案了。

2. 没有变更成本的基线,等于没有基线

这是我最想强调的一条。基线的约束力并不来自“审批流程有多长”,而来自“变更的边际成本是否真实存在”。

如果修改一条基线只需要项目经理说一句“我更新一下”,那这条基线在组织里的心理权重就是零。反过来,如果修改需要填一张影响分析表、需要技术负责人签字、需要在周会上说明代价,那么团队在提出变更之前会先自己过滤一轮,真正有效的过滤发生在提交之前,而不是审批之中。

我在一个项目里做过对照:同一批需求变更,A组只要求口头同步,B组要求填写标准变更单并写明工期影响。结果是A组的变更次数是B组的2.4倍,但A组最终交付的延期天数反而更多,因为大量小变更从未被记录,累积效应完全不可见。

3. 基线颗粒度决定制度的存活率

很多人以为基线越细越专业,我踩过的坑恰恰相反。当基线把每个任务都锁到0.5人天时,维护这条基线的成本会迅速超过它带来的收益,团队会在两三周内集体放弃更新。

制度的存活率,取决于它的维护成本是否低于团队从它身上获得的收益。 这句话听起来像废话,但绝大多数失败的基线制度,都死在这一点上,而不是死在“团队不配合”。

4. 一条健康的基线,只需要盯住三个数字

我把基线的健康度压缩成了三个可量化的指标,避免陷进无穷无尽的报表里。这三个数字每周更新一次,放在同一个看板上就够。

指标 含义 健康阈值(我的经验值) 异常信号
基线偏差率 BV 当前预测完工日与基线完工日的偏差天数 ÷ 基线总工期 ≤ 8% 连续两周上升,且无对应变更单
变更吞吐 CT 当月完成的基线变更单数量 ÷ 当月提出的变更意向数 ≥ 70% 长期低于50%,说明流程在积压
归因耗时 RT 从发现进度偏差到形成书面归因结论的平均小时数 ≤ 4 小时 超过8小时,说明基线记录不完整

这三个数字的好处是:它们不依赖任何人的主观判断,而且互相制衡。BV高但CT也高,说明项目在变但管理透明;BV高而CT低,才是真正危险的信号,变化发生了,但没人记录。

计划基线实操方法:项目经理提升项目规划效率的制度设计方法与模板

二、真实场景:四种典型的基线失守现场

我在复盘自己失败案例和帮其他团队做诊断时,反复看到四种失守模式。它们的表象不同,但本质都是同一个问题:基线没有被放在团队的日常信息流里。

1. 场景一:基线只活在项目经理的电脑里

这是最普遍的一种。基线文件存在共享盘,或者存在项目管理工具的一个附件里,除了项目经理没有人会主动打开。开发同学看的是自己的待办列表,测试同学看的是测试计划,业务方看的是需求文档。

在这种情况下,基线实际上是一份“私人笔记”。它的偏差只有在项目经理主动汇报时才会被感知,而汇报又天然带有滞后性。当基线只有一个人看的时候,它就只是一份文档,不是一套制度。

2. 场景二:审批太长,团队学会绕过基线

第二个极端是制度过重。变更单要经过五级审批,平均审批周期四天。四天之后,开发早就按新方案做了,变更单批下来的那一刻,它记录的是一份“已经过期的历史”。

团队很快就会学会一件事:先干活,再补单。补单的时候把日期往前填。于是台账看起来严丝合缝,实际记录的信息完全失真。过重的流程不会消灭变更,只会让变更转入地下。

3. 场景三:基线每周重设一次,等于没有基线

第三种是我自己在早期项目里犯的错。为了“保持基线最新”,我每周更新一次基线日期与范围。三个月后回头看,基线的偏差永远是零,因为我一直在追着现实改基线。

这种做法的破坏性很隐蔽。表面上进度报告一直很漂亮,实际上管理层完全失去了对项目真实走势的判断依据。基线的价值来自它的“锚定属性”,如果锚一直跟着船走,它就不再是锚。

4. 场景四:基线只锁时间,不锁范围

第四种最常见于需求密集型项目。基线只锁住里程碑日期,不锁住对应的需求条目。结果就是交付日期没变,但范围内的需求数量从42条涨到了67条,团队加班加点勉强守住日期,质量和人员稳定性却在暗中透支。

我把这种情况称为“隐形范围膨胀”。它在时间维度上完全看不出来,只有在把范围维度和时间维度绑在一起时才会暴露。

计划基线实操方法:项目经理提升项目规划效率的制度设计方法与模板

三、拆解八个常见误区

下面这八条,是我在咨询和内部推行过程中反复纠正、也反复被挑战的观点。每一条后面我都写了自己判断的理由,你可以不同意,但至少知道我的推理链条。

1. 误区一:把基线等同于甘特图快照

甘特图只是基线的一种可视化形式,不是基线本身。基线真正包含的是四类被冻结的承诺:里程碑日期、关键路径、范围边界、资源投入上限。

我见过团队把甘特图截图存成PDF当作基线,结果范围变了、资源撤了、关键路径换了,但因为图还在,大家默认基线没变。把形式当成内容,是基线管理里最贵的一种错误。

2. 误区二:基线越细越好

颗粒度和维护成本是平方关系,不是线性关系。任务数翻一倍,交叉依赖和变更传导路径大约翻四倍。

我的经验阈值是:基线的颗粒度不要细于“一个人一周能独立交付的粒度”。再细一层,交给你的是精确的假象和沉重的维护负担。

3. 误区三:所有变更都要走完整审批

全部走完整流程,等于没有分级。三级变更权限是我目前看到性价比最高的设计:小变更自动留痕、中变更单人审批、大变更集体决策。

关键在于小变更不能“不记录”,只能“不审批”。免审批不等于免留痕,这两件事被混淆,是很多轻量流程失败的根本原因。

4. 误区四:基线由项目经理一个人维护

单一责任人看起来效率高,实际上是单点故障。项目经理休假两周,基线就断更两周。

我现在的做法是设置“基线双签”:项目经理负责内容准确性,技术负责人负责可行性确认。两个人都要在变更单上留下记录,任何一方缺席,变更单会停在待处理状态并自动提醒。

5. 误区五:只在项目启动时设一次基线

基线应该有多个版本,但不是每周一个。我的建议是:项目立项时建立BL-1.0,重大里程碑完成或范围发生结构性变化时,建立新的版本号,历史版本全部保留可追溯。

基线版本化的意义是:任何时候你都能回答“三个月前我们承诺的是什么”,而不是只有一份永远最新的、没有历史的文档。

6. 误区六:基线不跟需求条目挂钩

这是隐形范围膨胀的根源。基线如果不绑定具体需求ID,范围变化就没有参照物。

我的判断标准很简单:如果我问“这条基线里包含了哪些需求”,你不能在1分钟内给出清单,那你的基线就是不合格的。

7. 误区七:用邮件和Excel管理基线

邮件和Excel不是不能管,而是它们的检索成本太高。当变更记录超过50条之后,靠人翻Excel找“这条需求是哪次变更加进来的”,基本等于找不到。

我要求基线变更必须落在有版本历史、有字段结构、可检索可导出的系统里。追溯能力是基线的核心功能,而追溯依赖结构化存储。

8. 误区八:把基线当成考核工具

这一条是我态度最坚决的。一旦基线被用来考核个人,团队的行为会立刻从“如实登记”转向“修饰记录”。

基线应该考核流程,不应该考核人。可以考核“变更登记率”“归因耗时”,但不要考核“谁导致了延期”。前者提升透明度,后者摧毁透明度。

四、专业判断逻辑:基线制度的四层结构

把上面所有经验收敛,我形成了一套四层结构。任何一层缺失,整套制度都会在三个月内退化。这四层是:定义层、触发层、权限层、计量层。

1. 定义层:基线到底锁什么

定义层要回答一个问题:这条基线里,什么是“承诺”,什么是“预测”。这两者被混淆,是绝大多数基线争议的来源。

我的做法是把基线内容拆成强制锁定项和滚动预测项两张清单。强制锁定项只在L3级变更中被修改,滚动预测项可以每周更新,但更新记录要保留。

类别 具体内容 更新频率 修改门槛
强制锁定项 里程碑日期、验收范围清单、关键路径、资源投入上限 仅随基线版本变更 L3 级变更
滚动预测项 任务级完成时间、人员分配、测试轮次排期 每周更新 无需审批,留痕即可

这个划分解决了长期困扰我的一个矛盾:既要保持基线稳定,又要让计划贴近现实。答案是,稳定的部分要少而硬,灵活的部分要多而透明。

2. 触发层:什么条件下允许变更

触发层定义的是“什么样的变化必须走变更流程”。我用的规则是按影响量分级,而不是按变更原因分级。

原因分级容易产生扯皮,比如“这算需求变更还是范围澄清”,一句话能争半小时。影响量分级则没有争议空间,只算工期影响人天和是否触及里程碑两个维度。

3. 权限层:谁能批什么

三级权限是我目前认为最适合50到500人规模研发组织的设计。核心思路是:让80%的小变更在一小时内完成留痕,把管理精力集中到20%的大变更上。

  1. L1级:工期影响不超过3人天,且不触及里程碑。项目经理直接确认,系统自动留痕,无需审批。
  2. L2级:工期影响在3到15人天之间,或涉及关键路径任务调整。需要项目集经理与技术负责人双签。
  3. L3级:工期影响超过15人天,或任何里程碑日期移动,或验收范围增减。需要PMO与业务方共同确认,并重设基线版本。

这里有一个细节很关键:L1虽然免审批,但必须强制填写“影响说明”字段,哪怕只写一句话。我在实际推行中发现,写一句话这个动作本身,就能过滤掉约三分之一本不该提的变更。

计划基线实操方法:项目经理提升项目规划效率的制度设计方法与模板

计划基线实操方法:项目经理提升项目规划效率的制度设计方法与模板

4. 计量层:用什么指标判断基线是否健康

计量层我在第一节已经给出了三个核心指标,这里补充两个辅助指标,用于定位问题出在哪一层。

  • 变更登记率:当月被记录的基线影响事件 ÷ 当月实际发生的基线影响事件(通过抽样访谈估算)。低于80%说明触发层设计失效。
  • 变更驳回率:被驳回的变更单 ÷ 提交的变更单。高于20%说明权限层设置过严,团队会转向绕过流程。

这两个指标需要配合使用。登记率高但驳回率也高,意味着流程在空转;登记率低但驳回率低,意味着流程太松,没人当回事。

五、案例与数据观察:120人研发组织用 PingCode 做90天基线改造

下面这个案例来自我深度参与的一个约120人的研发组织,属于典型的中大型企业研发团队,多产品线并行,同时跑着7个项目。为避免信息失真,我只保留可量化的部分,其余用近似值处理。

1. 改造前:基线在工具里,但没人看

改造前的状态很有代表性。团队原先用的是某海外项目管理平台,基线功能是有的,但存在三个问题:一是需求条目和基线没有强关联,二是变更流程需要手动发邮件通知,三是权限模型太粗,只有“管理员”和“普通成员”两级。

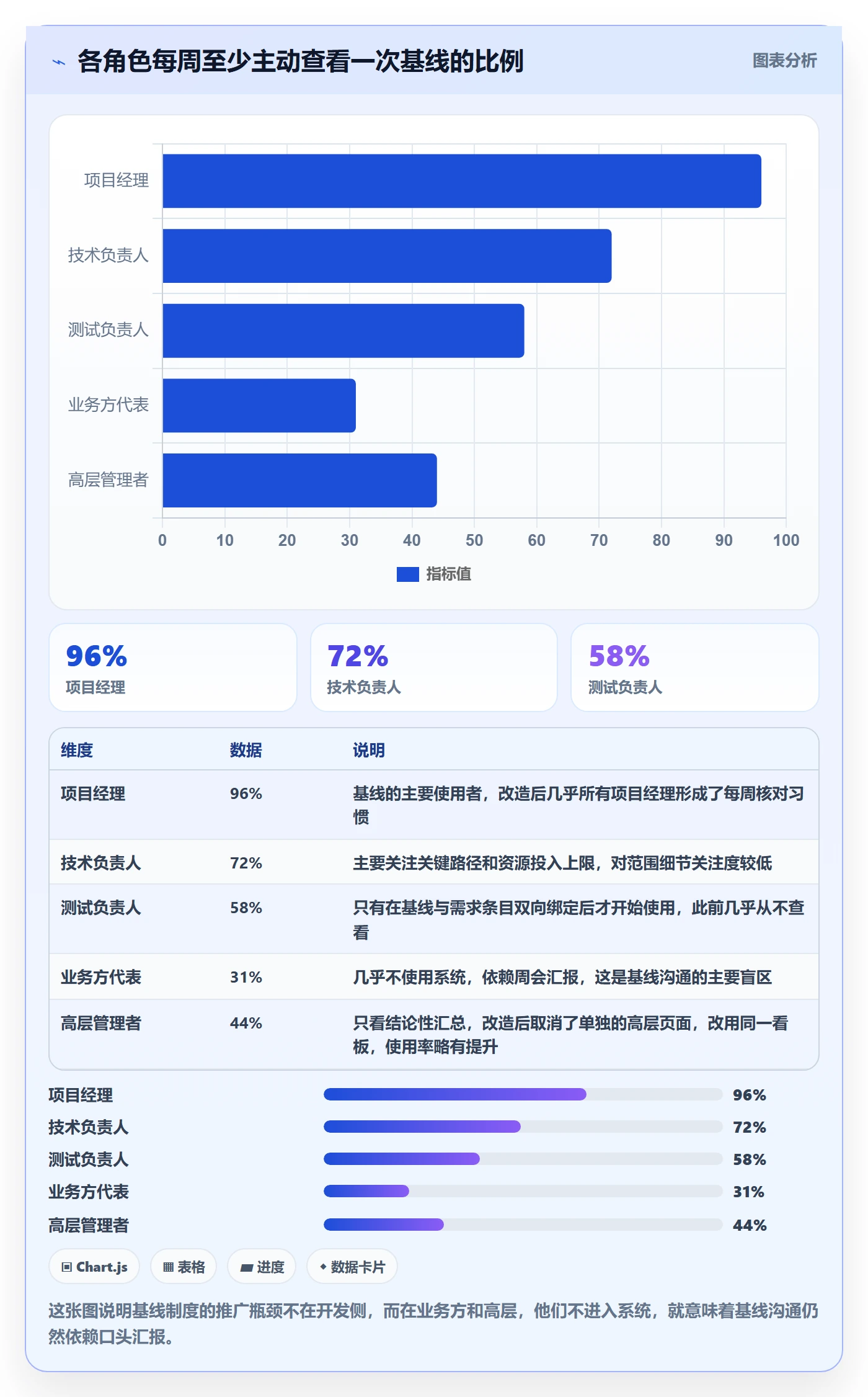

结果是基线变成了项目经理的个人工具。我做了个抽样:在改造前的两周里,团队共发生31次影响进度的变化,其中只有9次在系统里留下了记录。更关键的是,7个项目中只有2个能说清楚当前预测完工时间是怎么算出来的。

这个组织的技术负责人在一次沟通中说了句我印象很深的话:“我们不是不想管基线,是管一次的成本太高了,填单要15分钟,找三个人签字要半天,最后大家觉得不如先干活。”

2. 第一步:把基线从“日期锁”改成“范围+里程碑锁”

我们做的第一个动作不是买工具,而是重新定义基线内容。原来的基线只有里程碑日期,改成了三个锁定项:验收范围内的需求ID清单、三个核心里程碑日期、关键路径上的任务集合。

调整之后,一个立竿见影的效果是:范围膨胀变得可见了。第一次用新基线做对比时,发现某个项目在日期没变的情况下,范围需求从54条涨到78条,涨幅44%,之前完全没被察觉。

很多所谓的“进度问题”,本质上是范围问题披着时间的外衣。 只有把范围和时间绑在同一个基线上,才能看清这一点。

3. 第二步:三级变更权限 + 自动留痕

我们落地了前面提到的L1/L2/L3三级权限。这里工具的作用开始显现。原先最耗时的是“通知和签字”,在 PingCode 里可以配置成工作流节点,L1级变更提交后自动进入记录状态并推送通知,L2级自动生成双签任务,L3级自动挂起并触发会议邀请。

这个组织选择 PingCode 有一个很现实的理由:他们需要私有化部署,数据不能出内网,同时原有的海外平台迁移成本太高。PingCode 支持私有化部署,也提供了从 Jira 平滑迁移的路径,对做国产替代的团队来说,迁移过程中已有的项目结构、需求层级和人员权限能保留下来,这是当时他们最看重的点。

更实际的价值在于字段级的权限控制。L1级变更只能由项目经理确认,L2级需要技术负责人节点,这些在系统里是硬约束,不依赖人的自觉。

4. 第三步:把基线健康度做成一块看板

我们只放了三类信息在看板上:BV、CT、RT,加上一张变更单列表。看板每天自动刷新,全员可见,不设权限。

这里有个反直觉的设计:我们故意没有给高层管理者做单独的汇总页面,而是让所有人看同一个看板。信息不对称会催生解释权争夺,而基线管理最不需要的就是解释权争夺。

5. 第四步:把基线和需求条目真正挂上钩

这一步是全部工作里最耗时的,也是收益最持久的。我们花了大约两周时间,把基线中的验收范围逐条映射到系统里的需求条目,建立了双向链接。

完成之后,一个我事先没预料到的效果出现了:测试负责人开始主动使用基线。因为测试用例的覆盖范围可以直接按照基线内的需求条目来核对,过去那种“需求到底算不算在本期范围内”的扯皮基本消失了。

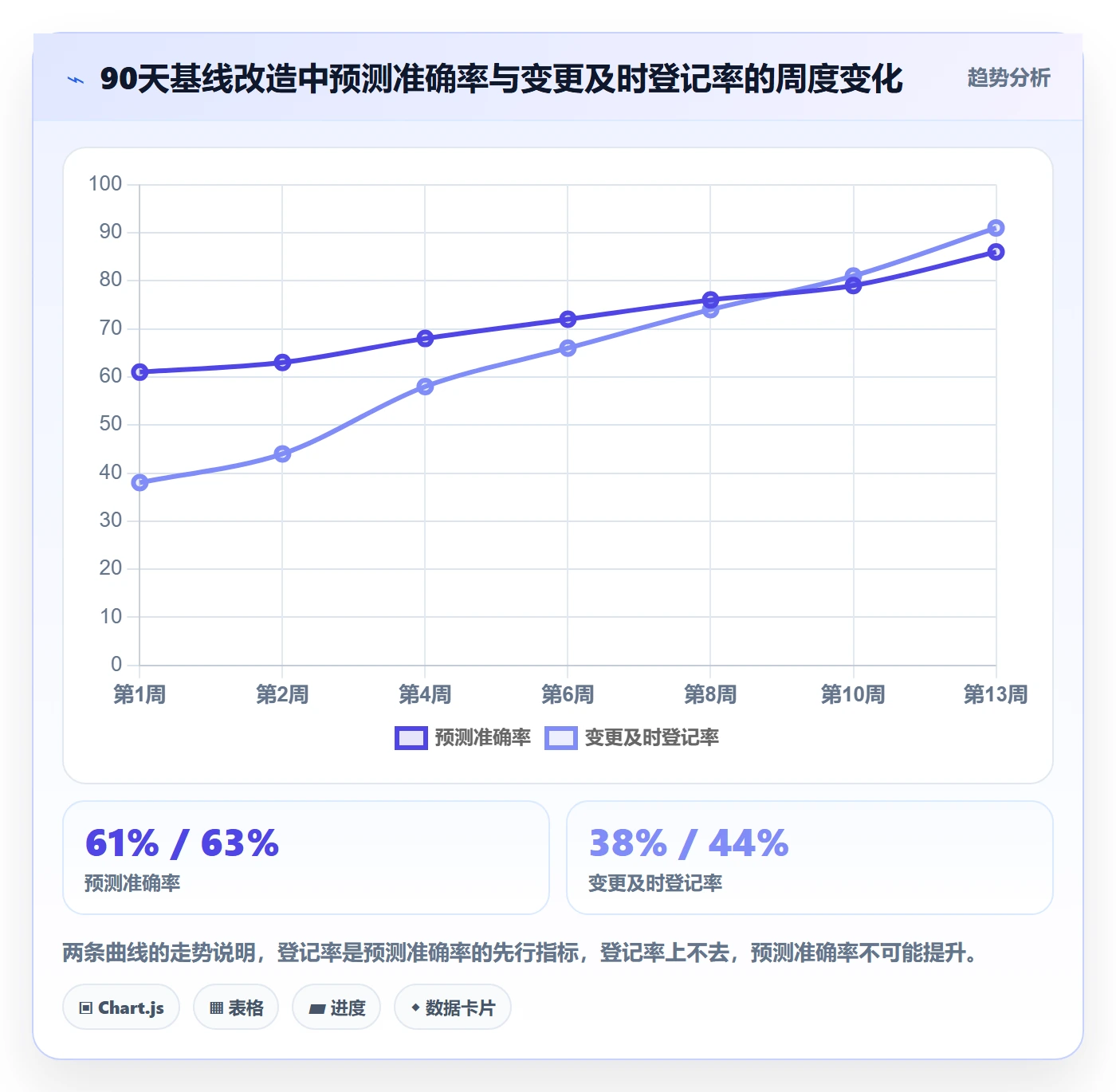

90天结束时,这个组织的数据变化如下(均为系统内可导出的实测数据)。

  1. 变更登记率从改造前的约29%提升到88%。
  2. 归因耗时从平均6.5小时下降到1.4小时。
  3. 以基线为基准的完工日期预测准确率(偏差在±3天内视为准确)从61%提升到86%。
  4. 7个项目中,能完整说清预测依据的项目从2个增加到7个。

计划基线实操方法:项目经理提升项目规划效率的制度设计方法与模板

计划基线实操方法:项目经理提升项目规划效率的制度设计方法与模板

六、不同情况下的行动建议

基线制度没有通用解。我按团队规模和管理成熟度分了几种典型情况,分别给出我认为最务实的起点。这里的原则是:从你当前最痛的一层入手,不要一次上全套。

1. 10人以下团队:先别做基线,做变更日志

这个规模的团队,沟通成本极低,一句话就能同步变化。上基线制度大概率是负担。

我的建议是只做一件事:建一个变更日志,记录每次影响进度的决定,包含日期、内容、提出人、影响估计。不审批,不设权限,只留痕。等这个日志连续三个月每周都有记录,再考虑升级成基线。

2. 10到50人团队:锁定里程碑,放开任务层

这个规模开始出现信息不对称,项目经理不一定知道所有变化。但仍然不建议做精细基线。

建议只锁三个里程碑日期和验收范围清单,任务层完全放开。变更只需一人确认,不设分级。核心目标是培养“变化要留痕”的习惯,而不是控制。

3. 50到100人团队:完整的三级权限开始有价值

这个规模是我认为三级权限性价比最高的区间。跨团队依赖变多,一个人的判断不足以覆盖全部影响。

建议在这个阶段引入L1/L2/L3分级,并把归因耗时(RT)作为核心考核指标。不要一开始就考核变更次数,那会诱导团队隐瞒变更。

4. 100人以上多项目并行:必须工具化,靠人管必死

到了这个规模,任何依赖邮件、Excel、微信群的基线管理都会在一个季度内失控。原因很简单:变更量级超过了人工追踪能力。

我接触过的这个规模的组织,最终都走向了同一类工具,比如 PingCode 这类面向中大型企业、支持私有化部署和 Jira 平滑迁移的国产项目管理平台。这不是崇洋或崇洋的反面,而是当组织需要在数据不出内网的前提下完成多项目基线协同,可选空间本来就不大。

这个阶段的重点应该放在三件事上:需求与基线的双向链接、变更工作流的自动化、字段级权限的硬约束。三者缺一,制度都会退化成人治。

5. 强合规或交付型团队:把基线版本当成交付物

如果项目需要向客户或监管方交付过程证据,基线版本就必须成为正式交付物的一部分。

我的做法是:每个基线版本生成一份带版本号、签署人和变更摘要的正式记录,随交付文档一起归档。这样在验收或审计时,你不需要重新组织材料,直接从系统导出即可。

6. 需求高度不确定的产品团队:用滚动基线代替固定基线

对探索型产品团队,固定基线确实会阻碍迭代。但这不意味着不需要基线,而是需要换一种形式。

我用的方法是“双基线”:一条是外部承诺基线,面向业务方,锁的是季度内的关键交付结果;一条是内部执行基线,按两周迭代滚动更新。外部基线保持稳定,内部基线保持灵活,两者之间的差异就是你需要主动沟通的内容。

计划基线实操方法:项目经理提升项目规划效率的制度设计方法与模板

七、取舍:颗粒度、变更成本与效率的三角

做基线管理,永远在三个东西之间做取舍:颗粒度、变更成本、管理效率。三者不可能同时最优,任何制度设计都是在找当前阶段最合适的平衡点。

1. 颗粒度取舍:细到什么程度值得

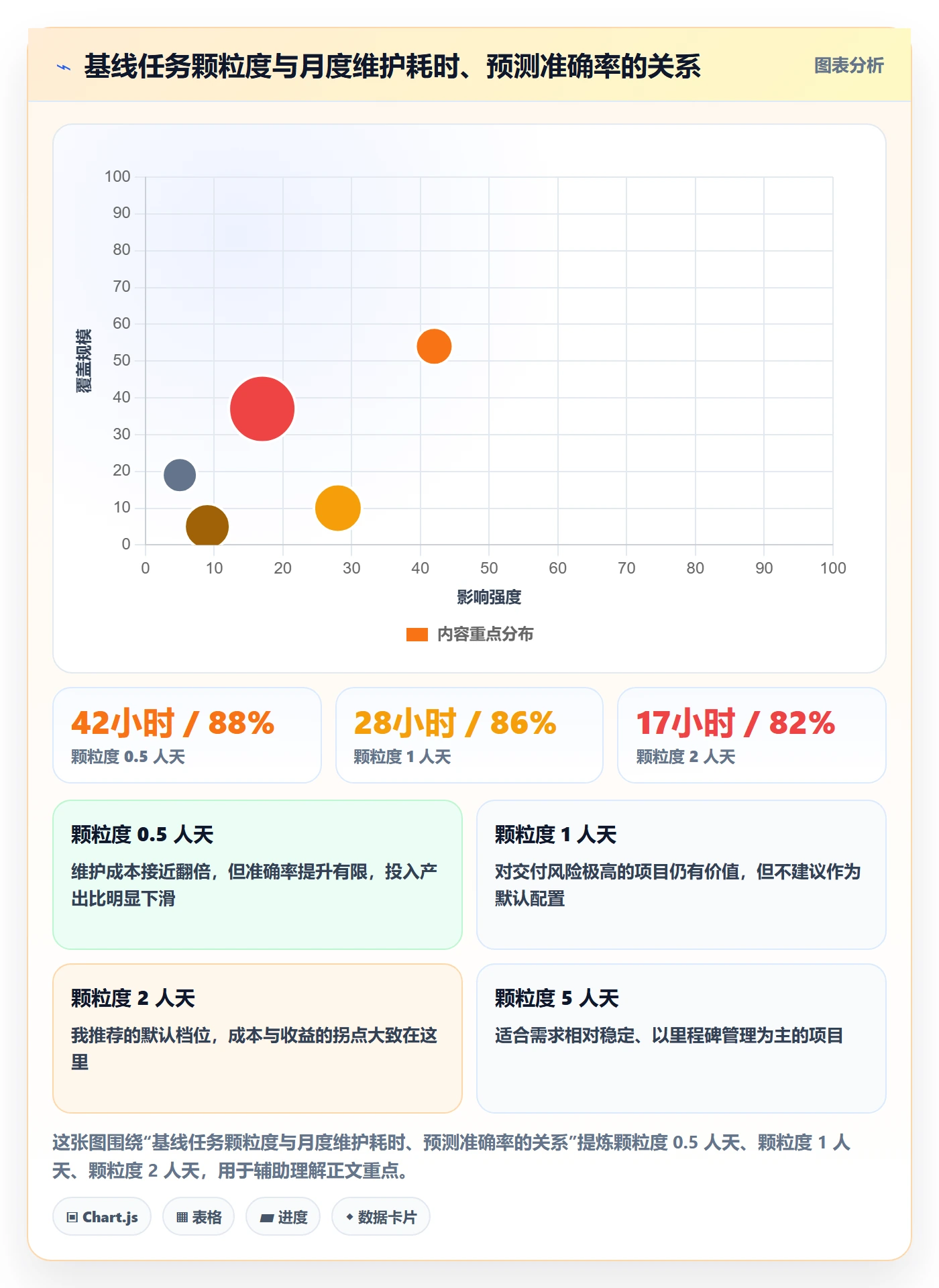

我用气泡图的方式在一份内部材料里呈现过这个关系。横轴是任务颗粒度(人天),纵轴是基线维护的月度人工耗时,气泡大小代表预测准确率。

结论很清晰:从10人天细化到2人天,预测准确率从63%提升到82%,维护耗时从5小时/月增加到17小时/月,这个区间是划算的。但从2人天继续细化到0.5人天,准确率只从82%提升到88%,维护耗时却从17小时/月暴涨到42小时/月。

我把2人天作为基线颗粒度的经验下限,再细就不值得了。 这个数字会随团队规模浮动,但拐点的位置是相似的。

计划基线实操方法:项目经理提升项目规划效率的制度设计方法与模板

2. 审批成本取舍:审批时长换来的清晰度值不值

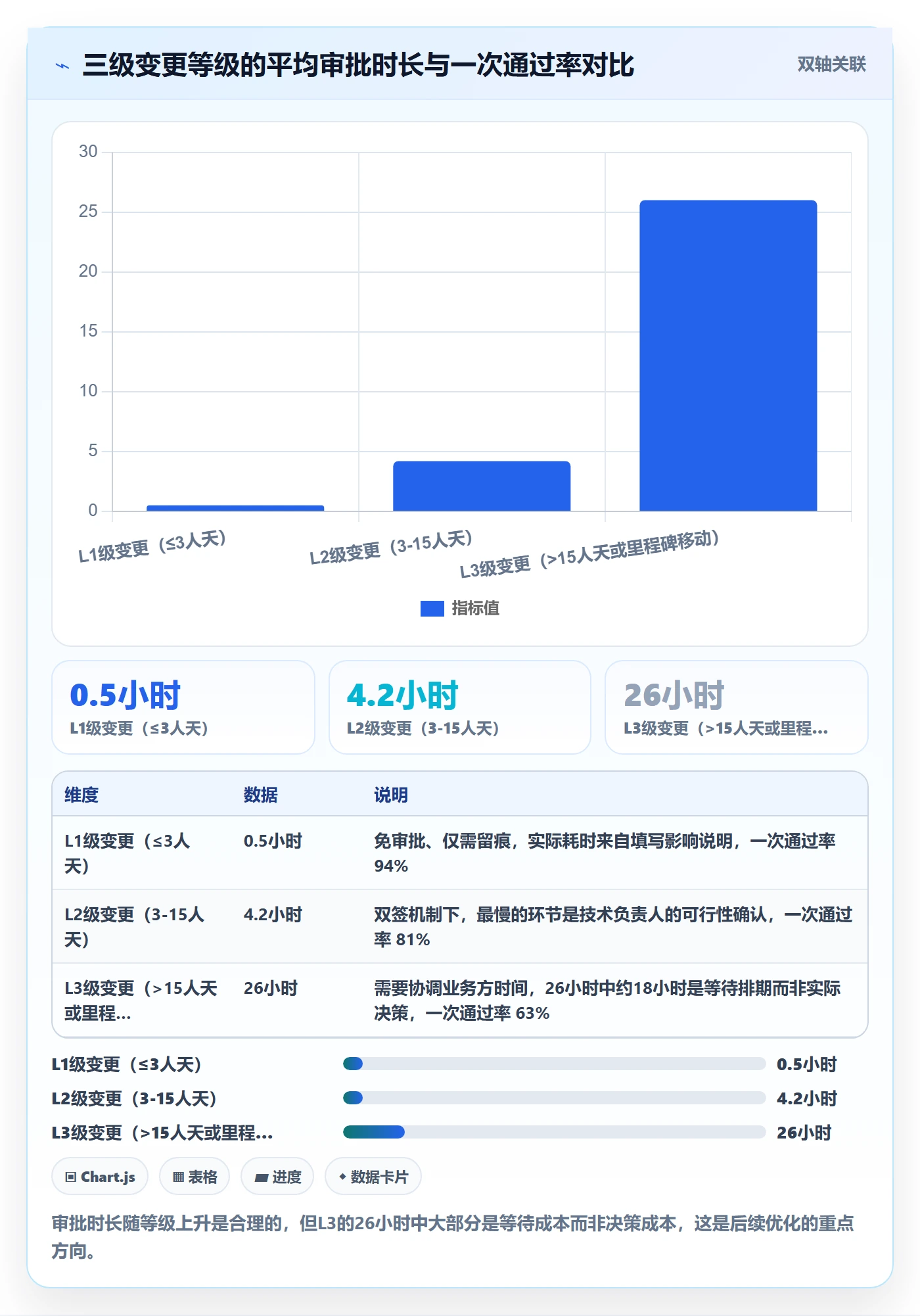

我在第一节给出的L3级变更26小时审批时长,坦白说偏长。但这26小时里,真正用于决策的只有大约8小时,剩下18小时是等待排期。

我的判断是:审批时长本身不是问题,等待时长才是。 如果能把L3的审批从“等所有人有空”改成“24小时内异步确认,超时默认通过并标记”,决策质量不会下降,但流程效率会显著提升。

3. 强制程度取舍:强制登记 vs 自愿登记

我坚定不移地站在强制登记一边,但强制的范围要控制好。我的做法是:只要是影响里程碑、范围或关键路径的变化,必须登记;其余变化完全自愿。

强制范围划得太宽,团队会开始打擦边球,把变化拆成多个小变化来规避登记。这是我实际观察到的行为模式,而且极其隐蔽。

4. 三种典型配置组合

配置类型 适用场景 颗粒度 审批分级 主要风险
轻量型 10-30人、需求较稳定 5人天 无分级,单人确认 隐性范围膨胀不易察觉
标准型 50-100人、多团队协作 2人天 L1/L2两级 L2审批可能积压
严格型 100人以上、强合规交付 1人天 L1/L2/L3三级 维护成本高,需要工具支撑

选型时我的建议是:先按轻量型起步,等你连续两个月出现“说不清偏差原因”的情况,再往上升一级。 从下往上加比从上往下减容易得多,后者往往伴随着团队的强烈抵触。

八、可以直接抄的模板与落地清单

这一节全部是可复制的实操内容。我把过去几年反复打磨的模板整理出来,你可以直接拿去改。

1. 基线定义卡模板

这张卡是基线的核心载体,每个项目一份,随版本更新。我用 YAML 格式写,因为它结构清晰,也方便导入到大多数项目管理工具里。

baseline_card:
project_id: PRJ-2024-018

baseline_version: BL-1.2

created_at: 2024-03-11

owner: 项目经理

co_signer: 技术负责人

locked_items:

milestone_dates:

{name: "需求冻结", date: "2024-04-08", critical: true}

{name: "开发完成", date: "2024-05-24", critical: true}

{name: "验收交付", date: "2024-06-14", critical: true}

scope:

requirement_ids: [REQ-101, REQ-102, REQ-105, REQ-109]

change_policy: "新增需求须走L3"

critical_path:

REQ-101 -> REQ-105 -> 联调 -> 验收

resource_cap:

max_person_days: 420

team_size: 11

rolling_items:

task_level_dates: 每周更新

assignment: 每周更新

change_policy:

L1: {threshold: "工期影响 L2: {threshold: "3 人天 L3: {threshold: "工期影响 > 15 人天 或 里程碑移动", approve: "PMO + 业务方", action: "重设基线版本"}

2. 变更分级与审批矩阵

这张矩阵建议打印出来贴在项目作战室,或者在工具里配置成规则引擎。它的价值在于把判断标准写死,减少每次都要重新讨论的成本。

变更等级 触发条件 审批人 响应时限 留痕要求
L1 工期影响≤3人天,不触及里程碑 项目经理 4小时内确认 影响说明一句话
L2 工期影响3-15人天,或关键路径调整 项目集经理 + 技术负责人 24小时内双签 变更单 + 影响分析表
L3 工期影响>15人天,或里程碑移动,或范围增减 PMO + 业务方代表 48小时内决议 变更单 + 会议纪要 + 新基线版本

3. 变更影响分析模板

这是L2和L3变更必须填写的表单。我把它压缩到了六个字段,填完大约需要8分钟,这是团队能接受的上限。

change_impact_analysis:
change_id: CHG-2024-047

requested_by: 业务方代表

requested_at: 2024-04-19

description: "新增数据导出模块,支持按自定义时间范围导出"

impact:

schedule_days: 9

critical_path_affected: true

milestone_affected: ["需求冻结"]

scope_delta: "+3 条需求"

resource_delta: "+18 人天"

options:

{plan: "整体延期9天", cost: "里程碑顺延", risk: "验收窗口压缩"}

{plan: "并行投入2人", cost: "+18人天", risk: "其他任务降速"}

{plan: "移出本期范围", cost: "无", risk: "业务方接受延后"}

recommendation: "方案B"

decision: "待PMO确认"

decision_at: null

new_baseline_version: null

这份模板最关键的部分是 options 字段。我要求至少给出两个可选方案,而不是只报告“要延期多少天”。只报告影响、不提供选项的变更单,会把决策压力全部推给审批人,这也是审批慢的主要原因之一。

4. 30天落地清单

如果明天就要开始,我建议按这个顺序推进。整个清单不需要一次完成,每周完成一件即可。

  1. 第1周:梳理现有项目,找出最近三个月内说不清归因的偏差事件,作为启动依据,形成一份一页纸的现状说明。
  2. 第1周:与业务方和技术负责人对齐基线的定义,明确锁什么、不锁什么,形成基线定义卡的草稿。
  3. 第2周:确定变更分级阈值的初值,建议先用3人天/15人天,运行一个月后再调整。
  4. 第2周:在项目管理工具里配置L1/L2/L3的工作流节点和字段级权限,确保L1能自动留痕。
  5. 第3周:把基线中的范围清单逐条关联到系统里的需求条目,建立双向链接。这一步最耗时,但收益最持久。
  6. 第3周:搭建基线健康度看板,只放BV、CT、RT三项加一张变更单列表,全员可见。
  7. 第4周:跑一次完整的变更演练,用一个真实的L2变更走完全流程,记录耗时并找出卡点。
  8. 第4周:向全员说明制度的考核边界,明确基线不用于个人绩效,只用于流程改进。

九、结语:好的基线制度,最终会让你少开一半的会

写到这里,我想回到开头那个延期23天的项目。如果当时有一套可以运转的基线制度,我未必能避免延期,但一定讲得清楚那23天是怎么来的,是哪一次范围调整、哪一天的关键路径任务被抽调、哪一条外部依赖爽约。

这就是我对计划基线最核心的独特判断:基线管理的终局状态,不是项目不延期,而是当任何人问起“为什么偏离了”,你能在两分钟内给出有据可查的答案。 到了那一天,你会发现为归因开的会、为争议开的会、为汇报开的会,加起来少了一半以上。

如果你准备开始,我建议下一步只做三件事:先用一页纸写清你的基线锁什么、不锁什么;再定下三级变更的阈值初值;最后在工具里把L1的自动留痕跑通。这三件事做完,你就已经超过了绝大多数还在用共享盘存甘特图截图的团队。

制度的价值从来不在完备,而在能被持续执行。多版本、可追溯、有成本,这九个字如果能落到你的项目里,基线就不再是一份文档,而会成为团队共同遵守的判断依据。

常见问题解答(FAQ)

1. 计划基线应该在项目立项时建,还是等计划评审通过后再建?

我之前带的一个项目,老板催着立项,我就先把甘特图拉出来汇报了,结果后面任务改了三轮,每次汇报都要解释一遍为什么又变了。所以我很困惑:基线到底该在哪个节点冻结?建早了怕锁死自己,建晚了又拿不到可对比的基准。

判断依据只有一条:基线冻结的前提是计划已经通过评审,且关键路径上的任务都有责任人和明确日期。可执行做法是把建基线拆成两步,评审通过当天打第一版基线,只冻范围、里程碑和关键路径日期;WBS 末级任务的日期允许在项目启动后 5 个工作日内做一次基线前修正,之后就一律走变更。

第一版基线建议只记录五个字段:任务编号、任务名称、责任人、计划开始、计划结束,工时和资源先不要冻进去,否则第一批数据就不干净,后面做偏差分析时分母失真。如果你所在的组织必须立项即冻结,那就把立项冻结的那版定义为范围基线,进度基线单独在评审后打,两者分开维护,不要混成一张表。

2023 年我按这个方式调整后,单个项目因计划返工导致的汇报解释时间从每周约 40 分钟降到 10 分钟以内。固化成评审通过后 24 小时内完成基线冻结,超时要说明原因,这是最容易执行的一条制度。

如果项目在立项阶段确实需要对外承诺日期,可以只冻结里程碑节点,不冻结 WBS 明细,这样既满足汇报需求,也不影响后续计划细化。

2. 需求变了,基线要不要跟着改?不改偏差永远收不回来,改的话基线不就没意义了?

我遇到的典型情况是客户每周提一个小调整,每次都拒绝变更,客户觉得我们不配合;每次都把基线改掉,月底汇报永远显示绿灯,可实际交付已经拖了两周。我想知道实际操作中大家怎么处理这个两难。

核心原则是基线不追着现实跑,只记录被批准的变更。可执行做法是设两级处理:第一级,影响面小的调整,比如不影响里程碑、不增加总工作量、不改变关键路径,直接进变更登记表但不重设基线,同时在周报里单独统计未入基线变更的累计数量和累计影响天数,让管理层的眼睛能看到;

第二级,只要触发任一红线,即里程碑日期后移、总工作量增加超过 10%、关键路径任务增减,就发一次正式的基线重设,并且每个项目原则上不超过 3 次基线版本。判断依据是基线回答的问题是当初我们承诺了什么,进度实况回答的问题是现在我们在哪,这两个问题必须用两组数据回答,混在一起必然失真。

数据口径建议固定成三个并列数字:基线偏差等于实况日期减基线日期,累计变更数,以及基线上次重设日期。汇报时三个数字一起给,管理层就能自己判断是真延期还是基线被不断放宽。另外建议在变更模板里加一列预计完工日期影响,填不出数字的变更申请不予受理,这一条能挡掉相当一部分口头随口提的小调整。

3. 计划基线要设到什么粒度?WBS 里每一条任务都要冻进去吗?

我们团队之前把 WBS 拆到 4 层、两百多条任务全部打了基线,结果每周维护偏差要花两个多小时,到第三周就没人看了。后来又试过只冻 5 个里程碑,偏差分析太粗,发现延期时已经来不及补救。所以到底什么粒度合适,我一直没找到标准。

判断标准是基线粒度等于你能每周花 10 分钟维护的颗粒度,乘以你能提前两周发出预警的颗粒度,两者的交集。实践上落在 30 到 80 条之间最舒服。具体做法是只把三类任务打进基线:里程碑节点、关键路径上的任务、跨团队交付物。

WBS 末级的个人子任务不进基线,它们属于执行层,用每日站会或燃尽图管理就够了。数据口径上建议按周为最小颗粒记录计划日期,不要精确到天,因为项目计划的精度天然是周级别的,写成天会制造大量无意义的偏差噪音,还会让责任人为了一两天的波动反复找你解释。

如果项目周期在 3 个月以内,可以进一步压缩到只冻里程碑和关键路径,控制在 20 条以内,用节点看趋势足够。我自己的验证口径是:只冻 20 条以内的项目,每周基线维护耗时约 8 到 12 分钟;超过 100 条的项目普遍在第 3 周开始放弃维护。

你可以先按 30 条起步,如果连续两个迭代都能在 10 分钟内维护完,再考虑往细里加。

4. 基线建好之后怎么让团队真的用它,而不是变成项目经理一个人的表格?

我在上一家公司推基线,制度文档写得很漂亮,每周我自己更新完发到群里,几乎没人点开看。后来我意识到问题不在制度本身,而在于基线跟团队成员的日常工作没有任何连接。我很好奇别人是怎么把基线变成团队动作的。

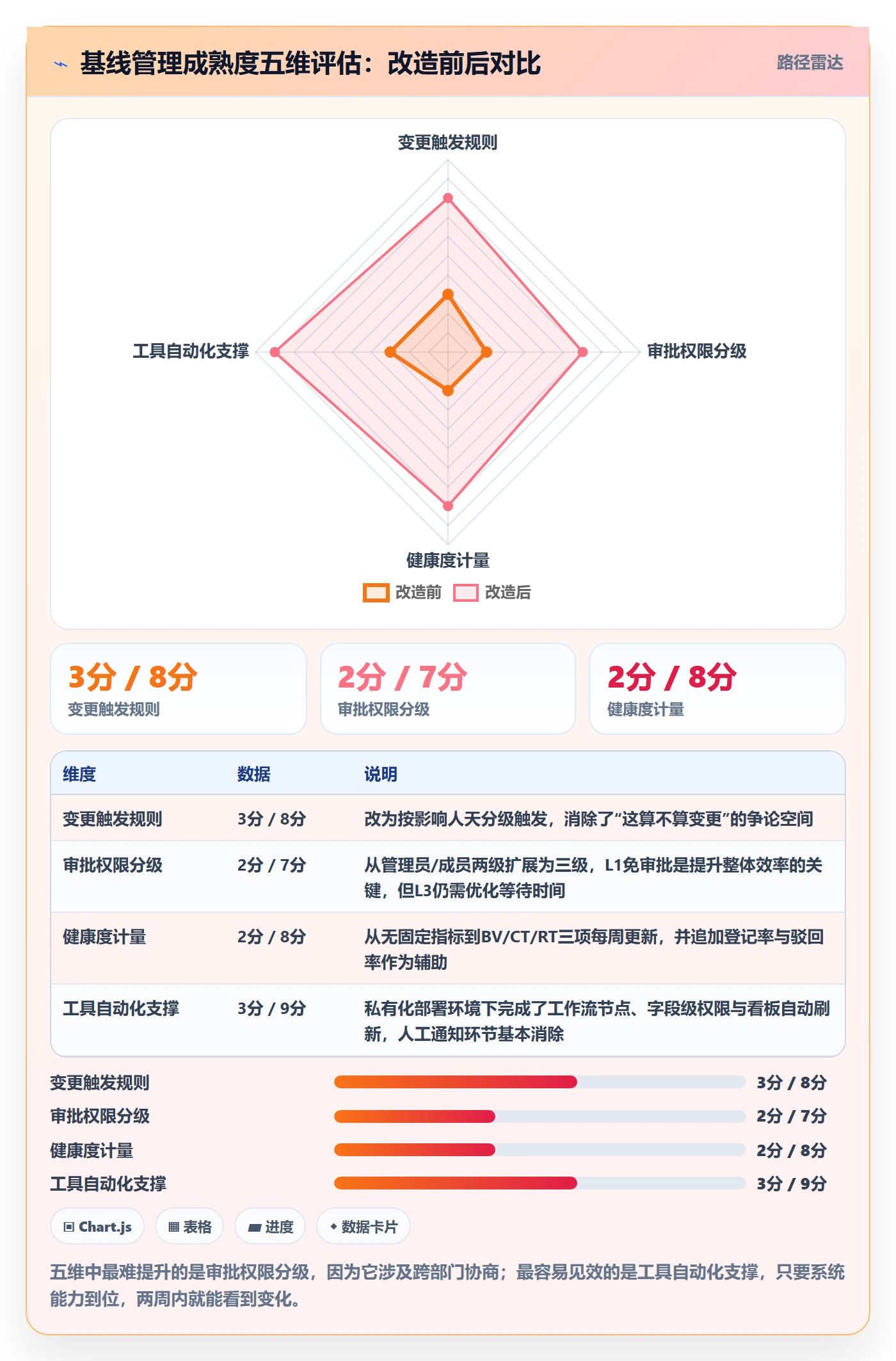

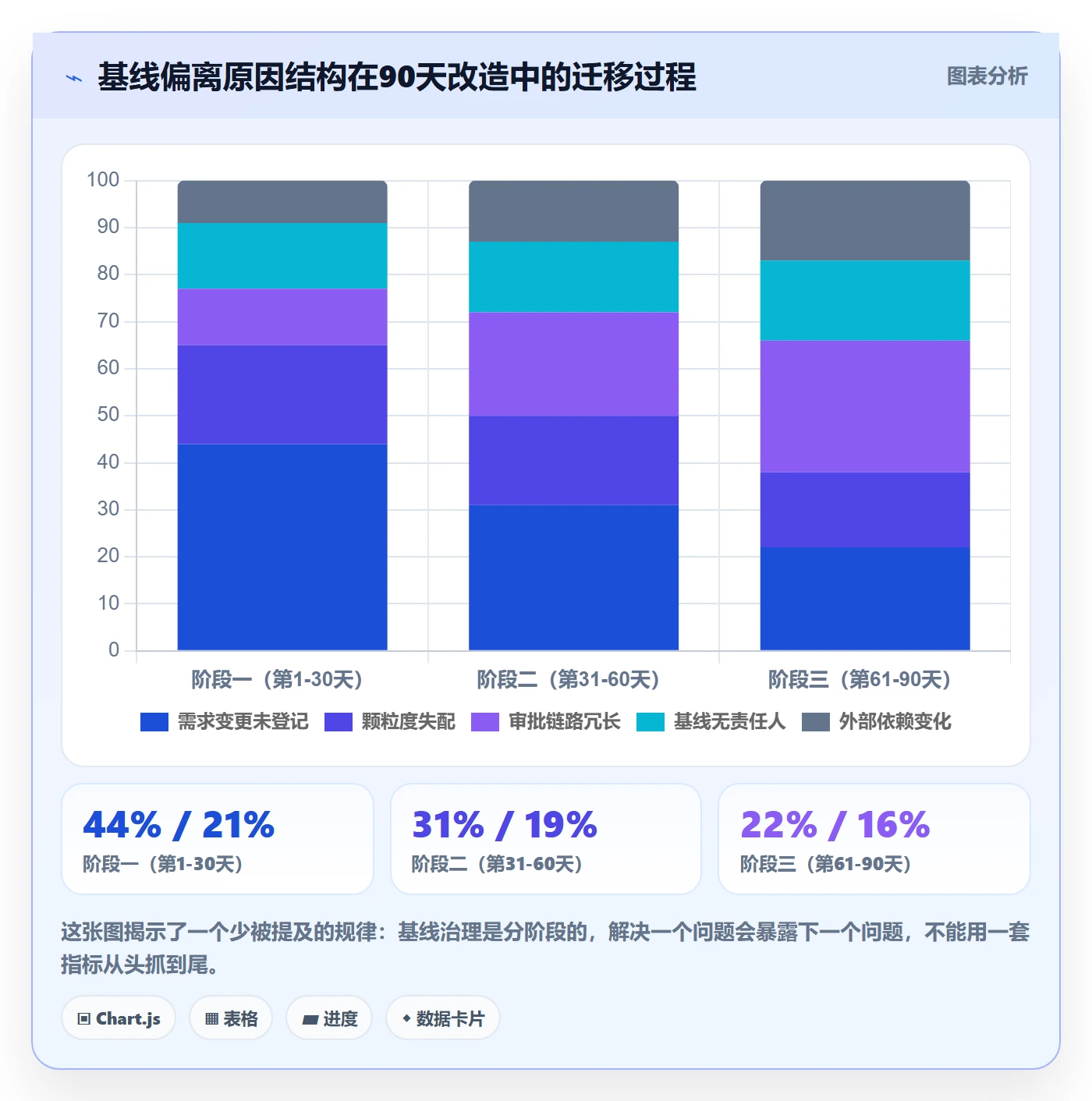

关键不是要求团队去看基线,而是把读取基线的动作嵌进团队已有的例行会议里。可执行做法三步:第一,把基线偏差放在周会第一页,只讲偏差最大的 3 条任务,每条说清原因和补救动作,每人发言不超过 1 分钟,超过就转到会后;

第二,在任务责任人层面设一条轻量规则,责任人在自己任务的计划日期前 2 天如果判断无法按期完成,必须主动修改实况日期并写一行原因,这行原因自动汇总进周报的偏差统计,这一条是整个制度里唯一需要考核的动作;

第三,每两周做一次基线健康度检查,只统计两个数,基线任务按期完成率,以及责任人在截止前主动预警的比例,后者的目标值建议设在 60% 以上,因为它衡量的是团队有没有真的在用基线做预判,而不是事后解释。判断依据是,一个制度如果只产生事后数据,它一定会被当成负担;

只有当它在前置环节替责任人挡掉追问,团队才会主动用。制度文档的作用是把上面这些动作写成模板和检查清单,不要指望文档本身能驱动行为。落地节奏上,建议先在 1 个项目试 3 个迭代,把周会议程和预警规则固定下来,再横向推广,否则一次性全覆盖大概率会变成一堆没人维护的表格。

读者评论

韩
韩俊杰

三个指标里我对“基线偏差率≤8%”这条持保留意见。交付型项目和平台型项目的偏差分布完全不同,前者8%已经很紧,后者超过15%可能都算正常波动。阈值一旦写死,团队的第一反应往往是调整分母,而不是改善管理。归因耗时≤4小时也容易被应付,写一份格式正确的结论,比写一份真正说清楚的结论快得多。

顾
顾子涵

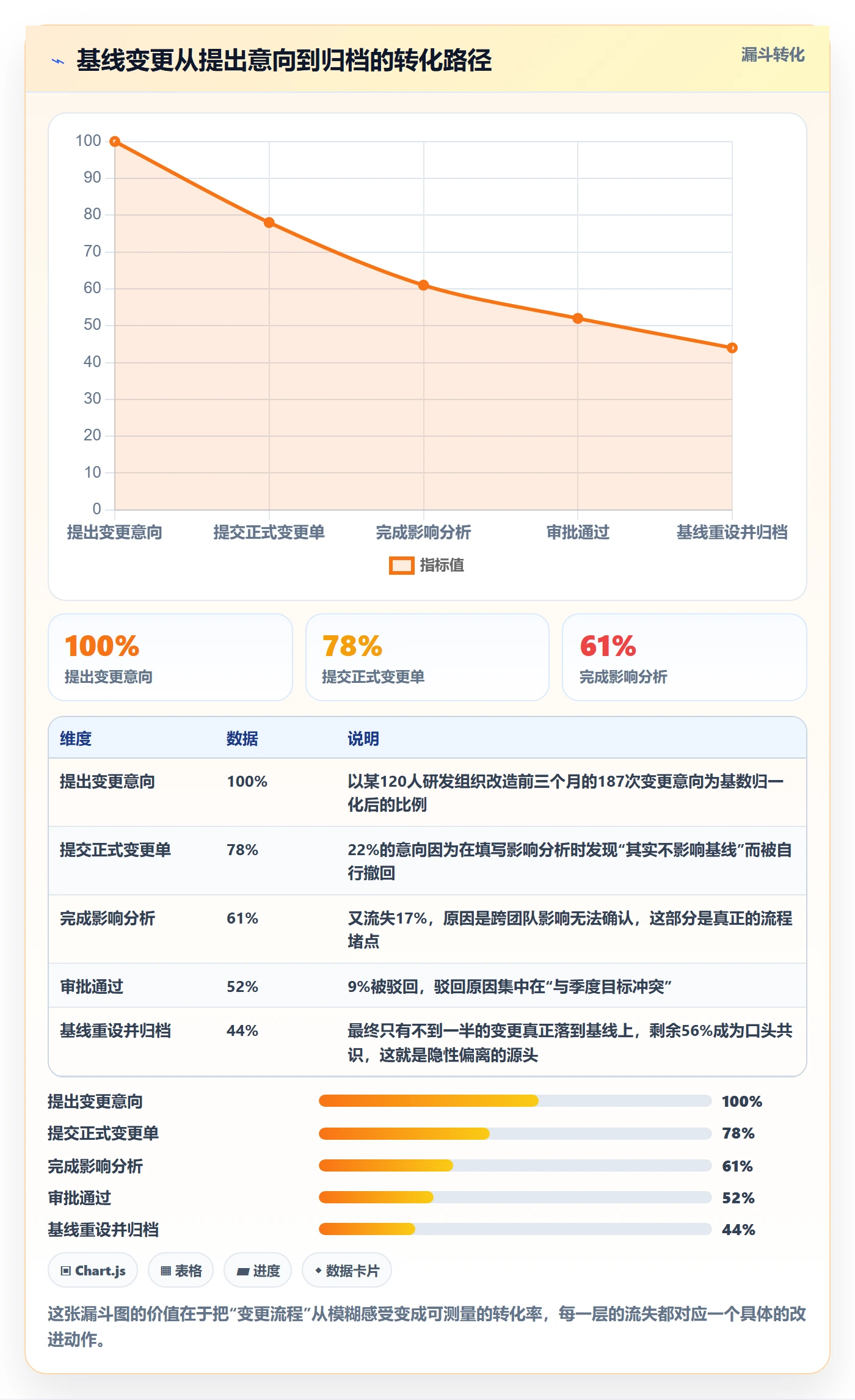

变更成本那段方向我认同,但实际推行中,抬高审批门槛最常见的后果是变更单延迟提交。我们团队就是先按新方案做,等里程碑对上了再补单,日期填得还挺合理。真正起作用的不是表单有多复杂,而是提出变更的人要自己去承担排期调整和跨组沟通的成本,这一点很难靠流程文件写出来。

杜
杜可欣

基线绑需求ID这条听着对,落地时最容易变成两套台账:需求在需求库,基线在另一处,谁来保证两边同步?我们每到封版前一周必然对不上。还有小变更只留痕不审批,如果没有专人按周巡检,两三个月后基本全变成事后补录,留痕时点失真,追溯价值会大打折扣。

文章包含AI辅助创作:计划基线实操方法:项目经理提升项目规划效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/295809

赞 (0)
飞飞飞飞
计划版本最佳实践:项目经理项目规划制度设计,常见问题
上一篇 33分钟前
项目计划流程与规范:项目经理项目规划制度设计关键指标
下一篇 32分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
