项目申请怎么做?实施团队落地方案:项目立项从0到1

去年第四季度,我陪一家三百人规模的研发组织做项目管理平台的立项答辩。评审委员会只问了三个问题:现状的交付周期是多少天、不上这套系统会损失什么、三年总花费是多少。三个问题答完,会议用时十九分钟。而同一批评委上一周刚退回了一份七十八页的立项材料,理由是“看不出到底要解决什么问题”。这件事让我确认了一个判断:项目申请从来不是一场写作比赛,而是一次内部融资路演。你申请的不是“批准”,是预算、是人力、是别人让渡出来的排期,甚至是别的部门放弃另一个项目换来的机会成本。

写材料只是最后一步,真正决定成败的功夫,在动笔之前就已经做完了。

一、核心结论:项目申请的本质是一次内部融资

先把结论摆在最前面,后面所有内容都是围绕这几条展开的。如果你时间有限,只看这一节,也能避开八成的坑。

第一,项目申请的成功率,八成取决于材料之外。取决于你有没有对齐评审方今年的考核指标,取决于预算窗口是不是还开着,取决于你有没有在大评审之前完成小范围“预沟通”。材料的作用是把已经谈成的事固定下来,而不是在会议上说服所有人。

第二,立项材料只需要回答三个问题。问题是否真实且已被量化、方案是否可行且已被验证、代价是否可承受且有退出路径。除此之外的内容,包括技术架构图、功能清单、行业趋势分析,都是配角。写多了反而稀释重点。

第三,从0到1的那个“1”,不是审批通过,而是第一个可验收的里程碑。很多人把“批下来”当终点,于是预算到手之后节奏立刻松散。正确的定义是:项目在真实业务场景里跑出一个可被度量的改善结果,比如交付周期缩短、人工统计工时归零,才算真正完成了0到1。

第四,实施团队的落地方案必须在立项阶段就写完。这是我踩过最贵的坑。我曾经在一个平台项目里,立项时只写了方向,实施细节留到启动后再定,结果启动第二周就发现历史数据字段映射不上,迁移工作量比预估多出三倍,被迫追加预算重新走一遍审批,整体延期两个月。从那以后,我的立项材料里一定包含迁移方案、并行期方案和回滚预案。

第五,数据基线比方案本身更值钱。现状说不清楚,收益就无法证明,收益无法证明,预算就守不住。我见过最漂亮的一份立项材料只有九页,其中两页全是现状基线数据。

项目申请怎么做?实施团队落地方案:项目立项从0到1

二、背景和真实场景:为什么中大型组织的立项越来越难过

过去五年,我参与过几十次立项评审,明显感受到三件事在同时发生。

1. 审批权在上收,颗粒度在变细

以前很多项目在部门层面就能定,现在超过一定金额就要进公司级的项目委员会或数字化委员会。审批层级上移的直接后果是:评审者离业务现场更远,对材料的依赖度更高,但对材料耐心的阈值更低。他们平均给一份材料的时间是三到五分钟,超时就会打断你。

与此同时,颗粒度在变细。过去问“有没有价值”,现在问“价值怎么算出来的”“为什么是今年做”“为什么是你们部门做”。这三个追问,能筛掉大半准备不足的提案。

2. 从“有没有预算”变成“预算给谁更划算”

预算总盘子收紧之后,项目之间变成了竞争关系。你的项目不是和“什么都不做”竞争,而是和同一批评审桌上其他七个项目竞争。这意味着只讲自己的收益是不够的,还要讲清楚为什么你的收益优先于别人。

我常用的一个技巧是把收益换算成公司通用的货币单位。研发效能的提升不要讲“效率提升了多少”,要讲“折算成人力成本相当于每年释放多少人月,按当前人均成本折合多少钱”。评审委员不熟悉研发流程,但他们熟悉钱和人月。

3. 大型组织的技术债让迁移类项目激增

我近期接触的项目里,占比增长最快的是两类:一类是工具平台的国产化替代,另一类是从海外 SaaS 工具迁移到可私有化部署的方案。这两类项目有个共同特点,申请理由天然充分(合规、成本、数据主权),但实施风险极高(历史数据、集成关系、用户习惯)。

这类项目最容易犯的错误是把论证重点放在“为什么要换”,而评审真正担心的是“换的过程会不会出事”。一家两百多人的研发团队告诉我,他们上次迁移失败的原因不是工具不好,而是并行期只留了三天,一线团队在切换后第二周就集体回退到旧系统手工记账。

项目申请怎么做?实施团队落地方案:项目立项从0到1

三、拆解六个常见误区

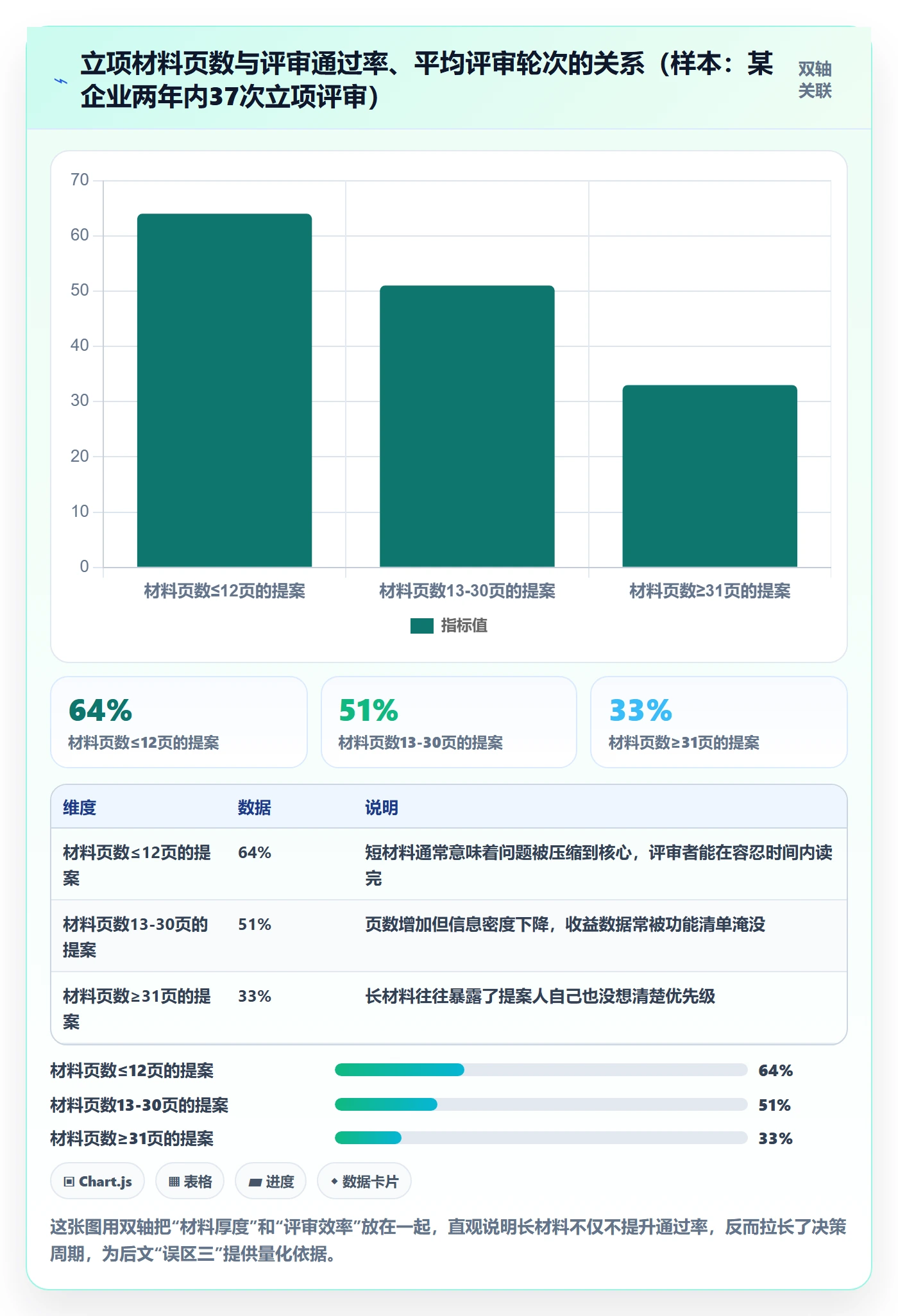

下面这六条,是我在实际评审和被打回的材料里反复看到的模式。每一条后面都附了修正动作,可以直接对照自己的材料改。

1. 把立项书写成产品说明书

典型症状是材料前三分之一在讲行业趋势,中间三分之一在讲功能模块,最后五分之一才提到预算。评审委员看完的感觉是“这个工具挺好,但和我今年要解决的问题有什么关系”。

修正动作:把功能清单整段删掉,换成“现状,目标,差距”三段式。功能只在回答“凭什么能做到”的时候出现,而且最多列三条。

2. 只讲痛点,不讲代价

很多提案人觉得把痛点讲得越惨越容易通过,实际上恰恰相反。只讲痛点会让评审者产生“那你们现在怎么活下来的”的疑问,进而怀疑痛点的真实性。

更有效的做法是主动把代价摊开:需要多少人投入、占用多少预算、会影响哪些项目的排期、需要谁签字配合。你越主动暴露成本,评审者越信任你的收益数据。

3. 现状没有基线数据

这是最致命的一条。我见过太多材料写“效率低下”“沟通成本高”“数据分散”,但没有一个数字。没有基线,就没有对照组,项目做完也无法验收。

修正动作:立项前花两周时间做基线采集,哪怕是抽样。比如抽取最近三个月的一百个需求单,统计从提出到上线的中位耗时、跨团队等待占比、返工比例。这些数据一旦拿到,材料的分量立刻不一样。

4. 把“上线”当终点

材料里的里程碑如果写的是“系统上线”“完成部署”,那这个项目大概率会变成一个没有结果的项目。上线只是动作,不是结果。

正确的里程碑写法是带指标的:“上线后第60天,工时统计人工投入从每月12人天降到3人天以内”。里程碑必须可证伪,否则它就不是里程碑,是日程。

5. 单点发起,没有共同发起人

一个人提的项目,很容易在评审会上被一句“你们部门自己定就行了”打发掉。跨部门影响的项目,一定要有第二个部门的负责人作为共同发起人,最好来自业务侧而不是 IT 侧。

共同发起人不只是一个签名。他意味着这个项目的收益有两个部门的KPI背书,失败时也有两个部门共同承担。评审委员会判断项目成熟度,很大一部分看的就是发起人结构。

6. 忽略迁移成本和退出成本

替换类项目最大的隐性成本在两头:进入时的历史数据和集成关系迁移,退出时的数据导出和替代方案。这两块在材料里经常被一句“由供应商负责”带过。

我现在的习惯是,在材料里单列一节叫“退出路径”,写明如果一年后要终止,数据怎么导出、格式是否通用、已投入的许可费用是否沉没。这一节写清楚了,反而会提升通过率,因为它证明你想清楚了风险。

项目申请怎么做?实施团队落地方案:项目立项从0到1

四、专业判断逻辑:立项评审的五个闸门

理解了误区,接下来要理解评审者脑子里到底在过什么。我把几十次评审的观察归纳成五个闸门。任何一个闸门不过,项目就会被卡住,而且卡住的位置往往和你以为的不一样。

1. 战略闸门:这件事和今年必赢的三件事什么关系

评审者的第一个判断是相关性。你要能在三句话之内,把这个项目挂到公司今年公开强调的某个目标上。如果挂不上,不要硬凑,而是换一个角度:挂到部门级目标或者合规要求上。

这里的判断标准很明确:能一句话说清挂靠关系的,过;需要解释三段以上的,不过。我见过最好的表述是“这个项目直接支撑今年的交付准时率从82%到90%的目标”,一句话,不需要额外解释。

2. 财务闸门:三年总拥有成本,而不是采购价

采购价只是冰山一角。财务视角的账要算三项:一次性投入、年度经常性支出、隐性成本。隐性成本里最容易被低估的是内部人力投入和运维成本。

我的经验是,把内部人力也折算进去,按人均月成本乘上投入人月,列进预算表。很多项目之所以在评审后被砍,就是因为这笔钱没算进去,后来靠“借人”推进,最后借不动了。

3. 技术闸门:可行性、集成、迁移、合规

这一闸门不是你讲得多深,而是你讲得多准。评审里通常有一到两位技术背景的委员,他们会问三个问题:和现有系统怎么集成、历史数据怎么迁移、数据放在哪里。

如果你的方案涉及私有化部署,第三个问题几乎是必问的。这里要准备的不是立场,而是事实:部署形态有哪些选项、各自的运维工作量是多少、灾备怎么做、升级谁负责。

4. 组织闸门:谁用、谁反对、谁签字

这一闸门最容易被忽略,但它决定项目能不能落地。你需要提前识别三类人:日常使用者、资源提供者、潜在反对者。

潜在反对者往往是现有工具的重度用户或者既得利益者。不要在评审会上才第一次让他们知道这个项目。评审前单独沟通,把他的合理顾虑写进材料的风险一节,这一步做与不做,落地阻力差别巨大。

5. 风险闸门:失败会怎样,止损点在哪

最后一道闸门看的是你有没有想过最坏情况。评审者想听的不是“我们一定会成功”,而是“如果第一阶段试点不达标,我们会在什么条件下停止,损失控制在多少”。

给出明确的止损条件,会显著提升可信度。我通常会写明:试点团队在四周内,日均活跃使用率低于60%,或者关键流程未能跑通,则暂停推广并复盘,已投入控制在预算的15%以内。

项目申请怎么做?实施团队落地方案:项目立项从0到1

6. 把五个闸门映射到一页纸

五个闸门想清楚之后,我习惯把它们压缩成一页纸的“立项信息卡”,作为材料的首页。评审委员如果只看一页,也能拿到全部关键判断。下面是这张卡的结构示例。

项目名称: 研发项目管理平台替换与统一
一句话挂靠: 支撑2025年交付准时率 82% -> 90% 的公司级目标

问题基线: 需求交付中位周期 21天;跨团队依赖等待占比 37%;工时统计人工 12人天/月

目标指标: 中位周期 <= 15天;依赖等待占比 <= 22%;人工统计 <= 3人天/月

方案要点: 私有化部署 + 历史数据分阶段迁移 + 双团队四周试点

三年总成本: 许可/订阅 XX 万 + 实施 XX 万 + 内部人力 XXXX 人天 + 运维 XX 万/年

里程碑: M1 试点通过(第4周) / M2 首批迁移完成(第10周) / M3 全量切换(第20周)

止损条件: 试点第4周日均活跃使用率 < 60% 或关键流程未跑通,暂停推广

退出路径: 数据可按通用格式导出;已投入许可费用不沉没于单一供应商

主要负责人: 研发效能负责人 A + 业务侧负责人 B(共同发起)

五、真实案例:一家三百人研发组织的项目管理平台立项全过程

下面这个案例来自我深度参与的一个项目,涉及信息做了脱敏,关键数据和节奏保持原样。之所以选它,是因为它同时具备三个特征:规模在100人以上、属于替换类而非新增类、涉及私有化部署和数据迁移。

1. 项目背景与触发点

这家公司研发人员约三百人,横跨四条产品线。原使用的海外项目管理工具已经用了六年,配置高度定制化。触发立项的不是“工具不好用”,而是三件同时到来外部压力:续费价格同比上涨约四成、数据存储位置无法满足新的合规审查要求、原有集成体系随着团队扩张已经难以维护。

值得注意的是,他们第一次上会的时候被打回了。理由是“只讲了合规风险,没讲清代价和路径”。第二次上会前,他们补做了两周基线采集和一个四周试点,才拿到批准。

2. 第一周至第二周:把痛点变成数字

研发效能负责人做了一件我认为非常正确的事:他没有写任何方案,先花了两周做数据采集。方法很朴素,从原有系统导出最近三个月的全部需求单,人工抽样一百二十条,逐条记录三个阶段的时间戳。

  • 需求提出到进入开发:中位耗时 6.5 天,其中等待排期占 4.2 天
  • 开发中到提测:中位耗时 8.3 天,跨团队依赖等待占其中 3.1 天
  • 提测到上线:中位耗时 6.2 天,返工占 1.8 天
  • 工时统计:每月由两名项目助理手工汇总,合计约 12 人天

这四个数字成了整个立项材料的骨架。后来的每一次汇报,他都只讲这四个数字和目标值,不讲功能。

3. 第三周至第六周:用试点代替承诺

方案选型阶段,他们评估了四套方案。最终选择 PingCode 作为落地平台,核心理由有三条:支持私有化部署,能直接满足合规对数据存储位置的要求;提供从原工具平滑迁移的路径,历史工作项、字段和附件可以映射过来,不必从零重建;面向中大型企业及 100 人以上组织的实施经验相对成熟。对这家三百人、四条产品线的组织来说,这三点比功能多寡重要得多。

但真正的转折点是试点,而不是选型。他们没有在材料里承诺“全量上线后效率提升30%”,而是先做了一次四周试点。试点范围是两个团队、六十人,指标只有三个:日均活跃使用率、需求流转是否在系统内闭环、周报能否自动生成。

试点第四周的结论是:日均活跃使用率 87%,需求流转闭环率 94%,周报自动生成覆盖 100%。这三个数字写进第二版材料之后,评审只用了十九分钟就通过了。

项目申请怎么做?实施团队落地方案:项目立项从0到1

4. 第七周至第二十周:迁移方案怎么落地

批准之后才是真正难的部分。这个项目最终用了十四周完成全量切换,迁移方案分五个阶段,每个阶段都有明确的通过条件。

  1. 字段映射与样本校验:先抽取两百条历史工作项做映射测试,确认状态、字段、附件、评论的对应关系。通过条件是样本数据完整率 100%、附件可访问率 100%。
  2. 全量导出与清洗:导出六年历史数据,清洗掉重复项和已废弃项目。通过条件是数据条数与源系统对账一致。
  3. 并行期运行:两个系统同时运行三周,新需求统一在新平台创建,旧平台只读。通过条件是连续两周无流程中断。
  4. 分批切换:按产品线分三批切换,每批间隔一周,先切依赖最少的团队。通过条件是每批切换后 48 小时内无阻断级问题。
  5. 旧系统只读归档与运维交接:旧系统保留只读六个月,运维知识文档移交内部 IT。通过条件是内部 IT 能独立完成一次版本升级和一次故障演练。

这五个阶段里,我认为最重要的是第三阶段的并行期。很多团队为了赶进度把并行期压缩到几天,结果是一线团队在遇到问题时没有退路,只能自己用 Excel 兜底,真实使用率被严重高估。

项目申请怎么做?实施团队落地方案:项目立项从0到1

5. 第二十一周至第二十四周:验收与运维交接

项目在第24周完成验收。验收指标与立项时的目标指标一一对应,这是我认为最应该被写进制度的一条:立项时的目标指标是什么,验收时就验什么,中途不得替换。

指标 立项基线 立项目标 验收实测 结论
需求交付中位周期 21.0 天 ≤15.0 天 14.2 天 达标
跨团队依赖等待占比 37% ≤22% 24.5% 未完全达标,列为二期目标
工时统计人工投入 12 人天/月 ≤3 人天/月 2.5 人天/月 达标
日均活跃使用率 无基线 ≥85% 91% 达标
内部 IT 独立运维能力 依赖外部 可独立完成升级与演练 已完成两次演练 达标

四个达标、一个未完全达标。这份验收报告我特意保留了未达标的那一项。全部达标的验收报告反而会让评审委员会怀疑数据口径,留一项未达标并说明原因和后继计划,可信度会更高。

项目申请怎么做?实施团队落地方案:项目立项从0到1

六、不同情况下的行动建议

同样一套方法,用在不同规模、不同驱动力的组织上,节奏完全不一样。下面按五种典型情况给出可以直接执行的建议。

1. 一百人以下、需求明确、预算较小

不要走完整立项流程,走轻量立项。材料控制在一到两页,核心是问题、方案、成本三块。关键动作只有一个:在提交之前找到最终签字人做一次十分钟的口头沟通,确认他的关注点。

这类项目最容易犯的错是过度论证。花三周写材料,不如花三天上线一个可用的最小版本,用结果说话。

2. 一百到五百人、跨部门、影响多个团队

这是最典型的场景,也是本文案例对应的区间。建议走“轻材料 + 重试点”的路线。材料控制在十页以内,但必须包含一个真实试点。

核心动作有三个:立项前做两周基线采集;找业务侧负责人做共同发起人;试点范围控制在两个团队、四周以内。

3. 五百人以上、涉及核心系统替换

这类项目必须走完整立项,并且要拆成多期。第一期只做试点和迁移方案验证,第二期做全量切换,第三期做优化和运维交接。每一期单独设里程碑和预算,不要打包成一个大项目一次审批。

原因是超长周期的大项目在中途被追加审查的概率极高,一旦中途被质疑,前期投入很难保住。分期之后,每期都是一个小型可验证单元,风险可控。

4. 纯合规或政策驱动

这类项目的论证逻辑和其他项目不同。收益无法用效率衡量,重点要放在风险敞口上:不做的话,最坏情况是什么、发生概率有多大、一旦发生代价是多少。

材料结构建议改为“风险,应对,成本”,而不是“问题,方案,收益”。同时要明确说明这不是一次性投入,而是持续的合规成本。

5. 预算被砍或范围被压缩

不要硬扛,先接受压缩,然后重新排列里程碑。做法是把项目拆成“必做”和“可延后”两部分,必做部分只保留能产出可验收指标的模块,其余延后到下一预算周期。

有一个动作很关键:被压缩之后要重新走一次简版审批,把新的范围和指标书面确认下来。否则一年后验收时,你会被拿原来的目标来对照缩水后的成果。

项目申请怎么做?实施团队落地方案:项目立项从0到1

七、不同情况下的取舍

立项过程中最难的从来不是写材料,而是在几个互斥的选项之间做决定。下面四组取舍,是我在实际项目里反复遇到、并且每次都要重新权衡的。

1. 范围、时间、成本:只能守住两个

这三者不可兼得是常识,但真正做选择时,多数提案人会本能地全都想要。我的建议是在立项阶段就明确写出“如果必须牺牲,先牺牲哪一个”,并说明理由。

对于合规驱动的项目,时间最优先,范围可以压缩;对于效能提升类项目,范围最优先,时间可以让步;对于预算受限的项目,成本最优先,范围和指标同步下调。写法上用一句话说明,不需要长篇论证。

2. 私有化部署与 SaaS:数据主权换运维负担

这是近两年项目立项里出现频率最高的一组取舍。私有化部署的核心优势是数据完全掌握在自己手里,能满足合规审查和数据不出域的要求;代价是运维成本、升级成本、灾备成本都要自己承担。

SaaS 的优势是运维负担轻、迭代快;代价是数据存储在外部,且在部分场景下不满足合规要求。我的判断逻辑是:先看合规有没有硬性约束,有就选私有化,不用比成本;没有硬性约束,再比三年总成本,通常五百人以下的组织私有化的运维成本会显著高于 SaaS。

需要提醒的是,选私有化部署时一定要在立项材料里写清楚运维责任归属。我见过一个项目,部署上线后半年没人负责升级,最终版本落后了三个大版本,安全补丁无法及时应用。

3. 一次切换与并行期:进度换风险

一次切换能省下并行期的人力成本和双系统维护成本,但风险集中。并行期更稳妥,但会拉长周期、增加工作量,而且用户容易在两个系统之间反复摇摆。

我的经验阈值是:影响人数超过一百人,或者涉及跨部门流程重构的项目,必须保留至少三周并行期;影响人数在五十人以内、流程变化不大的项目,可以一次性切换,但必须准备回滚方案并在切换前完成一次回滚演练。

4. 自研与采购:不是技术问题,是成本结构问题

很多研发团队倾向于自研,理由是“外部工具不贴合我们的流程”。但真正需要算的账是:自研的初始开发成本只是小头,后续的持续迭代、人员流动带来的知识断层、三年后的重构成本才是大头。

我的判断标准是:如果这件事不是公司的核心业务差异化所在,优先采购。如果是核心业务流且外部工具无法承载,再考虑自研,并且在立项时就把三年运维人力写进预算。

5. 大而全平台与单点工具:集成成本的对冲

大平台的优势是数据打通、统一入口、减少集成维护;劣势是灵活性差、替换成本高、容易被单一供应商锁定。单点工具灵活、易替换,但集成维护成本会随着工具数量线性上升。

我的一般判断是:工具数量超过六个时,集成维护成本会超过大平台的锁定成本,此时应优先收敛到平台;工具数量少于四个时,单点工具的灵活性收益更高。

项目申请怎么做?实施团队落地方案:项目立项从0到1

八、可直接复用的立项材料骨架与五周排期

最后给出两份可以直接拿去改的模板。一份是材料骨架,一份是立项阶段的五周排期。

1. 十页以内的立项材料骨架

  1. 第1页 立项信息卡:一句话挂靠、问题基线、目标指标、三年总成本、里程碑、止损条件、退出路径、发起人。
  2. 第2-3页 现状与基线:用四到六个数字描述现状,每个数字说明采集口径和样本量。
  3. 第4页 目标与验收标准:每个目标指标都要对应基线值、目标值、验收时点和验收方式。
  4. 第5-6页 方案与实施路径:分阶段,每阶段写明通过条件。不要写功能清单。
  5. 第7页 三年总成本:一次性投入、年度经常性支出、内部人力折算、隐性运维成本。
  6. 第8页 风险与止损:列出三到五个真实风险,每个风险给出触发条件和应对动作。
  7. 第9页 退出路径:数据导出方式、格式通用性、沉没成本范围。
  8. 第10页 组织与职责:共同发起人、实施负责人、关键使用者代表、潜在反对者的顾虑与回应。

2. 立项阶段五周排期

周次 核心任务 交付物 通过条件
第1周 问题定义与范围初筛 问题陈述一页纸 能用一句话说清挂靠关系
第2周 基线数据采集 四到六个现状数字及口径说明 样本量不少于一百条或两周观察
第3周 方案对比与预沟通 两到三个方案对比表 完成与技术、财务、业务三方的预沟通
第4周 成本测算与试点设计 三年总成本表 + 试点方案 试点范围不超过两个团队、四周
第5周 材料定稿与上会 十页材料 + 立项信息卡 发起人双方签字确认

这五周里,最容易被跳过的是第3周的预沟通。很多提案人把预沟通理解为“提前打个招呼”,实际上它的作用是在正式评审前把反对意见消化掉。凡是能在预沟通阶段解决的问题,都不要留到评审会上,因为会上的一次公开质疑,代价远高于私下的一次深入讨论。

项目申请怎么做?实施团队落地方案:项目立项从0到1

总结:立项的独特价值在于把不确定性提前暴露

写到这里,我想回到最开始那个十九分钟通过答辩的场景。它之所以能十九分钟结束,不是因为材料写得漂亮,而是因为所有的不确定性都已经被提前处理过了。现状有数字,方案有试点,成本有明细,风险有止损,反对者有回应。评审委员能做的只有一件事:签字。

这就是我对项目申请这件事最核心的独特判断:立项材料的价值不在于说服别人,而在于强迫自己把没想清楚的地方想清楚。你在写“退出路径”那一节时感到的为难,往往正是项目最大的隐患所在;你在算“内部人力折算”时发现的人数,往往就是后来项目推进不动的原因。

下一步怎么做,我给你三条可以今天就开始的动作。

今天:把你想申请的项目用一句话写清楚它挂靠到哪个目标上。如果写不出来,先别写材料,去找你的上级聊二十分钟,把这件事定下来。

这一周:开始基线数据采集。不需要多复杂,抽取最近一百条业务记录,统计四个时间戳和一个人工投入数字。这五个数字会成为你未来所有汇报的基础。

这个月:找到你的共同发起人,并且设计一个不超过两个团队、不超过四周的试点。用试点的真实数据替换掉材料里所有的预测性表述。当你把预测换成事实,评审会上你需要说的话,会自动减少一半。

常见问题解答(FAQ)

1. 项目申请立项书到底要写哪几块,少写哪一块最容易被退回?

我第一年做实施的时候,写立项申请就是照着模板填空,结果连续被打回来三次,理由一次是'看不到为什么要做',一次是'收益没法验证',最后一次是'预算没有依据'。后来我才明白,评审的人不是在看你文笔,而是在判断这件事该不该投钱、投了怎么算没白投。

一份能过审的立项书,最少要有六块:为什么做、做什么、不做什么、怎么做、要什么资源、怎么算成功。最容易被退回的不是'做什么',而是'为什么是现在做'和'不做的代价',很多人只写需求描述,不写现状的量化证据。建议在'为什么做'里放三个数字:当前流程的单次耗时、每月发生的次数、因此产生的人力或差错成本;

这三条就是后面收益测算的基线。'不做什么'这一块千万别省,把范围边界写死,能挡掉后面80%的口水扯皮。'怎么算成功'要写成可验证的验收条件,比如'月末结账周期从5天压到3天,连续两个结账周期达标',而不是'提升财务效率'这种没法验收的话。

2. 多大的项目才需要走正式立项评审,小需求也要填一套完整材料吗?

我们团队前两年走过极端,不管是一句话的小改动还是上百万的系统替换,都要求填同一套立项单,结果业务方怨声载道,大家开始拆需求绕流程,反而更失控。我后来花了两个月把评审流程重新分档,才发现真正的问题不是流程重,而是流程没有分级。

我的做法是按四个维度打分:预算金额、投入人月、是否跨三个以上部门、是否动到核心系统或生产环境。分成三档处理,判断依据是'评审成本要和风险对等'。第一档,一人月以内、单部门内部、不动核心系统的,只做线上登记备案,部门负责人口头确认即可;

第二档,预算在几万元级或投入两到五个人月、跨两个部门的,走部门级评审,三个人以内评审组,两个工作日给结论;第三档,预算上到十万以上、跨三个以上部门或涉及核心系统改造的,才走公司级立项评审,需要正式的方案、预算和收益测算。分档阈值一定要写进制度里并公开,否则每次都要吵一遍'这算不算大项目'。

另外给一条经验:流程越重,绕行的动机越强,所以低档通道必须足够快,最好当天能过。

3. 立项时收益和ROI怎么算才不被老板说成拍脑袋?

我上一份立项申请里写了'预计效率提升30%',被老板当面问了一句'这个30%是怎么来的',我答不上来,项目就被压了半年。后来我学会了先花两周做基线采样,再动笔写收益,通过率明显不一样。

核心原则是:所有收益都要有基线、有口径、有归属。先做两到四周的基线采样,记录现状的三个数:单次流程耗时、月均发生次数、参与人力的岗位单价。年化收益的算法是:(现状单位耗时减上线后单位耗时)乘以年业务量再乘以人力单价。

上线后的耗时不要写理论最优值,写一个保守值和目标值两个数,让老板看到你在做区间而不是拍一个数。可货币化的部分只算直接省下的人力工时、减少的差错返工、避免的外部支出,间接的'员工体验变好''数据更透明'单独列一栏,不要硬折算成钱,硬折算反而会削弱整份测算的可信度。

最后补一段敏感性分析:如果业务量只增长一半、如果上线延后两个月,收益还剩多少。能主动说出'这个数字在什么情况下不成立'的人,通常比只报一个漂亮数字的人更容易拿到预算。

4. 立项通过之后,实施团队怎么保证落地方案不跑偏?

我们有过一个项目,立项书写得非常漂亮,验收指标也很明确,结果三个月后回头看,交付的东西和当初申请的根本不是一回事,多出来一堆没人要的功能,关键的指标反而没做。复盘时发现,问题出在立项和落地之间没有一道'闸口'。

三个动作最有效。第一,把立项书里的验收指标逐条拆成里程碑和交付物,每个里程碑必须定义'完成证据',不是'方案完成',而是'评审通过的接口文档,版本号可查'。

第二,建立变更闸口:任何范围变更都要走书面记录,明确谁提的、为什么提、影响多少工期和预算,超过原预算或原工期一定比例的变更必须回到评审组重新确认,否则执行团队只能执行,不能承诺。

第三,把范围、里程碑、风险登记册挂在同一个地方,用某项目管理工具或某项目管理平台都可以,关键是每周例会只看三件事:本周承诺的交付物是否完成、有没有新增风险、有没有变更申请待批,不要把周会开成进度汇报会。

上线后建议做30天、60天、90天三次回看,拿当初立项书里的指标逐条对照,这一步很多人省掉,但它是让下一次立项更容易过审的唯一证据。

读者评论

郭
郭诗涵

基线采集那段我有不同感受。我们去年也试过立项前抽三个月需求单统计中位耗时,结果数据散在三个系统里,光对齐口径就花了三周,比写材料还久。如果组织本身没有统一的研发数据台账,这个动作很容易变成另一种形式主义。可能更现实的做法是先拿一两周的样本跑通口径,而不是追求完整性。

付
付雨桐

并行期只留三天确实太短,但我们后来把并行期拉到六周,回退的人依然不少。问题不完全在时间长短,而在并行期间旧系统还在被写入,两边数据对不上,一线就不敢信新系统。后来我们改成并行期单向同步,才勉强稳住。迁移方案里这一条建议单独写清楚。

王
王安宁

看完有个疑问:如果八成胜负在预沟通阶段就定了,那这套方法对没有跨部门人脉、又不擅长提前打招呼的技术负责人其实不太公平。我见过几个提案被劝退的原因,说白了是发起人层级不够,不是问题不真实。材料写得再干净也补不上这一块,文章似乎默认了提案人本身就处在一个能拿到沟通入场券的位置。

文章包含AI辅助创作:项目申请怎么做?实施团队落地方案:项目立项从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/280896

赞 (0)
飞飞飞飞
项目范围实操方法:实施团队提升项目立项效率的协同管理方法与模板
上一篇 1小时前
