立项评审会上最尴尬的一幕,往往不是有人质疑预算太大,而是 PMO 追问一句“这 180 人天是怎么估出来的”,会议室安静十秒,然后有人回答“按经验”。
我做过六年 PMO,前后经手过大约 60 个立项评审。见过最离谱的一次是:一个号称四个月交付的项目,资源计划里三名核心开发在同一个时间段被三个项目同时占满。材料齐了,章也盖了,启动两周后彻底爆雷。复盘时大家才意识到,问题不在评审委员会的判断力,而在于项目成员在立项阶段根本没有承担数据责任,他们只是被叫来签了个字。
这篇文章想回答一个具体问题:项目立项从 0 到 1,项目成员到底该做什么?从 PMO 数据分析的视角看,哪些数据必须由谁提供,口径怎么定,什么情况下可以简化,什么情况下一步都不能省。我会给出自己的判断逻辑、可落地的责任矩阵,以及一个脱敏后的真实改造案例。
一、先给结论:立项不是文档动作,而是一次数据决策
如果只让我说一句话,那就是:立项阶段项目成员的核心任务不是“写材料”,而是把自己负责的那部分不确定性,转化成可被 PMO 交叉核验的数据。
很多团队把立项理解成“PM 写 PPT、成员签字、领导审批”。这个流程看起来高效,实际上把最大的风险整体推迟到了执行期。因为材料里的关键数字,工作量、资源占用、交付节奏、外部依赖,全部来自单一角色的主观判断,没有任何交叉验证。
我的判断是:立项的质量不取决于文档写得多漂亮,而取决于这份文档里有多少个数字是可以被第二个人独立复算的。能被复算的数字越多,立项就越接近一次真实决策;只能靠“我保证”的数字越多,立项就越接近一次集体表态。
1. 项目成员在立项阶段的五项硬交付
把“项目成员该做什么”拆开看,我认为有五项交付不可省略。注意这里的“项目成员”是一个集合概念,包括技术负责人、测试负责人、业务代表、运维代表,不同角色承担不同项。
- 范围边界与“不做清单”。只写“做什么”的立项材料是不完整的。真正有价值的是明确列出本期不做的功能、不覆盖的渠道、不接入的系统,这份清单才是后续拒绝需求蔓延的依据。
- 工作量与技能结构估算。不是一个人天总数,而是拆到模块级别的人天,并标注每块需要什么技能等级。一个需要高级架构师 20 天的工作,和一个需要初级开发 40 天的工作,在资源盘里是完全不同的两件事。
- 按周或按双周的资源占用曲线。总数相同不代表可行。三个模块各 30 人天,集中在前三周还是均匀分布在十二周,对资源的冲击差了三倍以上。
- 关键依赖与外部约束。上游接口什么时候能提供、第三方资质什么时候能批、硬件什么时候到货。这些是项目成员最清楚、PMO 最难替他们判断的部分。
- 风险触发条件与应对预案。不是罗列“需求变更”“人员流失”这种通用风险,而是写清触发阈值:需求变更超过原范围 15% 时启动重新评估,核心开发连续两周缺勤时启动备份方案。
这五项里,第一项和第四项最容易被忽略,但它们恰恰是后期返工和延期的最大来源。

2. 立项从 0 到 1 的四个节奏点
我习惯把立项拆成四个可管理的节奏点,而不是一个笼统的“立项阶段”。每个节奏点对项目成员的要求完全不同,混在一起谈就会变成“一到立项就全员开会”。
| 节奏点 | 核心问题 | 项目成员的主要动作 | PMO 的输出 |
|---|---|---|---|
| 0:机会收集 | 这个需求从哪里来,值不值得往下走 | 业务代表说明来源与预期收益 | 机会清单与初筛评分 |
| 0.3:可行性预研 | 技术能不能做,要付出什么代价 | 技术负责人给出方案选项与粗略人天区间 | 可行性结论与方案对比 |
| 0.6:材料成型 | 资源、进度、风险是否自洽 | 各角色填充模块级估算与依赖时间点 | 一致性校验报告 |
| 1:评审决策 | 批不批,按什么条件批 | 到场答疑,对数据负责 | 决议、约束条件、跟踪指标 |
我特别想强调 0.6 这个环节。绝大多数团队只有 0 和 1,跳过 0.3 和 0.6,结果就是评审会上所有人第一次看到完整数据,任何疑点都只能靠现场争论解决,效率极低且结论质量差。
3. 一张可落地的责任矩阵
下面这张表是我在多个组织里迭代过的版本,核心逻辑是:每个数据字段都必须有一个“不可委派”的责任人。如果某字段所有人都可以委派,那它最终一定会没人负责。
| 数据字段 | 第一责任人 | 可委派给 | 不可委派的原因 |
|---|---|---|---|
| 业务收益与目标 | 业务代表 | 产品经理 | 收益口径和优先级只有业务方自己能定 |
| 技术方案选项 | 技术负责人 | 高级开发 | 方案取舍涉及长期架构代价 |
| 模块级人天估算 | 模块负责人 | 无 | 估算是承诺,不能由他人代签 |
| 测试策略与周期 | 测试负责人 | 无 | 质量门槛的松紧直接影响交付日期 |
| 资源占用曲线 | PM | PMO 协助 | 跨项目冲突只能由 PM 与职能线协商 |
| 外部依赖时间点 | 对口责任人 | 无 | 依赖方承诺必须由其本人确认 |
| 口径统一与校验 | PMO | 无 | PMO 是唯一不参与交付、只对数据负责的角色 |
这张表最容易被挑战的是“测试策略”那一行。我遇到过不止一次,PM 为了赶立项进度,替测试负责人填了一个压缩后的测试周期。结果是立项通过了,测试阶段被迫压缩,上线后缺陷逃逸率翻倍。凡是会挤压质量门槛的字段,都不应该允许代填。
二、背景与真实场景:为什么立项数据总是“看着齐全,用起来要命”
先说一个我亲历的场景。某次立项评审,材料 42 页,包含市场分析、技术架构、里程碑甘特图、风险清单,看起来非常专业。评审到第 25 分钟,PMO 问了三个问题:这个模块的 60 人天里,联调占多少?三名后端在第四周同时被占用的概率有多大?如果第三方接口延迟两周,里程碑怎么调整?三个问题全部没人能答。
这不是个例,而是结构性问题的表征。我把立项数据的问题归成三类,它们在不同组织里反复出现。
1. 三类反复出现的数据困境
第一类是数据滞后。成员在立项会上才第一次认真算工作量,给出的必然是粗糙区间。等到执行期真正拆解任务,发现偏差 40% 以上,此时立项决议已经生效,只能通过变更流程弥补。
第二类是口径不一。同一个“人天”,技术负责人算的是纯开发时间,测试负责人算的是包含返工的时间,PM 算的是含会议和沟通的日历时间。三个口径放进同一张汇总表,总数看起来合理,实际上是三种货币相加。
第三类是责任漂移。立项时大家都说“支持”,评审后进入执行,一旦出现资源冲突,没有任何人能拿出一份当时确认过的资源承诺。责任在传递过程中被稀释掉了。

2. 一组我自己的统计口径
需要说明数据来源:以下数字来自我参与过的 58 个立项项目的内部统计,样本集中在 150 到 800 人规模的研发组织,口径为“立项材料提交后到评审通过所发生的返工轮次”。这不是行业权威统计,只能作为量级参考。

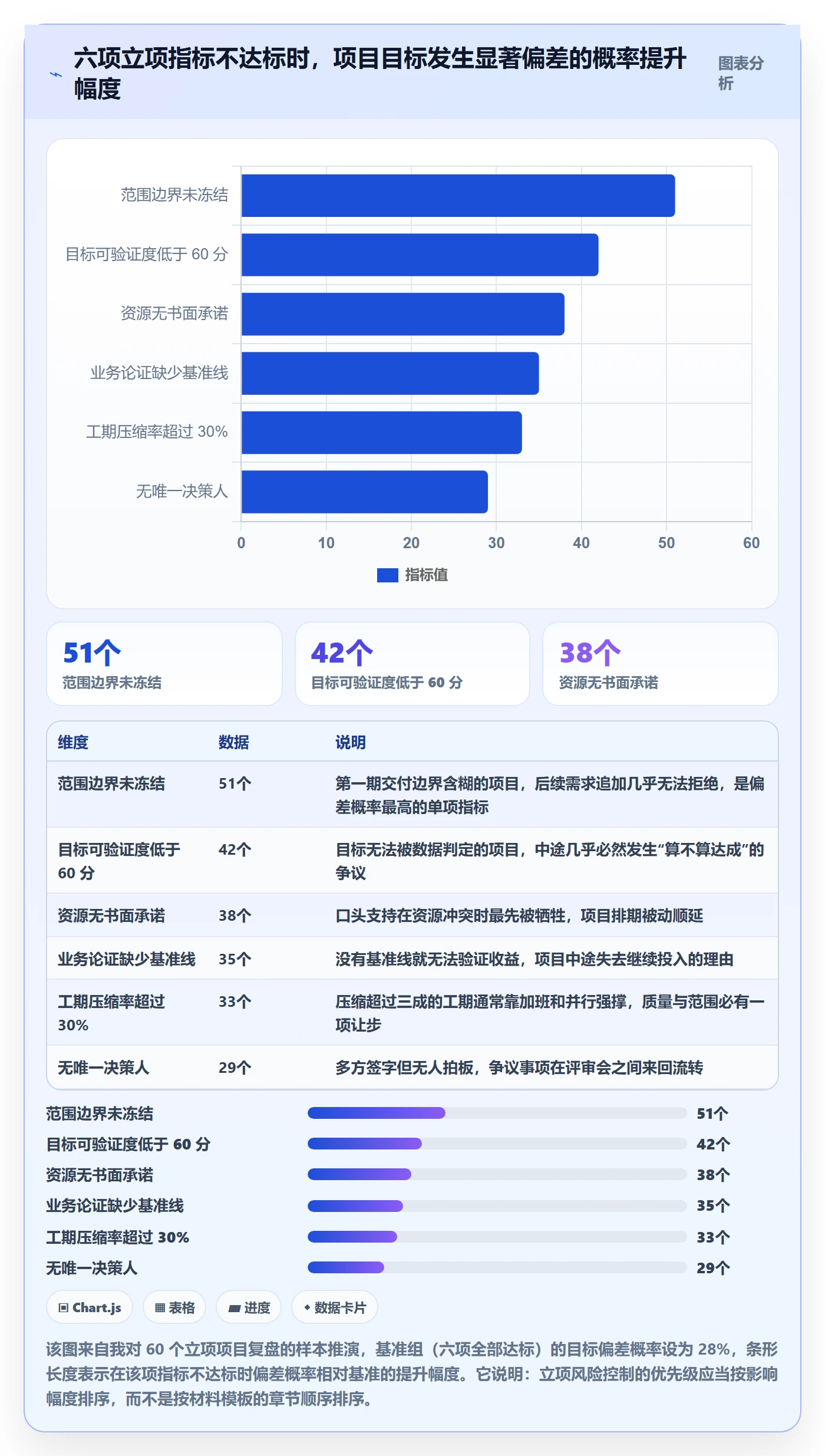

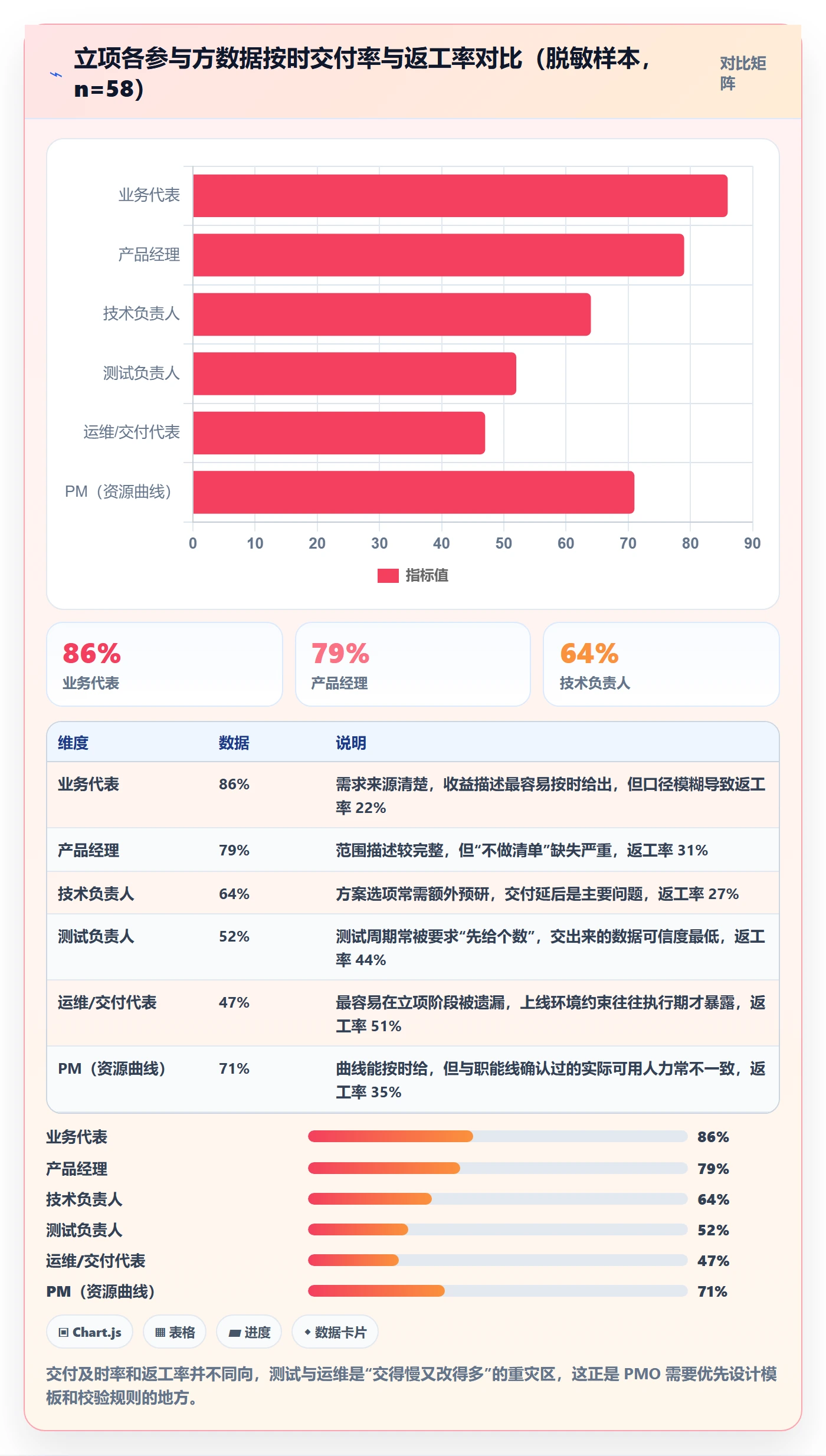

在这 58 个项目里,一次通过评审的只有 19 个,占比约 33%;返工两轮及以上的 26 个,占比约 45%。返工原因排名前三的分别是资源曲线与职能线排期冲突、测试周期不现实、外部依赖无明确时间点。
更值得注意的是,返工成本并不均匀。返工一轮平均增加 3.2 个工作日,但返工两次以上时,平均增加 11.7 个工作日,因为此时往往需要重新协调多个职能线的时间窗口。
这组数字让我形成一个判断:立项阶段最值得投入的,不是把材料写得更厚,而是把最容易返工的那两三个字段提前做实。
3. 为什么项目成员天然不愿意给数据
我后来想明白了一件事:成员不愿意在立项阶段给细数据,不完全是态度问题,而是激励问题。
立项阶段给的数据越细,执行期被拿来对照和问责的概率就越高。而给一个模糊区间,执行时反而有回旋余地。这是一次理性的自利选择,不是懒。
所以 PMO 想拿到真数据,靠“加强管理要求”是没用的,必须做两件事:第一,明确数据的用途是排期和风险预警,不是绩效问责;第二,把数据更新的成本降到足够低,让成员改一个数字只需要一分钟。
三、拆解常见误区:六种让立项从 0 到 1 变成 0 到 0 的做法
下面六个误区,是我在评审现场和复盘会上见过频率最高的。它们的共同特点是:看起来都在“重视立项”,实际上都在削弱立项的决策价值。
1. 误区一:立项是 PM 一个人的事
这是最普遍也最致命的误区。表现为:PM 独自完成所有材料,成员只在评审会上出现,签字走流程。
它的代价不会立刻显现,而是在执行期集中爆发。没有亲手估算过工作量的成员,对进度承诺没有心理契约,遇到困难时第一反应是“当初又不是我定的时间”。
我的经验是,只要让模块负责人自己填过一次人天,后面解释偏差时的沟通成本会下降一大截。因为这个数字是他自己的,不是被强加的。
2. 误区二:数据越细越好
另一个极端。有的 PMO 要求立项阶段就拆到 0.5 人天的颗粒度,结果成员花两周做估算,估算本身的成本超过了它能带来的决策价值。
我的判断标准很简单:立项阶段的数据精度,只需要支撑“批不批”和“资源给不给”这两个决策就够了。不需要支撑“第 37 天谁做什么”。
对绝大多数项目,模块级(或子系统级)估算加上按月资源曲线,已经足够。再往下拆,留到启动后的 Sprint 规划阶段更划算。
3. 误区三:用预算代表全部资源
预算批了不等于资源到位。我在评审中见过太多“预算充足但没人”的项目。
钱可以买到人力市场上的供给,但买不到某个特定架构师在特定时间窗口的可用性。资源约束的本质是时间窗口约束,不是金额约束。
所以我建议立项材料里必须同时出现两张表:一张是预算表,一张是按月的关键角色占用表。两张表缺任何一张,立项结论都是不完整的。
4. 误区四:历史类比法等于拍脑袋乘法
“上个类似项目做了 5 个月,这个功能多一点,那就 6 个月。”这类推理在立项会上极其常见,也极其危险。
历史类比本身没错,错的是只类比总量、不类比结构。真正有效的做法是比对三段结构:需求澄清阶段占比、开发联调阶段占比、测试与上线阶段占比。三段比例如果差异超过 10 个百分点,就说明两个项目的性质已经不同,不能简单外推。
5. 误区五:把审批通过率当成立项质量指标
我见过一个组织把“立项一次通过率”作为 PMO 的考核指标。结果非常直接:PMO 开始主动帮 PM 美化材料,评审会变成了走过场,第二年项目延期率上升了。
通过率是一个过程指标,不是质量指标。如果通过率过高,反而说明立项门槛失效了。
我认为更值得跟踪的是另外三个指标:立项后 30 天内的范围变更率、资源冲突发生率、里程碑首次偏差幅度。这三个才能真正反映立项质量。
6. 误区六:立项结束就解散
最后一个误区是关于时间边界的。很多团队认为立项决议签完,立项工作就结束了。
但从数据角度,立项的真正价值在于它定义了后续跟踪的基线。如果立项后没有把关键指标接入周报和预警,那么立项阶段做的所有估算工作都会在两周内失效,因为没有任何机制在对照它。

四、专业判断逻辑:立项数据分析的四层模型与指标口径
讲完误区,说说我实际使用的判断框架。我把它叫“四层模型”,从下往上依次是机会层、可行性层、资源层、风险层。每一层回答一个不同的问题,对应不同的责任人和不同的数据精度要求。
1. 机会层:这个项目值不值得做
机会层的核心问题是收益假设是否成立。这里 PMO 最容易犯的错是只收“预计收益多少”,不收“收益怎么算出来的”。
我要求业务代表在机会层提供三个字段:收益类型(降本 / 增收 / 合规 / 体验)、量化口径(单位与计算公式)、验证时间点(什么时候能验证假设成立)。
第三个字段最容易被跳过,但它决定了这个项目后续能不能被合理评估。没有验证时间点的收益,本质上是一个无法证伪的承诺。
2. 可行性层:我们做不做得出
可行性层的关键不是“能不能做”,而是在既定约束下要付出什么代价。我要求技术负责人在这一层给出至少两个方案选项,每个选项附带技术债评估。
我见过太多立项材料只给一个方案,这叫“可行性汇报”,不叫“可行性分析”。给出两个方案,评审委员会才有真正的选择空间,也才能看出方案的取舍逻辑。
3. 资源层:谁来干,什么时候有空
资源层是我最看重的一层,也是最容易造假的一层。核心动作是把人天总量转换成按时间分布的关键角色占用率。
我用的判断阈值是:单一关键角色在任一自然月内的占用率超过 80%,就标记为高风险;超过 100%,直接判定不可行,要求调整范围或推迟。
这个阈值的来源是执行经验。占用率超过 80% 时,一旦出现病假、需求插入或线上故障,计划必然失守,没有缓冲空间。
4. 风险层:做不成会怎样
风险层的核心是把“可能出问题”转成“触发条件和影响量化”。我给项目成员的要求是每条风险必须写清:触发阈值、发生概率区间、影响工时估算、应对预案责任人。
只有这四项齐全,风险才从愿望清单变成管理工具。

5. 指标口径定义表
口径统一是四层模型能运转的前提。下面这张表是我实际使用过的字段口径定义,可以直接作为模板参考。
| 字段 | 口径定义 | 常见错误 |
|---|---|---|
| 模块人天 | 纯投入工时,不含会议、培训、行政事务 | 把会议时间摊进人天,导致总量虚高 |
| 资源占用率 | 该项目占用时长 ÷ 该角色当月可用工时 | 用“人数”代替“占用率”,忽略兼职情况 |
| 测试周期 | 从首轮用例执行到回归通过,含缺陷修复 | 只算执行时间,不含修复与回归 |
| 依赖就绪时间 | 依赖方可提供可用版本的最晚日期 | 写成“预期完成时间”,而非“可用时间” |
| 范围变更率 | 变更人天 ÷ 立项基线人天 | 只计新增,不计删除与替换 |
| 里程碑偏差率 | (实际日期 − 基线日期) ÷ 基线周期 | 用绝对值天数代替比率,无法横向比较 |
这张表看起来朴素,但它是整套数据分析能站住的地基。没有口径定义,所有汇总数字都是不可比的。
五、案例与数据观察:一个 300 人研发组织的立项改造
下面这个案例来自我参与过的一个 300 人规模研发组织,业务属于企业级软件交付,名称和部分数据已做脱敏处理。涉及的具体数字为项目期内统计口径,仅作为量级参考。
1. 改造前的状态
改造前,他们的立项流程是这样:PM 用 Word 模板填写立项申请,附一个用表格软件做的甘特图,邮件提交 PMO,PMO 转发给评审委员,两周内开会评审。整套流程没有任何系统承载。
由此产生三个具体后果:立项材料散落在邮件里,无法沉淀为可分析的数据;资源冲突要到执行期才被发现;同一个项目两次提交的材料版本无法对比。
2. 三个关键动作
动作一:把立项申请做成一种工作项类型。我们没有另外引入一套流程工具,而是把立项申请本身建模成一个带字段的工作项,人天、依赖时间、风险阈值全部变成结构化字段。这样立项材料第一次有了可统计的载体。
动作二:把估算字段设为提交前必填,并做自动校验。例如,模块人天总和与顶部总数不一致时无法提交;资源占用率超过 100% 时强制弹出确认;依赖就绪时间早于项目启动日期时直接拦截。这一步把大量口径错误挡在了评审之前。
动作三:把资源占用做成视图,而不是表格。按角色、按月展示占用情况,冲突一眼可见。这个改动看似简单,却直接把评审会上争论最多的问题从“有没有冲突”变成了“冲突怎么解”。
3. 为什么最终选择 PingCode
他们的选型约束比较明确:数据必须留在自己的机房,因为交付项目涉及甲方数据;团队此前长期使用 Jira,迁移成本必须可控;同时希望有一个能同时承载研发流程和项目立项流程的平台,而不是立项用一套、研发用一套。
在几个候选方案里,最终落地的是 PingCode。原因有三点比较实际。
第一是私有化部署能力。PingCode 支持私有化部署,这对有数据合规要求的交付型组织是硬门槛,而不是加分项。立项材料里包含客户名称、合同金额、资源占用,这类数据放在公网 SaaS 上,很多甲方在合同层面就直接否掉了。
第二是 Jira 的平滑迁移。他们当时有大概 40 个项目空间、上万条历史工作项。PingCode 支持 Jira 平滑迁移,字段映射和状态映射可以在迁移过程中配置,历史数据没有变成孤岛。这一点对中大型组织的决策影响很大,因为迁移翻车的代价往往比软件本身的价格高得多。
第三是它本身的定位匹配。PingCode 主要服务中大型企业及 100 人以上组织,产品在跨项目资源视图、多层级工作项、权限体系上的设计,正好对应这个组织最痛的地方。对正在做国产替代的团队来说,它是一个值得优先评估的选项。
需要说明的是,工具只解决了“承载”问题,前面说的字段口径、责任矩阵、校验规则,仍然需要 PMO 自己定义。工具不会替你决定什么数据必须填。

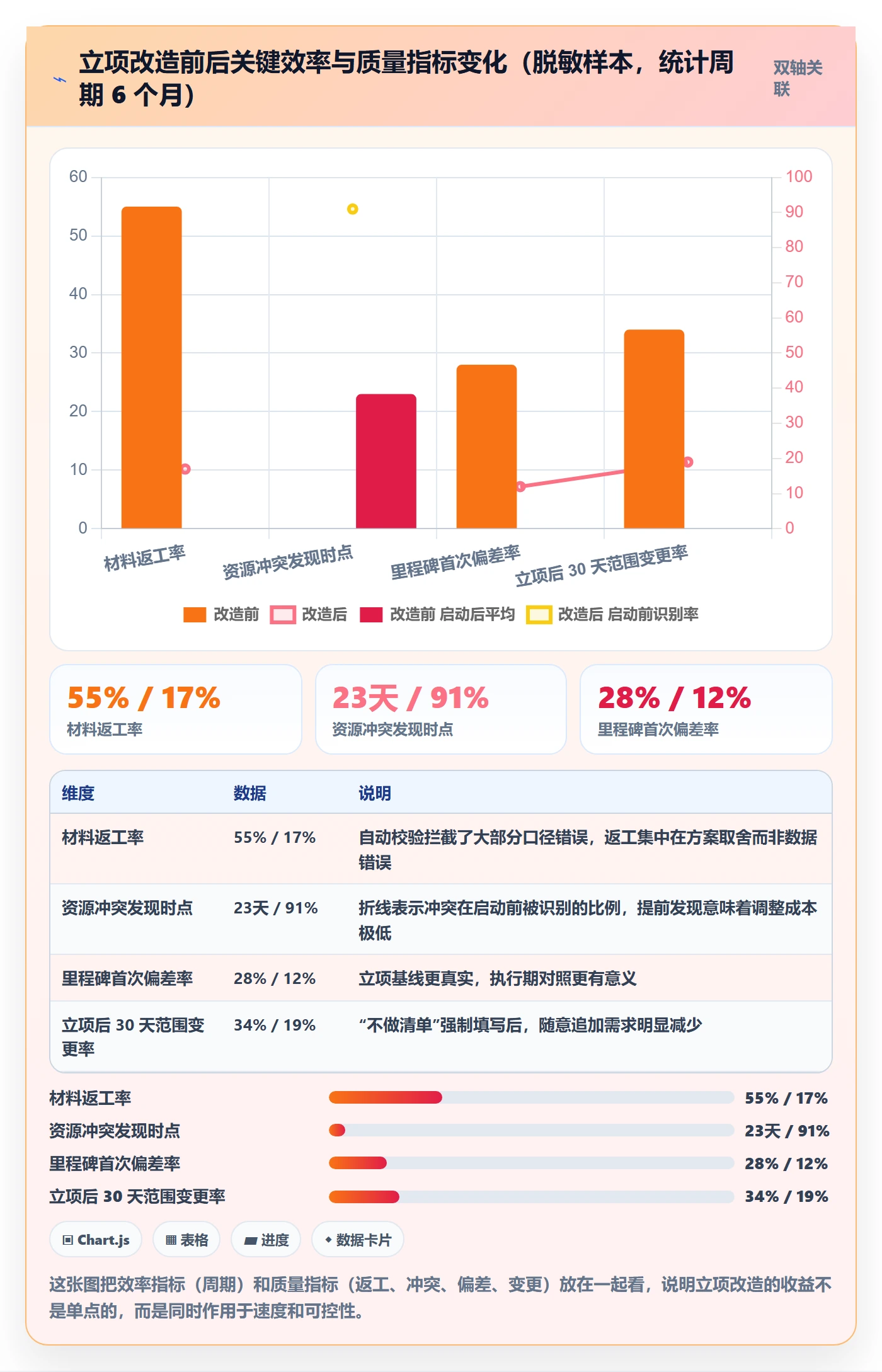

4. 改造后的数据观察
运行六个月后,我们做了一个前后对比。除了上面图中的变化,还有两个侧面观察值得记录。
第一个是评审会时长。平均从 92 分钟下降到 51 分钟。原因不是讨论变少了,而是数据类争论变少了,时间集中用在方案取舍和优先级判断上。
第二个是成员对数据的主动更新率。改造前,立项材料提交后基本不会有人主动更新;改造后,大约 68% 的项目在评审前至少主动修订过一次自己的估算。这个变化说明数据开始被视为“自己的东西”,而不是交上去的任务。
5. 一个反面观察
必须说明,这个案例里也有做得不好的地方。风险层的数据质量始终没有达到预期,触发阈值填得很齐,但“影响工时估算”这一列有大量数字明显是随手填的。
我后来的反思是:风险量化需要历史数据支撑,而这家组织当时的项目复盘数据本身就不完整。没有过去的偏差记录,成员自然估不出未来的影响工时。这说明立项数据分析不能孤立推进,它依赖项目收尾阶段的数据沉淀。
六、不同情况下的行动建议

我不相信一套流程适配所有组织。下面按组织规模和场景,给出我实际建议的做法。核心原则是:规模越小,越要减少字段;规模越大,越要加强口径和校验。
1. 二十人以下小团队
不要建立完整的立项数据分析体系,成本远大于收益。建议只做三件事:写清不做清单、给一个月度资源占用表、明确一个外部依赖时间点。
模板可以只有一页。关键是把“不做清单”写下来,它能挡掉后期一半以上的范围蔓延。
2. 一百到三百人的成长型组织
这是最需要立项数据分析的区间。此时跨项目资源冲突开始频繁出现,单靠沟通已经解决不了。建议落地完整的四层模型,但字段总量控制在二十个以内。
这个阶段我建议优先把资源占用曲线做实,因为它是投入产出比最高的一项。同时考虑引入能承载结构化立项数据的平台,避免立项和研发各用一套系统。
3. 五百人以上多事业群
这个规模下,重点从“字段设计”转向“口径治理”。不同事业群必然会形成自己的口径习惯,PMO 的任务是定义跨事业群的最小公共指标集,并保证它在各群的报表里含义一致。
建议建立立项数据的季度校准机制:抽取每个事业群的立项材料,对照执行期实际数据,公布偏差分布。公开偏差比公开排名更有效,因为它提供的是改进依据而不是压力。
4. 强监管与数据敏感场景
金融、军工、医疗以及涉及甲方数据托管的交付型组织,建议在立项阶段就把数据驻留要求写进字段,作为硬约束参与评审。同时私有化部署往往是前置条件而非可选项,选型时应优先验证这一能力,而不是先看功能清单。

七、不同情况下的取舍
立项数据分析没有“全都要”的选项,本质上是五组取舍。我把每一组的判断标准写下来,方便你按自己的情况对号入座。
1. 速度与精度
如果项目窗口期极短、错过窗口就失去意义,我建议选速度,把精度留在执行期补。做法是:立项只确认范围、资源、关键依赖三项,其余字段允许填区间值,并明确标注“待启动后细化”。
反过来,如果项目是一次性投入大、返工代价极高的类型,比如硬件配套或合规改造,就必须选精度,宁可多花两周把数据做实。
2. 统一模板与场景化模板
统一模板的优点是便于横向比较和汇总,缺点是总有项目“填不进去”。我的建议是:核心字段统一,扩展字段按项目类型分组。比如研发类项目多填技术债字段,交付类项目多填验收标准字段。
完全不统一会导致数据无法聚合,完全统一会导致字段被随意填写,两者都不可取。
3. 自建报表与平台能力
小规模阶段用表格自建报表是合理的,成本低、灵活。但当项目数量超过二三十个、参与人数超过一百人时,自建报表的维护成本会迅速上升,尤其是权限、历史版本和跨项目视图这三块。
这个转折点上,我倾向于把结构化数据交给专业平台承载,把分析逻辑留在 PMO 手里。工具负责存储和视图,PMO 负责口径和判断。
4. 强审批与强复盘
审批只能挡住明显不合理的立项,复盘才能持续提升估算能力。如果只能选一个,我选强复盘。
因为审批是一次性的判断,复盘是长期的校准。没有复盘的审批,第二年还是同样的偏差。
5. 数据完备与决策延迟

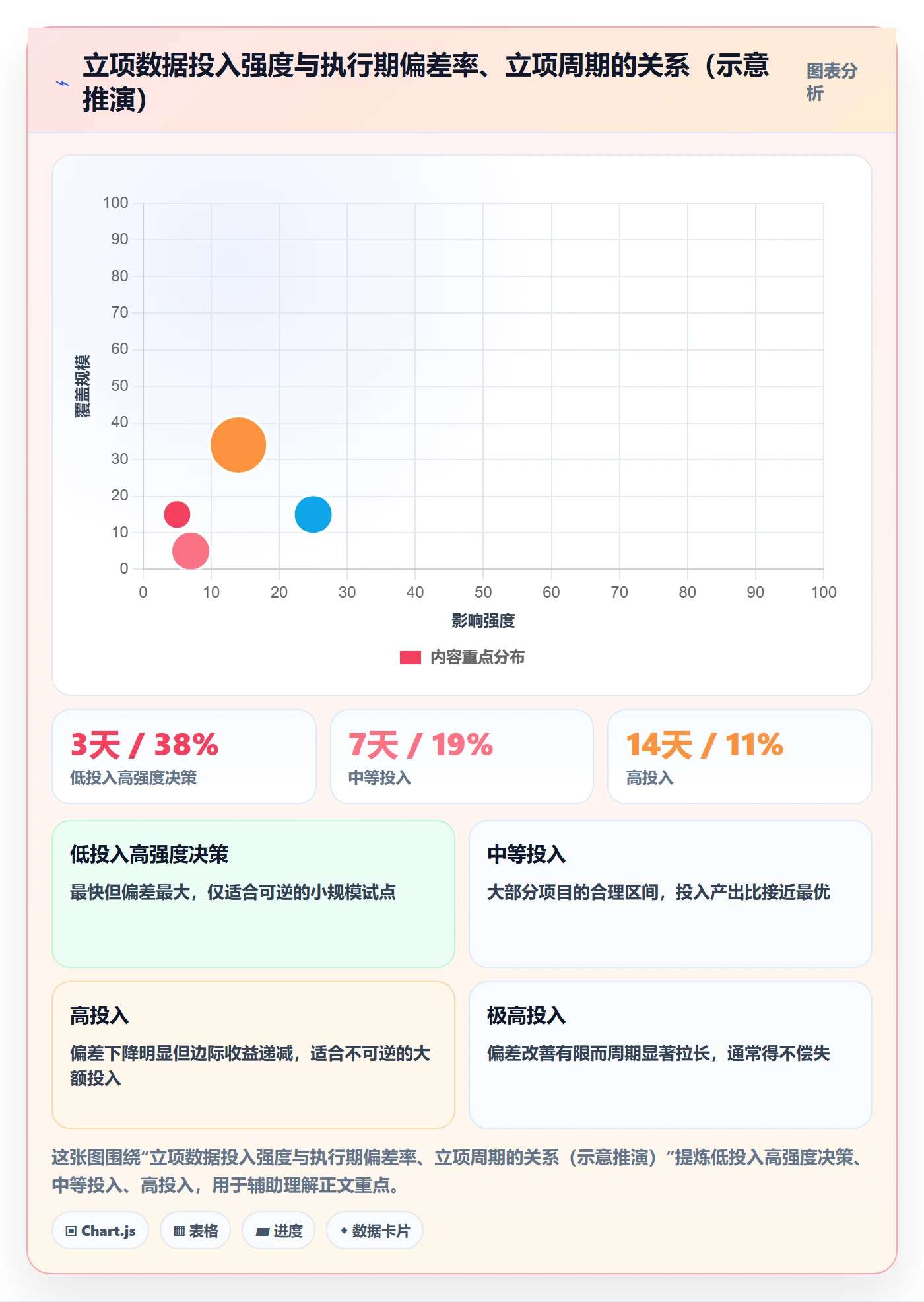

这是最现实的取舍。等所有数据齐了再决策,往往意味着错过时机;数据不全就决策,意味着承担更高的偏差风险。
我的做法是分级:不可逆决策(比如大规模人力投入)必须有完整数据;可逆决策(比如小范围试点)允许数据不全,但必须设定明确的复核时间点。这样既不拖慢节奏,也不至于在关键决策上裸奔。

八、下一步怎么做:给 PMO 和项目成员的 30 天行动清单
如果你认同前面的判断,下面是我建议的落地节奏。刻意设计成 30 天,是因为超过一个月还没有可见变化,组织内的推动力就会消散。
1. 第一周:只做口径和字段
不要急着上工具,也不要急着改流程。第一周只做两件事:定义十个以内核心字段的口径,确定每个字段的第一责任人。
交付物是一页纸的口径表和一张责任矩阵。这张表要发给所有会参与立项的人,并留出三天收集异议。异议越早暴露越便宜。
2. 第二到第三周:试点两个项目
选两个正在进行立项的项目作为试点,一个技术型、一个交付型,覆盖不同的字段组合。全程记录两件事:哪些字段填不出来,哪些字段填了但没人看。
对于“填了但没人看”的字段,直接删掉。对于“填不出来”的字段,判断是口径不清还是数据本身不存在,两种情况的处理方式完全不同。
3. 第四周:建立基线并接入跟踪
把试点项目的数据整理成立项基线,包括范围人天、资源占用曲线、关键里程碑。然后做一件最关键的事:把这三个基线与执行期的周报打通,让偏差在两周内就能被发现。
没有这一步,前面三周的工作会在一个月内退化成新的形式主义。
4. 长期机制:季度校准
从第二季度开始,每季度做一次立项偏差校准。抽取若干项目,对比立项基线与实际结果,公布偏差分布和主要成因。
这个机制的价值不在于追责,而在于逐步提升整个组织的估算能力。我观察到,坚持做四到六个季度的组织,立项偏差率通常能下降一半左右。

回到最初那个问题:项目立项从 0 到 1,项目成员到底该做什么。我的答案是,他们不该被当成材料的填写者,而应该被当成数据的责任人,每个人对自己最了解的那部分不确定性负责,把口头判断变成可以被第二个人复算的数字。
PMO 的角色也不是收集者,而是口径的定义者、一致性的校验者、偏差的追踪者。这三件事都做不了委派。工具能承载结构化的立项数据、能在提交前拦截口径错误、能把资源冲突可视化,但它替代不了 PMO 对“什么数据必须填、由谁填、填到什么程度”的判断。
如果你准备动手,我建议从最小的一步开始:本周挑一个正在立项的项目,把“不做清单”和“按月的关键角色占用表”补上,然后在评审会上只问这两个表里的数字是怎么来的。一次真实的追问,比十页流程文档更能改变组织的立项习惯。
常见问题解答(FAQ)
1. 项目成员在立项阶段到底要做什么?是不是只要等PMO发模板填表就行?
我第一次参与立项时,以为项目成员就是被拉进群、等PMO把模板发过来填几个空。结果评审会上被问到一个关键技术风险点,我完全答不上来,当场被业务负责人怼了。后来我才明白,成员在立项阶段的作用远不止填表。
项目成员在立项阶段至少要交付四样东西:一是工作量估算,按角色拆到人天,说明估算依据(历史同类项目、模块复杂度、接口数量);二是关键路径和技术风险评估,列出2到3个最可能翻车的点及备选方案;三是资源需求,明确需要哪些角色、什么时间点进场,而不是只报一个总人数;
四是验收标准,把可量化的交付物写清楚,比如接口联调通过率、性能指标、上线时间。判断依据很简单:如果评审会上PMO和业务方连续追问三个问题你都答不上来,说明准备不充分。建议在评审会前T-3天把估算和风险清单交给PMO预审,留出返工时间,而不是当天早上现填。
2. PMO做立项数据分析,最少要采集哪些字段?不同部门的填报口径怎么统一?
我们部门原来用一套立项表,研发那边按人天算,市场那边按项目金额算,导出来一合并全是坑。同一个项目,研发说投了60人天,财务说预算20万,根本对不上,最后分析报告做出来没人信。
最小字段集建议控制在12到15个,多了没人填准:项目编号、项目名称、项目类型(预研/交付/技改/运营)、发起部门、业务负责人、项目经理、预算金额(注明含税与否)、人力投入(人天,统一按8小时折算)、计划起止日期、优先级、预期收益、验收里程碑。
口径统一的关键是三条硬规则:第一,收益必须分定量和定性两栏,定性收益不允许计入ROI分母;第二,人力一律折算成人天并标注角色单价来源,避免各部门自报口径;第三,项目类型决定走哪条审批链路,类型填错直接退回。
落地做法是先在PMO内部跑一个月双轨填报,用历史项目回测,把歧义字段的定义写进一页纸的填表说明里,评审会前做一次机器校验,缺字段的直接不排期。数据准确率能用「字段完整率」和「评审退回率」两个指标盯,退回率超过15%说明说明书写得不清楚,不是成员不用心。
3. 项目立项从0到1要经过哪些节点?项目成员在哪个节点介入最合适?
我们之前的做法是老板拍板了才通知项目成员,等我们知道的时候预算、周期、范围全定死了。我进去只能被动接活,做到一半发现工作量根本不止预估的一半,再去谈已经晚了。所以我很想知道,成员到底应该在什么时候介入。
典型链路是五步:需求提出、PMO预审、可行性评估、立项评审会、批复归档。项目成员的最佳介入点是第二步到第三步之间,也就是需求澄清刚完成、还没形成预算数字的时候。这个时间点介入,你能影响的是估算和范围,而不是被动接受结论。
具体动作是:接到需求澄清通知后,牵头人组织一次30到60分钟的范围对齐会,输出一份范围清单和排除项清单,明确哪些功能本期不做;然后按模块给出人天估算区间(比如乐观值、最可能值、悲观值三档),由PMO折算成预算。判断介入是否有效的标准是:最终批复的范围里,有多少条是你提出的排除项被采纳。
如果一次都没有,说明你介入得太晚或者没有话语权。反过来,如果PMO在评审会前一周才通知你,可以直接要求推迟评审,因为估算质量无法保证。
4. 立项数据经常填得不准、更新滞后,怎么让项目成员愿意填、并且填得准?
我们上线过一套立项填报流程,刚开始大家还挺积极,两个月后数据就开始飘了:计划日期不更新,实际投入全靠月底回忆填。PMO拿这些数据做分析,结论自然是错的,然后被业务方质疑数据不可信,陷入恶性循环。
解决这个问题要分三层。第一层是降低填写成本:只保留必填字段,其余用默认值或系统自动带出,实际投入支持按周批量导入而不是逐条手填,把单次填写时间压到3分钟以内。
第二层是建立反馈闭环:每月把基于立项数据的分析结论回传给项目成员,比如「你的项目在同类项目中人天偏差排前20%」,让人看到填了有用,而不是只进不出。
第三层是设置可信度口径:给每条数据打上来源标签(估算值/实际值/系统采集),分析时只混用同源数据,估算偏差率单独统计,不要把估算和实际混在一张表里算平均值。判断数据能不能用的硬指标是字段完整率、更新及时率(计划变更后48小时内是否同步)、估算偏差率三个。
我的经验是,只要做到「填了有反馈、不填有提醒、填错不追责但要求说明原因」,三个月内数据可用率能从六成提到八成以上。
文章包含AI辅助创作:项目成员怎么做?PMO数据分析:项目立项从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/277768
读者评论
成员不愿给细数据其实是激励问题,这点说得挺准。我们这边也一样,立项给区间、执行留余地。但真要解决,得动考核口径,光声明“不用于绩效”没人信。文章点到就停了,没往下讲怎么落地。
责任矩阵里“模块级人天不可委派”我认同,但实操中模块负责人往往就是最忙、最后知道需求的那个人。0.6阶段要真跑起来,得先把预研时间排进他的排期,否则评审会上还是第一次看到完整数据。
那组58个样本的返工数据有点意思,不过“返工两次以上平均多11.7个工作日”在样本量下波动可能不小。另外漏斗图从100%衰减到11%,我更想知道中间三层具体靠什么手段抬高,文章只说了是设计重点,没给方法。
