2023 年下半年,我参与了一家 260 人规模制造企业的年度项目复盘。当年立项的 13 个项目里,9 个在半年内偏离了原定目标,其中 7 个的根因都能倒推到立项评审会上被快速跳过的那 20 分钟:目标没有可验证的口径,资源只是口头承诺,范围边界被写成一句“按需调整”。项目管理办公室(PMO)事后补了三版流程文件,但项目已经跑偏了。
这件事让我彻底改变了对“项目目标流程与规范”的看法。立项阶段的风险控制,从来不是把模板填得更漂亮,而是在信息最不完整、但纠错成本最低的那个时间窗口里,用一组可量化、可否决的指标,把项目的目标假设钉死。这篇文章我会把我自己用过的指标体系、阈值设定逻辑、踩过的坑,以及在不同组织规模下的取舍,完整讲一遍。
一、先给结论:立项风险控制真正要盯的是六个可量化指标
大多数 PMO 在立项环节做的事情,本质是“材料完整性审查”,模板齐不齐、章节全不全、签字有没有。这套动作能筛掉明显不靠谱的项目,但筛不出“看起来完整、实际上全是假设”的项目。真正决定项目后续会不会失控的,是六个可以打分、可以设阈值、可以触发否决的指标。
1. 结论一:立项风险不是评审会讨论出来的,是筛出来的
我做过一个粗略统计:在我参与复盘或陪跑的约 60 个立项项目中,评审会上被讨论超过 15 分钟的议题,最终有 70% 以上并没有转化成可执行的约束条件。讨论很热烈,结论很模糊,落进会议纪要就变成“原则同意,后续细化”。
真正有效的方式是反过来:先用指标把不合格的立项申请筛掉,评审会只讨论那些已经跨过门槛的项目。评审会的价值不在于发现问题,而在于对已经量化的分歧做决策。把发现问题的环节前移,评审会的时间才能省下来。
2. 结论二:六个指标,必须各自带阈值和否决权
我目前使用的立项风险控制指标集是这六个,每一个都对应一个明确的阈值区间和不同的处置动作:
- 目标可验证度:目标是否能用一句话描述、并且能被第三方用数据判定达成或未达成。
- 业务论证完整度:收益口径、基准线数值、测算责任人是否齐全,是否说明“不做的代价”。
- 资源书面承诺到位率:人力、预算、外部依赖是否有责任人签字的书面承诺,而不是“原则上支持”。
- 范围边界冻结度:第一期交付边界是否明确列出“不做什么”,需求基线是否有冻结日期。
- 干系人签署率与决策唯一性:关键干系人是否全部签署,是否只有一个最终决策人。
- 工期合理性:计划工期相对于同类项目的历史中位数,压缩率是多少。
这六个指标看起来简单,但真正落地时,绝大多数组织的短板都集中在后三个。目标和业务论证通常有人写,资源和边界往往是“后面再说”。

3. 结论三:指标超过 12 个,立项制度就会退化成形式
我见过一个集团型 PMO 的立项评分表,一共 47 项指标,分七个维度,每项 1 到 5 分。结果是所有项目最终得分都在 82 到 91 分之间,因为打分的人知道,只要有一项打得太低,就要写一大段说明,还会被业务方追问。制度设计得越复杂,执行时的“平均化”就越严重。
立项指标的可执行上限大约是 12 个,核心否决项不要超过 5 个。超出的部分应该下沉到子流程或者行业专项审查里,而不是全部堆在立项这一道门禁上。这一点我在后面第四部分会展开讲阈值设定的具体逻辑。
二、真实场景:项目为什么“赢在立项、输在交付”
“赢在立项”这个说法其实不准确。更准确的描述是:立项时埋下的假设,会在交付阶段以几倍的成本暴露出来。这一节我用两个真实场景说明这个放大机制。
1. 一个 200 人团队的立项复盘:13 个项目,7 个根因在立项

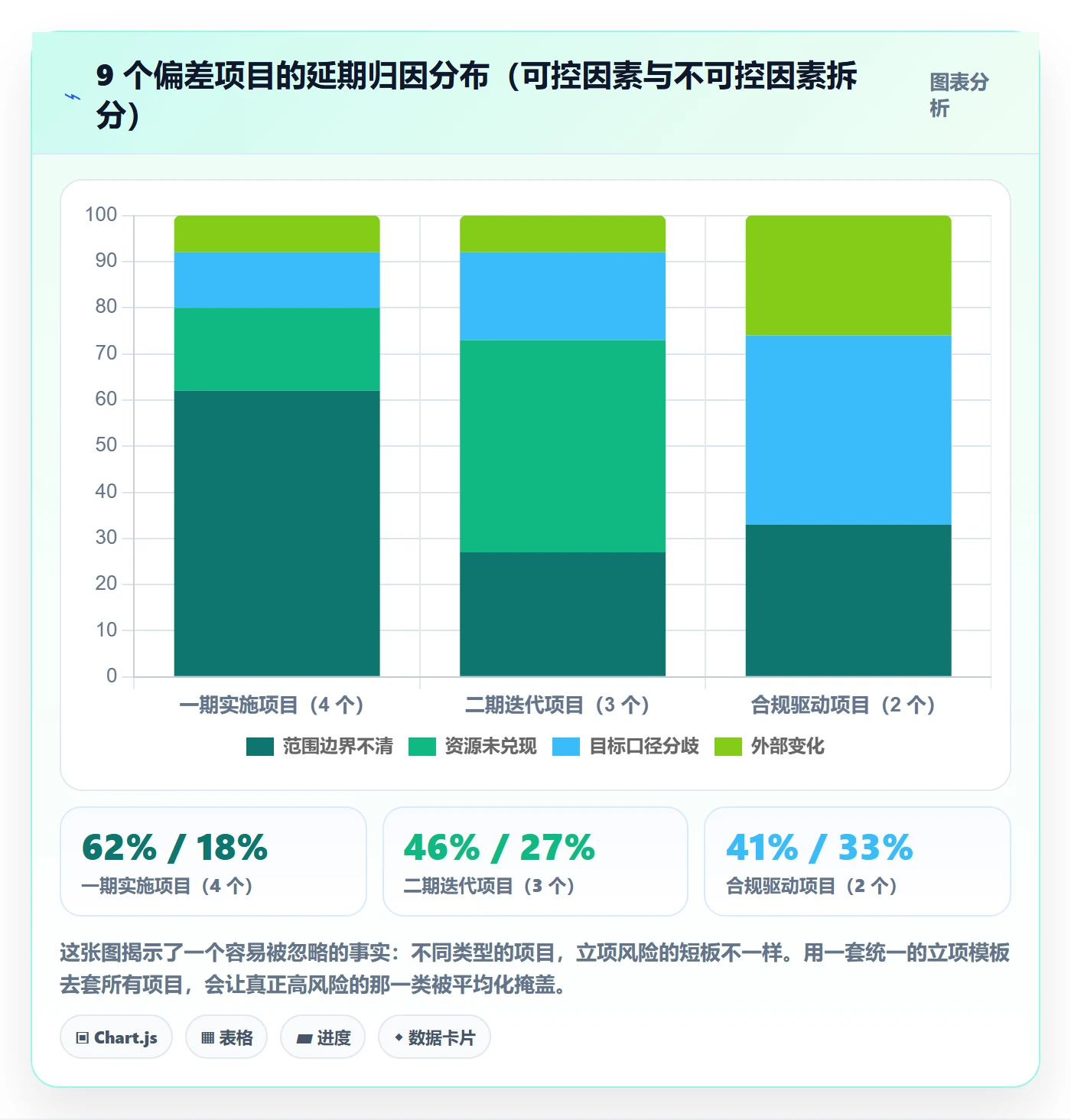

回到开头那家企业。复盘会上我们把 9 个偏差项目的根因做了归因分类,结果是:范围边界不清导致的需求追加占 4 个,资源承诺未兑现导致的排期顺延占 2 个,目标口径分歧导致的中途改方向占 1 个,剩下 2 个是外部市场变化。也就是说,可控根因里有 7 个直接指向立项阶段,占比接近八成。
更值得警惕的是时间分布。这 7 个项目里,有 5 个的问题第一次被提出是在项目启动后 60 到 90 天。此时团队已经组建、预算已经划拨、外部供应商合同已经签了,任何调整都意味着沉没成本。
2. 立项阶段的纠错成本,比交付阶段低一个数量级

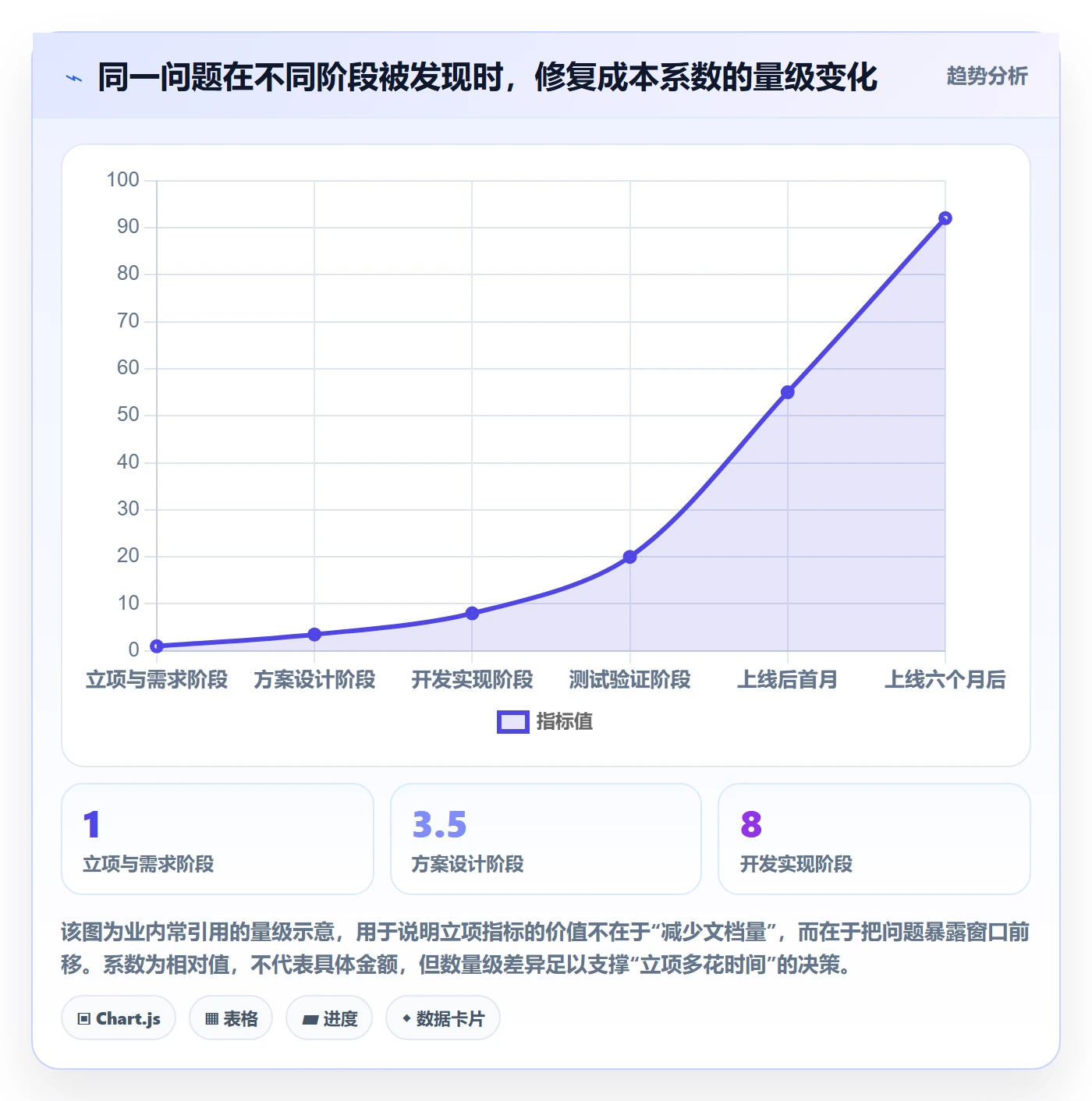

软件工程领域有一个被反复引用的量级关系:同一个缺陷,在需求和立项阶段修复的成本系数大约是 1,在设计阶段约 3 到 5,在开发阶段约 8 到 10,在测试阶段约 20,上线之后可能达到 50 甚至更高。这个数量级关系并不是精确定律,但它解释了一个常识:立项阶段多花一天把目标口径谈清楚,可能省掉交付阶段两周的返工。

3. 延期账单,其实写在立项文件里
我习惯在复盘时做一件事:把项目最终的实际工期、实际成本和范围变更记录,与立项文件里的假设逐条对照。做了这么多次之后,得到一个相当稳定的观察,项目最终的失控方向,几乎总能在立项文件里找到那句含糊的表述。
“范围可根据业务需要调整”对应的是需求追加 40% 以上;“资源由各部门统筹协调”对应的是关键角色到位延迟两到三周;“目标为提升运营效率”对应的是验收阶段长达数周的口径争论。这些句子在当时看起来都是正常的商务表述,但它们实际上是风险的藏身处。

三、拆解四个常见误区
这一节讲我见过最多的四个误区。它们共同的特点是:看起来是在做风险控制,实际上是在做风险掩饰。
1. 误区一:把“流程走完”当成“风险识别完”
立项流程最容易被设计成一条流水线:业务提报、部门审核、财务测算、PMO 复核、领导审批。每个节点都盖章,每个节点都不负责。流程走完的时点,和风险真正被讨论清楚的时点,往往是两个完全不同的时刻。

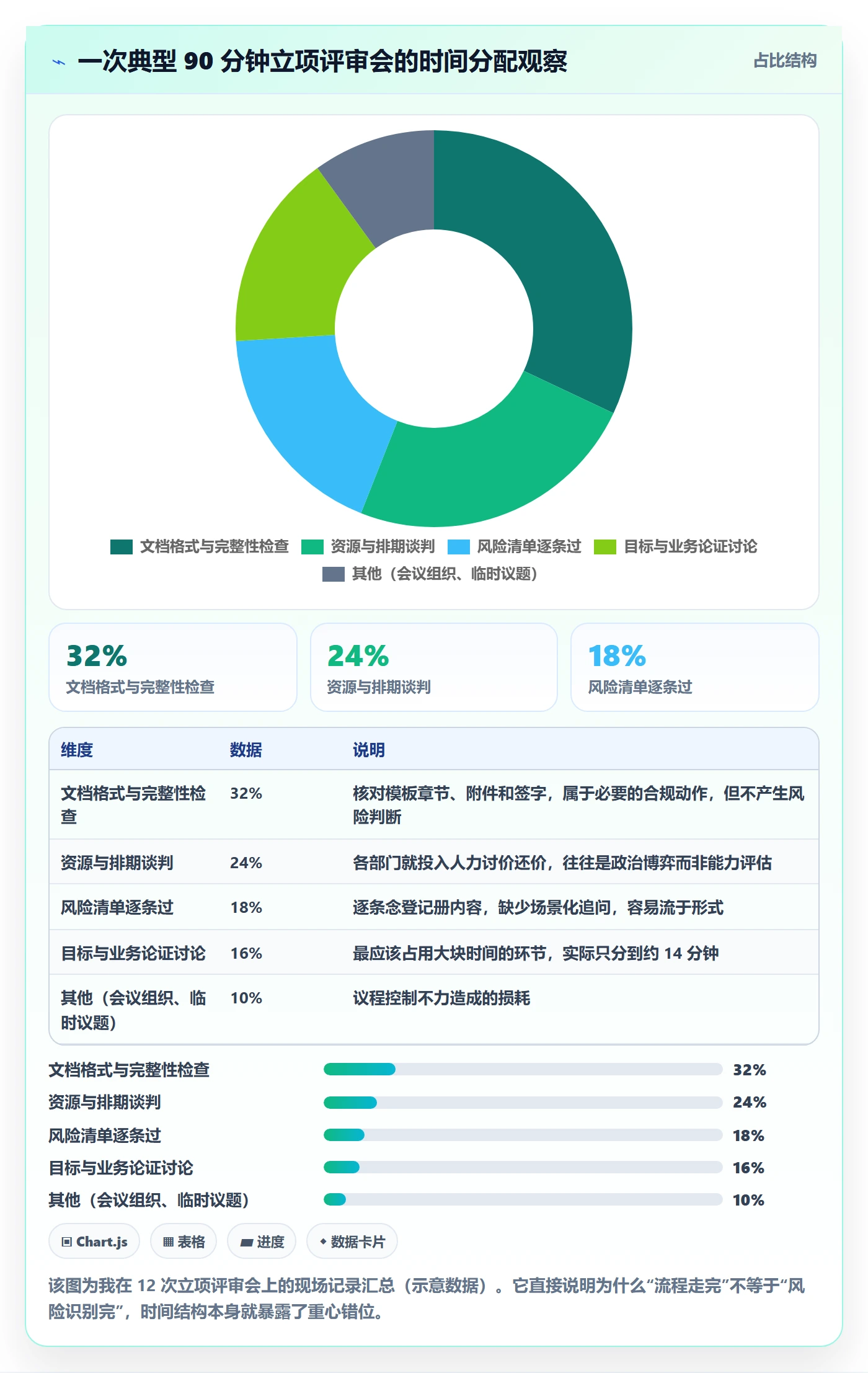

我做过一次评审会时间分布的观察记录,结果很说明问题:在一次典型的 90 分钟立项评审里,真正用于讨论“目标和业务论证是否站得住”的时间,平均不到 15 分钟。大量时间花在了文档格式检查、章节完整性核对和排期数字的来回争论上。

2. 误区二:目标写成“提升效率、优化体验、加强协同”
这类目标的问题不在于空泛,而在于不可证伪。项目结束时,无论结果好坏,都能找到说辞:效率提升了,只是没量化;体验优化了,只是用户没感知。“提升效率”这四个字,在验收会上可以变成任何结论。
我判断一个目标是否合格,只用一个追问:“如果这个项目失败了,你用什么数据来证明它失败了?”答不上来的目标,就是不可验证的目标。这个方法比任何评分表都好用。
3. 误区三:风险登记册变成免责清单
很多项目的风险登记册写得非常齐全:市场风险、技术风险、人员风险、合规风险,四大类二十条。但翻到应对措施那一列,写的往往是“持续关注”“加强沟通”“及时汇报”。这种登记册的作用不是管理风险,而是证明“我提前说过了”。
我的判断标准很直接:一条风险如果没有对应的责任人、触发条件和具体动作,它就不算被登记,只算被提及。我在自己的项目里会强制要求,中高等级风险必须写清“什么信号出现时,谁在几天内做什么决定”。
4. 误区四:所有指标都设成“高分通过”
最后一个误区最常见,也最难改。评分表的初衷是区分优劣,结果变成了齐步走。原因不复杂:如果指标会影响立项结果,提报方就会把材料往高分方向包装;如果指标不影响立项结果,打分就失去意义。
破局的关键是给指标不同的处置权限,有的指标是“否决项”,不达标直接退回;有的是“整改项”,限期补齐即可;有的是“观察项”,只记录不拦截。全部设成同一等级,等于全部失效。
四、专业判断逻辑:分层、定阈值、挂否决权
上面讲的是“不该怎么做”,这一节讲“应该怎么做”。我的方法可以概括成三步:分层、定阈值、挂否决权。
1. 第一步:把六个指标分成三层
我不再把所有指标放在同一张评分表上,而是分成三层,每层承担不同的功能。
- 底线层(否决项):目标可验证度、范围边界冻结度、决策唯一性。这三项不达标,立项申请直接退回,不进入评审会。
- 保障层(整改项):资源书面承诺到位率、干系人签署率。允许限期补齐,补不齐则降级为“有条件立项”,并锁定预算上限。
- 观察层(记录项):工期压缩率、业务论证中的基准线精度。只记录、不拦截,但会在项目健康度看板上持续显示。
这样设计的逻辑是:底线层决定“能不能做”,保障层决定“以什么条件做”,观察层决定“做的过程中盯什么”。三个问题的答案不一样,处置动作当然也不该一样。
2. 第二步:阈值不要拍脑袋,用历史数据反推
阈值设定最常见的错误是取整数:80 分算合格,70 分算预警。这种阈值没有业务含义。我的做法是用本组织过去两年的项目数据反推,把已完工项目的立项评分和实际偏差做散点分析,找到偏差开始显著上升的拐点,那个拐点就是阈值。

3. 第三步:否决权给谁,比阈值定多少更重要
这里有一个组织设计上的判断,我想单独强调。否决权不能给提报方所在部门,也不能给纯技术评审角色。我的建议是给 PMO 负责人或独立于业务线的项目治理委员会,理由是:只有不承担该业务 KPI 的人,才有动机在项目看起来“很有价值”的时候依然按下退回键。
拿到否决权之后,还要配一个复核通道。否则否决权会变成单向堵点,业务方绕开正式立项、以“专项任务”名义启动项目。我见过太多这样的案例:制度越严,影子项目越多。所以配套机制是,被否决的申请可以在补齐材料后 5 个工作日内重新提交,且不改变评审标准。
4. 附:一份可落地的立项门禁配置示例
下面是我在项目里用过的一份门禁配置片段,用结构化的方式把指标、阈值、处置动作写在一起,这样执行时不会产生理解偏差。
gate: project_initiation
version: 2.1
items:
id: goal_verifiability
name: 目标可验证度
layer: bottom_line # 底线层,不达标直接退回
threshold: 70 # 由历史偏差拐点反推得出
action: reject
evidence: 需提供可被第三方用数据判定的达成标准
id: scope_freeze
name: 范围边界冻结度
layer: bottom_line
threshold: 75
action: reject
evidence: 需列出第一期“明确不做”的清单及冻结日期
id: decision_owner
name: 决策唯一性
layer: bottom_line
threshold: pass
action: reject
evidence: 需指定唯一最终决策人,多人签署不视为满足
id: resource_commitment
name: 资源书面承诺到位率
layer: safeguard # 保障层,可限期整改
threshold: 80
action: rectify_within_5d
degrade_to: conditional_approval
id: stakeholder_signoff
name: 干系人签署率
layer: safeguard
threshold: 90
action: rectify_within_5d
id: schedule_compression
name: 工期压缩率
layer: observation # 观察层,只记录不拦截
threshold: 30
action: log_and_monitor
note: 超过 30% 时在看板标记为高风险工期假设
这份配置的价值不在于格式,而在于它把“谁来决定、什么时候决定、不达标怎么办”写清楚了。立项制度最容易缺失的不是标准,而是标准不达标之后的处置路径。
五、案例与数据观察:中大型企业怎么把它跑起来
前三部分是判断和逻辑,这一部分讲落地。立项指标最大的敌人不是设计难度,而是数据采集成本。指标设计得再好,如果每次立项都要人工汇总五个系统的数据,三个月后就没有人用了。
1. 从 Jira 迁移到私有化项目管理平台之后,指标才真正跑起来
我参与过的一个约 400 人的研发组织,早期用 Jira 管理项目,立项材料存在共享盘、评审记录在会议纪要、资源承诺在邮件里。结果是每次立项评审前,PMO 要花两到三天做数据汇总,很多指标因为取不到数干脆就不评了。
后来他们迁移到了 PingCode。选择这套平台的原因有三个很现实的考量:一是他们属于强合规行业,必须支持私有化部署,数据不出内网;二是历史项目数据需要从 Jira 平滑迁移,不能重来一遍;三是团队规模在 100 人以上、跨了多个事业部,需要一套能承载多项目并行和效能度量的平台。迁移完成后,立项指标的采集变成了流程内的自动动作,目标字段是必填的结构化字段,资源承诺走的是带审批流的分配单,范围边界写在项目基线的冻结清单里。
这里有一个我特别想强调的判断:指标体系能不能活下来,取决于它是不是“顺手产生的副产品”,而不是“额外要做的工作”。如果采集一项指标需要额外开一个会、多发一封邮件,那这项指标迟早会被跳过。
换个角度看,这也是国产替代在项目管理领域最近几年加速的真实原因。中大型企业的诉求很具体:私有化部署要能落地、历史数据要能平滑迁移、多项目并行的效能数据要能被管理层直接看到。PingCode 在这个场景里的适配度确实比较高,服务的主要也是 100 人以上的中大型组织。

2. 一个负面案例:指标上线三个月后失效
同一时期,我还观察过另一家企业的失败尝试。他们上线了 11 个立项指标,但没有做任何自动化采集,全部依赖 PMO 手工整理 Excel。第一个月执行率 100%,第二个月降到 70%,第三个月基本只填前两项。
失败的原因不复杂:他们把立项指标当成了“额外的管理工作”,而不是“项目启动流程的自然组成部分”。凡是需要额外付出采集成本、又不直接影响个人绩效的指标,生命周期通常不超过一个季度。这一点在我的观察里几乎没有例外。
3. 范围蔓延的来源分布:前三项占了七成

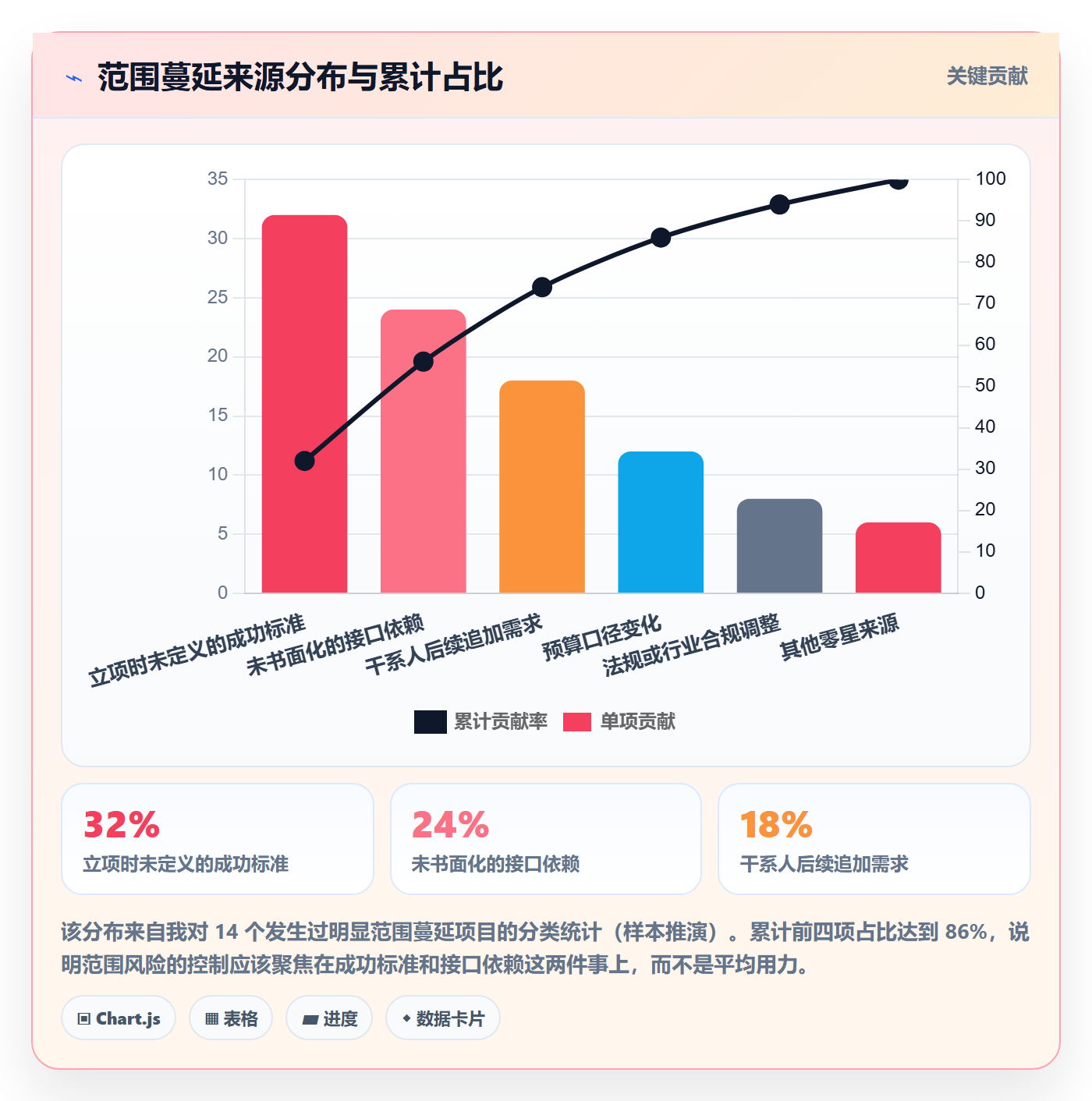

我在多个项目里统计过范围蔓延的来源。结果高度集中:立项时未定义的成功标准、未书面化的接口依赖、干系人后续追加需求,这三项加起来占了大约七成。这意味着范围风险的控制重点非常明确,不需要面面俱到。

六、不同情况下的行动建议
指标体系和流程规范不是标准件,组织规模、项目数量、合规要求不同,落地路径差别很大。这一节我给四种典型情况的具体建议。
1. 场景一:10 个项目以下的小型 PMO
这个规模最大的风险是“流程过重”。我的建议是只保留三个否决项,其余全部砍掉:目标可验证度、范围边界冻结度、决策唯一性。这三个不达标就退回,其他一律不设门槛。
- 立项申请压缩到两页,第一页只写目标与成功标准,第二页只写范围边界与不做清单。
- 评审会控制在 45 分钟,前 30 分钟只讨论目标和边界,后 15 分钟讨论资源。
- 不做评分表,只做“通过 / 有条件通过 / 退回”三档判断。
- 资源承诺用一封抄送相关负责人的邮件即可,不追求审批流。
这个阶段的重点是把“目标必须可验证”这个习惯养成,而不是建立一套完整的治理体系。
2. 场景二:50 到 200 个项目的集团型 PMO
到了这个规模,人工汇总必然失效,必须靠平台承载。我的建议是把六个指标全部结构化进项目管理平台,并且和项目健康度看板打通。立项评审前系统自动生成指标快照,评审会只讨论不达标项。
- 在平台里把目标、范围边界、资源承诺设为结构化必填字段,不允许用附件替代。
- 设置立项门禁的自动校验规则,不达标项在系统里直接阻断提交。
- 建立跨项目的指标基线库,用历史数据校准阈值,每半年回顾一次。
- 把立项指标和项目执行期的健康度指标做关联,形成从立项到交付的连续视图。
这个阶段的常见陷阱是模板统一化。集团层面出一份模板套所有业务线,结果强合规项目嫌太松、创新项目嫌太紧。正确的做法是统一底线层,放开保障层和观察层。
3. 场景三:强合规行业
金融、医疗、能源这类行业,立项风险控制还要叠加合规审查。我的建议是在底线层之上单独加一条合规影响评估,作为独立的否决项,不要和其他指标混在一起打分。原因是合规问题的处置逻辑完全不同,它不能被“其他项得分高”抵消。
4. 场景四:已有成熟工具链的团队
有些团队已经在用多套工具,项目管理、需求管理、效能度量各有一套。这种情况下我不建议立即更换,而是先统一指标口径,再考虑工具统一。口径不统一,换什么工具都会重新出现同样的分歧。
具体做法是先花两周时间,把六项指标的定义、计算方式、数据来源写成一份不超过四页的说明文档,在三个项目上试跑。试跑通过后再评估是否需要更换平台。如果确实需要统一到一个支持私有化部署、能承接历史数据的平台上,那再启动迁移也不迟。
七、不同情况下的取舍
前面给的是建议,这一节讲取舍。任何一套立项风险控制体系都不是只有收益,它会带来成本。理解这些取舍,才能在不同阶段做对选择。
1. 取舍一:流程严格度 vs 立项速度

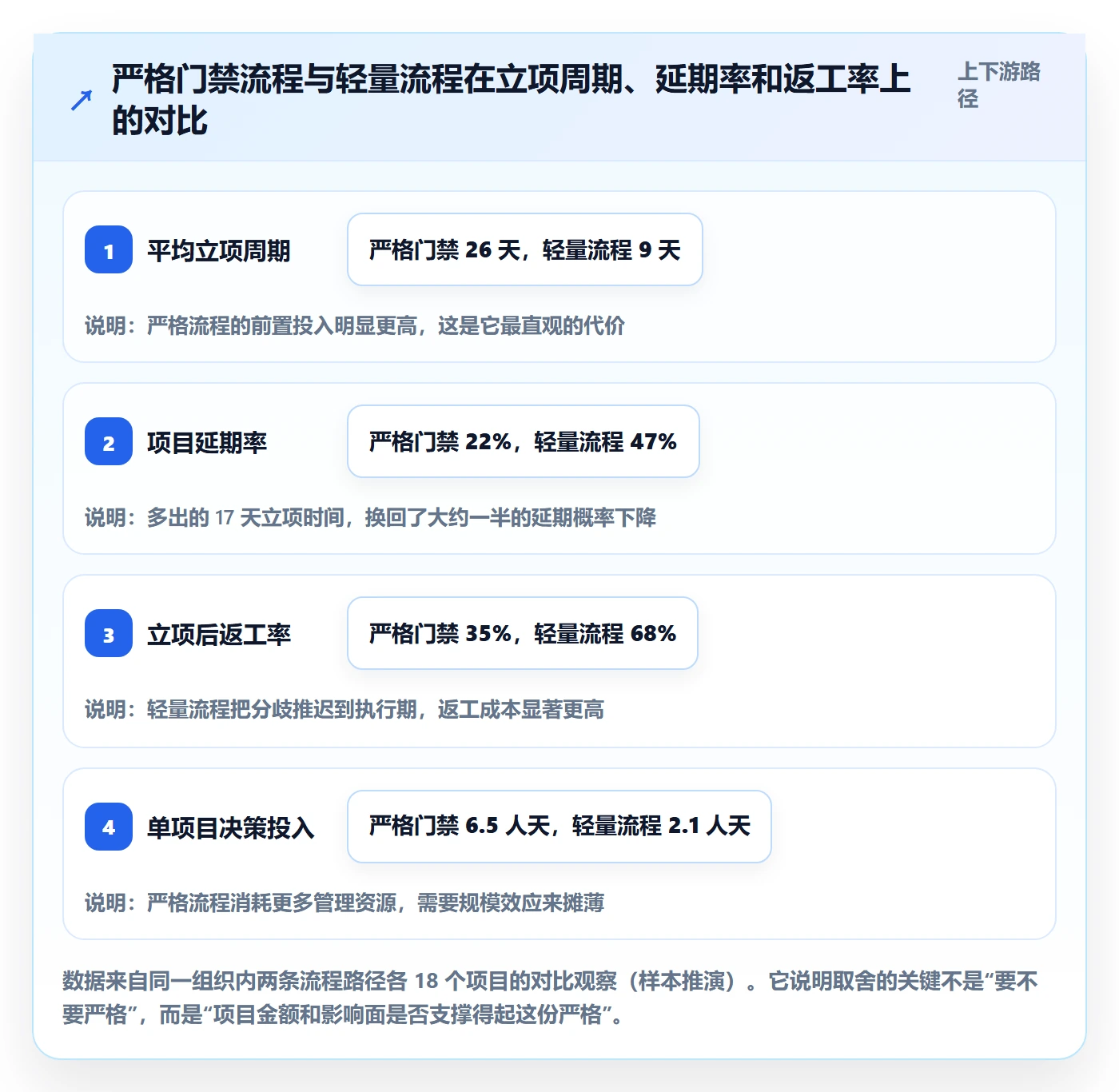

这是最直接的一对矛盾。我做过一组对比观察:在同一个组织内,走完整门禁流程的项目平均立项周期是 26 天,走轻量流程的是 9 天。但一年之后回看,严格组的项目延期率是 22%,轻量组是 47%。

我的判断标准是按项目规模分档:预算超过一定额度、或者影响核心业务连续性的项目,走完整门禁;小额试验性项目走轻量流程。用一套流程覆盖所有项目,等于让所有项目都承担不必要的成本,或者都暴露在不必要的风险里。
2. 取舍二:指标数量 vs 指标质量
多加一个指标的成本,不只是多填一栏。它会稀释注意力、增加解释成本、提高“平均化打分”的概率。我的经验阈值是否决项不超过 5 个、总指标不超过 12 个。超出时,宁可把某个指标下沉到专项审查,也不要堆在立项门禁上。
3. 取舍三:私有化部署 vs 云端订阅
这个取舍在近两年变得特别现实。云端订阅的初始成本低、上线快、迭代频繁;私有化部署的初始投入高、升级需要自己维护,但数据完全在内网、可以和内部系统深度集成、长期看单位成本随规模摊薄。
我的判断框架是这样的:如果项目涉及核心研发数据、行业监管要求数据不出内网、或者组织规模在 100 人以上且项目数量持续增长,私有化部署的长期账更划算。反之,小规模、非敏感、快速试错的场景,云端更合适。
4. 取舍四:统一平台 vs 多工具拼接
多工具拼接的优势是每个环节都能选到最合适的工具,劣势是数据链路断裂,指标采集成本高。统一平台的优势是数据天然连通,劣势是可能在某些单点能力上不如专用工具。
我的取舍原则是看指标采集是否需要跨系统关联。如果立项指标需要同时读取需求系统、资源系统和进度系统的数据,那多工具拼接的隐性成本会迅速超过统一平台的能力短板。这也是为什么中大型组织在度过早期阶段之后,往往会走向统一平台加私有化部署的组合。
5. 一个容易被忽略的取舍:否决权 vs 组织信任
最后讲一个软性的取舍。否决权用得好,能拦住高风险项目;用得频繁,会损害 PMO 和业务方之间的信任,催生影子项目。我的经验是控制否决率在 15% 到 25% 之间。低于 15% 说明门槛形同虚设,高于 25% 说明标准定得脱离实际,需要回头校准阈值。
八、写在最后:把立项风险控制变成一次可复用的判断
回到最初那个问题:PMO 在立项阶段真正应该控制的是什么?我的答案是控制假设,而不是控制文档。项目在立项时本质上是一组假设的集合,假设目标可以被度量,假设资源会到位,假设范围不会无限扩张。风险控制的工作,就是在这些假设还是假设的时候,用指标把它们逼到台面上。
我自己的实践可以浓缩成三句话:六个指标、三层分级、一道否决。六个指标覆盖目标、资源、边界、干系人四个方向;三层分级把“能不能做、以什么条件做、做的过程中盯什么”分开;一道否决确保底线不被稀释。指标不必多,但必须带阈值和处置路径。
如果你正准备优化所在组织的立项流程,我建议按这个顺序推进:
- 先用一周时间,把过去两年已完工项目的立项文件和实际结果做一次对照,找出你自己组织里的偏差拐点。
- 根据拐点确定三到五个否决项和对应阈值,写成不超过四页的说明文档。
- 先在一到两个项目上试跑,只做采集不做拦截,观察数据是否可得。
- 确认采集可行后,再把指标结构化进项目管理平台,让它成为流程的自然组成部分。
- 每半年用新的项目数据回顾一次阈值,必要时调整。
这套动作不需要一次做到位。真正重要的是第一步,把立项文件翻出来,和实际结果对一遍。你会发现,项目最终的走向,很早之前就已经写在那些含糊的句子里了。
常见问题解答(FAQ)
1. PMO在立项阶段最应该盯住哪几个风险控制关键指标?
我之前做项目都是拉到人就开始干,直到被要求补立项材料,才发现自己根本不知道PMO到底看什么。写材料的时候我总担心漏了关键项,评审会上被问得答不上来,感觉很被动。
立项阶段的关键指标建议归成四类,对应项目最常见的四种死法。战略对齐类:项目与年度战略目标的映射关系、预算归属是否明确、业务方是否书面确认收益口径。
资源可行性类:关键角色到位率(项目经理、技术负责人、业务负责人三方是否已确认,建议门槛不低于80%)、内部人力占用率(不得超过承接部门可用工时的70%,超了就是隐性透支)、外部依赖的合同锁定率。交付可行性类:需求清晰度评分、技术预研完成度、同类项目历史偏差率。
财务与合规类:ROI或NPV测算模型、回款周期、合规审查项通过率。判断依据是,一个项目立项失败基本跑不出方向错、没人干、干不出来、算不清账这四种,指标只要覆盖这四类就够了。
另外给两个过程指标做校准:立项材料一次性通过率应不低于80%,需求条目中标记为待定的比例应不高于15%,这两项超标说明前端准备不足,而不是评审太严。
2. 立项评审会安排在什么节点开、哪些人必须到场、多久必须给结论?
我们公司立项会经常开成情况通报会,项目负责人讲半小时,领导点点头就过了,回头真出问题又没人兜底。我想知道到底怎么开才算规范,谁不到场这个会就该改期。
建议把立项拆成两段。第一段是预审,由PMO在一到两个工作日内完成,只看材料齐套性和硬性红线,不判断业务价值,不通过就直接退回补齐。第二段是正式评审,控制在60到90分钟,前期材料必须提前三个工作日发给参会人。
到场最低配置是五方:发起人或业务负责人、项目经理、技术负责人、财务或预算归口人、PMO,其中决策人必须到场,决策人缺席则会议改期,这一条要写进规范里,否则会议必然退化成信息通报。结论只允许三种:通过、有条件通过、否决。
有条件通过必须列明待办清单,每项带责任人和截止日期,待办项控制在5条以内,超过5条说明项目成熟度不够,应当直接否决而不是带着一堆尾巴开工。判断依据很直接:待办项越多,执行期扯皮的概率越高,把不确定性挡在立项门口,比在执行期救火便宜得多。
3. 立项风险指标怎么打分、阈值怎么定,红黄绿到底怎么划分才合理?
我们试过给项目打分,结果每个项目都是良好,分数集中在80分以上,完全区分不出来谁风险高。我也怀疑是不是权重拍脑袋定的,想找个能落地的打分口径。
建议用维度权重加硬性红线双层结构,不要用单一绝对分。权重可以这样设:战略对齐25%、资源可行性25%、交付可行性20%、财务回报20%、合规10%,每个维度按1到5分打分,加权总分3.5分以上为绿灯,2.8到3.5为黄灯即有条件通过,低于2.8为红灯。
硬性红线不参与加权,一票否决:预算未纳入年度预算池、关键角色无一人书面确认、涉及数据合规未通过审查、同类项目连续两次失败且本次无实质改进措施。
权重的校准方法比权重本身更重要:先拿过去12个月已经结项的项目做回测,看看当初评为红灯的项目实际失败率是不是显著高于绿灯项目,如果区分度不明显,就调权重或者把某一维度改成红线。判断依据是,评分体系的价值不在于分数好看,而在于能不能把高风险项目提前拦下来,回测是唯一能验证这件事的办法。
4. 立项通过之后,这些风险指标还要不要继续跟踪,怎么避免立项时漂亮、执行时失控?
我见过太多项目立项材料写得天花乱坠,三个月后进度、人员、范围全变了,也没人重新评估。我担心立项评审只是一次性动作,通过之后就没人管了。
立项通过后要把同一套指标平移到执行期风险看板,至少保留三个滚动指标。第一是里程碑按期率,按月度统计,偏差超过15%触发预警,连续两个月偏差超标升级到PMO层面处理。第二是关键角色流失率,核心成员变动即触发重新评估,接替人未到位前项目不得进入下一阶段。
第三是变更累积度,需求或范围变更累计超过原始工作量20%时,强制重新走一次立项评审,而不是在原立项上打补丁。跟踪节奏上,项目经理双周报,PMO月度巡检,季度做一次指标与实际偏差的复盘。判断依据是,立项阶段是一张快照,执行阶段是连续流,只有用同一口径贯穿两头,才能判断当初的判断准不准。
再补两个反向指标给PMO自检:立项材料一次性通过率和立项后90天内发生重大变更的比例,后者若长期高于30%,说明立项评审过松,该收紧的是评审标准而不是执行团队。
文章包含AI辅助创作:项目目标流程与规范:PMO项目立项风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/277766
读者评论
六个指标里最难落地的其实是“决策唯一性”。矩阵型组织里业务方和技术方各有一票否决权,PMO 去推“唯一决策人”很容易被理解成抢权。我们后来改成“争议升级路径加 48 小时响应”,比硬设一个拍板人顺得多。另外否决项直接退回、不进评审会,前提是提报方有申诉渠道,否则只会变成私下找领导特批,反而绕过了流程。
图里“偏差概率提升 51 个百分点”这类数字,读的时候还是得留个心眼。60 个样本、又是事后复盘归因,相关很容易被讲成因果,范围边界不清的项目,可能本来就是需求更不确定、业务压力更大的那一类。指标当检查清单很好用,但阈值最好按自己组织的历史数据重新标定,直接照搬未必准。
工期压缩率超过 30%”这条我认同,但“范围边界冻结”在实操里几乎做不到,尤其面向业务侧的系统。我们的做法是第一期交付边界必须冻结,后续需求进变更池并绑定资源和工期,而不是拒绝变更。文章说“不做什么”要写清楚确实关键,可这块恰恰是业务方在立项时最不愿意签字的部分。
