2026年金融行业项目管理软件哪家好?深度测评与选型指南

金融行业项目管理软件“哪家好”,真正的分水岭通常不在甘特图、看板或任务提醒,而在一条变更能不能追溯到提出人、审批人、影响范围和验收证据。本文不把厂商宣传页改写成实测排名:现有可核验资料不足以支持对具体产品作统一评分,因此我会先给出选型结论,再拆解金融团队的真实决策场景、验证方法和取舍路径。文中涉及的数字若标注为“情景模拟”,仅用于演示测算方式,不代表行业统计或任何产品实测结果。

2026年金融行业项目管理软件哪家好?深度测评与选型指南

一、先说结论:金融机构不该先问排名,应该先问能否通过验证

1. 没有脱离场景的“金融行业第一名”

银行、证券、保险、基金和金融科技企业面对的项目类型差异很大。同一家机构内部,核心系统建设、合规整改、数据治理和办公自动化也可能由不同团队管理。把这些需求压成一个总分,得到的排名看似直观,实际容易把关键差异抹平。

因此,我的结论不是“某一款软件绝对最好”,而是:适合金融团队的软件,必须在权限边界、过程留痕、流程适配、部署与数据管理、系统集成、项目组合视图和总拥有成本七方面通过本机构的验证。如果某个方案只在任务协作上表现出色,却无法说明审批记录如何导出、权限如何继承、数据如何迁移,它就还不能算完成了金融场景选型。

另一个容易被忽略的结论是:软件本身不能替代制度、内控、信息安全和合规审查。产品提供的操作记录、审批流程或安全能力,只是管理机制的技术载体。是否满足机构要求,还要结合实际部署、配置、运维、合同条款和内部制度判断。

2. 先筛硬门槛,再比较软能力

选型时,我建议先把需求分为两层。第一层是不能妥协的硬门槛,例如部署方式、身份认证、数据隔离、权限粒度、日志留存、数据导出和接口责任。第二层才是易用性、看板灵活度、报表体验、自动化配置和移动端协作等差异化能力。

如果硬门槛没有通过,界面再好看、功能再丰富,也不应靠加权平均分“补回来”。例如,权限隔离不符合项目保密边界,就不能因为任务管理得分较高而接受;数据无法完整导出,也不能因为上线速度快就忽略退出成本。

决策阶段 首先要回答的问题 不通过时的处理
硬门槛筛查 部署、数据、权限、审计、认证与接口是否符合机构要求? 淘汰或要求供应方提交可验证的整改方案
业务流程验证 项目、任务、风险、变更、审批和验收能否按真实流程运行? 缩小试点范围,验证配置边界与额外成本
可用性比较 团队能否持续使用,管理视图是否支持决策? 调整培训、模板和流程复杂度后复测
商务与退出评估 三年成本、服务责任、数据迁移和合同退出条款是否清楚? 补充报价、责任边界和退出演练

这个顺序的价值在于避免“先被演示打动,再用流程去迁就软件”。对金融机构来说,选型不是给产品打分,而是逐项确认它能否进入受控环境,能否被正确管理,以及业务变化时是否仍可维护。

2026年金融行业项目管理软件哪家好?深度测评与选型指南

3. “深度测评”必须把测评边界说清楚

目前可用的搜索资料没有提供完整、可访问的产品评测正文、统一测试条件或可复核的产品试用记录,因此不能据此给产品排位,也不能声称本文完成了多款软件实测。以下内容更适合作为选型评估与试点指南:每个结论都指向一个可操作的验证问题,而不是用未经核验的宣传语替代证据。

如果采购团队希望形成正式测评报告,建议记录候选版本、部署环境、测试账号权限、试点流程、测试结果、缺陷处理和评估日期。对“支持私有化”“可审计”“安全等级高”等表述,必须要求供应方明确适用版本、交付形态、配置前提及证明材料。

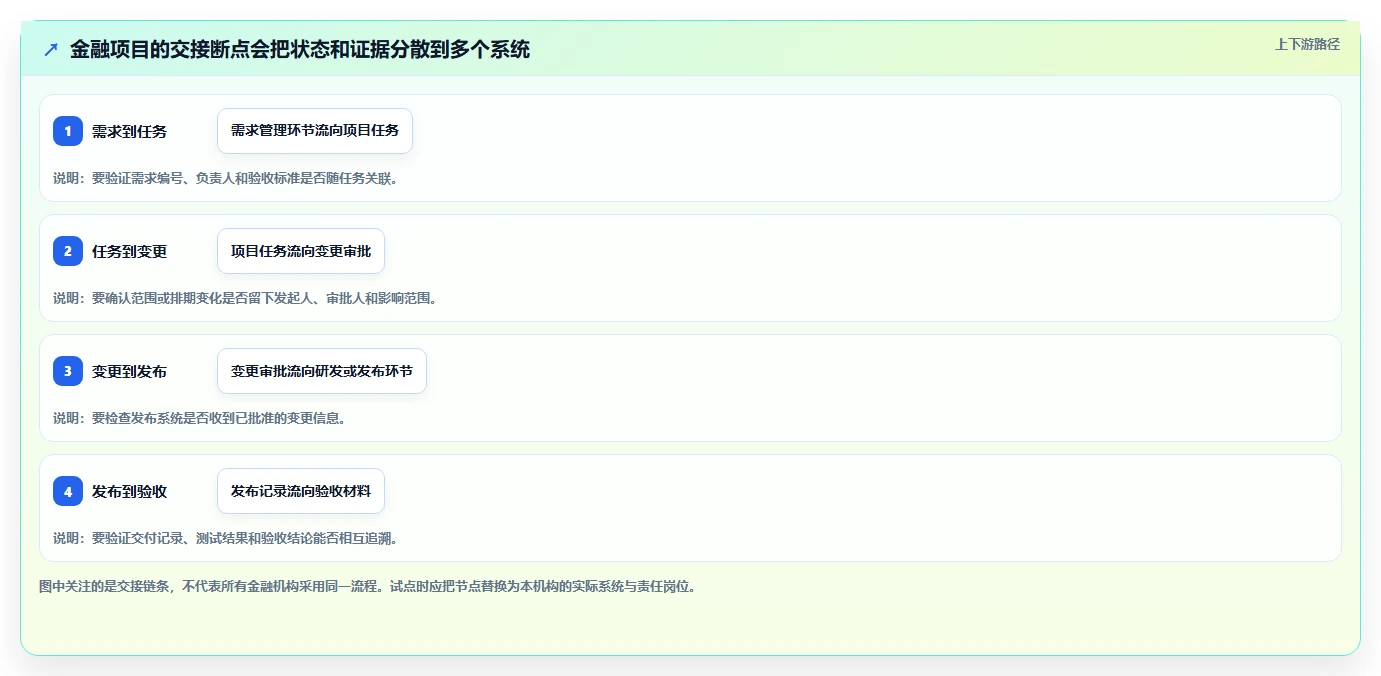

二、金融机构的项目管理难点,藏在跨部门交接和证据链里

1. 科技研发与系统建设:状态一致比任务数量更重要

科技类项目通常经过需求、设计、开发、测试、变更、发布和验收等多个环节。项目管理软件需要回答的不只是“任务有没有完成”,还包括“任务所依据的需求是什么”“变更影响了哪些版本”“当前阻塞由谁负责”“里程碑延期会影响哪些下游工作”。

一个常见失效点是任务状态在项目工具、研发系统、文档平台和会议纪要中分别维护。管理者看到的可能是“已完成”,交付团队看到的却是“待验证”,审计或验收人员又找不到对应证据。此时,继续增加报表并不能消除问题,关键是明确哪个系统是权威数据源,以及系统之间如何同步。

2. 合规整改与内控项目:要管理责任闭环,不只是截止日期

整改任务通常需要关联问题描述、责任部门、责任人、整改措施、完成期限、审批意见和佐证材料。真正有用的管理视图,应能区分“已提交”“已审核”“被退回补充”和“验收通过”,不能把提交材料误认为整改闭环。

在这类项目中,权限设计需要兼顾跨部门协作和信息最小可见。项目成员能否看见全部问题、是否可以编辑他人提交的证据、附件是否可下载、离职或岗位变动后如何回收权限,都应在演示或试点中逐个验证。

3. 数据治理与基础设施项目:依赖关系往往比单项进度更关键

数据治理、机房升级、网络改造或基础设施迁移,常见特点是供应商多、前置条件多、切换窗口有限。单个任务按期完成,并不表示整体按期:如果环境未准备好、接口方未确认、验收材料未齐备,关键路径仍然会被卡住。

这类团队需要检查软件是否能呈现跨部门依赖、风险责任人、里程碑基线、计划变更和供应商交付物。还要确认管理报表显示的是计划值、当前预测值还是实际完成值。三个口径混用,容易造成“仪表盘看起来正常、项目现场已经延期”的错觉。

4. 项目组合管理:管理层需要看趋势,而不是只看红黄绿

多项目环境下,管理层真正关心的通常是优先级、资源冲突、关键依赖、预算偏差和风险集中度。简单的红黄绿灯可以提示异常,却解释不了异常从何而来,也不能说明两个延期项目是否争抢同一名关键人员。

因此,评估项目组合视图时,我会要求供应方用一组真实的跨项目数据现场演示:筛选某个业务线、查看项目状态变化、识别共享资源冲突,再追到具体任务和责任人。若只能展示预制仪表盘,却无法解释底层数据口径,管理视图的参考价值就有限。

2026年金融行业项目管理软件哪家好?深度测评与选型指南

三、常见选型误区:看起来合理,落地后最容易付出代价

1. 用功能清单代替真实流程测试

供应方演示时,常见做法是逐项展示任务、日历、看板、审批、报表和通知。这能证明界面中存在某些入口,却不能证明它们能组合成机构真实流程。功能清单适合初筛,不足以作为采购结论。

更有效的做法是拿同一个业务场景给所有候选方案:创建项目、配置角色、提交变更、触发审批、记录风险、上传验收材料、导出记录并追溯操作人。每一步都记录操作时间、所需权限、失败提示、人工绕行方式和数据导出结果。

2. 把“有权限管理”误认为“权限足够细”

产品页面写着“支持权限管理”,并不能说明它能满足项目、部门、数据类型和操作动作的组合控制。尤其要区分查看、编辑、审批、导出、删除、分享等动作,也要检查管理权限能否被过度集中在少数账号上。

试点时最好构造反例:让一个项目成员尝试查看无权访问的项目、导出敏感附件、修改已批准记录,再检查系统是否拦截、是否留下可检索记录。成功路径证明功能可用,失败路径才能暴露控制边界。

3. 把“有审计日志”误认为证据链完整

日志存在,不等于日志足以支持内部追溯。需要确认日志记录哪些对象、是否包含修改前后内容、谁能查看和导出、保留期限如何配置、时间戳使用什么时区,以及管理员操作是否也被记录。

如果产品只展示“某用户修改了任务”这一类摘要,却不能查明修改了什么、基于什么审批、关联哪份材料,那么它对调查和复盘的帮助可能有限。具体要求应由信息安全、内控、法务或审计相关岗位共同确认。

4. 只比较许可费,不算三年总拥有成本

低价方案可能需要更多实施、接口开发、权限治理、培训和人工报表维护。反过来,功能丰富的平台也可能因为配置复杂、使用门槛高,增加长期运维负担。只比较每用户每月价格,容易把费用从软件许可转移到项目团队和信息技术部门。

我建议按三年周期估算许可、实施、迁移、接口、培训、运维、升级、扩容和退出成本。另列一项“隐性人工成本”,例如每月整理跨系统报表、手工核对权限、重复录入状态所需的人时。

5. 把“可定制”理解成“无需额外投入”

可配置与定制开发不是一回事。字段、流程、模板或看板可以由管理员调整,通常属于配置;涉及复杂业务逻辑、外部系统深度联动、特殊权限规则或定制报表,则可能需要开发和后续维护。

在采购前应要求供应方逐项标注:标准功能、可配置功能、需开发功能、第三方依赖和额外收费项。并明确配置由谁维护、升级是否影响定制、交付物是否归机构所有。

6. 把产品合规宣传当作机构合规结论

“安全”“符合要求”“可用于金融行业”等宣传词,不能自动推出某机构的部署就满足监管、内控或合同要求。产品能力、部署环境、机构制度、数据分类和运维过程共同决定风险,任何一项都不能被宣传页替代。

涉及法律法规、监管规则、等级保护、个人信息或重要数据的判断,应由机构对应专业部门基于当前有效规定和具体业务场景确认。项目管理软件可以提供流程和记录能力,但不能单独承担合规责任。

三、常见选型误区:看起来合理,落地后最容易付出代价

四、专业判断逻辑:建立能复核、能复测的评估模型

1. 把需求写成验收问题,不写形容词

“安全性好”“流程灵活”“报表强”都不是可验收需求。把它们转换为可以现场验证的问题,评估才有一致性。例如,“项目成员不能导出未授权附件”“变更审批通过前不能修改基线”“管理员操作必须可查询”都比形容词更有判定价值。

需求条目还应写清适用对象和测试条件。比如“支持权限隔离”需要注明按组织、项目还是数据对象隔离;“支持日志导出”需要明确导出范围、格式、字段和账号权限。口径不清,最后很容易出现双方都认为自己满足要求的情况。

2. 采用“硬门槛+加权评分”,不要让总分掩盖风险

硬门槛负责回答“能不能进入下一轮”,加权评分负责回答“通过门槛的方案谁更适合”。两者不能混为一谈。一个候选方案若在数据迁移或核心权限上不合格,就应先处理不合格项,而不是让易用性高分把它推到总分前列。

下面给出一组可供讨论的建议权重,不代表行业统一标准。机构可以依据项目类型调整。例如,合规整改项目可能提高流程留痕和证据管理权重;研发协作项目可能提高需求、缺陷和版本集成权重。

评估维度 建议权重 现场验证问题
权限与组织边界 20% 能否按岗位、项目和数据范围控制查看、修改、审批与导出?
流程与变更管理 18% 审批、退回、变更、验收能否按机构流程配置并追溯?
部署、数据与安全运维 18% 部署、备份、恢复、升级、日志和责任边界是否可验证?
集成与数据迁移 14% 接口、同步频率、异常处理、迁移范围和费用是否清楚?
项目组合与报表 12% 是否能下钻到数据来源,计划、预测和实际口径是否明确?
易用性与团队采用 10% 真实用户完成常见任务需要多少步骤和培训?
总成本与服务交付 8% 三年费用、服务响应、升级及退出安排是否写入方案或合同?

评分可以使用五级制,但必须留下评分理由和证据链接。若某项没有试用或文档支持,应标记“待验证”,不要为了算出总分而给它补一个猜测分。

3. 为每个高风险需求准备正向测试和反向测试

正向测试检查系统能否完成预期流程,例如发起变更并走完审批。反向测试则检查系统能否阻止不该发生的行为,例如无权限用户能否越权导出、审批未通过时能否更改基线、项目关闭后是否还能悄悄改动历史记录。

反向测试不等同于专业渗透测试,也不能替代安全评估。它的作用是帮助业务和项目团队发现流程配置上的明显缺口,并把需要专业验证的问题交给信息安全和技术部门。

4. 把证据分成三档,避免把演示当成事实

  • 已公开:官网文档、产品说明、合同附件或正式技术材料可查,但仍需确认版本与适用范围。
  • 已演示:供应方在指定环境中展示过功能,尚未证明机构可以独立配置或长期运行。
  • 已试点:机构用户在约定场景、账号和数据条件下完成验证,并保存步骤、结果与问题记录。

在比较表里标出证据等级,往往比星级更诚实。比如,某项能力“已公开”但没有在本机构部署条件下测试,就不能与“已试点通过”写成同等确定的结论。

5. 评估日志、留存与导出时,追问完整生命周期

过程记录不应只在发生问题时才被关注。应提前确认日志产生、查询、导出、保留、归档和销毁的整个生命周期,并核实与机构数据管理要求之间的衔接。还要确认日志本身是否包含敏感信息,导出的文件由谁保管。

管理软件中的记录究竟能否作为正式审计材料,要由机构的审计和内控要求判断。通常还需要结合身份认证、审批制度、系统配置、人员职责和证据保管流程,不能仅凭产品有一页“操作日志”就作出结论。

2026年金融行业项目管理软件哪家好?深度测评与选型指南

五、案例与数据观察:一次试点应该如何测出“看起来能用”和“真的能用”的差别

1. 用一个跨部门整改项目做端到端演练

为了让评估可执行,我常建议选一个范围适中、但包含关键控制点的项目作为试点。这里用“跨部门整改项目”作情景案例:项目涉及业务部门、科技部门、风险或合规岗位,包含任务分派、材料提交、审批退回、范围变更、验收和记录导出。

这不是某家机构的实测案例,也不是任何厂商的效果证明。它是一套可复用的情景模拟,用来说明怎样设计测试,以及应该观察哪些数据。机构实际试点时,需替换为脱敏后的真实流程、角色和材料类型。

2. 先设定试点任务和观察口径

试点可以控制在两到四周,持续时间应根据流程复杂度和参与团队数量调整。重点不是把所有功能都打开,而是验证五类关键动作:项目建立、权限分配、任务流转、变更审批、证据归档与导出。

  1. 创建一个项目,录入目标、范围、里程碑、责任部门和验收条件。
  2. 分别创建项目负责人、执行人、审批人和只读观察者,测试不同权限边界。
  3. 分派整改任务并提交佐证材料,模拟审批通过与退回补充两种路径。
  4. 发起一次范围或期限变更,检查审批前后数据、影响范围和责任记录。
  5. 完成验收后导出任务、审批和操作记录,并核对其可读性、完整性与检索方式。

观察指标不要只记“能不能做”。还应记录完成一次任务需要几步、发生错误后如何恢复、是否需要管理员代操作、记录能否按项目和人员检索、不同系统间是否出现重复维护。

3. 以过程成本判断自动化是否真的有价值

对于试点团队,最容易量化的不是宏观“效率提升”,而是每周重复投入的工作时间。例如,人工汇总进度、催办责任人、整理审批证据和核对多份台账所消耗的工时。测量前要先定义统计口径,不能把一次性配置时间和长期重复工作混在一起。

下表为情景模拟数据,假设一个团队每周需要整理跨部门进度和证据,不代表行业平均水平,也不代表使用任何具体软件后的实测结果。它展示的是计算方法:先记录基线,再在试点后按同一口径重复测量。

观察项 试点前情景值 试点后情景值 解读
人工汇总进度 每周6小时 每周3小时 只有数据录入责任明确、状态口径统一时,减少的工时才可持续。
追踪审批状态 每周4小时 每周2.5小时 如果审批仍在邮件或即时通讯中完成,系统内状态可能只是二次登记。
整理验收证据 每周5小时 每周3小时 证据关联到任务和验收节点时,检索成本可能下降;材料质量仍需人工判断。
数据重复录入 每周3小时 每周2小时 若缺少接口或权威数据源,重复录入不会因为上线软件自然消失。

从模拟值可以看出,软件不是唯一变量。减少人工汇总的前提是团队愿意在统一位置更新状态;减少审批追踪的前提是审批确实进入系统流程;减少证据整理的前提是材料从一开始就与任务建立关联。如果流程没有改变,工具只会多出一份需要维护的台账。

2026年金融行业项目管理软件哪家好?深度测评与选型指南

4. 关注故障和异常路径,不只观察顺利演示

正常流程能走通,只能证明系统在理想条件下可以工作。金融团队还应模拟审批人缺席、任务延期、附件权限错误、字段填错、接口同步失败、人员离岗和项目范围改变等异常情况。

建议对每次异常记录四项信息:发现时间、影响范围、恢复路径和责任岗位。若问题只能由供应方远程处理,需将服务响应、处理时限、升级机制及紧急情况下的替代流程纳入采购评估。

5. 试点结果必须同时报告收益与新增负担

工具上线可能减少重复报表,却增加字段填写、权限维护和管理员配置工作。只汇报节省的工时,会高估净收益。建议同时记录项目成员投入、管理员维护、接口故障处理和培训成本,再计算净变化。

对于一项流程自动化,试点结果至少应回答:减少了哪类工作、增加了哪类工作、哪些岗位承担了变化、数据质量是否改善、异常是否更容易发现。只有当净收益和控制效果都可解释,才适合扩大推广。

2026年金融行业项目管理软件哪家好?深度测评与选型指南

六、产品与方案怎么比较:先比能力形态,再核对具体候选项

1. 金融团队常见的不是单一产品类型,而是几类管理路径

有的团队需要覆盖项目组合、资源和预算,有的团队重点是研发需求与交付协作,有的团队需要灵活配置任务、审批与跨部门看板。先明确主要使用场景,再决定候选方案类型,比按厂商名气列榜单更有决策价值。

方案形态 可能适合的场景 重点验证项 常见取舍
综合项目组合管理平台 项目数量多、需要管理层查看组合状态和资源负荷 组合视图、资源计划、预算口径、权限层级 治理能力较强,但配置与推广成本可能更高
研发协作型平台 科技研发、需求管理、测试和版本交付 需求到任务追踪、缺陷协同、版本关联、研发系统集成 研发链路较顺,但非研发整改流程要验证适配度
流程与任务配置型工具 跨部门整改、运营专项、流程较灵活的项目 权限粒度、审批、记录导出、模板复用和维护权限 启动灵活,但过度配置可能导致规则分散、难以治理
现有办公或业务平台扩展 希望减少系统数量,且现有平台已被广泛使用 项目管理深度、数据隔离、流程追溯、迁移和维护责任 采用门槛可能较低,但复杂项目能力需要仔细验证

这张表不是产品排名,也不意味着每类方案只有一种实现方式。一个平台可能同时覆盖多个形态,但采购方仍应以实际版本、许可范围和部署配置为准。

2. 具体产品比较应采用同一场景、同一账号与同一评分规则

如果进入候选产品横向比较,不要让不同供应方各自挑选最有利的演示内容。应提前发出同一份测试脚本,约定相同的角色、数据、任务数量、异常场景和导出要求,并保留演示记录和问题清单。

包括 PingCode 在内的候选平台,也应按这一套规则评估,而不能仅凭品牌印象推定其适合金融机构。比如可以把它作为研发协作或项目管理候选项之一,要求现场验证权限、审批留痕、部署方式、接口和数据导出;在这些项目完成验证前,不应将其描述为金融专用方案或给出优劣结论。

比较字段 记录方式 注意事项
候选版本与部署形态 记录版本号、云端或本地部署、测试环境 不能把不同版本的资料混为一谈
需求覆盖情况 标注已公开、已演示、已试点或待确认 宣传资料不等于机构验证
操作成本 记录完成规定任务所需步骤与时间 不同角色和培训程度要分别记录
异常处理 记录失败提示、恢复方法和责任方 接口异常、审批退回等场景要纳入测试
成本与责任 记录许可、实施、接口、运维、升级和退出费用 口头报价与合同责任要区分

3. 没有足够证据时,应该给出候选短名单,不应强行排座次

正式选型报告可以给出“优先进入试点”“需要补充材料”“不符合硬门槛”三类结论。这比把资料不完整的候选方案排成第一、第二、第三更有用,因为它能直接指导下一步行动,也不会把不确定性伪装成精确分数。

如果需要分数,建议同时展示分数区间、证据等级和未决事项。一个总分高但关键数据安全问题未确认的方案,应该明确标注风险,而不是只展示加权总分。

六、产品与方案怎么比较:先比能力形态,再核对具体候选项

七、采购与落地:把试点、合同和退出安排连成一条路径

1. 第一阶段先做需求访谈,不急着写长需求书

访谈对象至少覆盖项目负责人、实际执行人、管理者、系统管理员和安全或合规相关岗位。每类人关注的问题不同:执行人关心是否增加录入负担,管理者关心数据可信度,管理员关心维护边界,控制岗位关心权限和记录是否满足内部要求。

访谈时不要只问“想要什么功能”,而要追问最近一次项目延期、审批退回或材料缺失是怎样发生的。真实事件更容易暴露流程中的断点,也能帮助团队分清问题究竟来自工具不足、职责不清还是制度没有执行。

2. 第二阶段形成短名单并做供应商问答

短名单不宜过长。候选范围应以满足硬门槛为前提,再覆盖不同方案形态,确保比较具有意义。向供应商询问时,应要求答案带上证据类型,例如产品文档、操作演示、配置说明、合同条款或客户案例,而不是只接受“支持”“可以做”的口头答复。

  • 哪些功能开箱可用,哪些需要配置或二次开发?
  • 项目级、组织级和数据级权限分别如何设置?
  • 日志记录哪些操作,如何查询、导出和设置留存期限?
  • 现有身份、办公、研发和文档系统如何集成,接口费用由谁承担?
  • 数据迁移、备份恢复、升级和故障响应的责任边界是什么?
  • 合同结束后,数据能以什么格式导出,供应方如何处理数据副本?

3. 第三阶段用有限范围试点,避免一上来全员推广

试点应选择有代表性的项目,但不宜直接挑选风险最高、依赖最多、时间最紧的项目。先用范围可控的真实场景验证关键流程,再依据试点结果决定是否扩大。试点负责人需要提前说明数据范围、参与人员、成功标准和退出条件。

建议把试点成功条件写成可核验指标,例如关键任务状态更新完整率、审批记录可追溯率、导出字段完整性、用户完成指定操作的成功率和管理员维护工时。指标阈值应由机构自行设定,不要直接套用他机构的数字。

4. 第四阶段做安全、采购与合同核验

技术试点通过不等于采购流程完成。机构还需根据内部制度核验供应商准入、部署方案、数据处理安排、服务等级、故障响应、分包关系、升级机制和业务连续性要求。具体审查范围应由相关责任部门确定。

合同条款至少应讲清交付范围、验收口径、缺陷处理、数据归属、服务责任、价格调整、变更流程、退出协助和争议处理。对“后续可支持”的承诺,应确认是否写入合同或正式交付文件。

5. 第五阶段做退出演练,验证不会被工具锁住

很多团队只在采购前考虑如何上线,却没有验证未来如何迁出。建议在试点期间就演练一次完整导出:项目、任务、人员、状态、附件、审批记录和时间戳分别能否导出,字段是否可读,关联关系是否保留。

退出演练还能发现数据模型的局限。如果只能导出表格,却无法保留任务与审批、附件之间的关联,迁移时就可能需要大量人工整理。对金融团队而言,退出能力不是合同末尾的附加项,而是采购前就要验证的治理能力。

2026年金融行业项目管理软件哪家好?深度测评与选型指南

八、不同团队的行动建议与取舍

1. 银行或大型金融机构:优先守住治理边界

大型机构通常要面对多层级组织、多个业务条线和复杂的权限责任。建议先确认组织模型、项目隔离、审批责任、管理员分权和数据导出,再讨论界面体验或自动化功能。

如果既有系统较多,集成责任和数据权威来源要尽早明确。不要默认“有接口就能集成”,还要核对数据字段映射、同步方向、失败补偿、接口维护和升级影响。大型机构更适合分批试点,先在一类项目中形成标准模板,再决定跨部门复制。

2. 券商、保险与基金团队:按业务项目类型拆分需求

同一金融子行业内部也有不同业务流程。研发交付、产品创新、运营改造和合规整改不能被假设成一个统一模板。可以先选取两类差异明显的项目验证:一类侧重研发或系统交付,另一类侧重跨部门审批和证据归档。

如果两类项目对权限、审批和报表的要求差异很大,未必需要把所有流程强行放入同一个模板。评估统一平台的同时,也应比较统一治理带来的收益与复杂配置带来的维护负担。

3. 金融科技公司:关注研发链路和项目治理之间的衔接

金融科技团队往往需要研发协作和管理汇报同时成立。采购时要检查需求、任务、缺陷、测试、版本、发布和项目里程碑之间能否建立清晰关联,也要确认管理层报表能否从实际执行数据中生成,而不是依靠人工二次汇总。

如果团队已有成熟的研发工具,项目管理平台不一定要替换全部系统。更稳妥的路线可能是明确权威数据源、补齐集成和组合视图,再评估是否需要迁移。重复建设不仅增加费用,也会造成任务状态和版本信息不一致。

4. 预算有限或首次数字化团队:先买清楚问题,不要先买大平台

小规模团队可以从一个流程、一个项目组开始,重点验证成员是否愿意持续更新信息,管理者是否能据此减少重复追问。若基础角色、状态和审批路径尚未稳定,过早采购复杂平台容易把未成熟的管理方式固化下来。

但预算有限不代表可以忽略数据导出、权限和责任边界。即便先用轻量工具,也要保留迁移能力、权限清单和数据字典。未来扩展时,团队才知道哪些流程需要保留、哪些字段需要映射。

5. 正在替换旧系统的团队:先做数据盘点,再做迁移方案

替换系统时,最容易低估的不是新平台培训,而是旧数据清理。需要盘点项目、人员、任务状态、附件、审批历史、标签和自定义字段,区分必须迁移、只需归档和可以舍弃的数据。

迁移验收应抽取不同类型记录核对:进行中的项目、已关闭项目、包含附件的任务、发生过变更的流程和权限受限的数据。只确认“总条数一致”不够,还要检查关系、时间戳、附件访问和历史状态是否保留。

6. 不同情况下的核心取舍

如果你最重视 优先选择的方向 需要接受的取舍 试点重点
强治理与审计追溯 优先验证权限、记录、审批和导出能力完整的方案 配置和治理工作可能增加,初期上线速度未必最快 反向权限测试、记录导出、历史修改追溯
研发协作效率 优先验证需求到测试、版本和发布的链路 非研发类项目可能需要额外模板或流程调整 跨系统状态一致性、版本关联和异常同步
快速启动 优先选择配置门槛低、用户容易上手的方案 复杂权限、组合管理或长期治理能力需进一步确认 普通用户独立完成任务的成功率与维护工时
项目组合管理 优先验证跨项目资源、风险、预算和依赖视图 数据录入规范和项目经理培训投入较大 报表下钻能力、指标定义和数据更新责任
降低系统数量 先评估现有平台扩展是否满足核心要求 项目管理深度可能不如专用方案,需防止功能边界不清 端到端流程、权限隔离和长期运维责任

最重要的取舍不是“功能多还是功能少”,而是团队愿意为哪一种长期成本买单:更复杂的治理、更高的配置自由度、更深的系统集成,还是更快的上手速度。没有免费的能力,只有不同成本在许可费、实施费、管理工时和风险之间转移。

八、不同团队的行动建议与取舍

九、结语:把“哪家好”改成“哪家经得起我们的验证”

1. 用证据取代排名,用试点取代想象

金融行业项目管理软件没有一个脱离机构环境的标准答案。真正值得进入采购决策的方案,不是宣传页面最完整的那个,而是能够在相同场景、相同权限、相同数据条件下,经得起流程演练、异常测试、证据导出和退出验证的那个。

本文没有在缺少完整产品试用和可核验资料的情况下给出厂商排名,也没有把情景模拟工时包装成行业效率数据。这样的边界不是回避结论,而是选型质量的一部分:证据不足时,最专业的做法是明确不确定性,并设计下一步验证。

2. 下一步可以从一张需求矩阵开始

如果你正在选型,建议这周先做三件事:召集项目、技术、安全或内控及采购相关人员,列出最关键的五个业务场景;把“安全、灵活、好用”等描述改写成可验收问题;再选两到四个候选方案,用同一份脚本完成演示和试点。

试点结束后,不要只问团队“喜不喜欢”,还要检查任务状态是否可信、权限边界是否有效、记录能否复核、人工管理成本是否下降,以及退出时数据是否可带走。当这些问题都能拿出证据回答时,“哪家好”才真正变成了可以负责的采购决策。

常见问题解答(FAQ)

1. 2026年金融行业项目管理软件哪家好?

我正在为金融团队筛选项目管理软件,发现很多产品都强调安全、协同和流程灵活,但很难判断哪些能力能在实际工作中用起来。我不想只看榜单,应该按什么标准挑出适合自己的候选产品?

没有适用于所有金融机构的单一赢家。银行科技研发、保险产品上线、合规整改和基础设施建设的流程差异很大;先确定项目类型、使用人数、部署要求、现有系统和审批链,再比较候选产品,比直接照搬通用排名更可靠。

可以先用一张需求表筛选:权限是否能按组织和项目配置,关键操作是否留痕,流程能否覆盖变更与验收,数据能否按要求导出,现有系统是否有可验证的对接方式。产品介绍中的“支持”“可定制”不等于已满足需求,最好在演示或试用中逐项验证。

如果没有统一测试、可复核的数据和明确的评分方法,就不宜把某款产品称为“综合第一”或“金融行业首选”。更负责任的结论是按场景列出候选方案,并标明哪些信息已核实、哪些仍需向厂商确认。

2. 金融行业选项目管理软件,最容易忽略哪些安全与审计问题?

我所在的团队既要让多个部门协作,也要控制项目资料的访问范围,担心普通的角色权限不够细。我还想知道,软件留下的操作记录到底能不能直接作为审计依据?

选型时不要只问“有没有权限管理”,要拿真实角色和数据边界验证。例如,项目成员、部门负责人、外部供应商和审计查看者,是否能分别获得合适的查看、编辑、审批或导出权限;成员变更后,权限是否能及时调整。

审计也要拆开核验:记录了哪些操作、是否包含操作者和时间、记录能否检索与导出、留存期限如何设置、管理员能否修改或删除。软件有操作日志,并不自动意味着它满足机构的全部审计或监管要求;还要结合部署环境、配置方式、制度流程和证明材料判断。

建议在试用中安排一次“权限变更,提交审批,撤销访问,导出记录”的完整演练,并让信息安全、内控或审计人员共同验收。涉及认证、监管适配或安全承诺时,要求厂商提供对应版本、适用范围和可核验材料,不要只依据宣传页上的概括性表述。

3. 怎么判断项目管理软件的流程和系统集成能力是不是真能落地?

我担心演示时看起来什么流程都能配,采购后才发现关键环节需要定制开发,或接口要另外收费。选型阶段我该设计什么试用任务,才能尽早发现这些问题?

不要只看厂商演示预设的顺畅流程。选一个有代表性的项目,要求现场完成创建项目、分配角色、提交需求变更、登记风险、走审批、上传验收材料,再查看跨项目进度;每一步都记录是标准功能、管理员配置、定制开发还是人工绕行。集成要用本机构的真实系统清单核对,而不是只问“有没有开放接口”。

逐项确认接口覆盖范围、数据同步方向、身份认证方式、实施责任方、维护方式和额外费用,并要求演示关键字段如何传递、失败后如何发现与处理。试点记录可以用“任务是否完成、是否需要人工补录、配置耗时、异常能否追踪、数据能否导出”五项来评估。试用场景和测试条件应写进采购验收要求;

否则,演示中的可行不一定等于正式上线后的可用。

4. 金融机构采购项目管理软件,怎样比较成本并避免选型踩坑?

我在比较报价时发现,有的按账号收费,有的把实施、培训和接口服务分开报价,单看软件许可费很难判断哪家更划算。我应该怎样估算总成本,并设计一个相对公平的评分方法?

建议比较总拥有成本,而不只看首年许可费。至少列出授权、实施、流程配置、接口开发、数据迁移、培训、运维、升级和续费费用,并确认报价对应的用户数、环境、服务范围及合同期限;所有价格都应以厂商当前书面报价为准。

可以把下列权重作为内部讨论的起点,而不是行业标准:权限与审计25%,流程适配20%,集成能力20%,部署与运维15%,报表与项目组合10%,全周期成本10%。先让信息科技、业务、内控和采购分别打分,再讨论差异;若某项是硬性准入要求,应设为门槛而非用其他高分抵消。

比较项试点时要留下的证据 功能与流程任务记录、配置步骤、未支持环节 集成与数据接口清单、字段映射、导出样例 成本与服务分项报价、实施边界、续费条件 采购前还应确认数据迁移与退出方案、服务响应边界、变更计费方式和试点转正式采购后的费用变化。没有真实试用或可核对材料时,不要把评分表包装成产品实测排名。

核心关键词

读者评论

彭
彭雨桐

文章没有硬凑厂商排名,而是强调先验证权限、日志和数据导出,这对金融机构选型更实际。

潘
潘亦辰

把已提交、已审核和验收通过区分开很有必要,整改项目只看任务完成状态容易造成闭环判断偏差。

卢
卢沐阳

三年总拥有成本的思路值得参考,接口、培训和人工报表维护往往也会带来持续投入。

向
向清越

文中的漏斗数量明确标注为情景模拟,避免被误读成市场数据;正式采购仍需结合本机构流程试点。

文章包含AI辅助创作:2026年金融行业项目管理软件哪家好?深度测评与选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/148733

赞 (0)
飞飞飞飞
2026年流程自动化产品管理软件哪个好用?深度测评与选型指南
上一篇 2小时前
2026年DevOps一体化瀑布管理工具深度测评:哪款更适合团队
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
