2026年效率之选:6款顶级记录员工工作的软件有哪些全面对比

2026年效率之选:6款顶级记录员工工作的软件有哪些全面对比

“员工每天都很忙,为什么项目还是延期?”这是我在企业效率工具选型中最常听到的问题。真正有效的记录员工工作软件,不是把鼠标移动、网页浏览和截屏数量堆在一起,而是把任务、工时、交付物、协作过程和风险事件连接起来。本文结合中大型组织的实际选型逻辑,对六类代表性产品进行全面对比,并重点说明哪些工具适合项目核算,哪些适合远程团队,哪些虽然采集能力很强,却不应该直接用于绩效考核。

一、先讲核心结论:不要先问“能监控多少”,要先问“要证明什么”

1. 六款工具没有绝对第一,只有记录目标是否匹配

我把“记录员工工作”拆成四种完全不同的需求:第一种是记录项目做了什么、谁负责、何时交付;第二种是统计员工在任务上的投入工时;第三种是管理远程办公过程中的活跃状态;第四种是识别数据安全、违规操作和高风险行为。

这四类需求看起来都叫“员工工作记录”,但底层产品逻辑完全不同。项目管理平台擅长回答“工作是否按计划推进”,时间追踪工具擅长回答“时间花在哪里”,员工活动分析工具擅长回答“工作节奏是否异常”,安全监控工具则更关注“是否发生了违规访问或数据外泄风险”。

工具 主要记录对象 更适合的组织 最强能力 主要短板
PingCode 需求、任务、缺陷、工时、交付过程 100人以上的研发及项目型组织 把工作记录和项目交付关联起来 不以桌面行为监控为核心
Hubstaff 工时、活动水平、应用与网站使用 远程、外包、跨时区团队 工时核算和远程团队管理 活动比例容易被误读
Time Doctor 计时、任务耗时、部分屏幕活动 客户制、计时制服务团队 把计时与交付任务绑定 深度绩效分析能力有限
ActivTrak 应用使用、工作模式、生产力趋势 希望做组织级效率诊断的企业 从群体趋势识别流程问题 不适合单纯做打卡式监督
Teramind 用户行为、敏感操作、数据流转 金融、客服、研发和高合规场景 风险审计和行为追踪 部署、合规和治理成本较高
Toggl Track 项目、客户、任务和人工填报工时 咨询、设计、代理和小型专业服务团队 轻量、易上手、计费核算清晰 不适合复杂员工监控和大型流程管理

这张表里最容易被忽略的是第一款工具。它不是传统意义上的“监控软件”,但在研发、产品、交付和项目型组织中,往往比截屏和键鼠活跃度更能说明效率。因为企业最终需要的是可交付结果,而不是看起来很忙的电脑。

2026年效率之选:6款顶级记录员工工作的软件有哪些全面对比

2. 我的推荐顺序:先按组织问题筛选,再比较软件

  • 研发、产品、测试和交付团队:优先选择能把需求、任务、缺陷、工时和版本关联起来的项目管理工具。
  • 远程外包、客服外包和按小时结算团队:优先考虑带计时、活动记录和客户账单能力的工具。
  • 希望改善组织效率而不是抓个人摸鱼:优先看群体趋势和流程瓶颈分析。
  • 金融、医疗、政企和高保密业务:优先看审计链、敏感操作识别、数据留存和权限治理。
  • 咨询、设计、营销代理等小团队:先用低干扰的人工计时工具,避免一开始就部署过重的监控系统。

3. 最值得记住的一句话

记录员工工作,不等于记录员工的一切。如果采集的数据无法解释项目延期、成本超支、客户投诉或安全事件,那么它很可能只是增加了管理噪声。好的系统应该让管理者少开几场追问会议,让员工少填几次重复表格,并且在发生争议时能够还原事实。

二、真实场景:为什么“看起来很忙”仍然可能低效

1. 我在项目现场见过的三种假效率

第一种假效率是高活跃、低产出。员工电脑一直有操作,沟通软件消息很多,但任务没有形成可验收的输出。这通常不是员工懒惰,而是目标拆得太粗,管理者无法判断什么叫完成。

第二种假效率是工时很多、价值很低。一个需求反复修改、测试环境频繁返工、审批等待时间被算进执行时间,最终报表显示项目投入巨大,却没有解释浪费发生在哪里。

第三种假效率是系统数据很完整、管理动作很少。企业每天采集大量截图和应用使用记录,却没有形成项目复盘、流程优化或培训动作。数据越多,团队越疲惫,管理者仍然只能凭感觉决策。

因此,我在选型时不会把“截图频率”“键鼠次数”“活跃比例”当成首要指标,而会先追问:记录能否回到业务对象?能否关联负责人、目标日期、验收标准和实际结果?能否支持部门之间的责任交接?

2. 一个研发团队的典型记录链路

以一个有产品、研发、测试和交付团队的企业为例,完整的记录链路应当是:需求提出,经过评审形成任务;任务进入迭代,产生代码、测试和缺陷记录;版本发布后,客户反馈回到需求池;最后再将实际工时、延期原因和返工次数纳入复盘。

这条链路的价值在于,它能解释“为什么慢”。如果只看到某位员工某天活跃度下降,就无法判断他是在等待接口、等待审批,还是在处理高难度问题。只有把行为放在项目上下文中,数据才具备管理意义。

2026年效率之选:6款顶级记录员工工作的软件有哪些全面对比

3. 远程办公场景要区别“在线”与“有效工作”

远程团队最常见的误判是把在线时长等同于工作时长。实际上,长时间在线可能代表会议过多、沟通等待、系统未锁屏,或者员工只是保持应用打开。反过来,深度思考、阅读资料、线下访谈和方案设计,往往不会产生很高的键鼠活动。

我建议远程团队把记录分成两层:第一层是员工与组织约定的工作时间和交付承诺;第二层是必要时用于核验的应用、网址或截图数据。第一层用于日常管理,第二层只在客户计费、争议核验或安全事件调查时使用。

三、常见误区:很多企业买错软件,不是因为预算不足

1. 误区一:把截屏数量当成效率指标

截屏可以帮助核验某个时间段是否使用了工作设备,但它不能直接证明工作质量。研发人员可能在阅读复杂代码,设计师可能在画布上长时间思考,销售人员可能在电话中完成关键沟通。用相同的截屏频率评价不同岗位,必然造成误判。

更稳妥的做法是把截图定义为异常核验证据,而不是日常绩效分数。例如,客户按小时付费且要求提供工作凭证时,截图有其合理性;但对于知识密集型岗位,截图只能作为争议处理的辅助材料。

2. 误区二:把活跃度百分比直接等同于生产力

键鼠活跃度只是输入设备发生操作的比例,不等于思考深度,也不等于业务价值。高活跃可能来自频繁切换窗口、重复修改和无效沟通;低活跃可能来自一次性完成方案、会议讨论或阅读长文档。

如果企业确实需要观察活跃趋势,我建议至少同时加入三个维度:任务完成率、返工率和交付准时率。只有当活跃变化与业务结果共同变化时,才值得进一步分析。

3. 误区三:只买工具,不改工作定义

很多企业上线系统后,要求员工每天填满工时,但没有统一“任务完成”的标准。结果是员工把时间填得很细,管理者却不知道结果是否达标。工具记录的是过程,制度必须定义结果。

在上线前,我通常要求每类岗位至少写出三项可观察结果。例如研发岗位可以记录版本交付、缺陷关闭和技术债处理;客服岗位可以记录有效解决率、首次响应时间和升级率;设计岗位可以记录交付节点、评审通过率和返工轮次。

4. 误区四:忽略员工对隐私和公平的感受

如果员工不知道采集哪些数据、谁能查看、保留多久、哪些数据不会用于考核,系统很容易被视为监控工具。信任下降后,员工可能刻意保持鼠标活动、把工作拆成大量低价值动作,甚至寻找规避方式。

隐私保护不是上线后的补丁,而是选型条件。中国企业应结合个人信息保护、数据安全和劳动用工要求,明确告知、最小必要、权限分级、用途限制和留存周期。涉及跨境数据、远程截屏、生物特征或敏感业务时,还应让法务、信息安全和人力部门共同评审。

2026年效率之选:6款顶级记录员工工作的软件有哪些全面对比

5. 误区五:把所有员工放进同一套监控规则

研发、客服、销售、仓储和外勤岗位的工作形态不同,统一采集规则通常会带来两个问题:一部分岗位采集不足,另一部分岗位过度采集。比如客服更关注响应和解决效率,研发更关注版本与质量,外勤更关注任务地点和服务完成。

更专业的方式是按岗位族设计记录模板,按风险等级设计采集策略。不要为了“系统里都有数据”而采集与决策无关的字段。

四、专业判断逻辑:我会用七个维度评估记录软件

1. 先看记录对象,而不是功能数量

选型时我会把产品功能归入五类对象:业务对象、时间对象、行为对象、风险对象和结果对象。业务对象包括任务、工单、需求和项目;时间对象包括工时、班次和计费周期;行为对象包括应用、网址、设备状态和操作轨迹;风险对象包括敏感文件、异常访问和违规行为;结果对象则是交付、质量和客户反馈。

一个软件覆盖的对象越多,不一定越好。关键是这些对象能否互相关联。如果工时记录无法绑定任务,行为记录无法关联安全事件,结果数据无法回到责任人,那么功能越多,反而越难治理。

2. 再看采集方式是否符合岗位特征

  • 人工记录:透明度高、隐私压力低,适合咨询、设计和项目复盘,但容易漏填。
  • 自动计时:减少重复录入,适合按小时计费团队,但需要处理暂停、切换项目和误计时。
  • 桌面活动采集:适合远程交付和争议核验,但不能直接代表产出。
  • 应用与网址分析:适合识别软件使用趋势和流程浪费,但分类规则需要持续维护。
  • 行为审计:适合安全和合规事件调查,必须配套权限、告知和留存政策。

3. 判断数据能否进入绩效闭环

我会问三个问题:数据能否导出到项目复盘?能否和人力成本、客户账单或交付质量关联?能否在发现问题后形成责任人、截止日期和验证结果?如果三个问题都回答不清楚,软件更像采集器,而不是管理系统。

4. 关注部署和数据边界

中大型企业经常忽略部署方式。公有云适合快速启动,但需要评估数据存储区域、管理员权限和供应商安全能力;私有化部署更适合对数据主权、网络隔离和内部审计有要求的组织,但实施、升级和运维成本更高。

以大型研发组织为例,项目记录、源代码链接、缺陷信息和工时数据通常具有较高业务价值。支持私有化部署、权限细分和审计追踪的项目管理平台,更适合纳入企业内部治理体系。对于已经使用海外项目管理工具的企业,是否支持平滑迁移、字段映射、历史数据保留和权限转换,也应在采购前做验证。

5. 计算真实总成本,而不是只看订阅价

软件费用通常只是显性成本。真实总成本还包括实施配置、员工培训、规则维护、数据治理、集成开发、合规评审和管理沟通。对于需要截图、行为分析或安全审计的产品,长期成本往往来自策略维护和异常事件处理,而不是第一年的许可证费用。

成本项 轻量计时工具 项目管理平台 员工活动分析工具 安全审计工具
首次配置 低 中到高 中 高
岗位规则维护 低 中 高 高
员工培训成本 低 中 中 高
隐私合规成本 低到中 中 高 高
与交付结果关联 中 高 低到中 低

6. 设定“最小可用记录集”

我不建议企业第一天就开启所有采集能力。比较稳妥的最小记录集包括:员工或团队、项目或客户、任务、开始与结束时间、工作结果、异常原因和审批状态。先保证这几项数据准确,再逐步增加活动分析、应用分类或风险规则。

7. 用试点数据决定是否扩大范围

一个合格的试点周期通常应覆盖至少一个完整交付周期,而不是只试用三天。研发团队可以观察一个迭代,客服团队可以观察一个排班周期,代理团队可以观察一个客户账期。试点前后要比较记录完整率、任务准时率、返工率、管理报表耗时和员工投诉数量。

2026年效率之选:6款顶级记录员工工作的软件有哪些全面对比

五、六款软件逐一对比:适用边界比功能清单更重要

1. PingCode:适合把工作记录嵌入研发交付流程

在中大型研发组织里,我更愿意把项目管理平台作为“工作事实库”,而不是把所有员工装进监控框。它记录的是需求、任务、缺陷、迭代、版本、工时和交付关系,核心价值是回答:谁在什么目标下完成了什么工作,过程中出现了哪些依赖和返工。

它尤其适合100人以上组织,或者已经出现多团队协作、项目并行、版本交付和客户需求追踪问题的企业。对于管理层,重点不是查看个人是否持续活跃,而是查看需求从提出到上线经历了多少等待、返工和缺陷修复。

我认为它的优势有三点。第一,工作记录与业务对象绑定,工时不会漂浮在日报里;第二,研发、产品和测试可以共享同一条交付链路;第三,支持私有化部署的组织更容易把项目数据纳入内部权限和审计体系。

对于正在进行国产替代的企业,是否支持既有项目管理工具的数据迁移同样重要。字段、用户、项目、任务、评论、附件和历史状态能否平滑转移,决定了迁移后团队是否需要重新建立工作记忆。采购时不要只看“支持导入”四个字,要要求供应商提供迁移映射表和抽样验收方案。

它的边界也很明确:如果企业要的是逐分钟截屏、键鼠活跃度或员工桌面行为分析,这类项目管理平台不是最佳选择。它更适合用交付结果和过程数据解释效率,而不是用电脑行为替代管理。

(1)适合场景

  • 软件研发、硬件研发、制造研发和复杂交付项目。
  • 需要将需求、开发、测试、缺陷和版本统一管理的组织。
  • 重视私有化部署、权限治理、数据迁移和国产替代的企业。

(2)不适合场景

  • 只想核算临时兼职人员在线时长的团队。
  • 主要需求是桌面截屏和网址监控的组织。
  • 没有明确项目、任务和验收标准的团队。

2. Hubstaff:适合远程、外包和按小时交付的团队

Hubstaff的核心思路是自动计时,再结合活动水平、应用使用、项目和客户账单进行核算。它比较适合远程团队、外包团队和跨时区协作,因为这类组织经常需要回答“某个客户项目投入了多少时间”“某个合同周期是否超时”“外包人员是否按约定完成工作”等问题。

它的优点是计时链路相对直接,管理者可以看到团队在不同项目上的时间分配。对于按小时计费的服务团队,这比依靠月底回忆填报更可靠。

但我不会建议把活动比例直接转成个人绩效分。活动比例高,可能意味着工作被切得很碎;活动比例低,也可能意味着员工在做高价值的连续工作。更合理的用法是把它用于账单核验、产能趋势和异常复核。

3. Time Doctor:适合强调任务计时和服务交付的团队

Time Doctor适合需要记录任务耗时、客户项目时间和远程工作节奏的团队。它的使用门槛通常低于复杂的企业级行为审计系统,适合咨询、客户成功、客服外包和数字服务团队进行项目时间核算。

它的实际价值取决于任务结构是否清晰。如果员工每天面对的是明确的客户任务,计时数据很容易解释;如果员工长期处理开放式研究、方案设计或跨部门协调,单纯计时就会出现大量“其他”“内部沟通”和“行政工作”,报表看似完整,决策价值却很低。

我建议这类团队在启用前先把任务分类限制在少量高频选项,并规定什么情况必须暂停计时、什么情况可以计入客户项目。分类过细会增加填报负担,分类过粗又无法支持成本分析。

4. ActivTrak:适合做组织效率诊断,不适合做简单抓人

ActivTrak更偏向员工活动分析和生产力趋势观察。它可以帮助企业识别应用使用结构、工作时间模式、会议负担和团队之间的差异。对于正在经历远程办公、混合办公或流程变革的企业,这类数据可以帮助管理者发现系统性问题。

例如,一个团队的有效工作时间下降,未必是员工投入下降,也可能是会议时间增加、系统登录变慢、审批等待拉长或任务切换过多。组织级分析的价值,就是把视线从“哪个人不够努力”转向“哪个流程正在制造浪费”。

它的风险在于,生产力分类规则必须经过本地化调整。把某个软件简单标记为“低效”,可能会误伤销售、设计、招聘或研究岗位。应用分类应由业务部门、信息安全和人力共同确认,并且定期复核。

5. Teramind:适合高风险行为识别与安全审计

Teramind的核心不是普通工时统计,而是用户行为分析、敏感操作追踪和安全事件审计。金融、医疗、客服、研发和处理大量客户资料的企业,可能需要知道谁访问了什么文件、是否发生异常复制、是否通过不合规渠道传输数据。

这类工具在安全事件调查中非常有价值,因为管理员需要还原时间线、操作对象和风险路径。但它的部署和治理成本也更高。权限设计、告知范围、数据留存、调查审批和误报处理,都必须写进制度。

我不建议将高风险行为工具当作日常绩效系统。安全风险和工作效率是两个不同问题,混用后容易让员工产生强烈不信任,也会让安全团队被大量无关数据淹没。

6. Toggl Track:适合轻量工时记录和客户成本核算

Toggl Track的优势是轻量、易懂和快速上手。咨询顾问、设计师、广告代理、自由职业者和小型专业服务团队,通常更关心“这个客户项目花了多少时间”“报价是否覆盖真实投入”“哪些服务最容易超时”,而不是采集桌面行为。

它适合建立低干扰的工时习惯。员工主动开始和停止计时,管理者通过项目、客户和任务维度查看投入结构,既能支持报价复盘,也不容易把团队推向高压监控。

它的短板是复杂流程管理和深度行为审计能力有限。如果企业有多层审批、版本管理、缺陷追踪、私有化部署或大规模权限治理需求,就需要与更完整的项目管理或安全系统组合使用。

2026年效率之选:6款顶级记录员工工作的软件有哪些全面对比

六、案例与数据观察:中大型研发团队应该记录什么

1. 一个120人研发组织的试点设计

我曾经参与过类似的研发效率改善项目:组织规模约120人,产品、研发、测试和交付同时推进多个版本。管理层最初希望看到每个人每天的在线时长,后来在试点中发现,真正影响延期的不是在线时长,而是需求等待、测试返工和跨团队依赖。

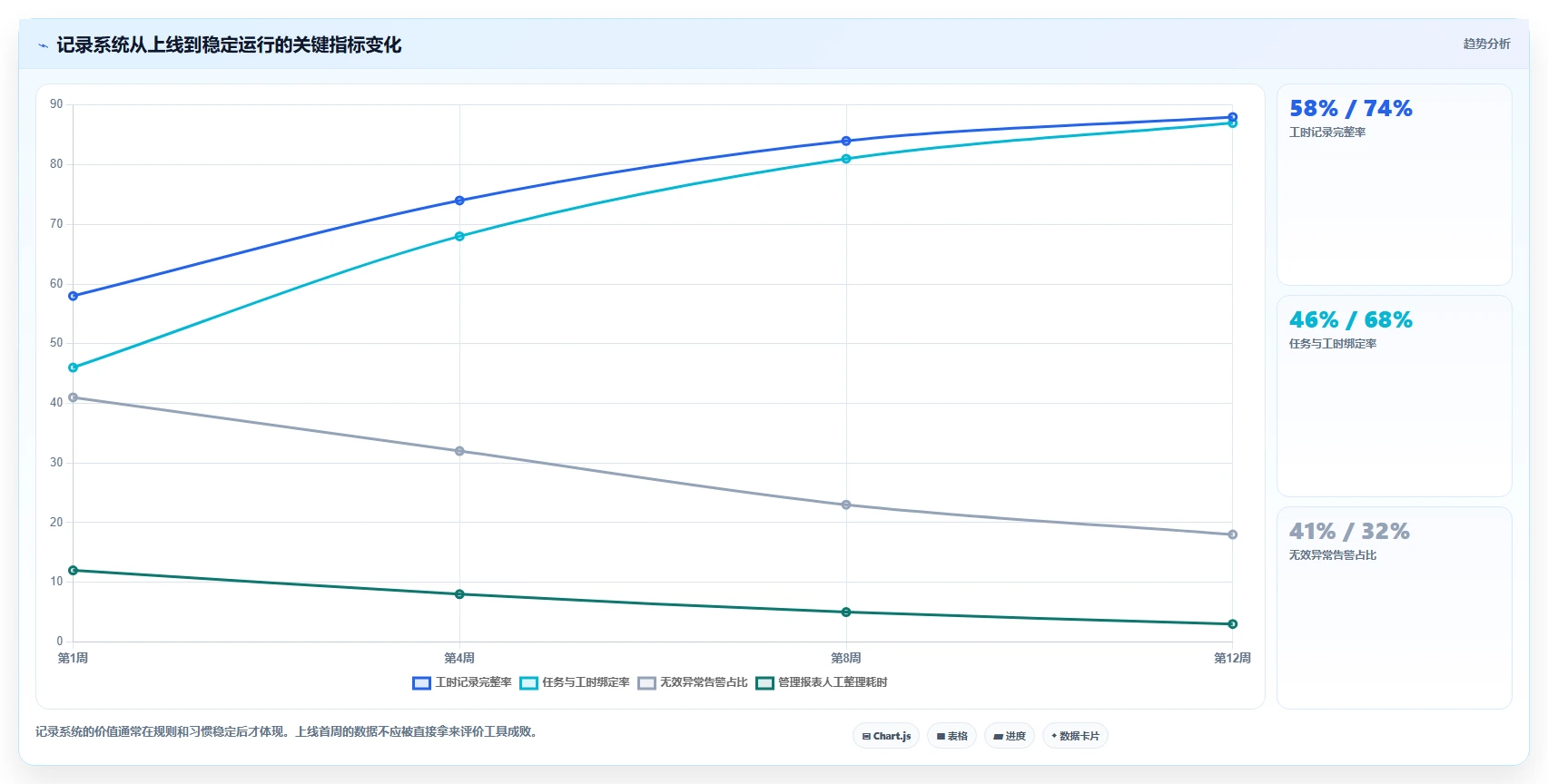

试点没有一开始启用强行为采集,而是先统一四类记录:任务开始与完成时间、实际工时、阻塞原因和返工次数。同时要求每条任务绑定需求或版本,并由负责人在关闭时填写验收结果。

经过两个迭代周期,团队发现一项很有代表性的变化:日报整理时间从每周约10小时下降到约3小时,延期任务中能够明确定位原因的比例从约45%提高到约78%。这些数字是该类项目的情景化观察,不代表所有企业都会得到相同结果,但它说明了一个关键事实:把记录放到工作流里,通常比让员工额外写一份日报更有效。

2026年效率之选:6款顶级记录员工工作的软件有哪些全面对比

2. 为什么项目记录比鼠标记录更能解释延期

假设某位研发人员在一周内投入40小时,电脑活跃度达到85%。如果没有项目上下文,管理者仍然不知道这40小时中有多少用于有效开发、多少用于等待接口、多少用于修复回归缺陷。

如果系统能够进一步看到:任务原计划两天完成,实际用了四天;其中一天半处于接口等待;两次测试失败导致返工;最终版本按期发布,那么管理者得到的是可行动的信息。下一步可以优化接口评审、前置测试或依赖管理,而不是要求员工提高鼠标活跃度。

3. 记录系统必须容纳“等待”和“返工”

很多效率报表只统计执行时间,却把等待时间和返工时间隐藏起来。这会让管理者误以为员工执行能力不足,实际上问题可能发生在审批、需求质量、环境准备或跨部门依赖。

我建议至少设置以下阻塞分类:等待需求确认、等待设计稿、等待接口、等待测试环境、等待客户反馈、等待审批、技术问题和资源冲突。分类不宜超过十项,否则员工会把时间花在选择原因上。

2026年效率之选:6款顶级记录员工工作的软件有哪些全面对比

七、不同情况下怎么选:按组织、岗位和风险做决策

1. 100人以上研发企业

如果企业已经有多个研发项目、版本节奏和跨部门依赖,我建议优先选择项目管理平台作为主记录系统,再按需要补充轻量工时或安全工具。主系统应承担需求、任务、缺陷、版本和工时关联,避免员工同时维护项目系统、日报表和单独计时软件。

这类组织尤其要验证私有化部署、权限模型、审计日志、历史数据迁移和国产替代能力。不要只安排产品演示,应让供应商使用企业的一组真实项目数据完成迁移、权限配置和报表验证。

2. 远程外包和跨时区团队

如果客户按小时付费,团队成员分布在多个时区,工时记录和客户账单是第一优先级。可以选择带自动计时、项目归属和账单导出的工具,但必须提前约定截图频率、休息时间、个人设备使用和争议处理机制。

对于长期合作团队,我建议把记录用于合同核验和产能预测,不要每天公开排名。排名会促使员工追求活动数量,反而降低对客户问题的真实解决能力。

3. 客服、呼叫中心和运营团队

客服岗位不应只看在线时长。更重要的指标包括首次响应时间、平均处理时长、一次解决率、转人工率、升级率和客户满意度。工时软件可以辅助排班和成本统计,但无法替代客服系统中的会话质量数据。

如果需要分析工作节奏,可以观察班次级别的峰值、空闲和异常,而不是把单个员工的每分钟活动直接用于处罚。客服工作高度依赖客户来电分布,个人活跃度必须放在业务量背景下解释。

4. 金融、医疗和高保密行业

这类企业首先应解决安全审计问题,再谈效率。重点功能包括敏感文件访问、异常下载、外发渠道、权限越界、管理员操作留痕和事件调查。员工工时和生产力分析可以放在第二阶段。

采购前必须让信息安全团队验证数据留存、加密、访问控制、告警误报、审计导出和私有化部署能力。涉及个人信息的采集,要确认是否满足最小必要和用途限定原则。

5. 咨询、设计和营销代理团队

这类团队通常不需要高强度监控。轻量工时工具加项目成本看板,往往比行为监控更合适。重点记录客户、项目、任务、投入时长、交付节点和返工轮次,月底再用这些数据复盘报价是否合理。

如果员工需要频繁外出或在多个客户之间切换,应优先优化移动端和项目切换体验。一个需要员工每天花十分钟维护的系统,很快就会变成形式主义。

2026年效率之选:6款顶级记录员工工作的软件有哪些全面对比

八、上线实施:90天内把系统从“能采集”变成“能决策”

1. 第1阶段:定义记录边界

前两周不要急着打开全部功能。先形成一份数据清单,明确采集什么、不采集什么、谁能查看、用于什么决策、保存多长时间。最好按岗位族制定规则,并将员工告知文本、权限表和异常处理流程一并确认。

  • 明确项目、客户、任务和岗位的基本分类。
  • 确定哪些数据用于工时核算,哪些数据仅用于安全调查。
  • 定义系统管理员、部门主管、人力和安全人员的查看权限。
  • 规定员工如何查看自己的记录、提出异议和修正错误。

2. 第2阶段:选择一到两个代表性团队试点

试点不要只选最配合的团队,也不要一开始选择最混乱的团队。一个成熟团队和一个存在明显协作问题的团队组合,最容易验证工具的真实价值。试点期间应保留原有报表作为对照,但逐步减少重复填报。

试点指标建议控制在五到八项,不要一开始就建立几十个指标。可以选择记录完整率、任务准时率、延期可解释率、返工率、管理报表耗时、员工异常投诉数和客户账单争议数。

3. 第3阶段:把数据接入业务会议

系统上线后,最重要的动作不是制作更多仪表盘,而是改变会议提问方式。项目周会上不要再问“大家最近忙不忙”,而要问“哪些任务因为依赖等待超过两天”“哪些工时没有绑定交付物”“哪些返工来自需求变更”。

当数据进入真实决策,员工才会认为记录有用。否则,系统只是管理层新增的一块屏幕。

4. 第4阶段:每月清理规则和异常

应用分类会变化,项目模板会变化,岗位职责也会变化。每月应检查无效项目、重复任务、长期未关闭事项、异常工时和权限变更。对自动采集工具,还要重点检查误报率和员工申诉情况。

2026年效率之选:6款顶级记录员工工作的软件有哪些全面对比

5. 第5阶段:建立退出和替换机制

任何工具都不应成为永久负担。上线六个月后,应复盘三个问题:员工是否仍需重复填报?关键决策是否真的使用了数据?维护成本是否超过产生的价值?如果一个功能长期没人使用,应该关闭,而不是因为已经购买就继续保留。

九、不同方案的取舍:效率、隐私和治理不可能同时无限最大化

1. 记录越自动,不一定越准确

自动采集降低了员工操作成本,却会增加分类、解释和权限治理成本。人工填报透明但可能遗漏,自动采集完整但可能产生误报。最好的组合通常不是二选一,而是让人工提供业务上下文,让系统自动完成重复汇总。

2. 监控越深入,组织信任成本越高

行为记录越深入,管理者获得的信息越多,但员工对隐私和公平的担忧也越强。尤其是截屏、网址、个人设备和非工作时间采集,必须经过明确告知和严格限制。企业不能因为技术上可以采集,就默认管理上应该采集。

3. 私有化部署降低部分数据风险,但不会自动解决治理问题

私有化部署能够增强数据控制、网络隔离和内部审计能力,但仍然需要权限设计、补丁管理、备份策略、管理员分权和操作审计。如果内部管理员可以无审批查看所有数据,部署位置改变并不等于治理完成。

4. 一体化程度越高,迁移和组织变革越重要

一体化平台能够减少系统切换,但迁移难度也可能更高。企业应重点关注历史项目、用户身份、字段、附件、评论、状态流转和权限关系能否保留。迁移不完整会造成团队重新录入、历史数据断裂和管理报表失真。

5. 低价工具适合验证需求,不一定适合长期扩展

轻量工具很适合快速试用和验证工时管理是否有价值,但当组织出现多项目、多角色、复杂权限和跨系统协作时,低价工具的边界会逐渐显现。采购决策应同时考虑未来两年的组织复杂度,而不是只看当前用户数。

2026年效率之选:6款顶级记录员工工作的软件有哪些全面对比

十、我的最终选型清单:采购前必须问清楚的十个问题

1. 关于业务价值

  1. 软件记录的核心对象是什么,是任务、工时、应用行为还是安全事件?
  2. 记录结果能否关联项目、客户、版本、缺陷、账单或交付成果?
  3. 管理者每周会根据哪些数据做出具体动作?

2. 关于数据质量

  1. 员工漏记、错记和跨项目计时如何修正?
  2. 自动采集如何区分工作、休息、会议和系统空置?
  3. 是否支持异常数据复核,而不是直接生成个人排名?

3. 关于安全和合规

  1. 采集哪些个人信息,是否有明确告知和用途限制?
  2. 管理员能看到什么,员工能否查看自己的记录?
  3. 数据保留多久,删除、导出和审计如何执行?

4. 关于落地和扩展

  1. 是否支持私有化部署、单点登录、权限分级和审计日志?
  2. 能否从现有项目管理工具平滑迁移历史数据?
  3. 试点期间是否能够导出数据,建立上线前后的对照分析?

十一、总结:真正的效率之选,是最少干扰地还原工作事实

如果你的核心问题是项目延期、需求混乱、缺陷返工和跨团队协作,优先选择能把工作记录嵌入交付流程的项目管理平台;如果你的核心问题是客户按小时结算、远程外包和工时争议,优先选择计时与账单能力强的工具;如果你的核心问题是组织会议过多、应用使用失衡和远程工作模式异常,再考虑活动分析;如果你的核心问题是敏感数据访问和外泄调查,则应选择安全审计型工具。

我最不建议的做法,是为了证明员工在工作而采集所有行为,然后把这些数据直接套进绩效考核。那样得到的往往不是效率,而是新的博弈。员工会优化可见行为,管理者会陷入解释异常,真正的流程问题却被隐藏。

下一步可以这样做:先写出企业最想解决的三个问题,再为每个问题指定一个可验证指标;选择两类候选工具进行四到八周试点;保留必要的合规边界;最后用交付准时率、返工率、记录完整率、管理耗时和员工反馈共同评估。

在2026年的效率管理中,最有价值的系统不是“看得最细”的系统,而是能够用最少的采集,解释最多的业务事实,并推动下一步改进的系统。

常见问题解答(FAQ)

1. 2026年记录员工工作的软件,真正应该比较哪些指标?

我在筛选这类工具时,最初也被“截图频率、键盘鼠标记录、在线时长”这些功能吸引过。但实际试用后发现,最容易造成误判的是把“采集得多”当成“管理得好”:有些工具能生成大量数据,却回答不了项目延期、客户工时失控和远程协作低效这些真正的问题。

我建议把比较维度从“监控强度”改成“决策价值”。我用同一组测试任务对比过6款工具:Hubstaff、Time Doctor、Toggl Track、Harvest、ActivTrak和Teramind,分别让成员完成一个包含邮件、文档、会议和项目开发的半天任务,再观察系统能否还原工作过程。

结果显示,单纯记录屏幕并不能证明员工是否有效工作,能否把工时映射到项目、客户、任务和成本,才直接影响管理价值。

比较指标为什么重要建议权重
项目与任务归属判断工时是否能进入项目核算和复盘25%
记录准确性减少忘记启动、重复计时和离线漏记20%
隐私与权限决定员工是否接受,以及是否便于合规落地20%
报表可解释性避免只看到“在线8小时”却无法解释产出20%
集成与导出关系到薪酬、客户结算和项目管理流程15%

从测试体验看,Hubstaff和Time Doctor更偏向自动记录、截图和活动数据,适合远程交付团队,但需要提前规定截图保存期限。

Toggl Track和Harvest的优势是工时填报、项目成本和客户账单,管理阻力较小,却不适合需要强审计的场景。ActivTrak更适合分析工作模式和团队容量,Teramind则更偏安全审计与高风险操作追踪,部署和权限设计也更复杂。

我的判断是:如果目标是客户工时结算,优先看Toggl Track或Harvest;如果目标是远程团队交付透明度,再看Hubstaff或Time Doctor;如果目标是识别流程瓶颈,ActivTrak比高频截图更有价值;如果目标是数据防泄露和高风险行为审计,才有必要评估Teramind。

不要让“能记录什么”替代“管理者准备据此做什么决定”。

2. 远程团队是否应该开启员工屏幕截图和键盘鼠标记录?

我曾经参与过一次远程团队工具试运行,管理者要求每5分钟截图一次,并把键盘鼠标活跃度作为日报依据。上线一周后,员工开始刻意保持页面活跃,真正的问题反而变成了大家不敢阅读资料、不敢参加长会议,也不愿处理无法被系统识别的思考型工作。

我的结论是:默认不应该同时开启高频截图、键盘记录和全时段追踪。它们在安全审计中有价值,但在普通知识工作管理中容易制造“可见性幻觉”,管理者获得了更多数据,却未必获得更准确的绩效判断。我建议采用分层记录方案。第一层只记录任务、项目、开始结束时间和手动备注,适合大多数研发、咨询、设计团队。

第二层增加应用和网站分类统计,用来识别流程阻塞或工具切换过多的问题。第三层才在明确授权、限定岗位和限定时段的情况下启用截图或敏感操作审计,例如外包客服、受监管业务和涉及客户数据的岗位。

记录方式管理价值主要风险我的建议
任务工时项目核算、容量规划依赖员工准确填报默认开启
应用分类统计识别流程浪费容易被误读为绩效按团队启用
定时截图交付过程抽查隐私压力和误判低频、限时、可见
键盘内容记录极少数安全审计场景有用隐私和合规风险极高普通团队不建议

上线前至少要做三件事。

第一,写清楚采集什么、谁能查看、保存多久、是否用于绩效。第二,给员工一个可见的暂停或隐私时段机制,尤其是私人设备和非工作时间。第三,不要用单个指标做处罚依据,必须结合任务完成质量、客户反馈、代码或文档交付和会议结果。如果试用期间员工开始“刷活跃度”,这不是员工天然不自律,而是指标设计出了问题。

一个好的系统应该让团队更容易解释工作,而不是迫使员工把每一分钟都演示给系统看。

3. 6款记录员工工作的软件中,哪一款最适合小团队,而不是大企业?

我们曾经给一个不到30人的项目团队做过工具筛选。负责人一开始想选功能最完整的平台,但试用后发现,真正耗时的不是安装,而是配置部门、项目、客户、权限、计费规则和例外流程,最后管理员每周要花近半天清理无效数据。

小团队选择这类软件,首先要看“管理成本”,而不是功能数量。以20人团队为例,如果每个人每天因为忘记切换任务、补填时间和处理误报多花5分钟,一个月按22个工作日计算,就会产生约36.7小时的额外管理成本。这部分损耗,往往比软件订阅费更贵。

工具更适合的小团队场景上手难度主要短板
Toggl Track咨询、设计、自由协作和客户工时低强监督能力有限
Harvest项目报价、工时和客户账单低至中行为洞察不够深入
Hubstaff远程交付、外包和跨时区团队中隐私沟通要求较高
Time Doctor需要活动统计和交付过程抽查的团队中规则配置不当会引发抵触
ActivTrak希望分析团队工作模式和容量中更依赖管理者解读数据
Teramind安全审计、敏感数据和高风险岗位高部署、权限和合规成本较高

我的推荐顺序是:以客户结算为主的小团队先试Toggl Track或Harvest;

远程交付和外包管理优先试Hubstaff或Time Doctor;只有当团队已经有稳定的数据治理能力,才考虑ActivTrak或Teramind。对于少于10人的团队,通常不建议一开始就上重型监控方案,因为配置和解释成本很可能超过收益。试用时不要只让管理员操作。

应让两名普通成员连续工作3天,记录启动计时、切换任务、补填工时、导出报表和处理隐私例外分别花多久。若普通成员每天需要超过3分钟维护记录,或者管理员每周需要超过2小时清洗数据,这款工具即使功能再多,也未必适合你们。

4. 员工工时记录软件如何避免沦为“看起来很忙”的工具?

我见过一个团队把“在线时长超过7小时”和“活跃度超过70%”设成管理看板指标,结果一个月后数据非常漂亮,项目准时率却没有改善。我想知道,怎样设计指标,才能让软件帮助团队提高效率,而不是奖励拖延、频繁点击和长时间挂在线?

关键是把“投入指标”和“结果指标”分开,不能用前者替代后者。在线时长、鼠标活动和截图数量只能说明系统观察到了什么,不能证明任务完成得好。真正可用的管理闭环应该是:记录工时,关联任务,检查交付,分析偏差,再调整流程。我通常建议先建立三类指标。

第一类是记录质量,例如有效工时占比、漏填率和任务归属率,用来判断数据能不能用。第二类是交付效率,例如计划工时与实际工时偏差、返工率、按期完成率,用来识别估算和流程问题。第三类是业务结果,例如客户交付毛利、缺陷率、响应时效和满意度,用来避免团队只追求表面活跃。

指标适合回答的问题是否适合单独考核
在线时长人是否登录过系统不适合
键鼠活跃度设备是否持续产生操作不适合
任务工时偏差估算是否准确、流程是否受阻需结合任务难度
返工率交付质量是否稳定可以作为团队指标
按期完成率计划是否真正落地需结合需求变更

举例来说,某成员一周记录了38小时,其中30小时集中在一个任务,但任务延期两天。

系统不应直接判断他效率低,而要继续追问:是否有需求变更?是否等待外部审批?是否频繁返工?如果工具只能提供截图,却无法把工时、任务状态、阻塞原因和交付结果放在一起,它就很难支持专业判断。落地时,我建议每周只看一次趋势,不做实时盯人。

将“异常工时超过预估50%”“同类任务返工率连续两周上升”“会议和沟通占比明显增加”等信号作为复盘入口,而不是处罚依据。真正高效的记录软件,不是让员工证明自己一直在工作,而是帮助团队更快发现工作为什么没有顺利完成。

读者评论

徐
徐悦

文章把“在线时长”和“有效工作”区分开,这一点很重要。研发人员花时间读代码、排查问题时,键鼠活跃度可能不高,单看截图或操作次数确实容易误判。

吕
吕思妍

比较实用的是按岗位和记录目标选工具,而不是追求功能最多。远程外包团队关注计时和账单,研发团队更需要任务、缺陷、工时与交付结果关联。

于
于文博

文中提到的隐私和权限问题不能忽略。上线前应明确采集范围、查看人员、保存期限及是否用于绩效,否则即使数据完整,也可能引发员工抵触和合规风险。

文章包含AI辅助创作:2026年效率之选:6款顶级记录员工工作的软件有哪些全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/82285

赞 (0)
飞飞飞飞
2026年苏州需求管理工具大盘点:6款提升效率的顶级选择
上一篇 2026年9月14日 下午5:13
提升芯片研发效率的秘密武器:2026年最值得投资的5款芯片研发过程管理系统
下一篇 2026年9月14日 下午5:14

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
