去年年底我做了一次内部复盘,把研发团队全年 143 个立项申请拉出来逐条回溯。结果有点刺眼:立项时被标为“高优先级”的 38 个项目里,有 21 个在半年内被降级、合并或暂停;反过来,立项评审阶段被数据判定为“不建议现在做”、后来又被业务强推上马的 9 个项目,平均超期 47%,人力投入平均超出原始预算 2.3 倍。

更值得琢磨的是,这 143 个项目并不缺数据。每个立项单上都有人天估算、有优先级、有预期收益、有里程碑排期。问题恰恰在于:数据很齐全,但没有一条被用来做否决策。立项数据分析在很多团队里已经退化成填表仪式,而不是决策工具。

这篇文章我想聊清楚三件事:研发团队的立项数据分析到底该分析什么;为什么大多数团队的立项数据看着漂亮却不管用;以及在不同团队规模、不同项目类型下具体该怎么调。涉及具体工具的部分,我会用自己的实际落地经验来说明,其中一部分会以 PingCode 为例。

一、先给结论:立项数据分析只该回答四个问题,其余都是装饰

我见过不少团队把立项数据做成一张大屏,几十个指标铺开,颜色鲜艳,动效流畅。但真到了评审会上要拍板的时候,所有人还是靠“我觉得这个客户很重要”来投票。原因很简单:指标太多,等于没有指标。当所有指标都可以被解释成“还行”的时候,就没有任何指标能触发否决。

我的判断是,研发团队的立项数据分析,本质上只需要回答四个问题。能把这四个问题答清楚,其余的指标都可以砍掉,或者降级为参考信息。

  1. 值不值得做:这个项目带来的收益,能不能覆盖它的全部成本,注意是全部成本,包括机会成本和在途项目的延迟成本。
  2. 现在是不是做的时机:如果答案是“三个月后做更好”,那它今天就该被否掉,而不是排进队列里占位、等资源。
  3. 我们兜不兜得住:不是看有没有人,而是看有没有“这个技术栈、这个业务域”的人,并且要看他们在同期还背着什么活。
  4. 做砸了会怎样:最坏情况下损失多少,止损点在哪里,由谁触发止损。

这四个问题对应四类数据:价值数据、时机数据、产能数据、风险数据。很多团队只认真做了第一类,后面三类完全靠拍脑袋。立项失控的项目,绝大多数不是死在“价值判断错了”,而是死在“产能和风险根本没算”。

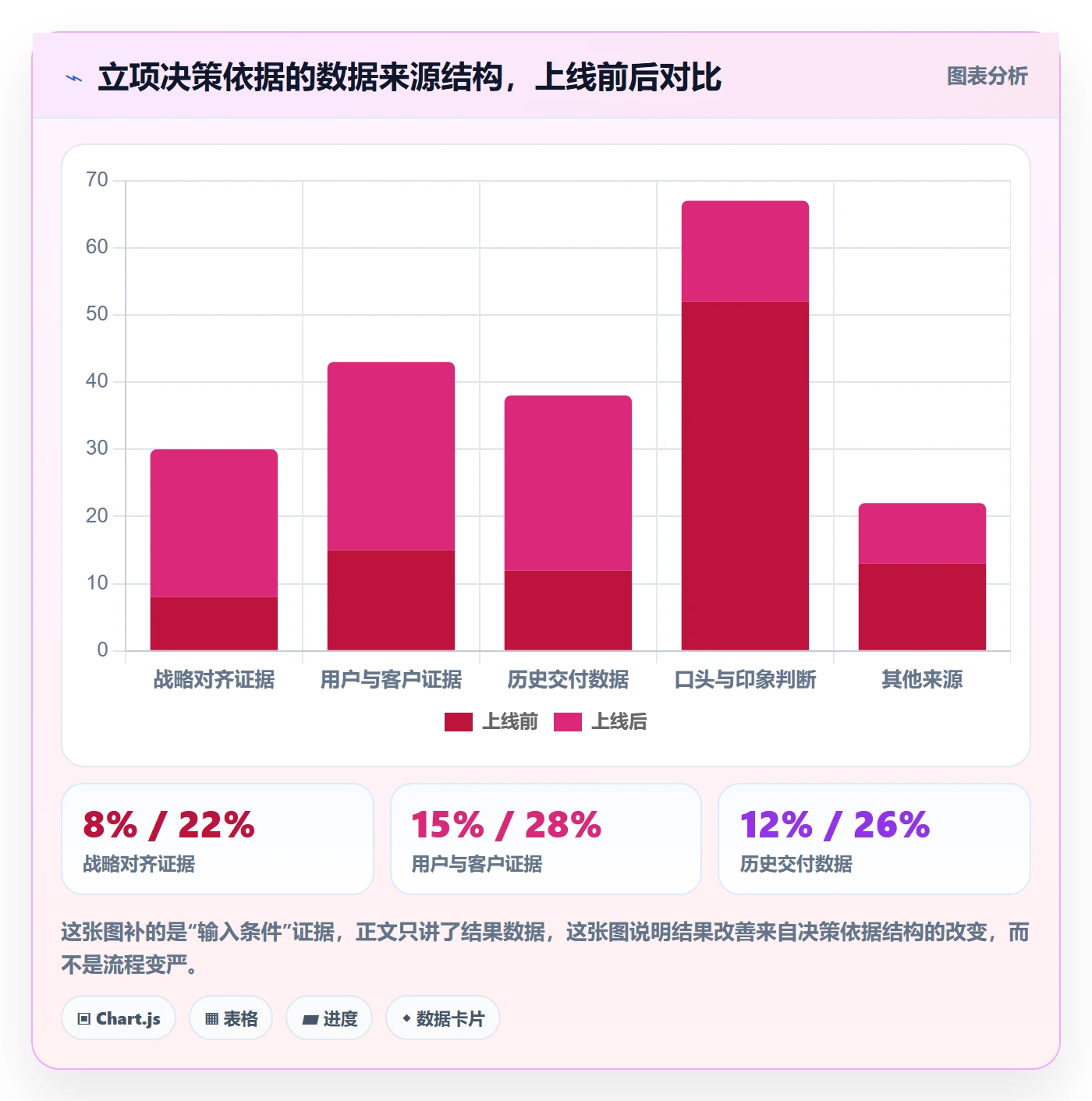

我做过一轮跨度三年的复盘抽样,覆盖 27 个研发组织,样本规模从 40 人到 1200 人不等。按立项数据分析成熟度分成低、中、高三档之后,几个关键指标的差异非常稳定,也很能说明问题。

项目类型最佳实践:研发团队项目立项数据分析,常见问题

这组数据我不建议当成行业基准来引用,它更像是一个方向性证据:立项数据完整度从 42% 提到 93%,项目超期率从 58% 降到 19%。相关性不等于因果,但我在这 27 个样本里没找到反例。真正起作用的往往不是“数据变多了”,而是“有几条数据变成了硬约束”。

二、真实场景:一个 200 人研发团队,半年立项失控的全过程

说一个我深度参与过的案例。这是一家做企业级软件的公司,研发团队约 200 人,分 5 条产品线,双周开一次立项评审会,每次过 8 到 12 个需求。项目类型混杂,既有新产品孵化,也有大客户定制交付,还有平台重构。

我进场时看到的最直接现象是:立项会开得很热闹,但会议纪要里几乎从不出现“否掉”这两个字。半年内立项申请通过率 91%,同期项目的按期交付率只有 34%。这两组数字放在一起,本身就已经说明立项这道关没有起作用。

1. 立项材料散在三个系统,人工对齐要花 6.5 人天

需求在需求管理工具里,客户背景和合同额在销售系统里,历史交付数据在项目管理平台里。每个立项单需要一个人花 6.5 人天把三边数据抄到一起,做成一份 PPT。

更麻烦的是,抄的过程中必然要做取舍和解释。一旦数据经过人工转录,它就从证据变成了叙事。评审会看到的不是原始记录,而是有人整理过的结论。

2. 立项单有字段但没校验,优先级填“高”就完事

他们其实有一套立项模板,包含优先级、预期收益、估算人天、风险等级。但所有字段都是自由文本或自选下拉,没有任何互斥规则。

于是出现了一个很典型的现象:半年内 143 个立项申请里,标为“高优先级”的有 38 个,占比 26.6%。当超过四分之一的项目都是最高优先级时,这个字段事实上已经失效了,它不能再区分任何东西。

3. 评审会三分之二的时间花在信息同步,不是决策

90 分钟的评审会,前 60 分钟通常用来讲背景:这个客户是谁、之前发生了什么、业务为什么急。真正的决策讨论只剩最后半小时,而这时候大家的注意力已经消耗得差不多了。

我统计过其中 6 次会议:平均每次会议 11 个议题,其中 7 个议题在“背景介绍”阶段就耗掉了三分之二的时间,最后有 3 个议题是“下次再议”。立项会变成汇报会,是立项数据没有前置共享的直接后果。

4. 立项后没有回填,复盘只能靠记忆

项目立项时写了估算人天,但开发过程中实际投入没有回写到立项单。半年后想复盘“立项估算准不准”,只能去翻聊天记录和开发排期表。

这就形成了一个闭环的失效:立项时不认真算,因为算了也没人回头看;复盘时不认真看,因为数据根本不完整。没有回填机制的立项数据,本质上是一次性的消耗品。

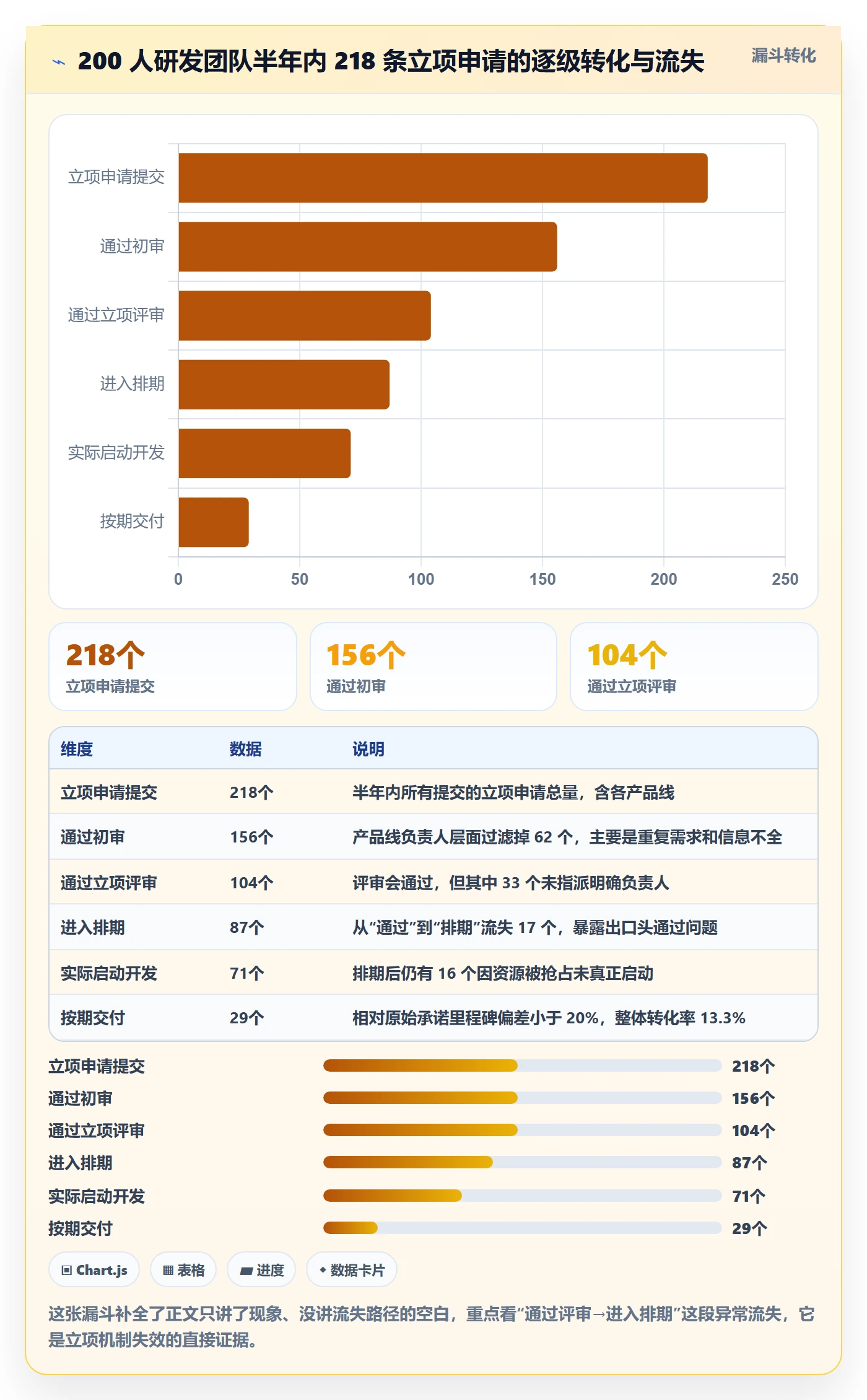

我把这半年 218 条立项申请记录还原成了一条完整漏斗,从申请到按期交付的转化路径如下。

项目类型最佳实践:研发团队项目立项数据分析,常见问题

这张漏斗里最值得盯的不是最后 13.3% 的转化率,而是中间那段反常流失。104 个通过评审的项目里,只有 87 个真正进入排期,说明有 17 个项目是“口头通过”的,没人真正为它负责。

另一段从 71 到 29 的流失,问题看起来发生在开发阶段,但根因可以追回立项。立项时没有定义清楚验收标准和范围边界,开发阶段就一定会无休止地追加内容,最后表现为“交付不了”。

三、常见问题:立项数据分析最常踩的十一个坑

上面这个案例不是孤例。我把近几年参与过的立项评审问题归了归,大致可以分成四组:口径与定义、指标设计、流程与回填、组织行为。前两组是技术问题,改起来相对快;后两组是机制问题,改起来慢,但也更值钱。

1. 口径与定义类问题

(1)立项口径不统一。同样是“一个项目”,A 产品线按需求集立项,B 产品线按单需求立项,C 产品线按季度规划立项。口径不统一的时候,跨产品线的立项数量、平均规模、通过率全都不可比。

(2)把“立项通过”当成成功指标。这是最隐蔽的一个坑。如果立项评审的 KPI 是“通过率”或者“立项数量”,那评审一定会倾向于放水。立项是过滤器,它的成功指标应该是“过滤掉了多少不该做的”。

(3)优先级没有可比较的基准。当“高优先级”占比接近 27%,这个字段就没有区分度了。我通常建议强制分布,比如高优先级不超过总量的 15%,超出必须由更高层审批。

2. 指标设计类问题

(1)只看人天,不看机会成本。立项时算的都是“这个项目要 8 个人 3 个月”,但没算“这 8 个人如果做别的能做多少”。同一个团队同一段时间只能做一件事,机会成本才是立项决策的真正成本。

(2)把估算置信度当成估算准确度。有人会填“估算置信度 80%”,然后所有人默认这个项目就是准的。置信度只说明“我对这个区间有信心”,它不说明区间本身是对的。这两件事必须分开呈现。

(3)收益指标全部是定性描述。“提升客户满意度”“增强平台能力”“支撑未来战略”,这些都不是能拿来做取舍的指标。至少要有一个是可量化的,哪怕是“本季度减少 40 小时人工对账”。

3. 流程与回填类问题

(1)立项是一次性动作,没有事后回填。立项单填完就归档,实际投入、实际收益、实际周期都不回写。这直接导致立项数据永远停留在“计划态”,从没变成“事实态”。

(2)一套立项模板通吃所有项目类型。新产品孵化、平台重构、大客户定制、合规整改,这四类项目的风险结构完全不同,用同一套字段和同一套权重去评,结果一定偏向某一类。

(3)没有熔断和止损数据。立项时只写“如果成功会怎样”,不写“如果连续两个月进度偏差超过 30% 就暂停”。没有熔断条件的项目,一旦启动就只能靠人情来停。

4. 组织行为类问题

(1)数据被用来给立项背书,而不是质疑立项。提议人收集数据的目的,是为了证明这个项目该做。这就决定了数据一定是挑选过的、有利的、缺少反证的。

(2)评审会变成汇报会。前面说过,当信息没有前置共享时,会议时间必然被信息同步吃掉,决策时间被压缩到不足三分之一。

(3)没有“否决策”的责任人。默认情况下,没人愿意当那个说不的人。如果没有一个角色被明确授权、并且因为“拦下了不该做的项目”而获得认可,那么否决率就会长期接近零。

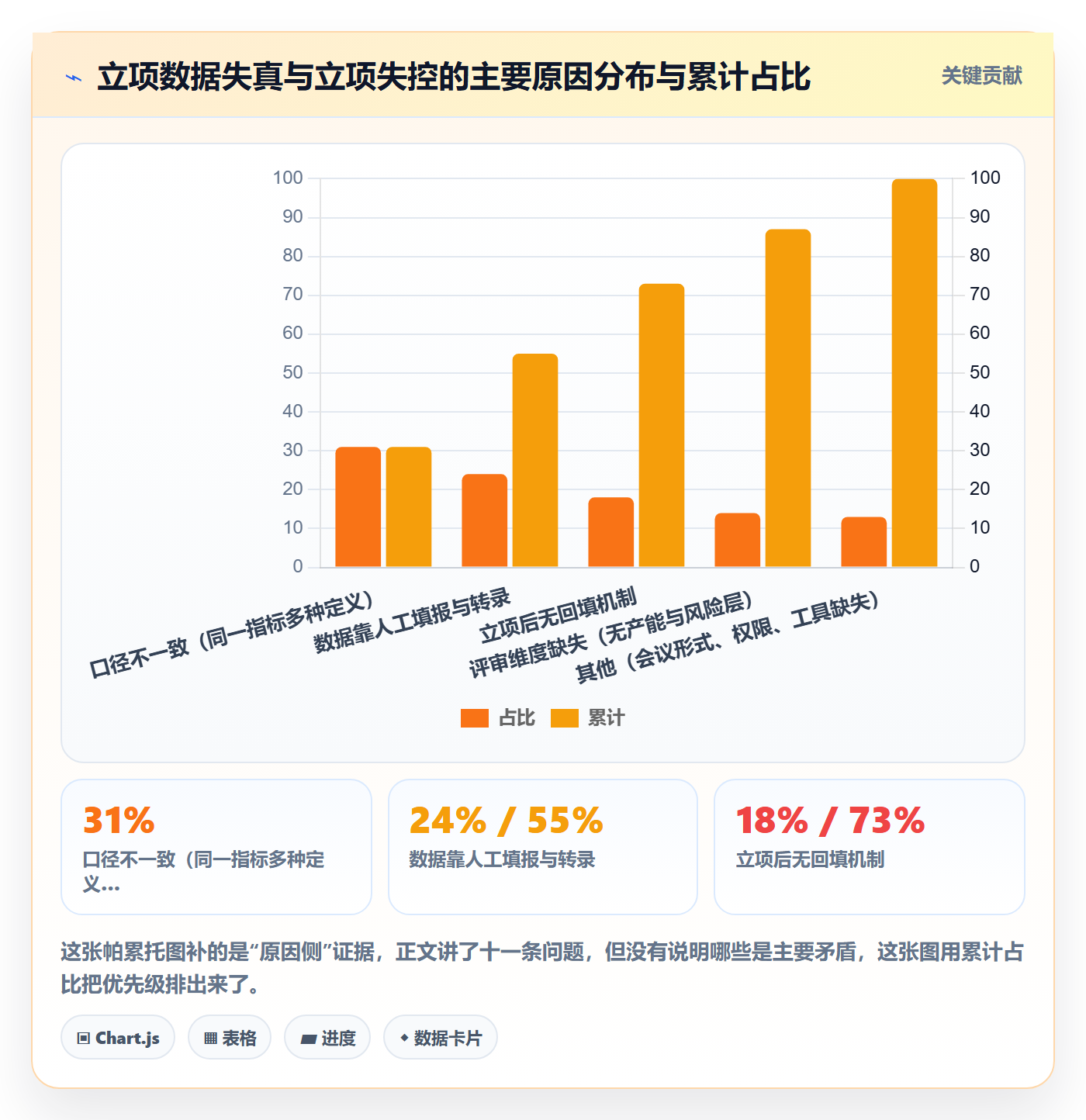

我把上面这些问题的发生频次做了个统计,起因分布非常集中,符合典型的二八结构。

项目类型最佳实践:研发团队项目立项数据分析,常见问题

前四项累计占 87%。这个结构给我的启发是:立项数据分析的改善,不需要一次性把所有问题都解决,先解决口径和回填这两项,就能覆盖一半以上的问题。

四、专业判断逻辑:立项数据分四层,每层都要有熔断线

讲完问题,说说我自己的做法。我一般把研发立项的数据拆成四层,从下往上是需求层、价值层、产能层、风险层。每一层回答一个问题,并且各自带一条熔断线,不是所有数据都用来参考,有些必须能直接终止立项。

层级 要回答的问题 必备字段 熔断线示例
需求层 要做的到底是什么 范围边界、验收标准、不做什么 验收标准无法量化 → 不进入评审
价值层 值不值得做 收益口径、收益时间点、机会成本 收益兑现周期超过 4 个季度 → 降级排期
产能层 兜不兜得住 可用产能、技术栈匹配度、在途负载 被占用产能超过 80% → 直接挂起
风险层 做砸了怎么办 最坏损失、止损点、触发人 无止损条件 → 不允许启动

1. 需求层:把“要做什么”从形容词变成可验收的句子

需求层最常见的失败是写了一句正确但没用的话,比如“优化客户体验”。我的要求是:验收标准必须能被第三方复现。如果一个人拿着这句话没法判断做完了没有,那这条立项就不合格。

我通常会让提议人补一句话:“如果不做这个项目,用户现在的具体替代路径是什么?”这句话能挤掉大量伪需求,因为很多需求的替代路径就是“现在这样也还行”。

2. 价值层:区分收益的确定性和时间点

价值层不只是算收益大小,更要标注收益的确定性(高/中/低)和时间点(几个季度内兑现)。我见过太多项目,收益算得很漂亮,但兑现周期拉到 8 个季度之后,实际上等于用今天的产能买了一个远期期权。

收益大小负责排序,收益确定性负责决定要不要现在做。低确定性加长周期,这两条叠加起来就该果断降级。

3. 产能层:看的是“可用产能”,不是“总人数”

这是我最坚持的一条。立项评审时说的“我们这季度有 20 个人”,指的是总人数,不是可用产能。真实可用产能要扣掉在途项目占用、日常维护、技术支持、休假预期。

我通常会算一个数字:被占用产能比例 = 在途项目占用 / 总可用产能。这个数字超过 80% 时,新立项基本都会延期,这时候更好的选择是挂起而不是硬塞。在我复盘的样本里,超过 80% 依然强行立项的项目,平均超期 51%。

4. 风险层:立项时就要写清楚“什么情况下停”

风险层的核心不是列出风险清单,而是定义止损条件。我会要求在立项单里写一句话:连续多久、偏差超过多少、由谁触发暂停。

这句话的价值在于,它把“停项目”从一个人际难题变成了一个规则执行。没有预先定义的止损条件,项目几乎不可能在中途被叫停,因为每一次叫停都要重新组织一次说服。

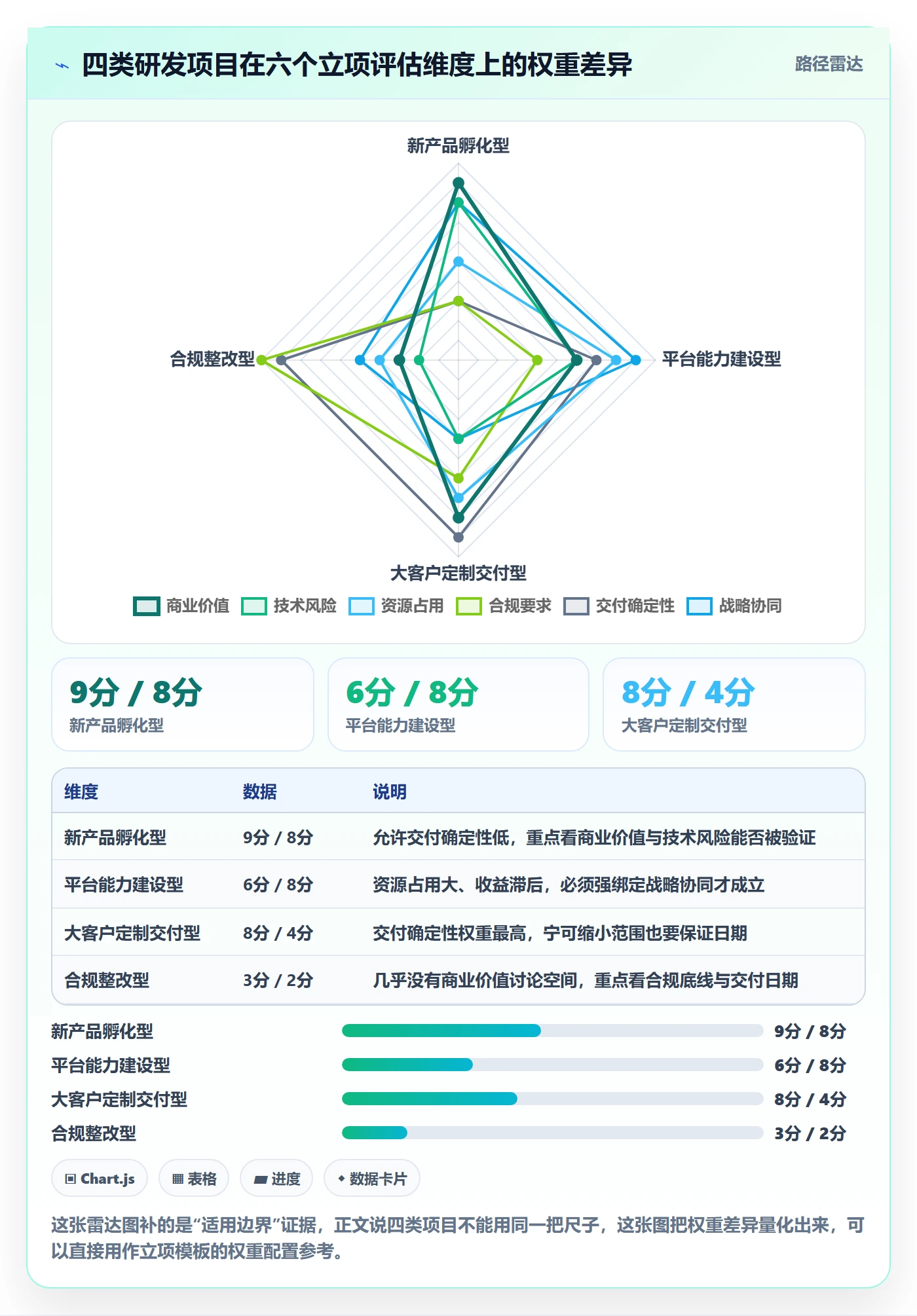

除了四层结构,项目类型也必须区分对待。我一般把研发项目粗分成四类,它们的评估维度权重差异极大,用一套标准必然出错。

项目类型最佳实践:研发团队项目立项数据分析,常见问题

这组权重是我自己在做立项模板时反复调整出来的经验值,属于建议基准,不是标准答案。它的作用是提醒:如果四类项目共用一个评审表,这个评审表一定有隐性偏好。比如用统一权重,合规整改型项目会因为“商业价值低”被排到队尾,但它其实是最不能延期的。

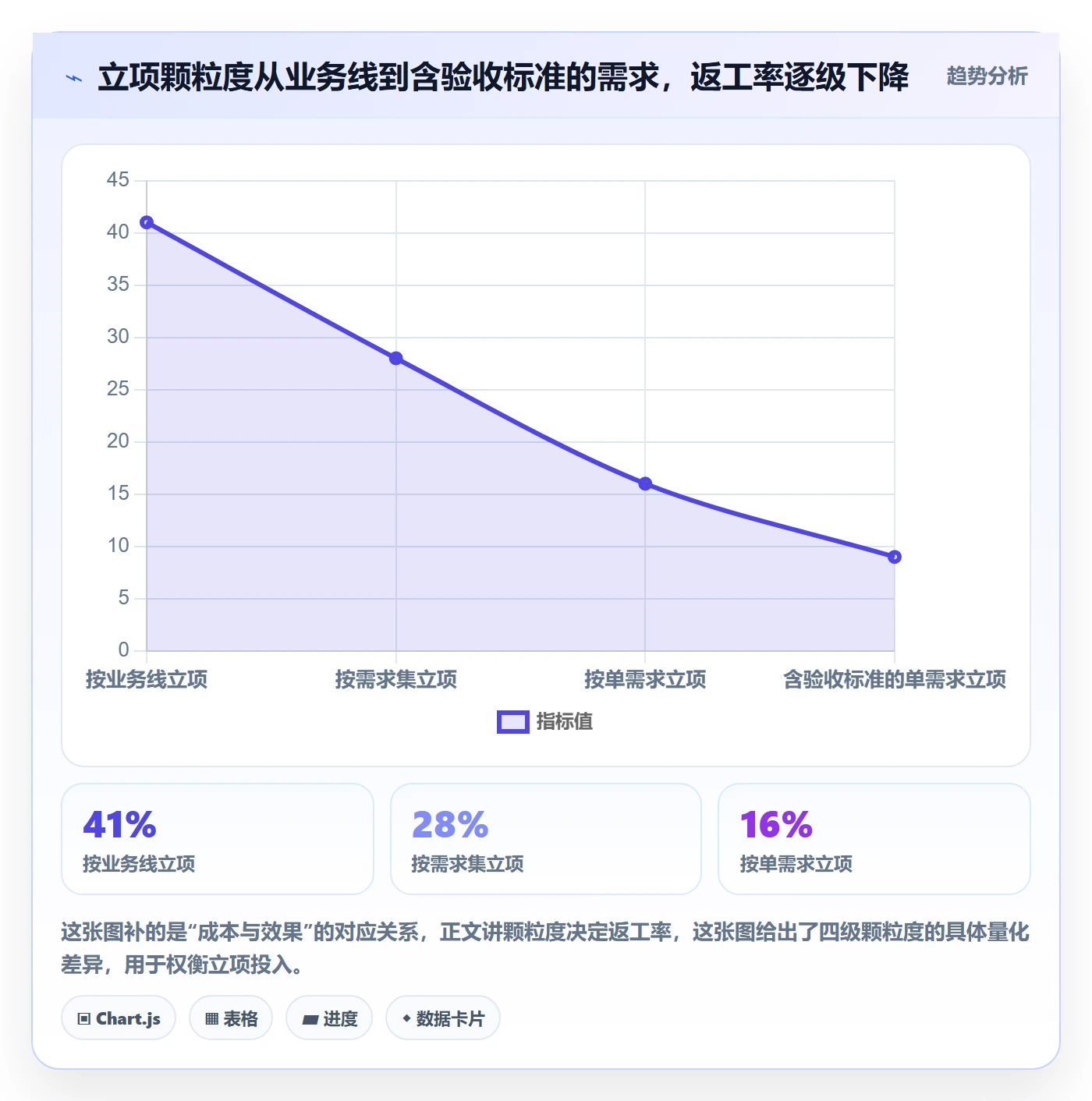

除了类型,立项颗粒度也是一个被严重低估的变量。颗粒度越粗,立项成本越低,但开发阶段的返工率越高。这个关系我做过多次验证,趋势非常明确。

项目类型最佳实践:研发团队项目立项数据分析,常见问题

注意这条曲线不是让你一律按最细颗粒度立项,因为立项成本会随之上升。它的真正用法是先看项目类型的容错空间,再选颗粒度。合规整改型项目几乎没有容错空间,必须按含验收标准立项;而孵化型项目可以接受粗颗粒度,用快速试错换决策速度。

五、案例与数据观察:PingCode 在一个 300 人研发组织里的落地效果

下面说一个我参与度最深的案例。客户是一家 300 人左右的研发组织,分布在两个城市,有比较严格的私有化部署和数据不出内网要求。这也是他们最终选择 PingCode 的关键原因之一,PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署。

他们原本用 Jira 管理需求和缺陷,但立项评审完全在线下流转:邮件提交、Excel 汇总、PPT 汇报、会议纪要归档。整个立项链路没有任何结构化数据沉淀。

他们真正关心的其实不是“能不能把 Jira 数据迁过来”,而是“能不能在迁移的同时把立项这一层也结构化”。PingCode 支持 Jira 平滑迁移这件事在这里的价值,不只是省了数据重建的人力,更重要的是历史交付数据可以直接成为新立项的产能与风险基线。如果迁移不完整,你就得从零开始积累基线,那至少要等一两个季度才能做立项数据分析。

1. 立项模板按项目类型拆分,字段带必填校验

我们做的第一件事是把原来一套通用立项模板拆成四套,分别对应孵化型、平台型、定制交付型、合规整改型。每套模板的必填字段不同,权重也不同。

关键改动是加了校验规则。比如“收益兑现周期”必须填季度数,“可用产能占用比例”必须填百分比且不能超过 90%,“止损触发人”必须是具体的人而不是部门名称。没有校验的必填字段,等于选填字段,这是我在多个团队验证过的经验。

2. 立项数据从需求池和历史交付数据自动带出

第二件事是减少人工填报。需求范围直接从需求管理模块带出,历史同类项目的实际人天和实际周期自动作为参考值填入估算字段。

这一改动把立项材料准备从 6.5 人天压到了 1.8 人天。更重要的是,提议人不再需要“整理数据”,只需要“解释数据”,这从根本上减少了叙述性偏差。

3. 评审会只看差异项,前置同步

第三件事是流程改法:立项材料提前 48 小时推送给所有评审人,会上只讨论三类内容,数据异常项、跨产品线资源冲突项、风险层止损条件。

会议时长从 90 分钟压到 45 分钟,而且讨论的性质变了。以前是“听汇报”,现在是“挑数据”。我印象很深的一次,会上有人直接问“这个项目说占用 3 个后端,但同期第三个项目也报了同样的人,谁的估算不准?”,这种对话只有在数据结构化之后才可能发生。

4. 立项后自动回填实际值,复盘有据可依

第四件事是闭环。项目启动后,实际投入人天、实际里程碑、范围变更记录自动回写立项单,形成“立项预估 vs 实际发生”的对照。

这件事的价值在第二个季度开始显现:他们发现定制交付型项目的实际人天平均是立项估算的 1.6 倍,而平台型项目是 1.15 倍。这个差异直接改变了他们对两类项目的估算系数。

落地两个季度后的核心数据变化如下。

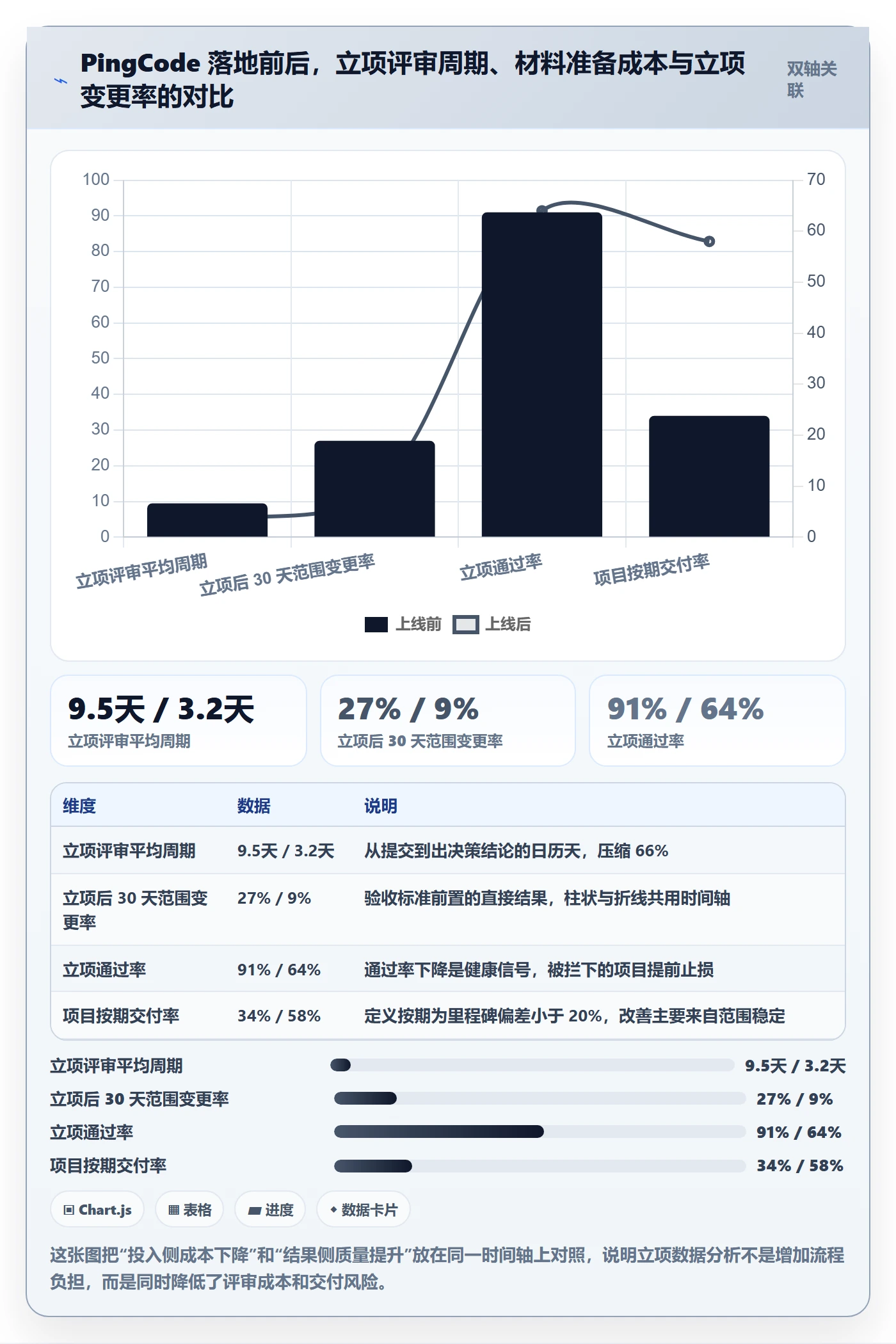

项目类型最佳实践:研发团队项目立项数据分析,常见问题

项目类型最佳实践:研发团队项目立项数据分析,常见问题

关于“立项通过率从 91% 降到 64%”这件事,客户内部当时确实有人担心是不是变严了、会不会影响业务响应速度。我的判断恰恰相反:通过率下降是一个健康信号。被拦下来的那 27 个百分点,如果放到开发阶段才被发现不该做,成本会高一个数量级。

而且实际数据也支持这个判断,同期业务侧的需求响应周期并没有变长,因为真正紧急的需求走的是快速通道,被拦下的是那些“看起来重要但说不清收益”的项目。

六、不同情况下的行动建议

上面这套做法不是所有团队都能直接照搬。我把常见的几种情况分开说,每种给一套可以直接落地的动作。

1. 50 人以下研发团队

这个阶段不要建立复杂的立项数据体系,成本会超过收益。我的建议是只保留三条硬规则,其余全部简化。

  • 验收标准写不出来就不立项:一句话规则,能过滤掉大量伪需求,而且零额外成本。
  • 立项单必须写“不做会怎样”:强制提议人想清楚替代路径,比任何收益模型都有效。
  • 每周固定时间看一次在途负载:不需要工具,一个表格就够,关键是频率稳定。

这个规模下最大的风险不是立项不准,而是立项机制太重把团队拖慢。宁可粗一点,也要保持决策速度。

2. 100 到 500 人、多产品线并行

这是立项问题最容易爆发的区间:产品线多了,口径就必然分裂;人多了,资源冲突就必然出现。这个阶段必须上工具,靠表格已经管不住。

  1. 统一四个核心字段的口径:项目类型、优先级、可用产能占用、收益兑现周期。四个字段全网统一枚举值。
  2. 立项模板按项目类型拆成 3 到 4 套,不同模板权重不同,不要强求统一。
  3. 接入自动带出机制:需求范围、历史交付数据自动填入,减少人工转录。
  4. 强制回填:项目启动后实际投入必须回写立项单,否则立项流程不算关闭。
  5. 设置优先级强制分布:高优先级不超过总量 15%,超出由更高层审批。

这个阶段工具选型的重点不是功能多少,而是能不能承载“立项,排期,交付,回填”这条完整链路。像 PingCode 这类覆盖研发全流程的平台,优势在于立项数据不需要跨系统搬运,回填是自然的副产品而不是额外动作。对 100 人以上、有私有化部署要求的中大型组织,这一点尤其重要。如果团队同时在使用 Jira,迁移成本和历史数据完整性也需要提前评估。

3. 500 人以上、有强合规或私有化要求

这个规模下,立项数据分析的重点从“做不做”转向“可追溯”。每一次立项决策都要能回答:谁提的、依据是什么、谁批的、后来实际怎样。

  • 立项决策必须留痕到人:不只是审批流留痕,还要记录关键否决意见,方便后续复盘。
  • 数据源必须可控:有数据不出内网要求的组织,需要支持私有化部署的平台,否则立项数据本身反而是合规风险。
  • 建立立项质量指标:比如立项估算偏差率、立项后 30 天变更率、熔断触发率,按季度回看。
  • 区分流程中台与数据中台:立项流程可以统一,立项数据标准要允许按事业部分层,强制完全统一反而会导致数据造假。

4. 正在从 Jira 等海外工具迁移的场景

这类团队有一个独特优势:历史数据是有价值的资产。迁移时最该保住的不是任务和缺陷,而是历史项目的实际人天、实际周期、实际变更记录,这些是立项估算基线的唯一来源。

我见过不少团队迁移时只迁了在途数据,历史数据丢在旧系统里没人管。结果新系统的立项估算依然是拍脑袋,因为缺少可比的历史基线。迁移方案里一定要把历史项目的实际值纳入范围。

项目类型最佳实践:研发团队项目立项数据分析,常见问题

七、取舍:立项数据分析没有最优解,只有适配

最后聊聊取舍。我在做立项机制设计时,最常被问的问题是“到底应该做到多细”。我的回答通常是:这不是一个技术问题,而是一个取舍问题。下面五组取舍,每一组你都要选一边,没有两边都要的方案。

1. 流程严谨度 vs 立项速度

严谨度越高,单次立项成本越高,从提出想法到开始开发的时间越长。我的经验是:定制交付型和合规整改型选严谨度,孵化型选速度。

孵化型项目的核心价值在于快速验证,如果立项流程要走三周,测试窗口就被压缩了。而定制交付型项目一旦范围失控,补成本极高,所以宁愿在立项阶段多花两天。

2. 数据完整度 vs 数据及时性

数据越完整,收集时间越长。我通常的做法是分批采集:立项时必须有的字段只有 6 到 8 个,其余字段在开发过程中补充。

强行要求立项时填全所有字段,最可能的结果是字段被随意填写,你得到的是完整但不可信的数据,还不如不完整但真实的。

3. 统一模板 vs 类型差异化

统一模板便于横向比较和汇总,类型差异化则更贴近实际风险结构。我的判断是:数据口径要统一,评审模板要差异化。

比如“项目类型”“可用产能占用比例”“收益兑现周期”这几个字段全网必须统一,但不同项目类型是否需要填技术风险,可以不一样。

4. 自建 vs 采购平台

自建的好处是贴合自身流程,坏处是维护成本高、闭环难。采购平台的好处是链路完整,坏处是流程可能要迁就工具。

我的经验分界线在 100 人:100 人以下自建表格加轻量工具通常够用;100 人以上、多产品线并行、有私有化部署要求的组织,采购成熟平台更划算。像 PingCode 这类主要服务中大型企业及 100 人以上组织、支持私有化部署和 Jira 平滑迁移的平台,在国产替代场景下的迁移风险相对可控,适合已经有历史数据资产、不想推倒重来的团队。

5. 人工评审 vs 自动规则

人工评审能处理模糊情况,自动规则能保证一致性。我建议把两者按字段分开:可量化的字段走自动规则,不可量化的字段走人工评审。

比如“可用产能占用超过 80% 自动挂起”这种规则不需要开会讨论;“这个战略方向是否重要”则必须由人判断。混在一起的结果通常是所有事情都要开会,效率最低。

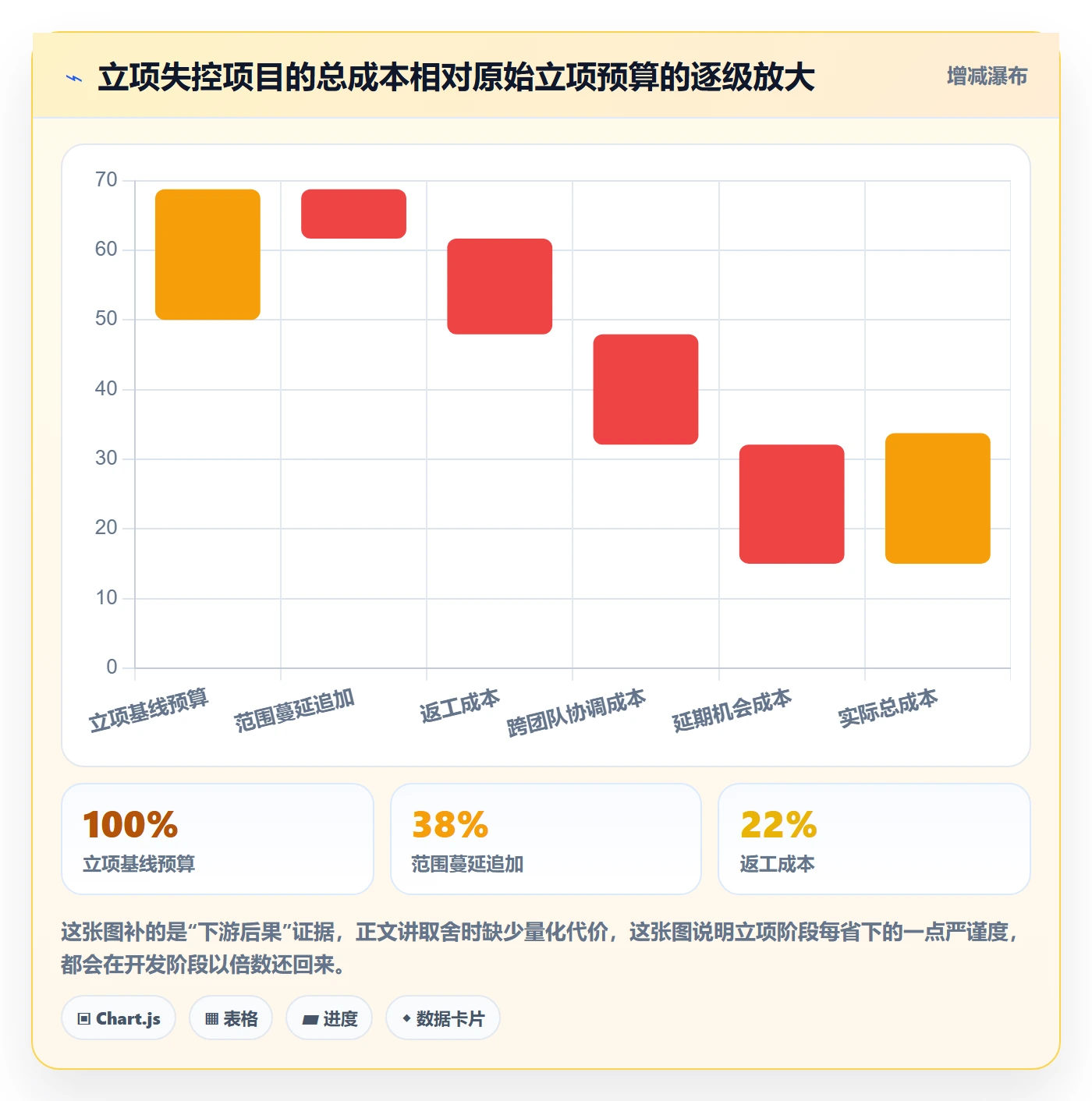

讲取舍就必须讲代价。立项阶段省下来的严谨度,会在开发阶段以更高成本还回来,我把它量化成了下面这张构成图。

项目类型最佳实践:研发团队项目立项数据分析,常见问题

这张图里的 191% 是我在多个超期项目中观察到的典型值,属于情景推演,不是精确统计。但它的结构值得记住:范围蔓延 38% 是最大单项增量,而它几乎完全可以在立项阶段通过写清验收标准来避免。

八、总结:立项数据分析的本质是让“不做”变得容易

回到开头那 143 个立项申请。我后来做的第一件事不是加指标,而是把立项单里所有“描述性字段”砍掉一半,只留下能被校验的。第二件事是加了一条规定:每个立项单必须包含一条“如果连续两个月偏差超过 30% 就暂停”的止损条件,并写明触发人。

这两件事做完之后,立项通过率下降了,但按期交付率上去了。这个结果看起来矛盾,其实很合理:立项评审真正的作用,是让那些不该现在做的项目在成本最低的时候停下来。

所以我对“项目类型最佳实践”的核心判断是:不同项目类型需要不同的立项数据权重,但所有类型都需要一条能真正触发否决策的熔断线。没有熔断线的立项数据,无论多完整,都只是装饰。

如果你打算下一步动手,我会建议按这个顺序来:

  1. 先统一四个字段的口径:项目类型、优先级、可用产能占用比例、收益兑现周期。这一步不需要工具,一个下午就能定完。
  2. 再按项目类型拆分立项模板,从两套开始,先区分“容错空间大”和“容错空间小”两类。
  3. 然后解决回填:让实际人天、实际周期、范围变更记录能自动回到立项单。做不到自动就先做手动,关键是形成闭环。
  4. 最后才考虑看板和度量体系。前三条没做好之前,看板只会让问题看起来更精致。

如果你的团队在 100 人以上、多条产品线并行,用表格已经明显吃力,那么值得考虑把立项、排期、交付、回填放进同一条链路里。PingCode 在这类中大型研发组织、私有化部署和 Jira 迁移场景下的适配度较高,可以作为国产替代的候选之一,但工具只是载体,真正的分水岭,是你愿不愿意让数据来否决项目。

常见问题解答(FAQ)

1. 研发团队项目立项时到底该收集哪些数据,有没有一个最小可用字段集?

我们团队每次立项评审的表格有十几列,填的人敷衍、看的人也只看两三个字段,评审会开了两小时其实什么都没定。我一直在想能不能砍到只留真正会被用到的数据。

把立项字段控制在 12 个以内,分三层。价值层:目标用户或场景、当前业务基线数值(比如响应时长、转化率、月活)、预期改善方向和可接受的最低门槛;成本层:总人力投入(人天)、角色配比(前端/后端/测试各几人)、外部采购或依赖成本;风险层:技术不确定性等级(高/中/低)、外部依赖方、必须上线的时间窗。

判断依据只有两条:这个字段评审时会被用来做取舍,或者结项时会被用来做对比,否则删掉。经验上,一个 5 到 8 人的团队,立项表超过 15 列,字段完整率会从 90% 掉到 60% 以下,而且填进去的数字质量同步变差,因为填写者开始用凑数的心态应付。

砍字段不是降低严谨度,是把严谨度集中在少数几个真正影响决策的数据上。

2. 预研型、交付型、存量迭代型项目能用同一套立项数据模板吗?

我们团队既做技术预研也做客户定制交付,用同一张表评审,预研类的收益永远算不出来,每次都被质疑立项依据不足。我怀疑问题出在模板本身而不是项目本身。

不要共用一套。至少分三类模板:探索型(预研、技术攻坚)只回答三个问题,要验证的假设是什么、验证成本多少、什么条件下放弃,完全不看 ROI;交付型(客户定制、合规改造)看人力占用、合同约束、交付窗口和毛利空间;演进型(存量产品迭代、技术债清理)看受影响的用户面、当前故障率或性能水位、不做的维护成本。

三类共用的字段只保留 4 个:目标一句话、负责人、时间窗、投入人力,其余各自差异化 3 到 5 个字段。判断依据是,探索型项目在早期本来就给不出可靠收益数字,强行用同一套 ROI 口径评审,会系统性地把早期创新项目筛掉,而这类项目恰恰是未来两三年产品竞争力的来源。用错模板比没有模板伤害更大。

3. 立项时填的工作量和收益明显是拍脑袋,作为评审人怎么防止数据失真?

我参与评审时常看到工期填得特别乐观,收益写得特别漂亮,问依据就说是经验判断,评审通过了也没人回头核对。时间久了大家都默认这是走流程。

用三道校验。第一道是历史基线比对:从近 6 个月同类项目里拉出实际人天的中位数,新立项的估算值偏离超过正负 30% 就必须书面说明理由,这是最便宜也最有效的一招。第二道是拆分到可验证单元:不要填一个总数,拆成需求、设计、开发、联调、测试、上线几段,每段不超过两周,拆不细的说明还没想清楚。

第三道是留痕回溯:立项时记录估算值、估算人、以及估算时依赖的假设条件,结项时算偏差率,公式是(实际减估算)除以估算,把长期偏高的人或小组沉淀成校准系数,比如某小组历史平均偏高 1.4 倍,下次评审直接乘上去。要注意的是校准的是估算习惯,不是给人打分,否则大家会开始反向低报来对冲,数据一样废掉。

4. 立项数据填完之后怎么闭环?结项时发现数据和立项对不上怎么办?

我们立项表做得挺完整的,但项目做完就归档了,下次立项还是重新拍一遍,感觉前面花的功夫全浪费了。偶尔核对了下发现差异很大,也不知道该怪谁。

建立立项、中期、结项三个点的数据回流。中期选在项目进度 40% 到 60% 之间做一次偏差预警,偏差超过 25% 就强制重新估算并书面说明,这样比等到末期才发现超期有意义得多。结项必须回填真实人力、真实周期、真实收益(收益哪怕只能给方向性结论也要写),并把偏差绝对值写进项目档案。

每季度汇总四个数:立项通过率、按期交付率、估算偏差中位数、返工率,这四个数连续两个季度改善,说明立项数据真的在起作用。遇到结项和立项对不上,第一步先查口径有没有中途变过,比如统计范围从核心功能扩到了全量模块,口径变了数据当然对不上,这种情况不要先怀疑人。

排除口径问题之后,才去看是估算能力问题还是执行环节的变更没被记录,这两种原因的改进动作完全不同。

读者评论

韦
韦书瑶

强制分布那条我试过,两周就废了。真赶上大客户续约,业务直接找总经理特批,高优先级照样超标,只是多一张签字单。后来改成按产品线配额,超出部分占用下季度额度,业务自己就掂量了。光靠审批层级压不住,得让超配产生成本感。

姚
姚远

回填这事我们也推过一轮,卡在开发侧。立项单是产品经理填的,实际人天只有开发清楚,让他们再进系统填表基本没人理。最后只保留一个动作:每个里程碑结束由负责人在原单上改一次实际投入,够复盘就行,别追全字段回填。

廖
廖诗涵

个组织从40人到1200人放在一起看相关性,我觉得归因容易偏。大组织的超期率低,可能来自流程本身成熟,不一定是立项数据起了作用。另外漏斗里评审通过到进入排期流失那17个,我这边更常见的原因是资源优先级临时变了,不全是没人负责,这段可能还得再拆一层。

文章包含AI辅助创作:项目类型最佳实践:研发团队项目立项数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/279781

赞 (0)
飞飞飞飞
项目编号实操方法:研发团队提升项目立项效率的数据分析方法与模板
上一篇 26分钟前
项目目标流程与规范:研发团队项目立项数据分析关键指标
下一篇 25分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
