上周我把团队近三年做过的 217 个实施类项目立项表重新导出来跑了一遍,发现一个让我后背发凉的数字:立项时填写的人天估算,和结项时的实际消耗相比,偏差超过 30% 的项目占了 41%。更值得琢磨的是,这 41% 并不是均匀分布的,其中将近三分之二集中在四类项目上:数据迁移类、多系统集成类、老客户增购扩容类,以及从其他平台替换过来的项目。
也就是说,偏差的根因不是”人估得不准”,而是用同一张立项表去估算形态完全不同的项目。标准 SaaS 实施和一次跨三个系统的数据迁移,风险结构根本不在一个量级,却共用同一套”预计人天 / 预计周期 / 预计回款”三件套。数据从源头就是脏的,后面再怎么做复盘都是徒劳。
这篇文章要解决的就是这件事:项目类型到底该按什么维度分、每一类该采集哪些立项数据、这些数据怎么校验、怎么冻结、怎么在系统里跑成可比较的看板,以及不同规模、不同管控强度的团队分别该做到哪一步。我会把清单给到可以直接抄的程度,也会讲清楚哪些做法是我踩坑之后砍掉的。
一、核心结论:项目类型是立项数据的开关,不是发给项目的一张标签
先给结论,后面再拆论证。我对项目类型这件事的判断,浓缩成六条。
第一条:分类的唯一目的是让立项数据可比较。如果分了类型之后,你还是把所有人的立项数据汇总成一张大表看总量,那分类就是白做的。分类要服务的是”横向比”,同类项目之间比人天、比周期、比毛利率,不同类项目之间不硬比。
第二条:分类维度必须是正交的,不是一棵互斥的树。很多团队把”实施项目 / 开发项目 / 运维项目”做成三个互斥下拉框,结果一个”给老客户做数据迁移带二次开发”的项目不知道选哪个。成熟的分类是三层正交轴:交付形态、客户状态、风险特征,三层组合出”管理类型”,而不是互相排斥的标签。
第三条:类型决定字段,字段决定校验,校验决定估算模型。这是落地链路的核心。类型选”数据迁移”,系统就该强制弹出”源系统版本、数据量级、脏数据比例预估、迁移窗口时长”四个必填字段;类型选”标准实施”,这几个字段就不该出现。字段填不全,校验规则就该拦住,项目卡在”待立项”状态进不去。
第四条:管理类型控制在 6 到 8 个,超过 10 个必崩。我试过做 14 个类型的方案,推行三个月后填报准确率反而下降了,实施经理分不清”系统集成-轻量”和”系统集成-标准”的边界,最后随手选一个。类型越多,边界越模糊,数据越假。
第五条:立项数据必须在评审通过后冻结,不能一直可改。没有冻结基线,就没有”估算偏差”这个指标。我见过太多团队立项表填完之后项目经理还在改预计人天,改到结项时数据自然”准”了。
第六条:立项数据分析的价值 80% 在事前,不在事后。绝大多数团队把项目数据分析做成结项复盘报告,那是审计思路。真正有用的是立项阶段的”同类型历史项目基线提示”,你选完类型,系统直接告诉你过去 12 个月同类项目的平均人天、平均超支率、平均回款周期,让你在填表的那一刻就知道自己估得靠不靠谱。

二、真实场景:一个 200+ 在建项目的实施团队,立项数据是怎么一步步失真的
讲具体场景之前,先交代背景,否则后面的判断你没有参照系。我所在的团队属于中大型交付组织,常年保持在 180 到 260 个在建实施项目之间,实施顾问峰值接近 400 人,客户以大中型企业和集团型组织为主。项目形态从标准产品实施,到跨系统集成,到历史数据迁移,到老客户的模块扩容,什么都有。
1. 最初的立项表长什么样
2022 年我们的立项表是一张 23 个字段的 Excel 模板,所有项目共用。核心字段包括:项目名称、客户名称、合同金额、预计人天、预计周期、实施负责人、预计回款节点。听起来没什么问题,问题出在”预计人天”这一栏。
一个标准实施项目,产品功能覆盖度 90% 以上,实施顾问凭经验估 45 人天,误差通常能控制在 15% 以内。但一个需要从某国外平台迁移历史数据、同时对接客户已有 OA 和财务系统的项目,其实施顾问也是凭经验估,估出来 60 人天,实际做了 148 人天。
这两类项目的估算难度差了不止一个量级,但它们在立项表里长得一模一样,评审人看到的只是”45″和”60″两个数字。
2. 数据是怎么失真的

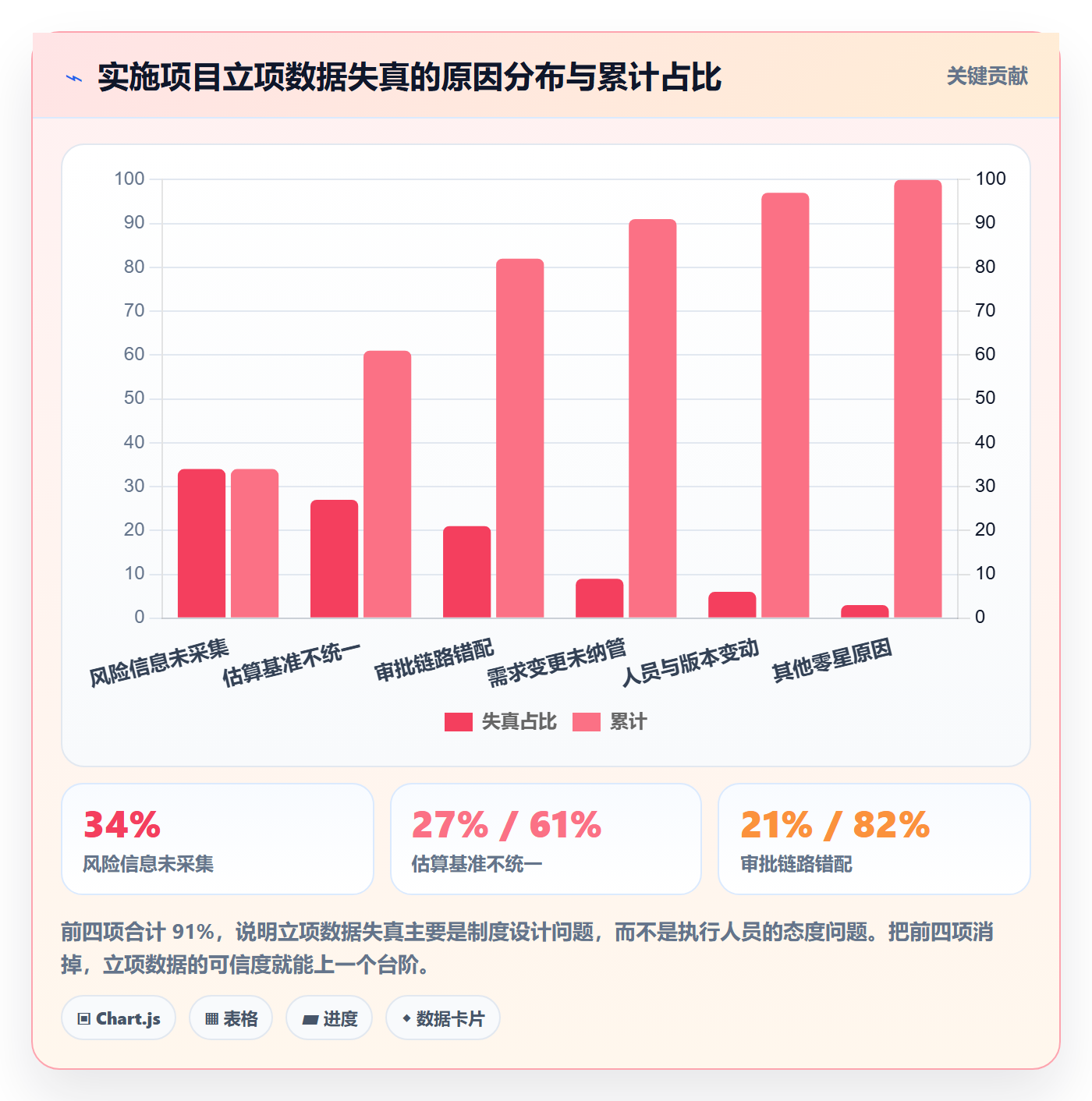

我复盘了 2022 年全年 96 个项目的立项数据,把失真原因做了归类,结果比我想的更结构化。
排在第一位的是”风险信息未采集”,占失真原因的 34%。立项表里根本没有”数据迁移量级””第三方系统对接数量””客户 IT 配合度”这类字段,风险在立项阶段就是隐形的。
第二位是”估算基准不统一”,占 27%。同样是”预计人天”,有的实施经理算的是纯顾问工时,有的算的是含项目管理、含差旅折算的总投入,口径不一致,汇总之后完全不可比。
第三位是”审批链路错配”,占 21%。一个 20 万的小型增购扩容项目和一个 300 万的集团级集成项目,走的是同一条审批链,导致小项目被过度管控、大项目被轻率放行。
剩下 18% 归到”其他”,包括客户需求变更、人员变动、产品版本迭代等不可控因素。这部分我认,但前 82% 是完全可以靠分类管理消掉的。

3. 为什么”加字段”解决不了问题
发现问题之后,我们的第一反应是”加字段”,在立项表里加上数据迁移量级、对接系统数量、客户配合度评分。结果两个月后,新字段的填写率只有 47%,而且填写质量极差,一堆项目把”对接系统数量”填成 0,实际上至少有三个外部系统。
原因是:加字段让所有人都要填更多东西。标准实施项目的实施经理被迫回答一堆与自己无关的问题,于是产生了系统性的敷衍行为。这是一个典型的”平均主义管控”陷阱,为了保证覆盖度,牺牲了相关性,最终连覆盖度也没保住。
真正有效的做法是反过来:先分清类型,再决定谁能看到哪些字段。标准实施项目根本不该看到”数据迁移量级”这个字段,而数据迁移类项目不仅该看到,还该被强制填写,且填不完整就提交不了。
三、拆解常见误区:项目类型管理里最容易踩的六个坑
在把方案做对之前,我先说清楚哪些做法是错的。这六个坑我都亲身踩过,或者近距离见过别人踩。
1. 误区一:按合同金额划分项目类型
这是最常见的一种偷懒做法:50 万以下叫小项目,50 到 200 万叫中项目,200 万以上叫大项目。听起来很直观,但管理上几乎没用。
一笔 180 万的合同,可能是 12 个站点的标准化实施,也可能是 3 个系统的深度集成,两者的资源结构、风险点、交付节奏完全不同。金额是财务属性,不是交付属性,它无法指导资源排期、无法预测人天消耗、也无法提前预警风险。
金额可以做管理维度,但只能做辅助维度,用来决定审批层级和资源优先级,不能当项目类型的主轴。
2. 误区二:把”实施类型”和”项目类型”混为一谈
很多团队有一个”实施类型”下拉框,选项是”远程实施 / 现场实施 / 混合实施”。这是交付方式,不是项目类型。把它当项目类型用,会导致两个问题:远程实施的标准项目和远程实施的数据迁移项目被归到一类,风险特征完全不同却共用一套估算逻辑。
3. 误区三:类型互斥且穷尽,导致”四不像”项目无处安放
做一个 5 选 1 的下拉框,把标准实施、定制开发、数据迁移、系统集成、运维服务做成互斥选项。然后你一定会遇到一个项目:在标准实施基础上做了定制开发,还附带把历史数据从老平台迁过来。
项目经理只能选一个,然后其他两类的工作量就被隐藏了。这不是项目经理的问题,是分类设计的问题。
4. 误区四:立项数据只填一次,从不做基线冻结
立项表填完之后允许无限期修改,等于没有基线。没有基线的数据,做不了偏差分析,也做不了绩效归因。项目经理发现实际超支了,回头把预计人天改大一点,报表上就”准”了。
我的做法是:立项评审通过时打一个快照,后续任何修改都产生新版本,老版本永久保留。结项时对比的永远是 v1.0 基线,不是最新版。
5. 误区五:立项分析只在结项做,不在立项做
把数据分析做成结项审计,是典型的”事后诸葛亮”。等结项才发现这类项目平均超支 40%,已经晚了,钱花了、人耗了、客户体验也影响了。
有用的做法是反向的:在立项填报的界面上,直接展示同类型项目过去 12 个月的人天分布区间、超支率分布、平均回款周期。让填表人当场看到自己估的数在同类型项目里处于什么分位,这才是立项数据分析的正确打开方式。
6. 误区六:类型颗粒度过细,导致填报负担超过收益
我见过一个 14 个类型的方案,划分得非常”科学”:标准实施、标准实施-含培训、标准实施-多组织、定制开发-轻、定制开发-重……推行三个月,填报准确率跌到 55%。
判断颗粒度是否合适的标准很简单:如果两个类型的历史项目人天分布区间高度重叠,就该合并。用数据说话,而不是用逻辑说话。

四、专业判断逻辑:三个正交维度决定项目类型
说完误区,讲我最终采用的方法。核心思路是:不要试图用一个维度切分所有项目,而是用三个正交维度组合出”管理类型”。
1. 维度一:交付形态(决定工作量结构)
交付形态回答的问题是”这个项目的人力主要消耗在什么事情上”。我把它切成五类。
- 标准实施:产品功能覆盖度 85% 以上,以配置、培训、上线支持为主。
- 定制开发:存在需要改代码或做扩展开发的诉求,功能覆盖度低于 85%。
- 数据迁移:需要从存量系统或历史台账导入数据,工作量与数据量级、脏数据比例强相关。
- 系统集成:需要与客户已有第三方系统做接口对接,工作量与接口数量、对方配合度强相关。
- 运维服务:上线后的持续支持,以响应式工单和定期巡检为主。
这五类不是互斥的。一个项目可以同时是”标准实施 + 数据迁移 + 系统集成”,这恰恰是设计意图,交付形态是可以叠加的标签,不是单选。叠加之后,系统把所有相关字段全部激活,立项信息自然完整。
2. 维度二:客户状态(决定协作难度与商务条件)
客户状态回答的是”这个客户处在生命周期的哪个位置”。我分四类。
- 新签客户首次交付:从零开始,需要建流程、立规矩,前期沟通成本高。
- 存量客户增购扩容:已有系统在用,交付的是增量模块,实施风险低但对现有系统影响面要评估。
- 竞品替换迁移:客户从其他平台迁过来,除了技术迁移还有用户习惯迁移和内部阻力。
- 存量客户续约运维:纯运维阶段,关注服务响应和满意度。
客户状态直接影响的是”非技术工时”的估算。同一套标准实施,新签客户首次交付的沟通协调工时会明显高于存量客户增购。如果不区分客户状态,你会看到新签项目系统性超支,却找不到原因。
3. 维度三:风险特征(决定审批层级与管控强度)
风险特征回答的是”这个项目的失败概率有多高”。我不做复杂打分,只用一个三档定性加四个触发条件。
三档是:低风险、中风险、高风险。四个触发条件是:合同含未确定需求、交付周期跨 6 个月以上、涉及三个及以上外部系统对接、客户方无专职 IT 对接人。命中任意两条即为高风险。
高风险项目的立项审批要多上一级,资源要预留 15% 到 20% 的缓冲人天,且必须做阶段性的风险复审。风险特征的唯一用途,就是让管控强度与失败概率对齐,不要拿它做其他事。
4. 三维组合成管理类型:6 到 8 个,不多不少
三个维度自由组合会爆炸,所以要做归并。归并规则是:以交付形态为主轴,客户状态和风险特征作为修正因子,最终收敛成 7 个管理类型。这张表是我们实际在用的,可以直接参考。
| 管理类型 | 构成条件 | 典型占比 | 立项管控强度 |
|---|---|---|---|
| 标准实施-新签 | 交付形态=标准实施;客户状态=新签;风险≤中 | 约 28% | 标准审批,模板化立项 |
| 标准实施-增购 | 交付形态=标准实施;客户状态=增购扩容;风险低 | 约 19% | 简化审批,可批量立项 |
| 数据迁移专项 | 交付形态含数据迁移标签 | 约 14% | 强制填写迁移四要素 |
| 系统集成专项 | 交付形态含系统集成标签,对接≥2 个外部系统 | 约 12% | 需技术负责人会签 |
| 定制开发专项 | 交付形态含定制开发标签 | 约 11% | 需产品负责人会签 |
| 竞品替换迁移 | 客户状态=竞品替换 | 约 9% | 高风险审批,预留缓冲 |
| 运维服务 | 交付形态=运维服务 | 约 7% | 轻审批,按服务级别管理 |
注意一点:这张表里的占比是我们团队的实际情况,你的团队占比一定不同,不能照抄。占比的意义在于验证分类是否平衡,如果某一类占了 60%,说明分类没切开,需要重新审视维度。

5. 一个可以直接用的分类判定伪代码
分类逻辑不要靠人脑记,写成规则让系统执行。下面这段是我们内部规则引擎的思路示意,用伪代码表达,重点是判定顺序。
function resolveProjectType(project): 第一优先级:竞品替换是一个强特征,命中即定 if project.customerState == "COMPETITOR_REPLACEMENT": return "竞品替换迁移" 第二优先级:运维服务是纯形态,不需要叠加判断 if project.deliveryForms == ["MAINTENANCE"]: return "运维服务" 第三优先级:数据迁移与系统集成可以叠加,叠加时取管控更强的一类 hasMigration = "MIGRATION" in project.deliveryForms hasIntegration = "SYSTEM_INTEGRATION" in project.deliveryForms integrationCount = project.externalSystemCount if hasMigration and hasIntegration and integrationCount >= 3: return "系统集成专项" # 叠加场景归入管控更强的一类,同时激活两套字段 if hasIntegration and integrationCount >= 2: return "系统集成专项" if hasMigration: return "数据迁移专项" if "CUSTOM_DEV" in project.deliveryForms: return "定制开发专项" 兜底:纯标准实施按客户状态二分 if project.customerState == "NEW_CUSTOMER": return "标准实施-新签" return "标准实施-增购"
这段逻辑里有一个判断值得单独说:当数据迁移和系统集成同时命中时,归入管控更强的一类,同时激活两套字段。因为这两类风险的叠加不是相加,而是相乘,迁移过程中的数据格式依赖接口方的结构定义,接口方一变,迁移脚本要重写。我们有两个项目就是死在这个交叉点上。
五、项目类型管理方法大全:六种主流分类法逐一评述
市面上关于项目分类的说法很多,我把见过的六种主流方法列出来,逐一讲适用场景和我的判断。这部分相当于把前面结论背后的方案空间摊开。
1. 方法一:按合同模式分类
把人天制、固定总价、订阅制、里程碑付款四类作为分类轴。这种方法的最大价值在财务侧,固定总价项目的超支风险由乙方承担,人天制项目风险相对可控,两者的报价策略和资源投入完全应该不同。
但它不适合做交付管理的分类轴。同一个固定总价合同,可能包含标准实施、迁移和集成三块内容,按合同模式分类会把交付侧的差异全部抹平。
我的判断:合同模式作为独立的”商务属性”字段保留,参与审批链路和毛利计算,但不参与交付类型判定。
2. 方法二:按客户生命周期分类
售前、新签交付、增购、续约、流失挽回五阶段。这种分法在客户成功团队很流行,好处是口径统一、跨部门能对齐。
短板在于它完全不反映交付工作量结构。同样处于”新签交付”阶段的两个项目,一个是标准实施 30 人天,一个是全量替换 400 人天,放到一个池子里管理毫无意义。
我的判断:客户生命周期是好维度,但只能作为分类的修正因子,不能单独成轴。它在我们的方案里就是”客户状态”这一层。
3. 方法三:按交付形态分类
就是我前面用的主轴。优点是直接对应工作量结构和估算模型,最能指导资源排期。缺点是形态会叠加,单一互斥的下拉框实现不了。
解决方案是用多选标签而不是单选下拉。实施经理勾选”标准实施 + 数据迁移”,系统自动激活两套字段和两条估算规则。
4. 方法四:按风险矩阵分类
用”发生概率 × 影响程度”做 3×3 矩阵,把项目分到九个格子里。理论上很完美,实操中问题很大:概率和影响程度怎么定?谁来定?
我们试过让实施经理自己打分,结果是所有人都打”中中”,因为打高了要走更严的审批,打低了出事要担责。自评式风险矩阵在没有校准机制的情况下,必然向中间收敛。
我的判断:风险维度要么用客观触发条件(接口数量、周期长度、需求确定性),要么干脆不用。定性打分只适合做辅助参考。
5. 方法五:按资源池分类
把项目按所需技能组合分类,比如”ERP 顾问主导型””开发主导型””数据主导型”。这种分法在排期时非常好用,一眼能看出该找谁。
但它有个致命问题:一个项目可能需要多个资源池同时投入,按资源池分类会导致项目被拆成几条记录,管理成本陡增。
我的判断:资源池更适合作为”资源需求标签”挂在项目上,用于排期检索,不作为管理类型主轴。
6. 方法六:组合分类法(我最终采用的)
把上面几种方法各取所长:交付形态做主标签(多选),客户状态做修正因子(单选),风险特征做管控强度开关(规则生成,不自评),合同模式做商务属性(单选)。四者组合出七个管理类型。
这套方案的验证方式很朴素:把过去两年的历史项目按新规则重新分类,然后看同类项目内部的人天偏差率是否显著低于全体偏差率。我们跑出来的结果是:七个类型内部偏差在 9% 到 41% 之间,而全体偏差是 38%,除了两个高风险类型外,其余五类的内部偏差都低于全体水平,说明分类有效。
| 分类方法 | 核心优势 | 主要短板 | 是否适合做主分类轴 |
|---|---|---|---|
| 按合同模式 | 直接对应财务风险与报价策略 | 无法反映交付工作量结构 | 否,做商务属性字段 |
| 按客户生命周期 | 跨部门口径统一,客户视角清晰 | 同一阶段内项目体量差异过大 | 否,做修正因子 |
| 按交付形态 | 直接对应人天结构与估算模型 | 形态叠加时单选下拉表达不了 | 是,做主标签(多选) |
| 按风险矩阵 | 理论严谨,便于分级管控 | 自评分数向中间收敛,失去区分度 | 否,改用客观触发条件 |
| 按资源池 | 排期检索高效 | 多池项目需拆记录,管理成本高 | 否,做资源需求标签 |
| 组合分类法 | 兼顾估算、排期、管控、商务四类诉求 | 规则设计成本高,需要系统支撑 | 是,作为整体方案 |

六、落地清单:立项数据采集、校验、冻结、复盘全流程
前面讲的是”怎么分类”,这一节讲”分完之后具体填什么、怎么管”。清单分五层,从字段到流程到看板。
1. 第一层:字段清单(按类型动态显隐)
字段设计的原则是”通用字段做减法、专属字段做加法”。通用字段只保留 8 个,专属字段按类型激活。
通用字段(所有类型必填):项目名称、客户名称、合同编号、合同金额、交付形态标签(多选)、客户状态、计划开始日期、实施负责人。
专属字段分四组,按交付形态标签激活。
- 数据迁移组:源系统名称与版本、历史数据总量(条/GB)、预估脏数据比例、可用迁移窗口时长、是否需要并行运行期。
- 系统集成组:对接外部系统数量、每个系统的接口类型、对方系统厂商、对方是否提供技术支持、接口联调责任人。
- 定制开发组:需求清单版本号、需求条目数、是否涉及核心逻辑改动、是否需要产品负责人会签。
- 风险特征组:是否含未确定需求、交付周期是否超 6 个月、是否有专职客户 IT 对接人、验收标准是否已书面确认。
这里我要强调一个反常识的做法:通用字段要做减法,专属字段要做加法。很多团队反过来做,通用字段列了 30 个,专属字段一个没有。结果是所有人都在填自己不需要的字段,真正需要的风险字段反而不存在。
2. 第二层:校验规则清单
字段填了不等于填对。必须有校验规则拦住明显异常的数据。下面是我们实际在用的校验规则,按优先级排列。
| 校验项 | 触发条件 | 处理方式 |
|---|---|---|
| 人天估算合理性 | 估算人天低于同类型历史 P10 分位或高于 P90 分位 | 警告并要求填写偏差说明 |
| 迁移工作量匹配 | 勾选数据迁移但历史数据量未填或为 0 | 阻断提交 |
| 接口工作量匹配 | 对接系统数 ≥ 3 但集成人天占比低于 15% | 阻断提交,要求补充集成工作量拆解 |
| 回款节点覆盖 | 回款节点总金额与合同金额偏差超 5% | 阻断提交 |
| 周期与人力匹配 | 计划周期内日均投入人数低于 0.3 人 | 警告,疑似立项凑数或周期填错 |
| 高风险缓冲预留 | 命中两条以上风险触发条件但缓冲人天为 0 | 阻断提交 |
校验规则的关键在于区分”阻断”和”警告”。影响估算准确性的(比如迁移量级缺失、高风险无缓冲)必须阻断;影响判断但可以容忍的(比如人天偏离分位)给警告即可,让人自己解释。全都阻断会导致填报人想办法绕开系统。
3. 第三层:冻结与版本管理
立项评审通过的那一刻,系统自动生成 v1.0 基线快照,记录当时所有字段值和评审意见。之后的任何修改都需要走变更流程,生成 v1.1、v1.2,并记录变更原因和变更人。
结项时对比的永远是 v1.0 和结项实际值。变更记录本身也是数据资产,如果某个类型的项目平均每个要改 3 次以上人天估算,说明这个类型的立项估算模型有问题,需要重新校准。
4. 第四层:立项时的基线提示
这是我认为整个方案里价值最高的一环。在实施经理填写”预计人天”的输入框下方,系统实时展示:
- 同类型项目过去 12 个月的人天中位数、P25、P75
- 同类型项目的平均超支率
- 同类型项目当前在建数量(用于判断资源是否紧张)
- 如果当前估算偏离中位数 30% 以上,给出提示语
上线这个功能之后,我们最直观的变化是:实施经理填完人天会主动回去改一版。因为他们看到自己填的数落在 P90 以上,会本能地重新审视。
这个动作的价值远超事后复盘,它把纠偏动作提前到了花钱之前。
5. 第五层:类型维度的经营看板
最后一层是把分类落到看板上。立项数据的分析维度必须和管理类型对齐,否则分类就是白做的。我们固定看这五个视图。
- 类型分布视图:各管理类型的在建数量、合同额、人天总量占比,用于判断业务结构是否健康。
- 估算偏差视图:按类型统计立项估算与实际消耗的偏差分布,用于校准估算模型。
- 周期达成视图:按类型统计计划周期与实际周期的达成率,识别系统性延期类型。
- 毛利率视图:按类型统计项目毛利率及其离散度,用于销售报价参考。
- 资源负载视图:按类型的在建项目对应的人天需求,与当前可用人力对比。
看板的维度必须和立项的维度一致,这是很多团队忽略的一点。立项时按类型分,看板却按区域分、按行业分,两边对不上,分析就断了。

七、系统落地实践:从 Jira 迁移到支持私有化部署的项目管理平台
方案设计得再好,落不到系统里就是一张 PPT。这一节讲我们在系统选型和迁移上的实际经验。
1. 选型的硬性约束是什么
我们团队规模在 300 人以上,服务客户以中大型企业和集团型组织为主,这决定了系统选型有几个绕不过去的约束。
第一是私有化部署能力。我们服务的部分客户属于数据敏感行业,实施过程中的项目数据、客户系统结构信息不能放在公有云上。同时我们自己的项目立项数据、合同金额、毛利率也不能接受放在外部 SaaS。
第二是支持从 Jira 平滑迁移。我们过去几年在 Jira 上积累了大量的 issue type、workflow、自定义字段和项目历史数据,如果迁移意味着推倒重来、历史数据全部丢失,这个成本我们承担不起。
第三是自定义字段能力和字段级权限。这是本篇文章讨论的整个方案的基础设施,没有动态字段显隐、没有字段级读写权限、没有校验规则引擎,前面的分类设计一行都落不了地。
经过几轮评估,我们最终选择了 PingCode。它在私有化部署上的成熟度、对 Jira 数据迁移的支持度,以及工作项类型与自定义字段的建模能力,都和我们的需求匹配得比较好。对于 100 人以上的中大型交付组织,私有化部署加上从 Jira 平滑迁移的能力,基本是刚需而不是加分项。
2. Jira 到 PingCode 的迁移到底迁什么
很多人以为迁移就是”把 issue 导过去”。实际上迁移的难点在结构映射,不在数据搬运。我们迁移的四类对象。
- 工作项类型映射:Jira 的 Issue Type Scheme 映射为 PingCode 的工作项类型,这是我们项目类型的载体。
- 自定义字段映射:Jira 的 Custom Field 按字段类型逐一映射,特别注意级联选择字段和多选字段的映射兼容性。
- 工作流映射:Jira 的 Workflow 状态机映射为 PingCode 的工作流,状态名可以不同,但流转逻辑必须一致。
- 历史数据与附件:issue 的历史记录、评论、附件、关联关系全量迁移,这部分是数据量最大的。
我踩过的一个坑:Jira 里同一类项目在不同项目中使用了不同的字段配置方案,迁移前必须先做字段盘点,把重复字段和废弃字段清理掉,否则迁移之后字段会爆炸式增长。我们在迁移前做了两周的字段盘点,把 340 多个自定义字段压缩到 120 个左右。
3. 类型模板怎么在系统里配
把前面七个管理类型落成系统里的模板,具体做法是:
- 为每个管理类型建一个工作项类型,比如”标准实施-新签””数据迁移专项”。
- 每个类型下配置专属的字段集合,通用字段用共享字段集,专属字段用独立字段集。
- 通过字段的”条件显隐”实现动态激活,勾选”数据迁移”标签时,迁移四要素字段自动显示并变为必填。
- 通过工作流校验节点实现阻断型校验,校验不通过的工单无法流转到”已立项”状态。
- 通过字段级权限控制敏感信息,合同金额、毛利率只对项目经理及以上角色可见。
配置完成后的效果是:实施经理在系统里选完交付形态标签,页面立刻变成”这个项目该填的表”。把复杂的分类逻辑藏在系统里,让使用者感知到的只是”填了该填的,没填不该填的”,这是这类方案能不能推行的分水岭。

八、不同情况下的行动建议
方案讲完了,但不同团队不能照搬。我按团队规模和管控成熟度给三档建议。
1. 小型实施团队(20 人以下,年项目 50 个以内)
不要做复杂的七分类。你的项目管理瓶颈通常不是数据失真,而是人不够、信息不对称。这一阶段建议只做两件事。
第一,把项目按交付形态打上多选标签(标准实施/定制开发/数据迁移/系统集成/运维),不需要组合成管理类型,标签本身就是信息。
第二,在立项表里强制加三个字段:是否有数据迁移、外部系统对接数量、需求是否已书面确认。这三个字段能覆盖你 80% 的超支风险。
工具上不需要专门的项目管理平台,一张结构化表格加一个共享看板就够。这个阶段引入重型工具,配置成本会超过收益。
2. 中型实施团队(50 到 150 人,年项目 50 到 200 个)
这是最需要分类管理的一档,因为项目数量已经超出人脑记忆能力,而管理预算还没到能养专职 PMO 的程度。
建议采用五分类:标准实施-新签、标准实施-增购、数据迁移专项、系统集成专项、竞品替换迁移。定制开发和运维暂时并入最接近的类别,或者单独打标签不做独立类型。
关键动作有三个:上线字段动态显隐、上线阻断型校验、上线立项时的同类型基线提示。第三个动作的投入产出比最高,建议优先做。
工具上需要真正的项目管理平台支撑了。字段级权限、工作流校验、类型维度看板这三项能力必须有,否则靠人工维持不住。如果团队此前用的是国外平台,且服务客户对数据驻留有要求,尽早评估支持私有化部署的国产方案会更主动。
3. 大型实施团队(200 人以上,年项目 200 个以上)
这一档必须上完整的组合分类法,而且需要专职的项目管理或 PMO 角色来维护分类规则和字段体系。
建议采用完整七分类,并且建立分类的定期复审机制,每半年跑一次”类型内部偏差率”分析,如果某个类型的内部偏差率接近或超过全体偏差率,说明这个类型没有区分度,该合并或重新定义。
另外要建立估算模型的分层校准机制:低风险类型的估算基线每季度更新一次,高风险类型因为样本量小、波动大,建议每年更新一次,并且用 P50 而不是平均值作为参考基准,避免被极端值带偏。
4. 无论哪一档都要做的三件事
- 把分类逻辑写下来。不要停留在”大家心里都清楚”,要有一份分类判定说明文档,包含每个类型的判定条件、典型示例和边界案例。
- 让系统承担判定责任。判定逻辑能自动执行就不要让人选,人只负责勾选客观标签(有没有数据迁移、对接几个系统),类型由规则推导出来。
- 让数据回到使用者手里。立项基线提示、同类型对比、偏差预警,这些信息要推给实施经理本人,而不是只出现在管理层报表上。数据只有帮到填数据的人,填数据的人才会认真填。
九、不同情况下的取舍
任何方案都有代价,这一节我把主要取舍摆明,你自己判断该往哪边偏。
1. 取舍一:管控强度 vs 填报效率
字段越多、校验越严、数据质量越高,但填报耗时越长,实施经理抵触越强。这是最核心的一对矛盾。
我的判断标准是”这个字段缺失会导致什么后果“。如果缺失会导致预算失控、资源排错、客户投诉,那就是必填且阻断;如果只是让报表更完整好看,那就是选填。
我们上线初期犯的错就是把一批”报表好看”的字段设成了必填,导致填报时长从 12 分钟涨到 35 分钟,抵触情绪很大。砍掉之后回落到 18 分钟,数据质量没有下降。
2. 取舍二:分类颗粒度 vs 样本量
分类越细,同类项目越精准,但每个类型的样本量越小,统计基线越不可靠。七个类型在我们 200 多个项目的盘子里,最小的类型只有 15 个样本,算出来的 P50 参考价值有限。
如果你们的项目总量不到 150 个,我建议压缩到四到五个类型。没有足够样本量的细分类,比粗分类更危险,因为它会给你一种”我很精准”的错觉。
3. 取舍三:制度刚性 vs 例外空间
规则越刚性,执行越一致,但遇到真实世界的”四不像”项目时会卡住。我们设置了例外通道:单个项目可以申请”类型例外”,但每月例外项目数不能超过在建项目总数的 5%,且例外项目在报表中单独标注。
这个机制的作用不是放开限制,而是给规则一个可观测的逃逸阀。如果例外申请持续超过 5%,说明分类规则本身需要修改,而不是执行人员不配合。
4. 取舍四:一次性投入 vs 长期收益
完整方案的一次性投入不小。以我们团队为例,字段盘点、规则设计、系统配置、历史数据迁移,合计约 960 人时,折合两到三个月的部分人力投入。月度收益约 275 人时的管理工时节省,理论回收期约 3.5 个月。
但这只是可量化的部分。更重要的收益是估算准确度提升带来的报价能力和资源规划能力,这部分难以量化,但对交付型组织的长期竞争力影响更大。如果你的团队处于高速扩张期,建设成本会被增长摊薄;如果处于收缩期,建议只做最核心的字段和校验,把系统投入压到最低。

十、总结与下一步
回到开头那个 41% 的数字。它让我意识到一件事:项目立项数据失真的根因,很少是态度问题,绝大多数是设计问题。用一张表管所有项目,就像用一套服装尺码服务所有人,最后必然是大部分人穿得不合身,然后所有人都在抱怨。
这篇文章我想传递的独特判断是三条。
第一,项目类型管理的本质是”字段开关管理”,不是”贴标签”。分类的价值不在于给项目归个类,而在于让不同的项目看到不同的必填字段、走不同的审批链路、用不同的估算模型。做不到这一点,分类就是装饰。
第二,分类维度要正交,不要互斥。交付形态做多选主标签,客户状态做修正因子,风险特征用客观触发条件而非自评。三者组合出六到八个管理类型,这个数量在中大型实施团队里被验证过是可行的。
第三,立项数据分析要前置到填表那一刻。把所有分析价值压到结项复盘,是最昂贵的一种管理方式,因为那时候钱已经花完了。把同类型历史基线直接推到填报界面上,让填表的人当场自我纠正,这才是数据真正发挥作用的位置。
如果你打算动手,我建议的下一步顺序是这样的。
- 导出过去 12 到 24 个月的项目数据,按交付形态重新打标,跑一遍各类型的内部人天偏差率。这一步不需要任何系统支持,一张表格就能做,大概两天。
- 确定你的管理类型数量。200 个项目以下压到四到五类,200 个以上可以做六到七类。用”内部偏差率是否低于全体偏差率”验证分类有效性。
- 设计字段清单,通用字段控制在 10 个以内,专属字段按交付形态分组,每组不超过 6 个。
- 定义校验规则,明确哪些是阻断、哪些是警告。阻断项建议不超过 4 条。
- 选一个项目管理平台把规则配置进去,重点验证字段动态显隐、工作流校验、类型维度看板这三项能力。如果你的团队在 100 人以上、有私有化部署需求、且此前用的是国外平台,迁移成本要提前评估,结构映射的盘点工作量往往被低估。
- 先在一个交付团队试点两个月,对比试点团队和非试点团队的立项数据完整率和估算偏差变化,再决定是否全面推行。
最后说一句我的真实感受:这套方案推行最难的从来不是设计,而是前三个月的习惯养成期。实施经理会抱怨字段太多、评审太严、填表太慢,这时候最忌讳的就是妥协放水。撑过三个月,当他们在立项时看到”你的估算落在同类型 P90 以上”的提示,并且因此避免了一次超支,这套机制才算真正立住了。
常见问题解答(FAQ)
1. 项目类型到底该怎么划分,粒度控制在多少才算合理?
我在实施团队里负责过立项表单,最头疼的就是每次让大家填“项目类型”,销售填的是“新签”、交付填的是“定制开发”,口径完全对不上,最后报表拉出来一塌糊涂。我就想知道,这个分类到底有没有相对标准的答案,还是各家自己拍脑袋定,怎么定才不至于变成没人填对的摆设?
没有行业统一标准,但有一条硬判断依据:分类必须服务于一个具体的下游动作,否则就是无效字段。实践做法是先倒推,列出你要用它做什么决策,比如排资源、算毛利、定验收流程、决定要不要售前介入,再把类型控制在这个决策能区分开的维度上。
我一般建议保留三条正交的主维度:交付形态(标准产品实施、定制开发、运维续约、纯咨询)、合同性质(新签、增补、续签、内部)、复杂度(按人天或集成系统数量分档),类型总数压在 8 到 12 个以内,超过 15 个基本没人能填准。
检验粒度是否合适有个土办法:随机抽 30 个已立项项目,让两个不同角色(比如项目经理和交付总监)各自归类,一致率低于 80%,说明粒度太细或定义太模糊。每个类型还必须配一句“包含什么、不包含什么”的判定说明,并且带具体例子,否则边界类型永远会被随手填。
最后提醒一句,枚举值一旦有历史数据再改,迁移成本极高,所以第一次定的时候宁可少几个维度。
2. 实施团队立项阶段,真正必须收集的数据字段有哪些,落地清单怎么定?
我们公司的立项表单是年年加字段,销售嫌麻烦,最后全填默认值或者随便选,看着数据挺全,一到用的时候一个都不能信。我想搞清楚的是,实施团队在立项这个时间点上,哪些数据是真的决策必需,哪些其实可以后面再补,别一股脑全塞进表单里。
立项阶段的数据要分两类,千万别混:一类是“决策必需”,没有它就没法排资源、定报价、判风险;一类是“过程中自然产生”,应该由后续流程自动补录,不该在立项时问人。
决策必需的我一般只留 8 到 10 个字段:客户和项目名称、项目类型、合同金额及税率口径、预计人天或工作量、计划起止时间、交付地点或远程比例、关键干系人与决策链、是否涉及第三方集成或硬件、验收标准出处(写清合同条款编号)、特殊合规要求(等保、行业资质等)。
这里有两个高频坑:一是金额必须写明含税还是不含税、是否含硬件,否则后面算毛利全错,返工都返不回来;二是人天要区分“预估投入”和“合同承诺”,很多人混着填,导致资源排期直接冲突。落地清单建议做成一张表格模板,每个列名后面加一列“填写口径示例”,并设必填校验。
上线第一周不要全量强制,先抽 20 个项目跑一遍,看哪些字段真的被报表引用,没被任何下游使用的字段直接删掉,表单越短,数据质量越高。
3. 不同类型项目的流程差异很大,怎么在项目管理工具里落地而不互相打架?
我们公司既有几十万的小型标准实施,也有几百万的定制项目,如果全部走一套立项审批流,小项目被卡得死去活来,大项目反而管不住风险。我试过按类型建好几套模板,结果维护起来一团乱,权限也乱套,最后谁都不愿意用。
核心思路是“一套数据模型,多套流程分支”,而不是建多个互不相通的项目空间。具体做法是把项目类型字段作为流程网关的唯一判断条件,工作流里按类型走不同分支:比如低于 30 人天的标准实施走轻量立项,项目经理自审加交付经理备案即可;超过 100 人天或含定制开发的走重立项,需要售前、财务、交付三方评审。
这里的关键判断依据是,分支条件必须绑定在字段上自动触发,绝不能靠人工选流程,只要留人工选择,就一定有人选错,而且事后无法追溯。字段命名和枚举值要提前冻结,因为一旦产生历史数据,改枚举值的迁移成本极高,往往要做数据映射和报表重算。
权限建议按“角色加项目类型”两层控制,不要按具体项目逐个授权,否则人一多权限表就崩。如果工具支持项目模板,在模板里预置该类型默认的阶段划分、交付物清单和度量指标,能让实施团队少填一半的表,也顺手把管理动作标准化了。
4. 怎么验证项目类型管理真的有效,应该盯哪些指标?
我们花了不少精力做分类、做流程、做报表,但老板一句“这套东西到底带来什么价值”,我当场答不上来。我不想只汇报立项完成率这种表面数字,想知道有没有能站得住脚、能按月跟踪的指标口径。
建议盯四个可量化的口径,而且必须按项目类型分组对比,否则平均值会把问题全盖住。第一,立项一次通过率,如果某类型长期比其他类型低 30% 以上,说明该类型的立项模板或评审标准本身不合理,不是执行的问题。
第二,立项到实际启动的周期中位数,重立项类项目超过 5 个工作日,就该坐下来压缩审批节点,而不是催人。第三,人天偏差率,公式是(实际投入减立项预估)除以立项预估,按类型看,标准实施类通常能控制在正负 15% 以内,定制开发类正负 30% 属于正常区间,持续超出就要回头修预估模型而不是追责个人。
第四,类型维度的毛利率分布,如果某个类型连续两个季度低于公司均值且没有明确的战略理由,就要重新审视它的准入条件,甚至考虑不接。落地节奏上,前 3 个月只采数据不改流程,第 4 个月用数据开一次专题会,把填得最差的两个类型拎出来单独优化。
这样向上汇报时你给出的不是“我们做了分类”,而是“定制类项目的人天偏差从 45% 降到了 28%”,价值是能被验证的。
文章包含AI辅助创作:项目类型管理方法大全:实施团队项目立项数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/280823
读者评论
三层正交轴听着合理,但落到填报界面就是三次下拉,实施经理的耐心有上限。我们试过组合式分类,最后大家还是退回按“标准/非标”两档记。另外6到8个类型这个数,是200多个在建项目的团队跑出来的,20个项目规模的团队照抄只会增加负担,可能两三个类型就够。
基线冻结这块我有疑问。立项后客户范围变更很常见,冻结v1.0做偏差分析没问题,但变更审批走完基线不动,结项对不上账的锅还是落在项目经理头上。文中把变更失真只算9%,我们那边需求变更引起的超支远不止这个比例,怀疑是口径把它拆进其他类里了。
人天偏差从38%降到17%,这个对比不太敢直接采信。类型化模板上线同期,产品成熟度和顾问熟练度也在变,217个项目里有多少是同一批人做的没交代。还有一点,选完类型系统直接推历史平均值,容易让人往基线靠,估得准了,但可能只是估得像历史,不是估得对。
