我统计过自己深度参与或旁听的 37 次立项评审会,发现一个反常识的现象:真正让会议卡住的,往往不是预算、不是排期,而是”这个项目到底叫什么名字”。有一次,一个预算 800 万的供应链协同项目,名称从”智慧供应链中台”改到”供应链协同平台”,再改到”采购与供应商一体化系统”,光命名就耗掉两周,项目经理的启动热情被磨掉大半。更麻烦的是,改完之后财务系统里的立项编号和采购系统里的合同名称依然对不上,导致第一笔款项延迟了 11 天才走完流程。
这件事让我意识到,项目立项和项目命名不是文书工作,而是企业资源分配的第一道闸门。闸门开错方向,后面再精细的排期、再勤奋的复盘,都只是在为错误的起点做补救。这篇文章会把我踩过的坑、验证过的方法、以及在中大型企业里跑通过的立项全流程,一次性讲清楚。
一、核心结论:立项与命名,是项目治理的第一道闸门
1. 立项的本质是风险定价,而不是审批盖章
很多管理者把立项理解成”给项目发一张通行证”。我不同意这个理解。立项真正在做的事情,是在资源还没投入之前,先给这件事定一个风险价格:大概要花多少钱、占用多少人、失败的概率有多高、失败了谁来兜底。
如果立项会上没有人回答”最坏情况下我们损失什么”,这个立项就是失效的。我见过太多项目,立项文档里写满了收益测算,却一句风险敞口都没有。没有风险定价的立项,本质上是一次没有刹车的高速行驶。
判断一个立项是否合格,我会看三个硬指标:是否有可量化的目标、是否有明确的边界、是否有具名的第一责任人。三者缺一,项目在执行阶段大概率返工。
2. 项目名称是范围契约的第一次公开表达
名称看起来只是标签,实际上它是最早被传播、最容易被引用、最难被修改的那份契约。它一旦写进立项书、爬上财务系统、出现在高层汇报 PPT 里,就变成了团队对”这件事是什么”的共识锚点。
我的经验是:名称模糊,范围必然蔓延;名称精准,范围天然收敛。一个叫”数字化升级项目”的东西,可以被塞进任何需求;一个叫”华东区经销商对账周期从 7 天压缩到 2 天”的项目,很难被塞进无关内容。
3. 立项全流程的最小闭环是六步
把复杂流程压缩到最小可用,我建议企业先跑通这六步:立项申请、初审、评审、审批、基线锁定、启动会。这六步构成一个闭环,任何一步省略都会在后期以更高成本补回来。

二、背景与真实场景:立项流程在企业里到底怎么跑
1. 一条典型的立项链条长什么样
在 100 人以上的企业里,一条完整的立项链条通常要穿越四个系统、三类角色。业务方在需求池里提想法,项目管理部门做初审,财务做预算口径核对,法务与安全做合规评审,最后到分管领导或投决会签字。
问题在于,这四个系统往往互不联通。我曾经帮一家年营收 30 亿的企业梳理过,他们一个立项从提出到启动平均要 23 天,其中真正用于思考的时间不到 6 天,剩下 17 天全部消耗在信息搬运、版本对齐和等待回复上。

2. 三类立项场景,流程不能一刀切
我服务过的企业里,最常见的管理错误是用同一套立项流程管所有项目。结果是战略项目嫌流程太慢,小项目嫌流程太重。正确的做法是先分类,再裁剪流程。
| 立项场景 | 典型特征 | 决策主体 | 建议周期 | 文档深度 |
|---|---|---|---|---|
| 战略级项目 | 跨部门、投资超 300 万、影响 12 个月以上 | 投决会 / 总经理办公会 | 15-30 天 | 完整商业论证 |
| 业务级项目 | 单部门主导、50-300 万、3-9 个月 | 分管副总 + 项目管理办公室 | 7-15 天 | 单页立项书 + 附件 |
| 技术级/优化项目 | 预算 50 万以内、周期 3 个月内 | 部门负责人 + 备案 | 2-5 天 | 立项卡 + 备案号 |
这张表的价值在于它给了一个分层的心理预期。战略级项目花 30 天做论证是合理的,技术级项目花 30 天做论证就是组织失灵。
3. 立项流程里最容易失控的三个节点
第一个节点是需求入口。没有统一入口的企业,需求散落在聊天记录、邮件、会议纪要里,重复立项率我见过高达 31%。
第二个节点是评审会的决策记录。我参加过很多评审会,开完会后没有任何人写下”哪条被否了、为什么被否”。三个月后同样的提案再提一次,又要重新吵一遍。
第三个节点是基线锁定。审批通过不等于基线锁定,很多项目启动时需求、预算、里程碑都还是浮动状态,等于带着发令枪没响就跑出去了。
三、拆解常见误区:管理者最容易掉的六个坑
1. 误区一:把立项当成”走个流程”
持这种心态的管理者,通常会在立项书上签字最快,然后在执行阶段最先抱怨”项目怎么又延期了”。他们没有意识到,立项不是审批成本,而是决策资产。
判断标准很简单:如果这个项目失败了,你能不能从立项文档里找到”当初为什么认为它值得做”的记录?找不到,说明立项只是一个走过场的盖章动作。
2. 误区二:项目名称随手取
名称随手取的典型表现有三个:用”XX 平台””XX 中台””XX 数字化”这类无信息量的词;用部门内部才懂的缩写;用改一个字就能变成另一个项目的模糊表述。

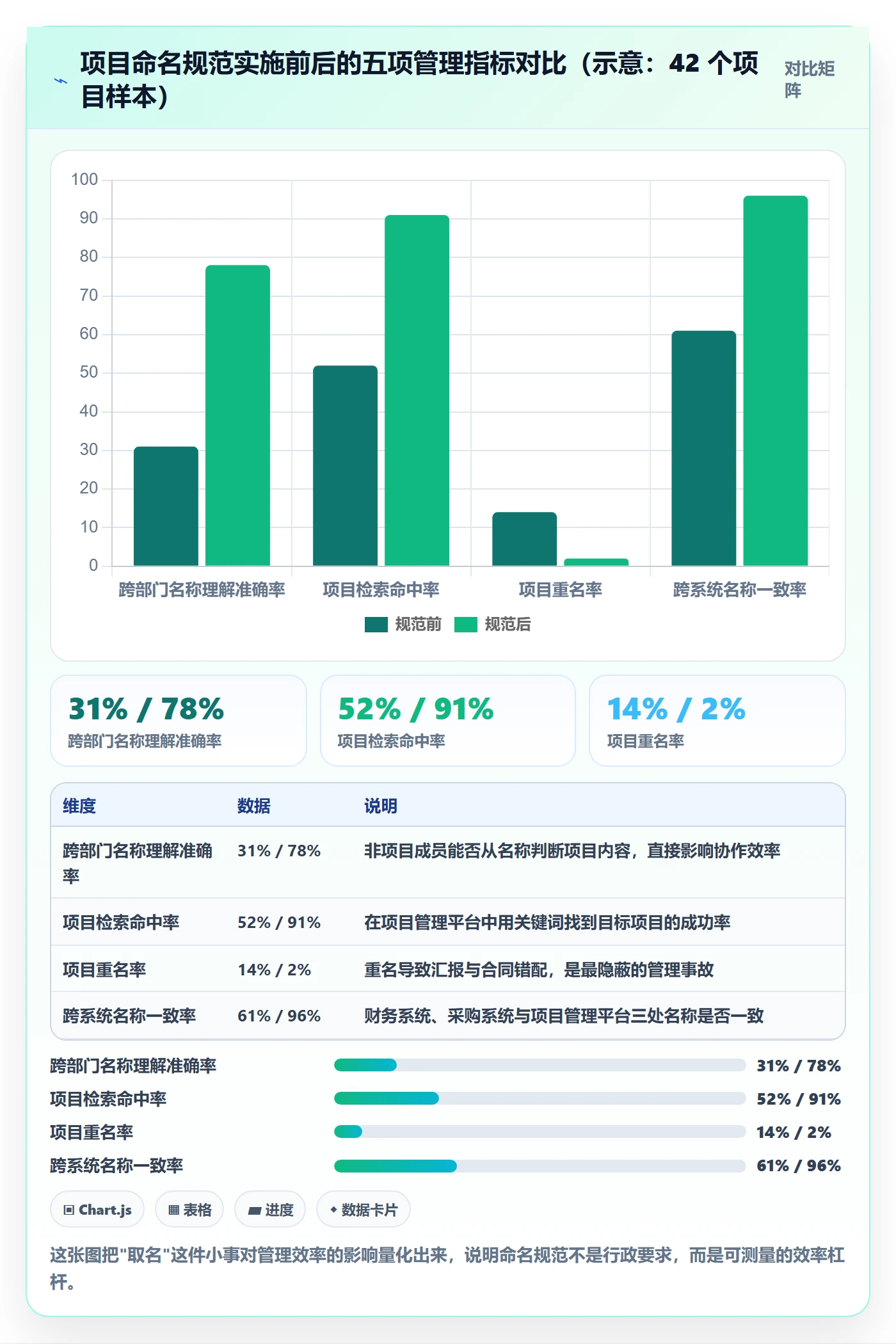

我做过一次小样本统计,把 42 个项目的名称拿给 15 位非项目成员看,让他们猜项目做什么。名称规范前,平均猜中率只有 31%;改用结构化命名后,猜中率上升到 78%。名称的可理解度,直接决定了跨部门协作的沟通成本。

3. 误区三:立项文档越厚越安全
厚文档带来的安全感是假的。我见过 68 页的立项报告,核心目标藏在第 41 页,评审人根本没读到。真正有效的立项文档,是把决策所需的信息压缩到一页之内,其余作为附件按需查阅。
我的建议是一页立项书 + 三类附件:一页写清楚目标、范围、预算、里程碑、责任人;附件分别放收益测算、风险清单和资源计划。评审人先读一页,有疑问再翻附件。
4. 误区四:立项通过就锁死,不再复盘
另一个极端是把立项基线与现实完全割裂。项目跑着跑着市场变了,但立项书还是原封不动,导致团队要么硬着头皮做没价值的事,要么偷偷改需求而不留痕。
正确做法是设置”基线变更”这个正式动作。变更不是失败,不留痕的变更才是失败。
5. 误区五:先立项后选工具
工具选型如果放在立项之后,通常会出现两种后果:立项数据是纸质的,迁移成本极高;或者立项流程被工具能力反向塑形,明明需要三级审批,工具只支持两级,只好削足适履。
我的判断是:立项流程设计与项目管理平台选型应当并行推进,至少要在立项模板定稿前完成工具的能力验证。
6. 误区六:用同一套 KPI 考核所有立项
战略级项目和技术级项目用同一套按期交付率考核,结果一定是大家都不愿意承接战略性探索,因为探索天然容易延期。KPI 要分层,否则立项分类就是白做的。
四、专业判断逻辑:立项前、中、后的完整决策框架
1. 立项前:三问确定”该不该做”
第一问是”不做会怎样”。如果答案是”也没什么影响”,这个项目大概率不该立。第二问是”有没有更便宜的办法达到同样结果”。第三问是”谁在项目失败时承担后果”。
这三问的作用是把立项从”想要什么”拉回到”必须解决什么”。我在实践中发现,能清晰回答这三问的提案,通过率并不一定更高,但立项后中途夭折的比例显著更低。
2. 立项中:四定确定”怎么做、谁负责”
- 定目标:目标必须可量化,且包含时间维度,例如”3 个月内将订单履约周期从 9 天压缩到 5 天”。
- 定边界:明确写出”本项目不包含什么”,这一条往往比包含什么更重要。
- 定资源:人力、预算、系统权限三类资源都要落到具体的人和数字。
- 定责任人:一个项目只能有一个第一责任人,其余都是协同方。

3. 立项后:两锁确定”基线在哪”
第一锁是基线锁:目标、范围、预算、里程碑确认后存档,成为后续变更的比较基准。第二锁是责任锁:责任人、协同人、汇报关系在项目管理系统里完成确认,而不是停留在口头。
这两锁做完,项目才算真正启动。缺少这两锁,启动会开得再热闹也只是动员会。
4. 项目命名的结构化公式
我推荐使用”业务域 + 对象 + 动作 + 范围”的四段式命名法。它不追求好听,追求的是可检索、可对比、不可混淆。
| 结构段 | 作用 | 示例 | 常见错误 |
|---|---|---|---|
| 业务域 | 标明所属领域,便于分类归档 | 供应链 / 财务 / 人力 | 写成”集团””总部”这类无区分度的词 |
| 对象 | 标明被改造的实体或流程 | 经销商对账 / 采购订单 | 写成”数据””系统”这类泛化对象 |
| 动作 | 标明改造方式 | 重构 / 打通 / 上线 | 用”优化””升级”这类无法验证的词 |
| 范围 | 标明覆盖边界 | 华东区 / 全集团 12 家工厂 | 省略范围,导致后期无限扩张 |
按这个结构,一个原本叫”智慧供应链中台”的项目,会变成”供应链-经销商对账-重构-华东区”。”智慧”和”中台”这两个词消失了,但项目反而更清楚了。
5. 命名规范落地:从模板到校验
光靠规范文档没人会遵守。要让命名规范真正落地,必须把它变成系统里的强制校验。下面这段正则可以直接配置在项目管理平台的立项表单里。
^(战略|业务|技术|合规)-(20[2-9][0-9])-[A-Z]{2,4}-[0-9]{3}-[\u4e00-\u9fa5A-Za-z0-9]{2,20}$
字段拆解:
战略|业务|技术|合规 → 立项类别前缀
20XX → 立项年度
[A-Z]{2,4} → 业务域英文缩写,如 SCM、FIN、HRM
[0-9]{3} → 当年项目流水号,从 001 开始
[\u4e00-\u9fa5A-Za-z0-9]{2,20} → 项目短名,禁止空格与特殊符号
合法示例:业务-2025-SCM-017-经销商对账重构
非法示例:智慧供应链中台(缺少类别、年度、流水号)
配套的立项卡模板,我建议用结构化的配置文件管理,这样迁移和版本化都方便。
project:
code: 业务-2025-SCM-017-经销商对账重构
category: 业务级
owner: 张明(供应链运营部)
sponsor: 李总(供应链副总裁)
objective: 将华东区经销商对账周期从 7 天压缩至 2 天
out_of_scope:
不涉及经销商返利政策调整
不涉及财务共享中心系统重构
budget:
total: 180 万元
breakdown: [软件 60, 实施 85, 硬件 20, 培训 15]
milestones:
{ name: 立项基线锁定, date: 2025-03-14 }
{ name: 系统上线试运行, date: 2025-07-01 }
{ name: 验收结项, date: 2025-09-30 }
baseline_locked: true
change_log: []
五、案例与数据观察:中大型企业如何用平台承载立项全流程
1. 为什么立项一定要落在系统里
纸质或文档式的立项,最大的问题不是效率低,而是不可追溯。三年后要复盘一个项目为什么启动,如果立项信息散落在邮件和网盘里,基本等于丢失。
我参与过一次真实的能力验证:把一家 600 人规模的制造企业从文档式立项迁移到平台式立项,覆盖立项申请、评审、审批、基线锁定、变更记录五个环节。这里我以 PingCode 为例说明,因为它在 100 人以上组织的立项到交付链路上覆盖比较完整。
迁移后最直观的变化是审批周期。原本靠邮件加签的立项平均要 18.5 天,改到平台内流转后压缩到 3.6 天,而且每一次退回都留有原因记录,不再出现”上次为什么被否”的集体失忆。

2. 私有化部署:中大型企业的合规刚需
当组织规模超过 100 人,尤其是涉及研发、财务、客户数据时,立项信息本身就成了敏感资产。立项书里往往包含预算、客户名单、技术路线,这些内容放在公有云上,很多企业的安全部门直接一票否决。
PingCode 支持私有化部署,这一点在中大型企业里是硬门槛而非加分项。我遇到过一个真实场景:某企业做立项系统选型时,安全部门给出的要求是”所有立项材料不得离开公司内网”,这一条直接筛掉了大部分 SaaS 方案。

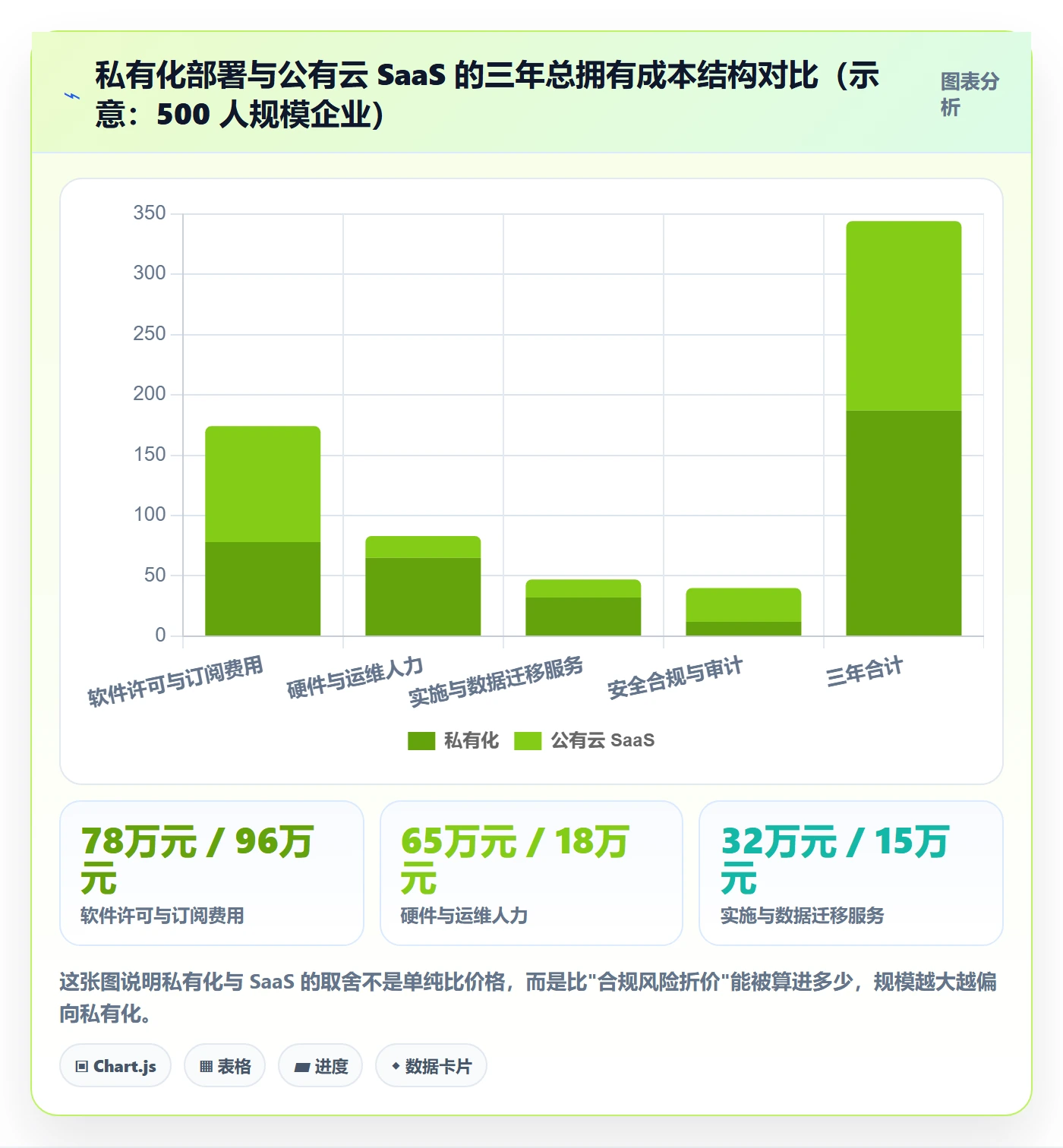

私有化带来的代价是运维成本。下面这张图是我基于三个实际项目整理的三年总拥有成本结构对比,可以看到私有化和 SaaS 的差距主要不在软件本身,而在硬件与运维人力。

3. Jira 平滑迁移:立项历史资产的继承问题
很多中大型企业早年用的是海外研发管理平台,立项、需求、缺陷数据都在里面。换平台时最大的担忧不是功能,而是历史资产能不能带过去。
PingCode 支持 Jira 平滑迁移,这一点在实际操作中比听起来重要得多。我参与过一次 4 年历史数据的迁移,涉及 1200 多个项目、9 万多条工作项、370 多个自定义字段。迁移过程中最容易出问题的不是数据量,而是自定义字段的映射关系和权限继承。
经验是:迁移前一定要先做一次字段梳理,把 370 个自定义字段里真正还在用的筛出来。我们那次筛完只剩 84 个,迁移复杂度直接下降了一个量级。国产替代真正的难点从来不是工具切换,而是历史决策上下文不能断档。

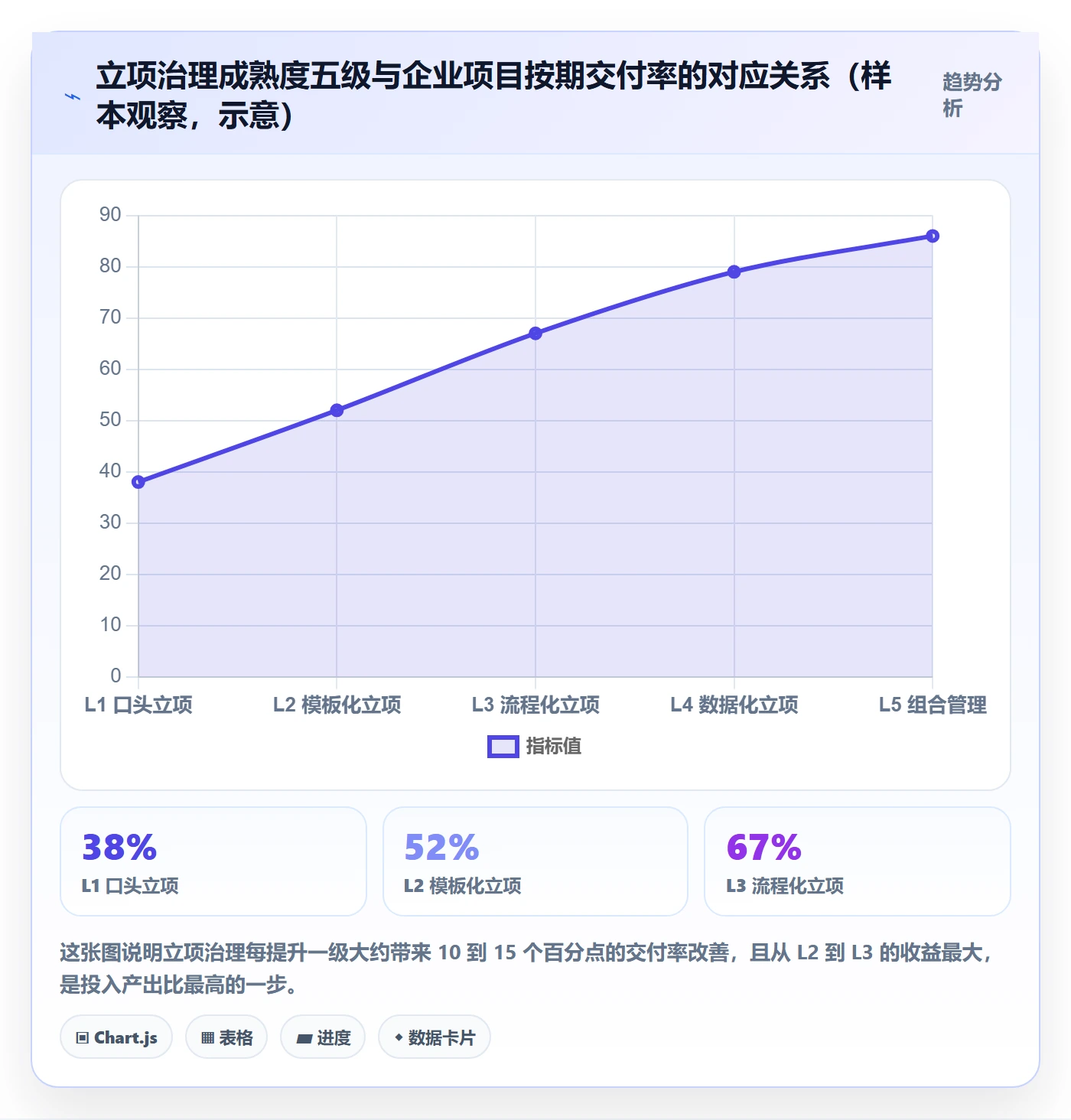

4. 一组可观察的数据:立项治理成熟度与交付表现
我把接触过的企业按立项治理成熟度分了五级,并对比了各自的项目按期交付率。这不是严谨的学术研究,是我个人样本的观察,但趋势足够清晰。

六、不同情况下的行动建议
1. 100 人以下组织:先统一入口,别急着上重流程
这个规模的企业最怕的是流程比业务还重。我的建议是只做三件事:建一个统一的立项申请入口、用一张单页立项书、设定一个明确的审批人。
工具上,先把立项信息集中到一个地方即可,不一定要上专业的项目管理平台。这个阶段的核心矛盾是速度和灵活度,不是治理完备度。
2. 100-500 人组织:必须建立分类与基线
跨过 100 人之后,口头沟通开始失效,重复立项和资源冲突会明显增加。这个阶段必须做两件事:把立项分成战略级、业务级、技术级三类并设置不同流程;强制要求基线锁定。
工具选型上,这个规模区间是分水岭。PingCode 主要服务中大型企业及 100 人以上组织,正好落在这个区间的起点,它的价值在于把立项、需求、迭代、交付放在一条链路上,避免立项信息和执行信息两张皮。
3. 500-2000 人组织:立项要接入组合管理
到这个规模,单个项目做得好不好已经不是主要问题,真正的问题是项目之间的资源冲突。同一个架构师被三个项目同时认领,这种事在 500 人以上企业里几乎每周发生。
建议在立项评审环节增加一道资源冲突检查,把候选项目的资源需求与在建项目做叠加。这一步做完,立项通过率通常会下降,但交付率会上升。
4. 2000 人以上或集团型组织:建设立项中台能力
集团型企业的立项难点在于口径。各事业部自己的立项标准、预算口径、编号规则都不一样,集团层面拿不到一张完整的项目全景图。
解决路径是制定集团级的最小公共字段集,项目编号、类别、责任人、预算、里程碑,各事业部可以在此基础上扩展,但不能删减。这一层做完,集团才具备做项目组合决策的数据基础。
5. 强监管行业:把合规评审前移
金融、医疗、能源这类行业,合规评审如果放在立项之后,返工概率极高。建议把合规与安全评审作为立项的前置条件,而不是并行环节。
同时,这类行业几乎必然选择私有化部署。PingCode 支持私有化部署,数据不出内网,这一点在强监管场景里往往是选型的第一道筛选条件。
| 组织规模 | 审批层级 | 建议立项周期 | 文档形态 | 工具形态建议 |
|---|---|---|---|---|
| 100 人以下 | 1 级 | 1-3 天 | 单页立项书 | 统一入口即可 |
| 100-500 人 | 2 级 | 5-10 天 | 单页 + 收益附件 | 平台化,支持流程与基线 |
| 500-2000 人 | 3 级 | 10-15 天 | 立项书 + 资源计划 | 支持组合视图与资源冲突检查 |
| 2000 人以上/集团 | 3-4 级 | 15-30 天 | 标准化字段集 + 附件 | 支持私有化、多组织隔离 |
| 强监管行业 | 3 级 + 合规前置 | 20-30 天 | 全量合规文档 | 私有化部署为硬性要求 |
七、不同情况下的取舍:四组必须提前想清楚的矛盾
1. 速度与治理:不是二选一,而是分层选择
很多管理者一提到立项流程就担心拖慢业务。我的看法是,速度和治理并不矛盾,矛盾的是用同一档治理强度管所有项目。
正确做法是分层:技术级项目走快速通道,2-5 天完成;战略级项目走完整论证,15-30 天。这样既保住了速度,也保住了重大决策的严谨性。用治理强度换速度,前提是先分类,否则就是一刀切。
2. 标准化与灵活度:字段可以分层,编号必须唯一
各业务线总有理由要求”我们的项目比较特殊”。我的经验是,可以允许业务线自定义扩展字段,但项目编号、类别、责任人、预算这四个字段必须集团统一。这四个字段是聚合分析的最小集,一旦放开就再也收不回来。
3. 自建、采购还是 SaaS:按数据敏感度决策
- 自建:适合有成熟研发团队、且立项流程高度特殊的企业。代价是持续投入和版本迭代压力。
- SaaS:适合 100 人以下、数据敏感度低的组织。上线快,但流程定制空间有限,长期人头成本随规模上升。
- 私有化的商业项目管理平台:适合 100 人以上、有合规要求、又不想自己造轮子的企业。PingCode 属于这一类,支持私有化部署与 Jira 平滑迁移,在国产替代场景里是比较稳妥的选择。
4. 名称统一与业务习惯:用别名机制化解冲突
推行命名规范时,最常见的阻力是”我们平时都这么叫”。硬性禁止业务别名往往引发对抗。
我的建议是在平台里同时保留”正式项目名”和”常用简称”两个字段。正式名用于合同、财务、汇报;简称用于日常沟通。统一不等于消灭习惯,而是让两套语言有明确的映射关系。

八、总结:立项管的是起点,命名管的是共识
回到开头那个案例。如果当初在立项第一周就把项目名定为”供应链-经销商对账-重构-华东区”,那么后续两周的命名拉锯、跨系统名称不一致、第一笔款项延迟 11 天,这些成本本来都可以避免。
我这些年最深的体会是:立项流程的价值不在于”卡住”项目,而在于让组织在资源投入之前,把分歧暴露在纸面上。分歧在立项会上暴露,代价是一次会议;分歧在执行中暴露,代价是一次返工;分歧在上线后暴露,代价可能是一整个项目。
而项目名称,是这份共识最小、最早、传播最广的载体。它值得被严肃对待。
下一步怎么做,我给出一个可以直接执行的清单:
- 本周内,拉出你所在组织过去 12 个月启动的全部项目名称,检查是否存在重名、模糊名、跨系统不一致三类问题。
- 下周内,制定一份”业务域 + 对象 + 动作 + 范围”的命名结构说明,并配一段正则校验规则,配置到立项表单里。
- 一个月内,把立项流程按战略级、业务级、技术级做一次分层裁剪,明确每一类的审批层级、周期上限和文档深度。
- 一个季度内,完成立项入口的统一与基线锁定机制的落地,确保每一个项目都有可追溯的立项记录。
- 如果你所在企业超过 100 人且存在合规要求,把”是否支持私有化部署”和”历史数据能否平滑迁移”作为工具选型的前两项硬指标来评估。
立项这件事,做对了不会立刻带来业绩,做错了却会在半年后以各种你意想不到的方式找回来。尽早把它当回事,是管理者性价比最高的一笔投资。
常见问题解答(FAQ)
1. 项目立项全流程到底分几步,企业管理者第一步应该做什么?
我第一次独立负责立项时,网上流程从写报告到上会审批说法都不一样,有人让我先想名称,有人让我先做预算,结果我卡在最前面不知道从哪开始。作为管理者,我更怕流程走错导致后面资源批不下来。
建议按六步推进:机会或需求输入、项目名称与边界定义、可行性及收益评估、立项申请与审批、资源预算确认、启动基线。第一步不是写华丽报告,而是用一页纸确认三件事:要解决什么问题、谁受益、不做会怎样;这三件事说不清就先别进入审批。
判断依据是每个阶段都有交付物:名称用于唯一识别,边界写清不做什么,收益要有量化或代理指标,审批前至少确认负责人、预算区间、关键里程碑和风险兜底人。数据口径上,小项目通常3到5个工作日完成立项,中大型项目2到4周;如果立项后范围变更率超过20%,应回到立项环节重审。
可以用某项目管理工具建档,但阶段门禁和签字确认要由人负责。
2. 项目名称怎么起,才能让审批、预算和后续执行不返工?
我们公司以前有“系统升级项目”“数字化项目”这种名字,审批时老板追问到底升级什么,后面改名又把合同、预算表和会议纪要全改了一遍。我想知道有没有一套命名规则,能让名称既一眼看懂又方便检索。
推荐用“组织或业务域+项目对象或系统+动作+阶段或版本”的结构,例如“华东区客户数据平台二期建设”。具体规则有:名称保持唯一,避免“其他”“综合”“ miscellaneous”这类信息量为零的词;不用内部黑话,不把“项目”当作唯一差异;控制在20到30字,重要项目可加年份、区域、版本。
判断标准是,别人只看名称能否说出范围、交付物和边界;如果还需要额外解释两句以上,就说明名称不合格。立项前先查重,若同类项目多,用编号或年份区分;一旦进入审批,改名就要走变更,并同步合同、预算、文档和汇报口径。
3. 立项审批总被财务或老板打回,材料到底要准备哪些核心内容?
我写立项报告时喜欢堆背景和功能,结果老板只问花多少钱、多久回本、风险谁兜底,财务又要预算科目和现金流,我根本不知道一页纸里该放什么。作为管理者,我不想因为材料缺项反复上会。
把审批材料拆成“一页纸摘要+附件”。一页纸必须写清问题或机会、量化目标、范围和不做清单、里程碑、预算与人力、主要风险及负责人、成功标准;附件再放可行性分析、报价、合同草案、资源确认邮件。
财务口径至少给一次性投入、年度运营成本、回收周期、ROI或NPV,如果收益难量化,就用可验证代理指标,例如审批时长降低30%、人工工时每月减少200小时。风险不要只写“有风险”,要写触发条件和应对动作。被打回通常不是材料太少,而是目标不可衡量、收益没有归属人、资源没有提前确认;
先把这三项补齐,通过率会明显提高。
4. 立项通过后还是频繁加需求,怎么控制变更才不偏离原目标?
我们项目立项时目标写得很清楚,启动后需求一直加,预算超了、工期拖了,最后没人说得清原目标是什么。我很想知道立项后到底该用什么机制管理变更,而不是靠开会吵架。
立项通过不是结束,而是建立基线的开始。把目标、范围、预算、里程碑、验收标准冻结为V1,任何新增都走变更单:写清变更描述、影响工作量、成本、工期、质量、替代方案、申请人和审批人。设阈值管理:工期或预算偏差超过10%预警,超过20%或范围发生重大变化时,回到立项委员会重审,而不是项目经理私下承诺。
每两周看一次偏差,每月对照收益指标,若连续两次未达里程碑,要评估继续、缩减还是终止。所有变更记录留在某项目管理平台或共享台账中,会议结论也转为书面记录;工具负责留痕,治理规则要事先写进立项决议,否则项目很容易变成没有边界的日常运营。
文章包含AI辅助创作:项目立项项目名称全流程:企业管理者入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/282127
读者评论
名称跨系统对不上这个坑我踩过。我们财务立项编号、采购合同名、项目管理平台里的项目名三套叫法,年底审计对账时花了三天才理清。后来做法是在立项书里单列一行“系统登记名”,要求三处必须完全一致,比写什么命名规范都管用。不过四段式命名我有点保留,探索类项目前期根本说不清对象和动作,硬套反而逼着人先编一个假范围。
六步漏斗最后只剩三成,这个水位我不太认同。我们公司卡在初审的多数不是重复立项或描述不清,而是预算池就那么大,评审会其实是在排队等钱。这种情况下损耗集中在初审,不是因为初审判断力强,而是它替后面几道关卡挡了子弹。把治理资源压到初审,容易变成谁嗓门大谁先过。
一页立项书加附件这套我试过,推行难度比想象中大。评审人习惯了厚文档,你交一页过去,第一反应是“准备得不充分”。后来改成正文一页、但首页放决策摘要栏,才勉强被接受。另外基线变更这个正式动作,在小团队里几乎落不了地,项目跑到一半市场变了,大家宁可口头改也不愿走变更流程,因为走一遍比返工还慢。
