项目负责人管理方法大全:研发团队项目立项数据分析落地清单

去年我复盘了一个 47 人的研发团队:全年立项 31 个,年底只有 9 个达成立项文档里写下的目标,达成率 29%。真正让我警觉的不是这个数字,而是把 9 个达成项目和 22 个未达成项目放在一起比对时,我发现目标写得最含糊的那几个反而“达成”得最好,因为它们的目标可以在年底被重新解释。我把这次复盘的所有原始材料摊在会议桌上,逐条对比立项文档、需求变更记录、上线时间和验收口径,最后得出一个让我自己都不太舒服的结论:大部分研发项目的失败,在立项那一刻就已经被写进了文档里,只是当时没人看得懂。

从那次之后,我把立项阶段的动作从“走完审批流程”改成了“冻结一组可被证伪的数字”,这篇文章就是这套方法沉淀下来的完整落地清单。

一、核心结论

先说结论,如果你只读这一段,也应该拿走三个判断。

1. 立项的本质是冻结一组可被证伪的数字

立项不是把想法写成文档,而是把一个模糊的业务期待,翻译成一组在项目结束时可以被明确判定“达成 / 未达成”的数字。这组数字至少要包含四样东西:北极星指标、基线值、目标值、测量窗口。缺任何一个,这个项目在复盘时都无法被归因。

我见过太多立项文档写的是“提升系统稳定性”“优化用户体验”“缩短交付周期”。这三句话在立项当天看起来都对,在复盘当天看起来也都对,因为没有任何一个可以被证伪。不可证伪的目标不是目标,是愿望。

2. 研发立项数据的四层结构

把立项数据拆成四层,是我踩了两年坑之后才理清的结构。这四层的填写难度、责任人和失效方式完全不同,混在一起填,必然导致数据质量坍塌。

层级 核心字段 填写责任人 典型失效方式
目标层 北极星指标、基线值、目标值、测量窗口、数据源系统 业务方 + 项目负责人 目标不可测量,口径年底被重新解释
约束层 最晚上线时间、预算上限、人力上限、强依赖系统 项目负责人 约束写成“尽量”“争取”,没有硬边界
资源层 人力配置、技能缺口、外部依赖、关键角色可替代性 技术负责人 按理想人力排期,缺口无填补方案
风险层 Top3 风险、触发条件、应对预案、风险准备金比例 项目负责人 + 架构师 风险写成常识,没有触发条件

3. 一条硬规则:立项数据不冻结,复盘就是吵架

我后来给自己团队定了一条硬规则:立项评审通过的那一刻,目标层和约束层的数据必须冻结并记录版本。之后任何修改都要走变更流程,注明修改原因、修改人和业务方确认记录。这条规则看起来官僚,但它把复盘从“各说各话的情绪会”变成了“对着版本号逐条核对的事实会”。

下面这张图是我在 6 家不同规模研发组织里做的横向观察:立项数据完整度和最终目标达成率之间,存在明显但非线性正相关的阶梯关系。完整度跨过 85% 之后,达成率会出现一次明显的跃迁。

项目负责人管理方法大全:研发团队项目立项数据分析落地清单

二、背景和真实场景

1. 我经历的三种典型立项现场

第一种是“一句话立项”。业务方在周会上说“我们下个季度要做会员体系升级”,技术负责人当场评估一下人力,两周后就排进迭代。整个过程没有立项文档,没有基线值,也没有验收口径。

第二种是“反向凑数立项”。项目已经启动两个月了,为了走财务流程补一份立项材料,里面的目标值是从当前已有数据倒推出来的。这种立项的数据不是预测,是记录,它没有任何约束力。

第三种是“完美文档、零执行”。立项文档写得很漂亮,四层数据都填了,但填完之后没有人再打开过。项目跑到一半目标变了,文档没变,最后复盘时两边对不上。

这三种现场的共性是:立项被当成一个行政动作,而不是一次承诺的量化。

2. 为什么立项数据会在流转中衰减

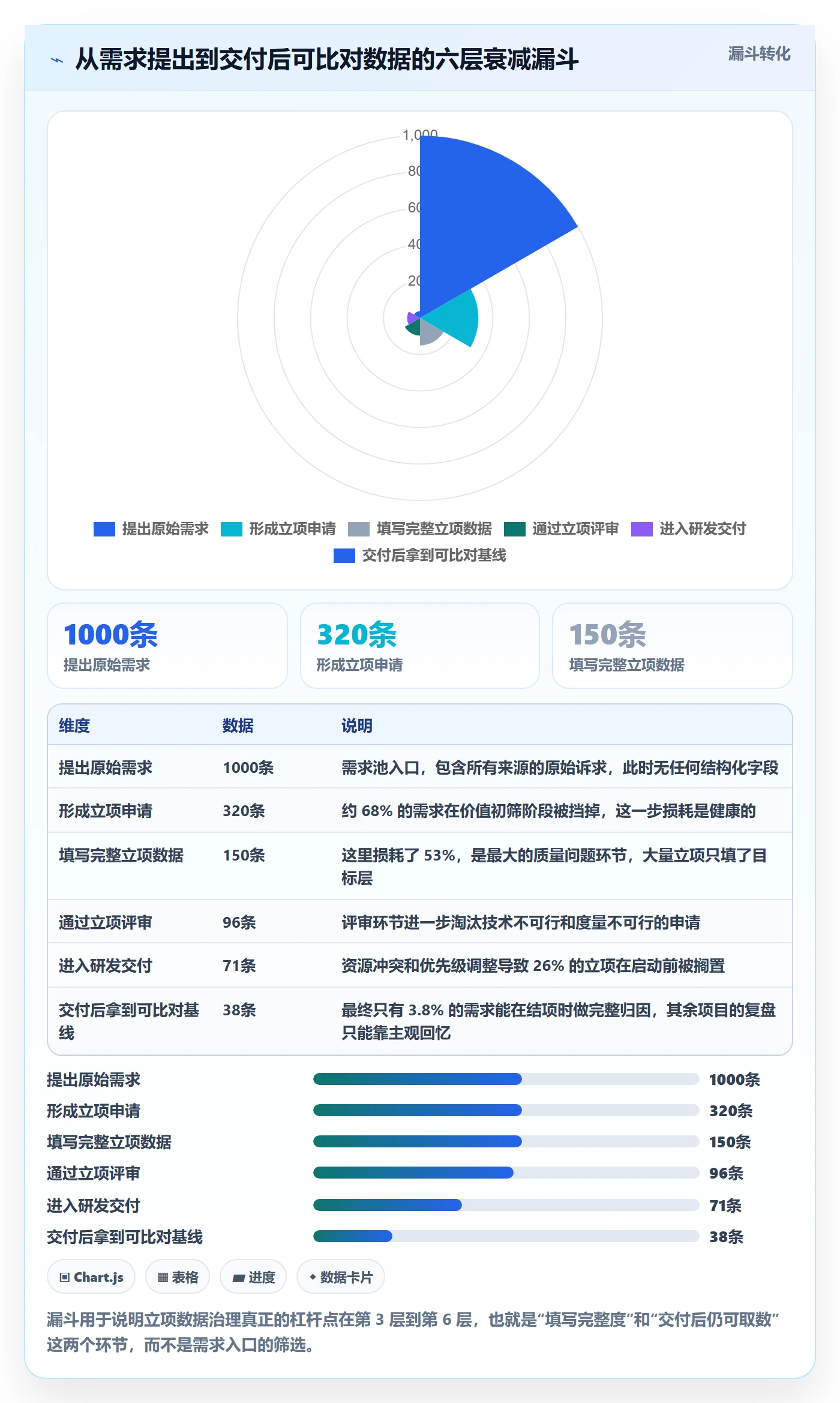

我统计过一个需求池从提出到交付的完整链路,衰减比想象中严重得多。1000 个原始需求,最终只有 38 个能在交付后拿到可与立项时基线比对的数据。剩下的 962 个,不是项目失败了,而是数据链路在某个环节断掉了,导致这个项目在数据意义上从未存在过。

项目负责人管理方法大全:研发团队项目立项数据分析落地清单

3. 一个可复用的观察视角:立项不是起点,是收敛点

大多数人把立项当作项目的起点。我的判断相反:立项是需求的收敛点,它标志着一个模糊诉求已经被压缩成一组可执行的数字。判断立项质量,不看文档写得多长,而看一个问题,如果明天项目被取消,能不能仅凭立项文档说清楚损失了什么?

如果一个立项文档无法回答这个问题,说明它的目标和约束都没有被量化,这个项目不管执行得多好,最后都无法被评估。下面这张图对比了不同团队规模下,立项评审的平均耗时与立项后 90 天内的返工率,可以清楚看到耗时和返工率并不是简单的负相关。

项目负责人管理方法大全:研发团队项目立项数据分析落地清单

三、拆解常见误区

1. 误区一:把立项评审当成风险评审

很多团队的立项评审会开成了风险挑刺会,参会者轮番质疑技术方案,最后会议纪要里全是“需要注意 XX 风险”,但没有任何一条被量化成触发条件。会议开了三个小时,立项文档的目标层依然空白。

我的判断是:立项评审的第一优先级是确认目标可测量,第二优先级才是评估风险。 顺序错了,风险评审就失去了锚点,你不知道项目的目标是什么,就无法判断某个风险是否致命。

2. 误区二:用不可测量的目标换取快速通过

“提升用户体验”“增强系统健壮性”“优化研发效率”这三句话,我在立项文档里见过至少两百次。它们之所以高频出现,不是因为大家不认真,而是因为把目标写清楚会让项目变得更容易被追责。

这是一个隐性的组织博弈。写清楚“结算失败率从 3.7% 降到 1.2%”,等于给自己立了一个年底必须对账的标尺;写“提升结算稳定性”,年底无论结果如何都能说得过去。识别这个误区的方法很简单:把目标句子里的形容词全部圈出来,如果圈完只剩形容词,这个目标就是不可测量的。

3. 误区三:立项数据由单人填写、零交叉验证

我见过最典型的情况是:项目负责人一个人填完所有立项字段,业务方只签字不核对,技术负责人只看人力部分。结果就是目标值由业务方口头给,基线值由项目负责人自己查,两边口径不一致,年底对账时差出三倍。

正确的做法是目标层字段由业务方提供并签字,基线值由数据团队或数据平台直接出数,项目负责人只负责组织核对,不负责提供数字。这个分工改变很小,但对数据可信度的影响极大。

4. 误区四:立项不做历史基线对比

没有参照系的目标值是危险的。一个团队说“我们要把接口平均响应时间从 800 毫秒降到 400 毫秒”,听起来很有进取心,但如果这家公司过去三年同类项目的实际达成区间是 550 到 700 毫秒,那么 400 毫秒这个目标值本身就不具备可行性。

我习惯在立项时强制加一列“历史同类项目实际达成值”。这一列不需要很精确,哪怕只写“上一版同类改造实际降幅 23%”,也能让目标值从拍脑袋变成有参照的判断。

5. 误区五:立项后不冻结口径,变更无记录

立项数据冻结不是为了让项目不能改,而是为了让改动可见。我统计过一批项目的目标漂移情况,下图是立项后目标层字段发生变更的项目占比,可以看到 30 天到 90 天之间是漂移的高发期。

项目负责人管理方法大全:研发团队项目立项数据分析落地清单

项目负责人管理方法大全:研发团队项目立项数据分析落地清单

四、专业判断逻辑

1. 三票制:业务价值票、技术可行性票、度量可行性票

我用一套简化的三票制替代传统的立项打分表。三票必须齐全,缺任何一票都不立项,且三票的判定责任人不同。

  1. 业务价值票:由业务方出,必须给出北极星指标、基线值、目标值、测量窗口四项,缺一项视为未投。
  2. 技术可行性票:由技术负责人出,必须给出人力配置、技能缺口、强依赖系统、最晚上线时间四项。
  3. 度量可行性票:由数据负责人出,必须确认指标能从既有系统取到数,且不需要新建采集链路;如果必须新建,要写明建设成本。

第三票是最容易被忽略、也是最关键的一票。我见过太多项目在结项时才发现,立项时约定的指标根本没有数据源,最后只能靠人工估算,这样的复盘等于没有复盘。

2. 证据分级:A / B / C 级立项依据

立项依据的质量差异极大,我给它们分了三级,并要求在立项文档里明确标注。

证据等级 判定标准 适用场景 风险提示
A 级 来自生产系统的可复现数据,有明确统计口径和时间窗口 性能优化、成本治理、稳定性改造 需注意统计口径是否被历史活动污染
B 级 来自小样本实验、灰度数据或用户访谈的量化结论 新功能验证、交互改版 样本偏差风险高,需标注置信区间
C 级 来自行业报告、竞品观察或内部经验判断 全新业务方向、探索型项目 不可作为目标值唯一来源,需配套假设验证节点

我的经验是:纯 C 级证据的项目,不适合一次性立项到交付,应该拆成“验证阶段 + 交付阶段”两段立项。验证阶段的目标是拿到 A 级或 B 级证据,而不是直接交付功能。

3. 立项数据质量评分卡

为了让三票制可执行,我把它落成了一张 100 分制的评分卡。总分低于 81 分的立项申请,不允许进入评审排期。

项目负责人管理方法大全:研发团队项目立项数据分析落地清单

评分维度 权重 合格线 判定方式
目标可测量性 25 ≥20 四项齐全:北极星指标、基线值、目标值、测量窗口
资源匹配度 20 ≥16 人力与目标值匹配,技能缺口有明确填补方案
风险准备金 15 ≥11 Top3 风险有触发条件,预留缓冲不低于 15%
度量可行性 20 ≥16 指标可从既有系统取数,无需新建采集链路
历史基线对比 10 ≥8 与同类历史项目对比,有明确参照系
口径冻结状态 10 10 立项通过时基线锁定,变更走变更流程
合计 100 ≥81 低于 81 分不进入评审排期

4. 立项决策树:该立项、该拆分、还是该砍掉

评分卡解决“能不能过”,决策树解决“该不该做”。我用的判断顺序是这样的:

  1. 目标能否被测量?不能,回到业务方重新定义,不进入下一步。
  2. 度量链路是否已存在?不存在且建设成本超过项目预算 20%,考虑拆分或砍掉。
  3. 证据等级是否为 A 或 B?若为纯 C 级,拆成验证阶段和交付阶段两段立项。
  4. 历史同类项目实际达成值是否支持目标值?不支持则下调目标或延长测量窗口。
  5. 人力缺口是否有填补方案?没有则延后立项,而不是压缩排期。
  6. 全部通过后,冻结目标层和约束层数据,进入交付。

这套决策树最大的价值不是提高门槛,而是把“砍项目”变成一个有依据的动作,而不是一次政治博弈。当评分卡显示 63 分、决策树卡在第 2 步时,砍掉这个项目就有了可公示的理由。

五、具体案例或数据观察

1. 案例背景:一家 800 人硬件企业的 63 个项目

这是一家做智能硬件的公司,研发团队约 400 人,产品线横跨固件、云端服务、移动端和算法四个方向。2022 年全年立项 63 个,年底复盘时能给出完整归因结论的只有 21 个,占比 33%。

他们的核心问题不是执行力,而是立项数据散落在邮件、文档、聊天记录和几张不同版本的 Excel 里。同一个项目,业务方记的目标值和研发记的目标值经常不一致,而没有任何一个系统能给出权威版本。

2. 用 PingCode 做立项数据冻结的三个动作

这家公司最终选择了 PingCode 作为研发管理平台。PingCode 主要服务中大型企业及 100 人以上组织,这一点和他们的团队规模匹配。私有化部署能力也解决了他们内部数据不能出内网的要求。

他们做的第一个动作是把立项四层字段做成强制模板。目标层、约束层、资源层、风险层全部设为必填,任何字段留空都无法提交评审。这一步把立项数据完整度从 41% 拉到 88%,用时不到两个月。

第二个动作是立项通过即冻结并生成版本快照。后续任何目标层变更都必须发起变更单,记录原因、确认人和影响范围。他们把变更单的审批链路做得很短,只有项目负责人和业务方两人,所以并没有拖慢节奏,但所有改动都留下了痕迹。

第三个动作是把指标基线接到数据看板上。立项时录入的基线值和目标值,会直接绑定到对应的数据源,项目结项时系统自动拉取实际值做对比。这一步让结项复盘从“找数据花三天”变成“打开看板看结论”。

值得一提的是他们的迁移路径。这家公司原来用的是海外研发管理工具,历史项目数据量很大,迁移时最担心的是工作项层级和自定义字段丢失。他们通过 Jira 平滑迁移能力完成了历史数据搬迁,包括工作项类型映射、附件和评论记录,迁移后旧项目仍可正常检索。对于有国产替代诉求的中大型研发组织,PingCode 是目前迁移成本相对可控的选择之一。

3. 十八个月后的数据对比

治理后 18 个月,我拿到了他们的一组对比数据。需要说明的是,这不是实验室数据,是企业实际运行数据,中间还经历了两次组织调整,因此不能简单归因为平台效果,但趋势足够清晰。

项目负责人管理方法大全:研发团队项目立项数据分析落地清单

除了达成率,还有几组数据值得关注。立项评审平均耗时从 9 天降到 4.5 天,原因是必填字段让评审会不再花时间追问基础信息;需求返工率从 27% 降到 11%;立项后 30 天内的目标变更占比从 52% 降到 17%。

项目负责人管理方法大全:研发团队项目立项数据分析落地清单

4. 我在这类项目里踩过的两个坑

第一个坑是字段填太多。最初我把立项模板做到了 47 个字段,结果项目负责人开始敷衍填写,很多字段复制粘贴上一版。后来砍到 18 个必填字段,数据质量反而提升。这是典型的字段数量与数据质量成反比的规律,我在三个团队里都验证过。

第二个坑是先上平台后定标准。我曾在标准没定清楚的情况下就推动工具落地,结果每个团队按自己的理解建字段,半年后平台上出现了七套不同的立项模板,跨团队比较完全做不了。正确顺序一定是先定四层字段标准,再用平台强制固化。

六、不同情况下的行动建议

1. 50 人以下团队:三张纸清单就够

这个规模不需要平台,也不需要复杂的评分卡。我的建议是用三张纸解决问题:第一张是目标层清单,必须写清北极星指标、基线值、目标值、测量窗口;第二张是资源与约束清单,写清人力、最晚时间、强依赖;第三张是风险清单,只写 Top3 风险和触发条件。

三张纸加起来不超过两页,填完拍照存档,立项通过后不再修改。这个动作的成本大约是每个项目负责人 40 分钟,但能让年底复盘从“想不起来”变成“翻出来对”。

2. 100 到 500 人团队:把立项数据纳入平台固化

这个规模靠文档已经管不住了。跨团队的目标口径、资源冲突、依赖关系,都需要一个统一的数据源。建议把立项四层字段做成平台上的强制模板,并在立项通过时自动生成版本快照。

如果团队正在使用海外研发管理工具且有国产替代诉求,迁移成本是需要提前评估的关键项。PingCode 支持 Jira 平滑迁移,支持私有化部署,主要服务 100 人以上中大型组织,适合已经完成流程标准化、需要把立项数据这件事固化下来的团队。反过来说,如果团队连四层字段标准都没定清楚,先上平台只会把混乱固化下来。

3. 500 人以上多产品线:立项组合管理

这个规模的关键词是“组合”。单个项目立项再规范,如果整个产品线同时开工 40 个项目,资源必然被摊薄。建议在项目立项之上加一层“产品线立项池”,每个季度对池子里的项目做一次组合评估,评估维度包括目标值与战略匹配度、资源占用总量、风险集中度。

我见过一个有效做法:每条产品线每季度只能提交有限数量的立项申请,超出部分进入等待队列。这个限制逼着业务方自己排序,而不是把所有想法都推给研发团队去消化。

4. 强合规行业:私有化部署与审计留痕

金融、军工、医疗这类行业,立项数据的存放位置和访问权限本身就是合规要求。建议优先选择支持私有化部署的管理平台,并确保立项文档的每一次修改都有完整审计记录,包括修改人、修改时间、修改前值、修改后值。

这一层要求会显著提高选型门槛。选型时不要只看功能清单,要专门验证三件事:私有化部署后的升级路径是否顺畅、历史数据的导出格式是否开放、变更记录能否按项目维度完整导出。

项目负责人管理方法大全:研发团队项目立项数据分析落地清单

七、不同情况下的取舍

1. 颗粒度 vs 立项速度

这是最常被拿来争论的一对矛盾。我的判断是:目标层和约束层不能省,资源层和风险层可以按项目风险等级分级填写。高风险项目(涉及核心链路改造、跨部门强依赖、新技术验证)四层全填;低风险项目(局部优化、独立模块改造)只需要填目标层和约束层。

用一个统一标准要求所有项目,结果一定是高风险项目填得不够细、低风险项目填得过度冗余。分级是最省力的折中。

2. 标准化字段 vs 业务灵活性

标准化字段的好处是跨团队可比,代价是业务方会抱怨“我们的情况填不进去”。我的折中方案是核心字段强制标准化,补充字段允许自定义。比如北极星指标、基线值、目标值、测量窗口这四个字段必须用统一格式和统一命名规范,而“业务背景说明”“额外成功标准”这类字段允许自由填写。

关键是自定义字段不能参与评分和对比,只能作为补充信息。一旦让自定义字段进入评分卡,标准化就形同虚设。

3. 强制门禁 vs 建议制

强制门禁的典型形态是“立项数据不填满,系统不允许提交”。这种方式见效快,但会带来敷衍填写的副作用。建议制的形态是“不填满可以提交,但评分卡会显示低分并进入观察队列”。

我在两个团队里分别试过这两种方式。强制门禁在第一个月数据完整度提升最快,但第三个月开始出现大量复制粘贴;建议制提升慢,但六个月后的数据质量更高。我的结论是:目标层用强制门禁,资源层和风险层用建议制加季度抽查。

4. 自建 vs 采购平台

自建的好处是字段和数据完全可控,代价是持续的维护投入。我估算过,一个支持立项模板、版本快照、指标绑定、变更审计的自建系统,前期建设约 60 到 90 人天,之后每年维护 20 到 30 人天。

采购平台的好处是开箱即用、迭代快,代价是字段灵活度受限,且需要评估迁移成本。判断标准很简单:如果团队超过 100 人、立项数量每年超过 40 个、且有跨团队对比需求,采购平台的综合成本通常低于自建;反之自建更划算。

项目负责人管理方法大全:研发团队项目立项数据分析落地清单

结尾:把立项从行政动作变成承诺刻度

回到开头那个 29% 达成率的团队。那次复盘之后,我们做的第一件事不是换工具,而是把所有立项文档的目标句子重新翻译了一遍,强制加上基线值、目标值和测量窗口。三个月后,新立项的 11 个项目里,有 9 个能在结项时给出明确的达成判定,这个比例是过去的三倍。

我的独特判断是:项目负责人真正的核心能力,不是把项目管得多顺,而是在立项那一刻敢于把目标写成一个会被追责的数字。做到这一点,需要的不只是工具,而是一套能让“写清楚”变得有回报、让“写模糊”变得有代价的机制。

如果你准备下一步行动,我建议按这个顺序走:

  1. 本周内,挑出你手上正在进行的 3 个项目,把它们的立项目标句子里的形容词全部圈出来,看看还剩什么。
  2. 下周内,为这 3 个项目补上基线值、目标值、测量窗口和数据源系统四项,找业务方签字确认。
  3. 一个月内,把你团队近一年结项的项目做一次回溯,统计有多少比例能在结项时给出明确达成判定。
  4. 一个季度内,根据回溯结果决定是先用三张纸清单,还是直接引入平台固化字段标准。

立项数据治理不会让项目变简单,但它会让每一次复盘都变成可积累的经验,而不是一次重新开始的争论。这是我做了这么多年项目负责人,认为最值得先投入的一件事。

常见问题解答(FAQ)

1. 项目立项阶段的数据分析,到底该抓哪几个指标?

我带过几个研发团队,每次立项评审会大家都说要“用数据说话”,但真坐下来列指标,就变成把能填的都填上,预算、人力、排期一大堆,最后没人看。我也想知道,对于一个刚开始立项的项目,究竟哪些数据是真正能决定“做不做、怎么排”的。

我的做法是把立项数据压到三组,每组不超过三个指标,分别覆盖“值不值得做”和“能不能做”。第一组是价值侧:预期业务收益(尽量折算成金额或节省的人力)、目标用户或调用方数量、不做的代价(合规风险、客户流失)。

判断依据是这三项至少有一项能给出可验证的数字或明确的外部约束,如果全是“提升效率”这类无法量化的表述,立项就该退回。第二组是成本侧:预估总人力(人天)、关键角色缺口、外部依赖项数量。人力一定按角色拆开,不要只报一个总人月,否则排期必然失真。

第三组是风险侧:技术不确定性最高的一个点、同类需求历史上的变更概率、上线时间是否被外部事件硬约束。口径上我坚持两条:所有数字标明来源(历史项目实测、供应商报价还是纯估算),并且给出乐观和悲观两档。评审时只看悲观档能不能接受,乐观档只用于对外汇报。

这样做的结果是,立项会从“讨论要不要做”变成“讨论悲观情况下怎么兜底”,效率高很多。

2. 这些管理方法怎么落到研发团队日常,而不是变成一堆没人看的周报?

我以前也照搬过一堆模板,周报、看板、燃尽图全上,结果两周之后大家就开始复制粘贴。我现在的困惑是,作为项目负责人,到底该用哪几个固定动作把方法“焊”进流程里,而不是靠我一个个催。

关键是把“填数据”变成“做决策的副产品”。我实际跑下来比较稳的是三个固定动作。第一,每周一次十五分钟的阻塞项对齐,只谈三件事:本周原计划、实际完成、卡住的点以及需要谁配合;数据由负责人在会前五分钟更新到线上看板,会上不念进度,只处理偏差。

第二,需求或排期一旦变更,必须当场记录变更原因和影响人天,不要事后补,我统计过,连续记录八周之后,同类需求变更的平均影响人天会比“凭印象估”高出三到五成,这个差值就是立项时系统性低估的部分。

第三,里程碑只设两到三个,每个里程碑挂一个可验证的产出物,比如可运行的版本、通过评审的接口文档,而不是“完成开发百分之八十”这种说法。工具层面,选一个能同时承载需求、任务、缺陷和工时的项目管理平台就够了,重点是字段少而稳定,字段一多,录入成本上升,数据质量立刻下降。

判断方法有没有落地,不看填了多少张表,看两件事:会上有没有人用数据反驳计划,以及偏差有没有在当周被处理掉。

3. 研发团队的数据,比如工时、缺陷、进度,采集总是不准,怎么办?

我们团队之前推行过填报工时,头一个月还挺齐,第三个月开始就有人随手写八小时、八小时、八小时。我也理解大家嫌麻烦,但数据不准,立项估算和复盘就全都建立在沙子上。想请教有没有既能拿到可用数据、又不太折腾人的办法。

先说结论:不要试图追求精确,要追求“可比”。工时填报我试过按天填和按任务填两种,最后保留的是按任务加粗略档位,比如半天以内、半天到一天、一到三天、三天以上,既降低心理负担,又足够做估算校准。

缺陷数据反而更好拿,因为它是流程的自然产物:只要规定缺陷必须由提出人或测试人员录入,并标注严重级别和发现阶段,数据就是真实的,而且能直接算出“需求或设计阶段引入、到测试阶段才暴露”的比例,这个比例长期超过六成,通常说明需求评审或代码评审没做实。

进度数据最不可信的来源是“完成百分比”,我一般用两个替代口径:已通过验收的里程碑数量,以及剩余未完成任务数按历史速率倒推的完成时间。另外采集范围要克制,只采真正会用于决策的字段;我们砍掉过每日工时曲线、个人产出排名这类字段,砍完之后填报完整率反而从六成升到九成以上。

如果偏差仍然大,先在两个小组试点四周,对比估算与实际,用看得见的准确度提升去说服团队,比一上来全量推行的阻力小得多。

4. 落地清单执行一段时间后,怎么判断有没有效果?多久复盘一次比较合适?

我最怕的是清单做完一轮,大家觉得“流程变重了”,但没人说得清到底带来了什么变化。想知道有没有一套简单的评估办法,既能向上汇报,也能说服团队继续坚持,而不是凭感觉说“感觉好多了”。

我的做法是复盘分两层,周期不同。项目内的轻量复盘每两周一次,只花十分钟,看三个数:本周未按计划完成的任务占比、新增需求变更数及其影响人天、跨团队阻塞项的平均解决时长。这三个数不需要额外采集,从日常看板里直接取。

项目级或季度复盘再看四个结果指标:立项估算人力与实际的偏差率、按期交付的里程碑比例、上线后前两周的缺陷密度(按每千行代码或每个功能点计)、以及返工任务占总任务的比例。

判断有没有效果,我主要看“偏差是否收敛”:如果连续两个季度人力估算偏差从正负五成收窄到正负两成半以内,说明估算能力和过程管理确实在起作用;如果偏差没变而流程项越来越多,那多半是流程本身在制造负担,该砍。

还有一个容易忽略的点:复盘必须产出具体动作和责任人,下一次复盘先检查上次动作是否执行,不检查的话清单会自然退化成形式。频率上不建议超过两周才复盘一次,间隔太长,记忆失真,数据也对不上当时的场景。

读者评论

彭
彭亦辰

冻结口径这条我认同,但实际最难的不是流程,是业务方肯不肯签字。我们试过让业务方确认基线值,对方一句“数据不准、要重新取数”就绕回去了,最后还是项目负责人自己填。另外漏斗里交付后只剩3.8%可比对,我怀疑有一部分是数据平台口径中途变过,未必都算立项时没填。

莫
莫雅楠

完整度>85%达成率71%这个阶梯挺有说服力,但我担心它一旦被当考核指标,团队就会为了凑满四层字段而填,风险准备金随手写15%,强依赖随便列两个,数据齐了可验证性没上去。判断质量可能还得看变更记录和年底能不能顶住对账,而不是看字段填没填。

侯
侯舒然

我们三十多人,评审确实一天半开完、返工也高。但我这没有独立数据团队,基线值只能自己从报表里扒,口径和业务方经常对不上。“项目负责人只负责组织核对、不负责提供数字”这分工在大团队成立,小团队根本没人可派。可能得先解决谁来出数,再谈冻结。

文章包含AI辅助创作:项目负责人管理方法大全:研发团队项目立项数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/279804
