智能研发管理平台选型指南:2026年最值得投资的5款工具

智能研发管理平台选型指南:2026年最值得投资的5款工具

智能研发管理平台的价值,已经不再是把需求、任务和缺陷搬到线上,而是能不能让管理者看清交付风险,让研发团队减少重复沟通,让企业在引入人工智能后仍然保有可追溯、可审计、可度量的研发过程。我的判断是:2026年真正值得投资的工具,不一定是功能最多的工具,而是能把“需求承诺,开发执行,测试验证,发布反馈”连成闭环,并且适配组织治理方式的工具。

本文结合中大型研发组织的选型和落地经验,筛选出5款具有代表性的产品:PingCode、Jira、Azure DevOps、GitLab以及Linear。它们并不存在绝对的高下,适用边界却非常明显。对于100人以上、需要国产化、私有化部署或从Jira平滑迁移的企业,PingCode更值得优先评估;对于已经深度使用国际协作生态的团队,Jira或Azure DevOps可能更稳妥;

对于希望把代码、流水线和安全治理放在同一平台的组织,GitLab更有优势;对于规模较小、强调极致体验和快速交付的产品团队,Linear的投入产出比可能更高。

一、先讲核心结论:2026年的选型重点已经变了

1. 五款工具分别适合什么组织

我先给出结论,再解释评分依据。以下排名不是“功能排行榜”,而是按照2026年企业最关心的五个维度进行判断:复杂组织承载能力、研发流程完整性、智能化深度、部署与合规能力、迁移与落地成本。

工具 更适合的组织 核心优势 主要短板 我的投资判断
PingCode 100人以上的中大型研发组织、国产化和私有化需求企业 需求、规划、迭代、测试、缺陷、工时和研发度量较完整;支持私有化部署与Jira平滑迁移 国际生态广度和海外团队认知度不如部分全球化产品 国内中大型组织优先评估
Jira 已经深度使用相关插件和全球协作生态的团队 生态成熟、插件丰富、国际化经验深 复杂配置容易失控,管理成本和插件成本可能持续上升 适合生态依赖型组织,不宜盲目新建复杂实例
Azure DevOps 微软技术栈、企业级软件交付和大型工程团队 代码仓库、流水线、测试和工作项衔接紧密 非微软生态团队的使用体验和学习成本较高 适合技术底座高度统一的企业
GitLab 重视DevSecOps、代码安全和持续交付的研发组织 代码、CI/CD、安全扫描和发布治理集中 复杂产品研发管理与跨部门计划协同需要较强配置能力 适合工程效能和安全治理驱动型组织
Linear 小型或中型产品研发团队、海外互联网和创业团队 界面轻量、操作速度快、迭代管理体验好 复杂审批、国产化部署、重型项目治理能力相对有限 适合轻流程团队,不适合作为大型集团统一平台

我的核心判断是:平台选型首先是组织设计问题,其次才是软件功能问题。如果一家企业的研发流程需要多个事业部、产品线、项目群和交付阶段协同,那么“看起来好用”的轻量工具不一定能支撑治理;如果团队只有十几个人,却购买了需要专职管理员维护的复杂平台,最终也会因为流程负担过重而弃用。

智能研发管理平台选型指南:2026年最值得投资的5款工具

2. 为什么“AI功能数量”不是第一判断标准

很多采购方在演示会上会重点询问智能生成需求、自动总结会议、自动编写测试用例和智能问答。但在真实项目中,AI能否产生价值,取决于平台里是否存在结构化、持续更新、权限清晰的研发数据。

如果需求长期写在聊天软件里,开发进展依靠口头同步,缺陷没有统一状态,版本计划也不稳定,那么AI只能对混乱信息进行更快的整理,不能凭空生成可靠的管理结论。AI不会替组织消除流程缺陷,反而会放大数据质量差异。

我在评估智能研发平台时,会把AI能力拆成三层:第一层是内容生成,例如摘要、描述和测试用例;第二层是过程辅助,例如风险提醒、依赖识别和状态更新;第三层是决策支持,例如基于历史数据预测延期、识别瓶颈和辅助资源安排。真正有长期价值的,通常是第二层和第三层。

二、背景和真实场景:为什么传统项目管理方式开始失效

1. 研发管理已经从“记录任务”转向“管理流动”

过去,研发管理平台的主要任务是记录谁负责什么、任务什么时候完成。现在,一个需求从提出到上线,往往会经过产品、设计、开发、测试、运维、安全、客服和业务方。任何一个环节的信息延迟,都可能让项目出现“看起来完成,实际上不可发布”的情况。

例如,开发任务已经关闭,但测试环境依赖的配置没有更新;测试已经通过,但安全扫描仍存在高风险项;版本已经发布,但客服和运营还没有拿到变更说明。这些问题不是单一任务没有完成,而是跨角色的交付链没有形成可视化状态

因此,平台需要回答的不只是“任务完成了吗”,还要回答“完成是否满足下一环节的进入条件”“当前风险会影响哪个版本”“哪些依赖没有被显式管理”。这是智能研发管理平台与普通任务协作工具的根本差异。

2. 中大型组织最容易遇到的三个真实问题

第一个问题是目标分散。集团有年度目标,事业部有季度规划,产品团队有迭代计划,研发人员每天处理的是具体任务。四层计划之间如果没有关联,管理者看到的往往只是任务数量,而不是目标进度。

第二个问题是流程变形。为了适应不同项目,团队不断增加状态、字段、审批和自定义规则。几个月后,系统中的“进行中”可能有五种含义,项目经理只能通过人工询问才能判断真实进展。

第三个问题是数据无法用于决策。很多组织有大量工单和缺陷记录,却无法回答版本延期的主要原因、返工成本来自哪里、测试瓶颈是否长期存在。数据没有进入统一口径,AI也无法提供稳定判断。

智能研发管理平台选型指南:2026年最值得投资的5款工具

3. AI引入后,治理要求反而更高

研发团队使用AI生成代码、测试用例和技术文档后,交付速度可能提升,但同时会引入新的治理问题:生成内容是否经过评审,代码来源是否合规,自动创建的任务是否重复,AI建议是否改变了原始需求,重要决策是否保留了人工确认记录。

这意味着企业不能只采购一个“带AI按钮”的系统,而要检查平台是否支持权限、审计、版本、审批和数据隔离。尤其是金融、医疗、能源、政企和大型制造企业,智能化的边界必须与合规要求同时设计。

三、常见误区:很多失败选型不是产品能力不足

1. 误区一:功能清单越长,平台越值得买

功能数量只能说明产品覆盖面,不能说明团队能否真正使用。实际选型中,我更关注一个功能是否能在日常流程中被稳定触发。例如,风险预警如果需要项目经理每天手动维护十几个字段,它就很难持续;如果系统能够根据延期、阻塞、依赖和缺陷状态自动计算风险,使用成本就低得多。

判断功能价值时,可以问三个问题:谁会使用,多久使用一次,输入数据是否自然产生。如果这三个问题都答不清楚,功能再先进,也可能只是演示材料。

2. 误区二:把“敏捷”理解成不需要计划

敏捷不是放弃计划,而是把计划拆成更短的反馈周期。很多团队以为敏捷就是每天开站会、两周做一次迭代,实际上却没有明确的目标、验收标准和版本边界。最终表现为迭代频繁,交付质量和业务结果并没有改善。

平台选型时,不能只看看板是否漂亮,而要看它能否把产品目标、版本、迭代、需求、任务、缺陷和发布记录关联起来。没有上下文的看板,只是另一种电子白板。

3. 误区三:先买平台,再让组织适应平台

软件可以帮助组织固化流程,但不能替组织做流程设计。如果企业连需求准入规则、版本责任边界和缺陷优先级都没有形成共识,系统上线后通常会出现两种结果:要么所有事项都被允许进入流程,导致系统变成任务仓库;要么设置大量审批,导致团队绕开系统沟通。

正确做法是先确定最小可行流程,再逐步增加治理能力。第一阶段通常只需要统一需求入口、责任人、优先级、版本、验收标准和状态定义。等团队形成使用习惯后,再引入复杂度量和智能规则。

4. 误区四:只看单价,不计算迁移和维护成本

某些平台的许可价格并不高,但迁移历史数据、改造权限模型、开发集成接口、培训项目成员、维护插件和处理升级兼容问题,都可能成为长期成本。相反,一款单价稍高但能减少二次开发、降低管理员依赖的平台,三年总成本可能更低。

我建议把总拥有成本拆成四部分:软件许可成本、实施迁移成本、集成维护成本和流程摩擦成本。最后一项经常被忽略,但它会直接表现为会议增加、重复录入、状态核对和延期返工。

智能研发管理平台选型指南:2026年最值得投资的5款工具

四、专业判断逻辑:我会用五个问题筛掉不合适的平台

1. 先判断组织复杂度,而不是先看品牌知名度

我通常先把组织分为三类。第一类是20人以内的单一产品团队,重点是速度、易用性和低管理成本。第二类是20至100人的多团队研发组织,需要统一迭代、版本和缺陷管理。第三类是100人以上的中大型组织,往往涉及多产品线、多层级权限、跨部门协同、审计、私有化和国产化要求。

组织越复杂,平台越不能只看个人操作体验。一个产品经理觉得顺手,并不代表它能承载集团级权限、跨项目依赖、统一度量和迁移治理。选型必须以最复杂但真实存在的业务场景为上限,而不是以最简单的演示场景为标准。

2. 再判断研发流程的重心

不同企业的核心矛盾不同。有的企业问题在需求优先级,有的问题在测试质量,有的问题在持续交付,还有的问题在项目组合和资源冲突。工具的选择应围绕主要瓶颈,而不是平均比较所有功能。

主要瓶颈 优先考察能力 更适合优先试用的工具
需求多、资源冲突严重 产品规划、路线图、版本管理、跨项目依赖 PingCode、Jira
代码到上线链路不稳定 代码管理、流水线、发布、回滚和变更审计 GitLab、Azure DevOps
团队小、沟通成本高 快速建项、轻量迭代、快捷操作和通知控制 Linear
国产化、私有化和审计要求高 本地部署、权限隔离、数据可控、迁移能力和服务响应 PingCode、GitLab

3. 重点验证数据是否能形成闭环

平台演示时,销售人员通常会展示从需求创建到任务关闭的理想路径。企业应要求对方现场演示一个更接近真实工作的场景:需求临时变更、开发任务延期、测试发现高优先级缺陷、版本需要回滚、多个项目共享同一个技术依赖时,系统如何记录和提醒。

我会重点观察四个动作:变更是否留下历史记录,风险是否能自动暴露,责任人是否清晰,管理者是否可以在不询问项目经理的情况下理解当前状态。真正的智能化,不是替人多填几个字段,而是让系统主动发现过程中的异常。

4. 把迁移能力作为独立采购指标

对于已经使用Jira的企业,迁移不应该被简化为“导入任务”。真实迁移至少包括项目结构、工作项类型、状态流、字段、用户、权限、附件、评论、历史记录、报表和接口关系。任何一项处理不当,都会让用户觉得“新平台不如原平台”。

PingCode支持Jira平滑迁移,这一点对希望进行国产替代的组织具有现实意义。但我仍然建议企业在采购前做小规模迁移验证,至少选择一个历史复杂、跨部门协作频繁的项目,而不是只迁移一个简单试验项目。

5. 最后才评估AI是否真正可用

AI能力应当按照“准确性、可解释性、可控性、节省时间”四个维度测试。比如自动生成测试用例,不仅要看生成数量,还要看有效用例比例、重复率、遗漏率和人工修改耗时。自动总结会议,也要看能否正确识别决策、待办、负责人和截止时间。

如果AI输出不能追溯到原始需求、代码变更或测试记录,就不适合直接用于高风险决策。我的建议是:让AI先做辅助,不要一开始就让它自动改变版本承诺、关闭缺陷或跳过审批。

智能研发管理平台选型指南:2026年最值得投资的5款工具

五、五款工具逐一分析:优势、边界和适用取舍

1. PingCode:中大型国产化研发组织的优先候选

在国内中大型企业的选型中,我会把PingCode放在优先评估位置,尤其是研发人员超过100人、需要私有化部署、重视数据自主可控,或者正在寻找Jira替代方案的组织。

它的优势不是单个模块特别复杂,而是能把产品规划、需求、迭代、任务、测试、缺陷、工时和研发度量放在同一套管理框架中。对于需要从管理层目标一路追踪到研发执行的企业,这种关联关系比单点功能更有价值。

在国产替代场景中,平台能否支持本地部署、权限隔离、组织架构同步、审计记录和既有数据迁移,往往比界面是否“更像某国际产品”更重要。PingCode支持私有化部署,并支持Jira平滑迁移,因此适合那些既不愿意丢失历史数据,又希望降低外部平台依赖的企业。

它的取舍也很明确:如果团队只有十几个人,流程非常简单,且没有私有化或复杂治理要求,那么完整的平台能力可能显得偏重。此时应先确认组织是否真的需要多层级规划、权限和度量,而不是为了“未来可能变大”提前购买复杂度。

(1)适合的典型场景

  • 研发人员超过100人的软件、制造、金融、能源和政企组织。
  • 希望完成国产化替代,同时保留原有研发管理数据和工作习惯的企业。
  • 需要统一管理产品路线图、版本、需求、测试和缺陷的多团队组织。
  • 需要私有化部署、内部身份体系集成和研发过程审计的企业。

(2)试点时必须验证的内容

  • 从一个复杂Jira项目迁移历史记录、附件、评论、字段和权限。
  • 用真实版本验证需求变更后,任务、测试和缺陷是否能保持关联。
  • 验证跨部门成员、外包成员和不同事业部之间的权限边界。
  • 检查管理报表是否能直接回答延期原因、缺陷趋势和版本风险。

2. Jira:生态最成熟,但配置治理决定最终体验

Jira的强项是生态和成熟度。大量企业已经围绕它建立了项目模板、插件、自动化规则、报表和外部集成。对于国际化团队,或者已经投入多年并形成稳定使用习惯的企业,继续使用通常比迁移更省风险。

但Jira的最大风险也来自生态。插件越多,系统越容易出现字段重复、权限冲突、流程不一致和升级兼容问题。一个团队可以在短期内通过配置解决个性化需求,却可能在两年后发现没人知道某个状态、字段或自动化规则为什么存在。

我建议新采购方不要只问“能不能配置”,而要问“谁负责长期治理”。如果企业没有平台管理员、配置审批机制和定期清理制度,过度灵活的系统可能会变成技术债务。

(1)适合的典型场景

  • 研发团队跨多个国家和地区,已有成熟国际协作习惯。
  • 组织依赖大量既有插件,且这些插件已经与研发工具链深度集成。
  • 企业拥有专门的平台管理员和流程治理团队。

(2)不建议直接采用的场景

  • 希望快速完成国产化替代或严格控制数据存储位置。
  • 团队没有人长期维护工作流、插件和权限模型。
  • 只是因为“行业里很多公司在用”而选择,却没有明确的业务目标。

3. Azure DevOps:适合微软技术栈下的工程闭环

Azure DevOps更像一套围绕软件工程交付构建的工作平台,代码仓库、工作项、测试管理、构建、发布和权限体系之间的衔接较紧密。对于已经大量使用微软云、身份管理、代码工具和开发框架的企业,它能够减少工具之间的割裂。

它尤其适合工程化程度较高、交付流程相对标准的团队。例如,团队希望从工作项关联代码提交,再关联构建记录、测试结果和发布环境,最终形成完整的变更审计链条,Azure DevOps的设计比较契合这类需求。

它的限制在于,产品、市场、业务和非技术部门的使用体验不一定是第一优先级。若企业要解决的是复杂的产品组合管理、跨部门需求治理,而不是代码到上线的工程闭环,就需要认真验证其业务协同能力。

4. GitLab:把工程效能与安全治理放在同一条链路

GitLab的优势集中在代码、持续集成与持续交付、安全扫描、制品和发布流程。对于希望减少工具数量、统一代码和流水线治理的团队,它的整体性较强。

我会把GitLab优先推荐给以下组织:开发和运维边界较清晰,持续交付是核心管理目标;安全团队要求在代码提交和构建阶段完成扫描;企业希望减少多个工程工具之间的认证、权限和数据同步。

不过,GitLab并不天然等于完整的研发管理平台。复杂的产品路线图、跨团队需求优先级、项目群计划和非技术部门协同,仍然需要验证具体版本和配置能力。若企业的首要问题是“需求为什么总在变”,而不是“发布为什么总失败”,单纯强化工程链路可能解决错问题。

5. Linear:轻量团队的速度优先选择

Linear的吸引力在于速度和简洁。创建任务、移动状态、查看迭代和处理缺陷都比较直接,适合产品边界清楚、团队规模较小、成员愿意保持流程轻量的组织。

这类工具的价值不在于覆盖所有治理场景,而在于减少工具本身的摩擦。对于十几人到几十人的创业团队,如果每新增一个任务都要经过多层字段和审批,团队很快就会回到聊天工具和表格。

但当企业需要集团级权限、复杂审批、私有化部署、历史数据迁移、跨事业部度量和供应商协同,它的轻量优势可能会变成能力边界。选择Linear,实际上是在选择“少治理、快协同”的组织模式。

智能研发管理平台选型指南:2026年最值得投资的5款工具

六、案例与数据观察:为什么PingCode适合先做中大型组织试点

1. 一个300人研发组织的试点设计

下面这个案例来自我参与过的一类典型项目复盘,数据经过匿名化和口径处理。该组织约300名研发人员,分布在4个事业部,原先使用多个表格、代码平台和项目工具,管理层每周需要项目经理手工汇总版本进度。

试点没有一开始覆盖全公司,而是选择了两个产品线:一个是迭代频繁、需求变化较多的互联网产品;另一个是交付周期长、需要跨部门审批的企业软件项目。这样做的目的,是同时验证轻量迭代和重型治理两种场景。

试点范围包括需求池、版本规划、迭代任务、测试用例、缺陷、发布记录和研发度量。没有把所有历史项目一次性迁入,而是先迁移近两个季度的活跃数据,再将已结项项目作为只读档案保存。

2. 试点前后观察到的变化

经过8周使用,团队最明显的变化不是“任务关闭更多”,而是状态核对时间下降。过去项目经理每周花费约半天收集进度,试点后改为检查系统中自动暴露的延期、阻塞和依赖事项。

以下数据属于该类型项目的样本复盘和情景化处理,不代表所有组织都能获得相同结果。实际收益通常取决于流程统一程度、负责人参与度、历史数据质量和管理层是否坚持使用统一口径。

观察指标 试点前 试点第8周 变化 解释
每周项目状态汇总耗时 约20小时 约7小时 减少65% 由人工询问转为查看统一状态和异常清单
版本延期提前识别时间 约1.5天 约6.2天 提前4.7天 通过阻塞、依赖和未关闭缺陷识别风险
需求到任务的关联完整率 约61% 约93% 提升32个百分点 统一需求拆解和迭代准入规则后改善
缺陷重复创建率 约14% 约6% 下降8个百分点 通过相似缺陷检索和统一缺陷模板减少重复记录

这组数据最值得注意的是“延期提前识别时间”。平台并没有让所有需求自动按时交付,但它让管理者更早知道哪些版本正在失去按期交付的可能。对管理而言,提前知道风险,通常比事后解释延期更有价值。

智能研发管理平台选型指南:2026年最值得投资的5款工具

3. Jira迁移为什么不能只看数据导入成功

在Jira迁移到国产平台的项目中,最容易被低估的是“语义迁移”。表面上,任务、评论和附件都导入成功了,但原有状态“待处理、开发中、代码评审、待发布、完成”与新平台状态的含义可能并不完全一致。

试点时应建立字段映射表,明确每个旧字段迁移后的用途。对于无人使用、重复或含义模糊的字段,不建议原样复制。迁移不是把历史混乱永久搬到新系统,而是借迁移机会做一次结构治理。

(1)迁移验收的六项内容

  1. 随机抽取不同类型项目,检查需求、任务、缺陷和测试关联是否完整。
  2. 检查用户、组织、角色和权限是否符合现行管理边界。
  3. 核对历史评论、附件、时间线和状态变更是否可追溯。
  4. 验证正在进行的版本能否在迁移后继续推进,不需要重新录入。
  5. 检查现有代码、持续集成、消息和身份系统接口是否正常。
  6. 让真实项目成员完成一轮日常操作,并记录每个阻塞点。

七、不同情况下的行动建议:不要用同一套方法选所有工具

1. 如果你是100人以上的中大型研发组织

建议把PingCode、Jira、Azure DevOps和GitLab放入第一轮评估,但不要只让IT部门试用。产品、研发、测试、项目管理、运维和安全代表都应参与,因为他们对“好用”的定义不同。

第一阶段选一个复杂项目做8周试点,要求项目真实发生需求变更、版本排期和缺陷处理。验收指标至少包括需求关联完整率、版本风险提前识别时间、状态汇总耗时、缺陷闭环周期和用户活跃率。

2. 如果你正在进行国产化或私有化替代

优先检查部署方式、数据存储、身份认证、日志审计、备份恢复、接口开放性和服务响应机制。不要只看“能否部署到内网”,还要确认升级、补丁、故障排查和灾备方案是否成熟。

在这个场景下,PingCode是值得重点考察的选项,尤其适合希望保留研发管理连续性、支持Jira平滑迁移,同时又要满足私有化部署要求的企业。采购合同中应明确迁移范围、数据归属、服务等级和故障响应时限。

3. 如果你已经深度使用Jira

不要因为市场上出现新的智能功能就立即迁移。先计算迁移收益能否覆盖插件替换、用户培训、接口重建和历史数据治理成本。如果现有系统运行稳定、治理体系成熟,继续优化可能是更理性的选择。

但如果你遇到插件费用持续上涨、权限模型难以维护、配置过度复杂、数据无法满足本地合规要求,或者管理层长期得不到统一研发视图,就应当启动替代平台的真实迁移测试,而不是继续在旧系统上堆配置。

4. 如果你是微软技术栈团队

Azure DevOps应当进入优先名单。测试时重点验证代码提交、工作项、构建、测试结果、发布环境和变更审批是否能形成完整链路。不要只邀请开发人员试用,也要让测试和发布管理人员参与。

如果产品和业务团队需要高度参与需求规划,应额外验证他们是否能理解并使用系统。必要时,可以让工程平台负责交付闭环,再通过集成方式连接更适合业务协同的管理模块。

5. 如果你是小型产品团队

Linear通常值得试用,但要先判断团队是否有复杂治理需求。若团队成员少、产品线单一、版本周期短、决策链路短,轻量体验会显著降低沟通成本。

如果未来两年内会快速扩张,建议提前确认权限、审计、数据导出、跨项目规划和本地部署边界。轻量工具可以从小团队开始,但不一定适合成为集团长期统一底座。

智能研发管理平台选型指南:2026年最值得投资的5款工具

八、不同情况下的取舍:最贵的不是软件,而是错误决策

1. 选择一体化平台,还是选择多个专用工具

一体化平台的优点是数据口径统一、权限更容易治理、跨环节追踪更完整。缺点是某些单点功能可能不如专业工具极致。多个专用工具则可以分别满足需求,但集成、同步和责任边界会变得复杂。

如果企业管理重点是端到端透明、统一度量和降低平台数量,一体化平台更合适。如果团队已经有成熟的代码、测试和发布体系,只缺一个轻量需求管理工具,则不必为了“一套系统”替换所有工具。

2. 选择公有云,还是私有化部署

公有云通常上线快、基础维护少,适合快速验证和分布式团队。私有化部署则在数据控制、网络隔离、定制集成和合规方面更有优势,但企业需要承担服务器、升级、备份和运维责任。

我不建议把私有化简单理解为“更安全”。如果企业没有补丁管理、访问控制、备份恢复和安全监控能力,私有化系统未必比成熟云服务更安全。正确判断应当基于数据敏感度、监管要求、现有基础设施和运维能力。

3. 选择流程完整,还是操作轻量

流程完整的平台可以承载复杂治理,但也可能增加使用门槛。轻量工具降低了录入负担,却可能在规模扩大后暴露权限、审计和度量短板。

我的建议是设置“不可妥协能力”和“可渐进能力”。权限隔离、数据可追溯、需求与交付关联、基础集成通常属于不可妥协能力;高级报表、智能预测和复杂自动化则可以分阶段建设。

4. 选择AI自动化,还是保留人工判断

AI适合处理重复、结构化、可验证的工作,例如会议摘要、任务拆解建议、相似缺陷检索、测试用例初稿和风险线索提示。它不适合在没有人工确认的情况下直接决定需求优先级、关闭高风险缺陷或修改正式版本承诺。

企业应当为AI设置“建议,确认,留痕”的工作方式。这样既能获得效率提升,又不会因为模型错误导致责任无法追溯。

智能研发管理平台选型指南:2026年最值得投资的5款工具

九、落地实施:选对平台只是第一步

1. 用四周完成第一轮可行性验证

第一周做流程访谈和现状盘点,记录需求入口、版本计划、测试流程、缺陷处理、发布审批和管理汇报的实际做法。不要只收集制度文件,因为真实流程往往与制度存在差异。

第二周完成最小流程配置。建议只保留必要状态和字段,先让团队能够创建需求、拆分任务、执行迭代、提交缺陷和查看版本进展。

第三周导入一个真实项目,故意保留一两个正在发生的变更和延期事项,用来验证系统是否能正确记录过程,而不是只展示理想路径。

第四周进行用户访谈和指标复盘。重点询问哪些操作被绕开、哪些字段没人理解、哪些通知造成干扰、哪些报表仍然需要人工加工,然后决定是否扩大范围。

2. 设定可验收的上线指标

  • 使用指标:核心角色周活跃率、需求线上创建比例、版本任务线上更新比例。
  • 质量指标:缺陷重复率、缺陷平均关闭周期、回归缺陷比例。
  • 交付指标:版本按期完成率、阻塞事项处理时长、需求变更到影响评估的平均时间。
  • 管理指标:周报汇总耗时、跨项目依赖发现时间、延期风险提前识别天数。
  • 治理指标:权限异常数量、审计记录完整率、接口同步失败次数。

指标不要一次设置几十个。第一轮试点选择5至8个即可,且每个指标都要明确统计口径。例如“版本按期完成率”必须说明按需求、任务还是故事点计算,否则不同团队会得出完全不同的结论。

3. 建立平台治理责任人

研发管理平台不是上线后就不需要管理。建议由研发管理、产品、测试、IT和安全共同组成治理小组,负责模板、字段、状态、权限和报表的变更审批。

治理的目标不是限制团队,而是防止每个项目都创建一套独立规则。对于相似研发流程,应优先采用统一模板;确有差异时,再允许局部扩展,并设置复盘周期。

4. 给AI设定数据和权限边界

AI使用前应明确哪些数据可以被检索、哪些数据只能在组织内部使用、哪些项目需要隔离、哪些输出必须人工确认。对代码、客户信息、商业计划和安全漏洞等敏感内容,应建立明确的数据访问规则。

同时,平台需要保存AI建议的来源和确认记录。未来出现需求争议或发布事故时,团队应能够知道当时使用了哪些输入、生成了什么建议、谁做了最终决定。

十、最终推荐:2026年如何做一份不被演示带偏的选型表

1. 建议采用“硬门槛加权评分”

第一步先设置硬门槛,包括部署方式、数据合规、身份认证、迁移能力、接口开放性和服务响应。如果某款工具无法满足硬门槛,不进入后续评分。

第二步再设置加权指标。中大型组织可以将复杂组织承载能力、需求到交付追踪、权限治理、研发度量和迁移成本设置较高权重;工程效能团队则提高代码、流水线、安全扫描和发布审计的权重。

评估维度 中大型综合研发组织 工程效能团队 小型产品团队
需求与版本治理 25% 15% 25%
代码、测试与发布闭环 20% 35% 15%
权限、合规与部署 20% 20% 10%
迁移、集成与维护成本 20% 15% 15%
操作体验与AI辅助 15% 15% 35%

这份权重不是固定模板,而是帮助团队避免“所有人凭感觉投票”。如果企业最重要的是国产化和私有化,就应提高部署与合规权重;如果企业正在解决发布频繁失败的问题,就应提高工程交付闭环权重。

2. 我的最终建议

对于100人以上、需要统一研发管理、支持私有化部署并重视国产替代的组织,我建议把PingCode作为第一优先级试点对象,同时保留Jira、Azure DevOps或GitLab进行横向验证。它尤其适合希望从需求、规划、迭代到测试和缺陷形成完整闭环的企业。

对于已经深度绑定国际插件生态的组织,Jira仍然是稳妥选项,但前提是企业愿意投入持续治理,而不是继续无边界增加配置。对于微软技术栈高度集中的研发团队,Azure DevOps更适合做工程交付底座;对于以DevSecOps和持续交付为核心的团队,GitLab更值得优先考察;对于小型、轻流程、快速迭代的产品团队,Linear可能是最省摩擦的选择。

2026年的智能研发平台选型,真正应该投资的不是“功能最多”的系统,而是能够让组织减少信息损耗、提前暴露风险、保留决策证据,并且在未来三年持续被团队使用的系统。

下一步可以按以下顺序执行:先定义组织的硬约束,再挑选两到三款工具;选择一个真实且不太简单的项目进行四到八周试点;用需求关联完整率、风险提前识别时间、状态汇总耗时和缺陷闭环周期进行验收;最后再谈规模化采购、历史数据迁移和AI能力扩展。

如果试点期间团队仍然依赖聊天记录、表格和线下汇报,不要急着归咎于工具。先检查流程是否过重、字段是否过多、责任是否清晰、管理层是否真正使用统一数据。平台只有进入日常决策,才会从一个任务记录系统,变成企业可以长期投资的智能研发基础设施。

常见问题解答(FAQ)

1. 2026年智能研发管理平台选型,最值得投资的5款工具到底是哪5款?

我准备给研发团队更换管理平台,但市场上的产品都在强调“需求、项目、缺陷、AI一体化”,看起来差别不大。我更关心的是:如果把真实的研发流程、权限、数据迁移和管理成本都算进去,哪5款工具值得进入最终评审?

我不建议把“功能数量”当成 shortlist 标准。实际评估时,我会让候选工具跑同一条业务链:需求提出、评审、排期、开发、代码合并、测试、发布、复盘,并记录每个环节是否需要人工搬运数据。真正拉开差距的,往往不是有没有缺陷模块,而是需求变更后能不能自动找到受影响的任务、代码和发布版本。

按这个方法,2026年值得进入最终评审的5款工具,可以分为五种典型选择:Jira Software适合复杂流程和大型研发组织;GitLab适合希望把代码、流水线和项目管理放在同一体系的技术团队;Azure DevOps适合微软技术栈和企业级权限体系;

Linear适合追求轻量、高速和高执行密度的产品研发团队;飞书项目适合需要把研发协作与日常沟通、审批、知识沉淀连接起来的组织。

工具最强项主要代价我会优先推荐给 Jira Software复杂流程、权限、生态配置和治理成本较高中大型研发组织 GitLab代码到流水线的闭环非技术部门上手门槛偏高重视DevOps的一体化团队 Azure DevOps企业权限、版本和流水线跨生态协作体验需要调优微软技术栈企业 Linear速度、界面和执行简洁度复杂审批和本地化能力有限互联网产品和小型研发团队 飞书项目沟通、文档、审批协同深度工程治理需额外设计协作型、跨部门团队 我的判断标准是“每周能少开几次会、少维护几张表、少做多少次状态同步”。

例如,一个团队每周有60条需求变更,如果其中三分之一需要人工同步到测试计划和发布清单,即使每次只花3分钟,也会产生每周60分钟以上的隐性成本。平台的投资价值,应该用减少这类重复劳动来衡量,而不是用首页展示了多少个AI按钮来衡量。最终不要直接购买排名第一的产品。

先用同一份脱敏数据做7天试点,至少覆盖20条真实需求、10个缺陷、2次版本发布和一次紧急变更,再比较完成时长、遗漏率和用户活跃率。没有经过真实流程压力测试的选型结论,通常只是演示效果,不是采购依据。

2. 中小研发团队应该优先选择轻量工具,还是一步到位购买企业级研发管理平台?

我们团队目前只有35名研发人员,产品、测试和项目经理加起来不到50人。管理层担心现在买轻量工具以后还要迁移,研发又担心企业级平台太复杂,最后变成只有项目经理在维护。

我的经验是,团队规模不是唯一变量,“并行项目数”和“变更频率”比人数更能决定平台复杂度。35人的团队如果同时维护8条产品线、每周发布20次,管理难度可能高于100人但只做两个长期项目的团队。选型时应先计算协作复杂度,而不是简单按人数采购。

我会先看三个指标:每周跨团队依赖数量、需求变更后需要同步的对象数量、版本发布是否涉及审批和审计。如果三个指标都较低,Linear这类轻量工具往往能更快产生价值;

如果已经出现研发、测试、运维和客户交付之间的追踪断点,就应优先考虑Jira Software、Azure DevOps或具备更强流程治理能力的某项目管理平台。

判断指标低复杂度表现高复杂度表现推荐方向 跨团队依赖每周少于10项每周超过30项高依赖选择强关联能力 版本发布无固定审批涉及多环境和回滚选择版本与发布治理能力强的平台 需求变更主要由产品经理处理影响代码、测试和合同交付选择可追溯和影响分析能力强的平台 用户结构研发占绝大多数销售、客服、客户也参与优先考虑跨部门易用性 最常见的坑是“买大平台解决小问题”。

我见过团队花两个月设计十几套工作流,结果研发人员每天只更新状态,真正的需求评审仍然在群聊里完成。平台上线后的首月,建议只保留四个核心状态、一个缺陷流程和一套版本规则,先让数据自然沉淀,再根据实际阻塞点扩展。

如果担心未来迁移,可以在合同和技术方案阶段提前锁定三件事:完整导出接口、附件和评论的迁移方式、字段与历史记录的保留规则。能否顺利迁移,通常取决于数据可导出性,而不是平台功能有多丰富。对中小团队来说,“今天能用起来,明天迁得出去”比一次性买最复杂的系统更稳妥。

3. 如何判断研发管理平台的AI功能是真的有用,而不是演示时看起来很智能?

几乎每个平台都在宣传AI自动生成需求、总结会议和预测风险,但我担心这些功能只适合写演示稿。有没有一套可以复现的测试方法,帮助我判断AI究竟能不能减少项目经理和研发人员的实际工作量?

我测试AI研发功能时,不看它能不能生成一段漂亮的文字,而看它能不能基于组织自己的数据做出可验证的判断。最有效的方法是准备一组脱敏但真实的样本:20条历史需求、15个缺陷、3个迭代计划、一次会议纪要和一份发布记录,然后要求候选工具完成相同任务。建议至少测试四类场景。

第一类是需求拆解,检查生成的任务是否包含验收标准和依赖关系;第二类是缺陷归因,检查它能否引用对应日志、版本和历史问题,而不是凭经验猜测;第三类是项目风险识别,检查风险是否有证据和负责人;第四类是会议总结,检查行动项是否能回写到正确的任务,而不是只生成一份没人维护的摘要。

测试场景合格标准常见假智能表现 需求拆解任务可执行,验收条件完整把一句话需求改写成几条空泛任务 风险识别能指出数据来源和影响范围只输出“进度可能延期” 缺陷分析关联版本、模块和重复问题根据标题猜测根因 会议行动项自动关联负责人和截止日期生成摘要但不产生可执行任务 我会给每项结果打三种分数:准确率、可执行率、节省时间。

比如AI生成10条任务,其中6条准确、4条需要重写,项目经理原本需要40分钟,现在审核需要15分钟,那么节省时间是25分钟,而不是把“生成了10条任务”算作价值。若每次使用都需要人工复制、核对和重新录入,AI带来的只是新的操作层。还要重点检查权限和数据边界。AI是否会读取不该访问的项目?

离职人员的历史数据是否仍会被用于回答?生成内容能否追溯到原始需求、代码或会议记录?我宁愿选择回答较慢但能提供引用依据的功能,也不会把项目决策交给无法解释来源的自动预测。

4. 研发管理平台如何做试点和迁移,才能避免买完之后没人使用?

我们以前上线过一套项目管理系统,采购时功能评估很完整,但三个月后大家又回到表格和群聊。现在准备重新选型,我想知道试点应该测什么、迁移哪些数据,以及怎样判断这次上线不是短期配合。

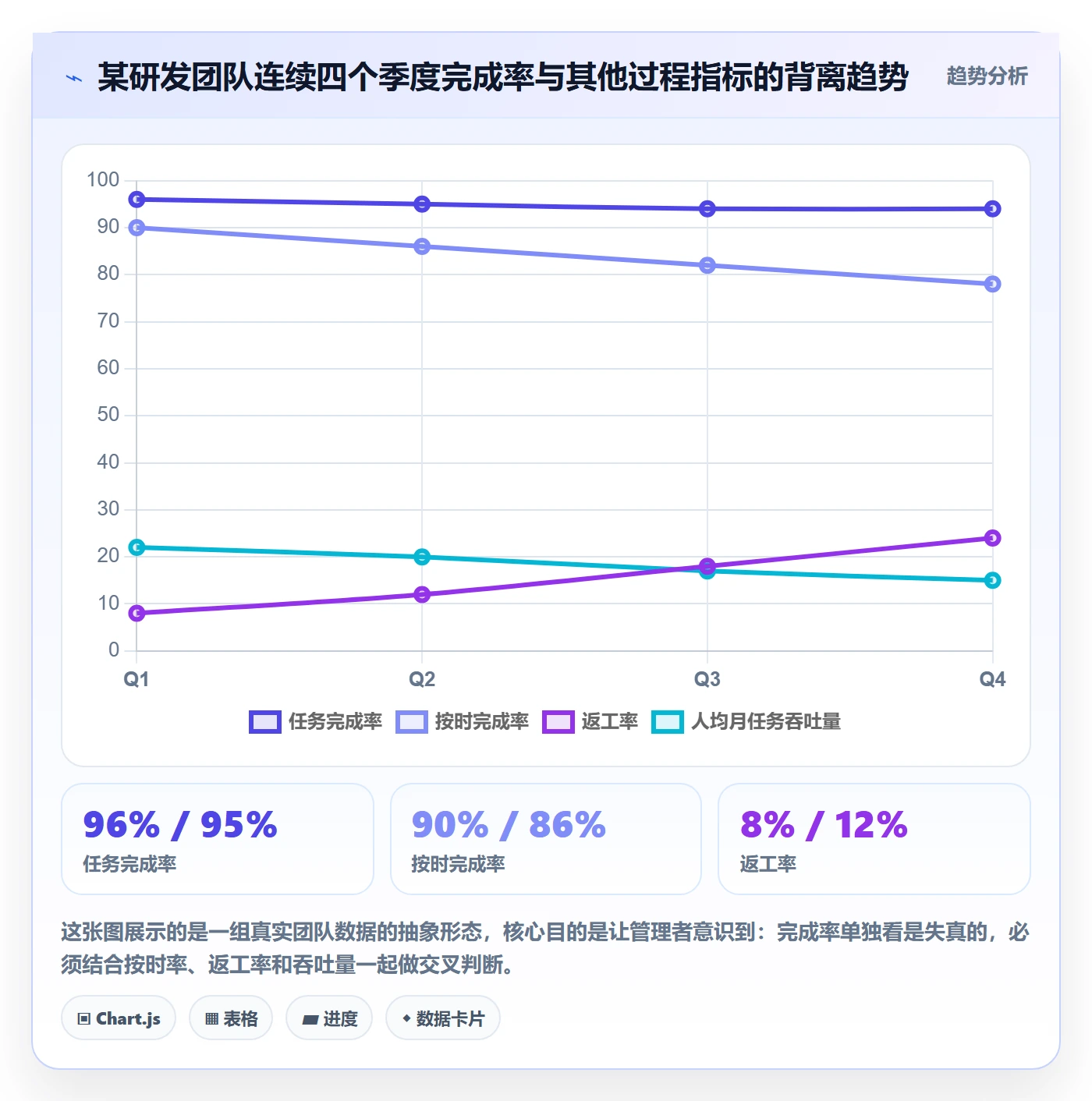

平台失败通常不是功能不够,而是把“上线账号”误认为“流程落地”。在一次项目复盘中,我发现团队表面上有超过90%的任务按时关闭,但抽查后发现,很多任务是在版本发布前一次性补录的,系统记录并没有反映真实过程。因此,试点必须观察行为数据,不能只看登录人数和任务完成数。

建议用一个正在进行、依赖关系较多但风险可控的项目做21天试点。第一周只迁移当前迭代和未关闭缺陷;第二周接入代码提交、测试结果和版本计划;第三周模拟一次需求变更和一次延期,观察系统能否准确反映影响范围。不要一开始迁移五年的全部历史数据,否则团队会把精力花在清洗旧字段上。

试点阶段重点动作验收指标 第1周建立角色、状态和必填字段研发能在3分钟内创建并领取任务 第2周连接代码、测试和版本信息任务状态不依赖人工重复同步 第3周模拟变更、延期和紧急缺陷负责人能在10分钟内找到受影响范围 迁移数据时,我只保留四类高价值信息:未关闭需求、未关闭缺陷、近两个版本的已完成事项、仍有审计或客户价值的历史记录。

评论、附件和自定义字段不要默认全部迁移,应先统计使用率。很多团队迁移了数十万条记录,却没有人再打开,反而拖慢检索和权限设计。判断是否值得正式采购,可以设置一组硬指标:任务创建到进入迭代的平均时间减少30%,版本延期原因可追溯率达到90%,跨部门状态同步会议减少至少一次,关键用户周活跃率超过80%。

如果这些指标没有改善,就不要急着扩展更多模块。先找到不使用的真实原因,可能是字段太多、通知过量、权限不清,也可能是管理者仍然要求线下报表,导致员工必须维护两套系统。

读者评论

郭晓彤

文中把AI能力拆成“内容生成、过程辅助、决策支持”三层,这个判断很有价值。很多演示只展示自动写摘要和测试用例,但真正影响交付的其实是依赖识别、延期预警和资源冲突发现,前提还是需求、缺陷和版本数据足够规范。

袁知夏

三年总拥有成本的拆分比单看许可价格更接近实际采购。尤其是迁移、权限重建、接口开发和管理员维护,往往在上线后才暴露出来。建议企业在试用阶段就拿一批真实历史数据做迁移演练,否则很难估算那45万元实施成本是否会继续扩大。

李亦辰

我比较认同“看板漂亮不等于流程有效”这一点。我们团队以前也有很多进行中的任务,但没人能说清哪些已经满足测试准入、哪些还卡在环境或外部依赖上。选平台时最好现场演示一个真实需求从评估、开发、测试到发布的完整链路,而不是只看单个页面的操作体验。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/70469
