实际进度落地方案:管理层开展进度管理的入门指南案例解析

去年十月,我以顾问身份介入一家做工业设备集成的公司。老板姓陈,公司120人出头,同时并行着9个项目。他跟我说了一句让我印象很深的话:“我每周一开例会问进度,所有人都说'正常',结果到11月,三个项目同时爆雷,客户罚款加起来接近80万。”我让他把过去三个月的周报调出来看,发现一件很荒诞的事:9个项目里,有6个项目的进度一栏长期写着"90%"或者"95%",而且连续四周纹丝不动。

这不是个例。我后来复盘过自己参与诊断的20多家中大型企业(100人以上、多项目并行)的进度管理现场,发现一个反复出现的规律:管理层以为自己在管进度,实际上只是在收集“完成率”这个数字,而这个数字既不可信,也不可行动。

所以这篇文章不打算按“什么是进度管理、为什么要做、有哪些工具”的顺序讲。我想把顺序倒过来,先给出我真正相信的结论,再用我自己踩过的场景去拆解,最后给你一个下一周就能动手的最小落地路径。如果你是在100人以上组织里对项目结果负责的那个人,这篇文章应该比一份PMBOK读书笔记更有用。

一、先说核心结论:进度管理落地,卡的不是工具,是“反馈频率”和“判断标准”

我把过去几年在项目现场看到的进度管理失败原因做了一个粗分类。如果只允许我说一句话,那就是:大多数企业的进度管理失败,不是因为计划编得不好,而是因为实际进度回来的太慢、太假,且没有人定义“偏到多少要动手”。

1. 三个最常见、也最致命的落地断点

第一个断点是反馈频率错配。计划是按月编的,进度是按周问的,而实际发生偏差是按天发生的。中间的信息真空期,就是风险发酵的窗口。

第二个断点是采集口径混乱。同一个项目,研发负责人说的“完成80%”是按代码写完算的,测试负责人说的“完成80%”是按测试用例跑完算的,老板听到的“完成80%”是按他觉得“快结束了”算的。三个人都真诚,但三个数字根本不是一回事。

第三个断点是缺乏介入阈值。偏差出现后,管理层的反应往往走两个极端:要么完全不管,等爆雷;要么一有小偏差就全员开会,把团队拖进汇报泥潭。中间那段“该观察、该预警、该升级”的分级判断,是缺失的。

2. 为什么我不建议一上来就上系统

很多人第一反应是“买个好工具就行了”。我承认工具重要,但顺序错了。我见过一家公司花了几十万上线了一套功能齐全的项目管理平台,结果三个月后所有项目负责人都在系统外偷偷维护一份Excel,因为他们觉得系统里的状态更新“太重了”。

工具解决的是记录和呈现问题,解决不了“谁来更新、多久更新、更新成什么样算合格、偏差多少触发什么动作”这一整套管理规则。规则没定义清楚,再好的工具也只是把你的混乱数字化了一遍。

实际进度落地方案:管理层开展进度管理的入门指南案例解析

二、真实场景:进度靠问、偏差靠猜、汇报靠编

我把前面提到的陈老板那次诊断,拆成三个具体场景讲。这三个场景几乎是我在每一个100人以上组织里都能复现的“经典三连”。

1. 进度靠问:管理层是最后一个知道真相的人

陈老板的例会是这样开的:9个项目经理依次汇报,每人3分钟。听起来效率不低。但问题在于,项目经理汇报的内容,是他自己上周末凭印象整理的,而不是从一个持续更新的实际进度记录里读出来的。

也就是说,周一的例会上,管理层拿到的是一份“回忆录”,不是一份“仪表盘”。回忆录的特点是:它会自然地弱化坏消息。人不是故意撒谎,而是人对过去的记忆会被当下的处境重新编辑,项目还在推进,就会不自觉地往好的方向叙述。

我当时做了一件事:让9个项目经理在例会上,只回答三个问题,本周实际完成了什么交付物、下周计划完成什么交付物、有没有哪个任务卡住了超过3天。第一个星期就炸出来4个被“正常”掩盖的卡点。

2. 偏差靠猜:没人定义过“偏多少算严重”

第二个场景更隐蔽。我问陈老板:“如果某个项目的某个环节晚了两天,你会怎么处理?”他想了想说:“看情况。”这个“看情况”就是问题的核心。

因为他没有一套判断标准,所以他的决策高度依赖汇报者的表达方式和当时的心情。同样的两天延迟,如果是张三汇报、语气紧张,他就会立刻介入;如果是李四汇报、语气轻松,他就放过去了。决策的质量,被汇报技巧绑架了。

我后来帮他建立了一个很朴素的判断规则:看这个延迟是否落在关键路径上,以及它是否有下游等待它的任务。如果一个延迟发生在非关键路径、且有至少两天的浮动时间,那就观察;如果它压到了关键路径,或者有任务在等它,那就必须24小时内升级。规则简单到可以贴墙上,但它把“看情况”变成了“看结构”。

3. 汇报靠编:月末那一页纸,是压力的产物

第三个场景是整个链条的末端。因为日常没有可信的进度数据,所以月报只能靠“编”,不是凭空虚构,而是把零散的记忆重新组织成一个看起来合理的叙事。

我见过一份项目月报,写的非常漂亮:“项目整体进度符合预期,各项工作有序推进。”但同期和一线工程师聊,他告诉我这个项目已经有两周没有实质性进展了,因为一个关键外购件到货延迟,大家在等料。这两套叙事之间的落差,就是管理层和现场的距离。

实际进度落地方案:管理层开展进度管理的入门指南案例解析

三、拆解常见误区:这五个坑,我几乎在每个现场都见到过

在给出具体落地动作之前,我想先把误区讲透,因为不绕开这些坑,任何方案都会在两周内退回到原状。

1. 误区一:把“完成率”当成进度

完成率是个百分比,但它没有物理意义。90%完成的项目,可能还需要和前面10%一样长的时间,甚至更长,因为越到后期,剩下的往往是集成、联调、验收这些高难度环节,而不是简单的平铺工作。

更危险的是,完成率的心理暗示是“快好了”,它会系统性地让管理层放松警惕。我在现场最喜欢问的一句话是:“你说的80%是按什么口径算的?”,十次里有七次,对方会愣一下。

2. 误区二:认为进度偏差就是“晚了几天”

晚几天只是表象。同样晚三天,有的偏差只是时间上的,可以靠加班追回来;有的偏差意味着某个关键依赖没到位,后面所有事都推不动;还有的偏差说明实际工作量被严重低估了,计划本身就不成立。

这三种偏差,处理方式完全不同。第一种调整节奏就行,第二种要立刻协调资源,第三种得重排计划。把三种偏差都叫“晚了几天”,等于放弃了治疗手段的差异。

3. 误区三:追求100%准确的进度数据

这是个很常见的执念。有些管理层希望系统里的进度数据“完全真实”。但现实是,进度数据的准确性永远和采集成本成正比。要做到95%准确,可能每个任务都要每天更新;做到70%准确,也许周更就够了。

问题是,管理决策真的需要95%的准确率吗?我的判断是:进度数据的目标不是“准确”,而是“足以支撑判断”。一个偏差在±10%以内的进度视图,配合上及时性,比一个精确到±2%但滞后两周的数据有用得多。

4. 误区四:把进度管理等同于催办

很多管理层一旦意识到进度失控,第一反应就是加大催办力度,多开会、多问、多盯人。短期内确实会有效果,因为团队感受到了压力。但催办不产生新的信息,它只是把已有的压力传导了一遍。

真正的进度管理,是让信息自动地、低成本地流到管理层面前,而不是靠管理层去“挖”。催办是体力活,机制是结构活。我见过最健康的一个团队,管理层一个月只开一次进度会,但从不失控,因为他们有一套自动的偏差预警在跑。

5. 误区五:案例学习只看成功故事

最后这个误区很隐蔽。很多人学进度管理,喜欢看“某公司如何用某方法效率提升30%”这类案例。这类故事读起来很爽,但学不到东西,因为它隐去了最关键的决策过程:他们当时面对的是什么两难?为什么选了方案A而不是方案B?代价是什么?

真实可复用的经验,存在于“决策复盘”里,而不是“成功叙事”里。接下来我会用一个完整案例,展示这种写法。

实际进度落地方案:管理层开展进度管理的入门指南案例解析

四、专业判断逻辑:用“偏差思维”替代“完成率思维”

讲完误区,我来给出我自己用的一套判断逻辑。它不是一套流程,而是一种视角的切换:从盯“完成了多少”,切换到盯“偏离了多少,以及这个偏离会不会扩散”。

1. 用交付物代替百分比

最根本的一步,是把进度的基本单位从“百分比”换成“交付物”。一个任务是否完成,不是看它完成了百分之多少,而是看它有没有产出一个可以被验证的东西,一份设计文档、一个通过的测试用例、一批到货的物料。

这样做有两个好处。第一,交付物是客观的,不存在“我觉得差不多完成了”这种模糊地带。第二,交付物是进度和质量的统一体,它同时回答了两个问题:进度到哪了,以及做得对不对。

我在推广这个做法时,通常会给出一句简单的话术模板:“不要告诉我完成了多少,告诉我你手上已经交出了什么可以验收的东西。”

2. 用关键路径判断偏差的影响面

任何偏差出现后,第一个判断不是“严重不严重”,而是“在不在关键路径上”。关键路径上的任何一个延迟,都会直接推迟整个项目的交付;非关键路径上的延迟,只要不超过浮动时间,就只是局部扰动。

这个判断逻辑的价值在于,它把管理层的注意力从“平均分配”转向“重点聚焦”。一个健康的进度管理,应该让80%的介入动作集中在20%的关键路径任务上。

3. 用分级阈值替代“看情况”

我通常会建议管理层定义三档介入动作,简单到能记住:

  • 绿色(观察):偏差在浮动时间范围内,或发生在非关键路径上,只需要记录,不介入。
  • 黄色(预警):偏差接近关键路径,或超过原定浮动时间一半,项目经理需在24小时内在进度同步中说明应对方案。
  • 红色(升级):偏差已压到关键路径,或有下游任务在等待,管理层必须在当周内给出资源决策或范围调整。

这三档的价值,不在于它多精确,而在于它把“要不要管”这个消耗心力的决策,变成了一个机械的对照动作。

实际进度落地方案:管理层开展进度管理的入门指南案例解析

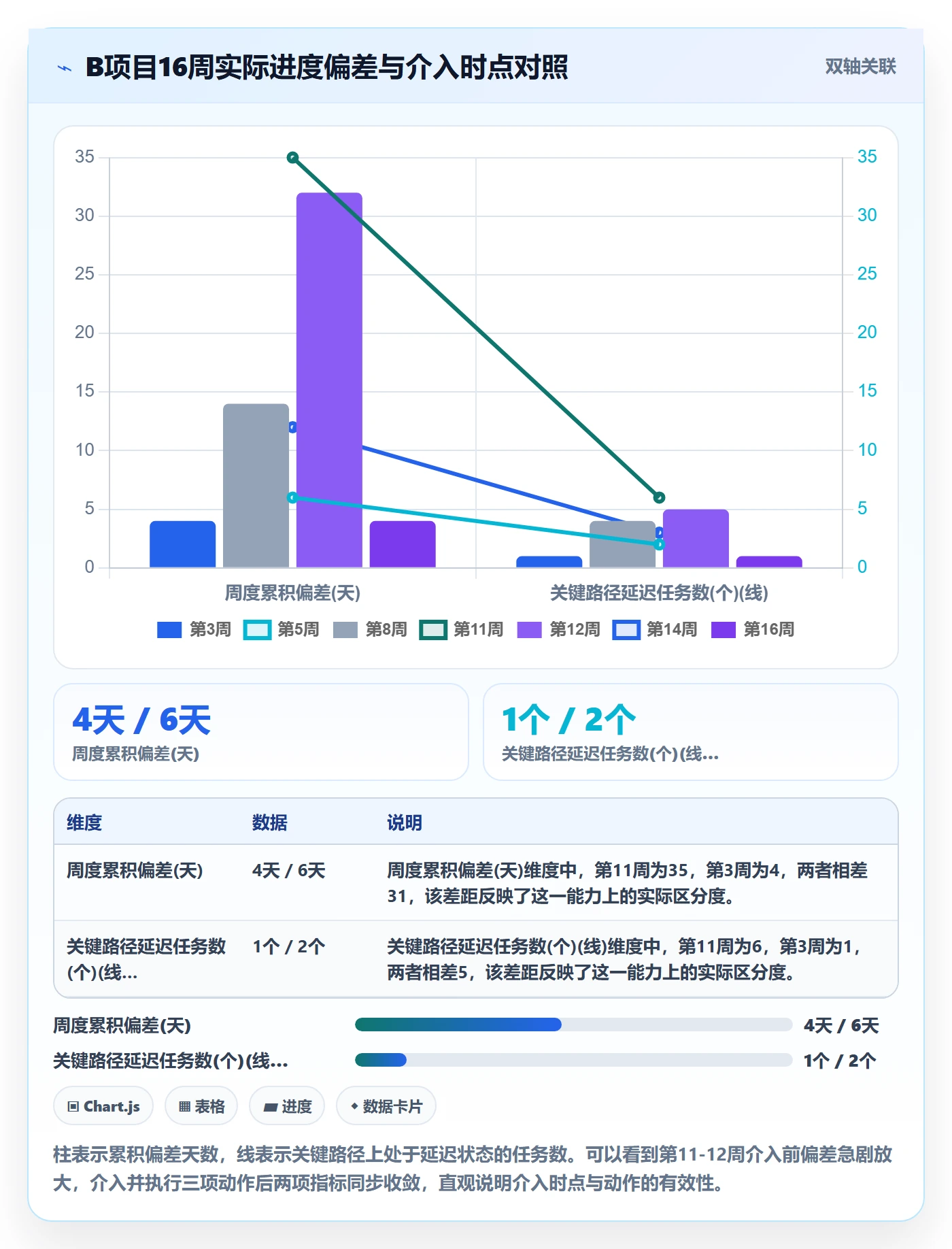

五、案例解析:一个“进度失控”项目的复盘

下面这个案例来自我参与诊断的一家做企业服务的公司,员工规模210人左右,年营收在2亿上下,同时并行6个项目。为保护隐私,涉及产品和客户的信息做了替换,但关键时间节点、决策动作和数据观察是真实的。

1. 背景与初始计划

这个项目代号叫“B项目”,目标是给一家大型客户做一套业务系统的定制开发,合同金额约450万,交付周期4个月。项目经理是入职三年的老员工,之前带过两个类似项目,经验不算薄。

初始计划做得很规整:4个月拆成16周,每周有明确的里程碑,用的是一个主流项目管理工具做甘特图。从计划书上看,这是一个“教科书级”的好计划。

2. 偏差是如何被忽视的

问题从第3周开始。一个第三方的接口联调环节,因为对方技术负责人休假,延迟了4天。项目经理在周报里写了“接口联调延迟4天,已沟通,不影响整体进度”。

这个判断在当时看起来合理。4天,相比4个月的周期,确实微不足道。但问题在于,这个接口联调处在关键路径上,而且它的下游有3个环节在等待它,数据迁移、功能测试、客户验收。

更关键的是,项目经理的判断依据是“延迟天数相对于总周期”,而不是“延迟是否影响关键路径”。这就是前面说的典型误区:用时间比例判断严重性,而不是用结构位置判断严重性。

第5周,类似的小延迟又出现两处。到第8周,项目整体已经延迟了2周,但因为周报一直写“整体可控”,管理层没有介入。第11周,客户开始催问验收时间,项目已经延迟接近5周。

3. 管理层介入后的三个关键动作

第12周,公司管理层正式介入。我参与了后面的复盘。他们做了三个动作,我认为值得抄。

第一,重排关键路径,把“能否并行”作为第一判断。他们发现原本串行的三个环节,其实有两个可以部分并行,只是当初为了“稳妥”选了串行。这个动作一次性追回了约2周时间。

第二,把进度同步频率从周更改成日更,但只针对关键路径上的8个任务。注意这个细节,不是全面加频,而是精准加频。这样既拿到了及时性,又没有把团队拖进无差别的汇报负担。

第三,重新设定了升级规则:任何关键路径任务的延迟超过1天,必须当天升级到项目负责人和业务线负责人。这条规则把决策提前了至少一周。

4. 可复用的判断规则和动作清单

最后项目在客户可接受的范围内交付,但公司付出的额外人力成本和客户关系修复成本,据内部估算约35万。我把这个案例的可复用部分整理成下面这张清单。

环节 错误做法 可复用动作
偏差判断 用延迟天数 / 总周期的比例判断严重性 用“是否落在关键路径 + 是否有下游等待”判断
反馈频率 一刀切周更,关键环节也周更 关键路径任务日更,非关键保持周更
升级机制 由项目经理自行判断是否上报 关键路径延迟超1天,当天强制升级
计划编制 为“稳妥”默认串行 编制时显式标注可并行环节,作为风险预案
案例复盘 总结“执行力不足” 复盘决策过程:每个判断当时依据的是什么

实际进度落地方案:管理层开展进度管理的入门指南案例解析

六、不同情况下的行动建议:从“下一周”开始,而不是从“下一季度”

讲完案例,回到你的组织。我知道每个组织的起点不同,所以我把建议按不同情况分开给出。

1. 如果你现在完全靠例会和口头汇报管进度

不要急着上系统。先做一件事:把下一个周会的议程改成三个固定问题,本周交付了什么、下周计划交付什么、哪些任务卡了超过3天。就这三个问题,先跑四周。

四周后你会发现两件事:第一,你能看到真实的偏差了;第二,团队会开始意识到“交不出东西是要被问的”,这会自发改善执行力。这个动作不花一分钱,但效果往往比上一套工具更直接。

2. 如果你已经有工具,但数据不可信

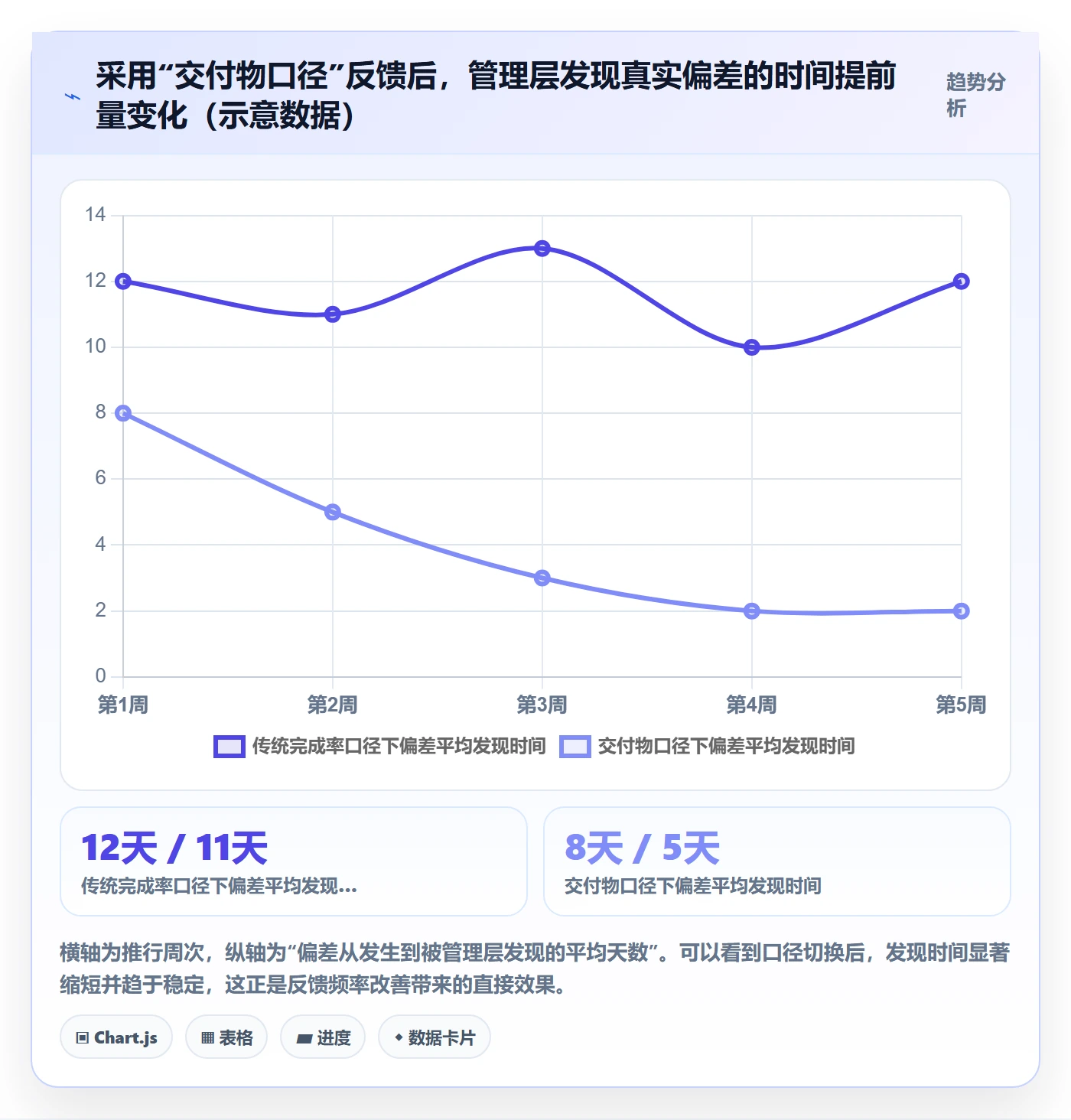

先不要换工具。花一周时间定义“实际进度”的采集口径,是交付物、里程碑,还是任务状态。然后只在一个项目上先跑,把这个口径写下来,让所有人按同一个口径更新。

如果你在100人以上组织里,通常还会遇到一个问题:工具之间的数据是割裂的。这时候选一个能打通需求、开发、测试、发布全流程的平台,会比在多个工具之间搬数据轻很多。这类平台在服务中大型企业时,通常会提供私有化部署方案,对同时使用过海外工具、需要平滑迁移的团队也比较友好,因为支持从Jira等系统做迁移,是国产替代里比较稳妥的一个选项。但请记住:工具是放大器,它放大的是你已经想清楚的规则,而不是替你想清楚规则。

3. 如果你是多项目并行、资源冲突严重

这种情况下,单纯的任务级进度管理已经不够了,你需要看到“资源级”的偏差,同一个人被三个项目同时占用,这本身就是一种系统性的进度风险。

建议先做一次资源盘点:把关键岗位(比如架构师、测试负责人)在未来两个月的投入情况画出来,看有多少时间被“过度分配”。这个动作能提前发现很多未来的进度爆雷。

4. 如果你所在组织层级多、汇报链条长

你需要特别注意一个现象:信息在向上传递的过程中会被“翻译”三次,每次翻译都会做一次乐观化修饰。这时候,缩短链条比增加汇报频率更重要。

一个可尝试的动作是:让关键路径上的任务负责人,直接把状态更新到共享的进度视图里,管理层直接看视图,不经过中间层转述。这既减少了翻译损耗,也减少了中层管理者的汇报负担。

实际进度落地方案:管理层开展进度管理的入门指南案例解析

七、不同情况下的取舍:什么该先做,什么该先放

落地进度管理,最容易犯的错是“什么都想同时做”。我给出我自己的取舍原则。

1. 取舍一:口径统一优先于工具选型

如果你只能先做一件事,先统一进度采集口径。口径统一是零成本的,且一旦统一,无论你后面用什么工具,数据都是可用的。反过来,工具先上、口径后定,往往要花更大力气去清洗历史数据。

2. 取舍二:及时性优先于准确性

在入门阶段,我建议接受一个±10%-15%的准确度,换取更快的反馈频率。因为入门阶段最大的敌人不是决策不精确,而是决策太慢。等机制跑顺了,再逐步提高准确性门槛。

3. 取舍三:关键路径聚焦优先于全面覆盖

不要一上来就要求所有任务都规范更新。先圈出每个项目的关键路径任务,通常不超过总量的20%,把高频更新和高等级升级都放在这部分上。剩下的80%保持基础记录即可。

4. 取舍四:机制优先于个人能力

很多公司倾向于招一个更厉害的PM来解决问题。但如果机制没建立,再厉害的PM也会在半年内被现有节奏同化。先建机制,再招人,或者至少同步进行。机制是土壤,个人能力是种子。

取舍维度 入门阶段建议 成熟阶段建议
口径统一 vs 工具选型 口径统一优先,工具后置 两者并行,工具支撑口径
及时性 vs 准确性 及时性优先,接受偏差范围 提升准确性,降低冗余更新
聚焦 vs 覆盖 只聚焦关键路径20%任务 逐步扩展到全量任务
机制 vs 个人 机制优先,用规则约束行为 机制基础上补充人才梯队

实际进度落地方案:管理层开展进度管理的入门指南案例解析

八、写在最后:进度管理的本质是让坏消息先到

如果这篇文章只让你记住一句话,我希望是这句:进度管理的本质,不是让项目不延期,而是让坏消息先到。项目永远会延期,问题永远是问题,但只要你比竞争对手、比客户、比自己的心理底线更早知道它、更早处理它,你就已经赢了大部分。

那些看起来“进度管得好”的组织,往往不是因为他们的项目从不出错,而是因为他们建立了一套让偏差快速浮现的机制。这套机制的核心,不是工具,是三件很小的事:定义清楚“实际进度”是什么,让信息足够快地回来,然后有一套不需要临时判断的分级规则。

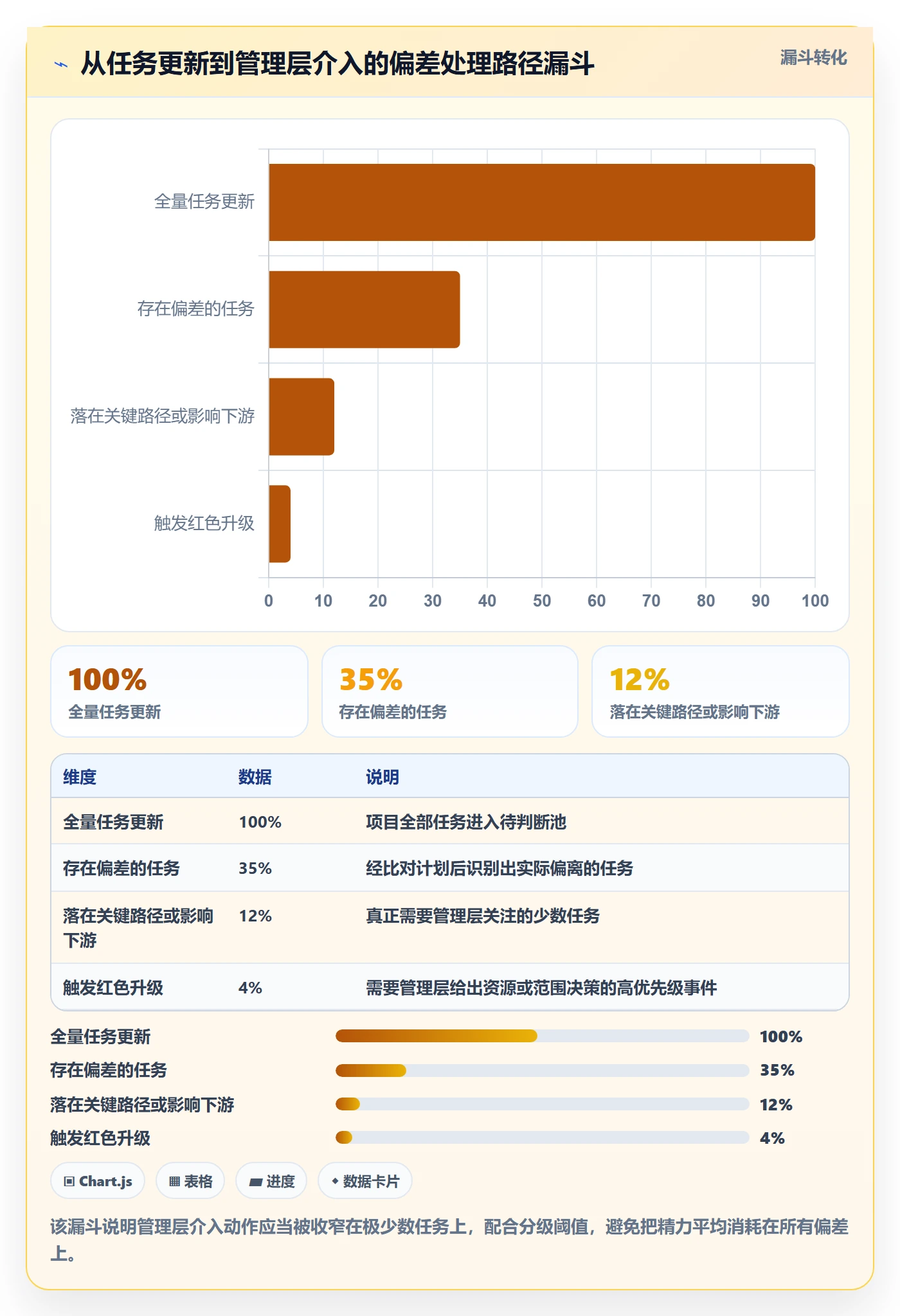

所以,不要问“我该用哪个工具管进度”,先问“我下一周能不能只做一件事,把偏差发现的时间从两周缩短到一周”。如果能,你就已经走在大多数组织前面了。

下一步具体做什么?我的建议是:拿出你正在管的一个项目,圈出它的关键路径任务,把更新频率提上去,把升级规则写清楚,然后只跑两周。两周后再回来看这篇文章里那张“偏差处理路径漏斗”,你会对“聚焦”这两个字有完全不同的理解。

八、写在最后:进度管理的本质是让坏消息先到

常见问题解答(FAQ)

1. 管理层刚接手项目,第一周到底该做哪几件进度管理的事?

我以前一直做业务,上个月突然被安排分管一个跨部门项目,老板只说了一句‘盯紧进度’,我完全不知道该从哪下手。开会时大家报得都挺顺,可我心里没底,不知道这些说法靠不靠谱。

第一周不要急着上工具或改流程,先做三件事。第一,把项目的关键交付物列出来,通常控制在10到15项,每项写清负责人和计划完成时间,这是后续判断进度的基准。

第二,找每个负责人单独确认一次‘你现在手上这件事,做到什么程度算完成’,把口头描述转成可核对的标准,比如‘接口联调通过并出具测试记录’,而不是‘基本做完’。第三,定下每周固定一次的15分钟进度同步,只问三个问题:上周承诺的交付物完成没有、没完成卡在哪、下周能承诺什么。

判断依据是:如果一件事你说不清‘完成的样子’,它就一定会变成扯皮。第一周的目标不是管住所有细节,而是让所有人知道进度是要被具体核对的。

2. 实际进度和计划进度对不上时,管理层应该先看什么、怎么判断要不要介入?

我们项目计划表做得挺漂亮,但每次开会都发现实际和计划差一截,有人说晚三天没事,有人说必须马上处理,我自己也拿不准该听谁的。我怕管太细变成催办,又怕放着不管最后爆雷。

先别盯着‘晚了几天’,先看这个延迟在不在关键路径上。判断方法很简单:问一句‘这件事晚三天,会不会导致最终交付日期往后挪’,如果会,就是关键路径,必须介入;如果不会,只是有缓冲可以吸收,就记录观察。

介入时也不要直接催人,而是做两件事:一是确认延迟原因是能力问题、依赖问题还是资源冲突,二是要求负责人给出新的完成时间和补救动作。管理层真正要守住的不是每一天的准时,而是最终交付节点和关键路径不被击穿。

给一个可操作的口径:关键路径上的任务偏差超过一天就要升级,非关键路径上的偏差只要没吃掉总缓冲的三分之一,就先观察不动手。

3. 进度跟踪表字段那么多,管理层到底该看哪几个,才不会变成形式主义?

我们之前也做过进度表,字段一大堆,填了两周就没人更新了,最后变成我一个人对着空表发愁。我怀疑是不是表本身设计得有问题,但又不知道精简到什么程度才够用。

跟踪表能不能活下来,取决于填表的人觉得它有用,而不是字段多全。管理层真正需要的最小字段只有五个:交付物名称、负责人、计划完成时间、当前状态、阻塞原因。状态不要用百分比,用‘未开始、进行中、待验收、已完成’四档就够,百分比最容易造假也最难核对。

阻塞原因这一栏是关键,它把‘为什么没完成’变成必须写清楚的信息,而不是会上临时解释。判断依据是:如果一张表每周更新一次、每次不超过十分钟,并且你能从‘阻塞原因’里直接看出该找谁、该协调什么,它就是有效的。字段越多,更新成本越高,最后一定烂尾。

4. 进度总是滞后,管理层除了开会催办,还有没有更有效的机制?

我天天在群里问进度,会也开了不少,但感觉大家只是应付我,滞后还是滞后。我不想变成一个只会催的人,可确实找不到别的抓手。

催办之所以没用,是因为它只施加压力,不改变信息流动方式。更有效的机制是把进度管理嵌进固定的管理节奏,具体做三件事。第一,把周会改成‘承诺,兑现’结构:上周你承诺什么、兑现没有、下周承诺什么,让进度变成个人信用而不是领导追问。

第二,建立异常升级规则,写清楚什么情况必须主动上报,比如关键路径任务延迟超过一天、外部依赖超过三天没回复,让坏消息有渠道自动浮上来,而不是等你发现。第三,月度做一次一页纸的进度健康度汇报,只写整体偏差、关键风险、需要的决策支持。

判断标准是:当你不在群里追问时,滞后信息依然能按时到你手上,说明机制起作用了;如果还是靠你个人盯,那就是节奏没建立起来。

核心关键词

读者评论

邱
邱文博

文章点出了进度管理中最常见的自欺现象:用完成率代替真实交付。作为项目经理,我深有同感,周报上90%连续几周不变,其实底下早就卡住了。

尹
尹子涵

反馈频率错配这个归类很准。我们公司就是月度计划配周例会,偏差往往在两周后才被发现,改成交付物周更后,情况明显好转。

戴
戴晓彤

把进度管理说成‘反馈频率+判断标准’的问题,而不是工具问题,这个视角很实在。我们之前上过一套系统,结果大家嫌录入麻烦,最后又回到Excel。

史
史明远

分级阈值那部分非常实用。以前老板对偏差要么不管要么全管,现在有了绿黄红三档,管理层介入动作少了很多,团队也不再天天被催。

谢
谢子涵

五个误区里最触动我的是‘把进度管理等同于催办’。催办只能传导压力,不能产生新信息,只有让信息自动流到管理层,才是真正的机制。

文章包含AI辅助创作:实际进度落地方案:管理层开展进度管理的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/463778
