人力资源计划如何做好工作量?企业管理者协同管理与操作步骤

企业制定人力资源计划时,最容易出现的偏差,不是招聘人数算少了,而是把员工的工作时间当成了企业真正拥有的工作产能。一家拥有150名员工的企业,按照每人每月21.75个工作日计算,理论上可以提供3262.5人天的工作量,但扣除会议、跨部门沟通、培训、休假、临时事务和返工后,真正能够投入业务交付的时间可能明显低于这个数字。如果管理者直接按照员工人数分配任务,最终很容易出现一边持续加班、一边关键项目延期、招聘预算不断增加的局面。

人力资源计划如何做好工作量,核心就在于建立一套能够连接业务需求、岗位能力、人员产能、任务优先级和执行反馈的协同管理机制,让企业知道需要多少人、需要什么能力、什么时候需要,以及现有团队究竟还能承担多少工作。

一、先明确核心结论:人力资源计划不是统计人数,而是计算有效产能

1. 工作量规划必须从业务目标出发

我在分析企业人力资源规划问题时,通常不会先问HR部门准备招聘多少人,而是先问经营管理层:未来一个季度或者一年,企业究竟要完成哪些业务目标?这些目标需要哪些交付成果?每项成果需要什么岗位、技能和时间投入?

这个问题看起来简单,却决定了整个人力资源计划的质量。招聘计划如果脱离业务目标,就容易变成部门负责人按照经验提交人数申请,HR负责汇总,财务负责压缩预算,最后管理层在缺乏统一工作量依据的情况下作出决定。

正确的逻辑应该是先确定业务任务,再拆解任务工作量,接着评估现有人员能够提供的有效产能,最后计算人力缺口。人员数量是工作量分析的结果,而不是工作量分析的起点。

例如,一家软件企业计划在未来六个月上线三个核心产品版本。管理者不能简单地认为三个版本需要增加三名开发人员,而应该进一步分析需求数量、开发复杂度、测试范围、系统架构调整、项目依赖和上线后的维护要求。

如果当前团队已经具备开发能力,但测试岗位存在明显缺口,那么继续招聘开发人员未必能改善交付效率。真正需要补充的可能是测试工程师、自动化测试能力,或者能够协调跨团队交付的项目管理人员。

2. 把工作量、工作时间和人员产能分开计算

企业经常把工作量、工时和人力需求混为一谈。实际上,这三个概念存在明显区别,必须建立统一口径。

  • 工作量:完成某项业务任务所需要的工作投入,通常使用人时、人天或标准工作单元衡量。
  • 工作时间:员工在特定周期内能够投入工作的时间,例如每周工作40小时。
  • 有效产能:员工扣除休假、会议、培训、行政事务和其他不可直接用于目标交付的时间后,能够承担的有效工作量。

我建议企业在人力资源计划中至少保留这三个独立字段。否则,管理者看到员工每周工作40小时,就可能误认为这个员工每周能够完成40小时的业务任务。

事实上,管理、协作、沟通、审批和处理突发问题本身也需要时间。对于管理岗位、项目负责人和跨部门协调岗位而言,这些工作甚至可能占据相当大的时间比例。

因此,人力资源计划不能只统计员工的合同工时,还要根据岗位特点估算有效产能,并且定期使用实际数据校准。

3. 建立需求、供给、差距、行动四个管理环节

我通常把工作量规划拆成四个连续环节。这种方法既适用于年度人力资源规划,也适用于季度人员调整和大型项目资源配置。

管理环节 核心问题 关键数据 主要输出
业务需求分析 未来需要完成多少工作 业务目标、项目数量、订单量、服务量 需求工作量预测
人员供给分析 现有团队能够承担多少工作 人员数量、技能、有效工时、离职风险 可用产能清单
供需差距分析 哪些岗位和能力存在缺口 岗位需求、产能缺口、技能匹配度 人员缺口分析
行动计划制定 如何弥补缺口并控制成本 招聘周期、培训周期、预算、调配空间 招聘与资源调整计划

英国特许人事与发展协会(CIPD)在2025年发布的员工队伍规划资料中,也将人员供给分析、未来需求预测、能力差距识别、行动计划和持续评估作为核心环节,并强调员工队伍规划需要与组织战略相连接,而不能只关注人数。

这意味着企业不能把人力资源计划理解为一年做一次的招聘预算表。它应该是一套持续运行的管理机制,随着业务变化、人员流动和项目进度不断调整。

人力资源计划如何做好工作量?企业管理者协同管理与操作步骤

二、为什么企业的工作量总是算不准:五类典型管理场景

1. 业务部门只提交人数需求,没有提交工作量依据

这是我认为最需要优先解决的问题。很多企业在制定年度人力资源计划时,会要求各部门提交下一年度的人员需求表。业务部门通常填写现有人数、计划招聘人数、招聘岗位和预计到岗时间,但很少提供能够支撑招聘申请的工作量数据。

例如,销售部门提出需要增加5名销售人员,理由是明年业务规模扩大。管理者如果只看到这个数字,很难判断需求是否合理。

进一步询问后可能发现,销售团队真正的问题不是人手不足,而是客户线索分配不均、重复录入数据、销售支持流程复杂,导致员工大量时间消耗在非销售活动上。

因此,我建议将人员需求申请改为业务工作量申请。部门负责人提交招聘需求时,必须同步说明业务增长预期、当前任务量、现有人员负荷、预计新增工作量以及无法通过内部调配解决的原因。

不能解释新增工作量从哪里来的人数申请,不应该直接进入招聘审批。

2. 管理者把员工的全部工作时间都当成可用产能

这是工作量预测中最常见的计算错误。企业按照每人每月21.75个工作日计算人员产能,却没有扣除会议、休假、培训、行政事务和岗位协作时间。

例如,一名项目经理每周工作40小时,但其中可能有12小时用于会议、沟通和项目协调,剩余时间还需要处理风险、审批和突发事务。如果按照40小时计算其可分配工作量,就会造成明显的资源超配。

更重要的是,不同岗位的有效产能不能使用同一个折算系数。行政人员、研发人员、销售人员和管理人员的工作结构差异很大,不能统一按照80%或者85%计算。

我更倾向于按照岗位类型建立产能基线,再通过连续几个周期的实际数据修正。

3. 只统计工作数量,没有考虑任务复杂度

工作数量相同,不代表工作量相同。一个客服人员每天处理100个标准咨询,与处理100个需要跨部门调查、技术分析和客户安抚的复杂投诉,所需要的工作投入完全不同。

如果企业只使用任务数量或者订单数量预测人员需求,就容易低估复杂业务的资源消耗。

我建议至少将任务划分为简单、标准、复杂三个等级,并为每个等级建立参考工时。对于差异特别大的任务,还需要增加异常处理、审核和返工时间。

例如,招聘部门不能只统计每月招聘岗位数量,还应该考虑岗位级别、人才稀缺程度、招聘渠道、面试轮次和录用周期。招聘10名普通操作人员与招聘10名高级技术专家,所需工作量并不相同。

4. 多个部门重复占用同一批关键人员

这种情况在中大型企业中非常普遍。每个部门独立制定自己的工作计划,单独看都很合理,但关键人员可能同时被多个项目安排任务。

例如,企业只有两名资深数据分析师,销售部门需要他们制作经营分析报告,财务部门需要他们支持预算预测,产品部门又希望他们参与用户行为分析。

三个部门分别提交的工作量都可能没有问题,但如果没有统一的资源视图,就会出现同一名员工在同一周被安排超过实际产能的任务。

这时,HR不能简单要求员工提高效率,也不能要求三个部门各自减少工作量,而应该由业务管理层共同决定项目优先级,建立跨部门资源分配机制。

5. 年度计划制定后没有动态更新

年度人力资源计划通常建立在年初的经营预测之上,但企业的业务不会按照计划表匀速运行。客户订单可能突然增长,重点项目可能延期,技术路线可能调整,员工也可能离职或者转岗。

如果人力资源计划一年只更新一次,那么年中出现的人员缺口只能通过临时招聘、加班或者外包解决。

CIPD强调,人员规划应当是动态、持续反馈的过程,管理者需要定期检查行动计划的执行效果,并将人员变化和业务变化纳入下一轮分析。

我的建议是将年度规划、季度滚动预测和每周资源检查结合起来。年度规划负责方向,季度预测负责调整,每周检查负责发现具体执行风险。

人力资源计划如何做好工作量?企业管理者协同管理与操作步骤

三、建立专业判断逻辑:如何把业务工作量转换为人员需求

1. 先建立统一的工作量计算口径

在正式计算之前,我建议企业先统一工作量单位。对于以项目交付为主的企业,可以使用人时和人天;对于客服、运营、生产等重复性较强的岗位,可以使用处理量、标准工时和班次产能。

例如,某项任务预计需要4小时,那么它对应0.5个人天。这里假设一个标准工作日为8小时,但企业应该根据实际劳动制度和岗位工作方式确定口径。

统一口径后,所有部门才能使用同一种方式描述工作量。否则,研发部门提交人天,销售部门提交客户数量,运营部门提交任务数量,HR很难直接进行横向比较。

我建议建立如下工作量数据字典:

字段 定义 使用目的
任务编号 每项工作的唯一标识 避免重复统计
工作类型 招聘、开发、测试、运营、交付等 识别不同工作结构
预计数量 预测周期内需要完成的任务数量 计算总体需求
标准工时 完成一个标准任务需要的参考时间 建立估算基准
复杂度系数 任务难度相对标准任务的调整值 修正任务差异
实际工时 任务执行过程中的实际投入 校准未来预测
验收状态 待完成、已完成、待返工、已验收等 区分投入和有效交付

2. 使用标准工时法计算基础工作量

对于重复性较强、流程相对稳定的工作,我通常优先使用标准工时法。

计算公式为:

基础工作量 = 预计任务数量 × 单项标准工时

例如,某客服中心预计下个月需要处理12000个标准咨询,每个咨询平均需要6分钟,那么基础工作量就是72000分钟,也就是1200小时。

如果每天8小时、每月21个工作日,那么每名员工的理论月工作时间为168小时。这里还不能直接得出需要7.14个人,因为还没有考虑培训、会议、休假和复杂任务等因素。

假设通过历史记录,客服岗位的有效产能系数为75%,那么每人每月可用于咨询处理的时间就是126小时。

因此,基础人员需求为1200÷126,约等于9.52人。考虑到业务波动和排班连续性,管理者可能需要安排10名员工,并进一步评估高峰时段的班次需求。

需要注意,75%只是这个示例中的假设值,不是所有客服中心都适用的行业标准。企业应使用自己的实际记录校准。

3. 使用复杂度系数修正工作量

标准工时法适合重复性工作,但面对复杂项目和知识型工作时,不能简单地将所有任务视为同一种工作。

我建议企业根据历史完成数据,为不同任务建立复杂度等级。

任务等级 参考系数 适用场景 管理说明
简单 0.7 标准化、低风险、重复性任务 可以使用成熟模板快速完成
标准 1.0 常规业务任务 按照历史平均工时估算
复杂 1.5 多部门协作或存在技术难点的任务 需要预留沟通与验证时间
高不确定性 2.0 探索性项目、重大变更和新业务 应结合三点估算和阶段性复核

这些系数属于演示性管理参数,不能直接当作企业的固定标准。实际应用时,应该选择一批历史任务,比较不同复杂度等级的真实工时,再计算相对标准任务的比例。

修正后的计算方式为:

修正工作量 = 任务数量 × 标准工时 × 复杂度系数

例如,某企业有100项标准任务、40项复杂任务,标准任务每项需要2小时,复杂任务按照1.5倍计算,那么总工作量为100×2+40×2×1.5=320小时。

如果不考虑复杂度,企业会把总工作量估算为280小时,低估40小时。这部分差距可能直接导致项目延期或者员工被迫加班。

4. 对高不确定性任务使用三点估算法

对于新产品研发、组织变革、复杂招聘和重大系统建设等任务,单一估算值容易产生误导。

我更推荐使用乐观、最可能和悲观三种估算值。

三点估算公式:

预计工时 = (乐观工时 + 4 × 最可能工时 + 悲观工时)÷ 6

例如,一项系统改造任务,乐观情况下需要40小时,正常情况下需要60小时,悲观情况下需要100小时,那么预计工时为63.33小时。

这种方法的价值不在于得到一个看起来非常精确的小数,而在于让管理者看见估算的不确定性。对于风险特别高的任务,还应该单独列出依赖条件和风险预案。

5. 将工作量换算为有效人员需求

当工作量估算完成后,才进入人员需求计算阶段。

单人有效产能 = 标准工作时间 × 有效产能系数

基础人员需求 = 预测总工作量 ÷ 单人有效产能

这里的有效产能系数应根据岗位和统计周期分别确定。不能将所有岗位统一设定为80%,也不能把一个部门的产能系数直接套用到其他部门。

如果工作量存在明显的时间波峰,还需要进一步按照周、日或者班次计算人员需求。月度总工作量足够,不代表每个工作日都有足够的人手。

6. 加入人员技能和岗位匹配条件

计算出需要10个人,不意味着企业随便安排10名员工就可以完成工作。岗位能力、经验、资格认证和项目熟悉程度都会影响实际产能。

例如,一个项目需要两名高级架构师、四名开发人员和两名测试人员。企业虽然有10名技术员工,但如果没有高级架构师,就不能认为当前团队具备完整交付能力。

因此,我建议将人员需求拆分为数量需求和能力需求两个维度。

  • 数量维度:需要多少人、多少人天、多少个班次。
  • 技能维度:需要什么专业能力、经验等级和岗位资质。
  • 时间维度:什么时候必须到岗,什么时候需要投入。
  • 地点维度:是否需要现场办公、跨区域协作或者轮班。
  • 成本维度:对应薪酬、招聘、培训和外部服务预算。

美国人事管理局(OPM)的人员规划指南也强调,应当同时分析现有人员数量、技能能力、人员结构、流动情况和未来需求,并通过供需差距分析识别需要采取的管理行动。

人力资源计划如何做好工作量?企业管理者协同管理与操作步骤

四、企业管理者如何协同:建立HR、业务、财务和项目负责人的责任体系

1. HR负责方法、口径和组织供需分析

HR是人力资源计划的组织者,但不应该成为所有工作量数据的唯一提供者。

HR需要建立统一的岗位分类、工作量统计标准、人员能力档案和数据分析模板,并组织各部门完成需求预测和人员供给分析。

当业务部门提出招聘申请时,HR还需要检查申请是否存在重复需求、岗位职责不清、能力要求过高或者可以通过内部调岗解决的问题。

我认为HR最重要的价值,是帮助管理层把分散在各个部门的人员需求转化为企业层面的资源配置问题。

2. 业务负责人对工作量预测结果负责

业务部门最了解客户需求、订单变化、项目计划和日常任务,因此必须承担工作量预测责任。

业务负责人需要说明未来工作量从哪里来,预计什么时候发生,工作复杂度如何,哪些任务必须由内部员工完成,哪些任务可以通过流程优化或者外部合作解决。

例如,销售部门预测明年客户数量增长30%,就需要进一步说明客户增长如何影响销售拜访、合同审核、客户服务和交付工作量,而不是直接按照30%的比例增加所有岗位人数。

业务负责人负责解释工作量,HR负责验证人员配置,管理层负责决定资源优先级。

3. 财务部门负责成本边界和预算校验

人力资源计划不仅要解决有没有人的问题,还要考虑企业是否承担得起。

财务部门需要核对人员成本、招聘费用、培训费用、外包成本以及新增岗位的长期薪酬负担。

例如,某个项目预计需要增加4名员工。如果项目只持续三个月,长期招聘四名正式员工可能不是最优方案。企业可以比较内部借调、短期外包、项目制合作和正式招聘的总成本。

财务分析不能只比较员工工资,还要计算招聘周期、培训成本、管理成本、合同期限和人员闲置风险。

4. 项目负责人负责把工作量落到任务和时间表

对于项目型企业,项目负责人是连接工作量与实际执行的重要角色。

项目负责人需要把业务需求拆解为可执行任务,明确每项任务的负责人、预计工时、开始时间、结束时间和前后依赖关系。

如果任务只有一个负责人和一个截止日期,却没有明确工作量和验收标准,那么管理者很难判断任务是否合理,也无法识别项目是否存在资源冲突。

例如,某个任务计划在五天内完成,预计需要40小时。但负责人同时承担另一个需要30小时的项目,而两项工作又都要求本周完成,那么这不是员工执行力问题,而是资源安排存在冲突。

5. 建立跨部门工作量评审会议

我建议企业不要把人员需求审批完全交给HR逐级签字,而是建立定期的跨部门工作量评审机制。

参与人员可以包括HR负责人、业务部门负责人、财务负责人、项目负责人以及必要的技术或运营负责人。

会议重点不是逐条讨论所有招聘申请,而是集中解决三类问题:

  • 哪些部门的工作量明显超过现有产能,需要优先增加资源?
  • 哪些部门存在资源重复申请,可以通过内部调配解决?
  • 哪些工作本身价值较低,应该通过流程优化、自动化或者取消来减少工作量?

为了提高会议效率,我建议提前准备工作量预测表、人员产能表、资源冲突清单和招聘成本表。会议只讨论数据异常和资源取舍,不需要重新核对所有基础信息。

6. 建立清晰的协同责任矩阵

工作事项 HR 业务负责人 财务 项目负责人 管理层
年度业务需求预测 协助 主责 参与 提供项目数据 审批方向
工作量估算 制定口径 主责 提供成本信息 主责项目任务 监督
人员能力盘点 主责 评价岗位能力 提供预算信息 反馈实际表现 审议关键岗位
供需差距分析 主责 确认业务缺口 测算成本 确认资源冲突 决策
招聘与内部调配 主责招聘 确认岗位需求 预算审核 提供资源需求 审批重大事项
执行跟踪与复盘 汇总分析 反馈业务变化 跟踪成本 跟踪交付 调整优先级

这个分工的关键是避免HR独自承担计划结果。HR可以对数据质量和流程负责,但不能替业务部门判断客户需求,也不能替财务部门决定预算,更不能替项目负责人承担交付责任。

人力资源计划如何做好工作量?企业管理者协同管理与操作步骤

五、具体案例推演:150人企业如何完成季度工作量规划

1. 企业背景和初始问题

下面以一家拥有150名员工的中型软件企业为例,模拟一套完整的人力资源工作量规划过程。需要说明的是,以下业务数量、工时和改善结果均为情景模拟,用于展示测算方法,不代表某家企业的真实经营数据,也不构成任何产品的实际效果承诺。

这家企业主要提供企业软件产品和项目交付服务,组织结构包括研发、测试、产品、销售、客户成功、实施交付和综合管理部门。

管理层发现,企业虽然已经拥有150名员工,但最近两个季度仍然出现项目延期、员工加班和关键岗位资源冲突的问题。

业务负责人认为需要招聘更多人员,HR却发现部分部门存在工作量分布不均的情况。财务部门则担心人员持续增加会影响利润空间。

因此,管理层决定先进行季度工作量盘点,再确定招聘和内部调配计划。

2. 第一步:建立现有人员供给基线

企业首先按照岗位类别盘点现有员工数量,并使用岗位实际工作记录估算有效产能。这里假设标准工作日为8小时,每月21个工作日。

部门 现有员工 单人月有效产能 月度总产能
研发 45人 126小时 5670小时
测试 20人 126小时 2520小时
产品 12人 120小时 1440小时
销售 24人 112小时 2688小时
客户成功 18人 126小时 2268小时
实施交付 21人 128小时 2688小时
综合管理 10人 116小时 1160小时
合计 150人 , 18434小时

从这张表可以看出,企业虽然拥有150名员工,但按照各岗位的有效产能计算,月度可分配产能为18434小时,而不是150×21×8=25200小时。

两者相差6766小时。如果管理层直接使用理论工作时间制定任务计划,就可能将团队安排到实际上无法完成的工作量。

这里还需要强调一个管理边界:有效产能并不等于每个员工必须持续处于高强度工作状态。培训、协作、必要的质量检查和风险预留,都是维持长期交付能力所需要的投入。

3. 第二步:预测下季度业务工作量

经过业务部门和项目负责人的共同讨论,企业将下季度主要工作拆解为六类,分别计算标准工时和复杂度调整后的总工作量。

工作类型 预计数量 单项标准工时 复杂度系数 预计总工时
新功能研发 120项 16小时 1.2 2304小时
系统维护与优化 80项 10小时 1.0 800小时
软件测试与验证 160项 6小时 1.1 1056小时
产品需求分析 60项 8小时 1.2 576小时
客户实施交付 30项 40小时 1.1 1320小时
客户支持服务 600项 1.5小时 1.0 900小时

这张表只是展示工作量拆解方法。实际企业还需要将研发、测试、产品和实施等不同任务归属到对应岗位,避免将跨部门协作任务重复计算。

此外,任务数量应来自经过业务负责人确认的需求清单,而不是简单使用部门负责人对未来业务的主观判断。

4. 第三步:按照岗位重新匹配需求和供给

工作量预测完成后,管理层需要把任务分配到岗位,而不是直接拿全公司的总工时进行除法计算。

假设进一步拆解后,得到以下月度岗位需求。为方便展示,表中只列出主要业务岗位。

岗位 现有人员 单人有效产能 月度工作量需求 人员需求 初步差距
研发工程师 45人 126小时 6300小时 50人 缺5人
测试工程师 20人 126小时 2772小时 22人 缺2人
产品经理 12人 120小时 1320小时 11人 余1人
销售人员 24人 112小时 2352小时 21人 余3人
客户成功 18人 126小时 2520小时 20人 缺2人
实施顾问 21人 128小时 2816小时 22人 缺1人

从表面上看,研发、测试、客户成功和实施岗位存在人员缺口,而产品和销售岗位存在一定的产能空间。

但我不会直接得出销售人员应该转岗研发、产品经理应该转岗测试的结论。不同岗位的技能要求和学习周期差异很大,岗位之间存在产能空间,不代表人员可以无成本地相互替代。

真正需要继续分析的是:销售人员是否有部分工作可以通过流程调整减少?产品团队是否能够承担部分需求管理和项目协调工作?测试团队能否通过自动化测试减少重复性工作?这些问题决定了企业最终需要招聘多少人。

5. 第四步:区分真实缺口和管理性缺口

我建议将人员缺口进一步拆成四种类型。

  • 数量缺口:业务工作量已经超过现有人员的可用产能。
  • 技能缺口:员工数量足够,但缺少特定技术、经验或专业资质。
  • 时间缺口:人员总量能够完成任务,但无法在业务要求的时间内完成。
  • 流程缺口:人员被低效审批、重复录入、等待和沟通占用,导致有效产能不足。

例如,研发团队缺少5人,如果其中2人的工作量可以通过自动化测试、标准化部署和减少重复开发释放出来,那么实际招聘需求可能只有3人。

反过来,如果企业有足够的研发人数,却只有一名熟悉核心系统的高级架构师,那么真正的瓶颈仍然是关键技能不足,而不是整体人数不足。

6. 第五步:制定不同资源解决方案

经过进一步评估,企业决定采用内部调配、技能培训、流程优化和外部招聘相结合的方式,而不是一次性招聘全部缺口岗位。

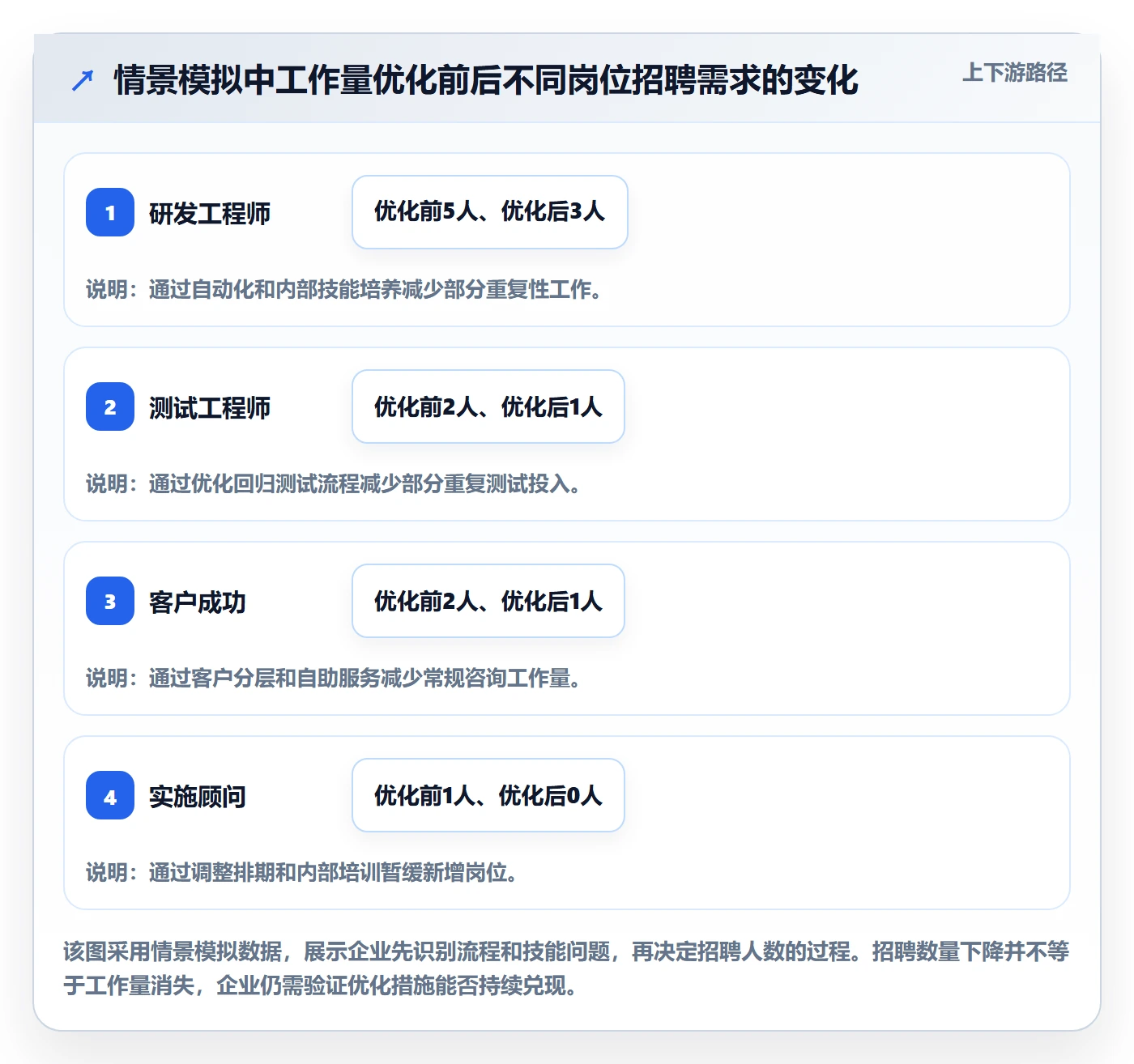

问题 原始缺口 优先采取的行动 最终招聘假设
研发资源不足 5人 自动化减少重复工作,内部培养1名开发人员 招聘3人
测试资源不足 2人 优化回归测试流程,培训1名内部人员 招聘1人
客户成功资源不足 2人 优化客户分层和自助服务流程 招聘1人
实施交付资源不足 1人 调整项目排期并培训内部人员 暂缓招聘

按照这个模拟方案,企业最终计划招聘5人,而不是按照最初的岗位缺口直接招聘8人。

这并不意味着企业一定节省了多少成本,因为培训、自动化建设和流程调整也需要投入。管理层必须进一步比较这些方案的总成本和交付风险。

7. 第六步:设置执行指标并验证预测

工作量规划完成后,不能把招聘计划批准作为项目终点。企业还需要持续检查预测是否准确,以及人员投入是否真正改善了业务结果。

建议至少跟踪以下指标:

指标 计算方式 管理价值
工作量预测偏差率 实际工作量与预测工作量的差异÷预测工作量 检验预测质量
人员产能利用率 实际业务投入工时÷有效可用工时 发现资源过载或闲置
按期交付率 按期完成任务数÷应完成任务数 验证人员配置效果
返工工时占比 返工工时÷实际投入工时 发现质量和需求问题
招聘到岗周期 从岗位批准到员工正式到岗的时间 评估招聘响应能力
关键岗位覆盖率 具备要求能力的人员数÷岗位需求人数 评估技能供给情况

需要特别关注的是,人员产能利用率不应该越高越好。如果企业长期将员工安排到接近满负荷的状态,遇到突发需求时就没有调整空间,员工疲劳、返工和离职风险也可能增加。

因此,管理层应该将交付质量、员工负荷和成本放在一起判断,而不是单独追求工时利用率。

人力资源计划如何做好工作量?企业管理者协同管理与操作步骤

六、如何使用管理工具落地:让工作量、任务和人员产能形成数据闭环

1. 为什么单靠Excel很难支撑中大型企业的协同管理

Excel并不是不能做人力资源工作量规划。对于人数较少、项目较少、岗位结构简单的企业,一张规范的工作量表就能够解决大部分基础问题。

但随着企业规模扩大,Excel会逐渐暴露出几个明显问题。

首先,数据分散。HR有人员清单,业务部门有任务清单,项目经理有项目排期,财务部门有预算表,同一项工作可能在多个文件中重复记录。

其次,更新滞后。某个项目临时增加任务后,项目负责人可能更新自己的工作表,但HR和其他项目负责人并不知道关键人员已经被重新占用。

第三,缺少过程关联。即使企业统计了员工的实际工时,也未必能够准确关联到对应任务、项目、岗位和交付结果。

第四,权限和版本管理容易失控。不同部门可能各自维护人员需求数据,导致同一岗位出现多个不同版本的招聘需求。

因此,对于100人以上、存在多个并行项目和跨部门协作的企业,我更建议建立统一的工作管理和资源管理数据入口。

2. 以PingCode为例:把项目工作量转化为可跟踪的任务数据

在人力资源工作量规划中,PingCode更适合承担项目任务、工作量估算、工时记录和资源协同这一部分,而不是将其直接理解为完整的人力资源信息系统。

这一点需要明确区分。企业的人事档案、薪酬、劳动合同、考勤和招聘流程,仍然应该由相应的人力资源管理系统或者企业既有业务系统负责。项目管理平台的价值主要在于让实际工作任务和人员资源之间建立可追踪的关联。

从官方产品资料来看,PingCode项目管理相关能力覆盖需求管理、项目计划、工时登记与统计、资源及容量管理和多项目进度管理等场景。其项目集管理还支持从团队成员维度查看资源使用和工时消耗。

对于研发、产品、测试、实施交付等以项目任务为主要工作载体的部门,这些能力能够为工作量分析提供相对完整的数据基础。

例如,一家拥有200名员工的软件企业,可以将不同项目的需求、任务、负责人、预计工时和实际工时放在统一的管理体系中。

当一个高级开发工程师同时参与三个项目时,管理者能够从任务和资源安排的角度观察其工作负荷,而不是等到员工反馈无法完成任务时才发现资源冲突。

我认为,这类工具最值得关注的不是任务看板有多少种样式,而是能否回答三个实际问题:工作从哪里来、工作分配给谁、实际投入与原计划差多少。

3. 第一步:建立统一的工作项和岗位任务分类

企业可以先按照实际业务建立工作项分类。例如研发部门设置需求、开发任务、技术改进和缺陷处理;测试部门设置测试计划、测试执行、缺陷验证和回归测试;实施部门设置客户调研、部署、培训和验收任务。

每种任务需要统一关键字段,建议至少包括:

  • 任务名称和任务编号。
  • 所属部门和所属项目。
  • 任务负责人和参与人员。
  • 任务优先级及计划开始时间。
  • 预计工时和剩余工时。
  • 实际投入工时。
  • 任务复杂度和风险等级。
  • 完成条件和验收状态。

这里有一个细节需要注意:不能为了收集数据而给每一种工作都设计几十个字段。字段太多会增加员工填报负担,最后反而导致数据失真。

我的建议是先建立能够支撑工作量计算的最小字段集合,再根据实际分析需求逐步增加。

4. 第二步:将项目计划和人员容量放在一起管理

建立任务清单之后,企业需要进一步管理任务之间的时间关系和人员占用关系。

例如,某项目计划在四周内完成,研发任务需要120小时,测试任务需要80小时,产品需求分析需要40小时。即使总工时没有超过部门的月度产能,也必须确认任务之间的依赖关系是否合理。

如果测试必须等待开发完成,那么测试人员的产能不能简单地平均分布到四周。管理者需要根据任务开始时间、依赖关系和交付节点进行排期。

PingCode官方项目管理资料介绍了资源及容量管理、甘特图、项目集管理和里程碑等能力,可以用于项目计划与资源安排的协同。

企业实际配置时,应先选取一个项目进行试点,验证任务工时、人员日历和资源安排是否能够满足管理需求,不建议一开始就把所有部门全部迁移到新流程。

5. 第三步:建立计划工时与实际工时的对比机制

我不建议企业只要求员工每天填写工作时长,却不分析这些时间对应什么任务。

有效的工时管理至少需要三个数据:计划工时、实际工时和剩余工时。

计划工时用于判断任务是否合理,实际工时用于观察真实投入,剩余工时用于判断未来还需要多少资源。

例如,一项任务原计划投入24小时,执行后已经投入18小时,但负责人判断仍然需要12小时才能完成,那么预计最终投入将达到30小时,比原计划多出6小时。

如果企业只统计已经投入的18小时,就会错误地认为这项任务已经完成75%。实际上,它还剩下12小时工作量,项目可能存在估算偏差。

在PingCode中,企业可以结合工作项、工时登记与统计以及项目报表形成这类分析流程。具体字段和审批方式应根据产品版本、企业权限和实际配置情况确认。

6. 第四步:建立跨项目资源冲突预警

中大型企业的工作量管理,最难的往往不是单个项目,而是多个项目同时争抢关键人员。

例如,一名资深测试工程师同时承担三个项目,每个项目都给他安排了每周20小时的工作任务。如果企业只看单个项目,三个计划都可能合理;但合并后,他每周需要投入60小时,显然超出了正常工作安排。

这类问题需要从员工维度汇总所有项目的任务安排,不能只依赖项目经理分别管理。

我建议将资源冲突分为三个等级:

  • 一般提醒:未来一周工作量接近个人有效产能,需要关注任务优先级。
  • 高风险提醒:未来一周预计工作量超过有效产能,需要调整排期或任务负责人。
  • 重大冲突:关键人员同时承担多个不可延期任务,需要由管理层决定优先级。

这些阈值应由企业根据岗位特点设定,不宜所有岗位采用统一标准。对于客户支持和生产岗位,还需要考虑班次、现场覆盖和服务响应要求。

7. 第五步:将工时偏差转化为管理行动

工时数据本身并不能解决管理问题。只有当数据变化能够触发具体行动时,工具才真正发挥价值。

例如,当某类任务连续三个周期实际工时超过预计工时,管理者不应该只是要求员工提高工时记录准确率,而应该进一步调查:

  • 任务需求是否不完整,导致执行过程中频繁增加工作。
  • 工作流程是否存在不必要的等待和重复审批。
  • 人员技能是否与任务复杂度不匹配。
  • 是否存在技术债、系统故障或质量问题。
  • 原来的标准工时是否已经不符合当前业务情况。

当发现问题来自工作流程,就应该优化流程;当问题来自能力不足,就应该安排培训;只有当持续性工作量超过合理产能,而且没有其他可行解决办法时,才应该把新增人员作为优先方案。

8. 第六步:建立HR与业务管理层共享的数据看板

建议企业为不同角色设置不同的数据视图。

查看对象 主要关注数据 管理目的
企业管理层 部门产能、关键项目风险、人员成本、重大缺口 决定资源优先级
HR负责人 人员结构、岗位缺口、技能覆盖、招聘进度 调整人力资源计划
部门负责人 部门工作量、人员负荷、任务完成情况 平衡团队资源
项目负责人 任务工时、项目排期、关键人员冲突 保障项目交付
财务负责人 人力成本、预算执行、外包投入 控制资源成本

这里还需要建立权限边界。企业管理者可以查看完成资源规划所必需的工作信息,但不应因为需要统计项目工时,就默认所有项目负责人都可以查看员工的全部人事档案、薪酬和个人隐私信息。

数据权限应遵循最小必要原则,工作量数据和人事敏感数据应该根据不同业务目的进行隔离。

人力资源计划如何做好工作量?企业管理者协同管理与操作步骤

七、不同企业规模和业务类型,工作量规划应该怎样调整

1. 50人以下企业:优先建立简单、可执行的工作量台账

对于员工人数较少的企业,我不建议一开始就建立复杂的人员规划模型。小企业的岗位职责通常比较灵活,员工可能同时承担多项工作,过于细致的统计反而会增加管理成本。

这个阶段最重要的是掌握三件事:每个人正在做什么、未来一个月需要完成什么、哪些工作已经超过现有团队的承载能力。

可以先使用一张共享表格,记录员工、任务、预计工时、实际工时、截止日期和优先级。每周由部门负责人更新一次,HR负责汇总。

如果企业的主要问题是订单波动,就应该优先统计订单数量和单位处理工时;如果主要问题是项目延期,就应该优先统计任务工作量和项目依赖。

小企业的重点不是系统复杂度,而是形成统一的工作量意识。

2. 50至100人企业:建立部门级产能和招聘需求联动

当企业人数达到50至100人时,部门之间的工作量差异会逐渐明显。部分岗位开始出现专业化分工,员工可能同时参与多个项目,单纯依靠管理者口头协调已经不够稳定。

这个阶段建议建立部门级产能表,至少按照月度统计人员数量、有效产能、预测工作量和资源缺口。

每月召开一次跨部门工作量评审会,所有新增招聘需求必须与部门产能数据关联。

企业还可以建立关键岗位人员名单,识别哪些员工掌握难以替代的专业技能,避免所有资源规划都只围绕普通岗位人数展开。

3. 100至300人企业:建立统一资源池和跨项目协调机制

对于100人以上的组织,尤其是存在多个并行项目的企业,工作量规划的重点会从部门内部分配转向企业级资源协调。

这个阶段容易出现多个项目同时需要同一类专业人才、各部门使用不同工作量标准、人员调配依赖临时沟通等问题。

我建议建立统一的人员能力目录、项目资源池和部门级产能看板。关键人员应该按照技能、岗位和可用时间进行管理,而不是只按照所属部门进行静态归类。

对于研发、产品、测试、实施交付等项目密集型部门,可以考虑使用PingCode这类项目管理平台,将需求、任务、工时和资源安排关联起来。其多项目资源管理和工时统计能力适合用于观察跨项目任务占用情况。

但对于薪酬、合同、考勤和组织人事信息,仍然应当由专门的人力资源管理系统承担,避免把项目管理和人事管理混为一体。

4. 300人以上企业:从人员配置转向战略性劳动力规划

当企业规模进一步扩大,人员规划就不能只解决下个月缺几个人的问题,而需要考虑未来一到三年的组织能力建设。

例如,企业准备进入新市场,可能需要新的产品能力、区域销售团队、客户服务体系和本地交付资源。这些岗位未必在当前组织中存在,也无法通过简单调整现有员工工作量解决。

此时需要结合战略目标、岗位能力模型、人才梯队、人员流动趋势和外部人才市场进行预测。

我建议将人员规划划分为三个时间层次:

  • 短期规划:未来1至3个月,重点处理项目资源冲突、人员缺勤和紧急招聘。
  • 中期规划:未来3至12个月,重点处理业务增长、岗位扩充、内部培养和组织调整。
  • 长期规划:未来1至3年,重点处理核心能力建设、关键岗位继任和组织结构变化。

美国人事管理局的人员规划资料强调,规划需要将当前人员供给与未来组织需求联系起来,并将招聘、培训、继任、知识管理和组织调整纳入行动方案。

5. 项目型企业:重点计算任务依赖和关键路径

对于咨询、软件开发、工程建设和系统实施等项目型企业,单纯按照每个月有多少工作量计算人员需求是不够的。

项目任务通常存在先后关系。某个关键岗位即使只需要投入20小时,也可能因为必须在特定时间完成而成为整个项目的瓶颈。

例如,一个系统上线项目需要架构设计、开发、测试和部署四个阶段。架构师可能只需要投入少量时间,但如果架构设计延迟,后续所有工作都可能无法启动。

因此,项目型企业需要将工作量、人员日历、任务依赖和关键路径结合起来分析。

在这类场景下,我更看重关键人员的可用时间和任务开始条件,而不是单纯追求部门月度产能利用率。

6. 运营和客服型企业:重点计算业务波峰与服务水平

客服、运营、售后和订单处理岗位,工作量通常与订单数量、咨询数量、客户活动和季节性需求相关。

例如,电商企业在促销期间的咨询量可能在短时间内明显上升。如果只按照月度平均咨询量安排人员,就可能出现平时人手充足、促销期间严重缺人的情况。

因此,运营型企业应该按照日、时段甚至班次进行预测。

除了处理量,还需要关注平均处理时长、首次响应时间、一次解决率、等待时间和异常处理比例。只有把服务水平和人员投入结合起来,才能判断当前工作量规划是否合理。

人力资源计划如何做好工作量?企业管理者协同管理与操作步骤

八、工作量管理中最容易忽视的七个专业问题

1. 不要把高工时直接等同于高绩效

如果企业将实际工时作为唯一绩效依据,员工就可能倾向于记录更多时间,而不是提高任务完成质量。

更严重的是,当管理者发现某个员工投入工时明显高于其他人时,可能直接认为这个员工工作效率低,却忽略了任务复杂度、工作质量和协作责任的差异。

因此,工时应该用于分析资源投入和工作量,不应该直接替代绩效评价。评价员工还需要结合交付成果、质量、专业能力和岗位职责。

2. 不要把计划工时设置成员工必须完成的时间

计划工时是一种估算,不是对员工的时间承诺。任务预计需要8小时,不代表员工必须在8小时内完成,也不代表超过8小时就一定存在效率问题。

如果企业把工时偏差直接用于处罚员工,员工可能会隐藏真实工时、降低估算值,甚至把工作转移到非正式记录之外。

正确做法是将偏差作为调查入口,分析需求变更、任务复杂度、能力匹配和流程问题。

3. 不要只看总产能,必须识别关键岗位瓶颈

企业可能拥有足够的总人数,但某些关键岗位只有一两名专业人员。一旦这些人员休假、离职或者同时参与多个项目,整个业务链条就可能受到影响。

因此,人员规划必须关注关键岗位覆盖率、替代人员数量和知识集中程度。

对于关键岗位,我建议建立至少一名可培养的备份人员,并记录核心业务知识、操作流程和交接要求。

4. 不要忽略招聘和培训所需要的时间

招聘需求出现,不代表员工能够立即到岗并产生有效产能。

例如,企业在四月份发现开发人员缺口,但岗位招聘需要六周,新员工还需要两个月熟悉业务和系统。即使最终招聘成功,真正形成有效产能也可能已经到了第三季度。

所以,人力资源计划必须计算岗位到岗时间和能力爬坡周期。

对于短期内无法招聘到位的岗位,企业应该提前考虑内部借调、外部合作、任务延期和业务范围调整。

5. 不要把加班当成长期产能补充方式

加班可以用于处理偶发的紧急任务,但不能长期作为人力资源规划的默认解决方案。

如果某个部门连续几个季度都依靠加班完成正常工作量,说明原来的人员配置或者工作流程可能存在问题。

管理者应该分析加班来自业务增长、工作流程、人员不足还是任务优先级失控,而不是简单地将加班时间加进未来产能预算。

持续高负荷还可能增加质量风险、人员流失和团队疲劳,最终形成更高的招聘与培训成本。

6. 不要为了提高统计精度而增加过多填报任务

有些企业在建立工时管理机制时,要求员工每天记录大量细分活动,甚至把每十几分钟的工作都拆成单独项目。

这类做法容易让员工把大量时间花在记录工作上,实际管理价值却没有同步增加。

我建议按照任务粒度和决策需要决定记录精度。对于项目型工作,可以按照任务或者半天为单位记录;对于高频运营工作,可以使用批次统计和标准工时。

记录规则应该简单、稳定、容易执行,不能为了报表看起来精细而牺牲数据质量。

7. 不要把人员闲置直接理解为人员冗余

企业工作量管理还有一个容易被忽略的问题:人员没有被排满,不代表人员没有价值。

一些岗位需要预留应急处理时间,一些关键岗位需要承担临时支持,一些专业人员需要进行技术研究、知识沉淀和能力建设。

如果企业要求所有员工每天都达到接近100%的任务占用率,就可能失去应对突发事件和创新项目的能力。

合理的人力资源计划不是让每个人始终忙碌,而是让企业在合理成本下保留足够的交付能力和调整空间。

九、不同情况下如何取舍:招聘、调岗、培训、外包还是优化流程

1. 工作量长期超过产能:优先考虑招聘

当企业连续多个周期出现工作量超过有效产能的情况,而且任务需求稳定、岗位职责明确、业务预算充足时,招聘通常是比较直接的解决方案。

例如,客户服务部门连续六个月出现咨询量增长,平均处理时间稳定,现有团队已经没有内部调配空间,服务质量开始受到影响。此时增加人员比持续加班更合理。

不过,招聘之前仍然需要确认岗位需求是否长期存在。如果只是一个短期项目造成的临时峰值,正式招聘可能带来后续闲置问题。

2. 人员数量充足但岗位分布不均:优先考虑内部调配

如果企业整体人数没有明显不足,只是部门之间工作量差异较大,可以先评估内部调岗和短期借调。

例如,某部门当前项目进入收尾阶段,人员工作量下降,而另一个部门正在进入交付高峰。如果员工技能接近,经过必要交接后就可以实现资源共享。

内部调配的优点是响应速度相对较快,也能减少外部招聘成本。但需要注意员工意愿、岗位职责和原部门交接,不能只为了填补缺口而忽略专业匹配。

3. 人员数量足够但专业能力不足:优先考虑培训

如果工作量没有明显超出团队整体产能,但某些岗位存在能力缺口,培训可能比招聘更有长期价值。

例如,测试团队拥有足够人员,但缺少自动化测试能力,导致大量时间用于重复执行测试用例。

企业可以培养现有员工掌握自动化测试工具,逐步减少重复性工作,并提升团队对复杂测试任务的处理能力。

培训需要设置明确的能力目标和验证方式,不能只统计培训课时或者培训人数。

4. 工作量具有明显周期性:优先考虑外部资源

如果企业只有在特定季节、促销活动或者短期项目期间才出现人员缺口,可以评估外包、短期项目合作和弹性用工。

例如,企业每年只有两个月需要大量数据整理人员,那么长期招聘可能不如短期合作经济。

但外部资源需要考虑质量控制、保密要求、交付责任和沟通成本。涉及核心技术、重要客户数据和关键业务判断的工作,不应该只因为短期成本较低就全部外包。

5. 工作量主要来自低效流程:优先考虑流程优化

如果员工大量时间消耗在重复录入、审批等待、数据核对和低价值沟通上,招聘可能只是扩大低效流程的规模。

例如,企业销售人员每周需要花费大量时间整理重复的客户报表,管理层却仍然认为销售人员不足。此时应该先检查数据系统是否可以自动汇总,报表是否可以统一模板,审批是否可以简化。

流程优化不一定立即减少员工数量,但可以释放有效产能,让员工把时间投入更有价值的工作。

6. 业务需求不确定:优先保留弹性资源

对于新业务、探索性项目和需求波动较大的市场,企业不宜一次性按照最乐观的增长预测配置固定人员。

我建议使用基础、增长和压力三种情景预测,并明确每种情景对应的人员配置方案。

基础情景用于确定常规人员规模,增长情景用于确定扩招触发条件,压力情景则用于判断业务下滑时如何调整资源。

这样可以避免企业在需求尚未确定时过早增加固定人力成本。

7. 多种方案并存:按照总成本和响应速度进行决策

解决方案 响应速度 长期成本特点 主要风险 适用情况
正式招聘 中等或较慢 形成持续人员成本 招聘失败、人员闲置 长期稳定的工作量增长
内部调岗 较快 主要涉及培训和交接成本 原岗位出现新的缺口 部门之间产能不平衡
技能培训 中等 前期投入,后期形成内部能力 学习周期和能力转化不确定 技能缺口明显
外包合作 较快或中等 按照项目或服务付费 质量、保密和协作风险 短期、周期性或专业化需求
流程优化 中等 前期需要建设投入 改造周期和实施失败 重复劳动和流程等待过多
调整业务优先级 较快 可能减少低优先级工作投入 影响部分业务目标 资源不足且任务可取舍

这里没有适用于所有企业的最优方案。真正专业的判断,是识别工作量缺口的原因,再根据业务紧急程度、持续时间、人员能力和总成本选择组合方案。

人力资源计划如何做好工作量?企业管理者协同管理与操作步骤

十、建立可以持续运行的工作量管理制度:从年度规划到每周执行

1. 年度阶段:确定战略目标和人员配置方向

年度人力资源计划应该与企业经营预算同步制定,而不是等经营计划确定后才开始统计招聘需求。

管理层需要先明确年度业务目标、重点项目、组织调整方向和关键能力建设计划,再由HR组织部门进行工作量预测。

年度计划不需要准确预测每一天的工作量,但必须明确核心岗位、预计人员规模、招聘预算、内部培养方向和主要人员风险。

对于不确定性较高的新业务,应该设置不同经营情景,避免将所有人员需求都建立在单一增长预测之上。

2. 季度阶段:滚动调整岗位供需预测

季度复盘是连接年度战略和日常执行的重要环节。

每个季度结束时,HR应该与业务部门共同检查上一季度的工作量预测、实际工时、人员到岗情况、项目交付和人员流动情况。

如果某个部门的工作量持续低于预测,就应该重新检查招聘计划;如果某个关键岗位连续出现资源缺口,就需要调整人员配置和招聘时间。

季度滚动预测的核心,是允许企业根据真实业务变化调整人员计划,而不是为了维护原始预算而坚持不合理的配置。

3. 月度阶段:检查部门工作量与产能差距

月度检查应该重点关注部门工作量、人员有效产能和资源负荷。

HR可以按照岗位汇总工作量预测和实际数据,找出工作量增长明显、人员负荷持续偏高或者产能长期闲置的部门。

部门负责人需要解释异常变化,并提出具体的调整措施。

月度会议不应该只讨论招聘进度,还应该检查内部调配、培训计划、流程优化和任务优先级调整是否已经执行。

4. 每周阶段:处理具体资源冲突

每周检查主要针对执行层面的问题,例如某个关键人员同时承担多个项目、某项任务即将延期、临时业务需求影响原有排期等。

对于项目密集型企业,每周可以由项目负责人提交未来两周的人员需求,资源协调人统一检查任务冲突。

如果出现无法通过部门内部解决的冲突,应及时升级到跨部门管理层,而不是等到项目延期后再追究责任。

5. 每日阶段:只跟踪必要的异常信息

并不是所有企业都需要每天召开工作量管理会议。对于大多数团队,每日只需要更新关键任务状态、记录必要的实际工时,并报告影响交付的异常问题。

如果员工每天都要花费大量时间汇报工作量,说明管理流程可能过于复杂。

我的建议是将日常记录尽量嵌入实际工作流程,管理者重点查看异常任务、资源冲突和进度偏差,而不是要求员工重复填写多个表格。

6. 建立工作量异常升级规则

工作量管理不能完全依靠管理者临时判断。企业可以设置清晰的异常触发规则。

异常类型 触发条件示例 处理责任人 建议动作
产能超负荷 预计工作量超过岗位有效产能 部门负责人 重新排期或申请资源
估算偏差 实际工时持续明显超过预计工时 任务负责人 检查复杂度和需求变化
关键岗位缺口 核心技能只有一名人员掌握 HR与业务负责人 制定培养和备份计划
项目资源冲突 多个项目占用同一人员的时间 项目管理负责人 协调优先级和资源分配
长期产能闲置 多个周期实际工作量明显低于有效产能 部门负责人 检查需求预测和任务分配
招聘延误 关键岗位未能在业务节点前到岗 HR负责人 启动临时资源方案

这些触发条件需要结合企业自身情况设定,尤其不能将短期工时偏差直接作为员工处罚依据。

7. 建立标准化工作量计划模板

为了让企业快速开始,我建议将工作量计划表设计为六个部分。

第一部分:业务目标。记录部门未来一个周期需要完成的业务成果,以及预计业务变化。

第二部分:工作任务。记录任务数量、标准工时、复杂度、计划时间和责任人。

第三部分:人员供给。记录岗位人数、人员能力、有效产能和可用时间。

第四部分:供需差距。识别数量缺口、技能缺口、时间缺口和流程问题。

第五部分:解决方案。明确招聘、内部调配、培训、外包和流程优化的具体措施。

第六部分:执行反馈。记录实际工时、工作量偏差、交付结果和下一周期调整事项。

这六部分可以放在同一个工作簿中,也可以通过企业的项目管理和人力资源系统进行关联。关键是保证每项人员需求都能够追溯到实际业务工作。

十一、如何判断人力资源计划是否真正有效:建立结果导向的评估体系

1. 工作量预测准确率

工作量预测准确率用于判断企业对未来任务规模的估算是否可靠。

可以通过预测工作量与实际工作量的差异计算预测偏差率。

预测偏差率 = |实际工作量-预测工作量| ÷ 预测工作量 × 100%

例如,企业预测某部门一个月需要1000小时,实际投入1100小时,那么预测偏差率为10%。

不过,偏差率本身并不能说明所有问题。企业还需要区分工作量增长来自正常业务变化,还是估算方法不准确。

2. 人员产能利用率

人员产能利用率可以帮助企业观察员工有效工作时间的使用情况。

人员产能利用率 = 实际业务投入工时 ÷ 有效可用工时 × 100%

例如,某团队月度有效产能为2000小时,实际业务投入1800小时,那么利用率为90%。

但这个指标必须结合任务质量、加班时间、返工比例和员工负荷共同分析。利用率过低可能意味着任务分配不合理,利用率长期过高也可能意味着资源缺乏缓冲。

3. 人员配置满足率

人员配置满足率用于衡量企业是否在业务要求的时间内提供了足够的人力资源。

计算时可以按照关键岗位需求和实际可用人员进行比较。

例如,企业某个季度需要20名具备特定技能的实施顾问,但只有16人能够按计划投入,岗位配置满足率就是80%。

这个指标比单纯统计员工总人数更有价值,因为它关注的是企业是否具备完成业务目标所需的能力。

4. 按期交付率

按期交付率用于观察工作量计划是否真正转化为业务结果。

如果人员产能充足,但项目依然频繁延期,就需要检查需求质量、任务依赖、决策效率和工作流程。

不能把所有延期都归因于人员不足,否则企业可能不断增加人数,却始终无法解决真正的交付瓶颈。

5. 人力成本与业务产出

人力资源计划最终需要服务于企业经营,因此还应该关注人员成本与业务产出之间的关系。

例如,可以观察每单位交付成果对应的人力成本、单位订单处理成本、项目人均产出和招聘投入回收周期。

但不同业务类型之间不能直接比较。销售部门的收入产出、研发部门的产品交付和客服部门的服务质量,需要使用不同的业务结果指标。

6. 关键岗位风险覆盖率

关键岗位风险覆盖率用于判断企业是否过度依赖少数员工。

例如,某项核心业务只有一名员工能够独立完成,员工一旦离职或者长期缺勤,就可能造成严重影响。

企业可以通过技能矩阵和岗位备份计划识别这类风险,逐步建立岗位替代能力。

7. 员工负荷与长期可持续性

一个真正有效的人力资源计划,不应该只追求短期交付,还需要关注团队能否长期保持合理的工作节奏。

管理层可以观察持续加班情况、临时任务比例、员工离职趋势、请假变化和工作负荷反馈。

如果一个部门连续多个周期依靠加班完成正常工作量,即使交付率看起来不错,也不能认为人员规划已经成功。

人力资源计划如何做好工作量?企业管理者协同管理与操作步骤

十二、管理者可以立即执行的30天落地方案

1. 第1至3天:确定管理目标和工作量口径

首先由管理层明确本次工作量规划要解决什么问题。是招聘需求过多、项目延期、部门资源冲突,还是人力成本持续增加?

不要一开始就要求所有部门提交大量数据。应该围绕当前最突出的问题,确定统一的统计周期、工作量单位和关键岗位分类。

同时明确哪些工作需要记录实际工时,哪些工作适合采用标准工时和业务数量预测。

2. 第4至7天:完成部门人员和岗位能力盘点

HR组织部门负责人核对现有人员数量、岗位职责、专业技能、人员变动和关键岗位备份情况。

对于存在多项目协作的员工,需要确认其实际所属团队和可投入时间,避免同一名员工在多个部门的资源计划中重复出现。

这一阶段不需要建立非常复杂的能力模型,先识别关键岗位和明显技能缺口即可。

3. 第8至12天:收集未来一个季度的工作量需求

各部门按照业务目标拆解任务,填写预计数量、标准工时、复杂度和交付时间。

对于不确定性较高的工作,需要提供乐观、正常和悲观三种估算值。

HR应检查数据完整性,重点发现没有业务依据、重复统计和缺少时间节点的工作量申请。

4. 第13至17天:计算产能并识别供需差距

将工作量需求与现有人员有效产能进行匹配,分别识别数量、技能、时间和流程方面的缺口。

对于跨部门共享的关键人员,必须合并所有项目的任务占用情况。

同时分析工作量变化来自业务增长还是流程低效,避免把所有问题都转化为招聘需求。

5. 第18至21天:组织跨部门资源评审

由HR、业务负责人、财务和项目管理人员共同审议工作量预测结果。

会议需要重点确定哪些任务必须优先完成,哪些人员需要内部调配,哪些岗位需要招聘,以及哪些流程需要优化。

对于存在预算冲突的岗位,应由管理层决定资源优先级,而不是让HR单独承担取舍责任。

6. 第22至25天:形成招聘和资源调整计划

根据评审结果形成最终计划,明确招聘人数、招聘时间、内部调岗安排、培训对象、外部资源需求和流程优化事项。

每项行动都应明确负责人、完成时间和验证指标。

如果招聘周期较长,应同步制定过渡期资源方案,避免岗位空缺直接影响业务交付。

7. 第26至30天:建立数据看板并启动执行

将工作量计划、人员供给、岗位缺口和资源调整行动纳入统一管理视图。

企业可以先通过共享表格完成第一轮管理,也可以结合现有项目管理平台和人力资源系统实现数据关联。

启动后每周检查异常,每月评估工作量预测偏差,并在下一季度调整标准工时和人员产能参数。

时间 关键工作 交付成果 负责人
第1至3天 统一口径和管理目标 工作量统计规则 HR与管理层
第4至7天 人员和技能盘点 人员供给清单 HR与部门负责人
第8至12天 业务任务预测 季度工作量需求表 业务负责人
第13至17天 供需差距分析 人员缺口分析报告 HR与项目负责人
第18至21天 跨部门资源评审 资源决策记录 管理层
第22至25天 制定行动计划 招聘与调配计划 HR与财务
第26至30天 上线跟踪和反馈机制 工作量管理看板 各部门负责人

这套30天方案的目的不是在一个月内建立完美的人力资源预测系统,而是让企业首次形成从业务任务到人员配置的完整管理闭环。第一轮可以不够精确,但必须保证数据口径统一、责任明确和结果可追踪。

十三、常见问题FAQ:企业制定人力资源工作量计划时的实际疑问

1. 人力资源计划中的工作量应该怎么计算?

建议先按照业务任务数量和标准工时计算基础工作量,再结合任务复杂度、返工比例和必要的风险预留进行修正。计算人员需求时,需要使用岗位有效产能,而不是直接使用员工合同工时。

对于重复性较强的工作,可以使用标准工时法;对于项目型和复杂知识工作,可以使用历史类比法、三点估算法和专家评估相结合的方式。

2. 工作量规划是不是只需要统计员工每天工作了多少小时?

不是。实际工时只是工作量管理的一部分。企业还需要了解任务数量、任务复杂度、计划工时、剩余工时、岗位技能和交付结果。

如果只记录每天工作了多少小时,却不知道员工具体完成了什么工作,就很难判断人员配置是否合理。

3. 企业如何判断部门是真的缺人还是工作效率低?

首先需要拆解工作量,检查实际任务是否超过现有有效产能。然后进一步分析时间消耗结构,判断问题来自业务增长、任务复杂度、人员能力、流程等待还是重复劳动。

如果任务量长期稳定地超过合理产能,而且流程优化和内部调配无法解决,才更适合通过招聘补充人员。

4. 如何计算一个部门需要多少员工?

可以使用基础公式:人员需求人数等于预测总工作量除以单人有效产能。

例如,某部门每月预计需要1200小时有效工作量,单人每月能够提供120小时有效产能,那么基础需求就是10人。最终还需要根据岗位技能、班次安排、人员到岗时间和工作量波动进行调整。

5. 人力资源计划多久更新一次比较合理?

建议采用年度规划、季度滚动预测、月度产能检查和每周异常协调的方式。对于业务变化快、项目并行多的企业,可以提高资源检查频率。

如果企业的业务比较稳定,可以减少日常更新频率,但仍然应该在重大业务变化、组织调整和关键人员离职时及时重新评估。

6. 中大型企业需要使用工作量管理软件吗?

当企业存在多个部门、多个并行项目、共享关键人员和复杂审批流程时,统一的工作量管理工具会更有价值。它可以帮助管理者关联任务、人员、工时和项目进度,减少分散表格带来的数据不一致。

例如,PingCode可以用于项目任务管理、工时统计和资源容量协同,适合研发、产品、测试和实施交付等项目型团队。企业应根据自身业务场景评估具体功能、部署方式和权限要求,而不能将项目管理平台直接等同于完整的人力资源系统。

7. 人员产能利用率是不是越高越好?

不是。利用率过低可能意味着工作分配不合理,但长期接近满负荷也可能造成疲劳、质量下降和突发任务无法及时处理。

企业应该结合岗位类型、工作波动、交付质量和员工负荷确定合理区间。对于需要处理突发事件的岗位,必须预留一定的弹性产能。

8. 如何避免工作量统计变成员工的额外负担?

企业应该只收集能够支持实际管理决策的数据,将工时记录尽量嵌入日常任务流程,避免重复填报。

同时要明确工时数据主要用于工作量预测、资源配置和流程优化,不应该简单地将工时长短作为员工绩效高低的判断依据。

十四、总结:真正优秀的人力资源计划,是让工作量与组织能力保持动态平衡

人力资源计划如何做好工作量,表面上是一个工时计算和人员数量预测问题,实际上考验的是企业能否将经营目标、任务安排、人员能力、成本预算和组织协作连接起来。

我认为,企业最应该改变的管理思路,是不要再把招聘人数当作工作量管理的最终答案。招聘只是解决人员供需差距的一种手段,而且往往不是成本最低、响应最快的手段。

当部门提出缺人申请时,管理者首先应该弄清楚工作量是否真实存在、是否持续增长、是否需要特定技能、是否受到时间限制,以及现有流程能否减少无效投入。

如果问题来自人员数量不足,就招聘;如果问题来自部门之间资源分布不均,就调配;如果问题来自技能缺口,就培训;如果问题来自短期波峰,就考虑弹性资源;如果问题来自低效流程,就先优化流程。

对于100人以上、存在多项目协作和关键人员共享的企业,我尤其建议将工作量规划从分散的人事统计表升级为统一的业务资源协同机制。通过任务管理、工时记录、人员能力盘点和跨项目资源分析,让管理者能够及时发现工作量变化,而不是等到员工加班、项目延期和招聘失控之后才开始补救。

下一步,企业可以先选择一个工作量争议最大的部门,用最近一个月的真实任务数据完成一次供需测算,找出至少一个数量缺口、一个技能缺口和一个流程性问题,再据此制定下一季度的人员配置计划。

这比一次性建立庞大的管理制度更容易落地,也更容易验证。只有当工作量预测能够不断接受实际结果的检验,人力资源计划才会从静态的招聘预算表,真正变成支持企业经营决策的管理工具。

常见问题解答(FAQ)

1. 人力资源计划如何准确估算工作量,避免人员安排过多或不足?

我们公司每次制定人力资源计划时,都会遇到一个问题:部门负责人觉得任务很多,希望多申请几个人,但实际执行一段时间后,又发现部分员工并没有达到预期工作饱和度。反过来,有些项目到了交付节点才发现关键岗位人手不足,不得不临时招聘或安排加班。

人力资源计划到底应该如何计算工作量,才能让人员配置更接近真实业务需求?

做好人力资源工作量规划,不能简单地用业务任务数量除以员工人数,而应该从任务、工时、人员能力和时间约束四个维度进行测算。建议先将年度或季度业务目标拆分为具体工作任务,例如招聘需求、员工培训、绩效考核、薪酬核算、劳动关系维护等,再为每项任务估算标准工时。

这里需要特别注意,不能只计算任务的直接执行时间,还应纳入沟通协调、资料整理、审批等待、返工和异常处理等隐性工作量。以招聘工作为例,假设一个岗位平均需要筛选简历4小时、面试协调3小时、面试评估2小时、录用跟进2小时,那么单个岗位的预计投入就是11小时。如果季度需要招聘30人,理论工作量为330小时。

再考虑20%的沟通和异常处理时间,实际需求约为396小时。假设一名招聘专员每季度可投入招聘工作的有效工时为300小时,那么至少需要1.32个全职人力当量。实际配置时还要考虑招聘高峰、岗位难度和人员技能差异,不能机械地按照1.32人配置。

建议建立工作量测算表,记录任务名称、任务数量、单项标准工时、预计总工时、责任岗位和完成周期。执行过程中每月对比计划工时与实际工时,重点分析偏差来自业务增长、流程低效还是估算失准。真正有价值的人力资源计划,不是证明部门需要多少人,而是说明在什么业务条件下,需要多少具备相应能力的人。

2. 企业管理者如何协同制定人力资源计划,避免部门之间各自为政?

我负责企业内部的人员规划,发现人力资源部门制定的招聘计划经常与业务部门的实际需求对不上。有的部门认为人力资源部门不了解业务,提交的人员需求没有得到及时响应;有的部门则在招聘预算已经确定后,突然提出新增岗位。我想知道,企业管理者、部门负责人和人力资源团队应该如何分工,才能让人力资源计划真正落地?

人力资源计划应当由业务部门、人力资源部门和企业管理层共同制定,而不是由人力资源部门单独完成。三方需要明确不同的决策边界:业务部门负责提供业务目标、任务数量、岗位职责和交付时间;人力资源部门负责分析岗位能力、人员供给、工作量及招聘培训方案;企业管理层负责确认战略优先级、人员预算和跨部门资源调配。

实际操作中,可以采用四步协同机制。第一步,由各业务负责人提交季度或年度业务计划,同时说明新增任务、现有人员负荷和关键岗位缺口。第二步,人力资源部门统一收集需求,将其转换为标准工作量和人员需求数据,识别重复岗位、能力缺口及部门间资源冲突。

第三步,组织跨部门评审,重点讨论哪些需求必须新增人员,哪些可以通过流程优化、内部调岗或技能培训解决。第四步,由管理层确认最终计划,并明确负责人、预算、招聘时间和交付指标。

例如,两个部门同时申请招聘数据分析人员,如果其中一个部门的需求集中在季度末,而另一个部门的需求相对稳定,可以评估内部共享或阶段性支援的可行性,而不是直接批准两个独立编制。协同管理最容易出现的误区,是把部门提出的人员需求直接当作最终招聘需求。

管理者应要求每项新增人员申请提供业务依据、预计工作量、现有人员利用情况以及不增加人员可能造成的影响。这样才能将人员规划从部门诉求转变为企业整体资源决策。

3. 人力资源工作量计划应该如何分解到岗位,并形成可执行的操作步骤?

我已经知道企业需要制定人力资源计划,也尝试过把年度任务分配给不同部门,但实际执行时还是容易出现职责不清的问题。例如,招聘需求由谁跟进、员工入职手续需要投入多少时间、绩效考核期间谁负责数据整理,经常需要临时协调。

我想了解,怎样把宏观的人力资源计划拆解到具体岗位和人员,让每个人都知道自己要做什么、什么时候完成?

将人力资源工作量落实到岗位,核心是建立任务、岗位、责任人和交付时间之间的对应关系。建议按照业务流程拆解,而不是直接按照部门名称分配工作。首先,梳理人力资源部门的核心流程,例如招聘管理、入职管理、培训管理、绩效管理、薪酬管理和员工关系管理。其次,将每个流程拆分成可执行的工作包,并明确工作量计算单位。

比如招聘管理可以拆分为需求确认、职位发布、简历筛选、面试安排、录用审批和入职跟进;培训管理则可以拆分为需求调查、课程开发、讲师协调、培训组织和效果评估。再次,为每项工作明确责任岗位、协作岗位、预计工时、完成期限和验收标准。可以参考以下示例:招聘需求确认由招聘专员负责,预计每个岗位投入1小时;

简历筛选由招聘专员执行,按照每份简历3至5分钟估算;面试安排由招聘助理协调,按照每场面试15至20分钟估算;录用审批由业务负责人和人力资源负责人共同参与,明确审批时限。最后,将工作任务分配到周或月度计划中,并通过实际完成情况不断校准标准工时。这里有一个值得注意的细节:任务分配不等于平均分配。

熟悉薪酬核算的员工不一定适合承担招聘面试,擅长员工关系管理的员工也不一定能快速完成培训课程开发。分配时应同时考虑岗位职责、专业能力、经验水平和当前工作负荷。建议每周检查任务完成率,每月复核实际工时与计划工时的差异,并对长期超负荷或低负荷的岗位进行重新分配。

4. 如何通过数据分析和协同管理,持续优化企业人力资源工作量?

我们公司过去也做过人员工作量统计,通常是月底让员工填写工作内容和耗时,然后汇总成报表。但我发现这些数据并没有真正帮助管理者优化人员配置,有些员工为了完成统计要求会估算工时,管理者也很难判断哪些工作是真正产生价值的。我想知道,人力资源工作量管理应该关注哪些数据?

怎样通过数据发现问题,而不是只做一份形式化的统计报表?

人力资源工作量管理不能停留在工时记录层面,真正有价值的是通过数据识别资源浪费、流程瓶颈和能力缺口。建议建立由工作量、人员利用率、任务完成率、计划偏差和质量指标组成的管理体系。

工作量用于反映任务总投入,人员利用率用于判断有效工作时间的分配情况,任务完成率用于评估计划执行效果,计划偏差用于识别估算问题,质量指标则用于防止员工单纯追求完成数量而牺牲工作质量。举例来说,某企业人力资源部门有5名员工,每人每月可用于计划工作的有效工时为140小时,部门总有效工时为700小时。

如果当月计划任务需要770小时,就意味着工作量已经超过现有能力约10%。此时不应立即招聘,而应先分析770小时中是否包含重复审批、低效沟通和可以自动化的事务性工作。如果其中100小时来自重复录入和人工汇总,优化流程后就可能释放出部分人力资源。

建议每月开展一次计划与实际工作量复盘,重点检查三个方面:第一,哪些任务实际工时持续高于计划工时,是否因为流程复杂或业务需求变化;第二,哪些岗位长期工作量不足,是否存在职责重叠或任务分配不合理;第三,哪些任务投入时间很多,但对招聘效率、员工稳定性和业务交付没有明显贡献。

还可以通过某项目管理平台或企业内部协作系统记录任务负责人、计划工时、实际工时、完成状态和延期原因,让管理者能够追踪工作量变化。需要强调的是,工时数据不应直接等同于员工绩效。员工花费时间较长,可能是因为承担了高难度任务;工时较短,也不代表工作质量更高。

只有结合任务复杂度、交付质量和业务结果综合分析,才能判断人员配置是否合理。

核心关键词

读者评论

江
江若宁

我们团队试过按标准工时估算客服需求,但实际效果很依赖数据质量。新业务、复杂客户和临时任务占比一变,历史系数就会失真,所以系数最好按月复盘,不能长期固定使用。

马
马书瑶

文章提到跨部门重复占用关键人员,这在项目排期中确实很常见。实际执行时,难点不只是看资源总量,还要明确项目优先级和冲突后的决策人,否则资源表做得再细也容易停留在记录层面。

邓
邓子涵

对规模较小的企业来说,完整建立数据字典和滚动预测可能有些重。我更关心的是最低可行做法:先从核心岗位、重点项目和实际工时记录开始,逐步积累数据,比一开始设计过于复杂的模型更容易落地。

文章包含AI辅助创作:人力资源计划如何做好工作量?企业管理者协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/627234

赞 (0)
飞飞飞飞
人员投入实操方法:企业管理者提升人力资源计划效率的协同管理方法与模板
上一篇 42分钟前
资源负载落地方案:企业管理者开展人力资源计划的协同管理案例解析
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
