工作量管理方法大全:实施团队人力资源计划协同管理落地清单

《工作量管理方法大全:实施团队人力资源计划协同管理落地清单》真正要解决的,不是“每个人今天做了几小时”,而是一个更棘手的问题:在需求不断变化、人员能力不同、任务相互依赖的情况下,团队能否在承诺期限内交付正确的结果。我的经验是,很多团队并不是人手不足,而是工作量没有被拆成可比较、可调整、可追踪的对象,最后只能靠加班、催办和临时调人维持表面上的进度。

如果把工作量管理只理解成工时登记,计划一定会失真;如果只看任务数量,能力差异和依赖关系会被掩盖;如果只看个人是否“很忙”,管理者又会错过真正的瓶颈。有效的方法应当同时连接四件事:工作需求、人力能力、时间窗口和交付风险。本文将从计划建模、容量计算、协同机制、工具落地、案例数据和不同情境下的取舍,整理一套可以直接执行的落地清单。

一、先讲核心结论:工作量管理不是排满人,而是管理承诺

1. 先把“工作量”定义准确

工作量至少包含四个维度:任务规模、任务复杂度、完成所需时间以及对其他工作的影响。一个看似只需要两小时的配置任务,如果必须等待外部审批、涉及生产环境、需要双人复核,它对团队容量的占用就不只是两小时。

因此,我通常不会直接问“这个任务要做多久”,而会连续追问四个问题:需要产出什么;谁具备完成能力;中间需要等待谁;如果延期,会阻塞哪些后续工作。只有回答完这四个问题,工作量才从一个主观估计变成可以进入计划的管理对象。

工作量维度 需要回答的问题 常见误判 建议记录方式
规模 要交付多少页面、接口、方案或客户事项 只按任务数量计算 拆成可验收的交付单元
复杂度 是否涉及新技术、跨团队或高风险变更 把复杂任务与常规任务等价处理 增加复杂度等级或风险系数
有效工时 真正能用于该任务的时间是多少 把在岗时间当成可用时间 扣除会议、支持、休假和等待
协同影响 是否会占用评审、测试、运营等角色 只统计主负责人时间 记录主责、协作和等待链路

2. 用“有效容量”代替“名义人数”

五个人并不等于五个人力单位。假设每人每天名义工作八小时,扣除例会、沟通、审批、故障响应和临时支持后,真正可用于计划任务的时间可能只有五到六小时。对于需要频繁协同的实施团队,有效容量甚至会进一步下降。

我在做项目排期时,通常采用下面的计算方式:

有效容量=在岗人数×计划工作日×每日名义工时×专注系数×技能匹配系数-已承诺工作量

其中,专注系数反映会议、沟通和临时事务的影响;技能匹配系数反映人员是否真正具备完成该项工作的能力。若某位员工只有一半时间能够处理核心开发,不能因为他“在岗”就把全部时间计入项目容量。

例如,一个四人实施小组在未来两周有十个工作日,每人每天名义工作八小时,专注系数按0.7计算,技能匹配系数按0.85计算,则理论有效容量约为:4×10×8×0.7×0.85=190.4小时。若同期已经承诺了150小时的上线支持工作,可用于新需求的余量只有40.4小时,而不是四个人再工作两周。

工作量管理方法大全:实施团队人力资源计划协同管理落地清单

3. 工作量管理的最终对象是“承诺边界”

团队真正需要管理的不是每个人是否处于忙碌状态,而是本周期究竟承诺了哪些结果、哪些结果可以延期、哪些结果不能被打断。一个健康的计划必须明确三条线:已经承诺的工作、可选的候选工作、明确不能接收的工作。

如果所有工作都被标记为“高优先级”,优先级就失去了意义。我的做法是要求负责人在计划评审时明确说明:本周期最多承诺多少工作;哪些事项一旦加入,必须移出什么;哪些任务即使延期也不会影响关键路径。这个过程看似比直接排计划慢,实际上能减少后期反复改期。

二、背景和真实场景:为什么团队总觉得人不够用

1. 需求多并不等于工作量大,变化频繁才是容量杀手

实施团队常见的工作状态是:上午处理客户上线问题,中午参加内部评审,下午接到紧急配置需求,晚上又需要补充项目文档。每件事单独看都不算庞大,但频繁切换会产生重新理解、重新准备和重新沟通的成本。

在一次中型企业系统实施项目中,我观察到一个四周计划内共有78项任务,按负责人申报的工时合计约420小时。项目经理最初认为团队有足够容量,因为团队理论上可以提供约640小时。但实际到第三周,仍有17项关键任务未完成。复盘后发现,团队每天平均有2.6次紧急打断,约18%的时间用于重新确认上下文,另有一部分任务依赖客户和安全团队审批。

这说明,工作量管理不能只汇总任务工时,还必须记录任务切换、等待和返工。否则计划表会告诉你“还有容量”,现场却告诉你“没有时间”。

2. 人力计划失败,常常始于角色没有拆清

很多计划只写“项目经理负责”“开发负责”“实施负责”,但没有区分主责、协作、审核和被通知角色。结果是一个任务表面上只有一个负责人,实际却需要产品、开发、测试、客户成功、信息安全和客户接口人共同参与。

我建议把人力需求分成四类:决策人、交付人、协作人和审批人。决策人负责取舍,交付人负责产出,协作人提供专业输入,审批人决定是否可以进入下一阶段。这样做可以避免把所有参与者都当成“执行人”,也能暴露那些长期被低估的审批和评审工作。

3. 中大型组织尤其容易出现“局部最优”

在100人以上的组织中,部门之间通常有各自的资源池和优先级。业务部门希望尽快上线,技术部门要控制变更风险,安全部门需要完成审查,管理层又要求降低人力成本。如果没有统一的工作量视图,每个部门都可能认为自己只是在执行合理需求,但整体交付仍然不断延期。

以我参与过的一类企业实施项目为例,客户侧提出的需求并不算多,真正拖慢项目的是跨部门等待:接口权限审批平均需要两天,测试数据准备需要一天半,关键配置复核还需要半天。主责人员实际工作量只有总工时的六成左右,剩余时间被等待、催办和返工占用。

工作量管理方法大全:实施团队人力资源计划协同管理落地清单

三、常见误区:看起来在管理,实际上在制造失真

1. 误区一:把工时填报当成工作量管理

工时填报只能回答“过去花了多久”,不能直接回答“未来需要多少人”“是否应该接这个需求”“哪里会形成瓶颈”。如果没有任务范围、完成标准和产出物,工时数据很容易变成事后解释。

我见过一种典型做法:月底要求所有人补填工时,系统里每个任务都填了八小时、十六小时或四十小时,但没人知道这些时间对应了哪些交付结果。这样的数据看起来很完整,却无法支持排期,因为没有建立工时与产出之间的关系。

正确方式是让工时服务于计划校准。任务开始前记录估算值,执行中记录剩余工作量,完成后记录实际投入,并在偏差较大时说明原因。管理者关注的不是谁填得最整齐,而是估算偏差是否呈现稳定模式。

2. 误区二:按任务数量判断谁最忙

一个人手里有20个小任务,不一定比手里有3个高复杂度任务的人更忙。任务数量没有反映复杂度、依赖关系、上下文切换和交付压力。

更可行的方式是给任务增加复杂度等级。例如,简单任务记为1个工作量单位,中等任务记为3个单位,复杂任务记为8个单位,并在几个周期后用实际数据校准单位对应的工时范围。单位不是为了制造新的精确幻觉,而是为了在资源讨论中提供一致的比较尺度。

3. 误区三:把每个人排到100%甚至120%

计划排满并不代表效率高。工作一旦排到100%,任何突发事件、请假、环境故障或需求澄清都会直接把计划推迟。更严重的是,团队没有缓冲来处理质量问题,最后往往用加班弥补计划缺口。

我更倾向于把核心交付容量控制在70%到85%之间,具体比例取决于业务稳定性。高度标准化、变更少的后台处理可以接近85%;客户实施、生产支持和跨部门协同较多的工作,通常应保留20%到30%的缓冲。

4. 误区四:把所有紧急需求都插入当前周期

“紧急”必须对应明确损失,例如生产中断、合同节点、监管期限或重大客户影响,而不能只是提出人的主观感受。没有进入规则的紧急事项,会持续打穿计划边界。

我建议为插单设置交换条件:新增一项紧急任务,必须明确移出一项原计划工作,或者获得额外人力、延长交付时间。这样不是拒绝变化,而是把变化的成本显性化。

5. 误区五:只追踪个人,不追踪系统瓶颈

当多个任务都卡在同一个测试环境、同一个架构师或同一个审批人身上时,问题不在于某个执行人员不努力,而在于系统中的瓶颈容量不足。如果只催促个人,往往会让等待队列越来越长。

工作量管理必须看资源池,而不只是看个人负荷。一个关键专家同时被五个项目占用时,应优先讨论任务排序和服务规则,而不是让这位专家自行决定加班顺序。

工作量管理方法大全:实施团队人力资源计划协同管理落地清单

四、专业判断逻辑:从需求到人力计划如何计算

1. 第一步:建立任务分解结构

工作量计划的起点不是人员名单,而是交付范围。先把项目拆成阶段,再把阶段拆成可验收的工作包,最后把工作包拆成能够在一到三天内完成或明显推进的任务。

拆分时不要只按部门拆。例如,“完成系统上线”不适合作为一个工作包,因为它同时包含环境准备、数据迁移、权限配置、接口验证、业务培训、上线演练和验收签字。较好的拆法是让每个任务都具备明确的输入、动作、输出和验收标准。

  • 输入:完成任务前必须具备什么资料、权限、环境或决策。
  • 动作:具体要执行哪些配置、开发、核验或沟通步骤。
  • 输出:完成后产生什么文档、功能、数据结果或审批记录。
  • 验收:由谁按照什么标准确认任务完成。
  • 依赖:哪些前置任务未完成时,本任务不能真正开始。

2. 第二步:区分工作量、工期和等待时间

工作量是实际需要投入的劳动,工期是从开始到完成经过的日历时间,等待时间则是任务无法推进但仍占用交付周期的部分。三者不能混为一谈。

一个接口开发可能需要工程师投入16小时,但因为等待需求确认、联调环境和安全审核,日历工期可能达到七天。若计划表只写16小时,项目经理会误以为可以在两天内完成;若把七天全部算成开发工时,又会夸大人员投入。

我通常在计划中分别记录“预计投入工时”和“预计日历周期”,再标记等待原因。这样既能计算人力容量,也能计算关键路径。

3. 第三步:建立技能矩阵,而不是简单的人数矩阵

技能矩阵至少应包含四类信息:人员能否独立完成、是否需要复核、是否只能协助、近期是否有可用时间。很多组织名义上有多个相关人员,实际上只有一名员工具备独立交付能力,这种单点依赖必须进入风险清单。

能力等级 含义 计划使用方式 管理建议
0级 没有相关经验 不作为主责人 安排培训或结对学习
1级 可在指导下完成 承担低风险子任务 保留复核人
2级 能够独立完成常规任务 承担主责工作 控制并行任务数
3级 能够处理复杂问题并指导他人 承担关键任务或评审 避免成为所有项目的唯一瓶颈

4. 第四步:计算容量、负荷和风险余量

负荷率可以用“已承诺工作量÷有效容量”计算,但负荷率本身不等于风险。一个负荷率为80%的人员,如果任务高度标准化、依赖少,风险可能低于负荷率65%但承担大量不确定工作的人员。

因此,我会在负荷率之外增加三个判断:任务不确定性、依赖密度和人员替代性。可以用简单的风险分值辅助讨论:

人力风险分值=负荷率×不确定性系数×依赖密度系数×单点依赖系数

这不是财务核算公式,也不应被误解为精确预测模型。它的价值在于帮助团队统一讨论语言:为什么某项工作虽然只占用20小时,却需要提前安排;为什么另一个40小时的标准化任务可以后置处理。

工作量管理方法大全:实施团队人力资源计划协同管理落地清单

5. 第五步:用滚动计划替代一次性排满

长期计划适合表达方向和资源需求,不适合承诺每个细节。我的建议是采用三层计划:季度或月度层面看目标和资源趋势,周计划看实际交付承诺,日计划只处理当前执行和阻塞。

滚动计划的重点不是频繁修改,而是设定修改边界。例如,本周已进入执行的任务原则上不随意调整;下周任务允许根据实际进度和新增需求重新排序;两周之后的候选工作只保留大致容量,不提前承诺具体日期。

五、协同管理落地清单:把方法变成固定动作

1. 计划启动前:先做范围和容量确认

计划启动前,项目负责人应组织一次容量评审,而不是直接分派任务。评审需要确认目标、范围、关键节点、参与角色、可用工作日、休假安排、外部依赖和不可压缩的审批时间。

  • 确认本周期必须交付的结果,不把所有需求都列为承诺项。
  • 核对人员的实际可用时间,而不是只看组织架构上的归属。
  • 识别关键技能是否存在单点依赖。
  • 列出客户、供应商、法务、安全、财务等外部等待环节。
  • 为高不确定性任务预留缓冲,不将全部容量分配给确定性工作。
  • 提前规定插单规则和延期升级路径。

2. 计划执行中:每天看阻塞,每周看容量

日常协同不应变成全员汇报。每日只需要回答三个问题:昨天完成了什么,今天推进什么,当前被什么阻塞。若一个任务连续两天没有实质进展,就应该进入阻塞处理,而不是继续留在个人待办列表中。

每周容量评审则关注更高层的问题:实际投入是否超过估算;哪些工作被反复打断;哪些角色成为瓶颈;是否有新的需求进入;未来一到两周的负荷是否已经超过安全线。

节奏 会议或动作 核心参与者 应产生的结果
每日 阻塞同步 执行人员、项目负责人 明确阻塞人和解除时间
每周 容量评审 项目经理、职能负责人 调整承诺范围和资源安排
每两周 交付复盘 项目核心成员、业务代表 校准估算、返工和等待数据
每月 资源组合审视 部门负责人、管理层 处理跨项目冲突和关键技能缺口

3. 任务状态必须反映真实流动

状态太少,管理者看不出问题;状态太多,执行人员不愿维护。对于多数实施和交付团队,我建议至少区分:待澄清、待开始、进行中、待评审、待外部确认、已完成、已取消和已阻塞。

特别要把“进行中”和“待外部确认”分开。任务已经提交给客户或审批部门,并不代表执行人员仍在生产。如果不区分这两种状态,团队会误以为执行人员负荷持续升高,实际上真正的问题可能是外部响应速度。

4. 某项目管理平台应该承担什么职责

工具不是工作量管理的起点,但它可以把规则固化下来。对于中大型企业,某项目管理平台更适合承担统一任务台账、负责人和协作者管理、计划基线、工时记录、风险标记、依赖关系、进度视图和跨项目资源汇总等职责。

以PingCode这类面向中大型企业及100人以上组织的项目管理平台为例,落地时不应一开始就配置几十种字段,而应先围绕三个问题建立最小闭环:任务是否有明确产出;资源是否有可比较的容量;延期是否能追溯到具体原因。

我建议优先配置以下字段:工作包、交付结果、主责人、协作角色、预计工时、剩余工时、计划开始和结束日期、任务状态、优先级、依赖任务、阻塞原因、是否关键路径。等团队稳定使用后,再增加成本、客户影响、风险等级和跨项目标签。

工作量管理方法大全:实施团队人力资源计划协同管理落地清单

六、具体案例:一个实施团队如何从“忙乱”变成可预测

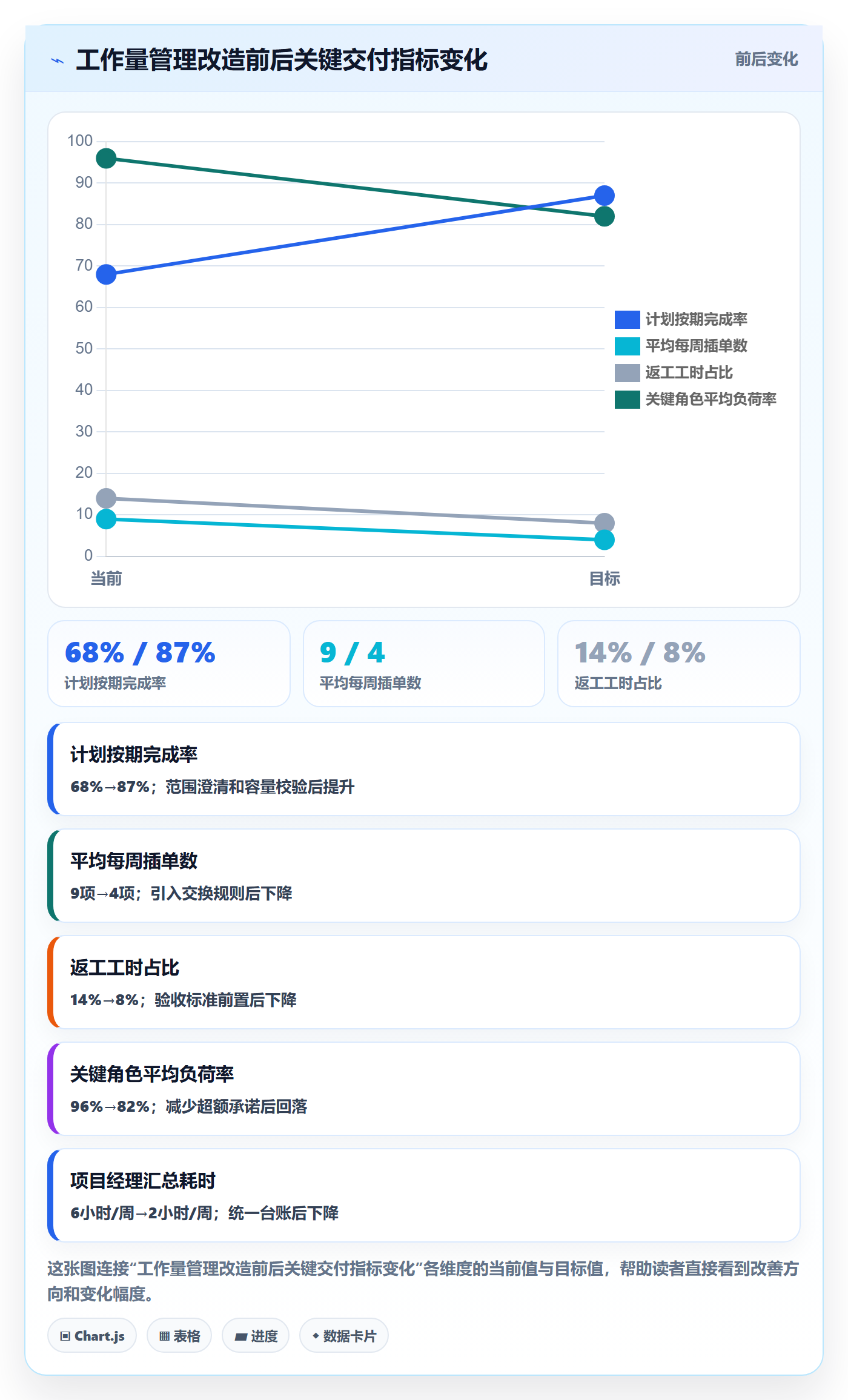

1. 案例背景和初始问题

下面的案例来自我整理的一组企业实施项目复盘数据,数字经过匿名化和四舍五入处理,但保留了真实的管理关系。团队共有12人,包括项目经理2人、业务顾问3人、实施顾问3人、开发工程师2人、测试人员1人和技术支持1人,服务对象为一家正在推进多系统协同的中大型企业。

项目初期有三个明显问题。第一,所有需求都直接进入项目经理的排期表,没有候选池和承诺池的区别。第二,开发和测试资源同时服务多个项目,计划只按部门分配,没有按个人有效容量计算。第三,任务延期原因没有分类,会议里只能重复讨论“为什么还没完成”。

连续两个周期后,项目数据表现为:计划任务按期完成率68%,平均每周插单9项,返工占已登记工时的14%,关键角色平均负荷率超过96%,但客户仍反馈“很多事情都在推进,却看不到完整结果”。

2. 第一次调整:建立容量基线

团队先统计过去四周的日历时间和实际投入,发现每人每天平均有1.8小时用于会议、沟通和临时支持。对于开发和测试角色,技能不匹配与等待环境又占用了约0.8小时。因此,项目经理不再按八小时分配任务,而是按每日5小时左右的核心交付容量建立初始基线。

这一步没有立即增加人员,却让计划中的任务总量下降了约22%。部分低优先级需求被放入候选池,部分需要客户确认的事项被标记为“待澄清”,不再伪装成可以立即开始的工作。

3. 第二次调整:用交换规则控制插单

项目组规定,所有新增紧急任务必须填写三项信息:紧急原因、最晚完成时间、需要移出的原计划任务。若新增任务涉及生产风险或合同节点,可以由项目负责人批准;若只是业务方希望“尽快看看”,则进入下一个容量评审。

规则实施后的第一个周期,插单数量从每周9项下降到4项。更重要的是,剩余的4项插单都有明确的业务损失和替代方案,团队不再为“谁的需求更急”反复争论。

4. 第三次调整:追踪等待和返工

团队将“等待客户确认”“等待测试环境”“等待安全审批”“需求变更返工”“验收标准不清”设置为统一原因标签。两周后,数据表明返工的主要来源不是开发质量,而是需求验收标准在任务开始前没有明确。

于是项目组把验收条件前置到任务进入执行状态之前。对于涉及跨系统接口的任务,必须提前完成字段确认、异常场景确认和测试数据准备。这样做增加了前期澄清时间,却减少了后期反复开发。

5. 调整后的结果和局限

经过六周运行,计划按期完成率从68%提升到87%,平均插单从每周9项降到4项,返工工时占比从14%降到8%,关键角色平均负荷率从96%降到82%。项目经理每周用于重新汇总表格的时间,也从约6小时降到约2小时。

但这并不意味着所有问题消失。测试环境仍然是瓶颈,跨项目共享的高级工程师仍然存在排队。团队后来没有继续压缩任务,而是新增了每周固定的环境准备窗口,并将高风险接口任务提前进入技术评审。

工作量管理方法大全:实施团队人力资源计划协同管理落地清单

七、不同情况下的行动建议:不要用同一套容量规则管理所有团队

1. 对需求相对稳定的后台团队

后台运营、数据维护和标准化交付团队,工作内容重复度较高,适合使用历史平均工时、处理量和服务级别建立容量模型。重点应放在预测准确率、积压量、单件处理时间和异常比例。

  • 用过去八到十二周的处理量建立需求基线。
  • 区分常规处理、复杂处理和紧急处理三类工作。
  • 为固定周期任务预留稳定容量,不与临时需求混排。
  • 关注积压年龄,避免只看本周完成数量。

2. 对客户实施和项目交付团队

实施团队受客户配合、数据质量、环境条件和现场变更影响较大,不能只用历史平均工时排期。应同时管理任务依赖、客户等待、关键节点和资源替代性。

  • 将客户确认、数据准备和审批纳入计划,而不是当作项目外部因素。
  • 每个关键节点设置最晚输入时间,逾期后自动触发延期评估。
  • 为高风险客户或新业务场景增加缓冲,不要套用成熟项目的工期。
  • 明确哪些任务可以并行,哪些任务必须等待前置条件。

3. 对研发与实施混合团队

这类团队最容易出现优先级冲突。研发希望保持技术节奏,实施团队又会持续提出客户定制需求。我的建议是把容量拆成几块,先固定不可被随意挤占的基础容量,再安排项目交付和紧急响应。

容量区块 建议比例 适用工作 管理规则
基础维护 15%,25% 缺陷、升级、监控和技术债 原则上不可被普通需求挤占
承诺交付 50%,65% 已确认的项目和客户事项 按周期锁定范围
紧急响应 10%,20% 生产故障和重大客户问题 使用后必须复盘并补充容量
改进与学习 5%,15% 自动化、培训和流程优化 避免长期被临时需求吞噬

4. 对快速变化的创新项目

创新项目不适合提前承诺大量详细任务,因为需求本身会随着验证结果变化。此时应管理的是实验周期、验证假设和学习结果,而不是强行承诺最终功能。

建议采用短周期迭代,每个周期只承诺一到两个关键假设。例如,本周期验证用户是否能完成关键操作,下一周期再决定是否投入开发。对于无法验证的工作,应尽早停止,而不是因为已经投入工时就继续投入。

5. 对跨项目共享资源

共享资源需要有统一入口和服务优先级,否则各项目负责人会分别向同一个专家施压。可以为共享资源建立服务队列,按生产影响、合同节点、依赖数量和替代难度排序。

工作量管理方法大全:实施团队人力资源计划协同管理落地清单

八、不同情况下的取舍:工作量管理没有无成本的最优解

1. 追求利用率,还是追求交付稳定性

把人员排到90%以上,短期看似提高利用率,长期却可能增加延期、返工和离职风险。把负荷控制在70%左右,稳定性更好,但可能出现部分时间没有被立即安排。

我的判断标准是看业务的失败成本。若延期会影响生产、合同或客户续约,应优先保证稳定性;若任务可以随时取消、没有严格节点,则可以提高利用率。不要用同一个负荷率目标管理所有项目。

2. 追求详细计划,还是保留调整空间

详细计划有利于协调,但过度详细会制造虚假的确定性。面对依赖少、范围稳定的工作,可以拆到天;面对需求不明、外部等待多的工作,保留工作包级计划更合理。

计划颗粒度应与信息确定性匹配。信息越不确定,越应该管理阶段目标和决策点,而不是提前写死每个执行动作。

3. 追求统一流程,还是允许团队差异

统一字段、状态和核心指标有利于跨项目比较,但不同团队的工作方式不可能完全一致。标准化应该集中在结果定义、容量口径、风险标签和升级机制上,执行细节则可以保留弹性。

例如,后台团队可以用处理量和服务级别,实施团队可以用交付里程碑和等待时间,研发团队可以用剩余工作量和缺陷趋势。强行用同一种指标,通常会导致团队为了达标而调整填报方式。

4. 购买工具,还是先改管理规则

如果没有明确的工作定义、优先级规则和容量口径,直接上线工具只会把混乱电子化。工具能让数据更快流动,却不能替管理者做资源取舍。

在预算有限时,我建议先用一张结构清晰的共享表验证流程,连续运行两到四周,确认字段确实能支持决策,再把稳定规则迁移到某项目管理平台。反过来,如果组织已经有多个项目、多人协同和跨部门资源冲突,尽早采用统一平台通常比长期维护多套表格更划算。

工作量管理方法大全:实施团队人力资源计划协同管理落地清单

九、指标与复盘:不要用一个数字评价整个团队

1. 过程指标:判断计划是否健康

过程指标用于发现问题,而不是给个人排名。建议观察计划变更率、任务进入执行前的澄清完整度、阻塞时长、依赖按期完成率和工作在制数量。

  • 计划变更率:本周期被移入、移出或改期的任务比例。
  • 阻塞平均时长:任务进入阻塞状态后到解除的平均时间。
  • 前置澄清完整度:进入执行前已具备验收标准和依赖信息的任务比例。
  • 在制任务数量:同时处于进行中的任务数量,反映上下文切换压力。
  • 依赖按期完成率:前置任务在承诺时间内完成并交接的比例。

2. 结果指标:判断交付是否产生价值

结果指标应围绕交付质量和业务影响,而不仅是“做了多少”。可以观察按期完成率、一次验收通过率、返工率、客户等待时长、缺陷逃逸率和关键节点达成率。

如果按期完成率提高,但一次验收通过率下降,说明团队可能通过降低质量换取速度;如果工时利用率提高,但客户等待时长没有下降,说明瓶颈可能不在执行人员,而在审批或输入环节。

3. 指标解释要避免三种陷阱

第一,不要把个体工时直接用于绩效排名,否则员工会倾向于延长填报时间或拆分任务。第二,不要只看平均数,平均值可能掩盖少数关键任务的严重延期。第三,不要把指标改善直接归因于某个工具,流程、人员经验、需求变化和管理规则也可能同时发生变化。

复盘时,我通常采用“数据,事实,原因,动作”的顺序。先确认数据口径,再还原具体任务事实,随后判断原因属于估算偏差、需求变化、能力不足、外部等待还是管理决策,最后只保留一到三个可以在下周期验证的改进动作。

4. 建议建立一张管理驾驶表

观察区域 核心指标 预警信号 对应动作
容量 有效容量、负荷率、剩余工时 连续两周超过85% 减少承诺或引入替代资源
流动 在制任务、阻塞时长、等待占比 在制任务持续增加 限制并行和清理瓶颈
质量 返工率、一次验收通过率 返工率连续上升 前置验收标准和评审
交付 按期完成率、关键节点达成率 连续两个周期下降 重新评估范围和关键路径
协同 会议工时、依赖按期完成率 等待占比超过20% 明确输入截止时间和升级人

工作量管理方法大全:实施团队人力资源计划协同管理落地清单

十、落地实施方案:用30天建立最小可行体系

1. 第1周:统一定义,不急着上线复杂功能

第一周的目标是统一语言。管理团队需要明确什么叫任务完成、什么叫有效工时、什么叫阻塞、哪些事项可以插单、哪些事项必须经过评审。

  • 选一个真实项目作为试点,不要一开始覆盖整个组织。
  • 整理当前所有任务,删除重复项和没有明确产出的事项。
  • 为每项任务补齐主责人、交付结果、验收标准和依赖关系。
  • 统计团队过去两到四周的会议、支持、等待和返工时间。
  • 确定本团队的初始专注系数和安全负荷区间。

2. 第2周:建立容量和承诺池

第二周将任务分成已承诺、候选、暂缓和取消四类,并为每个成员建立可用容量。不要追求一次计算得非常准确,初始模型的目的只是让所有人看到同一套约束。

建议每周固定进行一次容量评审,评审结果必须形成明确动作:确认计划、减少范围、调整顺序、增加资源、延长周期或接受风险。没有动作的会议,只是在重复展示问题。

3. 第3周:接入协同和阻塞管理

第三周重点是让任务状态真实反映流动。规定任务何时可以进入执行,什么条件下必须标记阻塞,阻塞超过多长时间需要升级。对跨部门任务,明确每个依赖的输入人、截止时间和替代方案。

如果使用某项目管理平台,可以在此阶段配置看板、列表、时间线、工作负荷和报表视图,但仍然要控制字段数量。任何一个字段都应对应一个管理动作,否则就不值得要求团队填写。

4. 第4周:复盘偏差并调整模型

第四周不要急着评价谁做得好或不好,而要比较估算工时、实际投入、等待时间和返工时间。找出偏差最大的三类任务,判断它们是估算方法错误,还是需求、能力、依赖和审批机制的问题。

经过一个月后,可以调整复杂度系数、专注系数和缓冲比例。模型不需要永远固定,真正有价值的是它能否随着实际数据变得更接近团队真实工作方式。

工作量管理方法大全:实施团队人力资源计划协同管理落地清单

十一、最终落地清单:管理者、项目负责人和执行人员分别做什么

1. 管理者清单

  • 是否明确了组织层面的优先级,而不是把冲突下放给项目负责人。
  • 是否识别了关键技能、共享资源和单点依赖。
  • 是否允许项目负责人拒绝超过容量的承诺。
  • 是否将延期、返工和等待作为系统问题分析,而不是简单归咎于个人。
  • 是否定期审视人员配置、培训计划和资源池结构。

2. 项目负责人清单

  • 是否把需求拆成可验收、可估算、可交接的工作包。
  • 是否区分直接投入、等待时间、协同时间和返工时间。
  • 是否明确主责、协作、审批和被通知角色。
  • 是否为高风险任务预留缓冲,并建立关键路径。
  • 是否执行新增任务与原计划任务交换的规则。
  • 是否每周根据实际数据调整下一周期,而不是机械复制旧计划。

3. 执行人员清单

  • 是否在开始任务前确认目标、输入和验收标准。
  • 是否及时更新剩余工作量,而不是只在月底补填实际工时。
  • 是否将阻塞原因和需要的协助明确写出。
  • 是否避免在没有完成当前任务前同时开启过多新任务。
  • 是否在需求变化时立即反馈影响范围,而不是默默吸收变化。

4. 工具落地清单

  • 是否有统一的任务台账和唯一任务编号。
  • 是否能查看个人、项目和跨项目的工作负荷。
  • 是否能记录计划基线、实际进度和变更原因。
  • 是否能追踪依赖、阻塞、审批和外部等待。
  • 是否能从工时记录回溯到具体交付结果。
  • 是否设置了权限边界,避免所有人都可以随意修改关键计划。
  • 是否有固定的周报和复盘输出,而不是只购买系统后等待数据自然产生。

十二、结语:真正先进的工作量管理,是让“不接什么”变得清楚

我对工作量管理最重要的判断是:它不是把每个人的日历填满,而是让组织能够清楚地知道,在当前资源、技能和时间约束下,哪些结果可以可靠承诺,哪些结果必须延期,哪些需求需要交换条件才能进入。

如果团队总在加班,先不要急着加人;先检查是否存在过度并行、需求反复、等待审批、单点技能和无规则插单。如果项目总在延期,也不要先把问题归结为执行效率;先看计划是否把名义工时当成有效容量,是否把外部等待隐藏在任务之外。

下一步可以从一个真实项目开始,用一周时间完成三件事:重新拆分工作包、计算有效容量、建立承诺与候选工作池。第二周开始追踪阻塞和返工,第四周根据实际数据校准模型。等规则稳定后,再使用某项目管理平台统一任务、资源、依赖和复盘数据。

工作量管理的终点不是得到一个看起来精确的数字,而是让团队在面对变化时,能够用数据说明代价,用规则做出取舍,用可视化的证据保护交付质量。

常见问题解答(FAQ)

1. 实施团队的工作量到底该怎么量化?按人天估算总和实际对不上,有没有能真正落地的核算方法?

我们团队做项目型交付,排期基本靠项目经理想当然,评审时大家都说“大概两周”,结果一拖就是一个月。我想知道别人是怎么把工作量算清楚的,是有标准公式,还是只能靠积累历史数据?估算精度到底能做到多少才算正常?

先纠正一个前提:人天本身不是工作量单位,“有效可调度工时”才是。我们做过一次回溯,一个实施顾问名义上一天 8 小时,扣掉站会、客户答疑、内部支持、环境等待和返工,真正能压在计划任务上的中位数只有 5.5~6 小时。

所以第一件事是把估算基准从 8 小时改成 6 小时,光这一条就让排期虚高的部分露出来了。第二件事是控制颗粒度:WBS 必须拆到 0.5~2 人天的任务,任何一个超过 3 人天的任务都必须继续拆,因为粗颗粒度的任务天然藏风险,谁也不敢说它到底难在哪;

但拆到 2 小时以下管理成本会反超收益,我们试过按 4 小时颗粒度排,项目经理每周光维护计划就要多花 5 小时,最后放弃了。

第三件事是用三点估算加缓冲,乐观、最可能、悲观三个值加权,团队整体缓冲系数不要低于 15%,对外承诺的日期用悲观值加缓冲,对内排产用最可能值,这两个数字必须分开存,混在一起是延期扯皮的根源。

最关键的一步是校准:每个项目结项后算一次“估算偏差率”,我们前三个季度发现超支的 62% 集中在“需求澄清”和“客户环境准备”这两类工作包上,于是把它们从任务里拎出来做成标准工作包,单独给固定人天,第四个季度整体偏差率从 ±45% 收敛到 ±18%。

判断依据很简单:估算不可能一上来就准,它的价值不在于第一次算对,而在于每一次偏差都能被归因到具体工作类型,然后修正下一轮的系数。如果你现在连偏差都归不了因,说明颗粒度和工作包分类还没做,先补这两块,别急着上公式。

2. 一个人被三个项目同时占用,多项目并行下的资源冲突到底怎么定优先级才不伤团队?

我们公司实施顾问就十几个人,销售签单时根本不管资源够不够,项目一多就抢人。每次协调会都是谁声音大谁先拿人,最后延期了还是实施团队背锅。有没有办法能提前发现冲突,并且拿得出依据去说服销售和老板?

先建一张统一的资源日历,按周更新、颗粒度到半天,把所有项目的占用画在同一张图上,冲突在图上是一眼能看出来的,在会议桌上永远吵不出来。然后设一条红线:单人跨项目占用率不要超过 80%,超过之后不是“并行”,是“排队”,必须显式决定谁等。

我们踩过的最大的坑是按项目金额排优先级,结果几个金额小但验收节点临近的项目全被挤延期,违约金加在一起比大项目的毛利还高,这个账当时没人算过。

后来改成三维打分:合同违约成本、客户关键里程碑时点、收入确认窗口,三项加权,分数贴在资源日历上,销售要人要得先看分数,争论立刻从“谁急”变成“哪个分数高”,这就好谈了。

还有一个容易被忽略的点是单点资源:某团队 20 个人里只有 2 个能做数据迁移,这两个人就是整个交付链的瓶颈,任何项目排期都要先过他们这一关,而且要提前三个月做备份培养,不然一个人请假就能拖垮三个项目。

最后是职责要分清,资源经理(职能线)负责人的能力和负载,项目经理负责任务的优先级和交付,用一张简单的责任矩阵把“谁决定给谁人”写死,否则永远是项目经理直接找顾问私下协调,资源经理最后才知道,团队被扯成两半。

判断依据:资源冲突不是靠协调会解决的,是靠提前可见的容量数据和事先约定的裁决规则解决的,会议只是执行场合。

3. 工时填报数据一看就是假的,怎么才能让工作量数据真实可用又不让团队抵触?

我们用过某项目管理平台,工时功能也有,但大家要么周五下班一次性补填,要么统一填 8 小时,数据一眼就是凑出来的。老板想拿这个考核,结果更没人敢填真话了。怎么才能既拿到真实数据,又不让团队觉得是在被监视?

核心只有一条:工时数据的用途必须和个人考核脱钩,一旦挂钩,理性选择就是填假数,这跟人的品格无关。我们做过一次对照,同一个团队,第一年工时用于个人绩效排名,填报完整率 41%,而且分布高度集中在 7.5~8.5 小时;

第二年改成只用于项目成本核算和估算校准,个人层面只看“填报完整率”这一个指标,完整率升到 92%,分布立刻散开到 3~11 小时,这才是有信息量的数据。配套要做三件事。第一,颗粒度用“任务 + 半天”,不要用小时,小时颗粒度既增加负担又制造虚假精度,半天足够做成本归集。

第二,填报节奏用当日或次日,周末补填的记忆误差极大,我们抽查过补填记录,同一类任务的填报方差是当日填的 2.3 倍。

第三,用异常信号做复盘而不是做处罚:某人连续五天精确填 8.0 小时、或者某任务的填报工时和计划工时长期完全一致,这些是“需要聊一聊”的信号,不是“需要扣分”的证据,拿去问“是不是这个任务拆得不对”,通常能问出真实原因。

还有一个心理层面的细节很管用:把汇总数据回灌给团队看,告诉他们“上个月大家在客户环境准备上平均多花了 1.8 天,所以我们把这部分加进了标准工时”,团队一旦发现填报真的能改变排期、能让自己少背锅,配合度会自己上来。判断依据:数据的第一价值是校准估算和第二年的报价,不是监督个人;

你要的是趋势和分布,不是每个人的精确秒表。

4. 这套工作量管理和资源协同的机制落地要多久?先做什么后做什么才不会半途而废?

方法论看了不少,PPT 都很漂亮,一到我们公司就水土不服。团队三十来人,项目经理各干各的,模板都不一样。我想知道有没有一个阶段性的落地顺序,先抓哪一件最容易见效,避免一上来全面铺开最后不了了之。

给一条我们实际跑通过、也返工过一次的顺序,按 30/60/90 天推。第 0~30 天只做两件事,其他一律不动:统一任务颗粒度规范(拆到 0.5~2 人天、超过 3 人天必须再拆),以及做一份团队技能矩阵,列出每个人能做什么、熟练度 1~5 分、当前挂在哪些项目上。

不要动审批流程、不要上新工具、不要改考核,这三件事一起上一定翻车。第 31~60 天跑一个试点项目,挑中等复杂度、客户配合度高、项目经理愿意配合的那个,跑三点估算加每周资源容量校验,全程记录偏差和冲突,这个阶段的目标不是把项目做漂亮,是攒出至少 8~10 个任务类型的真实工时样本。

第 61~90 天把试点数据回灌成团队自己的估算基准表,再往其他项目推,同时把资源日历固化成每周一次的例行校验。我们第一次返工就是因为顺序反了:先买工具、先建全套流程模板,三个月后模板没人用,因为大家手里没有可信的基准数据,填进去的数字自己都不信,工具只是把错误数据自动化了。

验收别看“流程上线率”,看三个数:估算偏差率是否收敛到 ±20% 以内、资源冲突中“在立项阶段就被发现”的比例(我们从 12% 提到 68%)、以及人均每周跨项目切换次数(超过 4 次要警惕,切换成本会把有效工时吃掉一大块)。

判断依据:工作量管理的本质是“用数据修正直觉”,必须先有可信数据,再有流程,最后才是工具;这个顺序颠倒一次,团队的信任要花双倍时间重建。

核心关键词

读者评论

苏
苏若宁

有效容量的计算思路比较实用,但专注系数和技能匹配系数容易凭经验填写。建议先用几周历史数据校准,否则不同负责人给出的比例差异可能很大,最后仍然变成另一种主观估算。

叶
叶舟

把等待、返工和协同时间单独记录,对实施项目确实有帮助。不过如果每次需求变化都要补充多项数据,团队可能觉得负担过重。最好只保留少数关键字段,并定期抽样复盘,避免表格管理本身消耗太多时间。

郑
郑思源

新增紧急任务就移出原计划工作”这个规则比较容易执行,也能让取舍透明。实际落地时还要明确谁有权决定移出哪项任务,否则紧急事项一多,最终还是由项目负责人临时协调,规则的约束力会减弱。

文章包含AI辅助创作:工作量管理方法大全:实施团队人力资源计划协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/626578
