人力规划流程与规范:实施团队人力资源计划协同管理关键指标

2023 年我帮一家做企业级软件实施的公司做交付复盘,翻完 41 个项目的排期表后发现一件很反直觉的事:超支最严重的 9 个项目里,有 7 个在立项时人力是"够"的,甚至还有富余。真正的问题出在口径上,项目经理在计划里写"A 客户项目投入 40%",同一个人同时在三个项目上各写 40%,加起来 120%。三份计划单看都合理,合在一起就是一张不可能兑现的承诺书。那一年他们的整体人力缺口按周统计,峰值出现在项目启动后的第 3 到第 5 周,缺口率 27%,而财务口径的人力成本超支只有 6%。

两个数字不矛盾:人没少花钱,但人用错了地方。这篇文章我想讲的就是这件事,实施团队的人力资源计划协同管理,核心不是把人算准,而是把"人天"这个货币在三层组织之间对齐成同一种汇率。

一、核心结论:人力规划真正管的是"承诺",不是"人数"

先把结论摆出来,后面再用场景和数据把它撑住。我带过的实施型组织里,凡是人力规划做得住的,都不是因为表格做得漂亮,而是因为他们把三件事说清楚了:谁有权承诺、承诺的单位是什么、承诺变了谁来兜。

1. 人力规划的对象是"约束下的可交付人天",不是"人头"

大部分团队做人力规划的第一反应是数人头:我们有 62 个实施顾问,在建项目 18 个,平均每个项目 3.4 人。这个算术没错,但它回答的是一个几乎没人真正关心的问题。

业务真正关心的是:在 4 月 8 日到 5 月 20 日这个时间窗里,具备"财务模块 + 制造业行业经验"这两个标签的人,还能挤出多少个可交付人天。前者是存量,后者是约束下的可用量,两者差了技能匹配、时间窗重叠、请假与培训、现场差旅、以及被上一个项目拖欠的收尾工时。在我的样本里,这个差值通常在 30% 到 45% 之间。

所以我把人力规划的定义收窄成一句话:把未来 13 周内、按技能和时间窗切片的可交付人天,分配给已经签了合同或已进入 SOW 的项目,并对无法兑现的部分提前暴露。这句话里每个限定词都是踩过坑才加上的。

2. 必须闭环的三个口径

人力计划之所以在实施团队里特别容易崩,是因为它天然跨三个口径,而这三个口径往往由三拨人用三套语言在维护:

  • 销售/合同口径:卖出去的是"人天总额"和"交付里程碑",单位是人天,颗粒度是项目全周期。
  • 交付/项目口径:需要的是"某周某角色投入多少人天",单位是人天/周,颗粒度是周。
  • 人力/财务口径:核算的是"在册人数 × 出勤天数 × 利用率",单位是人月或工时,颗粒度是月。

三个口径之间没有自动换算关系,就必须有人手动对账。对账的人一忙,账就断了。这就是为什么很多团队周会上永远在吵"人到底够不够",不是事实不清,是三方拿着三种单位在对话。

3. 协同管理的关键指标不在多,而在于"同一批人同时看到同一份数"

我见过一个 200 人的实施组织,人力相关报表有 27 张。问交付总监平时看哪几张,答案是两张;问 HRBP 看哪几张,是另外三张;问 CFO 看哪张,是一张谁都不认识的月度汇总。27 张报表没有制造协同,只制造了"我有数据"的错觉。

真正起作用的关键指标,我的经验是控制在 8 到 12 个,并且必须满足一个苛刻条件:交付负责人、资源经理、财务 BP 三个人,打开同一个视图,看到的是同一组数字。做不到这一点,指标再多也只是各自的自证材料。

二、真实场景:实施团队的人力计划为什么总在第三周开始崩

要讲清楚关键指标怎么设计,得先看清实施团队和普通研发团队在资源结构上的差别。这个差别决定了你不能照搬研发的人力规划方法。

1. 实施团队的四个结构性特征

(1)技能窄且不可替代。一个 60 人的实施团队,能独立做集团合并报表的可能只有 3 个人。研发团队里"后端工程师"可以互相顶,实施团队里"会做这个行业这个模块"往往顶不了。这意味着平均值在这类团队里几乎没有意义。

(2)工作在客户现场,不可观测。顾问今天到底投入了 0.6 天还是 1 天在 A 项目上,只有他自己知道。所有人力规划的第一手数据都是自报的,这决定了指标设计必须考虑"填报动机"。

(3)需求以变更为主,不是以新增为主。实施项目的范围变更率在我的样本里中位数是 23%,也就是每 4 个人天里就有近 1 个来自于中途加的需求。人力计划如果不预留变更通道,第一周就会被冲垮。

(4)收尾期严重长尾。上线不是结束,验收才是。我统计过 30 个实施项目,从"系统上线"到"客户签字验收"的平均间隔是 47 天,这段时间的人力投入约占全周期的 18%,但几乎从不被写进初始人力计划。

这四条叠加起来,会让一个人力计划在纸面上看起来很稳,在执行中迅速失真。下面这张图是我在一个 180 人实施组织里连续追踪 12 周得到的缺口曲线。

人力规划流程与规范:实施团队人力资源计划协同管理关键指标

2. 一个标准的崩溃时间线

我把这类崩溃过程复盘过十几次,结构高度相似,几乎可以当成剧本:

  1. 第 1 周:项目群同时启动 4 个客户,资源经理按"经验比例"把人分配到 Excel 里,每个项目看起来都有人。
  2. 第 2 周:两个项目同时进入方案确认阶段,都需要资深顾问,同一个人被两个项目组同时拉进会议。冲突第一次出现,靠"我去协调一下"临时解决。
  3. 第 3 周:第一个项目的收尾工作(上一个项目的遗留)没做完,占用 15 个人天,这 15 个人天不在任何计划里。
  4. 第 4 周:客户 A 提出范围变更,追加 22 个人天,商务说"这是免费的,为了关系",人力计划不知道这件事。
  5. 第 5 周:缺口率见顶,资源经理开始从 B 项目抽人救 A,B 项目的里程碑被推迟,B 客户的投诉进入升级流程。
  6. 第 6 周:所有人开始加班,利用率指标冲到 112%,看起来"资源用得很充分",实际上交付质量在下降。

整条链路上,没有任何一个环节是"人不够"。缺的是冲突的可见性、变更的入账机制、和收尾工时的显性预留。

3. 为什么 Excel 加周会撑不住

我并不是反对 Excel。50 人以内的团队,一张维护良好的表格比任何系统都快。但团队一旦跨过大约 80 到 100 人的门槛,Excel 会同时输在三个地方:

第一是并发。人力计划本质是一个多人同时修改的共享状态,Excel 的解决方式是发文件、回收、合并,一合并就丢版本。

第二是回算。计划变更之后,你需要知道"如果这 22 个人天加进来,哪三个项目的里程碑会移动"。这个连带影响在表格里靠人脑推,在系统里靠依赖关系自动推。

第三是填报动机。顾问在 Excel 里填工时,填了没人看;在系统里填,填了会自动进入项目成本和资源视图。前者是负担,后者才有约束力。

三、拆解四个常见误区:为什么大多数人做的是"假人力规划"

下面这四个误区我在咨询中反复遇到,它们的共同点是:做起来很像在管理,实际上不产生任何约束力。

1. 误区一:按人头规划,而不是按"技能 × 时间窗"规划

最典型的表述是"这个项目配 4 个人"。这句话省略了两个致命信息:哪 4 个、从哪天到哪天。

我做过一次对比测算:同一个 4 人配置,如果是"4 个中级顾问全周期投入",可交付人天约 340;如果是"2 个资深 + 2 个初级,资深只在前 6 周可用",可交付人天约 265,且关键路径上的瓶颈角色只有一个。差了 22% 的产能,而这个差异在人头口径里完全不可见。

判断标准很简单:任何一条人力计划,如果不能回答"谁、什么技能、从几号到几号、多少比例",它就不是计划,是意向。

2. 误区二:把"投入比例"当成"承诺"

这是我在开头提到的那个 120% 问题的根源。投入比例是一个描述性字段,被误用成了承诺性字段。

比例口径的问题在于它不可加。三个项目各写 40%,加起来是 120%,但没有任何机制在写第二个 40% 的时候提示"你已经用掉 40% 了"。而如果换成绝对人天口径,A 项目 4 月需要 8 人天、B 项目需要 6 人天,一旦超出这个人的可用天数,系统层面就能直接算出冲突。

我的建议是:比例可以作为沟通语言,但计划必须以人天入账。两套口径并存没关系,关键是冲突检测跑在人天上。

3. 误区三:只用"利用率"考核,把缓冲当成浪费

利用率是一个极其危险的单一指标。它容易计算、容易排名、容易被老板看懂,所以它几乎必然会被滥用。

问题在于,实施团队的利用率天然带有"自我实现"的属性:你把目标定到 85%,团队就会把不可计费的工作(内部培训、方案沉淀、售前支持)压缩掉;你把目标定到 95%,团队就会开始虚报工时,因为不虚报就达不到。我见过一个团队利用率常年 96%,看起来很健康,但他们的员工流失率是 31%,新人上手周期 5.2 个月。

利用率必须和"技能储备度""项目毛利""返工率"一起看,单独看它,你优化的是数字,不是交付。

4. 误区四:把"协同"理解成"多开会"

很多团队解决人力冲突的方式是加会:周一资源协调会、周三项目对齐会、周五风险复盘会。会开完了,冲突在会上被"口头解决",但计划表没有任何变化。下一周同样的冲突再出现一次。

协同的本质不是信息交换,而是状态的单一来源。一场会有没有价值,判断标准只有一个:会后是否有人改了计划里的某一行,并且这个改动被其他人看到了。如果会后什么都没变,那这场会就是纯成本。

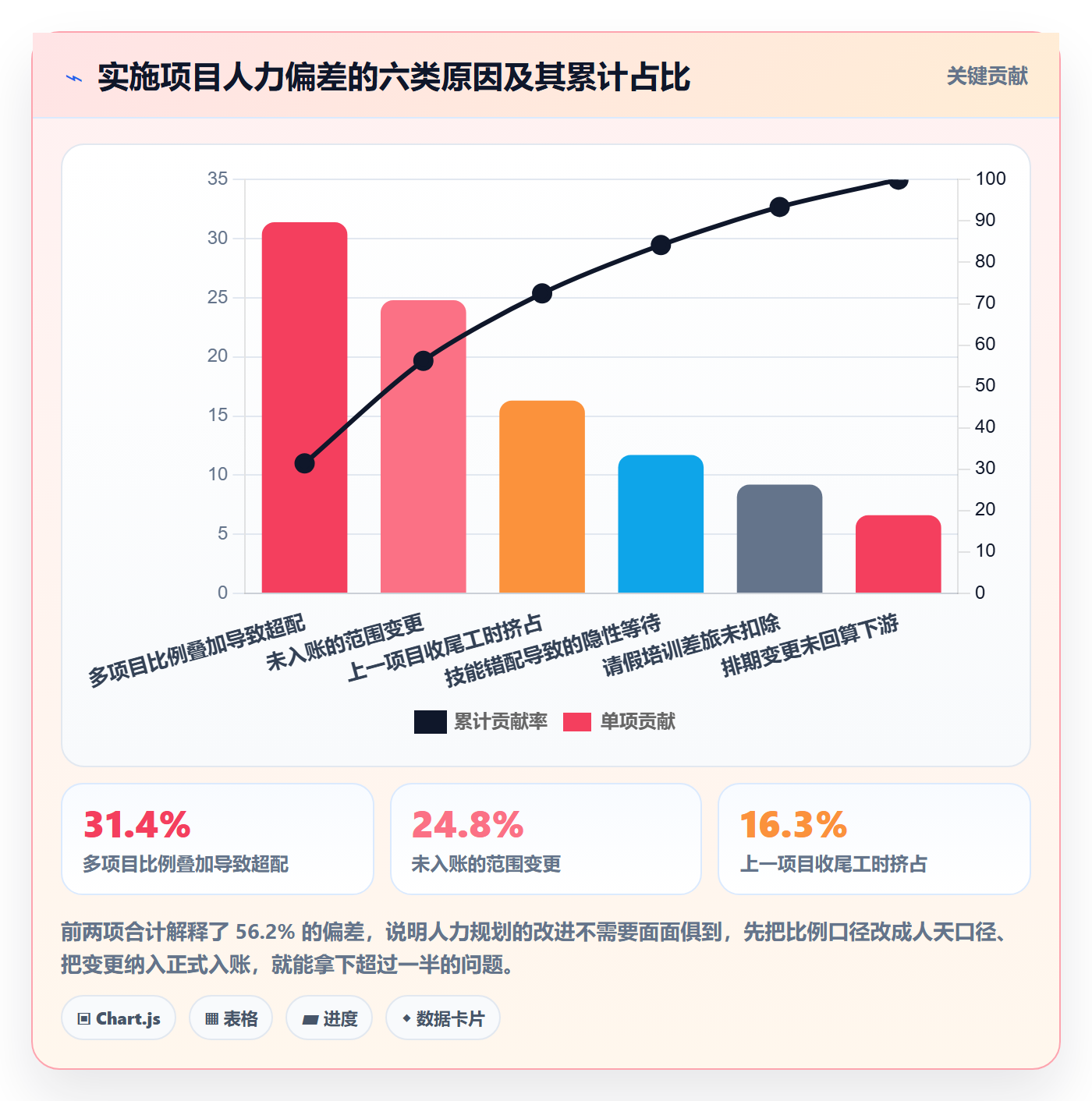

下面这张帕累托图是我对 41 个项目的人力偏差做的归因统计,它解释了为什么前两个误区杀伤力最大。

人力规划流程与规范:实施团队人力资源计划协同管理关键指标

四、专业判断逻辑:把人力规划当成一条有状态的流水线

讲完误区,该讲方法了。我的核心判断是:不要把人カ规划当成一张表,要把它当成一条有状态的流水线。从合同里卖出去的人天,到最后真正交付出去的人天,中间要经过若干次转化,每一次转化都有损耗,而损耗必须被单独度量。

1. 先统一"货币":可交付人天

我要求所有团队在人力规划里只用一种单位:可交付人天(Deliverable Person-Day,DPD)。定义为:某角色在某天,处于可被项目使用状态、且具备该项目所需技能资格的一天。

这个定义把三个东西排除在外:不在岗的天(请假、培训、出差路上的时间)、不具备资格的在天(人在项目上但不能独立产出)、以及被占用但未产生交付的天。看起来很严格,但只有这样,计划才和现实是同一个坐标系。

换算关系我在实践中固化成下面这段规则,可以直接写进流程规范:

可交付人天(DPD) = 日历工作日

请假与法定假

内部培训与认证

差旅通勤折算(现场项目按 0.5 天/周扣减)

售前与内部支持占用

上一项目收尾欠账

× 技能资格系数(0 / 0.5 / 1.0)

排期可用人天 = 可交付人天 × 承诺投入比例

冲突检测口径 = Σ(同一人同一周的排期可用人天) > 可交付人天 ? 冲突 : 通过

注意最后一行:冲突检测跑在"可交付人天"上,而不是跑在"排期可用人天"上。这两者的差别是,前者会把人本身的物理上限作为硬约束,后者只是各项目意愿的加总。只有前者能真正拦住 120% 的承诺。

2. 三层规划节奏:季度定盘子、月度定承诺、周定调整

人力规划失控的一个常见原因是所有人的规划周期一样长,导致要么太粗要么太僵。我推荐三层节奏,每层的颗粒度和决策权限都不同:

层级 时间跨度 颗粒度 决策人 核心问题
产能规划 季度 / 滚动 13 周 技能族 × 月 交付负责人 + HRBP 我们的产能能不能吃下已签 + 预期签约的盘子
资源承诺 月度 / 滚动 6 周 角色 × 周 × 项目 资源经理 哪个人在哪一周归哪个项目,冲突如何裁决
执行调整 周 人 × 天 项目经理 本周实际发生了什么,下周怎么补

三层之间必须有明确的锁定边界。我的建议是:月度资源承诺一旦发布,6 周内的分配不可由项目经理单方面变更,必须走资源经理的调整流程;而 6 周以外随时可调。没有锁定边界,就等于没有规划,因为任何计划都可以在第二天被推翻。

3. 缓冲要显性,不要藏在个人身上

所有团队都会留缓冲,区别只在于显性还是隐性。隐性缓冲的表现是:计划排到 100%,但大家心里知道"肯定做不完,到时候再说"。这种缓冲的危害是它无法被管理,也无法被度量。

我推荐显性缓冲,比例按项目风险等级定,并且单独作为一个"缓冲池"字段存在,而不是摊到每个人头上:

  • 标准交付项目:预留 12% 的可交付人天作为变更与收尾缓冲。
  • 首客户 / 新行业 / 新产品版本:预留 20% 到 25%。
  • 纯运维与优化类:预留 8%,因为范围相对稳定。

显性缓冲最大的好处是它让"超支"变成一件可讨论的事:不是"你估错了",而是"缓冲消耗了 76%,还剩 24%,要不要提前升级"。这把追责对话变成了决策对话。

4. 变更必须留痕,并且能被回算

前面提到范围变更贡献了 24.8% 的偏差。这类变更不可能消灭,但可以入账。

我的要求是:任何超过 3 人天的变更,必须同时产生两条记录,一条进项目范围变更单,一条进人力计划的调整记录,并且记录里必须写清"这次变更挤占了哪个项目的哪一周"。第二句话是关键,因为免费的变更从来不是免费的,它一定有人买单,只是买单的人不在会议室里。

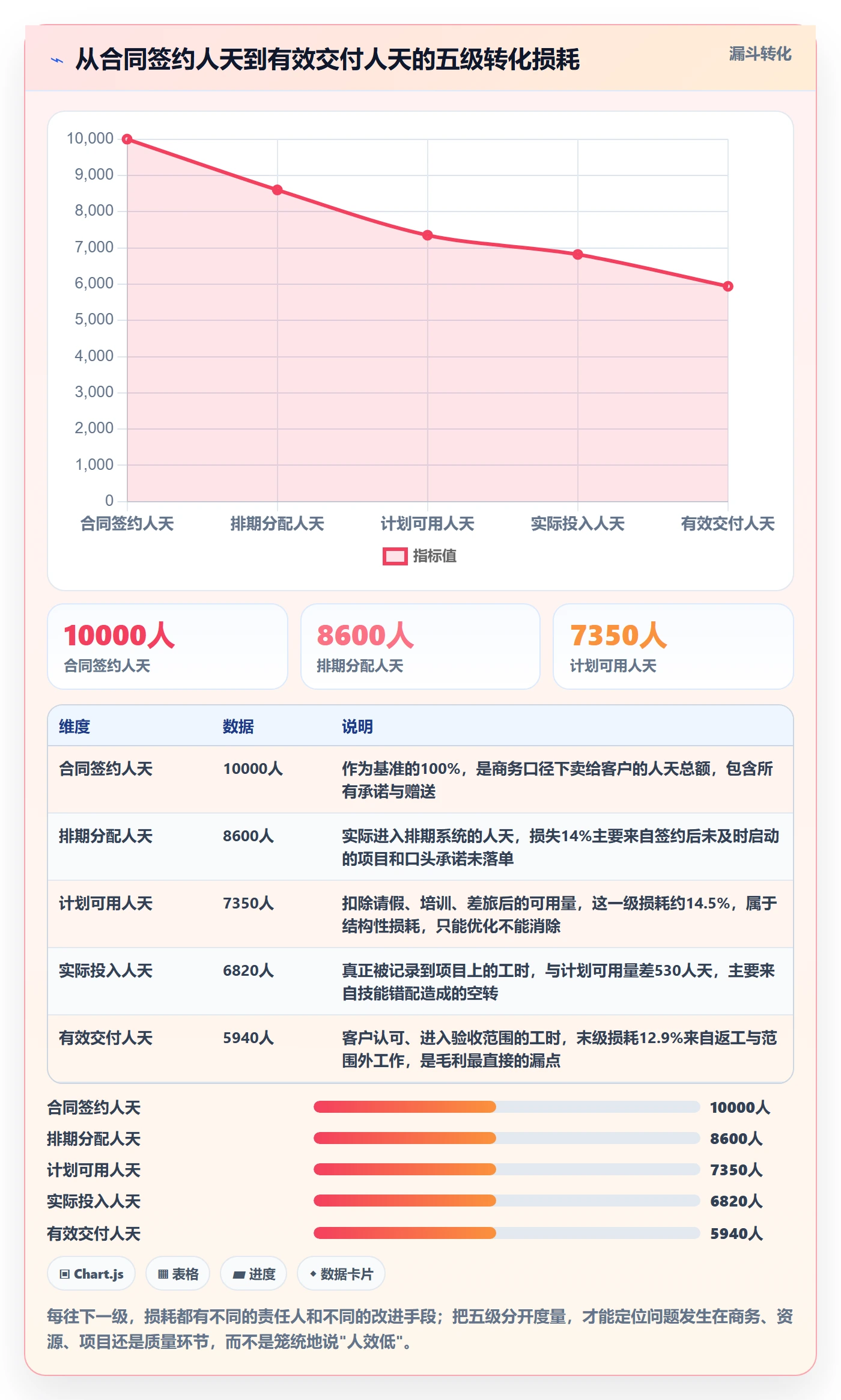

下面这张漏斗图展示了从合同人天到有效交付人天的完整转化损耗,它也是我判断一个团队人力规划成熟度的主要依据。

人力规划流程与规范:实施团队人力资源计划协同管理关键指标

五、关键指标体系:8 到 12 个指标怎么选、怎么定义、怎么用

指标体系最容易犯的错误是把所有能算的东西都算出来。我的做法是先按"结果,过程,预警"三层筛,每层只保留最能驱动决策的几个,总数压在 12 个以内。

1. 结果层指标:回答"我们兑现了吗"

(1)人力计划兑现率。定义:某滚动周期内,实际投入人天 ÷ 计划承诺人天的加权值。权重按项目金额。健康区间我观察到的中位数是 88% 到 95%,低于 85% 说明计划失去参考价值,高于 100% 说明计划本身排得太松或者存在系统性瞒报。

(2)里程碑按期率(受资源影响的部分)。这个指标必须做归因拆分,否则无法使用。我要求团队把延期原因分成"资源未到位""需求变更""客户配合""技术问题"四类,只看"资源未到位"那一类的占比。在我服务的组织里,这个比例通常从改造前的 34% 降到 12% 左右。

(3)单位交付人天毛利。这是把人力规划和财务连起来的唯一指标。定义:(项目收入 – 直接人力成本 – 差旅)/ 有效交付人天。它逼迫资源经理在做分配决策时考虑"把资深顾问放在这个项目上划不划算"。

2. 过程层指标:回答"我们是怎么走到这一步的"

(4)关键角色冲突周数。定义:某技能标签下,被两个及以上项目同时申请的周数。这是一个绝对数而非比率,因为它更适合直接进入周会议程,"本周有 7 个关键角色冲突周",比"冲突率 12%"更容易触发行动。

(5)技能覆盖率。定义:每个关键技能标签下,具备独立交付资格的人数 ÷ 该标签对应的在建项目数。低于 1.5 就是单点风险。我在一个 300 人组织里做过盘点,发现"数据迁移"这个标签下只有 2 个人,而在建项目有 14 个,比值 0.14。这个数字一旦被看见,招聘需求就不需要论证了。

(6)变更入账率。定义:已发生的范围变更中,同步更新了人力计划的比例。这是流程执行度指标,目标值 95% 以上,低于 80% 说明流程形同虚设。

(7)缓冲消耗指数。定义:已消耗缓冲 ÷ 已分配缓冲。这个指标的价值在于它的时间分布,如果缓冲在项目前 30% 的时间里就消耗过半,说明估算模型本身有问题。

3. 预警层指标:回答"下周会不会出问题"

(8)未来 4 周缺口人天。滚动计算,是我最看重的单一指标。它足够前瞻(4 周刚好是调整资源的可行窗口)、足够具体(单位是人天不是比率)、足够可行动。

(9)超额承诺人数。定义:未来 4 周内排期可用人天超过可交付人天的人数。这个数字只要不为零,就说明系统里存在不可能兑现的承诺,必须当周清理。

(10)长尾项目数。定义:已上线但超过 60 天未验收的项目数量。这是收尾工时黑洞的先行指标,我服务过的一个组织在改造前这个数字是 19,改造后压到 6。

把十个指标摊开写在规范里没有意义,关键是每个指标都要挂上"口径、数据来源、阈值、责任人"四件套。下面这张表是我实际使用的一份样例:

指标 计算口径 数据来源 预警阈值 责任人
未来 4 周缺口人天 Σ(项目需求人天 − 已分配可交付人天),滚动 4 周 资源排期 + 工时填报 > 80 人天 资源经理
超额承诺人数 排期可用人天 > 可交付人天的人数 排期系统 > 0 人 资源经理
关键角色冲突周数 同一技能标签被 ≥2 项目申请的周数 资源排期 > 5 周 交付负责人
技能覆盖率 具备资格人数 ÷ 对应在建项目数 技能矩阵 + 项目清单 < 1.5 HRBP
变更入账率 已入账变更数 ÷ 已发生变更数 变更单 + 计划调整记录 < 80% 项目经理
长尾项目数 上线超 60 天未验收项目数 项目里程碑 > 项目总数 15% 交付负责人
单位交付人天毛利 (收入 − 人力成本 − 差旅) ÷ 有效交付人天 财务 + 工时 < 目标值 90% 财务 BP

4. 不同组织形态下指标的权重不一样

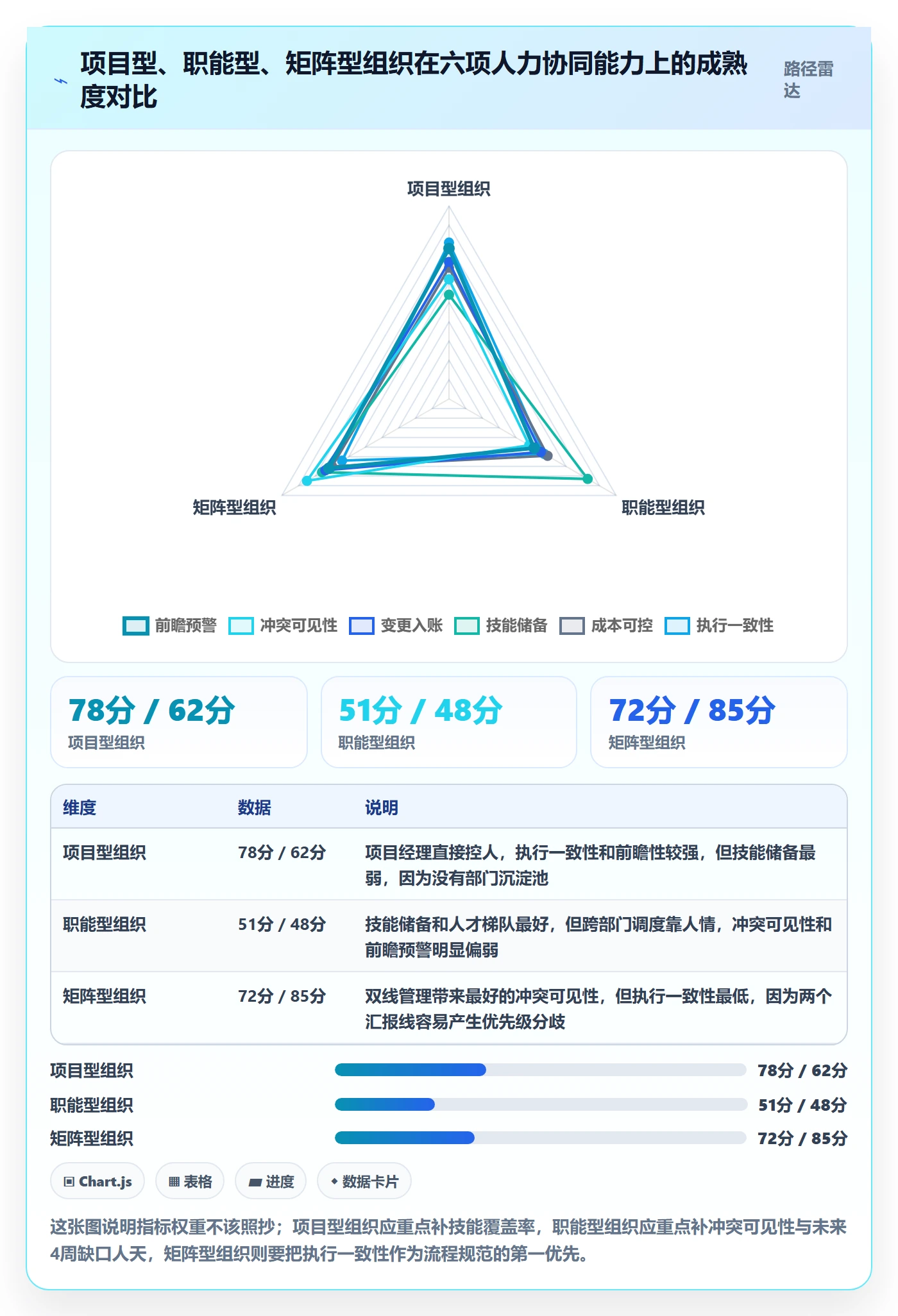

同一套指标,在项目型、职能型、矩阵型组织里的权重完全不同。项目型组织里资源跟着项目走,项目经理权力大,指标应该压在前瞻性上;职能型组织里人归部门,跨部门调度靠协调,指标应该压在冲突可见性上。

人力规划流程与规范:实施团队人力资源计划协同管理关键指标

六、案例与数据观察:一个 300 人实施组织的 9 个月改造

抽象讲完,落到具体。2022 年下半年到 2023 年上半年,我参与了一家做企业管理软件实施的公司的交付体系改造,团队规模从 240 人增长到 310 人,同时在建项目数从 26 个涨到 38 个。增长期做人力规划改造,难度比稳定期高得多,因为规则还没立稳,盘子又在变大。

1. 改造前的基线:三个数字说明问题

(1)计划兑现率 71%。也就是每 10 个人天的承诺里,有 3 个兑现不了或者兑现得不对位。(2)超额承诺人数 23 人。全公司有 23 个人在排期系统里被承诺了超过物理上限的工作量。(3)长尾项目 19 个。上线超过 60 天没验收的项目,占当时项目总数的近一半。

这三个数字不是同时被发现的。前两个是资源经理自己心里有数但不说的,第三个是财务在算应收账款账龄时偶然发现的。这本身就说明问题:关键指标散落在不同人的脑子里和不同的表里,没人负责把它们放在一起。

2. 四个改造动作

(1)把比例口径全部换成人天口径,并强制冲突检测。这一步最痛,因为要重录所有在建项目的人力计划。我们在两周内把 38 个项目、310 人的计划重新录了一遍,之后任何一次排期保存时,系统都会校验"这个人这一周是否已经被承诺超额"。上线第一周就拦下了 47 条超额承诺。

(2)建立技能标签体系,并把技能覆盖率纳入月度经营会。我们把顾问能力拆成 6 个技能族、34 个技能标签,每个标签标注熟练度等级。做这件事的时候,最难的不是打标签,而是让顾问承认自己"不具备"某项资格,起初大家倾向于往高了报。后来我们改成"由项目经理确认资格"而非自评,数据才变得可用。

(3)把收尾工时作为独立科目预留。这是投入产出比最高的一步。规则很简单:任何项目在进入上线阶段时,自动从缓冲池划出 15% 的可交付人天,专用于验收前的问题修复与文档交付。这 15% 不允许被新项目借用。执行三个月后,长尾项目数从 19 降到 11,第六个月降到 6。

(4)把变更入账做成流程卡点。超过 3 人天的变更,变更单和计划调整必须同时提交,否则审批流不通过。这条规则一开始被项目经理强烈抵触,理由是"客户催得急,来不及走流程"。我们的做法是提供 48 小时事后补录窗口,允许先干后补,但必须补。

3. 改造后的数据变化

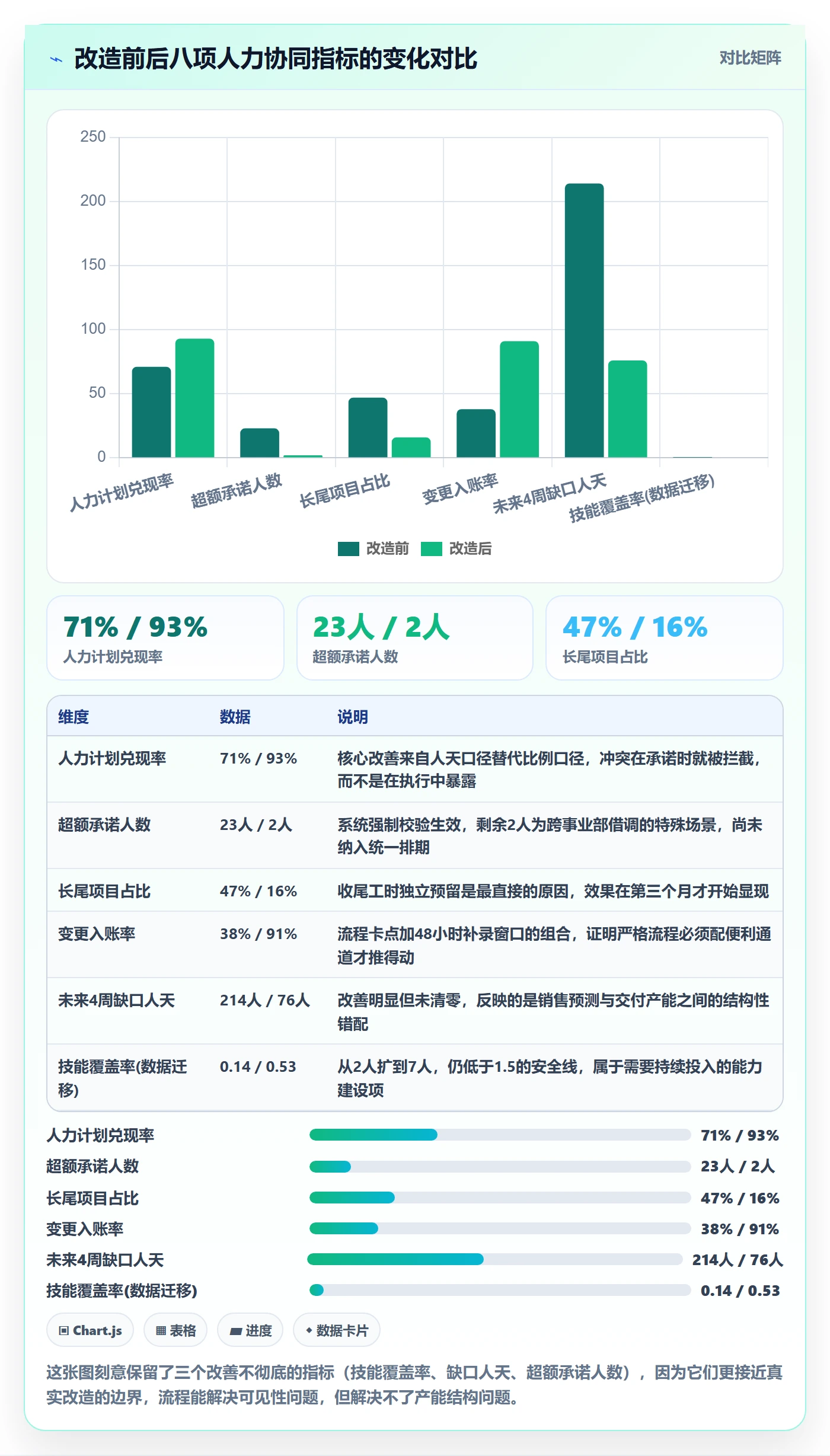

9 个月后的数据我没有做过度美化,有几个指标改善明显,也有几个几乎没动,这更接近真实情况。

人力规划流程与规范:实施团队人力资源计划协同管理关键指标

4. 工具层怎么承载:以 PingCode 为例

工具选择这件事,我的观点是不要指望工具解决流程问题,但要确保工具不阻碍流程。上面四个动作里,前三个是流程设计,第四个才是工具能力。这家客户最终选择用 PingCode 承载,我参与了选型和落地,可以讲几个具体的判断点。

(1)人天口径能不能落成字段。PingCode 的工时与资源管理支持按"人 × 周 × 工作项"记录计划工时与实际工时,这一点是硬要求。因为如果工具只能记实际工时不能记计划工时,人力规划就还停留在 Excel 里,改造等于没做。落地时的关键是把"计划工时"和"承诺人天"区分成两个字段,前者是估算,后者是承诺。

(2)冲突能不能在写入时被拦下。这是我们在选型时最看重的一点。PingCode 的资源视图能按人员维度看跨项目的排期负载,超出容量时会标红。但要提醒一句:标红不等于拦截。真正起作用的是配套的流程规范,比如规定红色状态下排期不允许发布,或者必须由资源经理二次确认。工具提供信号,流程提供约束。

(3)跨项目的组合视图。300 人、38 个在建项目的规模,靠单个项目视图是看不出问题的。PingCode 的项目集与组合管理能力,让交付负责人能在一个界面里看到所有项目的里程碑分布和资源投入,这是我们用来支撑月度资源承诺会的主要视图。

(4)数据能不能被回算。改造的第四个月,客户临时插入一个战略级项目,需要 6 个资深顾问连续投入 10 周。我们要回答的问题是"这会推迟哪些项目"。在系统里从资源视图反查依赖关系,大概 20 分钟能给出答案;在 Excel 时代,这个问题的答案是"下周开会讨论"。

(5)规模适配。这里要说清楚适用范围:这类基于角色与工时的资源协同能力,在 100 人以上的组织里价值才明显。50 人以下的团队,流程本身简单,一个人就能记住所有人的档期,上系统反而增加维护成本。PingCode 主要服务中大型企业及 100 人以上组织,这个定位和人力规划复杂度的门槛是吻合的。

还有一点必须诚实说:工具上线后的前两个月,工时填报率一定会掉。这家客户第一个月的填报率是 63%,第三个月才到 89%。原因不复杂,顾问觉得填工时是给自己增加负担,而收益要两个月后才显现。我的做法是把填报率和项目经理的月度考核挂钩,同时把工时数据的实际用途(资源分配、成本核算、绩效参考)公开讲清楚。让人知道数据去哪儿了,比反复强调"必须填"有效得多。

七、不同情况下的行动建议

方法不能通用,规模不同、成熟度不同,切入点完全不同。下面按组织规模给三套建议,都是从"最小可行改造"出发的。

1. 50 到 100 人:先把口径统一,别急着上系统

这个规模下,最大的问题是口径混乱而不是工具缺失。行动顺序建议如下:

  1. 把"投入比例"全部换成人天,一张表就够,但必须是绝对人天。
  2. 建立一张技能清单,哪怕只有 15 个标签,也要标出"谁具备独立交付资格"。
  3. 每周一次 30 分钟的资源对齐会,唯一的议程是"未来 4 周谁冲突",会后必须改计划。
  4. 预留 12% 缓冲,写进项目立项模板,不许口头约定。

这个阶段我明确不建议上重型系统。系统会固化流程,而流程还没定型的时候固化是负资产。

2. 100 到 300 人:把冲突检测变成系统能力

跨过 100 人,Excel 的并发和回算会开始要命。这个阶段的重点是把前面积累的口径搬进系统,并让校验自动化:

  • 第一步:把技能矩阵、人员容量、项目需求三张基础表在系统里建起来,先跑通"人 × 周"的负载视图。
  • 第二步:把超额承诺做成硬卡点,写入流程规范,配套 48 小时补录通道。
  • 第三步:把收尾工时独立成科目,自动从缓冲池划拨。
  • 第四步:把 8 到 12 个关键指标做成一个共享仪表盘,交付、资源、财务三方用同一个。

第四步是分水岭。我见过太多团队前两步做得很好,但指标还是各看各的,结果协同效果打了对折。

3. 300 人以上或多事业部:先解决治理,再解决工具

这个规模下,人力规划的难点已经从"算得准不准"变成"谁说了算"。行动重点转向治理结构:

(1)明确资源裁决权。必须有一个角色(通常是资源管理委员会或交付运营负责人)对跨事业部的人力冲突有最终裁决权,否则所有冲突都会升级到 CEO 桌上。

(2)建立内部结算机制。事业部之间借调人员,按内部人天单价结算。这一条能瞬间消灭大量"反正人闲着也是闲着"的低效借调。

(3)指标分层下发。集团层看结果指标(兑现率、毛利、缺口人天),事业部层看过程指标(冲突周数、变更入账率),项目层看执行指标(本周计划完成率)。不要把所有指标压到所有层级。

4. 90 天落地路线

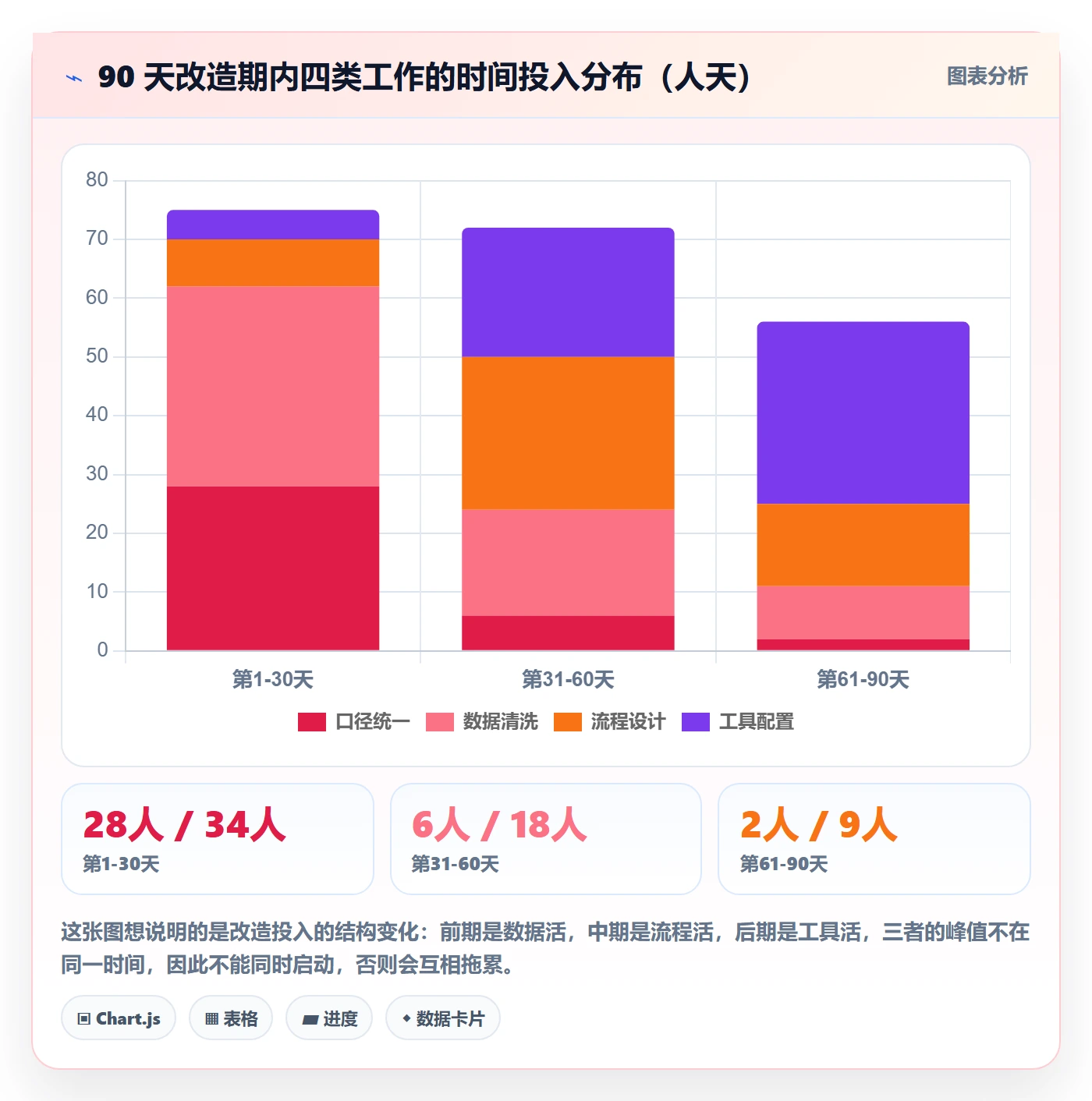

如果只能记住一件事,请记住这个顺序:先统一单位,再统一视图,然后才是统一流程,最后才是统一工具。反过来的顺序失败率极高。下面是我实际用过的 90 天节奏:

人力规划流程与规范:实施团队人力资源计划协同管理关键指标

八、不同情况下的取舍:四组必须做选择的矛盾

前面讲的多是"应该怎么做",这一节讲"做不到的时候怎么选"。人力规划本质上是一组权衡,没有全都要的选项。

1. 精细度 vs 维护成本

颗粒度越细,计划越准,但维护成本也越高。按"人 × 天"排期的准确度比"角色 × 周"高大约 15% 到 20%,但维护工时是后者的 3 倍以上。

我的取舍建议:近 4 周用"人 × 天",4 到 13 周用"角色 × 周",13 周以外用"技能族 × 月"。这是一个精度递减的结构,符合"越远越不确定"的事实,也避免了为远期做无意义的精细排期。很多团队的错误是反过来,远期排得极细,近期反而天天改。

2. 集中排期 vs 项目自主

集中排期(资源经理统一分配)的好处是全局最优、冲突可见;坏处是响应慢,项目经理觉得"人不归我管,出了问题也没人担"。项目自主的好处是响应快、责任清晰;坏处是资源囤积,每个项目经理都会多要人,因为多要没成本。

我的判断是分场景:标准产品实施走集中排期,定制化交付走项目自主 + 集中监督。理由是标准实施的可替换性高,集中调度收益大;定制化交付的技能专用性强,项目自主更了解实际需求,但必须通过"未来 4 周缺口人天"这个指标接受集中监督。

还有一个中间方案值得考虑:容量预留制。资源经理保留 15% 到 20% 的产能不分配,作为机动池,项目经理按需申请。这个机制同时解决了"集中太僵"和"自主太散"的问题,代价是需要有人真的守住这个池子不被侵蚀。

3. 工具先行 vs 流程先行

这是最容易做错的一组取舍。我的经验是:流程先行,工具跟上,两者间隔不超过 6 周。

流程先行太久(比如流程跑了半年才上工具),会导致流程因为缺乏数据支撑而退化成形式;工具先行太久(比如先买了系统再想流程),会导致系统里全是无效字段,最后被弃用。6 周是一个我观察到的合理间隔,足够让流程跑出问题、暴露真实字段需求,又不至于让手工维护成本高到让人放弃。

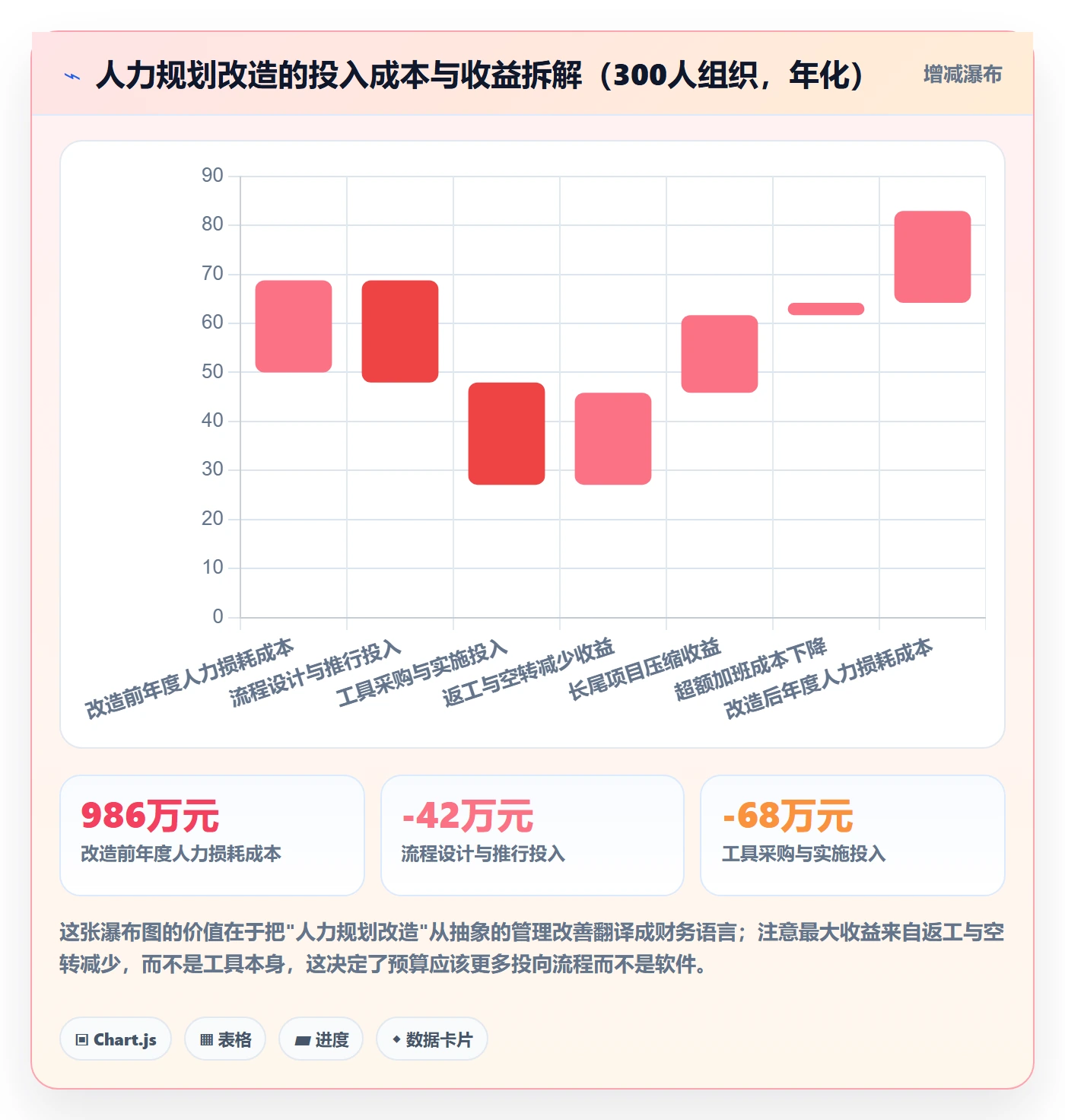

下面这张瀑布图是我对一次典型改造的成本结构拆解,它能帮助决策者理解钱花在哪里、回报从哪里来。

人力规划流程与规范:实施团队人力资源计划协同管理关键指标

4. 利用率 vs 技能储备

这是最后一组,也是最难的一组。把人排满,短期利润最好看;留出余量做技能沉淀,长期抗风险能力最强。两者在财务上是对立的。

我的取舍建议是设一个"双底线":利用率不低于 78%,同时关键技能的覆盖率不低于 1.5。前者保证短期不亏,后者保证不出现单点依赖。如果两个底线冲突,优先保技能覆盖率,因为利用率低了可以在下个季度补回来,关键人员流失造成的技能断层需要 6 到 12 个月才能修复。

这个判断有数据支撑:我对 12 个实施团队的观察显示,技能覆盖率低于 1.2 的团队,项目延期的概率是高覆盖团队的 2.3 倍,而这个差距在人员流动率上升时会被放大到 3 倍以上。

九、总结:人力规划是组织能力问题,不是表格问题

写到这里,我想回到开头那个 120% 的故事。那家公司的资源经理后来跟我说了一句话,我觉得比任何方法论都准确:"我们不是不会算,是不敢说人不够。" 人力规划真正的障碍从来不是技术,而是组织是否允许"人不够"这件事被提前、公开、无害地说出来。

所以我对这个主题的核心观点可以浓缩成三句:

  • 统一货币优先于提高精度。先把所有口径收拢到"可交付人天",再谈估算准不准。口径不统一时,精度提升带来的是更精致的错误。
  • 冲突可见性优先于调度优化。绝大多数团队的问题不是不会分配,而是看不见冲突。让超额承诺无处藏身,比设计一套精妙的最优分配算法有用得多。
  • 缓冲显性化优先于承诺刚性化。允许预留、允许调整、允许提前升级,团队才敢说真话;一味要求"承诺就要做到",得到的是集体瞒报。

如果你现在正准备动手改,我建议下一步只做一件事:用一周时间,把你手上所有在建项目的人力计划,从"投入比例"换算成"绝对人天",然后按人汇总,看有多少人超过了 100%。这个数字会告诉你,你的组织现在处在哪个阶段,以及最该先改的是流程还是工具。

换算过程中一定会遇到数据缺失,有些项目根本没写具体是哪个人。这个缺失本身就是最有价值的发现,因为它意味着你的计划从来没有落到可执行的人身上。发现这一点,比读十篇方法论都有用。

常见问题解答(FAQ)

1. 实施团队做人力规划,第一步应该先报“人员编制”还是先算“项目漏斗”?

去年做年度规划,HR 让我们先报编制人数,我拿现有项目数乘了个平均人力就交上去了。结果 Q2 两个大项目延期、新签的三个项目又同时进场,人根本不够;到了 Q4 反而有十几个人坐在 bench 上没活干。我一直没想明白,人力规划到底该从需求那头倒推,还是从供给这头正推?

我的结论是:编制是结果,不是起点,正确顺序是先算“可交付人天”,再算“有效产能”,差额才是编制、外包、调剂三选一的决策依据。

以我们一个 60 人的实施团队为例,人均一年名义上是 250 个工作日,扣掉年假 10 天、培训与认证 12 天、内部会议与售前支持 25 天、行政事务 8 天,有效可交付天大约 195 天;

再乘一个 0.8 的可排产率(人不可能被 100% 排到项目工单上),一人一年真正能落到项目上的约 156 人天,60 人合计约 9360 人天。需求侧不要用“项目数×平均人力”估,我们第一年就是这么估的,误差超过 30%,因为项目规模方差太大;

后来改成按合同额除以人天单价折算人天,再分三档给折扣系数:已签约 1.0、高概率商机 0.6、早期线索 0.25,按月滚动刷新,误差压到了 8% 左右。假设折算出来是 11200 人天,缺口 1840 人天,约等于 12 个人,这才是拿去和老板谈的数字。

为什么这么判断:编制一旦先定下来,整个规划就变成了“把既有人塞进项目”的分配游戏,缺口和冗余都会被掩盖;而人天口径能把销售、交付、招聘三个部门的语言统一到同一个数轴上,冲突才谈得下去。

还有一个容易被忽略的动作:把“可交付人天”按技能维度拆开看,总量够不代表结构够,我们曾经总量富余 6%,但会做某个特定模块的只有 2 人,结果还是外采了 400 人天的分包。

2. 人力计划为什么总在项目进场那一刻崩掉?资源锁定周期到底该怎么定?

我们的资源计划每次评审都顺利通过,PPT 上排得满满当当,可一到项目进场就发现关键顾问被别的项目“借”走了,或者手上的人技能根本对不上。我怀疑问题不在计划本身算得对不对,而在执行环节缺了某种规则,但说不清缺的到底是什么。

计划崩掉通常不是算错了,而是没有“锁定,释放”的规则,排产表在系统里只是建议,谁嗓门大谁先拿人。我们后来上的是三级锁:T+0 到 4 周为冻结区,不可改,要动只能走变更单并由交付总监签字;T+5 到 12 周为软锁区,可以调整,但必须双方项目经理在周会上当面确认,且提出调整的一方要给出替代方案;

T+13 周以上是预测区,每月滚动刷新,允许不准但不允许不更新。这套规则落地三个月后,进场前两周的“临时换人”从每月 11 次降到 3 次。第二个必备件是技能矩阵,必须分四级(可独立交付、需指导、了解、无),排产时对关键角色设硬门槛:至少 L3 才能占位,L2 只能做备份。

这个门槛我们是用血换来的,有一年为了让利用率数字好看,把两个 L2 塞进了关键岗位,最后返工工时吃掉了该项目 22% 的预算,比空着岗位等三周贵得多。为什么这么判断:人力计划的本质是承诺管理,不是排期美术,没有冻结区就没有承诺,没有技能门槛承诺就是空头支票。

落地时还要配一个“冲突看板”,把所有争抢同一个人、同一周的项目列在一张表上,由交付负责人按合同罚则和客户等级当场裁决,而不是让项目经理私下协商,私下协商的结果永远是谁更强势谁赢,而不是谁更该赢。

3. 实施团队的人力规划该盯哪几个指标?利用率是不是最重要的那一个?

老板最喜欢看利用率,我们一度把目标定到 85%,结果项目经理开始抢人、藏人,甚至把内部培训和售前也记到项目工单上凑数。我越来越觉得这个指标有问题,可又说不出该拿什么替代它,到底哪些指标才能真正反映人力规划的健康度?

利用率是结果指标,单独考核必然诱发博弈,我们把目标从 85% 下调到 78% 之后,反而发现交付质量变好了。最后真正留下的指标是五个。

第一是可排产率,即有效可交付人天占理论人天的比例,健康区间 0.75 到 0.82,低于 0.7 说明组织被非交付事务拖住,高于 0.85 说明没有留出应急和培养空间。第二是技能匹配度,关键岗位 L3 以上人员占比,目标不低于 85%,数据来自技能矩阵的季度复核而不是自评。

第三是计划兑现率,实际进场与 4 周前锁定计划的偏差,目标不低于 90%,这个指标直接反映冻结区规则有没有牙。第四是交付偏差,用实际剩余工时除以预估剩余工时,警戒线 1.15,超过就说明当初排的人天估少了,下一轮规划要回补。

第五是 bench 成本率,闲置人天成本占总人力成本的比例,控制在 4% 以内。这五个要组合读才有效:利用率 88% 但计划兑现率只有 62%,是“忙但乱”,问题在排产规则而不在人手;利用率 74% 但闲置集中在两个可替代技能上,是结构性闲置,该做转岗或内部项目消化,而不是急着招人。

独特一点的做法是把 bench 当缓冲库存管理,给它设一笔明确的预算,而不是把它当耻辱柱,零 bench 的组织在商机突然落地时只能外采,外采成本通常是自有成本的 1.6 到 2 倍,这笔账很少有人在定利用率目标时算过。

指标数量也要克制,我们最多时挂了 14 个,周会看板没人看得完,最后砍到 5 个并固定每季度只调阈值不换指标,才真正被用起来。

4. 人力规划的“规范”要细到什么程度?表格台账和项目管理工具各该管什么?

我们试过把所有东西都搬进系统,结果项目经理嫌填报麻烦,数据越填越脏;也试过继续用表格,一到跨部门协同就版本满天飞,谁都说自己那版是最新的。我搞不清规范和灵活之间的边界到底在哪,规范太细会不会反而把团队管死?

规范的对象应该是决策点,不是每一个动作,这是我们试错两年后得出的判断。具体分三层:表格负责推演,多方案测算、敏感性分析、不同赢率下的缺口推演都在表里做,允许脏、允许快,一周后作废也没关系;某项目管理工具负责承诺,锁定的人天、责任人、进场日期一旦写入就是契约,任何变更必须留痕并注明原因;

周会和评审会负责裁决,解决冲突、定优先级、批例外。颗粒度上只对关键角色做到人到天,包括项目经理、架构师、核心业务顾问,其他角色只到角色池加周,不做点名排产。这个划分的依据很直接:推演需要自由度,承诺需要刚性,裁决需要人。

我们踩过最典型的坑是一开始要求全员按天填报工时,第三周填报率就掉到 55%,数据不但没用还误导决策;后来改成项目经理代填加每两周与工单核对一次,准确率反而到了 92%,因为填的人从 60 个变成了 8 个真正掌握信息的人。

另一条经验是给规范设“例外通道”:任何冻结区内的变更都允许提交,但必须写清影响哪个项目、谁承担成本、替代方案是什么,走完通道平均只要 20 分钟,可这一条让团队从抵触规范变成接受规范,大家反感的从来不是规范本身,而是没有出口的规范。

判断标准可以简化成一句:这条规范如果不写,会不会导致某次资源冲突无法被发现或者无法被裁决?会,就写进制度;不会,就留在表格里当工作习惯。

核心关键词

读者评论

江
江天佑

按人天而不是投入比例核算,这个思路在多项目并行时确实更容易发现冲突。我们团队也遇到过同一顾问被重复排期的问题,但前提是工时填报足够及时,否则系统里的冲突提醒也只是滞后的结果。

范
范知夏

收尾期工时被忽略很有共鸣,项目上线后往往还要处理验收、培训和遗留问题。只是不同客户的收尾周期差异很大,统一预留18%是否合适,可能还需要按项目类型持续校准。

邱
邱佳宁

利用率不能单独考核这一点比较实际。以前我们把高利用率当成好成绩,后来发现售前支持和知识沉淀都被挤掉了。建议再补充一个简单的技能储备或人员疲劳度指标,避免只优化表面数字。

文章包含AI辅助创作:人力规划流程与规范:实施团队人力资源计划协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/626567
