资源冲突这件事,我在过去几年里反复遇到同一种误判:HR 或 PMO 把"人手不够"当成排期问题来处理,于是加班、加人、加会议,最后把一份本来就超卖的产能表硬压进日历里,三周后集体崩盘。真正的问题从来不在于谁和谁撞了档期,而在于组织在春天做出的承诺总量,已经超过了它在夏天真实能交付的产能。这篇文章不谈概念,我只讲我在实施现场看到的判断逻辑、拆解步骤和取舍边界,尤其是当组织规模超过 100 人、靠"喊一嗓子协调"彻底失效之后,到底该怎么做人力资源计划。
一、核心结论:资源冲突的本质是"承诺超卖",不是"排期打架"
我先给出结论,后面的所有步骤都是围绕这三条展开的。如果你只读一段,读这一段就够了。
1. 冲突的度量单位是"工时承诺",不是"人头数"
绝大多数资源冲突报表统计的是人头:这个月研发有 42 个人,三个项目要 45 个人,缺口 3 个人。这个算法看起来直观,实际上几乎不能用于决策,因为它默认每个人可交付的产能是一样的。
而现实里,一个高级前端和一个刚转岗的前端,在同一个迭代里的有效产能可能差 2.5 倍;一个被三个项目共享的人,切换成本会吃掉他 20%-30% 的有效工时。所以正确的度量单位是可承诺工时(Committed Hours):把人的名义工时,扣掉假期、会议、支持性工作和切换损耗后,剩下真正能压到项目上的小时数。
2. 冲突必须在"承诺之前"解决,不能在"交付之中"解决
资源冲突有一个很残酷的时间不对称性:越晚发现,解决成本越高。在立项评审阶段发现缺口,代价是调一次优先级;在迭代中期发现缺口,代价是加班、砍范围或者延期;在交付前两周发现缺口,代价通常只有两个,质量事故或者客户违约。
我复盘过一个典型样本:某公司把一个 8 人月的项目压缩到 5 人月承诺,缺口是在第 11 周暴露的。最终的处理方式是 3 周高强度加班加 1 名外包,直接成本增加约 18%,线上缺陷率在那个季度上升了 41%。这个 41% 不是因为加班本身,而是因为在缺口暴露之前,没有人有权做取舍。
3. HR 的角色是"产能的守门人",不是"人头的调度员"
这是最容易被误解的一条。很多 HR 在资源冲突里被推到"协调员"的位置上:谁吵架就找谁,谁的领导嗓门大就先给谁。这个位置看起来重要,实际上没有任何决策权,因为你手上没有产能数据,也没有优先级规则。
真正有效的定位是:HR 或 HRBP 掌握并维护"产能账本",业务和项目管理方掌握"优先级规则",两者在固定的节奏里对账。产能账本是客观事实,优先级规则是组织意志,这两件事分开了,冲突才有解。

二、背景与真实场景:资源冲突在组织里到底长什么样
要设计可执行的步骤,先得看清冲突的真实形态。我观察到的资源冲突不是一种东西,它至少有四个不同的时间尺度,每个尺度的处理方式完全不同。
1. 场景一:项目型组织的"抢人"冲突
典型特征是项目经理之间横向争抢同一批稀缺角色。这类冲突最容易被误判成"人际关系问题",实际上它是资源配置机制缺失的症状:当组织没有明确的优先级排序规则时,抢得最凶的人拿到资源,而不是最重要的事拿到资源。
我在一家做智能硬件的公司看到过极端情况:结构工程师只有 6 个人,同时在跑 11 个项目。结果是每个项目都被推进了 30%,没有一个项目按期。这不是人不够,这是并发的项目数量超过了产能允许的上限。
2. 场景二:职能型组织的"借调"冲突
人力挂在职能部门,工作派给业务线。这种结构下,冲突表现为"借出去的人回不来"和"借出去的人不负责结果"。HR 在这里最容易陷入的困局是:你既不能决定借不借,也不能评价借出去的人干得好不好,但冲突爆发时所有人都会来找你。
3. 场景三:混合型组织的"双线汇报"冲突
这是中大型企业最常见的形态,也是最难处理的。一个人同时有职能主管和项目主管,两边都认为自己的任务优先。表面看是优先级冲突,实质是考核权和使用权分离:用他的人不考核他,考核他的人不用他。
我见过一家 600 人规模的软件企业,一个核心架构师同时挂在 5 个项目上,每个项目都认为他只投入了 20%,实际上每个项目都要求他 50% 的响应。这种"隐形超配"在 Excel 里完全看不出来,因为每一行看上去都很合理。
4. 场景四:季节性组织的"波峰"冲突
零售、客服、交付实施类团队最典型。波峰期的需求是波谷期的 2-3 倍,但编制只能按均值配。这类冲突不该用"资源平衡"解决,而应该用"弹性用工 + 需求削峰"解决,用错了工具会长期背着冗余编制。

三、拆解常见误区:为什么你的资源计划一落地就失效
下面五个误区,我在实施现场几乎每次都能碰到其中三个以上。它们的共同点是:看起来都很合理,所以没人质疑,直到计划崩盘。
1. 误区一:把资源冲突当成排期问题
排期问题的解法是优化顺序,资源冲突的解法是减少总量或增加产能。这两件事的解法完全不同,但绝大多数会议把它们混在一起开。
判断方法很简单:如果同一批人在未来 6 个月里,无论怎么调整顺序都排不下,那它就不是排期问题。这时候继续开协调会,只是在把决策往后推,成本会随时间指数上升。
2. 误区二:用人头数代替产能
“我们有 30 个研发”这句话,在资源计划里几乎没有信息量。有效的信息是:这 30 个人里,能独立承担模块设计的有 8 个,能做但需要 review 的有 14 个,还在成长期的有 8 个;下个季度有 2 个人休产假、1 个人转岗。
人头是存量,产能是流量。资源计划管的是流量。我在给团队做产能盘点时,一定会把人员分成三档能力层级,并为每档设置不同的有效工时系数,通常资深 0.75、熟练 0.65、成长 0.45(系数指可压到项目上的工时占名义工时的比例)。
3. 误区三:HR 单方面做计划
HR 独自产出的资源计划,通常有两个结局:要么被业务当成"HR 的表格"束之高阁,要么在执行时被逐条推翻。原因不是能力问题,而是计划需要的两个输入 HR 都不掌握:真实的需求优先级,和真实的技术交付节奏。
正确的分工是三方共同产出:业务方提供优先级和范围,技术负责人提供估算和技能匹配,HR 提供产能账本、缺口测算和外部补给方案。任何一方单独完成,计划都不成立。

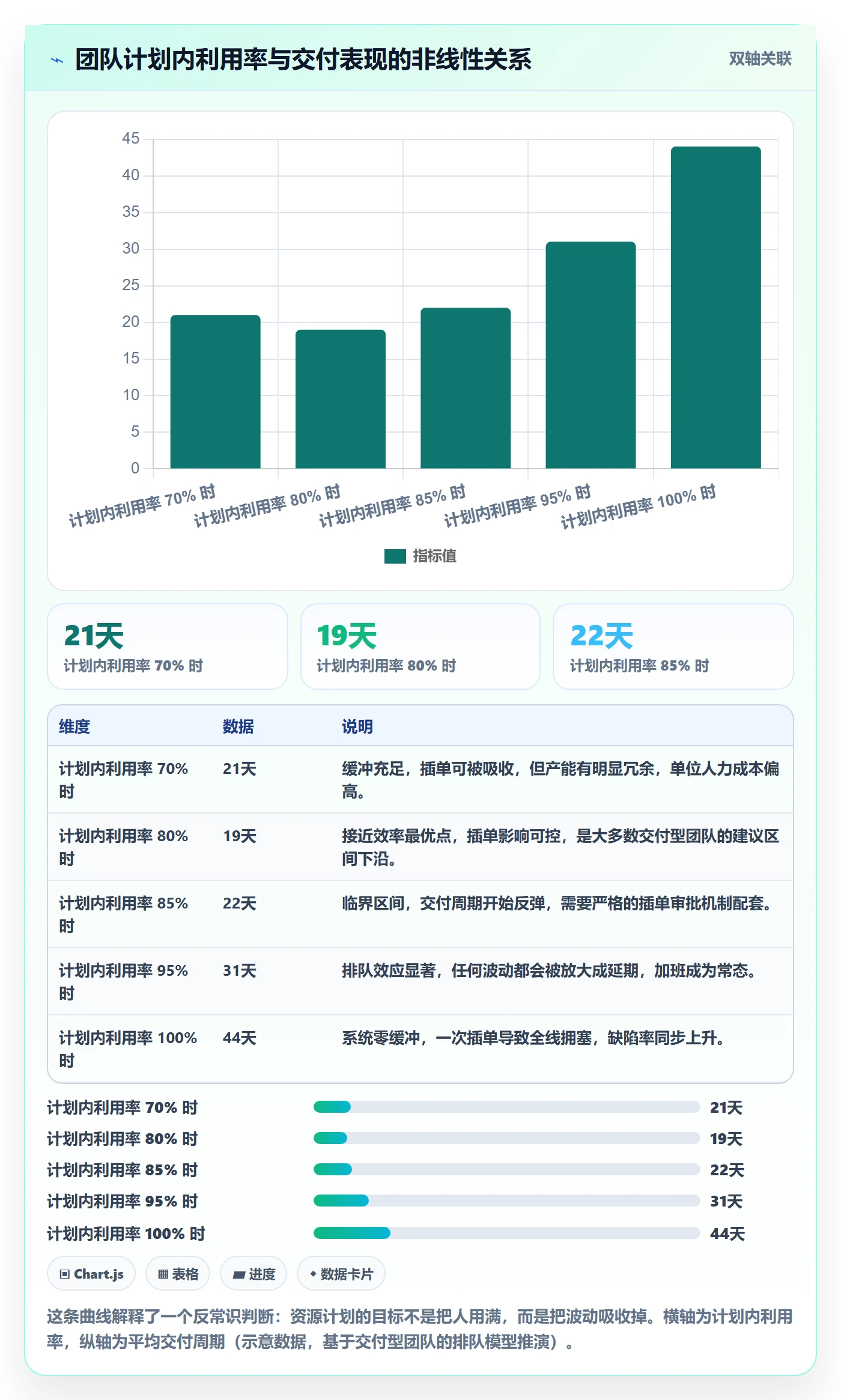

4. 误区四:追求 100% 利用率
这是我见过代价最高的一个误区。利用率做到 100% 的团队,交付周期通常会变长而不是变短,因为系统失去了吸收波动的能力。
一个可参考的经验区间是:把团队的计划内利用率控制在 80%-85%,留出 15%-20% 的缓冲吸收插单、故障和支持性需求。低于 70% 说明产能浪费,高于 90% 时,任何一次插单都会引发连锁延期。

5. 误区五:用 Excel 做单一数据源
Excel 不是不能用,而是它有明确的能力边界。它在做单人、单项目、单季度的测算时很好用;但一旦变成多人维护、多项目共享、需要版本追溯时,它就变成了冲突的制造者,而不是解决者。
我遇到过的典型事故:三个部门各自维护一份资源表,季度评审时发现三份表里同一个人的负载分别是 60%、110%、85%,会议开了两个小时,讨论的不是怎么解决冲突,而是"哪份表是对的"。
6. 误区六:只在冲突爆发时才启动资源计划
资源计划是一个节奏性的机制,不是一次性的救火动作。没有固定节奏,它就会退化成"出了事才想起来看"的报表。我建议的最小节奏是:月度产能对账、季度组合级重排、年度能力规划。三个节奏解决三个不同尺度的问题,缺一层就会出现"月度调得动、季度调不动"的僵局。
四、专业判断逻辑:HR 资源计划的四层模型
下面这套四层模型是我在实际项目里逐步收敛出来的,它的好处是每一层都能独立验收,哪一层的输出对不上,问题就定位在哪一层,不用每次从上到下重推一遍。
1. 第一层:需求侧,把"要人"翻译成"要什么能力、多少工时"
资源需求最常见的表达是"我需要两个后端"。这句话无法用于匹配,因为它没有说明能力标签、投入时间窗和交付物。我在实施时要求所有需求统一翻译成四元组:
- 能力标签:不是岗位名,而是可验证的技能组合,例如"分布式后端 + 高并发调优 + 有支付链路经验"。
- 投入曲线:不是"全程 50%",而是按周或按阶段给出投入比例,例如第 1-3 周 20%、第 4-9 周 80%、第 10-12 周 20%。
- 工时总量:由投入曲线积分得出,单位人天或人时。
- 不可替代性:这个角色是否必须由内部资深人员承担,还是可以由外部资源或初中级人员分担。
这四个字段看着麻烦,但它们把"抢人"从情绪争论变成了参数比对。一旦需求被这样表达,很多看似无解的冲突会自动消解,因为你会发现两个项目要的其实是不同类型的人。
2. 第二层:供给侧,可用产能必须做三次扣减
供给侧最常见的错误是直接用编制数乘以工作日。正确的算法是三次扣减,我在每个实施项目里都会完整走一遍:
第一次扣减是日历扣减:法定节假日、年假、病假历史均值、培训日。中大型企业这一步通常扣掉 12%-15%。
第二次扣减是结构性扣减:例会、汇报、招聘面试、内部支持、代码评审等非项目工作。这一步最容易被忽略,实际占比通常在 15%-20%。
第三次扣减是切换损耗扣减:一个人同时参与 N 个项目时的上下文切换成本。经验系数是单项目 0%、双项目 8%、三项目 15%、四项目以上 22% 起。
三次扣减之后剩下的,才是可以拿去和需求侧对账的数字。我用一段伪代码把这个过程固化下来,避免每次靠人脑估算:
# 产能账户(Capacity Ledger)计算伪代码
def available_hours(person, quarter):
nominal = person.workdays(quarter) * 8 # 名义工时
calendar_loss = nominal * person.leave_rate # 日历扣减,通常 0.12~0.15
structure_loss = nominal * person.support_rate # 结构性扣减,通常 0.15~0.20
base = nominal - calendar_loss - structure_loss
按能力层级折算有效交付系数
level_factor = {"senior": 0.75, "proficient": 0.65, "growing": 0.45}[person.level]
base = base * level_factor
切换损耗:并发项目越多,有效产能越低
switch_loss = {1: 0.00, 2: 0.08, 3: 0.15}.get(person.project_count, 0.22)
return round(base * (1 - switch_loss), 1)
def conflict_index(team, demand_hours):
supply = sum(available_hours(p, "Q") for p in team)
return round(demand_hours / supply, 2) # >1.0 即为超卖
判断口径:conflict_index <= 0.85 健康;0.85~1.0 预警;>1.0 必须做取舍决策

3. 第三层:匹配层,优先级规则必须先于排期
这一层是整套模型里最容易被跳过、也最致命的一层。很多团队产能账本做得很准,需求也翻译得很清楚,但仍然天天吵架,原因是没有事先约定"排不下时砍谁"。
优先级规则要回答三个问题,并且必须在冲突发生之前就写成文字:
- 排序依据是什么?是收入贡献、战略权重、合规风险,还是客户等级?只能选一到两个,选三个以上等于没选。
- 谁有权做最终裁决?必须是一个具体角色,不能是"管理层集体讨论"。
- 裁决结果如何生效?超卖的工时从哪个项目扣、扣了之后交付承诺怎么改,这些要有明确的联动动作。
我的经验是:没有书面优先级规则的组织,资源冲突的解决效率会低 3 倍以上,因为每次冲突都要重新走一遍说服流程,而且结果高度依赖谁在场、谁嗓门大。

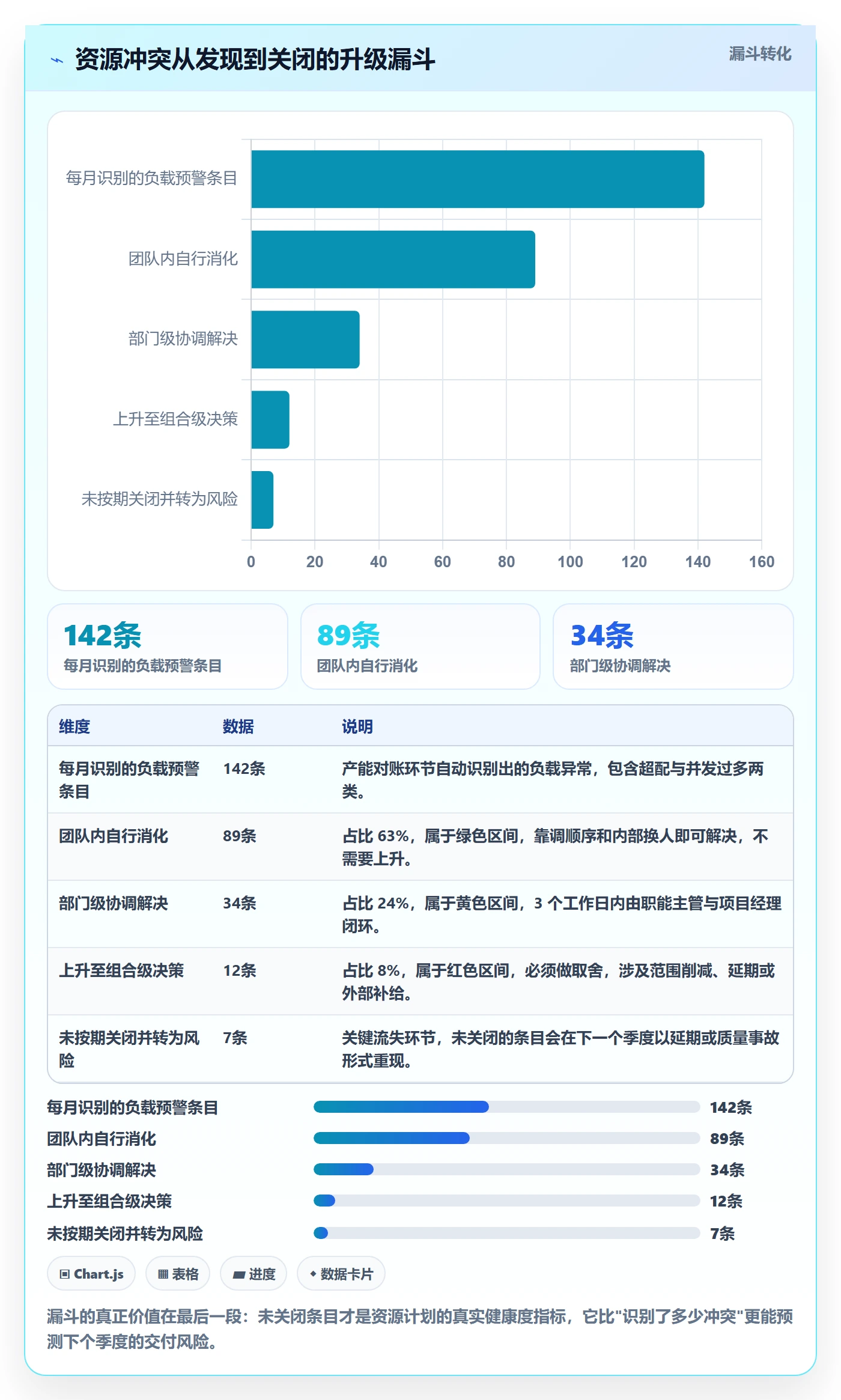

4. 第四层:治理层,冲突升级机制要有明确的触发条件
治理层解决的是"谁来管冲突"的问题,但它的关键不是设一个委员会,而是设清晰的触发条件。没有触发条件的升级机制,最后都会变成"所有事都升级",然后委员会自己变成瓶颈。
我建议的触发条件按严重度分三档:
- 绿色:单人负载在 85% 以下,项目内自行协调,不上报。
- 黄色:单人负载 85%-100%,或出现双项目并发,由职能主管和项目经理在 3 个工作日内解决。
- 红色:单人负载超过 100%,或关键角色在三项目以上并发,或缺口将影响对外交付承诺,必须在 1 周内提交到组合级决策会,由有权裁决的角色做出取舍。

5. 四层模型的验收口径
每一层都要有一个可验证的输出,否则模型就只是流程图。我给团队用的验收口径是:需求侧看"四元组完整率",供给侧看"产能账本误差率",匹配层看"超卖项目占比",治理层看"红色条目按期关闭率"。四个数字都在阈值内,资源计划才算跑通。
五、案例与数据观察:100 人以上的组织为什么必须换工具
我在这部分以 PingCode 为例,不是因为它功能多,而是因为在 100 人以上、多项目并行的组织里,资源计划的瓶颈通常不是方法论,而是数据分散在不同表格和不同人的脑子里。PingCode 主要服务中大型企业及 100 人以上组织,这个定位恰好对应了"靠人工协调已经不管用"的规模区间。
1. 100 人为什么是个分水岭
100 人以下时,资源冲突可以靠信息透明解决,大家在一个办公室里,谁忙谁闲一眼能看出来,协调靠喊。这个阶段上工具,反而增加负担。
超过 100 人之后,会出现三个不可逆的变化:跨部门协作链路变长、项目并发数超过 8 个、人员流动率上升导致产能账本每月都在变。这时候"喊一嗓子"的信息传递效率会断崖式下降,而错误信息的传播速度会上升。

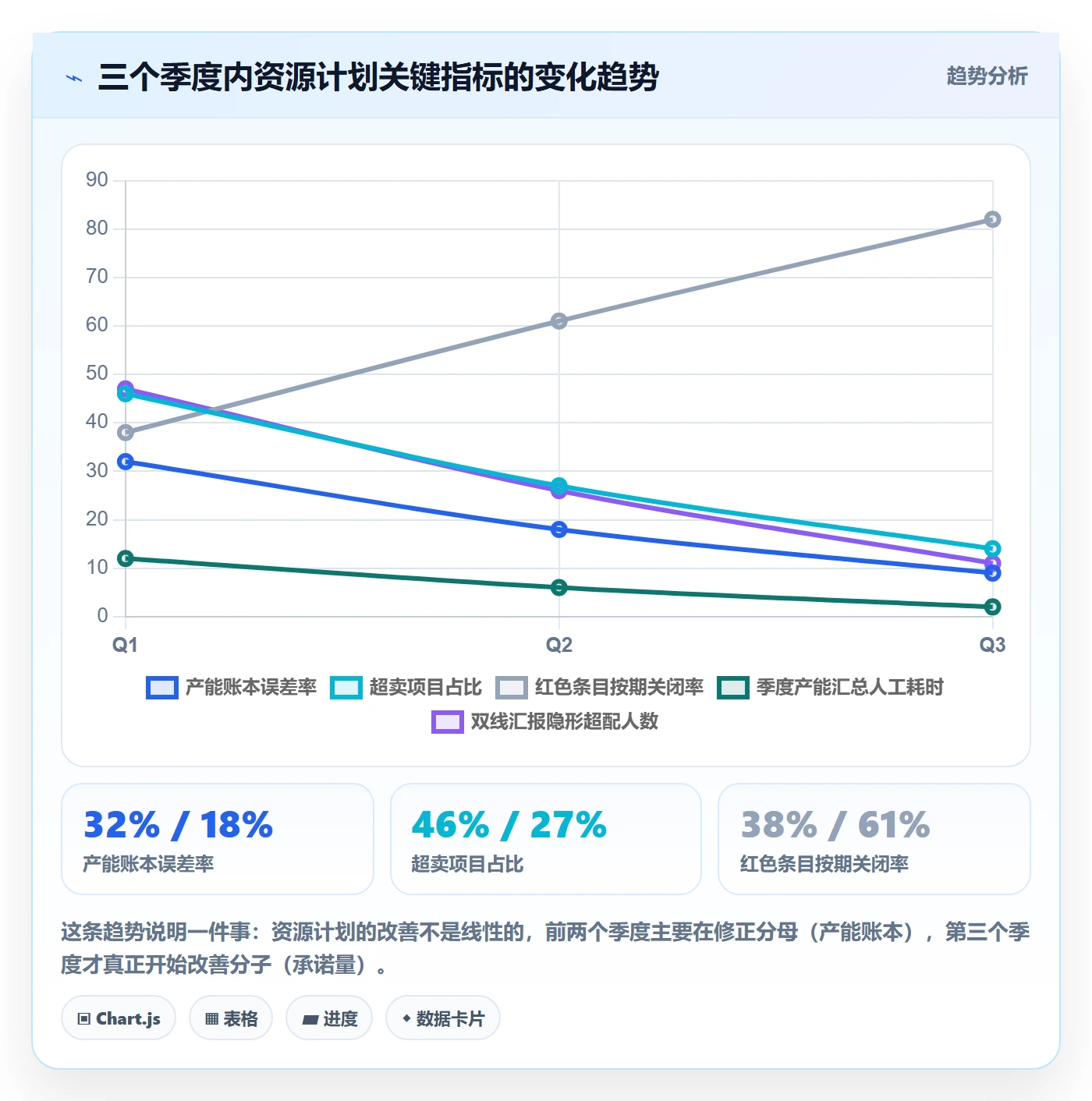

2. 一个 600 人研发组织的三个季度观察
我参与过一个约 600 人研发组织的资源计划改造,前后跨了三个季度。他们原来的做法是:每个部门用 Excel 维护人员负载,PMO 每季度人工汇总一次,汇总耗时约 12 人天,而且汇总完就已经过期。
改造的核心不是"换成系统",而是把四层模型嵌进工具:需求用统一的四元组录入、产能按上述公式自动计算、优先级规则写进立项流程、红色条目自动升级到组合视图。三个季度的观察结果如下(示意数据,为保护客户信息做了区间化处理):

3. 工具能解决什么、不能解决什么
我在项目里反复强调一个边界,因为它直接决定了实施会不会失败:
| 能力维度 | 工具能解决 | 工具不能解决 | 需要谁补位 |
|---|---|---|---|
| 产能数据 | 自动汇总、实时更新、历史可追溯 | 能力层级的准确评定 | 技术负责人 + HRBP 共同校准 |
| 负载可视化 | 超配自动标红、并发数统计 | 隐形投入(救火、指导、非正式支持) | 团队自报 + 月度抽样复核 |
| 冲突识别 | 基于工时与并发的规则化预警 | 优先级判断 | 业务负责人书面规则 |
| 取舍决策 | 提供决策所需的数据视图 | 做决定本身 | 有裁决权的角色 |
| 执行力 | 流程固化、节点留痕 | 团队对计划的认同 | 目标对齐与考核联动 |
最危险的实施方式是期望工具替组织做决策。我见过两次失败案例,共同点都是把"上线系统"当成了"解决冲突",结果系统上线三个月后,大家绕过系统私聊协调,数据彻底失真。
4. 一个容易被忽略的收益:产能数据的复用价值
产能账本一旦准确,它能复用的场景远超资源冲突本身:招聘需求测算、外包预算编制、项目报价的人力成本核算、关键岗位继任规划。这些场景原来各自维护一套假设,现在共享一个分母。
这是我在实施中最愿意强调的长期价值:资源计划的真正产出不是一张排期表,而是一份全组织共用的人力假设。假设统一了,后面所有关于人的决策都会变快。

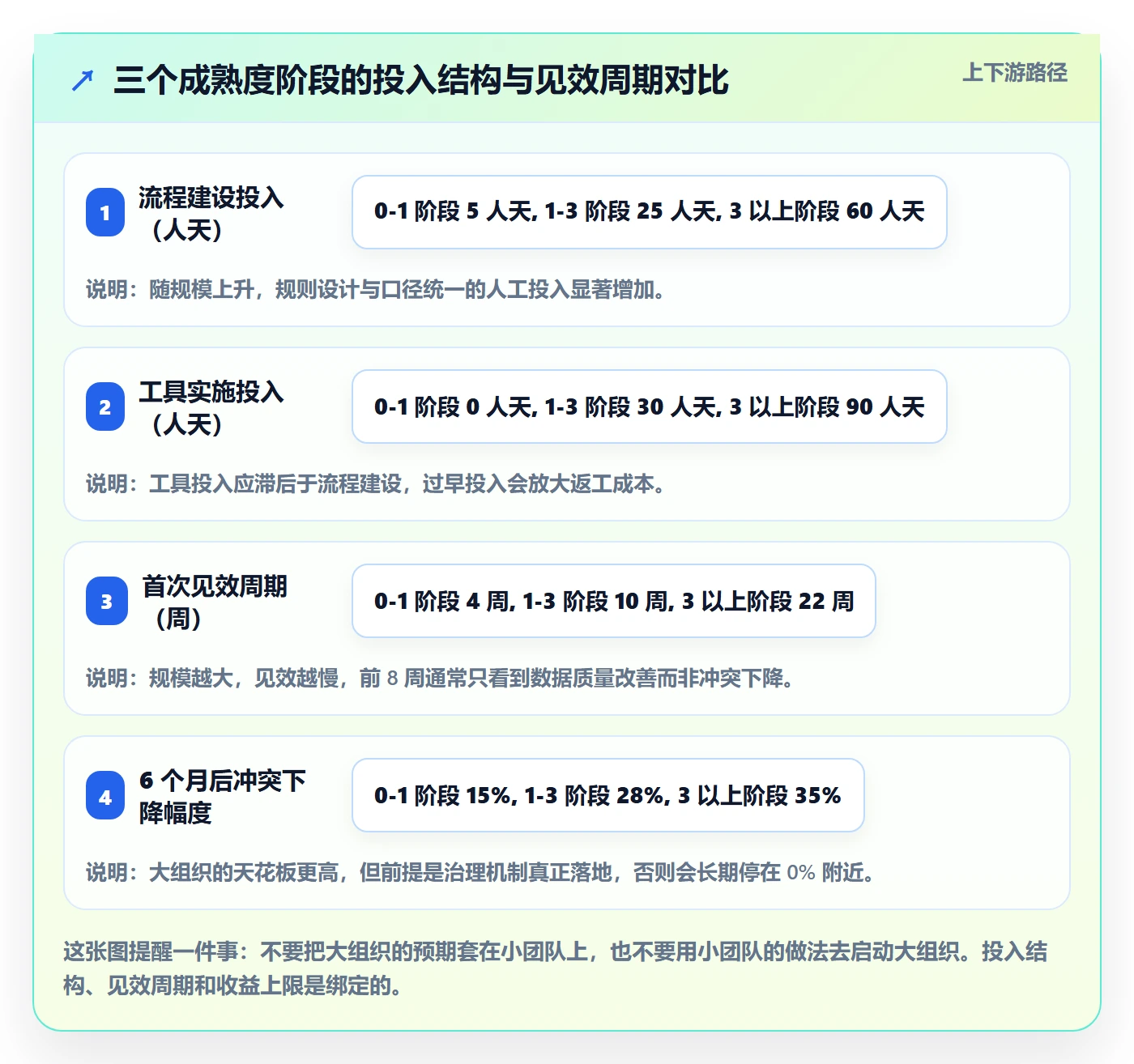

六、行动建议:不同成熟度的团队该怎么起步
方法再好,起步方式错了也会失败。我按组织成熟度给三套不同的起手式,核心区别在于先做什么、暂时不做什么。
1. 0-1 阶段(100 人以下):先做"一页纸产能表"
这个阶段不要上系统,也不要建复杂模型。需要的只是一张表,字段控制在 8 个以内:姓名、能力层级、可用工时、当前投入项目、各项投入比例、负载合计、下月变动、备注。
关键是每周更新一次,并且由一个具体的人负责。这一步的目的不是精准,而是建立"看数据说话"的习惯。习惯没建立起来就上工具,只会让你更快地得到一份没人看的报表。
- 第 1 周:确定能力层级的三档定义,让每个主管给自己的人打标。
- 第 2 周:按四元组格式收集在跑项目的资源需求。
- 第 3 周:做第一次对账,找出负载超过 100% 的人。
- 第 4 周:只用一次会议解决前三名超配,验证流程是否走得通。
2. 1-3 阶段(100-500 人):先统一口径,再谈自动化
这个阶段最大的问题不是没数据,而是有太多套数据。我建议的第一步不是选型,而是统一三个口径:什么叫满负载、什么算项目投入、能力层级怎么分。这三个口径不统一,后面所有对账都是无效劳动。
口径统一之后,再引入像 PingCode 这类支持多项目视图和资源负载管理的平台,把需求录入、产能计算和超配预警串起来。选型时重点看三件事:能不能表达投入曲线、能不能按能力标签匹配、能不能保留历史版本。
这个阶段要建立的最小机制是月度产能对账会,参会人必须包含业务负责人、技术负责人和 HRBP,会议时长控制在 60 分钟以内,只处理红色条目。
3. 3 以上阶段(500 人以上):先建治理,再建工具
大规模组织的资源冲突往往是治理问题,不是信息问题。所以我建议的顺序反过来:先把优先级规则和裁决权确定下来,再建组合级资源视图。
这个阶段必须设立一个角色,专职负责组合级产能与承诺的对账,通常放在 PMO 或 HR 的战略人力岗。没有这个角色,跨事业部的资源冲突会永远在"平级协商"里打转。

4. 通用的 30/60/90 天路线图
不管什么规模,前三件事的顺序是固定的:先修分母,再理分子,最后建机制。顺序反过来,你会拿到一份看起来很精确但没有共识的计划。
| 阶段 | 核心动作 | 交付物 | 验收口径 |
|---|---|---|---|
| 第 1-30 天 | 统一产能口径,完成能力层级打标 | 产能账本 v1 | 账本误差率 ≤ 20% |
| 第 31-60 天 | 需求四元组化,做第一次全量对账 | 超配清单 + 缺口测算 | 四元组完整率 ≥ 80% |
| 第 61-90 天 | 落地优先级规则与升级机制 | 书面规则 + 红色条目台账 | 红色条目按期关闭率 ≥ 60% |
七、取舍:你不可能同时要精度、速度和低成本
资源计划本质上是一组取舍,不是一组最优解。这部分我把最常见的四组取舍摊开讲,因为大部分实施失败不是因为不会做,而是因为想要全部。
1. 精度与成本的取舍
把产能测算精度从"月度人天"提升到"按周人时",准确度可能提升 15%,但填报成本会上升 2-3 倍,而且填报质量通常在第 3 周就开始下降。我的判断是:绝大多数组织只需要做到"按周人天"的精度,就足以支撑 90% 的决策。
什么时候需要更高精度?当项目周期短于 4 周、或者人力成本占项目成本 60% 以上时,才值得投入人力做按小时级的测算。
2. 集中管控与团队自治的取舍
集中管控的优点是全局最优和口径统一,缺点是响应慢、一线抵触;团队自治的优点是灵活,缺点是无法处理跨团队冲突,且容易出现局部最优。
我推荐的组合是:产能数据集中、资源分配授权、冲突裁决集中、日常调度授权。数据不统一,后面三件事都无从谈起;而日常调度如果集中管,一线会立刻用脚投票绕过系统。
3. 工具投入与机制建设的取舍
这是一个非常明确的顺序问题:机制先于工具。工具会把现有机制放大,好的机制被放大成效率,坏的机制被放大成形式主义。
判断标准:如果你们现在连"谁有权砍需求"都说不清楚,那么先不要采购系统,先把这个问题用一页纸写清楚。这一页纸的价值,超过任何一套资源管理模块。
4. 什么时候应该"不做"资源计划
这一点很少有人讲,但我认为同样重要。以下三种情况,我建议先不要做正式的资源计划:
- 团队规模小于 30 人且项目数少于 3 个:协调成本低于计划成本,直接沟通更高效。
- 业务处于高频转向期(季度战略调整超过两次):计划的保质期短于编制周期,此时应该做的是产能弹性储备,而不是精确排期。
- 组织尚未建立基本的项目立项流程:没有立项就没有需求边界,资源计划会变成给所有人的所有想法做排期,必然失败。

5. 一组容易被忽略的隐性成本
最后提醒三个隐性成本,它们是资源计划项目最常见的"预算外支出":
第一是填报摩擦成本。每个参与填报的人每周多花 20 分钟,500 人的组织一年就是 4300 多小时,接近 2.5 个全职人力。所以填报字段必须精简,能不填的坚决不填。
第二是校准成本。能力层级、投入比例这些数据,如果不做定期抽样复核,会在 2-3 个月内系统性漂移。建议每季度抽 10% 的样本复核一次。
第三是机制折旧成本。优先级规则会随战略变化失效。我建议每半年重审一次规则,并在规则变更时同步更新工具里的配置,避免"规则改了但系统还按旧规则预警"。
八、总结:资源计划的终点是"共识",不是"表格"
回到开头那个判断:资源冲突的本质是承诺超卖,而超卖的根源是组织里没有一份被共同承认的产能假设。所以人力资源计划的真正目标,不是做出一张精确到小时的排期表,而是让业务、技术和 HR 在同一个分母上讨论问题。
我在实施中最深的体会是:当产能账本足够可信时,很多冲突会自己消失。因为大家不再争论"你到底有没有空",而是直接讨论"这件事和那件事,先做哪个"。前者是情绪,后者是决策。
下一步我建议你只做一件事,而且今天就能做:把你团队里负载最高的 5 个人拉出来,按本文的公式做一次三次扣减,看看他们的可承诺工时到底是多少。你大概率会发现,真实数字比你以为的低 25% 以上。这个发现本身,就是资源计划最好的起点。
等你把这个动作重复四周,再决定要不要上工具、要不要建治理机制。顺序对了,后面的每一步都会轻一些。
常见问题解答(FAQ)
1. 人力资源计划中如何提前识别和预防资源冲突?
我最近在负责一个跨部门项目,发现项目计划看起来很合理,但真正执行时,开发、测试和产品人员经常被多个项目同时占用。有些任务明明已经排期,却因为关键人员临时参与其他项目而不断延期。我想知道,应该如何在人力资源计划阶段提前识别资源冲突,而不是等到项目延期后才解决?
提前识别资源冲突,关键不是统计团队有多少人,而是确认具体人员在具体时间段内是否有足够的可用工时。实际制定人力资源计划时,建议从任务、角色、人员和时间四个维度建立资源清单。首先,根据工作分解结构(WBS)拆分任务,明确每项任务需要的岗位、技能和预计工时;
其次,将任务映射到具体人员,标记每个人在项目中的投入比例;最后,将所有项目的人员安排汇总到统一的资源日历中。举例来说,一名测试工程师每周有40小时工作时间,但其中8小时用于例会、沟通和日常支持,实际可用于项目的时间只有32小时。
如果项目A安排其投入20小时,项目B安排其投入18小时,表面上两个项目都只占用部分时间,实际却已经超出可用产能6小时。建议设置资源冲突预警规则:计划工时超过可用工时即标记为冲突,达到可用工时的80%时进入关注状态。这里的80%是便于管理的内部预警阈值,并非适用于所有团队的固定标准。
对于关键岗位,还应额外检查技能稀缺性和人员替代难度。真正有效的资源计划,不是把每个人排满,而是让关键任务在关键时间拥有可执行的人力保障。
2. 多个项目争抢同一名关键人员时,应该如何协调资源优先级?
我们公司同时推进多个项目,技术负责人、架构师和资深测试人员经常成为资源争抢的焦点。每个项目经理都认为自己的项目最紧急,最后往往是谁催得最厉害,资源就先分配给谁。我想建立一套相对公平、可落地的资源优先级机制,应该考虑哪些因素?
多个项目争抢同一名人员时,不建议直接按照项目经理的职级、催办频率或者项目启动时间决定资源归属,而应建立统一的资源优先级评分机制。可以从四个维度评估:业务价值占30%、交付紧迫程度占30%、延期造成的损失占25%、资源替代难度占15%。每项按照1至5分评分,再计算加权总分。
例如,项目A的评分分别为5、5、4、5,综合得分为4.75;项目B分别为4、3、3、2,综合得分为3.15。在其他条件相近的情况下,可以优先保障项目A的关键人员投入。但评分只是决策辅助,涉及法定交付期限、重大客户承诺、生产事故等情况时,应设置明确的例外升级机制。
实际协调时,建议由项目组合负责人或资源管理负责人组织跨部门评审,形成三类安排:必须优先保障的任务、可以错峰执行的任务、可以通过人员替补或外部支持完成的任务。特别需要注意,不要将关键人员平均分配给所有项目。
例如,一名架构师同时参与四个项目,每个项目投入25%,看似公平,实际上频繁切换上下文可能导致四个项目都无法获得有效支持。相比平均分配,更合理的方式是集中保障关键里程碑,并通过固定支持时段降低切换成本。
3. 发现人力资源冲突后,应该按照什么步骤解决?
项目执行过程中,我们经常遇到开发人员被临时抽调、测试资源不足、业务专家无法按时参与评审等情况。以前的做法通常是项目经理临时找部门负责人协调,但这种方式比较被动,也容易反复发生。我希望建立一个实施团队能够直接执行的资源冲突处理流程,具体应该怎么做?
建议将资源冲突处理设计为一个可追踪的闭环流程,而不是一次性的人员协调。第一步,登记冲突信息,记录涉及人员、冲突时间、关联任务、原计划工时以及实际可用工时。第二步,评估影响范围,重点判断是否影响关键路径、重要交付节点和上下游任务。例如,测试人员缺席两天,如果只是影响普通功能验证,可以调整测试顺序;
如果影响版本发布前的核心回归测试,就需要立即升级处理。第三步,制定解决方案,通常按照调整任务顺序、重新分配人员、安排错峰投入、引入具备相应技能的替补人员、申请临时外部支持的顺序评估。第四步,由有资源分配权限的负责人确认调整结果,并同步更新项目进度计划、资源日历和责任人。
第五步,在冲突解除后检查实际影响,记录延期工时、额外协调成本以及解决方案的有效性。可以使用以下处理时限作为团队内部参考:一般资源冲突在1个工作日内给出方案,影响关键路径的冲突在4小时内启动升级协调,涉及重大交付风险的冲突立即通知项目负责人和业务决策人。这些时限应根据组织规模和项目紧急程度调整。
实施团队还应保留冲突记录,定期分析重复出现的问题。如果某个岗位连续三个月出现资源超载,就不应继续依赖临时协调,而应重新评估岗位编制、技能培养和项目承接能力。
4. 人力资源计划如何量化资源负荷,避免人员过度分配?
我在编制项目人力资源计划时,通常会根据任务数量给团队成员分配工作,但执行一段时间后发现,有些人看起来只负责两三个任务,却经常加班;还有些人虽然任务很多,却能按时完成。我不太确定应该用什么指标衡量真实的人力负荷,也想知道如何判断团队是否需要增加人员。
衡量资源负荷不能只看任务数量,而应结合有效工作时间、任务复杂度、技能匹配度和实际投入情况。建议优先使用资源利用率作为基础指标:资源利用率=计划项目工时÷可用项目工时×100%。
例如,某开发人员每周工作40小时,扣除会议、日常支持和必要缓冲后,可用项目工时为30小时,当前安排了27小时项目任务,其资源利用率为90%。如果另一名人员只安排了20小时任务,但承担的是高不确定性的技术攻关工作,也不能简单认定其负荷较低。
可以结合以下区间进行初步管理:低于60%时检查是否存在技能错配或任务分配不足;60%至80%时通常具有一定调整空间;80%至90%时需要关注临时任务和突发需求;超过90%时应检查是否存在持续超载风险。以上属于计划管理参考区间,需要结合岗位性质、工作模式和历史交付数据校准。
实际操作中,建议连续跟踪4至8周的计划工时、实际工时、任务延期率和加班情况。如果某个岗位长期利用率超过90%,同时延期率和加班时长持续上升,说明资源供给可能不足;如果利用率较低但交付依然延期,则应先检查需求变更、技能不足、任务依赖和决策等待等问题,不要直接增加人员。
尤其需要警惕一个常见误区:人员利用率越高,不代表项目效率越高。对于需要深度思考、架构设计和复杂问题排查的岗位,保留一定空闲时间,往往比持续满负荷运转更有利于稳定交付。
核心关键词
文章包含AI辅助创作:人力资源计划如何做好资源冲突?实施团队入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/626430
读者评论
把人头换成可承诺工时这个判断很有用,尤其适合共享资源较多的团队。不过文中给出的利用率区间更像经验参考,实际还要结合岗位类型、需求波动和交付周期验证,不能直接套用。
我们团队也遇到过同一个人被多个项目重复承诺的问题,最后靠加班兜底。真正难的是优先级没人拍板,建议再补充冲突升级后的决策机制,以及谁有权砍范围或延期。
Excel在小团队阶段确实够用,但切换到系统后,数据维护成本和人员接受度也不低。产能系数如果长期不更新,结果同样会失真,最好设置定期校准和责任人。
