研发团队的人力资源计划,最容易做错的地方不是“少算了几个人”,而是把工作量当成任务数量,把人员数量当成产能。我的经验是,一个看起来只需要 20 人天的需求,如果同时叠加需求澄清、技术方案、联调、测试回归、发布窗口和线上观察,最终占用的研发资源可能达到 35,45 人天。真正有效的工作量计划,必须回答三个问题:工作到底有多少、哪些人能做、这些工作在时间上能否同时发生。
人力资源计划如何做好工作量?研发团队最佳实践与操作步骤
一、先讲核心结论:工作量计划不是“报一个人天数”
1. 先把工作量、工期、产能和人数分开
在研发管理中,这四个概念经常被混为一谈。工作量是完成任务所需的有效劳动投入,通常用人时或人天表示;工期是从开始到完成经历的自然时间;产能是团队在特定周期内真正可以交付的工作量;人数则是可投入该项工作的人员规模。
例如,一个接口改造估算为 8 人天,并不意味着 1 个人 8 天一定完成。如果任务需要后端、前端、测试和运维配合,可能需要 4 个人分别投入 2 天,但仍然要受到联调顺序、测试环境和发布窗口的限制。工作量可以拆开并行,工期却不一定可以按人数等比例压缩。
| 概念 | 回答的问题 | 常见误判 | 建议记录方式 |
|---|---|---|---|
| 工作量 | 完成这些工作需要多少有效投入 | 把需求数量直接当成人天 | 按角色拆分人时或人天 |
| 工期 | 从启动到上线需要多少自然日 | 认为增加人员就能线性缩短周期 | 记录开始、结束、关键依赖 |
| 产能 | 团队在当前条件下每周能完成多少工作 | 用理论工时代替真实交付能力 | 看历史完成量和有效投入 |
| 人数 | 需要多少可用人员参与 | 只看总人数,不看技能匹配 | 按角色、技能和可用时间记录 |
我通常要求项目负责人在计划表里至少保留这四列,而不是只保留“负责人”和“预计完成时间”。如果这四个变量没有分开,后面的资源冲突、延期和加班往往只是被推迟暴露。
2. 用“有效产能”而不是“名义工时”做计划
一名研发人员每周有 40 小时合同工时,不等于项目可以使用 40 小时。会议、需求沟通、代码评审、线上故障、招聘面试、休假、跨项目支持都会消耗时间。对于同时承担日常维护的研发团队,我更愿意把周有效产能先按 24,30 小时测算,再通过历史数据修正。
如果团队上周名义上有 400 小时可用,但其中 100 小时用于支持工单、70 小时用于会议和评审、30 小时被临时故障占用,那么本周真正可用于计划内研发的时间可能只有 200 小时。继续用 400 小时排计划,表面上任务都能放进去,实际上只是把风险藏在“延期”两个字里。
建议使用下面的计算关系:
项目有效产能 = 可出勤工时 × 项目投入比例 × 角色可用系数 × 协作效率系数
例如,某团队有 8 名成员,每人每周可出勤 40 小时,平均 70% 时间投入项目,角色可用系数为 0.9,协作效率系数为 0.8,则计划产能约为 8 × 40 × 70% × 90% × 80% = 161.3 小时。这个数字比 224 小时的简单算法低了 28%,却更接近真实交付能力。

3. 计划准确率的关键不是估得更细,而是管理不确定性
很多团队会把一个任务拆成几十个子任务,以为颗粒度越细,估算就越准确。实际情况通常相反:如果需求还没有澄清,拆得越细,越容易产生“精确的错觉”。我更关注任务的不确定性来源,并把估算结果写成区间。
对于成熟度较高、历史数据充足的工作,可以给出 5,8 人天的区间;对于新技术验证、跨系统改造或外部依赖明显的工作,应给出 8,15 人天,并明确需要先做技术预研。区间不是推卸责任,而是把未知显性化。
| 任务类型 | 建议估算表达 | 需要补充的风险信息 |
|---|---|---|
| 重复性开发 | 6,8人天,置信度高 | 接口数量、复用组件、测试范围 |
| 跨团队集成 | 10,16人天,置信度中等 | 依赖团队响应时间、联调环境 |
| 新技术验证 | 预研3,5人天,实施8,15人天 | 可行性结论、替代方案、性能指标 |
| 线上高风险改造 | 开发8,12人天,发布观察另计 | 回滚方案、灰度范围、监控和告警 |
二、为什么研发团队的工作量总是“越做越多”
1. 需求文档写了功能,却没有写完成条件
“增加导出功能”“优化搜索速度”“支持多租户”这些描述看似明确,实际上无法直接估算。因为它们没有说明数据范围、权限边界、兼容版本、异常处理、性能目标和验收方式。
在一次企业客户项目中,产品经理最初把“增加批量导出”估成 3 人天。研发开始后才发现,导出的数据包含敏感字段,必须按组织权限过滤;大数据量场景不能同步生成文件;前端需要展示进度;文件还要保留 7 天并支持审计。最终实际投入接近 14 人天。问题不在研发效率,而在最初估算的对象根本不是同一个需求。
我现在会要求每项工作至少具备一个“完成定义”,包括输入、处理、输出、边界和验收指标。没有完成定义的事项,只能进入待澄清池,不能直接进入承诺计划。
2. 团队人数增加,协调成本也会增加
如果一个任务需要多人协作,沟通路径会迅速增加。简单地说,参与者从 3 人增加到 6 人,并不只是增加一倍沟通量。每个人都可能需要同步接口、状态、变更和决策,会议、评审及等待都会上升。
这并不是说团队不能扩充,而是新增人员必须与工作结构匹配。一个后端任务被拆成 4 个人同时开发,可能会产生更多接口约定、代码合并和测试协调;相反,在测试自动化、数据准备和文档整理等并行工作上增加人员,通常更容易产生收益。

3. 计划只记录开发,不记录等待和返工
研发工作量通常由五类投入构成:理解需求、设计与编码、验证与修复、协作等待、发布与观察。很多计划只统计第二类,最多加上测试,却忽视了等待产品确认、等待第三方接口、等待环境、等待数据和等待发布窗口。
我建议把返工单独记录,而不是把返工时间塞回原任务。因为返工不是普通开发投入,它往往意味着需求质量、设计质量或协作质量存在问题。连续几个迭代后,团队可以看到哪些工作类型最容易返工,从而决定是增加评审、调整需求准入,还是建立公共组件。
4. “忙”被误认为“产出高”
加班时长、任务数量和在线时长都不是可靠的产能指标。一个人每天处理大量零散任务,可能比专注完成一个高价值模块更忙,但不一定更有效。对于资源计划,我更看重完成的有效工作量、缺陷返工率、交付周期、阻塞时间和承诺兑现率。
如果团队连续三周加班,却没有提高稳定交付量,通常不是人不够,而是计划过载、需求变更频繁或质量环节太晚介入。此时继续招聘或临时调人,可能只是扩大协调面。
三、从需求到人力计划:一套可执行的操作步骤
1. 第一步:建立工作分解结构,而不是直接填人名
我通常先按交付结果拆分工作,再按专业角色拆分投入。一个“会员等级改造”可以拆成规则确认、数据模型调整、服务端计算、前端展示、历史数据迁移、测试用例、灰度发布和运营配置,而不是只创建一个名为“会员等级改造”的任务。
工作分解至少要达到两个标准:单项工作能够在一个短周期内完成,且完成结果能够被验收。如果一项任务预计超过 5 个工作日,我会优先检查是否仍然包含多个不同类型的工作。
- 先写交付结果:最终要交付什么可验证成果。
- 再拆关键活动:实现结果需要经过哪些阶段。
- 标记专业角色:产品、设计、前端、后端、测试、数据、运维分别承担什么。
- 标记依赖关系:哪些工作必须串行,哪些工作可以并行。
- 定义完成条件:代码完成、测试通过、发布完成和业务验收分别如何判断。
2. 第二步:按角色估算,而不是只给项目一个总人天
项目总人天相同,角色结构不同,资源风险也完全不同。一个项目总投入 40 人天,可能是后端 20、前端 8、测试 8、产品 4;也可能是后端 10、前端 12、测试 12、运维 6。若团队缺少测试自动化能力,第二种结构可能更难按期交付。
| 工作包 | 产品 | 设计 | 前端 | 后端 | 测试 | 运维 |
|---|---|---|---|---|---|---|
| 需求与方案确认 | 2人天 | 1人天 | 1人天 | 2人天 | 0.5人天 | 0.5人天 |
| 核心功能开发 | 1人天 | 2人天 | 8人天 | 14人天 | 3人天 | 1人天 |
| 数据迁移与兼容 | 0.5人天 | 0人天 | 1人天 | 5人天 | 3人天 | 3人天 |
| 联调、回归与发布 | 1人天 | 0.5人天 | 2人天 | 3人天 | 6人天 | 2人天 |
这张表比“项目需要 60 人天”更有管理价值,因为它直接揭示了瓶颈。如果后端只有 2 人,且每人只能投入 50%,即使其他角色都有空闲,项目仍可能被后端工期锁住。
3. 第三步:识别关键路径和资源瓶颈
关键路径是决定项目最短工期的工作链。它不一定是工作量最大的链条,而是任何一项延迟都会推迟整体交付的链条。研发计划中常见的关键路径包括:需求确认,技术方案,核心开发,集成测试,发布观察,也包括数据迁移审批,数据准备,迁移执行,业务核验。
我会把每项任务同时标注“工作量”和“最早开始条件”。例如,测试可以提前准备测试数据和用例,但不能在测试环境未部署、接口契约未稳定的情况下承诺完整回归。这样可以避免把理论并行误认为实际并行。

4. 第四步:计算可用人力,而不是统计组织架构人数
组织架构里有 20 名研发,不代表项目可以调动 20 名研发。真正需要建立的是资源日历,至少包括人员、角色、可投入比例、休假、固定会议、其他项目承诺和技能限制。
以某 100 人以上企业的研发团队为例,团队使用 PingCode 维护项目、迭代和工时信息时,我会建议不要只看成员总数,而要在项目计划中区分“组织归属”和“项目可用度”。一名架构师可能属于平台组,但本月只有 20% 时间可投入业务项目;一名测试工程师虽然名义上有空,却不熟悉当前业务线,也不能立刻替代核心测试人员。
资源日历可以按以下维度建立:
- 时间可用度:本周可用于该项目的小时数,而不是合同工时。
- 技能可用度:是否具备完成该工作所需的业务和技术能力。
- 连续性:是否能在关键阶段保持连续投入,避免每天只投入一小时。
- 依赖关系:是否必须等待架构师、数据团队或外部供应商。
- 替代性:出现休假或离职时,是否有第二负责人接替。
5. 第五步:加入风险储备,但不要用统一百分比敷衍
很多团队习惯在总工作量上统一增加 20%,这比完全不留缓冲好,但仍然过于粗糙。风险储备应跟着风险类型走:需求不确定性加在需求和方案阶段,技术不确定性加在预研阶段,外部依赖风险转化为等待窗口,线上风险则安排发布观察和回滚准备。
我更推荐将估算分成三层:
- 基础工作量:在条件理想且需求稳定时完成工作的投入。
- 可预见损耗:会议、评审、联调、测试和发布等确定会发生的投入。
- 风险储备:只针对已识别的不确定性,不为所有未知随意加数。
如果一个项目只有基础工作量,没有可预见损耗,说明计划不完整;如果风险储备超过基础工作量的 30%,通常意味着项目还没有完成足够的澄清或预研,不应直接进入刚性承诺。

6. 第六步:把计划放进实际执行系统,并设置变更规则
计划表如果只在立项会议上使用一次,很快会失去价值。执行阶段必须能看到任务状态、剩余工作量、阻塞原因、实际投入和预测完成时间。对于中大型企业,我倾向于使用 PingCode 这类项目管理平台,把需求、任务、缺陷、迭代、工时和发布关联起来,减少不同表格之间的数据断裂。
但工具不是计划的替代品。工具只能帮助团队记录和汇总,不能自动判断某项工作是否被低估,也不能替负责人解决角色冲突。实施时最重要的是统一状态定义,例如“已完成”究竟表示代码合并,还是测试通过,还是已上线并完成业务验收。
我建议建立以下变更规则:
- 需求范围增加超过原计划 10%,必须重新评估工作量和上线日期。
- 关键角色可用度下降超过 20%,必须重新检查关键路径。
- 同一任务连续两次延期,必须记录根因,不允许只顺延日期。
- 返工工作量超过原任务 30%,应单独建立质量改进事项。
- 风险储备消耗超过一半时,项目负责人必须更新预测,而不是继续沿用原计划。
四、如何判断工作量估算是否可信
1. 看历史完成量,不看个人感觉
最可靠的估算依据不是“这个任务以前好像做过”,而是相似任务在相似团队和相似约束下的历史完成数据。可以按功能类型、角色、复杂度、变更次数、缺陷数量和周期进行分组。
例如,过去 12 个迭代中,普通接口改造的中位投入是 5.5 人天,80% 的任务落在 4,8 人天;涉及权限和历史数据的改造中位投入是 11 人天,80% 的任务落在 8,17 人天。那么新任务若属于第二类,就不应因为开发人员主观判断“代码不多”而按 4 人天计划。
我偏好使用中位数而不是平均数。少数大型事故或异常项目会显著拉高平均值,但中位数更能代表典型任务。对于风险管理,再同时查看 P80 或 P85 值,用来制定承诺边界。
2. 看估算偏差,而不是只看是否按期完成
如果团队总能按期完成,但实际投入远高于计划,说明日期可能是靠加班守住的,估算质量并不好。建议同时跟踪估算偏差率:
估算偏差率 =(实际有效投入 – 计划有效投入)÷ 计划有效投入 × 100%
偏差率长期在正负 10% 内,通常说明估算较稳定;连续多个迭代高于 30%,应检查需求变化、返工、依赖等待和工时记录质量。不要用偏差率简单评价个人,因为团队可能通过压缩测试或隐性加班掩盖偏差。

3. 看阻塞时间和返工时间占比
两个项目都用了 100 人天,不代表效率相同。如果项目 A 用了 75 人天完成有效开发和测试,25 人天用于等待与返工;项目 B 用了 55 人天完成有效工作,45 人天消耗在环境等待、需求反复和缺陷修复,那么项目 B 的问题更可能来自流程,而不是人员数量。
阻塞时间应该有具体原因,例如“等待产品确认”“等待测试环境”“等待外部接口”“等待安全评审”,不能只填写“其他”。原因分类越清晰,后续资源调整越有针对性。
4. 看计划是否保护了测试、发布和观察阶段
研发计划中最容易被压缩的是测试和上线观察,因为它们通常发生在项目尾部。开发延期后,团队往往不调整上线日期,而是直接压缩测试。这会把短期计划问题转换成长期缺陷、投诉和故障。
我会把测试准备、自动化执行、缺陷修复、回归验证、灰度发布和业务验收分别列出来。只要其中一项没有明确负责人,计划就不完整。尤其是高风险改造,发布观察不是“上线后顺便看看”,而应作为正式工作包配置人力。
五、一个研发团队的人力计划案例:从失真到可执行
1. 项目背景与第一次计划
下面用一个中型企业客户管理系统的改造案例说明。该项目需要在 4 周内完成客户标签、批量导入、权限调整和统计报表四项能力,参与团队包括产品 1 人、设计 1 人、前端 2 人、后端 3 人、测试 2 人和运维 1 人。
第一次计划只写了“总工作量 96 人天,4 周完成”。项目负责人按 10 人 × 20 个工作日计算,认为资源充足。但这个算法忽略了成员并非全职投入:后端有一人同时负责线上维护,测试团队还承担另一个版本回归,运维只能在固定发布窗口参与。
启动后一周,需求确认消耗了 18 人小时,权限规则反复修改;第二周,批量导入发现历史数据格式不一致;第三周,统计报表出现查询性能问题。虽然任务列表看起来完成了 70%,但真正可上线的功能只有 40%。
2. 第二次计划:按工作包和瓶颈重排
重新拆分后,团队发现项目并不是 96 人天,而是 118,132 人天的区间。增加的部分主要来自数据清洗、权限矩阵、性能验证和发布观察,而不是编码本身。
| 工作包 | 基础投入 | 风险及协作投入 | 总估算区间 | 关键约束 |
|---|---|---|---|---|
| 客户标签 | 18人天 | 5人天 | 23人天 | 依赖客户字段定义 |
| 批量导入 | 22人天 | 12人天 | 34人天 | 历史数据格式不统一 |
| 权限调整 | 16人天 | 9人天 | 25人天 | 需要业务确认权限矩阵 |
| 统计报表 | 19人天 | 11人天 | 30人天 | 查询性能和数据口径风险 |
| 公共发布与观察 | 8人天 | 12人天 | 20人天 | 固定发布窗口和回滚方案 |
新的计划没有简单地把所有工作向后推,而是采取三项措施:先冻结客户字段和权限矩阵;把数据清洗与功能开发并行;将统计报表拆出性能预研。这样做后,项目仍然需要 4 周,但每周的关键投入更加可控。

3. 案例中的最终取舍
资源重新分配后,团队仍然无法在同一周期内高质量完成所有内容。因此项目负责人做了明确取舍:客户标签和权限调整按期上线;批量导入先支持标准模板,复杂历史数据清洗延后;统计报表先交付核心指标,深度钻取功能进入下一迭代。
这个决策不是“少做一点”这么简单,而是把有限人力投入到业务价值和风险控制更高的部分。批量导入如果强行覆盖所有历史格式,会拖累整个项目;报表如果没有先解决数据口径和性能问题,功能越多,后续返工越大。
项目最终在第 4 周完成核心功能上线,实际投入 126 人天,缺陷修复集中在非核心历史数据场景。相比最初“96 人天全部完成”的计划,修订后的方案看起来更保守,却减少了临时加班和上线后返工。

六、不同研发场景下的人力计划方法
1. 新产品或新技术项目:先买确定性,再买人力
新产品最危险的做法是直接按照功能列表招人或排人。因为真正的未知可能不在功能数量,而在技术路线、数据来源、合规要求、用户行为和性能上限。
对于这类项目,我会先设置短周期预研,明确验证问题、成功标准和停止条件。例如,消息系统预研不是“研究消息系统”,而是验证每秒吞吐、消息延迟、重复消费处理和故障恢复是否达到目标。预研结束后,再决定需要多少开发、测试和运维资源。
- 未知技术较多:增加架构和预研投入,减少刚性功能承诺。
- 业务模式尚未验证:优先配置产品、用户研究和数据分析资源。
- 合规要求复杂:提前安排安全、法务和审计评审,不要压到发布前。
- 性能目标不明确:先做基准测试,再确定工程实施工作量。
2. 稳定迭代项目:用历史吞吐建立滚动计划
成熟产品适合使用迭代吞吐来做中短期计划。团队可以统计过去 6,10 个迭代的完成事项、有效工作量、缺陷返工和临时工作,然后建立下一周期的容量上限。
例如,团队过去 8 个两周迭代平均完成 42 个相对规模单位,但其中 20% 时间被线上支持占用,真正稳定完成量约为 33,36 个单位。下一迭代不宜直接承诺 42 个单位,除非线上支持、人员和需求稳定性发生了明确变化。
稳定迭代最重要的不是把计划填满,而是保留处理临时问题的空间。通常我会为线上支持、紧急缺陷和技术债预留 15%,25% 的容量,具体比例由历史数据决定。
3. 维护型团队:按服务负荷而不是项目数量配置
维护团队的工作往往被项目管理方法低估。一个月处理 300 个工单,不等于 300 个独立任务,因为不同工单可能共享根因;但一个看似简单的故障,如果涉及数据修复、客户沟通和回滚,也可能消耗大量时间。
维护型团队应把工作分成故障响应、问题分析、例行变更、技术债和小需求,并分别统计平均处理时长、响应时长和升级比例。对于频发问题,应把一次次人工处理转化为自动化或产品改进工作包。
| 维护工作类型 | 核心计划指标 | 人力配置重点 |
|---|---|---|
| 紧急故障 | 响应时间、恢复时间、升级比例 | 保留即时响应人员和备份人员 |
| 重复工单 | 重复发生率、单次处理时长 | 增加自动化和根因治理投入 |
| 例行变更 | 变更成功率、回滚率 | 安排固定窗口和发布负责人 |
| 技术债 | 缺陷密度、维护耗时、风险等级 | 按风险而非按开发人员空闲度安排 |
4. 外包或跨组织协作:把等待时间纳入计划
外部团队的报价人天通常不等于项目日历。供应商可能在 10 个工作日内投入 20 人天,但由于接口确认、合同流程、环境开通和验收等待,整体周期仍然可能达到 4 周。
跨组织项目需要同时管理三种时间:对方实际投入时间、我方配合时间、双方之间的等待时间。若只购买开发人天而不配置我方产品、测试和验收资源,外包团队完成代码后仍然无法上线。

5. 高峰期或紧急项目:先识别真正的瓶颈
紧急项目不适合把所有空闲人员都拉进来。先判断瓶颈是开发能力、测试能力、决策速度、环境容量,还是外部依赖。如果瓶颈在测试环境,增加开发人员只会让待测代码堆积;如果瓶颈在需求决策,增加执行人员也无法提高交付速度。
我会优先采取三种方式:缩小范围、打通关键决策、保护核心角色的连续投入。只有当工作能够真正并行,且新增人员拥有必要技能时,才考虑临时扩充团队。
七、常见误区与不值得采用的做法
1. 用“人月神话”式的加人解决延期
当项目延期时,管理者很容易问“还差几个人”。但如果延期来自需求反复、架构缺陷或测试环境不稳定,加人不会直接解决问题。新成员需要学习业务和代码,原成员还要投入培训与评审,短期内甚至可能进一步降低产能。
正确做法是先做延期归因:是工作量低估、可用产能不足、依赖阻塞、质量返工,还是范围持续增加。不同原因对应不同动作,不能都转化成招聘需求。
2. 用百分比考核个人工时
工时记录适合用来改进计划和识别负荷,不适合直接作为个人绩效排名。否则成员会倾向于把时间填满,甚至把简单工作拆得更细,导致数据失真。
更健康的做法是看团队层面的计划兑现率、有效交付量、返工率和阻塞时间,同时在个人层面关注责任清晰度、协作质量和专业成长。工时数据应服务于资源决策,而不是制造新的填报负担。
3. 把风险储备藏在个人估算里
如果每个人都在自己的任务里悄悄多估 20%,项目负责人无法知道缓冲到底在哪里,也无法在关键阶段进行资源调度。风险储备应集中记录并说明来源,必要时由项目负责人统一管理。
4. 只规划“做到上线”,不规划“上线之后”
对于支付、权限、数据迁移、消息、搜索和高并发等能力,上线后的监控、灰度、数据校验和故障响应都属于工作量。忽略这部分,会导致团队在上线后被迫加班,且无法判断系统是否真的交付成功。
5. 把工具里的进度百分比当成真实进度
任务从 60% 改成 80%,并不代表项目真的前进了 20%。进度百分比必须绑定可验证产出,例如接口已联调、测试用例通过、缺陷关闭或业务验收完成。
在使用 PingCode 或其他项目管理工具时,我建议减少自由填写的百分比,改用明确状态和验收条件。工具中的状态越接近实际业务结果,资源计划越有参考价值。
八、团队规模与计划工具的选择建议
1. 10人以内的小团队:轻量化记录优先
小团队不需要一开始就建立复杂的资源系统。只要能维护任务清单、负责人、预计投入、实际投入、阻塞原因和迭代容量,通常已经足够。
但轻量不等于随意。即使只有 5 个人,也应保留一份共享的资源日历,标记休假、线上值班和关键依赖。小团队最常见的问题不是工具不够,而是所有计划都停留在负责人脑中。
2. 10,100人的团队:需要统一口径和跨项目视图
当团队同时维护多个项目时,单个项目负责人看不到共享资源冲突。此时需要统一角色、工作量单位、任务状态和计划周期,并能够查看人员在不同项目之间的分配。
重点不是采购功能最多的平台,而是让需求、任务、缺陷、迭代和资源数据尽量连通。若产品需求在一个系统、任务在第二个系统、工时在第三个表格,项目负责人每天都在做人工数据拼接,计划自然滞后。
3. 100人以上组织:需要容量规划、组合管理和权限治理
中大型企业通常同时面临部门墙、共享专家、项目优先级冲突和管理口径不一的问题。此时可以考虑使用 PingCode 这类面向中大型组织的项目管理平台,将项目组合、需求池、迭代计划、研发任务、缺陷和工时进行关联。
不过,平台上线前应先统一管理规则。建议先选一个业务线做 6,8 周试点,验证以下问题:
- 任务是否能够按角色和工作包拆分。
- 人员可用度是否能反映真实投入,而不是组织编制。
- 实际工时和计划工时是否可以形成偏差分析。
- 阻塞、返工和需求变更是否有结构化记录。
- 管理层能否看到跨项目的瓶颈角色和关键路径。

4. 不要因为工具功能多就忽略使用成本
工具选型应计算总成本,包括配置、培训、数据迁移、管理员维护、成员填报和管理流程调整。如果一个系统能展示复杂报表,却需要成员每天填几十个字段,最终很可能因为数据不完整而失去价值。
我通常会把“计划更新耗时”纳入评估。理想状态下,成员每周用 10,15 分钟更新计划和实际投入,负责人可以在半小时内看到关键偏差。若每次计划更新都要半天,系统就应该简化,而不是继续增加字段。
九、建立一套可以持续运行的人力计划机制
1. 每周做一次短周期容量检查
周计划不需要重新估算所有任务,只需要检查四件事:本周可用人力是否变化、关键任务是否阻塞、风险储备消耗多少、是否出现新的高优先级工作。
会议时间建议控制在 30,45 分钟,参与者只讨论需要决策的事项。对于没有变化的任务,不要逐项朗读状态;把时间留给资源冲突、关键路径和范围取舍。
2. 每两周做一次估算偏差复盘
迭代结束后,应比较计划投入、实际投入、返工投入、等待投入和未完成工作。复盘重点不是追究谁估错了,而是判断偏差能否通过流程改进降低。
例如,需求澄清耗时反复偏高,说明需求准入条件不够;测试返工偏高,说明验收标准或自动化覆盖不足;等待外部接口偏高,说明依赖协议和责任人不清晰。只有把偏差映射到具体原因,下一次计划才会更准确。
3. 每月做一次角色能力盘点
工作量计划不仅是当前排班,也能反映团队能力结构。如果所有高风险任务都集中在一名架构师或一名测试负责人身上,团队即使短期能交付,长期也会形成单点风险。
能力盘点可以使用技能矩阵,区分“可独立承担”“可在指导下承担”“仅能协助”和“暂无能力”四个等级。资源计划中应优先安排知识分享、结对开发和轮岗,让关键技能逐步扩散。
| 能力等级 | 可承担工作 | 资源计划含义 |
|---|---|---|
| 可独立承担 | 能独立完成并处理异常 | 可作为主负责人,估算稳定 |
| 指导下承担 | 能完成标准任务,需要评审 | 需给导师或评审时间 |
| 仅能协助 | 可处理明确的局部工作 | 不能作为关键路径唯一资源 |
| 暂无能力 | 尚未具备相关技能 | 先安排培训或外部支持 |
4. 每季度调整容量模型
团队的有效产能会随着业务、人员、技术债和流程变化而变化。新成员加入初期需要培训,系统进入维护期后线上支持上升,业务高峰期则可能出现更多临时需求。因此容量模型不能一年不变。
每季度可以重新检查:平均有效投入比例、计划兑现率、返工率、阻塞时长、紧急工作占比和关键角色利用率。如果数据发生明显变化,应同步调整资源基线,而不是继续用旧模型要求团队达成新目标。
十、不同情况下的行动建议与取舍
1. 需求很多但人员不足时
优先按业务价值、风险和依赖关系排序,不要按需求提出时间简单排队。对于高价值但高不确定性的事项,先安排澄清和预研;对于低价值但工作量大的事项,考虑延后、简化或取消。
- 选择增加人员:适合工作可以并行,且已有明确分工。
- 选择减少范围:适合上线时间刚性较强,核心价值可以切片。
- 选择延长周期:适合质量和完整范围都不能牺牲的项目。
- 选择外部支持:适合标准化、边界清晰且验收条件明确的工作。
2. 人员很多但进度仍然慢时
先检查关键路径、等待时间和决策瓶颈。若大量人员都在等待少数架构师、测试环境或业务确认,继续加人没有意义。此时应减少并行项目、明确决策时限、拆除共享资源瓶颈。
3. 上线日期不可改变时
必须优先保护质量底线,采用分阶段交付、灰度发布或功能开关。不能把所有压力转移给测试团队,更不能用减少回归范围来伪造按期完成。
4. 预算不可增加但范围不可减少时
只能从效率和流程中寻找空间,例如复用组件、自动化测试、提前准备数据、减少重复审批、统一接口契约和降低会议成本。但要明确,效率提升需要时间,不能在没有改进措施的情况下假设团队会自动提速。
5. 团队长期加班时
先看连续加班是否换来了有效产出。如果没有,应暂停新增承诺,检查范围、返工和阻塞。若确实存在结构性人力缺口,再通过招聘、外包或组织调整解决,而不是把加班当成固定产能。

十一、结论:最好的工作量计划,是一份可解释的取舍记录
1. 计划的价值在于提前暴露冲突
人力资源计划不是为了证明项目一定能按期完成,而是要尽早揭示哪些工作不能同时完成、哪些角色会成为瓶颈、哪些风险需要管理层做决定。一个敢于显示资源冲突的计划,比一份所有任务都标记为“正常”的计划更有价值。
2. 用三个层次判断计划质量
- 输入层:需求是否有完成定义,人员是否有真实可用度,依赖是否被识别。
- 过程层:关键路径是否受保护,阻塞和返工是否被记录,范围变化是否有规则。
- 结果层:交付是否按承诺完成,实际投入是否可解释,质量和加班成本是否可接受。
如果只看结果层的“是否按期”,很容易鼓励团队通过加班和压缩测试达成目标。只有把输入、过程和结果放在一起,才能判断团队是真的提高了计划能力,还是暂时透支了未来产能。
3. 下一步可以这样开始
第一周,选一个正在进行的研发项目,按工作包和角色重新拆一次,不急着更换工具。第二周,补充人员可用度、关键依赖和风险储备,形成工作量区间。第三周,记录实际投入、阻塞和返工,并与计划进行对照。第四周,再决定是否需要引入 PingCode 等项目管理平台,把需求、任务、缺陷、工时和发布数据统一起来。
我最建议管理者记住的一句话是:不要问“这个项目需要几个人”,要问“哪些工作在什么时间、由什么能力的人、以什么顺序完成,才能形成可验收的交付结果”。当问题被这样描述时,人力计划才不再是编制表,而会变成一套真正用于决策、协作和风险控制的研发管理系统。
常见问题解答(FAQ)
1. 人力资源计划中的工作量应该如何估算,才能避免研发团队长期加班?
我在做研发排期时,最初也习惯用“人数×工作天数”直接计算总产能,结果计划看起来很充裕,实际却连续延期。我想知道,工作量到底应该按人天、故事点,还是按历史交付数据来估算?
不要把工作量等同于日历天数。更稳妥的做法是把工作量拆成开发、测试、评审、沟通、发布和返工六类,再用历史数据校准。
以一个8人研发团队为例,按每月20个工作日计算,理论产能是160人天,但扣除日常会议、需求澄清、线上支持、请假和跨团队等待后,真正可用于计划的通常只有100至120人天,利用率超过75%就已经需要警惕。实际排期时,我会先统计过去3个迭代的计划工作量、实际投入和延期原因,再计算团队有效产能。
例如过去三次迭代实际完成分别为92、105、98人天,就不会把下个迭代直接排到160人天,而是以约95人天作为基准,并额外保留10%至15%的风险缓冲。人天适合做资源预算,故事点适合比较相对复杂度,历史吞吐量适合做迭代预测,三者不能混为一谈。
判断计划是否合理的关键,不是团队是否“很忙”,而是计划工作量是否持续高于团队可验证的交付能力。
2. 研发团队制定人力资源计划时,如何处理需求变更和临时任务?
我曾经遇到过这样的情况:迭代开始时排了完整任务,中途突然增加客户定制、线上故障和管理层临时需求,最后所有任务都显示延期。我想知道,计划中应该预留多少弹性,才能既不浪费人力,又能应对突发工作?
建议采用“基准计划加变更容量”的方式,而不是把所有人力一次性排满。我的实践是先按团队历史数据划分容量:70%至75%用于已确认的产品研发,10%至15%用于缺陷修复和技术债,10%至15%用于临时需求、线上问题和跨部门协作。
如果团队过去两个月平均每周产生12小时临时工作,就不要把这12小时当成意外,而应直接写入人力计划。变更发生后,必须同步记录三个数据:新增任务占用多少人天、挤出了哪些原计划任务、延期影响了哪个里程碑。
可以设置一条简单规则:新增任务超过团队本迭代可用容量的10%,就必须由产品负责人、研发负责人和业务方重新确认优先级,不能只通过群消息口头插入。实际执行中,最容易踩的坑是把“紧急”当成“优先级高”。线上故障通常需要立即处理,但普通客户定制未必比已经承诺的版本目标更重要。
只有把临时工作显性化,管理者才能看到真实的人力消耗,团队也不会因为计划被反复打断而承担全部延期责任。
3. 如何根据岗位和技能差异,合理分配研发团队的人力?
我发现团队人数增加后,交付速度并没有同比提升,反而经常出现前端等待后端、测试等待开发、核心人员被多个项目同时占用的问题。我想知道,人力资源计划应该怎样考虑技能结构,而不是只统计总人数?
人力计划不能只写“需要10名研发人员”,还要写清楚岗位、技能等级、可投入时间和不可替代风险。一个常见误区是把5名初级工程师简单视为1名高级工程师的等价替代,但在架构设计、复杂故障处理和跨系统联调环节,这种替代通常不成立。
我会建立一张技能矩阵,至少标记核心模块负责人、可独立交付人员、需要指导人员和完全不具备该技能人员。例如某项目需要后端60人天、前端35人天、测试30人天、架构评审10人天,表面上总计135人天,但如果架构评审只能由1名高级工程师完成,而该人员当月只有8人天可用,实际瓶颈仍然存在。
分配时应先识别关键路径,再安排通用任务;对于只有一个人掌握的模块,至少培养一名备份人员,并把知识转移时间计入计划。我的判断标准是:如果某个岗位利用率超过85%,同时没有替代人员,即使团队总利用率只有65%,计划仍然属于高风险。与其继续增加普通人力,不如先解决瓶颈岗位、关键技能和任务依赖问题。
4. 人力资源计划应该如何落地到研发团队的日常执行和复盘?
我以前做过只在月初制定一次人力计划的项目,表格填得很完整,但到了月底才发现大量任务没有开始,核心人员早已超负荷。我想知道,工作量计划需要细化到什么粒度,日常应该看哪些指标,才能及时纠偏?
比较有效的做法是建立“月度容量、迭代承诺、每周校准、阶段复盘”四层机制。月度层面确认团队可用人天和主要项目占比;迭代层面明确必须完成的目标,不把所有待办都包装成承诺;每周层面检查已完成工作量、剩余工作量、阻塞时长和临时任务占比;阶段复盘则分析估算偏差来自需求不清、技术难度、人员缺席还是外部等待。

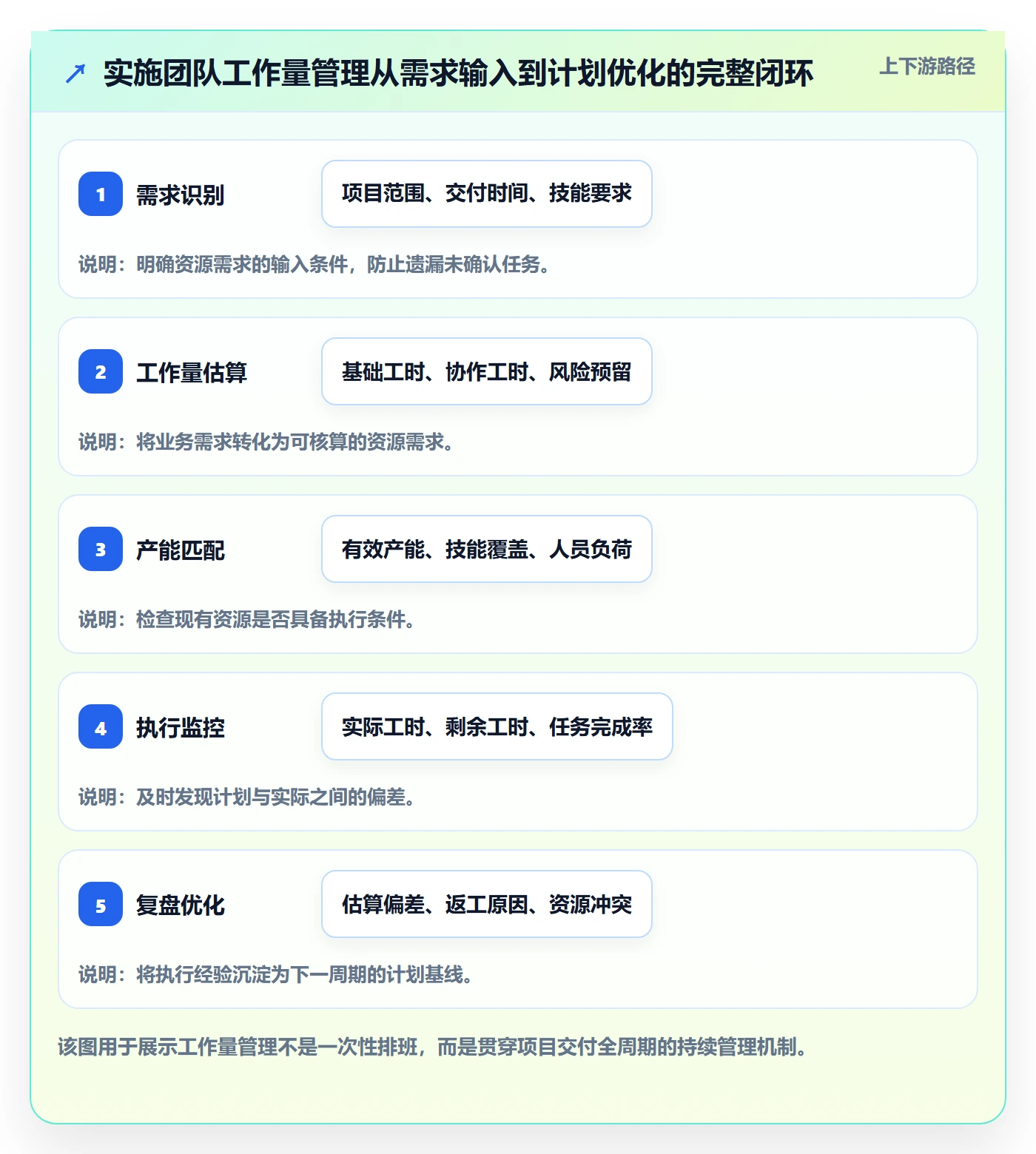

执行中我更关注三个指标。第一是计划完成率,连续两次低于80%,说明承诺过量或依赖管理失效;第二是返工率,如果返工占开发投入超过15%,优先检查需求和验收标准,而不是简单要求研发加速;第三是等待时间,任务状态长期停留在“待联调”“待验收”,通常说明流程瓶颈而非人员不足。
建议使用某项目管理工具或表格记录每次计划变更,并保留原始计划,不能只覆盖最终结果。这样复盘时才能区分“原本估算错误”和“后来增加了工作”。人力计划真正的价值不是预测得完全准确,而是在偏差扩大前,让团队有依据地削减范围、调整资源或重新承诺交付时间。
核心关键词
文章包含AI辅助创作:人力资源计划如何做好工作量?研发团队最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/626399
读者评论
以前做计划时确实容易把人天直接换算成工期,实际联调、审批和发布观察经常被漏掉。按角色拆分并标出关键路径后,资源冲突会更早暴露。不过文中产能系数仍需要结合团队历史数据校准,不能长期套用固定比例。
我比较认同把返工和等待单独记录。很多延期并不是开发慢,而是需求确认、测试环境或外部接口迟迟不到位。实际落地时,建议给这些等待项明确负责人和最长响应时间,否则即使写进计划,也未必能真正减少延期。
从测试人员角度看,测试准备前置确实有帮助,但前提是接口契约和验收标准足够稳定。若需求持续变更,过早编写用例反而会增加维护成本。资源日历还应记录技能熟悉度,否则只看可投入小时数,容易高估替代人员的实际产能。
