很多研发组织做人力规划的方式,本质上是在年初填一张表:把去年的编制加一点,按部门分下去,然后等年底复盘时发现,人没少招,事也没少做,但关键项目还是延期了。我在过去几年里陪跑过几十家从 100 人到 3000 人的研发组织做年度人力规划,反复看到一个相同的现象:规划失败的原因,几乎从来不是"人算少了",而是"算的不是同一件事"。HR 算的是编制和成本,研发算的是项目和人天,财务算的是预算和人均产出,三张表放在一起对不上账。

这篇文章想讲清的,就是如何把这三张表合成一个可以每周更新、能提前 8 周预警的模型。

一、先给结论:人力规划的对象不是"人",是"可交付的有效产能"

如果这篇文章只能留下一句话,我希望是这句:人力资源计划的第一性对象,是一个组织在未来某段时间内能够稳定交付的有效工作量,而不是在册人数。这个判断听起来像文字游戏,但它决定了后面所有动作的方向,你补的是人,还是补的是产能?这两件事的解法完全不同。

1. 结论一:规划的最小单位是交付单元,不是部门

按部门做编制表,最大的问题是部门边界和交付边界不重合。一个前端工程师编制在"前端组",但他 60% 的时间在做 A 产品线的需求,20% 在支持 B 产品线,剩下的在修历史遗留问题。你在部门维度上看到他"满编",在交付维度上看到的却是 A 产品线永远缺人。

可行的做法是把规划单元下沉到稳定的交付单元,一个特性团队、一个产品线小组、一个长期存在的项目集。这个单元要有明确的负责人、明确的需求来源、明确的交付节奏(比如双周迭代)。部门编制仍然要做,那是给 HR 和财务看的人力口径;但真正驱动决策的,是交付单元维度的产能与缺口。

2. 结论二:年度预算 + 12 周滚动,必须是双层结构

只做年度规划,一年只能纠偏一次,纠偏的时候损失已经发生了。只做短期排期,又拿不到预算和招聘资源,因为招聘和预算的审批周期天然长于迭代周期。

我见到的有效结构是两层:年度层管"钱和编制",滚动层管"人和事"。年度层确定总包、职级结构、外部采购比例;12 周滚动层每周更新需求进入量、在制工作量、人员可用性(休假、借调、离职风险),输出未来 8-12 周的产能缺口预警。年度层回答"我们能不能负担",滚动层回答"下周该不该调人"。

3. 结论三:精度的瓶颈在需求侧,不在人力侧

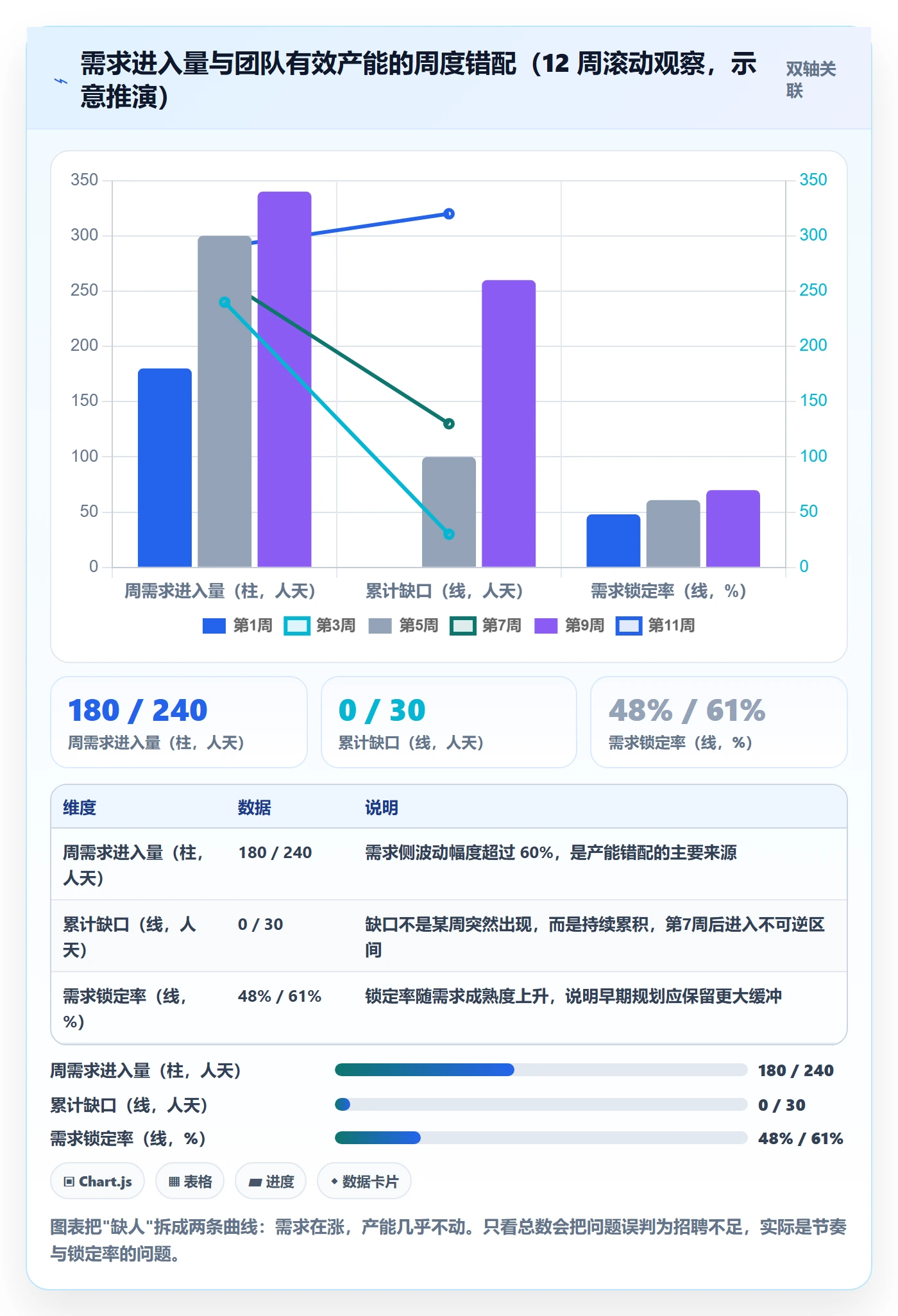

很多团队花大量精力去精确测算"一个工程师一天能写多少行代码""一个迭代能做多少个故事点",但忽略了另一头:需求到底什么时候进来、进来后会不会变、变更幅度多大。我的经验是,研发人力预测的误差里,需求侧波动贡献的比例通常在六成以上,人力侧的测算误差反而是次要的。

所以规划工作的重心应该前移:先把"未来 12 周确定要做的需求"锁定到一个相对稳定的集合,再谈这些人够不够。需求池里 40% 是"想做但没定"的,任何人力模型都算不准。

4. 结论四:缺口必须结构化,否则只能用加班填

"缺 8 个人"是一个没有决策价值的信息。缺的是初级还是资深?缺的是后端还是数据?缺的是能立刻上手还是要培养三个月?缺的时间窗是 Q2 还是 Q3?结构化之后的缺口才有解:数量缺口可以靠招聘和外包,技能缺口靠内部调配和培训,时间窗缺口靠范围裁剪和顺序调整,职级缺口只能靠外部引进或长期培养。

人力资源计划人力规划全流程:研发团队流程优化与一文讲清

二、真实场景:为什么研发人力规划总是到 Q3 才崩

下面三个场景几乎是我做诊断时的高频复现,它们不是管理者的失误,而是结构性问题在特定时间点的必然暴露。

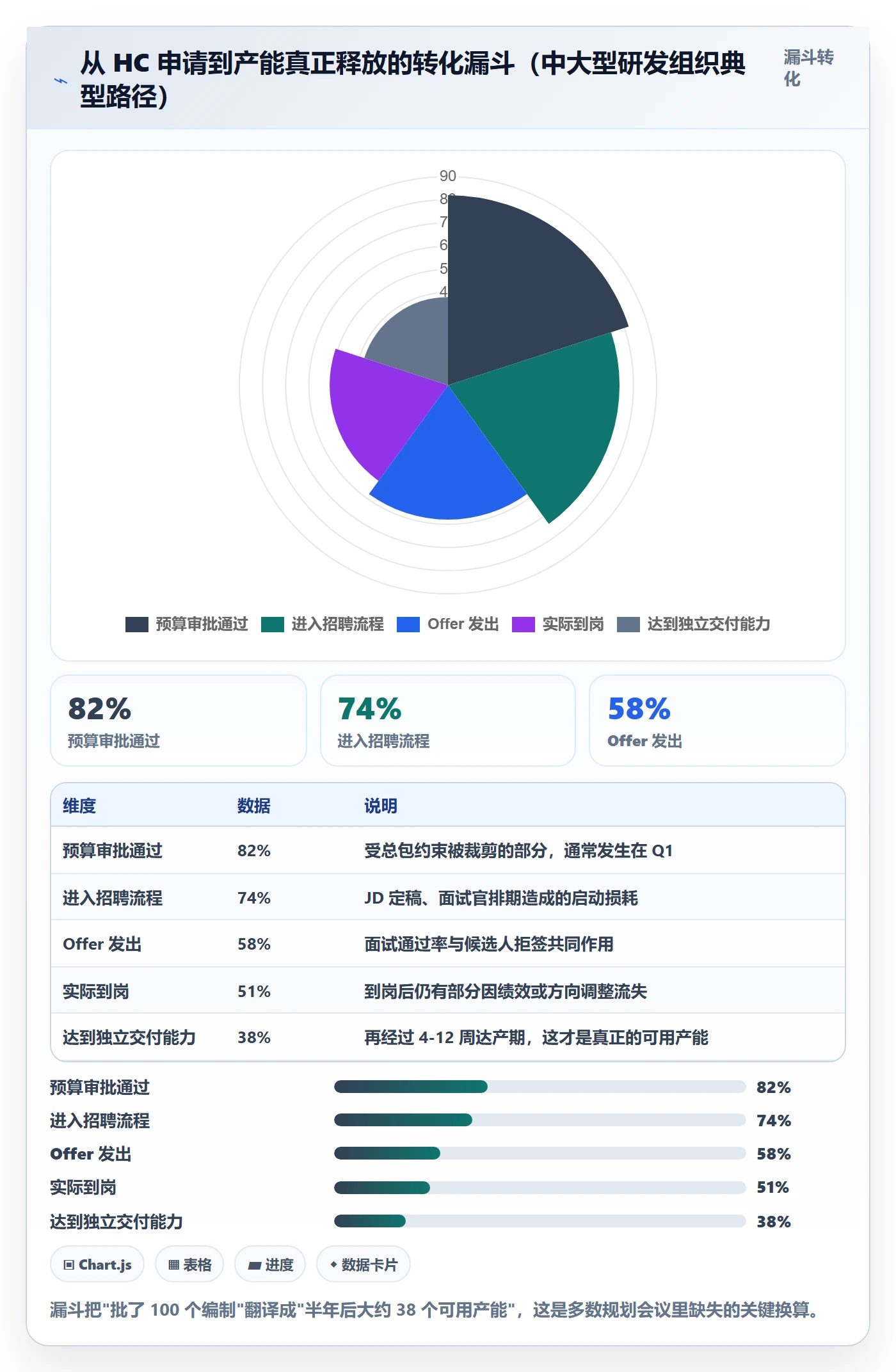

1. 场景一:HC 批了,人到岗时窗口已经关闭

典型的年度节奏是:Q1 定预算、批编制,Q1 末启动招聘,Q2 陆续面试,Q3 才真正到岗,Q4 又要开始准备下一年的规划。一个资深后端岗位从立项到独立承担核心模块,在多数中大型组织里需要 4-6 个月(招聘 2-3 个月 + 上手 2-3 个月)。

这意味着 Q1 批的编制,实际产能要到 Q3 才释放。如果项目窗口在 Q2,这批人就是"账面上有、实际上没有"的资源。更糟的是,很多组织在 Q2 因为缺人而把项目延期到 Q3,Q3 新人到岗、老人带新人,产能不升反降,形成典型的"加人反而更慢"。

2. 场景二:HR 的编制表和研发的排期表从不对话

HR 的系统里有编制、在职、离职、招聘进展;研发的系统里有需求、迭代、任务、工时、缺陷。这两套数据在多数组织里是物理隔离的,中间靠 Excel 和会议纪要连接。结果是每月一次的人力会上,双方花 40 分钟对齐"到底有多少人",而不是讨论"产能缺口怎么补"。

这不是工具问题,是口径问题。只要"在职人数"和"可投入人数"没有被定义清楚,数据打通了也照样吵。我建议的第一步不是上系统,而是在一张纸上写清三个定义:在册人数、可投入人数(扣除管理、休假、培训、支持性工作)、有效交付人数(再扣除并行损耗和返工)。

3. 场景三:人不够就加人,结果交付更慢

这是我在一个 400 人的研发中心亲眼看到的:某核心系统重构项目在 Q2 进度落后,管理层决定从其他项目抽调 9 人加入。三周后,项目进度不但没有加快,反而更慢,原因是沟通路径从 12 人增加到 21 人,接口对齐会议从每周 2 次变成每天 1 次,原有成员的编码时间被压缩了三分之一。

这个现象在软件工程里被讨论了五十年,但每年仍在大量发生。加人只在"任务可并行拆分且接口清晰"的前提下有效,对于耦合度高的模块,加人带来的协调成本会吃掉新增产能,甚至为负。

4. 数据观察:几个可以拿来对标的基线数字

下面这组数字来自我对十多家 200-2000 人研发组织的观察记录,属于经验样本而非统计抽样,但量级上具有参考价值,可以用来快速判断自己的组织是否偏离常识区间。

  • 有效交付时间占比:一线研发工程师每周真正用于写代码、设计、调试的时间,中位数约在 45%-55%,低于 40% 通常意味着会议与支持性工作已经失控。
  • 需求变更率:一个迭代内发生范围变更的需求占比,健康区间在 10%-15%,超过 25% 时任何人力预测都不可信。
  • 招聘到岗周期:中级岗位 45-70 天,资深/专家岗 90-150 天,架构类岗位 120 天以上并不罕见。
  • 新人达产周期:中级 4-8 周,资深 6-12 周,跨技术栈引入通常翻倍。
  • 人均并行任务数:同时在手 2 个以内效率最高,超过 3 个后上下文切换损耗呈非线性上升。

人力资源计划人力规划全流程:研发团队流程优化与一文讲清

人力资源计划人力规划全流程:研发团队流程优化与一文讲清

三、七个看起来合理、实际会严重失真的做法

下面这七条,几乎每一条单独看都能在管理会上讲得通,但组合起来会让整个人力模型失去解释力。我按"出现频率 × 危害程度"排序。

1. 把员工自填工时当作产能数据

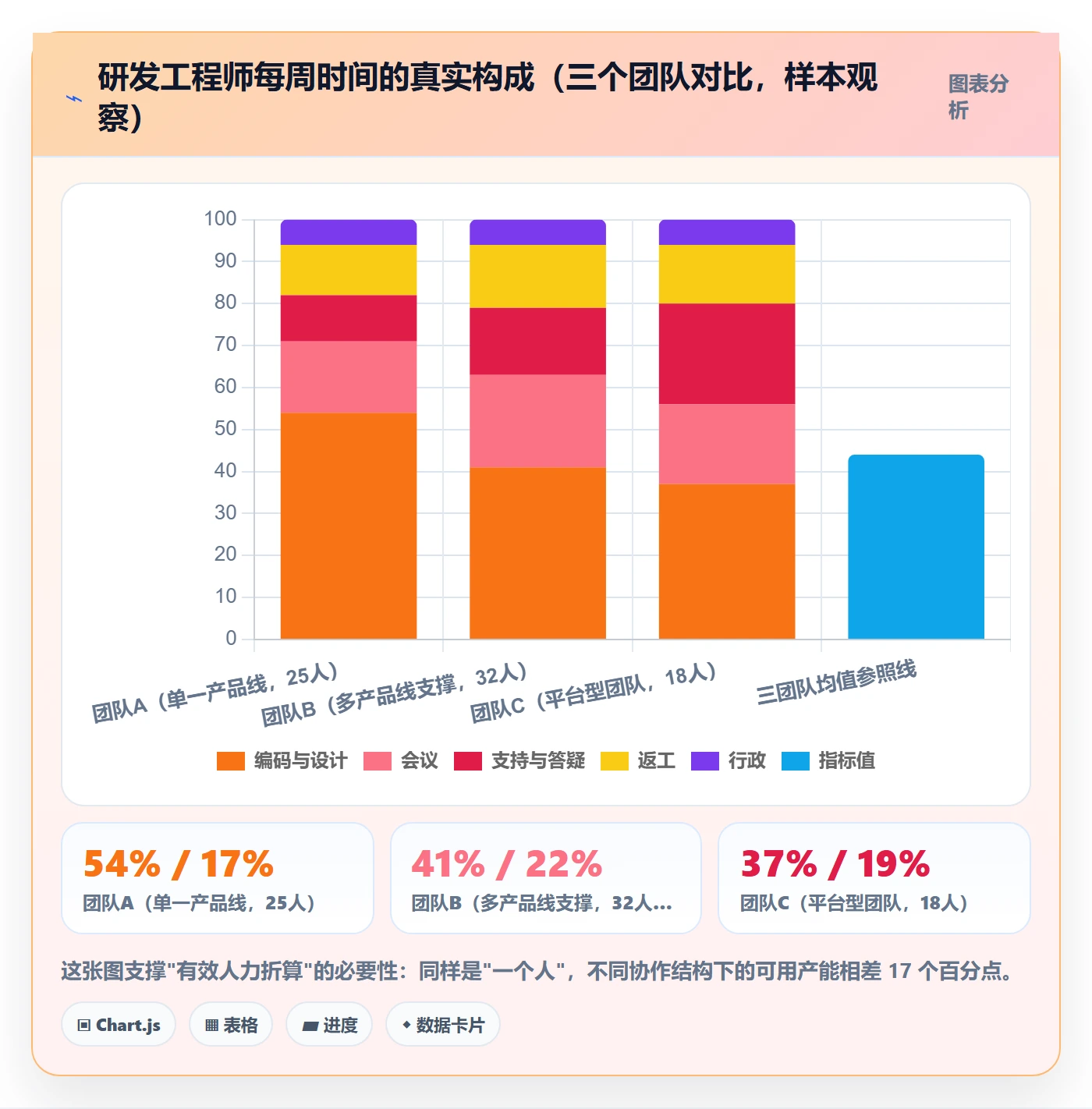

工时填报的准确性在多数组织里低于管理者的想象。原因不是员工不诚实,而是填报颗粒度和工作性质不匹配:一个工程师花 3 小时排查一个线上问题,填的时候可能记成"系统维护 0.5 天";一场 90 分钟的设计讨论,可能被分摊到三个任务上。

工时数据适合看趋势和结构,不适合当作精确产能基数。真正稳定的产能基线应该来自"已完成工作的历史分布",比如过去 8 个迭代里,这个团队平均完成多少个已交付需求、平均每个需求的端到端周期是多少。用交付结果反推产能,比用填报反推可靠得多。

2. 用平均数掩盖分布:人均产出是一个危险指标

"团队 20 人,人均每月交付 2 个需求,下季度 25 人就能交付 50 个",这个推算在数据上成立,在现实中经常失灵。因为研发产出是典型的幂律分布:少数人贡献了大部分关键设计决策,而这些人的时间一旦被占满,新增的初级人力只能做边缘工作。

我在一个 150 人的团队里做过拆解:核心模块 70% 的设计决策由 9 个人做出,这 9 个人的可用时间就是这条产品线的真实产能上限。招 20 个中级工程师不会改变这个上限,只会增加对那 9 个人的协调需求。所以规划必须同时看"总量"和"关键人容量"两个维度。

3. 只规划增量,不规划结构

很多规划表只有一行数字:今年 120 人,明年 150 人。但真正决定能不能交付的是结构:职级分布、技术栈分布、业务域熟悉度、地域分布。一个团队补了 10 个初级,缺的却是一个能拍板架构的资深,那么交付能力没有变化,人力成本上升了。

结构失衡比数量不足更难补救,因为职级和技能的获取周期最长。判断方法很简单:把未来 12 个月最关键的三条业务线列出来,逐条问"这条线目前只有一个能独立负责的人吗",答案里出现两个以上"是",就说明结构风险已经高于数量风险。

4. 招聘周期用"平均 45 天"一刀切

平均值在这里是有害的。中级岗 45 天、资深岗 110 天、架构岗 150 天,平均下来 100 天,但用 100 天去规划一个中级岗会错过窗口,用 45 天去规划架构岗会直接导致项目排期错误。

正确的做法是按岗位族群维护一组 P50 / P80 到岗周期,并且把"达产周期"单独列出。P80 的意义在于:如果这个岗位晚 80% 分位到岗,项目还能不能承受?不能承受的,就必须提前启动或改用外部资源。

5. 把加班当作弹性产能

加班确实在短期内提升了产出,但它有两个隐藏成本:一是返工率上升,二是它会污染你的产能基线。如果上一季度的高交付是靠每周额外 8 小时堆出来的,你把它当作正常产能去规划下一季度,就会持续性地高估能力。

在核算有效产能时,加班贡献应当被单独剥离,最多作为一种有明确期限的缓冲手段(比如上线前 2 周),而不是年度规划里的常规供给。

6. 规划一次管一年,中途不校准

年度规划的价值在于资源承诺,不在于预测精度。把年度数字当成"全年都成立的结论",是很多组织在半年后失去信任的原因。更合理的定位是:年度规划定总量和结构,季度校准修正节奏,双周或月度更新风险。

7. 人力规划和项目排期分别由两个部门独立维护

这是我认为最伤组织的一条。HR 维护人力台账,PMO 维护项目排期,两者用不同的字段描述同一批人,且没有共同的更新节奏。结果是人力的变化无法传导到排期,排期的变化无法传导到招聘。

解决方式不是合并部门,而是让两边共享同一个"人的视图":谁、在哪个交付单元、当前投入比例多少、未来 8 周的可用性如何。这个视图一旦统一,两边各自的表格才有对账基础。

人力资源计划人力规划全流程:研发团队流程优化与一文讲清

四、专业判断逻辑:从业务节奏倒推人力供给的四层模型

我给企业做诊断时,会用一套四层模型把问题拆开。它的作用不是给出精确答案,而是保证讨论在同一层上进行,避免"招人"和"提效"两种解法互相打架。

1. 第一层:需求层,把路线图翻译成"能力需求包"

路线图上写的是"Q3 上线智能推荐",这对人力规划没有直接用处。要翻译成能力需求包,至少要回答四个问题:需要哪些技术能力(后端/算法/数据/前端)、峰值在哪个时间窗、需要什么级别的决策者、依赖哪些外部条件(数据、合规、第三方接口)。

翻译完你会发现,同一个"项目"在不同季度对能力的需求结构完全不同:Q2 需要 1 个架构 + 3 个后端做基础设计,Q3 需要 2 个算法 + 2 个前端做体验,Q4 需要运维和稳定性投入。按"项目需要 8 个人"来规划,一定会错。

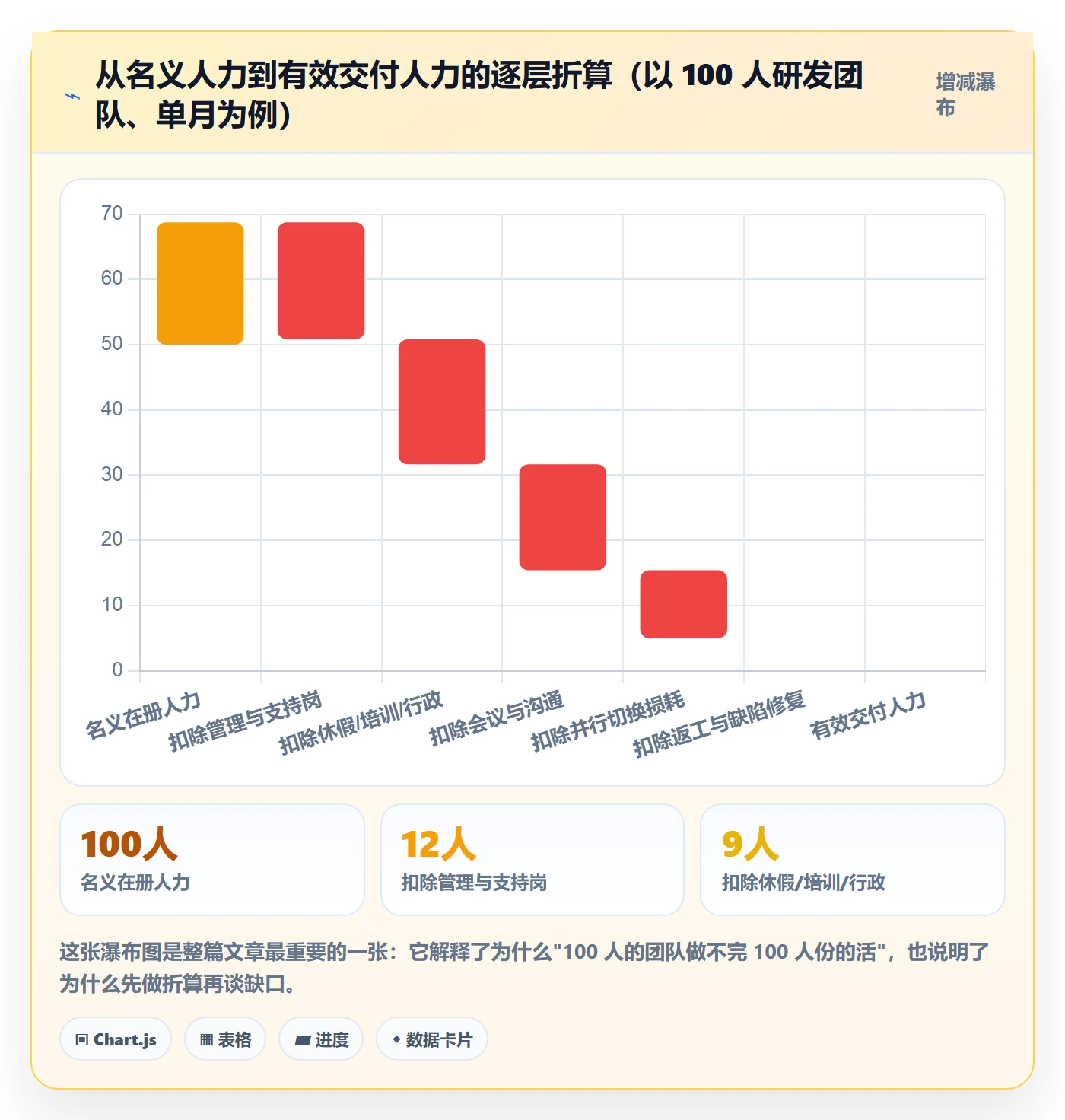

2. 第二层:供给层,三级折算

供给层必须做三次折算,每一次都会大幅缩水,这也是很多规划者不愿意面对的部分:

  1. 名义人力 → 可投入人力:扣除管理、支持岗、休假、培训、行政。
  2. 可投入人力 → 有效人力:扣除会议、沟通、上下文切换。
  3. 有效人力 → 可交付人力:扣除返工、缺陷修复、技术债偿还。

在多数 100-500 人的研发组织里,这个折算系数落在 0.40-0.55 之间。也就是说,你规划里的"100 人",实际能用于新功能交付的大约是 40-55 人。不承认这个折算,后面的缺口计算全是错的。

3. 第三层:缺口层,四维结构化

缺口不能是一个数字,必须是一个四维结构。我通常用下面这张表来呈现,它比任何一句"我们缺人"都更能推动决策:

缺口维度 如何量化 主要解法 响应周期
数量缺口 有效人天缺口 / 时间窗 招聘、外包、内部借调 1-4 个月
技能缺口 关键技能覆盖人数(理想 ≥2) 内部转岗、结对、外部引进 2-6 个月
职级缺口 能独立拍板的资深人数 外部引进、晋升通道、授权下沉 6-18 个月
时间窗缺口 峰值需求时间 − 到岗/达产时间 范围裁剪、顺序调整、提前启动 即时-1 个月

大部分"缺人"的抱怨,真正卡住的是职级缺口和时间窗缺口,而这两种缺口靠招聘解决得最慢。识别出来之后,讨论才会从"再批 5 个 HC"转向"能不能把范围砍掉 20%"或"能不能把架构决策授权给两个人而不是一个人"。

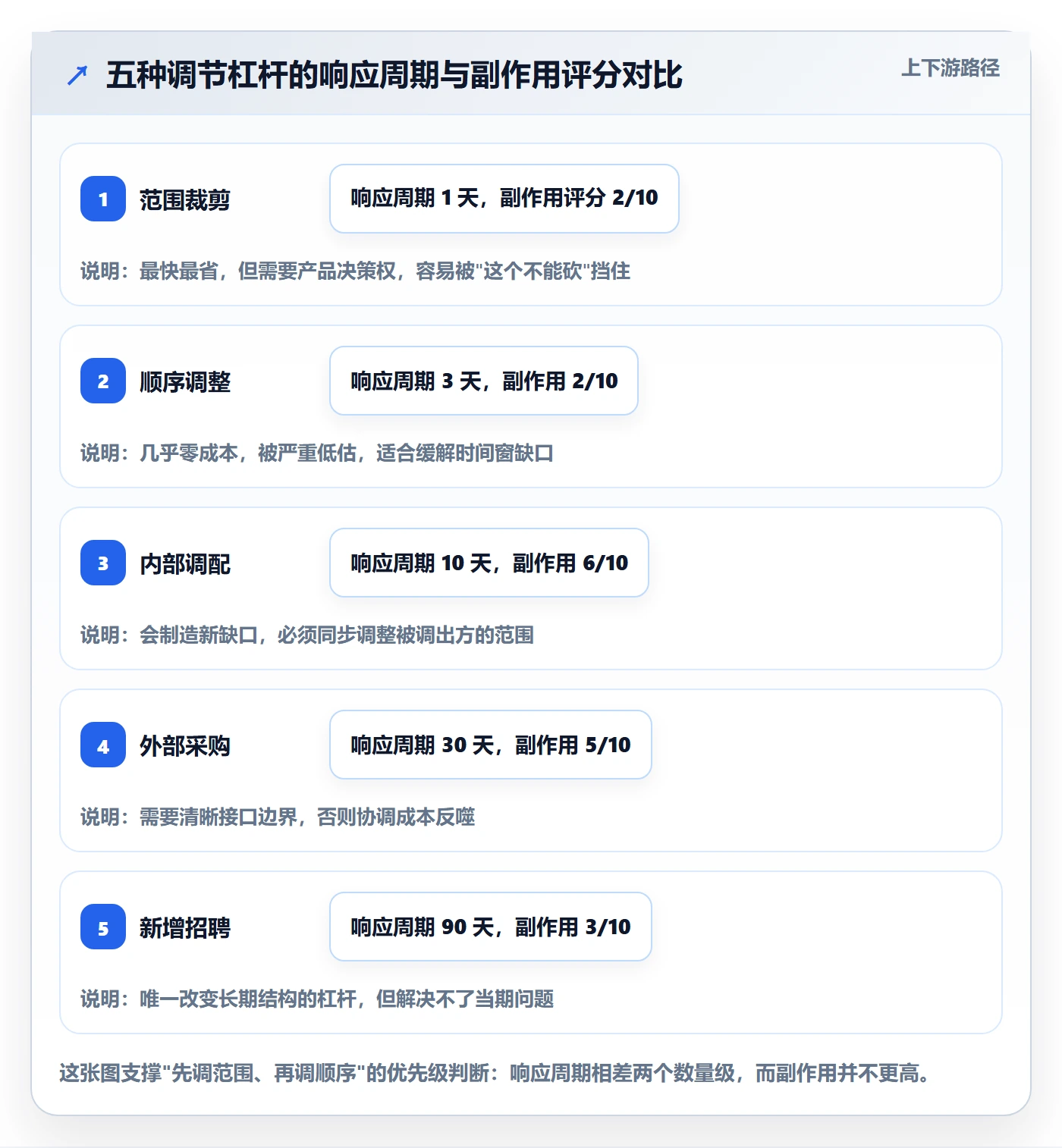

4. 第四层:调节层,五种杠杆的优先级

当缺口确认后,可用的调节杠杆只有五种,它们的成本、速度和副作用完全不同。我的默认优先级是:先调范围,再调顺序,再调内部,再调外部,最后才是加人。原因很直接:前三种当天生效、成本最低、不增加协调复杂度。

  • 范围裁剪:把 P2 需求移出本季度,速度最快,但需要产品侧有决策权。
  • 顺序调整:把低耦合需求前置、高耦合需求后置,几乎零成本,被严重低估。
  • 内部调配:见效 1-2 周,但会制造新的缺口,必须同步调整被调出方的范围。
  • 外部采购:外包或顾问,见效 3-6 周,需要明确的接口边界,否则协调成本反噬。
  • 招聘:见效 2-6 个月,是唯一能改变长期产能结构的手段,但解决不了当期问题。

5. 判断规则清单:五条可以直接用的经验法则

这些规则不是定理,但在多数中大型研发组织里足够好用,可以快速判断一个规划是否可信:

  1. 如果规划里没有"有效人力折算系数",这个规划不可信。
  2. 如果关键模块只有 1 个人能负责,任何数量补充都不改变产能上限。
  3. 如果需求锁定率低于 50%,先做需求治理,不要做人力预测。
  4. 如果缺口的时间窗小于到岗周期加达产周期,就只能靠裁剪或采购,不要指望招聘。
  5. 如果团队人均并行任务超过 3 个,先降并行度,提效幅度可能大于招 10% 的人。

人力资源计划人力规划全流程:研发团队流程优化与一文讲清

人力资源计划人力规划全流程:研发团队流程优化与一文讲清

五、案例观察:一个 1200 人研发组织如何把人力规划做成滚动系统

为了不让上面的模型停留在概念层,我完整复盘一个案例。这是一家做企业级 SaaS 的公司,研发体系约 1200 人,分布在 4 个城市、23 个交付单元,客户以中大型企业为主,交付节奏受客户版本窗口强约束。以下数据来自项目期间的基线测量和上线后的月度复盘,涉及具体数值的部分做了区间化处理。

1. 起点:三张对不上的表

项目启动前的状况很有代表性。HR 有一张编制与在职台账,每月更新;PMO 有一张项目排期与资源占用表,每两周更新;财务有一张人力成本预算表,每季度更新。三张表的人数和结构都不一致,差异最大的月份相差 60 多人,主要来自外包、实习、跨部门借调和已提交离职但仍在交接的人员。

更关键的是,没有人能回答"未来 8 周我们有几天可用产能"这个问题。所有排期都是基于"这个团队 8 个人"的假设,而实际可用时间在 3.5 到 5 人之间波动。

2. 做法:把"人的视图"和"事的视图"接上

他们没有一上来做复杂的人力模型,而是先做了三件很朴素的事,这三件事后来构成了整个系统的地基。

(1)统一人的口径

把全研发体系的人员按"交付单元 + 投入比例"重新登记,明确三类状态:全职投入、部分投入(标注百分比和截止时间)、暂不可用(休假、借调、交接)。这张视图成为 HR 和 PMO 唯一认可的人员底表,每周五更新一次,由交付单元负责人确认。

(2)建立产能基线

用过去 6 个月的交付数据反推每个交付单元的有效产能:不是问"你们能做多少",而是看"你们实际完成了多少"。具体做法是把已完成需求的端到端周期、过程中的人员投入、返工次数拉出来,形成一个按季度更新的产能基线。这一步做完后发现一个反常识结果:规模相近的交付单元之间,有效产能相差最多达 2.1 倍,差异主要来自需求稳定性和协作结构,而不是人员能力。

(3)把缺口做成周度预警

在 PingCode 里,他们把需求池、迭代、工时、缺陷数据打通,做到三件事:需求在进入迭代前必须打上"业务域 + 能力类型 + 预估规模"标签;迭代内的人员占用按交付单元自动汇总;每周生成一张"未来 8 周产能缺口"视图,按数量、技能、职级、时间窗四个维度展示。

这里的关键不是工具本身,而是数据在同一个体系里流动:需求的变化会立刻反映到产能占用上,人员状态的变化会立刻反映到排期风险上。之前需要两周一次的对账会议,变成了每周 30 分钟的异常review。

需要说明的是,这套做法对组织规模有要求。100 人以下的团队用一张共享表格加固定节奏的周会就能达到类似效果;而像这个案例里 1200 人、23 个交付单元、跨 4 个城市的复杂度,靠表格很快就失控了,必须有系统承载才能维持口径一致。这也是我认为工具选型的判断标准应该是"组织复杂度"而不是"团队人数"的原因。

3. 结果:三个季度的指标变化

以下为项目期间与上线后的对比观察(区间化处理,口径为该研发体系整体):

指标 基线(上线前) 第 2 季度 第 3 季度 变化说明
8 周产能预测偏差 ±34% ±19% ±11% 主要来自需求锁定率提升,而非算法优化
需求锁定率(迭代前 2 周) 41% 63% 74% 强制标签与准入检查的直接结果
跨团队临时借调次数/月 27 次 14 次 8 次 提前预警减少了救火式调配
版本按期交付率 68% 79% 86% 按期定义为客户验收窗口内交付
人力对账会议时长/月 约 9 小时 4 小时 2 小时 口径统一后会议转为异常处理
关键岗位单点依赖数 19 个 13 个 9 个 通过结对与授权下沉逐步消解

值得注意的是,这期间总人数只增加了 6%,按期交付率的提升主要来自结构和节奏的调整,而不是扩编。这也是我想强调的判断:人力规划的价值,往往不在"算出该招多少人",而在"发现不用招那么多人也能做到"。

4. 踩过的三个坑

案例不能只讲成功。这个项目里有三处明显的弯路,我认为比结果更有参考价值。

(1)一开始想做"精确到人天"的预测

第一版模型试图预测每个交付单元每周的精确人天产能,结果每次都被休假、借调、临时支持打乱,维护成本极高,两个迭代后团队就失去了信任。后来把精度目标从"准确"改成"方向正确 + 提前预警",模型才活下来。产能预测的价值在于让你提前 6 周知道要出事,不在于算准到 5% 以内。

(2)把产能基线当成考核指标

第二季度一度把"有效产能达成率"纳入团队考核,结果三周内所有团队的填报数据都变得"很好看",但交付结果没有变化。任何用于考核的产能数据都会迅速失真,产能基线只能用于规划,不能用于评价。

(3)忽略了外包与合作伙伴的产能可见性

前两个季度只统计了正式员工,导致实际产能被系统性低估,排期普遍保守,反而浪费了窗口。第三季度把外部资源纳入同一套视图后,可调度空间立刻变大了。

人力资源计划人力规划全流程:研发团队流程优化与一文讲清

人力资源计划人力规划全流程:研发团队流程优化与一文讲清

六、行动建议:按组织规模和阶段分档

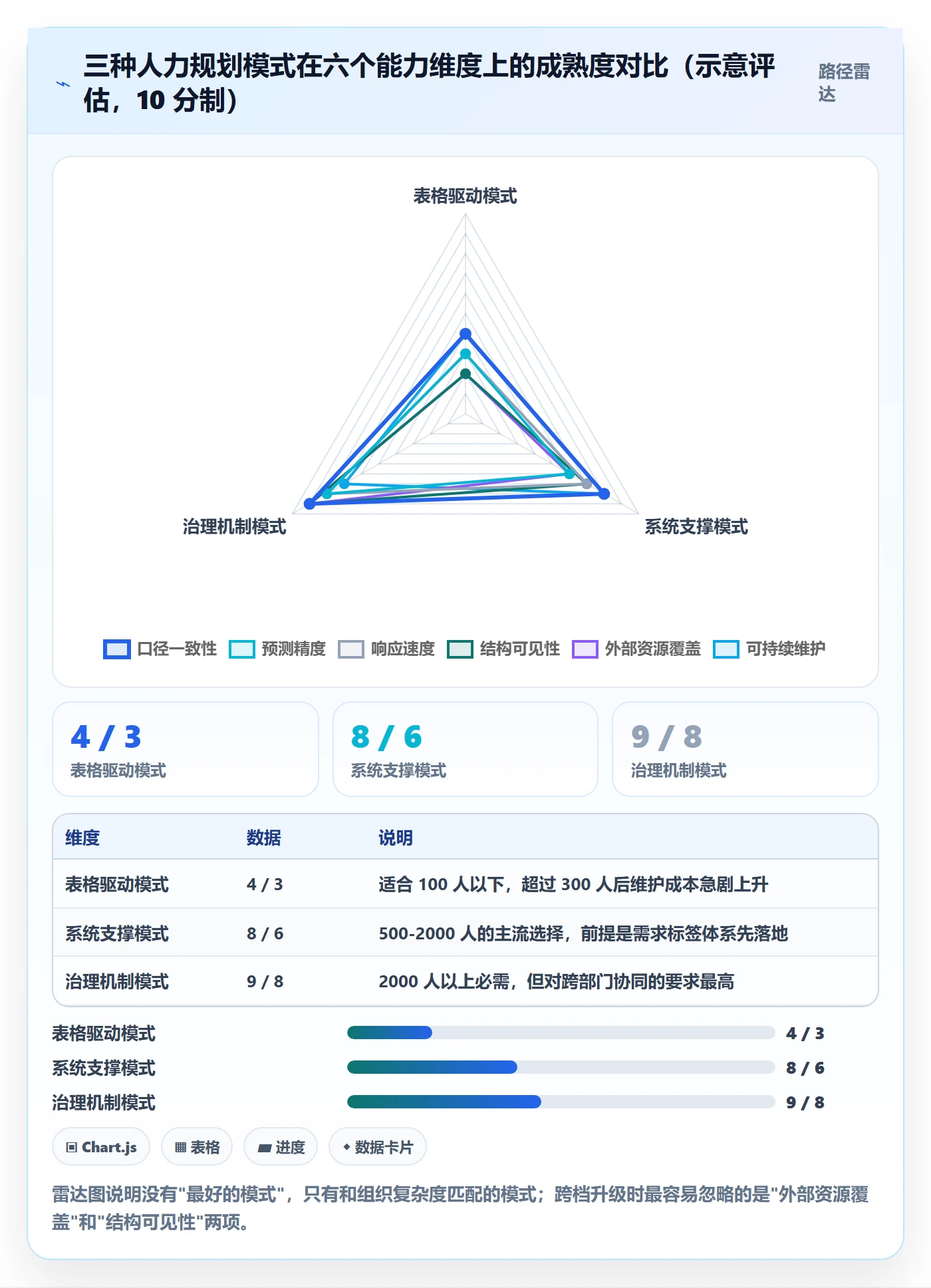

同一套方法论在不同规模的组织里落法完全不同。下面按四档给出可执行的建议,重点在"先做什么、暂时别做什么"。

1. 100 人以下的研发组织:只做两件事

这个阶段做复杂的产能模型是浪费。真正需要的是两件事:一张能看到未来 8 周人员占用的表,和一个每周固定 30 分钟的产能对齐会。

  • 用共享表格维护"人 × 交付单元 × 投入比例 × 结束时间",每周五更新。
  • 每个交付单元记录过去 3 个迭代实际完成的需求量,作为产能基线。
  • 需求进入迭代前必须明确范围和验收标准,锁定率目标设在 70% 以上。
  • 暂时不要做:职级结构模型、人均产出考核、精细工时分析。

2. 100-500 人:建立口径与基线

这个规模段的典型问题是部门墙开始出现,跨部门借调变多,手工表格开始失真。重点是把口径固化下来。

  1. 定义并公示三个数字:在册人数、可投入人数、有效交付人数,每个季度校准一次折算系数。
  2. 按交付单元建立产能基线,用交付结果反推,不用自填工时。
  3. 建立缺口四维表,每月更新一次,作为招聘和调配的唯一依据。
  4. 把需求标签体系(业务域、能力类型、规模)纳入准入流程,这是后续所有预测的基础。
  5. 开始引入系统承载,标准是"对账是否还需要开会"。如果每月对账会议超过 4 小时,就说明表格已经撑不住了。

3. 500-2000 人:滚动预测 + 结构管理

到了这个规模,人力规划的难点从"算得准"变成"算得一致"。多个交付单元、多个地域、多种用工形式(正式、外包、实习、合作)混在一起,任何手工维护都会在两周内失真。

  • 建立双层的规划节奏:年度定总量与结构,季度校准,8 周滚动预警。
  • 把外部资源、借调人员纳入同一套人员视图,否则产能会被系统性低估或高估。
  • 建立关键岗位单点依赖清单,每季度跟踪消解进度,这是比数量缺口更长期的风险。
  • 把产能数据与考核彻底分离,明确写入制度,否则数据会在一个季度内失效。
  • 用系统承载需求、迭代、人员占用、缺口预警的完整链路,确保口径唯一。

在这个规模段,我见过比较有效的实践是把人力视图和交付视图放在同一个协作系统里维护,让需求变化自动反映为产能占用变化。像 PingCode 这类面向中大型企业的研发管理平台,在这个环节的价值主要不是"多一个报表",而是让 HR 的编制口径和研发的交付口径共享同一份底层数据,从而把每月一次的对账会变成每周一次的异常处理。

4. 2000 人以上:治理机制优先于模型精度

这个规模下,任何模型都会被组织复杂度稀释。有效的做法是把人力规划变成一种治理机制,而不是一个计算任务。

  1. 设立跨部门的产能治理小组(HR + 研发管理 + 财务 + PMO),固定节奏review。
  2. 按业务线而非职能部门做产能池,允许池内灵活调配,池间通过明确规则流转。
  3. 建立"产能预算"概念:不只是人力成本预算,还包括有效人天预算,按季度分配。
  4. 对关键能力(架构、算法、数据、安全)做三年期供给规划,因为这类能力的获取周期最长。
  5. 用仪表化看板替代报表,让异常自动暴露,减少人工汇总环节。

人力资源计划人力规划全流程:研发团队流程优化与一文讲清

七、取舍:四个必须做的选择

人力规划里真正困难的部分不是方法,而是取舍。以下四组矛盾在任何组织里都存在,且没有同时最优的解。

1. 精度与成本:越精确的模型越难维护

把预测精度从 ±20% 提到 ±10%,需要的投入往往不是线性增长,而是数倍增长:更细的数据采集、更频繁的校准、更多的口径对齐会议。而精度提升带来的决策收益,在很多场景下并不明显。

我的判断标准是:精度只需匹配决策颗粒度。如果你们的决策是按季度调整编制,±15% 的精度就够了;如果按双周调整人员分配,才需要 ±8%。为了追求数字漂亮而建立的模型,通常活不过两个季度。

2. 速度与结构:救火会固化技术债

当期缺口最有效的解法是借调和外包,但它们几乎一定会恶化长期结构:架构决策被推迟、关键模块的知识更集中、技术债持续累积。我在多个组织里看到同一个模式,连续三个季度靠借调填缺口之后,系统复杂度上升了一个量级,之后需要花两倍人力偿还。

可取的做法是给消防手段设配额:比如每季度临时借调不超过总产能的 8%,超过就必须走范围裁剪。配额本身就是一种组织记忆,防止短期决策悄悄变成长期成本。

3. 内部培养与外部采购:周期与确定性的交换

内部培养的周期长、确定性低,但留存率和文化契合度高;外部招聘速度快(相对培养)、确定性中等,但成本高且存在水土不服风险。这条取舍没有普适答案,但有一个判断维度很好用:这项能力是"长期核心"还是"阶段性需要"。

  • 长期核心能力(架构、领域建模、核心算法):优先内部培养 + 少量高端引进,接受 12-18 个月的周期。
  • 阶段性能力(特定框架迁移、短期项目峰值):优先外部采购,明确交付边界和知识转移要求。
  • 通用能力(常规业务开发):以招聘为主,保持合理流动率,不要过度投资培养。

4. 范围、时间、人力:三个只能选两个

这是最老的一条,但每年仍在被违反。研发人力规划的特殊之处在于:人力的弹性最小,时间的弹性也有限,唯一真正有弹性的是范围。当三者冲突时,把范围作为调节变量是唯一在当期有效的选择。

问题在于,范围裁剪需要产品侧和业务侧共同决策,而人力调整只需要管理层决策。这导致组织天然倾向于选择"加人"这条阻力最小的路,尽管它见效最慢。要让范围裁剪变得可行,必须在规划阶段就把需求分成"承诺"和"弹性"两类,并明确弹性部分的裁剪顺序由谁决定。

人力资源计划人力规划全流程:研发团队流程优化与一文讲清

八、90 天落地路线与复盘指标

如果要把上面这些内容变成动作,我建议用一个 90 天的周期,分三段推进。这个节奏的关键是:先统一口径,再建立基线,最后才做预测。

1. 第 1-30 天:口径统一

  1. 定义在册人数、可投入人数、有效交付人数三个概念,写成一句话定义并公示。
  2. 建立人员视图:人、交付单元、投入比例、不可用时间。
  3. 选定 3-5 个交付单元作为试点,不要全量铺开。
  4. 测量一次有效人力折算系数,得出你们自己的数字(通常在 0.40-0.55)。

2. 第 31-60 天:基线建立

  1. 用过去 6 个月的交付数据反推每个试点单元的产能基线。
  2. 建立需求标签体系并纳入准入流程:业务域、能力类型、预估规模。
  3. 输出第一版缺口四维表,与实际招聘计划做一次对账。
  4. 记录第一次"预测 vs 实际"的偏差,作为后续改进的起点。

3. 第 61-90 天:预警机制

  1. 上线 8 周滚动产能缺口视图,固定每周更新节奏。
  2. 建立异常处理机制:偏差超过阈值时,由谁在多久内做决策。
  3. 把调节杠杆的优先级写入流程,明确范围裁剪的决策人。
  4. 做一次季度复盘,重点看"预警是否提前发现了问题"而不是"数字是否准确"。

4. 复盘指标:五个够用的数字

指标 计算口径 健康参考区间 异常时的第一动作
8 周产能预测偏差 |预测有效人天 − 实际| / 实际 ±15% 以内 检查需求锁定率,而非模型算法
需求锁定率 迭代前 2 周范围已确认的需求占比 70% 以上 加强准入检查,暂缓人力决策
有效人力折算系数 有效交付人天 / 名义在册人天 0.40-0.55 低于 0.40 先查会议与支持性工作
关键岗位单点依赖数 仅 1 人能独立负责的模块数 逐季下降 安排结对与授权下沉
临时借调占比 借调人天 / 总有效人天 8% 以内 超出则启动范围裁剪评审

这五个数字的共同特点是:都能在两周内算出来,都能直接指向一个动作。人力规划最容易犯的错误,是设计了一堆看起来很专业的指标,但没人知道指标异常时该做什么。

九、常见问题

1. 小团队也需要做人力规划吗?

需要,但形式要简化。30 人以下的团队,一张能看到未来 8 周人员占用的表加一个固定周会就足够。这个阶段最值得投入的不是模型,而是把需求范围锁定清楚,因为小团队的产能波动几乎全部来自需求变更而不是人力测算误差。

2. 有效人力折算系数应该取多少?

不要套用别人的数字,自己测一次。方法是选取过去一个完整季度,用"实际交付的需求所消耗的人天"除以"名义在册人天 × 工作日"。多数 100-500 人的研发组织会落在 0.40-0.55。低于 0.40 说明流程损耗严重,高于 0.55 说明统计口径可能漏掉了返工和支持性工作。

3. 研发效能数据能不能用来做人力规划?

可以,但要区分用途。交付周期、吞吐量、返工率这类结果型数据适合做产能基线和趋势判断;而个人维度的工时、代码量、任务数不适合做规划依据,一旦用于评价就会迅速失真。原则是:用于规划的数据必须与考核隔离。

4. 年度规划还有必要做吗?

有必要,但它的定位要改。年度规划解决的是资源承诺和结构问题,总人力包多大、职级结构怎么分布、外部采购比例多少。它不适合承担"预测全年每个月需要多少人"的任务,那是滚动层的职责。把两者混在一起,是很多规划失效的根源。

5. 需求侧总在变,人力规划还有意义吗?

正因为需求在变,规划才有意义。人力规划的产出不是一个数字,而是一套在变化发生时能快速响应的机制:知道缺口在哪个维度、知道哪种杠杆能在多长时间内补多少、知道超过什么阈值必须裁剪范围。这三件事在任何需求波动下都成立。

6. 什么时候该引入系统,什么时候用表格就够?

我的判断标准是三个信号:每月人力对账会议超过 4 小时、交付单元超过 15 个、存在两种以上用工形式(正式、外包、借调)。满足任意两个,表格就开始失真了,因为需要维护的交叉关系已经超出人工可以保持一致的范围。在这之前,先把口径和流程跑顺,比上系统更重要。

回到最初的那个判断:人力资源计划真正要规划的,是一个组织在未来一段时间内能够稳定交付的有效产能,以及为了获得这个产能所愿意付出的结构成本。人数只是这个等式里的一个变量,而且往往不是最关键的变量。如果你现在正准备做下一轮规划,建议先做一件很小的事,把你们团队过去一个季度的"名义人数"和"有效交付人天"算出来,得到属于你们自己的折算系数。这个数字会让接下来的很多讨论变得具体,也会让你在"要不要再招 5 个人"这个问题上,第一次有底气说"不"。

常见问题解答(FAQ)

1. 研发团队做人力规划时,应该先算人数还是先找流程瓶颈?

我以前总觉得项目延期,根本原因就是人手不够,所以一看到需求增加就想申请编制。但后来发现,有些团队人数增加了,交付速度反而没有明显提升。我想知道,人力规划到底应该从人员数量开始,还是应该先判断研发流程中最限制产出的环节?

建议先找瓶颈,再算人数。一次脱敏复盘中,一个研发团队原有开发人员18人、测试人员5人,连续两个季度都在加班,项目平均延期率达到31%。

团队最初计划再招聘4名开发人员,但我们把需求评审、开发、联调、测试和发布各环节的等待时间拆开后发现,开发实际占用周期只占总周期的42%,测试环境排队和需求反复确认占了38%。继续增加开发人员,只会让更多任务同时进入测试环节,排队时间继续变长。

后来团队先增加测试环境并行度、明确需求准入标准,同时把测试人员从5人调整到7人,开发岗位只补充1人。两个月后,平均交付周期从19.6天降到13.8天,延期率降至14%。人力规划的判断顺序应该是:先看交付链路的瓶颈,再看瓶颈岗位的有效产能,最后才决定招聘、内部调配或外包。

一个简单的判断表是:如果需求评审积压,就优先补产品和分析能力;如果代码已完成但测试排队,就优先提升测试和环境能力;如果测试通过却迟迟不能上线,就要检查发布流程、权限和运维容量。人数不是产能,只有能够转化为有效交付的时间才是产能。

2. 如何用数据测算研发团队的真实产能,避免人力预算拍脑袋?

我所在的团队每年都要做人员预算,但过去主要按照去年人数加上业务增长比例来估算,结果经常出现预算够用、项目却交付不了的情况。我想建立一套更可靠的测算方法,既能算出需要多少人,也能解释为什么这个数字合理。

不要用“总人数乘以工作日”直接计算产能,因为会议、沟通、返工、休假、线上故障和临时需求都会消耗时间。更实用的公式是:有效产能=可用工作日×岗位人数×专注系数×一次交付率。

以一个12人研发小组为例,按每人每月20个工作日计算,如果会议和协作占25%,线上支持和临时任务占15%,一次交付率为70%,那么理论有效产能约为12×20×60%×70%=100.8个有效人日,而不是240个人日。

我们曾用这个方法复盘一个季度,团队名义上有26名研发人员,但扣除休假、值班、跨项目支援和返工后,真正用于新功能交付的产能只有约15.4人月,折损比例接近41%。测算时建议至少连续记录8到12周,观察三个指标:计划工时与实际工时的偏差、需求首次交付通过率、任务在各环节的平均等待时间。

如果计划工时长期低估,说明估算机制有问题;如果实际投入很高但一次交付率很低,说明流程或需求质量有问题;如果投入和质量都正常但交付仍慢,通常是并行任务过多。人力预算最终应当输出区间,而不是一个看似精确的数字。

例如,在需求波动较大的团队中,可以按基础产能、峰值产能和风险缓冲分别测算,并保留10%到15%的弹性容量,专门应对紧急缺陷和突发项目。

3. 研发流程优化时,限制并行任务数量真的比要求员工加快速度更有效吗?

我观察到团队经常同时推进十几个需求,每个人手里都有任务,但真正完成的数量并不高。管理者会催大家提高效率,可任务越多,沟通和切换越频繁。我想知道,限制同时进行的任务数量是否会让团队看起来变慢,以及应该怎样设置合理的并行上限?

在研发流程中,最容易被忽略的成本是任务切换。我们曾经跟踪过一个12人团队,优化前平均同时进行的需求为23项,每名成员平均同时参与2.8个项目;一个需求从开发完成到测试开始,平均要等待4.2天。后来团队把在制品数量限制为14项,并要求同一成员原则上只承担一个主任务,只有线上故障可以打断当前工作。

前两周团队感觉“可做的事情变少了”,但四周后,需求从开始到完成的平均周期由16.7天降到11.2天,月度完成需求数从18项升到25项。原因不是员工突然变快,而是等待、交接和上下文切换减少了。设置并行上限不能简单按人数决定,可以结合过去8周的平均完成量和平均周期估算。

例如,团队每周稳定完成10项需求,平均周期为1.5周,那么合理在制品数量大约是15项,再根据紧急任务预留2到3个缓冲位。流程优化还要区分“开始得快”和“完成得快”:需求进入开发看起来很积极,但如果测试和发布环节没有容量,团队只是把拥堵往后推。

我的判断标准是看端到端周期、返工率和已完成事项,而不是看每个人手里有多少任务。人力不足时,限制并行任务尤其重要,因为它能避免有限的人力被大量半成品消耗掉。

4. 人力规划中是否需要引入项目管理工具,怎样避免工具变成填表负担?

我试过让团队使用项目管理工具记录任务,开始时数据很完整,过了一段时间却变成了每天补状态、月底改进度。管理者看到了很多字段,却无法判断项目是否真的有风险。我想知道,工具在研发人力规划中到底应该承担什么作用,怎样判断它是否值得长期使用?

项目管理工具的价值不在于收集更多字段,而在于让管理者提前看到产能缺口、依赖阻塞和人员负载。一次上线初期复盘中,团队配置了任务负责人、预计工时、实际工时、风险等级、多个审批状态等20多个字段,结果每个需求平均要花8到12分钟维护,数据完整率只有63%。

后来我们删掉低价值字段,只保留负责人、所属阶段、预计完成时间、阻塞原因和优先级五项,并要求状态变化直接发生在日常协作中。三周后,数据完整率提升到91%,项目负责人每周用于整理报表的时间从半天降到40分钟。

判断工具是否适合人力规划,可以看四个结果:能否按人员和周期查看负载,能否识别等待时间最长的环节,能否区分计划工作与临时工作,能否保留需求变更和延期原因。如果工具只能展示“某人有多少任务”,却看不出任务是否被阻塞,就不足以支持人力决策。

落地时建议先用一个8到15人的小团队试运行4周,先验证三件事:团队是否愿意持续更新,数据是否能反映真实进展,管理者是否能据此做出调人或调期决策。不要一开始就追求全公司统一模板,也不要把工具使用率直接纳入个人考核,否则成员会优先维护看起来漂亮的数据,而不是及时暴露风险。

真正成熟的做法是让工具服务于每周的人力评审:哪些人下周会空出来,哪些任务缺少关键能力,哪些项目因为等待而消耗了产能,然后根据这些事实做调配。

核心关键词

读者评论

熊
熊清越

文中提到的有效交付人数比在册人数更有参考价值,这点比较认同。实际工作中,会议、临时支持和跨项目协作确实会占掉不少时间。不过,如何统一计算这些隐性投入,可能还需要结合团队实际情况制定标准。

高
高远

关于招聘到岗后还需要一段达产时间的分析很实际。以前做项目排期时,往往只考虑人员什么时候入职,忽略了熟悉业务和技术架构的时间。后续规划确实应该把这部分周期提前算进去。

万
万一凡

每周滚动预测的思路不错,但我觉得执行难点在于需求数据能否及时更新。如果业务部门频繁调整优先级,研发团队又没有固定的数据维护机制,模型很容易流于形式。比起一开始追求复杂指标,先把需求变更和人员投入记录准确可能更重要。

文章包含AI辅助创作:人力资源计划人力规划全流程:研发团队流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/626036
