人力资源计划可用工时全流程:产品经理效率提升与一文讲清

人力资源计划可用工时全流程:产品经理效率提升与一文讲清

很多产品经理并不是“没有人”,而是不知道手里的可用工时到底有多少:一个人每周名义上有 40 小时,真正能投入产品研发的时间可能只有 24 至 30 小时;遇到会议、支持、线上故障、请假和跨团队协作后,计划表里的 100 人天,往往只能交付 60 至 70 人天的结果。人力资源计划可用工时的核心,不是把员工日历填满,而是建立一套从人员信息、工作日历、有效工时、技能匹配、任务分配到偏差复盘的完整计算链路,让产品经理在承诺版本之前,知道“能不能做、谁来做、什么时候做完,以及延期时该牺牲什么”。

我在参与中大型企业产品研发计划时,最常见的失误并不是工时估算偏差特别大,而是把“人在岗时间”直接当成“可用于项目的时间”。这会让排期表看起来非常充裕,却在第一个迭代周期结束时暴露出大量未完成任务。真正有效的做法,是先扣除制度性损耗,再按角色、技能和业务优先级分配剩余产能,最后用实际投入反向修正下一周期的可用工时。

一、先讲核心结论:可用工时不是考勤数字

1. 先把四个容易混淆的概念分开

人力资源计划中至少存在四个不同口径:名义工时、在岗工时、可分配工时和有效产出工时。名义工时是制度规定的工作时间,例如标准工作日每天 8 小时;在岗工时是员工理论上可以工作的时间,已经扣除了法定节假日和个人休假;可分配工时是扣除会议、行政、值班、支持和固定协作后,能够被项目计划占用的时间;有效产出工时则进一步考虑了任务切换、等待依赖和返工。

产品经理排期时应该优先使用可分配工时,而不是名义工时;做版本承诺时,还要对可分配工时保留风险缓冲。如果直接拿 8 小时乘以人数和工作日,得到的只是理论容量,不是交付能力。

口径 计算方式 适合用途 不适合用途
名义工时 标准工作日 × 每日标准工时 制度设计、编制测算 直接承诺项目交付
在岗工时 名义工时 − 节假日 − 请假 月度人员容量盘点 精确排任务
可分配工时 在岗工时 − 固定会议 − 支持工作 − 管理事务 版本排期、资源冲突分析 忽略技能匹配时直接使用
有效产出工时 可分配工时 − 切换损耗 − 等待 − 返工 交付预测、效率复盘 作为考核员工个人加班时长

这四个口径不能互相替代。HR 关注的是人员是否足额配置,产品经理关注的是版本是否能按期交付,研发负责人关注的是团队吞吐量,财务关注的是人力成本。使用同一个“工时”数字去满足所有管理目的,必然会产生误判。

人力资源计划可用工时全流程:产品经理效率提升与一文讲清

2. 可用工时的基础公式

我通常把单个员工在某个计划周期内的可用工时写成下面这个公式:

可用工时 = 标准工作日 × 每日标准工时 × 出勤系数 × 项目投入系数 − 固定非项目工时 − 风险预留工时

其中,出勤系数用于处理请假、培训和长期外出;项目投入系数用于处理员工同时服务多个项目的情况;固定非项目工时包括例会、绩效沟通、招聘面试、客户支持、值班和部门活动;风险预留工时则用于吸收突发需求、线上问题和依赖延期。

以一名产品经理为例,某月有 21 个标准工作日,每天 8 小时,预计出勤系数为 0.95,投入项目 A 的比例为 0.7,每月固定非项目工时为 24 小时,风险预留为 10%。那么:

理论在岗工时为 21 × 8 × 0.95 = 159.6 小时。项目分配前的有效容量为 159.6 × 0.7 − 24 = 87.72 小时。若再保留 10% 的风险缓冲,项目可承诺工时约为 78.95 小时。这个数字与“21 天 × 8 小时 × 70%”得到的 117.6 小时相差近 39 小时。

这 39 小时不是员工消极怠工造成的,而是计划模型漏算了出勤波动、固定事务和不可预见工作。可用工时模型的价值,恰恰在于把这些过去被称为“意外”的损耗显性化。

3. 产品经理最应该关注“可承诺工时”

可分配工时仍然不等于可以对外承诺的工时。产品经理在做版本计划时,还要区分“计划容量”和“承诺容量”。计划容量用于安排任务,承诺容量用于对业务、销售和管理层做交付承诺。两者之间应保留一定缓冲,尤其是涉及新技术、跨部门依赖或外部客户的项目。

在稳定维护型产品中,承诺容量可以接近计划容量;在探索型产品中,我更倾向于保留 20% 至 35% 的不确定性空间。因为探索型任务的难点通常不在编码时长,而在需求反复、方案验证和决策等待。

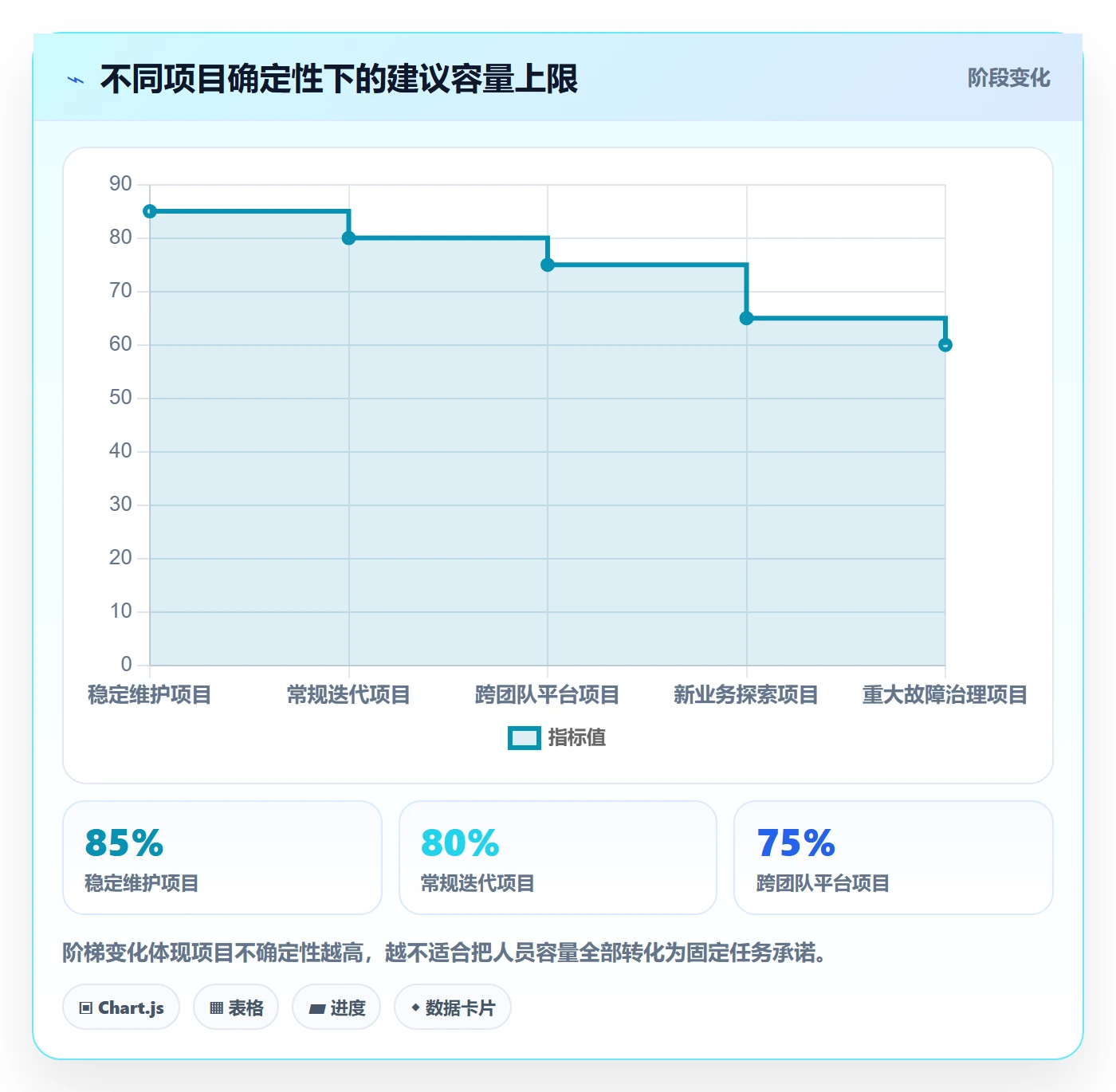

项目类型 建议风险预留 原因 适合的承诺方式
成熟功能迭代 10%,15% 需求和技术路径相对稳定 承诺固定范围和日期
跨团队平台项目 20%,25% 依赖较多,接口和权限容易延期 承诺关键里程碑
新业务探索 25%,35% 需求、方案和验收标准存在变化 承诺验证结果,不承诺全部功能
重大故障治理 30%以上 问题边界不清,可能出现连锁影响 按问题闭环阶段滚动计划

二、背景和真实场景:为什么计划总是“看起来够,执行时不够”

1. 一个典型的产品团队排期场景

我曾经参与过一个面向大型企业客户的协同平台版本规划。团队表面上有 1 名产品负责人、2 名产品经理、6 名研发、3 名测试和 1 名设计。按照每人每月 160 小时计算,团队月度容量超过 1900 小时,业务方据此提出了多个功能需求。

第一次排期时,团队把需求拆成 12 个功能包,按角色投入比例做了资源分配。排期结果显示,所有任务都可以在一个月内完成,而且还剩约 12% 的余量。但执行两周后,已经有 5 个功能包出现延期风险。

复盘后发现,问题并不在于每个人估算得特别离谱。真正的原因包括:产品经理每周需要参与客户沟通和销售支持;研发有固定的线上值班;测试需要等待环境和接口;设计师同时承担多个项目;部分任务虽然分配到了人,但关键技能只掌握在一名员工手里。

如果只看人数和总工时,团队容量是充足的;如果按照技能、时间窗口和依赖关系计算,真正能够支撑版本交付的容量明显不足。这是人力资源计划中最容易被忽略的地方:总工时足够,不代表关键工时足够。

人力资源计划可用工时全流程:产品经理效率提升与一文讲清

2. 100 人以上组织为什么更需要精细化工时计划

在 100 人以上的组织中,人员通常不会只服务一个项目。产品、研发、设计、测试、数据和实施人员经常被多个业务线共享。此时,用电子表格记录“某人负责某项目 50%”很快会失效,因为这个 50% 可能在不同周发生变化,也无法反映请假、值班和临时任务。

对于中大型企业,我更倾向于使用具备组织架构、工作日历、资源视图、任务计划和工时记录能力的某项目管理平台。例如 PingCode 这类面向中大型企业及 100 人以上组织的平台,可以把人员、项目、迭代、任务、工时和进度放在同一套数据链路中,减少计划表、考勤表和任务系统之间的手工搬运。

但工具本身不会自动产生准确计划。如果组织没有统一工时口径,系统只会把混乱记录得更快。上线前必须先明确:什么属于项目工时,什么属于部门工时;预估工时由谁填写,实际工时由谁确认;跨项目投入如何分摊;员工是否需要记录每一项细碎事务。

3. 产品经理的效率问题,通常是资源切换问题

产品经理经常认为自己的效率下降是因为会议太多,但从实际计划数据看,更大的损耗往往来自上下文切换。上午讨论销售定制需求,中午处理线上问题,下午参加版本评审,晚上再回到需求文档时,需要重新恢复背景信息。

我在分析产品工作日志时,发现单次任务被切成 30 分钟至 90 分钟的碎片后,估算 2 小时的工作往往需要 3 小时以上才能真正完成。多出来的时间没有被任何单一任务“占用”,却真实地消耗在重新阅读、确认和切换上。

因此,可用工时计划不仅要统计“投入了多少小时”,还要识别“这些小时是否连续”。对需要深度思考的需求分析、架构评审和用户研究而言,连续半天的有效时间,价值通常高于分散在五个工作日中的同等小时数。

人力资源计划可用工时全流程:产品经理效率提升与一文讲清

三、常见误区:看似精细,实际上不能指导决策

1. 误区一:用考勤时长替代项目可用工时

考勤记录回答的是“员工是否在工作场所或系统中出现”,而资源计划要回答的是“员工有多少时间可以投入某项工作”。一个员工当天打卡 8 小时,不代表这 8 小时都能用于项目任务,因为其中可能包含部门例会、培训、客户电话、审批和临时支持。

如果把考勤时长直接导入项目计划,管理者很容易得出“人力已经投入很多,为什么项目还没有完成”的结论。这个结论会把流程问题错误归因于个人效率,也会诱导员工延长在线时间来填补模型缺口。

正确的方式是将考勤作为出勤事实来源,而不是项目产能来源。项目工时应由任务、工作项或活动记录承载;两者可以关联,但不能混为一张表。

2. 误区二:所有人的每日可用工时都按 8 小时计算

8 小时是制度标准,不是每个角色每天的项目产能。产品负责人可能有更多决策和外部沟通,测试人员在版本后期投入集中,运维人员需要保留故障响应时间,设计师可能同时支持多个产品线。

如果团队采用统一的 80% 项目投入系数,也未必合理。对长期专注于一个项目的研发人员,80% 可能偏保守;对被多个项目频繁调用的专家,80% 反而可能过于乐观。投入系数必须结合角色职责、项目阶段和历史实际数据调整。

3. 误区三:只按人数分配,不看技能和瓶颈

一个版本需要 100 小时的数据库迁移工作,团队总研发容量可能有 800 小时,但如果只有一名员工能处理生产环境迁移,那么这个环节的有效容量仍可能不足。新增普通研发人员不能直接解决这个瓶颈,甚至会增加沟通成本。

我建议在排期时同时建立“人员容量表”和“技能容量表”。人员容量表回答谁还有时间,技能容量表回答哪些能力还有余量。只有两张表都满足,任务才具备真实的可执行条件。

计划方式 表面结论 实际风险 改进动作
按总人数排期 团队人数足够 关键技能集中在少数人手中 增加技能标签和备份人
按总工时排期 总容量覆盖需求 工作时间分散,无法形成连续投入 设置连续工作时间窗口
按历史平均速度排期 可以复制上个版本 需求复杂度和依赖条件不同 按任务类型分层估算
按员工填报工时排期 记录足够详细 填报本身消耗大量时间,且容易失真 只记录影响决策的工时

4. 误区四:把工时精确到小数点,误以为计划更准确

任务估算为 6.5 小时,并不代表它比估算 6 小时更可靠。对于需求探索、复杂缺陷和跨团队协作,过细的数字很容易制造虚假精确。估算的重点不是把不确定性藏在小数点后面,而是明确估算依据和变化范围。

我更建议对不同任务采用不同粒度:稳定重复任务可以按小时估算;复杂功能可以按人天或区间估算;探索性任务则按时间盒管理,例如先投入 2 天完成方案验证,再决定是否进入完整开发。

5. 误区五:只填计划工时,不记录实际工时

没有实际工时,团队无法知道估算偏差来自哪里。是需求拆解不完整,还是中途增加了范围?是技术实现复杂,还是等待接口时间过长?如果所有差异都被归为“执行效率问题”,下一轮计划仍然会重复犯错。

实际工时不需要记录到每个五分钟。对大多数产品研发团队来说,以任务或工作项为单位记录,每天或每两天更新一次,已经足以支持容量分析。只有对成本核算、客户计费或强监管项目,才需要更细粒度的填报。

人力资源计划可用工时全流程:产品经理效率提升与一文讲清

四、专业判断逻辑:从“有多少人”转向“能交付什么”

1. 第一步:明确计划周期和计划对象

可用工时必须绑定时间周期。周计划、迭代计划、月度计划和季度人力规划使用的计算方法不同。短周期强调任务可执行性,长周期强调人员配置和能力缺口,不能用季度平均值直接安排下周任务。

计划对象也要明确。若对象是版本,应该计算版本范围内各角色的容量;若对象是部门,应该观察部门整体负载;若对象是个人,则要避免把所有工作都压缩成项目工时。不同对象需要不同的汇总方式。

  • 周计划:重点检查任务是否有明确负责人、依赖是否已解除、工时是否连续。
  • 迭代计划:重点检查角色容量、技能瓶颈和版本范围。
  • 月度计划:重点检查多项目分配、请假培训和跨部门支持。
  • 季度计划:重点检查编制需求、能力结构和关键岗位风险。

2. 第二步:建立统一工作日历

统一工作日历是所有工时计算的底座。日历至少需要包含工作日、节假日、调休日、团队特殊休息日、员工请假、培训日和项目冻结日。跨地域团队还要处理不同国家或地区的法定假期。

很多组织的问题不是没有日历,而是存在多套日历:HR 系统有一套,项目表有一套,个人记事本还有一套。只要某个系统没有同步,排期就会把休假人员误认为可用,或者把节假日当成正常工作日。

使用 PingCode 或类似某项目管理平台时,我建议先统一团队工作日历,再建立人员可用时间。不要一开始就导入几千条任务,否则错误日历会迅速放大,导致大家误以为是任务估算有问题。

3. 第三步:按角色建立基准投入系数

投入系数不是员工积极性评分,而是角色在计划周期内可被项目使用的时间比例。例如,产品经理可能有 60% 至 75% 的项目投入比例,研发人员可能有 75% 至 85%,部门负责人可能只有 40% 至 60%。具体数值应由历史数据校准。

我通常先使用三个月的实际记录计算基准,再按项目类型调整。计算时不使用最高效率月份,因为那往往是短期冲刺;也不使用最低效率月份,因为可能受到组织变动影响。中位数通常比简单平均数更稳健。

需要特别注意的是,角色基准不是个人上限。一个员工可能因为承担关键任务而有更高投入比例,也可能因为负责招聘、培训或技术支持而低于角色基准。计划系统应支持个人例外配置,但不建议大量使用例外值,否则组织无法形成稳定规则。

4. 第四步:识别固定损耗和弹性损耗

固定损耗是每个周期大概率都会发生的时间,例如周会、月度复盘、值班、绩效沟通和行政工作。弹性损耗则随项目变化,例如需求返工、线上故障、客户临时问题和跨部门等待。

固定损耗适合直接从可用工时中扣除,弹性损耗更适合以风险缓冲或历史折损系数体现。如果把所有弹性损耗都提前列成固定事项,计划会显得非常臃肿;如果完全不预留,版本又会因为任何突发情况而失控。

损耗类型 典型例子 建议处理方式 是否适合归因个人
制度性损耗 节假日、培训、固定会议 直接扣除 不适合
组织性损耗 审批等待、环境等待、接口等待 记录原因并优化流程 通常不适合
需求性损耗 范围变更、重复返工、临时定制 计入变更预算和风险缓冲 不应直接归因
执行性损耗 估算遗漏、任务拆解不清 复盘估算方法和拆解质量 需要结合事实判断

5. 第五步:把能力匹配放在任务分配之前

一个合理的资源计划,不是先把任务平均分给所有人,再看谁做不了;而是先识别任务需要哪些能力,再检查具备能力的人是否有可用时间。

我建议为人员建立至少三类标签:专业技能、业务熟悉度和环境权限。专业技能决定能不能做,业务熟悉度影响上手速度,环境权限决定是否能真正执行。只标注“前端、后端、测试”通常不够,还应记录支付、数据迁移、权限体系、海外合规等具体能力。

当某项关键能力只有一名成员掌握时,计划中应明确备份人和知识转移时间。否则这个人一旦请假或被其他项目占用,整个版本都会出现单点风险。

人力资源计划可用工时全流程:产品经理效率提升与一文讲清

五、全流程落地:从人员数据到版本复盘

1. 阶段一:建立人员与组织基础数据

第一阶段不是录入任务,而是建立人员基础信息。至少需要包括组织、岗位、汇报关系、工作地点、标准工时、可承担项目类型、技能标签、技能等级和可用状态。

如果组织使用某项目管理平台,建议将人员主数据与组织架构保持同步。对于离职、转岗、长期休假和外包人员,需要设置明确状态,而不是简单地把账号删除。历史项目中的工时和任务记录必须保留,否则后续无法进行估算偏差分析。

技能信息不应由员工随意填写后永久不变。可以由员工自评、直属负责人确认、项目结果验证三部分组成。对于关键技能,最好增加最近一次实际使用时间,因为“曾经做过”不代表当前仍然具备独立交付能力。

2. 阶段二:配置工作日历和可用性规则

配置日历时,先定义组织层面的默认规则,再处理团队和个人例外。默认规则包括每日标准工时、每周工作日、节假日和调休;团队规则包括轮班、值班和发布窗口;个人例外包括请假、培训、长期出差和兼职项目。

我不建议让每位员工自行修改自己的可用工时。日历变更需要有负责人和生效记录,否则员工可能为了让排期通过而临时改变容量,导致计划数据失去可信度。

对于持续变化的组织,可以采用“月初确认、周中更新、周期末冻结”的规则。月初确认长期可用性,周中更新临时变化,周期末冻结数据用于复盘。这样既保持计划灵活,也避免事后随意修改历史。

3. 阶段三:拆解需求并估算工作量

产品经理不应该直接给一个大需求填总工时。需求至少要拆解到能够被单一角色在一个相对短的时间段内完成的工作项,例如用户研究、流程设计、接口评审、开发、测试、数据准备和上线验证。

拆解的标准不是任务数量越多越好,而是每个任务都能回答三个问题:完成标准是什么,依赖谁,如何确认完成。如果一个任务写成“完成订单系统改造”,它无法支持资源计划;如果拆成“确认订单状态流转规则”“完成状态接口设计”“补充异常场景测试用例”,才有可能进行可靠估算。

估算可以采用三点估算:乐观值、最可能值和悲观值。期望工时可以按照“乐观值 + 4 × 最可能值 + 悲观值 ÷ 6”计算。对于不确定性很高的任务,我更建议先设置时间盒,而不是给出看似精确的长期工时。

4. 阶段四:按技能、时间和优先级分配资源

任务分配建议遵循三个顺序。第一,先满足关键路径上的技能要求;第二,优先安排能够形成连续投入的时间块;第三,再处理普通任务的均衡分配。平均分配看起来公平,但并不一定有利于交付。

如果一名员工同时被安排到三个项目,每个项目占 30%,剩余 10% 处理部门事务,理论上总和为 100%;但现实中三个项目每天都可能临时找他,导致每个项目都只有零碎时间。对于高复杂度任务,建议尽量让单个周期内的主要投入集中在一至两个项目。

在 PingCode 等平台中,可以通过项目、迭代、任务和资源视图查看人员负载。实际配置时,应该把“计划工时”和“可用时间段”一起检查,避免只看负载百分比而忽略任务集中在哪些日期。

5. 阶段五:执行中记录实际工时与阻塞原因

实际工时记录不只是为了统计员工花了多久,更重要的是记录偏差原因。建议设置有限的原因分类,例如需求变更、技术复杂度、依赖等待、环境问题、缺陷返工、客户支持和其他。

原因分类不要超过十类。分类过细会增加填写负担,分类过粗又无法指导改进。每个周期结束后,观察各类原因占比,并区分可控和不可控因素。

如果某类任务连续三个周期都出现实际工时超过估算 30%,不要简单提高估算值。应该追查是需求拆解不完整、验收标准不清、技术债务积累,还是人员技能与任务不匹配。直接把估算从 10 小时改成 13 小时,只是把问题隐藏起来。

6. 阶段六:周期结束后完成偏差复盘

复盘至少需要比较四组数据:计划工时与实际工时、计划完成数与实际完成数、预估容量与实际可用容量、阻塞时间与有效产出时间。

我会重点观察三种偏差。第一种是系统性低估,说明估算模型或任务拆解存在问题;第二种是随机波动,说明任务本身不确定性较高,应增加缓冲;第三种是单点偏差,说明某个岗位、技能或协作环节存在局部瓶颈。

复盘结果必须转化为下一周期的动作,例如调整角色投入系数、增加备份人员、优化审批流程、缩短环境准备时间或减少同时进行的项目数量。只做图表、不改变计划规则,复盘就失去了意义。

人力资源计划可用工时全流程:产品经理效率提升与一文讲清

六、具体案例:用可用工时重新安排一个月度版本

1. 案例背景与初始计划

下面用一个中大型企业产品团队的情景案例说明完整计算过程。团队计划在四周内上线“企业权限与审批优化”版本,涉及产品、研发、测试、设计和实施支持。团队共 13 人,但并非所有人都能全周期投入。

角色 人数 月度理论工时 固定事务 项目投入比例 初始可分配工时
产品经理 2 320 小时 48 小时 70% 176 小时
后端研发 4 640 小时 96 小时 80% 416 小时
前端研发 2 320 小时 48 小时 80% 208 小时
测试 3 480 小时 72 小时 75% 288 小时
设计 1 160 小时 32 小时 60% 64 小时
实施支持 1 160 小时 48 小时 50% 32 小时

初看之下,团队可分配工时为 1,184 小时,足以覆盖版本估算的 1,050 小时。但进一步检查发现,设计只有 64 小时,而交互和视觉任务估算 78 小时;另外,具备权限模型改造经验的后端研发只有 2 人,他们的可用工时合计只有 210 小时,而关键后端任务需要 260 小时。

因此,团队不是总容量不足,而是设计和权限模型两个技能维度不足。如果按照总工时直接排期,版本仍会在关键路径上延期。

2. 调整方案一:压缩范围,保持人员不变

第一种方案是不增加人员,而是将版本拆成核心范围和增强范围。核心范围保留权限继承、审批节点配置和审计日志三个高优先级能力,暂缓复杂的批量导入和高级报表。

调整后,设计工作量从 78 小时降至 56 小时,权限模型改造从 260 小时降至 198 小时。核心范围可以在现有团队中完成,并保留约 15% 的风险缓冲。

这种方案的优点是不用增加协调对象,实施风险较低;缺点是业务方需要接受功能范围缩减。产品经理必须把“暂缓”写成明确的后续计划,不能让业务方误以为功能被永久取消。

3. 调整方案二:增加外部支持,保持范围不变

第二种方案是保留完整范围,为设计增加 20 小时外部支持,为权限模型改造增加 60 小时具备相关经验的研发支持。这样可以覆盖关键技能缺口,但需要额外的交接和评审时间。

如果外部人员对业务不熟,新增 80 小时不一定等价于 80 小时有效产出。通常需要扣除 15% 至 25% 的熟悉成本,因此实际可替代工时可能只有 60 至 68 小时。

这种方案适合版本价值高、范围不能缩减且组织具备成熟外援机制的情况。如果没有清晰的接口、文档和验收标准,临时增加人员可能造成更多沟通负担。

4. 调整方案三:延长周期,换取交付稳定性

第三种方案是不缩减范围,也不增加人员,而是将周期从四周延长到六周。延长周期可以让关键技能按阶段投入,降低并行冲突,但会影响市场窗口和业务预期。

延长周期并不意味着简单地把所有任务往后推。产品经理需要重新规划依赖关系,例如先完成权限模型和接口设计,再进入前端配置和测试;同时明确每一周的可验收成果,避免项目在两周后仍然处于“整体未完成”的状态。

方案 交付范围 预计周期 额外成本 主要风险 适用条件
压缩范围 核心能力优先 4 周 低 业务满意度下降 允许分阶段发布
增加支持 完整范围 4 周 中,高 交接和协作成本 有成熟外援与文档
延长周期 完整范围 6 周 中 错过市场窗口 业务时间弹性较大

人力资源计划可用工时全流程:产品经理效率提升与一文讲清

七、不同情况下的行动建议:不要用同一套规则管理所有团队

1. 小团队:先建立简单而稳定的规则

小团队不需要一开始就配置复杂的技能矩阵和精细工时分类。只要先做到三件事:统一工作日历、明确每人每周项目投入比例、记录计划与实际差异,就能解决大部分排期问题。

建议以周为周期,使用半天或小时为单位安排任务。对于 5 至 10 人团队,产品经理可以在每周计划会上快速检查每个人的工作负载和阻塞原因。重点不是追求数据完整,而是让冲突尽早暴露。

2. 多项目并行团队:限制同时投入的项目数量

如果员工同时服务多个项目,最先要做的不是继续细分工时,而是限制并行项目数量。一个人同时参与三个以上高优先级项目时,任何容量计算都会被频繁插单破坏。

可以设置主项目和次项目。主项目占用连续时间块,次项目只安排明确的小任务和固定支持窗口。临时需求必须进入统一的优先级评审,不能直接通过即时消息打断正在执行的任务。

3. 研发与产品共用资源的团队:使用容量上限而非满负荷排期

共用资源团队应设置容量上限。对需要高质量协作的研发团队,我建议一般周期的计划负载控制在 75% 至 85%,剩余空间用于故障、返工和临时支持。只有目标明确、周期短且依赖稳定的冲刺项目,才可以短期接近 90%。

长期把计划负载设为 100%,会让任何一个小的延期都传导到后续任务,最终形成连续加班。满负荷排期并不等于高效率,而是意味着系统没有吸收波动的能力。

4. 客户定制较多的团队:把非计划工作纳入模型

面向客户交付的产品团队,客户支持和定制需求不能被视为“额外工作”而完全不入计划。建议根据历史数据建立客户支持预算,例如每位产品经理每周保留 6 至 8 小时,并设置超过预算后的升级规则。

如果客户支持持续超过预算,应重新评估产品标准化程度、实施团队配置和销售承诺边界。单纯要求产品经理“提高效率”,无法解决结构性需求输入过多的问题。

5. 探索型项目:用时间盒替代长期工时承诺

对于新业务、新技术和用户需求尚未验证的项目,建议以时间盒管理。比如投入两周完成用户访谈、原型验证和技术可行性分析,然后根据证据决定是否进入完整开发。

探索型项目最危险的计划方式,是在需求还没有被验证时,就把所有功能拆成详细工时并承诺发布日期。细致的表格会给人确定感,却无法改变需求本身的不确定性。

6. 远程或跨时区团队:增加等待时间和协作窗口

跨时区团队需要把等待时间单独纳入计划。一个任务可能只需要 4 小时完成,但因为必须等待另一个时区的确认,实际历时可能超过 24 小时。

此时应区分工作时长和自然历时。前者用于人力成本和容量计算,后者用于交付日期预测。只统计工作时长,会让排期看起来紧凑,却无法解释为什么任务总是跨天完成。

人力资源计划可用工时全流程:产品经理效率提升与一文讲清

八、工具和数据治理:如何让系统真正服务于计划

1. 工具选型应围绕闭环,而不是功能清单

选择人力资源计划或项目管理工具时,不要只看是否有工时填报、甘特图或资源看板。更重要的是检查数据能否形成闭环:人员信息是否与组织同步,任务是否关联负责人,计划工时是否能与实际工时比较,阻塞原因是否能沉淀,资源冲突是否能被提前发现。

对于中大型组织,可以重点考察以下能力:

  • 组织架构、角色和权限是否支持多层级管理。
  • 工作日历是否支持节假日、调休、轮班和个人例外。
  • 资源视图是否可以按项目、部门、角色和人员查看负载。
  • 任务是否支持计划工时、实际工时、优先级和依赖关系。
  • 是否能够区分项目工时、支持工时、管理工时和培训工时。
  • 是否支持历史数据导出和偏差分析。
  • 是否能够与人事、考勤、财务或交付系统进行必要的数据关联。

PingCode 这类某项目管理平台更适合把项目任务、迭代计划、工时和资源管理放在一起观察,尤其适用于人员规模较大、项目数量较多、跨部门协作明显的组织。但如果企业只想解决简单的月度人力统计,直接使用轻量表格或现有办公系统可能更经济。

2. 不要让员工为填表而填表

工时记录的最小粒度应由决策需求决定。如果管理层只需要知道项目是否超负载,就不必要求员工逐分钟记录;如果财务需要进行客户计费,则需要更严格的项目归属和审核规则。

我建议把工时填报控制在每个工作日 3 至 5 分钟内。任务名称、项目归属和原因分类尽量通过系统自动带出,减少重复输入。对于周期短、任务明确的工作,可以使用任务完成状态和估算偏差替代完整工时填报。

3. 权限和口径必须提前设计

员工应能够查看自己的任务和负载,项目经理应能够查看项目资源,部门负责人应能够查看跨项目容量,HR 和管理层则需要组织级汇总。不同角色看到的数据范围不同,但核心口径必须一致。

工时数据涉及个人工作情况,不能随意用于员工排名。若组织把所有工时数据直接用于绩效考核,员工会倾向于填报更多时间、减少暴露阻塞或把工作拆得更细,最终使数据失真。

4. 用三个指标判断系统是否有效

第一是计划偏差率,即计划工时与实际工时之间的差异;第二是资源冲突提前发现率,即问题在执行前被识别的比例;第三是工时数据更新及时率,即周期内按规则更新的任务比例。

如果计划偏差率没有下降,说明估算模型或范围管理没有改善;如果冲突提前发现率很低,说明资源视图没有进入决策流程;如果更新及时率很低,说明填报成本过高或员工没有感受到数据价值。

人力资源计划可用工时全流程:产品经理效率提升与一文讲清

九、不同方案的取舍:效率、准确性和管理成本不可能同时最大化

1. 精细化计划的收益与代价

精细化计划可以提高资源冲突的可见性,帮助产品经理更早发现关键技能不足,也能为人员招聘、外包和项目优先级调整提供依据。但它会增加数据维护成本,要求团队持续更新任务、日历和工时。

如果组织的项目范围变化非常快,过度精细化可能造成计划维护本身成为负担。此时更适合使用滚动计划:近期一至两周精确到任务和时间,远期只保留阶段目标和容量区间。

2. 统一规则与团队自主性的取舍

统一规则有利于横向比较,但不同团队的工作方式并不相同。产品探索、软件开发、客户实施和运维支持使用同一套工时分类,往往会牺牲实际可用性。

我的建议是统一底层口径,允许上层规则差异化。组织统一定义工作日、工时、项目归属和实际工时,团队则可以根据工作类型设置估算粒度、风险缓冲和复盘频率。

3. 预测准确性与响应速度的取舍

计划越稳定,预测通常越准确;但现实业务又要求快速响应变化。不能为了追求预测准确而拒绝所有临时需求,也不能为了响应速度而让所有任务随时插队。

可以设置变更预算和插单规则。例如,每个迭代保留 10% 的临时容量;超过预算的需求必须说明要取消或延期哪项原计划工作。这样既保留响应能力,也让范围变化承担真实的机会成本。

4. 工具投入与管理收益的取舍

对于 20 人以内、项目较少的团队,复杂平台的实施成本可能超过收益。一个结构清晰的表格配合每周资源会议,可能已经够用。

对于 100 人以上、跨部门项目多、资源共享频繁的组织,继续依赖多人维护的表格会产生版本冲突、权限失控和历史数据丢失等问题。此时使用 PingCode 等某项目管理平台的价值,不只是替代表格,而是把人员、任务、日历、工时和风险放到同一个可追溯链路中。

方案 实施成本 数据及时性 资源冲突识别 适合组织
个人表格 低 低,中 低 小团队、单项目
共享表格模板 中 中 中 项目数量有限的部门
某项目管理平台 中,高 高 高 100 人以上、多项目组织
定制化资源系统 高 高 高 流程复杂、数据治理成熟的大型组织

表格中“工具投入高”并不意味着一定不值得。真正应该比较的是工具成本与错误排期成本,包括延期损失、重复返工、关键人员过载、客户承诺失误和管理层反复协调的时间。

十、落地清单:产品经理下一周就可以开始做什么

1. 第一天:统一工时口径

召集产品、研发、测试、设计和项目管理相关人员,明确名义工时、可分配工时、实际工时和风险缓冲的区别。不要急着讨论工具,先把“什么算项目工作”说清楚。

同时确认计划周期,是按周、迭代还是月度;确认谁负责维护日历,谁负责审批临时变更,谁负责在周期结束后组织复盘。

2. 第二天:盘点人员与技能

建立当前项目涉及人员清单,标注岗位、投入项目、投入比例、请假培训、关键技能和备份人员。不要只统计正式员工,也要把外包、实施、共享专家和临时支持人员纳入容量边界。

3. 第三天:拿一个版本做试算

选择即将开始的一个版本,不要一上来覆盖整个组织。将需求拆解到任务,填写计划工时、负责人、技能要求和依赖关系,再分别计算理论容量、可分配容量和承诺容量。

如果发现资源不足,不要立即要求员工加班。先判断是范围过大、技能不匹配、任务切换过多,还是固定事务没有被扣除。只有知道缺口来源,调整方案才有意义。

4. 第四天:确定风险缓冲和变更规则

根据项目类型设置风险缓冲,并明确临时需求进入后的处理方式。任何新增工作都必须说明优先级、预计工时和被替代的工作,避免把范围变化隐藏在员工的加班时间里。

5. 第五天:建立执行中的数据反馈

要求团队以任务为单位更新状态和实际投入,记录阻塞原因。不要追求过度详细,先保证关键任务、关键依赖和关键技能的状态可信。

6. 周期结束:只复盘三件最重要的事

第一次复盘不需要分析几十个指标。优先回答三个问题:哪类任务最容易低估,哪个环节消耗了最多等待时间,哪个关键技能成为版本瓶颈。

然后只选择一至两项规则调整。例如把某类任务的估算系数上调 15%,或给某个岗位增加一名备份人。小步调整比一次性设计复杂模型更容易被团队接受。

人力资源计划可用工时全流程:产品经理效率提升与一文讲清

十一、常见问题解答

1. 可用工时应该由 HR 计算,还是由产品经理计算?

两者都需要参与,但职责不同。HR 负责提供组织层面的工作日历、人员状态和制度规则;产品经理或项目负责人负责把项目投入比例、任务需求和风险缓冲转化为项目可用工时。最终的计划数据需要由业务负责人确认。

如果完全由 HR 计算,容易忽略项目实际依赖;如果完全由产品经理计算,又可能忽略请假、调休和组织制度。最佳方式是让两类数据在系统中关联,但保留各自的维护责任。

2. 员工实际工时超过计划工时,是否说明效率低?

不一定。超出计划可能来自需求范围变更、依赖等待、技术复杂度、返工、环境问题或估算遗漏。只有在排除这些因素后,仍然存在稳定且可重复的执行偏差,才适合进一步讨论工作方法或能力问题。

如果组织把所有超时直接归因个人,会导致员工减少真实填报,团队也不愿意暴露风险,最终计划数据会越来越不可信。

3. 是否应该把会议时间全部扣除?

不应该机械地全部扣除。部分会议是项目交付所必需的,例如需求评审、架构评审和版本验收。应区分项目内协作会议与非项目事务会议,并观察会议是否真的产生决策、输入或输出。

如果会议频繁但没有决策,应该优化会议机制;如果会议是跨团队依赖的一部分,应把它作为项目工作记录,而不是简单视为浪费。

4. 计划容量可以达到 100% 吗?

短期冲刺可以接近 90%,但长期不建议按 100% 计划。100% 意味着系统没有任何吸收波动的能力,一次请假、一次线上事故或一个接口延期都会直接导致版本延期。

对于不确定性较高的项目,65% 至 75% 的计划负载可能更合理。容量上限不是越低越好,而是要与项目稳定性、依赖数量和业务窗口匹配。

5. 某项目管理平台能自动算出准确的可用工时吗?

平台可以自动处理日历、任务、人员分配和工时汇总,但无法替组织判断某项工作需要多少沟通、某个技能是否真的足够熟练,也无法替代产品经理对范围和风险的判断。

工具的作用是让数据及时、口径一致、冲突可见和历史可追溯。准确性最终来自规则、数据质量和周期复盘,而不是来自某个单独的软件功能。

十二、结语:真正高效的产品经理,不是把人排满,而是让关键时间被正确使用

人力资源计划可用工时的本质,不是做一张更复杂的排期表,而是建立一套能够解释交付结果的资源模型。它要说明为什么 160 小时最后只能承诺 92 小时,为什么总人数足够却卡在一个关键技能上,也要说明延期到底来自范围变化、依赖等待、任务切换还是估算失真。

我最看重的判断标准只有一个:当版本出现风险时,团队能否在风险变成延期之前,看到容量、技能、时间窗口和依赖关系的变化。如果只能在截止日期临近时通过加班补救,说明组织统计了工时,却没有真正管理可用工时。

下一步可以从一个真实版本开始试算:先统一工作日历和工时口径,再盘点人员技能,接着按可分配工时排期,最后用实际工时和阻塞原因复盘。对于人员规模较大、多个项目共享资源的企业,可以考虑使用 PingCode 这类某项目管理平台,把组织、任务、迭代、工时和资源负载连接起来。

好的资源计划不是承诺更多工作,而是让团队在有限时间里更早看见取舍。当产品经理能够清楚地回答“这项工作由谁完成、需要多少连续时间、占用了哪个关键能力、延期时牺牲什么”,人力资源计划才真正从统计工具变成了效率工具。

常见问题解答(FAQ)

1. 人力资源计划中的可用工时应该怎么计算,才能反映产品经理的真实产能?

我以前做项目排期时,直接用“人数×工作日×每天8小时”估算产能,结果计划看起来总能按期,实际却频繁延期。我想知道,法定工作时间、会议、沟通、请假和临时支持这些因素,应该怎样从可用工时里扣除?

我在实际排期中采用过一个更接近真实情况的公式:可用工时=计划工作日×每日有效工作时长×出勤率×专注系数-固定占用工时。以一名产品经理为例,20个工作日、每天8小时,理论工时是160小时;扣除2天请假16小时、每周例会8小时、跨部门沟通12小时、线上支持8小时后,剩余116小时。

如果再按0.8的专注系数折算,最终可用于需求分析、原型和验收的计划工时约为93小时,而不是160小时。我更建议把时间分成三层:第一层是不可避免的固定占用,例如例会、汇报和行政工作;第二层是可预估的项目任务;第三层是临时插单、线上故障和需求澄清。

对于产品经理,第二层通常只应占总工作时间的55%至70%。如果团队连续三个月排入的项目任务超过这个比例,延期往往不是执行力问题,而是容量模型失真。判断模型是否可靠,可以连续记录4周实际时间,并比较“计划工时”和“实际工时”的偏差。

我的经验是,单周偏差超过20%时,不应继续压缩任务工时,而应重新估算会议、支持和临时需求的固定占用。某项目管理工具里的工时字段可以用于记录实际投入,但工具本身不能替代容量口径;最重要的是先统一什么时间算项目工时、什么时间算组织性工作。

2. 产品经理做资源规划时,应该按人头、工时还是有效产能来分配任务?

我发现同样是3名产品经理,有的月份可以完成两个大型版本,有的月份只能完成一个版本,单看人数根本解释不了差异。我想知道,资源规划到底应该用什么单位,才能避免“看起来人够了,实际上做不完”的问题?

我测试过按人头、按名义工时和按有效产能三种方式。按人头最简单,但无法区分初级与资深人员;按名义工时看似精确,却会把会议和协作时间误算为交付时间;按有效产能则更适合产品团队,因为它同时考虑了角色能力、任务复杂度和非项目工作。实际分配时,我会先把需求拆成可验收的工作包,再用历史数据估算工时。

例如,一项中等复杂度功能可能包含需求访谈10小时、方案设计16小时、评审与修改8小时、跟进开发12小时、验收8小时,合计54小时。若某产品经理月度有效产能只有90小时,那么这项功能会占用60%的容量,剩余40%不能再安排一个同等规模需求,而应预留给支持和突发事项。

可以用一个简单的容量表辅助判断:产品经理A月有效产能90小时,已承诺任务54小时,临时事项缓冲18小时,剩余可排工时18小时;产品经理B月有效产能110小时,已承诺任务70小时,缓冲22小时,剩余18小时。

两人的剩余工时相同,但如果任务需要复杂业务判断,不能仅因为B的总工时更高就把所有工作转给B,否则会形成关键人员瓶颈。我的判断标准是:人头用于预算,名义工时用于薪酬或出勤统计,有效产能才用于项目承诺。资源规划时还应设置15%至25%的缓冲;没有缓冲的排期不是高效率,而是把风险延迟到交付阶段。

3. 人力资源计划中的可用工时多久更新一次最合适?

我曾经每月初做一次资源计划,月底才发现有人被临时项目占满,也有人因为需求延期而空闲。可是如果每天调整计划,团队又会觉得流程很重,所以我想知道更新频率应该怎样设置,才能兼顾准确性和管理成本?

我建议采用“月度基线、周度校准、日常只记录变化”的三级机制,而不是每天重做完整计划。月初确认当月工作日、休假、固定会议、已承诺项目和预留缓冲,形成资源基线;每周根据需求变更、开发进度和实际投入调整一次;只有发生人员变动、重大线上事故或项目优先级切换时,才进行临时重算。

我在一个多团队项目中试过这种方式:第一个月只做月度计划,月末统计发现计划工时与实际工时偏差约28%;第二个月增加周度校准后,偏差降到14%左右,但计划维护时间只增加了每周约30分钟。原因不是计算更复杂,而是把延期风险提前暴露了。

例如某项需求原计划本周投入24小时,周三发现接口尚未准备好,系统就应将剩余16小时标记为“待释放”或转移到下周,而不是继续把这16小时视为已消耗产能。更新时不要只改任务截止日期,还要保留三类数据:原始计划、当前预测和实际投入。原始计划用于复盘估算质量,当前预测用于管理决策,实际投入用于校准后续模型。

如果系统只保留最新结果,团队看不到计划为什么变化,管理者也无法判断是估算错误、资源变化还是需求范围膨胀。对产品团队而言,周度更新通常已经足够;研发支持、客服响应或线上运营占比较高的团队,可以增加每周两次的容量确认。

但不建议把更新频率提高到每天,除非任务周期很短,否则维护计划的时间可能反过来侵蚀真正的交付时间。

4. 怎样通过可用工时识别产品经理的效率问题,而不是简单地催进度?

我以前看到任务延期,第一反应是要求产品经理加快速度,但后来发现有些人延期是因为需求反复变更,有些人则是会议过多或任务拆分不合理。我想知道,如何利用可用工时数据区分效率低、资源不足和流程问题?

我不会只看完成任务数量,而会同时观察三个指标:计划完成率、有效工时利用率和返工工时占比。计划完成率低,说明承诺过多或任务被阻塞;有效工时利用率低,可能是会议和临时支持过多;返工工时占比高,则通常指向需求澄清不足、评审机制失效或范围频繁变化。

例如某产品经理本月计划投入100小时,实际记录90小时,其中有效交付工时62小时、会议与沟通20小时、返工8小时。表面上看,他完成了大部分计划,但有效工时利用率只有69%,返工占比接近9%。

如果连续两个月出现类似数据,我不会直接判定个人效率低,而会进一步检查会议是否重复、需求是否频繁变更,以及返工发生在需求评审前还是开发验收后。我通常按下面的方式判断:如果实际投入长期超过可用工时,优先检查任务量和临时事项;如果实际投入不高但返工比例高,优先检查需求质量和评审流程;

如果投入充足、返工较低但交付仍慢,再看任务拆分、技能匹配和决策等待时间。曾遇到过一个团队,产品经理每周参加近14小时会议,团队最初认为个人执行慢,后来合并重复评审并增加异步材料后,每周释放约5小时,版本周期缩短了约12%。因此,可用工时数据的价值不是给个人排名,而是定位损耗发生在哪里。

某项目管理平台可以帮助汇总计划、实际和阻塞状态,但管理者仍需要结合需求变更记录、会议日历和评审意见进行判断。只有把“人不够”“时间被占用”“任务反复做”区分开,效率改进才不会变成单纯加班。

核心关键词

读者评论

黄
黄沐阳

我们团队以前也按人天排期,后来发现测试环境等待和客户支持占掉了不少时间。把这些固定损耗单独统计后,版本预测确实更接近实际,但前提是大家愿意持续记录,否则数据很快会失真。

梁
梁梦琪

可用工时按角色和项目阶段动态调整比较合理。不过风险预留比例很难统一,稳定迭代和需求探索差异很大,建议结合几轮实际交付数据校准,而不是直接套用固定区间。

张
张宁

技能瓶颈这个角度很有价值。我们曾经总工时充足,却因只有一人熟悉关键接口而延期。除了标记技能容量,最好同时安排备份人员,否则资源表看起来完整,实际仍然受单点限制。

文章包含AI辅助创作:人力资源计划可用工时全流程:产品经理效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/625396
