投入比例管理指南:PMO如何做好人力资源计划,流程优化全流程
很多企业的人力资源计划并不是“人不够”,而是投入比例失真:项目立项时预计需要 10 人,执行两周后却发现 4 个人长期等待、3 个人被多个项目反复抢用,真正的关键岗位反而持续加班。投入比例管理的核心,不是把每个人的日历填满,而是让有限的人力在正确的时间投入正确的工作,并且能够被复盘、调整和解释。
我在参与研发、产品、交付和运营协同项目的资源盘点时,最常见的情况是:团队把“人员名单”当成人力计划,把“工时填报”当成投入管理,把“项目延期”归因于人手不足。实际上,计划失效往往发生在更早的地方,需求没有拆到可估算的工作包,岗位投入比例没有区分基准工时与有效产出,项目优先级也没有和资源决策绑定。
本文给出一套可执行的投入比例管理方法:先定义口径,再建立资源池,随后完成需求拆解、容量测算、优先级分配、过程监控和偏差纠正。对于 100 人以上、项目并行较多的中大型组织,也会结合 PingCode 这类项目管理平台的使用场景,说明如何把数据沉淀为可复用的人力资源计划。
一、先讲核心结论:投入比例不是填满工时,而是管理产能分配
1. 投入比例至少要拆成四个维度
“某员工投入项目 A 50%”这句话看似清楚,实际上可能有四种完全不同的含义:占合同工时的 50%,占有效工作时间的 50%,占该员工本月全部任务的 50%,或者占项目预算人天的 50%。如果不先统一口径,项目经理、部门负责人和 PMO 会在同一张表上得出不同结论。
在实际管理中,我建议至少拆分为四个维度:时间投入比例、岗位投入比例、工作包投入比例和预算消耗比例。时间投入比例用于衡量人力占用;岗位投入比例用于判断关键能力是否缺口;工作包投入比例用于观察任务完成;预算消耗比例则用于控制投入是否超出批准范围。
| 管理维度 | 核心问题 | 建议口径 | 常见误判 |
|---|---|---|---|
| 时间投入比例 | 这个人被项目占用了多少时间 | 项目实际工时 ÷ 可用工时 | 把加班也当成正常产能 |
| 岗位投入比例 | 关键岗位是否被过度分散 | 某岗位投入人天 ÷ 岗位可用人天 | 只看人数,不看能力匹配 |
| 工作包投入比例 | 工作是否按计划推进 | 已消耗人天 ÷ 计划人天 | 消耗高就误认为进度好 |
| 预算消耗比例 | 人力成本是否超出批准范围 | 实际人力成本 ÷ 批准人力预算 | 忽略返工和等待成本 |
2. 健康的投入比例通常不是 100%
很多管理者会把 100% 利用率当成优秀表现,但这是一个危险目标。团队还需要承担沟通、培训、技术债治理、故障响应、知识传承、休假和临时事项。如果计划表把所有时间都分配给项目,任何突发需求都会变成加班或延期。
以知识型岗位为例,我通常会将月度可计划工时按以下方式分层:70% 至 80%用于已批准项目,10%至15%用于部门协作和技术改进,5%至10%用于支持与应急,剩余部分用于培训、休假和不可预见事项。具体比例要根据岗位性质调整,不能简单套用。
真正值得追求的不是满负荷,而是可持续的有效产能。如果某团队连续三个月显示 95%以上利用率,PMO 首先应该检查数据口径和加班情况,而不是继续接收更多项目。

3. PMO真正要管理的是“投入与结果的关系”
投入比例如果只停留在工时统计层面,很容易演变成形式主义。PMO需要同时观察投入和结果,例如某工作包投入比例已经达到 80%,但验收完成度只有 45%,这通常意味着估算偏差、需求反复、质量问题或工作被中断,而不是简单的“员工效率低”。
因此,建议把投入管理指标分成三组:资源占用指标、交付效率指标和风险指标。资源占用指标回答“用了多少人”;交付效率指标回答“产出了什么”;风险指标回答“下一阶段是否还会失控”。只有三组指标一起看,投入比例才有决策价值。
二、背景和真实场景:为什么很多人力计划在执行第二周就失效
1. 项目并行增长,资源冲突从个案变成系统问题
在 100 人以上的组织中,项目数量一旦超过团队可见范围,资源冲突就不会只发生在项目经理之间。产品负责人会争抢业务专家,研发负责人会争抢架构师,交付团队会争抢实施顾问,部门负责人则会用“紧急事项”打断原计划。
我见过一个典型场景:同一名高级后端工程师在一个月内被安排到 5 个项目,计划投入分别为 30%、25%、20%、15%和10%,表面上总和正好 100%。但这些项目的关键节点集中在同一周,导致他实际上只能优先处理 2 个项目,其余项目在等待评审、接口联调或缺陷修复。
这说明投入比例不能只看月度总量,还必须看时间分布、关键节点和任务依赖。一个人在一个月内投入 20%并不代表每天可以稳定贡献 20%;如果工作被切成多个半天,切换成本可能高于计划收益。
2. 资源计划失效的四个深层原因
- 需求粒度过粗:只写“完成系统升级”,无法估算设计、开发、测试、数据迁移和上线支持分别需要多少人力。
- 能力标签缺失:计划里只有岗位名称,没有区分初级、中级、高级和特定领域经验。
- 项目优先级不可信:所有项目都被标记为高优先级,导致资源分配只能依赖沟通声量。
- 数据更新滞后:月初制定计划,月底才补填实际工时,PMO无法在偏差扩大前干预。
其中最容易被忽视的是能力标签。两个“测试工程师”并不一定可以互换。一个熟悉金融清算,一个熟悉移动端自动化;如果项目计划只按人数配置,最终仍然会出现“人很多但关键能力缺口没有补上”的问题。
3. 某中大型组织的资源盘点观察
在一次针对研发、产品和交付团队的资源盘点中,我们将 12 周内的项目计划、实际投入和交付节点进行对照。样本并非行业统计,而是一个组织的内部复盘数据,用于说明分析方法。

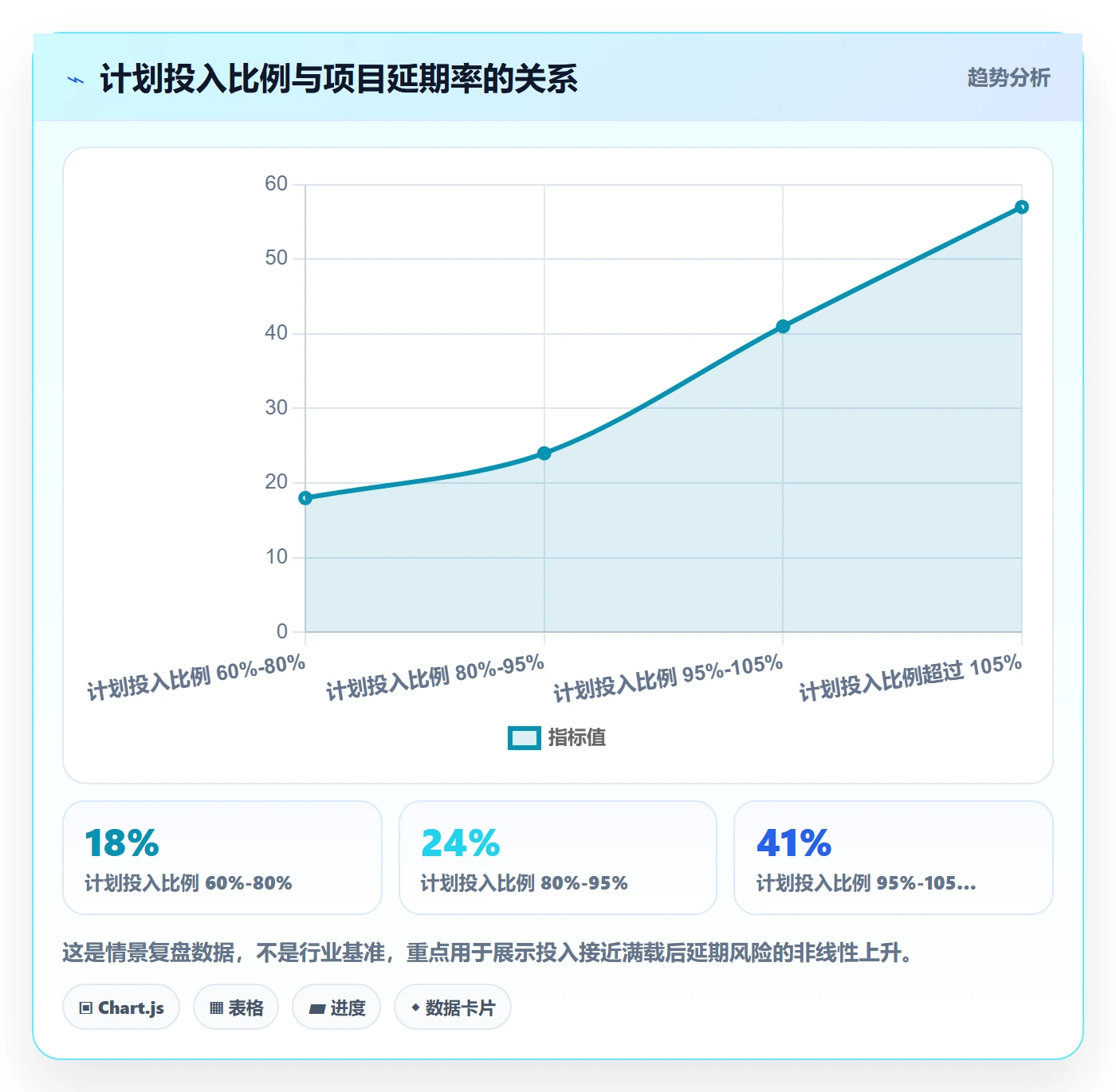

结果显示,计划投入比例在 80%以下的项目,延期率约为 18%;计划投入比例达到 80%至95%的项目,延期率约为 24%;超过 95%的项目,延期率升至 41%。延期并不是由投入越多直接造成,而是高投入往往伴随需求频繁变更、关键人员过度集中和返工增加。

三、常见误区:看似精细的管理,为什么反而制造更多浪费
1. 误区一:把员工排满就等于资源利用率高
排满日历并不等于创造价值。项目之间的切换、等待审批、环境准备、信息同步和返工都会产生隐性损耗。尤其是架构师、产品经理、测试负责人等高协同岗位,投入过于分散时,名义工时可能很高,但连续产出时间很少。
我通常会额外计算“连续工作块比例”:一天中能够连续投入同一项目 2 小时以上的时间,占该项目计划工时的比例。如果一个项目计划投入 40 小时,但其中 28 小时被切成 30 分钟至 1 小时的小块,项目实际获得的有效产能往往低于表面工时。
2. 误区二:只按人数分配,不按能力和稀缺性分配
“项目需要 3 个研发、1 个测试、0.5 个产品经理”是一种粗糙的资源表达。更准确的表达应该包括技术栈、领域经验、交付阶段、独立工作能力和替代难度。
我会把资源分为三类:可快速替代资源、需要短期培养的资源、不可短期替代的稀缺资源。第一类适合集中调度,第二类需要在计划中加入学习成本,第三类则必须控制并行项目数量,并设置明确的决策优先级。
3. 误区三:用实际工时替代计划工时
实际工时只能说明发生了什么,不能自动说明应该发生什么。如果某任务因为需求不清消耗了 80 小时,不能因为系统记录了 80 小时,就把它当成合理投入。PMO需要同时保存基线、变更记录和实际消耗,才能判断偏差是估算错误、范围变化还是执行效率问题。
4. 误区四:只在月度会议上看资源
月度资源会通常无法解决周级别的冲突。一个关键岗位如果在本周被两个项目同时占用,等到月底再发现,项目已经错过联调窗口。资源计划至少要按周更新,关键节点密集的项目还要按日检查核心岗位。
5. 误区五:把所有偏差都归因于执行团队
如果项目在立项时没有明确范围、验收标准和依赖方,执行阶段出现大量返工是结构性问题。PMO如果只追问“为什么没有按计划完成”,很容易把组织设计问题转化为个人绩效问题,短期看似强化了管理,长期却会降低数据真实性。

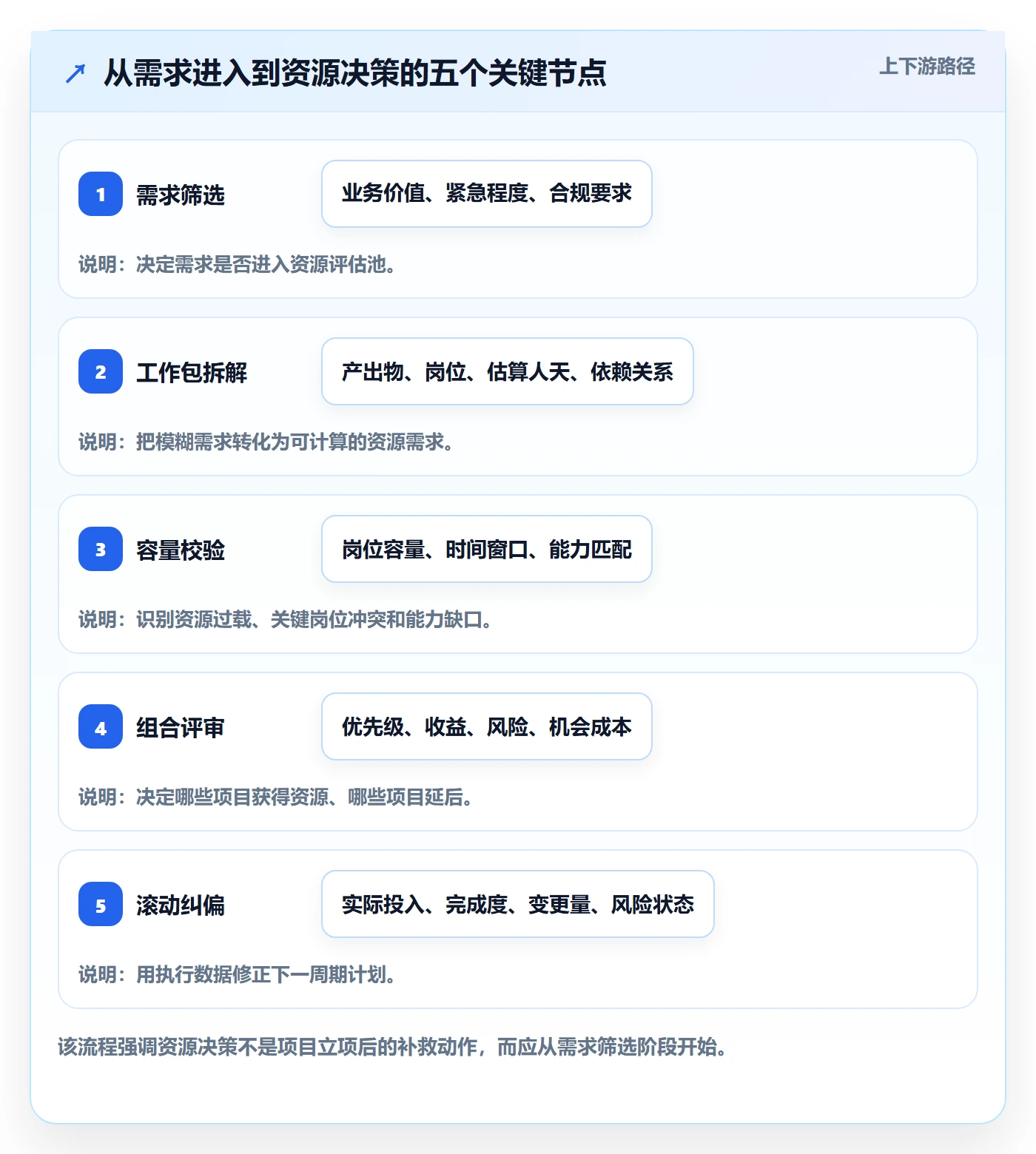

四、专业判断逻辑:建立一套能解释、能预测、能纠偏的模型
1. 第一步:统一投入比例的计算公式
建议使用以下基础公式:
项目投入比例 = 项目实际投入工时 ÷ 个人可用工时 × 100%
岗位占用率 = 某岗位项目投入人天 ÷ 该岗位可用人天 × 100%
工作包消耗率 = 工作包实际消耗人天 ÷ 工作包基线人天 × 100%
人力预算消耗率 = 实际人力成本 ÷ 批准人力预算 × 100%
这里的关键是“个人可用工时”不能直接等于标准工时。应先扣除法定休假、已批准培训、固定会议、部门管理和长期支持事项。否则所有人的投入比例都会被系统性低估或高估。
2. 第二步:从工作包而不是项目名称开始估算
资源计划的最小有效单元应当是工作包。一个合格的工作包需要满足四个条件:有明确产出物、有责任人、有开始和结束时间、有可判断的完成标准。
例如,“完成新版本开发”不是工作包;“完成支付接口幂等处理、通过接口测试并提交评审”才更接近可估算单元。工作包越清晰,投入比例越容易与交付结果建立关系。
(1)工作包拆解示例
| 粗粒度任务 | 拆解后的工作包 | 主要岗位 | 估算人天 |
|---|---|---|---|
| 完成客户数据迁移 | 字段盘点与映射 | 产品、数据工程师 | 4 |
| 完成客户数据迁移 | 迁移脚本开发 | 数据工程师 | 6 |
| 完成客户数据迁移 | 小批量验证与异常修复 | 测试、数据工程师 | 5 |
| 完成客户数据迁移 | 正式迁移与回滚演练 | 交付、运维、数据工程师 | 4 |
3. 第三步:使用容量模型,而不是简单相加人数
容量模型至少应包含可用工时、项目占用、非项目占用、缓冲容量和能力系数。能力系数用于反映人员熟练度、领域经验和任务复杂度的匹配程度,但不建议把它伪装成特别精确的小数。
例如,一名熟悉业务的高级工程师在某类任务上的基准产能可以设为 1.0;刚转岗的工程师可能只有 0.6至0.7。这个系数不是绩效评分,而是资源规划中的交付能力修正项,必须允许在复盘后调整。
一个简单的容量计算方式如下:
有效交付容量 = 可用工时 × 能力匹配系数 × 连续投入系数
可分配项目容量 = 有效交付容量 – 固定支持工时 – 预留缓冲工时
资源缺口 = 计划需求工时 – 可分配项目容量
4. 第四步:把优先级转化为资源规则
优先级如果只停留在 P0、P1、P2 标签上,资源冲突仍然需要靠临时协调。更有效的做法是为每个优先级绑定资源规则。例如,P0项目可以锁定关键岗位,P1项目只能获得已批准容量,P2项目必须在 P0、P1资源满足后排期。
| 优先级 | 资源规则 | 变更权限 | PMO关注点 |
|---|---|---|---|
| P0 | 可锁定关键岗位,允许跨部门调度 | 经营或项目组合负责人 | 避免所有项目被滥标为P0 |
| P1 | 按批准容量执行,超出需重新评审 | 项目组合委员会 | 关注范围与投入是否同步 |
| P2 | 利用剩余容量排期,不得挤占关键项目 | 部门负责人 | 关注等待时间和积压量 |

五、完整流程:PMO如何从资源盘点做到滚动纠偏
1. 建立资源主数据和资源池
第一步不是购买系统,而是整理资源主数据。至少要包含人员、岗位、部门、能力标签、所在时区、可用日期、成本等级、直接负责人和替代人选。
对于 100 人以上组织,建议将资源池拆为部门资源池、能力资源池和项目资源池。部门资源池解决归属问题,能力资源池解决“谁能做”的问题,项目资源池解决“当前被什么占用”的问题。
- 人员层:姓名、部门、岗位、职级、直属负责人。
- 能力层:技术栈、业务领域、认证情况、熟练度、可替代性。
- 时间层:可用日期、休假、固定支持、已承诺项目。
- 成本层:标准人力成本、外包费率、加班规则。
- 风险层:关键依赖、单点人员、交接状态、离职或调岗风险。
2. 建立项目需求基线
项目需要资源,但资源不能凭项目名称自动生成。PMO应要求项目负责人提交需求基线,包括目标、范围、工作包、关键节点、岗位需求、预计人天和资源投入时间窗。
对需求不完整的项目,不建议直接进入资源排期。可以先给出“预估容量”,但必须明确这是粗估,不代表正式承诺。这样可以避免项目尚未完成范围澄清,就提前锁定大量核心资源。
3. 进行周级容量校验
周级校验是整个流程最有价值的一步。PMO需要将每周可用容量与项目需求进行匹配,重点检查四类问题:总容量超载、关键岗位冲突、工作包集中、依赖方未就绪。
资源容量表不应该只展示“某人被安排了多少小时”,还应展示“这些小时是否处于同一时间窗口”“是否有连续投入块”“是否与关键路径匹配”。如果关键路径任务需要周一至周三连续投入,而人员计划在这三天被其他项目切走,月度总量即使平衡,项目仍然会延期。
4. 设定预警阈值和升级机制
| 预警等级 | 典型条件 | 处理动作 | 责任人 |
|---|---|---|---|
| 绿色 | 投入比例低于85%,关键岗位无冲突 | 按计划执行,周度复核 | 项目经理 |
| 黄色 | 投入比例85%至95%,出现一项关键岗位冲突 | 调整任务顺序或减少并行工作 | 项目经理、部门负责人 |
| 橙色 | 投入比例95%至105%,连续两周出现偏差 | 提交资源重排或范围变更方案 | PMO、项目组合负责人 |
| 红色 | 投入比例超过105%,关键路径已受阻 | 暂停低优先级工作,重新批准资源与范围 | 经营负责人或项目组合委员会 |
5. 用系统沉淀过程数据
在中大型组织中,使用 PingCode 这类项目管理平台的价值,不只是记录任务,而是把项目、工作项、负责人、计划时间、实际进展和风险状态放在同一条数据链上。这样 PMO 才能从“问人要表格”转向“从系统查看资源变化”。
实际落地时,不建议一开始就配置大量字段。可以先建立三个基础视图:项目资源总览、岗位容量视图和个人投入明细。运行四到六周后,再根据实际使用情况增加能力标签、成本字段和预测偏差字段。
系统不能自动替代管理判断。如果项目负责人填报的任务粒度过粗,系统只会更快地生成一份看似精确、实际无法决策的报表。工具建设必须和计划规则同步推进。

六、案例分析:一个研发与交付并行组织如何重做投入比例
1. 案例背景与原始问题
以下案例来自项目管理实践中的情景化复盘,数据做了脱敏和结构调整。某软件企业拥有约 260 名员工,其中研发、产品、测试和交付人员约 180 人,同时运行 20 多个客户项目和内部产品项目。
组织原来的资源表由各部门分别维护。研发部门按人填报,交付部门按项目填报,产品部门按需求填报,PMO每月人工合并。由于口径不一致,表格中同一名员工可能出现两种不同的投入比例。
最严重的问题集中在三个岗位:高级后端工程师、数据实施顾问和产品经理。它们的计划利用率长期超过 100%,但项目仍然频繁等待。原因是这些岗位并非真正投入不足,而是被多个项目切割,无法在关键窗口连续工作。
2. 重构前后的管理动作
- 统一可用工时口径,先扣除休假、固定支持和已批准培训。
- 将项目拆成需求分析、方案设计、开发、测试、上线和验收等工作包。
- 将关键岗位从“按月分配”改为“按周分配”。
- 设置 85%、95%和105%三级资源预警。
- 要求任何新增高优先级需求必须说明占用哪个项目的资源。
- 每周召开 30 分钟资源例会,只处理冲突、缺口和决策事项。

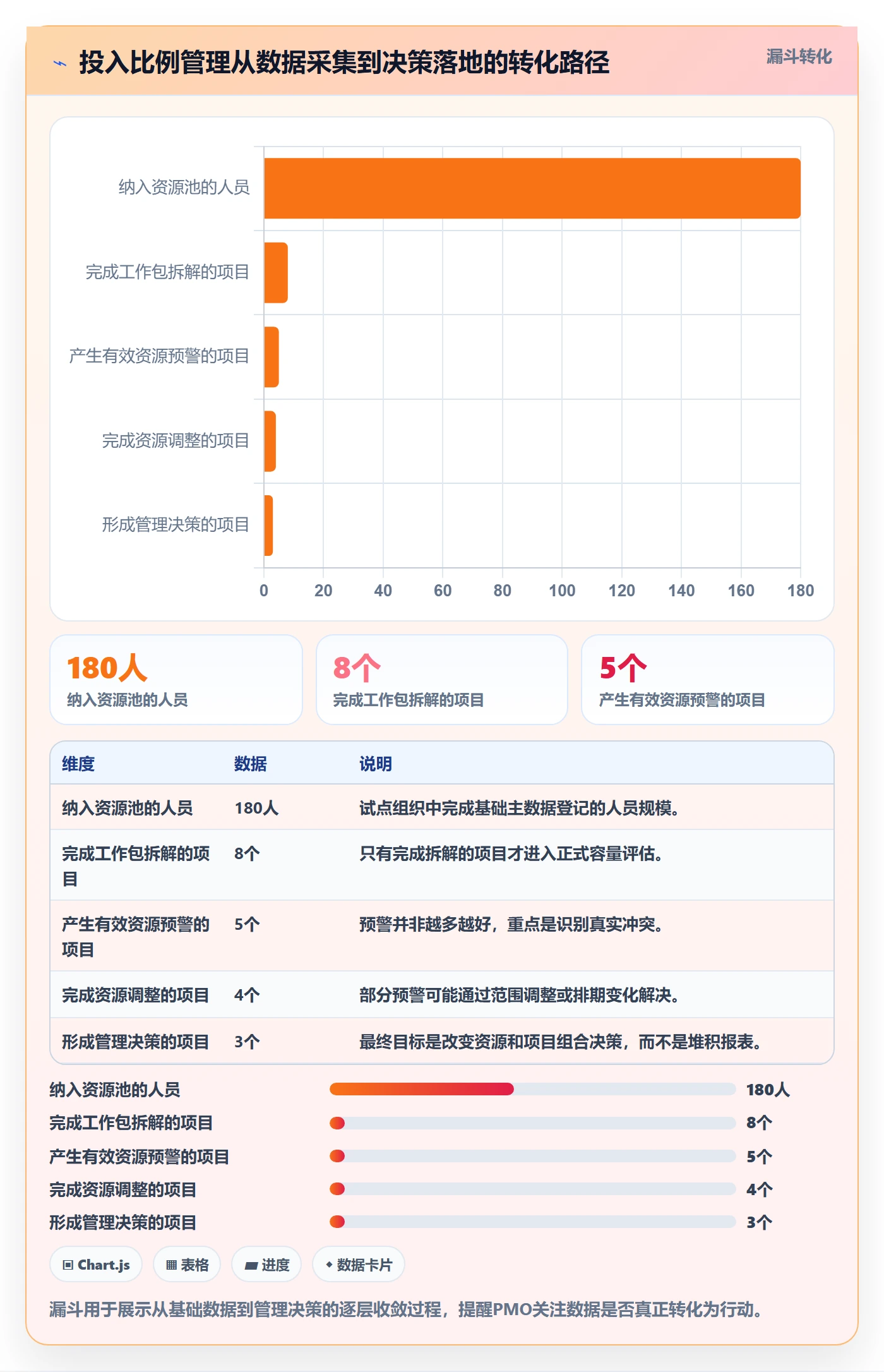

值得注意的是,团队没有一开始就追求所有历史数据完整,而是先选择 8 个重点项目试运行。这样可以避免因为数据治理成本过高,导致一线团队对资源管理产生抵触。
3. 复盘结果与数据观察

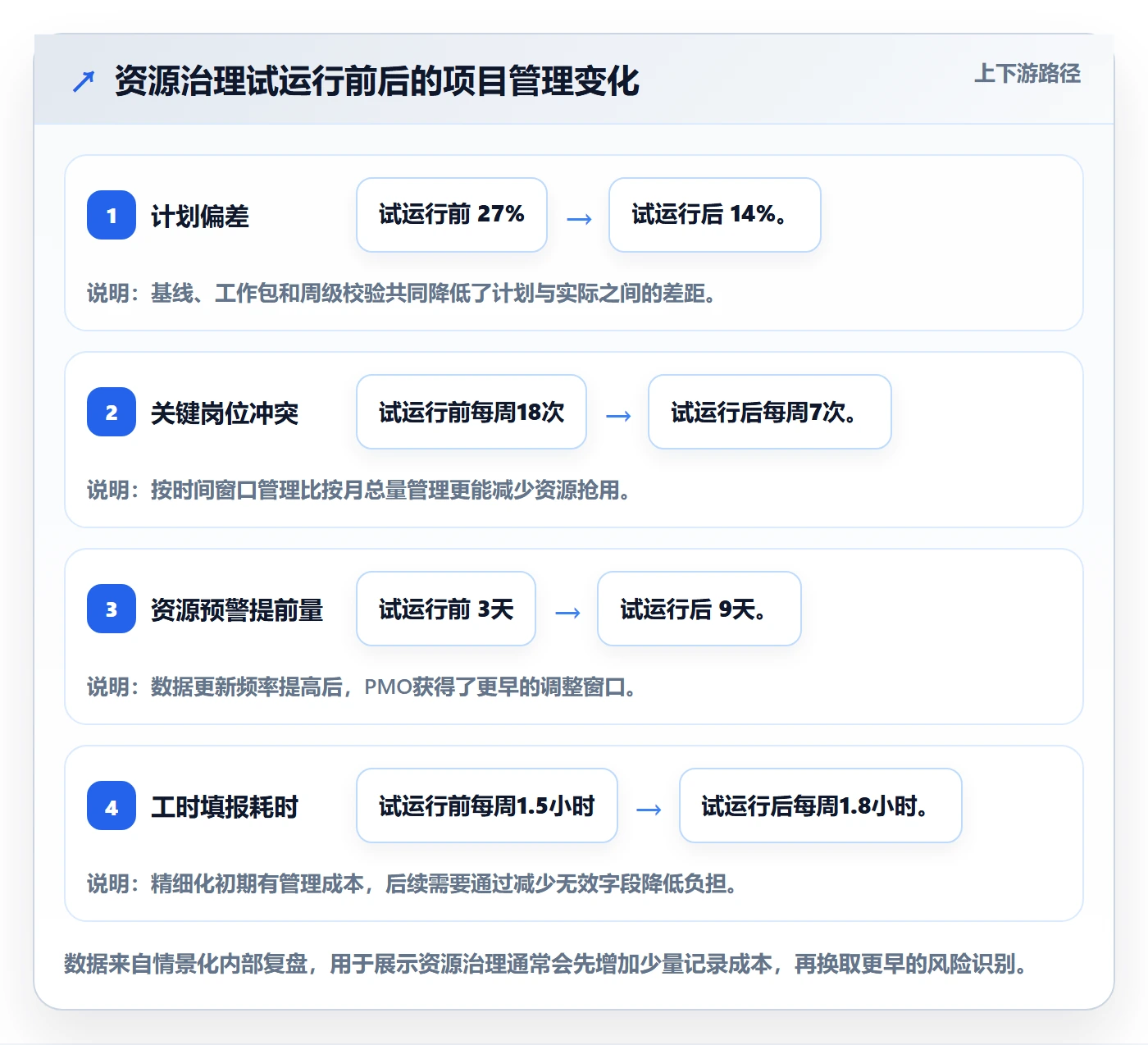

运行 10 周后,重点项目的计划偏差从平均 27%降至 14%,关键岗位的跨项目冲突次数从每周 18 次降至 7 次。资源预警处理平均提前 9 天,项目负责人也能更早提出范围调整,而不是等到里程碑延期后再解释。
但并非所有指标都改善。初期工时填报耗时增加了约 20%,部分员工认为工作包拆解增加了行政负担。后来团队取消了低价值的细粒度填报,只保留关键工作包和异常说明,填报时间才逐步下降。

4. 这个案例最值得复制的部分
最值得复制的不是某一个预警阈值,而是“先限定试点范围,再验证数据价值”的方法。资源管理很容易变成全组织运动,最后产生大量报表却没有改变资源决策。先选择关键岗位和高价值项目,可以更快验证投入比例是否真的帮助了项目取舍。
另一个可复制经验是:任何资源变更必须说明机会成本。比如新增一个紧急需求,不仅要写“需要两名工程师”,还要写“将导致项目 B 的哪个工作包顺延几天”。只有把资源占用和项目影响放在一起,管理层才会真正面对取舍。
七、不同情况下的行动建议:不要用一套规则管理所有项目
1. 项目需求稳定,但资源数量有限
这类场景适合采用容量优先模型。先确定每个岗位的可用容量,再根据项目优先级和关键路径分配。不要让所有项目同时启动,应明确哪些项目进入执行、哪些项目进入等待池。
- 优先保障已经进入关键路径的项目。
- 将低优先级项目拆成可独立交付的小阶段。
- 尽量减少同一人员同时服务的项目数量。
- 对稀缺岗位设置最大并行项目数。
2. 需求变化频繁,计划难以稳定
这类场景不宜追求过度精确的月度工时。建议使用滚动四周计划,前一周做详细排期,第二周做工作包确认,第三周和第四周只保留容量预估。
资源计划需要和变更管理绑定。每次需求变化都应重新判断三件事:是否增加工作量,是否改变岗位结构,是否改变关键节点。如果只是范围变更,却没有同步资源和时间,计划一定会失真。
3. 关键岗位明显短缺
当稀缺岗位长期超过 95%投入时,短期可以通过外部资源、内部培养和范围压缩缓解,但不能把加班当成长期方案。PMO需要把缺口分成“短期交付缺口”和“长期能力缺口”。前者可以外部补充,后者必须纳入招聘、培养和岗位继任计划。
| 解决方式 | 见效速度 | 成本 | 适用边界 |
|---|---|---|---|
| 内部跨团队调度 | 快 | 中 | 能力相近且原项目允许调整 |
| 外部顾问或外包 | 较快 | 高 | 需求明确、交付边界清晰 |
| 范围压缩 | 快 | 机会成本高 | 项目目标允许分阶段交付 |
| 培养替代人员 | 慢 | 中长期 | 能力可迁移、项目周期较长 |
| 招聘关键岗位 | 慢 | 高 | 缺口长期存在且业务规模稳定 |
4. 项目组合过多,管理层无法统一排序
如果项目数量已经超过管理层可判断范围,首先要做的不是继续优化工时,而是进行项目组合治理。将项目分为必须完成、应该完成、可以等待和应当停止四类,并且要求每类有明确进入条件。
停止项目是最难的动作,但也是释放资源最有效的动作之一。一个长期没有明确收益、不断占用关键岗位的项目,可能比新项目更昂贵。PMO应定期提供“继续投入的成本”和“停止或延期的机会成本”,而不是只汇报项目当前状态。

5. 组织处于快速扩张阶段
快速扩张时,人力计划最容易犯的错误是只增加人数,不增加管理能力。新员工加入后,需要经历熟悉业务、理解流程、获得权限和完成交接,这些都会暂时降低团队有效容量。
建议在扩张期单独设置“入职转化系数”。新员工前一个月不按满产能计入,第二个月根据岗位和任务复杂度逐步提高。否则资源表看起来容量增加,实际关键节点仍然无法稳定交付。
八、不同情况下的取舍:投入比例管理不是追求唯一正确答案
1. 精细化程度与管理成本的取舍
工作包拆得越细,理论上越容易估算,但填报和维护成本也越高。对于高风险、高成本、跨部门项目,细粒度管理是值得的;对于周期短、需求稳定的小任务,按工作包或里程碑管理即可。
我的判断标准是:如果某个字段不会改变资源决策,就不要强制填写。PMO不是为了收集更多数据,而是为了让数据支持项目取舍。
2. 利用率与弹性的取舍
提高利用率可以在短期内增加产出,但会降低组织应对变化的能力。保留缓冲容量意味着部分时间看起来没有被项目占用,却能减少突发需求带来的延期和加班。
对于交付承诺稳定的项目型组织,可以把缓冲控制在 10%左右;对于需求变化频繁的产品团队,缓冲可能需要达到 15%至20%。这不是浪费,而是为不确定性支付的保险费。
3. 集中稀缺资源与培养替代资源的取舍
让高级专家集中处理关键项目,通常可以提高短期质量;但如果所有复杂任务都依赖少数专家,组织会形成新的单点风险。合理做法是采用“专家负责关键决策,普通成员承担可拆解工作”的组合,让专家投入从执行逐步转向评审、指导和风险控制。
| 策略 | 短期收益 | 长期风险 | 适合场景 |
|---|---|---|---|
| 专家集中投入 | 关键节点质量高、决策快 | 形成单点依赖 | 高风险、时间紧的关键项目 |
| 专家分散指导 | 扩大团队能力覆盖 | 短期沟通成本增加 | 项目数量多、周期较长的组织 |
| 外部资源补充 | 快速缓解容量缺口 | 知识沉淀和质量控制难度增加 | 边界清晰、标准化程度高的任务 |
| 内部培养替代 | 增强组织韧性 | 短期产能下降 | 长期业务稳定、技能可迁移的场景 |
4. 标准化与业务灵活性的取舍
PMO需要建立统一规则,但不能把所有团队都变成同一种工作方式。研发团队关注工作包、缺陷和技术依赖;交付团队关注客户里程碑、现场资源和验收;产品团队关注需求验证和决策等待。
最有效的做法是统一底层字段和口径,允许不同团队使用不同的工作视图。统一的是“投入如何计算、偏差如何解释、何时升级”,而不是每个团队都必须使用完全相同的任务结构。
九、指标体系:如何判断投入比例管理是否真正有效
1. 资源层指标
- 平均投入比例:观察整体资源是否过载或闲置。
- 关键岗位峰值投入比例:识别稀缺岗位的集中风险。
- 跨项目人员比例:观察团队被切割的程度。
- 资源冲突次数:统计同一时间窗口的岗位争用。
- 可替代岗位覆盖率:判断关键能力是否存在单点。
2. 交付层指标
- 计划人天偏差:比较基线与实际消耗。
- 工作包按期完成率:判断资源投入是否转化为进度。
- 返工投入比例:识别质量或需求问题造成的隐性消耗。
- 等待时间占比:观察审批、依赖和环境问题对人力的吞噬。
- 关键路径受阻次数:衡量资源冲突对项目结果的直接影响。
3. 管理层指标
管理层最需要的不是个人工时明细,而是资源决策是否更快、更透明。建议关注资源决策周期、项目启动等待时间、暂停项目释放的人天、范围变更后重新基线的及时率,以及资源缺口被发现到解决的平均天数。

4. 不要把指标变成员工排名工具
投入比例数据一旦直接用于个人排名,员工就会倾向于填报更高工时、减少异常说明或把等待时间包装成执行时间。这样会破坏数据质量。
更合理的做法是将投入比例主要用于项目计划、资源协调和组织能力建设。个人绩效可以参考交付结果、质量、协作和改进,但不应简单按照“谁填报工时最多”判断贡献。
十、落地清单:PMO可以在四周内完成的最小可行方案
1. 第一周:统一口径和选定试点
- 确定标准工作日和可用工时计算方式。
- 明确项目投入、非项目投入和缓冲时间的分类。
- 选择 5至8个重点项目作为试点。
- 选出 3类关键岗位进行容量盘点。
- 冻结一版资源计划基线,不追求一次完美。
2. 第二周:拆解工作包和建立资源视图
- 要求试点项目完成关键工作包拆解。
- 为工作包补充责任岗位、计划人天和完成标准。
- 建立个人、岗位和项目三个维度的投入视图。
- 识别关键岗位冲突和单点依赖。
3. 第三周:开始周级复盘
- 每周更新项目实际进展和投入。
- 比较计划人天、实际人天和完成度。
- 记录新增需求带来的资源影响。
- 对黄色及以上预警制定处理动作。
- 把无法解决的冲突升级给有决策权的负责人。
4. 第四周:删除无效字段并调整规则
试运行结束后,不要只增加更多管理要求,而要删除没有产生决策价值的字段。检查每一个字段是否帮助团队发现冲突、解释偏差或做出取舍。如果不能,就改为选填或取消。

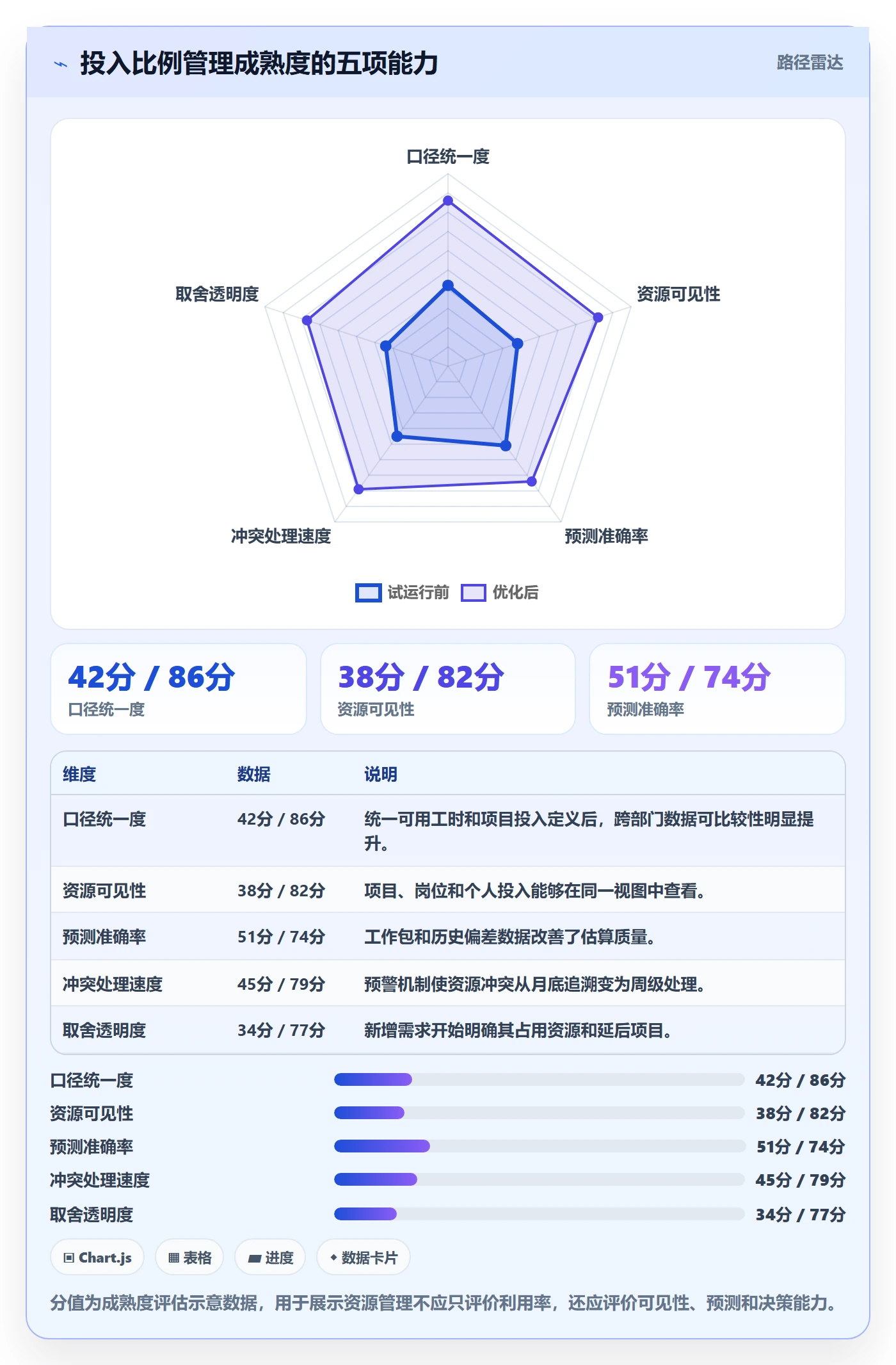

同时,复盘阈值是否合理。若大量项目长期处于黄色区间,可能是阈值过严,也可能是组织真实存在容量不足。PMO需要结合延期率、返工率和加班情况判断,而不是只看预警数量。

十一、最终判断:投入比例管理的终点是提高组织选择能力
1. 不要把人力计划做成静态表格
静态表格只能记录某个时点的判断,无法反映项目优先级变化、关键岗位冲突和实际交付偏差。真正有效的人力计划应该是滚动的:计划、执行、偏差、决策和重新计划形成闭环。
PMO的职责也不只是收集各部门提交的资源表,而是建立一套可解释的决策机制。当资源不足时,PMO需要帮助组织回答:哪个项目更值得优先投入,哪个范围可以缩减,哪个岗位必须培养,哪个项目应该暂停。
2. 最重要的不是精确预测,而是提前暴露取舍
任何项目计划都会有误差,投入比例也不可能完全准确。管理价值不在于预测出一个看起来精确的数字,而在于让组织在问题变大之前看到它,并且清楚知道调整一个项目会影响什么。
如果一个系统能准确告诉你某个岗位占用 83.6%,却不能回答“这个人本周是否能完成关键路径任务”,它的精细度没有实际意义。相反,只要能提前识别资源冲突、说明机会成本、推动范围和资源同步调整,就已经产生了管理价值。
3. 下一步应该怎么做
如果组织目前没有统一口径,先不要急着做复杂报表,完成一次资源主数据盘点即可。如果已经有项目管理工具,但数据分散在任务、表格和会议纪要中,应先统一项目、工作包和投入字段。对于项目数量多、人员规模超过 100 人的组织,可以选择 PingCode 这类项目管理平台,以重点项目和关键岗位为试点,逐步把资源计划、项目执行和风险预警连接起来。
具体行动可以从今天开始:列出未来四周所有重点项目,标记每个项目的关键岗位和关键节点,计算这些岗位的真实可用容量,再找出投入比例超过 95%或被三个以上项目同时占用的人员。通常第一轮盘点就能发现最需要处理的资源冲突。
我的最终判断是:投入比例管理不是为了证明每个人都很忙,而是为了让组织有勇气承认资源有限,并据此做出清晰的项目取舍。当资源计划能够连接到范围、优先级、交付结果和组织能力建设时,PMO才真正从“报表协调者”升级为“资源决策系统的设计者”。
常见问题解答(FAQ)
1. PMO如何确定项目人力投入比例,避免计划看起来很满但实际持续延期?
我负责多个项目组合时,经常发现每个人的排期加总已经超过100%,但系统里仍然显示项目“资源已分配”。到底应该按工时、人数还是投入比例来做计划?有没有一套能在项目启动阶段就识别过载的方法?
我更建议PMO把投入比例拆成“可承诺产能”和“理论工作时间”两层,而不是直接把一个人每周40小时全部分给项目。在我参与过的一次产品迭代中,团队名义上有12人,按40小时计算是每周480小时,但扣除例会、需求澄清、缺陷响应、休假和临时支持后,真正可用于计划的只有约350小时,实际可承诺比例约为73%。
如果仍按100%排期,第二周开始就会出现任务顺延。可以先用这个公式估算:有效产能 = 标准工时 × 出勤系数 × 专注系数。以每周40小时、出勤系数0.95、专注系数0.78为例,单人有效产能约为29.6小时。
再根据项目类型设置投入上限:核心研发项目通常控制在70%至80%,维护和运营类工作预留15%至20%,个人成长、技术债和突发问题至少预留10%。我的判断标准是,不看“计划分配了多少”,而看“连续四周实际投入是否超过有效产能”。如果某成员连续两周超过85%,就应标记为高风险;
连续三周超过95%,通常不是个人效率问题,而是项目组合或优先级管理出了问题。一个简单的对比是:平均投入80%、波动较小的团队,交付偏差可能控制在10%以内;平均投入95%、临时任务频繁插入的团队,排期偏差往往会扩大到25%至40%。PMO应优先降低并行项目数,而不是继续要求成员加班填补计划缺口。
2. 人力资源计划应该按岗位配置,还是按具体技能配置?
我以前做资源计划时,看到项目有足够的开发、测试和产品人员,就以为人力配置没有问题,结果真正执行时却卡在数据建模和性能调优上。为什么同一个岗位的人数看起来够用,项目仍然会因为关键技能缺口延期?
岗位数量只能说明组织上有人,不能说明项目在关键时间点拥有可用能力。一次项目复盘中,团队配置是产品经理1人、开发5人、测试2人,看起来比例合理,但上线前两周需要性能优化时,只有1名开发真正做过高并发场景,导致原本预计3天的工作用了8天,直接挤压了测试窗口。
我建议建立“岗位,技能,熟练度,可用时间”四维资源表。比如将后端开发进一步拆成业务开发、数据建模、接口治理、性能优化四项技能,再用1到5级标记熟练度。项目计划不应写“需要2名后端”,而应写“第6周至第7周,需要1名性能优化能力达到4级以上的后端,每周投入60%;
第8周需要2名接口测试能力达到3级以上的测试人员”。判断配置是否合理时,可以计算关键技能覆盖率:关键技能覆盖率 = 已确认具备该技能的人数 ÷ 项目所需人数。覆盖率低于100%时,必须在立项阶段给出补救方案,例如外部支持、内部培养或调整范围。
还要关注单点依赖:如果某项关键技能只有1个人掌握,即使覆盖率达到100%,仍属于高风险。我的实际做法是把关键技能至少配置到“1名主责+1名可替补”,并要求替补人员在项目中提前完成一次真实任务,而不是只参加培训。
3. PMO如何优化人力投入流程,减少资源申请、审批和重新排期的反复沟通?
我经历过一种很低效的流程:项目经理先发邮件申请资源,部门负责人线下确认,PMO再更新表格,几天后需求变化又重新走一遍。看起来每一步都有审批,但大量时间消耗在重复核对上,应该怎样重新设计这套流程?
流程优化的重点不是减少审批节点,而是把不同类型的资源决策分开。我的经验是将申请分为三类:标准补充、跨部门调配和重大变更。标准补充是既定岗位、投入比例不超过20%、不影响其他项目的申请,可以由部门负责人在固定时限内直接确认;跨部门调配涉及两个以上团队,必须同时展示被调出项目的影响;
重大变更则包括新增关键岗位、投入超过50%或影响里程碑,需要进入项目组合评审。在一次流程改造中,我们把原先平均6个工作日的资源确认拆成两个时间窗口:每周一集中处理常规申请,每周三处理紧急申请;申请表只保留项目目标、需要的技能、投入比例、起止时间、被影响项目和替代方案六项内容。
经过一个月统计,往返沟通次数从平均4.2次降到1.7次,首次审批通过率从约58%提高到86%。真正起作用的不是表格变短,而是要求申请人同时说明“拿走这部分人力后,哪个项目会受到什么影响”。建议用服务时限衡量流程,而不是只看审批是否完成。
常规申请应在2个工作日内完成,跨部门申请不超过5个工作日,紧急申请必须在24小时内给出“批准、部分批准或拒绝”的明确结论。对反复变更的项目,还应统计资源计划稳定度:一个月内投入比例调整超过2次,说明项目范围、优先级或需求入口存在问题,PMO应回到源头治理,而不是继续优化审批表。
4. 如何判断人力投入不足,究竟应该增派人员、延长周期,还是缩减项目范围?
项目延期时,最容易出现的建议就是“再加两个人”,但我发现新增人员有时反而让沟通成本更高。有没有一个比较客观的判断方法,帮助PMO在增员、延期和缩减范围之间做选择?
我会先判断瓶颈属于容量不足、技能不足,还是协作复杂度过高。容量不足通常表现为任务池持续增长、关键岗位排队时间变长;技能不足表现为某类任务长期无人接手或返工率高;协作复杂度过高则表现为新增人员后会议、交接和评审显著增加。三种问题的解决方案完全不同,不能都用加人处理。
在一个原计划10周交付的项目中,剩余工作量估算为620小时,团队有效产能每周约75小时,理论上还需要8.3周。如果直接增加3人,考虑到入项培训、环境熟悉和评审成本,前两周新增产能只有约30小时,项目未必能提前完成;
如果将低价值报表和次要适配项移出首期,范围减少160小时,剩余工作量降至460小时,按现有产能约6.1周完成,反而比盲目增员更可控。我的决策顺序通常是:先删减不影响核心目标的范围,再解决关键技能缺口,最后才考虑增员。
可以用一个简单的对比判断:若新增人员需要超过两周才能独立产出,且任务之间高度耦合,优先延期或缩范围;若工作可以拆成独立模块,且新增人员能在一周内承担明确任务,增员才可能有效;若延期会触发合同、合规或市场窗口风险,则应采用“保核心范围、降低非核心质量目标”的方式。
PMO还应跟踪三个数据:新增人员到达独立产出的平均天数、返工工时占比和关键任务等待时间。如果加人后返工率从8%升到15%,关键任务等待时间却没有下降,说明问题不是人手不足,而是工作拆分或技术决策存在瓶颈。
核心关键词
文章包含AI辅助创作:投入比例管理指南:PMO如何做好人力资源计划,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/624555
读者评论
文中把投入比例和交付结果放在一起看,这点比较实用。实际执行时最难的不是公式,而是让成员及时记录变更和等待时间,否则系统里的数据仍然只是事后填报,难以支持周级调整。
按能力标签分配资源比单看人数更接近真实情况,但能力系数容易被主观化。建议由项目复盘结果、任务类型和熟练周期共同校准,避免把它变成员工隐性的绩效评分。
这种方法更适合项目并行度较高的组织。小团队如果照搬完整流程,可能会增加维护成本。我认为可以先从关键岗位和未来四周的资源冲突开始,验证有效后再逐步扩展。
