去年第三季度,我参与了一家约 400 人软件公司的人力复盘。PMO 在年初提交的人力计划写得很漂亮:下半年总投入 186 人月,覆盖 7 条产品线、23 个项目。到 12 月结算,实际投入 247 人月,偏差 33%。更麻烦的不是数字本身,而是偏差的去向没人说得清,多出来的 61 人月里,有多少是需求变更,有多少是返工,有多少是"人明明在项目上但没产出",事后谁也拿不出来。
这件事几乎每年都在不同的公司重演。人力资源计划里最难的部分,从来不是"把人月加起来",而是先定义清楚"工作量"到底指什么,再让它可被持续校准。这篇文章我想把这套方法拆开讲:PMO 怎么把工作量算到"能用来做决策"的程度,中间有哪些坑,不同规模的组织该怎么取舍。
一、核心结论:工作量不是算出来的,是定义出来再校准出来的
先把结论摆出来。我在过去几年复盘过十几个团队的人力计划,凡是最后能用于决策的,都符合下面三条;凡是最后变成"年初写一份、年底对一次"的摆设的,基本都缺其中一条。
1. 三个结论
结论一:工作量的单位不是"人月",是"某角色的人月"。一个 10 人月的工作量,如果其中 7 人月必须是后端,而你手上只有 2 个后端,那这 10 人月对你来说等于 35 人月,因为要等。人月这个单位最大的问题是它默认人力可以互换,而现实中角色几乎不可互换。
结论二:有效产能必须扣除组织损耗,而不是用出勤天数乘人数。很多 PMO 的人力计划是用"人数 × 22 天 × 6 个月"算出来的,这个数字在数学上没错,在管理上完全错。会议、支持、招聘、培训、休假、上下文切换,这些都是真实存在的时间消耗,不算进去,计划从第一天就是虚的。
结论三:人力计划的价值在滚动校准,不在初次准确。没有哪个团队第一次就能把半年后的人月算准。做得好的团队不是算得准,而是每两周用实际消耗回写一次计划,让偏差在 10% 以内收敛,而不是等到季度末才发现偏了 30%。
2. 为什么"人月"是最容易骗人的单位
人月有三个天生的模糊性,PMO 如果不在定义阶段处理掉,后面所有数字都会失真。
第一,人月不区分投入强度。一个人全职做 3 个月,和三个人各花 1 个月兼职做,都是 3 人月,但后者的实际产出通常只有前者的 50% 到 60%,因为交接成本和上下文切换被完全隐藏了。
第二,人月不区分前置等待。一个需要等第三方接口的工作,人月算得再准也没用,卡在等待上的时间是"已分配但无产出"的状态,在报表上却和正常投入长得一模一样。
第三,人月不区分质量成本。同样交付一个模块,一次做对和返工两次,人月可能差一倍。如果人力计划里没有返工预留,那就等于默认团队永不出错。
3. PMO 在人力计划里的真实角色
这里有个定位问题必须说清楚。很多 PMO 把自己当成"人力计算器",业务部门报需求,PMO 换算成人月,然后排进表里。这个定位一定会失败,因为PMO 拿到的永远是别人加工过的数字。
我认为 PMO 更合适的角色是规则的制定者和偏差的裁判:定义什么叫一个"可估算的需求"、定义产能口径、定义缓冲比例、定义偏差超过多少必须复盘。数字本身可以让业务线自己填,但口径和仲裁权必须在 PMO 手上。
二、背景与真实场景:人力计划通常在第二个季度开始失控
如果你观察过几年的项目数据,会发现一个规律:人力计划很少在第一个季度崩,通常是在第二个季度开始跑偏,到第三季度已经没人看了。原因不复杂,第一个季度靠年初的惯性还能撑住,第二季度开始,需求变更、人员流动、跨部门支援这些变量集中出现。
1. 一条典型的失控时间线
我复盘过的一个案例,时间线几乎可以当模板:
- 第 1 个月:计划上线,覆盖率 90% 以上的在研项目,团队普遍觉得"这次终于清楚了"。
- 第 2-3 个月:出现第一批插单需求,通常是销售或高层直接压下来的,占用了缓冲,但没人更新计划。
- 第 4 个月:两个核心成员离职,人手缺口出现,团队开始靠加班填,加班没有进计划,所以报表上看起来一切正常。
- 第 5-6 个月:实际工时开始明显超出,但因为统计口径是"任务是否完成"而不是"消耗了多少人天",偏差被隐藏。
- 第 7 个月:季度复盘时发现偏差 30% 以上,此时已无法纠正,只能追认。
这条线上真正的病灶不在第 7 个月,而在第 2 个月,第一次插单没有触发计划更新,机制就失效了。
2. 需求的真实来源分布
我让团队做过一次统计:把半年内所有实际消耗人力超过 3 人天的需求按来源分类,结果是,立项时规划内的需求约占 55%,客户或销售驱动的变更约占 22%,线上问题和技术债约占 13%,内部管理或合规要求约占 10%。
也就是说,年初那份看起来很完整的人力计划,天然只覆盖了一半多一点的现实。如果计划里没有为剩下 45% 留位置,它注定要被现实冲垮。这不是执行力问题,是设计问题。

3. 中大型组织的特殊困难
100 人以下的组织,人力计划可以靠"谁在做什么"的直觉撑住。一旦超过 100 人、跨 3 个以上团队,就会出现三个新问题:角色交叉、资源争抢、信息时差。
角色交叉是指一个人同时属于项目组和职能线,两边的排期都要满足,实际产能被重复计算。资源争抢是指同一个技术专家被三个项目同时写进计划,每个项目都以为自己拿到了。信息时差是指 A 团队的实际进度要两周后才传到 PMO,这两周里所有基于旧数据的决策都是错的。

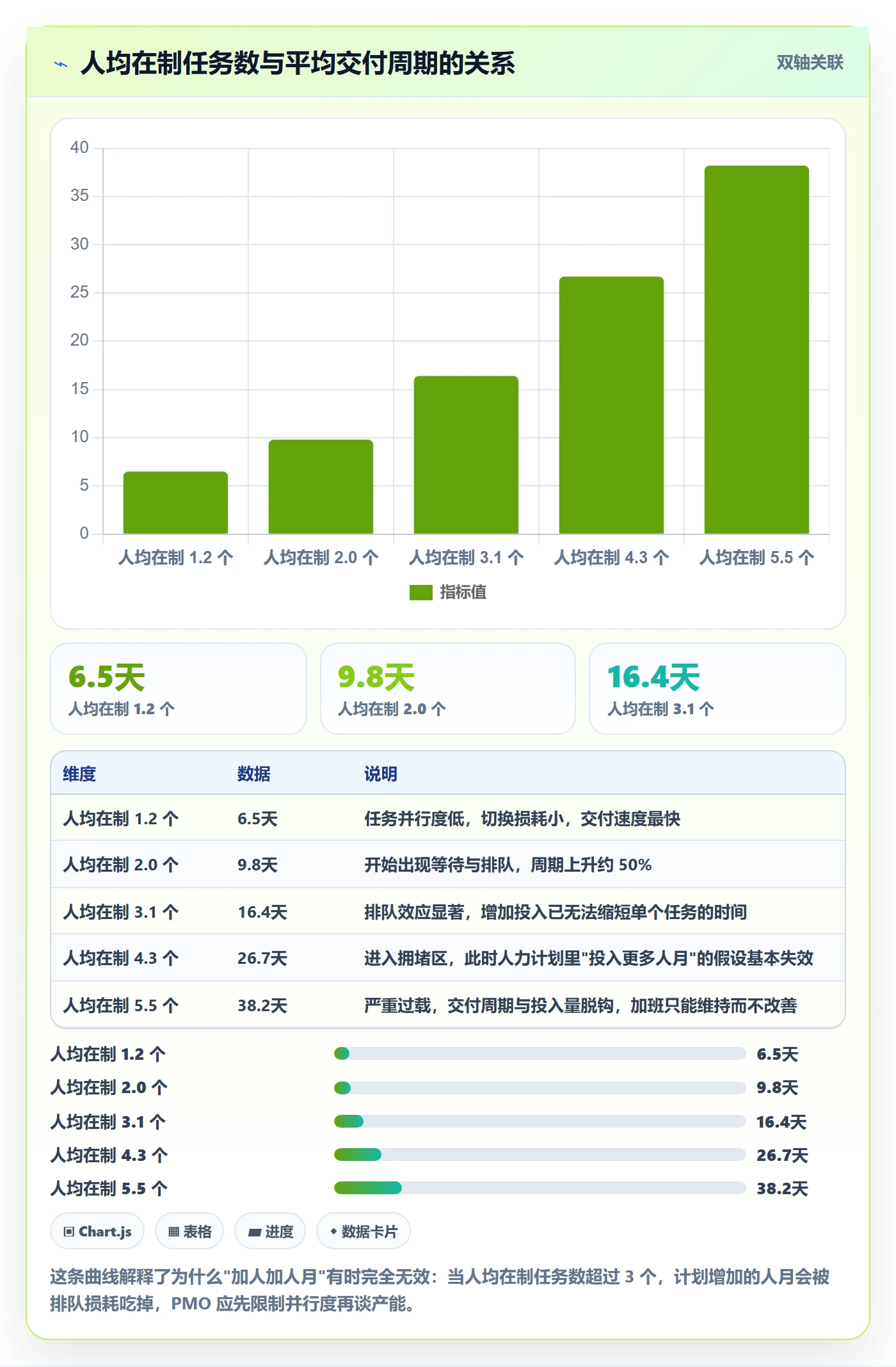

这三个问题不解决,人月算得再精也没意义,因为输入本身就是重复的、延迟的。
三、拆解常见误区:四个把人月算错的惯性做法
下面四个误区,我在不同公司反复见到,几乎可以当作清单来对照自查。
1. 误区一:把"可用人力"当成"有效产能"
这是最常见也最致命的一个。团队 10 个人,计划里就写 10 人月/月。实际上这 10 个人里,2 个是刚入职还在熟悉代码,1 个是团队负责人有一半时间在开会,还有约 15% 的时间被支持类工作分走。
我给的经验基准是:成熟团队的有效产能大约是名义人力 × 0.7 到 0.8;新组建团队或大改架构的团队是 × 0.5 到 0.6。这个系数不是拍脑袋,是把会议、支持、招聘面试、培训、休假、上下文切换逐项扣掉之后的结果。
| 产能扣减项 | 典型占比 | 是否常被计入计划 |
|---|---|---|
| 会议与沟通同步 | 12%-18% | 基本不计 |
| 线上问题与运维支持 | 8%-15% | 偶发时计 |
| 招聘面试与带新人 | 3%-6% | 不计 |
| 法定假期与年假 | 8%-12% | 部分计 |
| 上下文切换损耗 | 5%-10% | 从不计 |
| 技术债与重构 | 10%-20% | 很少计 |
把这些加起来,扣掉 25% 到 40% 才是比较诚实的数字。这个系数一定要在 PMO 层面统一,不能每个团队自己报,否则会出现"会哭的孩子有奶吃"。
2. 误区二:用平均效率掩盖角色瓶颈
第二类错误是把所有人力当成同质的。计划里写"投入 60 人月",然后按人数平均分配,看起来很公平,实际上完全没有考虑瓶颈角色。
举个我见过的真实情况:一个项目组 12 人,其中 1 个是唯一懂某套老系统的架构师。项目计划里这个人被安排了 3.5 人月的工作,看起来很正常。但因为所有涉及老系统的需求都必须过他,他实际成了关键路径,导致整个项目在第三个迭代卡了 3 周。计划里的"60 人月"没有错,错的是没人算过"关键角色饱和度"这个指标。
我的做法是:人力计划必须同时输出两张表,一张按角色汇总的人月表,一张按人的饱和度表。任何一个人饱和度超过 90%,就必须在计划上标红,因为它意味着这个人一旦请假或离职,项目直接停摆。
3. 误区三:需求颗粒度不一致就进入估算
很多团队在一个需求还只有一句话描述的时候,就已经给出"这个大概 15 人天"的估算了。这个数字的置信度极低,但它会被写进计划、汇总、上报,然后一路传到管理层,变成"我们有把握的承诺"。
我的判断标准很具体:一个需求能否进入工作量估算,取决于它是否已经拆到"单个任务不超过 3 人天"的颗粒度。超过这个颗粒度的,只能给区间,不能给点值。区间和点值在计划里的权重完全不同,点值可以承诺,区间只能用来做资源预留。

4. 误区四:只算一次,不做滚动校准
第四类错误最隐蔽:计划做得很认真,但做完就锁死了。半年里需求变了三轮、人走了两个、架构换了一次,计划还是那份计划。
这种做法的问题不在于"不准",而在于它让团队失去了纠错的时机。人力计划的核心用途是让资源在还有调整空间的时候被调整。等到季度末才发现缺口,能做的只剩下加班和延期,这两个选项都很贵。
四、专业判断逻辑:三层工作量模型
讲完误区,说方法。我自己在用、也推荐给团队的是三层工作量模型。它的核心思路是:承认不确定性,并把它显性地放进计划里,而不是假装它不存在。
1. 第一层:可承诺工作量
这一层对应的是已经拆到 3 人天以内、依赖关系清楚、验收标准明确的需求。它们可以给点值,可以进承诺范围,可以用来对业务方答复"这个什么时候能上"。
我的经验是这一层应该占总工作量的 55% 到 65%。低于 50%,说明计划全是雾,没有承诺力;高于 75%,说明没有给变化留空间,后面一定会被插单打穿。
2. 第二层:缓冲工作量
这一层是显性的预留,用来吸收插单、返工、协作等待。它不是"摸鱼时间",而是一个被正式命名、被单独统计、被允许消耗的额度。
关键差别在于有没有被记录。没有缓冲额度的团队,插单会直接吃掉承诺范围的时间,然后表现为延期;有缓冲额度的团队,插单会消耗缓冲,PMO 能看到消耗速度,从而判断要不要提前干预。同样是插单,后者是可管理的。
3. 第三层:未知工作量
第三层用来装那些现在还不知道会不会发生、但历史上总会发生的事:线上事故、合规审计、组织调整、核心技术攻关失败。这一层不需要精确估算,但需要一个数量级的概念,通常按前两层之和的 10% 到 20% 预留。

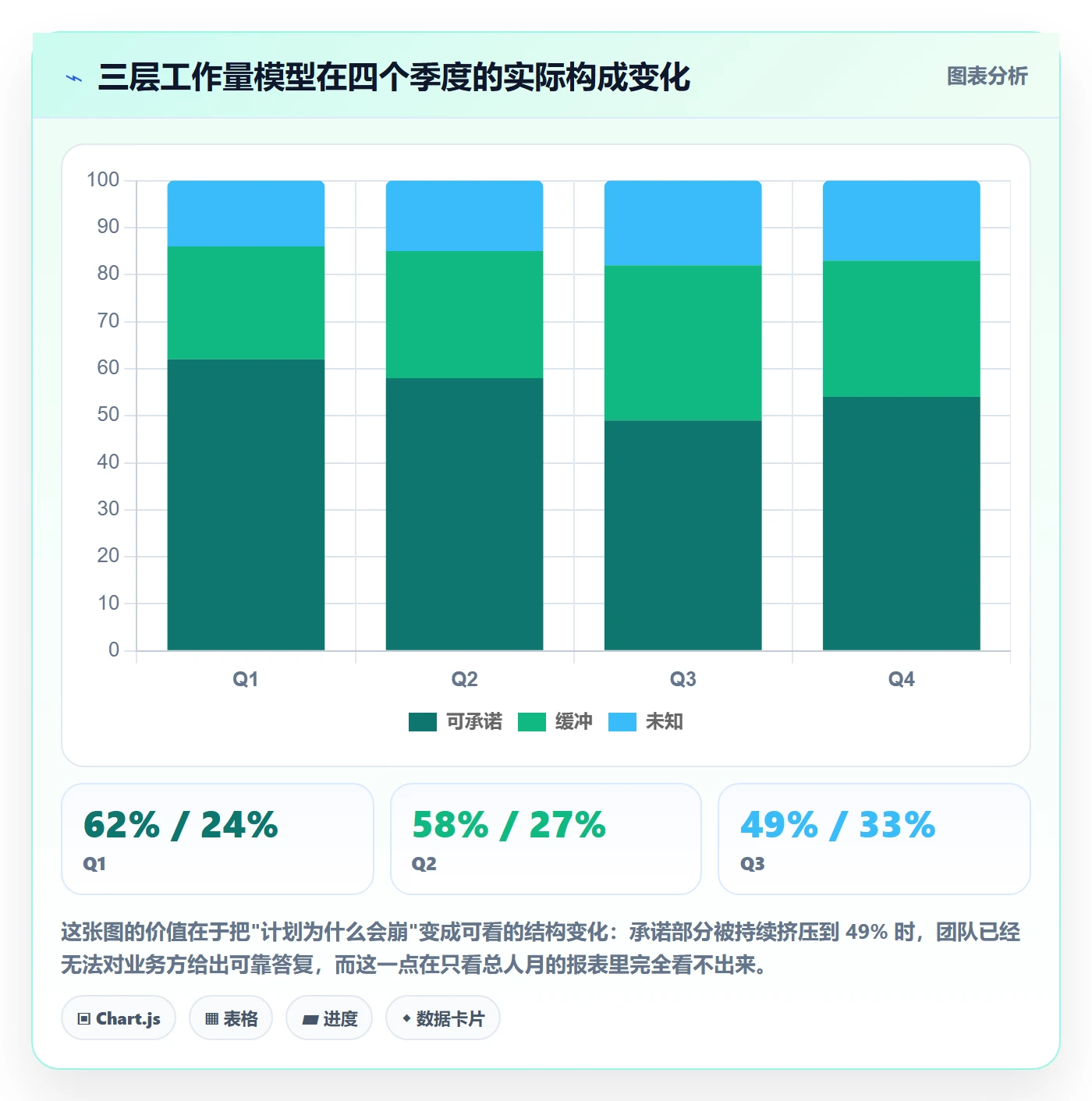

三层加起来才是完整的可用人力。很多团队的年度计划之所以一上来就是满的,就是因为只算了第一层,然后把剩下两层当成"团队应该自己想办法消化"。

4. 估算方法的选择矩阵
估算方法没有优劣,只有适用场景。我常用五种,说一下各自的边界。
| 方法 | 适用场景 | 单次耗时 | 典型偏差 | 主要风险 |
|---|---|---|---|---|
| 类比估算 | 有高度相似的历史项目 | 0.5 小时 | ±35% | 相似性判断过于乐观 |
| 三点估算 | 不确定性中等、需要给区间 | 2 小时 | ±20% | 最悲观值常被低估 |
| 任务拆解法 | 需求已拆到 3 人天以内 | 4-8 小时 | ±12% | 拆解本身耗时,且漏算联调 |
| 计划扑克 | 团队共识、快速拉平认知 | 1-2 小时 | ±25% | 易受资深成员意见主导 |
| 历史速率外推 | 稳定运行的迭代团队 | 0.5 小时 | ±15% | 团队构成一变就失效 |

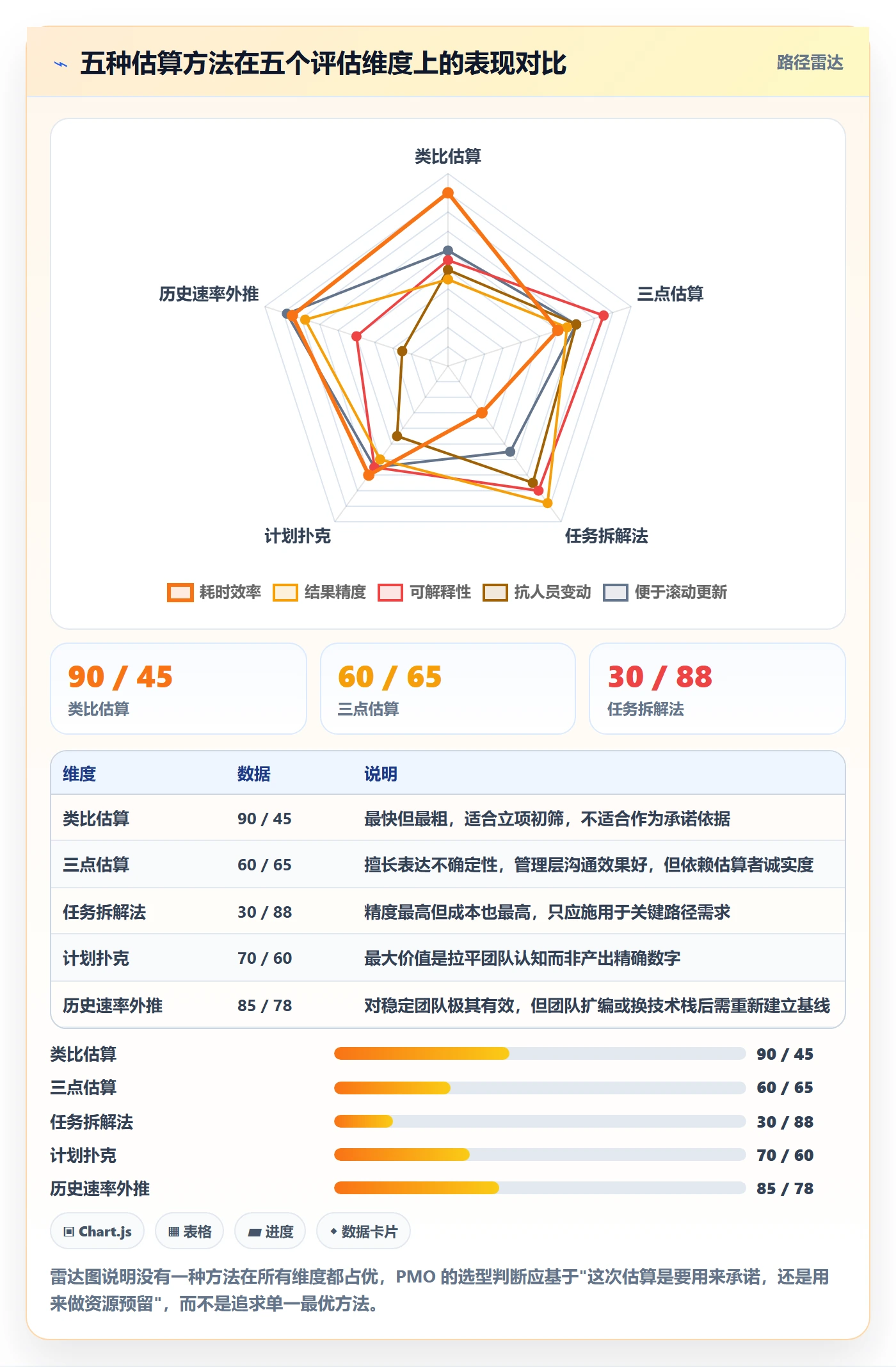

我的组合建议是:用历史速率外推测总量,用任务拆解法校细节,用三点估算给不确定项留区间。三种叠加比单用一种稳得多,而且总耗时增加有限。

五、具体案例与数据观察:一家 600 人公司的三个季度改造
下面这个案例来自一家约 600 人的企业软件公司,我参与了他们从"人月报表"到"三层工作量管理"的改造过程。数据是他们内部的工时与项目系统导出的,我做了口径统一和清洗。
1. 改造前的基线
改造前,他们的 PMO 每季度出一份人力计划,用 Excel 维护,按部门汇总人月。三个突出问题是:计划与实际偏差长期在 25% 到 35% 之间;插单从不进入计划,靠团队加班吸收;关键角色饱和度无人统计,有 4 个人长期处于超载状态但报表上看不出来。
还有一个细节值得说:他们的项目管理系统和工时记录是两套东西。任务在项目系统里,工时在另一个表格里,两边靠人手工对齐。这意味着任何一次偏差分析都要先花两天做数据对齐,成本高到没人愿意做,于是偏差永远不会被分析。
2. 具体做了什么
我们做的事其实不复杂,核心是把"计划,执行,偏差"三个环节放进同一套数据里。他们选了 PingCode 作为承载平台,主要用它把需求、任务、工时和迭代计划放在一条链路上,避免反复手工对齐。
具体分四步落地:
- 统一需求入口。所有需求先进需求池,未拆到 3 人天以内的不允许进入排期。这一步直接把可估算率从 42% 提到 78%。
- 建立角色产能基线。按后端、前端、测试、数据四条线分别定有效产能系数,用过去两个季度的实际工时反推,得出 0.72、0.75、0.68、0.70 四个系数,替代了原来统一按 1.0 计算的做法。
- 显性化缓冲。每个迭代固定预留 20% 工时作为缓冲池,插单必须从缓冲池扣,扣到 70% 以下触发预警。这一条是最关键的机制变化。
- 两周一次的滚动校准。用系统的工时数据回写计划,偏差超过 15% 的项目必须在下一次例会上说明原因,不允许"下次一起说"。
这里补一句工具层面的判断。中大型组织(100 人以上、多项目并行)真正的痛点往往不是"没有工具",而是工具之间不连通导致数据不可信。PingCode 这类平台在这个规模段的价值,主要在于把需求、任务、工时、迭代串成一条可回溯的链,让 PMO 拿到的是同一份数据的不同视图,而不是四份需要人工调和的报表。规模再小的团队用表格也能撑住,规模再大则要考虑跨项目群的资源池视图。
3. 三个季度的数据变化

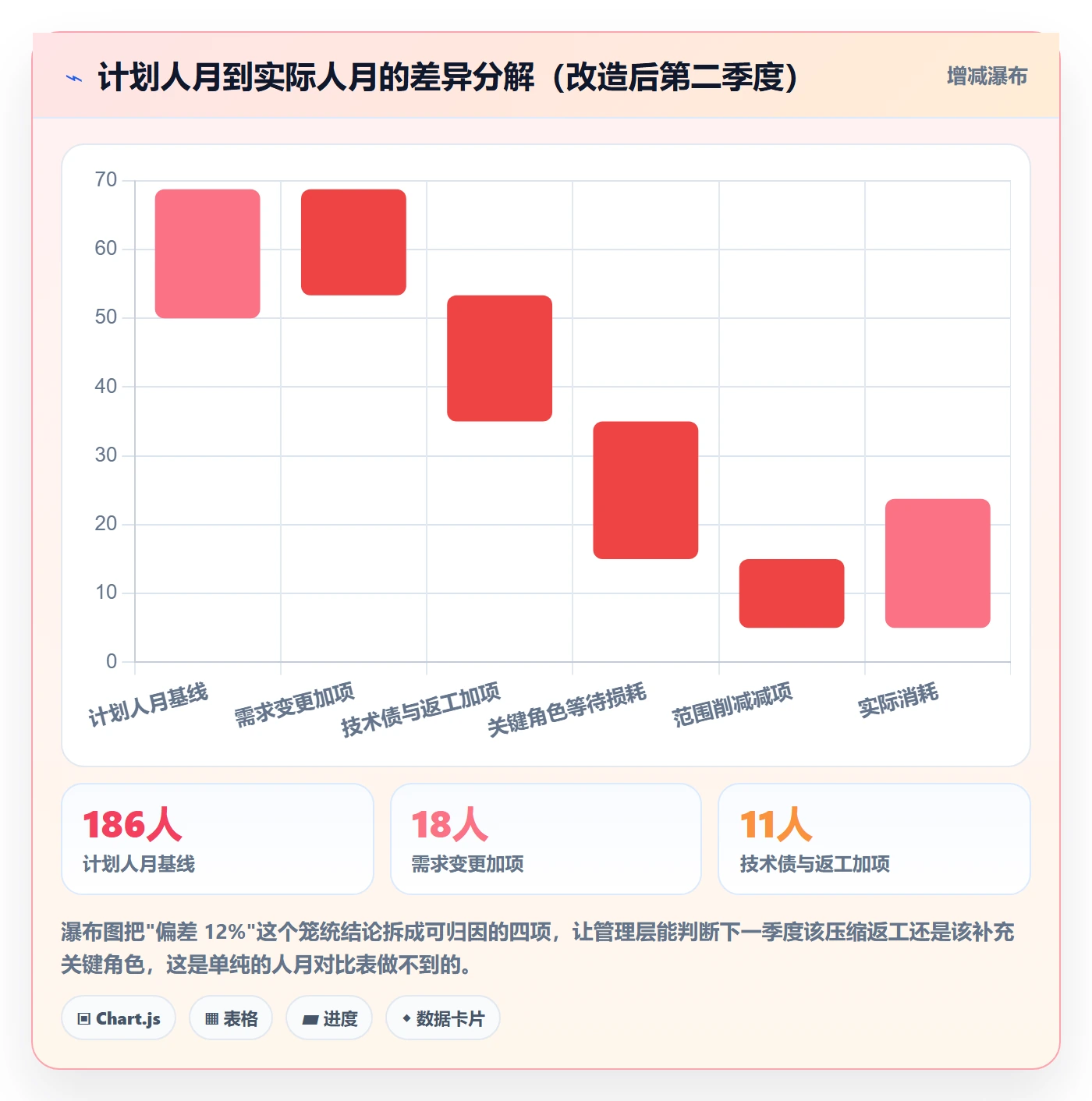

改造后的三个季度,几个关键指标的变化是这样的:
- 人力计划偏差率:从 31% 降到 12%,第二季度稳定在 11% 到 14% 之间。
- 可估算需求占比:从 42% 提升到 78%。

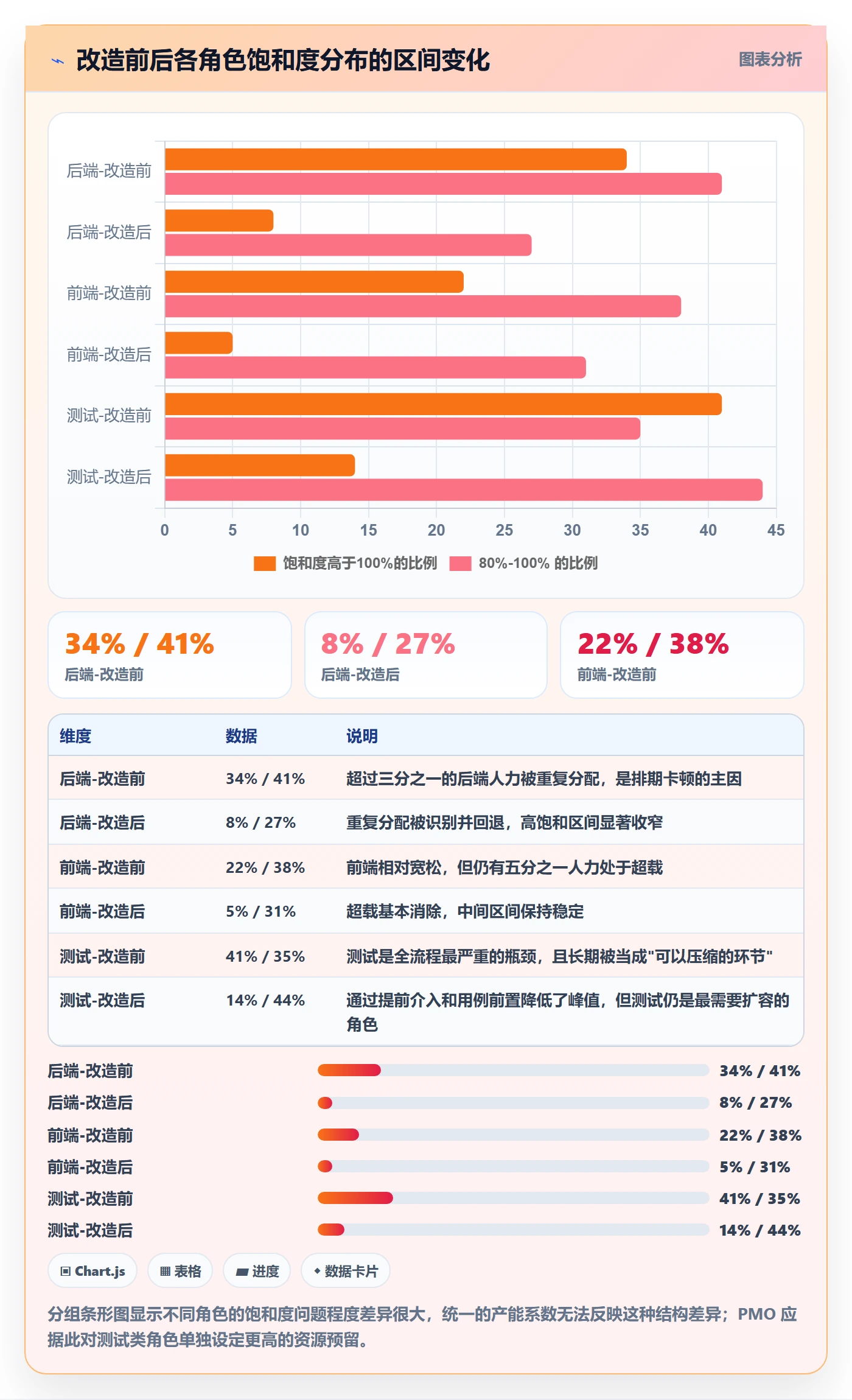

- 关键角色超载人数:从 4 人降到 1 人(通过重新分配和补充招聘解决)。
- 月度人力统计耗时:从约 16 小时降到 3 小时,主要省掉的是数据对齐。
- 插单的可见率:从 0% 提升到 92%,即绝大多数插单都能在计划里被追溯。

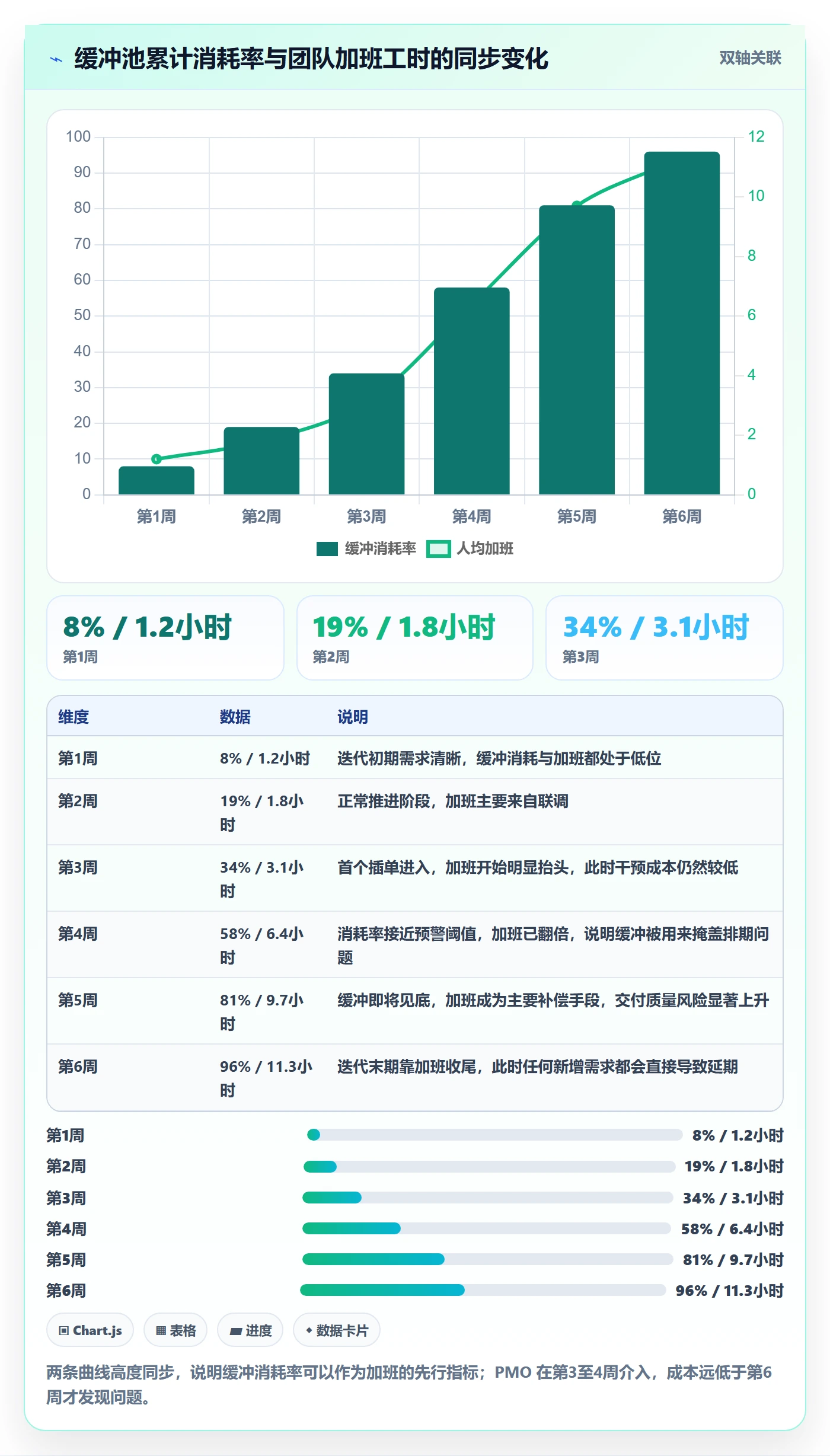

需要说明的是,这些改善不是工具单独带来的。工具解决的是"数据可信"和"追溯成本"两个问题,机制解决的是"插单必须走缓冲池"和"偏差必须复盘"两个问题。缺任何一半,效果都会打折。

4. 踩过的两个坑
第一个坑是缓冲池被当成福利。机制刚上线时,有团队把 20% 缓冲直接当成"可以慢一点"的理由,导致承诺部分反而被拖延。后来加了一条规则:缓冲消耗必须对应具体事件记录,无事件记录的缓冲消耗在季度复盘时要说明。这条规则一加,缓冲才真正变成风险管理工具。
第二个坑是产能系数定得太细。最初想把系数拆到 12 个角色,结果每个角色的样本量都不足,系数波动很大,反而没人信。后来收敛到 4 条主线,样本量够了,系数稳定了,团队才接受。这是个方法论上的教训:精度不是越高越好,要和样本量匹配。
六、操作步骤:从零建立工作量管理机制的七步
如果你现在要动手,我建议按下面的顺序。这个顺序很重要,先做后面的步骤会浪费大量时间,因为输入不可信。
1. 步骤一:定义"可估算需求"的门槛
先不急着算人月,先把门槛立起来。写清楚一个需求必须具备哪些字段才能进入估算:目标、验收标准、依赖方、涉及的角色、是否已拆到 3 人天以内。这个门槛要写进流程,作为硬性卡点。
这一步通常能立刻筛出 30% 到 40% 的"伪需求",效果最快。
2. 步骤二:用历史数据反推产能系数
不要拍脑袋定 0.75。取过去两个季度的实际工时数据,按角色算出"有效工时 ÷ 名义工时",得到的就是你这个组织的真实系数。
如果连历史工时都没有,先补两周的数据采集再定系数。用错误的系数算出来的计划,比没有计划更危险,因为它看起来是精确的。
3. 步骤三:把工作量拆成三层并固定比例
按第四节的模型,设定三层比例。建议起始值:可承诺 60%、缓冲 25%、未知 15%。跑两个季度后再根据实际插单率调整。
比例一旦确定,要作为 PMO 的规则发布,不能每个项目自己定。
4. 步骤四:建立角色饱和度视图
按人统计饱和度,而不只是按角色汇总。规则可以是:单个人员在其参与的所有项目中,计划投入合计超过有效产能 90% 的,标红预警。
这个视图能解决"专家被三个项目同时写进计划"的问题,是目前我发现最有效的一招。

5. 步骤五:设置两周滚动校准节奏
校准频率要匹配你们的迭代周期。两周一次是多数团队能承受的上限,再频繁会变成负担,再稀疏就失去纠错价值。
校准的动作很具体:用实际工时回写计划,计算偏差,偏差超过 15% 的项目进入复盘清单。复盘只看两件事,偏差来自哪个加项、下个周期怎么处理。
6. 步骤六:把缓冲消耗做成可视化的预警
缓冲池不是账本,是仪表盘。需要能看到每个项目的缓冲消耗曲线,以及消耗速度。我的经验阈值是:迭代过半时缓冲消耗超过 60%,就说明这个迭代大概率要延期,此时干预还有空间。

7. 步骤七:把口径和规则写成一页纸
最后一步最容易被忽略。所有口径,产能系数、三层比例、饱和阈值、预警线、复盘门槛,必须写成一页纸,随计划一起发布。
没有这一页纸,半年后换个人接手,所有约定都会重新谈判一遍,机制就散了。我给客户的模板大致如下:
capacity_plan:
planning_horizon: 2 quarters
effective_capacity:
backend: 0.72 # 有效工时 / 名义工时
frontend: 0.75
qa: 0.68
data: 0.70
workload_layers:
committed: 0.60 # 可承诺,需拆到 3 人天以内
buffer: 0.25 # 缓冲,插单必须从此扣除
unknown: 0.15 # 未知,按前两层之和为上界
thresholds:
saturation_alert: 0.90 # 单人跨项目饱和度预警线
deviation_review: 0.15 # 偏差复盘门槛
buffer_warning: 0.60 # 迭代过半缓冲消耗预警
cadence:
rolling_calibration: 14d
deviation_review_meeting: biweekly
这段配置本身没什么技术含量,价值在于它把口头约定变成了可执行、可审计的规则。团队照着填,PMO 照着查,争议会少很多。
七、不同情况下的行动建议

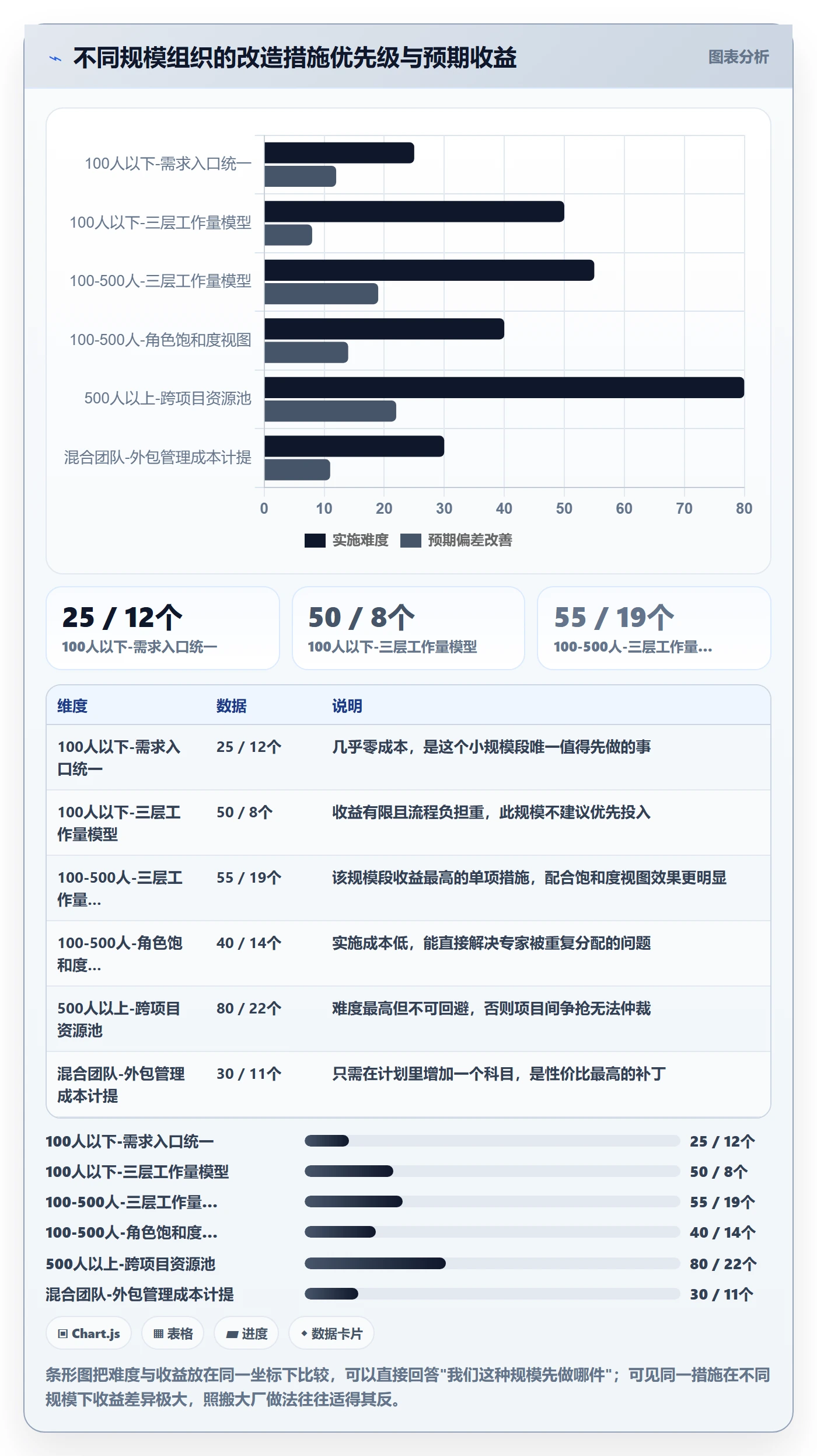

方法一样,落地重点完全不同。按组织规模分四种情况说。
1. 100 人以下:先把需求入口管住
这个规模不建议上复杂的三层模型,收益不明显,管理成本反而会压垮团队。真正值得做的只有一件事:把所有需求收进一个池子,未拆到 3 人天以内的不进排期。
工具层面用看板或表格足够,不需要专门投入。人手本来就不多,别把时间花在流程建设上。
2. 100 到 500 人:三层模型 + 角色饱和度是核心
这个规模开始出现角色瓶颈和跨团队争抢,三层模型和饱和度视图的收益最大。建议至少做到:显性缓冲、按角色定产能系数、两周滚动校准。
工具上需要一套能把需求、任务、工时连起来的系统,否则校准成本会高到没人做。这个规模段我不建议自研或用纯表格硬撑,边际成本不划算。
3. 500 人以上或多项目群:先解决资源池视图
到了这个规模,单项目的计划做得再准也没用,因为资源是在项目群之间流动的。核心命题变成跨项目的资源池可视化和优先级仲裁。
这时候 PMO 必须有一个统一的资源池视图,能看到每个关键角色在未来 8 到 12 周被哪些项目占用、占用比例多少、哪些是硬承诺哪些是可让渡的。没有这个视图,所有项目都会觉得自己缺人。
4. 自有与外包混合:把交付边界写进工作量
混合团队的特殊问题是工作量的归属模糊。一个模块由外包做、自有团队做集成,看起来自有团队只投入 2 人月,实际上集成、验收、返工协调可能吃掉 5 人月。
建议的做法是:把"外包管理成本"单独列为一个工作量项,按外包人力的 15% 到 25% 计提。这一项不列出来,自有团队的人力计划永远偏乐观。

八、不同情况下的取舍:四个必须做的选择
方法论讲完,最后说取舍。人力计划从来不是"做到最准",而是在几个矛盾里选一个当下更能接受的答案。
1. 精度与速度:估算深度要跟着决策重要性走
把每个需求都拆到 1 人天,估算精度能到 ±10%,但估算本身会吃掉 8% 到 12% 的团队产能。这个代价在关键路径上值得,在长尾需求上完全不值得。
我的做法是分层:关键路径需求用任务拆解法,普通需求用类比估算加区间,探索性需求只给数量级。三档并行,整体估算成本能控制在 4% 以内。
2. 集中管控与团队自治:口径集中,数字下放
PMO 全部包办会失真,完全下放会失控。合理的分界是:口径、阈值、复盘规则由 PMO 集中制定;具体的人月和排期由团队自己填。
这条边界一旦模糊,就会出现两种极端:要么 PMO 变成填表工厂,要么每个团队一套算法,数据无法汇总。
3. 工具投入与人工表格:按校准频率算账
判断标准很简单:算一下每月做一次全量数据对齐需要多少人工时。如果超过 20 小时,工具投入就是划算的;如果只有 3 到 5 小时,表格完全够用。
大部分 100 人以上的组织,这个数字都在 15 小时以上,因为数据分散在需求、任务、工时、财务四个地方。这也是为什么这个规模段之后,一体化平台的价值会突然显现。
4. 缓冲留多少:按插单率定,不按感觉定
缓冲比例是最容易吵架的参数。业务方觉得 25% 太多,团队觉得 25% 太少。解决办法是用数据说话:统计过去两个季度的插单占实际总投入的比例,缓冲比例设在这个数字上加 5 个百分点。
如果插单率是 18%,缓冲就设 23%。这样缓冲有依据,谈判成本会低很多。缓冲长期消耗不到 50% 的,说明留多了,可以下调;长期超过 90% 的,说明插单率在上升,需要往上调。

九、总结:三个能直接带走的判断,以及未来 30 天该做什么
回到最初那个 33% 偏差的案例。它真正的问题不是 PMO 不会算,而是整个组织没有为"变化"预留任何结构性位置,插单没有入口,返工没有科目,等待没有记录。所有变化最终都只能挤进团队的时间里,然后以延期和加班的形式暴露出来。
我想留下的三个判断是这样的。
第一,工作量的准确性上限,由需求颗粒度决定,不由估算技巧决定。把需求拆到 3 人天以内,比任何估算方法的升级都有效。这条我验证过很多次,投入产出比最高。
第二,人力计划的真正产物不是一份数字,而是一套能持续纠错的机制。能两周校准一次、偏差超 15% 就复盘的团队,即使初始估算很差,半年后也会收敛到可信区间;反过来,初始估算再漂亮,没有校准机制的,第二季度就会失控。
第三,中大型组织的人力计划问题,本质是数据连通问题。100 人以上、多项目并行的组织里,PMO 花在数据对齐上的时间往往超过分析本身。把需求、任务、工时、迭代放进同一条链路,这也是我在这个规模段推荐 PingCode 这类平台的实际理由,省下的不只是工时,更是让偏差分析从"没人愿意做"变成"每两周顺手做一次"。
然后是下一步。如果你准备在未来 30 天动手,我建议按这个节奏,别一次铺开:
- 第 1 周:只做一件事,把所有在研需求收进一个池子,标出哪些已经拆到 3 人天以内。算出你们的"可估算率"这个基线数字。
- 第 2 周:取过去两个季度的工时数据,按四条主线(后端、前端、测试、数据)反推产能系数。没有数据就先采两周。
- 第 3 周:选一个 20 到 30 人的团队做试点,设定 60/25/15 的三层比例和 90% 的饱和度预警线,跑一个完整迭代。
- 第 4 周:用试点迭代的实际数据回写计划,算一次偏差。如果偏差低于 20%,把这套规则写成一页纸推广;如果高于 20%,先别推广,回去看是颗粒度问题还是产能系数问题。
最后提醒一句:不要追求第一次就准。人力计划这件事,前两个季度的价值在于建立基线,第三个季度才开始产生决策价值。急着要精确数字的团队,往往在第二个季度就放弃了,然后又回到"年初写一份、年底对一次"的循环里。
常见问题解答(FAQ)
1. 人力资源计划如何准确估算项目工作量?
我在做项目人力资源计划时,发现团队成员经常报出不同的工作量:开发认为需要5天,测试认为至少需要8天,业务部门还会临时增加需求。我不确定应该直接采用各部门的估算结果,还是由PMO统一核算,有没有一套既能落地又能减少估算偏差的方法?
PMO估算项目工作量时,不应直接把各部门提交的人天相加,而应先统一估算口径,再拆解任务、核对交付物并识别依赖关系。建议采用“工作分解结构(WBS)+三点估算法+历史数据校准”的组合方法。第一步,将项目目标拆分为可验收的工作包,例如需求分析、方案设计、开发实现、测试验证、上线部署和项目管理。
第二步,为每个工作包明确责任人、交付物、验收标准和前置条件,避免不同部门把同一项工作重复计入,或遗漏联调、返工等隐性工作。第三步,对于不确定性较高的任务,分别估算乐观工期、最可能工期和悲观工期,使用公式E=(O+4M+P)/6计算参考工作量,其中O、M、P分别代表三种情景下的工作量。
举例来说,某项接口开发的乐观估算为2人天、最可能为4人天、悲观为8人天,则参考工作量约为4.33人天。这里的数字只是估算示例,不代表实际项目测试结果。第四步,使用同类历史项目的实际投入校准结果,并单独记录需求变更、技术复杂度和外部依赖带来的不确定性。
需要特别注意,工作量与工期不是同一个概念:一个任务需要10人天,不代表安排2个人就一定能在5天内完成,因为沟通成本、任务依赖和并行效率都会影响实际进度。PMO最终应同时输出基准工作量、估算依据、风险区间和待确认事项,而不是只给出一个看似精确的数字。
2. PMO如何把项目工作量转化为合理的人力资源配置计划?
我已经统计出项目需要多少人天,但真正排人时还是经常遇到问题:有的阶段人手不足,有的阶段人员闲置,同一个核心人员还被多个项目同时占用。我想知道,如何把工作量、岗位技能、人员可用时间和项目里程碑结合起来,制定一份真正可执行的人力资源计划?
将工作量转换为人力资源配置计划时,PMO需要从“总人天”进一步分析到“岗位、技能、时间窗口和人员负荷”。首先,按角色拆分工作量,例如产品经理12人天、开发工程师40人天、测试工程师18人天,并标记每项任务的计划开始时间、结束时间和依赖关系。其次,计算人员的净可用产能。
假设某员工一个月有20个工作日,但需要投入4天参加例会、培训和部门事务,且已经承诺其他项目4天,那么可供新项目使用的时间只有12天,而不是20天。若该员工所在角色的计划工作量为15人天,就存在3人天的资源缺口。再次,检查任务是否能够并行、岗位技能是否匹配,以及关键人员是否被多个项目重复安排。
对于跨项目共享人员,建议建立统一的资源负荷表,以周为单位展示计划投入、可用产能和冲突情况,而不是只看月度总量。实际管理中,可以设置内部预警线,例如计划负荷超过净可用产能的90%时要求项目经理说明缓冲空间和应急安排;这个比例属于可调整的管理规则,并非适用于所有组织的行业标准。
最后,针对资源缺口,依次评估调整任务顺序、错开项目启动时间、补充人员、外部协作或重新协商范围等方案。PMO的核心职责不是简单地把人员填满,而是确保关键技能在正确的时间可用,并让每项资源承诺都有明确依据。
3. 项目工作量估算总是偏差很大,PMO应该如何复盘和修正?
我负责跟踪项目计划时发现,立项时估算的工作量与最终实际投入差距很大,有些项目是需求变更多,有些项目则是开发反复返工,还有些项目虽然没有明显变更,却持续超出计划。我不想每次都简单地给原计划增加一个百分比缓冲,而是希望找到偏差来源,逐步提高后续项目的估算准确率。
工作量偏差复盘应先区分估算误差、执行效率变化和范围变化,而不是将所有超支都归因于估算不准。PMO可以建立工作量偏差台账,至少记录基准工作量、实际投入、批准的范围变更、返工投入、外部等待时间和偏差原因。常用的偏差率公式为:工作量偏差率=(实际工作量-基准工作量)/基准工作量×100%。
例如,某工作包基准为40人天,实际投入为52人天,偏差率为30%。但这个数字本身不能说明团队效率低下,需要进一步判断其中是否包含新增需求、缺陷修复或未预估的环境配置工作。复盘时,建议按任务类型和偏差原因分类统计,而不是只看整个项目的平均值。
例如,连续几个项目的接口联调任务都超出基准,可能说明估算模型遗漏了第三方系统协调、测试数据准备或跨团队等待成本;如果偏差主要来自需求频繁变更,则更应改进范围控制和变更审批。对于重复出现的问题,可以将实际工作量中具有稳定规律的部分纳入未来估算参数,但不要把一次性的事故直接固化为普遍系数。
PMO还应保留原始基准,不应在项目超支后直接修改基准来掩盖偏差;经正式审批的范围变化应通过变更记录和重新预测体现。建议每月分析偏差趋势,每个项目结束后更新估算参考数据,并观察后续同类任务的偏差是否缩小。真正有效的改进,不是让预测数字越来越保守,而是让每次偏差都能解释、验证并转化为下一次计划的依据。
4. 人力资源计划应该使用什么表格和工具进行工作量管理?
我目前用电子表格管理项目人力资源计划,虽然能记录任务、人天和负责人,但多个项目同时推进后,人员冲突、计划调整和实际工时核对就变得很麻烦。我在考虑是否需要引入某项目管理平台,也担心工具上线后只是增加填表工作,却没有真正提升PMO的资源管理能力,应该如何判断和选择?
PMO选择工作量管理工具时,应优先解决数据口径统一、资源冲突可见、计划与实际可对比这三个问题,而不是先追求复杂的功能清单。项目数量较少、人员相对固定、任务变更频率低时,结构清晰的电子表格通常就能满足基本需求;
当多个项目共享同一批人员、任务依赖复杂、计划频繁调整,或者管理层需要实时查看资源负荷时,再考虑采用支持跨项目资源管理的某项目管理工具或某项目管理平台。
建议先建立一张标准工作量管理表,至少包含项目名称、工作包、任务负责人、岗位技能、基准工作量、计划开始日期、计划结束日期、每周计划投入、实际投入、任务状态、偏差原因和变更记录。随后检查工具是否支持人员日历、跨项目负荷汇总、基准版本留存、实际工时统计、权限控制和数据导出。
可以用一个包含两个并行项目的典型场景进行试运行:让同一名开发人员承担两个项目的任务,观察工具能否及时显示超出可用产能的安排;再模拟一次需求变更,检查基准工作量、当前预测和实际投入是否能够分别追踪。评估时可采用简单的对比指标,例如资源冲突发现时间、每周计划维护耗时、工时填报完整率和工作量偏差可解释率。
需要注意,这些指标应在试运行前定义,并使用真实业务场景验证,不能仅凭演示页面判断效果。工具上线后,还应明确谁维护计划、谁确认实际投入、谁审批基准变更,以及数据多久更新一次。只有当管理流程、数据责任和决策机制先明确,工具才可能减少协调成本;
否则,即使系统功能再多,也可能只是把原本分散的表格搬到了另一个地方。
核心关键词
文章包含AI辅助创作:人力资源计划如何做好工作量?PMO实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/624531
读者评论
我们团队以前也按“人数×工作日”排计划,后来发现请假和培训已经扣过一次,项目负责人又额外按经验打了折,结果实际产能被重复压低。产能系数最好明确扣减项,并用几轮历史数据校准,不能直接套经验区间。
按角色看资源比按总人月更接近实际,尤其是测试、架构和熟悉老系统的人经常成为瓶颈。不过人员同时支援多个项目时,饱和度怎么核算还需要更细的规则,否则各项目填报的比例相加仍可能超过一个人的真实可用时间。
滚动校准确实比年底追责有用,但每两周更新对小团队可能有些重。我更倾向于只对插单、人员变动或关键路径延期触发更新,普通任务按月汇总,这样既保留预警效果,也不会让计划维护本身变成新的负担。
