核心结论:人员投入的本质是能力、时间与约束的匹配
我的核心判断很明确:人员投入不是“分配了多少人天”,而是“在什么时间窗口里,哪类能力,以多大的有效比例,进入哪项工作”。只看人头或总工时,计划表会显得非常完美,但执行时几乎都会失真,因为它忽略了时间的连续性、能力的稀缺性,以及人在多个任务之间切换的真实成本。
基于这一判断,人力计划的数据分析要抓住三条结论。第一,计划颗粒度要按周甚至按天拆到角色层,而不是停留在“张三投入两个人月”这种粗放表达。第二,负荷必须同时看峰值和连续性,平均值会掩盖风险,一个人全季度平均负荷85%,完全可能是两周120%加上六周60%。第三,计划数据与执行数据必须同口径回填,否则所有分析都只是对假设的自我确认。
这三条结论可以直接作为团队的自检清单。如果你的人力计划做不到其中任意一条,它更像是一份预算文件,而不是管理工具。下面这张图展示的是我在多数中型研发组织中观察到的典型形态:项目需求的峰值往往出现在中期,而可用人力却是平稳的,二者之间的缺口恰恰是项目延期的主要来源。

一、背景与真实场景:为什么人力计划总是“算对了,却跑不通”
1. 计划的假设从哪里来
项目经理通常在立项阶段就要给出人力资源计划。此时需求还不完整,工作量只能靠经验估算,可用人力则靠组织架构表推算。问题在于,组织架构表上的“人”并不等于可投入的“人”。一名后端工程师可能同时挂在三个项目里,还要参加两次技术评审、承担一周的线上值班,他的真实可投入比例往往只有六到七成,而计划里通常按照百分之百计算。
这种假设偏差是系统性的。估算人员通常会低估沟通成本,高估连续专注的时长,也很少把节假日、培训、招聘面试和离职交接算进去。于是,计划在纸面上是闭环的,执行中却会不断出现缺口,项目经理只能靠加班和挪人来补,计划本身却从未被修正。
2. 一个典型的失败过程
下面这个过程在很多团队中反复出现,可以作为判断自身状况的参照:
- 立项阶段,需求文档拆出约40个任务,按经验估算合计约310人天,再按编制均分到各角色。
- 第一个月进展正常,但评审占用、线上问题和临时需求开始吞噬开发时间,实际有效工时比计划低约15%。
- 第二个月,项目经理发现进度落后,于是在周会上要求“每人每天多投入两小时”,表面追赶,实际上返工率上升。
- 第三个月,关键模块由单一专家承担,此人的负荷长期高于100%,任何一次请假都会导致整个模块停滞。
- 项目上线前复盘时,团队才发现人力计划与工时记录分属两套系统,无法追溯偏差来自哪一环。
这个过程的关键并不在于某一次估算错了,而在于偏差没有被及时量化。计划没有回填,峰值没有预警,角色依赖没有显性化,项目经理只能凭感觉判断风险。
3. 真实场景中,数据分散在哪里
在大多数组织里,人力相关数据分散在五类地方:人力资源系统保存编制与角色,项目表格保存任务与估算,即时通讯工具里有临时安排,工时填报系统记录实际投入,会议纪要则藏着大量被动承接的工作。每一类数据都有自己的口径和更新频率,项目经理想要得到一个可信的全局视图,就必须人工拼接,而这恰恰是误差最大的环节。
我在梳理这类问题时常发现,团队并不是缺数据,而是缺少一个能够让“计划”和“执行”在同一对象、同一时间粒度下相互对照的数据结构。没有这个结构,任何人力分析都只能停留在事后解释。下面的瀑布图展示了一个典型的扣减过程:名义可用人天经过多轮扣减,最终只剩下不足七成可以真正进入项目。

二、常见误区拆解:五个让人力计划失真的认知偏差
1. 误区一:把“投入”等同于“工时”
很多项目经理把人员投入理解为工时,只要工时填满了,就认为投入到位了。但工时是一个容器,它不区分有效开发、沟通协调、返工修复和等待阻塞。一个开发人员每天八小时都在被占用,却可能只有三小时在推进目标交付物,剩下的时间消耗在会议、上下文切换和重复沟通中。

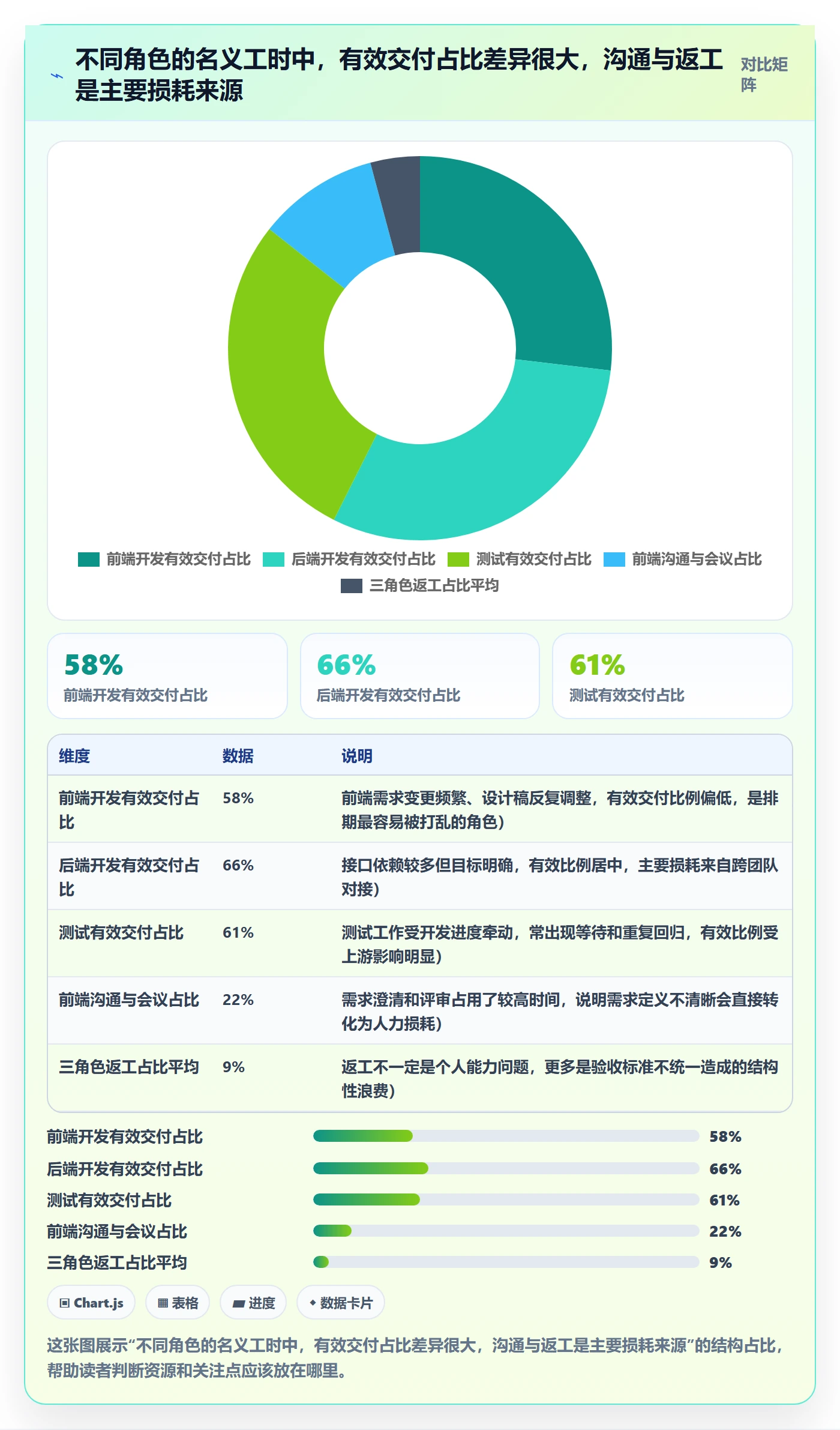

因此,判断投入是否有效,应当看有效工时占比,而不是工时总量。我建议把工时至少拆成三类:目标交付工时、支持性工时和损耗工时。目标交付工时是计划的核心,支持性工时是必要成本,损耗工时则是需要压缩的对象。下面的分组柱状图展示了三类角色的典型结构差异,前端开发的沟通与返工占比明显偏高,这恰恰是排期经常失控的地方。

2. 误区二:用平均负荷掩盖峰值
平均负荷是最具迷惑性的指标。团队整体负荷可能只有80%,看起来非常健康,但如果按人拆开,会发现少数关键人员长期处于超载状态,而其他人则相对空闲。平均值把风险抹平了,而项目延期往往恰恰发生在风险最集中的那几个人身上。

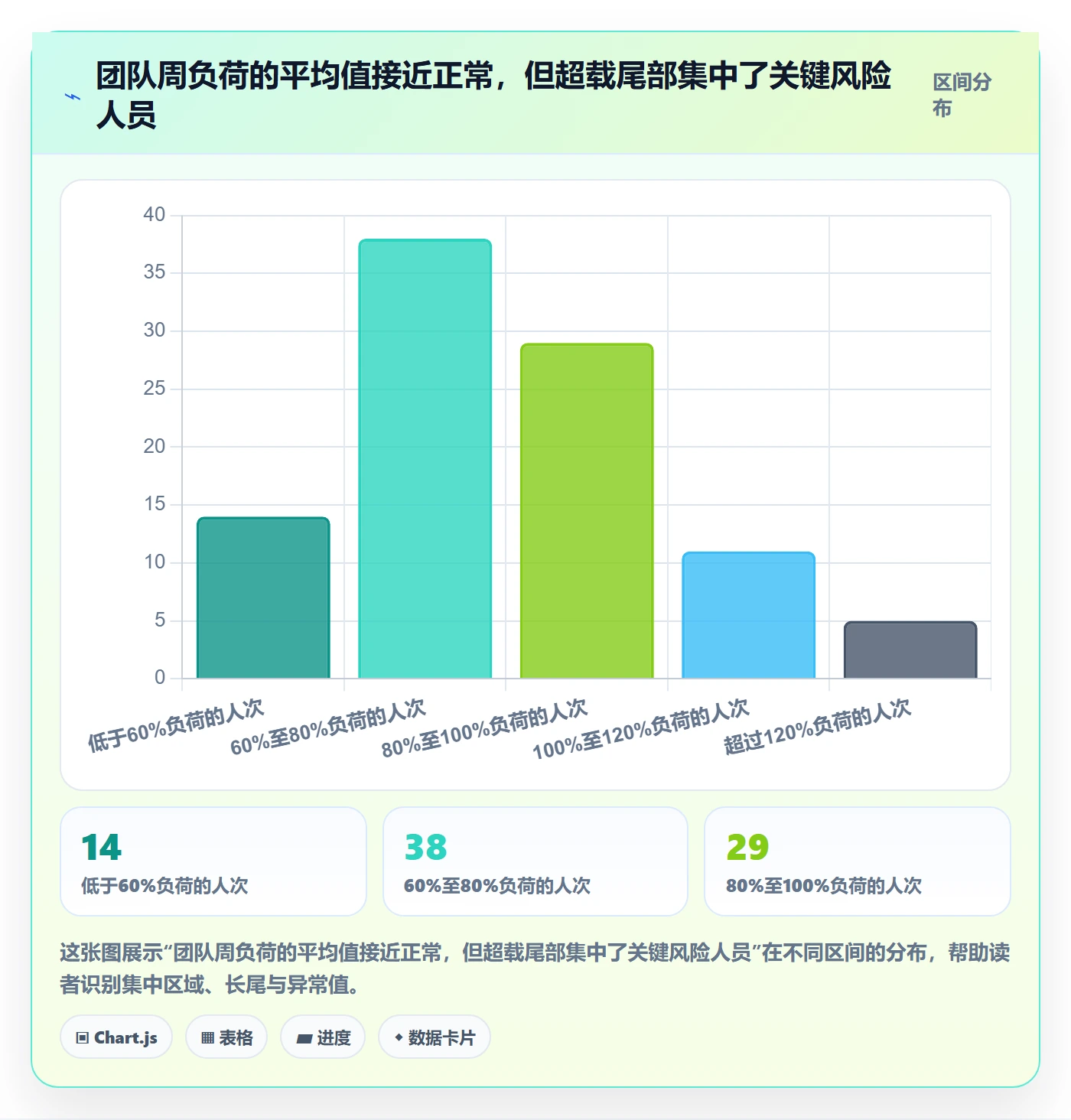

我的判断是,人力分析必须以个人周负荷分布为基础,并特别关注超过110%的周数占比,以及连续超载的时长。一个人偶尔一周超载可以接受,连续三周超载就已经是结构性风险,应当触发资源调整。下面的直方分布图展示了一个典型团队的周负荷分布:平均值看似正常,但右侧的超载尾部才是问题所在。

3. 误区三:多源数据口径不一致
人力分析失真的第三个常见原因是口径不一致。同一个“人天”,在人力系统里可能按自然日计算,在工时系统里按八小时工作制计算,在项目表格中又可能按估算时的理想工时计算。三套口径叠加在一起,分析结果几乎没有可比性。更麻烦的是,很多团队并不知道自己的口径存在差异,于是把错位的数字直接放进管理报告。

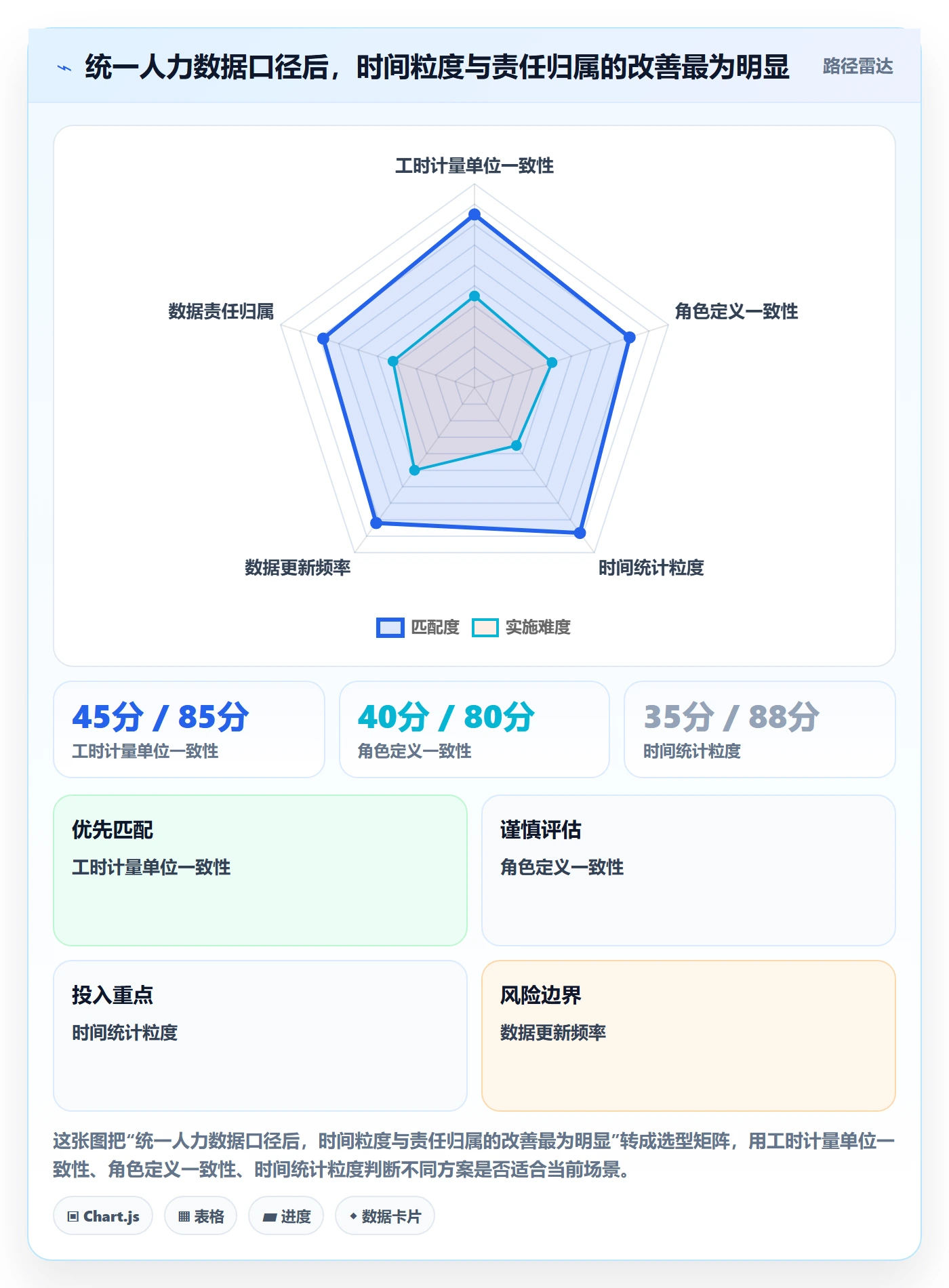

统一口径不需要一次性解决所有问题,但需要明确五个基础维度:工时的计量单位、角色的定义方式、时间的统计粒度、数据的更新频率,以及数据的责任归属。我在实践中发现,只要这五个维度被明确写入团队规范,人力分析的可信度就能显著提升。下面的雷达图对比了统一口径前后的状态,示意数据显示,改造的主要收益集中在时间粒度和责任归属两个维度。

4. 误区四:只做计划,不做回填
很多团队的人力计划是一次性产物。立项时做一张表,评审后归档,之后再也没有人打开。执行过程中实际投入发生了什么,几乎没有人系统记录。这种做法的结果是,团队永远无法知道自己的估算是偏乐观还是偏保守,下一个项目依然重复同样的错误。
我的建议是,计划与执行必须成对出现。每周对计划偏差做一次回填,记录计划人天、实际人天、偏差原因和影响范围。偏差原因不必追求精确分类,但至少要区分“估算本身不准”“需求变更”“外部阻塞”和“人员缺席”四类,否则后续无法针对性改进。只有坚持回填,人力计划才会从预算文件逐步变成学习系统。
5. 误区五:把人力计划当成一次性定稿
最后一个误区是把人力计划当作定稿。实际上,任何计划在项目过程中都会被需求变化、人员变动和外部依赖不断改写。如果团队把计划视为不可修改的承诺,项目经理就会倾向于隐藏偏差,等到问题无法掩盖时才集中暴露,修复成本最高。
正确的做法是把人力计划设计成滚动更新的结构。每个迭代或每两周做一次滚动预测,保留历史版本,让每一次调整都可追溯。这样做的好处是,团队可以清楚地看到“我们在哪一周决定了调人”“调人之后的效果如何”,这些信息在下一个项目立项时比任何经验总结都更有价值。
三、专业判断逻辑:如何判断人力计划是否可行
1. 四维判断框架:需求、能力、时间、约束
判断一份人力计划是否可行,我通常从四个维度同时检验。需求维度关注工作量的规模、结构和确定性;能力维度关注角色技能是否与任务匹配,特别是稀缺技能的可替代性;时间维度关注关键节点的先后顺序和连续性要求;约束维度关注预算、合规、外部依赖和团队文化等不可突破的边界。
四个维度中,能力和时间最容易被忽略。很多计划在需求和预算层面看起来合理,却因为某项关键技能只有一个人掌握,或者某两项任务必须串行而被迫延期。判断时,我建议先找出项目中的“单点能力”和“关键路径”,它们决定了计划的下限,其他维度再来做细化。
2. 关键指标定义与预警阈值
为了让四维框架可以落地,团队需要把判断转化为可计算的指标。下表是我在多个中型研发团队中验证过的一组基础指标,其中预警阈值是经验性的建议基准,不同组织可以根据自身风险偏好调整。
| 指标名称 | 计算口径 | 建议预警阈值(建议基准) | 主要用途 |
|---|---|---|---|
| 个人周负荷率 | 周实际工时除以标准工时(通常为40小时) | 超过100%进入关注,连续两周超过110%进入风险 | 识别个体超载与资源瓶颈 |
| 有效交付占比 | 目标交付工时除以总工时 | 低于60%需要复盘会议与需求质量 | 判断投入效率与损耗来源 |
| 计划偏差率 | (实际人天减计划人天)除以计划人天 | 绝对值超过15%需要做偏差归因 | 评估估算准确度与计划可靠性 |
| 单点能力覆盖率 | 具备某关键技能的人数能否支撑关键路径任务的并行 | 单点能力任务超过2个时需要培养备份 | 识别关键人员依赖风险 |
| 计划回填及时率 | 按时完成周回填的记录数除以应回填记录数 | 低于90%说明数据链路存在问题 | 保障计划与执行的同口径对照 |
这些指标不需要一开始就全部上线。我的经验是,先选择个人周负荷率和计划偏差率两个指标,做稳定的周度追踪,待团队形成习惯后再逐步加入其他指标。指标越多,数据维护成本越高,如果回填质量下降,再多的指标也没有意义。
3. 数据分析的三层结构
在指标体系之上,人力数据分析可以分为三个层次,每个层次回答不同的问题。
(1)描述层:发生了什么
描述层关注计划与实际的差异,包括每个角色的投入分布、每周的负荷变化和关键任务的完成节奏。这一层的目的是让事实清晰可见,不做归因,也不做推断。很多团队停留在这一层就已经有了显著改善,因为“看见”本身就能促使管理者及时行动。
(2)诊断层:为什么会这样
诊断层需要把偏差与原因建立联系。例如,某角色的负荷连续三周超载,原因是需求变更集中在他负责的模块,还是因为该技能只有他一人掌握,抑或是支持性工作被错误地分配给了他。不同原因对应完全不同的解决方式,诊断层的价值就在于避免“一刀切”的调人或加班。
(3)预测层:接下来会怎样
预测层基于历史数据和当前计划,判断未来几周的风险走向。它的精度取决于前两层数据是否可靠。如果描述层和诊断层的数据本身存在偏差,预测就只能是一种更精致的猜测。因此,我始终建议团队先把前两层做扎实,再考虑引入预测模型。

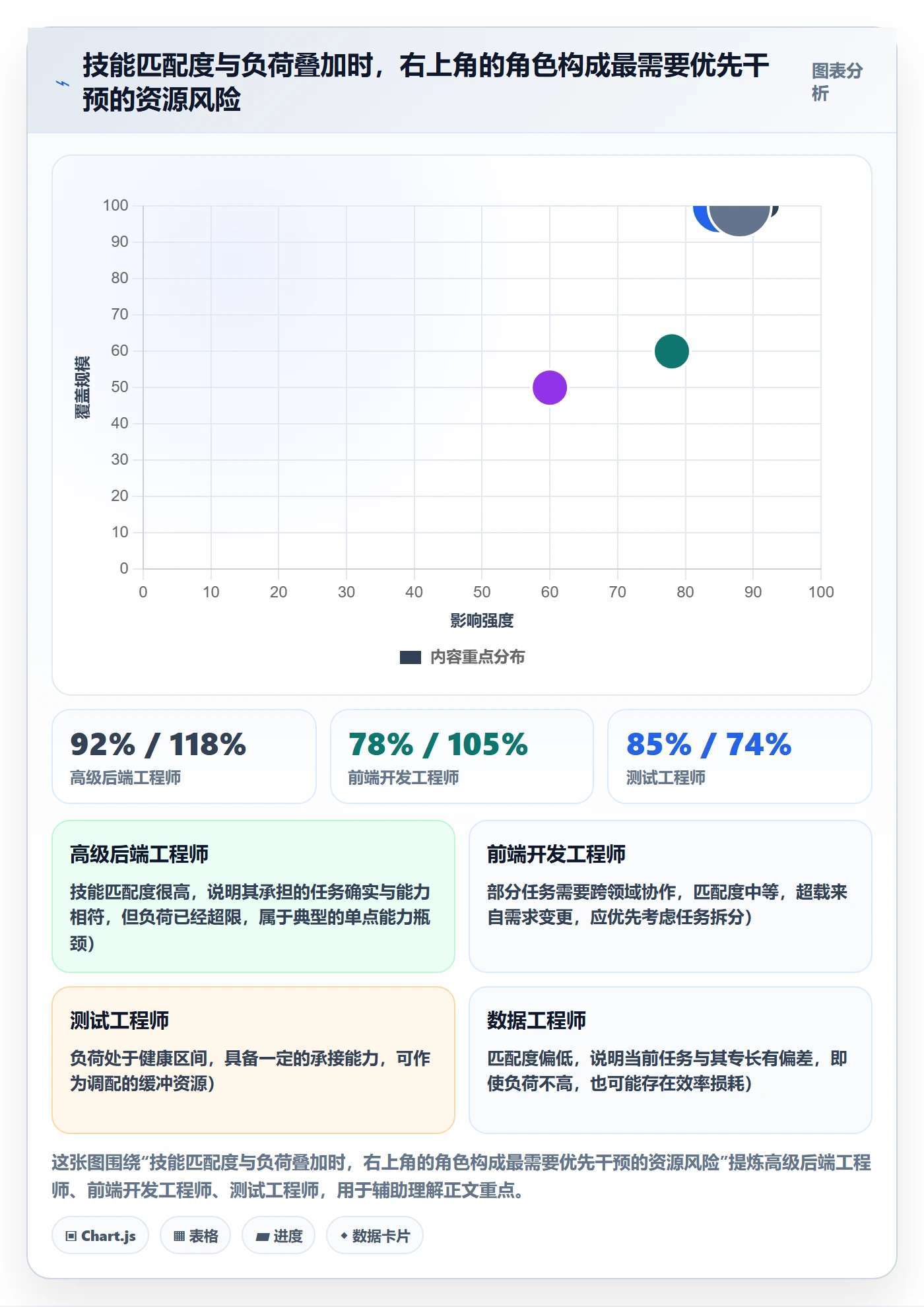

下面的气泡图展示了诊断层的一个典型应用:把角色的技能匹配度、当前负荷和待办任务数放在同一张图中,帮助项目经理快速识别哪些角色是高风险、高价值的资源点。气泡大小代表待办任务数量,位于右上角的个体最需要优先关注。

四、案例与数据观察:以 PingCode 为例的人力计划数据化实践
1. 案例背景
下面我以一家约220人的中型科技企业为情景,说明人力计划如何在 PingCode 中实现数据化管理。这家企业同时推进14个研发项目,跨越产品、前端、后端、测试和运维五类角色。PingCode 主要服务中大型企业及100人以上组织,这类规模正是人力计划数据最容易失控的阶段:项目数量多,资源共享频繁,任何一个角色的变动都会产生连锁反应。
需要说明的是,文中的数字为情景模拟的示意数据,用于说明分析方法和判断逻辑,并不代表某一家企业的真实统计结果。读者在使用时,应该结合自身业务的基线数据进行校准,而不是直接套用。
2. 改造做法
这家企业的改造重点不在于引入某个功能,而在于让任务、角色、迭代周期和工时记录处于同一套数据模型中。计划与执行同源,意味着每一条任务都有预估人天、负责角色、计划周期和实际投入四个基础字段,所有分析都可以在这个结构上完成。
在这套结构下,团队按周生成个人负荷视图,并用简单的查询逻辑识别超载风险。下面的伪查询示意了周负荷的计算方式,核心思路是按成员和周次汇总实际工时,再与标准工时相除,筛选出进入关注区间的记录。
-- 示意:按成员与周次计算负荷率,并筛选进入关注区间的记录 SELECT member_id, week_no, SUM(planned_hours) AS plan_hours, SUM(actual_hours) AS actual_hours, SUM(actual_hours) / 40.0 AS load_ratio FROM resource_allocation WHERE project_status = 'active' GROUP BY member_id, week_no HAVING load_ratio BETWEEN 1.1 AND 3.0 ORDER BY load_ratio DESC;
这段查询的价值不在于技术复杂度,而在于它把“超载”这一判断变成了可重复执行的规则。每周运行一次,项目经理就可以在周会前看到风险清单,而不是等到问题暴露后再回溯。需要注意的是,标准工时40小时只是通用基准,研发团队中的值班比例、节假日安排都会影响实际阈值,应根据团队情况做校准。
3. 改造前后的数据对比(示意)

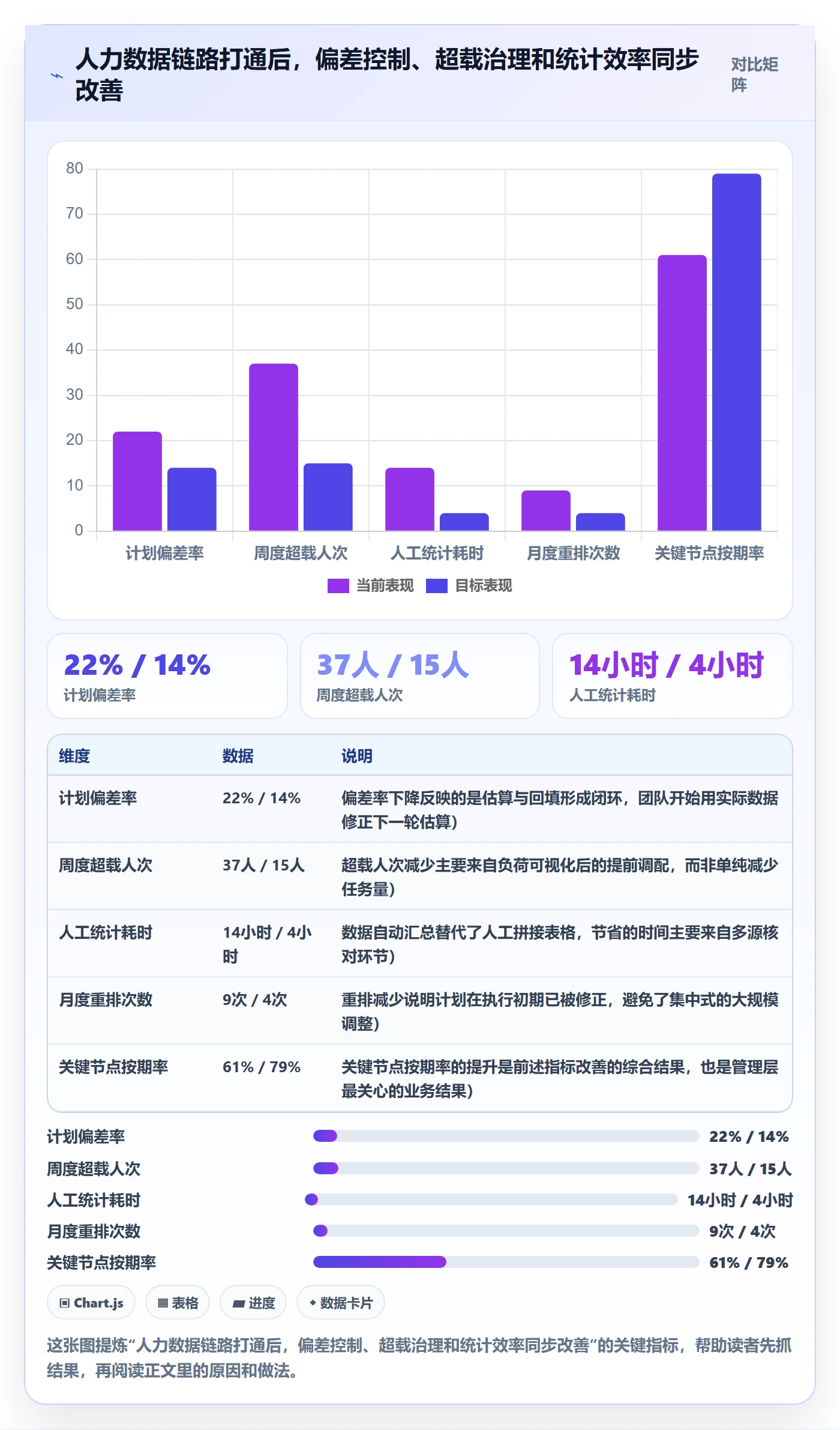

在改造的第一个完整季度,该企业的几项关键指标发生了明显变化。计划偏差率从平均22%下降到14%,超载人次减少了近六成,人工统计耗时从每月十多个小时压缩到几个小时。更重要的是,重排次数减少了,说明团队在问题初期就能发现偏差,而不是临近节点时仓促调整。

4. 十二周趋势:改造效果何时显现

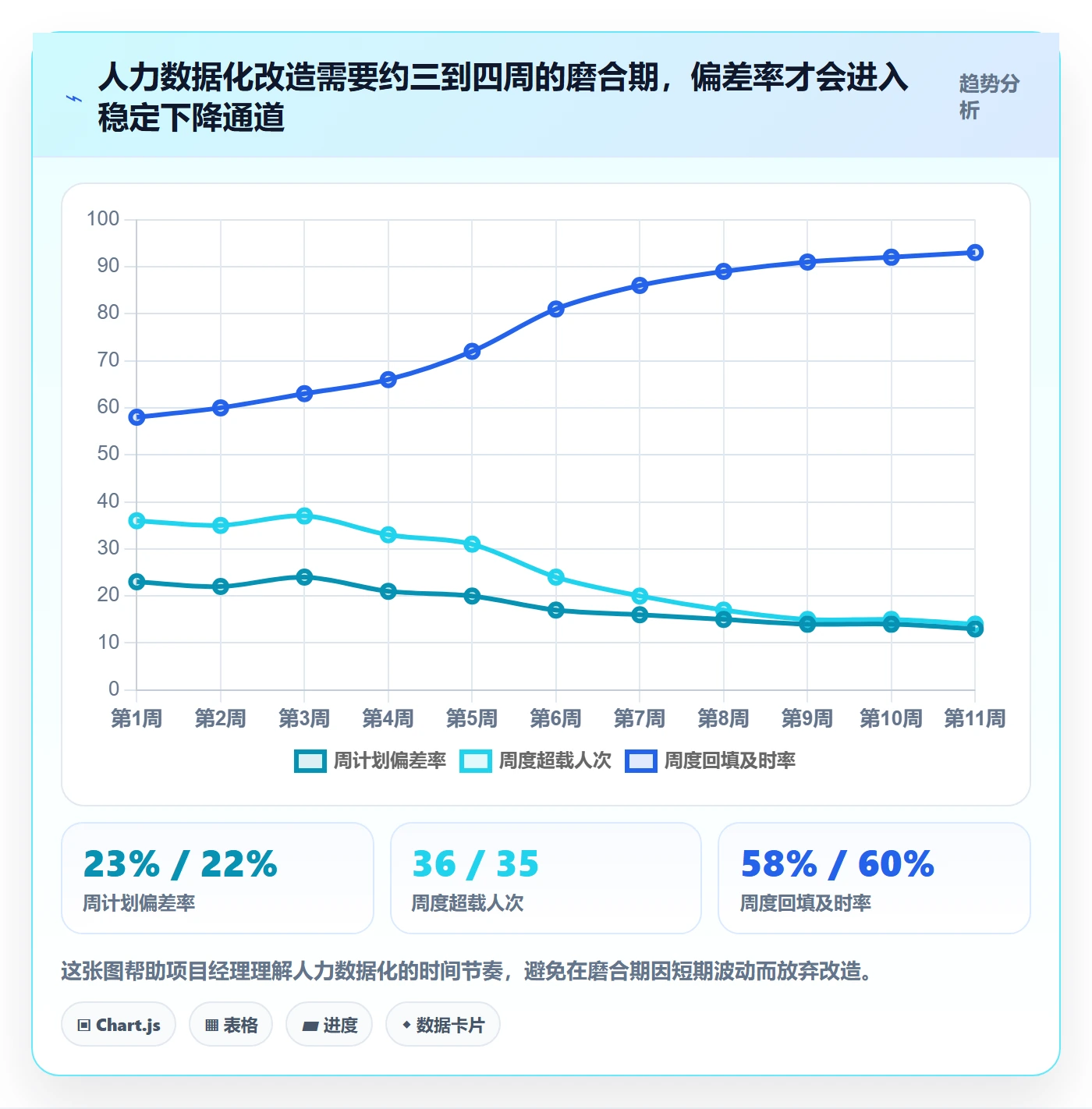

另一个值得关注的问题是,改造效果需要多长时间才能显现。在这家企业的情景中,改造在第5周上线,前四周的偏差率仍处于较高水平,因为团队还在适应回填习惯,数据质量并不稳定。从第6周开始,偏差率明显下降,并在第9周后趋于平稳。这一曲线提示我们,人力数据化是一个需要耐心的过程,过早判断失败往往是因为没有给数据链路足够的磨合时间。

五、不同情况下的行动建议
1. 团队规模在30人以下、项目数量较少
小团队的核心问题通常不是系统复杂度,而是“没有人专门负责数据”。在这种情况下,我的建议是尽量轻量化,把重心放在计划与执行的对照上,而不是构建复杂的指标体系。
- 用一张共享表格记录每个任务的预估人天、负责人、计划周期和实际投入,表头字段不超过十个。
- 每周五固定花二十分钟做一次回填,只记录计划偏差超过15%的任务,并标注偏差原因的四类之一。
- 每两周检查一次个人负荷,重点关注连续两周超过110%的人员,提前安排任务转移或延后。
- 每个季度复盘一次估算准确度,把偏差较大的任务类型记录为团队的经验基准,用于下一次立项估算。
小团队最怕的是过度设计。一张表格能跑通的流程,不要急着上复杂系统,等数据习惯形成后,再决定是否需要升级工具。
2. 团队规模在30至100人、多项目并行
这一规模的组织通常已经出现资源共享和角色争抢的问题。同一个前端或测试角色可能同时服务三到四个项目,人力冲突开始频繁出现。此时,单靠表格很难保证口径一致,需要建立统一的数据模型和角色定义。
- 梳理全部角色的标准定义,明确每类角色的职能边界和技能标签,避免同一人在不同项目中被记录为不同角色。
- 建立统一的任务与工时数据结构,确保计划与执行同源,回填时只需更新实际投入和状态,无需重复录入。
- 设置周度负荷看板,按角色和个人两个维度展示负荷分布,并对单点能力角色设置专门的预警规则。
- 每月召开一次跨项目资源协调会,依据看板数据决定资源的借调和延期,把冲突从项目层面上升到组织层面处理。
3. 团队规模在100人以上、多项目群运作
大型组织的挑战在于跨部门协同和数据治理。人力计划不再只是项目经理的工具,而是需要与组织的人力规划、预算管理和能力建设联动。此时,数据的权限、责任和更新机制都需要制度化。
- 设立人力数据的责任体系,明确人力系统、项目系统和工时系统各自的数据责任人,并定期核对口径。
- 把单点能力识别纳入组织能力建设,对关键技能建立备份梯队,并在人力计划中体现培养进度。
- 建立项目群层面的滚动预测机制,每两周对未来六至八周的资源需求做一次预测,提前识别跨项目的集中缺口。
- 将人力数据与交付结果建立关联分析,检验哪些资源配置模式真正提升了关键节点按期率,形成组织级的最佳实践库。
六、不同情况下的取舍:没有最优解,只有适配的权衡
1. 精度与成本的取舍
人力数据的精度越高,维护成本也越高。按小时记录、按人逐日回填,能得到非常精细的分析结果,但会显著增加员工的填报负担,回填质量反而可能下降。我的判断是,对于大多数团队,按周记录已经足以支撑有效的风险预警,只有在关键项目或高度依赖少数专家的场景中,才值得投入更细的颗粒度。
2. 实时性与稳定性的取舍
实时看板能让风险第一时间暴露,但也容易引发频繁调整和焦虑。如果团队的需求变化非常频繁,实时调整可能导致计划反复摇摆,反而损害执行稳定性。更稳妥的做法是设置两层节奏:日常看板用于发现异常,正式调整只在周度或迭代节点进行,避免因短期波动而频繁改派任务。
3. 集中调配与项目自治的取舍
集中调配可以最大化资源利用率,但会削弱项目经理的自主权,也可能让项目团队失去对节奏的掌控感。项目自治则能提升响应速度,却容易造成跨项目的资源争抢和局部最优。两种模式各有适用场景:当项目间依赖较少、资源相对充裕时,自治更有效率;当关键技能稀缺、项目之间竞争激烈时,集中调配的收益更为明显。
| 取舍维度 | 偏向精细化的收益 | 偏向轻量化的收益 | 我的建议 |
|---|---|---|---|
| 数据颗粒度 | 偏差归因更准确,风险识别更早 | 填报负担低,回填质量更稳定 | 普通任务按周,关键任务按天 |
| 更新频率 | 风险暴露及时,适合高变更项目 | 避免频繁调整,执行节奏稳定 | 日常看板加周度正式调整 |
| 资源调配方式 | 全局最优,资源利用率高 | 响应快,项目团队掌控感强 | 依据项目依赖度选择混合模式 |
| 指标数量 | 覆盖面广,判断更全面 | 易于执行,团队接受度高 | 先做两到三个核心指标,稳定后扩展 |
这张取舍表并不是要给出标准答案,而是提示读者:每一个管理选择都有代价。判断的关键在于,你的团队当前最缺的是“看见问题”的能力,还是“解决问题”的效率,二者决定了应该先投入哪一端。
七、常见问题
1. 人力计划需要精确到什么颗粒度?
我的建议是分层设置。普通任务以周为单位记录预估和实际投入即可,关键路径上的任务或高度依赖单点能力的任务,可以精确到天。颗粒度的选择应该服务于决策,如果某个数据不会影响任何调配动作,它的精细化就没有意义。
2. 个人负荷超过多少算风险?
通常,单周超过100%需要关注,连续两周超过110%应进入风险清单。但阈值并不是绝对的,对于高度依赖创意工作的角色,短时高负荷的容忍度可能更高;对于值班密集的运维角色,则应设置更严格的上限。阈值应该结合团队历史数据校准,而不是照搬某个通用数字。
3. 没有专门的工具,能做人力数据分析吗?
可以,但前提是数据结构要统一。用表格也能实现周负荷汇总和计划偏差追踪,关键在于字段定义清晰、回填规则固定,并且有人负责定期检查。当团队规模扩大、数据量增加,手工维护的误差会快速放大,这时再考虑引入专门的项目管理平台或人力数据工具,会更加稳妥。
4. 团队成员反对填写工时怎么办?
反对的核心往往不是填写本身,而是担心数据被用于绩效考核或被误解为“监控”。我的建议是明确告知数据的用途:它用于识别资源瓶颈、改善计划质量,而不是评价个人的努力程度。同时,尽量减少重复录入,让回填成为计划更新的副产品,而不是额外负担。当成员看到数据确实帮助他们减少了加班和无效会议时,抵触情绪通常会明显下降。
八、总结与下一步:把人力计划变成可验证的管理闭环
回到本文的核心判断:人员投入的最佳实践,不是把人头和工时填满,而是让能力、时间和约束在计划中被显性表达,并通过持续回填不断修正。真正有价值的人力计划,应当能够回答三个问题:谁在什么时间承担什么工作,他的有效投入比例是多少,偏差一旦出现,我们能否在一周之内察觉并调整。
如果你希望在接下来的一个项目中落地这些方法,我建议按照以下顺序推进:
- 先用一周时间梳理角色定义和任务结构,确保计划与执行使用同一套对象和口径。
- 选择个人周负荷率和计划偏差率两个核心指标,建立每周固定的回填与查看节奏,坚持至少六周。
- 识别团队中的单点能力和关键路径任务,为其设置备份计划和预警规则,并在周会中单独讨论。
- 每个迭代结束时复盘一次人力数据,把估算偏差较大的任务类型沉淀为组织的经验基准,供下一次立项使用。
- 当数据链路稳定后,再考虑引入专门的工具或更复杂的预测模型,让技术服务于已经验证过的管理逻辑。
人力计划的价值,最终体现在项目能否按期交付、团队能否在可持续的节奏中工作。数据分析不是为了制造更多报表,而是为了让项目经理在问题发生之前看见它,在问题扩大之前处理它。当这种能力成为团队的习惯,人员投入才真正从纸面预算变成了可以信赖的管理工具。
常见问题解答(FAQ)
1. 项目经理如何根据工作量估算项目所需人力?
我在排项目计划时,常把任务工时直接除以项目周期,算出一个人数后就拿去申请资源。后来发现项目明明总工时够,关键节点还是不断延期;我想知道人力需求到底该怎么估,才能避免这种“总量够、时间不够”的情况。
不要只用总工时除以周期,还要同时看技能匹配、任务依赖和可用时间。比如一个功能预计需要 240 小时,计划在 4 周内完成,按每周 40 小时计算,表面上需要 1.5 人;
但如果其中 80 小时必须由熟悉特定系统的工程师完成,而这类工程师每周只能投入 20 小时,那么该部分至少需要 4 周,增加其他人员也未必能缩短工期。实务上可把工作拆到 1 至 2 周粒度,分别记录角色、估算工时、依赖关系和可投入比例,再用关键路径核对是否存在无法并行的任务。
工时估算用于判断工作量,日历排期则必须额外考虑人员可用性和任务顺序。
2. 项目成员的投入比例应该如何制定和记录?
我经常遇到成员同时支持多个项目,计划里却写着每人投入 100%。到了执行阶段,会议、临时支持和其他项目任务都会挤占时间,我想知道应该按什么口径记录投入比例,才不至于让计划看起来充足、实际却无法执行。
建议把投入比例定义为“某人在指定周期内可用于本项目的有效工作时间占其可工作时间的比例”,并按周记录,而不是把岗位编制或名义工时当作可用资源。例如一周标准工作时间为 40 小时,扣除 8 小时固定会议、支持轮值和行政事务后,可用于项目的时间是 32 小时;
若项目计划占其中 50%,实际可排入的项目工时约为 16 小时,而不是 20 小时。多人并行项目时,所有项目的承诺比例合计不应超过该成员的有效可用比例。计划和实际应使用相同口径,否则偏差数据无法说明究竟是估算不准,还是资源被其他工作占用。
3. 怎样用项目数据判断是人手不足,还是排期和协作出了问题?
我看到任务延期时,第一反应往往是申请加人,但加人之后有时反而多了沟通和交接成本。我想判断到底是资源不足、任务估算有误,还是等待审批和依赖阻塞造成延期,应该重点看哪些数据?
先把延期拆成“工作量增加、有效产能不足、等待时间过长、返工增加”几类,不要只看成员忙不忙。
可以按周对比计划工时与实际工时、任务完成数、阻塞等待天数和返工工时:例如某两周内团队计划投入 160 小时,实际投入 150 小时,但任务仍少完成 25%,同时等待外部确认累计 5 个工作日,这更像依赖阻塞,而不是单纯缺人;
若投入持续达到可用工时上限、排队任务不断增加,且阻塞时间较低,才更支持人力不足的判断。样本至少覆盖几个迭代或连续数周,避免依据单周波动做招聘或调人决策。
4. 项目人力资源计划应该多久更新一次,遇到变更怎么调整?
我做过一次项目启动时把人力安排定得很细,后来需求变化后却没有同步更新,报表仍显示资源充足,实际交付已经失控。我想知道计划应该多久复核一次,以及出现需求变更时,怎样调整才能让数据继续对决策有用。
可采用“固定节奏复核、重大变更即时重算”的方式:每周检查未来 2 至 4 周的角色负荷和关键任务,每个迭代或阶段结束时复核估算偏差;若范围、交付日期或关键人员发生变化,则立即更新受影响任务。
调整时先列出新增或删减的工作量,再确认技能要求、依赖和可用时间,最后比较三种方案:调整范围、调整日期或重新分配资源。示例:新增 40 小时测试工作,但唯一具备相应经验的成员未来两周每周仅有 8 小时空档,直接增加普通人力不会解决技能瓶颈;应评估培训、替补人员、缩小测试范围或调整节点。
每次更新保留变更原因和批准记录,才能区分预测偏差与范围变化。
核心关键词
文章包含AI辅助创作:人员投入最佳实践:项目经理人力资源计划数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/624329
读者评论
以前做计划时也容易把编制人数直接当成可用人力,直到遇到值班、评审和多项目并行才发现差距很大。按周看个人负荷、提前标出关键岗位,确实比看月度总人天更容易发现延期风险。
有效工时”这个拆分比较实用,但实际执行中分类标准很难统一。比如需求澄清和技术评审既可能是必要投入,也可能暴露前期准备不足,建议团队先明确记录规则,否则回填数据仍然会失真。
文中提到计划与工时分属不同系统,这正是我们复盘时最麻烦的地方。个人负荷预警有帮助,但如果没有调整任务优先级和资源的权限,数据发现超载后也只能继续加班,管理闭环还需要补上。
