项目资源管理最常见的失败,不是“人手不够”,而是负责人直到迭代中段才发现:关键技能只有一个人掌握、多个项目同时占用同一位专家,而排期表里仍把每个人都填成了百分之百可用。资源管理要做好技能,重点不是给员工贴上更多标签,而是把“项目需要什么能力、谁能在什么时间提供、缺口如何补、变更由谁决策”连成一套可执行机制。本文给出一套从技能盘点、需求拆解、能力匹配到复盘更新的落地步骤,并用明确标注的情景模拟数据说明如何判断投入是否值得。
一、先讲核心结论:技能管理不是建一张人才表
1. 把技能转化为项目可调用的能力
我判断一个团队的技能资源管理是否有效,通常不看技能标签有多少,而看三个问题能否在需要时得到明确回答:这个项目的关键任务需要什么能力?哪些人具备足够证据证明能承担?他们在需要的时间段内是否真的有容量?如果只回答了前两个问题,得到的只是人才目录,不是资源方案。
技能必须与具体工作绑定。例如“懂数据”太宽泛,“能独立设计埋点方案、校验事件口径,并用查询语句排查漏报”才接近可分派能力。项目负责人要把能力描述写到能指导任务分配、风险识别和培养安排的程度,而不是让团队成员自行填写一组含义不明的关键词。
我的核心判断是:技能管理的最小有效单元,不是员工,而是“技能 × 证据 × 熟练度 × 可用时间 × 任务场景”。少了证据,评价容易靠印象;少了时间,匹配会变成纸面排期;少了场景,同一个人可能被误判为“什么都能做”。
2. 先保交付,再建设能力
项目负责人不应在交付压力最大时启动大规模技能盘点。更稳妥的做法是先识别当前项目的关键路径和高风险能力,再补充足以支持本轮决策的信息。一个两周迭代里,负责人可能只需要确认接口设计、自动化测试和发布运维三个岗位的可用人选;团队能力地图则可以在多个迭代中逐步完善。
我建议把工作拆成两条并行但不同节奏的线:一条是项目资源配置,按周或按迭代调整;另一条是能力建设,按月或按季度复盘。前者关心任务能否按时完成,后者关心团队是否逐步减少单点依赖。把两件事混在一起,容易在项目紧急时把培训取消,随后又以“没有人会”为由继续依赖同一位专家。
3. 设定最低可用标准,而非追求数据齐全
资源管理工具和表格都可能制造一种错觉:字段越多,管理越专业。实际上,若每个成员都被要求填写几十项技能、证书、兴趣和自评,数据维护成本可能超过它对决策的帮助。起步阶段只保留与近期项目有关的能力、证据、等级、可用容量、更新时间和发展意愿,往往更有用。
下表中的“最低可用”是我建议的起点,不是适用于所有组织的统一标准。团队可以按项目复杂度调整,但最好始终保留技能证据和容量信息。
| 管理对象 | 最低可用信息 | 对项目决策的作用 | 常见失误 |
|---|---|---|---|
| 项目需求 | 交付物、任务、所需能力、时间窗口、风险等级 | 说明“要什么能力、何时需要、为何重要” | 只写岗位名称,不写任务结果 |
| 人员能力 | 技能名称、熟练度、近期证据、评估日期 | 判断能否独立承担或需要辅导 | 把自评直接当成可独立交付的证据 |
| 资源容量 | 工作时间、项目占用、支持任务、休假及缓冲 | 判断该人是否可在指定时段投入 | 把名义工时等同于可交付工时 |
| 培养计划 | 目标技能、实践任务、导师、验证条件 | 把技能缺口转化为有边界的成长安排 | 只安排课程,不安排真实任务和验收 |

二、背景和真实场景:为什么技能问题总在项目中段暴露
1. 人员看似充足,关键能力却不可替代
在多项目并行的团队里,最容易被忽略的不是总人数,而是能力分布。团队可能有十名工程师,却只有一人熟悉某个核心系统的发布流程;可能有多名测试人员,却只有一人掌握特定设备的自动化验证。人数统计显示资源充足,关键路径却仍然依赖单点。
这类风险通常不会在项目启动会上自动显现。任务计划往往只列出角色和工期,没有标出“谁具备独立操作资格”“谁能做第二人”“谁可以在故障时接手”。等到关键人员临时请假、被其他项目借调或遇到生产故障,才发现替补名单并不等于具备替补能力。
我会把“关键技能单点”定义为:一项对交付、质量或合规有显著影响的能力,在目标时间段内只有一人可以独立承担,且没有经过验证的替代方案。这个定义比“某人很重要”更容易落到行动,因为它要求负责人把任务影响、可替代性和验证情况说清楚。
2. 资源冲突经常被误认为个人效率问题
一名资深成员同时参加需求评审、架构讨论、线上问题处理和新人辅导,工时表上可能被分成四份,但现实里这些工作会频繁切换。负责人看到任务延期时,容易归因于个人执行慢;更常见的根因却是组织把同一份注意力重复分配给了多个项目。
在项目组合中,资源冲突至少有三种:同一时段被多个项目预约;关键专家承担大量非计划支持;必须连续完成的工作被拆成零碎时段。第三种尤其隐蔽。一个人每天都“投入了一点时间”,但需要连续思考的任务迟迟无法形成完成态,计划上的工时看起来够,实际吞吐却不断下降。
3. 技能信息往往滞后于工作变化
技能不是一张静态证书。工具、架构、流程和业务规则变化后,过去的经验未必能直接迁移。一个成员曾经独立完成过某项工作,只能说明他在特定时间、特定条件下具备过能力,不必然代表现在仍能独立处理复杂变体。
因此,我不建议把技能档案当作人事标签或永久资质。对项目负责人有用的记录应该回答:最近一次相关实践是什么?承担了哪部分?结果如何?是否需要复核或支持?若没有这些信息,技能等级看似精准,实际可能只是过期结论。
4. 管理平台只有嵌入流程才会有价值
对于百人以上、多个团队并行的组织,资源信息分散在任务系统、表格、聊天记录和个人日历中,维护成本会迅速上升。此时可以考虑把项目任务、人员容量、技能记录和风险提醒放在可关联的管理流程里。以 PingCode 为例,适合把工作项和计划、责任人、进展及资源信息放到同一协作视图中,帮助项目负责人发现任务与人员安排之间的冲突。
但工具不能替代组织决策。若团队没有统一技能定义、没有容量口径、没有冲突升级机制,换成任何平台都只是把混乱搬进系统。选工具时,我更看重是否能沿用团队既有工作方式、是否能看见项目间依赖和资源占用、是否能让数据由实际工作自然更新,而不是看功能清单有多长。
三、常见误区:看起来在管技能,实际没有改善配置
1. 把技能标签数量当作能力覆盖率
“熟悉云平台、数据分析、自动化、产品设计”这样的标签越多,未必说明团队越有能力。若每个标签没有共同定义,有人把“听过培训”标成掌握,有人只有独立交付过才标成掌握,汇总结果无法横向比较。标签数量更不能说明某个项目所需的关键技能是否有人能在指定时间内承担。
更实用的做法是把技能名称写成可观察的任务能力。例如,不写“数据分析”,而写“能够按定义好的指标口径编写查询、校验异常值并解释结果偏差”。定义不必写得像岗位说明书,但需要让项目负责人和成员对“完成”有相近理解。
2. 用员工自评直接决定项目分工
自评适合发现兴趣、经验和发展意愿,不适合作为唯一的任务分配依据。有人低估自己,可能因为缺少正式头衔;也有人高估能力,可能只做过低复杂度任务。只看自评,会把任务风险转嫁给成员本人,直到交付失败才补做验证。
我更倾向于把自评当作起点,再结合近期工作样本、同伴评审、负责人观察和小范围实践验证。重要项目需要的是“证据足以支撑这次任务”,不是给每个人定下永久性的能力等级。
3. 把满负荷排期误当成高效率
把每个人的可用时间全部填满,表面上提升了资源利用率,实际可能放大延误风险。需求变化、缺陷修复、评审等待、生产支持都是项目中的正常波动。若排期完全没有缓冲,任何突发事件都会挤占关键任务,最后由加班吸收计划缺陷。
缓冲不是闲置。对关键角色而言,适度空档可以吸收紧急任务,减少全链路延期;对高依赖工作而言,连续时间往往比碎片工时更有价值。负责人要优化的是可预测的交付能力,而不是日历上的填充率。
4. 只做培训,不调整任务结构
团队发现某项技能只有一人掌握后,常见反应是“给第二个人报个课”。培训可以补充知识,但未必能形成项目实战能力。如果没有练习任务、导师反馈和独立承担的验收条件,课程结束并不意味着单点风险消失。
更有效的培养方式是把风险拆成可控阶段:先让候选人观察,再承担低风险子任务,然后与主责人结对完成真实交付,最后在限定条件下独立处理一次任务。每一步都要有退出条件,避免为了培养而把关键交付直接交给尚未验证的人。
5. 以统一评分掩盖不同岗位的差异
把设计、运维、测试、产品和数据能力都压成一个“技能总分”,会误导资源决策。某人综合评分高,不代表他具备某条关键路径上需要的稀缺能力。不同技能的失误成本、学习周期和可替代性不同,不能简单相加。
我会优先看能力的任务相关性和风险权重,再看等级。评分可以用于筛选,但最终配置要回到具体任务:任务复杂度如何、错误代价多大、是否需要持续协作、有没有可验证的备份人选。

四、专业判断逻辑:从任务反推技能,再从证据判断匹配
1. 先从交付物拆解能力需求
技能盘点应由项目任务驱动,而不是先让所有人填写技能表,再试图从表格里拼出项目方案。负责人先明确交付物、验收标准、依赖关系和时间窗口,再判断每项任务需要的能力组合。一个任务可能同时需要业务判断、数据处理和跨团队沟通,未必对应一个单独岗位。
拆解时可以追问四件事:任务最终要产生什么结果?需要哪些可观察的操作或判断?哪些能力是不可缺少的,哪些可以通过协作补足?如果关键人员缺席,任务是否可以切分、延期或改变实现路径?这些问题帮助团队把“想要一个资深人选”转换成具体约束。
2. 给技能定义可观察的熟练度
我通常建议使用四档描述,而不是只写初级、中级、高级。四档并非绩效等级,而是当前任务中的支持需求说明。团队可以根据工作性质调整措辞,但每一档都应该描述行为,而非身份或年限。
| 等级 | 建议定义 | 适合的任务安排 | 负责人需要确认的证据 |
|---|---|---|---|
| 了解 | 理解基本概念,能在指导下完成单一步骤 | 观察、练习、低风险辅助任务 | 培训练习、操作记录或小型示例 |
| 可协作 | 能承担明确子任务,复杂情况需要他人复核 | 与熟练成员结对,负责边界清晰的部分 | 子任务交付、评审意见及修正质量 |
| 可独立 | 能在约定范围内完成工作,并识别常见风险 | 主责一般复杂度任务,必要时主动升级 | 近期独立交付记录、质量结果和问题处理过程 |
| 可指导 | 能处理复杂变体,制定方法并帮助他人提升 | 承担高风险任务、评审方案、培养备份人选 | 复杂案例、方法沉淀和辅导结果 |
等级定义的价值在于支持配置,不在于给人贴标签。一个人对某项技能可能处于“可独立”,但对于另一种业务场景只能“可协作”。如果系统只允许填写一个总体等级,负责人应在任务安排时补充场景限定,避免把局部能力误读为全域能力。
3. 把“证据”作为匹配的必要条件
证据不等同于正式考核材料。它可以是一项近期交付、一次故障处理、一份经过评审的方案、一段可复现的测试结果,也可以是结对任务中承担的明确部分。关键是证据能够说明“这个人做过什么、在什么复杂度下完成、结果如何”。
证据质量至少看四点:是否与当前任务相似,是否足够近期,是否能区分本人贡献与团队整体结果,是否经过适当复核。比如“参与过系统迁移”信息不足;“负责两个服务的依赖梳理和回滚验证,评审后修正了兼容性问题”更能支持配置判断。
4. 计算真实可用容量,不只看合同工时
可用容量应从工作时间中扣除已承诺任务、例行支持、会议协调、休假和必要缓冲。对于承担客户支持或平台运维的团队,非项目工作不能长期被当作“临时事情”忽略;它可能恰恰是最稳定、最占用注意力的工作。
可用容量不必精确到分钟。大多数项目规划用人天、半天或周容量就足以发现明显冲突。过度追求精细填报会增加维护负担,也会制造虚假精确。负责人应选取与决策粒度匹配的口径:需要判断某位专家是否能连续投入三天,就不要只看整月百分比。
5. 区分硬约束、可协商项和发展机会
硬约束包括合规资质、系统访问权限、关键路径顺序和不可替代的专业判断;可协商项包括交付顺序、部分范围、协作方式和非关键需求;发展机会则是可以在风险可控时让成员尝试的工作。把三类事项标清楚,负责人就能在资源不足时谈方案,而不是只争论谁更忙。
例如,生产变更必须由具备权限的人审批,这是硬约束;内部报表的呈现方式可能可以简化,是可协商项;让第二位同事在主责人监督下执行一次回滚演练,则是发展机会。资源决策不能把发展机会包装成硬性需求,也不能为了保交付把所有成长工作永久推迟。

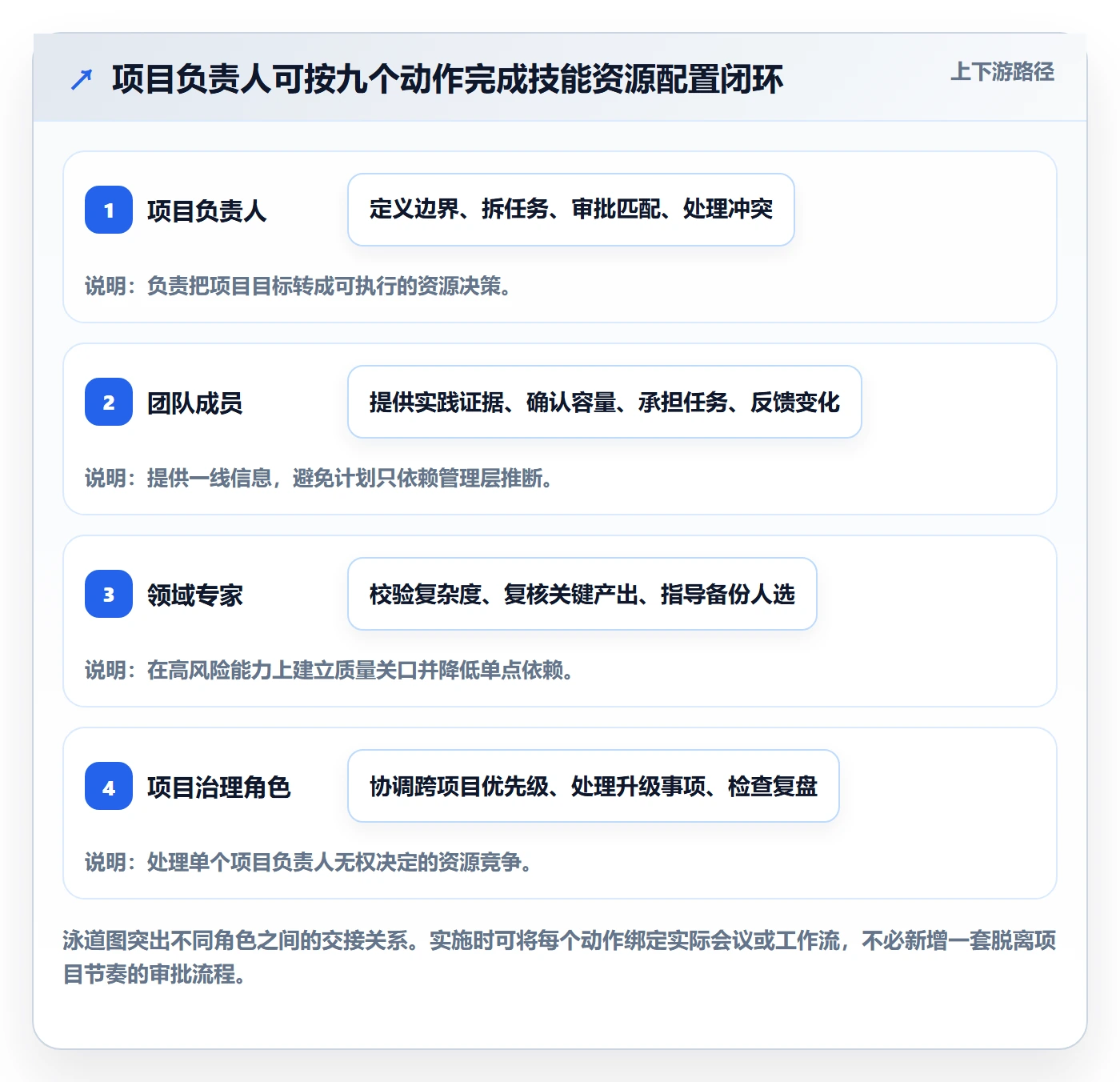

五、项目负责人落地方案:从启动到复盘的操作步骤
1. 明确项目边界与关键路径
启动资源管理前,先锁定项目目标、范围、验收条件、关键里程碑和主要依赖。资源需求必须对应已知工作,而不是对应所有可能发生的事情。若范围尚未稳定,负责人可以记录假设和不确定性,但不宜把模糊需求直接转换成长期人员承诺。
我会先挑出三类工作:不做就无法验收的关键任务;会影响多个团队或后续里程碑的依赖任务;失败后需要高成本返工或引发外部影响的高风险任务。这些任务优先做技能和容量校验,其他任务可以先按常规配置处理。
2. 把工作拆成可配置的任务包
如果任务描述是“负责数据工作”,负责人无法判断需要什么能力,也无法设置替代方案。建议拆成有输入、有输出、有验收标准的任务包,例如“整理事件定义、形成指标口径、通过业务评审”,或“完成脚本、在测试环境跑通、输出异常记录”。
任务包不必无限细化。拆得太细会增加沟通和管理成本,也可能让协作关系变得僵硬。我的判断标准是:是否需要不同技能、不同角色或不同时间窗口;如果答案为是,通常值得拆开;如果只是同一人连续完成的一组操作,则可以保留为一个工作包。
3. 建立项目技能需求清单
每个关键任务至少记录所需技能、目标熟练度、预计投入、时间窗口、责任角色、替代方式和风险级别。清单应简洁到能被项目团队在评审中使用。对于高风险技能,还应记录证据要求和复核人。
| 任务包示例 | 所需能力 | 目标熟练度 | 时间需求 | 风险控制 |
|---|---|---|---|---|
| 关键接口方案评审 | 系统设计、依赖识别、方案评审 | 可指导或可独立并由专家复核 | 需求冻结前连续半天 | 安排第二位评审人,留存决策记录 |
| 自动化回归覆盖 | 测试设计、脚本维护、缺陷定位 | 可独立 | 测试窗口前一周约三个人天 | 拆分脚本模块,安排代码复核 |
| 版本发布与回滚验证 | 发布流程、监控判断、回滚操作 | 主责可指导,备份至少可协作 | 发布日前后连续窗口 | 演练回滚,明确授权和升级联系人 |
4. 盘点人员能力与证据
盘点对象应先覆盖关键任务相关人员,而不是要求组织内所有人一次性填完所有技能。负责人可以用简短访谈、近期交付记录和同伴评审做交叉验证。对缺少信息的技能标记为“待验证”,比直接填一个猜测等级更诚实,也更有助于安排小型验证任务。
盘点时要把“会不会”和“愿不愿意”分开。成员可能具备某项能力,但当前没有容量;也可能有兴趣学习,却还不适合承担高风险任务。项目配置需要能力、意愿和容量三者同时成立,发展计划则可以把意愿作为重要输入。

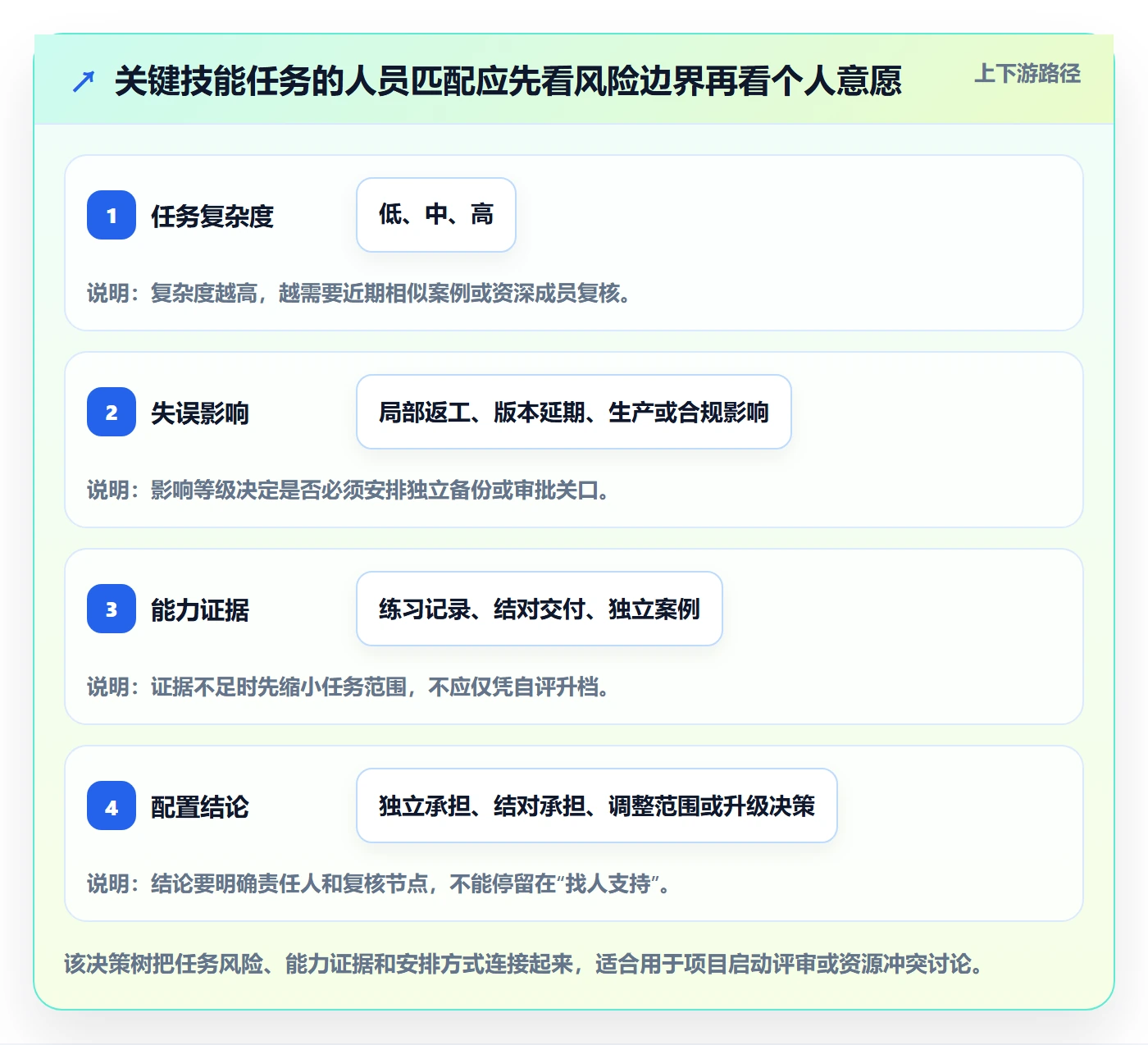

5. 做技能匹配,而不是简单点名
匹配时先筛除硬约束不满足的人选,再比较证据、容量、协作成本和发展价值。若有多位合适人选,关键任务优先考虑可连续投入、对上下游依赖熟悉且能及时升级风险的人;若需要培养备份人选,则可以把主责人和学习者组合配置,但要清楚划分最终责任。
多人参与并不一定等于风险更低。责任边界模糊时,团队容易出现“每个人都看过、没人负责”的情况。对每个任务包都要写明一位直接责任人、必要的复核人和决策升级路径;贡献者可以多,但最终责任不能悬空。
6. 进行容量校验与冲突协商
把人员安排放到时间轴上,检查同一关键角色是否被多个项目在同一阶段重复预约。发现冲突时,先看任务优先级和依赖,再谈调整顺序、范围、交付窗口或资源来源。不要让项目负责人私下争抢“最能干的人”,否则局部项目看似得到资源,组织整体却会出现新的单点。
冲突升级时应提交选项,而不是只提交抱怨。比如方案一保留范围但延后一周;方案二按原日期交付核心功能,非关键功能移到后续版本;方案三临时增加外部支持,但需要额外评审成本。把影响、代价和风险写清楚,决策者才有条件作取舍。
7. 把培养任务嵌入可控交付
当团队有技能缺口且工期允许时,采用“主责人带备份人”的安排。先约定学习者负责的子任务、复核频率、失败后的回退办法和验收证据。培养的目标不是让某人参与过,而是让团队在下一次相似任务中拥有更多可独立调用的能力。
如果项目风险较高,培养任务应限制在可回滚、影响范围可控的工作中。若没有足够时间验证,直接安排资深人员主责、另设明确备份,同时把能力建设纳入后续计划,通常比在关键路径上临时“边做边学”更负责任。
8. 在例会上检查变化,而非重复报进度
资源检查不需要另开一套冗长会议。项目例会可以固定问四个问题:关键任务是否出现新技能缺口?已配置人员的容量是否变化?关键路径是否仍有合格备份?哪些资源冲突需要升级?发现变化后更新责任人、时间窗口和风险措施。
技能数据的更新应由工作事件触发,而不是只依靠年度盘点。完成一次复杂交付、承担了新的职责、工具流程发生重大变化、成员离岗或项目优先级调整,都可能改变匹配结论。负责人可以按月抽查关键技能的证据更新时间,避免能力地图逐步变成旧资料。
9. 复盘结果并更新能力地图
项目结束时,复盘不只问“是否按时”,还应检查技能配置的假设是否成立:任务实际复杂度与预估是否一致?哪个能力造成等待或返工?备份是否能在真实场景中接手?培养安排是否产生了可验证的独立能力?这些问题能把一次项目经验转化为下一次规划依据。
复盘要避免把个人失误直接升级为标签。某成员在一次任务中遇到困难,可能是任务定义不清、依赖阻塞、时间不足,也可能确实需要补足技能。先还原环境和证据,再决定是否调整熟练度或培养计划,避免把系统性问题变成个人责任。

六、案例与数据观察:四个项目争用同一位专家时怎么办
1. 情景模拟:资源缺口不是总量不足
下面用一个明确标注的情景模拟说明判断过程,不代表某家企业的真实经营数据。假设一家有多个产品团队的组织同时运行四个项目,需要在同一季度完成版本升级、数据治理、客户接入和自动化改造。团队总人数为二十八人,人员总量看起来足够,但关键接口评审和发布回滚能力集中在两名资深成员身上。
初次排期时,各项目分别按理想投入安排,资深成员的计划负荷达到每周五天;但他们还承担线上支持、方案评审和跨项目答疑。按照过去八周的情景记录估算,每周平均约有一天被非计划支持占用,实际可用于计划项目的时间明显低于排期表中的数字。
团队没有立即申请增加人员,而是先把关键任务按时间窗口展开。结果发现,四个项目并非整个季度都缺资源,而是在第三至第四周同时需要接口评审;发布回滚则集中在第六周。冲突是阶段性的,调整评审顺序、拆分非关键任务,并让第二位成员在专家指导下完成一次演练,就能缓解部分风险。
2. 先看需求峰值,再判断是否需要增员
很多负责人看到资源缺口就申请加人,但新人熟悉业务、环境和流程需要时间。如果缺口只持续一两周,新增人员未必能及时产生净产出;如果缺口长期存在且涉及稳定工作量,才更需要考虑招聘、外部支持或重新分配组织职责。
以下数据是情景模拟,目的是示范资源规划的观察口径:不是用一个“总工时”掩盖技能峰值,而是分别看关键技能需求、可用容量和备份覆盖。实际项目应使用自己的排期与工作记录替换。
| 技能类别 | 第三至第四周需求 | 可用容量 | 初始缺口 | 调整后的安排 |
|---|---|---|---|---|
| 关键接口评审 | 8 人天 | 5 人天 | 3 人天 | 错开两个项目评审,专家集中支持高风险方案 |
| 自动化回归 | 12 人天 | 10 人天 | 2 人天 | 推迟低优先级覆盖项,保留关键路径用例 |
| 发布与回滚 | 6 人天 | 4 人天 | 2 人天 | 安排备份人员参加演练,发布窗口分批执行 |
| 业务数据校验 | 7 人天 | 9 人天 | 无 | 由有余量成员协助完成非关键数据核对 |

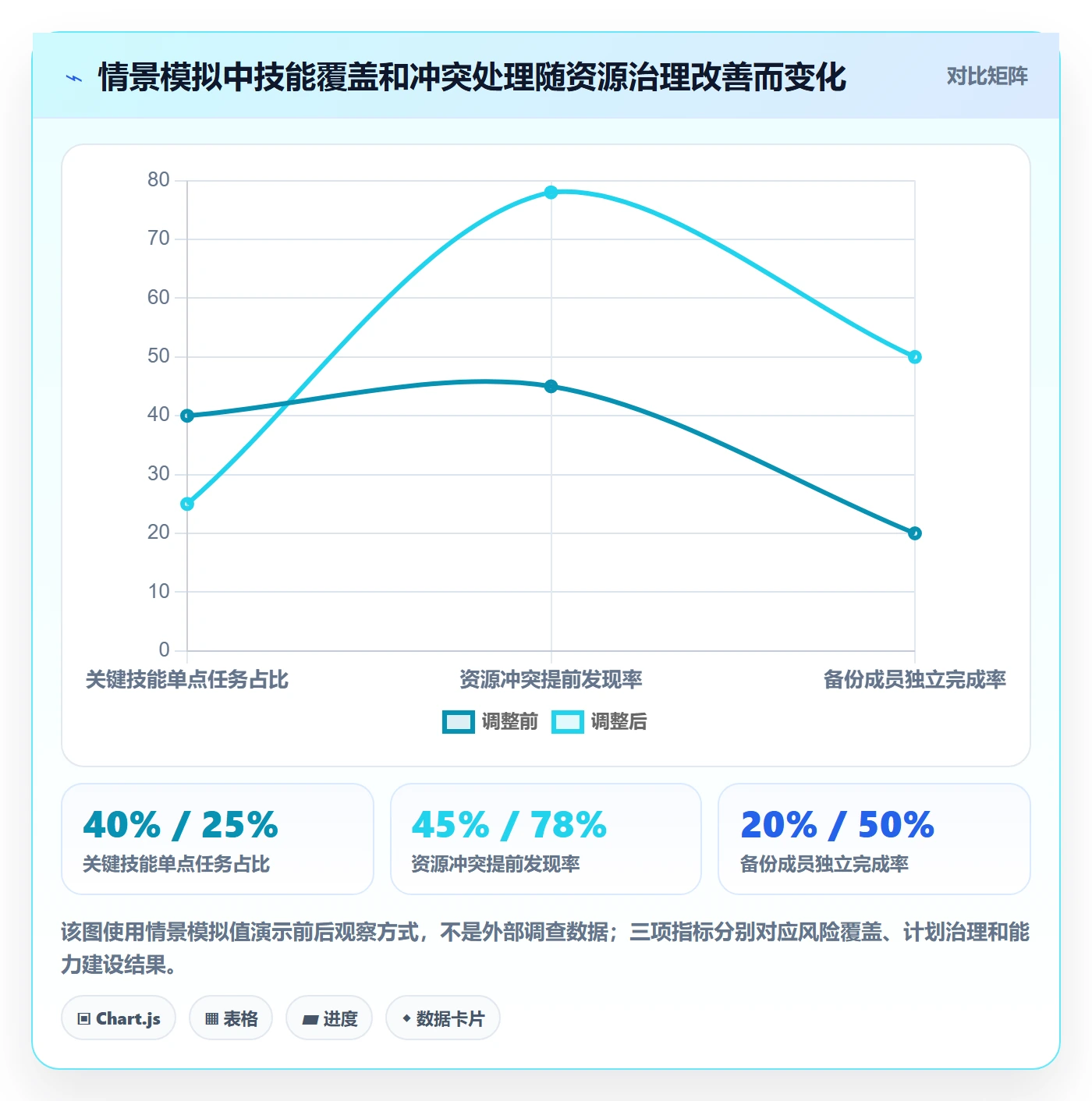

3. 观察投入后的过程指标,不只看最终日期
如果只看最终是否按期,团队可能把加班、临时借人或范围缩水都算作成功,却不知道资源管理方法是否真正改善。情景模拟中,我会观察关键技能覆盖率、冲突提前发现率、关键任务等待时间、非计划支持占比以及备份独立完成率。指标不需要一次全部上线,先选能帮助决策的三至五项。
下列数据为情景模拟、建议观察基准,不是行业平均值。示例假设团队在调整排期、设置备份演练和记录支持工时后,对比两个连续的项目周期。它用于说明应该如何建立前后对照,不应直接作为其他组织的绩效目标。
| 观察指标 | 调整前情景值 | 调整后情景值 | 管理含义 |
|---|---|---|---|
| 关键技能单点任务占比 | 40% | 25% | 部分任务增加了经过验证的备份或替代路径 |
| 资源冲突提前发现率 | 45% | 78% | 更多冲突在正式执行前被识别并进入协商 |
| 关键任务平均等待时间 | 3.5 天 | 2.2 天 | 减少因专家档期冲突造成的等待,但仍需关注项目依赖 |
| 备份成员独立完成率 | 20% | 50% | 演练和结对任务开始转化为可调用能力,仍需持续验证 |
| 非计划支持占比 | 每周计划工时的 22% | 每周计划工时的 18% | 支持负担有所下降,但不能将波动全部归因于技能管理 |

4. 用风险暴露时间补充“缺口人数”
两个项目即使都缺一名专家,风险也可能完全不同。一个项目的缺口只影响内部文档整理,另一个项目的缺口会阻塞生产变更。负责人应记录技能缺口持续多久、影响多少下游任务、是否有回滚方案、需要谁作最终判断。资源决策需要把风险暴露时间和影响范围一起考虑。
举例来说,若某项关键能力的唯一主责人将在第六周离岗,而发布窗口在第七周,组织有时间在离岗前完成演练和文档整理;若风险直到发布前两天才暴露,能做的选择会少得多。提前识别的价值不只是“有更多人”,而是能在风险尚可控时选择交接、改期、缩范围或引入外部支持。
5. 指标需要有解释边界
指标改善不等于因果关系已经证明。比如等待时间缩短,可能来自项目需求减少、依赖变化或团队规模增加;如果没有记录这些背景,容易把变化错误归功于某项管理举措。负责人应同步写明统计周期、样本范围、计算口径和重大变化。
对于小团队,单月数据波动通常很大。与其发布精确到小数点的绩效分,不如记录有代表性的任务案例,并在多个项目周期中观察方向。指标是提问的起点,不是对人的简单排名。
七、不同组织条件下的行动建议与工具取舍
1. 小团队:用轻量表格,优先解决单点依赖
十几人以内、项目数量有限的团队,通常不需要先采购复杂平台。用一张受控表格记录关键任务、技能证据、可用容量、备份人选和下次验证时间,再通过每周计划会更新,已经能处理大部分明显冲突。
小团队的主要风险不是数据缺少,而是所有信息集中在负责人脑中。可以先选三至五项关键技能,识别唯一主责人,随后为每项安排一个真实的备份验证任务。若表格需要反复手动复制,或不同项目开始互相争用人员,再评估是否需要系统化管理。
2. 多项目团队:先统一口径,再建立组合视图
多个项目共享设计、数据、测试或运维人员时,单个项目的排期无法揭示全部冲突。团队需要约定技能等级、容量单位、支持工作口径和优先级决策方式,再形成跨项目视图。否则每个项目都可能声称“只占用半天”,累积起来却超过一个人的真实容量。
可以把资源评审安排在项目计划或迭代规划的固定节点,要求负责人提交关键技能需求和冲突选项。治理角色不必审批所有任务,只介入跨项目冲突、稀缺能力集中和高风险关键路径,避免机制过重。
3. 百人以上组织:让数据随工作流产生
当组织超过百人,团队、项目和技能类别增加,手工维护的重复录入会成为主要障碍。此时管理平台的价值在于把任务、人员、状态、依赖和资源信息关联起来,尽量减少“项目系统一份、资源表一份、个人日历又一份”的多头维护。
以 PingCode 为例,中大型组织可以评估它在项目计划、工作项管理、跨团队协作和进度视图上的能力,判断是否便于把任务需求与人员安排放在同一工作流程中。上线前先选一个业务边界清晰的团队试点,验证数据能否自然更新、权限是否适合实际协作、报表能否支持项目决策,再决定是否扩大范围。
选型时应把关注点放在可验证问题上:项目负责人能否及时看到资源冲突?任务变更后相关计划是否容易同步?技能信息的维护责任是否明确?跨团队权限是否符合组织治理?能否导出或追溯关键决策?如果这些问题没有答案,单看演示界面和功能数量,很难判断平台是否适合。
4. 高风险项目:提高证据门槛,减少边做边猜
涉及生产稳定、资金结算、隐私数据、监管要求或客户关键承诺的项目,技能匹配需要更严格。能力等级应有近期证据,关键操作应有双人复核或授权机制,备份人选必须通过演练,而不是仅仅在计划表里写上名字。
高风险情况下,短期投入增加并不一定是浪费。多安排一次演练、一次方案评审或一段影子跟随,可能比故障后紧急处理成本低得多。具体投入仍应依据任务风险和组织要求判断,不宜把双人复核机械地推广到所有普通工作。
5. 需求高度不确定:保持容量弹性,避免过早锁人
探索性项目、早期产品验证或需求频繁变化的工作,很难在项目开始时准确预测每项技能的全部需求。负责人可以先保留核心能力的弹性容量,采用短周期计划,并在关键假设验证后再加深投入。对不确定性高的任务,先配置能快速学习、善于跨职能协作的人,可能比提前锁定大量专门资源更有效。
但“保持弹性”不能成为长期不做计划的理由。团队仍需说明哪些假设尚未验证、何时重新评估、触发增配或缩减的条件是什么。比如验证用户流程后才决定是否扩充数据工程投入;若关键指标没有达到预设阈值,则停止投入或调整方向。
| 组织情形 | 优先动作 | 工具选择 | 主要取舍 |
|---|---|---|---|
| 小团队、单项目为主 | 识别关键技能单点并验证备份 | 受控表格加固定例会 | 维护轻,但跨项目透明度有限 |
| 多团队、多项目并行 | 统一技能与容量口径,设置冲突升级机制 | 项目组合视图或协作平台 | 看得更全,但需要治理规则和数据责任人 |
| 高风险交付 | 强化证据、复核、授权和备份演练 | 可追溯的任务与审批流程 | 安全性提高,流程和人员成本也会上升 |
| 高不确定性探索 | 短周期验证,预留弹性容量 | 轻量计划与阶段复盘 | 避免过早锁定资源,但需要频繁重新评估 |
八、资源不足时如何取舍:让决策显性化
1. 先问“必须交付什么”,再问“谁最忙”
资源不足时,团队常以谁最忙作为讨论起点,这会把问题引向个人负荷比较。更有用的顺序是先明确必须按期交付的结果、可以缩减的范围、不可接受的风险和可调整的依赖,再讨论人员安排。忙碌是事实,优先级才是决策。
对于每个被争抢的稀缺技能,负责人应列出它当前支持的任务、每项任务的业务影响和最晚决策时间。若同一人承担的工作都被称为“最高优先级”,需要升级到有权决定组织优先级的人,而不是让专家通过加班替管理层做选择。
2. 比较五类方案的成本和边界
通常可以从调整顺序、缩减范围、建立备份、临时外援和增加长期编制五类方案中选择。每种方案解决的问题不同,不应只比较直接费用,还要考虑启动时间、知识留存、质量风险、管理开销和后续工作量。
| 方案 | 适合条件 | 主要收益 | 主要成本或风险 |
|---|---|---|---|
| 调整顺序 | 需求允许改变先后,关键路径有余量 | 不新增人员,快速消除阶段性冲突 | 下游里程碑可能被连带推迟 |
| 缩减范围 | 核心价值可以与次要功能分开交付 | 保护核心承诺,降低技能需求峰值 | 需要业务方接受分阶段交付 |
| 培养备份 | 缺口重复出现,且有安全练习窗口 | 降低未来单点依赖,保留组织知识 | 短期需要导师时间,不能立即等同资深产能 |
| 外部支持 | 缺口短期、专业度高或内部无法及时补齐 | 快速获得特定经验或临时产能 | 引入协作、权限、质量和知识转移成本 |
| 增加长期编制 | 需求稳定持续,内部能力缺口长期存在 | 补充持续能力,分担稳定工作量 | 招聘和融入有周期,长期固定成本增加 |
3. 用明确的升级条件避免无限协商
资源冲突不应一直停留在项目负责人之间。团队可以设定升级条件,例如关键路径缺口超过一个迭代、同一稀缺角色被多个一级项目同时预约、备份能力在交付前仍未验证,或风险影响超出项目授权范围。达到条件后,必须由具备优先级决策权的治理角色裁定。
提交升级时,负责人应带上至少两个可执行选项,并说明各自的范围、成本、时间影响和风险。这样的材料比“需要更多人”更能推动决策,也能避免团队在没有明确授权的情况下自行选择最容易短期执行、却可能对组织最不利的方案。
4. 培养与交付冲突时,按风险分层
如果项目工期紧、任务风险高、备份尚未验证,应优先保障交付,同时安排低风险演练或后续补强;如果项目有时间窗口且任务可回滚,可以把培养任务纳入计划;如果相关需求会长期重复出现,则应把能力建设视为持续产能投资,而不是临时培训费用。
取舍的关键不在于“要交付还是要培养”,而在于把培养放到合适的风险层级。低风险任务可以用于练习,中风险任务适合结对,高风险任务应由已验证人员主责并设置复核。把所有成长机会都安排在高风险关键路径上,是不负责任;把所有成长机会都推到项目之外,也会让单点依赖永远存在。
九、把技能管理做成可持续机制
1. 设定一套轻量指标和复盘节奏
负责人不需要用复杂仪表盘证明自己在管理资源。建议先选择少量能触发行动的指标,例如关键技能单点任务数、关键冲突提前发现率、容量偏差、关键任务等待时间、备份演练通过率。每项指标都要说明统计范围、更新频率、责任人和触发动作。
例如,“备份演练通过率下降”不应只作为月报上的红色数字,而应触发检查:是任务定义变了、演练时间被挤占、备份人员没有权限,还是导师安排不足?只有指标能引出下一步动作,它才值得被维护。
2. 避免把技能地图用于未经解释的个人排名
技能信息容易被误用为绩效比较或淘汰依据。一旦成员认为诚实标记“待验证”会受惩罚,就会倾向于填高等级;一旦每次协助都变成隐性考核,大家也可能不愿意暴露知识缺口。负责人应明确技能档案用于任务匹配、风险管理和发展规划,不代表脱离场景的个人价值排序。
涉及敏感信息时,应控制访问范围,按岗位需要提供查看权限,并避免收集与项目决策无关的个人资料。技能管理的可信度取决于成员是否愿意提供真实信息,而不是管理员能录入多少字段。
3. 给数据设定更新触发条件
最容易过期的资源信息包括可用容量、工具熟练度、项目占用和关键权限。可以设定以下触发条件:项目范围变更、人员调动、关键版本交付、长时间未实践、流程或工具重大升级时更新相关记录。对于低频使用的能力,应在实际调用前再次确认,不要默认旧等级仍然有效。
更新也不等于每次都重新评估全部能力。某成员完成一次与当前任务高度相关的交付,只需更新对应技能的证据与适用场景。按事件维护,比每季度要求所有人重新填一遍表格更轻,也更接近真实工作变化。
4. 用项目周期验证机制是否值得继续
启动机制后,建议选择两个或三个项目周期做回顾,比较资源冲突是否更早暴露、关键任务等待是否变化、备份是否真的能接手、数据维护负担是否可接受。若工具和会议让团队花大量时间更新信息,却没有改变任何决策,应删减字段或调整流程。
资源管理机制不是越完整越好,而是要让组织更早看见约束、更有依据地作取舍,并逐渐减少对少数人的不可控依赖。试点阶段应允许调整定义,重点是形成可重复的判断方式,不是追求一次性设计出完美模型。
十、结语:真正要管理的是能力的可调用性
技能管理最容易走偏的地方,是把它做成一项资料收集工程:员工填表、负责人汇总、平台展示,随后项目仍然依赖同一批专家,关键冲突仍在临近交付时才暴露。真正有用的资源管理,必须改变项目负责人做决定的时机和依据。
我建议从一个正在推进的项目开始,选出三项关键技能,逐项写明任务要求、能力证据、可用时间和备份条件;然后在下一次计划会上检查一次冲突,并记录调整的代价。不要一开始就试图覆盖所有岗位、所有技能和所有人员。先让一个关键缺口被提前看见、被合理处理,再把有效做法扩展到更多项目。
下一步可以直接做一张一页纸资源清单:列出关键任务、所需技能、当前主责、证据、容量、备份和决策截止时间。如果这张清单能让团队在项目中段之前做出更好的取舍,技能管理就已经从“记录人会什么”迈向“组织能按时调用什么能力”。
常见问题解答(FAQ)
1. 项目负责人如何识别资源管理中的真正瓶颈?
我手上有多个并行项目,大家都说缺人,但我不确定问题究竟是人手不足,还是任务分配不合理。有没有一种办法能在不先申请加人的情况下,判断资源到底卡在哪里?
先把“缺人”拆成可验证的问题,而不是直接增加编制。连续两周记录每位成员的可用工时、已承诺工时、任务等待时间和返工时间,并按角色汇总。比如一位测试人员每周可投入 30 小时,却被排入 38 小时任务,同时开发任务有 20% 时间在等待测试,这更像是测试环节形成瓶颈;
如果各角色负荷都低,但任务仍延期,则要检查需求变更、决策等待或依赖关系。判断依据是瓶颈是否持续出现在同一角色或流程节点,而非某一周的偶发峰值。只有确认瓶颈后,再决定调整优先级、拆分工作、培养备份人员或申请资源。
2. 怎样制定可执行的资源分配方案,避免成员被多个项目重复占用?
我经常在排期会上看到同一个人同时被安排在几个项目里,每个项目看起来都只占他一部分时间,但最后大家都在等他。资源计划应该按什么粒度做,才能既方便管理,又不变成每天更新的负担?
按“人,角色,周”做计划通常比只写项目总人天更容易发现冲突。先明确成员每周的实际可用工时,扣除会议、支持和休假,再给关键任务预留约 15% 至 20% 的缓冲;例如每周名义工时 40 小时,扣除固定事务后按 32 小时排入计划,不要把 40 小时全部承诺出去。
跨项目共享的关键人员应指定一个资源协调人,所有新增任务先经过同一处核对。每周只更新发生变化的任务和未来两周的占用,不必频繁重做整张计划。若一名成员连续数周利用率超过 85% 且任务等待时间上升,应优先调整范围或顺序,而不是继续塞入工作。
3. 资源冲突发生时,项目负责人应该按什么顺序做取舍?
两个项目都说自己紧急,关键成员也只有一个,双方负责人都希望优先处理自己的需求。我担心直接按职位高低决定会损害协作关系,有没有一套能解释清楚的取舍方法?
把冲突从“谁更重要”转成“延迟的业务代价是什么”。先比较四项:交付截止时间是否有外部约束、延迟会造成什么损失、任务是否阻塞其他成员、替代方案需要多少成本。可以用 1 至 5 分做快速评分,但分数只用于暴露分歧,不能替代业务判断。
例如,项目甲晚一周会错过合规窗口,项目乙晚一周主要影响内部演示,那么即使乙的需求提出得更急,也可能应先保障甲。做决定后记录取舍理由、受影响任务、补偿安排和复查日期,并告知相关负责人。这样既减少反复争论,也让被延期的一方知道何时重新评估。
4. 项目资源管理应该看哪些指标,才能及时发现计划失真?
我现在主要看任务完成率和成员忙不忙,但这两个数字经常互相矛盾:完成率不低,项目却还是延期;有人看起来很忙,关键交付也没明显推进。我该关注哪些信号,多久复盘一次?
不要只用完成率或利用率判断资源健康度,至少同时看承诺负荷、任务等待时间、关键角色负荷和返工比例。每周复盘一次未来两到四周:若承诺工时持续超过可用工时、关键任务等待超过一个工作日,或返工占比连续两周上升,就应检查计划是否失真。
比如团队完成率达到 80%,但剩余任务集中在唯一的架构评审人员手中,整体仍有明显延期风险。指标的价值在于触发行动:负荷过高就减范围或改顺序,等待过长就协调依赖,返工增加则先澄清验收标准。建议用趋势而非单周数值作判断,并在复盘记录中写明责任人和下一次检查日期。
核心关键词
文章包含AI辅助创作:资源管理如何做好技能?项目负责人落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/624026
读者评论
我们以前也做过技能表,后来发现最难维护的是“最近一次实战证据”。如果没有明确更新责任人,几个月后等级就很难拿来排任务。
把支持工作和临时故障从可用工时里扣掉,这点很实际。想请教一下,跨项目发生冲突时,通常由项目负责人还是职能负责人拍板?
四档熟练度比统一打分更容易用于分工,不过不同团队对“可独立”的判断可能仍不一致,最好配一个近期交付案例作为共同参照。
