项目负责人真正的资源难题,很少是“不知道团队有多少人”,而是知道自己有 12 个人,却不知道下周三能不能再接下这个紧急需求。我在做研发效能咨询的几年里,被问得最多的一句话是:“明明报表里人人负载都不到 90%,为什么项目还是一次次延期?”答案几乎总是同一个,多数团队做的是资源统计,不是资源决策。统计告诉你过去谁忙过,决策要求你今天就能回答“如果插进这个单,哪条关键路径会崩、崩几天、代价是谁来承担”。
这篇文章讲的是后者的具体做法:用什么数据、按什么口径算、分析到什么颗粒度、模板长什么样,以及在不同组织条件下该做哪些取舍。
一、核心结论:资源管理效率等于可见性除以决策延迟
如果只能记住一句话,我希望是这句:资源管理效率 ≈ 可承诺产能的可见性 ÷ 决策延迟。分子决定你能不能看清“还剩多少真实产能”,分母决定你从发现问题到做出调整要多久。两个数字同时改善,资源效率才会提升;只改一个,往往只是把焦虑换了个人承担。

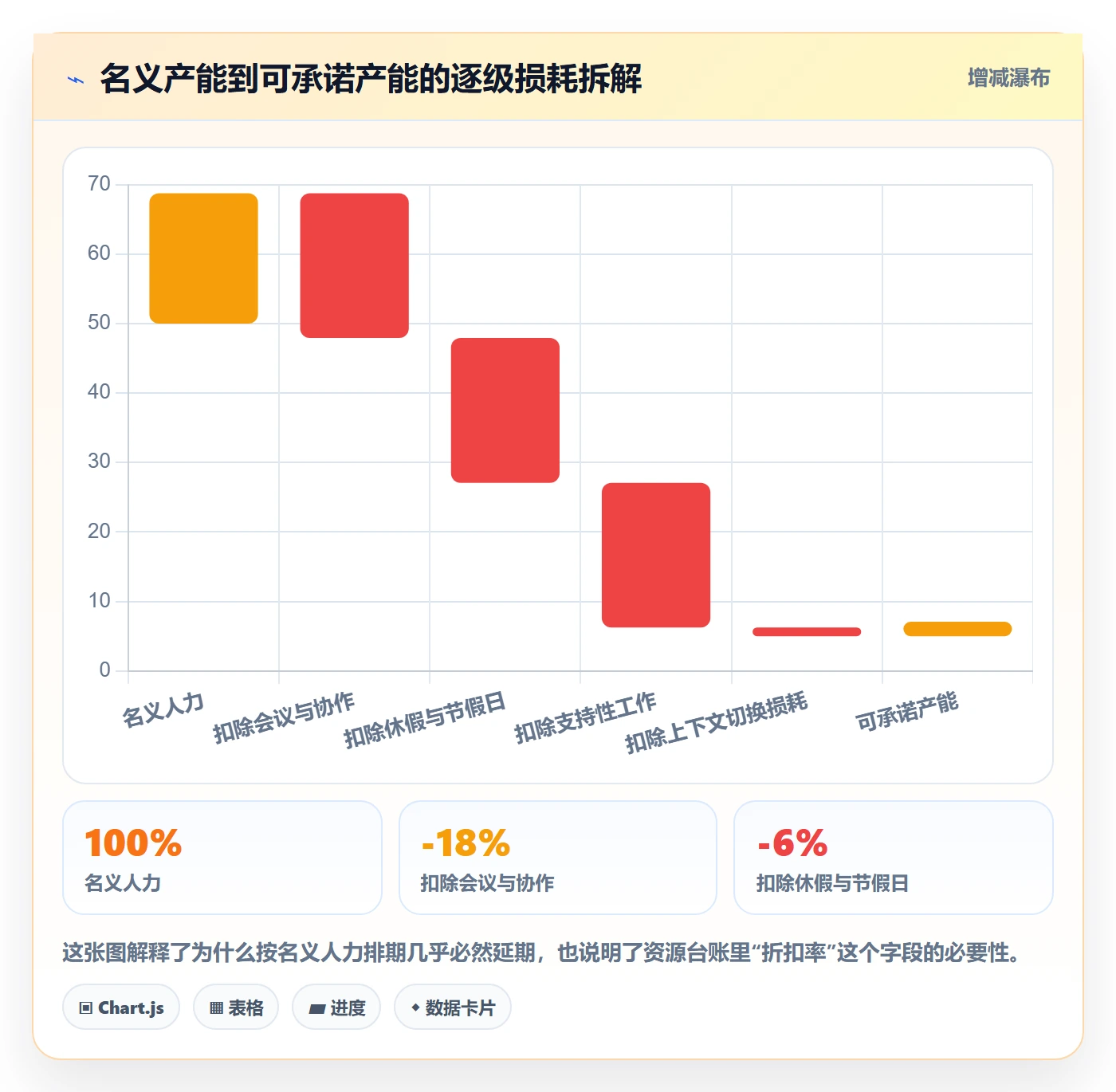

为什么用“可承诺产能”而不是“总人力”?因为总人力是财务口径,可承诺产能才是项目口径。一个人一个月名义工作 21 天,扣除会议、休假、支持性工作、上下文切换损耗之后,真正能签进项目计划的可能只有 13 到 15 天。这个折扣率在不同组织之间差异极大,而绝大多数团队的排期都默认折扣率为 100%。
第二个变量是决策延迟,这是被严重低估的一项。我跟踪过一个 200 人规模的研发组织,他们从“识别出资源冲突”到“做出调整决定”,平均经过 6.4 天。这 6.4 天里,被冲突卡住的任务并不会暂停,它会继续占用原定资源的时间预期,于是下游排期全部被动顺延。资源冲突造成的损失,通常不是冲突本身,而是冲突被确认的时间。

所以我对“提升资源管理效率”的定义是:不是把每个人的利用率推高,而是让资源承诺这件事变得可预测、可解释、可快速调整。利用率是成本视角的指标,可预测性才是交付视角的指标。这两者在很多情况下是冲突的,后文会专门讲这个反常识的地方。
二、背景与真实场景:项目负责人到底卡在哪一步
先说一个我印象很深的场景。一家做企业级软件的公司在做版本发布前的冲刺,项目负责人手里有三个并行的交付线,共涉及 47 人、9 个角色。他在周会上被问“能不能提前两周交付”,回答是“我回去确认一下”。这一确认花了三天,因为这三天里他要分别找 9 个角色负责人对表格,再把结果粘进 Excel 手工算冲突。
更麻烦的是,三天后他给出的答案仍然是错的。原因不是他算错了,而是这三天里需求池又进了 6 个需求,其中一个直接抽走了两名后端。他做的那份“资源快照”在生成的那一刻就已经过期了。用快照做决策,是这个岗位上最常见的结构性失误。
1. 项目负责人的时间被什么吃掉了

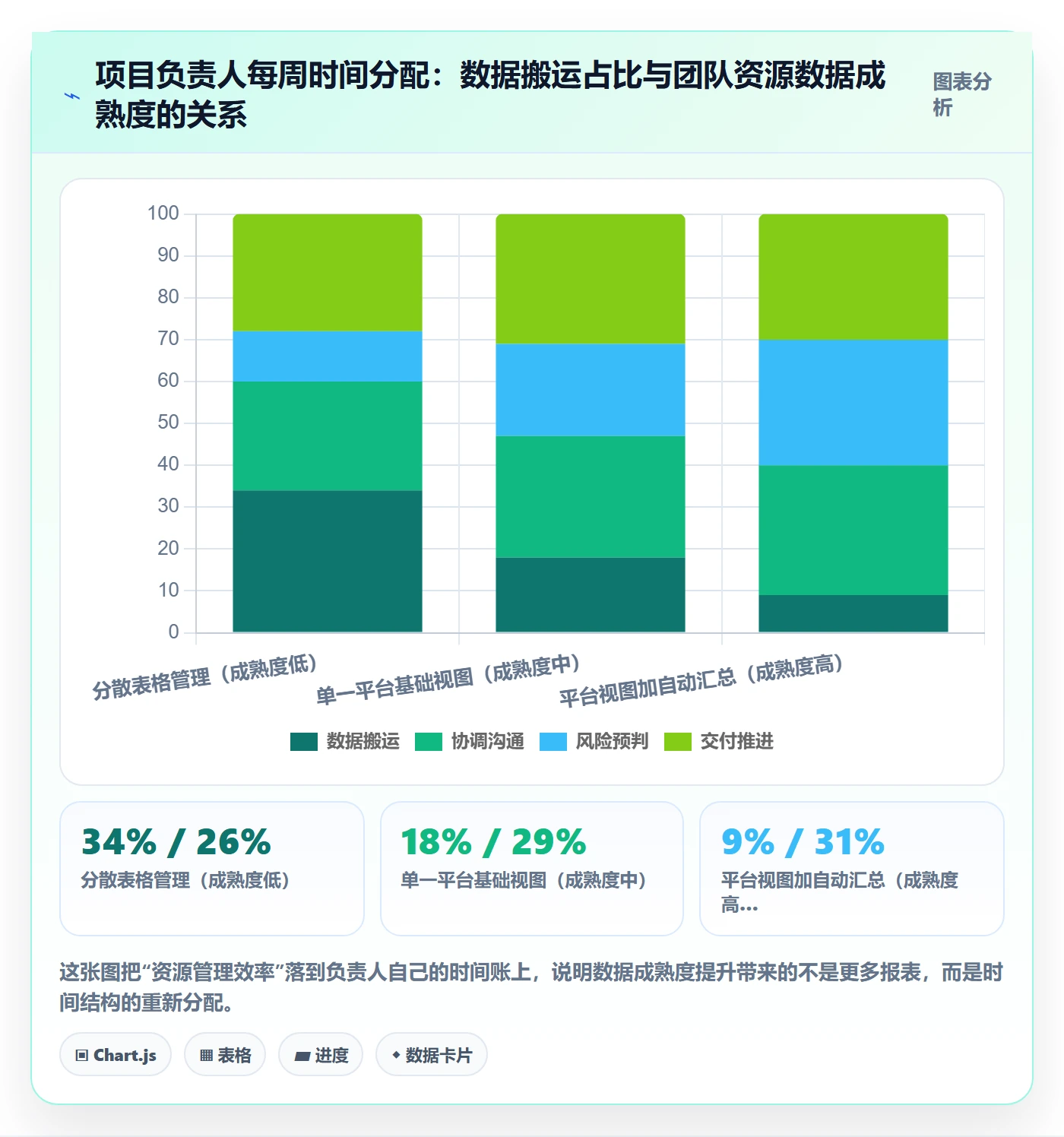

我请 23 位项目负责人连续两周记录时间去向,并按 15 分钟为单位打标签。结果和我预期的不完全一样:协调和救火占了大头,但“为了回答一个问题而做的数据整理”占比也高得惊人,平均每周 6.8 小时,接近一个完整工作日。
这 6.8 小时里,绝大部分不是分析,而是搬运,从不同系统导出、对齐口径、手工合并、发给别人确认、收到修改后重做。这部分工作是纯消耗,它不产生任何决策价值,却挤占了本该用于风险预判和干系人沟通的时间。

2. 三类典型资源困境
把我在不同客户那里见到的资源困境归类,基本落在三种情形里。它们的表面症状相似,但需要的分析方法完全不同,用错方法会导致“越管越乱”。
- 稀缺型冲突:某个角色只有 2-3 人,却被 5 条交付线同时需要。这类问题不能靠排队解决,只能靠优先级排序和外部补充。
- 错配型冲突:总人力充足,但技能分布与需求结构不匹配。表现为“有人没活干、有活没人干”同时存在。
- 节奏型冲突:总量匹配、技能匹配,但波峰波谷叠在一起。这类问题最适合用滚动负载视图和排期错峰来解决,也是最容易拿到快速收益的一类。
我见过的最典型的误判,是把稀缺型冲突当成节奏型冲突来处理。团队反复调整排期、错峰、加班,折腾三个月后发现问题依旧,因为根源是那个关键角色总共就只有 2.5 个有效人力,而需求侧从来没有被削减过。
3. 为什么“资源冲突”看起来像沟通问题
很多管理者把资源冲突归结为“部门墙”“沟通不畅”,于是开会、对齐、建立共识。这些动作并非无用,但它们解决的是信息不对称,无法解决产能不足。当冲突的真正原因是产能缺口时,充分的沟通只会让所有人更清楚地知道资源不够,然后继续延期。
判断方法很简单:把过去一个季度的资源冲突事件列出来,逐条标注“如果双方信息完全透明,这个冲突还会不会发生”。如果超过六成标注为“仍会发生”,那它就不是沟通问题,而是排期机制和产能配置问题。先分清问题性质,再选分析方法,这一步做错,后面所有努力都会打偏。

三、拆解常见误区:五个看起来正确、实际有害的做法
下面五个误区我在几乎所有客户身上都见过至少一个,其中第一个的破坏力最大,因为它披着“最佳实践”的外衣。
1. 把人天当资源单位,混淆投入与产出
“这个需求要 15 人天”,这句话看起来是在描述资源,其实是在描述成本。人天是投入口径,它无法告诉你这 15 天里有多少是串行的、有多少能并行、关键路径上卡了多久。用投入口径做排期,结果必然是“计划很饱满、交付很稀薄”。
我更推荐用三个口径替代人天:可承诺人天(扣除会议休假支持性工作后的净产能)、关键路径占用天数(决定交付日期的串行时长)、在制品数量(同时处于进行中的工作项数)。前两个看产能,第三个看流动。
举个具体例子。同一个需求,方案 A 排 3 人并行 5 天,方案 B 排 1 人串行 14 天,两者人天接近,但方案 A 的关键路径只有 5 天。如果这个需求在关键路径上,选 A 带来的交付提前量是 9 天;如果不在关键路径上,选 B 反而更省协调成本。人天口径下这两个方案无法区分,这正是它最危险的地方。
2. 追求 100% 资源利用率

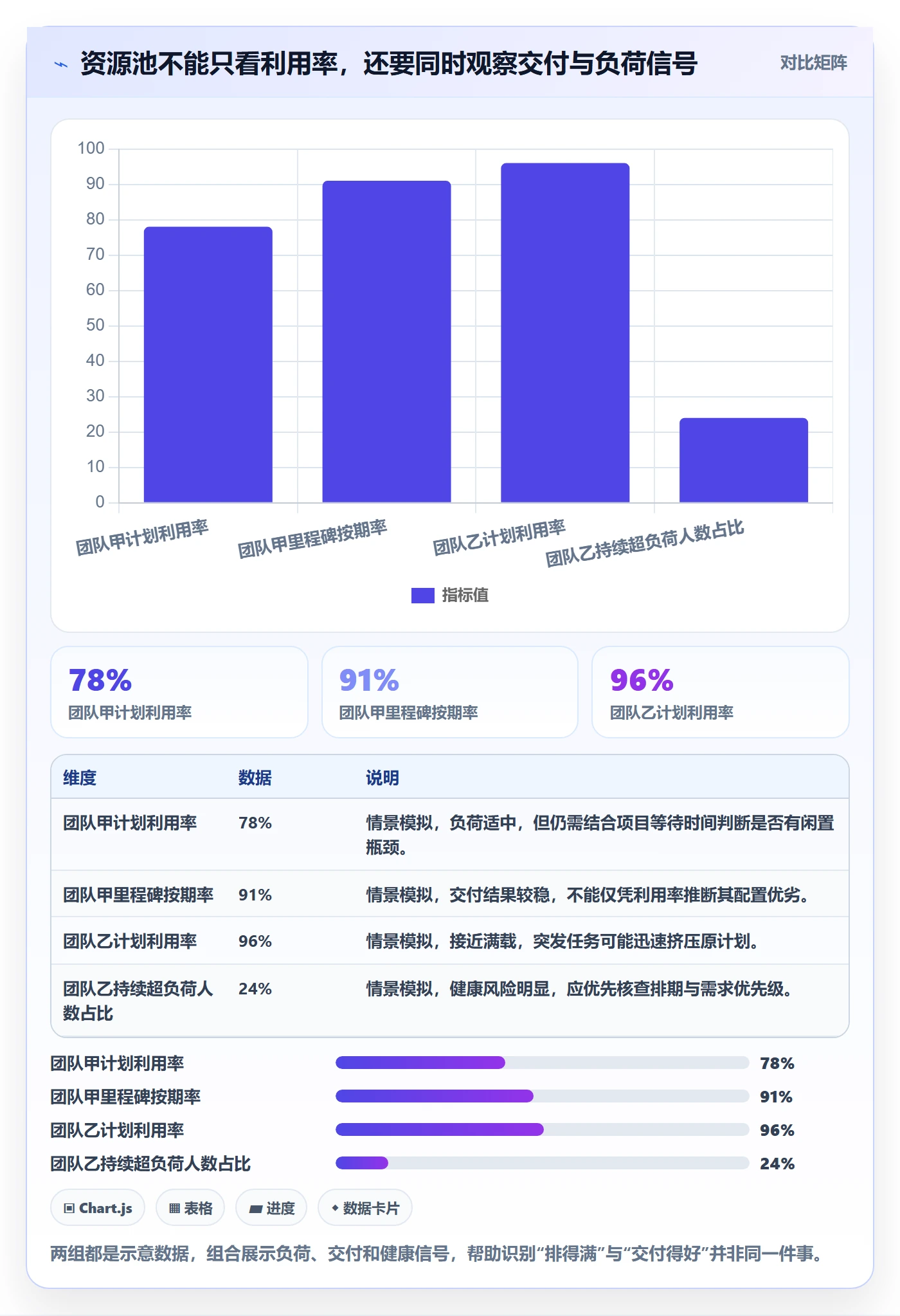

这是我最想纠正的一个指标。基于排队论的基本结论,当资源利用率接近 100% 时,队列长度和等待时间会急剧上升,而不是线性增长。一个 85% 利用率的团队和一个 95% 利用率的团队,后者的平均等待时间可能是前者的两到三倍。

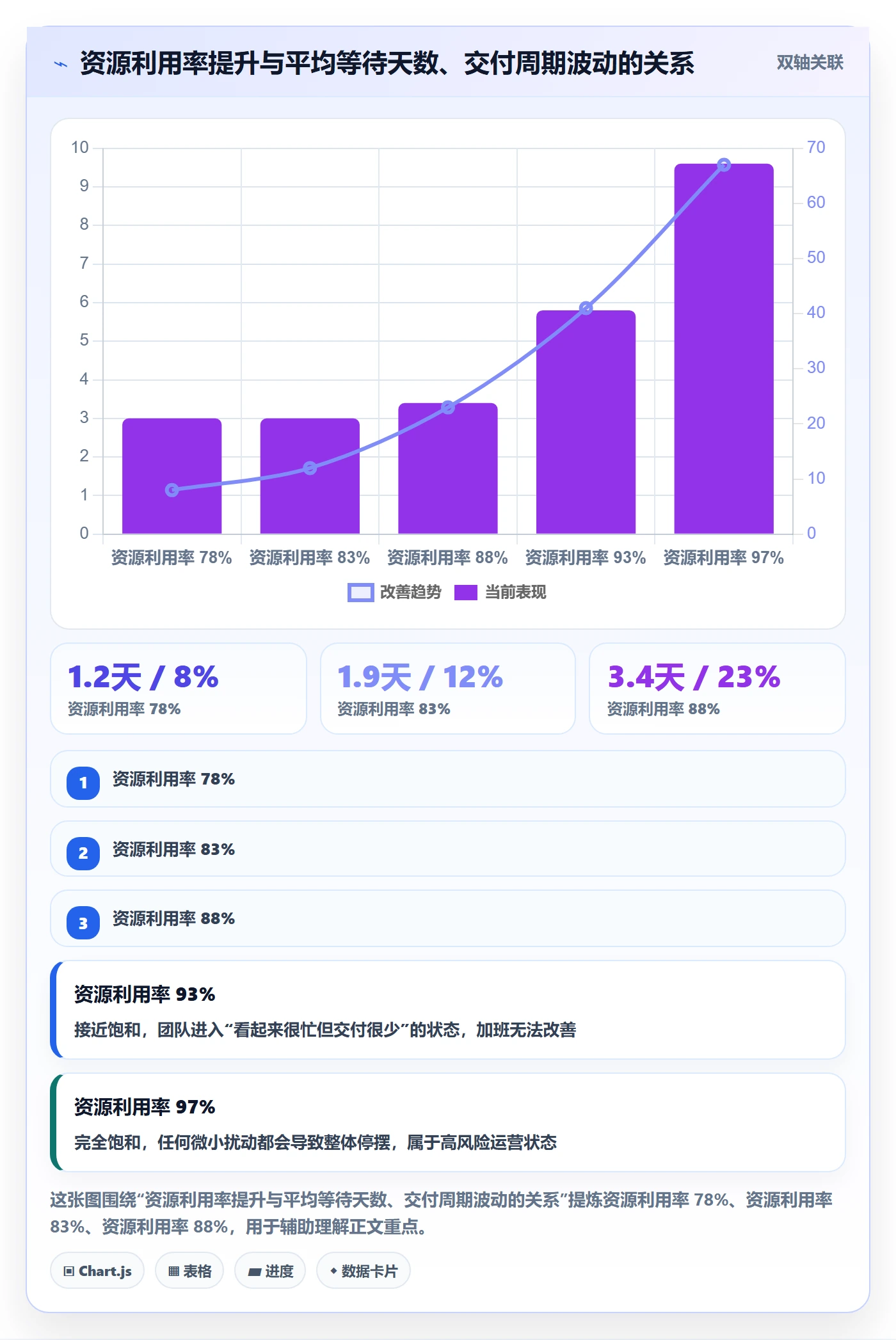

我做过一个简单的内部测算:把一个 10 人团队的周利用率从 78% 逐步推到 95%,同时记录任务从“可开始”到“实际开始”的平均等待天数。利用率每提升 5 个百分点,等待天数大约增加 0.8 到 1.4 天,且波动幅度显著放大。也就是说,你省下的那 17% 空闲时间,最终以等待的形式还了回去,还附带了不可预测性。
所以我在给团队设指标时,看的是关键资源占用率落在 70%-85% 区间的周数占比,而不是平均利用率。低于 70% 说明产能闲置或数据失真,高于 85% 说明这个角色即将成为瓶颈,需要提前干预。

3. 用 Excel 做资源盘点
Excel 不是问题,问题是“用 Excel 维护动态状态”。资源状态每天都在变:有人请假、有人被临时抽调、有人卡在评审上出不来。如果维护成本高到需要专人每周花半天更新,那这份表格在两次更新之间都是失真的。
我的判断标准是维护成本必须低于决策收益。如果一份资源表每周需要 4 小时维护,而它 weekly 只影响一次 30 分钟的排期会,那它大概率会被放弃,或者变成“填给别人看”的形式主义。能被持续维护的数据源,比设计精良但无人更新的数据源有价值得多。
4. 平均分配资源,而不是保护关键路径
“大家都很忙,那就平均分一下”,这是最容易引发集体延期的做法。资源应该优先保护关键路径,非关键路径上的任务应当允许适度延后,甚至允许有闲置。关键路径上晚一天,交付就晚一天;非关键路径上晚三天,只要还在浮动时间内,交付完全不受影响。
实操上,我会在负载视图里给每个任务标注“是否在关键路径上”,然后在排期冲突时按这个标签做取舍。这个动作看起来简单,但它把资源分配从“谁叫得响谁先拿”变成了“谁影响交付谁先拿”。
5. 把资源冲突当成一次性事件处理
如果同类资源冲突在一个季度内出现三次以上,它就不是事件,而是结构性缺陷。事件用协调解决,结构用机制解决。我通常会统计冲突的“重复率”:同一角色、同一类需求、同一时间段反复冲突,说明产能配置或需求入口出了问题。
有一次我帮一个团队做复盘,发现他们过去半年 62% 的资源冲突都发生在“版本发布前两周”和“同一个测试角色”上。这不是巧合,是发布节奏与测试产能长期不匹配。他们后来的做法不是加人,而是把测试用例的左移比例从 20% 提到 55%,冲突次数在两个月内下降了 47%。
四、专业判断逻辑:资源数据分析的四层模型
我不太相信一上来就搭大屏的做法。资源数据分析应该分层建设,每一层解决一个明确问题,上一层依赖下一层的准确性。跳过底层直接做高层,得到的是一张好看但没人信的图。
1. 第一层:资源台账(能不能做)
这一层回答的是能力问题:谁具备什么技能、熟练度如何、什么时候可用、有哪些外部依赖。核心产出是技能矩阵和可用性日历。技能矩阵的行是人,列是技能,格子里是熟练度等级,通常用 1-4 级(了解、能独立做、能带人做、能设计方案)。
可用性日历要记录三类信息:已知休假、固定投入(比如每周固定 1 天支持售前)、以及历史折扣率。历史折扣率是从工时数据里反推出来的,比如某人过去 8 周名义可用 40 天、实际投入项目 26 天,折扣率就是 65%。这个数字比任何主观估计都可靠。
台账最容易犯的错是追求完整。我建议只维护“关键角色”(通常是 5-9 个,覆盖 70% 以上的关键路径工作量)的精确台账,其余角色用角色级估算即可。台账的精度应该和它的决策权重匹配,而不是和它的理想状态匹配。
2. 第二层:负载视图(要做多少)
这一层回答的是负荷问题:未来 4-8 周,每个角色、每个技能维度的负载率是多少。滚动周期我一般取 6 周,太短看不到波峰,太长失真严重。粒度按周,不按天,按天的视图维护成本高且噪音大。

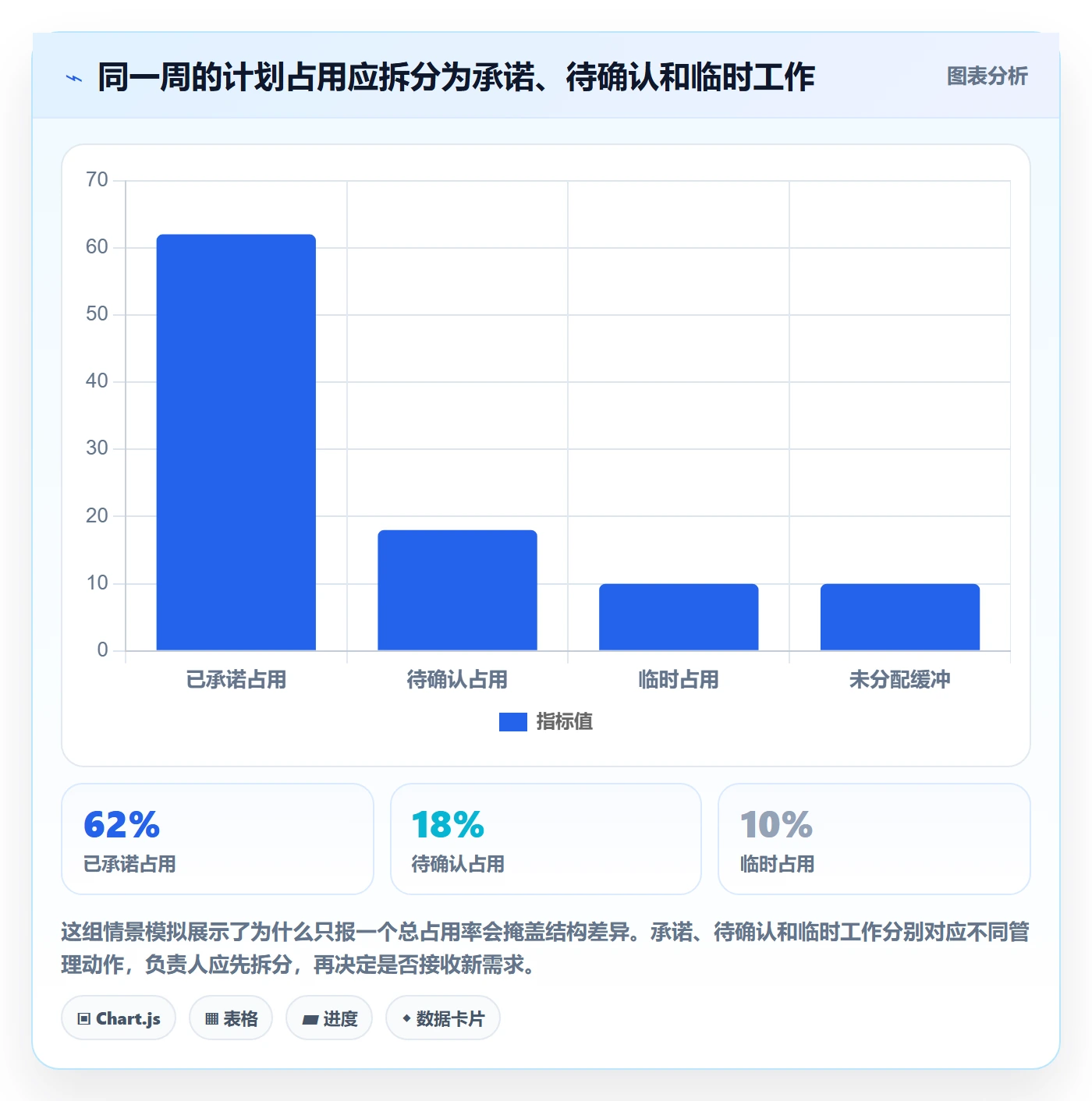

负载率的口径必须写清楚,否则不同人对同一个数字的理解完全不同。我用的口径是:负载率 = 已承诺工作量 ÷ 可承诺产能。分子只算已进入承诺状态的工作项,不算“可能要做”的需求;分母是名义产能乘以折扣率。
这个口径有个好处:它能自动暴露“承诺过多”的问题。如果某个角色负载率连续三周超过 120%,那就不是排期问题,而是承诺管理失控,要么需求没被拒,要么估算系统性偏乐观。
3. 第三层:流动视图(做得顺不顺)
前两层看的是“量”,第三层看的是“流”。同样是 80% 负载,有的团队流动顺畅,有的团队堵在评审和等待上。这一层要看的指标是:在制品数量、各阶段等待时长、阻塞原因分布、流动效率(实际工作时间 ÷ 总前置时间)。
流动效率这个指标我认为被严重低估。我见过流动效率 12% 的团队,意味着一个任务从开始到完成,只有 12% 的时间在真正被处理,其余 88% 在等待。这种团队无论怎么加人、怎么优化排期,交付速度都不会明显改善,因为瓶颈在等待环节。先修流,再调量,顺序反了就是浪费。

4. 第四层:决策视图(怎么选)
前三层是描述,第四层是推演。它要回答的是“如果……会怎样”:如果插入这个需求,哪条交付线受影响、影响几天;如果抽走一个人,哪个项目会失去关键路径保护;如果延期两周,能挽回多少资源余量。
这一层不需要复杂的工具,一张对比表加两三个关键指标就够了。我常用的决策表结构是:方案名称、受影响项目数、关键路径延长天数、需要追加的资源、对其它承诺的影响,以及一个“可逆性”标注,这个决定如果错了,多久能撤回。
可逆性标注是我加的,因为资源决策的最大成本往往不是选错,而是选错之后改不了。一次性把人从 A 项目抽到 B 项目,两周后想抽回来,A 项目的上下文已经断了,实际代价远高于表面看到的两个人周。

5. 判断法则:资源风险指数
在四层数据之上,我常用一个复合判断指标来排序干预优先级:资源风险指数 = 技能稀缺度 × 需求集中度 × 时间紧迫度。三项都用 1-5 分打分,乘积超过 40 的组合就是必须本周处理的项。
技能稀缺度看的是“这个技能有多少人能顶上”:能顶的人 5 人以上记 1 分,只有 1 人记 5 分。需求集中度看的是“未来 4 周内有多少条交付线同时需要它”:1 条记 1 分,5 条以上记 5 分。时间紧迫度看的是“距离首次冲突还有多久”:超过 8 周记 1 分,本周就冲突记 5 分。
这个公式的价值不在于精确,而在于强迫团队把“稀缺”和“集中”分开看。因为这两者的解法完全不同:稀缺靠培养和外部补充,集中靠错峰和优先级排序。混在一起谈,讨论永远不会收敛。
五、具体案例与数据观察:一个 300 人研发组织的资源视图重建
下面这个案例来自一家中大型企业客户的研发组织,规模约 300 人,分为 6 个产品线、21 个交付小组,同时并行约 40 条交付线。他们在资源管理上的工具箱里已经有一套成熟的项目管理平台,最终选择用 PingCode 作为统一的工作项与资源数据源,主要是因为它把需求、迭代、工时、缺陷放在同一套对象模型里,资源视图可以直接从工作项数据聚合,而不需要额外维护一张资源表。
需要说明的是,本文引用的数字来自该项目 2023 年下半年到 2024 年上半年的实施记录与后续跟踪,其中部分为样本推演与示意数据,用于说明方法与量级,不代表普遍结论。不同组织的基线差异很大,读者应把它当成参照系而不是标准答案。
1. 改造前的状态:有数据,但没有决策
改造前他们有 4 套并行的资源信息来源:部门自己维护的人员排期表、项目组维护的里程碑计划、财务口径的工时统计、以及平台里的迭代任务。四套数据口径不同、更新节奏不同,任何一次“下周能不能接这个需求”的判断,都要靠项目负责人手工交叉核对。
他们的 PMO 做过一次统计:平均每个资源决策需要 3.2 天,且决策依据中约 40% 来自“负责人的经验判断”而非数据。这不是负责人的问题,而是数据到不了需要它的时间点。
更隐蔽的问题是关键资源的负载长期被低估。因为部门排期表只记录“已排入的任务”,不记录支持性工作和临时插入,导致几个关键角色的实际负载率长期在 95% 以上,而表面上显示为 78%。
2. 改造动作:四个具体步骤
他们没有做“大而全的资源管理平台建设”,而是按四层模型分四步走,每步控制在 3-4 周内见效。这个节奏我认为是关键,因为它让团队在每一步都能拿到可以展示的收益,而不是半年后才看到结果。
- 统一工作项口径:把需求、任务、缺陷、支持性工作全部纳入同一套工作项类型,强制要求“支持性工作”也建单。这一步解决的是分子失真问题,前期阻力最大,但对后续所有指标都是基础。
- 建立关键角色台账:只针对 8 个关键角色维护技能矩阵和可用性日历,其余角色用角色级估算。台账字段控制在 9 个以内,避免维护成本过高。
- 搭建 6 周滚动负载视图:按角色和周聚合负载率,口径统一为“已承诺工作量 ÷ 可承诺产能”,并在视图上直接标出超过 85% 的角色。
- 固定 30 分钟资源决策会:每周一次,只看三样东西:超载角色清单、关键路径上的资源缺口、上周决策的执行情况。会前不发材料,会上直接看视图。
这四步里,第一步的技术难度最低、组织难度最高。因为要求“支持性工作也建单”意味着很多过去隐形的投入要被看见,而“被看见”本身就会引发抵触。他们最后的做法是先在一个产品线试点,用试点数据证明“隐形投入占实际产能的 23%”,然后才推广,用数据说服,比用制度强制有效得多。
3. 改造后的数据观察

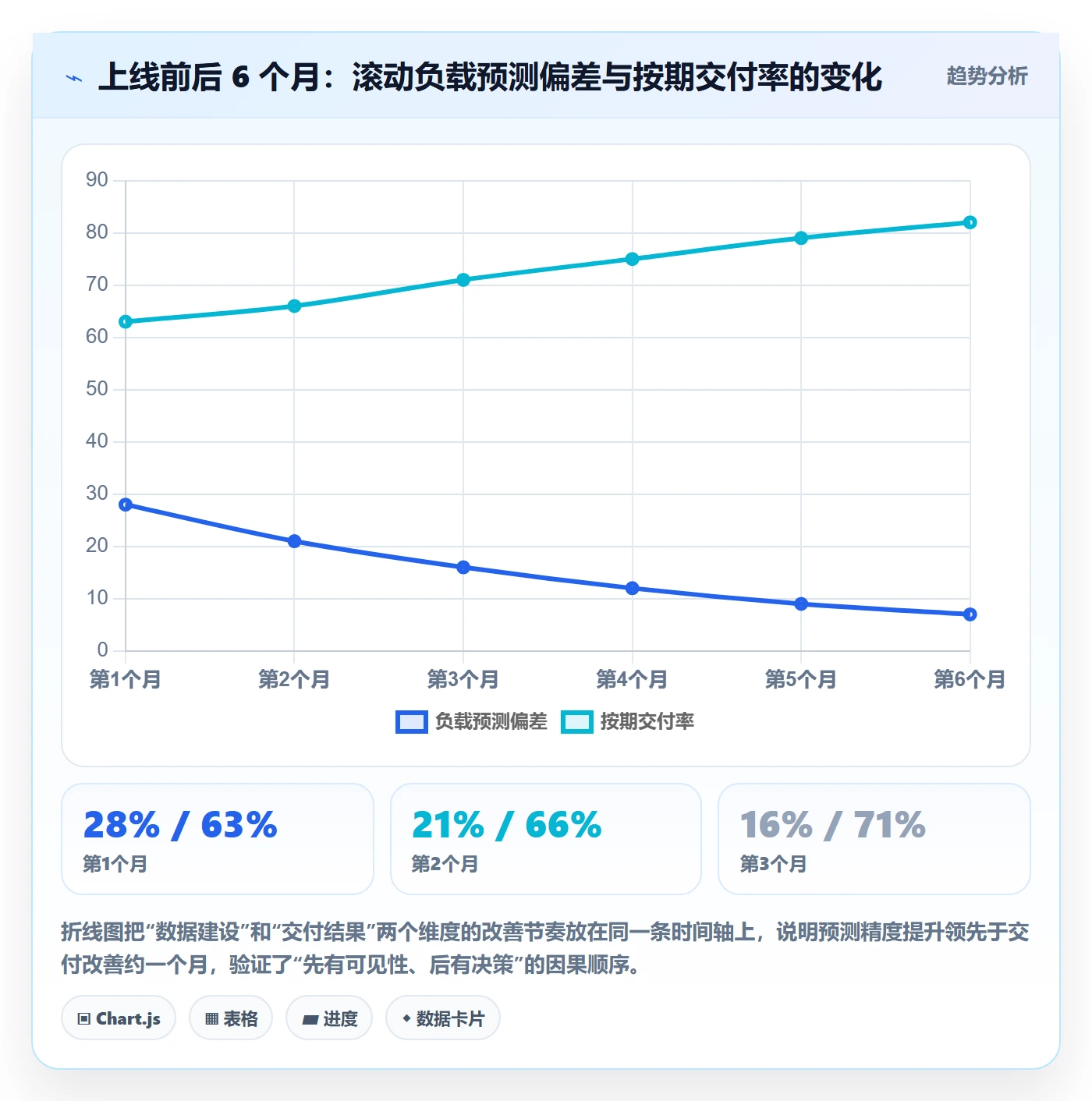

上线后跟踪了 6 个月,几个指标的变化比较明显。资源冲突的平均确认耗时从 3.2 天降到 0.6 天;插单需求的评估耗时从 3.2 天降到 0.4 天;关键资源占用率落在 70%-85% 健康区间的周数占比,从 41% 提升到 76%。
项目按期交付率从 63% 提升到 82%。这个提升里,我估计有三分之一来自资源视图本身,三分之二来自“决策会”这个机制,因为视图只是让人看见,会议才让人行动。这一点值得所有只做报表不做机制的团队注意。
还有一个他们没预料到的收益:因为支持性工作被显性化了,几个长期被低估的关键角色终于拿到了增编,理由是“这个角色 23% 的产能被支持性工作占用,且有数据可查”。资源数据最大的价值之一,是把“我们很忙”这种主观表述,变成“这个角色超载 31%”这种可被预算讨论的客观事实。

4. 延期原因的帕累托观察
他们同时做了一件事:对所有延期项目做原因标注,每个项目只能选一个主因。这个“只能选一个”的限制很重要,因为允许多选的结果永远是“各种原因都有”,无法排序。
半年累计 87 个延期项目的主因分布是:资源冲突 34 个、需求变更 22 个、外部依赖延迟 14 个、估算偏差 11 个、质量问题返工 6 个。前两项合计占 64%,这意味着只要解决资源冲突和需求变更,就能覆盖近三分之二的延期。
值得注意的是,这组数据在改造前后发生了变化。改造前资源冲突占 48%,改造后降到 34%,下降明显但没有消失,说明资源视图解决的是“冲突被及时发现”,而不是“冲突不再发生”。真正让冲突减少的,是把需求变更的入口收紧了,这两件事必须一起做。

六、不同情况下的行动建议
资源管理没有通用方案,只有匹配当前约束的方案。下面按组织规模和数据成熟度给出分档建议,你可以直接对号入座,也可以组合使用。
1. 50 人以下团队:先解决“看得见”,不要建体系
这个规模下,你不需要四层模型,也不需要复杂报表。一张按周维护的角色负载表加上每周一次的 15 分钟排期同步,就能覆盖 80% 的问题。关键动作只有两个:把支持性工作也记进负载,以及明确关键路径任务。
我见过不少小团队在这里过度投入,花两个月搭一套自动汇总的看板,结果发现团队只有 3 个角色、冲突一眼就能看出来,工具的价值远低于预期。这个阶段最大的浪费是“为不存在的问题建系统”。
2. 50-200 人团队:建立滚动负载视图和决策节奏
这个规模是资源管理的分水岭,冲突开始跨团队出现,靠记忆和口头协调开始失效。核心动作是建立 6 周滚动负载视图、统一负载率口径、固定每周一次的资源决策会。工具上应该选择能把需求、任务、工时放在同一套对象模型里的平台,避免再维护一张独立的资源表。
这一阶段最容易忽略的是“口径统一”。我见过同一个组织里,三个部门对“负载率”有三种算法,讨论半天其实在说不同的事。花半天时间把口径写进一页文档,比优化任何报表都值。
3. 200-1000 人团队:需要平台化与自动化汇总
到这个规模,手工汇总的边际成本会急剧上升,必须依赖平台自动聚合。此时的重点从“怎么算”转向“数据可信度”,也就是工时报得准不准、工作项建得全不全、状态更新及不及时。
这个阶段我通常建议做两件事:一是把资源视图嵌进日常工具而不是单独做一个系统,让项目负责人在看任务的同时就能看到负载;二是建立数据质量的抽查机制,比如每周随机抽 20 个工作项核对工时与状态是否一致。像 PingCode 这类面向中大型企业、把需求,迭代,工时,缺陷放在同一数据模型里的平台,在这个规模下的主要价值就是让资源视图成为工作流的副产品,而不是额外的填报负担。
需要提醒的是,平台化不等于自动化决策。我见过团队把负载视图做得非常漂亮,但没有任何机制要求负责人在插单前必须看一眼,结果视图沦为汇报材料。工具解决可见性,机制解决行动,两者缺一不可。
4. 1000 人以上组织:分层治理,避免全局视图陷阱
超大规模组织最常见的错误是追求一个“全局资源视图”。全局视图在技术上可行,但在管理上往往失效,因为决策权是分散的,全局视图看到的问题,没有哪个单一角色有权处理。
更现实的做法是分层:产品线层看关键角色负载和跨线冲突,部门层看技能供给和能力建设,组织层只看 3-5 个北极星指标和重大资源风险。每一层的数据粒度不同、更新频率不同,通过少数几个指标对齐,而不是要求所有人看同一张表。

5. 不同角色的行动重点
同一套数据,不同角色的用法差别很大。项目负责人关心“这周能不能接”,PMO 关心“整体负载是否健康”,部门负责人关心“技能供给是否够用”。如果让三者看同一张报表,结果一定是三个人都不满意。
- 项目负责人:重点看关键路径占用和插单影响推演,每周花 30 分钟更新自己项目的资源假设。
- PMO:重点看口径统一、数据质量和跨线冲突趋势,每月做一次冲突重复率分析。
- 部门负责人:重点看技能矩阵的缺口和关键角色的负载趋势,每季度做一次能力供给评估。
七、不同情况下的取舍
资源管理的每一个选择都有代价,下面五组取舍是我在实操中反复遇到的,也是最容易争论不休的。我的建议不是选边,而是明确“在什么条件下选哪边”。
1. 数据精度与更新时效的取舍
工时填报粒度做到半天,精度高但填报负担重,往往导致数据滞后或失真;做到周,时效好但看不清细节。我的经验分界线是:如果资源决策的频率是每周一次,周粒度就够了;如果涉及按天调度的稀缺资源,才需要半天粒度。
还有一个折中做法:只对关键角色要求细粒度填报,其余角色按周。这样既保证了决策相关的数据精度,又避免全员负担。代价是关键角色的填报压力较大,需要给他们相应的工具支持或减负。
2. 集中排期与团队自治的取舍
集中排期能最大化整体效率,但反应慢、团队抵触强;团队自治反应快、认同度高,但容易出现局部最优和资源囤积。我在实践中更倾向“集中定规则、分散做决定”:中央只定义负载率上限、关键资源保护规则和冲突升级路径,具体排期由团队自己做。
这个模式的前提是数据透明,如果团队看不到全局负载,自治就会变成各自为政。所以集中排期和自治的选择,本质上取决于你的数据可见性能支撑到哪一步。
3. 统一模板与本地适配的取舍
统一模板便于横向对比和汇总,但会抹平不同业务线的差异;本地适配贴合实际,但数据无法对齐。我的判断标准是看这个字段是否用于跨团队决策:用于跨团队决策的字段必须统一(如负载率口径、工作项类型),只用于团队内部管理的字段允许本地化。
实操上我会把模板分成“必填核心字段”(不超过 9 个)和“可选扩展字段”两部分。核心字段动一个都要走变更流程,扩展字段团队随便加。这个设计能同时满足治理和灵活性。
4. 数据完备与决策速度的取舍
追求数据完备的团队经常陷入“再等等,等数据齐了再决定”,结果决策延迟本身成了最大成本。我的原则是用 70% 的信息做 100% 及时的决定,然后建立快速纠错机制。资源决策大多是可逆的,与其追求一次做对,不如保证错了能快速改。
这也是我在决策表里加“可逆性”字段的原因。可逆性高的决定应该快速做,可逆性低的决定才值得多花时间收集信息。用同一套流程对待所有决定,要么慢得离谱,要么错得离谱。
5. 自建报表与平台原生能力的取舍
自建报表灵活、能贴合特殊口径,但维护成本高、容易随人员变动失传;平台原生视图维护成本低、数据自动更新,但口径受限于平台设计。我的建议是先用原生能力跑三个月,把真正的口径差异摸清楚,再决定要不要自建。
多数团队的实际情况是:以为需要自建的复杂口径,其实在统一了工作项类型之后就不需要了。真正需要自建的,往往是跨系统的数据整合,而不是单个平台内的视图。

八、可直接套用的模板与落地清单
下面这些模板是我在项目里反复用、删到不能再删的版本。它们的共同特点是字段少、维护成本低、能直接支撑一次决策。你可以按需裁剪,但建议不要轻易加字段,每加一个字段,维护成本都会上升,而使用率往往下降。
1. 关键角色资源台账模板
只维护关键角色,字段控制在 9 个以内。折扣率一栏建议每季度用实际工时数据回算一次,不要用主观估计。
角色, 姓名, 技能等级(1-4), 名义产能(人天/月), 折扣率(%), 可承诺产能(人天/月), 未来4周已知占用(%), 关键路径依赖项目, 后备人选
后端-交易域, 张*, 4, 21, 68, 14.3, 82, P-1042/P-1108, 李*
后端-交易域, 李*, 3, 21, 72, 15.1, 76, P-1108, 张*
测试-性能, 王*, 4, 21, 61, 12.8, 94, P-1042/P-1108/P-1121, 无
前端-移动端, 赵*, 3, 21, 70, 14.7, 71, P-1121, 陈*
注意最后一行“测试-性能”的已知占用是 94%,且后备人选为空,按第四章的资源风险指数计算,它的技能稀缺度 5 分、需求集中度 4 分、时间紧迫度 4 分,乘积 80,属于必须本周处理的项。这种一眼可见的排序,就是台账存在的意义。
2. 6 周滚动负载视图
按角色和周聚合,只保留三个数值列:已承诺工作量、可承诺产能、负载率。颜色标记规则建议只有两档:超过 85% 标红,低于 60% 标黄,其余不标。标记档位越少,团队越会认真对待。
角色, W1负载率, W2负载率, W3负载率, W4负载率, W5负载率, W6负载率, 峰值周, 超载周数
后端-交易域, 82%, 91%, 96%, 78%, 74%, 69%, W3, 2
测试-性能, 94%, 102%, 108%, 97%, 88%, 81%, W3, 3
前端-移动端, 71%, 68%, 74%, 79%, 83%, 77%, 0
产品-交易域, 65%, 72%, 78%, 81%, 76%, 70%, 0
这张表最有价值的一列是“超载周数”,而不是峰值。峰值高但只有一周,可以靠缓冲吸收;连续三周超载,就必须动结构。我一般会先看超载周数排序,再看峰值,最后才看具体是哪一周。
3. 插单影响评估表
每次插单前填这一张,五分钟能填完。填不完说明信息不足,那这个插单本身就该被质疑。
需求编号, 预估工作量(人天), 需要的角色, 目标交付日期, 影响的关键路径, 关键路径延长天数, 受影响项目数, 可逆性(高/中/低), 建议动作
REQ-2317, 12, 后端-交易域, 2024-07-19, P-1042, +4, 2, 中, 接受并顺延P-1042里程碑
REQ-2319, 6, 测试-性能, 2024-07-12, P-1108/P-1121, +9, 3, 低, 拆分交付,先做核心用例
第二行的“可逆性”是低,且关键路径延长 9 天,这种组合应该触发升级评审,而不是项目负责人自己扛。我在实操中会预先定义规则:可逆性为低且关键路径延长超过 5 天的决定,必须由上一层决策者确认。规则的目的是保护负责人,不是限制他。
4. 资源决策会 30 分钟议程
会议本身就是机制。我见过太多团队把视图做出来了,但没有会议承载,最后没人看。议程固定为三段,每段不超过 10 分钟。
- 超载角色清单(10 分钟):只看负载率超过 85% 且连续两周以上的角色,逐条给出“加人/减范围/顺延”三选一的结论,不允许出现“再观察一周”。
- 关键路径资源缺口(10 分钟):只看影响交付日期的缺口,按资源风险指数排序,处理前三项。
- 上周决策执行回顾(10 分钟):逐条确认上周决定的执行情况,未执行的当场说明原因并重新给时间。
这个议程的关键是“只处理需要决策的事”。信息同步、进度汇报、问题讨论一律不进这个会,否则 30 分钟一定会变成 90 分钟,然后大家开始找借口不来。
5. 四个北极星指标与两个反指标
指标越多,越没人看。我建议资源管理只看四个正向指标,配两个反指标用来防止指标被“优化”。
| 指标 | 口径 | 健康区间 | 作用 |
|---|---|---|---|
| 关键资源健康率 | 关键角色负载率落在 70%-85% 的周数占比 | ≥ 70% | 衡量产能配置是否合理 |
| 负载预测偏差 | |实际负载率 − 预测负载率| 的平均值 | ≤ 12% | 衡量资源数据的可信度 |
| 资源冲突确认耗时 | 从冲突发生到做出决定的中位天数 | ≤ 2 天 | 衡量决策机制的响应能力 |
| 流动效率 | 实际处理时间 ÷ 总前置时间 | ≥ 25% | 衡量是否存在隐性等待瓶颈 |
| 反指标:填报补录率 | 事后超过 3 天补填的工时占比 | ≤ 15% | 防止为了指标好看而集中补录 |
| 反指标:在制品膨胀率 | 在制品数量环比增长率 | ≤ 10% | 防止为了提升流动效率而无序开工 |
反指标的作用是给正向指标上锁。没有反指标,团队一定会找到让正向指标好看但实际变差的办法,比如把任务拆得极小来提升流动效率,或者把工时集中补录来让负载率看起来平稳。
6. 落地检查清单
下面这份清单可以用来自查:如果超过三项没做到,先别急着上工具,把基础动作补齐。
- □ 负载率口径已写入文档,全组织只有一种算法
- □ 支持性工作已纳入工作项管理,建单率 ≥ 80%
- □ 关键角色清单已确定,数量在 5-9 个之间
- □ 每个关键角色都有明确的后备人选,或已被标记为“无后备”风险项
- □ 关键路径标记已覆盖所有在途交付线
- □ 每周固定 30 分钟资源决策会,且只处理需要决策的事
- □ 插单必须填写影响评估表,且可逆性为低时触发升级评审
- □ 每季度用实际工时回算一次折扣率
结语:资源管理的终点不是报表,而是可承诺性
回到最初那个问题:“报表里负载都不到 90%,为什么还延期?”因为报表量的是忙不忙,交付要的是敢不敢承诺。这两件事之间隔着一整套东西:口径统一的产能数据、能看见等待的流动视图、可以推演后果的决策表,以及一个每周真正做决定的会议机制。
我的独特观点是:资源管理效率的提升,本质上是一场“从记账到承诺”的迁移。记账关注过去投入了多少,承诺关注未来能兑现多少。前者让管理者安心,后者让客户安心。绝大多数团队的资源管理停留在记账阶段,所以数据越做越多,交付却始终不可预测。
如果你的团队现在就要动手,我建议的顺序是:先用一周时间把负载率口径和关键角色清单定下来(这一步不需要任何工具);再用两周把支持性工作纳入工作项管理,哪怕只是手工建单;然后用一个月跑通 6 周滚动视图和每周 30 分钟决策会;最后才考虑引入或深化平台能力。
不要一上来就搭大屏。先让一次真实的资源决策因为数据而变得更快、更准,团队自然会相信这件事值得做下去。资源管理的说服力,从来不来自报表的漂亮程度,而来自它在某一次关键决策里真的改变了结果。
常见问题解答(FAQ)
1. 项目负责人如何用资源负荷率判断团队是否真的缺人?
我在项目排期时经常遇到一种情况:每个人看起来都排满了,但关键任务还是不断延期。我想知道,资源负荷率到底应该怎么计算,才能区分是真缺人、任务分配不均,还是计划本身不可信?
不要直接用“已分配工时÷可用工时”得出结论,项目负责人至少要把资源负荷拆成有效工时、会议与协作损耗、返工工时和不可预见缓冲。实际操作时,可以先按周建立一张资源负荷表:成员、可用工时、计划工时、已完成工时、返工工时、阻塞工时、负荷率。
公式建议使用“计划工时÷有效可用工时”,其中有效可用工时=出勤工时-固定会议工时-必要协作工时。例如,某开发成员每周理论工时40小时,固定会议6小时,代码评审和沟通5小时,有效可用工时就是29小时。如果排入任务32小时,表面负荷率是80%,真实负荷率已经达到110%。
我在实际排期中通常把80%作为健康上限,80%至95%列为预警,超过95%则要求拆分任务或调整优先级。需要特别注意的是,连续两周负荷超过100%,往往不是简单增加人手就能解决,常见原因是需求拆解过粗、等待外部输入或返工比例过高。建议同时观察三个指标:负荷率、按期完成率、返工率。
负荷率高但按期完成率高,可能是团队能力强;负荷率不高但延期严重,通常说明任务估算、依赖管理或验收标准存在问题。资源决策不能只看一张排期表,而要看这三个指标是否同时恶化。
2. 如何通过数据识别项目中的资源错配,而不是盲目增加人员?
我曾经遇到过一个项目,管理层认为进度慢是因为测试人员不足,于是临时补充了两个人,但交付速度几乎没有变化。我想知道,应该分析哪些数据,才能判断问题究竟是岗位短缺、任务瓶颈,还是资源放错了位置?
识别资源错配,建议把任务按“角色、阶段、等待原因、产出结果”四个维度切开,而不是只统计每个人做了多少任务。可以建立一张资源诊断表:角色|投入工时|有效产出|等待工时|返工工时|阻塞次数|任务准时率。这里的有效产出不能简单等同于完成任务数,最好使用已验收需求数、通过测试的功能点或完成的业务交付物。
一个很有用的判断方法是比较“投入占比”和“价值产出占比”。例如,测试岗位投入了30%的项目工时,却只贡献了10%的可验收产出,先不要下结论说测试效率低。继续查看数据后,如果发现60%的测试时间都在等待开发环境或需求变更,那么真正的瓶颈可能在开发交付和需求稳定性。
相反,如果测试任务长期堆积、前置条件齐全、缺陷回归时间正常,才更接近测试资源不足。我建议连续采集两到三个迭代周期,再做资源调整,避免被单周异常误导。可以使用一个简单的错配指数:等待工时占比+返工工时占比-有效产出占比。
指数持续升高的岗位,不一定需要加人,可能需要减少上下游切换、提前补齐输入或改变任务分工。只有当任务供给稳定、等待较少、单位工时产出仍持续低于团队基准时,增加同类资源才更可能有效。
3. 项目资源管理中,如何用历史数据提高工时估算准确率?
我以前做计划时,常常凭项目负责人的经验估工,结果前期看起来很顺利,后期却因为返工和沟通成本不断超支。我想建立一套可复用的估算方法,但又担心历史数据不完整,应该从哪些数据开始积累?
工时估算最容易踩的坑,是把历史平均工时直接套到新任务上。更可靠的做法是先按任务类型建立基准,例如新功能开发、接口联调、缺陷修复、数据迁移、合规评审分别统计实际工时,并把纯执行时间与沟通、等待、返工分开记录。
至少保留以下字段:任务类型、复杂度、前置依赖数量、计划工时、实际工时、返工工时、等待工时、最终是否按期完成。我通常会用中位数而不是平均数。
假设过去8个同类任务实际工时分别为6、7、8、8、9、10、18、25小时,平均值是11.4小时,但18和25小时可能是异常项目,直接使用平均值会把普通任务估得过高。中位数为8.5小时,更适合作为常规基准;
如果当前任务存在两个外部依赖,再额外加上历史依赖造成的等待时长,而不是把所有风险粗暴加到基础工时里。可以采用“三点估算”:乐观工时O、最可能工时M、悲观工时P,预估值=(O+4M+P)÷6。例如O为6小时、M为9小时、P为18小时,预估值约为10小时。
每个迭代结束后,把预估值与实际值对比,计算偏差率。若某类任务连续三次偏差超过20%,应调整估算模型或重新定义任务类型,而不是继续要求负责人“估得更准”。历史数据的价值不在于预测一个绝对准确的数字,而在于提前暴露不确定性来源。
4. 怎样设计项目资源分析模板,避免数据很多却无法支持决策?
我现在的项目表里有任务数、工时、成员、进度、缺陷和会议记录,但每周汇报时仍然很难回答“下周最需要调整什么”。我想做一个真正能帮助决策的资源分析模板,而不是再增加一张没人维护的报表,应该保留哪些字段?
资源分析模板不宜从“能收集什么”出发,而应从“要做什么决策”倒推字段。一个实用模板可以分为四层。第一层是资源事实:成员、角色、可用工时、计划工时、实际工时、任务状态。第二层是效率结果:按期完成率、返工率、阻塞时长、缺陷密度。
第三层是风险信号:未来两周负荷率、关键岗位单点依赖、未解决阻塞、外部依赖数量。第四层是行动结论:需要减负、补充资源、调整顺序、澄清需求或升级风险。推荐的最小字段组合是:成员或角色|本周有效工时|已分配工时|已完成工时|阻塞工时|返工工时|未来两周负荷率|关键任务数|建议动作。
字段超过20个后,维护成本通常会明显上升,反而降低使用率。实际使用时,可以把数据分成“红黄绿”三种状态:负荷率超过95%为红色,80%至95%为黄色,低于80%为绿色;阻塞超过2个工作日或关键任务延期一次以上,也直接进入红色状态。模板最重要的不是展示,而是强制形成行动闭环。
每周评审时只回答三件事:哪个资源在未来两周最可能成为瓶颈,哪个任务的等待时间正在扩大,哪项调整能在本周产生影响。例如某成员负荷率只有70%,但承担了唯一的接口知识,仍然应标记为高风险,因为单点依赖比表面负荷更危险。建议每周只保留三项资源行动,并在下周检查是否改善;
如果报表没有导出明确动作,它就只是记录工具,不是管理工具。
核心关键词
文章包含AI辅助创作:资源实操方法:项目负责人提升资源管理效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/623904
读者评论
我们团队以前也把利用率当核心指标,结果临时需求一来就全线排队。把会议、支持和请假先扣掉再算可承诺产能后,排期确实更接近实际,但折扣率需要按角色定期复盘,不能长期套一个固定值。
关键路径标注对我们很有用,尤其是多个项目抢同一名测试人员时,至少能说明为什么要优先处理某项。不过文章里的70%到85%更像经验区间,团队还得结合任务类型和交付周期验证。
资源表最难的确实不是设计,而是持续更新。我们试过把所有人的细节都纳入统计,维护成本很快超过收益。后来只跟踪关键角色、未来两周和已确认的请假调配,信息少了,反而更适合做决定。
