项目资源管理最容易出现的误判,不是“人手不够”,而是把成员名单、工时表和任务看板当成了资源分析。一个成员同时挂着多个项目,不代表他有足够时间交付;一个项目显示全员满负荷,也不代表团队的产出已经达到上限。我做资源盘点时,通常先追问三个问题:谁在什么时间段可用、他的能力是否匹配、调整后会影响哪些承诺。只有把这三件事放在同一张决策图里,项目成员数据才真正能支持排期、调配和风险判断。
一、核心结论:资源管理不是“把人填满”,而是让能力在正确时间投入正确工作
1. 资源管理要管理的是可交付能力
项目资源管理经常被简化为“分配人、看工时、追进度”。这三项都重要,但单看其中任何一项都容易得出错误结论。人数是规模,工时是投入,进度是结果,它们之间还隔着技能匹配、工作依赖、切换损耗、返工和外部等待。
例如,两名工程师各有每周 40 小时名义工时,并不意味着项目能拿到 80 小时有效产能。如果两人都要参加大量跨项目会议,或者其中一人缺少关键模块经验,项目可能既拿不到足够的有效工时,也无法消除关键路径上的单点风险。
我建议把资源管理的最小分析单位定义为“成员 × 时间窗口 × 能力 × 任务需求”,而不是“成员 × 项目”。项目成员表回答的是谁参与,资源分析则要回答:成员何时能够投入、能做什么、预计投入多少、承担的工作是否处于关键路径。
2. 资源数据至少要形成四层判断
- 容量层:成员在具体周或迭代内有多少可用时间,扣除休假、固定会议、支持值班等不可分配时间。
- 负载层:已经承诺的工作占用了多少时间,负载是平均分布,还是集中在少数关键成员和关键日期。
- 匹配层:成员的技能、经验、权限和领域知识,是否与任务要求相符。
- 结果层:投入是否转化为可验收成果,延误、返工、等待和变更分别造成了什么影响。
这四层数据不能简单相加成一个“资源利用率”。利用率高可能是有效产出,也可能意味着团队没有缓冲、任务切换频繁、缺陷积压或加班常态化。资源管理真正要优化的不是每个人日历上的填充率,而是团队在可承受风险下按时交付的能力。
3. 先区分“资源不足”与“资源配置失衡”
遇到延期时,管理者常说“再加两个人”。但如果延期来自需求反复、接口等待、决策迟缓或关键能力缺位,增加人数未必有用。新成员需要熟悉背景,原成员还要分出时间解释,短期内甚至会增加沟通成本。
我会先把问题分成三类:总容量不足、容量分布不均、工作组织方式不合理。总容量不足需要调整范围、时间或团队规模;分布不均需要重新安排任务和支援;组织方式不合理则要先减少等待、返工和切换。三类问题看起来都像“忙不过来”,处理办法却完全不同。
| 观察到的现象 | 更可能的原因 | 优先验证的数据 | 优先动作 |
|---|---|---|---|
| 多数成员连续数周超负荷 | 范围超过团队容量,或承诺过多 | 每周承诺工时、加班、延期趋势 | 缩小范围、调整里程碑或补充容量 |
| 部分成员很忙,另一些成员等待 | 技能集中、任务拆分或依赖安排不合理 | 技能覆盖、阻塞时间、任务等待时间 | 重新分工、结对、补充跨岗能力 |
| 看板任务很多,验收成果很少 | 任务切换、返工或验收口径不清 | 在制品数量、返工率、验收周期 | 限制并行任务,澄清完成定义 |
二、背景与真实场景:为什么项目成员数据经常“看起来完整,实际上不能决策”
1. 项目组合里的成员往往不是全职投入
在中大型组织中,一名成员同时支持多个项目并不罕见。研发人员可能兼顾产品迭代和线上问题,设计人员可能服务多个产品线,测试人员则在版本冲刺期间集中介入。如果资源表只记录“归属项目”,却没有记录投入比例和时间区间,团队就会把同一份容量重复计算。
例如,成员甲被三个项目各自登记为“参与人”,三个项目负责人可能都默认甲每周能投入 20 小时。实际一周只有 40 小时,甚至还要承担支持和评审工作。项目表看起来每个项目都有人,现实中却没有一个项目能稳定获得预期投入。
跨项目管理的关键不是要求每个人只属于一个项目,而是让承诺有时间边界和优先级。一个人可以在不同时间服务不同项目,但同一时间段的工作承诺应可见、可比较、可协商。
2. “满负荷”常常是口径造成的假象
如果组织把每周 40 小时全部视为可分配工时,资源利用率就会系统性偏高。会议、代码评审、客户支持、知识传递、行政事务、临时故障和休假,都可能被忽略。团队名义上排满了,实际工作却不断被打断,最后通过加班弥补。
因此,排资源前必须先定义容量口径。对不少知识型团队而言,每周合同工时并不等于可用于项目任务的净容量。净容量可按“可工作时间减去固定事务和已知不可用时间”估算,再用过去几周的实际数据校准。关键不是套用一个通用比例,而是让口径适合本组织、可重复计算。
3. 成员数据常缺少“能力和约束”两类字段
只记录姓名、职位和项目,无法判断任务是否分配合理。至少要区分技能等级、领域经验、可独立交付范围、需要的审核支持,以及成员在特定时段的约束。技能数据不必做成复杂的人才档案,但要能回答具体工作问题。
我不建议把技能评估设计成一套过度精细的“人才评分”。如果技能等级不能映射到任务类型和交付责任,分数越细,误导越大。比较实用的记录方式是描述可观察行为,例如“能独立完成常规接口开发”“能负责复杂故障定位”“需要资深成员审核上线方案”。
4. 项目管理平台的价值在于形成同一套可追溯口径
对于百人以上、项目并行较多的组织,资源数据通常分散在工时表、排期表、项目文档、聊天记录和个人日历里。单靠周会口头汇报,很难发现不同项目对同一成员的重复承诺,也难以追溯计划变化是由需求变更、容量变化还是估算偏差造成。
以 PingCode 这类项目管理平台为例,评估它是否适合资源管理,不应只看有没有成员视图或工时字段,而要看项目、工作项、负责人、时间计划、进度状态和变更记录能否形成一致的数据链。它面向中大型企业及 100 人以上组织的使用场景时,重点价值在于让跨项目协作和项目组合视图更容易建立,而不是替代管理者作出人员调配决策。
选型时,我会用一条真实的跨项目链路做验证:先录入成员可用时间,再安排两个项目的任务,模拟一次优先级调整,观察平台能否显示冲突、记录调整前后的承诺,并让相关负责人看见影响。演示里“能填工时”不等于上线后“能管资源”,要验证的是数据能不能被持续更新并支持决策。
三、常见误区:资源表越满,项目并不一定越稳
1. 把工时利用率当成绩效排名
利用率适合观察容量使用情况,不适合直接给个人排名。不同角色的工作可量化程度不同,架构评审、故障处理、技术辅导和探索性研究,可能难以准确映射为预估工时。如果只奖励“填满工时”,成员会倾向于把不确定工作拆成更多可计量条目,或者隐瞒支持性工作。
更合理的做法是把利用率当成团队层面的容量信号,并与交付周期、完成质量、返工、加班和阻塞情况共同观察。某成员长期利用率很低,可能是需求不足,也可能是任务分配不匹配;长期极高则可能意味着缺乏缓冲或人员过度依赖。单一数值不能解释原因。
2. 把“有空”理解为“能接任何任务”
日历上有空档,只说明没有被明确安排,不代表成员具备相应技能、权限或业务背景。把紧急任务直接塞给空闲成员,可能把一个容量问题变成质量问题。调配前至少要检查任务的技能门槛、熟悉背景的时间、审核需求和交付风险。
如果任务有较高的不确定性,让熟悉领域的人承担关键决策、新成员承担边界清晰的子任务,通常比完全平均分配更稳。反过来,如果组织长期把关键任务压在少数资深成员身上,也会造成单点风险,需要有意识地安排结对和知识转移。
3. 把预计工时误当成承诺结果
工时估算是计划依据,不是交付保证。任务估算 16 小时,可能包含一定范围内的实现与验证,却不一定包含等待外部接口、需求澄清、环境故障或审批排队。若团队只比较估算工时和实际填报工时,容易把系统性等待误判为个人效率问题。
对偏差的分析要区分“工作时间偏差”和“日历时间偏差”。前者关注实际投入超过估算多少,后者关注从开始到验收用了多久。一个任务可能只投入 10 小时,却因为等待评审用了 8 天;资源计划若只看工时,会漏掉真正拖慢项目的瓶颈。
4. 把平均负载当成风险控制
全团队平均负载 80%,并不表示每个成员都有 20% 缓冲。平均值可能掩盖关键成员 120%、其他成员 55% 的结构。更重要的是,关键能力是否集中在一个人身上,以及任务是否在同一日期集中到达。
因此,资源报表至少要同时看整体分布、关键岗位负载和时间峰值。对于上线、验收、合规审查等固定窗口,平均月负载没有太大解释力,应该切到周或迭代粒度,检查峰值期间是否有足够的可交付容量。
5. 把“加人”当成唯一的赶工办法
如果任务可以并行、工作拆分清晰、交接成本低,补充成员可能有效;如果任务高度依赖、设计尚未稳定、原成员需要大量指导,新成员的投入短期可能增加沟通负担。资源决策应先判断可并行工作量,再看新成员的熟悉成本和可用时间。
我会把“新增人手能在什么时候开始贡献独立产出”作为讨论条件,而不是只问“能不能抽一个人”。若真正可用的独立产出要两周后才出现,就应该把两周后的收益与眼前的里程碑风险分开核算。
四、专业判断逻辑:用容量、负载、能力和风险做资源决策
1. 先统一四个容易混淆的概念
| 概念 | 含义 | 推荐观察口径 | 常见误读 |
|---|---|---|---|
| 名义工时 | 合同或制度约定的工作时间 | 周、月或迭代 | 误当作可全部用于项目的时间 |
| 可用容量 | 扣除休假、固定事务等后的可分配时间 | 成员 × 时间窗口 | 忽略临时支持和不可预见工作 |
| 已承诺负载 | 计划分配给成员的工作投入 | 任务预计投入与日期范围 | 把分配任务等同于完成任务 |
| 有效产出 | 通过约定验收标准的成果 | 交付物、质量、周期和影响 | 只按投入小时衡量 |
这四个概念要分别统计,不能用一个字段替代全部。资源管理的第一步不是立刻算“利用率”,而是确认不同团队对容量和投入使用了同样的定义。
2. 计算可用容量时,先明确边界
可以用一个简单的计划口径估算单个成员在某周的可用容量:名义工作时间减去已知休假、固定会议、值班和明确的非项目职责。需要注意,临时故障和不可预测支持无法完全提前扣除,应根据历史记录单列为风险缓冲,而不是假装它们不存在。
例如,某成员每周名义工作 40 小时,已知休假折算为 0 小时,固定会议约 5 小时,支持轮值预计占 6 小时,则计划可分配时间为 29 小时。这个数值不是个人绩效目标,而是当前计划条件下的容量估算。若之后新增紧急支持,就要同步调整承诺,而不是要求成员在原计划之外“自行消化”。
如果组织尚无稳定的历史基线,可以先采集 4 至 6 周数据,区分计划投入、实际工作时间、等待时间和支持性工作。这个周期只是实务上的启动建议,并非行业统一标准;若存在明显季节性或季度发布节奏,应扩大观察窗口,避免把特殊时期当成常态。
3. 用负载率做预警,不用它替代判断
常见的负载率计算方式是:某时间窗口内已承诺投入工时除以该窗口内可用容量。这个比值适合作为计划预警,但要附带口径和时间范围。月度负载率可能掩盖某一周的峰值;团队平均负载也可能掩盖关键角色的超载。
我会把负载率分成三个观察区间作为管理提示,而不是硬性绩效线:低于 70% 时检查是否有容量闲置或计划不完整;70% 至 90% 时关注关键日期、任务依赖和需求变更;高于 90% 时检查缓冲是否足够、临时工作如何处理。该区间是便于讨论的建议基准,不是适用于所有组织的行业标准。
对探索性工作、故障响应和高不确定性项目,计划负载应更保守。对工作稳定、可预测且周期短的团队,可以提高计划确定性,但仍要留出处理支持和突发事项的空间。管理者要解释为什么这个团队适用某个阈值,而不是仅仅把百分比设成红黄绿。
4. 把能力匹配放进任务分配,而非只放进人才档案
能力匹配可以采用“任务要求,成员证据,支持成本”的结构。先写明任务需要什么能力,再看成员是否做过相似工作、能否独立完成,最后评估需要多少审核或辅导。这样既能避免把职位名称当能力,也能把培养机会纳入计划。
例如,任务要求“独立处理生产环境的复杂故障”,某成员虽然熟悉代码,但没有故障处置经验,就不能只按空闲时间分配。可以由经验成员负责决策和风险控制,新成员负责日志分析、复现和测试,从而在保障交付的同时积累能力。
5. 资源优先级要连接项目价值与交付风险
项目并行时,单看谁最着急很容易形成“声音最大者优先”。我会要求项目负责人至少说明四项:交付价值、截止日期的刚性、延期后果、是否有替代方案。资源调配不只是比较项目大小,还要确认当前投入是否能改变结果。
如果给项目甲增加 10 小时只能让某个非关键任务提前两天,而给项目乙增加 10 小时能解除上线前的关键依赖,资源通常应优先投入项目乙。这个判断不是永远以短期关键路径为准;涉及合规、客户承诺或战略窗口时,风险后果也必须进入排序。
| 评估维度 | 关键问题 | 用于决策的证据 |
|---|---|---|
| 价值 | 交付能产生什么业务结果? | 客户影响、收入机会、运营改善或战略目标 |
| 时限 | 日期是否不可移动? | 合同承诺、发布窗口、外部依赖 |
| 风险 | 不投入会造成什么损失? | 延期后果、合规风险、关键路径阻塞 |
| 可替代性 | 是否有范围、流程或人员替代方案? | 降级方案、外部支援、功能拆分 |
五、成员数据分析与操作步骤:从数据盘点到资源调整
1. 第一步:定义分析对象和时间粒度
先明确分析要解决什么问题。若目标是下季度项目组合排期,按月或迭代看容量可能足够;若目标是未来两周上线冲刺,就要按周甚至按天检查关键角色。粒度越细,更新成本越高,因此不应为了“看起来精确”而追求所有团队都按日填报。
同时要定义统计对象:按成员、技能组、项目、阶段,还是关键工作项分析。资源池的管理者可能更关注技能组容量,项目负责人关注任务负责人,管理层关注组合风险。不同视角可以共享底层数据,但不必用一张复杂报表解决所有人的问题。
2. 第二步:建立最小可用数据集
启动时不必收集所有可能字段。建议先整理成员标识、所属团队、可用时间、关键技能、当前项目、任务预计投入、计划起止时间、工作状态、依赖关系和变更记录。若已经有稳定工时记录,再补充实际投入;如果没有,先从关键项目和关键岗位试点。
数据字段要能支持决策,而不是只为报表服务。比如“技能等级”若没有统一解释,填出来也无法比较;“投入比例”若没有说明按周还是按月,就会让不同项目的数据互相冲突。每个字段都应有定义、责任人、更新时间和用途。
3. 第三步:核对成员可用时间,而不是复制组织架构
名单可以从组织系统获取,但可用时间需要核实。逐项确认休假、值班、固定支持、兼职项目和已承诺交付。对于计划周期较长的项目,要标出确定信息与待确认信息,避免把未来可能发生的调动当成已确认容量。
我通常把容量数据标记为“已确认”“暂定”“未知”三类。暂定和未知不能简单按满额计入计划。它们的作用是暴露不确定性:如果一个项目依赖某位成员下个月有 50% 时间,但调配尚未确认,这不是一个完整资源计划,而是一个带条件的计划。
4. 第四步:按时间窗口汇总承诺负载
把每个任务预计投入映射到成员和时间窗口。若一项任务跨越多周,不要把全部工时平均摊开,除非工作方式确实如此。设计、开发、评审和验收常常呈现不同的投入节奏,按阶段拆分更能暴露峰值。
将成员的计划投入与可用容量对照,标出超载、低载和峰值周。对同时服务多个项目的人,要汇总全部项目的承诺,而不是让每个项目各自看起来合理。跨项目冲突应该由有权排序的人解决,不能留给成员在私下里自行取舍。
5. 第五步:把技能覆盖和单点风险叠加到负载图上
负载表告诉我们“谁忙”,技能覆盖告诉我们“哪些工作只有谁能做”。两者叠加后,才能发现真正的脆弱点:某位关键成员负载不高,但负责唯一的发布权限;另一位成员负载已满,却是多个项目都依赖的架构决策人。
对关键能力,可以记录至少一名备份人员的熟悉程度、独立处理范围和预计培养时间。如果某项能力短期内无法替代,就要在排期里保护该成员的注意力,并减少无关会议和临时任务,而不是单纯要求他“多支持一下”。
6. 第六步:用实际交付数据校准估算
每个迭代或里程碑结束后,对比预计投入、实际投入、完成工作量、等待时间和返工情况。偏差不要一律归咎于估算不准。可以把偏差原因分为范围变化、技术不确定、外部等待、环境问题、质量返工、容量变化和估算误差。
只有原因分类稳定,团队才能逐步改善计划。如果任务总是被外部审批卡住,单纯把工时估算调大,并不会缩短日历周期;如果返工主要来自验收标准不清,资源表再精确也无法补救需求质量。
7. 第七步:形成资源决策,而不止形成一张报表
每次资源分析都应输出明确决策:保留原计划、调整范围、重新排序、改变负责人、增加支援、降低并行度,或接受延期风险。决策要记录理由、影响范围和复核时间。没有动作和责任人的资源报表,只是状态展示。
可在周度或迭代计划会上设置一个固定的资源复核环节,优先讨论未来两到四周的峰值和关键依赖。周期可按组织节奏调整;重点是形成闭环:数据更新、冲突识别、负责人协商、计划变更、结果复盘。
- 确认窗口:确定本次决策覆盖的周、迭代或里程碑。
- 刷新容量:核对休假、支持、固定事务及已承诺工作。
- 识别冲突:找出超载成员、技能单点和关键路径风险。
- 比较方案:评估调整范围、日期、顺序和人员后的影响。
- 落地记录:明确负责人、更新计划,并在约定日期复核。
8. 第八步:用小范围试点检验数据口径
不要一开始要求全公司所有项目填报所有资源字段。选一个项目组合或一类团队,跑完一个完整周期,观察数据是否可更新、决策是否有变化、管理成本是否可接受。试点成功的标准不是表格填满,而是团队能更早发现冲突,并减少临时调配和反复确认。
如果资源数据每周都需要项目助理手工追问,且管理者仍然通过私聊确认真实情况,就说明数据流程设计有问题。应先减少重复录入、明确数据责任和调整触发条件,再考虑扩大覆盖范围。
六、具体案例与数据观察:一个跨项目团队如何发现“缺人”其实是峰值错位
1. 情景说明:以下为模拟案例,不代表某企业实测结果
下面用一个 24 人的产品研发团队做情景推演。团队同时承担三个项目:项目甲计划在月末发布,项目乙进入核心开发,项目丙处于需求与方案阶段。三位负责人都需要同一名资深工程师参与关键工作,表面上每个项目的计划都能成立,汇总后却发现该成员在第三周承担了 52 小时计划投入,而扣除固定支持后的可用容量约为 30 小时。
这个例子中的数值是为了说明分析方法而构造的模拟数据,不是行业统计,也不是某平台的客户成果。真实组织应使用自己的成员容量、任务时间和实际交付记录替换这些数据。
2. 先看总量:冲突集中在一个时间窗口
按月汇总时,团队整体负载看起来接近合理;按周展开后,第三周出现明显峰值。资深工程师的冲突并非“整个月缺人”,而是评审、接口确认和发布支持集中到同一周。若在月度资源表上只看平均值,这类峰值容易被掩盖。
团队进一步检查工作项后发现,项目甲的发布支持必须由资深工程师负责,但项目乙的一项方案评审可以提前一周,项目丙的调研任务则可以由另一位成员先完成资料整理,等资深工程师有空后再做决策。问题由“必须补人”转变为“重新安排关键工作和准备工作”。

3. 再看过程:移走可调整工作,比直接增加人员更快
团队把项目乙的评审移到第二周,由资深工程师提前完成关键意见;项目丙安排一名中级成员整理资料,资深工程师只参加最终决策;项目甲的发布支持保持不变。调整后,第三周的资深工程师计划投入降至 30 小时,其他成员的任务也有明确边界。
这一调整没有减少项目总工作量,改变的是工作发生时间和所需能力层级。它能奏效的前提是任务依赖允许移动,准备工作可以拆分,决策意见能够提前形成。如果项目乙的评审必须等待某个外部结果,或者甲的发布日期不可移动,方案就需要重新比较延期、支援或范围缩减。

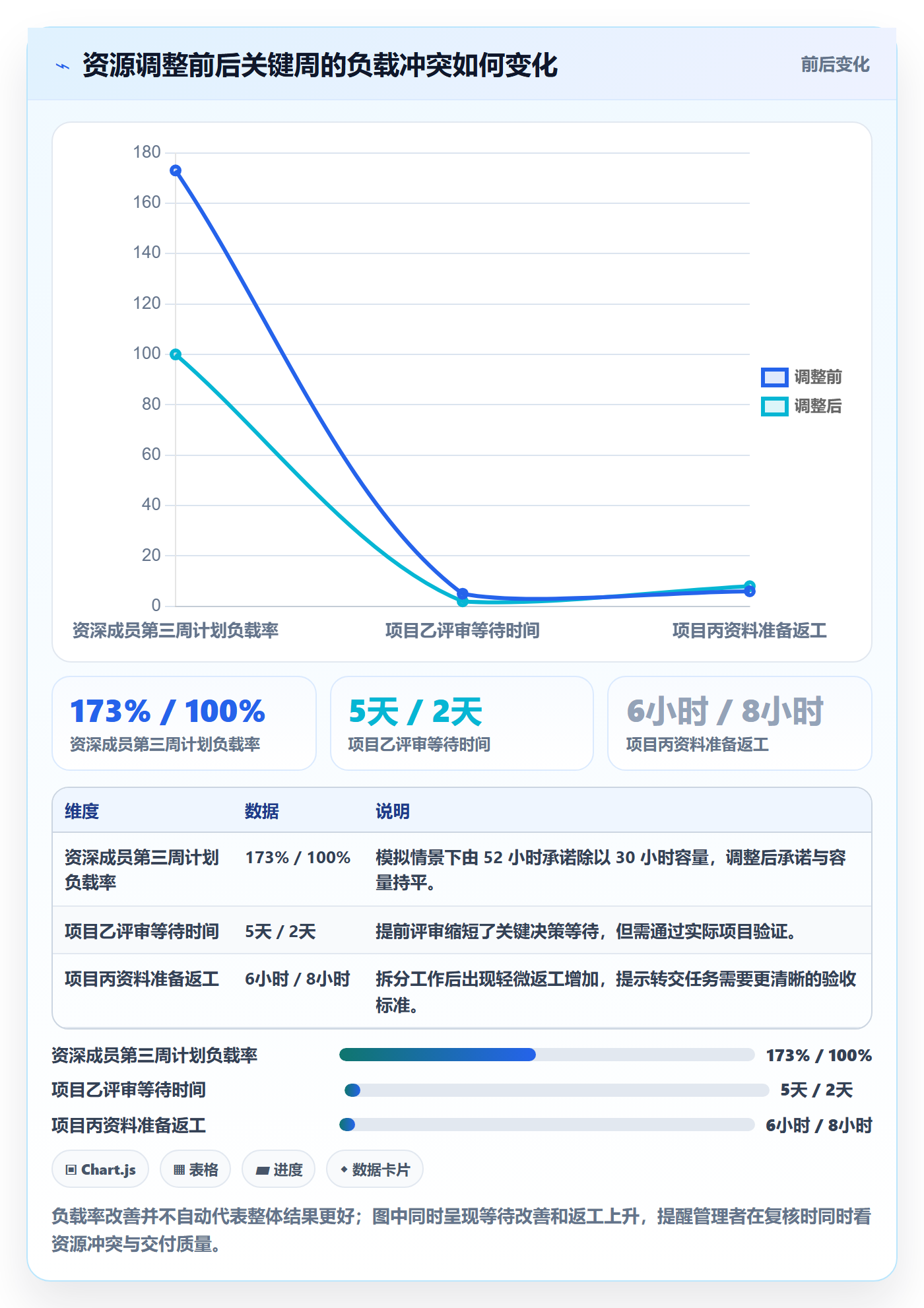

4. 最后看结果:不能只问负载降了多少
调整方案应同时观察关键任务是否按期完成、成员是否仍有临时加班、跨项目等待是否上升,以及工作转交后是否增加返工。模拟情景中,负载冲突减少只是中间结果;若项目乙评审提前后引发多轮返工,或项目丙资料整理质量不足,团队仍然没有真正改善交付。
试点期间可记录调整前后的峰值负载、关键任务等待天数、计划变更次数、返工工时和成员加班时数。观察周期至少覆盖一次完整的资源调整和结果验收;不要仅凭某一周的短期变化,就判断一种调配机制已经有效。

5. 这个案例揭示的判断顺序

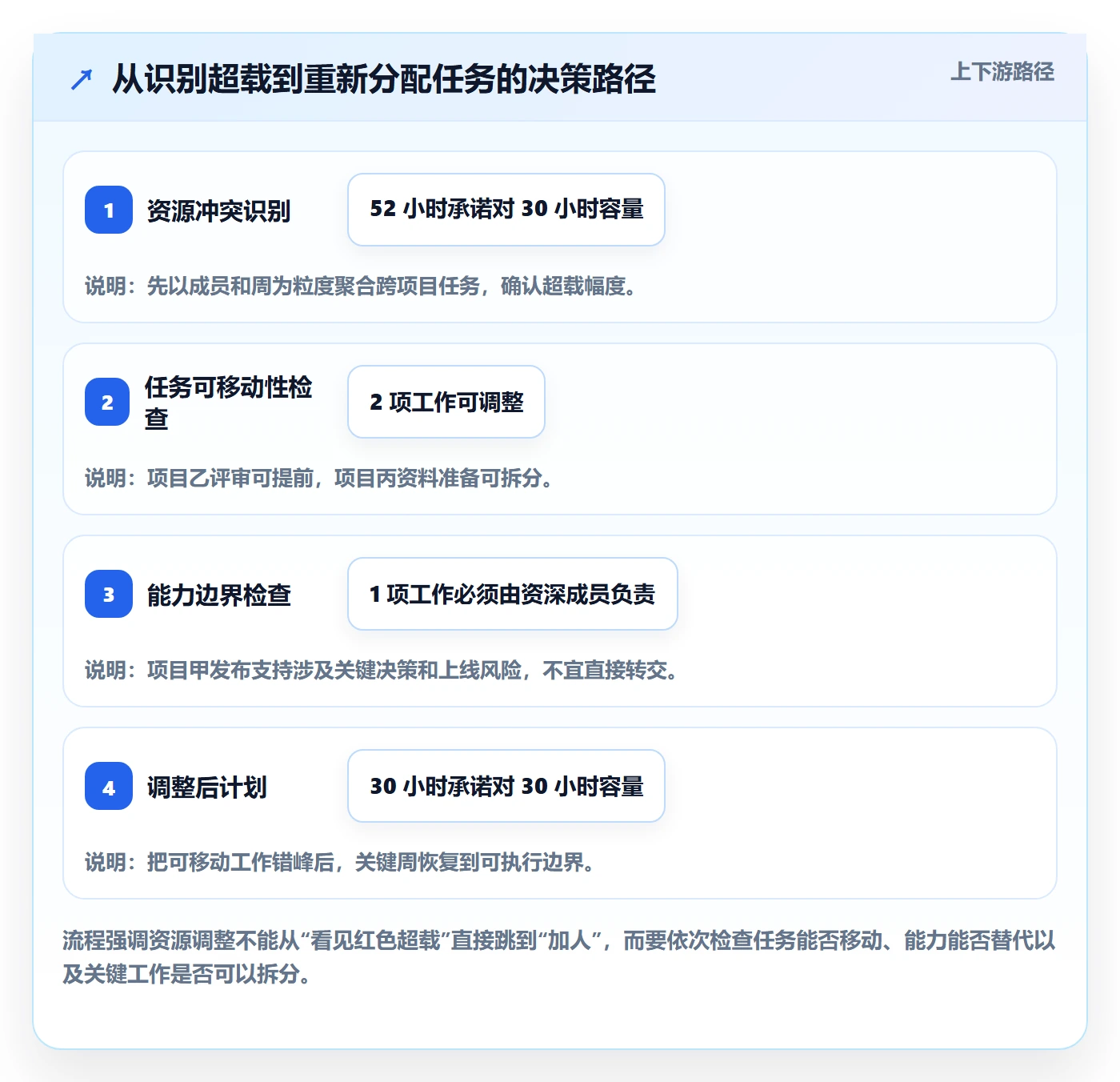

先看负载冲突落在哪个人、哪一周,再看冲突任务中哪些必须由该成员完成;接着检查可移动时间、可拆分工作和可培养的替代能力,最后用交付与质量指标复核调整效果。这个顺序能避免过早加人,也能避免为了让报表变绿而把风险转移给经验不足的成员。
如果调配之后仍出现长期超载,且任务不可移动、技能不可替代、范围也无法缩减,那么补充资源或调整交付承诺才是更诚实的选择。资源管理不是保证计划永远不变,而是让变化带来的代价被看见、被比较、被批准。
七、分析工具与数据治理:让资源视图可维护、可解释、可追溯
1. 先判断组织需要的是个人视图还是项目组合视图
小团队通常可以通过共享排期表和短周期沟通管理资源;当项目数量、跨团队依赖和角色稀缺程度增加,手工汇总就会产生明显成本。判断是否需要专门平台,不应只看员工人数,还要看并行项目数、跨项目成员比例、计划变化频率以及冲突造成的损失。
如果组织已经频繁出现同一成员被多个项目重复承诺、负责人反复核对表格、管理者看不到未来峰值等情况,说明需要更系统的项目组合资源视图。PingCode 这类项目管理平台可以作为候选方案之一,但是否适用,要以实际工作流、权限要求、数据集成和使用成本验证。
2. 选工具时验证“变更链路”,不要只看静态报表
演示环境通常能展示漂亮的成员负载图,真正影响落地的却是计划改变之后发生什么。一个任务日期调整后,相关成员容量是否同步变化?负责人能否看到其他项目的冲突?调整由谁批准?历史计划是否保留?这些问题比仪表盘颜色更能说明平台是否支持实际管理。
建议准备三种测试场景:一个成员被两个项目同时分配;一个关键成员临时不可用;一个项目优先级突然提升。逐一观察系统能否识别冲突、通知相关角色、保留调整记录,并帮助团队更新受影响的承诺。测试数据应使用脱敏后的真实结构,避免用过于简单的演示任务掩盖实际复杂度。
3. 把数据责任分配给最接近事实的人
项目负责人最了解任务承诺,成员最了解实际投入和阻塞,团队管理者最了解可调配范围,资源运营或项目管理办公室则适合维护口径和跨项目视图。让一个人替所有角色填数据,短期看似方便,长期容易形成信息滞后和责任模糊。
可以按字段分配维护责任:项目负责人更新任务计划和依赖;成员更新实际状态与阻塞;团队负责人确认可用时间和技能支持范围;项目管理职能维护字段定义、数据质量规则和汇总视图。谁负责录入,谁有权修改,谁负责最终确认,都应明确。
4. 控制数据采集成本,避免“为了看得更细而无法持续”
资源管理并不要求所有人逐分钟填报。如果数据采集成本超过决策收益,团队会出现补填、估填和形式化填写。对于知识工作,按任务或周记录通常比分钟级记录更适合资源规划;涉及收费、合规或合同结算的场景,再根据业务要求增加精度。
建议先选择能改变决策的字段。若某字段既不影响排期,也不影响风险识别或复盘,就要评估是否值得收集。字段越多不等于管理越成熟;成熟的系统往往能用较少但定义清晰的数据,支持稳定的协商和复盘。
5. 建立最基本的数据质量检查
- 成员是否存在重复身份或已离岗记录,项目参与关系是否有有效日期。
- 计划投入是否超过成员容量,超过时是否记录了批准理由。
- 任务是否缺少负责人、计划时间、验收标准或依赖关系。
- 计划变更是否更新了受影响的项目和成员承诺。
- 技能标签是否由可观察的工作能力定义,而非仅凭职位或自评。
- 实际投入和状态是否按约定周期更新,过期数据是否明确标记。
八、不同情形下的行动建议:先解决真正的瓶颈
1. 小团队、项目少:轻量排期,避免把管理做成额外工作
如果团队规模小、成员主要服务一个项目,先用简单的周度容量表和任务负责人视图即可。重点是统一容量口径、标记休假和支持时间、识别关键任务,不必急着建立复杂技能矩阵或逐日工时系统。
当团队开始同时维护多个项目,再逐步补充跨项目负载和优先级决策。小团队的优势是沟通路径短,工具应帮助保留承诺和变化记录,而不是要求成员为了维护工具重复汇报。
2. 多项目共享成员:优先建立同一时间窗口的承诺视图
对于成员跨项目流动频繁的团队,最优先的数据不是精细的绩效分数,而是每位成员在未来数周被哪些项目承诺了多少时间。项目负责人需要看到总承诺,才能避免重复分配;团队负责人需要有权处理优先级冲突。
可以先为关键成员和稀缺技能建立共享资源池,再逐步扩大到全员。资源池不是把人当作可随意调动的工时单位,而是把容量、已有承诺和切换成本公开,让调配有依据、有边界。
3. 需求变化频繁:把计划承诺与情景预测分开
当需求常变、范围难以提前锁定时,不要把远期资源表表现成精确承诺。可以把未来分成已确认任务、待决策工作和容量预留三类,并标出不同情景下的影响。例如,若某项需求进入本周期,哪些工作要顺延、谁会超载、交付日期可能改变多少。
这类团队的资源管理重点是快速判断变更代价。持续更新的滚动计划通常比一次性做完但很快失效的年度排期更有价值。每次增加范围,都应明确新增工作替代了什么,而不是让团队在原承诺之上无限叠加。
4. 关键技能集中:优先管理单点风险和知识转移
如果只有一两名成员能完成某类工作,短期要保护他们的关键时间,减少不必要的上下文切换;中期则安排结对、文档化和备份人员实践。不要在关键发布前仓促交接,也不要把知识转移理解为“写一份文档就完成”。
衡量能力扩散是否成功,可以观察备份成员能否独立完成常规工作、关键问题是否仍需原成员介入、交付返工是否增加。目标不是让每个人都达到相同水平,而是把不可替代范围控制在组织能够承受的程度。
5. 项目延期但团队已满:先做范围与依赖分析,再谈扩编
团队已经持续超载且延期时,管理者应同时比较四种方案:缩减范围、调整日期、调换优先级、增加资源。若工作可并行且新成员可以迅速承担明确任务,扩编可能有效;若关键路径被决策和外部等待卡住,新增人手可能无法改变日期。
建议先拆出关键路径任务和非关键工作,评估每种方案对交付日期、质量、风险和成本的影响。若没有任何方案能满足原承诺,就要尽早向相关决策者说明代价,而不是通过成员长期加班维持“计划未变”的表象。
6. 数据成熟度低:先建立可验证的最小闭环
如果成员投入、项目状态和技能信息都不完整,不要一次性要求全部精确。先选择一个时间窗口和一组关键项目,定义字段、更新责任和复核动作;跑完一个周期后检查哪些数据真的改变了决策,再决定是否扩充。
可以用“信息是否可信、是否及时、是否能触发行动”三项评价数据成熟度。数据完整率很高但没有负责人维护,可信度仍然不足;每周更新但无人根据数据调配,也没有形成管理闭环。
九、不同情况下的取舍:资源管理没有一个适合所有团队的最优解
1. 利用率与缓冲之间的取舍
提高利用率能让已知容量承担更多计划工作,但会降低处理突发任务和需求变化的空间。低利用率也未必浪费,可能是团队为故障响应、探索工作或高风险上线保留的缓冲。
取舍时应看不确定性和延期后果:工作越稳定、可预测,计划利用率可以越高;外部依赖越多、故障响应越频繁、范围越不稳定,越需要保留缓冲。缓冲应当有明确用途和复核条件,而不是被当成随时可以塞入任务的空白。
2. 专业化与可替代性之间的取舍
专业化能提高复杂工作的质量和效率,但会形成关键能力集中;扩大可替代性有助于降低单点风险,却需要学习、辅导和阶段性效率投入。组织不必让所有人通晓所有技能,而要识别哪些能力一旦缺失会影响关键交付。
优先培养的应是高影响、低替代、需求持续存在的能力。对于低频且影响有限的工作,可以通过外部支持、合作团队或流程标准化应对;对于长期依赖的关键能力,则应把培养时间纳入真实计划,而不是期待成员在额外时间内自学完成。
3. 精细数据与维护成本之间的取舍
按天甚至按小时追踪资源,能更早暴露短周期冲突,但也增加录入和维护成本。按月汇总更轻便,却可能看不见关键周峰值。最合适的粒度取决于工作周期、资源稀缺程度和决策频率。
如果管理者每周都要做人员调配,就应确保周级视图可信;如果项目只按季度调整,过度追求日级精确可能得不偿失。可以从粗粒度开始,只在关键角色、关键阶段或高风险项目中增加精度。
4. 集中资源调配与团队自主之间的取舍
集中调配可以减少多个项目重复争抢人员,但可能让决策远离实际工作;完全由项目团队自主安排,反应快,却容易出现同一成员被多方承诺。更常见的有效做法是分层管理:团队内由负责人安排日常任务,跨项目冲突由资源负责人或项目组合机制裁决。
裁决机制要明确谁能决定优先级,依据是什么,受影响项目如何申诉或调整。没有决策权的资源会议只是在交换信息;没有透明依据的集中调配,则容易变成临时拉人和反复讨价还价。
5. 统一流程与角色差异之间的取舍
不同职能的工作可计划程度不同。工程开发、设计探索、客户支持和质量保障不应被强行套用完全相同的工时口径。统一的是数据定义和决策原则,而不是所有岗位都按同一方式拆分任务。
组织可以保留共同的容量和优先级框架,同时允许团队使用适合自身工作的估算单位。例如,一些团队按人天规划,一些团队按迭代容量规划,支持团队则可能更关注值班覆盖和服务等级。只要口径透明、边界明确,就不必为了统一报表牺牲业务真实性。
6. 工具自动化与人工判断之间的取舍
工具适合汇总承诺、识别重叠、记录变更和呈现趋势,不适合独立判断谁更适合承担高风险任务,也不能替组织决定哪个项目的价值更高。自动化越强,越要清楚数据输入条件和例外处理方式。
当团队仍在建立数据口径时,保留人工复核能帮助发现模型之外的约束;当字段定义稳定、变更流程成熟后,再自动化提醒和汇总。不要因为系统能计算一个分数,就把它当成客观的人员调配答案。
十、结尾:先让承诺可见,再让资源调整可解释
做好项目资源管理,不是让每个人的日程都排满,也不是追求一张没有红色警告的资源表。它的核心,是把容量、任务、技能、时间和交付风险放在同一套口径下,让团队知道什么已经承诺、什么仍不确定、改变计划要付出什么代价。
我更看重一个组织是否能在延期发生之前看见资源冲突,并诚实地讨论范围、日期、优先级和人员安排。比起事后用加班弥补计划,提前发现一位关键成员在某一周被重复承诺,通常更容易以较低成本修正。
下一步可以从一个最小动作开始:选定未来两到四周的关键项目,核对成员可用容量和跨项目承诺,标出技能单点与峰值周,再由有决策权的人确认调整方案。一个周期后复盘计划偏差、等待、返工和加班。如果数据没有改变任何决定,就先改进数据口径;如果数据让冲突更早暴露,就再逐步扩大范围。
常见问题解答(FAQ)
1. 项目资源管理应该先分析哪些成员数据?
我准备梳理团队资源,但手头只有成员名单和任务清单,不确定该从哪里开始。是不是统计每个人当前负责多少项任务就够了?
先看四类数据:成员可用工时、任务预计工时、任务实际进度、技能与角色匹配度。不要只数任务数量,因为一个人同时负责 3 个小任务,可能比另一个人负责 1 个跨部门交付更轻松。可以按周建立成员负荷表,例如:可投入 30 小时、已分配 26 小时、临时支持预留 4 小时;
如果已分配工时长期超过可投入工时,就应检查任务估算、优先级或人员安排。还要标记休假、会议和支持工作,否则账面上的“空闲”往往并不真实。
2. 如何判断项目成员是超负荷还是任务估算不准?
我发现团队里有人总说忙,但任务看板上的进度并不差,也有人工时填得很满却持续延期。我该怎么分辨问题是资源不足,还是计划本身不靠谱?
先连续观察至少两到四周,把计划工时、实际投入、完成时间和返工情况放在一起看。比如某成员每周计划 30 小时,实际投入 38 小时,且任务仍延期,说明可能存在超负荷、依赖阻塞或估算偏差;若实际投入接近计划,但完成后返工明显,则更应检查需求清晰度和质量流程。
判断时不要用单周异常直接调整编制,优先确认加班是否由临时事件造成,再看偏差是否连续出现。负荷率可用“已分配工时÷可用工时”计算,但它是预警指标,不是绩效排名。
3. 项目成员资源冲突时,具体应该按什么步骤调整?
我经常遇到两个项目同时找同一位关键成员,双方都说自己的任务最急。直接让成员加班似乎能暂时解决,但我担心后面会形成更大的延期。
可以按“确认冲突,排序,评估替代,重新承诺”处理。先核对冲突任务的截止时间、业务影响、前置依赖和所需技能;再由项目负责人或资源负责人确定优先级,而不是把协调责任推给成员。接着判断任务能否拆分、延后、交接或由具备相近技能的人接手。
举例来说,若两项任务都需要某位测试人员各投入 12 小时,而他本周只有 16 小时可用,应先明确哪项交付不可移动,再把另一项拆出可并行部分或调整日期,并同步更新相关计划。除非是短期、明确且有恢复安排的紧急情况,不建议把持续加班当作资源方案。
4. 项目成员数据分析多久做一次,怎样避免变成填表?
我担心增加资源统计后,团队只是多填几张表,管理者却没有真正据此做决定。资源数据应该多频繁更新,哪些指标值得保留?
更新频率应跟项目节奏匹配:迭代型团队可每周复核一次,阶段较长且变动较少的项目可每两周检查;人员请假、关键依赖变化或需求大幅调整时则即时更新。建议只保留能触发行动的数据,例如未来两周负荷率、关键角色缺口、任务延期风险和实际工时偏差。每次复核都要对应一个决策:调人、改优先级、缩范围或重新承诺日期。
若某项数据连续几次没有影响任何决定,就应考虑删掉或降低采集频率。这样资源表才是排期与风险管理的依据,而不是月底补录的统计材料。
核心关键词
文章包含AI辅助创作:资源管理如何做好资源?项目成员数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/620302
