项目计划里写着“需要一名熟悉数据治理的工程师”,资源表里却只有姓名、部门和当前任务;项目启动两周后,团队才发现真正缺的不是工程师人数,而是能独立处理历史数据迁移、权限校验和异常回滚的人。技能怎么做,关键不在于给成员贴更多标签,而在于把“项目需要什么能力、谁能在什么时间以什么熟练度提供、缺口怎么补”变成可核验、可更新的管理信息。
一、先讲核心结论:技能数据不是人才标签,而是项目决策输入
1. 先回答四个问题,再谈技能表
我做项目成员数据分析时,会先把讨论收敛到四个问题:项目需要哪些技能;每项技能需要达到什么水平;目前谁能在什么时间投入;能力缺口会怎样影响交付。技能数据只有能回答这些问题,才对项目管理有用。
这也意味着,单独维护一份“员工会什么”的清单并不等于资源管理。名单可能很完整,项目却仍然不知道谁可以承担核心工作、谁需要复核、谁正被多个项目同时预约。有用的技能数据必须同时连接岗位或角色、能力等级、项目需求、可用时间和证据来源。
可以把技能分析理解为一条决策链:先定义任务,再识别能力;接着评估成员能力与时间;最后决定内部调配、培养、外部支持或调整范围。链条中任何一环缺失,团队都容易从“看起来人够”误判为“实际上能交付”。

2. 技能分析的最小闭环
如果团队刚开始做,先别试图一次性建成全公司技能百科。我建议先选一个项目或一类重复项目,围绕即将发生的工作包建立最小闭环。每条技能记录至少要能回答“用于什么任务、由谁判断、依据是什么、什么时候复核”。
- 需求侧:项目任务需要什么技能,最低可接受熟练度是什么,需求发生在哪个时间窗口。
- 供给侧:成员是否具备该技能,等级由什么证据支持,预计可投入多少时间。
- 匹配侧:需求与供给之间的差异是什么,是否存在单点依赖或时间冲突。
- 行动侧:团队准备怎样补缺口,谁负责,何时检查结果。
这里的“技能”不一定都是技术工具。项目经理可以把业务流程、领域知识、方案设计、实施交付、客户沟通、质量保障、风险处置等都纳入,但要避免把态度、潜力、性格评价混进技能等级。能力分析是为了改善任务匹配,不是给人做未经验证的好坏排名。
3. 先看关键任务,不先看全员画像
项目启动时最常见的诱惑,是先问“每个人会什么”。这会让团队很快得到一张漂亮的矩阵,却不一定知道最急迫的风险在哪里。更有效的顺序是先看关键任务:哪些任务对里程碑有直接影响,哪些任务需要稀缺能力,哪些工作返工代价高,再反向识别所需技能。
对资源管理来说,技能矩阵的价值不是显示每个人有多少项能力,而是发现某个关键任务是否只有一名成员能独立完成、某项能力是否在关键时期没有可用人手,以及团队是否把“曾经接触过”误认为“可以独立负责”。
二、背景和真实场景:为什么“人头够”仍然可能交付不了
1. 项目资源缺口通常藏在能力与时间的交叉处
项目计划中的人力经常以人数或人天呈现,但工作真正依赖的是具体能力在具体时间内的可用性。一个团队有十名开发人员,不代表有十名成员能完成同一项工作;一个成员在技能表上具备某项能力,也不代表他在项目需要的那周有空。
我通常把资源可用性拆成两个维度:能力匹配和时间匹配。能力匹配回答“能不能做、能做到什么程度”;时间匹配回答“能否在需要的时候投入”。只有两者同时成立,才算有效供给。
举例来说,某项目需要在第六周完成接口迁移。团队里有三名成员接触过相关技术,但其中一人正在支持生产故障,一人只能投入四分之一工时,另一人此前只在低风险模块参与过。名义上有三个人,实际能承担独立迁移并按期投入的人可能只有一名。
2. 高风险项目需要把能力需求写到工作包层级
需求写得越粗,技能分析越容易失真。“需要后端开发”无法指导资源匹配;“需要有能力完成接口兼容性评估、迁移脚本编写、灰度验证与回滚设计的工程师”则能让团队讨论任务边界、能力等级和审查要求。
但也不必把每个细节都拆成单独技能。技能颗粒度要能支持决策,又不能细到无人理解、无法维护。我的经验性判断是:如果一个技能名称无法帮助项目负责人决定分工、培训或风险控制,它可能不值得单独成为一个管理字段。
3. 100 人以上组织更需要统一口径,而非更长的表格
在中大型组织中,同一项能力可能由不同团队用不同词汇描述:有人写“数据建模”,有人写“仓库设计”,有人写“分析平台建设”。如果这些词没有定义和映射,管理者很难判断它们指向同一能力,跨项目调配也容易建立在错误假设上。
对 100 人以上的组织,技能数据还面临更新协作问题:成员可能分布在多个部门和项目,资源负责人、直属经理和项目经理掌握的信息并不相同。工具能帮助统一字段、权限、历史变化和项目关联,但不能替代技能定义、证据核验和责任划分。
例如,PingCode主要服务中大型企业及 100 人以上组织。若团队采用这类项目管理平台,应把技能信息放到项目资源决策所需的流程中,重点核对它是否能支持成员、项目、任务和资源状态的关联,以及权限、更新责任和数据导出是否满足组织治理要求。工具是否合适,应以流程能否闭环为准,而不是以字段数量或功能清单长短为准。
4. 从项目痛点出发,先确定分析范围
我会用三个问题判断技能分析从哪里切入:当前最常延误的工作包是什么;哪些工作必须依赖少数关键人员;哪些项目因为人员冲突或能力误判产生过返工。答案通常比“我们想建立人才数据库”更适合作为试点起点。
如果组织还没有稳定的项目分类,可以先从一个业务线或一个项目群开始。不要同时把所有职能、所有技能、所有等级体系都纳入第一期。先验证数据能否帮助团队作出更好的分工和排期,再逐步扩展范围。
三、常见误区:看上去在做技能盘点,实际上没改善交付
1. 把“会过”当成“能独立交付”
技能自评常用“了解、熟悉、精通”三个词,但不同人对这些词的理解可能完全不同。有人做过一次培训项目就写“熟悉”,有人长期承担关键交付却因为谨慎只写“了解”。没有行为描述和证据要求,等级只能表达信心,不能稳定表达能力。
解决办法不是禁止自评,而是让自评成为起点而非结论。成员可以申报技能,直属经理或项目负责人再结合近期任务、交付物、评审结果和实际职责校验。对关键能力,可以采用一项近期工作样例或简短的情境讨论,避免单靠印象打分。
2. 把技能矩阵做成一次性盘点表
技能记录会过期。成员可能转岗,项目实践可能提升能力,长期未使用的技能也可能需要重新验证。若盘点只在年初进行一次,年底的资源决策仍可能依赖过时数据。
我更倾向于把技能更新放进业务事件里:成员完成关键任务后更新证据;项目复盘发现能力差距后调整等级或定义;岗位变化时重新检查相关能力;技能长期未使用时降低置信度,而不是默认它永远有效。
3. 把技能等级直接等同于绩效或薪酬
技能分析的直接用途应是任务匹配和能力建设,不宜未经治理就变成绩效排名或薪酬依据。否则成员可能倾向于夸大自评、回避低等级,管理者也可能把能力缺口包装成个人表现问题,数据质量随之下降。
若组织确实需要将技能模型用于职业发展或人才评审,必须明确用途、评估程序、申诉机制和数据访问范围,并把不同场景下的判断分开。项目任务中的“当前可以独立完成”不必然等同于对员工长期潜力或综合绩效的判断。
4. 只记录技术工具,不记录工作场景
“会使用某工具”往往不能说明成员能完成什么。真正影响项目的通常是工具背后的任务能力,例如能否排查复杂问题、设计可维护方案、识别边界条件、协调上下游依赖或处理异常恢复。
因此,技能目录应尽量用任务语言描述。工具名称可以作为技能的相关关键词,但不宜让工具标签替代能力定义。相同工具的入门操作、独立实施和架构治理,显然是不同能力层次。
5. 把技能覆盖率当成资源充足率
一个技能有成员“具备”,不意味着项目已经有足够供给。项目还要考虑人数、时间、并行任务、审查要求、工作地点或时区等限制。特别是只有一名成员具备高等级能力时,团队可能仍存在排期、休假和人员流动风险。
建议把“覆盖人数”和“有效可用人数”分开看。前者说明组织中有多少人登记了这项技能;后者说明在目标时间窗口内,有多少人能以需要的熟练度投入到具体工作。
6. 追求全量、精细和实时,导致维护成本失控
每个技能都要求成员打分、主管复核、项目更新,听起来全面,实际可能变成高成本的行政任务。若数据维护成本高于它带来的排期改善,团队就会敷衍填写,最后留下大量“最新但不可信”的记录。
第一期应优先跟踪少数关键能力。只有当某项技能出现真实资源决策、风险评估或培养动作时,才有理由持续维护它。高质量的小范围数据,通常比无人负责的全量数据更有价值。
四、专业判断逻辑:怎样定义技能、等级、证据和缺口
1. 从交付物反推技能,不从职位名称推断
职位名称适合描述组织分工,不足以说明项目任务。定义技能时,我会先写清楚交付物和责任边界,再判断完成它需要哪些能力。例如,“完成一次安全评审”可能涉及威胁识别、风险分级、控制措施建议和整改验证,不能只用“安全经验”概括。
可以按以下顺序拆解:
- 列出项目里程碑和关键交付物。
- 将交付物拆成可分配、可验收的工作包。
- 识别每个工作包的关键能力、依赖能力和复核能力。
- 为每项能力写出可观察的行为或交付证据。
- 确认哪些能力是必须具备,哪些可以通过协作或培训补齐。
这一过程的产物不是一份越长越好的技能词典,而是一张可以用于排期和风险讨论的需求图。出现高度重复的能力描述时,应先统一定义,减少同义词造成的统计噪声。
2. 用行为锚点建立等级,不用模糊形容词
如果团队确实需要分级,我建议使用四档左右的能力等级作为起点,并以任务行为描述每档边界。等级数量不是越多越准确;档位过多会制造评分精度的假象,档位过少又难以区分独立执行与高风险指导。
| 等级 | 行为描述 | 适合承担的工作 | 需要的管理支持 |
|---|---|---|---|
| 1:接触中 | 理解基本概念,能在明确步骤和指导下完成局部任务 | 低风险、边界清楚的辅助工作 | 提供模板、示例和过程检查 |
| 2:可执行 | 能独立完成常见任务,遇到非典型问题会及时求助 | 标准流程内的独立交付 | 设置关键节点复核和升级路径 |
| 3:可负责 | 能处理复杂情境,识别风险并为结果负责 | 关键工作包、复杂问题处置和跨角色协作 | 关注依赖、质量门槛与资源负荷 |
| 4:可指导 | 能建立方法、评审他人方案并帮助团队解决系统性问题 | 架构决策、标准制定、关键风险把关 | 避免其成为所有任务的唯一审批瓶颈 |
等级含义要按技能领域校准。对于合规审核,“可负责”可能强调流程完整和判断留痕;对于故障处置,则可能强调定位速度、恢复策略和复盘能力。统一的是评估原则,不一定是每个领域的具体行为指标。
3. 把置信度和新鲜度放进记录
同一个等级,可能来自不同质量的证据。近三个月内独立完成过类似工作,与几年前参加过培训,不能按同样置信度处理。建议在技能等级之外记录证据类型、最近验证时间和验证人。
- 高置信度:近期有可复核的交付物,且成员承担了相应责任。
- 中置信度:有相关实践,但工作复杂度、独立性或近期性不足。
- 低置信度:主要来自自评、培训记录或间接评价,尚未在真实任务中验证。
这不是给成员额外打分,而是让项目负责人知道“我们对这条数据有多确定”。当岗位紧缺、失败代价高时,低置信度能力不应被直接当作稳定供给;风险较低或可安排复核的任务,则可以让成员通过实践补充证据。
4. 计算缺口时,区分能力缺口和可用性缺口
能力缺口是团队没有足够熟练的人完成任务;可用性缺口是有能力的人在需要时没有时间。两种情况的解决路径不同:前者可能需要培养、外部支持或范围调整;后者可能需要重新排期、解除冲突或安排备份。
可以用一个简单的情景模型辅助讨论,而不是把它当成精确预测:
有效供给量=符合最低能力等级的成员数量 × 目标时间窗口内的可用投入比例 × 证据置信系数。
例如,一个关键任务需要一名可负责等级的成员投入 0.6 个全时当量。团队有两名符合等级的人:一人可投入 0.3,另一人可投入 0.4;但第二人的能力证据只有中置信度。即使名义投入合计为 0.7,项目也应讨论是否需要增加复核、安排备份或降低对其独立交付的假设。
这个模型的作用是暴露假设,不是制造一个看似科学的单一数字。团队应保留“等级依据、时间口径和不确定性”三项信息,避免把计算结果误读为精确承诺。
5. 识别单点依赖,而不只看平均覆盖
平均技能水平可能掩盖关键风险。例如某项能力的平均等级很高,但高等级全部集中在一名成员身上;另一项能力整体水平一般,却有多个成员能承担常规工作。前者可能更需要备份和知识转移,后者则可能适合集中培训。
我会至少检查三个信号:关键能力是否只有一名可负责者;关键成员是否同时承诺多个项目;关键交付是否缺少复核或替代方案。单点依赖不一定要立刻消除,但必须被显式记录,并有对应的风险接受人和触发条件。
6. 让需求、成员和排期使用同一套时间口径
技能矩阵常与排期表脱节,因为一边按自然月,一边按人天,还有一边写“部分支持”。如果投入时间没有统一口径,资源冲突就无法比较。组织可以选择全时当量、工作日或项目阶段占比,但必须定义假期、会议、支持任务和非项目工作的处理方式。
一个可操作的原则是:在资源计划中记录“目标时间窗口、预计投入比例、已确认程度”。“预计投入”与“已承诺投入”应分开,避免项目计划把意向性资源当作确定供给。
五、具体案例:用一组情景模拟看出人数与能力的差别
1. 场景设定:项目有 12 名成员,关键任务集中在数据迁移
以下是用于说明分析方法的情景模拟数据,不是某企业的实际经营结果。假设一个跨部门系统升级项目有 12 名成员,计划在 8 周内完成接口迁移、数据校验、业务验收和上线准备。项目经理最初判断团队“技术人手够”,但项目风险评审发现,数据迁移方案和回滚验证主要依赖两名成员。

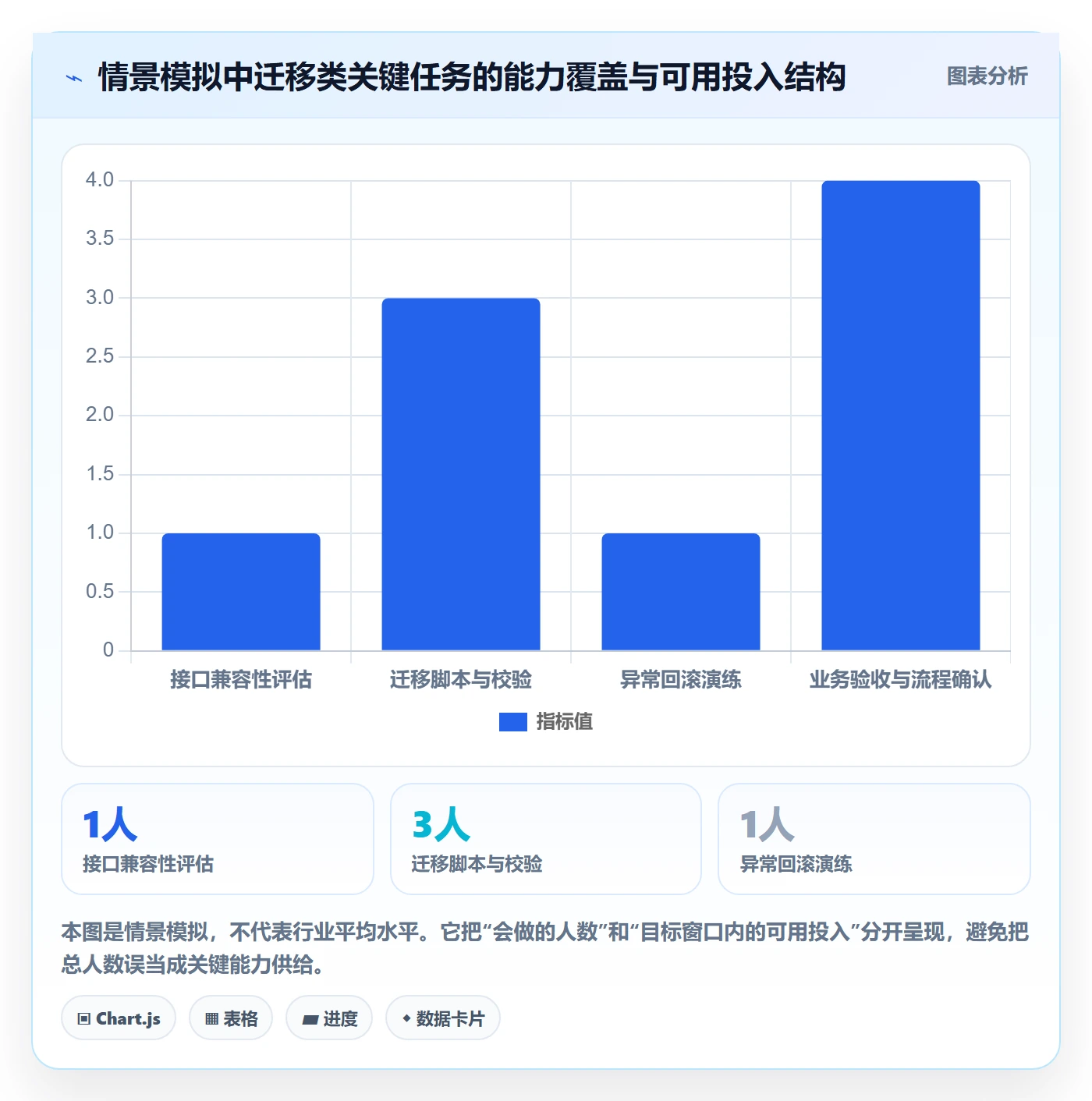

我们先把工作包拆成四类,再分别定义最低能力等级、投入窗口和复核需求。这样可以发现,团队人数并没有减少,但真正稀缺的能力与时间都集中在少数节点。
| 工作包 | 最低能力要求 | 需求窗口 | 情景模拟中的供给情况 | 初步风险 |
|---|---|---|---|---|
| 接口兼容性评估 | 可负责 | 第 1,2 周 | 1 人可负责,另 1 人可在复核下执行 | 评估延迟会压缩后续开发时间 |
| 迁移脚本与校验 | 可执行;关键脚本需可负责者复核 | 第 2,5 周 | 3 人可执行,但只有 1 人近期验证过复杂迁移 | 执行人力不等于复核能力充足 |
| 异常回滚演练 | 可负责 | 第 6 周 | 1 人可负责,且同时支持另一项目 | 存在时间冲突和单点依赖 |
| 业务验收与流程确认 | 可执行 | 第 5,7 周 | 4 名业务成员可分担,窗口相对充足 | 需要尽早明确验收样本与责任人 |
这张表揭示了两个容易混淆的事实:迁移脚本有三名执行者,不代表有三名成员能独立设计迁移方案;回滚演练只有一名可负责者,意味着问题可能不是全项目人力不足,而是某一时间段内关键能力无法替代。
2. 资源冲突不是把工时相加就能解决
假设那名能够负责回滚演练的成员,在第六周只有 0.25 的可用投入,而该工作需要 0.5。简单把其他成员的投入相加,并不能自动补足缺口:其他成员若不具备相关等级,增加工时只是增加执行量,不会增加判断能力。
项目负责人可以考虑四种方案:提前训练一名备份成员;把演练拆成准备、执行和复核三个工作包;在风险可接受的前提下引入外部支持;或者调整上线范围与时间。选择方案前,应比较交付窗口、质量风险、额外成本和知识沉淀价值。

3. 做出行动后,还要观察过程而非只看最终节点
团队如果安排备份培训,不应只记录“已培训”。还要确认备份成员是否能独立完成相应任务、是否通过了方案评审、是否在演练中暴露新的风险。培训完成率是过程数据,不能替代能力验证。
类似地,若通过外部支持补足短期能力,需要明确知识交接和责任边界。外部专家完成一次关键工作,却没有形成内部可复用的操作文档或演练记录,项目短期可能按期推进,组织长期仍然保留同一个单点依赖。
4. 追踪少数与决策直接相关的指标
技能分析不应变成仪表盘竞赛。第一阶段可跟踪几类指标:关键技能覆盖率、关键任务的备份覆盖、能力证据的新鲜度、关键成员负荷、资源冲突解决时长,以及技能缺口关闭后的返工或延期情况。
指标必须有清楚口径。例如“覆盖率”应说明分母是全部技能、关键技能还是关键工作包;“资源冲突”应说明是同一成员的时间重叠,还是能力等级不足。口径不明确时,不宜拿不同团队或不同时期的数字作排名比较。

六、从 0 到 1 的落地步骤:先试点,再形成稳定机制
1. 第一步:选一个资源问题作为试点目标
试点不宜以“建立完整技能库”为目标。更好的目标是解决一个具体问题,例如关键工作包经常临时找人、同一批专家被多个项目重复预约、核心交付缺少备份,或新人上手周期无法解释。
目标越具体,越容易判断试点是否有价值。团队可以先观察一段基线期:资源冲突出现次数、关键任务延期原因、临时外援成本、特定工作包返工情况。若无法获取可靠的历史基线,就明确标为“初期观察”,不要事后把模拟值包装成改善成果。
2. 第二步:挑选少量关键工作包
优先选交付影响大、人员依赖明显、未来重复发生的工作包。对试点项目而言,通常不需要把所有例行工作都拆到技能级别。把 5 到 15 个关键工作包作为初始范围,往往比一次性覆盖数百项能力更容易验证方法。
这不是硬性行业标准,而是降低试点复杂度的实务建议。若项目规模很小,可以更少;若项目群包含高度不同的专业领域,就应按能力域分批试点,避免为追求统一而把不同任务强行套进同一套模板。
3. 第三步:建立技能词典的最小结构
每个技能条目建议至少包括:名称、适用工作场景、边界说明、等级行为锚点、常见证据、维护责任人和复核周期。必要时增加同义词、相关技能和前置能力,便于跨团队搜索和映射。
管理者应特别留意相近词条。比如“需求分析”“业务分析”和“流程梳理”可能重叠,也可能各有边界。不要急于通过合并消灭差异;先问这些差异是否会影响项目分工、责任界面或评估证据,再决定保留、映射还是合并。
4. 第四步:先自评,再校准,不做一次性定级
成员自评能提供信息,也能让本人参与能力发展讨论,但自评的任务不是给出最终答案。建议让成员说明近期相关实践、承担责任的范围和希望发展的方向;项目负责人或直属经理再基于证据进行校准。
对于意见不一致的记录,可以暂时标注“待验证”,并安排低风险任务、结对工作或评审机会。比起争论成员究竟是二级还是三级,让下一次工作验证假设,往往更省成本,也更有利于形成可信数据。
5. 第五步:把技能记录连到项目计划和资源日历
如果技能矩阵与任务计划、资源承诺完全分离,项目经理仍要手工复制信息,更新很快会失步。工具层面应尽量减少重复录入,让成员信息、工作包、时间窗口和风险记录能互相引用;如果暂时只能使用表格,也要设定单一数据源和明确的更新责任。
使用项目管理平台时,可以重点评估这些问题:不同角色能否查看适当范围的人员信息;是否能追踪记录变更;是否能把技能需求关联到任务或项目阶段;能否识别冲突并导出审查材料;数据能否在项目结束后按组织规则归档。工具功能应服务于治理和决策,不必为了“系统化”而搬入每一个历史字段。
6. 第六步:把复核安排在业务节点,而非额外增加行政周期
最容易持续的更新方式,是借用既有管理节点:项目启动时确认需求;里程碑前检查关键人员和备份;项目复盘时补充能力证据;季度资源评审时查看长期缺口。这样比另设一套高频填表任务更容易获得参与。
如果某项记录半年没有任何新证据,不必直接判定能力下降,但应提示其置信度需要复核。对变化快、风险高的能力可以缩短复核间隔;对稳定、低风险的能力则可以适当延长,避免同一套周期机械覆盖所有领域。
7. 第七步:用决策结果判断试点是否成功
试点结束时,别只统计技能条目数量和填写率。更关键的是:是否提前发现能力缺口;是否减少了关键任务临时改派;是否让资源冲突更早暴露;是否形成了可执行的备份或培养动作;项目团队是否愿意继续更新数据。
若填表率很高,但项目负责人仍然靠私下询问找人,说明数据没有进入决策流程。若团队减少了临时救火,却增加了大量维护工作,也要重新评估字段和范围。成功的标准不是数据更多,而是决策成本下降且交付风险更透明。
七、不同情况下的行动建议:同一套方法不必套用到所有团队
1. 小团队或项目数量较少
小团队通常彼此熟悉,不需要一开始就引入复杂评分体系。先用一张轻量表记录关键工作、负责人、可替代成员、可用时间和风险即可。团队成员少,沟通成本低,可以把精力放在工作包定义和备份机制上。
即使团队规模小,也要避免把关键能力长期绑定在一个人身上。可以用结对、轮岗或演练培养备份,但不要把“第二个人旁听过”当作替代能力已经形成。备份应至少经历一次可观察的独立执行或关键环节实操。
2. 中大型组织和多个并行项目
多个项目共享资源时,需要更重视技能词典治理、权限和资源时间口径。建议指定业务域负责人维护能力定义,由项目管理或资源管理角色协调跨项目供需,并明确直属经理、项目负责人和成员各自对哪些信息负责。
规模越大,越不应该依赖某一个管理者的个人记忆。可用项目管理平台沉淀需求、人员、任务和资源变化,但组织必须先决定主数据归属、更新时点和争议处理方式。否则系统会把不一致扩大得更快,而不是自动消除分歧。
3. 技能高度专业、招聘周期较长的领域
对于专业门槛高、外部补充周期长的能力,不能只在项目启动时确认有没有人。应更早识别未来需求趋势,区分“当前任务必须立即具备”和“未来半年可能形成瓶颈”的能力,并考虑内部培养时间、知识传承和供应市场风险。
如果内部培养来不及,可以比较外部顾问、短期合作、供应商支持和范围调整的成本。外部引入能解决短期容量,不一定能沉淀组织能力;内部培养有长期价值,但可能无法赶上当前里程碑。决策应同时看交付窗口和后续复用机会。
4. 需求变化快、项目探索性强
在探索型项目中,过早把技能需求写得极细,容易制造虚假的确定性。可以先按能力域和关键假设管理,随着方案验证逐步细化任务与等级。项目计划应保留调整空间,并把“尚待验证的能力需求”明确标记。
这类项目更需要及时记录新出现的任务类型和能力假设,而不是强行要求技能词典在启动时覆盖全部情况。复盘时再判断哪些新能力具有复用价值,哪些只是一次性需求,避免将偶发标签长期沉淀为组织标准。
5. 高风险、强合规或容错率低的项目
高风险场景需要更严格地区分执行能力、审核能力和最终责任。一个成员能完成操作,不代表适合独立审批;多人具备技能,也不代表权限和职责分离要求已经满足。技能数据要与合规流程、质量门槛和授权规则共同审查。
此时可以提高证据要求,规定关键工作必须有复核者、替代者和升级路径。若某项技能的评估证据不足,宁可标记不确定并增加控制,也不应为了满足排期而把低置信度记录当成已确认能力。
6. 外包比例较高或跨组织协作
外部人员的能力信息通常涉及合同、权限和数据边界。资源分析可以记录角色、能力范围、投入窗口和交付责任,但应避免收集与项目决策无关的个人信息。还要明确外部成员退出后,知识资产、文档和交接工作由谁接收。
如果外部团队提供的是结果而不是可调度人力,就不应简单把他们计入内部技能覆盖人数。外部交付能力、合同保障和内部吸收能力是不同变量,混在一起会高估组织自身的可持续供给。
八、不同情况下的取舍:准确度、速度、覆盖和隐私如何平衡
1. 先做得快,还是先做得准
如果项目即将启动,团队需要快速确定关键岗位,先做轻量核验更现实:重点确认少数高风险任务、责任人和时间窗口。后续再补充等级锚点和证据。反过来,如果组织要建立长期人才与资源体系,定义和治理就必须先行,避免不同项目积累出无法比较的数据。
因此,不存在“越完整越好”的统一答案。时间紧、范围小、风险可控时,优先速度;跨团队调度频繁、失败代价高、需要长期比较时,优先统一口径和证据质量。
2. 技能覆盖广度,还是关键能力深度
覆盖越广,越容易发现跨项目资源池中的潜在供给;但维护面也会增大,等级和证据容易变薄。深度聚焦关键能力,能直接支持当前项目,却可能忽略未来的复用和组织韧性。
我的建议是分层:核心技能域做较稳定、经过校准的定义;项目临时需求作为短期标签管理;只有重复出现并影响资源决策的临时标签,才进入正式技能词典。这样既不放弃发现能力,也避免把每次临时需求永久化。
3. 精细评分,还是区间与标签
精细评分适用于有成熟评价标准、稳定证据和足够校准能力的场景。若管理者之间对同一等级没有共识,采用 1 到 10 分通常只是把主观差异转成小数点。
初期可用有限等级和置信度表达能力判断,再通过任务结果验证。等团队积累足够样本,确认评分确实能区分交付风险或培训需求后,再评估是否需要更细颗粒度。
4. 集中管理,还是由业务团队维护
集中管理有利于统一词汇、权限和数据标准,但中央团队未必理解每个专业场景;完全分散维护又容易造成同名异义和责任不清。更稳妥的方式是“标准集中、内容共治”:组织规定字段、口径和治理规则,业务专家负责能力定义,项目团队负责需求与时间信息,成员提供实践证据。
这个模式需要一个明确的争议解决机制。当直属经理和项目负责人对某项能力等级有分歧时,不能让数据长期处于无人处理状态。可以先标记待验证,指定验证任务和责任人,再在下一个项目节点回看。
5. 更透明的数据,还是更严格的隐私边界
资源调度需要适当透明,但并不意味着所有人员信息都应对全组织开放。项目负责人可能需要看到技能、可用窗口和承诺状态,却不需要看到与工作无关的个人评价或敏感信息。
技能记录应说明用途、可见范围、保留周期和更正渠道。成员可以查看并补充与其相关的技能证据,也应能指出过期或错误记录。透明度的目标是让资源决策可解释,不是扩大对个人的无边界监控。
6. 内部培养,还是外部补充
内部培养适合需求可预见、能力可分解、未来会重复使用的场景。外部补充适合短期稀缺、项目窗口明确、内部培养赶不上交付的情形。但两者并非只能选一个:外部专家可以承担短期高风险工作,同时带教内部成员形成后备能力。
取舍时至少比较四项:到岗时间、总成本、交付风险、知识留存。若外部支持只解决当前项目,管理者要明确是否接受长期依赖;若内部培养周期过长,也要明确在能力形成前由谁承担风险。
九、总结:技能从 0 到 1,关键是把不确定性变成可管理的选择
1. 真正值得追踪的不是“谁会什么”,而是团队能否兑现承诺
技能数据的价值,不在于把每个人描绘得更完整,而在于项目做承诺时能看清能力、时间和证据之间的关系。一个“技能等级”若不能影响任务分配、复核安排、备份计划或培养行动,它就只是标签;一条“资源缺口”若没有责任人和检查时间,也只是被记录下来的焦虑。
我更愿意把技能管理看作项目风险管理的一部分:它帮助团队识别哪些交付依赖少数人、哪些能力尚未验证、哪些资源承诺只是意向,以及哪一种补缺方式最符合当前项目的时间和风险约束。
2. 下一步,从一张关键任务表开始
如果团队现在还没有体系,不必等到采购工具或完成全员盘点才开始。先拿一个即将启动的项目,列出关键工作包、最低能力等级、需求时间窗口、候选成员、证据置信度和备份方案。对每个缺口,明确选择内部调配、培养、外部支持或调整范围中的哪一种,并记录判断依据。
运行一个项目周期后,再检查这些记录是否帮助团队提前发现冲突、减少临时改派、提升备份能力,或者让风险接受决定更透明。若它们没有改变任何决策,就删减字段或重新设计流程;若确实改善了决策,再扩展到更多项目和能力域。
从 0 到 1 的正确顺序,不是先建最全的技能库,而是先让一项关键资源决策变得更可靠。当任务、能力、证据、时间和行动形成闭环,技能数据才真正从“成员信息”转化为可持续的项目管理能力。
常见问题解答(FAQ)
1. 项目成员技能清单从哪里开始建?
我想给团队做技能盘点,但成员的能力差异很大,有人擅长交付,有人只在特定项目里用过某项技术。我担心直接发一张技能表,最后收回来的只是自我评价,不能拿来安排工作。
先从近期真实任务倒推技能,不要一上来就做覆盖所有能力的“大而全”词典。可以选过去一个季度的项目任务,归纳出 10,20 项确实影响交付的技能,例如需求拆解、接口联调、自动化测试、数据分析、客户沟通。
每项技能统一用 0,3 级描述:0 为未接触,1 为能在指导下完成,2 为能独立完成,3 为能解决复杂问题并指导他人。关键是给每一级配行为例子,例如“独立完成”应对应至少一次可核实的任务记录。首轮盘点控制在 15 分钟左右,并允许成员标注“缺少实践机会”;这比把低熟悉度直接当成能力不足更公平。
2. 技能等级如何验证,避免成员自评失真?
我准备让成员自己打分,但有人习惯低估自己,也有人会把“了解”填成“熟练”。如果数据不可靠,后续资源分配反而可能把人放错位置,我该怎么校准?
不要只收自评分,建议采用“自评+负责人校准+任务证据”三项记录。证据不必复杂,可以是最近一次交付物、缺陷处理记录、评审结论或同事反馈;没有证据时标记为“待验证”,不要强行给出精确等级。
比如成员自评为 3 级、负责人评为 2 级,先检查双方对等级定义是否一致,再通过一次小任务或结对工作验证,而不是简单取平均。团队规模较小时,可抽查每人 1,2 项高优先级技能;校准的目标不是考核排名,而是找出安排工作时需要验证的风险。
3. 项目成员数据分析要看哪些指标,才能发现资源缺口?
我能统计每个人会什么,但不知道怎么从技能表看出团队到底缺人,还是只是任务安排不均。我也不想把利用率做成唯一指标,逼得成员一直满负荷。
建议把技能覆盖、需求缺口和负荷趋势放在一起看。技能覆盖可以统计某项关键技能达到 2 级及以上的人数;需求缺口则对照未来 4,6 周的任务需求,标出“需求人数-可独立承担人数”;负荷看个人已承诺工时占可用工时的比例,并观察连续几周的变化。
举例来说,若未来一个月需要 3 人独立做接口联调,团队只有 1 人达到相应等级,缺口是 2 人;若这 1 人同时已排满任务,风险比单看技能人数更高。工时数据建议按周更新,并预留 15%,20% 处理评审、沟通和突发事项,避免把账面空闲误判为真实产能。
4. 如何从零建立项目资源管理流程,并让数据持续更新?
我想把技能盘点和项目排期连起来,但团队以前没有统一流程,担心建表之后没人维护,过几周数据就过期了。有没有不依赖复杂系统、又能逐步落地的做法?
先用一个小团队和一个项目周期试运行,不要先追求自动化。第一周整理关键任务与技能定义;第二周由成员自评、负责人校准;排期时把任务所需技能、预计工时和责任人放在同一处;每周例会只更新三类变化:技能证据、新增任务、可用工时。
可以用某项目管理工具或共享表格记录,但要指定维护责任人,并把更新动作放进固定会议,而不是依赖成员想起来再填。试运行 4 周后检查两项结果:关键技能缺口是否更早暴露,临时换人或延期是否减少。若表格里字段很多、决策时却没人查看,就删字段;资源数据的价值在于改善安排,不在于把每个人描述得越来越细。
核心关键词
文章包含AI辅助创作:技能怎么做?项目成员数据分析:资源管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/620282
读者评论
我们团队以前也把“参与过”直接记成“熟练”,排期时才发现没人能独立收尾。把近期交付证据和投入时间一起看,确实比单纯数技能标签更有用。
技能等级如果和绩效直接挂钩,成员很可能不愿意报低等级。文中提到区分用途很重要,实际落地时还得明确谁能看这些记录、多久复核一次。
从小范围试点比较可行,但技能证据由谁维护是个现实问题。项目负责人未必了解成员在其他项目里的表现,最好把更新责任和核验流程先定下来,否则数据还是容易过期。
