资源池流程最常见的失效,不是“没有人可用”,而是系统里显示有 12 名空闲成员,项目负责人却仍在群里问“谁能下周接活”。这通常说明资源池记录的是名册,不是可调度能力:技能没有验证、可用时间没有更新、借调没有归还、冲突没有优先级。优化资源池,关键不是把人集中登记,而是建立一套可追踪的供需流程,并用匹配时长、预测偏差、冲突率、借调兑现率等指标判断它是否真的改善了项目交付。
一、先讲核心结论:资源池不是名单,而是供需调度机制
1. 资源池流程要解决的是“何时、由谁、以什么条件调度”
我判断一套资源池机制是否有效,不先看系统里录入了多少人,而是看业务提出需求后,管理者能否在可接受的时间内找到合适的人,并让项目、职能团队和成员本人都知道这次调配的边界。
完整流程至少要回答六个问题:需求是否真实且经过排序;需求需要什么能力和投入比例;谁有权批准占用;供给是否在同一时间口径下更新;借调何时开始、何时结束;实际投入和结果如何回写。缺少任一环节,资源池就容易退化成一张“看起来很全”的人员表。
我的核心判断是:资源管理优化不能只追求资源利用率上升。利用率过低可能代表闲置,也可能是为突发需求保留的缓冲;利用率过高可能代表计划紧凑,也可能意味着返工、等待和离职风险正在积累。指标必须成组看,不能用一个漂亮的百分比替代管理判断。
2. 先建立四类指标,再决定要不要上工具
我建议把指标分成供给、匹配、执行、结果四层。供给层看可用能力是否可信;匹配层看需求是否找到合适人选;执行层看计划和实际是否一致;结果层看调度是否改善了交付与组织健康。这样可以避免只看“忙不忙”,却不知道忙得是否有效。
| 指标层 | 关键问题 | 建议指标 | 典型误读 |
|---|---|---|---|
| 供给 | 可用资源信息是否可信 | 供给数据新鲜度、可用能力覆盖率、技能验证率 | 把“未排项目”直接当成“随时可用” |
| 匹配 | 需求能否找到合适人选 | 需求响应时长、匹配成功率、关键技能缺口率 | 只统计是否分配,不看能力是否匹配 |
| 执行 | 计划是否兑现 | 计划兑现率、借调变更率、跨项目冲突率 | 把临时加班当作计划成功 |
| 结果 | 调度是否带来业务改善 | 关键节点准时率、返工率、单位交付人天 | 把高利用率等同于高效率 |
3. 指标口径先统一,才能讨论优化
同一个“可用率”,不同团队可能用不同分母:有人按工作日计算,有人按工时计算,有人把培训和休假排除,有人把所有未分配时间都算进去。口径不一致时,横向比较没有意义,管理者看到的差异可能只是计算方法不同。
建议先统一统计周期、工作日历、全职当量、休假处理方式、项目投入百分比和数据更新时间。例如,以周为调度单位,按可排工时计算供给;将法定假期、已批准休假、固定职责和已承诺项目占用从理论工时中扣除,再计算剩余可调度容量。

二、背景和真实场景:为什么“有人”仍然不等于“能用”
1. 资源供需错配通常藏在不同的时间尺度里
我在梳理中大型组织的项目资源问题时,常看到一种表面矛盾:部门负责人认为团队已经满负荷,项目负责人却认为需求迟迟得不到支持。双方可能都没有说错,因为一个人本周有空,不代表下个月有连续两周可用;一个团队总体有余量,也不代表余量集中在需求所需的技术栈或业务环节。
资源供给有至少三个时间尺度。短期是未来一到两周的排班与缺口;中期是未来一到两个季度的项目组合变化;长期是技能建设、招聘和组织能力规划。把这三类问题压缩成一个“当前利用率”,会让短期调度挤占长期能力建设,也会让长期人员规划被临时项目不断打断。
2. 一个典型场景:项目按时启动,关键角色却不断换人
下面用一个情景模拟说明常见链条,不将其作为某家企业的真实案例。某 160 人的产品与交付组织同时运行多个项目,项目经理提交需求时只填写“需要两名后端工程师,投入 100%”。资源协调人根据部门名单安排人员,却没有核实服务端架构经验、当前维护责任和项目周期。
两周后,项目发现被安排的成员只有一人具备所需经验;另一人同时承担线上故障轮值,计划投入无法兑现。项目负责人临时找人补位,原项目被拆成零碎工时,交接又产生返工。系统记录的分配人数没有变化,但实际有效产能下降,三个团队都认为对方没有配合。
问题的根源不在于某个人“不够积极”,而在于需求描述、供给数据和决策权限没有形成闭环。资源申请没有最小必要信息,能力标签未经验证,冲突升级没有时限,成员投入变化也没有回写。此时再增加一张审批表,往往只会增加等待,并不能提升匹配质量。
3. 组织规模扩大后,口头调度的边际成本快速上升
在小团队里,负责人凭记忆可以知道谁做过某类项目;团队规模扩大后,人员分散在不同部门、地点和业务线,信息成本就会上升。尤其当成员同时承担项目、运维、客户支持和内部职责时,“有没有空”必须结合时间窗口和责任边界理解。
当组织超过百人,资源池常遇到的不是单纯人数不足,而是供给信息分散、优先级冲突增加、人员能力难以快速验证。此时使用项目管理平台或企业协作工具的价值,是让需求、排期、变更和实际投入有共同记录;工具不能替代业务优先级决策,也不能自动判断成员是否适合某项任务。
4. 资源池成熟度可以从“问人”逐步走向“可预测”
我通常把资源管理成熟度分成四级。第一级靠个人记忆和群消息,信息更新依赖熟人;第二级建立统一资源台账,但更新与项目计划脱节;第三级有明确申请、审批、分配、变更和归还流程;第四级能根据项目组合和历史偏差预测未来能力缺口,并据此调整承诺、外包、招聘或技能培养。
不必一开始就追求预测模型。若需求字段和实际投入记录尚未稳定,模型只会把不一致的数据算得更快。更稳妥的路径是先建立数据责任人和基础流程,再积累足够连续的历史数据,最后把预测用于辅助判断,而不是自动替代决策。

三、常见误区:看起来管理得更细,实际可能更难调度

1. 误区一:把利用率越高当成目标
高利用率有时确实意味着资源安排充分,但它不能单独证明效率高。若一个团队每个人都被排到 95% 以上,突发故障、评审、知识传递和任务切换就没有缓冲。计划稍有变化,团队只能通过加班或牺牲质量吸收冲击。
利用率必须与交付稳定性、返工率和员工负荷一起看。若利用率持续上升,关键节点准时率却下降,通常不是“人不够努力”,而是需求切换、估算偏差、职责交叉或优先级失控。资源管理的目标是提升有效产出,不是把每个小时都填满。
2. 误区二:把空闲等同于可分配
成员没有项目排期,可能正在进行培训、技术债治理、客户支持、交接或必要的恢复时间。某些职责虽然没有出现在项目计划里,却是组织运行的基础。如果资源池把这些时间全部标记为空闲,项目负责人看到的是虚假供给,部门负责人则只能不断拒绝申请。
建议把供给拆成“理论工时、已承诺工时、固定职责工时、可调度工时”几层。只有扣除已确认占用和必要职责后,才将剩余部分标为可调度。对未确定任务的时间,可以区分“可立即承诺”“需业务负责人确认”和“不可调度”,避免把模糊空间直接算成确定产能。
3. 误区三:技能标签写得越多,匹配就越准确
技能标签如果由成员自行填写且没有熟练度、最近实践时间和证据,标签数量越多,越容易制造虚假的精确感。一个人“了解”某技术和“可以独立承担关键模块”不是同一种能力;一年前参与过项目,也不一定足以支持当前复杂任务。
技能信息至少应区分熟练程度、最近使用时间、实际角色和验证来源。验证可以来自项目负责人评价、交付记录、代码或设计评审、内部认证,也可以由领域负责人确认。对高风险任务,应把“标签匹配”当作筛选条件,而不是最终任命依据。
4. 误区四:申请越多层审批,冲突越少
审批增加并不自然等于控制增强。如果审批人没有资源组合视图、决策权限或响应时限,申请只会排队。真正有效的审批不是逐级盖章,而是明确冲突时谁有权排序、批准后谁承担承诺、超出什么阈值必须升级。
建议采用分级授权:团队内的小比例投入调整由项目与职能负责人共同确认;跨部门占用、关键岗位争抢或影响已承诺里程碑的变化,进入组合层级决策。审批路径应按风险和影响范围触发,而不是所有需求都走同一条长链。
5. 误区五:分配完成就算流程结束
成员被写入计划,只能证明计划有人名,不能证明工作已启动、投入真实或目标完成。若没有实际投入回填和结束归还,旧项目仍可能占用成员名额,新项目又再次申请同一人,资源表就会出现“纸面双重承诺”。
每次调配都应设置起止日期、投入比例、交付责任、替补方案和复核节点。到期后由项目负责人确认是否结束、延长或释放;若延长,重新评估对其他项目的影响。没有归还动作的资源池,最终会变成只进不出的占用账本。
6. 误区六:用工具上线替代流程设计
工具可以减少重复登记、提醒更新、展示冲突,但它无法替团队回答“哪个项目优先”“谁可以承诺成员时间”“成员有权拒绝什么风险”。如果权责没有先讲清,系统只是把争议从会议搬到字段和审批流里。
我更倾向于先选一条业务线做最小闭环:统一需求模板、试行周度供需评审、明确冲突升级规则、记录实际投入,再评估是否需要更复杂的自动化。无论使用电子表格还是某项目管理平台,判断标准都应是数据是否可追溯、流程是否省时、责任是否清晰。

四、专业判断逻辑:把资源流程拆成可执行的闭环
1. 第一步:先定义需求,而不是先找人
资源申请要从业务结果出发。项目负责人先说明要完成什么、为什么需要、最迟何时开始、投入持续多久,再明确所需角色、关键能力、投入比例、交付物和优先级。需求越接近“我要某个人”,越难评估是否存在替代能力或不同解决方案。
一份最低限度可调度的申请,应包含项目名称、业务价值、目标日期、工作范围、角色与能力、期望投入、起止时间、依赖关系、需求优先级、需求负责人和替代选项。对短期咨询和长期全职投入,流程可以不同,但都要留下可验证的承诺边界。
2. 第二步:先算净供给,再讨论可用人选
净供给不等于合同工时。为了让数据有业务意义,我建议以“可计划工时”为起点,扣除已批准休假、固定职责、已承诺项目、必要运营任务和明确预留的应急容量。再结合成员工作地点、时区、角色和关键技能,形成可以真正承诺的供给视图。
如果组织的工时估算不成熟,不必强迫每个人精确填写到小时。可以先用周或半周作为粒度,以 25%、50%、75%、100% 等投入档位表达。资源池的精确度应服务决策,而不是制造录入负担;只有当高风险项目确实需要更细颗粒度时,才进一步缩短统计单位。
3. 第三步:匹配能力与连续时间,不要只匹配职位名称
匹配至少有三层:角色是否合适,技能是否达到要求,时间窗口是否连续。一个人每周零散有半天,与连续两周可投入 50% 并不是等价供给。复杂任务还要考虑上下游协作、交接成本和环境权限,不能只根据职称或标签自动挑选。
我通常建议先列出“必须项”和“可妥协项”。必须项包括法规、认证、系统权限或关键经验;可妥协项则包括工具偏好、次要技能或可培训能力。这样可以避免团队因为追求完美候选人而长期空缺,也避免为了尽快填补名额而安排明显不合适的人。
4. 第四步:用明确的优先级机制处理冲突
资源冲突往往不是没有人,而是多个承诺同时认为自己优先。优先级不能只依据谁提得早、谁声音大或谁的项目负责人级别高。可以按战略价值、客户承诺、风险与合规、时间敏感度、替代可能性和资源稀缺程度形成评分或评审框架。
评分不是自动裁决器,而是把争论依据显性化。若两个项目得分接近,管理者还要判断延期代价、业务依赖和人员切换成本。所有例外都应记录理由、决策人和复核时间,避免临时决定成为长期隐性规则。
5. 第五步:形成承诺,并保留必要缓冲
分配时要把投入百分比和期限一起确认。只写“投入某项目”不能说明成员每周承担多少工作,也无法判断其他职责是否会挤占计划。对关键角色,应明确不可被临时抽走的时间段、替补联系人和超出范围后的升级方式。
缓冲不是浪费,而是吸收估算误差和突发工作的空间。缓冲比例应结合业务波动、故障频率、需求变更和交付周期确定,不宜机械照搬固定数值。对高不确定性团队,可以保留更大的调度余量;对稳定、重复且可预测的工作,可以逐步压缩缓冲,但要持续观察延期与加班变化。
6. 第六步:记录实际投入、变更原因和释放结果
计划与实际的差异,是改进资源管理最有价值的数据之一。成员不必把每一分钟都记账,但应能以合理粒度记录投入区间、主要工作类别和偏差原因。偏差原因可以包括需求扩张、等待外部依赖、紧急支持、能力不匹配、估算不足和优先级变更。
当项目结束或成员退出时,应确认工作交接、未完成事项、权限转移和释放日期。若团队无法说明成员何时可再次调度,资源池就无法预测供给。释放记录也能帮助识别长期占用、无效等待和项目持续延期。
7. 第七步:按节奏复盘,不要每天重排所有人
资源池需要固定节奏。周度会议适合处理短期冲突、即将开始的需求和已发生偏差;月度评审适合检查项目组合、供需缺口和跨部门配置;季度规划则适合讨论技能建设、外部采购和招聘。每个会议应有明确输入、决策范围和输出责任人。
频繁全量重排会增加切换成本,使成员无法形成稳定工作块。除了紧急事件,调度变更最好设定变更门槛,例如必须说明业务影响、替代方案和被挤占工作的处理方式。规则的目标不是阻止变化,而是让变化的代价可见。
- 需求方提交完整申请,明确目标、期限、角色、投入和优先级。
- 资源协调人核对净供给、能力证据、时间连续性和现有承诺。
- 项目与职能负责人按授权范围确认;跨团队冲突升级至组合决策人。
- 成员确认职责、工作比例、起止日期和变更沟通方式。
- 项目执行期间定期回填实际投入和偏差原因。
- 阶段结束后确认交接、释放或延长,并更新供给视图。
- 月度复盘流程指标,季度复盘能力缺口和中长期供需。

五、关键指标与数据观察:怎样知道流程真的变好了
1. 需求响应时长:衡量供需信息是否能快速对接
建议把响应时长定义为“需求提交到首次有效回复的时间”,而不是申请到最终批准的全部时间。首次有效回复应至少包含可行、不可行、需补信息或预计决策时间。这样可以区分“没人处理”和“需求复杂、仍在评估”。
同时记录中位数和高分位数。平均值容易被少数长期悬而未决的申请拉高或掩盖;中位数反映典型需求,高分位数则能提示尾部问题。如果中位数变快但高分位数不变,说明常规需求有所改善,复杂冲突仍缺少处理机制。
2. 匹配成功率:不要把“安排到人”当成“匹配成功”
可以将匹配成功定义为:在约定时间窗口内,找到满足必须能力条件、投入比例可行、成员完成确认且项目按计划启动的人选。分母应是达到申请完整标准并进入匹配流程的有效需求,而不是所有草稿申请。
还应对失败原因分类,例如能力缺口、时间冲突、优先级未决、预算未批准或需求频繁变化。匹配成功率偏低时,分类比总数更有用:如果多数失败来自稀缺技能,应考虑培养或外部供给;如果来自需求信息不全,应先改申请质量。
3. 供给数据新鲜度:判断资源台账是否可信
供给数据新鲜度可按“在规定更新窗口内完成确认的成员记录数 ÷ 应确认成员记录数”计算。窗口可以按组织节奏设置,例如每周确认一次短期排期、每月复核能力与长期承诺。不同字段不必使用相同更新时间:时间安排变化快,技能证据变化慢。
仅有更新日期还不够。最好跟踪更新来自谁、是否经过负责人确认、之后是否发生较大偏差。若记录频繁更新却仍大量失真,问题不在更新频率,而在数据责任和确认机制。
4. 计划兑现率:区分合理变化与管理失准
计划兑现率可以按“实际投入落在约定区间内的资源周数 ÷ 已承诺资源周数”计算。若某成员承诺每周投入 50%,实际连续两周只有 25%,这就应当被记录为偏差,而不是仍算作已分配。
计划兑现率下降可能来自估算过度乐观、临时插单、任务切换、成员承担隐性职责或项目管理失控。应将可控与不可控原因区分,并分别由需求方、职能负责人或组合治理层采取动作,避免指标变成追责工具。
5. 跨项目冲突率:衡量承诺是否相互重叠
冲突率可以统计发生重复时间承诺、关键职责重叠或资源调整的项目成员比例。必须先明确冲突定义:同一时段承诺超过可用容量、关键会议相撞、共享专家被多个项目同时依赖,都可能是冲突,但风险程度不同。
冲突次数下降并不总是好事。如果团队不再登记冲突,报表当然会变干净。因此要结合延期、临时加班、未登记支持和管理升级记录,检查冲突是否真正减少,还是从系统里消失了。
6. 关键技能缺口率:把资源短缺与能力短缺分开
关键技能缺口率可定义为“需求窗口内无法由合格供给覆盖的关键能力需求数 ÷ 关键能力需求总数”。它帮助管理者区分人数不足和技能结构不匹配。若总人数充足,但少数关键能力持续短缺,继续增加泛化人力可能不会改善交付。
这项指标应与培养周期、招聘周期和外部采购成本一起使用。技能缺口是短期项目风险,也是长期组织能力信号。若缺口连续多个季度出现,就不应只靠临时借调解决,而要评估岗位设计、培训路线和能力冗余。
7. 调度成本:把流程效率和管理负担一起计算
资源管理本身也消耗时间。可以记录每月用于需求澄清、冲突协调、审批、排期修订和数据维护的人时,再观察每个已兑现需求的协调成本。若流程改善让交付更可预测,却大幅增加管理工时,需要重新设计流程粒度和授权方式。
不能为了降低协调成本而取消必要治理。高风险、高价值或稀缺资源的申请,需要更强的评估;重复、低风险、规则清晰的需求则可走简化路径。关键是让管理成本与决策风险匹配,而不是追求所有申请同样快、同样细。
| 指标 | 建议口径 | 观察频率 | 触发行动的信号 |
|---|---|---|---|
| 需求响应时长 | 提交至首次有效回复的工作日中位数及高分位数 | 每周 | 尾部需求持续积压,需检查跨部门决策机制 |
| 匹配成功率 | 有效需求中按期确认合格人选并启动的比例 | 每月 | 连续下降,按能力、时间、优先级等原因拆分 |
| 供给数据新鲜度 | 规定窗口内确认的有效供给记录占比 | 每周或每月 | 低于设定门槛时,暂停用台账做精细预测 |
| 计划兑现率 | 实际投入处于承诺区间的资源周数占比 | 每月 | 偏差集中于特定团队或职责时,修订承诺方式 |
| 跨项目冲突率 | 发生重复承诺或调度冲突的成员占比 | 每月 | 下降但加班和延期上升时,检查漏报 |
| 关键技能缺口率 | 无法由合格供给覆盖的关键能力需求占比 | 每季度 | 持续多个周期时,评估培养、采购或招聘 |

8. 建立指标树,避免把结果指标误当成过程指标
结果指标告诉我们有没有改善,过程指标帮助解释为什么改善或恶化。关键节点准时率是结果,供给数据新鲜度、需求完整度、决策时长和计划兑现率则更接近过程。若结果变差,只有结果数据,管理者很难定位该改申请、能力建设还是优先级机制。
可以用一条因果链组织指标:需求质量影响匹配效率,供给可信度影响计划兑现,冲突处理影响稳定性,稳定投入影响交付质量和周期。因果链不是保证所有组织都遵循同一规律,而是为复盘提供假设;每个假设都需要结合本组织数据验证。

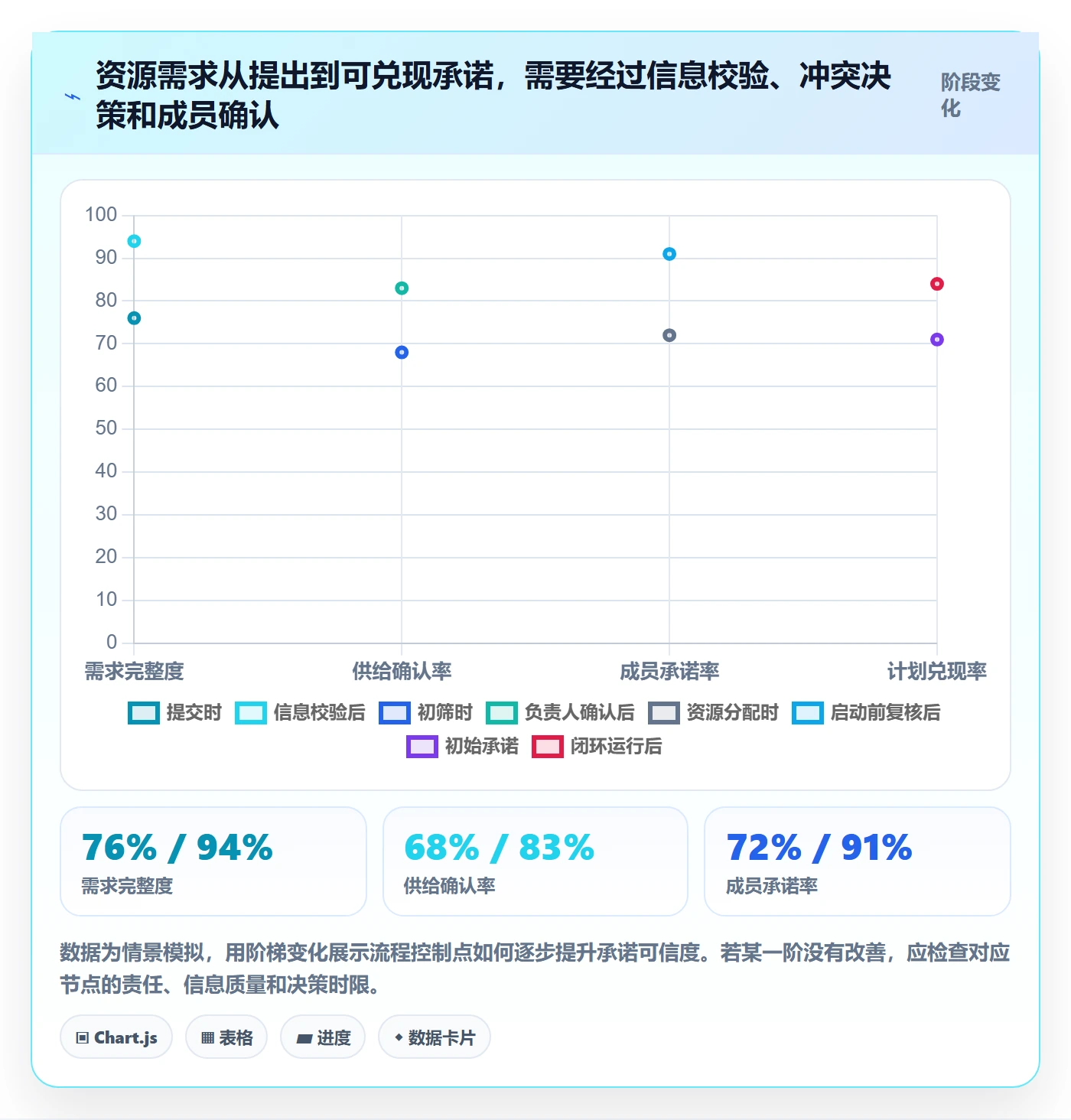

六、案例推演:用一个试点周期验证流程,而不是先做全组织大改造
1. 试点背景与假设数据
下面的案例是样本推演,不是某家公司的真实业绩。假设一家约 240 人的软件与交付组织,选择一个跨部门业务线试点,覆盖 8 个团队、54 名成员和 22 个并行项目。试点前,需求主要通过会议和即时消息流转,排期每周更新,但实际投入很少回填。
试点负责人提出两个可检验假设:第一,统一需求字段并在周会上集中处理,可以减少因信息不足造成的等待;第二,要求成员确认投入比例和期限,可以降低纸面分配与实际安排之间的差距。试点不以提高利用率为目标,而以更快响应、更少未登记冲突和更稳的计划兑现为目标。
2. 试点采取的四项改动
第一,资源申请增加目标日期、关键能力、最低投入、期限、业务优先级和替代方案。若信息不完整,先退回补充,不让资源协调人代替需求方猜测。
第二,团队按统一口径更新未来六周的排期。前两周按较细粒度确认,后四周按周或投入档位规划。休假、运维值守、固定职责和已批准项目占用显式展示。
第三,建立每周一次的供需评审。会议只处理完整需求、跨团队冲突和关键技能缺口;团队内可自行解决的变更不进入组合层。无法当场决定的申请,明确负责人和下次决策时间。
第四,分配后由成员确认投入区间和起止日期。项目负责人每两周检查偏差原因,结束时确认释放或延长。工具只承担记录、提醒和视图展示,不把复杂决策自动化。

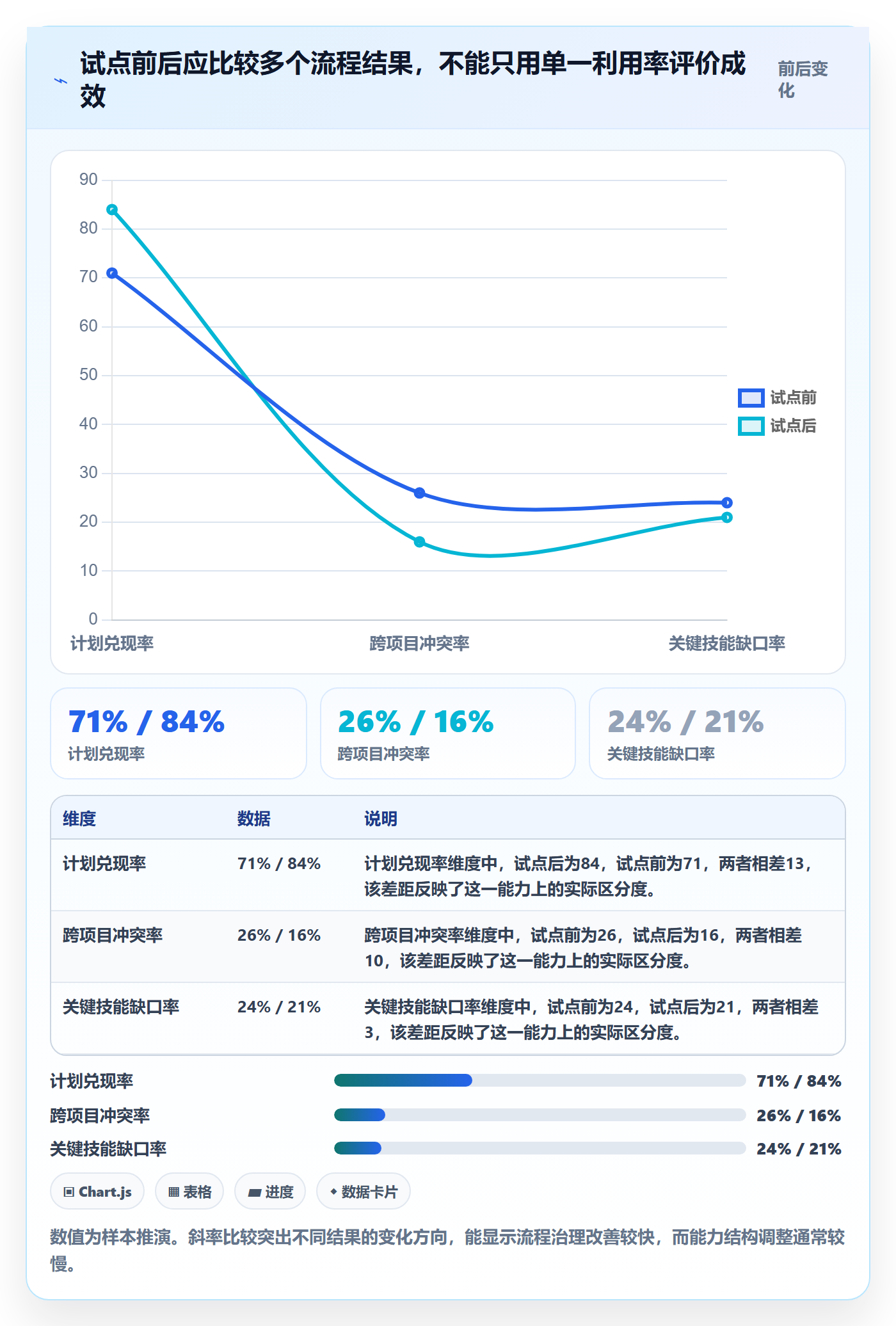

3. 两个月后应怎样读模拟结果
假设试点期间,需求响应时长中位数从 8 个工作日降至 4 个工作日,计划兑现率从 71% 上升至 84%,但关键技能缺口率只从 24% 降至 21%。这组变化的含义不是“流程已经解决资源问题”,而是信息流转和承诺确认有所改善,结构性能力短缺仍然存在。
假设冲突调整次数有所下降,但跨项目临时支援时数没有下降,则需要检查团队是否减少了冲突登记,或者紧急工作仍通过口头渠道流转。指标变化必须能被流程记录和具体案例解释;只看总数变好,很可能把统计口径变化误认为业务改善。
试点复盘时,我会抽取一批需求逐条回看:它们是否在目标窗口内启动、匹配人员是否满足必须能力、实际投入是否符合承诺、延期或返工是否与资源安排有关。小样本复盘能补足汇总指标无法解释的原因,尤其适合在流程初期发现字段设计不合理之处。

4. 为什么不建议把试点成功直接等同于全面复制
试点团队往往拥有更高的管理关注度,成员也更愿意配合新流程,因此表现可能优于大规模推广后的日常运行。推广前要检查申请量、团队依赖、技能稀缺程度、数据维护能力和管理者授权是否相似。
如果试点依赖一位经验丰富的协调人,扩大范围时要把其判断规则写出来,或培养多个资源协调角色。若效果只存在于某个熟人网络中,流程并没有真正沉淀为组织能力。
七、不同组织条件下的行动建议:先选最值得解决的问题
1. 小团队:轻流程、强沟通,避免过度填表
团队规模较小、项目数量有限、负责人彼此熟悉时,完整审批体系可能比问题本身更昂贵。可以用共享排期、简单需求模板和每周短会完成调度,但要坚持记录关键承诺、投入比例、起止时间和冲突决定。
小团队的重点不是构建复杂指标看板,而是形成一致口径。先跟踪需求响应时长、计划兑现率和紧急变更原因,确认信息是否常常过期。若成员可以随时直接沟通,但之后不回写,团队规模一旦增长,口头规则就会失效。
2. 中型组织:建立跨团队供需视图和清晰授权
当项目跨越多个团队,负责人无法靠日常交流掌握全部排期时,需要统一需求入口、统一时间粒度和明确升级机制。可以先覆盖关键岗位、稀缺技能和高风险项目,不必一口气管理所有成员的每一小时。
建议设定资源协调角色,但不让协调人承担全部取舍责任。协调人负责核验信息、展示供需和发现冲突;项目组合负责人或授权管理者负责优先级决策;职能负责人负责能力建设和成员发展;项目负责人负责交付承诺和实际偏差回填。
3. 中大型组织:把资源调度接入项目组合管理
对 100 人以上、并行项目多且跨部门协作频繁的组织,单项目资源申请容易导致局部最优。每个项目都可能证明自己需要关键专家,但组织无法同时满足全部申请。因此需要把人员需求与项目价值、交付承诺、预算和风险放在同一组合层面讨论。
企业可以使用项目管理平台承载需求、排期、权限、状态和变更记录,但工具选型要看是否支持本组织的流程颗粒度、权限边界、数据导出和系统集成。PingCode适合关注项目协作与资源信息协同的中大型组织;评估时仍应以试点流程、数据口径和实际使用负担为准,不能因为工具功能多就默认流程更成熟。
大型组织尤其要防止把资源池变成“谁都能看、谁都能改”的开放表格。应区分成员本人、项目负责人、职能负责人、资源协调人和组合决策人的权限;敏感信息按最小必要原则展示,涉及个人评价的数据不应被误用于机械排名。
4. 高不确定性业务:优先保护响应能力
客户支持、故障响应、探索性研发等业务,需求变化快,静态排期很容易失真。此类团队应把固定运营负荷和应急容量作为明确供给,而不是将其当作隐形工作。调度指标重点看响应时间、未计划工作占比、关键任务受扰次数和应急容量使用率。
当应急容量长期被日常工作吃掉,管理者要问的是需求入口是否失控、产品质量是否导致故障增加,或服务范围是否超过团队能力,而不是简单把缓冲归零。反过来,如果容量长期闲置且突发需求很少,可以逐步调整比例,但应保留回滚机制。
5. 专业稀缺岗位:建立能力梯队,而非反复争抢同一人
如果多个项目持续依赖同一位架构师、分析师或安全专家,问题通常不是排期表不够精细,而是组织过度依赖单点能力。短期可以设定咨询时段、评审窗口和工作交接;中期要培养替补;长期要评估岗位配置与能力冗余。
此类资源不宜按普通项目成员的投入百分比简单分配。专家可能通过评审、指导和决策产生杠杆效应,不需要整周全职参与。应把交付责任拆分,明确哪些工作必须由专家完成,哪些可由培养中的成员承担,以减少稀缺能力被低价值事务占用。
6. 流程刚起步:先选一个业务痛点,不要同时追十个指标
如果现有排期基础薄弱,建议先稳定三件事:需求信息完整、供给更新时间明确、成员实际安排可核对。只有这三件事可靠后,再增加复杂的技能评分、预测模型和绩效关联。一次引入过多字段,会让成员产生“填了也没人用”的感受。
第一阶段可以选三个指标作为护栏:数据新鲜度、首次有效响应时长、计划兑现率。每月复核字段是否有助于决策,删掉没人使用的字段。资源管理的成熟度体现在信息能否改变决策,而不是表格字段有多少。
八、不同情况下的取舍:速度、稳定、精细度不能同时最大化
1. 速度与匹配质量的取舍
快速分配可以缩短项目启动等待,但如果没有最低能力校验,后续补位和返工可能抵消提速收益。高确定性、低风险、可逆的任务可以简化匹配;关键系统、客户承诺或法规相关任务则要提高能力验证门槛。
建议为不同风险设置不同响应目标,而不是要求所有申请同样快。紧急需求可以走快速通道,但必须补充事后复核:为什么紧急、是否打断其他承诺、是否需要通过临时外部供给解决。快速通道如果没有复盘,最后往往会变成默认入口。
2. 利用率与韧性的取舍
提高利用率可以减少显性闲置,但会压缩吸收变化的空间。对于交付计划稳定、依赖少的工作,可以接受较高的排期密度;对于研发探索、客户需求波动或运维负荷明显的团队,应保留容量用于实验、故障和学习。
不要按全组织统一利用率目标评价团队。不同职责的可计划工时天然不同:客户支持需要留出响应空间,管理岗位有大量协调职责,研发探索工作也不适合按固定任务量完全排满。应按角色类别设定可解释的计划区间,再看业务结果是否稳定。
3. 集中调度与团队自治的取舍
集中调度能看到更大的供需范围,减少部门各自囤积资源;团队自治能更快响应局部问题,也更了解工作上下文。完全集中会增加排队和距离感,完全自治则可能产生重复承诺和局部利益冲突。
较稳妥的方式是分层决策:团队内常规变更由团队负责人处理,跨团队稀缺资源由组合层协调,战略级冲突由有业务授权的领导决策。原则上把决策放在最靠近问题、同时具备跨团队信息和责任的位置。
4. 精细数据与隐私、信任的取舍
更细的工时和行为数据可能提高短期可见性,但也会增加填报负担,并让成员担心数据被用于个人监控。若组织只关注“每个人每天做了什么”,资源池可能得到更多数据,却失去真实反馈。
应先说明数据用途、访问范围、保留周期和纠错方式。调度数据用于项目规划和流程改进,不应未经解释就用于评价个人价值。需要精细记录时,也应优先记录工作类别、投入区间和偏差原因,而不是默认逐分钟追踪。
5. 自动化预测与人工判断的取舍
当需求、供给和实际投入都有连续历史记录,自动化可以帮助识别周期性缺口、资源冲突和异常偏差。但预测结果受到历史偏差影响:过去没有记录的隐性工作,不会因为模型上线而自动消失。
在数据不稳定阶段,使用规则提醒和可视化比自动分配更安全。模型可以指出“该角色未来四周供给不足”,不能单独决定哪个项目应该延期、哪个成员应该被调走。凡是影响客户承诺、员工发展或高风险系统的调度,都应保留人工说明与复核。
6. 统一标准与本地差异的取舍
统一口径有利于跨团队比较,但每类业务的工作周期和角色结构不同。完全统一会牺牲业务适配;各自定义又会让组织无法汇总判断。建议统一核心字段和计算规则,同时允许团队在工作粒度、角色标签和例外流程上增加本地扩展。
统一的应是含义、责任和数据边界,不一定是每个界面的呈现方式。组织可以保持统一的投入定义和需求状态,同时允许支持团队增加值班信息、研发团队增加技能证据、交付团队增加客户现场约束。

九、落地与复盘:把流程变成日常行为
1. 第一阶段:用两周统一口径和责任
启动时先确认谁提交需求、谁维护供给、谁批准跨团队调配、谁记录实际投入、谁确认释放。给每个关键字段指定数据责任人,避免出现“所有人都能改、没人负责更新”的情况。
随后抽取近期项目,试算可用工时、需求响应时间和实际投入偏差。不要急着评价团队表现,而要检查口径是否一致、历史记录是否足以支持结论。若团队之间存在显著工作方式差异,先解释差异,再决定是否需要统一。
2. 第二阶段:运行四到六周的最小闭环
先让一条业务线完成需求提交、供给核验、冲突决策、成员确认、实际回填和资源释放。每周记录流程耗时和问题类型,不为了追求系统完整而一次性增加大量审批和字段。
试点期间至少保留一位流程负责人,负责收集反馈、检查数据质量和推动未决问题处理。流程负责人不是所有资源的最终裁决者,而是保证问题有入口、有责任人、有截止时间。
3. 第三阶段:每月复盘异常,而不是只汇报平均值
月度复盘应选取几类异常样本:响应时间最长的需求、发生跨项目冲突的成员、计划偏差最大的项目、持续短缺的能力和频繁延期释放的资源。逐条确认事实和原因,避免把均值掩盖的尾部风险留到下一季度。
复盘输出要落到规则调整。例如,若需求多次因缺少时间窗口被退回,就改申请模板;若跨团队审批耗时长,就调整授权;若同一技能持续短缺,就制定培养或采购方案。没有责任人和复核日期的“改进建议”,通常不会进入下一轮流程。
4. 第四阶段:季度检查是否需要扩围、自动化或转向能力建设
试点指标稳定后,再判断哪些功能值得自动化。重复性提醒、冲突检测、供需汇总和报表生成适合自动化;项目优先级、关键人才发展和风险承受能力仍需要业务判断。
如果流程指标改善而交付结果没有变化,先检查项目管理、需求质量和外部依赖,不要把所有问题归咎于资源调度。如果流程指标没有改善,则判断是口径问题、执行责任不清,还是组织缺少实际供给。不同原因对应不同投资方向。
5. 为数据异常设置停止条件
出现以下情况时,应暂停基于资源池数据进行精细预测:多数成员排期长期未确认;实际投入普遍不回填;项目范围经常变化却没有变更记录;多个团队使用不同的工时或优先级口径;成员担心数据被用于不透明的个人排名。
暂停预测不等于停止管理。此时应退回到更粗的容量档位、关键岗位清单和人工确认,以免精确数字制造错误信心。数据质量恢复后再提升粒度,比让所有团队在错误口径上持续填报更有效。
十、结尾:不要问资源池里有多少人,先问承诺能否兑现
资源池流程优化的独特之处,在于它不是单纯的排期工作,而是把项目需求、组织能力、管理授权和成员工作边界连接起来。名单只能告诉我们组织里有哪些人;只有经验证的能力、可确认的时间、清楚的优先级和真实的实际投入,才能说明组织当前能承诺什么。
因此,我不建议把“资源利用率达到某个数字”作为项目终点。更值得追踪的是:需求能否及时获得有效回应,合适的人能否在约定窗口启动,已承诺的投入能否兑现,冲突和变更是否有责任人,稀缺能力缺口是否逐步得到解决。
下一步可以从一个业务单元、三个指标和一个固定节奏开始:选择需求响应时长、计划兑现率和供给数据新鲜度作为首批观察项;统一需求字段和供给口径;每周处理短期冲突,每月复盘异常;等数据连续、责任清晰后,再决定扩围或自动化。资源池真正成熟的标志,不是每个人的日历都被填满,而是组织能够解释为什么承诺、如何兑现,以及遇到变化时怎样有序调整。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:资源池流程与规范:项目成员资源管理流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/620079
读者评论
我们之前也把未排期工时算作空闲,结果经常临时拒绝项目。把固定运维和休假先扣除后,数字没那么好看,但排期反而更可信。
技能标签谁来验证是个实际难点。项目负责人评价可能受合作经历影响,建议再结合近期交付记录,并允许成员补充说明。
周度供需评审能处理短期冲突,但跨季度的技能缺口恐怕不能靠调度解决,还得和培养、招聘计划一起看。
