资源分配失灵,往往不是因为公司缺人,而是因为管理者看不见“谁正在做什么、为什么做、何时能释放、调整后会牺牲什么”。一个常见场景是:项目表里每个任务都有负责人,部门看起来人手充足;但关键岗位被多个项目同时预订,紧急需求不断插队,项目延期后又没人能说清到底是缺人、优先级冲突,还是决策太晚。资源分配流程与规范的价值,不在于把人填进计划表,而在于让组织用一套可追溯、可调整、能量化结果的机制,尽早暴露冲突并作出取舍。
一、核心结论:资源分配要管理决策,不只是登记人力
1. 资源分配的目标是让有限能力流向更重要的工作
我把资源管理拆成三个连续问题:组织有哪些可用能力,哪些工作值得优先投入,投入之后怎样识别偏差并重新决策。只建立资源台账,回答的是“有什么”;只做项目排期,回答的是“谁做什么”;真正的资源分配机制,还必须回答“为什么这样分”“冲突时谁拍板”“偏差出现后如何调整”。
这里的资源不只包括员工。管理者需要同时观察专业技能、可投入工时、设备与场地、预算额度、外部供应能力,以及关键决策人的时间。某个团队看似有十个人,如果其中只有两个人具备某类关键技能,那么对依赖该技能的工作来说,组织可用资源不是十个人,而是两个人扣除既有承诺后的剩余能力。
我的判断是:资源分配效率的核心,不是提高每个人的忙碌程度,而是减少关键能力被低价值工作占用的时间。如果所有员工都排满,组织可能只是更难调整;如果资源使用率不高,也不代表浪费,因为缓冲能力能吸收需求波动,避免一次小变化就拖垮整条交付链。
2. 先建立四类管理指标,再决定用什么工具
企业常把“资源利用率”作为唯一指标,结果团队为了让数字好看,把每个人都排到接近满负荷。这个数字既不能说明工作是否重要,也不能说明承诺是否可信。我建议从供需、流动、交付和公平四类指标开始,逐渐建立企业自己的管理口径。
| 指标类别 | 核心问题 | 可观察指标 | 管理用途 |
|---|---|---|---|
| 供需平衡 | 需求是否超过可用能力 | 关键技能负荷率、需求覆盖率、资源缺口人天 | 识别过载、招聘或调整范围 |
| 资源流动 | 资源是否被频繁打断或等待 | 切换次数、等待时长、临时插单占比 | 判断协作和优先级机制是否稳定 |
| 交付结果 | 投入是否转化为可验收成果 | 按期交付率、里程碑偏差、返工工时 | 检验分配决策是否有效 |
| 分配公平 | 负荷和机会是否长期失衡 | 个人负荷差异、关键任务集中度、加班分布 | 发现隐性瓶颈与人员风险 |
这些指标不应被当作员工绩效排行榜。资源管理看的是系统状态,个体绩效评估还需要工作难度、职责范围、质量、协作和结果等背景。把资源负荷直接等同于个人贡献,会诱导员工争抢可见任务、回避支援性工作,反而让协作成本上升。
3. 管理者需要的是可执行的取舍,而非完美预测
需求不确定时,任何长期计划都会偏离现实。资源流程的目标不是提前预测每一次变化,而是让变化发生时,组织能在有限时间内找到影响范围、责任人和备选方案。管理者需要知道:接受一个新需求会推迟什么,调走一名关键成员会让哪些交付进入风险区,保留缓冲能降低多少连锁延期风险。
因此,资源分配规范必须同时定义计划与变更。没有变更机制的计划只是静态承诺;没有容量基线的变更讨论则容易变成谁声音大、谁先拿到人的临时协商。两者结合,才能让管理者在变化中维持整体方向。

二、真实场景:资源冲突通常藏在部门和项目的交界处
1. 一个负责人被多个项目“同时拥有”
我在资源盘点中常见一种表面正常、实际高风险的情况:项目计划分别写着“需要架构师两周”“需要数据分析师一周”“需要业务负责人每周参加评审”,单看每份计划都合理,合并后却发现同一位架构师被三个项目按全职预订,业务负责人还要参加多个重复会议。
问题不一定是计划人员故意夸大需求,而是各项目分别向部门申请资源,却没有统一的容量视图。项目负责人把“需要”写进计划,部门负责人又默认“可以协调”,于是纸面承诺逐渐累积,直到交付节点临近才发现关键岗位无法同时满足。
这类冲突最容易被平均数掩盖。一个部门有二十名工程师,不代表每类工程工作都有二十个人可用;某项工作需要特定资质、系统权限或业务知识时,替代成本可能很高。按部门人数做粗略分配,通常会低估技能瓶颈,也会让管理者误以为增加普通人手就能解决问题。
2. 紧急任务不断插队,计划逐渐失去约束力
第二种常见情形是:组织有流程,但没有规定什么情况可以打破流程。每个需求都被描述为“客户急”“领导关注”“业务不能等”,管理者为了避免局部冲突不断插入新任务。短期看,响应速度提高了;一段时间后,团队中的每个人都同时承担多个优先级最高的工作。
多任务并行会产生切换成本。员工从一个问题转到另一个问题时,需要重新理解背景、恢复上下文、确认状态和沟通依赖。切换并非每次都能精确折算成固定工时,但如果团队的工作长期被临时需求打断,等待、重复沟通和返工会逐渐占据本应投入交付的时间。
资源流程要解决的不是“要不要接受紧急需求”,而是“谁有权改变优先级,以及改变后必须同步修改什么”。每次插单都应明确被推迟的事项、受影响的承诺、重新确认的日期。若只记录新任务而不调整旧计划,团队看到的是任务增加,管理层看到的却可能仍是一张没有变化的时间表。
3. 组织扩大后,口头协调的边际成本迅速上升
小团队里,管理者可能靠每日沟通就能掌握每个人的工作。人数和项目增加后,同一位员工的承诺分散在多个会议纪要、表格、即时消息和项目计划里,信息不一致的概率随之上升。问题不只是资料多,而是没人知道哪一份记录代表当前有效决策。
面向中大型企业和百人以上组织的管理实践,尤其需要把资源需求、项目优先级、实际投入和变更决策连接起来。以 PingCode 这类面向组织协同与项目管理场景的平台为例,管理者可以把它作为资源计划与执行信息汇总的载体之一;但是否适合具体企业,仍取决于能否匹配现有流程、角色权限、数据口径和集成要求。工具不能替管理层决定优先级,也不能自动创造真实的容量数据。
评估工具时,我会先问四个问题:资源需求能否关联到具体工作;计划与实际进展能否形成可核对记录;权限是否支持项目、部门和管理层分层查看;数据是否能帮助识别冲突,而不是只生成更漂亮的报表。若这四点没有答案,先采购工具通常不会改善分配质量。

三、常见误区:看起来规范,实际可能制造更大浪费
1. 把利用率越高等同于管理效率越高
利用率可以帮助管理者发现资源长期闲置或过载,但它不是最终目标。若一个团队把每个人都排满,突发故障、客户反馈、质量问题和休假都没有缓冲,计划就只能靠加班维持。短期利用率提高,可能以更长等待时间、更高返工率和更低可预测性为代价。
我通常把利用率视为诊断信号,而不是绩效奖惩标准。若利用率偏低,先判断是否由需求不足、技能错配、审批等待或工作拆分不合理造成;若利用率偏高,则要查清是关键需求集中、长期缺员,还是管理者将不确定工作也按满额计入。没有原因分析的单一数字,容易把正确问题导向错误行动。
2. 把所有工时都当成可以直接排期的容量
员工的名义工作时间不等于项目可用时间。会议、客户沟通、支持工作、文档维护、培训、休假和突发问题都可能占用能力。管理者若按月历中的全部工作日排满任务,相当于假设每个人都不会沟通、不会被打断,也不会承担团队运作所必需的工作。
可用容量应按职责和团队特点测算,而不是套用一个统一比例。客户支持岗位的突发任务较多,长期项目团队则可能有更稳定的计划节奏;新业务团队在探索阶段需要保留试错空间,运营岗位可能需要按班次和服务水平约束排班。初期可以用历史工时或工作记录估算,再通过实际偏差逐步修正。
3. 用“人天”掩盖技能和依赖差异
相同的一人天,交付价值和替代难度可能完全不同。资深工程师的一天、刚入职员工的一天,不能在所有任务里互换;合规审核、关键架构决策和常规执行工作,也不应只按人天相加后比较。把资源抽象得过度,会让计划表看起来整齐,却隐藏真正决定进度的能力约束。
更有用的做法是把资源需求分解到技能、级别、地点、时间窗口和依赖条件。只有在可替代性明确时,才把不同人员视为同一容量池。对于高度专业化岗位,管理者还应记录备份人员、交接周期和替代所需成本,避免计划中出现“人可以随时换”的假设。
4. 只管理分配,不管理变更与释放
资源一旦分配,工作可能因为需求变化、审批暂停或外部依赖而暂时停滞。如果没有定期确认资源是否仍被有效使用,人员会被计划“占住”,却没有产生相应交付。其他项目看到的是资源不可用,原项目负责人也未必意识到人员实际上已等待数日。
因此,资源管理不仅要有“申请、审批、排期”,还要有“确认、调整、释放”。任务暂停时,应明确保留资源还是释放资源;保留就要写明原因和复查日期,释放则要同步更新容量视图。对关键资源设置定期复核,比长期保留模糊预订更有实际价值。
5. 让流程变成审批层层加码
流程太轻,资源分配容易凭关系和临时协商;流程太重,每项小调整都要经过多人审批,响应时间会拉长。规范的目的不是增加签字,而是把决策权放在能承担后果的人手里,并在超过边界时升级处理。
例如,团队内部不影响里程碑的小幅调整,可以由项目负责人和职能负责人协商;涉及跨部门关键岗位、重大承诺或预算变化时,再提交组合层级评审。判断标准应与风险和影响范围挂钩,不应对所有请求使用同一套审批路径。
四、专业判断逻辑:先定义口径,再谈分配规则
1. 统一资源、需求和容量的定义
一个可靠流程从共同语言开始。资源要区分岗位、技能和具体人员;需求要说明工作内容、交付物、所需时段和依赖;容量要说明计算周期、不可投入时间和预留缓冲。不同部门可以有不同细则,但关键字段必须能互相理解,否则跨部门汇总只是把不一致的数据放在一起。
| 字段 | 建议口径 | 需要避免的写法 |
|---|---|---|
| 资源类别 | 岗位或技能、级别、可替代范围 | 只写“需要一个人” |
| 需求时段 | 起止时间、峰值阶段、阶段性投入比例 | 只写“尽快安排” |
| 工作成果 | 可验收的交付物、质量或服务标准 | 只写“参与项目” |
| 依赖条件 | 输入材料、审批、外部接口和前置工作 | 默认所有条件已满足 |
| 容量口径 | 计划周期内可投入能力,注明休假和常规职责 | 直接用合同工时代替可用工时 |
需求不完整时,不必马上拒绝,也不应直接承诺。可以先安排探索性评估,并把评估投入与正式交付投入分开记录。这样既能快速澄清需求,也不会让尚未确认的工作悄悄占用长期资源。
2. 用四层优先级替代“谁先来谁先得”
优先级不能只靠项目负责人各自打分。企业可以结合战略关联、客户或合规承诺、收益或风险、时效窗口和资源稀缺程度,建立有限且可解释的优先级层级。层级不用很多,关键在于管理者能够说明:为什么某项工作获得稀缺能力,另一项工作需要延期。
我建议将工作至少区分为四类:不可延误的合规、安全或业务连续性事项;有明确承诺和时间窗口的交付;战略性建设与能力投资;可延期的优化或探索工作。具体企业还需根据行业调整分类,例如关键基础设施的安全修复可能优先于一般商业项目。分类不是自动决定答案,而是让决策讨论从“谁更急”转向“风险和价值如何比较”。
3. 先校验技能瓶颈,再比较总人力
部门总人数充足并不意味着可以承接更多项目。管理者应先找出计划周期内最稀缺的技能和岗位,检查其负荷是否超过可用容量,再看非瓶颈资源的整体利用情况。若核心架构、法规审核或特定客户认证岗位已过载,增加通用人力可能只会让更多工作排队等待同一节点。
资源瓶颈还可能转移。解决一个关键岗位的容量不足之后,下一处限制可能出现在测试、审批、业务验收或供应交付。每次调整后都要重新观察全流程,而非假定增加某类人员就必然改善整体产出。
4. 给计划设置可信区间和缓冲边界
长周期计划的精度会随时间拉长而下降。近期工作可以按较细粒度分配,远期工作则更适合使用能力区间和阶段性预留。比如,未来两周可以明确到具体任务和责任人;未来两个月先确认关键岗位的需求范围;更远周期则保留组合层面的容量判断,避免把尚未澄清的需求写成确定承诺。
缓冲不是闲置,而是应对波动的管理选择。管理者需要说明缓冲服务于什么风险:突发支持、质量返工、需求变化,还是关键岗位的不可替代性。若缓冲长期被低优先级工作占用,就失去了吸收波动的功能;若缓冲一直没有使用,也应复核设置是否过度保守。
5. 让每次调整都带有影响分析
新增需求的审批,不能只回答“能不能安排”。完整决策至少要列出新增工作的价值与时效、需要的资源、已有承诺的影响、替代方案和决策责任人。这样即使管理层最后决定插队,团队也能知道哪些计划应随之修改,避免出现新任务叠加在旧承诺之上的双重账。
在跨部门冲突中,项目负责人负责提供工作事实,职能负责人负责说明能力与人员约束,组合或经营层决策者负责处理优先级冲突。分工清楚,既能避免所有问题都升级到高层,也能防止单个项目在缺乏全局视角时私自占用共享资源。

五、具体案例与数据观察:用一个模拟组合检验流程是否有效
1. 案例背景:三个项目共享同一组关键岗位
以下是用于说明分析方法的情景模拟,不是某家企业的真实绩效数据。假设一家有数百名员工的企业同时推进三个项目:客户交付升级、内部数据平台建设和合规整改。三项工作都需要产品、工程、测试和业务专家,但合规整改还依赖少数专职审核人员,客户交付则有明确的外部验收日期。

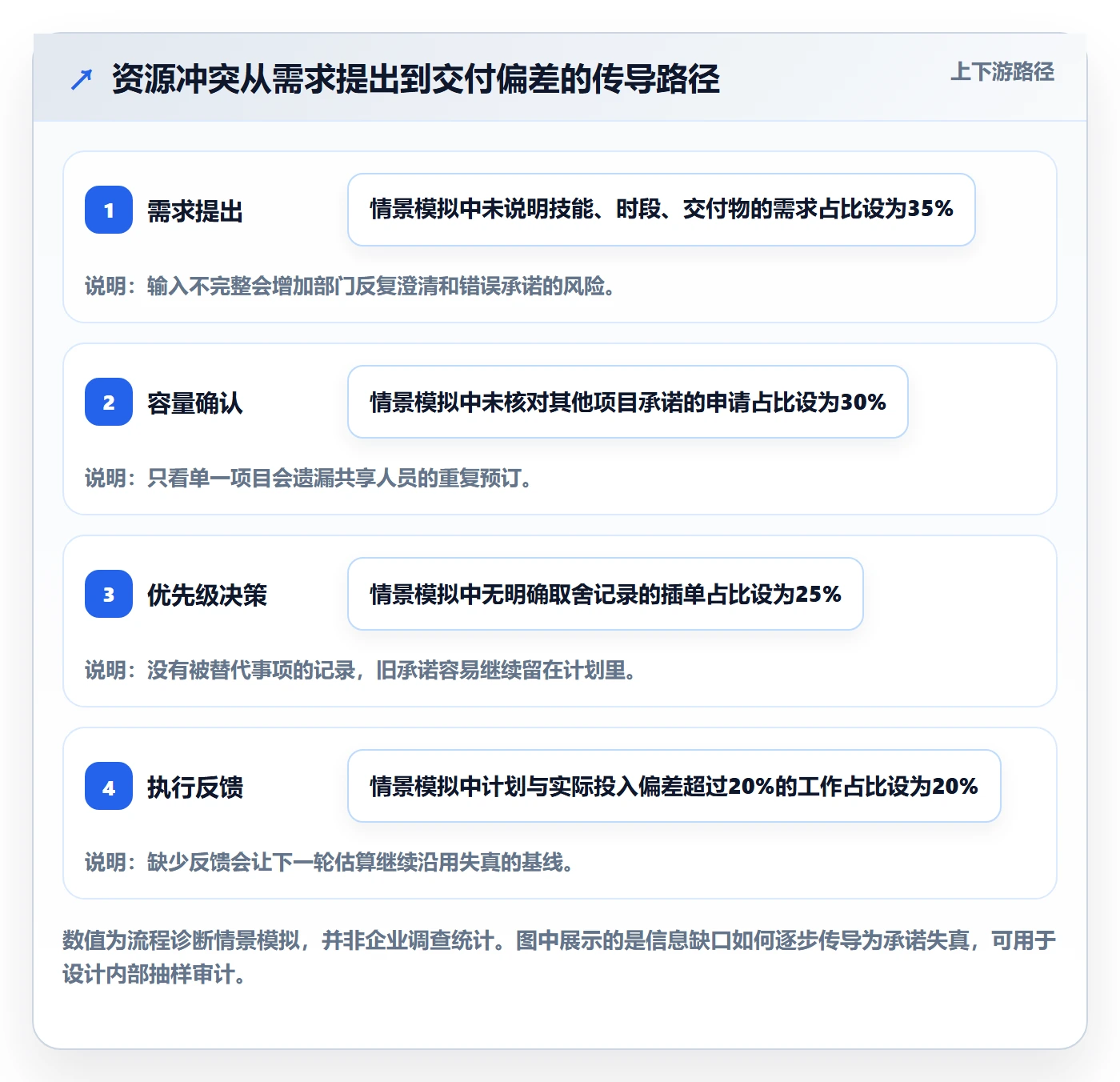

初始排期采用“各项目负责人分别报人”的方式。每个项目都认为自己只需要少量关键岗位投入,合并后却出现同一位测试负责人被三个项目在同一周预订、业务专家每周会议超过可用时段、审核人员在关键节点集中排队的情况。
如果只看各项目的人数计划,总资源需求似乎仍在部门总容量内;如果按技能和时间窗口展开,关键技能在第三周出现缺口。这个差异说明,部门级总人力不能替代技能级、时段级资源审查。
2. 设定基线:不要先追求精确,先保证可比
模拟团队先用四周作为滚动周期,收集计划投入、实际投入、插单、等待和返工记录。由于企业过去没有统一口径,第一轮不把结果当作绩效排名,而是用于识别资源在哪些环节被占用。所有数字均为情景模拟,实际企业应使用自己的历史记录重新计算。
| 观察项 | 流程调整前示意值 | 流程调整后示意值 | 解读 |
|---|---|---|---|

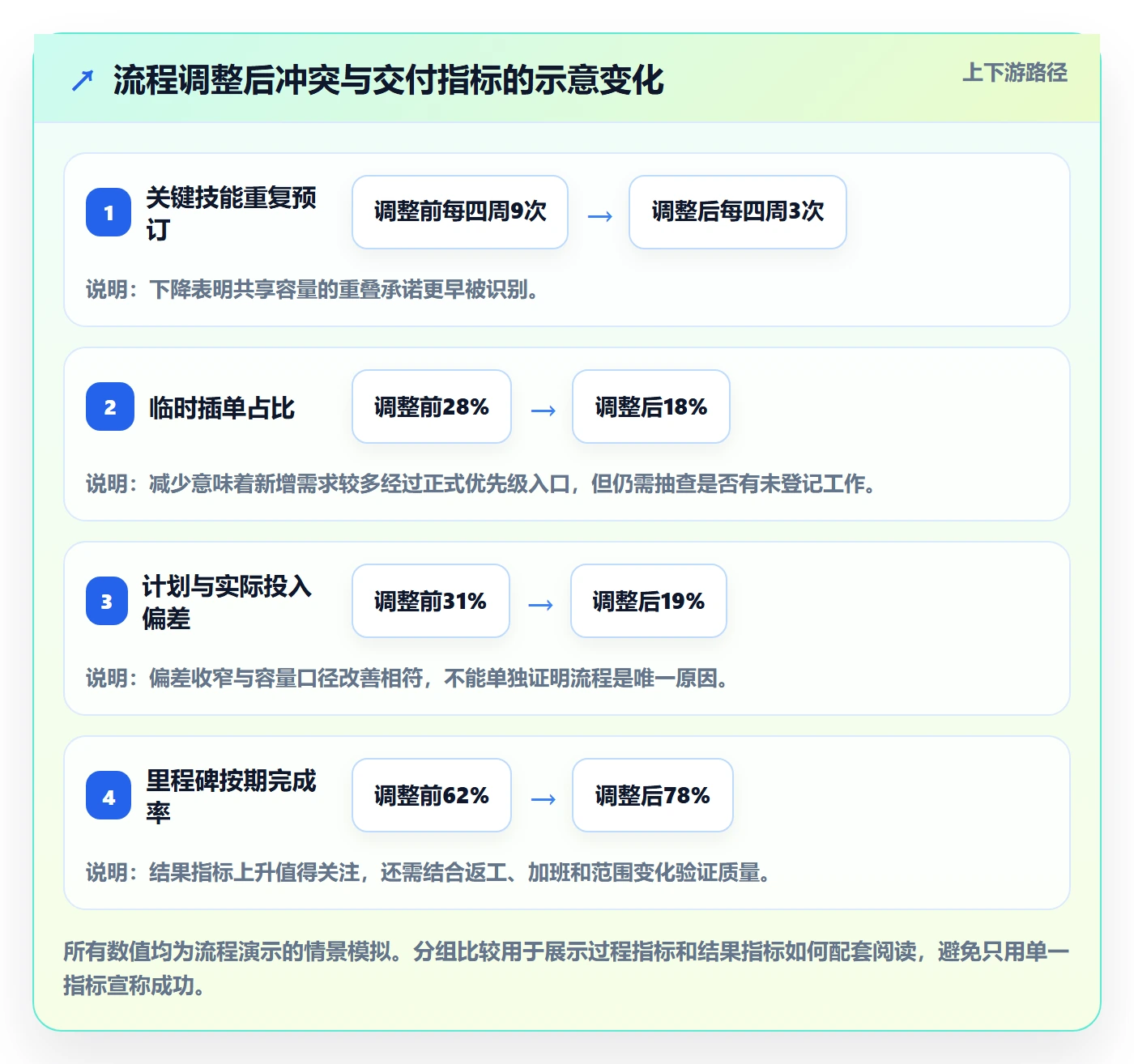

| 关键技能重复预订 | 每四周9次 | 每四周3次 | 合并容量视图后,冲突更早暴露 |
| 临时插单占比 | 新增工作约占计划投入的28% | 新增工作约占18% | 设置优先级入口后,非紧急插单减少 |
| 计划与实际投入偏差 | 约31% | 约19% | 纳入常规职责和缓冲后,计划更接近实际 |
| 里程碑按期完成率 | 约62% | 约78% | 改善可能同时受需求澄清和依赖管理影响 |
| 关键岗位等待时间 | 中位数约6个工作日 | 中位数约3个工作日 | 并行冲突减少,但仍受审核能力限制 |
这些数值不能证明某种流程一定带来同幅度改善。它们演示的是评估思路:同时看过程指标和结果指标,并记录其他可能影响因素。若按期率上升,但返工增加、加班显著上升,管理者就不能把改善简单归因于资源分配更有效。
3. 调整方案:从按项目报人转为按工作包校验容量
第一步,项目负责人把申请改成工作包,说明预期成果、交付日期、所需技能和投入峰值。第二步,职能负责人按周汇总技能容量,并标注已承诺工作、休假、支持职责和关键依赖。第三步,组合层评审对冲突进行比较,明确接受、延期、缩小范围或寻找替代方案。
调整中最重要的一项,不是把所有需求都做得更精细,而是明确“谁能对什么作出承诺”。项目负责人可以提出资源需求,但不能单方面将共享人员视为已确认;职能负责人可以提出能力约束,但不能独自决定不同项目的战略优先级。角色边界越清晰,协商越不容易陷入反复确认。
4. 如何解读改善数据,而不是把变化当成因果证明
在模拟案例中,重复预订减少与容量视图统一有关,里程碑改善还可能受需求澄清、范围缩小和依赖前移影响。若企业希望验证具体机制,应逐步上线:先统一需求字段,再加入技能容量校验,最后建立跨项目优先级评审。每一步都保留基线和观察期,避免同时改动多项制度后无法解释结果。
我会特别检查三个反例。第一,交付变快是否因为减少了验收标准;第二,插单占比下降是否因为紧急需求被转移到未记录渠道;第三,关键岗位等待时间缩短是否以其他项目延期为代价。资源管理指标必须覆盖系统整体,否则局部数字改善可能只是把成本转移给另一个团队。

六、流程与规范:从需求进入到资源释放形成闭环
1. 需求提出:把“需要人”改成“需要什么能力完成什么成果”

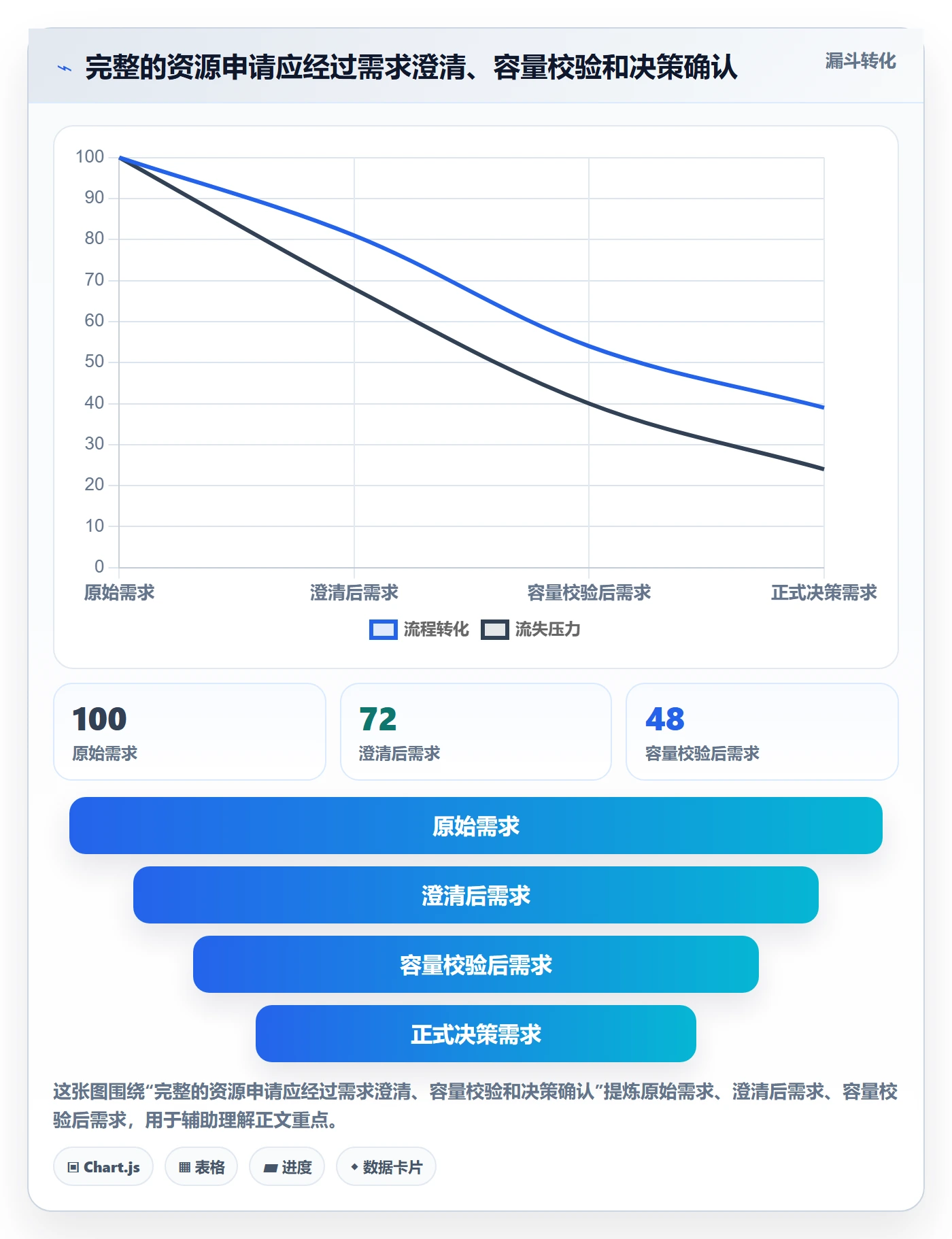

资源申请应当由工作需求驱动,而不是先指定人选再寻找理由。申请人需要写清工作背景、可验收成果、期望完成时间、技能要求、投入高峰、依赖条件和不安排资源的后果。缺少关键字段时,申请进入澄清状态,而不是默认排入计划。
这一步要避免把工作时长估算伪装成确定承诺。对于探索性任务,可以提交范围估算和不确定区间;对于成熟重复工作,则可使用历史数据。估算依据和置信程度都值得记录,因为未来回顾时,管理者需要区分“计划错误”和“需求发生变化”。
2. 需求评估:先验证价值、边界和前置条件
评估者应确认需求是否属于当前目标,是否与已有工作重复,成果边界是否明确,外部依赖是否具备可行时间表。对于高投入、低确定性的事项,可以先安排小规模验证,不必立即承诺完整团队。对于合规、安全或业务连续性工作,则应结合风险后果设置快速通道。
资源申请不应只由项目发起人单方面判断价值。业务方负责说明目标与影响,专业团队负责评估技术或交付可行性,管理层负责解决跨项目优先级冲突。意见不一致时,记录各自依据,比用一个未经解释的综合分数更有利于后续复盘。
3. 容量核验:按技能与时间窗口做匹配
容量核验先看关键技能是否可用,再看总投入是否在合理范围。对共享岗位,应合并所有已承诺工作,按周或更适合业务节奏的周期审查;对连续交付岗位,可使用班次、服务等级或队列容量进行规划。不同团队不必强行采用同一时间粒度,但跨部门汇总时要能映射到共同口径。
容量核验还要识别任务前后依赖。若项目必须先完成设计评审,之后才需要测试资源,那么把测试人员从项目启动日开始全程预订,可能形成虚假的高负荷。按阶段释放容量,通常比一次性锁定整个项目周期更灵活,但需要定期更新计划并及时处理变更。
4. 优先级决策:把取舍和被影响对象一并记录
决策记录至少包括:批准或拒绝的范围、资源安排、起止时间、优先级依据、受影响的其他承诺、风险接受人以及复审日期。若选择先满足一项高优先级需求,就要明确哪些工作推迟;若选择外包或招聘,也要记录交接、质量和成本约束。
决策并非越集中越好。团队内部、影响范围有限的调整,可授权给项目与职能负责人;跨部门、影响关键客户承诺或改变战略组合的事项,应由更高层级协调。权限边界清楚,才能既避免所有小事都上会,也避免重大冲突在局部层面被隐性处理。
5. 执行监测:盯住偏差、阻塞和实际投入
执行期间,管理者不需要每天追问每个人用了多少小时,而要定期识别计划偏差、工作等待、关键依赖和频繁切换。对于知识工作,工时数据只能作为观察的一部分,不能单独代表产出。应结合完成的交付物、质量、返工和阻塞原因理解实际投入。
如果计划投入与实际投入持续偏离,先找模式:是估算偏低、需求范围扩张、外部等待,还是人员被支持工作打断?对原因有区分后,才能决定调整容量、缩小范围、改变排期或改善前置条件。把所有偏差都归咎于执行者,会让真实的系统问题无法进入管理视野。
6. 变更与释放:让资源状态及时回到真实情况
工作暂停、范围缩减、项目取消或阶段完成时,负责人应在约定时限内更新资源状态。暂停不等于自动释放:如果资源需要保留,应写明保留理由和最长复核周期;若不再需要,则释放到共享容量中,供其他工作评估。长期没有更新的预订应进入过期检查,而不是永远占用资源名额。
临时插单也要遵循同样原则。新增事项获批后,更新对应排期、里程碑和责任人,并通知受影响团队。若插单只是口头安排,之后很难判断延期是由于估算失误、优先级改变还是执行问题,组织也就无法积累可靠经验。
7. 复盘与校准:用事实改进下一轮估算
周期复盘应比较计划与实际,查看资源需求预测、技能匹配、等待时间、返工和变更情况。复盘的目的不是追究谁填错了数字,而是识别哪些需求类型总是估算不足、哪些审批节点反复卡住、哪些技能形成单点依赖。
如果组织没有足够历史数据,可以先建立简单基线,不必追求复杂模型。持续记录几轮后,再讨论是否需要细化分类、调整缓冲或增加某项能力。模型复杂度应由决策价值驱动,而不是由报表功能驱动。
七、关键指标体系:把领先信号和结果信号分开看
1. 领先指标用于提前发现风险
领先指标关注风险是否正在形成,常见项目包括关键技能负荷率、重复预订次数、需求澄清周期、待决申请数量、临时插单占比和关键资源等待时间。它们不一定直接代表最终成果,却能帮助管理者在里程碑失守之前进行干预。
关键技能负荷率可以按“计划投入能力除以经校准的可用能力”计算,但企业要明确是否包含常规职责、休假和缓冲。不同部门计算口径不一致时,不宜直接横向排名。可以先用于同一团队的趋势观察,再逐步统一定义。
2. 滞后指标用于验证资源决策结果
滞后指标包括里程碑按期完成率、交付周期、返工工时、预算偏差、客户验收结果和延期原因。它们反映资源决策最终产生的影响,但出现时往往已经晚于管理者可以低成本调整的阶段,因此必须与领先指标组合。
比如,按期完成率下降并不自动说明“人不够”。可能是范围不断变化、前置条件缺失、工作拆分过大或审批周期过长。指标负责发出问题信号,原因分析负责解释信号,管理行动则要针对原因,而不是针对表面数字。
3. 指标必须配套定义分母、周期和责任人
“延期率”如果没有说明按项目数、里程碑数还是交付项数计算,就可能在不同报表里得出不同结果。“资源利用率”如果没有明确分母,团队也可能把加班、会议和支持投入计算得各不相同。每项指标都应附带计算口径、数据来源、更新频率和解释责任。
建议企业先把少数关键指标做准,再增加细节。指标过多会让管理者把时间用于解释报表,而不是改善流程;指标过少则可能造成局部优化。指标体系应能推动明确行动,例如调整优先级、补充技能、减少在制工作或修复依赖,而不是仅用于展示管理成熟度。
| 指标 | 建议观察频率 | 适合触发的管理动作 | 使用边界 |
|---|---|---|---|
| 关键技能负荷率 | 每周或按排期周期 | 重新排序、拆分工作或安排替代能力 | 不可直接作为个人绩效评分 |
| 临时插单占比 | 每月 | 检查需求入口、授权边界与计划缓冲 | 需区分真正紧急与管理性插单 |
| 关键资源等待时间 | 每周 | 排查瓶颈、依赖与审批队列 | 需区分等待外部输入和内部资源不足 |
| 计划投入偏差 | 每个阶段结束 | 校准估算、职责口径和任务拆分 | 不能忽略范围变化与突发工作 |
| 返工工时 | 每月或里程碑后 | 改进需求质量、评审和质量控制 | 需有一致的返工分类定义 |

八、不同企业阶段的行动建议:不要一开始就建设复杂模型
1. 团队较小、项目数量有限时,先做透明和约定
小团队不一定需要完整资源管理系统。可以先统一项目清单、负责人、关键技能、预计时段和当前状态,并规定每周一次短会处理冲突。管理者应重点关注共享岗位、重复承诺和新需求的取舍记录,不必立即收集所有员工的精细工时。
当团队成员可以通过一个可信来源了解当前承诺,临时调整也能被同步记录时,轻量机制已经发挥作用。此时过度细化流程可能比资源冲突本身更耗时。应先把决策问题解决,再判断是否需要自动化。
2. 项目增加、跨部门协作变多时,建立滚动容量视图
当多个项目共享产品、技术、设计、法务或业务专家,部门各自维护表格就开始产生明显误差。此时应建立共同的资源需求字段,采用固定周期滚动查看未来数周的容量,并把优先级冲突放到跨部门评审中处理。
滚动视图不是越远越精确。近期计划可细到个人和工作包,稍远周期按技能组估算,更远周期则只确认关键能力和风险范围。这样既保持眼前安排可执行,也避免将不确定的远期需求包装成确定承诺。
3. 组织规模较大、治理要求较高时,建设数据与权限体系
大型组织需要关注项目组合、部门容量、人员技能、财务预算和执行进展之间的数据关联。流程应明确哪些角色能查看个人排期、哪些人有权调整跨项目优先级,以及管理层看到的是汇总信息还是具体任务。涉及人员隐私和敏感项目时,权限设计应与业务需要相称。
工具选择可纳入这一阶段的建设计划。以 PingCode 作为项目与协作管理场景的候选示例,评估时应通过真实工作流验证:能否呈现多项目共享资源冲突,能否追踪变更和决策,是否适配现有权限与系统,数据导出和集成是否满足要求。不要把演示环境里的理想流程当作上线后的真实效果,也不要假设采购后管理口径会自动统一。
4. 需求波动大、服务突发多时,保留弹性容量
客户支持、运维、应急和快速试验型团队,计划外工作本来就是业务的一部分。若仍按稳定项目团队的方式把每个时段排满,团队只能通过加班和不断打断已承诺工作来应对波动。可以按历史需求分布预留容量,并设置明确的紧急等级和响应规则。
预留容量需要定期复核。若长期未使用,可能意味着保留过多;若经常被突破,可能意味着需求分类失真、人员配置不足或服务目标过高。企业应依据自身历史记录校准,不宜照搬其他行业的比例。
5. 专业技能稀缺时,先降低单点依赖再讨论扩张
某项能力由一两个人掌握时,增加项目数量会迅速放大人员风险。管理者可以考虑建立备份、知识转移、标准化操作、交叉培训或引入外部专业支持。短期内,缩小范围或延后低优先级工作,有时比立即招聘更能降低交付风险。
不过,交叉培训并非零成本。培训期间关键人员的投入会增加,初期质量也可能波动。要把培养时间纳入容量计划,并选择适合标准化或可拆分的工作逐步转移,不能只在人员紧张时要求“尽快把经验教给别人”。
九、不同情况下的取舍:没有一种分配方案能同时满足所有目标
1. 选择高利用率还是较强缓冲
需求稳定、工作可预测、延期代价较低的团队,可以更积极地利用容量;需求波动大、岗位稀缺或中断代价高的团队,应保留更多弹性。关键是把缓冲和风险对应起来,而不是把空闲视为天然浪费,或把缓冲当作不需要解释的常态。
管理层可以观察需求波动、突发频率、恢复时间和替代难度,再决定缓冲规模。若没有历史数据,可先用一段时间记录真实波动,逐步调整。任何建议比例都应标注为企业内部的试行基准,而不是普遍适用的标准。
2. 选择固定团队还是共享资源池
固定团队有利于稳定协作、积累领域知识和明确责任,适合长期路线清晰、依赖密集的工作。共享资源池能提高稀缺技能的整体利用和跨项目调度灵活度,但如果缺少优先级机制,成员容易不断切换、项目边界也更难维护。
混合方式往往更实用:核心成员保持相对稳定,稀缺专家以阶段性服务或评审方式支持多个团队,并明确服务时段、响应优先级和工作上限。对于需要持续上下文积累的工作,不宜把同一人员切成过多细碎片段。
3. 选择内部培养、招聘还是外部支持
内部培养有利于沉淀组织能力,但起效需要时间,也会占用现有专家的带教资源;招聘可以增加长期容量,但招聘周期、到岗时间和磨合成本都要纳入计划;外部支持适合阶段性、专业化或时间敏感的需求,却可能带来知识留存、质量控制和持续费用问题。
决策时应比较需求持续时间、能力稀缺程度、数据和知识敏感性、交付风险、总成本和退出难度。若需求只持续数周,长期招聘可能不合算;若是核心能力长期反复出现,持续依赖外部人员又可能使组织失去关键经验。
4. 选择集中决策还是分散授权
集中决策便于维护全局优先级,适合跨部门资源冲突和重大承诺;分散授权响应更快,适合团队边界清晰、调整影响有限的工作。集中到所有事项都要高层批准,会形成等待队列;完全分散则可能让多个部门各自优化,整体组合失衡。
可以按影响范围设置决策边界:在既定容量内、不改变关键里程碑的调整,由团队处理;涉及共享稀缺资源、客户承诺、预算或战略优先级的变化,升级到相应层级。授权不是放弃治理,而是预先说明哪些条件触发升级。
5. 选择精细工时追踪还是轻量状态反馈
需要成本核算、合同计费或高监管审计的场景,精细工时可能有明确价值;以创新、知识工作和复杂协作为主的团队,过度追踪会增加填报负担,也可能诱导员工优化时间记录而非交付结果。管理者应先明确要用工时数据回答什么问题,再决定采集粒度。
若目标只是发现容量冲突,可以用阶段性投入比例、任务状态、阻塞时长和计划偏差,不必追踪每个小时。若确需记录工时,应说明用途、访问权限、保存周期和解释边界,并将数据用于流程分析而非脱离情境的个人比较。

十、落地与工具选择:先验证管理闭环,再决定自动化范围
1. 用一个真实资源冲突做小范围试点
试点不必覆盖全公司。选择一个跨部门、存在共享关键岗位、又能在一个或两个计划周期内观察结果的业务组合,明确试点目标、基线、参与角色和停止条件。比如先验证重复预订是否下降、需求澄清是否加快,以及临时调整是否能同步更新受影响计划。
试点开始前,先确认数据可采集、负责人愿意使用、管理者会依据结果决策。若只是要求团队填一张新的表,却不改变资源冲突的决策方式,试点很可能只增加行政工作。应当从一个具体问题出发,减少无关字段,把新机制嵌入现有会议和工作节奏。
2. 先统一最小数据集,再扩展报表
最小数据集通常包括工作项、交付负责人、所需技能、需求时段、投入估算、优先级、依赖、当前状态和决策记录。是否需要人员级工时、成本中心、地点或供应商信息,要看实际决策需求。先让数据持续、可信,再考虑增加复杂维度。
工具选型时,不能只看页面能否展示资源矩阵。要测试数据如何更新、重复预订如何提示、角色权限如何配置、变更如何留痕、报表口径是否透明,以及能否与已有系统交换数据。若某项能力需要大量手工维护,评估时应把持续维护成本计算进去。
3. 用情景测试代替只看功能清单
评估 PingCode 或其他项目管理平台时,我建议准备三种真实情景:关键人员同时被两个高优先级工作占用;一项需求突然提前且影响已有里程碑;项目暂停后需要释放或保留部分资源。让参与者在实际环境中完成需求提交、冲突处理、批准和变更更新,观察信息是否完整、责任是否清楚。
还应检查报表能否回答管理问题,而不仅是展示数据。例如,管理者能否找到未来四周的技能缺口,能否区分计划投入和实际投入,能否追溯某次插单影响了哪些事项。若这些问题只能靠人工跨多个页面拼接,自动化收益可能低于预期。
4. 用阶段门槛控制上线风险
上线可以分为流程试行、数据稳定、跨部门扩展和治理固化几个阶段。每个阶段设定可检查的门槛:申请信息完整率达到内部目标,冲突有明确决策记录,资源释放及时,管理者愿意使用统一数据做调整。未达到门槛时,先修正口径或工作方式,不要急着把更多部门纳入。
工具上线也需要培训和变更管理。项目负责人要知道怎样提交有效需求,职能负责人要知道如何核验容量,管理层要知道怎样解释指标。若使用者只学会点击,却不知道为什么填写字段、结果会用于什么决策,数据质量很难持续。
5. 计算总拥有成本,而不是只比较许可证价格
资源管理系统的成本还包括流程设计、数据整理、配置集成、培训、管理员维护和持续治理。若一个工具降低了排期冲突,却需要多人长期手工同步多份数据,实际总成本可能并不低。反过来,价格较高的系统如果能减少反复协调、降低关键岗位等待并支持必要审计,也可能更有价值。
对中大型组织而言,权限、数据治理、扩展能力和跨系统集成往往比单个功能按钮更重要。建议通过有代表性的试点测量人工处理耗时、信息重复录入、冲突发现提前量和实际使用率,再与现有方式比较。不要只依据供应商演示或单次展示的效率数字作决定。
十一、常见问题:执行资源分配时的几个具体边界
1. 资源分配流程一定要从个人级别开始吗
不一定。若需求主要是识别技能组层面的容量缺口,可以先按技能、团队或岗位管理,避免过早暴露不必要的个人信息。只有当具体责任、排期冲突或交付依赖要求明确到人时,再进入个人级别。粒度应由决策需要决定,而不是由系统能记录到多细决定。
2. 没有历史工时,如何估算可用容量
先从日历、常规职责、休假、会议和支持工作建立粗略基线,并标注估算假设。接下来用若干个计划周期比较计划投入与实际投入,观察偏差来自哪些因素。早期估算不必追求精确,重点是采用一致口径并持续校准,避免管理者把假设当成事实。
3. 怎么处理管理层临时提出的高优先级工作
临时工作可以进入快速决策通道,但仍需记录它的目标、所需资源、时限和影响范围。决策者要明确接受哪项原计划延期,或选择缩小范围、增加资源、分阶段交付。越是高优先级的事项,越需要同步更新其他承诺,而不是以“特批”为由跳过影响分析。
4. 资源利用率低于目标,是不是应该马上裁员或合并团队
不应仅凭利用率作判断。先区分需求不足、技能错配、等待审批、工作量季节性变化、计划预留过多和数据记录不完整。若低负荷持续且没有合理的能力建设用途,再综合业务需求、技能结构和未来组合讨论人员调整。单个周期的利用率不足以支撑重大组织决策。
5. 怎样避免资源流程变成监控员工的工具
公开数据用途和访问权限,把资源负荷用于识别系统约束、改善计划和分配工作,而不是脱离上下文地比较个人。管理者应同时解释任务难度、依赖、质量和支持职责,并给员工反馈错误数据的渠道。员工若认为记录工作只会带来惩罚,最终往往会减少真实反馈,管理层看到的就不是实际状态。
十二、总结:高效分配不是让每个人更满,而是让组织更可调整
资源分配流程与规范的成熟度,不取决于表格有多少列、系统有多少图,而取决于组织能否及时看见关键能力的供需冲突,能否用一致规则比较工作价值,能否把资源调整与受影响承诺一起更新,并能否根据实际偏差改进下一轮安排。
我最看重的不是“资源利用率达到多少”,而是三件事:关键冲突能否在延期之前暴露;管理者能否解释一次分配背后的取舍;计划发生变化后,团队是否能迅速恢复一份可信的当前视图。高效资源管理的本质,是让组织拥有有依据的调整能力,而不是让每个人持续满负荷。
下一步可以从一个真实问题开始:选出当前最常发生重复预订或等待的关键技能,建立四周滚动视图,记录需求、容量、变更和受影响承诺;经过一个周期后,再对照计划与实际,判断瓶颈究竟来自人手不足、优先级混乱、依赖等待还是估算失真。先让一个决策闭环跑通,再扩展到更多部门和工具,通常比一开始追求全公司一次性标准化更稳妥。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:资源分配流程与规范:企业管理者资源管理效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/619584
