资源管理如何做好资源池?企业管理者效率提升与操作步骤

资源池做得越大,企业不一定越高效:我见过管理者把所有员工、供应商和外包团队都录进一张表,结果项目缺人时仍要逐个问负责人,资源闲置时也没人敢调。资源池真正要解决的不是“人在哪里”,而是“在什么时间、以什么成本、按什么条件,能够把合适的能力投入到正确的工作”。因此,资源管理的起点不是建表,而是建立一套可更新、可验证、可调度的资源供需机制。

一、先讲核心结论:资源池不是名单,而是可调度能力

1. 资源池的有效性看四项能力

我判断一个资源池是否有效,不先看资源条目有多少,而看四件事:资源是否有明确的能力标签,是否有可信的可用时间,是否有清楚的占用与优先级,是否能在需求变化时完成调配。少一项,资源池就容易退化成通讯录、技能目录或静态排期表。

例如,“张某,研发工程师”只能回答谁在组织里;“后端开发、支付链路经验、熟悉某技术栈、未来两周可投入 40%、已承诺项目为 A 和 B”才接近可用于决策的信息。资源条目必须描述能力、时间、约束和责任人,才能从‘存在’变成‘可用’。

2. 资源管理要同时看供给、需求和调度

资源池可以拆成三个相互连接的部分。供给侧说明企业拥有何种能力、由谁负责、何时可用;需求侧说明项目需要什么能力、何时需要、需求有多确定;调度侧决定资源如何分配、冲突如何解决、变更如何留痕。

如果只建供给清单,没有项目需求预测,管理者看到的只是“可能有空的人”。如果只收集需求,没有能力和负荷信息,项目负责人就只能靠熟人关系抢人。若没有调度规则,最终分配仍由谁声音大、谁先承诺来决定。

管理环节 要回答的问题 最低可用信息 常见失效表现
供给盘点 我们有哪些能力,谁能提供? 技能、级别、归属、地点、成本、负责人 只记录姓名和部门
需求登记 工作何时需要什么资源? 角色、投入比例、开始与结束时间、优先级 只写“需要一个人尽快支持”
负荷核算 资源是否真的有空? 已承诺工作、维护任务、休假、缓冲时间 把未排满误认为可用
调度治理 冲突由谁按什么规则处理? 决策人、规则、升级路径、变更记录 反复拉群协商,口头承诺无记录

3. 先优化资源决策,再追求系统完整

资源池项目经常从“把所有字段建全”开始,最后却没人愿意维护。我的建议是先选择一个真实的管理决策作为切入口,例如季度项目组合排期、关键岗位调配、跨部门支持申请,或者外包与内部资源的成本比较。只有当资源数据能改变一个具体决策,团队才会理解为什么要维护它。

初期不必把每一种资源都纳入同一套精细模型。可以先管理影响交付、稀缺且跨项目流动的核心资源,再逐步扩展到设备、预算、外部供应商和共享服务。好的资源池不是覆盖面最大,而是有限的数据足以支持高价值决策。

资源管理如何做好资源池?企业管理者效率提升与操作步骤

二、背景和真实场景:为什么有资源,却总觉得缺人

1. 项目型组织的“有空”不等于“能接活”

一个员工在排期表上显示可用 50%,并不意味着他能无条件接下任何新任务。那 50% 可能被线上故障值守、代码评审、交接、培训、客户会议或尚未登记的管理工作占用。也可能时间正好空出来,但缺少工作所需的技能、权限或业务背景。

所以我通常把资源可用性拆成三个层次:日历上有时间、技能上可匹配、组织上允许调度。只有三者同时成立,才能称为可用资源。管理者若仅用“当前工作量”判断,往往会高估可调度容量,导致项目排期过于乐观。

2. 资源冲突常常是优先级没有被显性化

跨部门资源冲突表面上像人手不足,底层可能是多个项目都把自己标成最高优先级。不同部门各自做出承诺,却没有统一的组合视角。资源负责人被迫在多个项目经理之间协调,最终把组织决策变成个人谈判。

资源池不能替管理层决定什么项目更重要,但它可以把代价摆出来:若把某位关键专家投入项目甲,项目乙的里程碑可能顺延多少;若同时启动四个项目,关键测试能力会在第几周出现缺口。资源管理的价值之一,是把隐性的取舍变成可讨论的选项。

3. 常见资源类型需要不同的管理颗粒度

不同资源并不适合用同一种口径管理。人员要看技能、负荷、角色和劳动安排;设备要看数量、地点、检修周期与预约;预算要看额度、承诺、实际支出和财务口径;外部供应商还要看合同范围、响应时间、交付质量和依赖风险。

若企业把所有资源都压成“数量加负责人”,报表会很整齐,决策却不够准确。可以统一资源分类、责任关系和调度流程,但容量单位和可用性规则应按资源类型分别定义。

4. 资源池适合从高冲突场景切入

最适合作为试点的通常不是资源管理最简单的部门,而是冲突成本最明显的场景。例如同一组资深工程师同时服务多个项目;测试环境被多个团队预约;咨询顾问按项目计费但使用时间缺少追踪;关键岗位需要在项目间快速切换。

选择试点时,我会优先问三个问题:这个场景的冲突是否反复发生?冲突是否带来可估算的延期或额外成本?是否有明确负责人愿意参与规则制定?若三个答案都是否定的,先建完整资源池很可能变成一项没有业务牵引的录入工程。

资源管理如何做好资源池?企业管理者效率提升与操作步骤

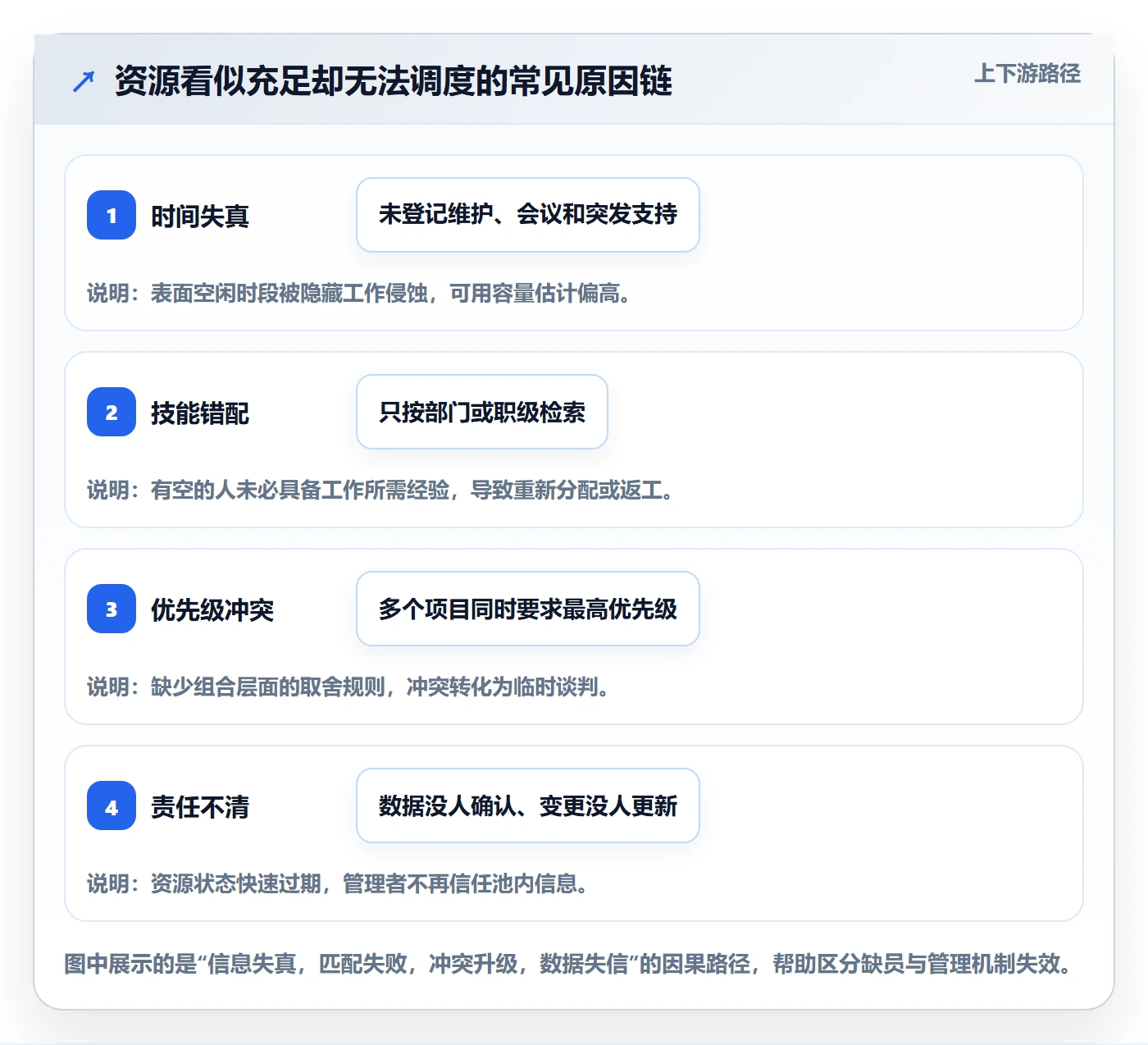

三、拆解常见误区:资源池为什么会越做越重

1. 误区一:把资源池等同于人员名册

人员名册能回答组织里有哪些人,却不能回答谁在什么时候能做什么。若资源池只有姓名、部门、职级和联系方式,项目经理仍需逐个私聊确认,管理者也无法判断资源冲突的影响。

更可用的资源档案至少要包括能力标签、资源归属、计划可用时间、已承诺任务、可投入比例、成本或费率口径、信息更新时间和数据责任人。字段不必一次齐全,但每个字段都应对应一个决策用途。

2. 误区二:把“100%利用率”当作管理目标

利用率不是越高越好。若关键团队长期排到 100%,任何缺陷处理、客户紧急需求或需求变更都会挤占原计划。看起来资源利用率提高了,实际可能只是把等待、加班和延期藏到了计划之外。

我更关注利用率、准时交付率、返工率和计划变更频次之间的关系。对于探索性工作、技术攻关或需求不稳定的项目,预留缓冲往往比把每个工时都提前分配出去更经济。把人员排满,不等于把组织产能用好。

3. 误区三:按部门各自建池,忽略跨部门依赖

部门独立管理可以提高局部可见性,却可能让组织整体失去组合视角。产品、研发、测试、运营各自有排期表,但交付依赖链上的关键资源没有共享状态,单个部门的计划看似合理,整体项目却无法按时完成。

比较稳妥的做法是保留部门作为供给责任单位,同时在共同的项目或资源视图中呈现跨部门需求。资源归属权、日常管理权与项目调度权不必合并,但必须明确在什么条件下可以申请共享、谁批准、如何记录回收。

4. 误区四:只收集需求,不验证需求质量

“需要两名高级工程师一个月”并不一定是可执行的需求。它可能没有明确交付物、技能要求、投入曲线和结束条件。资源供给方无法判断是否可以替代,也无法评估是否需要全职投入。

需求申请至少应说明成果、所需角色、关键技能、投入比例、起止时间、优先级、不可变更节点和可接受替代方案。需求描述越模糊,资源匹配越容易变成按职级抢人。

5. 误区五:把工具上线当作治理完成

系统能帮助统一数据、记录流程、展示负荷,却无法自动创造真实的优先级,也无法替管理层承担项目取舍。若组织没有明确谁维护能力标签、谁审批调配、谁处理冲突,平台只会把原有混乱电子化。

选择工具时,应先定义资源对象、数据责任、权限边界与决策流程,再评估工具是否支持这些工作。对中大型企业而言,PingCode 可作为项目与资源协同的工具案例进行考察,尤其适用于 100 人以上、存在多项目并行与跨团队协作的组织;但具体是否适配,仍需依据企业的资源模型、权限要求和已有系统集成情况验证,不能仅凭功能清单下结论。

6. 误区六:把估算精度当成数据真实度

把排期精确到小时,不代表资源信息就更可信。如果工时来自拍脑袋、项目变更未同步、不可见工作没有纳入,精确到小数点只会制造虚假的确定性。资源管理初期更需要口径一致、更新及时和责任可追溯。

建议先统一时间粒度,例如按周或按半月管理关键资源,再根据业务需要细化。只有在短周期、任务明确、资源切换成本低的场景,精细到日甚至小时才有实际意义。

四、专业判断逻辑:怎样定义一条“可用资源”

1. 先明确资源池管理对象与边界

企业要先决定资源池管理的是员工、团队产能、设备、资金、外部服务,还是多个对象的组合。边界应以决策场景为准,不要为了“大而全”把所有资产一次纳入。

例如,若目的是解决跨项目人员冲突,第一阶段可以纳入关键角色与稀缺技能;若目的是控制项目成本,则还需记录费率、采购承诺和外包合同范围;若目的是提高设备周转,则应建立预约、维护与检定规则。

2. 用能力、容量、约束、责任四维描述资源

能力描述资源能完成什么,包括技能、经验、证书、熟悉的业务领域和可承担角色。能力标签应尽量有共同定义,避免“熟练”“资深”等词在不同团队里含义不一致。

容量描述资源可投入多少时间或数量。人员可以按周可用人天或可投入比例表达,设备可以按可用台时表达,预算可以按可承诺额度表达。容量口径必须扣除已知占用与必要缓冲。

约束描述不能轻易忽略的条件,例如地点、工作时段、成本上限、合同范围、权限要求、维护窗口或合规要求。约束要区分“必须满足”和“可以协商”,否则系统会把软偏好误当成硬限制。

责任说明谁负责确认数据、谁有权分配、谁处理冲突。若资源状态由多人维护却没有明确责任人,数据更新就容易出现空档。

3. 区分能力标签与能力证据

技能标签适合快速筛选,但标签本身不是能力证明。可按“经验描述、项目记录、认证或评估、近期使用情况”建立证据链。例如,同样标注为数据分析,近期实际完成过指标体系设计的人,与只参加过培训的人,可能适合不同复杂度的任务。

企业不必一开始建立复杂的人才认证体系。可以先规定哪些关键标签需要证据,哪些一般技能只需负责人确认。对容易影响交付的稀缺技能,应避免单靠自我填写,最好结合项目记录或专业负责人复核。

4. 把可用容量从名义工时中算出来

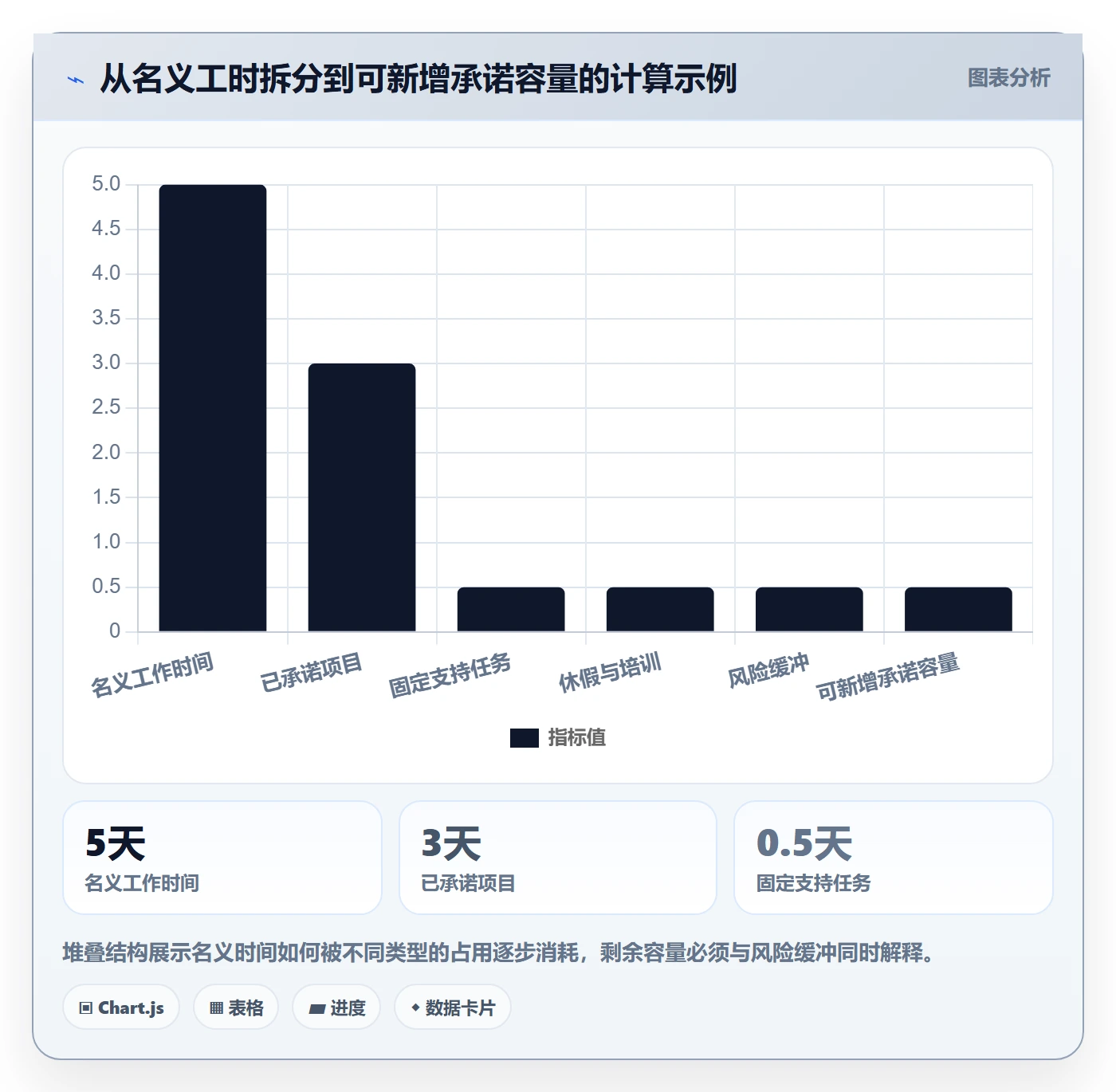

以人员为例,可用容量可以用一个简单的管理口径估算:计划工作时间减去已承诺工作、例行支持、休假与培训,再扣除适当的风险缓冲。它不是精确的物理定律,而是让不同项目使用同一口径进行讨论。

例如,一个人每周名义工作 5 天,已承诺项目 3 天,固定支持任务 0.5 天,培训和会议约 0.5 天,组织希望保留 0.5 天处理突发事项,则本周可新增承诺约为 0.5 天。若忽略固定支持与缓冲,排期看起来能再接 2 天,但实际很容易挤压既有承诺。

容量组成 估算示例 是否可忽略 管理提示
名义工作时间 每周 5 天 不可忽略 统一工作日口径,考虑节假日与兼职安排
已承诺项目 每周 3 天 不可忽略 应来自当前有效排期,而非过期计划
固定支持与运营 每周 0.5 天 通常不可忽略 包括值守、评审、客户支持等经常性工作
休假与培训 每周 0.5 天 应按已知安排扣除 不要把人员管理活动误判为闲置
风险缓冲 每周 0.5 天 视工作不确定性而定 高变更或高故障场景应保留更充分余量

5. 匹配时先筛硬约束,再优化软目标

资源匹配不应一上来按“谁最强”排序。第一步筛掉无法满足硬约束的资源,例如缺少必要资质、时间完全冲突、成本超出批准范围;第二步再比较技能深度、上下文熟悉度、切换成本和发展机会。

如果两位候选人都能完成任务,最资深的人未必是最优选择。把专家投入低复杂度工作,可能挤占真正需要专家判断的任务。资源匹配的目标是满足交付要求并控制总成本,而非让每项任务都由最高级别人员完成。

6. 用信心等级呈现不确定性

资源池中的可用状态并非总是同等可信。已获得负责人确认的排期、根据历史规律估算的负荷,以及尚未批准的需求,应当区分展示。否则管理者会把意向当成承诺,把预测当成事实。

可以设置简单状态:已确认、待确认、预测、冻结。状态不需要复杂,但要说明谁确认、何时确认、在什么情况下会失效。这样做的目的不是增加流程,而是让资源决策的风险被看见。

资源管理如何做好资源池?企业管理者效率提升与操作步骤

五、具体案例与数据观察:从“抢人”转向组合调度

1. 案例设定:一个多项目团队的资源冲突

以下是一个用于说明方法的情景模拟,不代表某家企业的真实内部统计。设有 120 人的产品与技术组织,同时推进 6 个项目,共享 8 名测试人员、5 名数据分析人员和 4 名架构专家。项目各自提交需求,资源负责人每周靠表格和会议协商。

试点前,团队遇到的主要问题不是所有岗位都缺人,而是资源需求集中在少数角色,排期信息更新慢,项目变更没有及时传递。项目负责人常常把“暂时没排进去”理解成“没有资源”,也有人把尚未批准的投入当成已经确定。

2. 先建立需求口径,而不是立即加人

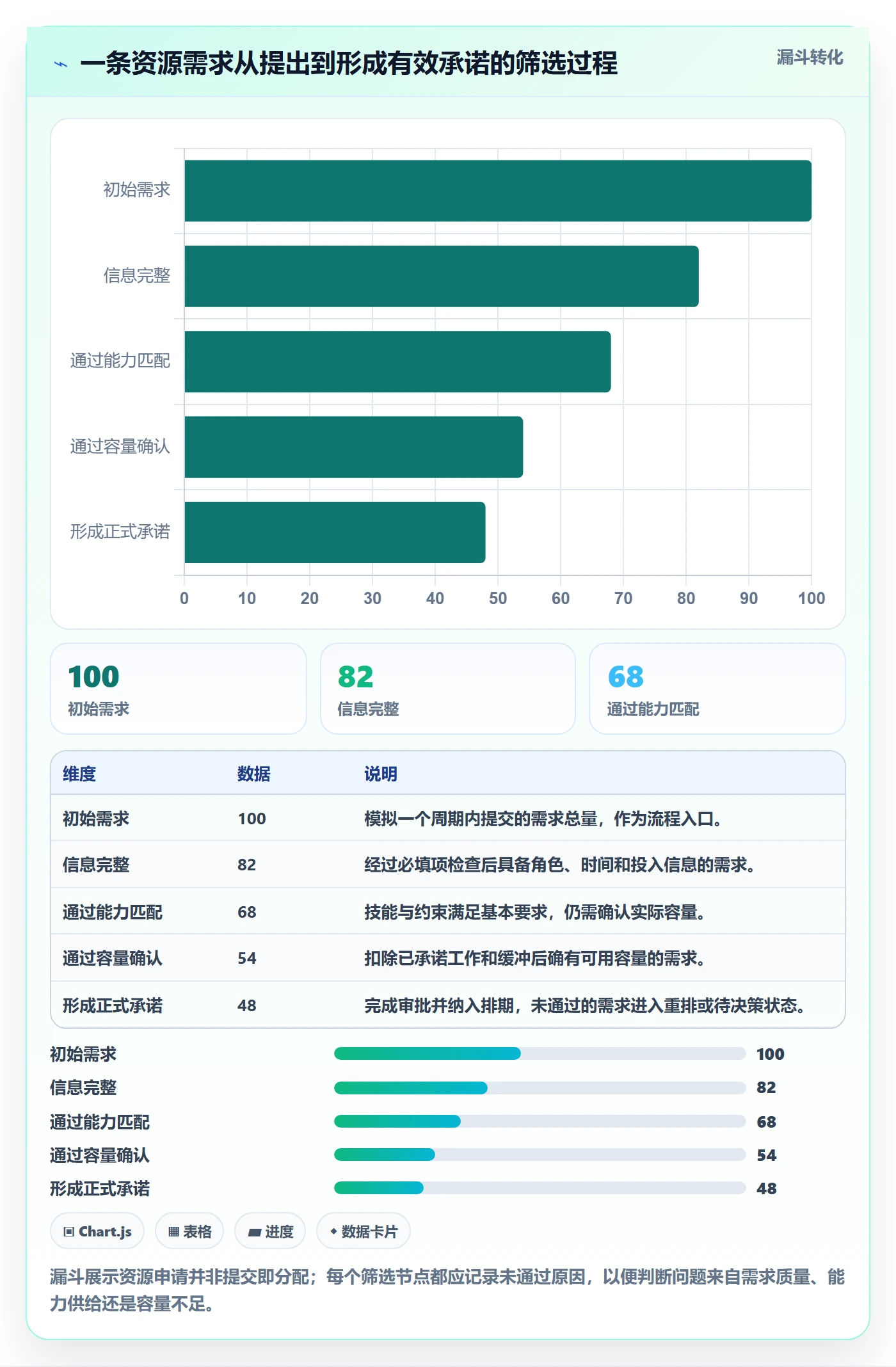

试点团队先要求项目申请说明交付物、角色、投入比例、起止周、优先级和可替代条件。资源负责人再将需求分为已批准、待评估和预测三类。对测试人员,按能力方向细分为自动化、性能、业务验收支持;对架构专家,标记其可参与评审、方案设计或故障诊断的不同投入方式。

这样做后,原先“需要一位架构师全程支持”的请求,有些被重新定义为每周一次方案评审加关键节点复核。资源没有增加,但需求消耗更接近实际需要。另一项测试需求则发现可以由两名具备相邻业务经验的工程师分阶段承担,降低了单一专家被连续占用的风险。

3. 试点观察要看过程指标与结果指标

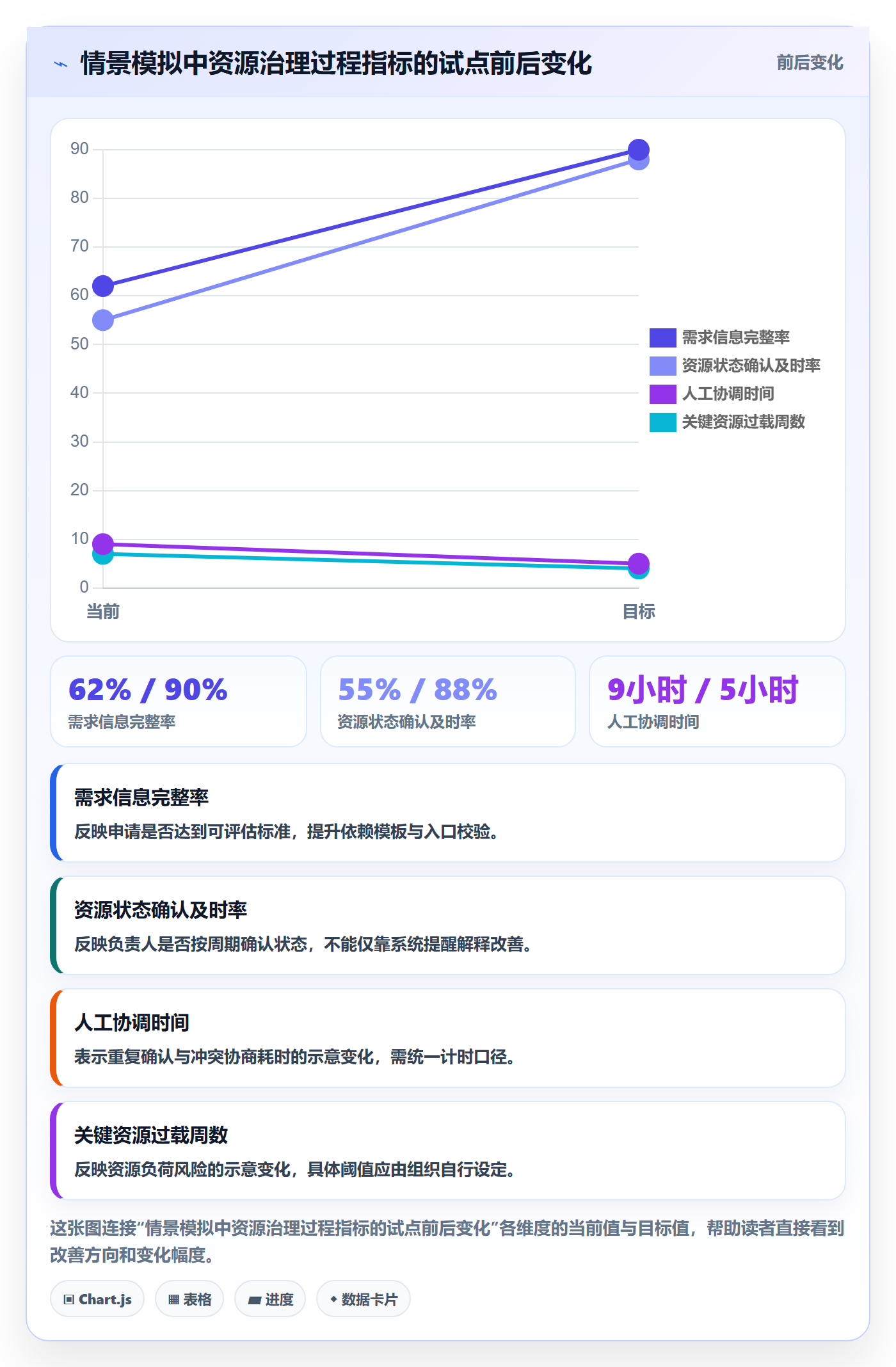

在情景模拟中,团队将试点前后四周作为比较窗口。假设通过统一需求模板、周度容量确认和冲突升级机制,需求信息完整率从 62% 提升到 90%,资源状态确认及时率从 55% 提升到 88%,每周用于人工协调的时间从约 9 小时降至约 5 小时。

这些数字是用于演示如何设计试点指标的模拟值,不应被当作行业平均水平或真实企业成效。真实项目应在上线前锁定统计口径,记录参与人数、工时范围和排除项,避免把季节性变化、项目数量变化或组织调整造成的影响,错误归因给资源池。

4. 不只看节省的会议时间

管理者容易只统计少开了几次会,但这不是资源池最重要的收益。更值得跟踪的是计划承诺是否更可信、冲突是否更早暴露、关键资源是否被过度集中使用、延期是否减少,以及项目组合决策是否能看到明确的代价。

若协调时间减少,但项目延期和资源过载反而上升,说明流程可能只是减少讨论,没有改善配置。若会议时间短暂增加,却能更早发现关键能力缺口,避免项目启动后才发现无法交付,管理价值可能更高。

观察指标 试点前示意值 试点后示意值 解读方式
需求信息完整率 62% 90% 看项目申请是否包含角色、时间、投入和约束
资源状态确认及时率 55% 88% 看关键资源是否按约定周期由责任人更新
人工协调时间 约 9 小时/周 约 5 小时/周 记录会议与重复确认耗时,不含正式项目执行时间
关键资源过载周数 约 7 周/季度 约 4 周/季度 按超过约定负荷阈值的周数统计,阈值需由组织定义

5. 结果改善必须能追溯到管理动作

案例中假设的改善,不应简单归功于“使用了工具”。需求完整率提升,来自统一申请字段;状态确认改善,来自明确责任人与更新时间;协调时长下降,来自冲突分级和升级机制;过载减少,则可能来自需求重排和投入方式调整。

这类因果拆分很重要。否则企业容易把所有问题都归结为系统功能不足,持续追加字段、报表和自动化,却没有调整项目优先级或管理责任。工具能减少信息传递成本,但组织必须愿意根据数据做取舍。

资源管理如何做好资源池?企业管理者效率提升与操作步骤

6. 用工具案例说明能力边界

对于 100 人以上、同时运行多个项目的组织,PingCode 可作为项目与资源协同场景中的一个候选案例,用来考察项目计划、团队协作、工作状态和管理视图能否支持资源治理。评估时应从真实流程出发,例如资源需求能否关联项目计划、角色与投入能否呈现、权限能否区分部门与项目、变更是否可追踪,以及已有系统是否能够协同。

我不会仅凭产品演示判断它是否适合某家企业。应选取一个真实项目组合,带入企业自己的资源分类、审批规则、数据权限和报表口径做验证。若工具展示的能力无法连接到实际调度流程,即使界面丰富,也不代表资源池能够落地。

六、具体操作步骤:把资源池从试点做到可运营

1. 第一步:锁定一个可衡量的业务问题

用一到两周收集问题样本,不要先画完整系统蓝图。记录近三个月的资源冲突、项目延期、临时借调、外包支出或重复确认事件,判断其中哪些问题与资源信息缺失有关,哪些是优先级和决策权问题。

将试点目标写成可观察的结果,例如“关键角色需求在项目启动前完成确认”“跨项目冲突在排期冻结前暴露”“人工重复确认时间下降”。目标要有统计口径和负责人,避免使用“提升资源利用率”“提高协同效率”这类难以验收的表述。

2. 第二步:确定试点资源与时间粒度

选择高冲突、跨项目复用、影响交付的资源作为第一批对象。不要在试点阶段覆盖所有员工和所有资产。对于周级排期已足以支持决策的团队,不要强求按小时录入。

试点资源数量应以管理团队能够维护为限。先纳入一个项目群或一条产品线,跑通“需求提出,资源确认,冲突处理,变更更新”的闭环,再讨论推广。范围过大容易让数据维护量先于业务收益增长。

3. 第三步:定义资源数据字典

建立最小可用字段集,并为每个字段指定定义、格式、责任人和更新周期。以下字段可作为起点,再按业务场景裁剪。

  • 资源身份:资源编号、名称、所属团队、负责人、资源类型。
  • 能力信息:角色、技能标签、经验领域、认证或可验证项目记录。
  • 容量信息:时间单位、可用比例、已承诺工作、固定支持任务、计划休假。
  • 约束信息:成本口径、地点、工作时段、合规要求、维护窗口。
  • 状态信息:已确认、待确认、预测或冻结,以及最后更新时间。
  • 调度信息:项目、投入比例、起止日期、审批人、变更原因。

数据字典的重点不是字段多,而是含义一致。例如“可用”到底指尚未分配的日历时间,还是已经扣除支持任务和风险缓冲后的净容量,必须明确。若不同部门各用一套解释,汇总报表只会放大口径差异。

4. 第四步:先登记需求,再匹配资源

将项目资源需求设为结构化申请,而不是聊天消息。申请人需要说明工作成果、所需角色、技能门槛、投入区间、开始与结束时间、优先级、不可变节点和替代方案。

评估需求时,区分“必须由特定专家完成”的工作与“具备某类能力即可完成”的工作。必要时把连续全职需求拆分成阶段性参与,或将专家评审、执行工作分离,减少稀缺资源被低效占用。

5. 第五步:建立容量确认与排期节奏

资源数据需要固定更新节奏。可以每周确认未来两到六周的关键资源状态,每月复核中期容量预测,每季度结合项目组合调整资源策略。更新频率要与业务变化速度匹配,不必所有资源都采用同一节奏。

每次更新应回答三个问题:当前状态是否改变、改变原因是什么、是否影响已承诺里程碑。对于即将开始的项目,资源确认要早于项目启动或需求冻结节点,避免项目先开工、资源后补位。

6. 第六步:制定冲突分级和升级机制

不是所有冲突都需要高层介入。可以把冲突分成三类:可由资源负责人直接调整的短期波动;需要项目负责人交换范围或时间的中等冲突;涉及多个项目优先级、预算或客户承诺的重大冲突。

每类冲突都要明确处理时限、参与角色和决策者。升级机制要确保决策人收到的是选项和影响,而不是只收到“缺人”结论。例如,可以比较项目甲按期、项目乙顺延一周,与两个项目都降低范围后的交付影响。

7. 第七步:把变更纳入资源池生命周期

资源分配不是一次性审批。需求范围变化、优先级调整、人员离职、休假、故障支持或供应商交付延迟,都可能改变资源状态。发生变更时,应同步更新受影响的排期、承诺和风险,并通知相关负责人。

对于短期临时变更,设置明确有效期,避免“暂借两天”变成长期占用。借调结束后应有回收确认,必要时对原项目做影响评估。资源池如果没有回收机制,分配只会累积,不会释放。

8. 第八步:复盘数据质量与决策结果

每个试点周期结束后,检查资源条目是否过期、项目需求是否完整、容量预测与实际投入差距多大、冲突是否按规则解决、已承诺工作是否被反复打断。复盘重点是找到流程中最不可信的环节,而不是简单要求所有人“更认真填写”。

如果预测与实际长期偏差很大,可能是容量口径有误,也可能是需求变更未被记录。若同一类资源反复冲突,问题可能不在数据,而在项目组合启动过多、技能供给不足或组织缺少替代机制。不同原因需要不同动作。

资源管理如何做好资源池?企业管理者效率提升与操作步骤

七、不同情况下的行动建议:按组织成熟度推进

1. 小团队:先共享一张可信的容量表

小团队若项目数量不多、资源关系简单,未必需要复杂平台。可以先用统一表格记录未来几周的已承诺工作、支持任务、关键技能和负责人,再用固定例会处理冲突。

关键不是工具高级,而是避免多人维护多个版本。指定一位数据协调人,规定更新时间和字段口径,设置明确的冻结窗口。若表格不能反映真实承诺,先改流程,不要急着扩大字段。

2. 中型组织:建立跨团队需求入口和决策规则

当项目数量增多、资源跨团队流动、部门各自拥有排期时,应建立统一需求入口和跨项目视图。资源负责人负责确认容量,项目负责人负责说明需求,组合管理角色负责处理优先级冲突。

这一阶段可以先管理关键角色,而非全员工时。比如只跟踪架构、测试、数据、合规等高冲突资源,以周为单位查看负荷和空档。等流程稳定后,再考虑扩展到更多角色与成本口径。

3. 中大型企业:资源池要和项目组合治理联动

中大型企业的主要难点通常不是缺少数据,而是数据散落在项目管理、人力、财务、采购和业务系统中。此时要明确哪套系统是资源主数据的权威来源,哪些系统负责记录项目需求、成本、合同和实际投入。

如果企业选择 PingCode 等项目管理平台作为项目协同载体,应验证它与现有身份权限、组织架构、数据仓库和财务流程的连接方式。对 100 人以上组织,跨团队权限、审计记录、配置治理和报表定义尤其重要。不要为了统一视图,把所有数据重复录入到多个系统。

4. 项目不确定性高:管理区间而非假装精确

研发探索、创新项目和需求频繁变化的业务,不适合把远期资源计划锁得过死。可以用高、中、低三种投入区间做滚动预测,近期计划确认到较细颗粒度,远期计划标注置信程度与前提条件。

资源池要帮助管理者看见不确定性,不是消除不确定性。对于尚未验证的项目,建议预留评估容量,分阶段释放资源,避免在关键假设尚未成立前一次性占满稀缺岗位。

5. 资源类型复杂:分层管理数据与规则

若同时管理人员、设备、预算和外包资源,建议分层建立模型。共享字段包括责任人、状态、归属、更新日期和使用记录;专业字段则按类型管理,例如人员能力、设备维护、预算审批、供应商合同。

不要为了报表整合而强行统一容量单位。人天、台时、金额和服务次数无法直接相加。可以在组合层做成本、产能或交付影响的换算,但要保留原始口径及换算依据。

6. 数据基础薄弱:先建立更新责任,再谈自动化

若组织没有可靠的项目排期和资源负责人,自动化匹配无法解决问题。可以先从关键岗位开始,由资源负责人每周确认下一阶段状态,并记录数据来源和置信度。连续几个周期保持稳定后,再接入系统和自动化提醒。

手工流程不是最终目标,却可以作为验证规则的低成本试验。先确认团队愿意维护哪些信息、这些信息是否真的改变决策,再决定如何自动采集,能避免把错误流程固化到系统里。

八、不同情况下的取舍:效率、稳定性与公平性如何平衡

1. 高利用率与交付弹性之间的取舍

高利用率可能提高短期资源使用率,但会减少应对意外的空间。保留缓冲意味着部分容量暂时没有直接项目归属,却可能降低紧急插单造成的连锁延期。管理者应比较缓冲成本与过载成本,而不是把空闲视为自动浪费。

对于故障频繁、需求变化大或关键节点密集的团队,应适度保留响应容量;对于任务稳定、替代性高、交付节奏可预测的工作,可以提高排期密度。缓冲比例不宜机械套用,应该根据历史波动和服务承诺调整。

2. 稀缺专家与人才培养之间的取舍

将所有高风险工作都交给专家,短期看更稳妥,却会让组织持续依赖少数人。完全用初级人员替代专家,又可能增加缺陷与返工。更合适的做法是拆分任务:专家负责关键判断、设计审查和风险把关,其他成员承担执行与验证,并通过真实项目逐步积累能力。

资源池可以记录技能覆盖率和单点依赖,但不应该把人员当作可随意替换的标准件。匹配时还应考虑上下文切换成本、知识传递时间和团队协作关系。

3. 集中调度与团队自治之间的取舍

集中调度有利于跨项目优化,却可能拖慢团队响应;完全自治更灵活,却容易出现局部最优和重复承诺。企业可以采取分层授权:团队内部的小幅调整由团队负责人决定,跨团队调配由资源责任人协调,影响项目组合承诺的重大变化由组合决策者处理。

授权边界应围绕影响范围设置,而不是围绕职级设置。只要规则清晰,离决策最近的人可以处理常规变化;涉及其他项目、成本或客户承诺时,再升级到拥有全局视角的人。

4. 信息透明与个人隐私之间的取舍

资源可用性需要透明,但透明不等于公开所有个人信息。项目层通常需要知道某项能力在某段时间是否可用,以及资源负责人是谁;不一定需要向所有人开放个人绩效、健康信息或详细考勤记录。

企业应遵循最小必要原则,按角色设置查看、修改和审批权限,并保留重要数据的访问与变更记录。组织的资源池是能力与容量管理工具,不应被默认用作个人绩效排名或单一劳动强度评价工具。

5. 内部培养与外部采购之间的取舍

短期缺口可以通过外包、供应商或临时顾问补充,但要把合同范围、交付依赖、知识转移和退出成本一并纳入。外部资源看似不占内部编制,实际仍可能需要内部人员投入管理、验收和安全审查时间。

若某种能力持续成为瓶颈,企业要判断这是周期性峰值还是长期结构性缺口。短期峰值可考虑弹性采购;长期关键能力则应比较培养、招聘、合作和外包的总成本及风险,而不是只比较单价。

资源管理如何做好资源池?企业管理者效率提升与操作步骤

九、指标与治理:如何判断资源池真的在发挥作用

1. 建立领先指标与结果指标两层视图

领先指标用于提前发现流程风险,例如需求完整率、状态更新及时率、未确认需求占比和关键资源未来负荷。结果指标用于判断业务影响,例如关键里程碑准时率、资源过载周数、延期天数、临时外包支出和重复协调时间。

只看结果指标容易发现得太晚,只看过程指标又可能陷入“字段填得完整就是成功”。两层指标应一起观察,且需说明统计周期、样本范围和责任人。

2. 指标要避免把个人行为简单排名

人均工时、个人利用率和任务数量很容易被误用。复杂任务与简单任务不能只按数量比较,岗位间的支持工作也可能差异很大。若把资源指标直接变成绩效排名,团队可能会少报支持任务、拒绝帮助他人,最终破坏协作。

资源管理指标更适合用于组织层面的容量规划、项目组合取舍和瓶颈分析。若需要评估个人表现,应结合岗位目标、工作质量、协作贡献和具体职责,由相应管理流程处理。

3. 每个指标都要写清口径与触发动作

例如,“过载率”需说明负荷超过多少、持续多久才算过载;“可用率”需说明是否扣除维护、培训和支持工作;“预测准确度”需说明比较的是人天、投入比例还是完成日期。定义不清,跨部门对比就没有意义。

每个重点指标都应有对应动作。例如需求完整率低于约定门槛,先改申请流程;关键资源连续多周超负荷,讨论项目重排、增加替代能力或采购支持;资源状态长期未更新,则检查责任和自动提醒,而不是只要求填写人补录。

指标类别 建议观察项 回答的问题 可能触发的动作
需求质量 需求信息完整率、替代方案覆盖率 申请是否足以进行资源评估? 调整模板、补齐申请责任
数据可信度 状态更新及时率、预测偏差 资源池反映的是否接近现实? 修订口径、明确数据责任人
供需风险 关键角色过载周数、未来容量缺口 瓶颈会在哪个时间段出现? 重排项目、培养替代能力或采购资源
交付结果 里程碑准时率、延期天数、变更频次 资源调度是否改善了交付? 复盘组合优先级与计划假设
运营成本 协调耗时、临时外包支出、切换成本 调度机制是否降低了组织摩擦? 简化流程、优化授权或调整资源结构

4. 通过试点验证,不要把模拟数据当作承诺

在正式上线前,可用历史项目回放一遍规则:如果当时能看到资源负荷、需求优先级和替代方案,哪些冲突会更早出现?哪些项目仍然无法同时满足?资源调度是否需要增加审批,还是应该减少审批?

正式试点时,建立上线前基线,选取可比项目或时间窗口,并记录组织结构、项目数量和资源范围变化。对外报告收益时,应区分实测结果、推算结果和目标值,避免把假设性改善包装成已经实现的成果。

十、结尾:从资源池开始,改变的是组织做取舍的方式

1. 资源池的核心产出不是一张排满的计划

资源池真正有价值的地方,不是让管理者看到每个人每天做什么,而是让组织在关键工作发生冲突时,能够更早识别影响、比较方案、明确责任并记录决定。它不保证所有项目都能按期推进,但能减少信息不对称造成的重复承诺和临时抢人。

我更愿意把资源池理解为一套“带着约束做选择”的机制:既看企业拥有多少能力,也看这些能力何时能用、用在这里会放弃什么,以及谁有权做决定。资源管理做好以后,管理者不一定得到更多资源,却更容易把现有资源投到真正重要的地方。

2. 下一步先做一个两周行动

接下来可以先挑选一个反复发生资源冲突的项目群,完成三件事:列出最关键的五类资源,回看最近一次冲突并还原当时的容量与优先级,设计一张包含能力、时间、约束和责任人的最小资源表。

随后用真实需求跑一次匹配,记录哪些信息缺失、谁负责确认、冲突如何升级。若这次小范围试验能让管理者更快看清“谁能做、何时能做、因此牺牲什么”,资源池就已经开始产生价值;此后再决定是否扩展范围、引入平台或自动化。先让数据参与一次真实取舍,再让系统承载这套规则,通常比先建一个庞大的资源库更有效。

常见问题解答(FAQ)

1. 企业资源池应该先按什么维度分类?

我准备把团队成员、设备和预算统一纳入资源池,但担心分类太细会增加维护成本,分类太粗又无法支持分配决策。到底应该从哪些维度开始,才能让管理者快速看出资源是否可用?

先按“资源类型、可用时间、能力或规格、归属与限制”四个维度建立最小分类,而不是一开始就追求完整的人才画像或资产档案。例如,人力资源记录岗位技能、每周可投入工时和已承诺项目;设备资源记录规格、地点、维护状态和可预约时段;预算则记录金额、用途、审批状态和有效期。

判断分类是否合适,可以用一个问题检验:管理者能否在几分钟内回答“谁或什么资源,在什么时间、以什么条件可用”?如果字段无法影响分配决策,就先不纳入必填项。资源池的目标是提升调度能力,不是把信息表做得更复杂。

2. 如何判断资源池里的资源是真正可用,而不只是名义上空闲?

我在安排任务时经常看到成员的日历没有排期,但他们实际上还要处理支持工作、会议和临时事项。只看“空闲”状态很容易误判,我想知道怎样估算可投入容量,避免计划刚排好就被现实打乱。

不要把日历空白直接等同于可用产能。可以按周核算净容量:标准工时减去固定会议、日常支持、休假和已承诺工作,再乘以可投入系数。例如,每周40小时,固定事务占8小时,已承诺任务占20小时,若再预留20%的临时缓冲,可计划容量约为9.6小时,而不是日历上看起来的12小时。

这里的系数不应全公司一刀切:客户支持岗位可能需要更高缓冲,专注型研发岗位则可依据历史打断情况调整。每周对比计划工时与实际投入,连续几周偏差较大时,优先修正容量假设,而不是要求团队不断加班。

3. 资源池中的任务冲突,应该按什么规则分配优先级?

我遇到过两个项目同时争抢同一位关键成员的情况,双方负责人都认为自己的任务最紧急,最后只能靠临时协调。有没有一种透明的判断方法,让资源分配不完全依赖谁沟通得更强势?

先约定统一的分配规则,再讨论具体人选。可将任务按业务影响、交付期限、延误成本和替代资源情况评估,并明确哪些因素具有否决权,例如合规、安全或合同承诺。一个实用做法是先分三档:必须履约、重要且有明确收益、可延后;同档任务再比较延误成本和所需稀缺技能。

不要只用“优先级分数”制造精确感,因为分数相近时仍需要管理判断。冲突处理时,把被推迟任务、预计影响和决策人一并记录。这样既能追溯取舍,也能帮助管理层发现问题究竟是需求过载、关键技能过度集中,还是项目承诺缺少容量审核。

4. 资源池上线后,如何避免数据很快过期、变成没人维护的表格?

我见过资源台账刚建立时信息很完整,几个月后却没人更新,管理者又回到私下问人、临时拉群协调的方式。资源状态应该由谁维护、多久更新一次,才能让这套机制持续运转?

把更新责任放在最接近信息变化的人身上,并设置明确的触发点。成员或资源负责人维护技能、状态和不可用时段;项目负责人在承诺任务、变更范围或交付日期时更新需求;管理者负责处理跨项目冲突。更新频率按信息变化速度区分:短期排期每周核对,设备故障和休假等状态发生时即时更新,较稳定的能力资料可按月或季度确认。

可以抽查三个指标:资源信息新鲜度、计划与实际投入偏差、冲突解决所需时间。如果数据更新了却没有改善这三项,说明流程可能增加了录入负担,却没有进入决策环节。先减少无用字段,并让资源状态直接影响排期和审批,才能形成维护闭环。

核心关键词

读者评论

严
严书瑶

我们部门试过按周统计可用比例,后来发现值守和评审时间没算进去,表上有空档,实际还是接不了新任务。先统一哪些工作要计入负荷,比把字段做得很细更实用。

程
程静怡

跨部门调人时,最难的往往不是查到谁有空,而是项目优先级没人拍板。资源视图能把冲突摊开,但最终还是需要明确的决策人和升级路径。

叶
叶嘉禾

文章提到给突发事项留缓冲,这点很贴近实际。想了解的是,缓冲比例通常由团队统一设定,还是根据项目不确定性分别估算?

文章包含AI辅助创作:资源管理如何做好资源池?企业管理者效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/619570

赞 (0)
飞飞飞飞
资源管理岗位全流程:企业管理者效率提升与一文讲清
上一篇 29分钟前
资源占用落地方案:企业管理者开展资源管理的效率提升案例解析
下一篇 27分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
