项目看起来都在推进,团队成员也没有闲着,季度复盘时却发现:关键交付延期、少数骨干连续加班、几个项目反复争抢同一批人,管理者还说不清下个月究竟缺什么能力。这通常不是“员工不够努力”,而是资源管理把人头当成了可随时调度的空白格。有效的资源管理,必须同时回答谁能做、何时能做、做这件事会挤掉什么,以及出现变化后由谁决策。

一、先讲核心结论:资源管理不是排满每个人的日历

1. 资源管理的目标,是让关键工作获得可持续的供给

我判断一套资源管理方法是否有效,不先看排期表有多完整,而看它能不能让管理者在承诺之前识别约束、在变化发生后及时调整、在复盘时解释取舍。排满工时不等于提高产出;如果人被分配到过多任务,等待、切换和返工会悄悄吞掉计划中的有效时间。

管理者真正需要的是一套动态决策机制:明确需求、盘点供给、识别瓶颈、比较方案、确认责任人,再根据进度和风险重新分配。表格、项目管理平台和会议都只是承载机制的工具,不能代替决策规则。

核心原则可以压缩成一句话:先保护关键结果,再分配可用能力;先暴露冲突,再承诺日期。团队如果只是把每个人的时间填满,资源管理表很可能只是在记录过载,而不是解决过载。

2. 把资源管理拆成四类决策

企业里的“资源”不只有人。对于大多数知识型团队,至少要同步考虑人员能力、可投入时间、预算与外部依赖。只统计员工数量,容易忽略某个关键岗位只有一人能做;只统计人日,则可能忽略设备、采购、审批或客户配合造成的等待。

管理对象 要回答的问题 常见误判 可观察信号
能力 谁具备完成任务所需的技能和授权? 把岗位名称当成能力证明 关键任务是否只有一名合格承担者
时间 扣除日常工作、休假和会议后,实际可投入多少? 把标准工时全部视为项目工时 计划投入与实际投入的偏差
优先级 发生冲突时,哪些工作先做,哪些延后? 所有项目都标成最高优先级 冲突是否有明确拍板人和期限
依赖与预算 是否依赖外部团队、供应商、审批或资金? 只排内部人力,不排等待时间 依赖项的负责人、承诺日期和风险状态

3. 资源表首先要服务决策,而非服务汇报

如果一份表只能回答“某人当前被分配了多少工时”,却回答不了“哪项工作因这次分配被推迟”,它就缺少决策价值。管理者应把资源需求与业务结果绑定:需求来自哪个目标,交付边界是什么,最晚需要何时完成,推迟的代价是什么。

我建议把每条需求至少写成“业务结果、所需能力、时间窗口、预计投入、依赖条件、优先级、决策人”七项。信息不全时,不要急着给出精确排期;先标记为待澄清需求,避免用看似准确的日期掩盖不确定性。

二、真实工作场景:为什么团队越忙,管理者越看不清资源

1. 多项目并行时,局部最优会制造整体拥堵

典型场景是多个业务负责人分别向同一批专家提出需求。每个负责人都认为自己的项目紧急,于是每个人都先拿到“部分时间”。结果,专家一周在四个项目之间切换,每个项目都得到了一点关注,却没有任何一个项目获得足够连续的工作时间。

这类问题常被误认为是个人效率低。实际要追问的是:需求入口是否统一、优先级是否可比较、同一能力是否被重复承诺,以及工作是否能够形成连续的交付窗口。若没有统一规则,员工往往只能通过加班来填补计划冲突,表面上按期,实际把成本转移给个人。

2. 100 人以上组织,资源冲突通常跨越团队边界

团队规模扩大后,管理者面对的不是简单的“谁有空”,而是不同部门的目标、预算周期、能力标准和管理权限并不一致。研发需要稳定迭代窗口,交付团队需要客户现场响应,职能部门还要承担周期性合规工作。仅靠直属主管的个人记忆,很难持续掌握跨团队供需。

对于中大型企业及 100 人以上组织,PingCode 可作为项目、团队与工作信息的管理平台示例,用于集中呈现项目进度、负责人、任务与依赖关系。选用此类平台的价值,不应被理解为“上线后自动算出最佳人力配置”;更现实的目标是减少信息分散、提高冲突可见度,并为管理者保留决策依据。具体能力和适配情况应以产品当前版本、企业权限设计与实际试用结果为准。

3. 资源问题常在承诺节点暴露,而不是在工作开始时暴露

项目启动时,大家容易把“有负责人”误当成“有产能”。真正的缺口可能到关键评审、联调、测试或客户验收时才显现,因为多个项目会在相近时间集中需要同一种稀缺能力。资源计划如果只看项目起始日期,不看能力需求的峰值时段,就会把短期冲突误判为长期富余。

因此,管理者需要关注的是负荷的时间分布,而不只是月度总工时。一个团队月度上看似有足够人日,仍可能在某一周因为测试、设计评审或发布支持集中发生而拥堵。时间粒度应按决策需要设置:日常派工看周,跨项目容量规划看月,招聘和外包决策看季度。

团队最佳实践:企业管理者资源管理实操方法,常见问题

三、常见误区:看起来有数据,实际上没有解决冲突

1. 误区一:把满负荷率当作团队效率

资源利用率高不代表交付效率高。若团队把每个人的时间排到接近满格,任何需求变化、缺陷修复或临时审批都可能造成连锁延期。关键岗位没有缓冲时,任务等待时间会增加,未完成工作积压,管理者则更难判断究竟是能力不足还是排程过紧。

我不建议把“所有人保持 100% 忙碌”设为目标。对变化频繁的团队,保留缓冲是一种风险控制,而不是闲置浪费。缓冲具体留多少,取决于需求波动、工作可预测性和依赖复杂度,不能套用一个适用于所有行业的固定比例。

2. 误区二:用人数代替能力结构

“团队有十个人”并不能说明团队可以同时承接多少工作。若十个人中只有一人掌握关键系统、审批权限或客户上下文,瓶颈仍然存在。资源盘点应拆到能力、熟练度、可独立承担程度和替补情况,而不是只做部门人数汇总。

能力信息也不应变成给员工贴永久标签。技能档案的用途是帮助安排任务、识别培养机会与降低单点依赖,最好通过项目记录、培训成果和主管评估定期更新。没有验证依据的“精通”“熟练”标签,会让资源计划产生虚假安全感。

3. 误区三:只记录项目工时,不记录切换成本

当一个人同时承担多个任务,管理者往往只看到每项工作分配了多少小时,却看不到上下文切换、等待答复和重新进入状态的成本。对于需要连续思考的工作,碎片化安排会明显降低有效产出;紧急事务频繁插入,也可能让原计划不断被打断。

不必一开始就为切换成本设计复杂模型。可以先观察每个人同时进行中的重要工作数量、被临时插单的频率、任务停滞原因和交付周期。若并行工作数持续增加而完成速度没有同步提升,优先采取减并行、设交付窗口或统一变更入口,而不是继续压缩估算。

4. 误区四:把资源管理等同于工时填报

工时记录能够帮助解释时间花在哪里,但不能单独告诉管理者应当做什么。员工可能准确填报了工时,项目优先级依然冲突;也可能填报颗粒度过细,导致团队把精力花在记录而不是改善流动。

需要记录的粒度应服从管理问题。若要做成本核算,可能需要按项目与工作类型归集;若要解决瓶颈,重点可能是关键能力的容量和队列;若要改善交付,则应追踪等待、返工和阻塞。不要让团队为并不使用的字段持续付出维护成本。

5. 误区五:用工具自动化掩盖优先级争议

工具可以提示某人超载、任务逾期或依赖未完成,却不能替管理者回答哪个业务目标更重要。若不同业务负责人都能随意调整优先级,系统里出现的“冲突”只会被反复改写,最终变成谁声音大谁先得到资源。

资源管理软件的上线前提,是先约定决策权和升级路径。谁可以提交需求,谁负责评估,谁有权改变优先级,冲突多久内必须解决,都应形成明确规则。没有这些规则,工具只能把混乱展示得更清楚。

四、专业判断逻辑:先识别约束,再决定如何分配

1. 从业务结果反推需求,而不是从空闲名单正向派活

先列出未来一个周期必须实现的业务结果,再识别这些结果所需的工作包与能力。这样做能避免“谁看起来有空就把任务交给谁”。同一能力可能支持多个业务结果,必须比较交付价值、时间窗口和延误损失。

对每项需求,我会要求负责人回答三个问题:完成后改变什么业务状态?如果晚两周会产生什么影响?什么条件具备后才能开始?如果这些问题答不上来,需求就不应直接进入承诺排期,而应先进入澄清或评估阶段。

2. 区分需求优先级与执行顺序

优先级代表业务重要程度,执行顺序还要考虑准备状态、依赖条件、能力匹配和交付成本。一个高优先级工作如果外部条件未就绪,盲目提前启动,可能只是制造未完成工作;一个中优先级任务若能快速解除关键依赖,也可能值得先做。

可采用以下判断顺序:先检查是否有法定、客户承诺或安全风险等硬约束;再评估业务价值与时间敏感性;然后确认依赖是否具备;最后比较资源占用与延期代价。分数可以辅助讨论,但不应伪装成客观真理。关键判断依据要能被复核。

3. 识别瓶颈能力,而不是平均分配人力

当一个环节的容量小于整体需求时,它决定了系统吞吐量。平均给每个项目分配一点资源,可能让瓶颈岗位被多个项目同时占用,导致所有项目都排队。更有效的做法通常是让瓶颈能力优先服务已准备好的高价值工作,并减少无效插单。

识别瓶颈可以从队列长度、等待时间、返工率和关键岗位的并行任务数入手。若某类任务经常在同一专家处等待,接下来要判断是短期需求峰值、流程审批过多、能力培养不足,还是工作本身设计不合理。不同原因对应不同方案,不能一律靠加人解决。

4. 用区间表达不确定性,避免虚假的精确日期

新业务、跨部门项目和外部依赖多的工作,估算天然存在不确定性。把“预计 13.5 天完成”写进计划,容易给人精确可靠的错觉。相较之下,给出估算区间、前提条件和置信程度,更有利于讨论风险。

对高不确定任务,先安排短周期的探索或验证,再根据结果调整投入。管理者需要区分“工作量不确定”和“优先级不确定”:前者适合拆小、试验和滚动估算,后者需要业务负责人决策,不能靠团队加班消除。

5. 设定明确的资源决策门槛

资源变更需要门槛,否则每次临时需求都会变成新的最高优先级。企业可以规定:影响多个团队、改变关键里程碑或需要挤占已承诺工作的事项,必须提交影响评估;局部调整由团队负责人决定;涉及业务目标取舍的冲突则升级到相应的组合管理或经营决策层。

决策门槛不宜过于繁琐。判断标准应聚焦影响范围和机会成本,而不是要求每一次调整都走完整审批。对紧急事件,可以设置快速通道,但必须在事后补记原因、被挤占的工作和恢复计划。

五、实操方法:建立一套可滚动更新的资源管理流程

1. 统一需求入口,先把需求写清楚

资源冲突常从多个入口悄悄进入:邮件、即时消息、会议口头承诺、客户群临时请求。管理者不必一开始要求所有沟通都进入复杂流程,但需要明确“进入团队承诺计划”的唯一记录位置。未记录的口头请求可以讨论,不能直接视为已承诺任务。

每条需求至少记录责任人、业务目标、所需能力、期望时间、预计投入、依赖条件和优先级建议。提交人负责说明价值,执行团队负责评估工作量与风险,决策人负责在冲突时作出取舍。三种责任混在一起,最容易造成承诺无人负责。

2. 建立能力与容量视图

容量视图不需要追求精细到每个小时。按团队或关键角色统计未来数周的可投入时间、已承诺工作、日常支持和已知休假,通常足以识别明显冲突。对关键技能,再单独标出可独立承担的人数、替补情况和正在培养的人选。

容量计算要采用一致口径。例如,标准工作时间不等于可用于项目交付的时间;会议、支持工作和休假是否扣除,必须在团队间保持一致。否则,同一张报表中有人按总工时计算,有人按净可用时间计算,横向比较没有意义。

较轻量的计算可以写成:可计划容量等于工作时段容量,减去已知的日常职责、休假和固定会议,再扣除团队根据波动情况设置的缓冲。这个结果是计划边界,不是要求员工填满的任务指标。

3. 做供需对齐,明确冲突和未满足需求

每周或每两周进行一次短周期供需检查,重点不是逐条念任务,而是找出未来窗口内的能力缺口、超载人员、未准备好的工作和跨项目争抢。会议前应准备同一套视图,会议中只讨论需要决策的差异,避免把状态汇报当成资源管理。

冲突出现时,至少摆出三个方案:调整优先级、调整范围或日期、增加或替换资源。每个方案都要写明成本和后果。只说“资源不够”不够具体;要说明缺少什么能力、缺口发生在哪个时间段、被挤占的工作是什么。

4. 控制并行工作,让任务尽量形成连续交付

如果团队中有大量工作处于“已开始、未完成”,资源管理首先应检查在制工作,而不是继续接收新任务。可以针对关键角色设置并行上限,或要求新工作进入前明确暂停哪项旧工作。目标不是限制团队,而是减少等待与频繁切换。

并行上限要结合任务类型设定。小型支持请求和长期建设项目的工作节奏不同,不能机械地对每个人使用同一个数字。先观察当前并行数、完成周期和阻塞情况,再小范围试行,避免把一个方便执行的规则误当成普遍规律。

5. 滚动更新,不把年度计划当作固定承诺

年度预算和路线图需要相对稳定,但执行层面的资源配置必须能够更新。建议按月检查未来一到三个周期的关键岗位需求,按周处理执行层面的冲突,并在重大业务变化时触发专项复盘。更新频率过低,会错过调整窗口;更新过于频繁,则会让团队无法形成稳定工作节奏。

滚动计划不等于每周推翻计划。只有当业务价值、依赖状态、风险或容量发生实质变化时,才需要调整承诺。每次改动都应保留原因和影响,以便区分合理响应与无纪律插单。

6. 复盘预测偏差,而非只追究未按时完成

周期结束后,比较预计投入与实际投入、预计完成时间与实际完成时间、计划范围与实际范围。偏差可以来自估算失准、需求变更、等待依赖、能力缺口或工作被打断。不同来源对应不同改进动作,笼统归因于“执行力不足”无法帮助下次排得更好。

复盘应关注系统改进,不应把员工的工时偏差直接当成个人绩效结论。若团队担心如实报告阻塞会被处罚,数据很快会失真。管理者需要把预测数据用于学习和决策,同时将绩效评价与单次估算偏差谨慎区分。

六、案例与数据观察:用模拟场景看清资源冲突的形成过程

1. 情景案例:三个项目争用同一位测试负责人

以下是用于说明判断方法的情景模拟,不是某家企业的真实业绩数据。假设一支 24 人的跨职能团队同时承担产品升级、客户交付和内部合规改造。三个项目都需要测试负责人参与,其中客户交付日期已对外承诺,合规改造有明确检查窗口,产品升级则可以调整部分范围。

如果简单平均分配测试负责人的时间,三项工作可能都获得零散支持,关键测试窗口却无法连续投入。管理者应先确认各项目是否达到可测试状态,再比较延期代价和约束:尚未准备好的项目不应提前占住关键容量;产品升级可否分批发布;是否有经过授权的替补能够承担部分回归工作。

工作 关键窗口 优先判断 可选调整
客户交付 未来两周 检查客户承诺与测试就绪条件 保护连续测试时段,减少非关键插单
合规改造 未来三周 确认检查窗口是否可调整及风险后果 拆分证据准备与系统改造工作
产品升级 未来四周 判断范围能否分批交付 缩小首批范围,错开峰值测试周

2. 先还原输入条件,再看结果指标

资源调整前后是否改善,不能只看某个项目有没有按期。还应同时观察关键角色的在制工作数量、阻塞时长、临时插单量和返工情况。若日期按期但团队持续超时、质量问题增加,说明成本可能只是转移了;若团队工时稳定但项目周期明显延长,也需要检查是否存在容量不足或优先级拖延。

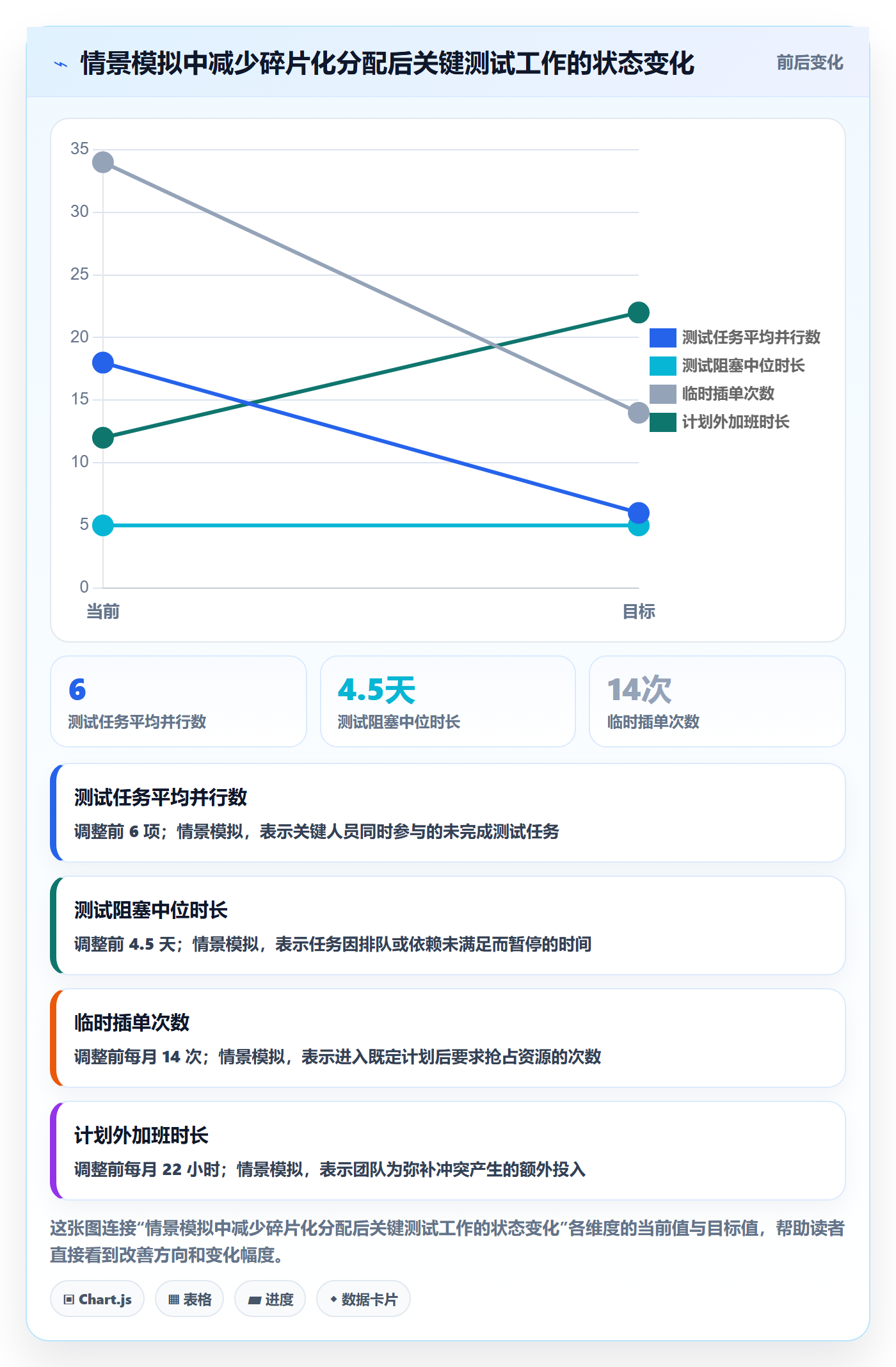

在这个模拟场景中,假设团队试行了两个月:将测试需求统一排入周计划,对未就绪项目不提前占用测试时段,并由管理者公开记录被推迟的范围。下面的数字仅为情景推演,用于展示应该如何构造观察口径,不应当被解读为行业基准或特定平台的效果承诺。

团队最佳实践:企业管理者资源管理实操方法,常见问题

3. 设定观察周期,避免把短期波动当成果

资源配置调整后,至少要覆盖一个完整的工作周期再判断。若项目周期很长,可以先选取更快响应的过程指标,例如等待时间、在制任务数、插单量和资源冲突解决时长。过程指标能帮助发现方向,但不能替代客户结果、质量和成本等最终指标。

数据口径要提前固定。例如,“阻塞时长”是从标记阻塞到解除的自然日,还是仅统计工作日;“加班时长”是否包含补休;“按期交付”以原始日期还是批准后的变更日期计算。口径改变后,前后数据就不宜直接比较。

4. 资源数据的价值,在于解释差异而非制造排名

跨团队比较资源利用率很容易误导。一个承担大量客户支持的团队,计划容量自然较少;一个处于探索阶段的团队,交付节奏也不同。若不校正工作类型、依赖复杂度与目标差异,简单排名会鼓励团队把数据做得好看,而不是把工作做得更好。

更适合的做法是先在团队内部建立连续观察,再对相似团队进行审慎对比。管理者应追问变化原因:新增需求减少了,还是隐藏工作减少了?按期率提升了,还是承诺日期被频繁改写?只有指标与业务事实互相验证,资源数据才有决策意义。

七、不同情况下的行动建议:不必所有团队都从大系统开始

1. 20 人以内、单一项目为主的团队

小团队往往可以通过每周短会和轻量看板管理资源,不必先引入复杂的组合治理。重点是明确负责人、当前优先级、关键依赖和每个人正在推进的少数事项。负责人应确保口头插单有记录,并说明它会替代哪项原计划工作。

如果会议经常变成逐人报工时,可以改为围绕“本周需要什么能力、哪些工作卡住、哪些承诺可能变化”讨论。小团队最需要的是快速暴露冲突,而不是建立过多字段和审批层级。

2. 100 人以上、多项目并行的组织

中大型组织更需要统一的需求分类、优先级规则、能力目录和跨项目冲突处理机制。项目、人员、计划与实际进展分散在不同表格或系统时,管理者需要先确定哪一处是权威记录,再评估是否使用项目管理平台进行集中呈现。

PingCode 可作为此类组织评估项目与团队信息协同的一个示例,但选型不能只看功能清单。建议用真实项目做小范围验证:能否呈现跨团队依赖,权限能否匹配组织边界,管理者能否快速发现超载,团队维护数据的成本是否可接受,历史信息能否迁移与追溯。最终适配性需要由实际试用、采购评估和信息安全审查共同确认。

3. 项目需求高度波动、经常有紧急事项的团队

对需求波动大的团队,固定到个人、固定到月的精确排期往往很快失效。更适合按能力池管理部分容量,保留明确的应急通道,并设置升级规则:哪些事件可以打断计划,谁来确认影响,原有工作如何重新安排。

应急容量不能成为无限插单的借口。每次使用应记录触发原因、投入规模和被挤出的事项。如果临时需求长期占用大量时间,应当把它从“例外”重新定义为稳定工作类型,并据此配置常规容量或调整服务承诺。

4. 能力稀缺但工作可拆解的团队

当某一能力只有少数专家掌握,不要一开始就把所有相关任务都交给新人,也不要让专家永远成为唯一入口。可以将工作拆成判断、执行、复核和授权几个部分,明确哪些环节必须由专家负责,哪些可以通过文档、模板或配对方式逐步转移。

培养替补是长期资源策略,不是短期排期技巧。团队需要给培养活动安排真实容量,设置可验证的成长里程碑,例如能够独立完成某类任务、通过复核或处理常见异常。没有训练时间,却期待关键能力自动扩散,通常只会增加专家负担。

5. 外包或供应商参与度较高的团队

外部资源并不等于随时可调用的容量。管理者应把采购、合同范围、信息权限、交付验收和沟通时区纳入资源计划。外部人员的投入与内部能力之间还存在交接成本,因此不能把采购人日直接等同于同等质量的内部产出。

关键判断包括:任务边界是否清晰、验收标准能否客观检查、知识是否必须留在企业内部,以及外部交付的延期会影响哪些内部环节。对于核心能力与敏感业务,短期外包可能解决容量峰值,却不能替代长期能力建设。

八、不同情况下的取舍:没有一种配置能同时满足所有目标

1. 追求短期交付,还是保留团队可持续性

临近关键承诺时,管理者可能选择加班、临时增援或缩小范围。短期交付优先并非永远错误,但要公开成本:额外工时、后续休整、质量风险和其他项目的延期。若每个季度都把例外当常态,团队实际上是在用不可持续的方式补偿计划失真。

若选择保护团队节奏,就可能需要调整范围或日期。这个决定也有成本,但至少能让业务负责人明确承担取舍,而不是让执行团队默默承担压力。管理者的责任不是让所有目标同时看起来可行,而是让冲突及其后果变得可见。

2. 追求高利用率,还是追求更快流动

高利用率有利于解释短期产能使用,但会削弱团队应对变化的余地;保留缓冲可能让账面利用率下降,却有机会减少等待、加急和返工。对于需求稳定、流程标准化的工作,可以提高计划密度;对于高度不确定、依赖密集的工作,过度压满往往风险更高。

不要用单一利用率指标决定团队好坏。至少结合交付周期、质量、返工、阻塞和员工负荷一起看,并按工作类型解释差异。指标之间的矛盾本身常常很有价值:利用率上升但周期变长,可能意味着系统拥堵;按期率提升但加班激增,可能意味着成本转移。

3. 追求集中治理,还是保留团队自主权

集中治理适合跨团队资源冲突频繁、业务目标需要统一排序的组织;但如果每个局部调整都要层层审批,响应速度会下降。团队自主适合需求边界清晰、依赖较少的工作;但跨项目容量竞争时,局部负责人可能只优化本团队指标。

较稳妥的做法是分层授权:团队在已批准目标和容量边界内自主调度;跨团队冲突由组合层协调;涉及战略方向、预算或外部承诺的变化交由有权负责人拍板。权限划分应明确到事项,不要只写“视情况处理”。

4. 追求数据完整,还是控制维护负担

字段越多,不代表管理越成熟。数据录入必须能换回具体用途,例如影响排期、暴露瓶颈、支持成本核算或满足审计要求。若没人使用某项数据做决策,就要考虑是否停止采集,或改为自动获取。

工具选择也要考虑总成本:许可费用、配置与迁移、权限维护、培训、流程调整和持续治理。某项目管理平台若能减少重复录入,但业务规则尚未统一,短期内仍可能增加整理工作。评估时应把上线后的维护责任写清楚,而不是只比较演示时的功能数量。

九、常见问题:管理者最容易问到的资源决策

1. 资源管理应该从人、项目还是任务开始?

从业务结果和关键任务开始,再映射到所需能力与可投入人员。直接从人头开始容易把空闲者当作优先选择;直接从项目总量开始则容易忽略某个关键时段的能力瓶颈。三者最终都要连接起来,但需求来源应先能解释业务价值。

2. 如何计算团队的可用产能?

先选定一致的时间口径,再从工作时间中扣除已知休假、固定职责、会议和支持工作,并为波动保留合理缓冲。无需追求看似精确的小时数,重点是团队能否复核假设,并用实际偏差逐步改进。不同工作类型和季节周期可能需要不同口径。

3. 团队资源利用率达到多少才算合理?

没有适用于所有团队的统一答案。需求稳定、工作标准化的团队与探索性、高依赖团队,所需缓冲不同。管理者应结合交付周期、在制工作、质量、加班和临时需求评估,而不是把某个百分比设成所有人的硬指标。

4. 员工同时做多个项目,一定会降低效率吗?

不一定。短时、低复杂度、彼此独立的工作可以并行;需要连续思考、频繁协作或共享稀缺能力的任务,更容易受到切换影响。判断时应观察任务完成周期、阻塞和返工,而不是只看项目数量。若并行持续增加而交付没有改善,就应减少在制工作或安排更完整的工作窗口。

5. 临时需求来了,管理者应该怎样处理?

先判断是否满足紧急通道条件,再确认影响范围和业务代价。若批准插入,就同步说明哪项工作被暂停或延后、由谁通知相关方、何时恢复。只有新增工作没有对应取舍,才是隐藏资源超配的信号。

6. 什么时候应该招聘、外包或培训?

如果需求持续存在、核心能力缺口明确且工作无法通过优先级调整消化,招聘可能是长期方案;如果需求是短期峰值且任务边界清晰,可以评估外部支持;如果瓶颈来自单点依赖或未来持续需求,则应安排能力培养。三种方式并不互斥,但都需要比较交付时效、质量风险、总成本和知识沉淀。

7. 资源管理工具能否自动给出最佳排期?

工具可以基于录入信息展示负荷、依赖与计划冲突,但所谓“最佳”取决于价值排序、业务约束和风险偏好。信息错误或决策规则含糊时,自动计算只会更快地产生不可靠建议。工具应辅助管理者看见选择及其后果,而不是替代责任人作出业务判断。

8. 数据不完整时,还要不要开始做资源管理?

可以从最关键的少数数据开始,例如项目承诺、关键能力、未来窗口、阻塞原因和冲突决策。先建立稳定口径,再逐步补充数据。等到所有数据齐全才行动,常常会错过改善窗口;反过来,未经验证的大量字段也可能制造精确幻觉。

9. 怎样判断资源调整是否真的有效?

预先选定一组与问题对应的观察指标,并保持统计口径不变。若要解决瓶颈,观察排队和阻塞;若要减少碎片化,观察并行工作与切换;若要控制成本,观察实际投入和外部费用;最终再结合交付、质量和客户结果判断。不要只挑改善的指标展示。

十、下一步怎么做:从一次真实冲突开始改进

1. 选择一个近期会发生的资源冲突

不要先做覆盖全公司的大盘点。选一个近期确实会发生、涉及至少两个需求或团队的冲突,梳理需求、关键能力、时间窗口、依赖和决策人。这个小范围试点足以暴露当前规则的缺口,也能避免先投入大量时间建设无人使用的流程。

2. 用统一口径做一次容量核对

把已承诺工作、日常支持、休假、固定会议和缓冲放到同一张视图里,检查是否存在能力峰值、并行过多或依赖尚未就绪。先标记不确定信息,不要为填满表格而编造精确估算。随后让相关负责人共同确认关键假设。

3. 记录方案、取舍和决策理由

至少比较优先级调整、范围调整、日期调整和容量补充几种方向,并记录各自影响。管理者最终不一定能避免损失,但应确保被推迟的工作、承担的风险和批准的责任人清楚可查。透明的取舍比表面上什么都不变更可持续。

4. 两个周期后复盘,决定扩大还是修正

观察冲突解决时长、关键岗位在制工作、阻塞、插单与实际投入是否发生变化,同时检查质量和业务结果。若流程让决策更快、数据更可信、团队负担没有明显增加,再扩大到更多项目;若维护成本过高或指标失真,就先修正规则,不要因为已经投入工具或流程而继续加码。

十一、总结:资源管理的成熟度,体现在敢于说明“什么不做”

团队资源管理不是把每个人分配得毫无空隙,而是让业务需求、能力供给和时间窗口之间的关系清楚可见。真正有效的管理者,不会把所有工作都承诺为最高优先级,也不会让团队用长期加班掩盖结构性冲突。

我的判断是:资源管理的首要产出不是一张漂亮的容量表,而是更高质量的取舍,知道哪些工作值得先做,哪些条件尚未具备,哪项承诺需要调整,以及这个决定由谁承担。表格和平台能帮助组织共享事实,流程能约束随意变化,最终决定成效的仍是管理者是否愿意面对机会成本。

下一步可以从一场跨项目资源冲突入手:统一需求记录,盘点关键能力与可用窗口,列出可选方案及其代价,并在两个工作周期后复盘过程指标。先把一个真实问题解决清楚,再决定是否扩大流程或引入管理平台,比先追求全面数字化更稳妥。

常见问题解答(FAQ)

1. 企业团队如何识别真实的资源瓶颈?

我负责多个项目时,经常看到每个人的任务清单都排得很满,但项目还是不断延期。我该看工时利用率,还是看任务等待时间,才能判断问题究竟出在人手不足还是协作流程?

先不要把“大家都很忙”直接等同于资源不足。建议连续观察两到四周,记录每项工作的负责人、预计投入、实际投入、等待时长和被打断次数,再按角色或技能汇总。比如,某角色一周有40小时可投入,实际任务只占28小时,但任务平均等待审批3天,瓶颈更可能在决策或交接;

若关键技能人员连续数周承担超过可用工时的任务,且其他成员无法接手,才更像能力缺口。判断时要把会议、支持工作和休假计入可用时间,否则利用率会被低估或高估。管理者应优先消除等待和单点依赖,再讨论招聘或扩编。

2. 怎样给多个项目分配有限的人力,避免所有项目都被同时拖慢?

我手上有几个重要项目,每个负责人都说自己的任务最紧急,结果团队成员在项目之间频繁切换。我想知道应该按项目平均分人,还是先集中资源完成一部分工作?

通常不建议按项目平均分配,因为平均分配容易让所有项目都以低速推进,却没有一个及时交付。可以先用统一标准给项目排序,例如业务影响、交付期限、风险和依赖关系,再为最高优先级项目配置完成关键路径所需的人力。实操时可把团队每周可用工时扣除休假、固定会议和日常支持后,再预留约10%至20%处理突发事项;

这个比例应根据团队历史波动调整,而不是当作固定公式。若一个人同时承担多个项目,明确其本周的主项目和切换窗口,并限制并行任务数。优先级变化时同步调整资源与交付承诺,不要只增加新任务而不撤销旧任务。

3. 如何在不增加考核压力的情况下提高资源计划准确性?

我要求成员提前填报每项工作的工时,但大家要么随手估一个数字,要么担心估算偏差影响评价。我希望计划能用于排期和决策,又不想让数据变成新的考核负担,该怎么做?

把估算数据用于改善计划,而不是评价个人速度,准确性通常更容易提高。对重复性工作,可以用团队近期同类任务的实际范围作为参照,例如把预计工时记录成“约4至6小时”,而非假装能精确到某个小时;对探索性工作,则拆成短周期验证任务,完成后再估后续工作。

每两周比较计划与实际投入的偏差,并按任务类型寻找规律:若需求变更占主要偏差,就改进需求确认;若等待外部反馈占主要偏差,就调整依赖管理。不要用单次偏差给个人贴标签,也不要只统计忙碌时长;计划数据的价值在于揭示系统性误差。

4. 人员、工时和任务状态分别记录在不同工具里,管理者怎样建立可信的资源视图?

我经常在排期表、工时记录和项目看板之间来回核对,几个数字还不一致。管理层希望看到整体负载,但我担心为了做报表增加大量重复录入,最后数据还是没人信。

先定义每类数据的唯一来源和更新责任,而不是急着做一张汇总表。例如,任务状态由执行团队在项目看板更新,可用时间由团队负责人维护,实际投入由成员按约定周期补录;汇总报表只读取这些来源,不要求再手工填一遍。每周抽查少量任务,核对计划、状态和投入是否一致,并明确“已分配但未开始”与“正在执行”的区别。

资源视图至少应呈现未来数周的角色负载、关键人员冲突、未分配工作和数据更新时间;若数据超过约定周期未更新,应标示为待确认,而不是展示成确定事实。这样比追求复杂的大屏更能支持可靠决策。

核心关键词

读者评论

陈
陈若宁

我们之前也把排期表填得很满,后来发现支持工单和评审时间没算进去,计划总是被临时打断。把日常事务单独列出来后,容量判断确实更接近实际。

钟
钟嘉禾

能力盘点这点很实用,但技能熟练度由谁评估、多久更新一次,执行起来可能比建表更难。若只靠主管主观打标签,还是容易低估单点依赖。

顾
顾宇轩

优先级冲突最终要有人拍板,这个判断认同。想了解跨部门场景下,怎么避免每次都升级到高层?设置固定的资源评审节奏,是否比临时开会更有效?

文章包含AI辅助创作:团队最佳实践:企业管理者资源管理实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/619382
