资源管理资源全流程:企业管理者实操方法与一文讲清

资源管理最容易被误解的地方,是把“资源”当成一张人员名单或一份预算表。实际管理中,真正造成延期的往往不是资源总量不够,而是需求没有说清、能力没有匹配、优先级频繁变化,或者资源被多个项目重复承诺。管理者要解决的不是“谁现在有空”,而是让有限的人、钱、设备、时间和外部服务,按明确规则流向最重要的目标,并在变化出现时及时调整。

一、先讲核心结论:资源管理不是分配,而是持续校准

1. 资源管理要形成闭环,不是完成一次排期

我判断一套资源管理机制是否有效,通常先看它能不能回答五个问题:要完成什么目标,需要哪些资源,当前资源是否具备相应能力,执行过程中会在哪里失衡,出现偏差后谁有权调整。只要其中一个问题没有明确答案,排期表做得再精细,也只是把不确定性排成了整齐的格子。

完整流程可以概括为:目标与需求确认、资源盘点、能力匹配、优先级决策、分配与承诺、执行监控、变更调整、复盘沉淀。它不是从“申请资源”开始,而是从“目标是否值得投入”开始;也不是在“资源已分配”时结束,而是要在结果、成本和经验得到验证后才算闭环。

我的核心判断是:资源管理的质量,取决于组织能否把需求、能力、容量、优先级和责任放在同一套决策逻辑里。只统计人数、预算或设备数量,却不记录投入对应的业务结果,无法判断资源是紧缺、错配,还是被低优先级工作占用了。

2. 先区分资源、容量、能力和可用性

这四个概念经常被混在一起,导致管理者高估可调度资源。资源是可投入的对象,例如员工、资金、设备、供应商服务;容量是某个周期内理论上可提供的工作量;能力是完成特定任务所需的知识、经验和资质;可用性则是扣除已有承诺、休假、维护、审批和突发工作的真实可用时间。

例如,一个团队有 10 名工程师,不等于有 10 个全职人力可投入新项目。若其中 2 人承担运维轮值,1 人休假,2 人正在处理高优先级缺陷,剩余资源还要按技能拆分,那么项目可用容量可能远低于“10 人”的表面数字。资源数量回答“有多少”,资源容量回答“能投入多少”,能力匹配回答“能不能做好”。

概念 管理者要问的问题 常见误判
资源 组织可以调用哪些人、钱、设备或服务? 把名册上的所有对象都视为随时可用
容量 在指定时间段内,实际可投入多少? 把标准工时当成有效产能
能力 资源是否具备任务要求的技能、经验和权限? 只看岗位或职级,不看具体任务能力
可用性 扣除已有承诺与约束后,还能承接什么? 忽略维护、审批、支持工作和切换成本

3. 用结果指标检验资源配置,而不是只看利用率

资源利用率高,不必然代表管理有效。若所有人都接近满负荷,短期看起来很“饱和”,但一旦出现缺陷、客户升级或关键人员请假,系统就没有缓冲。相反,利用率略低但关键工作按时交付、返工少、风险可控,可能才是更好的配置。

我建议将指标分成三层:投入指标看工时、预算、设备占用;过程指标看等待时间、资源冲突、变更次数;结果指标看交付周期、质量、业务收益和目标完成率。单独追求投入饱和度,容易诱导团队把时间填满,却无法说明填进去的工作是否创造了价值。

资源管理资源全流程:企业管理者实操方法与一文讲清

二、背景和真实场景:资源问题通常在跨团队协作时暴露

1. 单个团队有计划,不等于整个组织有计划

在小团队里,负责人往往能直接问清楚每个人手上有哪些工作;组织扩大后,同一名专家可能同时支持多个产品线,采购、法务、安全、数据和运维也会成为多个项目的共享资源。每个项目单独看都“排得进去”,合并后却可能争用同一批关键人员或审批窗口。

我在梳理跨团队资源问题时,最常看到的不是某个人长期闲置,而是关键能力被零散占用:架构师每天参加多个评审,数据工程师不断响应临时取数,业务专家在不同项目间反复切换。表格里每项任务都只有几个小时,实际却因为上下文切换和等待确认,消耗了整段工作时间。

这类问题不能仅靠让员工“提高效率”解决。管理层需要看到多个需求之间的依赖关系、资源冲突和机会成本,并决定哪些工作应当先做、延期、缩小范围或停止。

2. 资源管理的难点在“需求变化”,不只在“资源不足”

企业计划通常基于一组假设:市场需求、交付范围、人员能力、供应商交期和预算都不会发生重大变化。但现实中,客户要求可能追加,监管口径可能更新,核心人员可能被紧急调走,采购也可能晚于预期。资源管理必须允许计划被修订,同时保留变更原因和决策责任。

如果管理者只在项目启动时做一次分配,后面便默认计划不变,团队就会用加班、压缩测试或牺牲维护工作来填补缺口。这些隐性成本不会出现在最初的资源表里,却会在质量事故、延期和人员流失时集中显现。

判断资源是否真的紧缺,要先确认需求是不是稳定、优先级是否一致、投入是否被低价值工作占用。否则,盲目增加人手可能扩大沟通成本,而不是缩短交付时间。

3. 100 人以上组织需要把局部排期升级为组合决策

人员规模扩大到 100 人以上后,资源信息往往分散在部门表格、项目计划、财务系统、工时记录和管理者经验中。不同团队对“已承诺”“可借调”“关键资源”的定义也可能不同,管理层看到的不是统一事实,而是多个局部版本。

这时,组织需要建立相对统一的资源口径:项目需求以什么粒度申报,能力标签由谁维护,跨项目冲突由谁裁决,预算和工时怎么关联,哪些变化必须重新评审。协作工具能帮助汇总计划和跟踪状态,但不能代替管理层决定组织优先级。

例如,PingCode 可用于中大型企业及 100 人以上组织进行项目、工作项与协作过程管理。若企业考虑使用这类平台,重点不应是“能否把所有资源放进一个系统”,而应验证它是否支持组织现有的项目流程、权限边界、计划视图和数据治理要求。系统能呈现冲突,却不会自动解决不同业务负责人之间的优先级分歧。

资源管理资源全流程:企业管理者实操方法与一文讲清

三、常见误区:看上去在管资源,实际只是在管表格

1. 误区一:把满负荷当作高效率

把所有资源排到 100% 看起来没有浪费,但工作并不会像生产线上的标准件一样稳定流动。知识型工作存在不确定性,需求澄清、评审、协作、测试和意外事件都需要容量。若计划中没有任何缓冲,一次小变更就会让多个任务延期。

更危险的是,团队可能通过把实际工作拆成更小的任务、延后登记非计划工作,来维持表面上的高利用率。管理层看到的数字越漂亮,真实风险反而越难发现。利用率应当是诊断指标,不宜成为个人绩效的单一目标。

2. 误区二:用人数替代能力画像

“再加两个人”不是完整的资源方案。若瓶颈在于只有一人掌握关键系统、只有特定岗位具备审批权限,或者新人需要较长熟悉期,增加一般性人力未必能立即提升产能。

能力画像至少应包含技能类别、熟练程度、近期实践、可投入周期和必要资质。需要注意,能力标签不是给员工贴永久标签,而是帮助组织识别任务要求与现有人才之间的差距。它应当有维护责任和更新周期,否则很快会变成过时的简历库。

3. 误区三:只算直接工时,不算等待和切换

一个任务在系统里可能只登记了 12 小时,实际历时却跨越两周。原因可能是等待需求确认、排队等待测试环境、依赖另一团队提供接口,或者负责人同时承担多项工作。工时与周期是不同的测量口径,混用它们会导致错误估算。

我会把任务历时拆成实际处理时间、等待时间、返工时间和协调时间。若工作本身不复杂,却长期处于等待状态,问题可能不在人手,而在决策响应、交接机制或依赖管理。

4. 误区四:把所有项目都标成最高优先级

当每个业务负责人都把自己的需求标为“紧急”,优先级就失去了区分作用。资源分配最终只能由谁声音更大、谁更接近决策者来决定,组织也无法解释为何某项工作获得投入、另一项工作被延期。

优先级需要有明确依据,例如战略贡献、客户影响、合规要求、收入或成本影响、失败风险、依赖关系和交付窗口。评分可以辅助比较,但不能取代责任人做取舍。对无法明确排序的需求,应进入管理评审,而不是用“并行开展”回避冲突。

5. 误区五:有工具就等于有治理

工具可以统一数据入口、呈现计划、提醒变更、记录决策,但如果不同部门填报口径不一致,或者没人负责更新,系统只会更快地产生不可信的数据。实施平台之前,先明确字段、角色、更新频率和审批边界,往往比先配置复杂报表更重要。

另一种常见情况是把系统上线当作管理改造的完成。实际上,资源治理要经过试点、校准、推广和复盘。若管理者不参加优先级评审,不处理跨部门冲突,任何系统都无法替代组织责任。

资源管理资源全流程:企业管理者实操方法与一文讲清

四、专业判断逻辑:先问值不值得,再问谁来做

1. 先定义业务结果和“不做”的代价

资源申请应当从业务问题开始,而不是从人头数开始。申请方需要说明:要改变什么结果,当前基线是什么,目标是什么,最晚需要何时完成,若不投入会产生什么成本或风险。没有这些信息,管理者无法比较不同需求,只能凭紧迫程度和表达能力做判断。

“不做”的代价也要具体化。它可能是收入机会损失、客户流失概率、合规风险、运营成本继续增加,或者其他项目无法启动。对低风险、可逆的需求,可以先小范围试点;对高风险、不可逆的决策,则需要更充分的验证与授权。

2. 再确定需求工作量和关键能力

在确定投入前,应将需求拆成可估算的交付物和阶段,区分必要范围与可选范围。能力要求也要拆分,例如产品判断、系统设计、数据分析、测试验证、采购谈判或现场执行。这样才能发现工作是缺总量,还是缺特定能力。

估算时建议提供区间,而不是给出看似精准的单点数字。比如预计需要 20,30 人天,说明其中哪些部分不确定、哪些依赖尚未确认。区间能让管理者看见估算风险,也更便于在范围、时间和投入之间做选择。

3. 区分瓶颈资源与一般资源

并非所有资源都同样重要。瓶颈资源是那些稀缺、不可快速替代、会限制整体交付速度的能力或设备。一个项目拥有足够的普通执行人力,如果关键评审只由一位专家完成,真正约束吞吐量的仍是这位专家的可用时间。

我建议管理者画出关键工作链,识别会阻塞其他任务的角色、设备和审批节点。对瓶颈资源优先减少无效会议、降低任务切换、安排可替代人员,并预留处理突发事项的窗口。扩充非瓶颈资源,未必能带来等比例产出。

4. 用统一标准比较需求,但保留决策解释

资源组合评审可以采用评分表,帮助管理者把判断依据显性化。评分不是数学意义上的真理,而是一种减少遗漏、促使团队说明理由的工具。对于法规要求、重大客户承诺等不可简单换算的因素,应允许设置硬约束或管理层例外。

评估维度 建议关注点 评审时的追问
战略匹配 是否支持年度重点和明确的业务方向 如果延期一个季度,战略目标受影响多大?
价值与成本 预计收益、节省成本、投入周期与维护成本 收益是否有负责人和验证口径?
紧迫性 监管期限、客户窗口、市场时效 截止日期是外部约束还是内部偏好?
风险降低 安全、合规、运营连续性和质量风险 风险发生的概率和影响是否有证据?
可行性 能力、依赖、供应条件和技术成熟度 关键假设未成立时,是否有缩小范围的方案?
机会成本 占用瓶颈资源后被挤出的其他工作 为了做这件事,明确放弃或延期什么?

5. 将决策权、执行责任和数据责任分开

资源申请人负责说明需求,资源负责人负责确认容量与能力,组合决策人负责处理跨项目优先级,执行负责人负责跟踪投入与结果,数据管理员负责维护口径和记录。一个人可以兼任多个角色,但职责必须清楚,否则出了冲突就会出现“大家都以为别人会决定”。

跨部门资源冲突应设置升级路径。团队层面先尝试通过范围调整、任务拆分或时间错峰解决;无法解决时,由拥有组合视角的负责人裁决。决策记录应写明选择、被延期的工作、原因、复核日期和触发重新评估的条件。

资源管理资源全流程:企业管理者实操方法与一文讲清

五、具体案例与数据观察:把“人不够”拆成可验证的问题

1. 案例背景:三个项目争用同一组关键能力

以下是一个匿名化的情景推演,用于说明分析方法,不是某家企业的真实经营数据。某中型企业同时推进客户门户升级、数据报表改造和内部流程自动化。三个项目都认为自己需要尽快完成,项目负责人分别申请增加人手,但核心瓶颈实际上是两名数据工程师、一名安全评审人员和有限的测试环境。

初始排期把每名员工的标准工时视为可投入工时,未扣除运维支持、会议和既有工作。三个项目因此都获得了“纸面承诺”,但第二周开始出现评审排队、数据口径反复、测试环境冲突。团队将延迟归因为人手不足,管理者却没有看到共享资源的重复承诺。

2. 先核实容量:标准工时不等于可交付容量

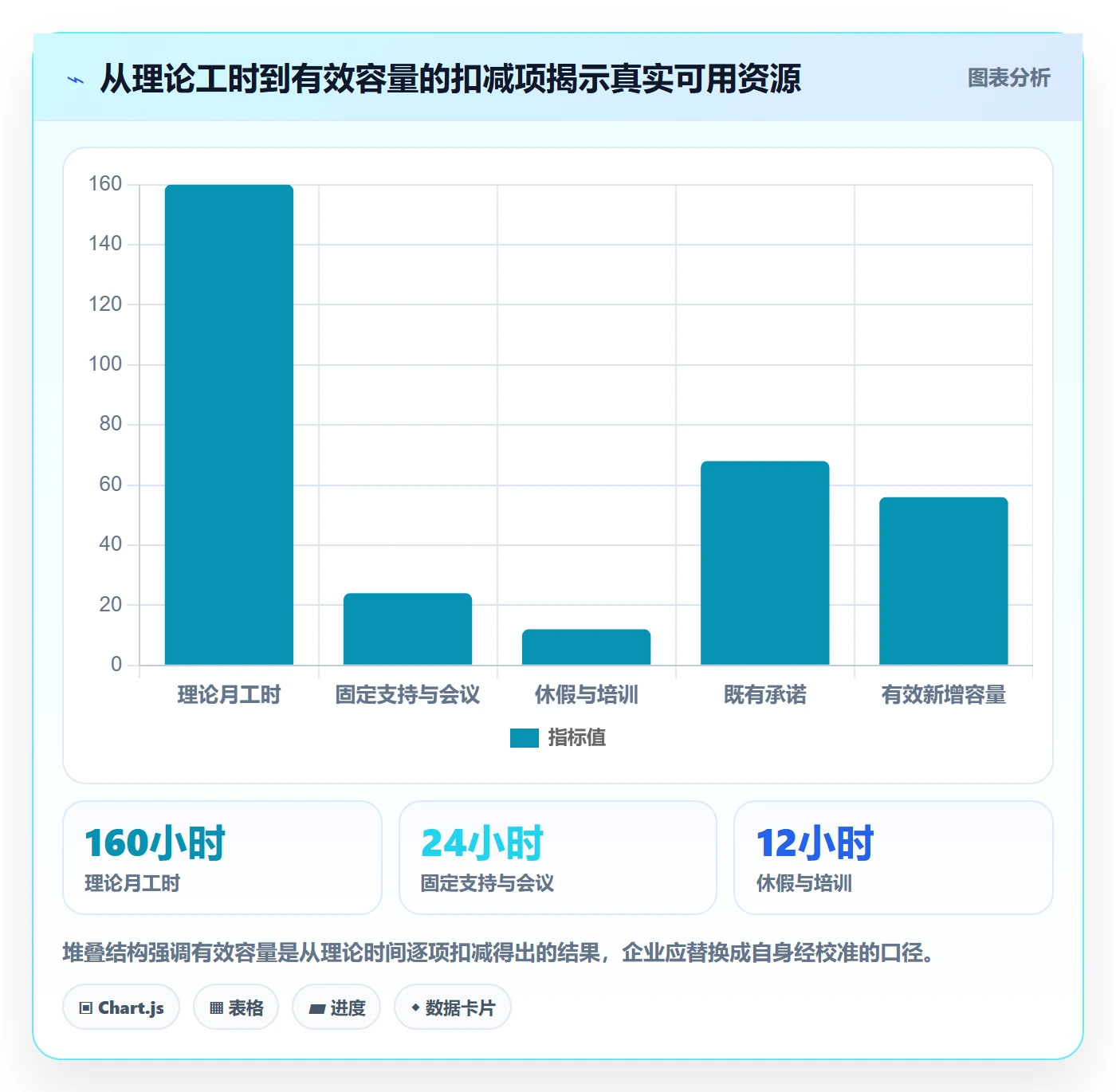

管理团队重新梳理一个月的可用时间。以 160 小时的理论月工作时间为起点,扣除固定会议、支持值班、休假安排和已承诺事项后,核心角色的净容量明显下降。对于高切换成本岗位,还额外识别了不同项目之间切换造成的协调损耗。

在这个情景推演中,两名数据工程师每月合计理论工时为 320 小时,扣除支持与既有任务后约有 190 小时可用于新项目;考虑跨项目切换和需求澄清后,可稳定承诺的有效容量约为 160 小时。测试环境每周可供项目使用 30 小时,但其中 8 小时需要保留给回归测试与维护。

这一步的意义不是把估算包装成精确数字,而是把“资源不够”转化为可讨论的问题:是总容量不足,还是可用窗口不对;是缺少数据工程能力,还是测试环境冲突;是新增任务过多,还是需求迟迟不能冻结。

3. 再看工作结构:资源冲突发生在不同阶段

项目负责人将工作拆成需求澄清、方案设计、数据准备、开发、评审、测试和发布。结果发现三个项目并非整个周期都争用同一资源:门户项目的主要压力在安全评审和发布窗口,报表改造依赖数据工程师,自动化项目则在测试环境上冲突。

这使排期策略发生改变:优先固定安全评审时段;让数据团队先确认报表口径,再锁定开发范围;将自动化项目的测试批次错开,减少同一环境的排队。管理者没有立即增加人数,而是先调整工作顺序、依赖关系和资源使用窗口。

4. 结果对比:关注周期和冲突,不只看人数

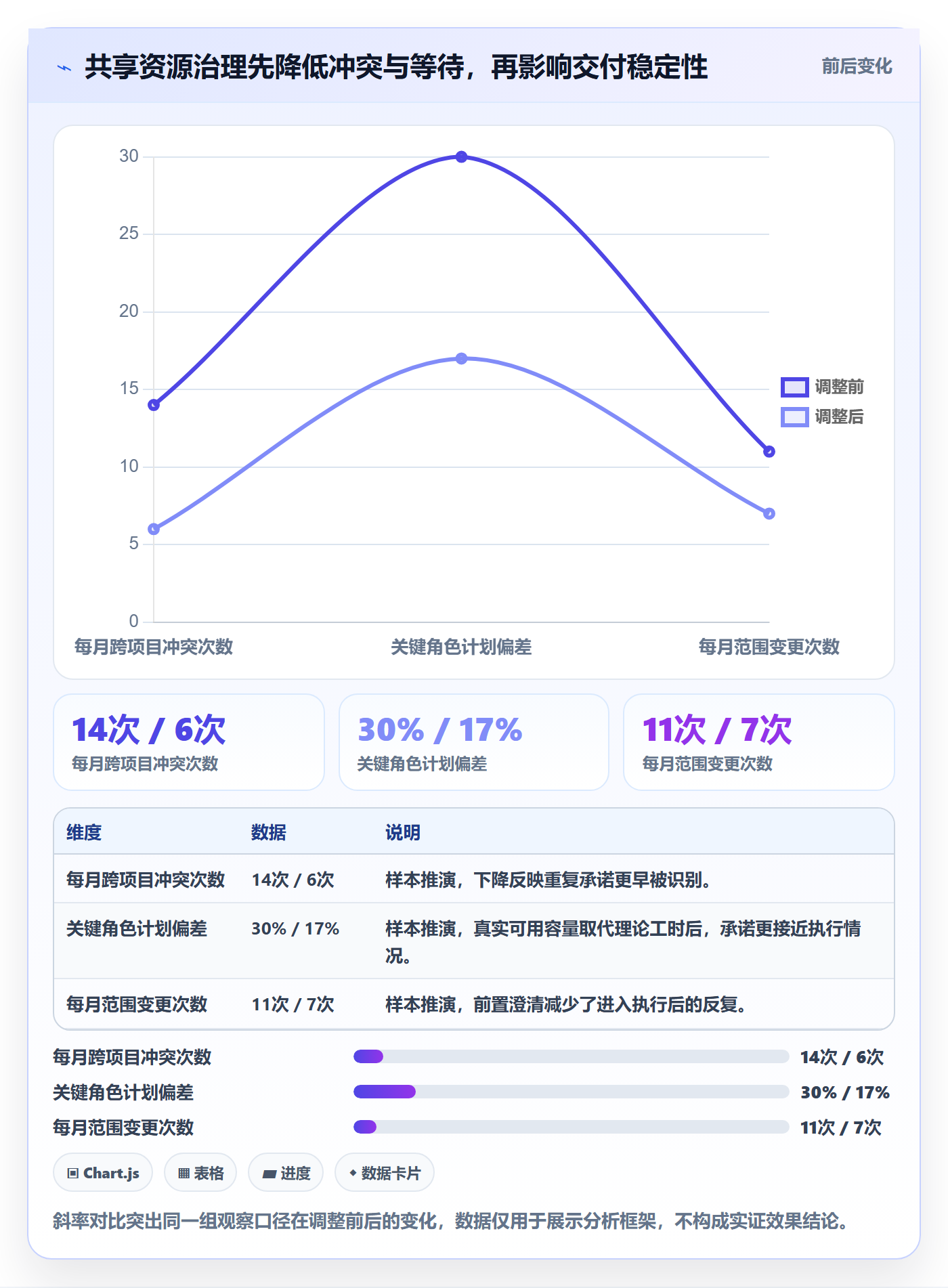

经过四周的情景模拟,管理团队把排期冲突次数、等待时间、范围变更和实际投入作为观察指标。下表数据用于演示比较口径,属于样本推演,不能视为普遍提升承诺。重点在于看清“调整后发生了什么”,并为下一轮资源判断留下基线。

观察指标 调整前 调整后 解读
跨项目关键资源冲突 每月 14 次 每月 6 次 共享资源承诺被集中检查,冲突更早暴露
等待评审与测试时间 平均 9 个工作日 平均 5 个工作日 固定窗口和错峰安排减少了排队
需求范围变更次数 每月 11 次 每月 7 次 先确认口径再进入开发,降低了后期反复
关键角色计划偏差 约 30% 约 17% 容量从理论工时改为扣除约束后的可承诺时间
新增人员数量 计划申请 3 人 暂未增加 先治理瓶颈和排期,再判断是否需要扩编

资源管理资源全流程:企业管理者实操方法与一文讲清

5. 这个案例不能推出“永远不要扩编”

案例的结论不是先做流程就一定不用招人,而是扩编前要识别瓶颈在哪里。若工作量持续超过有效容量,需求经过优先级筛选仍然重要,且能力缺口不能通过培训、外部采购或范围调整解决,增加人员就有依据。反过来,如果关键问题是评审等待和需求反复,单纯扩编可能只增加协调对象。

管理者还要区分短期峰值和长期结构性缺口。短期峰值可以通过分阶段交付、临时外包或借调解决;长期缺口则需要制定招聘、培养、知识转移或供应链能力建设计划。两者的成本结构、风险和恢复时间不同,不应都用“加人”处理。

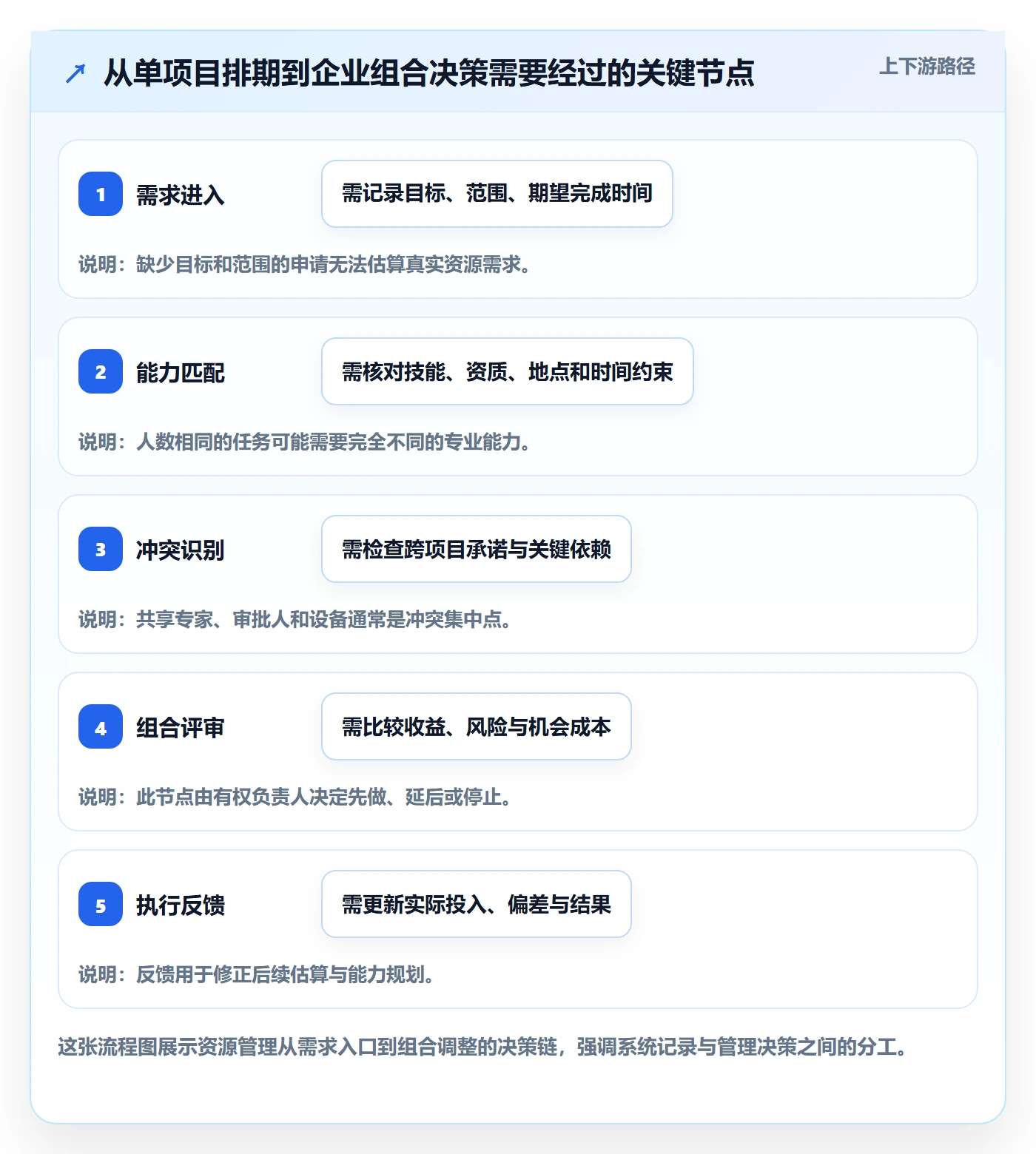

六、资源管理全流程:从需求进入到复盘沉淀

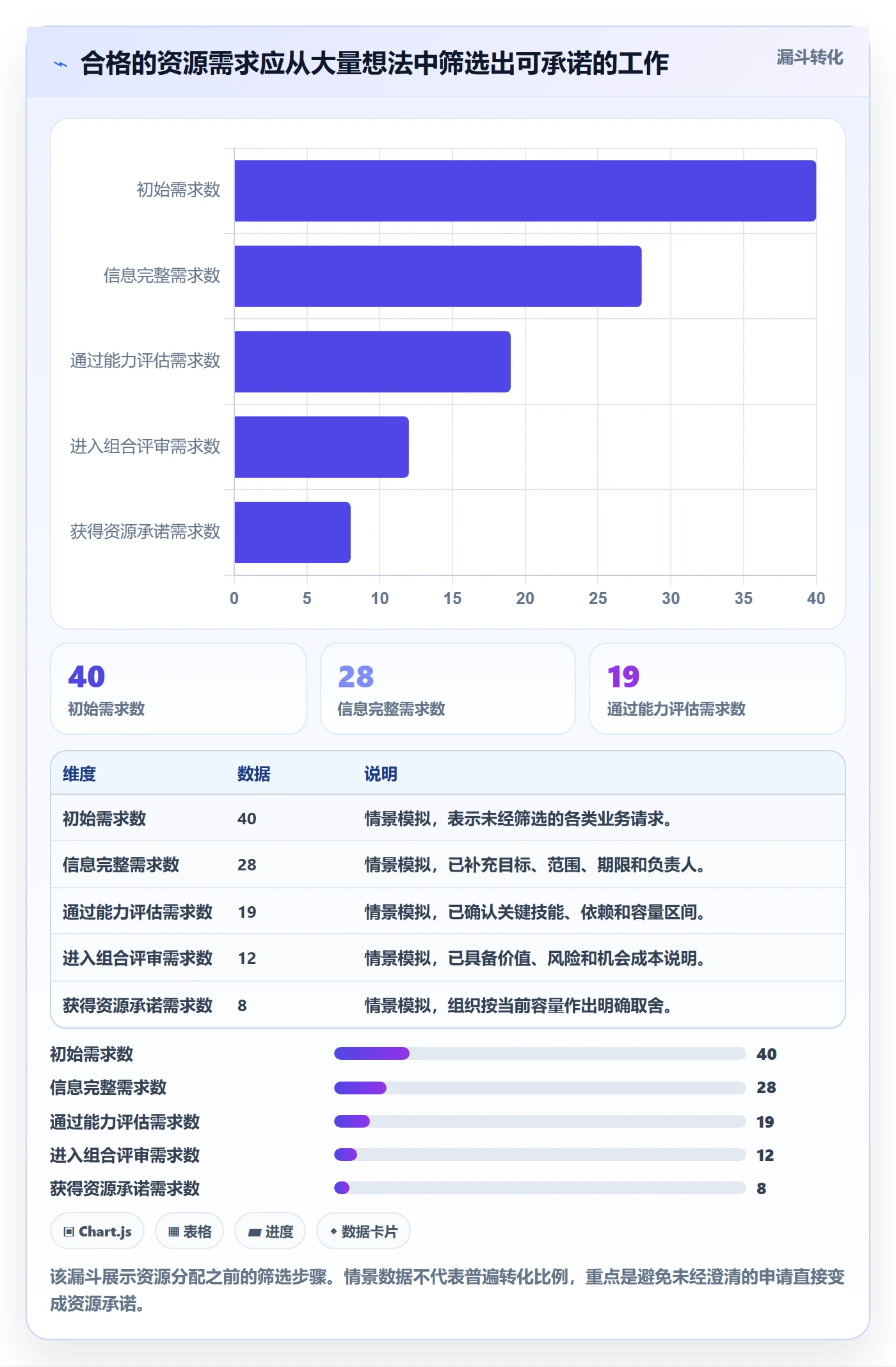

1. 第一阶段:统一需求入口,避免口头承诺

资源申请应有一个最小信息模板,不必一开始就做得复杂,但至少要包含业务目标、期望结果、范围、期望时间、负责人、依赖、估算区间和不投入的影响。没有这些信息的需求可以先进入澄清队列,不应直接被视为已承诺工作。

需求入口还要区分“想法”“评估中”“已批准”“已承诺”“执行中”和“已结束”。状态名称不是装饰,而是帮助管理层区分讨论、决策与承诺。尤其要明确,项目负责人在会议上口头表示“可以安排”,不等于资源负责人已经确认容量。

(1)需求登记的最低要求

  • 说明业务问题与目标结果,而不只写解决方案。
  • 标注必须完成的范围和可延后范围。
  • 提供期望时间及其外部约束依据。
  • 列出所需能力、关键依赖与可能风险。
  • 指定业务负责人和后续结果验证人。

2. 第二阶段:盘点资源,建立可维护的资源目录

资源目录不是一次性清点。人员能力会变化,设备状态会更新,预算会被占用,供应商交期也会改变。目录需要注明数据责任人、更新时间、数据来源和可信度。对关键岗位或关键设备,还应标记替代方案与恢复时间。

人员信息应当遵循必要性原则,聚焦工作分配需要的能力和可用性,不宜收集与工作无关的敏感信息。若涉及个人数据或绩效信息,应遵循企业适用的隐私、劳动和信息安全要求,并限制访问范围。

3. 第三阶段:估算有效容量,并区分计划与实际

有效容量可按资源类型和周期计算。对人员,可以从理论工时中扣除休假、固定支持、培训和既有承诺;对设备,可以扣除维护、校准、换线和安全检查;对预算,则要扣除已批准支出和不可变更费用。估算应保留假设,不要只留下最终数字。

计划工时、实际工时和历时要分别记录。计划用于承诺和预测,实际投入用于成本与能力校准,历时用于观察交付流动。三者不能互相替代。若一个工作项计划工时很低但历时很长,要调查等待和依赖,而不是简单判定估算错误。

资源管理资源全流程:企业管理者实操方法与一文讲清

4. 第四阶段:做能力匹配,标记不可替代环节

能力匹配应同时看任务要求与资源条件。任务可能需要特定技术经验、认证、客户关系、地域权限或设备操作资格;资源则可能受到地点、时间、授权和合同范围限制。只用岗位名称匹配,会忽略实际任务差异。

对稀缺能力,组织应建立备份机制:安排影子学习、代码或操作文档评审、轮岗实践、供应商知识转移。若关键知识只存在某个人的经验里,资源表再完善也无法消除单点风险。

5. 第五阶段:进行组合评审,明确优先级与放弃项

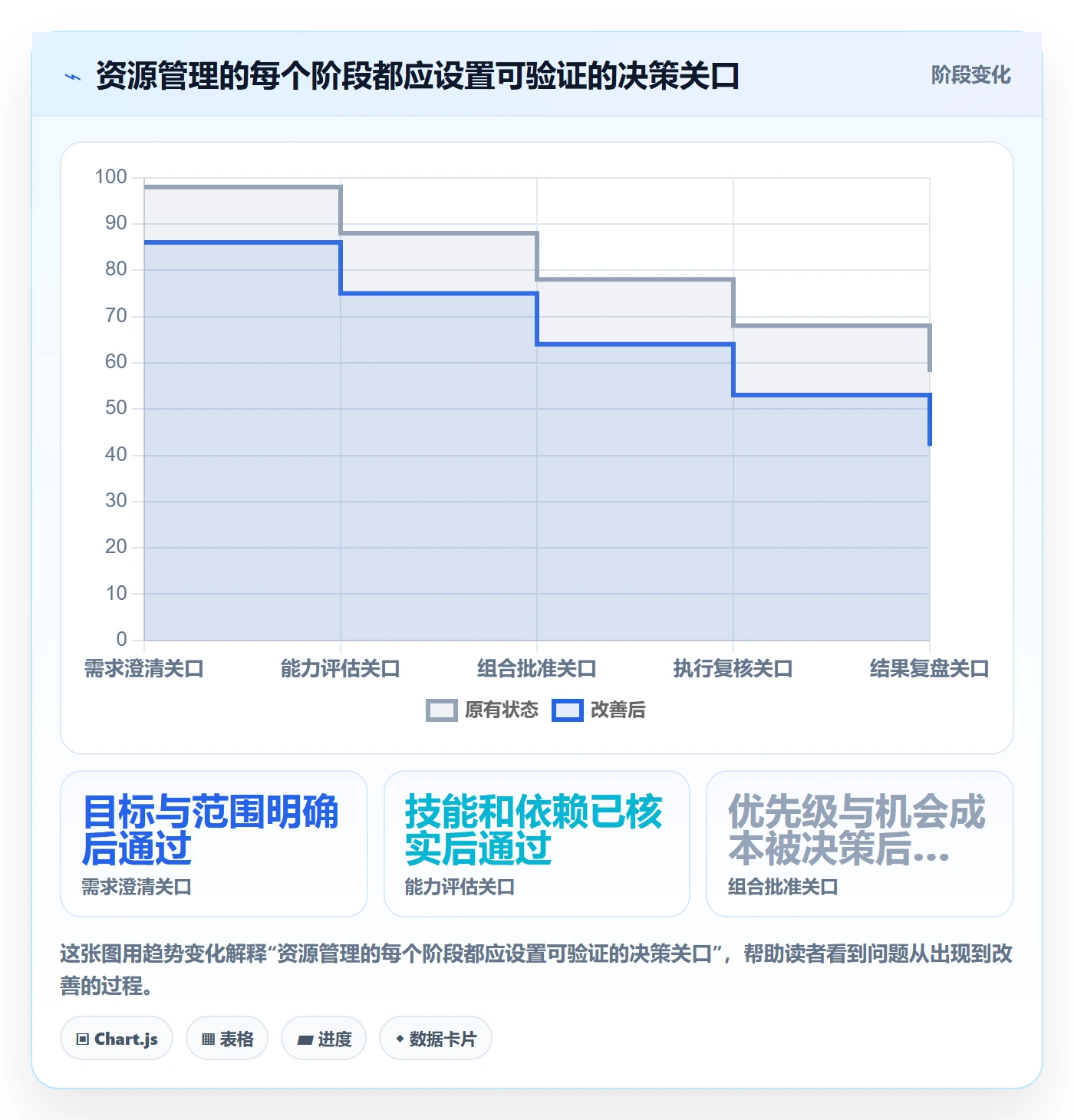

资源组合评审的目标不是把所有需求排进计划,而是做出可解释的选择。管理层需要明确哪些需求批准、哪些条件性批准、哪些延期、哪些缩小范围、哪些终止。每项决定应记录资源承诺、交付假设和复核节点。

评审周期应与组织节奏匹配。稳定业务可以月度或季度评审;变化快的产品线可能需要每周检查关键资源和依赖。但会议频率并非越高越好:若每周都重新争论战略优先级,说明治理规则、授权范围或决策资料存在问题。

6. 第六阶段:执行中监控偏差,提前触发调整

监控不是要求团队频繁填表,而是关注会改变决策的信号。常见信号包括关键任务持续延期、瓶颈资源超额承诺、计划外工作增加、依赖交付失约、范围反复变化、质量指标恶化和预算消耗速度异常。

每个信号都应配有处理动作。例如关键角色负荷超过阈值时,先检查任务优先级和可替代能力;依赖延迟时,评估并行方案、范围缩减或交付顺序;成本超支时,判断是估算偏差、需求增加还是采购条件变化。只报偏差而没有决策动作,监控就会变成仪表板维护。

7. 第七阶段:变更控制和复盘,建立组织记忆

重大变更应回答四个问题:变化是什么,为什么发生,影响哪些资源和承诺,由谁批准调整。变更不是坏事,但未登记的变更会让原计划失去解释力,也会把管理责任转嫁给执行团队。

项目结束后,要比较计划与实际,并拆解差异来源。复盘不应只追问“为什么没按时完成”,还要判断估算偏差、需求变化、等待时间、能力不足、资源冲突和决策延迟分别贡献了多少。真正有用的复盘会改进后续估算、资源目录和决策规则。

资源管理资源全流程:企业管理者实操方法与一文讲清

七、不同情况下的行动建议:先找约束,再选方案

1. 资源利用率高,但交付仍频繁延期

先不要急着扩编。检查计划外工作、任务切换、需求变更、等待和返工是否被记录;再识别瓶颈岗位是否被会议、审批或临时支持占用。如果团队确实长期超出有效容量,并且优先级已经收敛,再比较招聘、外包、范围缩小和交付分期的成本。

短期处理可采用冻结非关键需求、保护核心工作时段和限制并行任务;中期处理则要看能力缺口是否稳定存在。若延期主要源于依赖与审批,增加执行人力通常不是首选方案。

2. 资源总量看似充足,但关键项目找不到合适人员

这通常是能力错配而非总量不足。应把工作分解到具体技能与资质,确认是否可以拆成不同难度的任务,让高阶专家集中处理判断和关键设计,把可标准化工作交给经过培训的成员。

如果关键能力只有一人具备,要同时做两件事:短期保证关键任务连续性,长期安排知识转移或招聘。只有招聘而没有知识沉淀,组织仍可能在新人员到岗前处于单点风险中。

3. 多个项目同时要求同一名专家

不要让专家自己承担优先级裁决。由组合负责人比较项目价值、交付窗口和风险,明确专家在哪些阶段必须参与,哪些任务可以由其他成员先行准备。通过评审时段预约、批量处理和异步审阅,减少碎片化切换。

若该专家已经成为长期瓶颈,应测量其时间花在决策、评审、答疑和执行上的比例。把重复答疑沉淀成标准、培养替补或调整授权,往往比单纯要求专家“多支持几个项目”更有效。

4. 预算受限,但需求仍然很多

先把需求分为必须履行、价值明确、可选改善和探索验证四类。对高不确定性需求,优先设计小规模验证,不要一开始投入完整团队和预算。对收益不明确的方案,设置阶段性停止条件,防止沉没成本不断推高投入。

预算有限时,管理层应公开说明取舍逻辑。若把所有项目都保留,实际做法往往是延长周期、稀释人员投入和增加切换成本。明确延期或停止,可能比表面上的“全部启动”更负责任。

5. 项目变化频繁,固定年度计划失去作用

年度计划仍可用于战略方向和预算上限,但不应被当作全年不变的执行排期。可以采用滚动计划:近期阶段做详细资源承诺,中期阶段标明容量区间和依赖,远期阶段保留假设与优先级,不把未经验证的远期需求当成已承诺工作。

滚动计划需要明确重估条件,例如客户范围变化、关键依赖失约、预算门槛变化或战略调整。若每个周期都因同一类事件重排,应把问题上升到需求治理或组合决策机制,而不只是增加排期会议。

6. 组织还没有资源管理系统,先从哪里开始

先用轻量模板建立统一的需求入口、资源目录、承诺状态和冲突清单。试点范围可以是一条业务线或一组共享资源,重点验证数据是否有人维护、管理层是否愿意处理冲突、指标是否能帮助做决定。不要一开始就要求所有部门填报大量字段。

如果后续考虑引入管理平台,应通过真实场景验证:跨项目资源视图是否易于理解,权限能否满足部门边界,报表是否支持管理层口径,现有工具与数据能否衔接,实施和维护需要多少人力。供应商演示中的理想流程,不应替代一线用户的试点反馈。

八、不同情况下的取舍:没有一种分配方案适合所有组织

1. 集中式分配与团队自主安排

集中式分配能提高跨项目透明度,适合资源稀缺、项目高度依赖或风险较高的环境;但如果所有小任务都要经过高层审批,决策速度会下降。团队自主安排反应快,适合目标稳定、边界清晰、团队能力完整的工作;但跨团队冲突可能被隐藏,局部最优也可能损害整体目标。

较稳妥的做法通常是分层授权:组织层面管理战略优先级、瓶颈资源和重大预算;团队层面管理已批准范围内的日常排期。授权边界要写清楚,避免把所有决定集中到同一位管理者,也避免资源冲突无人负责。

方案 优势 成本与风险 更适合的情形
集中式分配 跨项目可见性较强,便于处理稀缺资源冲突 决策队列可能变长,容易形成管理瓶颈 共享资源多、项目依赖密集、风险较高
团队自主安排 反应快,团队可根据现场情况调整 跨团队重复承诺和局部最优风险较高 目标稳定、任务边界清楚、团队相对独立
分层授权 兼顾组合治理与一线速度 需要明确阈值、升级路径和责任边界 组织规模较大且项目类型差异明显

2. 全职投入与多项目共享

全职投入可以减少切换,提高目标聚焦度,适合优先级明确、工作量足以支撑完整周期、依赖密集的项目。多项目共享则能提高稀缺专家的覆盖范围,适合阶段性评审、咨询或少量专业支持,但共享比例过高会造成碎片化和等待。

选择时不要只看人员是否“空档”。应评估工作是否可以批量处理、切换成本多高、响应是否需要即时发生,以及共享安排是否形成排队。若一名专家被切成许多极小时间片,账面利用率可能提高,实际周转速度却会下降。

3. 自建、外包与混合配置

自建适合长期核心能力、涉及关键知识产权或需要持续迭代的工作;外包适合边界清楚、标准成熟、需求有期限且内部无需沉淀核心知识的任务。混合配置可以让内部团队掌握目标、架构和验收,外部伙伴承担可标准化或阶段性工作。

比较外包成本时,要把沟通、验收、数据安全、知识转移、合同管理和退出成本一起计算。只比较供应商报价与内部工资,容易低估实际总成本。还要判断外部能力是否能在关键时刻响应,以及组织是否具备管理和验收外部交付的能力。

4. 提高利用率与保留缓冲

提高利用率适用于工作稳定、交付流程成熟、需求波动较低的环境。保留缓冲适用于高不确定性、强依赖、需要应对客户变化或运营事故的环境。缓冲不是“闲置”,而是为变化、质量和恢复能力付出的保险成本。

管理者可以按工作类型设定缓冲,而不是所有团队一刀切。例如例行运营可按历史波动估算支持容量,探索型项目则按假设不确定度预留更大弹性。最终要用实际偏差校准,不能把经验值永久固定成通用标准。

5. 详细工时核算与结果导向管理

细致工时适用于成本核算、合同结算、产能估算或监管要求明确的场景,但填报成本和误差风险不能忽略。结果导向管理适合强调交付成果、团队自主性较强的工作,但若没有过程数据,管理者可能无法发现资源瓶颈和隐藏等待。

两者可以按用途组合:对关键项目保留足够的投入和阶段数据,对低风险稳定工作减少填报负担;同时用交付周期、质量、目标结果和异常工作量校验资源决策。数据收集应服务于决策,而不是为了让报表看起来完整。

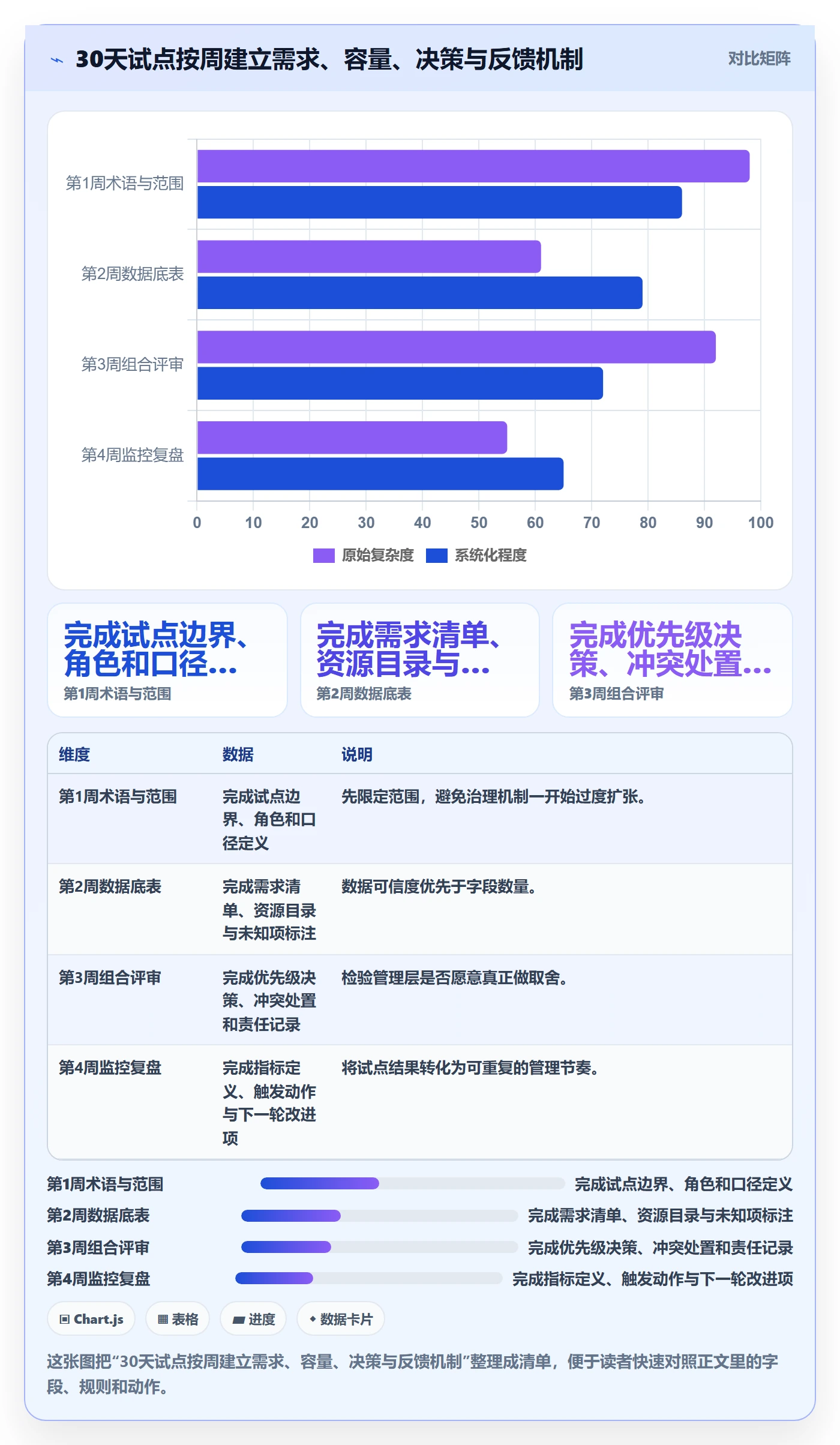

九、管理者落地清单:用 30 天建立最小可行机制

1. 第一周:选定范围和统一词汇

先选一个资源冲突明显、业务负责人愿意参与的范围,例如一条产品线、一个共享技术团队或一组重点项目。定义“需求”“容量”“已承诺”“瓶颈资源”“变更”等核心词,避免部门间用同一个词表达不同含义。

  • 确定试点范围、负责人和决策人。
  • 列出当前最常见的资源冲突类型。
  • 统一需求状态与资源口径。
  • 确定哪些数据必须维护,哪些暂不收集。

2. 第二周:建立需求与资源底表

用最少字段整理当前项目需求和关键资源。需求侧记录目标、范围、负责人、优先级依据和估算区间;资源侧记录能力、已有承诺、周期容量、约束和更新时间。先保证信息可信,再考虑增加图表和自动化。

这一步要主动标记未知项。与其填入看似精确但无人确认的数据,不如注明“待核实”“估算区间”或“来源不明”。透明的不确定性比虚假的准确性更有管理价值。

3. 第三周:做一次组合评审和冲突处置

将需求放到同一张评审清单中,比较价值、风险、资源消耗和机会成本。会议的结果必须包括批准、条件性批准、延期、缩小范围或终止,并且明确谁负责后续行动。若没有任何项目被延期或停止,需检查会议是否真的做了优先级选择。

对未能解决的冲突,设定升级路径和决策时限。长期悬而未决会让团队在不同假设下继续工作,形成重复劳动和隐性承诺。决策延迟本身也是一种资源成本,应被看见。

4. 第四周:建立监控和复盘节奏

选择少量能触发行动的指标,例如关键资源超额承诺比例、平均等待时间、计划外工作占比、范围变更次数和按期交付率。每个指标都要有定义、数据来源、负责人和触发后的动作,不要为了丰富仪表板堆叠大量无人使用的数字。

四周结束时复盘三件事:哪些冲突更早被发现,哪些决策仍然依赖个人经验,哪些数据维护成本过高。下一轮只改进最影响决策的一两项规则。资源治理不是一次上线,而是通过小范围验证逐步建立组织习惯。

资源管理资源全流程:企业管理者实操方法与一文讲清

十、结尾:资源管理的关键,是让取舍看得见、能复盘

资源管理不是把所有工作都塞进排期,也不是把所有人都安排到满负荷。它的价值在于让组织清楚知道:哪些目标值得投入,哪些能力真正稀缺,哪些承诺彼此冲突,哪些工作应该延后或停止,以及投入之后是否获得了预期结果。

我更愿意把资源管理看作一套“组织取舍机制”。表格和系统负责呈现事实,流程负责让事实进入决策,负责人负责承担选择的后果。只有当资源申请能够解释业务价值,资源计划能够反映真实容量,执行偏差能够触发调整,复盘结果能够改变下一次决策,资源管理才真正形成全流程。

下一步不必先买系统或重做所有流程。先选一个资源冲突最明显的团队,整理一份可信的需求清单和有效容量表,召开一次明确记录取舍结果的组合评审,再用四周观察冲突、等待和交付偏差。先让资源冲突可见,再让决策规则可复用,最后才是规模化自动化。

常见问题解答(FAQ)

1. 企业资源管理的全流程应该怎么搭建?

我负责的团队最近同时推进多个项目,人员、预算和设备都在几个表格里登记,信息经常对不上。我想知道资源管理是不是先建一张总表就够了,还是需要把申请、分配、使用和回收连起来?

全流程至少要覆盖需求提出、审核与优先级排序、资源分配、使用跟踪、变更调整、归还或释放、复盘七个环节。只建总表解决的是“资源在哪里”,不能回答“为什么分给这个项目”以及“什么时候可以重新分配”。实操时,先统一资源名称、负责人、可用时间、成本口径和状态,再规定每个环节由谁确认。

比如人员资源可记录技能、投入比例和可用周期;设备资源则记录位置、借用期限和维护状态。流程是否有效,不看表格有多复杂,而看管理者能否在几分钟内判断某项资源是否可用、由谁负责、冲突如何处理。

2. 多个项目争抢同一批资源时,管理者应该怎么分配?

我遇到过两个项目都说自己最紧急,最后只能靠负责人拍板,团队也不清楚依据是什么。我担心如果只按项目级别排序,会忽略交付风险和资源投入后的实际收益,有没有更可解释的分配方法?

建议把分配依据公开,而不是只设置一个“优先级”字段。可以分别评估业务影响、交付期限、延期损失、资源稀缺程度和替代方案,每项按统一尺度打分;例如每项按1至5分评价,再由管理层确认权重。分数不是自动决策,而是把争议从“谁的声音大”转为“哪些假设不同”。

还要检查资源是否真的不可替代:某个关键岗位短缺时,拆分交付范围、调整里程碑或借用具备相近技能的人,可能比让项目整体停摆更有效。每次调整都记录原因和影响,后续才能检验规则是否公平、是否改善了交付。

3. 资源利用率越高越好吗?怎样识别虚高的利用率?

我看到团队的排期表几乎每个人都排满了,表面上利用率很高,但任务延期和临时加班反而越来越多。我想判断这是资源不足,还是排期方式有问题,应该看哪些数据才不容易被利用率误导?

利用率不应被单独当作绩效目标。排期达到100%通常意味着没有空间应对评审、沟通、缺勤和突发问题,尤其是跨团队协作较多的岗位。建议同时观察计划投入与实际投入偏差、延期率、返工比例、等待时间和加班趋势。例如连续数周排期接近满载,同时任务等待时间上升,往往说明瓶颈可能在审批或交接,而不一定是人数不足。

分析时按岗位和工作类型拆分数据,并区分可交付工作与必要的支持工作;不要把会议、维护和临时支持简单视为“闲置”。管理目标应是稳定交付和可持续负荷,而不是把每小时都填满。

4. 资源管理表格、流程制度和管理工具应该如何选择?

我所在的企业规模不大,大家现在用共享表格登记资源,但项目增多后,重复录入和版本冲突开始出现。我不确定是不是应该立即上管理工具,也担心先买工具却没有统一流程,最后只是把混乱搬到新系统里。

先按管理复杂度选择,不必一开始追求系统化。若资源种类少、项目数量有限、变更不频繁,共享表格配合明确的负责人和更新时限通常足够;当出现多人并发修改、跨项目冲突频繁、审批留痕困难或无法及时掌握资源状态时,再评估某项目管理工具或某项目管理平台。

选型前可用一个真实项目做小范围试运行,重点检查权限、变更记录、资源日历、报表口径和数据导出是否符合实际流程。判断是否值得投入,不只看功能清单,还要比较每月因重复核对、等待审批和资源冲突消耗的工时。先统一字段与责任,再迁移数据,通常比先购买工具、再被迫迁就默认流程更稳妥。

核心关键词

读者评论

朱
朱雨桐

我们团队以前也把利用率当成主要指标,排期看着很满,临时支持一来就全线延误。后来给关键岗位留了缓冲,交付反而稳定些。缓冲比例怎么定,可能还得结合工作类型持续复盘。

蒋
蒋诗涵

跨部门共享专家确实容易被重复承诺。不过能力标签需要有人定期维护,否则很快就不准;实际推行时,维护责任和更新频率往往比字段设计更难落实。

刘
刘云舟

文中把工时、等待和周期分开看很有启发。我们遇到的延期不少来自审批排队,不是执行人手不足。想了解复盘时如何区分流程瓶颈和需求方迟迟不确认造成的等待。

文章包含AI辅助创作:资源管理资源全流程:企业管理者实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/619379
