实施团队最常见的资源管理失灵,不是“人不够”,而是同一个人被三个项目同时当成下周可用。排期表看起来每个项目都有负责人,到了客户现场却发现关键顾问在做内部培训、技术专家被临时拉去救火、项目经理还在等客户提供数据。资源管理的核心因此不是把人填进甘特图,而是让需求、能力、可用时间和决策规则彼此对得上。
一、核心结论:资源管理不是排满日历,而是管理兑现能力
1. 先管理承诺,再管理利用率
我判断实施团队资源管理是否有效,通常先看一件事:团队对外承诺的工作,能不能在已知约束下按期兑现。利用率高并不自动代表效率高。一个顾问日历排到 100%,如果其中包含尚未确认的客户会议、跨项目支援和内部任务,那么这个数字只是在制造精确感。
对实施团队来说,资源至少包含四个维度:可用时间、技能匹配、项目阶段和交付风险。把人天加总只能回答“有多少时间”,不能回答“这些时间是否能解决当前问题”。例如,某周有 20 人天空闲,不代表团队能够完成一项需要资深架构师现场评审的工作。
我的管理原则是:先确认工作是否可承诺,再确认由谁承担;先识别能力瓶颈,再讨论整体利用率。资源表应支持项目决策,而不是只为月末汇报提供一张好看的满载图。
2. 用三层视图代替一张总排期表
我建议把资源管理拆成三个互相校验的视图。项目视图说明每项交付的阶段、范围、期限和风险;人员视图说明每个人的技能、可用窗口、休假与并行任务;组合视图则回答多个项目争抢同一类能力时,谁先做、谁可以调整、谁需要升级决策。
三层视图各自解决不同问题。项目视图防止“任务有人领,却不知道为什么做”;人员视图防止“人头够,但技能不匹配”;组合视图防止每个项目单独排得合理,合在一起却彼此冲突。
| 管理视图 | 要回答的问题 | 主要输入 | 常见误用 |
|---|---|---|---|
| 项目视图 | 近期必须交付什么,依赖和风险在哪里? | 范围、里程碑、阶段、客户承诺 | 只登记开始结束日期,不说明工作量和前置条件 |
| 人员视图 | 谁有时间、谁有能力、谁需要培养或备份? | 技能、可用工时、休假、在途任务 | 把岗位名称直接当成实际能力 |
| 组合视图 | 多个项目冲突时,组织如何排序和取舍? | 客户价值、风险、期限、关键岗位负荷 | 让项目经理各自争人,最后由执行人员自行协调 |

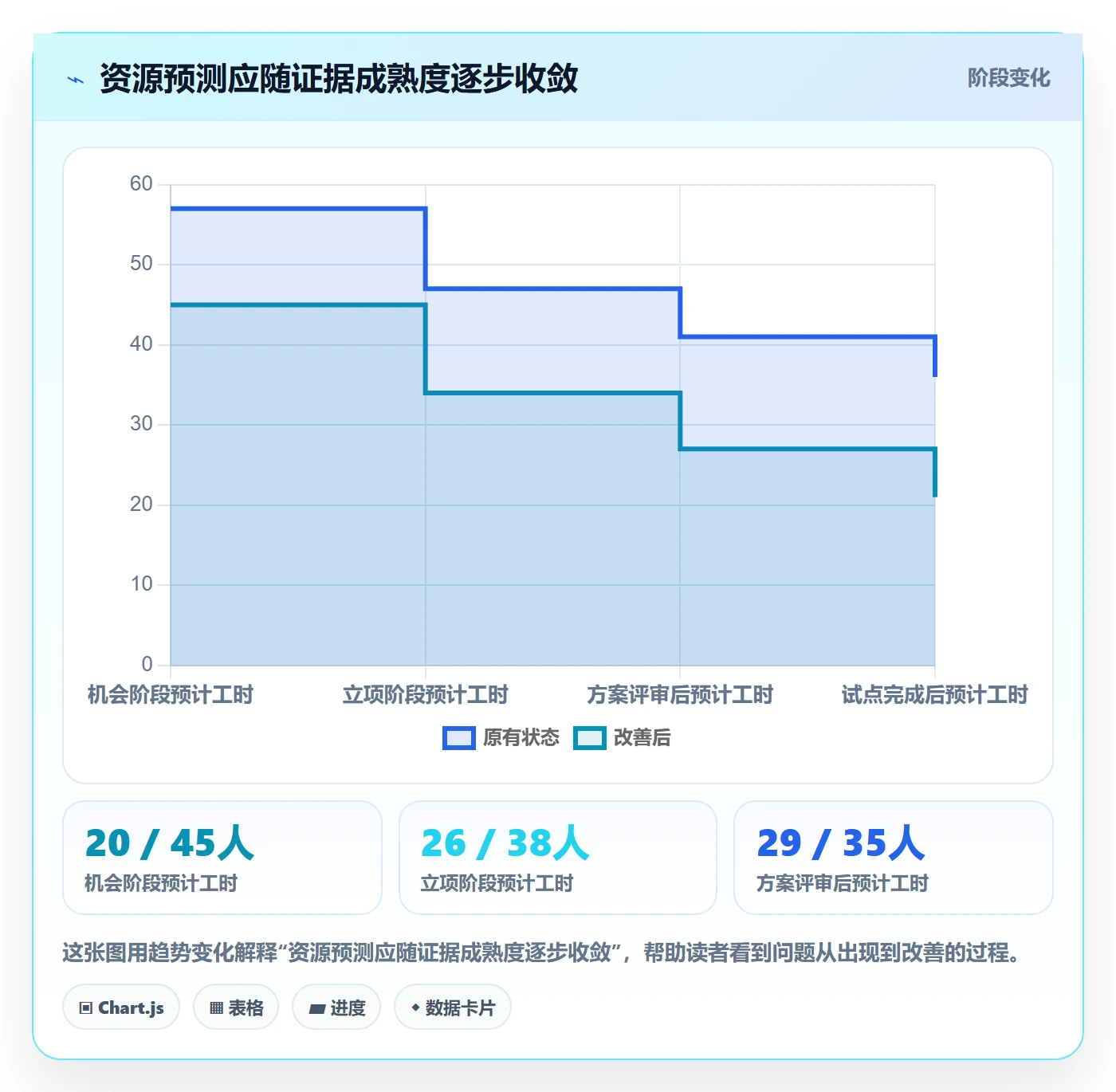

3. 资源计划必须带置信度

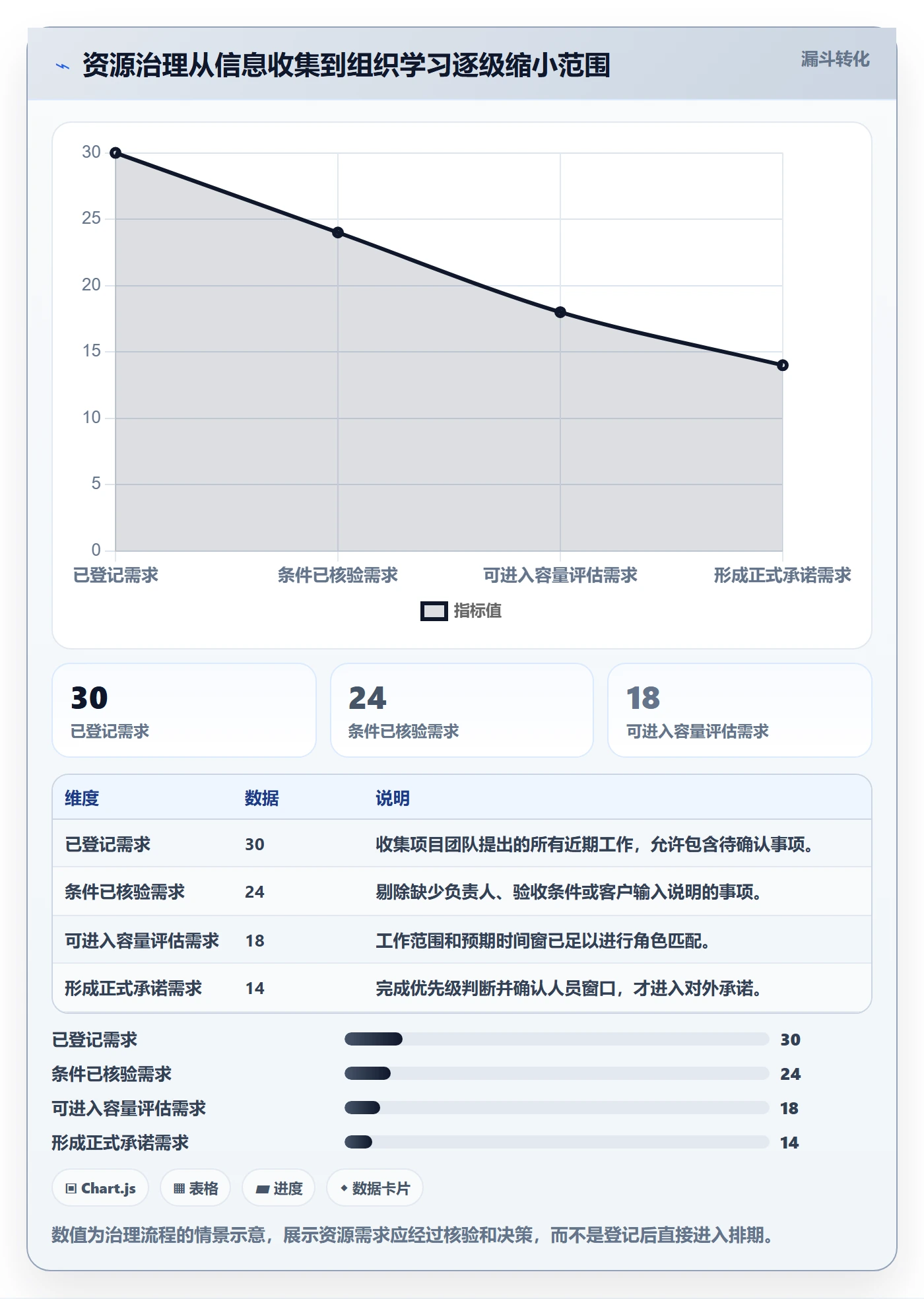

资源计划不是静态承诺,而是对未来一段时间的预测。客户尚未确认的启动日期、未完成的数据准备、依赖外部厂商的接口,都应该降低计划置信度。把“已确认工作”和“可能发生工作”放在同一层级,容易让团队误以为容量已经被占用,或者错误地向客户承诺。
实操上,我会把需求分成已批准、待确认、机会性三类,并分别标注计划状态。已批准项目进入基线容量;待确认项目占用情景容量,但不应当作硬承诺;机会性需求只进入风险讨论,不进入正式排期。

二、背景和真实场景:为什么实施团队尤其容易出现资源错配
1. 实施工作有明显的阶段波峰
实施项目往往依次经历调研、方案设计、配置开发、数据迁移、测试验证、培训上线和稳定期支持。每个阶段需要的岗位组合不同:调研期更依赖业务顾问,方案期需要架构与产品能力,迁移和集成阶段需要技术人员,验收和上线阶段则需要项目管理、客户成功和现场支持协同。
如果团队按“一个项目配一个人”的方式估算,就会忽略阶段变化。某位顾问可能在项目启动阶段投入很多,到了开发期间只需参加评审;技术专家可能在大多数周里只需少量时间,却在接口联调的两周内成为关键路径。平均人力需求会掩盖峰值,导致看起来容量足够,关键周却无人可用。
2. 客户侧条件会改变内部资源需求
实施工时并不只由合同范围决定。客户数据质量、决策效率、接口环境、关键用户投入程度,都会改变团队实际工作量。两个范围相近的项目,一个客户能按时提供字段映射和测试账号,另一个客户需要反复补资料,实施团队的投入可能完全不同。
我会把客户准备度作为资源预测的输入,而不是等到项目延期后才把原因归结为“客户配合度低”。启动前至少确认业务负责人、数据负责人、系统接口人、测试参与者和关键决策人是否明确。缺少其中一项,就应该在计划中标注相应风险和缓冲,而不是把理想情况下的工时当作基准承诺。
3. 多项目并行让隐性工作被低估
实施人员的日历里,除了项目任务,还有售前支持、内部评审、方案复用、知识沉淀、培训、答疑和突发升级。若这些工作没有被记录,计划表就会把这些时间当作“可用容量”。到了执行期,项目任务并没有消失,只是团队通过加班和任务切换来填补模型中的空白。
尤其要注意跨项目的短时支援。一个专家每天被不同项目各占用一小时,看似只投入少量时间,实际可能因为切换上下文而损失整块深度工作时间。对高专业度工作而言,资源容量不能简单按小时线性相加。
4. 中大型组织需要把局部排期变成组合决策
在百人以上的实施组织中,团队通常不止一个项目经理,也不止一种专业能力。一个项目经理看到的是自己的交付期限,资源负责人看到的是多个项目的冲突,业务负责人则要衡量收入、客户风险、战略价值和团队可持续性。没有统一的优先级规则,资源冲突就会通过关系、声音大小或临时升级来解决。
如果组织使用 PingCode 等项目管理平台,平台可以承载项目、迭代、任务、负责人和状态信息;但工具本身不会自动产生正确的分配规则。真正决定资源管理质量的,是组织是否定义了容量口径、冲突升级路径和承诺边界。
三、常见误区:看起来在管资源,实际在放大偏差
1. 把 100% 利用率当成目标
利用率适合用于观察趋势,不适合单独作为团队绩效目标。若所有人长期排到 100%,任何需求变更、客户延迟或突发问题都会立即形成积压。实施工作有不确定性,团队需要为不可预见的工作留出空间,否则所谓高利用率很可能只是把缓冲从计划表转移到了加班和延期里。
不同角色的合理负荷也不应完全相同。项目经理需要处理沟通和风险升级,专家需要保留连续思考时间,现场支持人员则可能受客户窗口影响。用同一个利用率阈值考核所有岗位,会鼓励大家把会议、答疑和碎片任务塞满日历。
2. 把“有空”误解为“能接”
某位顾问下周有两天空档,不意味着他可以接任意工作。要检查任务的技能要求、业务背景、交付地点、客户语言和认证要求,也要检查他是否正处于其他项目的关键节点。可用时间是必要条件,能力匹配和上下文连续性才决定资源能否有效转化为交付。
我会把岗位能力分成“独立承担、在指导下承担、暂不承担”三个层级,而不是只用“熟悉/不熟悉”二分。能力等级应由实际交付证据支撑,例如完成过类似迁移、独立主持过验收、处理过某类故障,而不只是培训记录或个人自评。
3. 把估算精确到小时,却不写假设
“需要 46 小时”听起来比“约一周”精确,但若没有说明客户输入、接口数量、环境状态和验收范围,这种精确可能只是数字外观。估算的价值不在小数点,而在于哪些条件成立时这个估算才成立。
我更愿意接受一个写明假设的区间,例如“数据清洗与迁移预计 6 至 9 人天,前提是客户在测试前提供完整字段映射;若字段变更超过约定范围,需要重新评估”。这种表达能让项目经理知道何时重新估算,也让客户理解投入与输入条件之间的关系。
4. 只看个人负荷,不看关键路径
平均负荷会把真正的瓶颈藏起来。一个项目可能有 8 名成员总体负荷只有 65%,但唯一能审批架构方案的专家已经排满;也可能项目组每人都没超载,却因为客户决策人一周只能参加一次评审而整体停滞。
资源管理不应只回答“谁忙”,还应回答“哪一个角色或外部依赖决定了项目最早何时完成”。这需要把关键任务、依赖关系和资源日历放在一起分析。瓶颈角色的风险通常比团队平均利用率更值得关注。
5. 用临时加人代替范围和顺序决策
出现延期时,常见反应是临时增加人手。但若工作已经进入后期,新增成员需要了解项目背景、系统配置和客户约定,交接成本可能超过其短期产出。若延期原因是需求未冻结或客户数据未准备好,再多内部资源也未必能缩短等待时间。
增加资源之前,我会先确认延期属于容量不足、能力不足、依赖阻塞、返工过多还是范围变化。只有第一类通常适合直接加人;能力不足要考虑专家支援或培训,依赖阻塞要推动客户或供应方,返工过多要修复质量环节,范围变化则要重新谈优先级和期限。

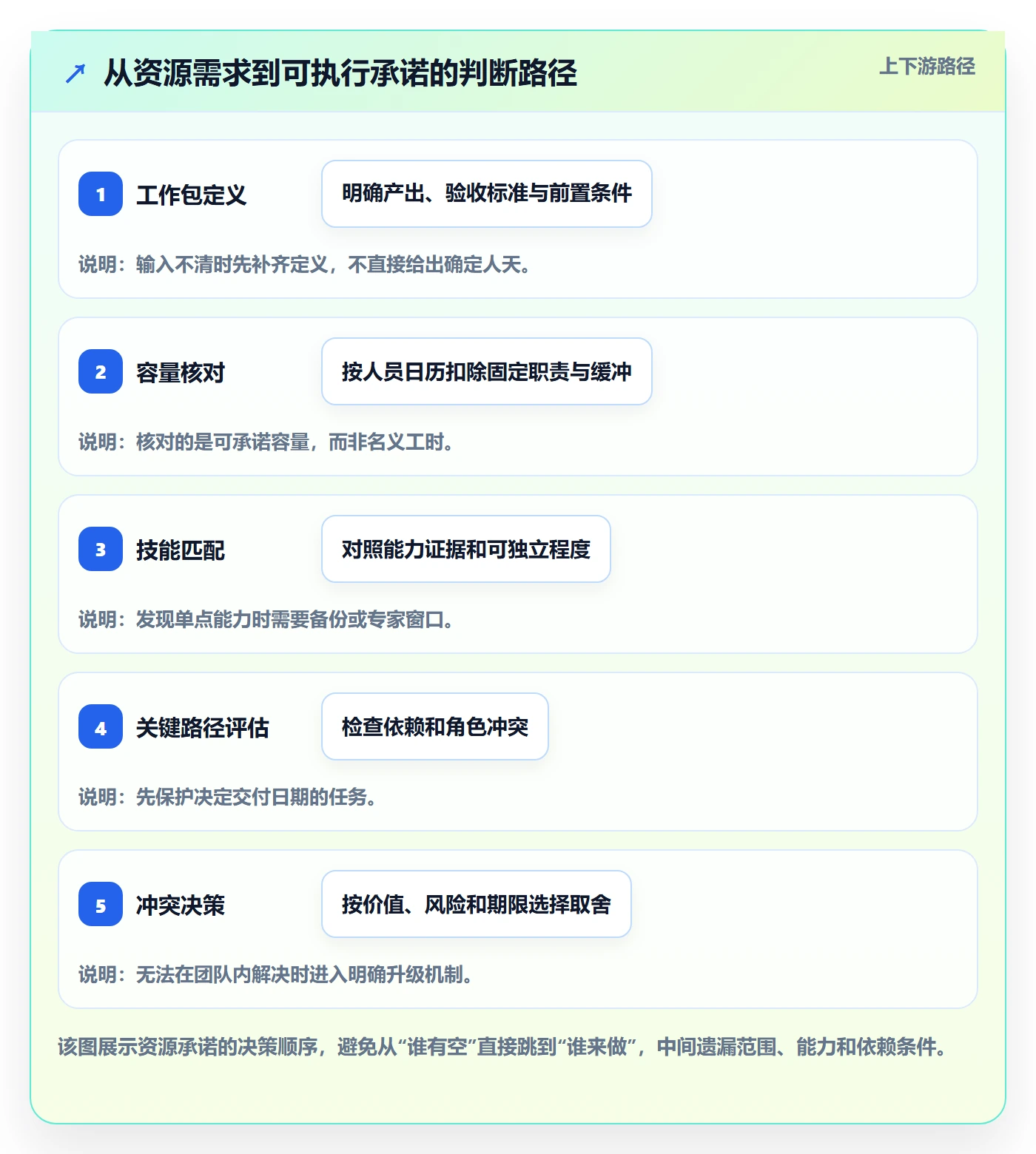

四、专业判断逻辑:从需求到承诺的六步资源方法
1. 把工作拆到可估算、可验收的粒度
资源计划的起点不是人数,而是工作包。工作包至少要有清晰的产出、负责人类型、前置条件、估算区间和验收方式。比如“完成数据迁移”过于宽泛,可以拆成数据盘点、字段映射、清洗规则确认、试迁移、差异核对和正式迁移。
拆分并非越细越好。若每一项都细到半小时,维护计划的成本会超过收益。通常应拆到负责人能在一至两周内验证进度、识别依赖和调整资源的粒度。对于风险较高或跨团队的关键路径工作,可以进一步拆细。
2. 估算工作量时同时记录不确定性
我建议用区间估算,而不是把单点数字伪装成确定值。对于重复度高、流程成熟的任务,可以使用历史中位数;对于新系统、新客户或复杂接口,可以采用乐观、最可能、悲观三点估算,再说明影响区间的条件。
以任务估算为例,若乐观为 3 人天、最可能为 5 人天、悲观为 9 人天,可以用简单的加权估算作为讨论起点:(乐观值 + 4 × 最可能值 + 悲观值)÷ 6,结果约为 5.3 人天。它不是承诺公式,而是提醒团队同时考虑常态路径和尾部风险。
重要的是,估算应该随着证据更新。完成首个接口后,可以用实际工时校准后续接口;试迁移暴露数据问题后,应更新迁移工时。若计划永远不根据实际数据修正,资源预测就只是一次性的猜测。
3. 建立角色容量,而不只统计人数
容量计算应从工作日历开始,扣除休假、固定培训、管理职责、值班和不可避免的内部工作,再按角色归集。一个简单的周容量模型可以是:可计划容量等于合同工作时间减去已确认的非项目投入,再乘以团队对该角色的可承诺比例。
例如,某顾问一周名义工时为 40 小时,固定内部职责 6 小时、已确认支持任务 4 小时,组织将临时事项缓冲设为剩余时间的 15%。可计划项目时间约为(40-6-4)×85%,即 25.5 小时。这个数不是个人绩效指标,而是排期时更现实的容量边界。
容量口径应按岗位与工作模式调整。远程顾问、驻场顾问、架构专家和项目经理的会议负荷与切换成本不同。初期不必追求复杂模型,但必须把非项目工作纳入视野,否则计划会系统性高估团队供给。
4. 做能力矩阵,并给关键能力设置备份
能力矩阵最好记录“能力证据”和“可独立程度”,而不是罗列一串技术关键词。一个实用表格可以包括技能类别、等级、最近一次使用时间、已交付案例、可支持地域和备份人选。这样既能用于分配,也能识别团队单点风险。
| 能力项 | 人员甲 | 人员乙 | 人员丙 | 资源判断 |
|---|---|---|---|---|
| 数据迁移方案设计 | 可独立承担,近期完成 3 次 | 可在指导下承担,完成过 1 次 | 基础了解,暂无完整交付 | 甲为主责,乙做备份演练 |
| 复杂接口排障 | 可独立承担,近期有案例 | 暂不承担 | 可独立承担,但当前跨项目排满 | 存在双项目冲突,需要提前预约 |
| 客户验收主持 | 可独立承担 | 可独立承担 | 在指导下承担 | 可轮换,丙适合逐步承担 |
5. 先排关键路径,再分配非关键任务
排期时先找出决定交付日期的关键链路:哪些任务必须完成,哪些任务存在前置依赖,哪些角色无法并行服务多个项目。之后再分配可调整的工作。这样能避免把稀缺专家平均分给所有项目,结果每个项目都拿到一点时间,却没有任何一个项目能完成关键评审。
对于关键岗位,可设置明确的预留窗口。例如架构专家每周留出两个半天用于高优先级评审,其他时间再承接计划性工作。预留不是浪费,而是减少临时插单对关键路径的破坏。若组织的突发任务确实频繁,应将其作为容量模型的一部分,而非每次都当作例外。
6. 建立冲突规则与升级时限
资源冲突不应由执行人员独自承担。需要约定谁有权调整项目顺序、哪些客户承诺不可轻易改变、冲突多久未解决必须升级,以及升级时必须提供什么信息。否则最容易配合的人会不断被抽走,长期形成“能者多劳、项目越做越忙”的恶性循环。
我建议冲突提交时至少包含:受影响的项目和里程碑、所需技能与时间窗、可替代人员、推迟成本、客户影响、建议选项。资源会议不应从“我要这个人”开始,而应从“组织要保护哪项交付结果”开始。

五、具体案例与数据观察:一个多项目实施团队怎样从抢人转向排瓶颈
1. 案例口径与问题表现
以下是一个匿名化的示例团队,数据为情景模拟,用于说明诊断方法,不代表任何企业的公开经营数据。团队有 12 名实施成员,同时推进 7 个项目,涉及业务顾问、技术顾问、项目经理和数据迁移专家。管理层最初看到的整体利用率为 88%,认为团队接近满负荷。
进一步拆分后发现,项目经理和业务顾问的计划负荷约为 78%,技术顾问为 84%,而两名数据迁移专家连续数周超过 100%。同时,项目计划把 14 人天待客户确认工作计入正式需求,售前和内部支持则有部分没有进入工时记录。总体利用率掩盖了稀缺能力过载和需求确定性不足。
2. 先修正容量口径,而不是立刻招聘
团队先把需求分成已确认、待确认和机会性三类,并将内部培训、售前支持、值班和休假加入容量视图。调整口径后,正式可承诺容量从每周 420 小时降至 356 小时。这个变化并不意味着团队效率下降,而是计划开始显示真实约束。
随后,团队复盘过去六周的实际投入,把反复出现的客户答疑和接口排障从“临时事项”改为可见工作类别。平均每周约有 36 小时用于这些支持,原来它们既没有进入项目估算,也没有被归入固定容量。可见化之后,项目经理可以提前安排轮值,而不是让专家在两个会议之间临时切换。
3. 按关键路径重排专家窗口
团队把两个迁移专家的时间集中用于试迁移评审、差异分析和正式切换准备,低风险的数据清理工作则由经过指导的顾问执行。专家仍然负责关键判断,但不再亲自完成所有可标准化步骤。与此同时,安排一名顾问跟随专家完成一次迁移演练,形成备份能力。
这项调整不是简单地把工作下放。团队为可交接任务补充了字段检查清单、异常升级条件和复核机制,并在正式迁移前安排小规模试跑。若没有标准化与复核,短期释放专家时间可能带来更大的返工成本。
4. 结果要看交付流动,而不仅看利用率

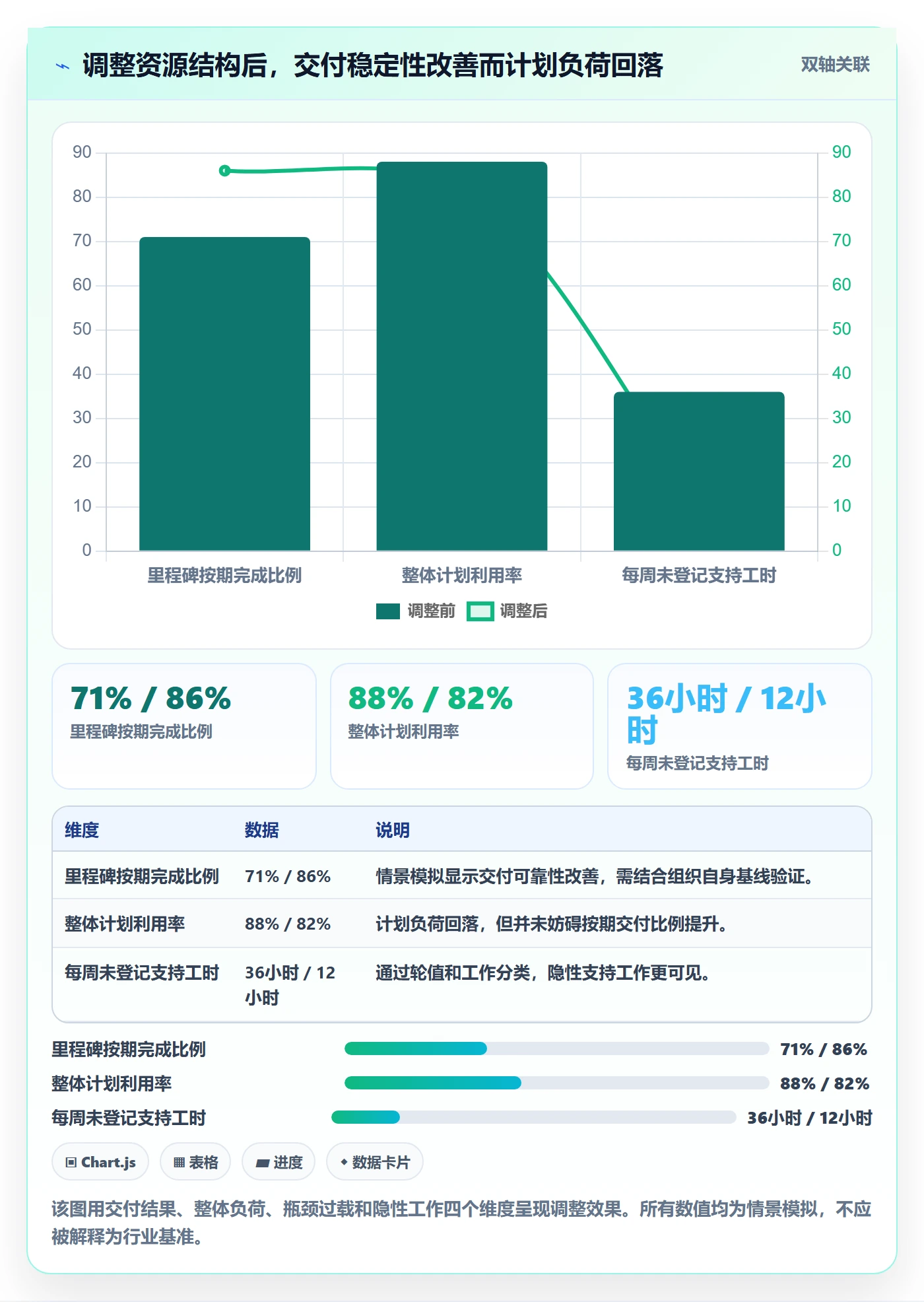

在情景模拟中,调整六周后,迁移专家的超载周数从 4 周降到 1 周,已确认里程碑按期完成比例从 71% 提升到 86%,团队整体利用率则从 88% 降到 82%。这组变化说明,利用率下降并不必然代表产出变差;若等待和返工减少,较低但更真实的计划负荷反而可能带来更稳定的交付。
这些数字不能直接作为其他团队的目标值。不同组织的项目周期、客户配合程度、工作类型和统计口径差异很大。更可取的做法是先建立自身基线,连续观察负荷、等待、返工和按期交付之间的关系,再决定哪些变化值得复制。

5. 观察数据时要防止三种错读
第一,按期率提升可能来自范围缩小、项目复杂度变化或统计口径调整,不能仅凭前后对比断言某项措施必然有效。第二,平均利用率下降可能是缓冲增加,也可能是需求不足,需要结合销售预测和交付积压一起看。第三,瓶颈超载周数减少,不代表风险消失,还要检查是否把工作转移给了未受训人员。
因此,案例复盘最好至少保留调整前后的项目组合、关键角色负荷、延期原因分类和变更记录。如果恰逢客户结构或交付范围变化,应标注这些背景。对管理者来说,数字的价值在于引出正确问题,而不是制造一条看似确定的因果结论。
六、工具与数据机制:让平台记录决策所需的信息
1. 先定义最小数据集
资源管理工具的配置不应从“能不能画甘特图”开始,而应从管理决策需要哪些信息开始。对多数实施团队,最小数据集包括:项目阶段、工作包、负责人角色、估算区间、计划窗口、实际投入、依赖项、状态、风险和资源需求确定性。
如果使用 PingCode 等项目管理平台,可以将工作项、项目里程碑、负责人、迭代或计划周期与实际进展关联起来。具体配置应避免把每种管理口径都做成必填字段。字段太少,资源判断缺少依据;字段过多,团队会为了填写而填写,数据很快失真。
2. 让计划与实际反馈形成闭环
实际工时不一定要精确到分钟,但应能区分项目交付、客户支持、内部协作和返工。只有把不同工作类型分开,管理者才能知道偏差来自估算、范围变化、低效流程还是临时支持。若把所有时间统一记为项目工时,数据就无法指导下一轮估算。
我更倾向于每周更新一次近四至八周的滚动视图,每月进行一次容量与预测复盘。短期窗口关注人员冲突和具体任务,较长窗口关注技能供给、招聘、培训和项目组合。不同节奏要使用不同精度:下周需要具体到人和时间窗,季度预测则适合按岗位类别和情景范围估算。
3. 把可视化用于发现异常,不用于给人贴标签
资源看板可以展示角色负荷、项目阶段分布、待确认需求、关键任务等待时间和单点能力风险。它不应把每个人的工时颜色直接等同于绩效高低。长期负荷偏低可能是需求不足、技能不匹配或分配机制问题;长期负荷偏高也可能说明团队依赖某个专家,而非个人效率更高。
对资源负责人而言,最有价值的看板不是“谁最忙”,而是“哪些决定若不在本周完成,会让下游资源白等”。这类视图能把讨论从个人忙碌程度转向业务流动和风险控制。
4. 数据权限与记录边界要提前说明
资源数据涉及人员日历、技能、工作记录和项目优先级。组织应明确数据用于容量规划、交付预测还是绩效评价,避免口径含糊导致团队有意少报或虚报。尤其在工时记录上,若员工认为记录会被机械地用于排名,数据质量通常会受影响。
建议将资源计划中的预测数据与正式绩效评价分开使用。项目估算是组织学习材料,应该允许修正;实际投入记录是分析依据,不应脱离工作复杂度、客户条件和任务变更做简单排名。工具治理不是行政细节,它会直接影响数据是否可信。

七、不同情况下的行动建议:按团队成熟度和问题类型选择动作
1. 团队人数少、项目数量有限时
小团队不必一开始部署复杂资源系统。先用一个共享表格或轻量看板记录未来四周的项目工作、负责人、估算区间、固定职责和风险。每周开一次短会,只讨论三类事项:本周关键交付、未来两周冲突、需要管理层决策的依赖。
要避免的是把表格做成所有事项的登记仓库。只有会影响资源决策的信息才进入资源视图;详细任务跟踪放在项目本身。小团队最重要的收益通常来自提高需求透明度和及时处理冲突,而不是追求复杂预测算法。
2. 项目很多、关键角色频繁冲突时
当项目数量增长到项目经理无法互相协调,或者同一类专家被多个项目反复争抢时,应设置明确的资源协调角色或组合评审机制。该机制需要有权决定优先级,而不只是收集需求。若协调人没有决策权,会议很容易变成重复汇报。
建议按固定节奏审视未来六至十二周的关键角色需求,但不要把远期计划写成不可变承诺。先对已批准项目锁定关键窗口,再对待确认项目保留情景空间,并设置需求确认截止点。截止点过后仍未确认的工作,应重新进入优先级排序。
3. 新业务或新技术占比高时
新业务的主要风险不是估算偏差本身,而是团队低估了未知问题带来的学习成本。应将探索、试点、方案验证和正式复制分开排期,不要用成熟项目的历史工时直接套用。第一次交付的目标也应明确:是验证可行性、形成标准方案,还是完成可复制上线。
可以安排资深人员承担关键判断,同时让中级人员参与并接手可标准化部分。这样既保护首次交付质量,也逐步降低后续对单点专家的依赖。若试点结果改变了技术路径,应该及时重估,不要为了维护原计划而隐瞒差异。
4. 客户需求变化频繁时
频繁变更时,先把需求变更和资源调整连接起来。每次变更都要说明新增工作、被替代工作、对关键路径的影响以及需要客户确认的期限。没有替代项的新增需求,实质上是在要求团队接受更大范围、相同期限和相同资源,这三者通常无法同时成立。
对变化较快的项目,可采用短周期滚动计划:近期任务明确到负责人和验收条件,远期工作保留范围与容量区间。这样既不牺牲交付透明度,也避免把尚未验证的需求过早固化成精确排期。
5. 团队长期过载且持续延期时
先做延期原因分类,再决定是招聘、培训、流程改进还是调整项目组合。若瓶颈是专业岗位供给不足,招聘或外部合作可能有效;若瓶颈是返工、审批等待或客户准备不足,单纯扩编只会增加协调成本。也要检查是否同时启动了过多项目,因为并行度过高会增加切换和等待。
在短期无法增加人手时,管理层必须明确取舍:延后低价值项目、缩小范围、分阶段交付、调整客户承诺,或接受风险。最不负责任的选择,是不改变任何条件,却把压力全部交给实施人员用加班消化。
八、不同情况下的取舍:资源管理没有万能最优解
1. 高利用率与高可靠性之间
高利用率能提高短期资源投入的可见产出,但会降低应对突发情况的余量;较多缓冲能提高交付稳定性,却可能带来短期容量闲置。合适的平衡取决于工作不确定性、客户违约成本和团队可替代性。高度标准化、输入稳定的任务,可以排得更紧;新技术试点和关键上线任务则应保留更多应变空间。
因此,我不会给所有团队统一设定一个“最佳利用率”。更可操作的做法是观察边际结果:当排期再增加一项工作时,等待时间、返工或延期是否明显上升。若新增负荷带来的可交付产出越来越少,继续追求满载就不划算。
2. 专家集中负责与能力分散之间
让专家直接处理所有高风险工作,短期质量较可控,但会形成单点依赖,专家也容易成为全组织瓶颈。让更多人承担,则需要培训、审查和错误容忍度。合理方案通常不是二选一,而是把判断责任与执行责任拆开:专家负责边界、方案审查和异常升级,经过训练的成员负责标准步骤。
如果任务涉及重大数据风险、安全影响或不可逆上线操作,仍应保留专家审批;如果任务已经形成稳定流程,则可以逐步下放执行。每次下放都应配套抽检和回滚机制,而不是只把责任转移给新人。
3. 项目经理自治与组合统一调度之间
项目经理自治有利于快速响应客户,也能保持团队对项目结果的责任感;统一调度能减少重复承诺和跨项目冲突,但可能增加审批与协调成本。项目少、资源独立时可以提高自治;项目多、技能池共享且冲突频繁时,需要加强组合层面的统一规则。
一个实用边界是:项目经理可以在已分配容量内调整任务顺序,但跨项目抽调关键角色、改变关键里程碑或使用未确认容量,应进入组合决策。规则越明确,日常自治空间反而越大,因为团队不必每次从头争论。
4. 招聘、外包与内部培养之间
招聘适用于持续、可预测且长期存在的能力缺口,但招聘周期和磨合成本不可忽略。外包适合峰值需求、边界清晰或组织暂时缺乏的专业能力,但需要管理接口、质量验收和知识交接。内部培养见效较慢,却能降低长期单点风险并保留客户与系统背景。
选择前应问三个问题:需求是持续还是阶段性?工作是否能清晰验收?关键知识是否需要长期留在组织内部?持续核心能力倾向内部建设;短期峰值可评估外部支持;涉及组织专有流程和长期维护的工作,则应至少培养内部备份人员。
九、落地检查清单与常见问题
1. 首月落地可以按四周推进
第一周先统一口径。明确项目、工作包、角色、可用时间、实际投入和需求状态的定义,选取正在执行的项目做试填。此阶段重点不是数据齐全,而是发现各团队对“人天”“空闲”“已承诺”的理解是否一致。
第二周建立基线。整理未来四至八周已确认工作、关键角色容量、休假和固定职责,标出待客户确认项目和单点能力。不要急着追求准确预测,先让团队看见当前工作如何占用容量。
第三周处理冲突。选择最明显的两到三个资源冲突,按客户影响、关键路径、可替代性和调整成本进行决策,并记录最终取舍。记录决策过程的目的,是形成可复用规则,不是追究谁曾经排错。
第四周复盘偏差。比较计划与实际,区分估算误差、范围变化、等待、返工和临时支持。挑选一个最主要的偏差来源改进,下个月再观察。一次只改少数机制,更容易判断措施是否有效。

2. 资源管理是否必须记录每个人的全部工时?
不一定。若目标是做短期容量规划,通常记录到工作类别、项目和周即可,不必精确到每个十分钟。若组织需要分析支持成本、项目毛利或合同交付偏差,可能需要更细的工时口径,但应同步控制录入成本和数据用途。
3. 估算和实际差异很大,应该追责吗?
不应先追责,先判断差异来自哪里。若工作范围稳定、输入明确、估算方法成熟,反复出现的大幅偏差可能需要改进个人或团队估算能力;若范围变化、客户输入缺失或技术未知,应更新风险模型,而不是把不确定性误认为执行失误。
4. 可以用利用率排名来奖励高产人员吗?
不建议单独使用利用率排名。它容易奖励把任务报满的人,而忽略质量、复杂度、客户结果、知识复用和对团队的支持。若要使用资源数据,应结合交付质量、协作贡献、风险控制和任务难度,避免把一个容量指标变成行为导向错误的绩效指标。
5. 某个专家总是被多个项目争抢,应该怎么处理?
先把专家承担的工作拆成必须本人判断、可以由他人执行、可以异步答疑和可以通过标准化解决几类。随后为必须本人参与的工作设定窗口和优先级,为可转移任务安排备份训练。若需求持续超过供给,再由管理层决定招聘、外部支持或项目顺序调整。
6. 使用管理平台后,资源管理会自动变好吗?
不会。平台能提高信息可见性、减少多份表格之间的同步成本,也能帮助团队追踪状态变化;但如果任务范围不清、容量口径不一、项目优先级没有决策机制,平台只会更快地展示混乱。先定义管理规则,再配置工具,通常比先上功能再补流程更稳妥。
十、结语:资源最佳实践,是让承诺与现实持续校准
实施团队资源管理最容易陷入两个极端:一端把每个人的日历排满,误以为利用率就是效率;另一端不断补表、开会和做预测,却迟迟不对冲突作出取舍。真正有效的做法,是用足够准确的信息识别瓶颈,再用明确规则决定哪些工作值得优先占用稀缺能力。
我最看重的不是资源计划看起来有多精确,而是它能否提前暴露错误承诺。当客户条件变化、项目优先级调整或关键人员不可用时,团队应该能迅速说明影响范围、可选方案和代价,而不是等到延期之后才解释。
下一步可以从一个正在执行的项目开始:拆出未来四周的关键工作,标注前置条件和技能需求,核对实际可用容量,再把最容易冲突的角色放进跨项目视图。先用四周数据建立自己的基线,复盘等待、返工、超载和按期交付之间的关系。资源管理不是一次排期,而是一套不断校准承诺、能力与优先级的组织机制。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:资源最佳实践:实施团队资源管理实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/618228
读者评论
我们团队以前也用总工时排资源,最后发现专家时间被多个项目零碎占用,真正需要连续评审时反而约不上。把关键岗位单独看,确实比盯平均利用率更有用。
客户资料准备情况经常被排除在估算之外,等字段反复变更才发现原计划不成立。把前置条件写进工时区间很实际,不过还得明确谁负责跟踪条件是否满足。
三层视图思路清楚,但中小团队未必有专职资源负责人。我们现在用周会协调冲突,效率还可以;如果项目数量再增加,可能需要更明确的优先级和升级规则。
