实施团队的资源占用表看起来越精确,项目反而可能越容易失控:计划里每个人每天都排满,现场却不断出现等待、返工和临时救火。资源管理真正要解决的,不是把每个小时都填进表格,而是让团队看见能力边界、关键依赖和变化成本,并在需求变化时及时重排。本文给出一套可落地的资源占用方法、计算口径、复盘步骤与模板,并用明确标注的情景模拟说明如何判断“忙”是否真的等于“有效产出”。
一、先讲核心结论:资源占用不是排满,而是让承诺有边界
1. 资源管理的目标是提高可兑现产能
实施团队管理资源,常见对象包括实施顾问、项目经理、架构师、开发与测试人员,也包括客户关键人、测试环境、数据接口、现场窗口和供应商支持时段。它们并非都能通过“多安排一个人”解决:客户未准备好数据时,增加顾问只会增加等待;架构师被多个项目同时占用时,项目计划上的日期也不能同时兑现。
我判断一份资源计划是否有用,会看它能否回答四个问题:谁在什么时间段承担什么工作;工作开始前需要哪些条件;当前计划占用了多少可用能力;出现变化后,哪些承诺要调整。只列姓名、项目、工时的表格,缺少后面三个问题,通常只是登记簿,不是资源管理方案。
核心结论是:先定义可用产能,再安排关键工作;先标出不确定性,再承诺交付日期;先处理瓶颈角色,再追求团队整体利用率。占用率是观察信号,不是团队绩效的最终答案。一个人长期排到 100%,有时代表计划没有缓冲,有时代表跨项目冲突被隐藏,也可能代表任务粒度太粗,实际工作无法核验。
2. 用四层资源视图替代单张排班表
我建议把资源信息拆成四层。第一层是供给层:角色、技能、每周可用时段、休假、支持职责。第二层是需求层:项目阶段、任务、所需角色、预计投入和交付物。第三层是约束层:依赖、客户窗口、环境、审批、跨团队等待。第四层是承诺层:已确认的人员与日期、剩余容量、风险和调整记录。
这四层的好处是让不同问题回到不同位置处理。供给不足,讨论人力配置或优先级;需求不清,先澄清范围和估算;约束未满足,处理依赖或客户准备度;承诺冲突,明确谁有权决定延期、替换或缩小范围。不要试图用“把工时重新分配一下”解决所有类型的问题。
对 100 人以上、多个项目并行的组织,跨项目视图尤其重要。单个项目经理只能看到本项目的需求,资源负责人需要看到同一名关键顾问在所有项目里的承诺总和。使用项目管理平台时,重点不在于表格是否漂亮,而在于能否关联任务、角色、时间、依赖和变更记录。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,适合评估其能否承载跨项目工作项和团队协作关系;具体能力应按实际产品版本与组织配置核验,不能仅凭产品名称推断系统一定能自动解决排期问题。
3. 先建立三个口径,再谈效率提升
第一是“可用工时”,不是劳动合同里的全部工时,而是扣除例会、内部协作、培训、值守、休假等固定占用后,能用于项目交付的时间。第二是“计划工时”,指团队承诺投入某项工作所需的时间。第三是“有效交付工时”,指最终形成可验收成果的投入。三个数不能混为一谈,否则团队会把开会、等待、返工和交付统统记成同一种产能。
以一名每周名义工作 40 小时的实施顾问为例,若固定会议与内部支持占 6 小时,值守占 4 小时,预留培训与沟通占 2 小时,则一周用于项目计划的基准容量可以先按 28 小时估算。这个数字并非行业标准,而是用于启动资源规划的假设。团队应拿连续数周的工时记录、交付物完成情况和突发支持记录校准它。
若直接把 40 小时全部作为项目产能,计划表可能很快达到 100%;但当例会和支持任务实际发生后,项目交付必然挤压个人加班或延期。资源规划应呈现真实的容量边界,而不是呈现一个看起来整齐的满负荷数字。

二、背景与真实场景:为什么实施团队比普通任务团队更难排资源
1. 多项目并行让局部最优变成整体冲突
实施团队通常不是“一个人只做一个项目”。同一名顾问可能上午在项目甲梳理业务流程,下午远程支持项目乙的数据导入,次日又要去项目丙现场培训。每位项目经理单独看自己的计划,都可能觉得占用合理;把这些承诺合并后,才会发现同一时段被重复安排。
这类冲突常常不表现为日历上的重叠。项目甲把顾问写成“本周支持”,项目乙也写成“本周投入”,项目丙则约了周四现场培训。看似没有具体小时冲突,实际上三项工作争夺的是同一份注意力、上下文切换能力和现场移动时间。资源计划若只记录项目归属,不记录任务窗口和工作方式,就很难发现真实占用。
2. 客户侧依赖会把内部容量变成等待时间
实施计划的交付速度不完全由实施团队决定。客户是否提供准确数据、关键用户是否参加访谈、接口方是否开放测试环境、业务负责人是否及时确认流程,都会改变工作能否开始。若任务的前置条件未满足,人员即使“排上了”,也可能只能做低价值准备或反复催办。
因此,我会把任务拆成“可由团队独立推进”和“必须等待外部输入”两类。前者可以按内部容量排期;后者至少要记录责任方、所需输入、最晚确认时间和未满足时的替代工作。没有这些信息,资源冲突看起来像人手不足,实际根因可能是客户准备度不足。
3. 角色稀缺度比人数总量更影响交付速度
一个 20 人团队不一定比 10 人团队更容易交付。如果项目集中需要两名架构师进行方案评审,而架构师同时承担售前支持、重大故障和多个项目评审,团队的瓶颈仍然是这两个角色。增加普通顾问人数,可能会增加协调成本,却无法缩短等待架构师确认的时间。
我会按角色而不是只按人数看容量。至少区分项目经理、业务顾问、技术顾问、数据迁移、测试与培训等角色;实际组织可根据职责合并或细分。再对每类角色标记技能等级和可独立交付的工作范围,避免把“同岗位”误认为“可以无差别替换”。
4. 计划误差会沿着依赖链放大
资源计划中的任务估算如果偏差较大,影响不会停留在单项任务。数据清洗延期可能推迟接口联调;联调延期会压缩测试;测试被压缩后,培训和上线准备就会在更短时间内争夺同一批人员。项目越接近上线,资源变化越容易造成连锁影响。
因此,资源计划不应只记录“预计投入多少人天”,还应记录估算置信度。刚接触客户、需求未验证的任务,可以用区间和情景表达;已经完成过多次、输入稳定的工作,可以用历史中位数作为参考。把不确定性写出来,比假装所有估算都准确更有利于管理决策。

三、常见误区:看起来像管理,实际会制造更多资源浪费
1. 误区一:把 100% 占用率当成理想目标
如果每个人的每周容量都被排满,计划看起来高效,却没有空间吸收客户临时确认、线上问题、内部评审和估算偏差。项目计划不是生产线的静态节拍表,实施工作里的输入会变化,过高的预订率会把常规波动直接转化为延期和加班。
我更愿意把占用率作为风险提示,而不是考核目标。比如将未来两周高于团队设定阈值的角色列入例会讨论,确认超额来自真实刚性任务、重复预订,还是估算口径不一致。团队可以先用 80% 至 85% 作为试运行的规划上限,再根据历史数据调整;这不是通用标准,也不意味着剩余时间都是闲置。
2. 误区二:按项目平均分配人员,忽略关键路径
项目甲和项目乙各拿到 50% 的架构师时间,看起来公平,但如果项目甲本周必须完成方案冻结,项目乙下周才进入评审,平均切分可能让两个项目都无法按期完成。资源分配应优先识别关键路径和不可替代角色,再讨论剩余容量如何分配。
公平不是每个项目得到相同的人天,而是依据业务优先级、截止时间可信度、延期影响和替代方案进行透明决策。若某项目暂时降级,应记录原因和复核时间,避免资源倾斜变成隐性偏袒。
3. 误区三:只记投入,不记成果与等待原因
工时记录可以说明花了多久,却不能单独说明为什么花、是否产生交付价值。如果某个任务用了 16 小时,可能是复杂配置,也可能是需求反复、环境不可用或返工。只拿工时做横向比较,容易惩罚处理复杂项目的人,也容易奖励估算偏低但未交付的人。
每条重要资源记录至少应能关联到任务或交付物,并在需要时标出等待、返工、支持等工作类型。记录的目的不是追踪每分钟,而是找出计划与实际差异的原因。团队若发现填报本身耗时很高,应该先简化分类和录入路径,而不是增加更多字段。
4. 误区四:把所有空档都视为可以立即调度
日历上有两个小时空白,不代表可以塞进一个复杂的客户工作坊。实施任务有准备、沟通、出行、上下文切换和整理成果的成本。若只按时间片切割工作,容易出现“名义上安排了,实际没有完整交付窗口”的情况。
对需要连续专注的任务,优先安排成块时间;对可以异步完成的配置核对、文档整理和缺陷跟进,再使用零散时段。跨项目切换次数也应作为观察项,尤其是少数关键角色同时参与多个高优先级项目时。
5. 误区五:项目启动时排一次,之后不再滚动修订
实施项目的需求、人员和外部条件会变化。若资源表只在启动会上确认,之后仍按原计划考核,团队会出现两种反应:一是私下找人临时顶班,系统里看不到真实变更;二是继续维护一份没人相信的“基准计划”。
基准计划要保留,便于对比;滚动计划也要更新,便于执行。每次调整要留下变更日期、调整前后、影响任务、决策人和原因。这样复盘时才能区分原始估算问题与后来发生的范围变化。

四、专业判断逻辑:先判断瓶颈,再决定加人、改期或缩范围
1. 先算角色容量,而不是只算总人天
一个简单的容量公式是:角色可承诺容量=可用工时-固定占用-已确认支持任务-风险预留。团队在同一周期内的需求总量,要按角色分别汇总,再与对应角色的可承诺容量比较。总工时够,不代表每个关键角色都够。
例如,未来两周有 120 小时的实施需求,其中业务顾问需要 72 小时、技术顾问需要 36 小时、架构评审需要 12 小时。团队总体可承诺容量是 150 小时,看似宽裕;但若技术顾问容量只有 24 小时,架构师容量只有 6 小时,实际瓶颈仍然清晰。应先处理这两个角色的缺口,而不是把总人天充足当作项目可按期的证据。
角色容量还要按技能等级拆分。初级人员能承担资料整理和标准配置,不必然能独立完成复杂迁移;资深人员可以临时补位,但他们的投入会挤压评审、方案把关和其他项目支持。可替代性要有边界,不能只写“可协调其他人”。
2. 再判断任务是否能被拆分与并行
资源不足时,先问任务是否可以拆成可并行的小块。若数据清洗、接口验证和培训材料准备之间依赖较弱,可以分别分配给不同角色;若工作必须由一名顾问完整掌握客户流程,强行拆分可能增加交接和返工。
我会用三项条件判断是否适合并行:交付物能否独立验收;前置输入是否已稳定;多人协作是否会产生大于并行收益的沟通成本。只有三项基本成立,增加人手才可能缩短周期。否则优先解决依赖、限制变更或安排连续工作窗口。
3. 将不确定任务用区间管理,不要伪装成精确日期
需求还未确认时,单点估算容易制造错误承诺。可以先给出低、中、高三种投入情景,并说明触发条件。例如,标准数据导入预计 2 至 4 人天;若客户源数据缺少字段映射,可能增加 3 至 5 人天。计划会上要讨论的是输入条件和风险触发点,而不是只争论“到底是 3 天还是 4 天”。
当工作成熟度提高后,再把区间收窄。历史记录中可保留估算值、实际值、变更原因和工作类型,逐步形成团队自己的估算基线。不要直接用一个项目的平均值套用所有客户;数据质量、系统复杂度、接口数量和客户响应速度都会改变实际投入。
4. 用优先级规则处理资源冲突
资源冲突发生时,最不推荐的处理方式是让两个项目经理各自私下抢人。应有一套组织认可的排序规则,至少考虑:业务影响、合同或监管时点、关键路径、延期代价、是否存在替代人员、资源切换成本和客户准备度。
优先级不是一张永久榜单。一个高优先级项目若客户关键数据未到位,短期内可能无法有效消耗专家时间;另一个优先级稍低、输入已齐备的项目,则可以先完成明确工作。管理者应区分“项目优先级”和“本周期可执行工作优先级”,避免把资源投到暂时无法开工的任务上。
5. 通过反馈环持续校准容量与估算
每个滚动周期都应对比计划工时、实际工时、交付物完成情况和等待时间。若某角色连续几周超出可承诺容量,通常意味着计划口径、需求入口或职责分配存在问题;若任务工时低于计划但交付物延迟,可能是外部依赖或验收流程造成,而非人员效率低。
我更看重“偏差原因可解释”而不是“偏差越小越好”。未知差异才最危险。团队可以先归类为范围变化、客户等待、技术复杂度、重复返工、突发支持和估算偏差,再决定下一轮是调整容量系数、重新拆任务还是改变客户协作方式。
五、具体案例与数据观察:用情景模拟看清瓶颈在哪里
1. 场景设定:三类项目共用一组关键角色
下面是一个情景模拟,用来演示资源分析方式,不代表任何企业的真实经营数据。某实施团队有 12 名交付人员,包括 5 名业务顾问、4 名技术顾问、2 名项目经理和 1 名架构师。团队同时推进三个项目:项目甲进入数据迁移,项目乙进入接口联调,项目丙准备上线培训。
团队按每周 28 小时作为单人项目计划基准容量。未来两周的估算需求为:业务顾问 220 小时、技术顾问 190 小时、项目经理 80 小时、架构评审 32 小时。表面上看,12 人的合计容量约为 672 小时,需求合计 522 小时,似乎有余量;但单看角色,技术顾问容量只有 224 小时,架构师容量只有 56 小时,技术与评审需求已经占据大部分关键能力。
更关键的是,这些数字还没有体现窗口约束。项目乙的接口联调只能在客户测试环境开放的固定时段进行,项目丙的培训必须在上线前完成,项目甲的数据字段映射尚未确认。若简单按剩余工时分配,可能会把架构师投入到尚未具备输入条件的项目甲,反而错过项目乙的联调窗口。
2. 先看角色缺口,再看整体余量

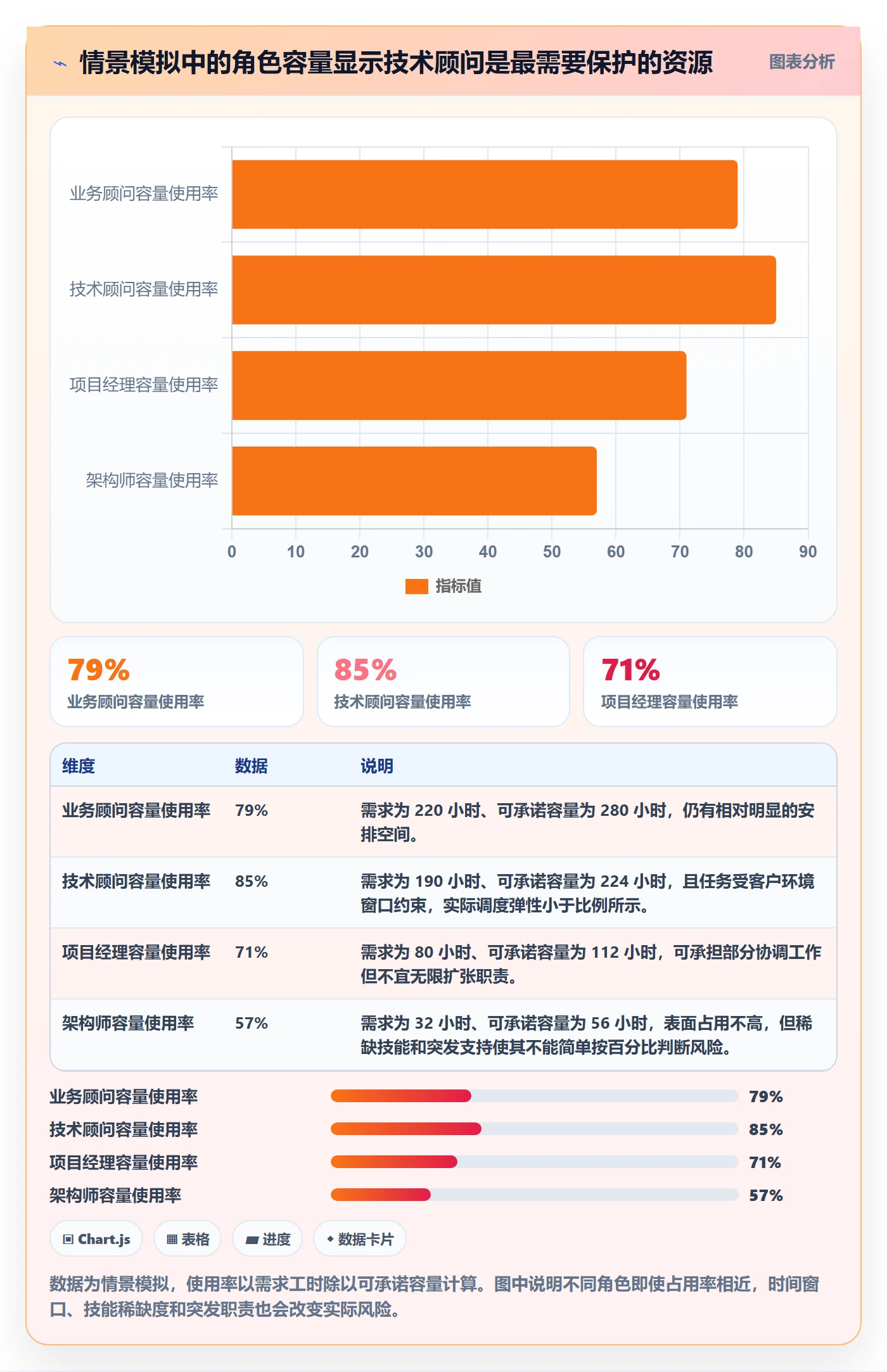

我会把需求与容量按角色列出,再标记任务的前置条件和最晚执行窗口。示例中,业务顾问需求低于容量,技术顾问需求接近容量,架构评审需求也占用较高。真正要处理的不是“团队还差多少总人天”,而是“是否能在客户窗口内拿到技术顾问和架构师的连续时间”。
| 角色 | 未来两周可承诺容量 | 情景模拟需求 | 表面差额 | 资源判断 |
|---|---|---|---|---|
| 业务顾问 | 280 小时 | 220 小时 | 余 60 小时 | 可承接部分已确认的流程梳理,但不能替代技术联调 |
| 技术顾问 | 224 小时 | 190 小时 | 余 34 小时 | 余量不大,应保护客户开放环境的联调窗口 |
| 项目经理 | 112 小时 | 80 小时 | 余 32 小时 | 容量尚可,但要避免新增协调任务吞掉缓冲 |
| 架构师 | 56 小时 | 32 小时 | 余 24 小时 | 需要拆分评审批次,避免临时支持造成重复切换 |
表格中的余量不能直接理解为“空闲”。如果技术顾问的 34 小时余量分散在多个短时段,可能无法完成连续联调;架构师余量若尚未扣除重大问题支持,也可能不是真正可承诺时间。表格是发现问题的入口,仍需回到任务时间窗与依赖条件验证。

3. 比较三种处理方案,而不是只选“加人”
方案一是临时增加一名技术顾问。它的优势是可以直接补充执行能力,但前提是人员熟悉项目背景、客户环境和接口方案;若新人员需要大量交接,短期内可能增加原顾问的沟通负担。
方案二是把接口联调拆为准备、环境验证、正式联调和结果复核四个阶段,并先固定客户开放环境的窗口。它不一定减少总工时,但能减少人员在现场等待,也更容易让可替代人员承担准备工作。
方案三是调整项目乙的范围或日期,例如先完成高优先级接口,再把低优先级接口放到后续迭代。它会影响客户预期或项目范围,但可能比同时压缩三个项目的测试和培训更稳妥。
| 方案 | 预计处理时间 | 主要收益 | 主要代价 | 适用条件 |
|---|---|---|---|---|
| 临时增派技术顾问 | 情景模拟:1 至 2 周完成交接后见效 | 增加接口执行容量 | 交接、授权和上下文切换成本 | 工作可拆分,且有具备对应技能的人员 |
| 固定联调窗口并拆分任务 | 情景模拟:3 至 5 个工作日完成重新规划 | 减少等待,保护连续工作时间 | 要求客户配合确认窗口与输入 | 环境开放时间有限,任务依赖清楚 |
| 调整范围或阶段日期 | 情景模拟:1 个决策周期完成确认 | 降低并行压力,保护关键交付质量 | 需要重新沟通客户承诺与验收范围 | 需求可分批交付,且延期影响可控 |
4. 观察变化:等待和返工比“多排几小时”更值得追踪
假设团队按新方案执行两周,记录技术顾问的计划投入、实际执行、客户等待和返工时间。若计划工时没有明显减少,但等待时间下降、一次验收通过率提升,说明资源管理改善了工作条件,而不仅是把工时挪来挪去。
如果实际工时高于计划,应先问差异属于哪一类。若新增工时来自客户变更,应该进入范围管理;若来自环境不稳定,应该跟踪环境责任方;若来自交接造成重复沟通,应该减少切换或改进知识交接;若同类任务连续低估,才需要校准估算基线。

六、可直接使用的资源占用模板与操作流程
1. 先建立资源需求表:每行对应一项可验收工作
资源需求表不要只写“支持项目甲一周”。这类描述既无法验证工作边界,也无法判断人员是否需要连续投入。建议将一行定义为一项有明确交付物的工作,例如“完成 3 个接口字段映射并由客户确认”,并记录角色、预计工时、时间窗口、前置条件和验收人。
| 字段 | 填写说明 | 示例 |
|---|---|---|
| 项目与阶段 | 标明项目名称及当前阶段 | 项目乙 / 接口联调 |
| 工作项与交付物 | 描述完成后可检查的结果 | 完成接口字段映射并通过客户确认 |
| 所需角色与技能 | 记录岗位以及必要技能边界 | 技术顾问;熟悉接口配置与日志排查 |
| 预计投入区间 | 不确定时写区间并注明假设 | 12 至 18 小时;假设测试环境可用 |
| 计划时间窗 | 记录连续工作要求和外部窗口 | 周三至周四;客户环境周四开放 |
| 前置条件 | 写明开始工作的必要输入 | 字段清单、测试账号、客户接口人 |
| 责任方与验收人 | 区分执行人、输入责任方和确认人 | 执行:技术顾问;输入:客户接口人;验收:项目负责人 |
| 风险与替代方案 | 记录条件未满足时的动作 | 环境未开放则先完成字段核对,并重新确认窗口 |
2. 建立每周容量表:把固定占用和项目承诺分开
容量表应呈现每个角色、每周可用容量、固定占用、已承诺工作、剩余容量与风险预留。若组织规模较大,可先按角色汇总,再在关键任务上落实到个人。这样既能发现角色瓶颈,也能避免过早陷入逐小时排班。
- 第一步:按人员或角色列出本周期可用容量,扣除休假、培训、值守、例会等固定占用。
- 第二步:登记已确认的项目任务,并关联工作项和交付物,不把意向性需求当成承诺。
- 第三步:将需求按技能、时间窗和依赖拆分,识别无法替代的关键工作。
- 第四步:标出容量冲突,说明影响的是哪个承诺、哪项关键路径以及最晚决策时间。
- 第五步:由有权限的负责人决定增派、调整日期、缩小范围或改变优先级,并记录决策原因。
3. 建立风险台账:把“可能出问题”变成可以检查的条件
风险描述应包含触发条件,而不是只写“客户配合不足”或“人员紧张”。例如,“客户在周二 17:00 前未提供完整字段映射,周四联调窗口将无法使用”,就能提示团队采取预案。风险台账应记录责任人、检查时间、影响任务、应对动作和升级条件。
| 风险项 | 触发条件 | 对资源的影响 | 预案 |
|---|---|---|---|
| 客户数据准备延迟 | 约定日期前未收到确认版本 | 顾问等待或转做低优先级任务 | 提前设置替代工作,并由项目经理升级确认新日期 |
| 关键角色被重复预订 | 同一时间段多个项目申报同一专家 | 关键路径工作无法按时开始 | 按业务优先级和窗口约束统一决策,不让项目私下抢人 |
| 估算区间突然扩大 | 新信息显示任务复杂度高于原假设 | 后续测试、培训或上线准备被挤压 | 更新区间、分析影响范围,必要时调整交付批次 |
| 支持任务无上限进入 | 非计划支持连续占用项目人员 | 已承诺交付不断被打断 | 设定支持入口、值守轮换和升级规则 |
4. 用四类会议管理节奏,不要每天重新排全盘计划
项目启动会确认范围、角色、输入条件和初始容量;每周资源评审处理跨项目冲突和未来两至四周的关键岗位需求;短周期执行检查关注依赖、交付物和风险触发条件;阶段复盘比较估算、实际、等待和返工,修订下一阶段基线。
会议本身也会占用资源。资源评审应采用预先准备的冲突清单,而不是逐个项目口头汇报。若没有冲突、条件变化或需要决策的事项,就不必把所有人都拉进长会。真正需要参与决策的人,应提前看到同一份容量口径和备选方案。
5. 设定最小可用的记录规则
工时与资源记录要足以支持决策,但不能复杂到没人愿意维护。初期可采用少量工作类型:交付执行、客户等待、内部协调、返工、突发支持、培训与改进。等团队能稳定记录后,再判断是否需要细分。
我会避免要求所有人记录到每 15 分钟一个格子。对于多数实施团队,按半天或按工作项记录,通常足以识别主要偏差。若某类高成本工作必须精细核算,再针对该工作设置更细口径,不应把最复杂的追踪规则强加给所有角色和任务。
七、不同情况下的行动建议:先做最有效的一步
1. 小团队、项目数量少:先用轻量模板,减少重复维护
如果团队只有少量并行项目,负责人能直接掌握每个人的工作,先建立一份共享容量表和一份依赖清单即可。重点是统一“可用工时”“计划工时”和“已承诺任务”的定义,避免同一资源被重复许诺。不要在需求尚不稳定时先采购复杂系统,也不要过早要求完整的个人级预测模型。
小团队应优先记录关键角色和客户窗口。普通任务可以按周汇总,架构评审、数据迁移、上线值守等关键工作则落实到具体日期。每周用 30 分钟检查未来两周的冲突,比临近上线时临时找人更有用。
2. 多项目并行、关键角色紧缺:建立统一入口与冲突升级机制
当多个项目共用少数架构师、数据专家或接口顾问时,资源申请应有统一入口。项目经理提出需求时,需要同时提供交付物、所需技能、时间窗、前置条件和延期影响。资源负责人不应只接收“需要某人两天”的口头请求。
若冲突不能在项目层解决,应明确升级路径和决策时限。可先按“影响上线安全与关键路径”“明确合同节点”“可延期且有替代工作”分层,再由业务负责人定夺。重要的是让被调整的项目同步看到决定和原因,不要让资源变化只存在于私聊中。
3. 客户依赖多、输入不稳定:优先管准备度,不要先扩编
客户准备度低时,团队增加人员通常不能立刻提高交付速度。应将客户输入拆成可检查的清单,逐项指定责任人、截止时间和验收方式;同时准备不依赖该输入的工作,但要防止替代任务不断膨胀成无效忙碌。
若客户窗口反复变化,应重新评估原计划承诺,而不是继续以旧日期要求团队加班。把延误影响量化到人天、关键路径和后续阶段,帮助客户理解延期不是单纯的“团队排期问题”,而是输入条件与交付窗口共同决定的结果。
4. 工作内容高度标准化:建立历史基线与可复用工作包
如果同类实施任务重复出现,可以把任务拆成标准工作包,记录输入条件、典型工时区间、常见风险和验收标准。下次估算时不必从零开始,但历史值只能作为参考,仍要根据客户复杂度、数据质量和接口数量调整。
标准化的价值不在于把所有项目压成同一个模板,而在于更快发现偏差。若某个新项目显著高于历史区间,团队应解释差异来自哪里;若持续低于基线,则要检查过去估算是否过于保守或工作类型是否发生变化。
5. 重大上线或监管节点临近:降低变更频率,保护关键工作时段
临近上线时,资源计划要更重视连续性、值守覆盖和故障升级路径。可以限制非必要人员切换,明确谁负责变更审核、谁负责应急响应、谁负责业务确认。不要把所有资深人员同时安排在实施现场,否则一旦需要快速决策,团队可能没有可用的升级支持。
在高风险窗口中,保留容量不是浪费,而是风险控制。预留多少要结合历史故障、系统复杂度、客户现场条件和回退方案判断,并在上线前明确启用条件。对低风险、可回滚的变更,可以采用较精简的保障;对影响范围大且恢复成本高的变更,应增加演练和支持安排。
八、不同情况下的取舍:效率、稳定、成本不能同时取到极致
1. 高利用率与高响应能力的取舍
团队追求高利用率,会减少账面空闲,却可能降低接收突发问题和高优先级工作时的响应能力。团队追求大量缓冲,短期内看起来没有把人用满,却能在需求变化时更快承接任务。哪种更合适,取决于突发工作的频率、延期代价和人员替换难度。
若支持工作规律且可轮值,可集中安排值守人员,让其他人保持较稳定的交付时间;若突发工作随机且影响严重,则应在关键角色容量中明确预留。不能一边把人员排满,一边要求团队“随时响应”,这相当于把风险转嫁给加班。
2. 专家集中处理与人员培养的取舍
由资深人员直接处理复杂工作,短期质量和速度可能更稳;长期全部依赖少数专家,会形成单点瓶颈。让初级人员参与工作,可以培养替代能力,但必须配套评审、授权边界和逐步扩大的任务范围。
我建议把任务分成“专家必须决策”“资深人员可执行”“初级人员可独立完成”三层。专家负责定义方案和处理例外,其他人员承担有清晰验收标准的执行工作。培养投入应在容量计划中明示,而不是藏在专家的“顺手带一下”里。
3. 精细追踪与录入负担的取舍
更细的工时数据可以帮助发现成本结构,但也会增加填报和审核成本。若团队每周花大量时间维护数据,资源管理本身可能成为新的资源消耗。是否需要更细粒度,应看它能否改变决策:如果按小时和按半天得到的结论相同,就没有必要追踪到更细。
可先从重要项目和稀缺角色试点,比较记录耗时、数据完整度和决策价值。若细分字段无法帮助解释延期或估算偏差,就删除;若某类异常反复出现,再增加针对性字段。记录系统要服务于工作,不要为了报表完整而制造填报任务。
4. 自动化工具与人工判断的取舍
工具适合承载数据关联、冲突提示、工时汇总、变更留痕和跨项目视图;它不适合代替管理者判断客户准备度、任务可拆分性和业务优先级。自动排期若使用的数据不准,得到的只是速度更快的错误安排。
评估项目管理工具或平台时,我会先用实际案例验证:能否看到同一角色跨项目的占用;能否区分已确认与待确认需求;能否关联任务、依赖和交付物;调整计划后是否留痕;团队能否低成本更新信息。以 PingCode 等面向中大型团队的项目管理平台为例,建议用真实项目数据做小范围试运行,重点检查组织流程与系统模型是否匹配,而不是只看功能清单或演示界面。

九、资源管理的指标与复盘:不要只盯一个占用率
1. 用一组指标解释产能,而不是用单一数字评价个人
建议至少观察容量利用、计划准确性、交付兑现、等待、返工和切换成本。容量利用反映资源是否被安排;计划准确性反映估算与实际的偏差;交付兑现反映承诺是否完成;等待与返工解释计划为何没有转化为成果;切换次数则帮助发现关键角色被过度分散的问题。
这些指标应按团队、角色、项目阶段和工作类型分析,谨慎用于个人评价。个人占用率高,可能是承担了多个项目的支援任务;占用率低,可能是外部依赖阻塞。没有任务难度、责任范围和等待原因的背景,单独排名个人利用率容易得到错误结论。
2. 指标口径要写清楚,避免不同团队各算各的
计划准确率可以按“实际投入落在估算区间内的工作项比例”计算,也可以按“实际工时与计划工时的差异”计算,但必须固定口径。交付兑现率可以统计按期完成的承诺工作项,也可以按人天加权;两者回答的问题不同,不应混用。
等待时间应定义为因必要输入、客户窗口或外部审批未满足而无法继续推进的时间,不包含团队主动选择的休息或正常任务切换。返工工时应能关联到原因类别,例如需求变更、质量缺陷、配置错误或信息遗漏。口径明确后,数据才能用于趋势观察和改进。
3. 复盘从偏差原因开始,落到下一周期动作
复盘会议不要只读指标。对超过阈值的异常工作项,追问估算依据是否充分、前置条件是否真实、资源是否连续、变更是否及时、验收是否明确。然后选一到两个能够在下一周期验证的动作,例如提前两天检查数据准备度,或为关键技术角色设置跨项目容量审查。
行动项应有负责人、验证时间和预期变化。若动作没有改变结果,不要把它永久保留为流程要求。资源管理机制本身也要复盘:哪些字段没人使用,哪些审批拖慢响应,哪些冲突可以下放给团队自行处理,哪些必须由业务负责人统一决策。
十、落地顺序与结尾:先把冲突暴露出来,再追求自动化
1. 三十天试运行安排
第一周统一口径,盘点角色、固定占用、当前项目、关键窗口和已知依赖。先不要追求所有数据都精确,重要的是让不同项目经理用同一方式描述需求和容量。选择关键角色与未来两周任务做试填,找出表格难以表达的情况。
第二周开始滚动排期,把已确认任务、待确认需求和风险预留分开。召开一次跨项目资源评审,只处理真实冲突、关键路径和需要升级的决定。会议后留下调整记录,让团队能看到资源变化对承诺造成的影响。
第三周记录计划与实际差异,同时分类等待、返工和突发支持。观察录入负担是否可接受,检查数据是否足以解释异常。若信息不够,就针对性增加字段;若信息冗余,就删掉没人用于决策的字段。
第四周复盘计划准确性、交付兑现、角色瓶颈和跨项目切换。调整容量假设与风险预留,再决定是否扩大到更多团队,或引入项目管理工具承载统一流程。试运行的目标不是证明表格正确,而是发现团队目前最主要的资源损失来自哪里。
2. 最终判断:资源管理的成熟度体现在变化时仍能做出清楚决策
实施团队的资源效率,不是让每个人始终满负荷,也不是把所有工作精确排到小时,而是让承诺、约束和风险可见。计划不可能消除变化,但可以帮助团队尽早知道变化会影响谁、影响什么交付、需要谁决策,以及有哪些替代方案。
最值得先做的动作,是选一个未来两周内存在跨项目冲突的关键角色,按“可用容量,已确认任务,前置条件,风险预留,决策记录”完整走一遍。如果这个过程仍然说不清谁占用了资源、哪些输入尚未到位、冲突由谁裁决,那么增加更多表格、指标或软件功能,只会把不清楚的管理流程数字化。
资源管理真正的效率提升,往往从减少隐藏等待、重复预订和无依据承诺开始。先让团队看到真实容量,再让业务共同决定取舍;等记录稳定、口径一致、调整有人负责之后,才值得进一步自动化。这样得到的不是一张更满的排期表,而是一套更可信、可解释、能在变化中继续执行的交付机制。
常见问题解答(FAQ)
1. 实施团队如何识别资源占用过高的真正原因?
我看团队工时表时,经常发现每个人都填得很满,但项目还是延期。到底是人手不够、任务估时不准,还是成员被会议和临时支持切碎了?
先不要急着加人,连续两周按半天记录实际时间,并把时间分为项目交付、会议沟通、临时支持、返工和等待五类。比如某实施小组有8人,每人每周名义工时40小时,扣除会议、支持和休假后,真正可用于项目交付的时间可能只有每人28至32小时。若任务排期仍按40小时计算,计划从一开始就偏乐观。
判断重点不是“忙不忙”,而是高占用时间是否对应可验收的交付;临时支持和返工长期偏高,通常比单纯人手不足更值得先处理。
2. 实施项目排期时,怎样设置资源缓冲才不至于频繁延期?
我排计划时通常把每个人的空闲时间都塞进项目,结果客户一提变更或现场出现问题,后面的任务就全被推迟。缓冲到底应该加在哪里,才不是随意留白?
不要给每项任务统一加一个固定百分比,而应把缓冲放在不确定性最高的环节,例如客户数据准备、接口联调、现场验收和跨团队审批。可以先用近10个已完成任务的实际工时对比原估时:若接口联调中位数为3天、最长用时为6天,就按项目风险决定计划值,并在联调结束节点设置可见缓冲。
缓冲必须有负责人和触发条件,例如客户测试环境未按期开放时启用;没有触发条件的“空闲”容易被临时任务占掉,也无法帮助团队判断延期风险。
3. 多个项目同时争抢同一位实施顾问时,应该如何分配资源?
我手上有几个项目都说自己最紧急,大家便不断切换任务,最后每个项目都在动,却没有一个按时交付。有没有比谁催得急就先做谁更可靠的分配办法?
先按交付期限、延期影响、依赖关系和可替代性给任务排序,再限制个人同时进行的关键任务数量。一个实用做法是每位顾问最多同时承担一个主要交付任务和一个短时支持任务;新增紧急事项时,明确暂停哪项工作及其影响,而不是把新任务叠加上去。资源冲突表至少记录项目、任务、所需技能、预计工时、截止日期和被挤占任务。
若两个任务同等紧急,优先处理能解除更多下游阻塞的任务,而不是单纯选择沟通声音最大的项目。
4. 资源管理模板应该记录哪些字段,才能支持实际决策?
我试过用表格统计成员和工时,但填表的人觉得麻烦,管理者也只是看总工时,没有据此调整排期。模板里究竟要留哪些信息,才能既好维护又能发现问题?
模板应服务于资源决策,而不是追求字段齐全。建议保留成员、技能、项目、任务、计划工时、实际工时、开始与截止日期、优先级、状态、阻塞原因和下周可用工时;每周更新一次即可。可以用“实际工时÷计划工时”观察估时偏差,用“已承诺工时÷可用交付工时”观察负荷。
若连续两周承诺负荷超过可用工时的90%,就需要重新排优先级或调整范围;90%是便于团队启动复核的管理阈值,并非适用于所有团队的行业定律。先试运行两周,删掉没人用于决策的字段,模板才更可能长期维护。
核心关键词
文章包含AI辅助创作:资源占用实操方法:实施团队提升资源管理效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/618222
读者评论
我们之前也把顾问排到满负荷,客户资料一晚到,后面的访谈和配置就全挤在一起。现在给关键角色留缓冲确实更稳,不过缓冲比例还是得看项目波动,不能直接照搬文中的数字。
按角色汇总容量比只看团队总人天实用,尤其架构师和数据迁移人员经常是瓶颈。想确认一下,跨项目统计时怎么处理临时支持这类难以提前估算的工作?
工时关联交付物和等待原因这个思路不错,但一线填报太细容易变成负担。我们试过只记录任务、投入类型和异常原因,复盘已经够用,字段还是要尽量少。
