延期管理最危险的时刻,往往不是项目已经晚了两周,而是周报仍写着“整体可控”,关键路径上的依赖却已经失去兑现条件。管理者要控制的不是延期次数本身,而是延期被发现、解释、批准、重排和复盘的全过程;如果只统计最终晚了几天,数据看似完整,风险却已经错过了干预窗口。
一、核心结论:延期要作为风险事件管理,而不是日期变更
1. 管理延期,先分清“预测”与“批准”
项目成员说“可能晚两天”,是一项预测;负责人确认“按原计划无法交付”,是延期事实的初步认定;项目负责人批准新日期,则是计划变更。三者经常被混成一句“延期了两天”,导致管理者不知道该采取哪种动作。
我建议把延期管理拆为四种状态:风险预警、延期申请、延期批准、延期关闭。每种状态都必须有进入条件、责任人、时间戳和下一步动作。预警可以撤销,申请需要证据,批准意味着基线发生变化,关闭则需要验证交付结果和剩余风险。
关键判断:未经批准的日期变化,不应自动覆盖原计划;否则组织会逐渐失去衡量承诺兑现能力的基准。批准延期也不代表风险消失,只代表组织接受了新的交付安排和相应代价。
2. 把风险控制指标分成四层
我不会用一个“延期率”评价整个项目组合。它能描述结果,却不能告诉管理者问题在哪里。更有效的做法,是把指标放在预警、流程、结果和损失四层,分别回答“何时发现、如何处理、最后发生什么、为此付出什么”。
| 指标层 | 代表指标 | 管理者要回答的问题 | 常见误读 |
|---|---|---|---|
| 预警层 | 延期风险提前量、关键依赖逾期率、预测日期偏差 | 是否还有足够时间采取措施? | 风险发现得早,就等于风险已经解决 |
| 流程层 | 申请完整率、审批周期、未审批计划变更数 | 决策是否及时、证据是否齐全? | 审批越快越好,不考虑判断质量 |
| 结果层 | 延期频次、延期天数、二次延期率、承诺兑现率 | 新日期是否可信?交付是否稳定? | 只看延期项目数量,不看范围与影响 |
| 损失层 | 额外人天、机会成本、客户影响、风险暴露时长 | 延期造成的业务代价是什么? | 只记录加班,不计算等待和错失窗口 |
四层指标应串成一条链,而不是各自形成报表。比如“关键依赖逾期率上升”是输入信号,“风险提前量不足”说明发现偏晚,“二次延期率增加”显示新承诺不稳,最后才是额外人天和客户影响。管理层由此才能判断究竟要改预测机制、审批机制,还是资源配置。

3. 先统一统计口径,再比较团队表现
延期率的分母可以是里程碑数、任务数、项目数,也可以是承诺交付项数;不同口径会得出不同结论。一个包含数百个细任务的团队,若按任务数计算,可能看起来很稳定;但只要一个关键里程碑错过窗口,业务影响仍然很大。
我倾向于同时保留“项目级”和“承诺项级”口径。项目级用于管理组合风险,承诺项级用于观察执行稳定性。无论采用哪一种,都要固定统计周期、纳入范围、延期定义、暂停规则及基线版本,避免团队通过拆分任务或频繁改日期改善表面表现。
二、背景与真实场景:为什么周报正常,交付仍会失控
1. 多团队项目的延期常由等待时间累积
以企业系统上线为例,研发任务本身可能只晚一天,但接口确认、测试环境、数据权限、业务验收等环节分别等待两三天,最终关键路径被推迟一周。每个团队都能解释自己的局部进度,然而没有人对跨团队等待总量负责。
这类延期并非简单的“执行不力”。它通常由任务依赖不清、决策人缺席、验收条件模糊、资源共享冲突共同造成。若复盘只问“为什么开发没有按时完成”,组织会把系统性问题误判为个人效率问题,下一轮仍会在相同接口处卡住。
我在设计延期审查时,会把任务的“工作时间”和“等待时间”分开。工作时间用于判断估算与产能,等待时间用于判断组织协作和决策机制。两者都被压成一个工期数字时,管理者看不到真正可改进的部分。
2. 计划越稳定,不代表预测越准确
有些项目的计划表几乎从不变更,但团队会通过提前删减范围、私下加班、把未完成工作转移到后续版本来维持日期。这种“稳定”可能只是数据没有记录真实变化。
相反,处于探索阶段的项目可能频繁修正预测日期,但团队及时暴露不确定性,持续更新估算和方案。对这类项目,频繁改预测不必然代表管理差;真正要追问的是:原有假设是否被记录,新证据是否推动决策,批准后的承诺是否可靠。
判断原则:计划变更次数要和变更原因、预测准确度、范围稳定度一起看。单独压低变更次数,很容易诱发隐藏延期;单独追求预测准确,也可能让团队不敢提前报告风险。
3. 延期影响取决于业务窗口,不只取决于天数
晚三天交付内部报表,可能只是项目团队多承担一轮协调;晚三天错过合规申报、促销档期或客户合同约定,则可能引发罚款、收入损失或信任损害。因此,统一用“延期天数”排序风险,可能把最重要的事项排到后面。
延期影响评估至少应记录业务窗口、受影响对象、合同或合规约束、可替代方案、恢复成本和风险责任人。管理者要判断的是“新日期是否仍能满足业务目标”,而不只是“项目是否还能赶上一个日期”。

三、常见误区:看起来严格的制度为何反而制造盲区
1. 把延期次数当成团队绩效排名
延期次数多,可能意味着团队估算不准,也可能意味着它负责的项目复杂、依赖更多、范围波动更大;延期次数少,也可能是项目简单,或团队没有如实登记。若直接把延期率用于奖惩,团队会有动力把风险留在口头沟通中,直到无法掩盖。
管理者可以把指标用于诊断,但不能在未调整项目复杂度、变更规模和外部依赖前,把它当作公平的绩效排名。更稳妥的做法是观察一个团队连续多个周期的趋势,并抽查风险记录、基线变更和交付验收证据。
2. 规定“延期必须提前若干天申请”却不定义预警
制度写着“延期至少提前五个工作日申报”,听起来清楚,却没有回答:哪一天算团队首次知道无法兑现?什么证据构成风险?哪些事项必须升级?结果往往是团队在正式确认延期前拖延申报,等到剩余时间不足才补流程。
我会把提前申报要求改成动态触发规则。例如,关键路径任务的预测完成日一旦越过基线,或依赖方确认交付无法满足缓冲区,就必须记录风险并通知责任人。固定的提前天数可以作为升级门槛,但不能代替持续预测。
3. 审批只审新日期,不审延期原因和代价
如果延期申请只填“原日期、新日期、原因”,审批人就只能在日期上做选择。更重要的问题却没有答案:范围是否变化、谁依赖这个交付、是否有并行方案、延后会挤压哪些测试或培训、批准后资源是否仍然可用。
延期审批不是给团队一个新的日期,而是重新做一次有限范围的业务决策。申请人应说明证据和选项,审批人应明确接受的风险、资源安排和复核节点。没有这些内容,批准只是把不确定性从团队转移到更高层级。
4. 用加班补救掩盖估算与协作问题
加班可以处理短期峰值,却不适合成为延期申请的默认对策。赶工增加交接、缺陷和疲劳风险,测试与业务验收若被同步压缩,表面上可能“按新日期上线”,实际却把质量问题推迟到生产环境。
我会要求赶工方案写明可增加的有效产能、工作时长上限、测试覆盖底线和退出条件。若估算只把人数乘以天数,没有考虑熟悉代码、任务可并行性和协调成本,新增人手可能让项目更慢,而不是更快。
5. 把所有延期原因归入“资源不足”
资源不足可能是真问题,也可能是一个模糊的汇总标签。它掩盖了技能不匹配、关键人员被多项目共享、决策等待、环境故障、需求反复和职责空缺等不同原因。
原因分类要能指向可行动的改进。例如,“测试资源不足”需要继续拆成测试人力缺口、环境不可用、测试数据延迟或验收标准未确定。分类越贴近机制,复盘越可能形成组织改进;分类越笼统,越容易在下次报告中原样出现。

四、专业判断逻辑:如何判断该预警、批准、升级还是拒绝
1. 先判断事实是否成立,再判断方案是否合理
收到延期申请后,我会先检查“为什么原承诺失效”,再讨论新日期。事实核验包括:原始基线是否明确、实际进度是否有记录、关键依赖是否有对方确认、需求是否发生正式变更、剩余工作量是否由执行团队和相关方共同评估。
如果申请人只说“工作量比预期大”,但没有列出新增工作、缺陷或依赖,管理者还无法判断是估算偏差、范围变化还是执行问题。此时不应急着批一个日期,而应要求补齐证据,同时先启动风险缓解动作。
2. 用影响、可逆性和紧迫性确定审批等级
不是所有延期都需要高层审批。低影响、可逆、团队内可吸收的变化,可以由项目负责人快速处理;影响客户承诺、关键业务窗口、法规节点或多个项目组合的事项,则需要更高权限决策。
审批层级的设计要同时考虑影响程度与恢复代价。延期后仍可通过分批交付恢复目标,通常比错过一次性窗口更可逆;如果延迟会让合同义务、市场窗口或关键资源彻底失效,就应尽早升级,而不是按普通事项排队。
| 决策情形 | 建议动作 | 必须补充的信息 | 复核重点 |
|---|---|---|---|
| 低影响、团队可控 | 项目负责人审批并记录 | 剩余工作、依赖、调整后日期 | 下一个检查点是否兑现 |
| 跨团队依赖或资源冲突 | 升级到项目组合或职能负责人 | 受影响团队、资源选项、关键路径变化 | 责任边界和资源承诺是否落实 |
| 客户、合同或合规窗口受影响 | 业务负责人参与决策 | 外部影响、替代方案、沟通安排 | 风险接受者是否有决策权 |
| 新日期仍缺少证据支持 | 暂不批准日期,先批准缓解计划 | 估算依据、关键假设、验证任务 | 何时重新评估并触发升级 |
3. 用“预测可信度”检查新日期
新日期不应是“给团队多留几天”的结果,而应从剩余工作、依赖兑现概率、可用产能、测试和验收窗口推导。管理者不必追求数学上的绝对精确,但必须让关键假设可见。

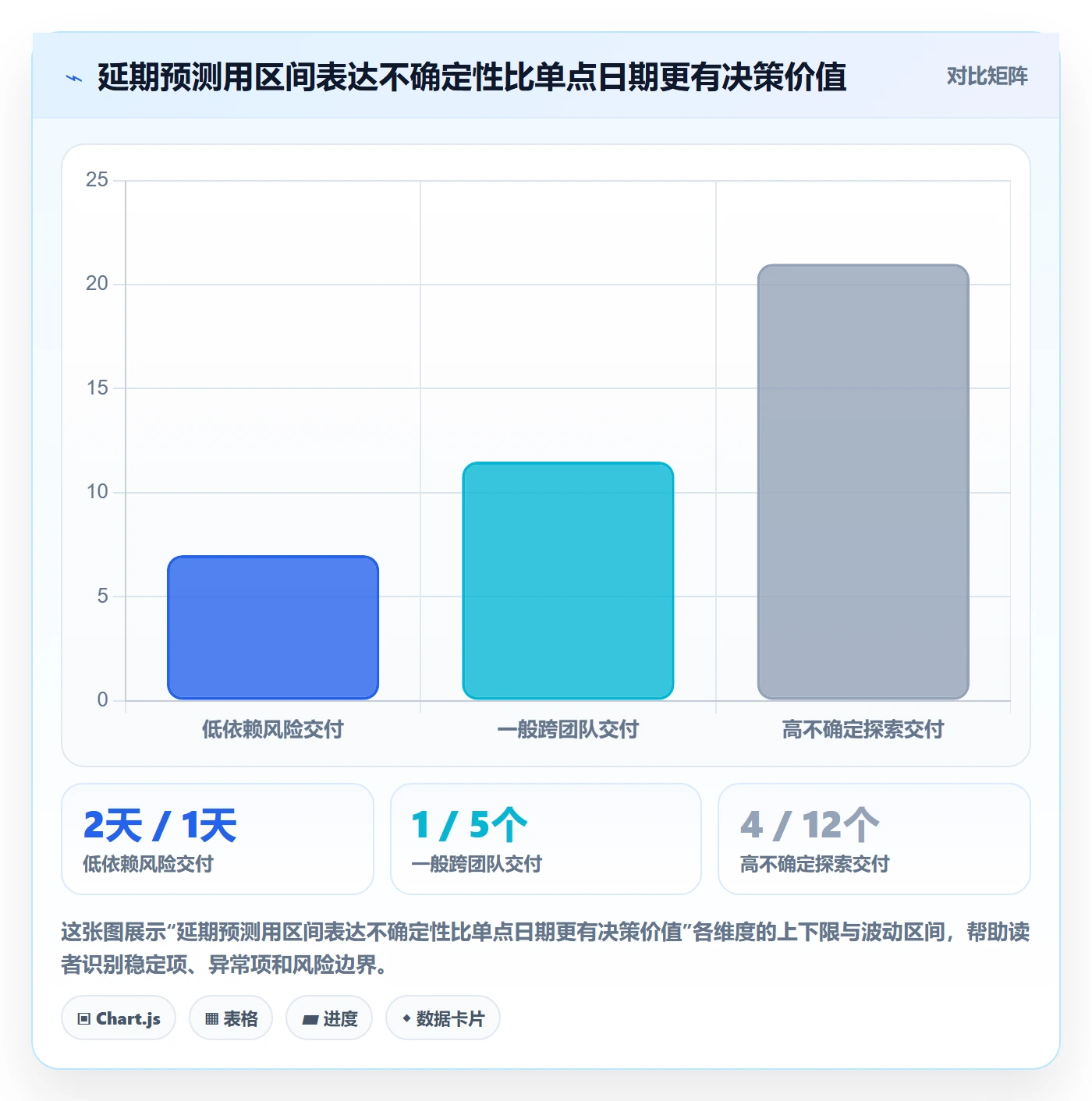

我建议同时记录一个区间,而非只有单一日期。例如,按当前假设预计在某周中完成,若外部接口再晚两天则会跨入下一周。区间能暴露不确定性,单点日期则容易制造虚假确定感。面向客户的承诺可以另行选择保守值,但内部预测不应被承诺口径覆盖。
预测可信度可以用历史校准检查:回看同类任务过去的估算偏差、依赖按时兑现率和返工比例。若团队经常将剩余工作估小,管理者就不应只听取一次新的口头估算,而应要求拆分任务并由执行者确认。
4. 审批延期时同步决定范围、资源与质量边界
新日期不是唯一变量。管理者可以选择保留全部范围并接受延后,也可以保住业务窗口、缩小首发范围,或增加资源但承担协调成本。每一种选项都改变风险结构,审批记录应明确组织选择了什么,以及为什么不选其他方案。
不可交换的底线:不能为了维持旧日期而悄悄删除必要测试、绕过安全审查或降低合规要求。若必须调整验收范围,应由有权责任人正式确认,并说明未纳入部分的后续计划和风险承担方。

五、案例与数据观察:把延期流程落到一个跨部门项目
1. 案例设定:系统上线日期没变,关键条件已经变化
以下是用于说明方法的情景案例,并非特定企业的真实经营数据。某企业计划在季度末上线一项客户服务系统,涉及业务、研发、测试、数据和基础设施团队。项目基线包含三个主要里程碑:接口联调、业务验收、正式上线。
接口联调前一周,数据团队发现历史字段映射存在歧义,业务部门需要重新确认规则;与此同时,测试环境的权限审批尚未完成。研发团队预计仍能完成开发,却无法保证按原计划进入完整联调。周报仍显示整体进度正常,因为开发任务的完成率较高。
若只看任务完成率,管理者会得到“项目大体正常”的结论;若看关键路径条件,接口规则未定和环境未就绪已经构成两个阻断项。此时应登记风险,而不是等到联调当天再提交延期申请。
2. 处理过程:先做风险控制,再做日期决策
-
记录风险事实。为字段确认和环境权限分别指定责任人、要求完成时间、证据来源和影响里程碑。没有责任人和时间点的“待确认”,不能算有效缓解措施。
-
拆分可并行工作。研发团队继续完成不依赖争议字段的接口框架,数据团队提供样例数据;测试团队提前准备用例,不等待全部开发完成后才开始工作。
-
形成选项。方案一是维持原日期、缩小首发范围;方案二是保留全部范围、延后上线;方案三是先进行内部试运行,完成条件后再开放给客户。
-
评估业务影响。业务负责人比较窗口影响、培训准备、客服排班和数据迁移风险,确认内部试运行不会违反合同或合规要求。
-
批准并设置复核点。决策记录写明首发范围、正式上线门槛、责任人以及重新评估日期。若字段规则在复核点仍未确认,自动升级到业务负责人。
-
关闭并复盘。交付后核对新计划是否兑现,记录等待时间、临时绕行方案和新增返工,形成下一轮估算和依赖管理的输入。
3. 用工具承接流程,而不是让工具替代判断
在中大型组织里,延期数据分散在项目计划、缺陷系统、需求记录、审批邮件和会议纪要中,管理者很难在评审会上还原完整过程。工具的价值不是自动替人决定延期是否合理,而是把基线、预测、依赖、审批和结果放进同一条可追溯记录。
例如,使用 PingCode 时,可以把项目计划、工作项、风险和审批记录关联起来,保留原计划与调整后的日期,并让不同团队围绕同一事项更新状态。对于 100 人以上的组织,权限、跨团队视图、审计记录和统一统计口径,通常比个人任务看板更重要。
若企业要求系统在自有环境运行,可将私有化部署能力纳入评估;若现有流程依赖 Jira 数据,也应先通过小范围试迁移核验项目层级、字段映射、历史记录和权限规则,再讨论正式切换。工具是否适合,最终取决于迁移结果、治理成本和团队实际使用情况,不能只凭功能清单作结论。
我会先选一个跨部门项目做试点,检查四件事:能否保留基线变更轨迹;延期申请能否关联影响项和审批人;不同层级能否看到适合自己的信息;导出的数据能否复核统计口径。试点中若只有录入更方便,却无法形成可追溯的决策链,系统并没有解决延期管理的核心问题。
4. 用示意数据观察流程改进,而不是制造业绩

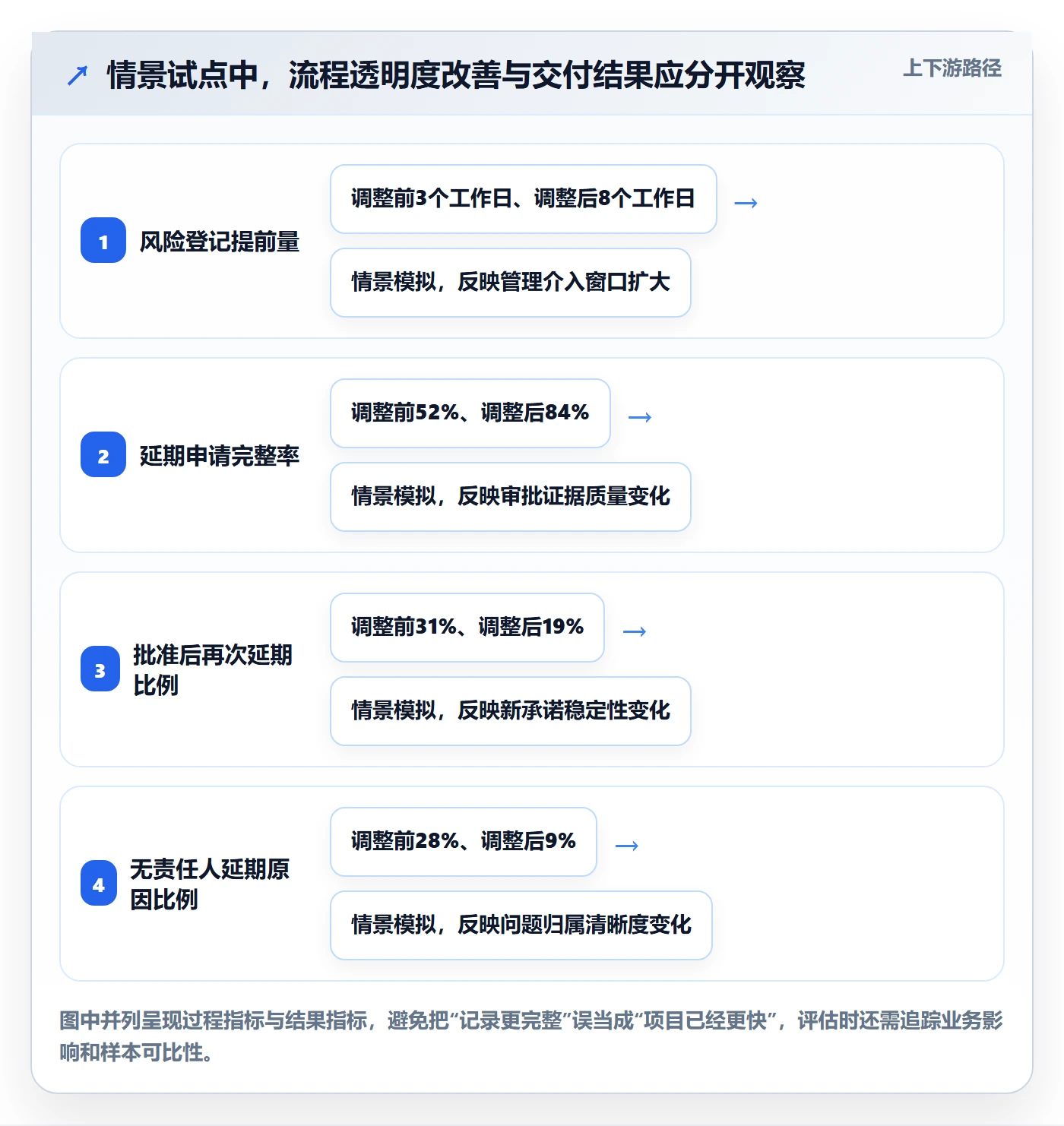

下面的数据是情景推演,用来说明管理流程可以怎样评估,不代表 PingCode 用户统计或行业基准。假设试点团队在流程调整前后,各观察一个可比周期,并按同一口径记录风险提前量、申请完整度和重复延期情况。
| 观察项 | 调整前示意值 | 调整后示意值 | 应如何解释 |
|---|---|---|---|
| 风险登记至基线日期的中位提前量 | 3个工作日 | 8个工作日 | 风险更早进入管理视野,但仍需检查是否真正采取措施 |
| 延期申请材料完整率 | 52% | 84% | 申请证据改善,不能据此直接认定交付能力提升 |
| 批准后再次延期比例 | 31% | 19% | 新承诺可能更谨慎,仍需结合项目难度和范围变化解读 |
| 延期原因无责任人的比例 | 28% | 9% | 协作责任更清晰,后续需核查责任人是否有实际决策能力 |
如果调整后延期次数短期上升,不应立刻判定流程失败。风险更早暴露时,原先隐身的延期会进入统计;真正值得关注的是,申请是否更完整、关键风险是否提前关闭、批准后的新日期是否更可信,以及业务损失是否下降。

六、不同情况下的行动建议:让管理动作与风险阶段匹配
1. 风险刚出现:不要等到延期事实成立
当预测日期开始越过基线,但仍有恢复空间时,项目经理应登记风险、更新剩余工作估算并检查关键依赖。此阶段的目标是恢复可控性,不是急着追责,也不是立即更改承诺日期。
-
指定一个人负责协调风险,不要只写“团队跟进”。
-
把风险拆成可验证动作,例如接口确认、环境开通、样例数据交付。
-

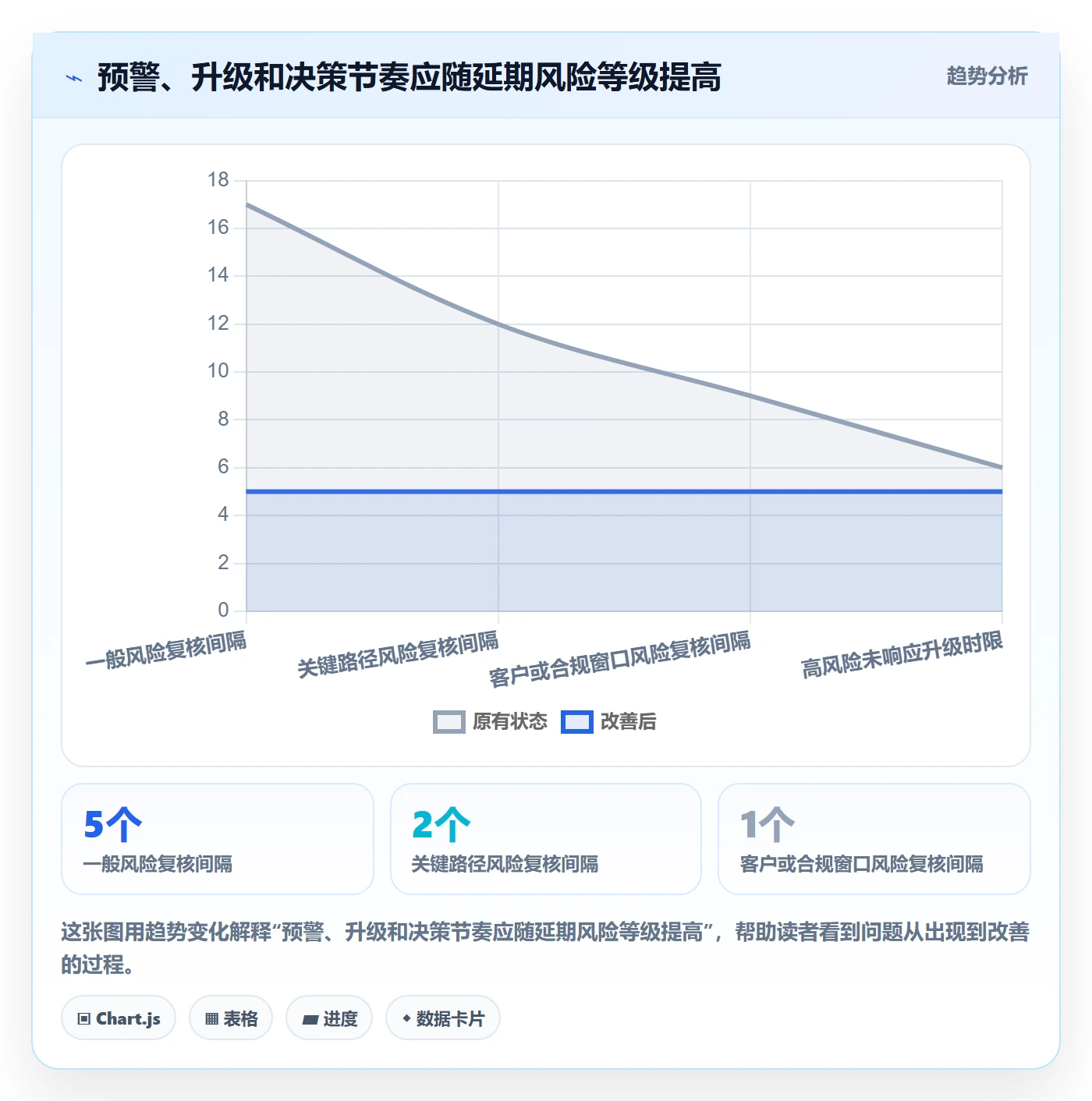

设定短周期复核点,复核频率随影响程度和剩余缓冲调整。
-
记录当前预测和预测依据,避免只留下最新日期。
2. 已确认无法按期:迅速形成影响评估和选择题
当关键假设失效,团队确认无法兑现原日期,继续把事项放在一般风险列表里只会浪费决策时间。项目经理应提交延期申请,并并行准备至少一个替代方案,避免审批会变成“是否同意晚一点”的单选题。
替代方案可以包括缩小首发范围、分阶段上线、调整资源、改变依赖顺序或接受业务窗口变化。每个方案都要说明成本、可行条件、质量边界和需要谁承担风险。
3. 影响外部客户或合同:由业务责任人共同决策
如果延期改变客户承诺、服务水平或合同义务,不能只由项目团队内部决定。客户沟通时点、补偿安排、替代交付方式和承诺边界,应由具备相应权限的业务负责人参与。
项目团队仍然负责提供技术事实和可行日期,但不应代替业务部门接受商业风险。若需要对外承诺新的日期,应使用经核验的预测,并保留外部沟通记录,防止内部版本与客户版本不一致。
4. 延期反复发生:停止重复批日期,先检查系统性原因
同一工作项连续两次延期,通常意味着第一次估算、依赖假设或缓解措施并未解决根因。此时再次简单批准新日期,会让旧计划不断滚动,却不增加组织学习。
复核应检查剩余工作是否重新拆分、关键依赖是否有可验证承诺、资源是否真正释放、验收条件是否稳定。如果这些条件仍不成立,可批准阶段性范围或探索任务,但不应把无法验证的日期包装成确定承诺。
5. 多个项目争抢同一资源:先做组合层面的优先级选择
当多个项目同时申请延期且原因都指向同一专家、环境或业务审批人,逐个项目审批无法解决冲突。项目组合负责人需要比较业务价值、窗口紧迫度、替代能力和延迟损失,明确资源先服务哪个事项。
资源分配结论应同步到受影响项目,不要让每个团队都保留一份互相冲突的资源计划。若无法满足全部承诺,管理者需要主动决定哪些项目延后,而不是把取舍推给一线团队用加班填补。

七、不同情况下的取舍:没有一种延期处理方式适合所有项目
1. 保日期还是保范围:看业务目标是否可拆分
如果业务价值可以分阶段释放,先交付高价值、低依赖部分,可能比等待全部范围完成更好。但分阶段交付要有清晰的功能边界、数据兼容策略和后续完成条件,否则会形成长期“临时版本”。
若范围不可拆分,例如关键流程缺少任何一个步骤都无法使用,保日期可能只会制造低质量交付。此时应优先维护完整性和安全性,评估延后造成的业务代价,并提前准备沟通与缓解方案。
2. 增加资源还是降低并行度:看任务是否可独立拆分
任务可独立并行、接口稳定、已有人员熟悉工作时,增加合适资源可能有效;任务高度耦合、交接成本高、关键决策仍未完成时,增加人员可能增加协调负担。项目经理应先确认瓶颈是产能不足还是等待和返工。
我会把新增资源的到位时间、熟悉成本、可承担任务和验收方式写进方案。若新增人员到岗时任务已经进入联调末期,培训和交接可能消耗剩余缓冲,不能只按名义人数计算增益。
3. 快速审批还是完整审查:按风险等级而不是按习惯选择
低风险事项可以采用简化审批,重点记录日期、原因和责任人;高影响事项则需要完整影响评估和业务负责人确认。所有事项都走重流程,会让团队延迟报风险;所有事项都走轻流程,则容易漏掉客户、合同和合规影响。
流程设计应明确哪些条件触发升级,并提供例外通道。例如,发生紧急故障时可以先启动临时处置,但必须在规定时间内补齐决策记录。例外是为了及时响应,不是取消审计和责任归属。
4. 单一日期还是预测区间:对外承诺与内部管理可以不同
客户合同或发布公告有时要求单一日期,内部项目管理却仍应保留预测区间和置信条件。对外承诺必须经过业务决策,内部预测则应反映不确定性。把二者合并,会让团队为了守住外部口径而隐藏风险。
如果组织要求对外给出确定日期,管理者应明确支撑该日期的缓冲、关键假设和退出机制。日期越紧,越需要同时准备替代方案,而不是把不确定性当成不存在。
5. 统一制度还是按项目类型分层:保留底线,调整节奏
统一制度有利于统计和审计,但不同项目的不确定性差异很大。基础设施升级、法规项目、产品探索和客户定制项目,不适合使用完全相同的审批速度、预测颗粒度和变更规则。
我建议统一定义延期事件、基线版本、责任记录和关闭条件;再根据项目类别设置复核频率、审批层级和预测表达方式。这样既能横向分析,又不至于把不同风险特征的项目压进同一套僵硬流程。

八、建立可运行的延期规范:从流程条款到管理闭环
1. 明确延期事件的触发条件和字段
流程首先要规定什么情况下必须登记风险、什么情况下必须提交延期申请。建议至少覆盖预测日期越过基线、关键依赖失约、剩余工作显著增加、验收标准变化、业务窗口发生变化等情形。
一份可执行的延期申请至少包含:原基线及版本、新预测日期或区间、延期原因、影响范围、关键依赖、可选方案、资源需求、质量与合规影响、责任人、审批人和复核时间。字段不必越多越好,但必须能支持决策与后续追溯。
2. 固定流程状态,避免口头批准覆盖正式记录
建议将流程状态控制在少数可理解的节点:风险已登记、申请待补充、审批中、已批准、未批准或方案调整中、已关闭。状态变化应记录操作者、时间和理由,避免会议上口头同意后,计划表直接改日期却没有决策依据。
若系统无法自动强制保留旧日期,至少应要求项目经理保存基线快照和变更记录。管理者需要能够回答:原来承诺何时交付、何时发现偏差、谁批准新日期、当时接受了什么风险。
3. 让指标形成管理动作,而不是月末展示
每个指标都应对应触发动作。关键依赖逾期率上升,应检查依赖责任人和升级路径;审批周期变长,应检查审批层级和信息完整度;二次延期率增加,应回看预测依据和缓解方案;额外人天持续上升,应判断是否存在长期靠加班维持承诺的情况。
月度复盘不应只展示红黄绿状态。管理者应挑选少量高影响案例,逐项追问:风险在何时首次可见、谁具备处理权限、为什么动作未发生、下次如何提前识别。这样才会从“报告结果”转向“改变机制”。
4. 复盘要区分可控、可影响和外部约束
延期原因不应简单分成“团队责任”和“外部原因”。有些外部变化无法控制,但组织可以提前准备缓冲或替代方案;有些内部问题由多个部门共同造成,不能只归到最后接手的人身上。
复盘时可分别记录直接触发事件、可预防的过程缺口、影响放大的机制和可行改进。一次复盘不必产出大量行动项,最好只保留少数有负责人、有截止时间、有验证方式的改进任务。
5. 用试点验证制度是否增加了真实决策价值
正式推广前,可选一个跨团队、但业务风险可控的项目试运行一到两个计划周期。试点期间关注申请材料是否能在合理时间内完成,审批人是否得到足够信息,团队是否愿意提前报告,以及指标是否能还原真实状态。
如果延期记录数量显著增加,先检查是否是风险透明度提升,而不是直接要求团队减少上报;如果审批时间变长,检查是否因为材料不完整、层级过多或授权边界不清。制度优化的目标不是让流程看起来严密,而是让重要决策更早、更有依据地发生。
九、结语:管理者要控制的是承诺的可信度
延期管理的核心不是让每个项目都不延期,而是让延期尽早变得可见、可解释、可选择、可追踪。按时交付当然重要,但如果日期靠隐藏风险、透支质量或长期加班维持,组织得到的只是短期数字,失去的却是预测能力和信任。
下一步可以从一个在途项目开始:保留原始基线,登记所有关键依赖和预测偏差,统一延期申请字段,并在每次批准后设置复核点。先用同一口径观察风险提前量、审批完整度、二次延期率和业务影响,再决定是否扩展到项目组合层面。
我最看重的判断标准是:当项目无法按期交付时,组织是否能在损失发生之前知道原因、看见选项,并由真正承担业务后果的人作出决定。做到这一点,延期仍可能发生,但它不再是意外,也不必靠事后追责来解释。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:延期流程与规范:企业管理者延期管理风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/617908
读者评论
我们团队以前只统计延期天数,后来把等待接口确认和环境准备单独记账,才发现真正拖慢进度的并不是开发本身。这个区分对跨部门项目很有用,但前提是各方愿意持续维护记录,否则最后还是会变成主观归因。
延期审批设置得太复杂,可能让一线人员更晚上报。我的实际感受是,预警登记应尽量简单,先快速暴露风险,再根据影响等级补充证据和审批材料,这样比一开始就要求填完整表单更容易执行。
文章强调业务窗口而不只看延期天数,这一点很认同。不过影响评分最好有明确的判定示例,否则不同负责人会给出差异很大的分数,最后看似量化,实际仍然依赖个人判断。
