延期天数最佳实践:企业管理者延期管理风险控制,常见问题

延期天数最佳实践:企业管理者延期管理风险控制,常见问题

一个项目延期 12 天,未必比延期 3 天更危险:前者可能是已识别、已隔离的单点问题,后者却可能藏着没有更新的依赖关系、被低估的验收周期,以及连续几周被“再宽限两天”掩盖的真实风险。管理延期,关键不是把天数压到最少,而是尽早识别偏差、算清影响范围,并让每一次日期变更都对应可验证的事实和明确责任。

一、先讲结论:延期天数不是绩效答案,而是风险信号

1. 不要用一个天数判断项目健康度

我在做项目复盘和进度治理时,会先把“延期几天”拆成三个问题:计划日期是否可信,偏差发生在哪个环节,变更会不会传导到关键交付。单看日历上的天数,无法区分一次合理的范围调整与长期失控,也无法说明延期对客户、成本、合规或后续团队的影响。

延期天数是结果指标,不是风险本身。真正需要管理的是延期的成因、发现时间、影响范围、恢复路径和再次发生概率。延 5 天但已提前两周预警、影响被隔离的事项,通常比“原定今天交付、现在才首次报出延期”的事项更可控。

2. 用“基准日期、预测日期、风险日期”替代单一承诺日期

很多团队只有一个日期:任务计划完成日。它既承担计划功能,又被当成承诺、预测和考核依据,最终导致团队不敢报风险,管理者也无法判断日期变化究竟代表什么。我建议至少区分以下三个日期,并记录每次更新的依据。

  • 基准日期:经范围、资源和依赖确认后批准的计划日期,变更时保留原值,不覆盖历史。
  • 预测日期:依据当前进展、剩余工作量和已知阻塞推算的最可能完成日期,应随证据更新。
  • 风险日期:在特定风险发生时可能达到的日期,例如外部接口延迟、关键人员缺席或验收失败后的最晚日期。

基准日期回答“原来怎么计划”,预测日期回答“照目前情况会怎样”,风险日期回答“如果坏情况发生,会到哪里”。把三者混成一个日期,就会让进度沟通变成反复改口,而不是风险管理。

下表中的数值为情景示意,不是行业统计。它说明同样预计晚 8 天,提前识别、拥有恢复方案,与临近交付才暴露,管理意义完全不同。

情景 基准日期 首次预警 当前预测 管理判断
提前发现外部依赖延迟 6 月 20 日 6 月 5 日 6 月 28 日,晚 8 天 有时间调整联调顺序,重点核查影响是否已隔离
临近交付才报告测试缺陷 6 月 20 日 6 月 19 日 6 月 28 日,晚 8 天 需核查测试覆盖、缺陷积压及客户承诺风险
频繁改期但没有新增依据 6 月 20 日 6 月 12 日 6 月 28 日,晚 8 天 预测可信度偏低,先重估剩余工作与资源容量

3. 管理目标应是缩短“风险暴露到决策”的时间

只考核延期天数,容易奖励“把延期藏到最后”的行为。我更关注两个过程指标:风险从首次出现到被登记的时间,以及从登记到管理决策的时间。前者反映团队是否及时报告,后者反映组织是否能排障、调资源、改范围或调整承诺。

下面是一个用于内部治理设计的示意基准,不应误读为行业平均水平。团队可先采集 6 至 8 周数据,再根据项目周期和业务风险设定目标。

延期天数最佳实践:企业管理者延期管理风险控制,常见问题

二、背景和真实场景:为什么“多给几天”经常没有解决问题

1. 排期中的缓冲,常被误当成可随意消耗的时间

企业项目里常见一种安排:团队知道开发、测试和验收都可能有不确定性,于是每个环节都“留两天”。问题是,这些缓冲通常没有明确用途,也没有人管理它们。一旦某项工作提前完成,缓冲被当作空闲;一旦任务迟延,缓冲又被再次追加,最后没人说得清项目到底是工作量变大,还是不确定性没有被管住。

我更倾向于把缓冲集中管理,并明确它保护的对象。例如,版本发布前留出的缓冲应服务于集成、回归和上线检查,而不是自动变成某个任务的延期额度。若某项工作连续消耗缓冲,团队就要说明剩余工作、缺陷情况和依赖状态,而不是只提交一个新日期。

2. 任务延期与里程碑延期,影响并不相同

一个非关键任务晚了 4 天,可能完全不影响对外日期;另一个关键路径任务晚 1 天,却可能推迟联调窗口、验收会议和客户切换安排。按任务延期天数简单排序,容易把管理精力放错地方。判断时应同时看任务是否位于关键路径、是否有可并行工作、是否依赖外部资源,以及后续环节能否吸收偏差。

例如,某功能文档晚 3 天,如果代码和测试用例已完成,文档可由另一位同事并行补齐,影响可能有限;但如果该文档是客户验收的正式依据,延期就可能直接阻塞签字和付款。任务的业务位置,比任务自身的延迟天数更重要。

3. 长链条协作使小偏差逐步放大

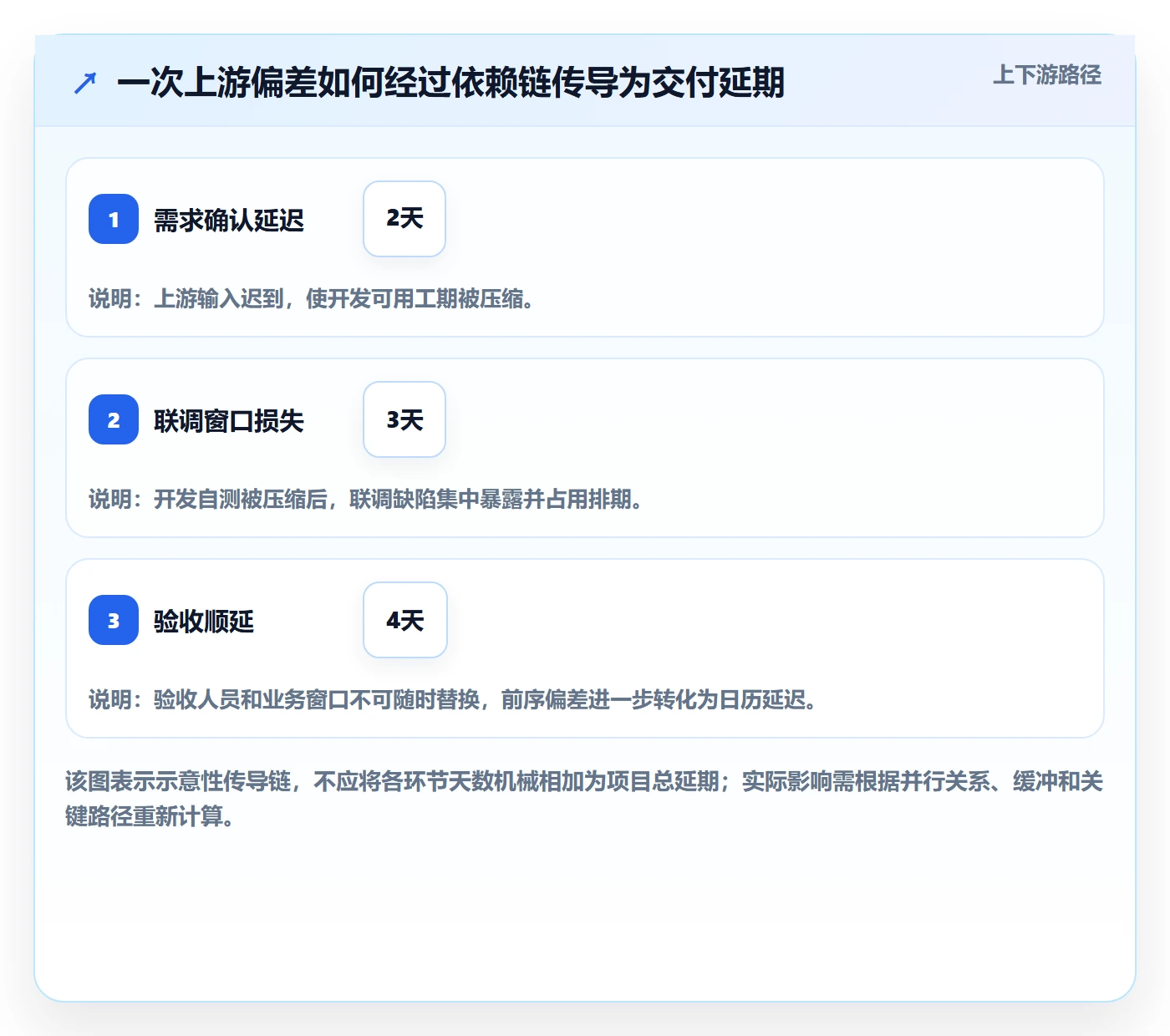

延期风险常从一处小偏差开始:需求确认晚 2 天,开发开始时间被挤压;开发压缩自测,缺陷流入联调;联调问题占用测试窗口,验收只能顺延。每个团队单看本环节,似乎只晚了一两天,但串联之后,交付日期可能移动一周以上。

对管理者而言,复盘不能只问“谁晚了”,还要画出事件的传导链:哪个输入未按时提供,哪项工作因此无法开始,哪个后续环节失去了缓冲,最终影响了哪项承诺。这样才能区分个体执行问题、计划假设错误与跨部门协作机制缺陷。

延期天数最佳实践:企业管理者延期管理风险控制,常见问题

4. 固定周期会议里,日期更新可能掩盖信息质量问题

有些项目每周状态会都更新完成日期,但日期更新并没有带来新信息:本周说周五,下周改成下周二,再下周改到周四。若没有剩余工作量、完成标准、阻塞项和依赖状态,日期就只是一个被移动的承诺,而不是预测。

遇到这种情况,我会暂停讨论“还能不能赶上”,先要求团队回答四件事:已经完成了什么,可验证的证据是什么;还剩哪些工作,各自估算依据是什么;哪些条件可能导致日期继续变化;谁能在什么时间解除阻塞。先补足信息,再讨论压缩范围、加资源或调整日期。

三、常见误区:看似在控延期,实际在积累风险

1. 把“按期完成率”当作唯一绩效指标

按期完成率有价值,但若直接作为团队或个人的单一考核指标,会诱导几种不良行为:把计划日期设置得过宽、把未完成任务改成“进行中”、把工作拆成大量容易完成的小项,或者等到最后一刻才承认延期。指标变漂亮了,预测能力和交付可信度却可能变差。

更合理的做法是把按期完成率与基准变更次数、预警提前量、完成标准、缺陷逃逸情况和延期原因一起观察。若按期率上升,却伴随范围频繁缩减、上线后缺陷增加或基准日期不断重置,不能简单认定治理有效。

2. 一延期就追加人手

增加资源不等于缩短工期。新人需要熟悉业务和代码,协调成本会增加;如果任务之间存在强依赖,更多人可能无法并行推进;如果瓶颈在外部审批、环境或客户确认,加人更解决不了问题。追加人手前,先确认瓶颈究竟是工作容量不足,还是等待、返工、决策延迟或范围不清。

我会先问:新增的人能独立交付哪一块;交接所需时间多长;是否会增加接口沟通;关键瓶颈是否因此消失。若这些问题没有明确答案,加人可能只是把成本提前,而不是把风险降低。

3. 用加班换取“表面准时”

短期加班可以处理突发事件,但不应成为常态进度策略。连续赶工会压缩复核和测试时间,疲劳还可能提高缺陷率。若项目靠临近截止时大幅加班勉强交付,却没有记录返工和质量成本,管理者看到的只是日期,没看到延期风险被转移到后续维护和客户支持。

决定是否加班,应先写明目标、时段、交付边界和停止条件。例如,仅为完成一次必要的数据迁移演练安排短期值守,且明确不缩减回滚验证;若目标只是“尽量把日期守住”,又没有具体瓶颈,加班计划就缺少可控性。

4. 把新日期覆盖旧日期

每次延期后覆盖原计划,历史就被抹掉了。团队无法判断最初估算偏差有多大,管理者也无法识别是一次性外部事件还是连续低估。保留基准日期、每次预测日期、变更原因和批准人,才能把改期从口头承诺变为可审计的决策。

日期变更记录不是为了追责,而是为了识别模式。例如,多次延期都发生在跨部门接口确认阶段,说明问题可能在接口责任和响应时限,而不是某个开发任务的估算能力。

5. 把所有延期都视为团队执行不力

延期可能由新增范围、决策等待、供应商交付、法规变化、环境不可用或验收条件改变造成。若把所有偏差都归咎于执行团队,团队会更倾向于少报风险、把问题留到后期,最终削弱管理者的预警能力。

复盘应区分可控因素、可影响因素和不可控因素。不可控不等于无需管理:外部依赖仍可设定确认点、准备替代方案和风险日期。分类的目的不是免责,而是让行动对应真正的原因。

延期天数最佳实践:企业管理者延期管理风险控制,常见问题

四、专业判断逻辑:如何把延期天数转化为可执行的风险判断

1. 先确认“延期”的口径

没有统一口径,延期统计就没有横向比较价值。至少要明确计算对象是任务、里程碑还是项目;日期按工作日还是自然日;计划基准是否经过审批;暂停状态是否计入;范围变更后是重设基准还是保留原基准并另列变更影响。

例如,跨越周末的 3 个自然日与 3 个工作日并非同一成本。对面向客户的上线窗口,日历日期可能更重要;对内部研发工作量分析,工作日和实际投入人天更有解释力。先定义口径,再讨论数字,不能把不同口径的延期天数放进同一张排行榜。

2. 再判断偏差是否落在关键路径上

关键路径不是“最重要的任务”名单,而是决定最早交付日期的一串依赖工作。关键路径上的任务晚一天,若没有浮动时间,项目日期可能随之晚一天;非关键路径任务即使延迟,只要剩余浮动时间足够,也可能不影响里程碑。

管理者要查看依赖网络和可用浮动,而不是只看任务清单。出现并行路径时,还应检查路径是否会随着工作进展发生变化。原本不关键的路径,可能因另一路径提前完成或资源调整而变成关键路径。

3. 评估剩余工作,而不是用“完成百分比”推算日期

“完成了 80%”容易造成虚假安全感。软件开发、设备集成和复杂方案交付中,最后 20% 常常包含集成、异常处理、回归验证和正式验收。百分比若没有可核验的完成标准,很难换算成剩余工期。

我会把工作拆成可验收的剩余事项,并分别标出工作量、前置条件、负责人和证据。例如,“接口开发完成”需要代码合并、自动化测试通过和接口文档更新,而不只是开发者口头判断完成。预测日期应由剩余事项和可用产能推导,而非从主观百分比直接外推。

4. 同时看影响程度与恢复能力

风险判断不能只看“发生概率”,也要看发生后的影响,以及团队能否恢复。晚 2 天的内部报告与晚 2 天的监管申报,后果显然不同;同样的偏差,若有替代供应商、备用验收窗口或可并行方案,恢复能力也不同。

下表提供一个决策框架,不是自动评分公式。各企业应根据合同、业务连续性、合规要求和客户影响调整等级。

观察维度 低风险信号 中风险信号 高风险信号 管理动作
关键路径影响 未触及关键路径,尚有浮动时间 正在消耗浮动时间 关键路径任务已晚且无缓冲 重算里程碑影响,确认并行或恢复方案
外部承诺影响 内部工作,无客户窗口依赖 可能影响客户联调或验收预约 涉及合同节点、上线窗口或合规时点 按授权层级升级,并准备正式沟通口径
预测可信度 剩余工作拆分清楚,依赖已确认 部分工作量或依赖仍待验证 多次改期,缺少验收证据 先完成重估和技术核查,再承诺新日期
恢复能力 存在替代方案且成本可接受 需协调关键资源或压缩范围 无替代路径,关键资源不可用 尽快做范围、日期、资源的取舍决策

5. 把“预计晚几天”翻译成决策选项

管理者需要的不是一条孤立的预测,而是可比较的选择:维持范围并调整日期;保持日期但削减或分阶段交付范围;追加资源并承担交接成本;改变依赖顺序;或者接受部分风险并设置回滚方案。每个选项都应说明收益、代价、前提和剩余风险。

例如,“加两个人能追回 3 天”必须解释这两个人接手什么、何时能产出、是否需要培训、对测试和代码评审有什么影响。若无法给出这些条件,“追回 3 天”只是愿望,不是计划。

延期天数最佳实践:企业管理者延期管理风险控制,常见问题

五、案例与数据观察:一个版本交付如何从“晚几天”变成可控决策

1. 情景说明:延期 8 天,真正的问题是测试窗口已经被挤掉

以下是为说明分析方法构造的模拟案例,不代表某企业真实项目数据。某企业计划在 6 月 20 日发布一项客户功能,包含需求确认、接口开发、系统联调、回归测试和客户验收。6 月 5 日,团队发现上游接口字段尚未最终确认,开发预计受影响 2 天;但状态会上仍报告“整体正常”。

到 6 月 12 日,接口确认完成,团队开始开发。由于开发自测时间被压缩,6 月 18 日联调时发现字段校验与错误处理问题。原定 6 月 19 日开始的回归测试因此延后,客户验收窗口也无法按原计划预约。最终预测由 6 月 20 日移动到 6 月 28 日,表面延期 8 天。

2. 逐层拆解:日期不是突然晚了,信号早已存在

复盘时我们不从“谁没有赶上”开始,而是按时间线检查信息。最早的信号是接口字段确认未完成;第二个信号是开发自测时间被压缩;第三个信号是联调缺陷超出预期。每个信号都可以触发不同动作,真正的管理缺口在于早期风险没有进入预测日期,也没有相应的依赖升级。

如果 6 月 5 日就把影响记录为风险日期,并指定接口负责人和确认时限,团队可能调整模拟数据、提前准备测试脚本,或将不依赖该字段的功能先行验证。这些措施未必能保证按期,但能降低到 6 月 18 日才暴露问题的概率。

节点 已知事实 当时应采取的动作 实际风险含义
6 月 5 日 接口字段未最终确认 登记外部依赖、责任人和确认截止时间 存在开发启动条件不满足的风险
6 月 12 日 接口确认完成,开发启动滞后 重估剩余工期,检查自测和联调是否仍有完整窗口 原基准日期的可信度下降
6 月 18 日 联调暴露校验和错误处理问题 区分阻断缺陷与可后续修复项,更新预测和影响范围 回归测试与验收窗口可能被挤占
6 月 20 日 原计划日期无法满足验收条件 确定分阶段交付或正式调整日期,并对外同步 若继续保留旧承诺,风险会转入质量和客户信任

3. 对比行动方案:不把“追回日期”当作唯一成功标准

案例团队最终要比较的不是“能不能守住 6 月 20 日”,而是每个方案对范围、质量、成本和客户影响的取舍。下列天数和成本等级均为情景模拟,真实项目需根据工作量、人员费率、合同条款和验收条件重新测算。

方案 预计交付 范围 主要代价 适用条件
维持完整范围,重新安排日期 6 月 28 日 完整交付 客户窗口后移,需及时沟通 验收标准不可拆分,质量风险优先级高
分阶段发布 核心功能 6 月 24 日,其余 6 月 28 日 首批交付核心路径,次批补齐低优先级能力 需维护两个版本边界,客户接受分批验收 范围可切分,接口和权限边界清晰
追加资源压缩日期 目标 6 月 25 日 计划完整,但需重新验证 交接、评审和测试压力上升,日期仍有不确定性 任务可并行,新增人员能快速独立承担工作
削减回归时间抢日期 表面目标 6 月 20 日 功能不变,验证不足 缺陷逃逸和上线后修复风险增加 通常不建议;只有风险可接受且有回滚保护时才讨论

我的判断是,最不该被默认接受的是“功能不变、测试压缩、日期不变”。它把进度偏差从计划层转移到质量和客户支持层,短期看似守住承诺,长期可能付出更高代价。若业务确实要求按期交付,应通过明确削减范围、增加独立验证资源或设置回滚条件来承担取舍,而不是让风险隐身。

延期天数最佳实践:企业管理者延期管理风险控制,常见问题

4. 工具可以帮助留痕,但不能替代判断

当多个团队共享计划、依赖和验收信息时,项目管理工具可以帮助保存基准与预测日期、记录阻塞、关联任务、追踪变更历史,并让风险信息更快被相关人看到。但工具不会自动判断某项任务是否真的位于关键路径,也无法替管理者判断客户承诺能否调整。

以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,可作为项目计划、协同和风险信息留痕的载体;其支持私有化部署和 Jira 平滑迁移等能力,是否适合某家企业仍需结合部署要求、迁移范围、权限模型、集成方式和实际试点结果评估。对于国产替代的评估,不宜用单一产品口号代替业务验证,更不宜只看功能清单。

我会建议用一个真实项目做试点,重点验证以下事项:日期变更能否保留历史,任务依赖能否清楚呈现,风险与阻塞能否追踪到责任人,管理视图能否区分基准和预测,以及权限和部署方式能否满足组织要求。迁移时还要核对历史数据、附件、字段、工作流、用户权限和报表口径,避免“数据导入成功”却丢失了管理语义。

六、不同情况下的行动建议:按风险阶段采取不同动作

1. 预测刚出现轻微偏差:先验证,不急着改承诺

如果预测日期只移动 1 至 2 天,任务不在关键路径,且里程碑仍有可用浮动时间,不必立即升级为重大事件。先检查剩余工作是否明确、阻塞是否有负责人、完成标准是否可验证,并设置下一次复核时间。若偏差持续扩大,再升级处理。

  • 确认偏差来自估算、等待、返工还是范围变化。
  • 检查关键路径和里程碑浮动,不以任务逾期等同项目延期。
  • 记录预测变化和依据,保留原基准日期。
  • 约定复核节点,例如下一次联调结果或外部输入确认时间。

2. 关键路径已被影响:立即重算日期与恢复方案

一旦关键路径任务无浮动时间,管理者应在同一轮决策中评估日期、范围、资源和质量,不能只要求团队“想办法追回”。先确认剩余工作与依赖,再排查能否并行、能否移除非必要范围、是否有替代资源,最后计算每种方案对交付日期和风险的影响。

如果新增资源需要较长交接期,或任务高度耦合,就应把学习成本纳入判断。很多计划在会议上只写“增加两人”,没有写清他们何时能独立产出,这种资源方案看似积极,实际没有经过工期验证。

3. 涉及客户或合同节点:先核实事实,再形成统一沟通

客户沟通不能等到预测日期完全确定才启动。若外部承诺可能受影响,应尽早让有授权的负责人掌握风险,同时区分已确认事实、当前预测和仍在验证的条件。沟通中不宜轻率承诺一个未经验证的新日期,也不应只说“正在处理”,却不给出下一次更新时间。

  • 明确原承诺、当前预测和日期变更原因。
  • 说明对客户的具体影响,例如联调、验收、上线窗口或培训安排。
  • 提供可选择方案及其代价,不把内部讨论中的假设当作定案。
  • 约定下一次更新的时间和责任人,避免信息再次失联。

4. 连续多个周期改期:暂停重复承诺,重新估算

如果同一任务连续两次或更多次更新日期,却没有新的可验证依据,问题已不只是“多延期几天”,而是预测机制失效。此时应把工作拆小,重新确认完成标准、剩余工作量、资源占用、依赖和审批等待,并检查是否存在隐性范围增加。

连续改期时,管理者要警惕“日期滚动”:新日期总是等于旧日期加几天,但没有任何假设变化。若团队无法说清新日期基于什么信息,就应将预测标为低可信度,而不是继续把它作为对外承诺。

5. 发生外部不可控事件:保留证据并建立替代路径

供应商中断、法规变化、不可用环境或客户输入延迟,可能不由项目团队直接控制,但仍需建立风险应对。管理者应记录事件时间、影响对象、已采取措施和仍待确认的条件,同时评估备用供应源、临时数据、替代流程或分阶段交付是否可行。

“外部原因”不是风险关闭的理由。只有在影响被量化、替代路径被评估、相关责任人与沟通节奏明确之后,风险才从“未知”进入“受控”。

6. 已经延期但原因已排除:重点防止重复发生

当阻塞解除、交付日期重新稳定后,仍要做轻量复盘。复盘不需要写长篇归因报告,关键是把事件转化为下一次计划中的约束条件。例如,接口确认需要预留明确时限;客户验收窗口需要提前预约;测试环境必须在联调前通过可用性检查。

复盘结果应落到流程、检查点、责任人或风险提示上,而不是停留在“加强沟通”“提高重视”。如果行动项没有负责人、截止时间和验证方式,它很可能不会改变下个项目的结果。

延期天数最佳实践:企业管理者延期管理风险控制,常见问题

七、不同情况下的取舍:日期、范围、成本与质量不能同时无限优化

1. 日期固定、范围可变:先保护核心价值

如果上线窗口已经锁定,且核心用户价值可以分阶段交付,管理者可以讨论缩减非关键范围。前提是范围切分不会破坏数据一致性、安全边界、合规要求或用户完整流程。不能把“删功能”当成万能方案;有些看似边缘的功能实际上是权限控制、审计记录或异常恢复的必要组成部分。

范围调整应形成明确清单:本次交付包含什么、不包含什么、何时补齐、客户是否接受,以及本次验收如何界定。若交付边界含糊,分阶段方案可能导致二次返工和责任争议。

2. 范围固定、日期可变:把质量和可验收性放在前面

如果完整范围是合同或业务流程的必要条件,而测试、合规验证和迁移演练无法削减,应优先调整日期。尤其是涉及资金、个人信息、关键基础设施、法规申报或大规模客户切换的项目,赶日期的收益未必抵得过事故代价。

延期沟通要尽可能早,并说明哪些工作已完成、哪些是剩余阻塞、日期为何变化,以及新的日期如何验证。坦诚调整承诺往往比先承诺一个过度乐观日期、随后再次延期更能维护合作关系。

3. 日期和范围都固定:必须明确额外成本与残余风险

当业务坚持日期和范围都不变,管理者只能在成本、资源和风险承担上做选择。可能的措施包括跨团队借调、供应商支持、授权加班或增加并行验证,但每项措施都要有真实的工期依据和质量护栏。

如果没有可行手段同时满足日期和范围,就要把“不可能三角”明确呈现给决策者,而不是把压力单方面压给执行团队。管理层最终可能选择接受更高成本或残余风险,但这应是知情决策,并留下审批记录和退出条件。

4. 不要用“平均延期天数”替代高风险事项管理

平均值会掩盖分布。十个小任务各晚 1 天,与一个关键里程碑晚 10 天,即使平均延期看起来相近,业务影响也可能完全不同。管理报告应同时展示分布、最大影响、关键路径暴露和延期原因,并将高影响事项单独列出。

如果组织只能保留少数指标,我会优先选择:关键里程碑预测偏差、风险预警提前量、基准日期变更次数、延期原因分类、延期关联返工,以及外部承诺影响。指标数量不必多,重要的是每项都能触发决策。

八、管理者可直接采用的延期治理流程

1. 计划阶段:设定日期,也设定日期的证据基础

项目启动时,不要只填开始日和结束日。应确认工作拆分、依赖、负责人、验收标准、资源可用性、外部输入和关键风险。对于不确定性大的任务,明确估算假设和复核点;对于里程碑,记录其完成条件及审批人。

  1. 建立经批准的基准日期,并保留版本历史。
  2. 标出关键路径、外部依赖和不可移动的业务窗口。
  3. 说明工期估算依据,以及可能改变预测的关键假设。
  4. 为测试、验收、上线和回滚验证安排真实窗口,而非只给开发排期。

2. 执行阶段:以事实更新预测,不等到任务逾期才报告

状态更新应关注完成证据和剩余工作,而不是只报百分比。每周或按项目风险设定节奏,确认偏差是否影响里程碑、依赖是否变化、阻塞是否解除。高风险项目可能需要每日检查关键阻塞,但不代表所有团队都必须采用高频会议。

  1. 记录已完成事项及可验证证据。
  2. 更新剩余工作、阻塞、依赖和预测日期。
  3. 判断偏差是否影响关键路径、验收窗口或外部承诺。
  4. 对预测可信度较低的事项标注条件和下一次复核节点。

3. 出现偏差时:先归因,再选择措施

遇到偏差后,避免立即下达“加速”命令。先判断问题属于范围变化、估算偏差、资源冲突、等待、返工、外部依赖还是决策延迟,再挑选对应动作。原因不同,措施也不同:等待审批需要明确审批时限,返工需要检查验收标准和质量门,资源冲突需要重排容量,范围变化需要进行影响评估。

  1. 记录事件发生时间、发现时间和影响对象。
  2. 重新计算剩余工期及其前置条件。
  3. 形成至少一个可行方案及一个风险较高的方案供比较。
  4. 由有权负责人决定日期、范围、资源和对外沟通方式。

4. 交付后:复核预测质量和组织学习,而非只统计晚了几天

交付完成后,比较基准日期、最后预测日期与实际完成日期,检查预测何时开始偏离、何时被调整、哪些信息本可更早发现,以及预防措施是否有效。把延期事件按统一分类累计,才能识别重复出现的系统瓶颈。

对复盘结果应设定验证周期。例如,某类外部接口延迟此前连续出现,团队新增了接口确认门槛,下一批项目就要检查该门槛是否真的减少等待,而不是只看流程文件是否更新。

九、常见问题

1. 延期多少天才需要升级给管理层?

没有适用于所有项目的固定天数阈值。内部任务晚 2 天但不影响关键路径,可能只需团队跟踪;合同节点或监管申报晚 1 天,也可能需要立即升级。建议按关键路径影响、外部承诺、合规后果和恢复能力设定分级门槛,而不是只规定“晚 5 天上报”。

2. 计划日期应该频繁调整,还是尽量保持不变?

预测日期应随着事实变化而更新,但基准日期不应被覆盖。频繁更新预测本身不一定有问题;如果更新附带新证据和影响说明,它能提高透明度。真正的问题是日期反复变化却没有解释,或把每次新预测冒充成原始承诺。

3. 项目延期后,是否应继续保留原定日期?

应保留原定基准用于复盘,同时明确当前预测和对外承诺是否已经调整。若系统只能显示一个日期,管理者至少要在变更记录中保留原值、更新时间、原因、审批人和影响范围。否则,组织会失去衡量估算质量和变更频率的依据。

4. 可以用延期天数直接考核项目经理吗?

不建议单独使用。延期结果受范围变化、外部依赖、审批速度、资源配置和客户决策影响。考核应同时关注风险预警是否及时、预测是否有依据、问题是否升级、变更是否留痕、复盘行动是否完成,以及交付质量是否达标。否则,单一指标可能促使项目经理隐藏坏消息。

5. 加人后仍然延期,说明估算错了吗?

不一定,但需要重新检查新增资源实际解除的瓶颈。可能是任务无法并行、交接耗时、依赖未解除、测试窗口不足,或新增人员反而增加协调成本。复盘时将新增资源的可用时间、承担工作和实际产出放在一起看,才能判断方案本身是否适用。

6. 如何区分合理延期和管理失控?

合理延期通常有可追溯的新事实、清楚的影响分析、及时的预警、经过授权的取舍和可验证的恢复计划。管理失控则常表现为风险晚报、日期重复滚动、原因含糊、关键依赖无人负责,以及每次延期都采用同一种措施却没有验证效果。判断重点不是团队有没有延期,而是组织是否知道为什么延期、接下来怎么处理。

7. 工具能否自动算出准确的延期风险?

工具可以汇总进度、依赖、阻塞、日期变化和负责人信息,也能帮助管理者发现数据异常;但准确预测仍依赖任务拆分质量、剩余工作估算、依赖状态和风险假设。若基础数据过期或验收标准含糊,自动化只会更快地汇总错误信息。

十、总结:管理延期,重点是让风险更早变得可见

延期天数本身既不是失败证明,也不是管理成效。它只是提醒管理者:计划假设、执行过程或外部条件发生了变化。真正值得追踪的,是偏差何时暴露、是否影响关键路径、预测有没有证据、方案取舍是否经过授权,以及同类问题是否在下一次项目中减少。

我建议企业从一个正在运行的项目开始,不必先建立复杂制度:保留基准日期和预测日期,给每次变更写明原因;把任务、里程碑和项目延期分开统计;记录首次预警时间;每次延期至少比较日期、范围、成本和质量四种选择;交付后复核返工和重复原因。

下一步,选取最近 6 至 8 周的延期事件做一次小型诊断。先统一工作日或自然日口径,再按关键路径影响、依赖类型、预警提前量和复发情况分类。找到最常见的一个瓶颈,给它指定负责人、处理时限和验证指标。当团队能在日期真正失守之前说清风险、影响和选择,延期管理才从“追责晚了几天”转向“控制风险如何传导”。

常见问题解答(FAQ)

1. 延期天数应该从哪一天开始计算?

我在做项目复盘时,常看到有人从任务创建日算延期,也有人从计划完成日算,最后同一项目出现好几个数字。遇到跨周末、节假日或计划变更时,我更不知道该采用哪个口径。

建议以经确认的计划完成日期为基准,延期天数等于实际完成日期或统计截止日期减去计划完成日期。先明确采用自然日还是工作日,并在项目内统一;若任务尚未完成,按统计截止日期计算,同时标注“未完成”,不要与已完成任务的实际延期混为一谈。

2. 延期多少天需要升级为管理风险?

我担心设一个固定天数会误报:关键任务延后两天可能影响上线,普通任务延后五天却未必影响交付。作为管理者,我该怎样判断何时需要介入?

不要只看天数,还要看任务关键程度、剩余时差和对后续里程碑的影响。可先设内部预警规则,例如延期达到 1 个工作日提醒负责人、达到 3 个工作日或影响关键里程碑时升级项目负责人;试运行后根据历史延期与实际损失调整阈值,并明确谁负责响应。

3. 计划日期变更后,原来的延期记录要不要清零?

我遇到过任务临近到期时反复改计划日期,报表看起来就没有延期,但实际交付仍然晚了。想知道怎样调整计划,既能反映新安排,也不抹掉原来的风险。

保留原始基线和每次变更记录,不要覆盖历史日期。审批后的新日期可用于后续执行跟踪,同时报告原基线偏差、变更原因、审批人和变更时间;这样既能管理当前承诺,也能识别反复改期造成的计划风险。

4. 管理者应怎样用延期数据减少后续项目风险?

我每周都能看到延期任务清单,但会议上往往只讨论谁晚了几天,没有明确下一步。遇到多个团队同时延期时,我想知道哪些数据能帮助判断问题来自估算、资源还是依赖关系。

按项目、团队、任务类型和延期原因统计延期率、中位延期天数、逾期未完成数量及关键里程碑偏差,并与前几个周期比较。会议中优先处理影响交付的任务,逐项确认责任人、恢复日期和所需资源;连续多个周期出现同类原因时,再调整估算规则、资源安排或跨团队依赖流程。

核心关键词

读者评论

梁
梁梦琪

我们团队以前只更新一个计划日期,复盘时很难分清是估算偏差还是后来改了范围。把原基准和每次预测都留住后,确实更容易看出问题集中在哪个环节;不过记录太繁琐的话,执行上也需要控制字段数量。

苏
苏浩然

关键路径这个提醒很实用。我遇到过非关键任务晚了几天,最后因为验收人员档期固定,反而拖了上线。相比盯任务列表里的延期数字,依赖关系和后续资源窗口更值得每周核一次。

吕
吕梓萱

文中提到用风险发现到决策的时间衡量治理效果,我觉得比单看按期率合理。但外部审批这类事项,团队发现得早也未必能推动决策,复盘时最好把可控等待和纯外部等待分开统计。

文章包含AI辅助创作:延期天数最佳实践:企业管理者延期管理风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/617893

赞 (0)
飞飞飞飞
延期审批实操方法:企业管理者提升延期管理效率的风险控制方法与模板
上一篇 39分钟前
延期流程与规范:企业管理者延期管理风险控制关键指标
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
