项目延期时,管理者最容易犯的错,不是没有催进度,而是把“延期”当成一个日期问题:把原定完成日往后挪,再要求团队加班赶上。真正有效的延期管理,处理的是另一件事,及时识别承诺失效的信号,判断影响范围,重新安排资源与交付顺序,并把新的承诺变成可验证、可追责的计划。制度设计得好,延期不会消失,但它会更早暴露、更容易评估,也更少演变成客户投诉、预算超支和跨部门推诿。

一、先讲核心结论:延期管理不是“批准改期”,而是重建交付承诺

1. 把延期视为一项变更,而不是一条备注

我设计延期管理制度时,首先会把延期从项目计划里的一个日期变化,提升为正式的业务变更。延期意味着原定的交付时间、资源投入、范围、依赖关系或质量风险中,至少有一项已经发生变化。只更新计划日期、不说明变化原因和影响,相当于把风险藏起来,而不是完成管理。

管理者需要明确区分三件事:发现偏差、提出延期申请、批准新的交付承诺。项目成员发现偏差,不等于已经获得延期;提出申请,也不等于原计划自动失效。新的日期只有在影响评估、决策授权和相关方确认后,才应成为团队共同执行的基线。

2. 制度要同时管住“报得早、说得清、改得动”

一套可执行的制度至少要回答四个问题:什么情况必须预警,谁负责提交延期申请,谁有权批准,以及批准后哪些计划和承诺需要同步更新。只写“项目延期需向上级报备”,没有时限、材料和决策权限,最后通常会变成口头沟通,管理者无法复盘,团队也无法知道哪个日期才是有效日期。

  • 预警要有触发条件:例如关键路径任务预计延误、外部依赖未按约定提供、关键人员连续缺席等。
  • 申请要有证据:说明事实、影响、已采取措施、备选方案和建议日期。
  • 审批要有权限边界:按项目级别、客户承诺和影响范围设置授权。
  • 批准后要更新基线:同步任务计划、里程碑、资源安排、客户沟通和风险记录。

我更愿意把延期管理的成效定义为“延期风险被提前识别并作出可解释决策的能力”,而不是“延期项目数量减少”。如果企业为了追求零延期,把风险压到最后一周才上报,数字看起来漂亮,实际交付控制却更差。

延期管理延期全流程:企业管理者制度设计与一文讲清

3. 管理者的第一条原则:不惩罚报风险,惩罚隐瞒和失真

如果团队认为“报延期就等于承认能力不行”,他们会倾向于把坏消息往后拖。管理者要把可控偏差和不诚信行为分开:风险判断不准,可以复盘估算方法;外部条件变化,可以重新评估计划;明知原承诺不可实现仍反复保证,或隐瞒关键依赖,则应纳入责任讨论。

这不是纵容延期,而是把管理注意力放在可改善的行为上。制度若只问“为什么没按时完成”,团队会准备解释;制度若进一步问“最早什么时候可以识别、证据是什么、哪个假设失效、下次如何提前发现”,才能产生改进。

二、背景和真实场景:延期通常不是单一任务慢了几天

1. 一项任务的延期,可能通过依赖关系放大成整体延期

项目成员常用“某任务晚了三天”描述问题,但管理者真正要看的是这三天落在什么位置。如果它属于关键路径,后续没有缓冲,且测试和上线窗口固定,三天可能直接推动整个里程碑;如果它有充足浮动时间,且后续工作可并行,未必影响最终交付。把任务延误天数直接等同于项目延期天数,会造成过度反应或错误乐观。

因此,延期申请不能只写“任务完成时间从周五改到下周二”。还要说明任务是否位于关键路径、有哪些前置与后续依赖、可用浮动时间是多少、对外承诺是否受影响。没有这些信息,审批人只能凭经验猜测,容易出现不同项目采用不同标准的情况。

2. 常见场景:客户承诺、技术依赖和验收口径同时变化

以一项企业软件上线项目为例:业务部门希望按季度末上线,接口团队承诺在月中提供测试环境,但环境晚了一周;与此同时,验收方新增一项权限审计要求。团队可能把问题概括为“开发进度落后”,但实际包含外部依赖延误、范围变化和验收条件改变三类因素。它们需要不同的处理方式,不能全部归入开发团队“赶进度”。

接口环境晚到,可能需要调整联调顺序或由依赖方提供临时环境;新增审计要求,可能需要确认是否属于原范围,评估投入后再决定纳入当前版本还是后续版本;若两项变化都影响上线日期,还要核实培训、数据迁移、业务窗口和客户验收是否同步受影响。

3. 延期背后常见的四类根因

  • 估算与计划问题:任务拆分过粗、历史数据不足、计划未包含评审、测试、部署等必要工作。
  • 能力与资源问题:关键人员被多项目争抢,技能不匹配,或人员投入时间与计划假设不一致。
  • 依赖与决策问题:外部团队交付晚、需求确认迟、审批等待时间未纳入计划。
  • 范围与验收问题:需求持续增加,验收标准后置,或者“完成”的定义在执行中发生变化。

管理者不要急于给延期贴上“执行力不足”的标签。首先要找出主要原因及其可控程度,再判断应该修正计划、调整范围、补充资源、升级依赖,还是接受延期。原因判断错误,补救措施越积极,浪费可能越大。

延期管理延期全流程:企业管理者制度设计与一文讲清

三、常见误区:看似在控期,实际是在积累更大的交付风险

1. 误区一:把“按时率”当成唯一管理目标

按时率有参考价值,但单独使用会诱发不良行为。团队可能通过降低范围、推迟缺陷暴露、把未验收工作算作完成,或把延期项目重新定义为新项目来改善数字。管理者看到按时率上升,不代表客户价值、质量和交付稳定性也同步上升。

我建议把按时率与范围兑现率、验收一次通过率、延期预警提前量和延期后再次改期率一起看。若按时率提升,但返工增加、验收反复、客户投诉变多,就不能简单认定制度有效。

2. 误区二:只有确定会延期,才允许上报

“确定延期再报”听起来谨慎,实际上把预警窗口压缩到最后。延期管理要管理的是预测,不是等事实发生后再补手续。只要关键假设失效,或预计日期已经超出容忍区间,就应触发评估。预测可以调整,但不能因为尚未百分之百确定就不报。

企业可以采用分级信号:黄色表示交付假设受到威胁,需要责任人提出应对动作;橙色表示关键路径或里程碑很可能受影响,需要项目经理完成影响评估;红色表示对外承诺或经营窗口已受影响,需要授权人决策。等级不是贴标签,而是决定响应速度和参与角色。

3. 误区三:延期审批等于重新承诺,原计划就不必保留

批准新日期,不应删除原来的计划日期。保留原始基线,才能判断预测准确性、变化原因和管理动作是否有效。若每次延期都覆盖旧日期,企业就失去衡量计划稳定性的依据,复盘只能依赖聊天记录和个人记忆。

建议至少保留三类时间:原始承诺日期、当前批准日期、最新预测日期。原始承诺用于回看计划偏差;批准日期代表正式调整后的交付承诺;预测日期代表当前团队判断。三者不一致时,要能够解释差异和下一步动作。

4. 误区四:一延期就加人、加班或压缩测试

资源投入并不总能换来进度。若任务之间存在先后关系,增加人员可能带来沟通和交接成本;若问题来自需求未定,更多开发人员只会更快地产生返工;压缩测试可能让表面日期如期,却把质量风险转移到上线后。

我通常先判断瓶颈属于产能、等待、返工还是决策。如果是产能瓶颈,才讨论资源增援;如果是等待,优先解决依赖和审批;如果是返工,先稳定需求和验收标准;如果质量活动已被挤压,应把风险明确呈现,而不是把缺失的工作默认为“以后补”。

5. 误区五:把延期视为项目经理个人责任

项目经理对计划透明度和协调负责,但无法单独控制客户决策、供应商交付、技术限制和资源授权。制度应明确责任边界:执行负责人报告任务状态,项目经理整合影响和方案,职能负责人协调资源,业务负责人确认优先级,授权人决定承诺变更。

如果责任边界只写“项目经理负责延期管理”,组织容易把跨部门问题个人化。结果不是责任更清楚,而是项目经理承担无法控制的风险,其他角色反而没有被要求按时提供决策或依赖交付。

四、专业判断逻辑:先判断影响,再决定延期还是重排

1. 评估延期影响的五个维度

一份合格的延期评估,至少需要回答以下问题。每一项都要对应事实或可核验的假设,不能只写“影响较大”“风险可控”。

  1. 范围:哪些功能、交付物或验收项受影响?是否可以拆分或分批交付?
  2. 时间:偏差是否落在关键路径?缓冲还有多少?最早、最可能和最晚完成时间分别是什么?
  3. 成本:需要增加多少人天、外采费用或运维投入?是否产生合同、罚款或机会成本?
  4. 质量与风险:赶工是否会减少测试、评审、安全检查或上线准备?风险概率和影响是否变化?
  5. 业务与外部承诺:客户、业务窗口、监管要求、供应商、其他项目是否受到连带影响?

这里的重点不是把评估做得复杂,而是避免用“项目延期几天”掩盖更大的业务影响。有些项目多花一周但不影响经营窗口;另一些项目只晚两天,却会错过合同生效、营销活动或财务结算时点。管理者应以影响而非天数决定升级级别。

2. 选择延期方案时,比较完整成本而不是单看日期

每次申请应至少比较三个方案:维持日期、调整范围或交付顺序、整体顺延。必要时增加资源方案。方案之间的差异要写清楚,例如维持日期是否需要牺牲测试、拆分交付是否增加接口成本、整体顺延是否错过业务窗口、增援人员是否能在短期形成有效产能。

方案 适用条件 主要收益 需要接受的代价
维持日期、控制范围 核心价值可独立交付,新增范围可后置 保住关键业务窗口 部分需求延后,需明确后续版本承诺
拆分交付、分阶段验收 功能依赖可切分,客户接受阶段性成果 先交付可用部分,减少整体等待 增加协调、部署和验收管理成本
增加资源或调整优先级 瓶颈明确,新增资源能够迅速投入 有机会减少关键任务等待 资源冲突、沟通成本和预算增加
整体顺延 范围不可拆、质量要求不可降、关键依赖尚未解除 保留完整交付和必要验证时间 影响客户承诺、业务窗口或后续计划

我不会把“赶工”默认列为最优方案。只有当瓶颈清楚、资源确实可用、质量活动不被削弱,且赶工成本低于延期成本时,增援才值得采用。否则,调整范围或正式顺延,往往比制造一个无法验收的准时交付更负责任。

3. 建立延期等级与授权矩阵

授权设计要考虑影响范围,不应只看延期天数。比如内部任务晚两天但没有关键依赖,项目经理可能有权调整;涉及客户承诺、合同里程碑、关键业务窗口或重大预算变化,就应由更高层级批准。企业可以先制定建议阈值,再根据历史项目数据校准。

延期级别 典型触发条件 建议决策角色 最低处理要求
项目内调整 非关键路径任务偏差,可在项目缓冲内吸收 任务负责人、项目经理 记录原因、补充动作、更新预测
项目级延期 关键里程碑预计受影响,需调整项目资源或顺序 项目经理、业务负责人 完成范围、时间、成本和质量评估
业务级延期 影响客户、经营窗口、合同节点或跨项目依赖 业务负责人、项目发起人或授权委员会 确认新承诺、对外沟通和资源取舍

上表是制度设计模板,不是通用的强制标准。具体天数阈值应结合项目周期、交付模式和业务容忍度设定。短周期迭代项目的一周偏差可能非常严重,长周期基础设施项目的一周变化则可能仍在可控范围。

延期管理延期全流程:企业管理者制度设计与一文讲清

4. 延期申请要回答“为什么、影响什么、怎么办、谁确认”

制度附件可以提供一页式申请模板。材料越清楚,审批速度越快;但不必把每个申请做成冗长报告。对小范围调整,填写关键字段即可;涉及重大客户承诺或预算变化,再要求完整评估。

  • 项目名称、原始承诺日期、当前批准日期、最新预测日期。
  • 偏差事实及首次发现时间,不能只填写提交申请的时间。
  • 根因分类、支持证据、受影响任务与依赖方。
  • 范围、成本、质量、客户及业务窗口影响。
  • 已尝试的缓解措施、备选方案及各自代价。
  • 建议方案、责任人、行动截止时间及需协助事项。
  • 审批结论、对外沟通负责人和计划更新确认。

五、具体案例与数据观察:从“晚了十天”拆出可决策的问题

1. 案例背景:企业系统上线前出现三类变化

以下案例为情景推演,用来说明判断方法,不代表某家企业的真实项目数据。某企业计划在季度末上线内部业务系统,原计划包含接口联调、权限验收、用户培训和数据迁移。上线前约三周,接口测试环境晚提供五个工作日,业务方又增加了审计报表要求,测试团队还发现一项权限边界问题。

团队最初给出的结论是“项目需要顺延十天”。这个结论并不足以支持决策,因为它没有说明十天如何形成,也没有说明哪些工作可以并行、哪些要求属于新增范围、权限问题是否阻断上线。管理者如果直接批准或驳回,都缺少必要依据。

2. 把“十天延期”拆成可验证的工作量和依赖

我会先要求团队画出剩余关键路径,而不是先讨论加班。推演后发现,接口环境延误造成联调等待五天,但数据校验可以先用脱敏样本并行;审计报表属于新增需求,完成并非上线的法定前置条件;权限边界问题则必须修复并回归测试,不能通过延期豁免。

这样一拆,原先的“整体晚十天”变成三项不同决策:接口联调采用临时样本数据减少等待;审计报表进入下一阶段交付并由业务方确认;权限问题保留在当前上线范围,安排开发修复和完整回归。新的计划不是强行压缩所有工作,而是把必须完成、可以并行和可以后置的事项分开。

3. 用条件化承诺代替拍脑袋给日期

项目组给出两个日期情景:如果接口团队在周三前提供可用环境,且权限修复按计划通过回归,建议保留原上线窗口;如果任一条件失效,则在两个工作日内重新评估,并启用下一可用上线窗口。这个方案的价值不是保证不会延期,而是把日期与关键假设绑定,让决策人知道什么情况会推翻承诺。

与此同时,业务方确认审计报表不阻断首期上线,并接受后续交付日期;接口团队指定责任人和每日反馈时间;测试负责人确认权限回归范围。每一项条件都有人负责、可检查,原本模糊的“请大家加快”变成了明确的解除风险动作。

4. 推演数据如何帮助管理者识别真正的改善

在制度试运行中,可以用一组简单指标评估流程,而不是只统计项目按时率。以下数字是示意数据,适合用于设计看板和演练口径,不应被误读为行业基准。企业应先明确统计定义,再用自身连续数个周期的数据校准。

观察指标 试运行前示意 试运行后示意 管理解读

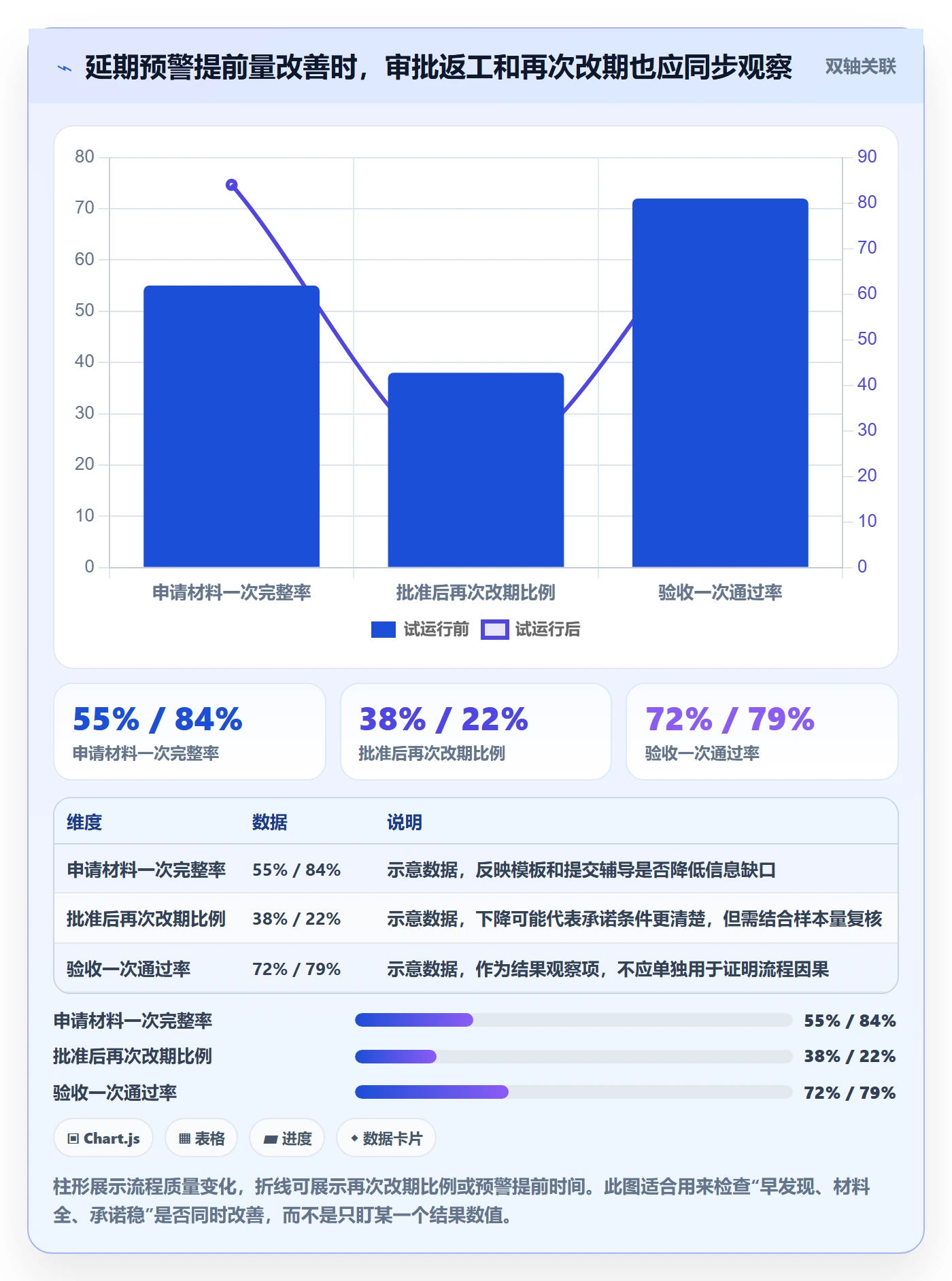

延期风险平均提前上报时间 4 个工作日 11 个工作日 提前量增加,意味着仍有机会调整范围、资源或依赖
批准后再次改期比例 38% 22% 再次改期下降,可能说明影响评估和关键假设记录更完整
延期申请材料一次完整率 55% 84% 模板和培训改善了材料质量,审批往返可能减少
延期项目验收一次通过率 72% 79% 需要结合项目类型和范围变化判断,不能单独归因于制度

注意这些指标之间存在因果链:更早预警不一定直接提高按时率,却增加了管理者处理依赖和范围的时间;申请完整率提高,不一定意味着延期减少,却有助于减少决策等待;验收通过率变化,还会受需求质量、测试策略和项目难度影响。评价制度时,应看流程质量和业务结果,不要把相关变化简单说成因果。

延期管理延期全流程:企业管理者制度设计与一文讲清

5. 工具的作用是留住决策链,不是替代管理判断

项目管理平台可以把原始基线、最新预测、审批记录、风险责任人、依赖状态和后续行动放在同一处,减少信息散落在邮件、会议纪要和即时消息里的情况。对于任务依赖复杂、跨部门协作频繁的组织,系统化记录尤其有价值;但如果字段设计不合理、更新责任不清,工具只会制造更多填表负担。

以 PingCode 为例,若企业需要管理较多项目、跨团队依赖和版本迭代,可以评估其是否适合承载需求、任务、缺陷及项目协作信息。PingCode主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移。对于正在评估国产替代的企业,这些能力可以纳入候选条件,但不能仅凭“支持迁移”或“可私有化”就认定适配。

我建议用一个真实项目做验证:从延期风险登记开始,测试申请字段是否能覆盖现有制度;再模拟一次跨部门依赖延迟,检查提醒、审批、权限和历史记录是否完整;最后抽查批准后的新日期能否同步到任务、里程碑和报表。选型时还应验证数据迁移范围、权限模型、部署维护责任、集成成本及用户培训成本。

工具不能替组织决定“是否接受延期”,也不能替负责人判断范围是否可拆。它的价值在于使事实、判断、授权和行动留下连续记录,让管理者能够追问“当时依据什么作出承诺”,而不是事后重新拼凑经过。

六、不同情况下的行动建议:把制度落到不同项目类型

1. 对短周期迭代项目:用频繁预测替代月底报喜

迭代项目的特点是计划更新快、工作项较小、变更频繁。制度不宜为每个任务建立重审批,但应定期检查迭代目标是否仍可实现。若某项工作影响迭代目标,应尽早拆分范围或调整优先级,并记录哪些内容从当前迭代移出。

  • 把“任务完成”定义清楚,包含必要的评审、测试和验收条件。
  • 在迭代中段检查剩余工作量、阻塞项和未完成依赖。
  • 若目标无法实现,先协商范围和排序,不以压缩质量活动换取表面准时。
  • 复盘计划承诺与实际完成差异,关注估算校准和工作项大小。

这类项目不宜用层层审批处理小范围调整,否则流程等待可能比工作本身更慢。但迭代目标涉及外部演示、客户验收或监管节点时,仍要升级到对应授权角色。

2. 对固定交付日期项目:把业务窗口和上线条件写进计划

有些项目的关键不只是“什么时候做完”,而是“能不能赶上某个窗口”。例如季度结算、生产切换、促销活动或合同约定日期。管理者需要提前识别不可移动的日期,并将其与可调整的范围、分批交付方案和备用窗口一起讨论。

如果上线窗口固定,延期决策应比较三种代价:改变日期的业务损失、压缩范围的价值损失、赶工和降低验证深度带来的质量风险。不能只计算开发人天,也不能默认业务窗口一定比质量更重要。

3. 对外部依赖较多的项目:建立依赖责任人和升级时限

跨团队项目经常不是任务没人做,而是等待确认、数据、环境或权限。每个关键依赖都应有提供方、接收方、承诺日期、验收条件和逾期升级路径。没有明确责任人的依赖,在计划里只是一个愿望,不是可管理的承诺。

  • 对关键依赖设定需要提前确认的时间点,而非只记录最终交付日。
  • 依赖方未响应时,先确认是信息不完整、资源冲突还是优先级不同。
  • 超过约定响应时限,升级到有资源协调权的负责人。
  • 准备替代方案,例如模拟数据、临时环境或分批交付,但要评估其风险。

4. 对中大型、多项目组织:统一口径,但不要统一成一刀切

规模化组织需要统一延期定义、统计口径、申请字段和基本授权原则,否则不同部门的延期数据无法比较。但具体阈值仍应允许业务线根据周期、风险和外部承诺调整。统一的是管理语言与最低控制要求,不是所有项目都使用相同的天数阈值。

当组织已经有较多项目并行时,延期决策还要看组合层面的资源冲突。单个项目通过增援解决问题,可能造成另一个更重要的项目延期。此时应由组合管理角色按业务优先级重新配置资源,而不是让项目经理各自争抢。

延期管理延期全流程:企业管理者制度设计与一文讲清

七、不同情况下的取舍:延期、缩范围、加资源还是接受风险

1. 何时应该接受延期

当交付范围不可合理拆分、关键质量门槛不能降低、外部依赖尚未解除,或原计划建立在已失效假设上时,正式延期往往是更稳妥的选择。接受延期不等于放弃管理,而是要换取一个可信的新计划:明确剩余工作、关键路径、资源、验收标准和新日期的成立条件。

如果新日期仍建立在“大家再努力一下”的前提上,而没有解决原先的瓶颈,延期只是把问题推迟。审批时要追问:导致上次计划失效的条件是否已经改变?如果没有改变,为什么这次预测更可信?

2. 何时应该缩范围或分阶段交付

当核心价值可以独立交付、功能边界清楚、客户接受分批验收时,缩范围或分阶段交付可能比整体顺延更有利。前提是不能只把未完成内容从清单上删掉,而要明确后续责任、日期、接口兼容和验收安排。否则,所谓分阶段交付会变成需求遗失。

对外沟通时,应该说清当前阶段交付什么、暂不交付什么、后续计划如何确认。不要用“先上线,后续补齐”含糊带过,尤其是安全、合规、数据完整性和关键业务流程相关内容。

3. 何时应该增加资源

增加资源适用于瓶颈明确且任务可并行、人员能够迅速上手的情况。若工作需要复杂领域知识,或新增人员要经过长时间交接,短期增援可能反而拖慢核心人员。建议先列出任务并行条件、技能要求、上手成本和预期增量,再决定是否投入。

加班也应有边界:明确持续时间、适用任务、质量检查安排和恢复机制。若团队靠长期加班才能维持计划,问题通常已经从项目执行转向资源与优先级治理。

4. 何时可以接受风险,而不是延后所有工作

有些非关键风险可以在知情、可控、有监测和有回退方案的条件下接受,但这不等于忽略风险。决策记录要写出风险责任人、触发条件、监测方式和应急措施,并确认接受风险的人拥有相应授权。

涉及法律法规、信息安全、数据准确性或不可逆操作的内容,不宜为了守日期而轻率接受风险。必要时应由专业责任人进行评估,业务负责人确认影响,决策过程留档。项目计划的日期压力不能替代专业审查。

八、制度落地与复盘:让延期管理形成闭环

1. 建议采用的全流程

  1. 识别:任务负责人发现关键假设失效、偏差超过阈值或依赖逾期,登记风险及首次发现时间。
  2. 预警:项目经理判断影响等级,通知相关责任人,并设置提交评估的期限。
  3. 评估:分析范围、关键路径、成本、质量、业务窗口和外部承诺,形成备选方案。
  4. 决策:由对应授权人选择维持日期、调整范围、分阶段交付、增加资源或整体顺延。
  5. 同步:更新批准日期、当前预测、里程碑、任务依赖、资源计划和对外沟通内容。
  6. 跟踪:针对导致延期的主要根因设责任人和解除条件,定期检查条件是否满足。
  7. 复盘:项目结束后比较原始基线、批准计划和实际结果,识别可改进的估算、依赖和决策环节。

每个环节都应有明确的输入和输出。比如“评估完成”的标准不是开过一次会,而是有影响范围、方案对比和需要决策的问题;“同步完成”的标准不是项目经理说已经改了,而是相关团队能查到一致的有效日期和行动责任人。

2. 设计一组不容易被操纵的指标

指标的作用是帮助定位流程问题,不是给团队排名。建议从领先指标、过程指标和结果指标三个层面组合观察,避免单一按时率诱导行为。

指标类型 建议观察项 需要注意的解释边界
领先指标 风险提前上报天数、关键依赖按期确认率、关键假设失效识别时间 提前上报不代表问题已解决,需结合实际行动
过程指标 申请材料完整率、审批响应时间、批准后计划同步完成率 速度不能替代判断质量,不能为了快而跳过必要评估
结果指标 里程碑兑现率、批准后再次改期比例、验收一次通过率 需按项目类别、范围变化和外部影响分层比较
平衡指标 返工量、上线缺陷、客户争议、团队加班负荷 用于识别按期率改善是否以质量或人员健康为代价

3. 复盘关注决策质量,不只追问责任归属

复盘时,我会按时间顺序还原:最早的异常信号是什么,团队什么时候看到它,哪些信息当时可获得,谁做了什么判断,哪个决策改变了结果。这样能区分“当时信息不足导致判断失准”和“已知风险却未采取行动”,避免用结果倒推当时的人必然应该知道。

复盘输出应落到可验证的改进项,例如把接口环境验收提前到项目启动阶段、给审批设置响应时限、把验收标准纳入需求基线,或按历史数据调整某类任务的缓冲。只写“加强沟通”“提升意识”,没有责任人、期限和检查方式,就不是制度改进。

4. 先试运行,再扩展制度

企业不必一开始就建设复杂审批体系。可以先选取一类延期频繁、跨部门依赖明显的项目,试运行一个周期,收集申请耗时、审批往返、计划同步率和团队反馈,再调整表单和授权阈值。若发现小项目也要层层签字,应该删减不必要控制;若重大事项仍靠口头决定,则要补强授权和留痕。

推广前要让团队知道制度保护什么、要求什么,以及哪些事项可以简化。制度的目标不是增加报告数量,而是让风险在仍可处理时进入正确的决策层级。

九、结语:衡量延期管理,关键看组织能否更早面对事实

我对延期管理的核心判断是:好的制度不承诺项目永不延期,而是让延期从突然发生的坏消息,变成可提前识别、可比较方案、可授权决策、可追踪行动的管理过程。这要求组织同时守住三条线:预测要诚实,决策要有依据,承诺变化要能追溯。

如果你正在建立制度,下一步不必先买工具或写厚重流程。先抽查最近几次延期:最早何时出现信号、首次上报晚了多久、谁等待谁、原计划为何失效、批准后是否再次改期。根据这几类事实,选一个项目试行预警阈值、一页式申请模板和明确授权矩阵,再用真实数据调整制度。

当团队可以在坏消息变成事故之前提出问题,管理者能够比较不同方案的真实代价,新的承诺也能同步到相关计划,延期管理才真正从“追责与催办”走向“交付治理”。

常见问题解答(FAQ)

1. 延期管理中,什么情况应该正式认定为延期?

我在项目里常遇到任务比预期慢了几天,但团队对“延期”的理解不一样。有人认为没到最终交付日就不算,有人则希望一发现风险就升级处理。

建议把“延期”和“延期风险”分开定义:预计完成日期晚于已确认的计划日期,且经过影响评估后仍无法按期完成,可认定为延期;预计可能晚于计划日期但尚未确认,则登记为延期风险。制度中还应明确计划日期的基准版本、审批人和变更记录,避免通过反复修改日期掩盖实际偏差。

2. 企业应如何设计延期上报和审批流程?

我负责跨部门项目时,最头疼的是延期信息层层传递,等管理者知道时,已经没有调整资源的时间了。我想知道流程怎样设,既能尽早暴露问题,也不让每个小波动都变成复杂审批。

可以采用“发现即登记、限时评估、分级审批、持续跟踪”的流程。发现延期风险后,由任务负责人在一个工作日内记录原因、影响范围、预计延误天数和补救方案;项目负责人评估依赖关系及交付影响,超出团队授权范围的,再提交项目发起人或管理层决策。明确每一级的响应时限,并保留原计划、调整后计划和审批依据。

3. 项目延期后,管理者应如何划分责任并制定补救方案?

我遇到过延期后团队只忙着追问“是谁的问题”,却没有人负责把交付拉回来。尤其是跨团队依赖、需求变化和资源冲突同时出现时,单纯追责很难解决实际问题。

先区分原因类别和可控程度,例如需求变更、依赖方交付、资源不足、估算偏差或执行问题,再依据事前约定的职责判断责任,不要仅凭结果倒推个人过错。补救方案应写明负责人、具体行动、资源需求、里程碑和复查日期;若压缩范围或调整交付顺序,需由有权限的负责人确认,避免用未经评估的加班承诺替代计划。

4. 如何衡量延期管理制度是否有效?

我想评估延期管理有没有改善项目交付,但只看延期项目数量,可能会把团队主动报风险误判成表现变差。我也担心大家为了指标好看而推迟登记或修改计划日期。

至少同时观察延期率、平均延期天数、风险提前发现时间、延期原因分布和计划变更次数,并固定统计口径与周期。延期率可按实际延期的项目数除以同期到期项目数计算;同时对比首次预警到计划交付日的间隔,以及延期登记是否晚于实际出现风险的时间。指标用于发现流程问题,不宜单独作为个人奖惩依据。

核心关键词

读者评论

龙
龙若溪

我们之前只留最新预计日期,复盘时很难分清是计划估算不准,还是中途范围变了。保留原始承诺、批准日期和最新预测,确实更方便追原因;但前提是更新记录不能变成额外的表格负担。

曾
曾思源

把任务延误和项目延期分开看很重要。我们有过一个非关键任务晚了几天、最终没影响上线的情况,也有依赖方环境迟到一天就错过窗口的情况。想问下,关键路径经常变化时,预警阈值怎么设才不至于频繁误报?

卢
卢舒然

按时率单独考核容易让团队把问题拖到最后,这点比较认同。实际落地还得给跨部门依赖设明确响应时限,否则项目组即使提前上报,也可能卡在审批和资源协调上。

文章包含AI辅助创作:延期管理延期全流程:企业管理者制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/617745

赞 (0)
飞飞飞飞
延期分析管理指南:企业管理者如何做好延期管理,制度设计全流程
上一篇 30分钟前
超期最佳实践:企业管理者延期管理制度设计,常见问题
下一篇 29分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
