延期分析管理最容易失效的时刻,往往不是项目已经晚了两个月,而是团队第一次把“可能延期”说出口时,管理者追问的仍然是“谁没做好”。如果延期制度只用于追责,风险就会被藏到最后;如果它能把早期信号、影响范围、决策权限和恢复计划连起来,延期才会从意外变成可管理的经营事件。本文给出一套从制度设计到复盘改进的全流程,并用明确标注的情景模拟数据说明如何落地。

一、先讲核心结论:延期管理不是催进度,而是管理承诺与变化

1. 把延期从结果问题改成过程问题

我判断一套延期管理机制是否有效,不先看它一年处罚了多少人,而先看它能否让管理层更早知道交付日期正在失真。项目延期是结果,导致结果的因素可能来自需求变化、关键资源缺位、外部依赖、估算偏差、质量返工,也可能是管理决策迟缓。只在最后统计“晚了几天”,无法区分这些路径。

因此,延期管理的对象不是“延期报告”这份表,而是四项管理信息:原始承诺是什么、当前预测是什么、偏差由什么造成、需要谁在什么时候作出什么决定。缺少其中任何一项,讨论就容易退化为立场冲突:业务部门认为研发不配合,研发认为需求不断变,管理层则只能要求大家“再努力一下”。

2. 用预测准确性替代单纯准时率

准时交付率值得观察,但不能单独用于判断团队能力。一个团队可能通过减少测试、推迟缺陷修复或把未完成事项移出统计口径,短期提高准时率;也可能因为提前暴露风险、和业务方重新确认范围,最终延期几天,却避免了更大的上线事故。

我更建议同时看“预测准确性、风险提前量、范围变更透明度、延期后果和恢复效果”。管理层需要知道团队是否在风险可控时发出信号,而不是等日期失守后才补一份原因说明。制度奖励的应该是及时、准确、可验证的风险信息,而不是把所有延期都粉饰成按期。

3. 制度要回答五个决策问题

  • 什么算延期:基准日期、预测日期和实际完成日期分别如何定义,阶段性里程碑是否纳入。

  • 何时升级:偏差达到什么程度,或关键路径出现什么信号时,必须向上报告。

  • 谁来判断:项目负责人、业务负责人、职能负责人和管理层各自确认什么信息。

  • 能做哪些调整:可以改范围、加资源、拆批次、变更日期,还是需要重做商业判断。

  • 如何复盘:怎样区分可控偏差、外部冲击和决策失误,并把结论转为流程改进。

下文中的百分比和小时数均为用于说明制度设计的情景模拟,不是行业统计,也不代表任何企业的实际表现。企业应先用自己的历史项目建立基线,再决定阈值和目标。

二、背景和真实场景:延期通常不是某一天突然发生的

1. 交付日期失真往往从早期假设开始

不少项目立项时就有一个看似确定的上线日期,但日期背后的假设没有被写下来:需求是否冻结、接口是否可用、关键岗位是否到位、测试环境何时稳定、审批是否能按计划完成。只要这些依赖没有明确负责人和确认时间,日期就更像愿望,而不是经过验证的承诺。

项目进入执行阶段后,假设会不断被事实检验。需求补充、接口延迟、人员切换、测试发现高风险缺陷,都会改变剩余工作量。若计划只记录“完成百分比”,不记录未完成事项的依赖和不确定性,管理者容易在项目看似完成八成时,才发现剩下两成包含最难、最不可控的工作。

2. 三种场景需要不同的延期判断

场景一:范围稳定,关键路径活动晚于计划。这类情况通常适合快速评估资源、并行化或任务顺序调整。增加人手未必有效,尤其是任务高度耦合、需要熟悉系统的资深人员时,新增人员可能先增加沟通成本。

场景二:需求持续变化,原计划不再代表业务目标。此时关键不是逼团队追赶旧日期,而是把已批准范围、后来新增范围和必须交付的最小业务闭环分开,重新确认优先级与日期。若不重设基线,团队就会同时背负“范围不断扩大”和“日期不许变化”两种互相冲突的要求。

场景三:外部依赖或合规节点不可控。例如供应商接口、客户验收、监管审批或集团级环境资源。项目负责人无法单方面消除这类风险,制度必须明确依赖责任人、升级路径和替代方案,不能把所有后果都记在执行团队名下。

3. 适用于多团队协作的项目管理能力

当组织规模扩大,延期信息通常分散在需求、任务、缺陷、变更记录、会议纪要和资源计划中。100 人以上的组织尤其容易遇到口径不一致:同一个项目在业务侧按功能验收,研发侧按迭代完成,管理层则按上线窗口判断。缺乏统一的里程碑定义,任何一张进度表都可能“看上去正确”,却不能支持决策。

在这类环境里,项目管理平台的价值不应被简化为任务看板。更重要的是能否把计划基线、变更记录、风险、依赖、负责人和决策过程串起来。以 PingCode 为例,若企业正在评估其是否适合延期管理,应重点验证它能否承载组织已有的工作流、权限和统计口径;其面向中大型企业及 100 人以上组织的定位,意味着评估时应关注跨团队治理,而不只是单个团队是否容易创建任务。

如果企业有数据边界要求,可将私有化部署能力纳入技术与安全评估;若正从 Jira 迁移,应做字段、历史记录、权限、工作流和报表的逐项映射测试。迁移或工具更换本身也可能带来进度风险,不能把“支持迁移”理解成无需验证即可无损切换。是否属于合适的国产替代选择,应由功能覆盖、部署要求、服务能力、迁移成本和长期运维共同决定。

三、常见误区:越严格的延期制度,不一定越能按期交付

1. 把延期等同于个人失职

当延期直接与个人处罚绑定,最常见的行为变化不是交付更快,而是风险报告变晚。团队会倾向于把“可能延期”说成“正在处理”,把预测日期留在旧版本,直到无法再解释。管理者看到的是短期平静,失去的却是可用于调整资源和范围的窗口。

这不意味着不追责。对明知重大风险却长期隐瞒、未经授权擅自改变范围、反复虚报完成状态的行为,当然要建立责任机制。但责任判断必须基于事实链:当事人何时获得信息、是否有权采取行动、是否按要求升级、组织是否提供必要资源。不能把系统性问题简化成“某个人不够努力”。

2. 把加人当作通用补救措施

项目落后时追加人手,只有在工作可拆分、培训成本可接受、关键知识可转移且新增资源能进入瓶颈环节时才可能有效。若瓶颈是审批、外部依赖、架构决策或环境不稳定,增加执行人员不会改变关键路径,反而可能制造更多协调任务。

我的判断顺序是先找关键路径,再识别瓶颈性质,最后评估干预方案。若瓶颈在人力容量,可以比较加人、借调、减少并行项目和调整范围;若瓶颈在决策,则应明确决策人和响应时限;若瓶颈在依赖,则需要升级并准备替代路径。

3. 用“完成百分比”替代剩余工作判断

“完成了 80%”常常只是主观感受,不等于剩余工作只占五分之一。开发代码完成八成,但测试、数据迁移、权限验证、回滚演练尚未开始,真实剩余工作可能仍然很大。团队越接近交付,隐藏的集成和质量风险越可能集中出现。

应把进度拆成可验收的工作项,并明确完成定义。未通过测试、未完成业务验收、未准备上线与回滚条件的事项,不应因为“主要功能写完”就被算作完成。对高风险里程碑,最好以可运行、可验证的交付物作为证据。

4. 只记录延期原因,不记录当时可以做什么

复盘中写“需求变更导致延期”很容易,但它没有回答:变更何时提出、谁批准、是否评估影响、是否调整日期、为什么没有选择拆分交付。原因记录若不能连接到决策过程,就只能形成一份解释材料,无法指导下一个项目。

有效复盘要区分“原因”和“可行动因素”。例如“供应商交付晚”是原因之一;“没有设置接口联调前置条件,也没有准备模拟接口”才可能是制度上的可改进点。对不可控因素,也要检查组织是否设计了合理缓冲和替代策略。

四、专业判断逻辑:让制度既能预警,也能纠偏

1. 先建立可审计的计划基线

计划基线至少应包含目标范围、主要交付物、关键里程碑、负责人、依赖关系、计划日期和估算依据。基线不是为了以后证明谁错了,而是为变更提供参照。如果日期调整了,就保留原日期、调整时间、调整原因、批准人和影响说明,而不是覆盖旧记录。

建议把日期分成三类:基线日期用于衡量承诺变化;当前预测日期用于日常决策;实际完成日期用于检验结果。三者混用会导致报表失真:日期被反复改写后,最终看起来每个项目都按期,却无法知道原始计划有多不准确。

2. 用分级触发器替代“一逾期就升级”

统一阈值便于执行,但不同项目的风险结构并不相同。可把偏差分为观察、预警、升级三个等级,并同时设置时间偏差和关键事件触发条件。例如,普通项目预测晚于基线 5 个工作日进入观察;关键路径里程碑晚于计划 3 个工作日进入预警;涉及客户承诺、合规窗口或重大资金节点时,出现关键依赖失效即直接升级。上述数值是制度起草示例,应按历史数据校准。

触发器不应只看“晚了几天”。如果项目尚未到期,但关键接口连续两周没有确认,或者高风险缺陷没有责任人和修复计划,也应触发风险审查。反过来,某项低关键度任务延迟一天,若不影响路径和交付承诺,未必需要管理层介入。

3. 把原因分类与决策责任分开

原因分类帮助企业找规律,责任界定帮助企业落实行动,两者不能混为一谈。可设置需求与范围、估算与计划、资源与能力、技术与质量、外部依赖、决策与治理、不可抗力等分类,同时记录直接原因、促成因素和未能及时发现的控制缺口。

一项延期可能有多个原因。例如需求晚确认是直接原因,缺少变更影响评估是促成因素,里程碑未设置需求冻结条件是控制缺口。只允许选择一个“主因”,报表会更整齐,却容易把复杂问题压扁成单一标签。

4. 按偏差影响选择响应,而不是按模板机械加码

延期评估至少要看三条线:业务价值是否随时间衰减、关键路径是否被影响、恢复方案是否引入更高质量或合规风险。一个内部工具晚两天,可能适合拆分功能、按核心需求先交付;一个对外承诺且错过窗口会造成重大损失的项目,则可能需要管理层调整资源或重新协商承诺。

可以把决策选项固定为几类,避免会议只剩“继续赶工”:维持日期并缩减范围;保留范围并调整日期;拆分批次交付;追加或重排资源;暂停项目重新论证;接受延期并控制后果。每个选项都要写清代价,尤其要说明加速方案是否会挤压测试、培训、数据准备或上线保障。

5. 让会议产出决定,而不是重复状态

延期评审会不应逐项复述看板,而应围绕少数待决问题组织。会前由项目负责人提交当前预测、变化证据、关键路径、影响范围和备选方案;会上由有权限的人选择方案;会后记录负责人、完成时限和复核日期。若没有需要决策的事项,通常可用异步更新代替长会。

会议最重要的产物不是“大家知道了”,而是“谁批准了什么”。例如管理层决定不增加资源、接受原日期向后移动一周,并要求核心功能先行发布;这比“持续关注风险”更可执行,也便于后续检验判断是否正确。

五、制度设计全流程:从定义到复盘形成闭环

1. 盘点现状,先找口径冲突

制度设计开始时,我会先抽取近一年不同类型的项目样本,检查原始计划、日期变更、风险首次出现、升级时间、实际完成、验收结果和延期后果。样本不必追求数量庞大,但要覆盖按期、轻微延期、重大延期和取消项目,避免只分析最显眼的失败案例。

盘点还要访谈业务、产品、研发、测试、运营和项目管理人员。目标不是追问谁导致延期,而是找到信息断点:谁最早知道风险、为什么没有升级、管理者需要什么证据、哪些字段没人维护。制度只有贴合真实工作流,才不会变成额外填表。

2. 定义口径,建立延期状态字典

建议区分“风险中、预测延期、已确认延期、已重新基线、已完成、取消或暂停”等状态。每个状态要有进入条件、退出条件和责任人。例如“预测延期”可以定义为当前可信预测日期晚于批准基线,或关键节点已失去按期完成所需条件;不能等到计划日期当天才承认延期。

同时明确工作日还是自然日、以哪个时区和日历计算、里程碑是否包含验收、跨项目依赖如何认定。看起来琐碎的口径,常常是延期率争议的根源。一个团队按代码完成计算,另一个团队按业务验收计算,合并报表便没有可比性。

3. 设计角色和权限边界

项目负责人负责维护预测和风险证据;业务负责人确认范围优先级及业务影响;职能负责人确认资源可用性和专业风险;项目管理办公室或治理团队维护口径、检查流程完整性;项目发起人或管理层负责跨部门取舍和重大基线调整。

权限应与责任一致。若项目负责人无权调整资源,却被要求保证日期,制度就制造了不可执行的责任。若业务方能随时追加范围,却不需要确认代价,团队就无法对承诺负责。每种关键决策都应指定最终批准人,避免“大家都同意”却没人承担选择后果。

4. 设定风险报告的最小字段

报告不宜追求复杂,最小字段应足以让管理者理解并行动。推荐包括:项目与里程碑、原基线日期、当前预测日期、偏差天数、风险首次出现时间、影响范围、原因类别、关键依赖、已采取措施、备选方案、需决策事项、责任人和下次复核时间。

应把“客观事实”和“判断”分开记录。事实可以是接口文档于某日才交付、测试环境连续两天不可用;判断可以是预测日期可能推迟一周。这样的区分便于后续校准,也减少不同角色因措辞不同而产生的争论。

5. 将制度嵌入周节奏和项目阶段门

周例会只更新预测变化和待决事项,不必重讲全部进展;月度组合审查关注跨项目资源冲突、重大延期趋势和业务窗口;阶段门则检查需求、设计、开发、测试、上线准备是否满足进入条件。不同节奏各司其职,避免所有问题都挤在一个会议里。

对于高风险项目,可以在关键节点前设置风险核验。例如上线前检查测试通过率、未解决缺陷等级、数据准备、权限验证、回滚方案和业务支持安排。核验发现条件不满足时,应该允许管理者调整日期或范围,而不是为了守住表面计划跳过控制。

6. 复盘并把改进责任落实到流程

复盘应在项目结束或重大延期后尽快进行,重点回看预测何时发生变化、当时掌握了什么信息、哪些决策及时或迟缓、恢复措施产生了什么副作用。不要只让项目负责人解释结果,也要审视组织承诺方式、资源分配机制、审批时限和跨部门依赖治理。

改进项必须有负责人、完成日期和验证方法。例如“提高沟通效率”不可验证;“接口责任团队在需求确认后 5 个工作日内给出联调环境与验收条件,连续三个项目检查完成率”才可以复核。制度改进应基于重复出现的问题,而不是每次复盘都新增一条没人使用的规定。

7. 用阶段性试运行避免制度一次铺得过重

先选取一类项目试运行 6 至 8 周,验证状态定义、触发阈值、会议频率和字段负担。试点应包含一个交付较稳定的项目和一个跨部门项目,才能看出制度是否只适合简单场景。每两周收集一次使用反馈,检查风险是否更早暴露、决策是否更快、维护成本是否可接受。

试运行期间不要把所有偏差都纳入绩效考核。先确认数据口径可靠,再观察制度对行为的影响。否则团队可能为避免被考核而改变填报方式,导致制度刚上线就失去真实信息。

六、案例与数据观察:看风险提前量,不只看最终晚了几天

1. 一个跨部门交付项目的情景模拟

假设某企业计划在 10 月底上线客户服务流程升级,项目涉及产品、研发、测试、数据和运营五个团队,原定包含 12 项功能。第 4 周,外部数据接口未完成联调;第 5 周,业务提出新增 3 项报表需求;第 6 周,测试发现迁移数据存在口径差异。项目最初仍在周报中显示“整体进度约 75%”,管理层因此误以为只剩收尾。

重新拆解后发现,接口联调和数据校验都位于关键路径,新增报表也会占用同一批数据工程资源。团队评估三种方案:原范围整体延期 3 周;优先交付核心流程,报表在第二批上线;维持日期并减少测试时间。第三种方案表面上保日期,但会把数据质量和上线风险转移到生产环境,最终未被采纳。

项目负责人向业务说明:第一批交付 8 项核心功能,原上线日期仅推迟 5 个工作日;剩余 4 项功能和新增报表纳入下一批,在上线后两周交付。管理层批准范围拆分,并指定接口团队每日确认联调阻塞。这个案例的关键不是“加班追赶”,而是将日期、范围和风险放到同一张决策桌上。

2. 情景模拟:提前暴露风险让恢复方案更可选

下图为制度试点前后各 20 个项目的情景模拟对比,用于说明指标之间可能存在的关系,不代表真实企业统计。假设试点后风险首次报告时间提前,管理者获得更多机会拆分范围、协调依赖或调整资源;因此即使准时交付率并未立即大幅提高,延期项目的平均超期天数也可能下降。

延期分析管理指南:企业管理者如何做好延期管理,制度设计全流程

3. 情景模拟:延期原因分布要导向不同的制度改进

若企业汇总 30 个延期项目,不能只公布“需求变化占比最高”就结束。要追问需求变化发生在哪个阶段、是否经过影响评估、日期是否同步更新;也要区分外部依赖迟到和内部未及时升级。下面的数据是示意样本,用来展示分类分析方法,不应被引用为任何行业比例。

延期分析管理指南:企业管理者如何做好延期管理,制度设计全流程

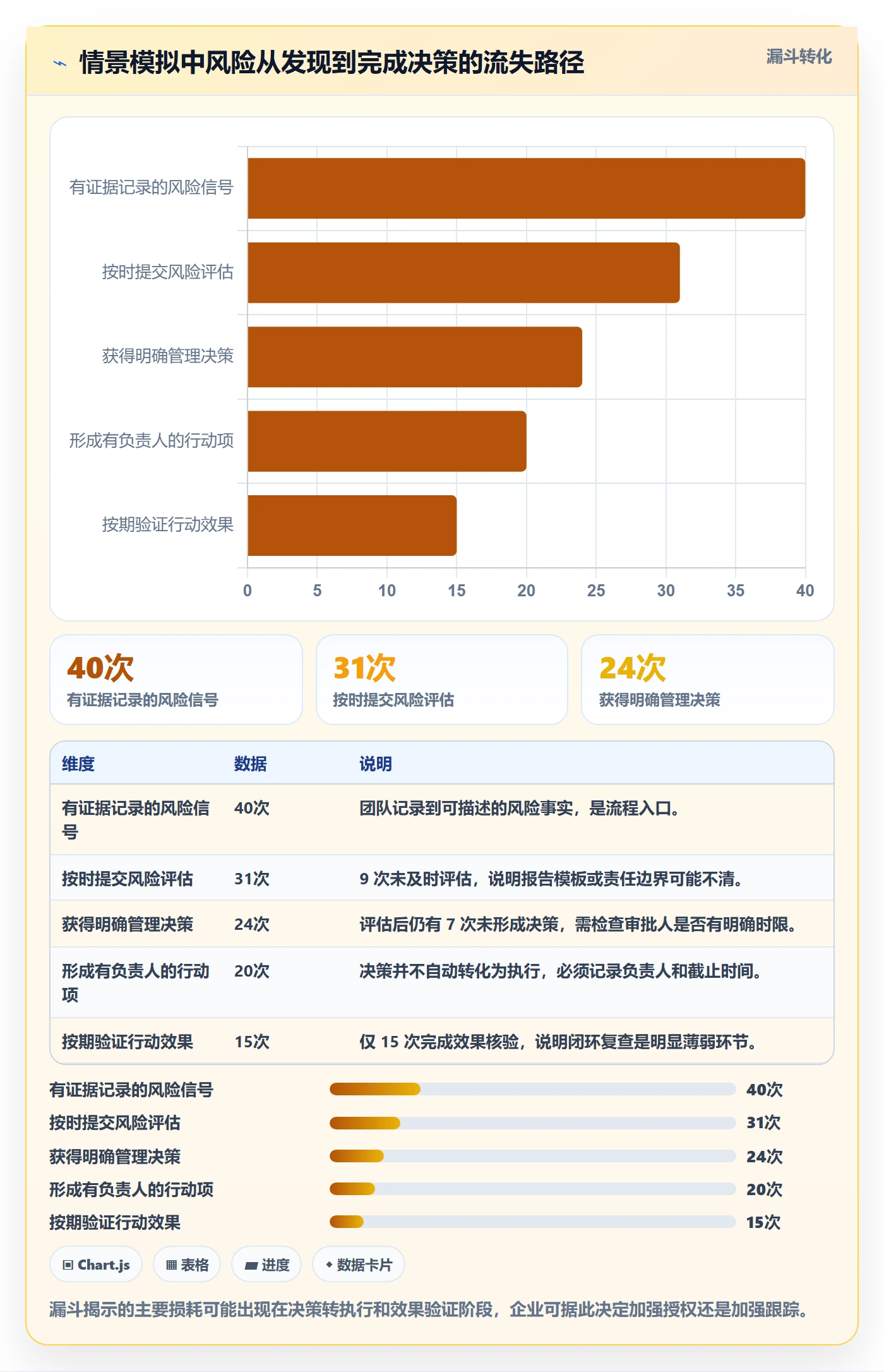

4. 用风险漏斗定位延误发生在哪一段

延期治理不应只看最终完成项目。把风险从“信号出现”到“完成决策”拆成节点,可以看出损失发生在识别、升级还是行动阶段。以下为试点方案的模拟流程数据:每个节点统计的是 40 个风险事件中完成该步骤的数量,便于识别流程掉点。

延期分析管理指南:企业管理者如何做好延期管理,制度设计全流程

七、衡量与工具:建立能支持决策的指标组合

1. 指标分成结果、过程和质量三层

结果指标包括基线准时率、平均延期天数、重大里程碑偏差和延期造成的业务影响。它们适合回答“最终发生了什么”,但单独看结果,往往无法解释原因。

过程指标包括风险提前量、预警后决策时长、变更评估完成率、依赖确认及时率和恢复计划按期完成率。它们更适合发现制度在哪里卡住,并能对应具体责任。

质量与平衡指标包括延期项目的缺陷逃逸率、范围变更透明度、返工量、加班强度、上线后问题数。若准时率上升而严重缺陷、返工或员工负荷同步恶化,不能简单认定管理变好了。

2. 指标定义要写清分子、分母与统计边界

例如“准时交付率”需说明是否按原始基线统计,暂停项目是否排除,取消项目如何处理,多个里程碑是否按项目计数。若按项目数统计,一个大型战略项目与一个两周小需求权重相同;若按工作量加权,又需要稳定可信的工作量口径。管理层应根据决策用途选择,并同时披露限制。

“平均延期天数”容易被极端值拉高,可以同时报告中位数和分布;“延期项目数”则要配合项目组合规模。没有定义的数字看似精确,实际可能无法比较。建议每个指标配一页口径说明,包含计算方式、更新频率、数据来源、责任人和不适用情形。

3. 工具选型围绕数据链路和治理能力验证

使用表格能够快速试点,成本低、调整灵活;当项目数量增加、跨团队依赖复杂、权限和审计要求上升时,重复录入、字段版本不一致和状态滞后会逐渐成为主要成本。此时评估项目管理平台,重点应检查基线是否可追溯、变更是否留痕、风险是否可关联里程碑、权限能否按组织设置、统计是否能回到原始记录。

评估 PingCode 或其他平台时,可以用真实项目做验证,而非只看演示环境。建议准备一个包含范围变更、跨团队依赖、重大风险、基线重设和复盘的测试场景,观察从风险登记到管理决策是否能形成可追溯链路。对于私有化部署、与现有身份系统集成、历史数据迁移、Jira 平滑迁移等需求,应要求供应方提供具体实施路径和验收条件,并把迁移演练、数据校验和回退方案写进项目计划。

4. 估算制度运行成本,避免治理负担大于收益

制度增加的成本包括填报、会议、数据维护、工具配置和管理审核。若每个项目每周需要填写几十个字段,团队会把精力放在“维护系统正确”而非发现风险。试点中可统计每周人工维护时间、会议投入、重复录入次数,再与决策等待时间、风险提前量和延期损失变化比较。

下图是一个治理成本的示意推演。它说明轻量流程可能适合低风险项目,而高风险项目可以承担更多评审成本;不应把同样的审批强度施加给所有项目。

延期分析管理指南:企业管理者如何做好延期管理,制度设计全流程

八、不同情况下的行动建议与取舍

1. 风险刚出现,日期尚未失守

优先确认信号是否影响关键路径,补齐事实和负责人,估算至少两种可行方案。不要立刻承诺“追回来”,也不要把预测变化拖到周报截止日之后。此阶段的价值在于保留选择空间,必要时先冻结非关键范围,等待关键依赖的确认结果。

2. 已经确认会延期,但业务窗口仍可协商

把日期、范围和质量放在一起重新谈判。向业务方提供清晰选项:按原日期交付核心闭环、完整范围延后、分批上线,或暂停重新论证。每个选项说明业务收益、成本、质量风险和对后续工作的影响,让业务负责人参与取舍,而不是由执行团队单方面承担决策。

3. 关键依赖在外部团队或供应方

明确依赖交付物、责任人、确认日期、验收标准和升级对象。设置替代方案,例如模拟接口、临时人工流程、缩小首批范围或切换交付顺序。若外部团队无法承诺,应尽早把不确定性纳入日期预测,而不是把“对方口头说快好了”当成计划依据。

4. 延期来自需求持续变化

启用变更控制,但不要把所有变化都挡在门外。每项变更都评估业务价值、工作量、关键路径影响、测试影响和是否替换现有范围。若变更价值高于原计划,就可能值得调整;若价值一般且会破坏关键窗口,则应进入后续版本。制度要管理优先级,而不是追求需求永不变化。

5. 延期伴随质量风险或团队过载

不要默认通过压缩测试、减少审查或持续加班来守日期。先评估缺陷严重度、回滚能力、值守安排和团队负荷。若加速会增加重大事故风险,延期或缩小交付范围往往是更经济的选择。短期延期造成的显性成本,可能远低于生产故障、客户补偿和后续返工。

6. 项目已经错过承诺,且没有可靠恢复路径

此时要停止用“再给一周”替代判断。重新估算剩余工作,确认关键路径和交付条件;若业务价值已变化、成本持续增加或外部窗口已关闭,应考虑暂停、取消或重新立项。项目结束不必然意味着管理失败,继续投入一个已失去合理价值的项目,才可能扩大损失。

项目情形 优先动作 主要取舍 不建议做法
范围稳定、单项任务落后 核验关键路径,调整顺序或集中瓶颈资源 资源调度成本与日期收益 不分析瓶颈就普遍加人
需求仍在变化 做影响评估,拆分首批范围并更新基线 业务价值与交付窗口 范围持续扩大但日期不变
外部依赖不确定 明确责任、升级时限和替代方案 替代路径成本与依赖失效风险 只依赖口头承诺
质量风险上升 检查测试、回滚和上线条件 延期成本与故障风险 靠压缩验证换表面准时
项目价值已经变化 重新论证继续、暂停或取消 沉没成本与未来收益 因已投入很多而继续追加

九、制度落地检查清单与管理者下一步

1. 先用六个问题检查制度是否可执行

  • 每个项目是否有可追溯的原始基线,还是日期会被覆盖?

  • 风险是否能在实际延期前报告,且报告者不会因如实预警而自动受罚?

  • 项目负责人是否清楚什么情况必须升级,升级给谁?

  • 管理层是否有明确的范围、资源、日期和停止项目的决策权限?

  • 复盘是否区分直接原因、促成因素和制度缺口?

  • 指标是否同时覆盖交付结果、风险过程和质量后果?

2. 设计 30 天启动计划

第 1 周,选取近期项目样本,统一延期、基线、预测和验收口径。第 2 周,与业务、研发、测试和项目管理人员确认触发条件、角色边界及最小报告字段。第 3 周,选两到三个项目试运行,记录风险报告时间、决策耗时和填报负担。第 4 周,复核真实案例,删去没人使用的字段,修订不合理阈值,并明确下一阶段的扩展范围。

如果组织已有工具,先验证配置能否表达制度;如果仍依赖表格,可先用简洁模板跑通工作流,不要为了采购系统延迟治理改进。反过来,若项目已多到数据无法维护,也不要继续把问题归结为“大家配合不够”,应评估数据集成、权限治理和流程自动化的收益。

3. 最后把延期管理还原成管理选择

延期不是一个适合被一概惩罚的标签,而是提示承诺与现实出现偏差的信号。企业要做的不是消灭所有偏差,而是尽早识别偏差、解释偏差、选择代价更可接受的路径,并检验选择是否奏效。真正成熟的制度,既不会让团队轻易改变承诺,也不会把不合理承诺伪装成执行问题。

下一步可以从最近三个已延期项目开始:还原最早风险信号、第一次可靠预测、管理层作出决定的时间和最终业务后果。若风险早已出现却无人升级,先改预警和授权;若风险及时报告却迟迟没有决策,先改决策机制;若决策及时但结果仍失控,再检查估算、资源和质量控制。按真实断点改制度,比先写一份厚重的延期管理办法更有效。

常见问题解答(FAQ)

1. 项目延期应该从哪个时间点开始预警?

我以前常把延期预警设在计划结束日当天,结果发现那时已经很难调整资源了。尤其是跨部门项目,想知道应该按固定天数提醒,还是根据任务风险动态判断。

不要等到计划结束日才预警。可按里程碑倒排:关键路径任务预计延误超过 1 个工作日、普通任务预计延误超过 3 个工作日,或关键里程碑缓冲消耗过半时,触发预警。具体阈值应结合项目周期和交付风险校准,并在周会上核对剩余工期、依赖事项和责任人。

2. 如何区分合理延期和项目管理失控?

我遇到过需求变化导致计划调整,也遇到过任务连续几周没有进展,却直到交付前才被报告。两种情况最后都显示为延期,但我不确定管理上该如何分别处理。

合理延期通常能追溯到已确认的范围变更、外部依赖或经评估的风险,且有影响分析、批准记录和修订后的基线;管理失控则常表现为进度长期未更新、风险未上报、延期原因反复变化或没有恢复计划。复盘时同时检查原因证据、报告时点、决策记录和纠偏动作,不要只按延期天数归责。

3. 延期管理制度应规定哪些内容?

我在制定团队制度时,发现只写“及时汇报延期”很难执行,因为不同负责人对及时的理解不一样。想知道制度至少要明确哪些规则,才能让团队按同一口径报告和处理。

制度至少应明确计划基线的审批方式、进度更新频率、预警阈值、延期原因分类、升级时限、审批权限、恢复计划要求和复盘责任。建议把每次延期记录为“原计划日期、预测日期、影响范围、原因证据、责任人、纠偏措施、审批结果”,并规定关键任务在发现风险后一个工作日内升级,避免各团队采用不同口径。

4. 延期率应该怎么统计,才能用于管理决策?

我做月度汇报时发现,有的项目按延期任务数统计,有的按延期天数统计,结果不同部门的数字没法比较。想知道应该固定哪些指标,才能既看整体趋势,也定位具体问题。

至少分开统计项目延期率和延期时长:项目延期率等于超过批准基线日期的已交付项目数除以同期应交付项目数;延期天数按实际完成日减批准基线日期计算,并同时报告中位数和高分位值,避免少数超长项目扭曲平均数。统计时固定基线版本、项目范围和报告周期,变更获批后保留原基线用于分析,不能直接覆盖历史计划。

核心关键词

读者评论

余
余子涵

我们以前把预测日期和原始承诺混在一张表里,日期一改,延期率就失去参考价值。保留每次调整的时间和依据,确实更利于复盘。

杨
杨子涵

分级触发比逾期后统一升级更实用。不过阈值要结合项目类型校准,否则小项目也可能被流程拖慢,关键依赖却未必及时被识别。

严
严清越

文中提到延期时不应只靠加人,这点很有体会。遇到审批或外部接口卡住,先明确决策人和替代方案,往往比临时扩充执行团队有效。

文章包含AI辅助创作:延期分析管理指南:企业管理者如何做好延期管理,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/617739
