技能落地方案:研发团队开展资源管理的制度设计案例解析

研发团队做资源管理,最容易犯的错误不是“没有排期表”,而是把排期表当成管理制度本身:项目负责人填了每个人的百分比,周会上看起来人人都有事做,到了迭代中段却发现关键工程师同时背着三个高优先级任务,测试资源排不上,线上故障又把原计划全部打乱。本文讨论的技能落地方案,不是再添一张表,而是把技能供给、任务需求、决策权限和变更反馈连接成一套能运行的制度。文中的案例数据为情景模拟,用于展示设计方法,不代表任何企业的公开经营数据。

一、先讲核心结论:资源管理不是“把人排满”,而是建立可调整的供需规则

1. 制度的目标应是交付可靠,而不是利用率好看

我判断一套研发资源管理制度是否有效,首先不看排期表有多细,也不看团队的计划利用率能否达到九成,而看三件事:高优先级工作是否有明确负责人,关键技能是否存在可识别的瓶颈,计划变更是否能在损失扩大前被发现并处理。

研发工作具有不确定性。需求澄清、技术方案验证、缺陷修复和外部依赖都可能改变原定工时。因此,把每个人的每个工作日预先填满,产生的往往不是更高产出,而是更脆弱的计划。资源制度要优化的是承诺质量、关键路径稳定性和变化响应速度,而非把人员的可用时间全部切成任务。

对研发管理者来说,真正要回答的不是“某位工程师下周有多少空闲”,而是:在当前优先级下,哪些工作必须由特定技能完成?哪些依赖最容易导致等待?如果新增一项紧急任务,谁有权决定它挤掉什么?这些问题没有制度答案,所谓资源管理就会退化成临时协调。

2. 一套可执行制度至少包含四个闭环

我通常把资源管理拆成四个相互衔接的闭环:需求进入、能力识别、供需决策、执行反馈。它们不是四份孤立文档,而是一条决策链:需求提出时说明业务价值和技能要求;团队据此判断谁能做、何时能做;冲突由明确角色取舍;实际执行情况再反向校正估算、技能记录和容量假设。

  • 需求入口:统一收集项目、版本、运维和临时事项,避免未登记工作悄悄占用关键人员。
  • 能力目录:记录技能领域、熟练程度、最近实践和备份人员,而不只登记职级或部门。
  • 供需决策:用优先级、容量边界和冲突升级规则决定任务顺序,明确谁能接受新工作、谁能调整承诺。
  • 执行反馈:跟踪等待、返工、插单和容量偏差,定期修订流程,不把计划偏差简单归咎于个人。

3. 资源管理的最小成功标准

一套制度不必一开始就覆盖所有团队、所有技能和所有项目。较务实的起点,是选择一个跨职能小组或一条产品线,验证以下结果:关键任务有主责和备份;团队知道新增工作要经过哪个入口;紧急事项进入后能明确说明被延后的事项;管理者能看出未来数周的技能缺口。

如果这些基本动作还做不到,先不要建设复杂的人力预测模型。制度落地的顺序应该是先让信息可信,再让规则一致,最后才讨论自动化和预测。工具可以缩短信息收集时间,却无法替代优先级裁决,也不能替管理者承担取舍责任。

技能落地方案:研发团队开展资源管理的制度设计案例解析

二、背景和真实场景:为什么排期表齐全,团队仍然总在救火

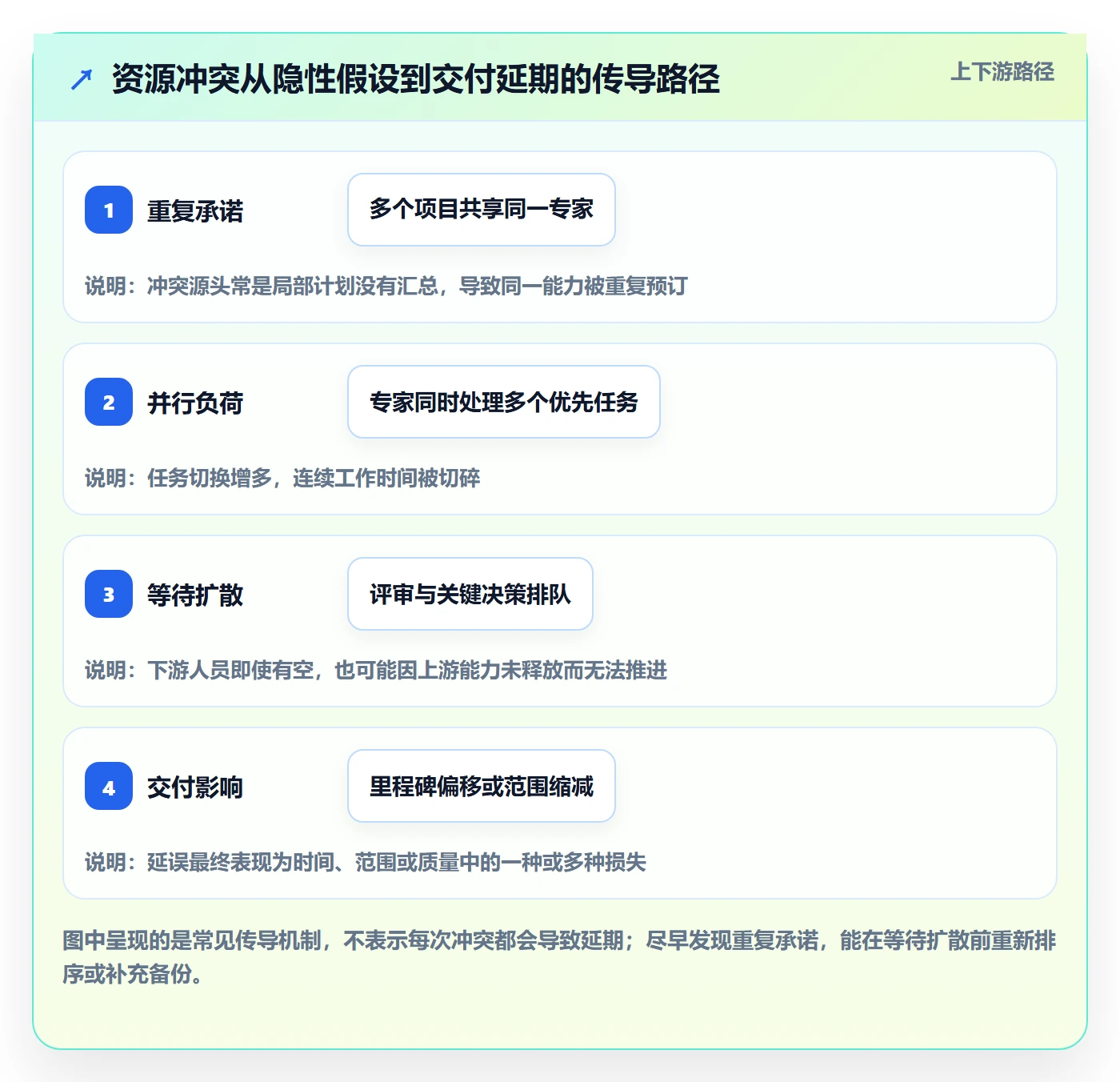

1. 资源冲突通常隐藏在“看起来合理”的局部安排里

以一个情景模拟的中型研发组织为例:产品线有多个并行版本,共用平台工程师、测试工程师和数据开发人员。每个项目都有自己的计划,项目负责人也都按时更新进度。但平台升级、权限治理和线上稳定性工作没有统一入口,几类高稀缺技能被多个项目同时预订。

在这种场景中,单个项目的计划可能并无明显错误:每个负责人都认为自己只占用某位工程师一部分时间。问题在于,多个“部分占用”加总后超过了可用容量,而且每个项目还假设自己遇到问题时能优先获得支持。资源冲突并不是排期表上的一个红色单元格,而是多个计划建立在同一份隐性余量之上。

2. 多项目并行时,任务数量不等于资源压力

项目数量只是表面变量。真正决定压力的,是工作对技能的依赖程度、任务之间是否可并行、外部等待是否可控,以及中断是否集中落在少数人身上。十个能由多人接手的小任务,可能比两个只能由一位专家完成的关键任务更容易安排。

这也是为什么只按团队总人头做容量规划,经常会得出错误结论。一个团队有二十名研发人员,不代表任意二十人可以互换。架构设计、数据迁移、客户端发布、质量验证和生产运维所需能力不同;名义上人手充足,关键岗位仍可能形成队列。

3. 计划与实际之间的差距,需要区分“误差”和“制度问题”

工时估算存在误差是正常现象,但若同一类任务连续多次超出计划,或关键人员反复被插单,就不宜只通过提高估算系数来掩盖。误差可能来自需求不清、技能分布不均、审批等待、跨团队依赖、支持工作未计入,或者组织把所有优先级都标成最高。

我会先追问偏差发生在哪个节点:工作是否在计划前被充分拆解?执行期间是否发生了未记录的中断?任务是否等待评审、环境或其他团队?完成定义是否一致?这些问题的答案,决定应该调整估算方式、工作入口、团队分工,还是决策机制。

4. 资源制度的边界:不把人当成可无限切分的时间片

研发工作有协作成本。一个人被同时分配给多个项目,并不意味着其时间能无损地按比例切割。频繁切换会带来上下文恢复、沟通和重新验证成本;任务越复杂、交接越多,这种成本越值得关注。因此,管理者不应把每个人的可用时间机械地拆成多个百分比,再把总和等于百分之百当作合理安排。

更稳妥的做法是先明确核心责任和主工作,再把支持性工作、值班、评审和不确定事项作为真实容量的一部分。容量不是“合同工时减去假期”这么简单,而是扣除固定职责、协作成本和合理缓冲后,团队能较可靠承诺的工作量。

技能落地方案:研发团队开展资源管理的制度设计案例解析

三、常见误区:看起来精细,实际会让资源决策更差

1. 误区一:把利用率最大化当作资源管理的第一目标

高利用率容易被误读成高效率,因为它能把空闲时间展示得很少。但当所有人都排满,任何需求澄清、线上故障、评审延迟或估算偏差都会直接冲击承诺。团队没有余量时,管理者只好通过加班或打断其他任务来吸收变化,成本并没有消失,只是变得不易统计。

我更愿意把容量余量看成一种风险缓冲,而不是闲置。它不应无限扩大,也不应被当作随时可抢占的免费资源。团队可以根据业务稳定性、历史插单频率和交付承诺设定缓冲范围,并定期检验:缓冲是否经常被消耗,还是长期闲置;如果经常被消耗,是需求入口失控,还是容量估算过于乐观。

2. 误区二:把技能标签当作真实能力证明

在技能表里写上“精通数据库”或“熟悉架构”,不能证明某人现在就能独立承担某项关键任务。技能可能长时间没有实践,也可能仅限于某个业务场景;同一标签下面,独立设计、排障、评审和指导他人的能力差异很大。

能力目录应关联具体工作证据,例如最近一次独立完成的任务、可承担的复杂度、需要的协助程度以及是否能替代他人。记录的目的不是给员工贴等级,而是让团队知道怎样安全地分配工作、怎样培养备份、怎样识别单点风险。

3. 误区三:每个项目都能自行锁定自己需要的人

如果项目负责人可以分别向同一位专家承诺资源,组织就会出现“每个局部都合理、整体却无法兑现”的情况。争抢通常发生在项目启动之后,到了那时,改变人员安排已经带有沉没成本,管理者更容易选择让所有人同时赶工,而不是明确重排。

关键技能的分配权必须和跨项目优先级管理连接起来。项目负责人可以提出需求、说明价值和期限,但不应单方面把共享人员的时间视作已经锁定。对于冲突,应有一个能对产品线或组织目标负责的决策角色。

4. 误区四:把所有工作都纳入详细工时登记

记录越细,不代表数据越可靠。若团队要求每半小时填报一次活动,员工可能把时间花在解释时间上;若不同人对“开发”“沟通”“排障”的分类理解不一致,报表会产生精确但不可比较的数字。

我通常建议先记录能改变决策的信息:计划工作、非计划工作、等待原因、跨团队支持、返工和关键阻塞。只有在工时成本核算、合规或合同交付确有需要时,才增加更细粒度的记录,并同步说明用途、访问权限和保存期限。

5. 误区五:把资源制度做成审批层级

制度设计常常越做越厚:所有任务都要走层层审批,每次调整都要重新提交材料。其结果是临时需求依旧通过私聊插入,只是正式流程变慢。审批链条并不能自动产生更好的取舍,真正重要的是将决策权放到合适层级,并规定必须公开的影响信息。

日常的团队内调整可授权给技术负责人或交付负责人;涉及跨项目挤占、里程碑变更和重大风险的调整,再升级到产品线或组合决策层。流程的目的应是让冲突可见、让责任明确,而不是让每一次分配都等待最高层签字。

常见做法 表面收益 实际风险 更稳妥的替代方式
每人按百分比同时投入多个项目 看起来分配均衡 上下文切换频繁,关键任务互相抢占 明确主责,限制并行重点工作,并记录共享支持窗口
所有人都按满负荷排期 计划表没有空白 小幅变化就引发连锁延期或加班 按历史中断和工作复杂度设置团队级缓冲
用技能标签直接匹配任务 查询和分配速度快 忽略技能新鲜度、任务复杂度和备份能力 结合近期实践、独立程度和可替代性判断
为所有事项建立逐级审批 责任看起来清楚 正式流程变慢,私下插单增加 按影响范围分层授权,重大取舍升级决策

四、专业判断逻辑:如何判断谁做、何时做、由谁取舍

1. 从工作需求反推技能,而不是从空闲人员反推任务

资源分配常见的起点是“谁现在有空”,但这会把任务适配问题推迟到执行期间。更合理的顺序是先描述工作需要什么能力,再比较候选人可承担的复杂度、可用时间和协作条件,最后决定由谁主责、谁备份。

例如,“完成数据迁移”不是足够完整的技能需求。至少要进一步识别:是否涉及模式变更、数据校验、回滚方案、生产窗口、跨服务依赖,以及谁负责验收。拆清工作后,团队才能判断一位工程师是否能独立承担,还是需要资深人员评审、测试人员并行验证。

2. 用“可交付容量”而非名义工时做计划

名义工时适合做初步上限,不适合直接作为承诺量。对团队而言,可交付容量需要综合考虑假期、例行支持、评审和会议、当前在制工作、跨项目切换以及历史非计划工作。不同团队不必采用完全相同的扣减比例,但应公开计算方法,并用真实执行结果校正。

在试点阶段,可以用最近八至十二周的数据估计平均非计划工作占比和阻塞时间。这个时间范围是实操建议,不是通用行业标准;如果团队经历版本集中发布、季节性流量或重大迁移,应把特殊时期单独标记,避免把异常周期直接当成常态。

3. 把冲突分成三种,不要用一个优先级字段解决所有问题

  • 时间冲突:工作截止时间相同,但可通过调整顺序解决。决策时要说明延期影响和依赖窗口。
  • 技能冲突:多个任务需要同一稀缺能力。判断重点是能否拆分、培养备份、增加评审方式或调整范围。
  • 目标冲突:两个任务都声称高优先级,实质上需要在收入、客户承诺、稳定性和长期建设之间取舍。此类问题不能交给工程师自行承担。

只用“高、中、低”标记任务,解决不了目标冲突。优先级必须能回答为什么先做、延后会造成什么影响、谁承担延后后果。若所有工作都标成“最高”,优先级字段就不再提供决策信息。

4. 明确职责:需求提出者、资源协调者和取舍者不能混为一谈

制度里至少要定义三类责任。需求提出者负责给出价值、期限、验收条件和依赖;团队负责人负责评估容量、技能匹配和风险;跨项目决策者负责在目标冲突时作出取舍并承担结果。小团队可以由少数人兼任这些角色,但角色本身不能消失。

对于日常工作,技术负责人可在已批准容量内调整任务顺序。涉及多个团队、版本承诺或核心能力被挤占时,应由产品线负责人或授权的组合决策者确认。这样做不是把研发决策行政化,而是避免把组织层面的冲突转嫁给最接近任务、却未必有权改变优先级的人。

5. 指标要形成组合,不用单一利用率评价个人

单一指标很容易被优化到失真。个人利用率高,可能意味着项目分配更充分,也可能意味着被过度切分;任务准时率高,可能反映计划可靠,也可能来自频繁缩小范围。判断制度效果,应同时观察计划稳定、工作流、质量、风险和员工负担。

指标 建议定义 适合回答的问题 常见误读
计划兑现率 周期内完成的承诺工作数除以周期开始时确认的承诺工作数 团队承诺是否稳定、计划是否可执行 不能单独证明产出价值高,也要看范围是否被悄悄缩小
非计划工作占比 未进入周期计划的工作量占周期实际工作量的比例 需求入口是否稳定,支持与故障是否挤占交付 比例升高未必是管理失败,可能反映真实故障或季节性变化
关键技能备份覆盖率 至少有一名可承担指定任务的备份人员所覆盖的关键技能数占比 团队是否存在人员单点和交接风险 名单上有备份不等于备份已经通过实际任务验证
阻塞等待时间 任务处于等待评审、依赖或决策状态的时间 延期是否主要由技能不足以外的流程因素造成 总等待时间应按原因分类,不能只用一个平均数归因
交付后返工率 因设计遗漏、验收不一致或缺陷导致的返工工作占比 资源配置是否损害质量,跨角色协作是否充分 短期返工减少不一定代表质量提升,需结合缺陷严重度观察

技能落地方案:研发团队开展资源管理的制度设计案例解析

五、案例拆解:以跨项目研发团队建立资源制度为例

1. 案例边界与数据口径

以下为情景模拟案例:一家拥有一百二十名员工的研发组织,采用多个产品小组并行交付,共用平台工程、质量保障和数据能力。组织已经使用项目管理工具记录任务,但资源信息分散在不同项目计划、个人日历和会议纪要中。管理层希望提高版本承诺可信度,却不准备立即重组团队或建设复杂的人力系统。

案例中的数字是为说明制度设计而构造的模拟数据,不是对某家企业的实测结果。团队在试点前回看两个规划周期,发现共享专家被多个项目重复预订,非计划支持工作未纳入容量;管理者无法稳定区分“人员不足”和“需求顺序冲突”。因此,试点目标不是追求某个漂亮利用率,而是提升资源冲突的可见性与处置速度。

2. 先做基线诊断,而不是马上上线新流程

试点第一步,团队从需求清单、迭代记录和周会纪要中抽取了三类信息:每项工作的主责技能、计划内外来源、等待或中断原因。对资料不完整的任务,不急于补造历史数据,而是标记为“不可判定”。这是重要的纪律:历史记录缺失时,宁可承认口径不完整,也不要用看似精确的数字制造信心。

随后,团队与研发、测试、平台和产品负责人共同梳理关键技能。每项关键技能不只列出姓名,还记录最近一次相关实践、可承担的任务范围、是否能独立处理、需要谁评审,以及当前是否存在可验证的备份。这样可以把“有人会”与“有人能够按当前时限独立交付”区分开。

3. 设计工作入口和资源请求字段

试点团队将新工作分为承诺型工作、支持型工作和紧急响应三类。承诺型工作进入规划周期;支持型工作包括常规咨询、评审和运维;紧急响应以影响范围和时限触发快速处理,但必须补录原因和被影响的计划。这样既避免小问题挤占重大交付,也避免把生产故障强行塞进普通审批队列。

资源请求表只保留能帮助决策的字段:业务目标、期望时间、验收标准、所需技能、估算区间、依赖团队、风险等级、是否允许拆分、延期后果。申请者不必预测每小时的精确投入,但必须说明“为什么现在做”和“什么可以被延后”。没有取舍信息的请求,不直接进入资源承诺。

4. 为冲突建立分级处理规则

团队规定,单一小组内部、且不影响已经对外承诺的任务顺序,由小组负责人调整;跨小组争用共享技能时,由产品线负责人每周集中裁决;生产安全、合规和重大客户影响则可以触发即时升级。升级请求必须附带影响说明,而不是只写“很紧急”。

任何新增紧急工作都要同步记录至少一项影响:原任务延期、范围缩减、额外支援或增加风险。若没有可见代价,组织很容易把紧急通道当成快捷入口。团队还约定,紧急工作结束后进行简短复盘,判断它是否属于不可预测事件,还是本可在规划时识别的常规工作。

5. 小范围试点如何执行

  1. 选定试点边界:选择有共享技能冲突、又有稳定负责人参与的两个小组;不把全组织一次性纳入。
  2. 清理工作清单:将已承诺任务、常规支持和已知依赖放入同一视图,标注主责、技能和目标时间。
  3. 校准团队容量:从最近周期识别值班、例行支持、会议和非计划事项,不使用名义工时直接填满计划。
  4. 执行冲突评审:每周检查未来数周的技能缺口、重复承诺和关键等待,会议只处理需要决策的问题。
  5. 记录取舍和结果:每次变更写明决定人、受影响任务、理由和回看时间,避免口头调整无法追溯。
  6. 周期结束复盘:比较承诺兑现、非计划工作、阻塞原因和备份覆盖,决定保留、调整或停止哪些规则。

6. 情景模拟中的结果观察方式

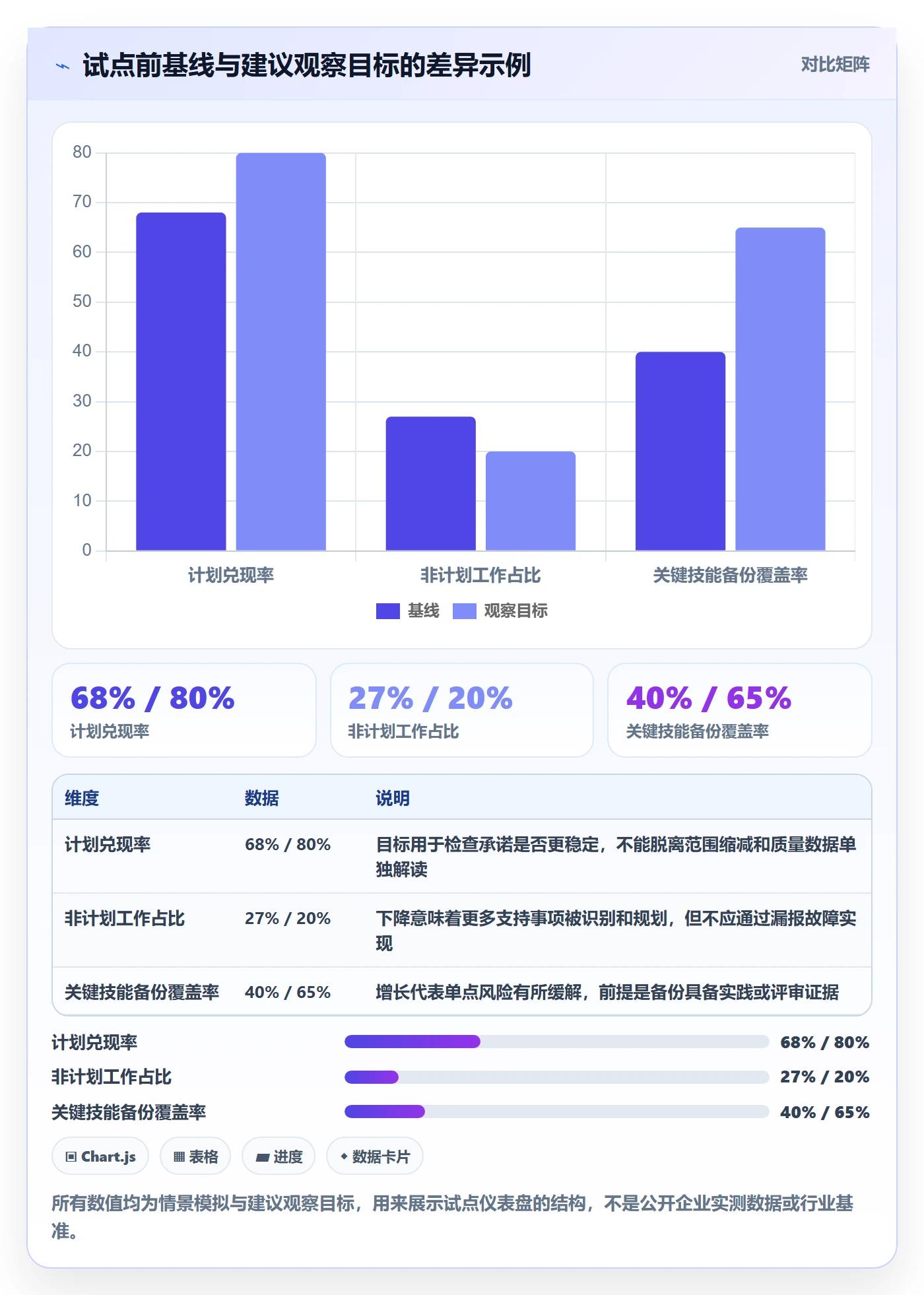

为避免把模拟数据包装成实测结论,下面仅展示一组“建议基准示例”,用于说明如何检验制度。假设团队在试点前的计划兑现率为百分之六十八、非计划工作占比为百分之二十七、关键技能有备份的覆盖率为百分之四十;经过两个规划周期,目标观察值分别设为百分之八十以上、百分之二十以内和百分之六十五以上。

这些数字不是对外承诺,也不应直接复制为绩效目标。更重要的是观察变化是否伴随额外成本:是否增加大量会议、是否把工作移出系统、是否靠加班提高完成数、是否通过缩小任务范围“改善”兑现率。若指标变好但团队负担明显上升,制度并未真正成功。

观察维度 试点前示意值 试点观察目标 解释边界
计划兑现率 68% 80%以上 目标用于检验承诺稳定性,需同时检查范围变化与质量结果
非计划工作占比 27% 20%以内 观察入口和支持工作是否被纳入计划,不要求消灭真实故障
关键技能备份覆盖率 40% 65%以上 备份必须有近期实践或评审证据,不能仅凭名册计数
冲突决策平均等待 5个工作日 2个工作日以内 统计从提出冲突到明确取舍的时间,不等同于任务完成时间

7. 用管理工具承载制度,但不把工具配置当成制度

对于一百人以上、多个团队并行交付的组织,某项目管理平台可以承载统一需求入口、任务责任、依赖关系、工作状态和变更记录;PingCode可作为这类管理场景的示例,用于说明需求、项目、团队协作和进度信息如何在统一工作空间中关联。重点不是某个功能按钮,而是组织是否把同一套字段、责任和决策规则落实到实际工作流中。

工具选型时,我会先验证三个问题:不同团队能否按统一口径查看关键工作;权限能否保护人员信息并支持必要协作;数据能否导出或形成长期可追溯记录。若制度尚未确定,先做小范围流程验证,再决定是否进行复杂配置。把混乱流程原样搬进系统,只会让混乱更快传播。

技能信息尤其要谨慎处理。建议记录与工作安排直接相关的能力证据,不把技能目录变成公开排名或人员淘汰清单;设置访问权限,明确谁能修改、谁能查看、多久复核一次。员工应知道记录用途和纠错渠道。资源管理需要组织层面的透明度,不需要把个人每分钟的活动变成监控对象。

技能落地方案:研发团队开展资源管理的制度设计案例解析

六、制度落地步骤:从试点到稳定运行

1. 第一步:确定管理对象和决策边界

启动前先界定制度管理什么、不管理什么。资源制度通常适用于跨项目共享能力、关键交付工作和重要支持事项;它不必管到每个员工每天做了什么,也不应代替技术方案评审、绩效管理或招聘决策。边界越清楚,越不容易把管理问题转成繁琐填报。

同时明确试点目标。例如,目标可以是降低重复承诺、缩短冲突裁决等待、提高备份覆盖,而不是笼统地“提高资源利用率”。明确目标后,才能判断哪些数据值得记录,哪些会议应取消,哪些流程可以授权。

2. 第二步:盘点关键技能与单点依赖

先从未来一到两个季度的交付计划、生产职责和重大技术风险反推关键技能,不必为所有技能建立大而全的词典。每项技能都应有业务上下文,例如“负责服务故障分析”比“运维能力”更可操作,“可独立完成中等规模数据迁移并制定回滚验证”比“熟悉数据平台”更能支持任务分配。

盘点后将技能分为可独立承担、可在指导下承担、当前不适合承担等工作层级。等级只是任务适配信息,不应简单对应职级。每次安排高风险任务时,由负责人确认能力证据和支持条件,避免因为表格显示“已掌握”就跳过必要评审。

3. 第三步:建立统一的工作入口和分类口径

统一入口不代表所有需求都走同一审批。产品需求、技术债务、运维支持和生产故障可以有不同路径,但需要在资源视图中可汇总、可区分。至少要能看出工作来源、优先级、主责技能、预计时间窗口和验收条件。

分类规则要尽量简单。若同一事项可以同时被标记为“产品需求”“紧急”“技术债务”“客户承诺”,但没人知道哪个分类决定容量,分类就会失去作用。给每个字段配一条简短定义,并由试点团队用真实任务测试,发现重叠时先删减而不是继续加字段。

4. 第四步:设置计划容量和缓冲的校准机制

初始容量可依据历史工作、固定职责和团队成员可用时间估算,但应允许团队调整。对于值班频繁的团队、刚完成重大架构改造的团队、外部依赖较多的团队,缓冲需求往往不同。统一制度应统一计算原则,不必强行要求所有团队采用相同的容量数字。

每个周期结束后,比较计划容量与实际承诺情况:非计划工作占了多少,哪些任务被等待阻塞,哪些工作因切换而延期,哪些计划估算反复偏低。若偏差主要来自突发支持,就改进支持容量或轮值;若来自审批等待,就修复决策路径;若来自需求范围变化,就加强入口和变更规则。

5. 第五步:建立固定节奏,但让会议只处理异常

每周的资源协调不应重新汇报所有任务状态。状态可以从工作系统读取,会议重点放在未来数周的技能冲突、依赖风险、容量异常和需要跨团队决策的事项。没有冲突的工作不必逐项讨论,会议时间也不应成为新的资源消耗黑洞。

可以建立两个节奏:短周期团队内检查,处理阻塞和工作顺序;较低频率的跨团队组合评审,处理共享专家、项目优先级和重大承诺。紧急事件通过快速通道处理,但事后要补录影响,避免紧急机制绕过所有治理。

6. 第六步:周期复盘,保留有效规则、删除无效负担

复盘不只看指标是否达标,还要追问制度是否产生副作用:团队是不是为了提高兑现率而拒绝必要探索?技能备份是否只停留在纸面?负责人是否因为权限不清仍然私下争人?系统数据是否需要大量人工补录?每项制度要求都应能解释它帮助了哪类决策。

对于没有明确决策价值的字段、审批和会议,优先考虑删除。资源制度的成熟,不是流程越多越成熟,而是团队能用更少的信息交接,做出更一致、可解释、可复盘的取舍。

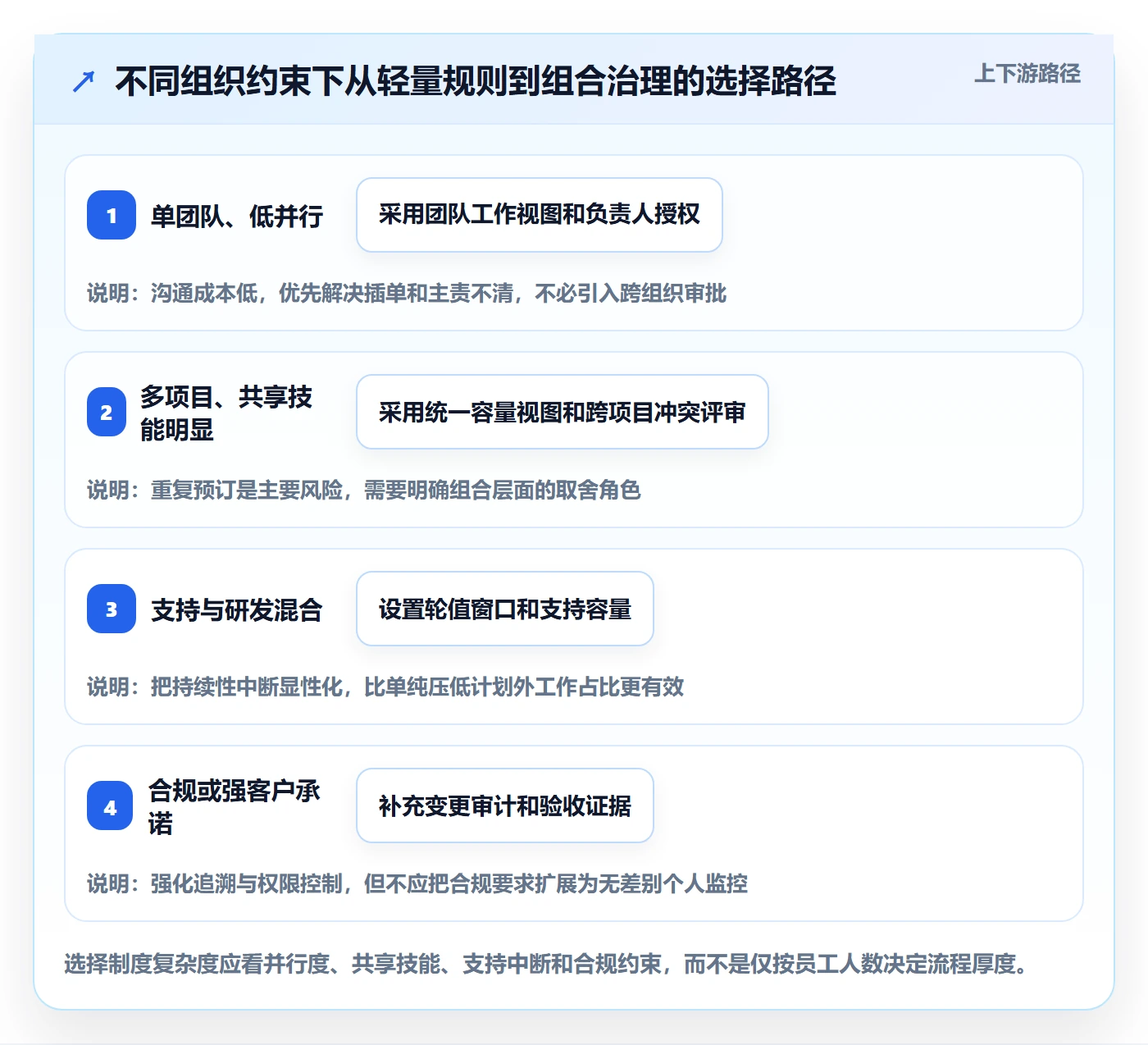

七、不同组织情况下的行动建议

1. 小团队:先管冲突,不要先建能力数据库

小团队成员少、沟通距离短,过早建设完整技能目录容易增加维护成本。建议先把未来一到两个迭代内的工作放在同一视图中,写清主责、依赖和插单规则;对只有一人掌握的关键领域,记录备份计划和风险即可。

小团队最重要的制度动作,是明确谁可以接受新任务,以及新增工作会替换什么。负责人每周用短会确认冲突,周期结束回看计划外工作来源。等团队规模或并行项目增加,再逐步把技能证据、容量历史和跨组依赖纳入制度。

2. 百人以上或多产品线组织:先建立共享视图与组合决策

团队达到一定规模后,口头协调的可扩展性会下降,多个项目对共享能力的需求也更难靠单一负责人掌握。此时应建立统一的工作分类、容量口径和跨项目冲突处理机制,让产品线负责人能看到关键依赖和技能缺口。

这类组织可以考虑借助项目管理平台关联需求、项目、负责人和工作状态,但不要把平台当作组织架构替代品。工具能帮助发现多个项目是否引用同一技能,却不能决定哪个业务目标更重要。决策权限、管理边界和数据权限仍需由组织明确。

3. 研发与运维高度交织:把支持容量单独看见

持续交付、线上服务和客户支持占比较高的团队,若把所有支持工作都记为计划外,计划兑现率会长期偏低,也容易形成“研发总是没按计划完成”的错误结论。应把轮值、例行维护、事件响应和临时支持分开统计,并按工作来源分析变化。

如果生产问题无法预测,可以设置轮值和支持窗口,由当值人员吸收一线中断,减少多人同时被打断。复盘时还要识别重复故障和可自动化事项,避免把长期可解决的工作永久当作不可预测成本。

4. 正在进行组织调整:避免同时更换角色、流程和工具

组织调整期间,人员汇报关系、项目优先级和技术责任可能同时变化。如果此时一次性更换资源制度、工作流和管理工具,团队很难判断问题来自哪一项变更。建议选取相对稳定的边界做试点,先明确新角色的决策权,再逐步迁移流程和数据。

对关键员工和关键项目,要安排过渡责任人及交接期。技能目录需要反映真实可用性,而不是组织图上的归属。若某项技能因人员转岗短期内无法供应,应在计划中显示为容量变化,不应等项目启动后才发现。

5. 有严格合规或客户承诺:增加可追溯,不必增加无差别监控

合规场景需要明确任务审批、权限和变更记录,但这不等于要求每位员工提交更细的日常活动。真正有价值的证据通常包括谁提出变更、谁批准、影响了哪些承诺、验收依据是什么,以及相关记录是否可按权限审计。

若客户合同涉及人力投入或成本核算,应把合同要求的数据口径与内部资源规划分开管理。内部规划需要灵活调整,合同记录需要稳定可审计;把两者混为一套表单,可能既增加研发负担,又不能满足合同核验要求。

技能落地方案:研发团队开展资源管理的制度设计案例解析

八、不同情况下的取舍:没有一种资源制度能同时做到所有事情

1. 精细度与维护成本之间的取舍

记录越细,分析维度越多,但维护成本也会上升。若团队刚开始建立资源视图,先记录任务、技能、主责、时间窗口和冲突原因通常足够;只有当组织确实需要成本核算、合同审计或长期能力规划时,再增加更细的字段。

判断字段是否值得保留,可以问两个问题:它是否改变资源决策?如果不填,谁会因此做出错误决定?如果两个答案都是否定的,这个字段大概率只是形式完整。对必填字段也应定期复核,避免历史需要消失后仍持续增加填报成本。

2. 集中协调与团队自治之间的取舍

集中协调有利于处理共享专家和跨项目冲突,但也可能让团队等待上层拍板。团队自治提升速度,却容易让局部最优压过组织整体目标。实践中应按影响范围分权:团队内、可逆、低风险的调整下放;跨团队、不可逆或影响重要承诺的取舍集中。

关键不是选择“集权”或“放权”,而是为不同类型的决策设定边界。授权规则要附带信息要求和升级条件,例如容量超过既定阈值、影响已确认里程碑或涉及生产风险时必须升级。没有边界的授权,最终会把争议留给最忙的人处理。

3. 专家集中与能力扩散之间的取舍

把任务集中给最熟练的专家,短期交付风险可能较低,却会进一步加深单点依赖;将任务交给新手练习,有助于团队长期能力建设,但可能需要额外评审和时间。团队应根据任务风险、期限、可回滚性和培养价值决定,而不是机械地让专家做一切,或要求每项工作都轮换。

对高风险、不可逆和紧迫任务,优先保证安全交付,同时安排评审或影子参与;对可拆分、可回滚的工作,可以让备份人员承担更多实际责任。培养不是把新手放到没人支持的位置,而是设计有监督、可反馈、能逐步扩大的任务边界。

4. 利用率与韧性之间的取舍

较高的负荷有助于减少显性空闲,却降低团队吸收变化的能力;较多缓冲能提高应变韧性,但过度预留也可能使关键工作长期没有推进。组织应根据需求波动和故障风险校准缓冲,并对缓冲的消耗做复盘,而不是追求固定的“最佳利用率”。

如果缓冲每个周期都被类似事项消耗,问题可能不是缓冲太小,而是计划漏项或工作入口不完整。如果缓冲长期未被使用,也要检查容量假设和需求预测是否过于保守。缓冲是一个需要验证的管理选择,不是永远正确的固定比例。

5. 标准化与技术差异之间的取舍

多团队组织需要统一基本口径,否则数据不可比较;但不同技术团队的工作节奏和风险结构并不相同。标准化应优先统一核心定义,如承诺工作、非计划工作、关键技能和决策记录;至于估算方法、周期长度和缓冲区间,可以保留团队差异。

一刀切的标准容易制造表面一致,实际却让团队用不同方式绕开规则。更好的做法是统一“必须看见什么”和“谁对什么负责”,让团队在可解释范围内调整执行细节,并在复盘中说明差异原因。

九、结尾:先让资源冲突可见,再决定如何消除它

研发资源管理最容易被误解成“把人和任务配起来”,但真正困难的部分是:识别哪些技能不可替代,承认容量并非无限,决定多个合理需求之间谁先谁后,并对变更造成的影响负责。制度的价值,不在于让每个人看起来都很忙,而在于让组织不再依赖私聊、加班和临时救火来维持交付。

我建议下一步先做一件小而具体的事:选取一个存在共享技能冲突的团队,回看最近两个规划周期,标注重复承诺、非计划工作、阻塞等待和技能单点。随后只新增一条规则,所有新增紧急工作必须说明它将替代什么,或者由谁承担额外影响。运行一个周期后,再决定是否扩大到统一技能目录、跨项目容量视图和自动化工具。

判断制度是否落地,不看表格填得多完整,而看冲突是否更早暴露、取舍是否有人负责、计划是否更可信,以及团队是否能在不透支人的情况下兑现承诺。

常见问题解答(FAQ)

1. 研发团队的资源管理制度应该从哪里开始设计?

我负责的团队经常出现同一名工程师同时被三个项目排期的情况,计划表看起来每个人都很忙,实际却不断延期。我想先定制度,但担心规则太多会拖慢研发,应该从哪一条开始?

先不要从审批流程或工具字段开始,先统一“可承诺产能”的算法。一个可落地的起点是选取过去 6 至 8 周的团队数据,按人统计实际可投入研发的工作日,扣除值班、会议、休假和固定支持工作,再与已承诺任务对照。比如 10 人团队每人每周按 5 天计算是 50 人天;

若例会、值班和支持平均占 12 人天,真正可规划的产能只有约 38 人天。制度先规定:项目承诺不得超过这部分产能,临时事项必须标明来源并由负责人确认挤占了什么。这个起点比先规定一整套审批层级有效,因为它直接暴露了冲突,也不要求团队立刻改变所有协作习惯。

2. 资源分配应该按项目平均分,还是由负责人统一调度?

我发现平均分配看起来最公平,但关键项目常常缺少熟悉系统的人;由负责人统一调度又容易变成谁声音大谁拿资源。我想知道怎样减少争抢,同时避免资源分配完全依赖个人判断?

不要追求每个项目拿到相同的人天,应先区分“关键技能稀缺”和“可替代工作”。可以建立一张轻量技能与依赖清单,例如把某核心服务的发布权限、历史故障处理经验标为单点能力,再为高风险项目预留主责与备份;普通开发任务则按可用产能排队。

一次资源评审只回答三个问题:项目优先级依据是什么、缺少哪项技能、调整会让哪个承诺延期。可用 1 至 3 级标记技能熟练度,但不要把它做成员工排名。实际判断重点不是谁最忙,而是某项关键任务是否只有一个人能完成,以及这个单点风险是否值得通过结对或文档投入来降低。

3. 研发资源计划需要预留多少缓冲,才能应对临时需求?

我做计划时通常把每个人排到接近满负荷,结果一有线上问题,原定任务就整体后移。领导又希望排期准确,我不确定留出空闲是不是会被理解为资源浪费,缓冲到底该怎么设?

缓冲不是闲置指标,而是吸收不确定性的容量。可以先连续记录 4 周的线上支持、紧急修复和跨团队协助工时,再按团队实际波动设缓冲;例如每周临时工作约占可用产能的 15%,就不要把全部产能预先承诺给项目。

若历史数据尚未建立,可先试行 10% 至 20% 的团队级缓冲,按月复盘,而不是给每个人固定留出同样比例。出现紧急需求时,负责人应记录它消耗了多少缓冲;缓冲用尽后,新增事项必须明确延期或降范围的对象。这样既能解释排期变化,也能避免把“全员满负荷”误当作高效率。

4. 怎样判断资源管理制度实施后真的改善了研发效率?

我担心制度上线后,大家只是多填了几张表,会议也变多了,却无法证明交付变好。我应该看哪些指标,才能区分制度有效和单纯增加管理负担?

用少量成对指标判断,不要只看利用率或工时填报率。建议每月观察计划承诺完成率、临时插单占比、关键任务等待资源的天数,以及因资源冲突导致的延期次数;同时记录资源评审和填报耗时,作为制度成本。

比如实施前后各取 6 周作对照:若插单占比从 28% 降到 17%,冲突延期减少,但评审耗时从每周 30 分钟涨到 3 小时,就说明规则可能过重,需要简化。指标应按团队而非个人公开,避免把数据变成考核排名。制度的成功标准不是表格更完整,而是更早看见冲突、更少临时改计划,并且团队能说清每次调整的取舍。

核心关键词

读者评论

吴
吴思源

我们团队也有容量表,但运维和值班经常没登记,最后看起来像是开发进度慢。把非计划工作单独记录后,讨论确实更容易聚焦到工作入口和优先级上。

沈
沈文博

技能目录这部分有参考价值,不过熟练度怎么评估仍不太好操作。若完全靠负责人主观判断,可能会变成新的标签;用近期任务和备份实践来验证,应该更可靠。

廖
廖晓彤

文中强调留出容量缓冲,我认同,但不同阶段差异挺大。发布期和日常迭代很难用同一比例,可能需要按历史插单和支持情况定期调整,而不是固定一个数字。

文章包含AI辅助创作:技能落地方案:研发团队开展资源管理的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/612652

赞 (0)
飞飞飞飞
资源管理如何做好团队?研发团队制度设计与操作步骤
上一篇 48分钟前
资源实操方法:研发团队提升资源管理效率的制度设计方法与模板
下一篇 47分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
