资源管理如何做好团队?研发团队制度设计与操作步骤

研发团队资源管理最常见的失控,不是“人不够”,而是同一个人同时被三个项目排期、两个紧急需求和一场临时会议争抢。计划表上每个人看起来都很忙,版本却一再延期;管理者不断加人,交付速度反而没有明显改善。要把资源管理做好,关键不是把工时填满,而是建立一套能看见真实容量、明确优先级、限制并行工作,并根据实际交付不断调整的团队制度。

一、先讲核心结论:资源管理不是把人排满

1. 管理对象是交付能力,不是员工的空闲时间

研发资源管理常被简化成“谁有空就接什么”,但研发工作并非可随意切分的标准工时。一个工程师今天有四小时空闲,不代表他能在四小时内完成一个需要持续上下文、代码评审和跨团队确认的任务。资源管理真正需要平衡的是团队可交付能力、工作优先级、技能结构、依赖关系和风险缓冲。

我判断一个团队的资源管理是否有效,通常先看三个问题:承诺的工作量是否建立在真实容量上;团队是否知道哪些事项可以被暂停;遇到突发任务时,是否有明确的取舍机制。如果这三个问题没有答案,再精细的排期表也只是把不确定性排得更整齐。

核心结论是:资源管理制度要先管需求入口和工作在制量,再管人力分配,最后才是工时统计。顺序反过来,往往会出现“每个人都很忙,但最重要的事仍然没完成”的局面。

2. 资源管理制度至少要覆盖四个层次

一套可运行的研发资源制度,不应只写岗位职责或审批流程。它需要从需求进入团队开始,贯穿优先级决策、容量规划、执行监控和复盘调整。每个环节都要明确谁做决定、依据什么信息、多久更新一次,以及冲突发生时如何升级处理。

管理层次 需要回答的问题 推荐责任人 常见输出
需求治理 什么工作可以进入团队?谁决定优先级? 产品负责人、业务负责人 已排序需求池、紧急事项规则
容量规划 团队在当前周期能承诺多少工作? 研发负责人、团队负责人 容量表、版本目标、缓冲空间
执行协调 工作是否卡在依赖、评审或人员冲突上? 项目负责人、技术负责人 阻塞清单、风险清单、调整记录
复盘改进 估算与实际偏差来自哪里?制度需要如何调整? 团队共同参与 偏差分析、流程改进项

3. 先定义“容量”,再讨论“负载率”

容量不是员工合同工时的简单合计。团队一个周期的理论工时,还要扣除休假、会议、值班、培训、支持工作、代码评审、协作沟通和不可避免的切换成本。若某团队有八名研发人员,一个两周周期看起来有八十个工作日,但团队可用于计划内交付的时间通常显著低于这个数字。

在没有历史数据的情况下,我建议先用“计划内有效容量”做保守估算:以过去四至六个周期的实际交付为基线,再考虑假期、值班和明确的专项工作。不要先设定一个看起来漂亮的利用率目标,再倒推出团队应该承诺多少需求。利用率越接近百分之百,团队应对变化和处理质量问题的空间越小。

资源管理如何做好团队?研发团队制度设计与操作步骤

二、研发团队为什么会出现资源错配

1. 多项目并行让“忙碌”掩盖了等待

资源冲突经常不是完全没有人,而是关键岗位被多个项目同时占用。比如一个测试工程师既负责版本验收,又支持线上回归,还被临时安排验证新方案。每项工作单独看都不算过量,但它们会在同一个时间窗口争夺注意力,导致任务不断切换,等待时间被隐藏在各项目的状态描述里。

我会特别关注“工作开始了多久”与“真正投入了多少时间”之间的差异。一个任务可能只需要两天的实际操作,却因为排队等接口、等环境、等评审,历时两周才结束。只看成员工时,会把这段等待误判成个人效率问题;只看任务状态,又可能看不到背后的关键资源瓶颈。

解决这类问题,不是要求每个人每天汇报更多细节,而是让团队看到当前工作总量、关键岗位队列和阻塞原因。对研发工作而言,减少同时开始的任务,往往比催促每个人加快速度更有效。

2. 需求入口没有门槛,计划就会不断失效

如果任何业务方都能直接把任务塞给开发人员,计划表就会成为“已经被打断过一次的愿望清单”。团队每周开会重新排优先级,甚至每天都要处理新插入的需求。长此以往,原有承诺仍留在计划里,新增工作却被悄悄叠加,团队没有机会明确宣布“这件事被哪件更重要的事替换”。

因此,需求进入团队之前至少要具备清晰的问题描述、目标用户、预期价值、紧急程度、验收条件和必要依赖。信息不完整的事项可以进入待澄清池,但不应该默认进入研发排期。需求入口越宽松,资源冲突越容易被转嫁给一线人员。

3. 技能稀缺与岗位单点会制造隐性瓶颈

人数不等于能力容量。团队可能有十名工程师,却只有一人熟悉核心支付链路;有多个测试人员,却只有一人有权限操作生产验证环境。稀缺技能会形成排队点,而排队点一旦被多个项目争抢,项目延期就不再取决于团队总人数。

资源盘点不能只统计“有几个人”,还要识别技能覆盖、系统权限、业务知识和决策能力。对关键工作,应区分“能独立完成”“可以在指导下完成”和“尚未覆盖”三个等级。这样做不是给员工贴标签,而是识别组织的脆弱点,并据此安排结对、轮岗和文档建设。

4. 计划与实际脱节,问题会被推迟到交付末端

有些团队每个迭代都能按时“完成计划”,但版本上线却持续延期。原因可能是计划只统计编码任务,遗漏了联调、数据迁移、回归、合规审查和发布准备;也可能是任务被拆成很多小项,却没有人对端到端结果负责。

我更愿意把资源计划看成一份带假设的预测,而不是对成员的硬性承诺。假设包括需求范围稳定、关键依赖按期交付、测试环境可用、人员出勤正常。一旦假设变化,计划应允许重新估算,而不是让团队用加班把变化隐藏起来。

资源管理如何做好团队?研发团队制度设计与操作步骤

三、常见误区:看似精细,实际会让团队更难交付

1. 把每个人排到满负荷,误以为资源利用率就是效率

把所有人的计划排满,会让计划看起来“没有闲人”,但团队失去处理突发事件、代码评审和技术债的空间。任何一个依赖晚到、需求返工或线上问题,都可能把后续任务整体推迟。满负荷计划的风险不是偶尔加班,而是系统没有吸收波动的能力。

这并不意味着所有团队都要保留同样比例的空闲时间。稳定、重复且依赖少的工作,可以安排更高的计划占用;探索性开发、外部依赖多或线上支持重的团队,则需要更大的缓冲。缓冲应该由历史波动决定,而不是由管理者凭感觉统一规定。

2. 用工时排名代替价值和交付质量

工时记录可以帮助团队理解工作结构,却不能直接代表贡献。复杂问题可能花费较少时间但创造较高价值;低质量的返工和无效等待也可能产生大量工时。如果把工时长短变成个人评价的核心指标,员工会倾向于填满时间、拆大任务、减少暴露风险,而不是主动改进流程。

工时数据更适合回答团队层面的问题:支持工作占用了多少容量?某类任务的实际周期是否持续变长?计划与实际偏差是否集中在某个环节?对于个人绩效,应结合目标达成、质量、协作、能力成长和组织贡献,不应把单一的时间记录当作结论。

3. 把所有工作都按同一种方式估算

缺陷修复、探索性研究、平台建设和版本功能开发,风险结构并不相同。用同一种估算规则处理所有工作,会造成数字形式统一、信息质量不统一。探索性任务的重点可能是缩小不确定性,平台任务的重点可能是降低未来维护成本,而业务功能任务更关注用户验收和上线时间。

我建议先按工作类型建立估算口径,并明确估算的用途。估算是为了讨论容量、识别风险和比较方案,不是对某位员工的精确工时承诺。对未知较多的事项,先安排限时调查或技术验证,再决定是否进入完整实施排期。

4. 依赖软件工具,却没有形成决策规则

管理平台可以汇集需求、任务、排期和风险信息,但工具不会自动决定哪项需求更重要,也不会替团队判断该如何处理冲突。若没有明确的规则,系统里只会积累更多状态字段,管理者仍然通过临时会议和私聊做决定。

在中大型企业或百人以上组织里,管理平台的价值通常体现在跨团队信息可追溯、权限边界清楚、计划变更留痕和管理视图可复用,而不是增加填报动作。以 PingCode 为例,团队可以把需求、迭代、任务、缺陷和交付信息放进关联流程中,用统一的工作视图减少跨角色反复询问;但优先级规则、容量口径和升级权限仍需组织自行定义。

5. 发生延期就归因于执行不力

延期是结果,不是原因。将延期直接归咎于个人执行,可能掩盖需求反复、决策等待、资源争抢、技术债或验收口径不一致。复盘时应追问:最早的偏差何时出现?当时有哪些信号?为什么没有触发调整?哪项制度可以让同类风险更早暴露?

如果团队每次复盘都得出“沟通不足”“加强责任心”一类结论,却没有改变需求入口、优先级规则或依赖管理方式,那么复盘并没有产生制度价值。优秀的资源管理不是让问题消失在报表里,而是让问题更早暴露、代价更小、责任更清楚。

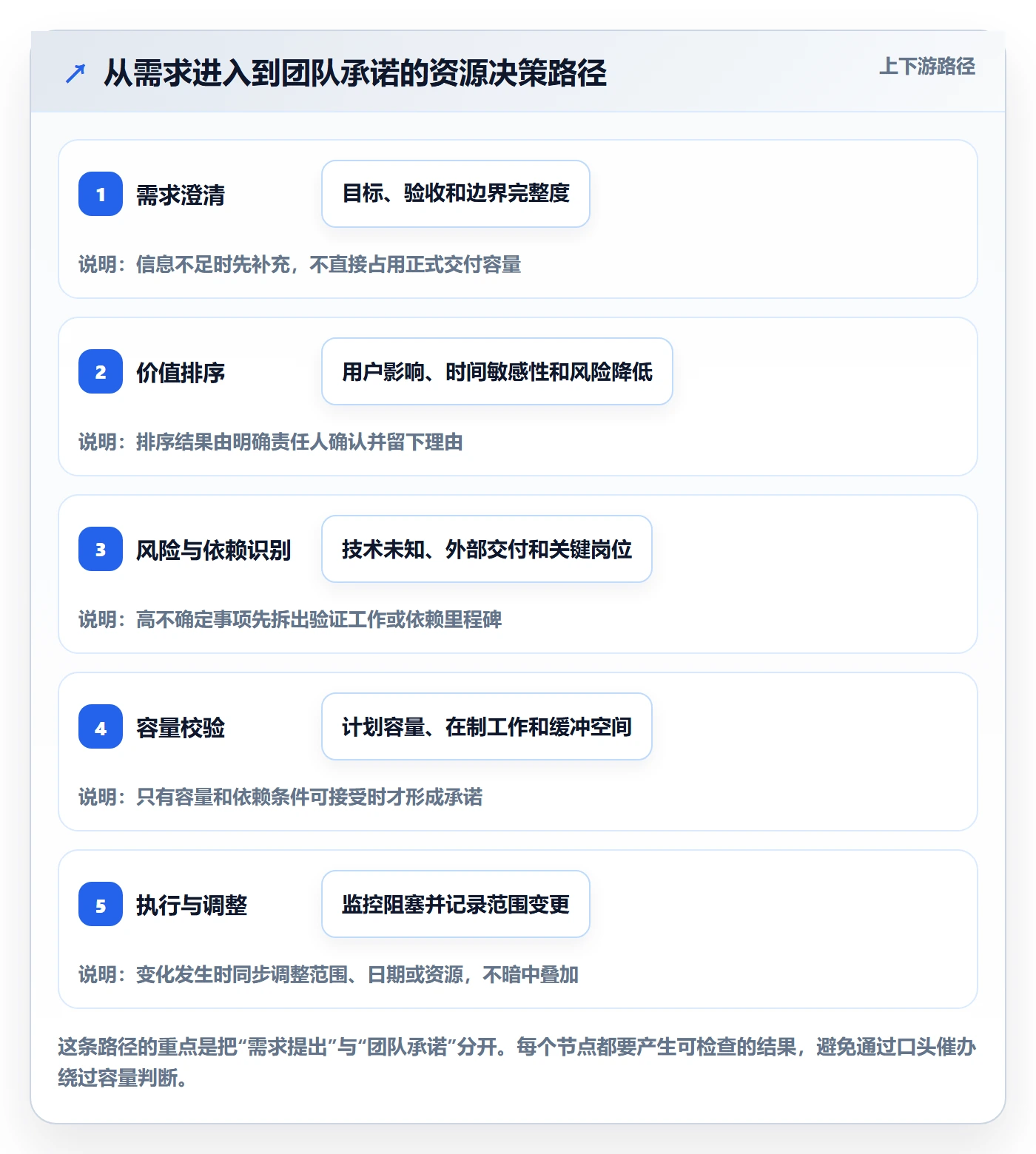

四、专业判断逻辑:先看约束,再做容量承诺

1. 用四类信息判断是否值得承诺

我通常把一个待排期事项拆成价值、成本、风险和依赖四类信息。价值说明为什么要做;成本描述大致需要哪些技能和时间;风险指出范围、技术或验收的不确定性;依赖则标明需要谁在何时提供什么。信息不够时,不是强行给一个日期,而是先决定要不要投入一小段时间把不确定性降下来。

判断维度 要核对的内容 不足时的处理
业务价值 影响用户、收入、合规或运营的具体结果 退回补充目标,不以“领导要求”代替价值说明
工作成本 涉及角色、系统范围、测试及发布工作 先拆解,或安排短周期技术调查
不确定性 技术可行性、需求变动、验收边界 先做验证,不承诺过度精确的交付日期
外部依赖 接口、数据、权限、评审和协作团队的交付时间 明确责任人、最晚需要日期和延期升级路径

2. 区分可用容量、计划容量与承诺容量

管理团队时,我会区分三个容易被混用的数字。可用容量是人员在周期内理论上能投入的时间;计划容量是扣除固定支持、会议、休假和合理缓冲后,可以安排工作的部分;承诺容量是团队在已知风险和优先级下,愿意对外承担的交付量。

三者不应相等。可用容量是物理上限,计划容量是排程依据,承诺容量还需要考虑风险和依赖。若一个团队总是把计划容量当作承诺容量,又把承诺容量当作必须按期完成的硬性目标,计划就很容易变成隐性加班合同。

3. 用价值、紧迫性与替代成本决定优先级

优先级不能只靠职位高低决定。可以将需求按业务影响、时间敏感性、风险降低和替代方案进行讨论。一个合规整改可能有明确截止日期;一个用户体验优化可能价值高但可延后;一个线上故障可能必须立即处理;一个内部想法则可能先通过实验验证。

具体评分不必复杂。早期团队可以采用高、中、低等级并由负责人解释依据;需求数量多、协作关系复杂时,再考虑使用统一评分框架。无论采用什么方法,都要保留人工判断空间,并要求排序者说明关键假设。分数不能替代决策责任。

4. 识别关键路径和单点资源,而不是平均分配人员

把人均匀地分给每个项目,看上去公平,却可能让所有项目都慢一点。关键路径上的工作一旦延迟,会直接影响整体交付;非关键工作则可能有调整余地。资源分配应先识别关键依赖和最稀缺的技能,再决定是否集中支持、拆分批次或调整范围。

例如,某项新功能需要后端接口、数据迁移和安全评审。若安全评审人员只有一位,提前预约评审窗口可能比多安排一名开发更能缩短交付周期。资源管理要解决的是“交付链条在哪里排队”,而不是只看“哪个岗位人数最少”。

资源管理如何做好团队?研发团队制度设计与操作步骤

五、制度设计:让规则可以执行,也能处理例外

1. 建立需求准入制度

需求准入不是设置一层审批墙,而是保证团队在接活之前能够判断工作价值、范围和风险。建议至少设置“待澄清、待排序、已承诺、暂缓、已取消”等状态,并规定每种状态的进入条件。待澄清事项可以由提出方补充信息,但不应被误认为团队已经承诺交付。

准入规则还要回答谁有权提出紧急需求、谁能批准插队、插队后原计划如何处理。若允许高层或业务负责人提出紧急事项,制度也应要求其明确被替换或延期的工作。这样做不是阻碍紧急业务,而是让紧急决策的成本透明。

2. 建立优先级和冲突升级机制

当两个团队争抢同一名专家,或者两个业务目标都被标记为“最高优先级”时,团队负责人不应被迫在私下承担冲突。制度需要明确冲突升级到哪个层级,由谁作最终取舍,需要在多长时间内作出决定,以及决定如何记录。

建议将冲突处理结果写成可追溯的决策记录:被选中的事项、未被选中的事项、决策依据、影响范围、后续复核日期。记录不是为了追责,而是防止同一个争议反复出现,也让受影响的团队知道当前安排背后的真实原因。

3. 设定计划周期与滚动更新节奏

研发团队可以按月、按迭代或按版本计划,周期长短取决于交付节奏和需求稳定性。周期太长,计划容易失真;周期太短,团队会花大量时间开会重排。无论选择哪种周期,都需要将长期方向、近期承诺和日常执行分成不同层次。

例如,季度层面关注目标和关键能力建设;月度层面校验跨团队依赖与里程碑;迭代层面确认可完成的工作;周度层面检查阻塞和变化。日常管理不要频繁推翻整个计划,除非出现了足以改变优先级的重大信息。

4. 规定突发工作如何进入计划

完全没有突发工作,是不现实的;把所有突发工作都当作例外,也会让计划失去意义。制度应区分生产故障、合规紧急项、关键客户阻塞、一般咨询和新增功能,并明确响应时限、责任人和容量来源。

对线上支持较重的团队,可以轮值并设置专门的支持容量;对突发事项较少的团队,可以预留一定缓冲。关键不是采用哪种模式,而是确保突发工作被记录并进入复盘。若突发占用连续多个周期都超过预留值,就应重新评估支持负荷、质量风险或产品稳定性。

5. 把单点技能建设写入制度

技能矩阵只有在能影响工作安排时才有用。每个关键系统应列出至少一名主责和可培养的备份人员,并设定结对、轮岗、知识分享或演练安排。备份人员不是只看过文档,而应在真实任务中完成过相应操作。

知识传递也要纳入容量规划。若要求核心专家一边全负荷交付,一边培养新人,培养工作通常会被挤到最后。可以把关键技能培养拆成可见任务,为其留出时间,并在复盘中检查是否真正降低了单点依赖。

资源管理如何做好团队?研发团队制度设计与操作步骤

六、操作步骤:从现状盘点到持续校准

1. 第一步:盘点工作,而不是先盘点人

启动资源管理改进时,先收集团队正在做的工作,包括项目、版本需求、技术债、线上支持、内部协作和长期建设。不要只从正式项目计划里取数据,因为许多资源冲突恰恰来自没有进入计划的工作。

每项工作至少记录负责人、工作类型、当前状态、目标日期、依赖关系、预计规模和优先级。若团队暂时没有可靠估算,可以先用小、中、大或粗略人日区间,不必为了追求精确而延误盘点。

2. 第二步:识别固定负荷与不可替代工作

把会议、值班、客服支持、代码评审、发布维护和培训等重复性负荷单独列出。固定负荷如果不进入容量计算,就会被误认为“计划外低效率”,最后由加班消化。

然后检查关键岗位和关键系统的单点情况。除了专家本人,还要检查权限、环境、知识和决策是否集中。一个人看似有空,但若手头承担了其他人无法接手的工作,不能简单视为可调度资源。

3. 第三步:统一需求价值和风险口径

让产品、研发、测试和业务负责人共同约定需求信息的最小标准。团队可以从业务目标、验收条件、影响范围、技术未知、外部依赖和时间要求六项开始。缺少必要信息的事项停留在待澄清状态,不进入交付承诺。

对于不确定性大的工作,不要试图用更细的估算掩盖未知。可以先安排一个有时间上限的验证任务,例如两天内确认方案可行性、接口性能或数据质量,再依据结果决定是否扩大投入。

4. 第四步:按真实容量安排承诺

汇总可计划容量后,先放入高优先级、依赖明确且能够在周期内完成的工作,再考虑次优事项。计划需要包含测试、评审、联调和发布环节,避免把“开发完成”误当作“交付完成”。

每次排期都应留出与团队实际波动相匹配的缓冲。建议回看过去数个周期:计划工作被突发事件挤占多少,未完成项中有多少属于依赖等待,估算偏差是否集中在某类任务。用数据调缓冲,比规定所有团队统一保留同一比例更可靠。

5. 第五步:建立轻量的执行检查点

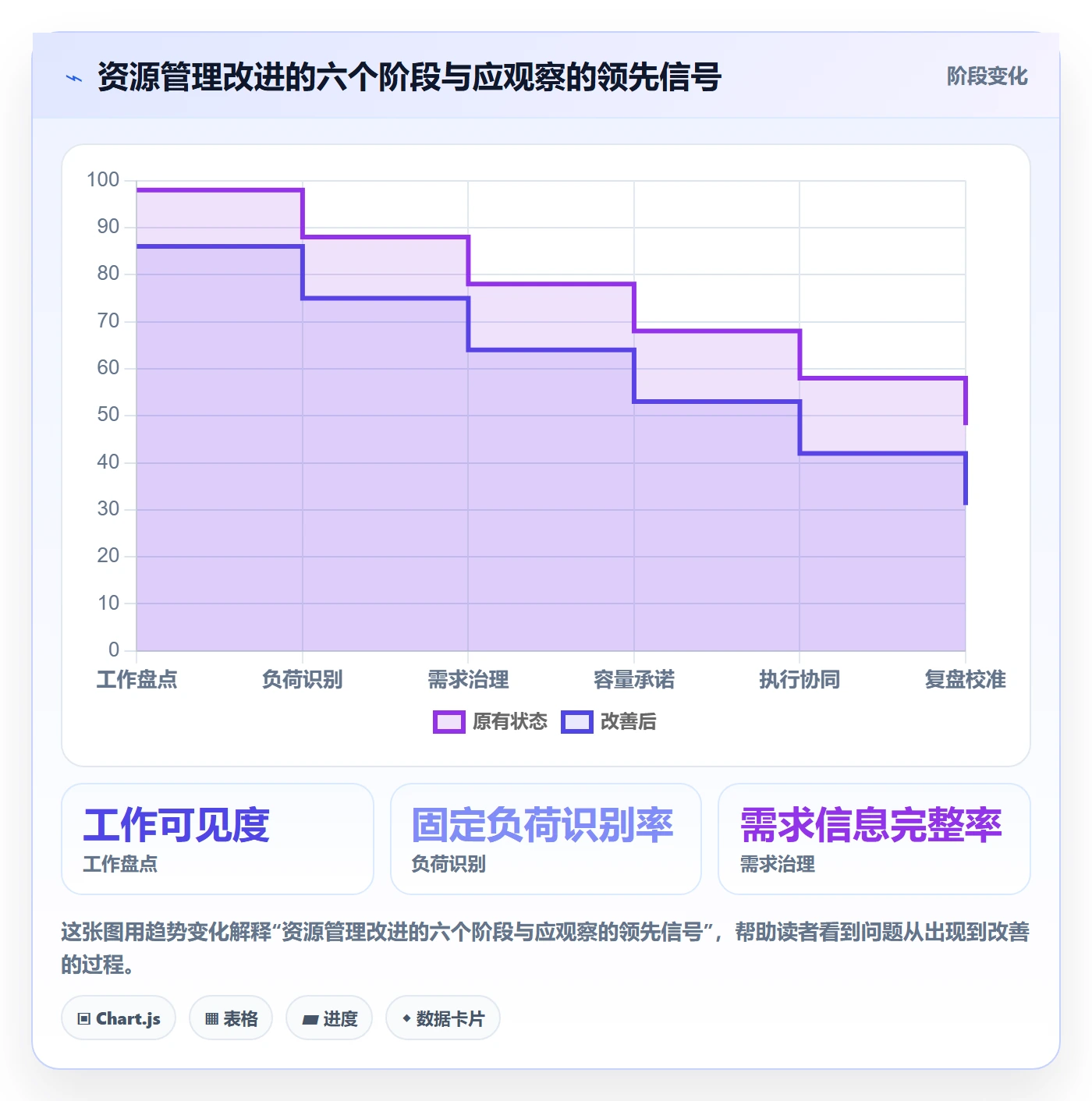

执行期间,检查重点应放在工作流而非个人忙碌程度。可以每周查看工作在制数量、阻塞时长、关键依赖状态、范围变化和即将到来的交付风险。只有出现新信息时才调整计划,避免为了“掌握进度”让团队每天重复汇报。

出现阻塞时,负责人要明确下一步动作和最晚处理时间。若依赖方未在约定时间交付,应尽快判断是调整顺序、缩小范围,还是升级协调。阻塞不应只写在状态栏里,却没有后续责任人。

6. 第六步:周期结束后区分偏差类型

周期复盘时,不要只比较计划完成量和实际完成量。应将偏差分为需求变化、估算偏差、外部依赖、突发支持、质量返工和技能瓶颈等类型,再判断哪些偏差可控、哪些是系统性问题。

团队不必追求每个周期的预测都完全准确。更重要的是发现预测误差有没有改善、重大风险是否更早暴露、紧急工作是否替换了原计划,以及团队是否减少了高成本返工。连续几个周期都出现同一种偏差,才是需要调整制度的重要信号。

  1. 收集近四至六个周期的计划、实际交付、突发工作和阻塞记录。
  2. 识别固定负荷、关键技能单点和跨团队依赖。
  3. 建立需求准入标准与优先级责任人。
  4. 按计划容量排定近期工作,并明确缓冲和未承诺事项。
  5. 执行期间跟踪阻塞、范围变化和工作在制量。
  6. 周期结束后分析偏差来源,选取少量制度改进项验证效果。

资源管理如何做好团队?研发团队制度设计与操作步骤

七、案例推演:为什么加人不一定能缩短交付时间

1. 一个常见的多项目资源冲突场景

以下是一个用于说明方法的情景推演,不代表某个企业的真实客户数据。某研发团队有二十四人,同时承担三个产品项目和一项平台改造。项目负责人发现版本延期,提出再增加三名开发人员,并要求把现有成员排期利用率提高到接近满负荷。

盘点后发现,延期并非单纯由开发人数不足造成。平台改造需要两名熟悉底层架构的工程师,其中一人同时处理线上支持;测试环境每周只在固定窗口可用;三个项目都依赖同一名数据工程师;此外,需求进入后缺少明确的范围冻结点,版本中途持续插入事项。

2. 先找队列,再决定是否扩充人员

如果此时直接增加三名开发,新增人员可能要等待环境、接口和评审,也需要原团队成员花时间做业务讲解。团队的总人数增加了,但关键路径上的稀缺资源没有变化,前期协作负担反而可能更大。

更合理的做法是先分开处理不同瓶颈:为线上支持安排轮值,减少架构人员被频繁打断;提前锁定测试环境窗口;为数据工程师建立需求优先级和服务时间;把不确定需求先做验证;在版本中途插入高优先级需求时,明确替换掉哪项既有工作。

3. 用交付过程指标验证调整是否有效

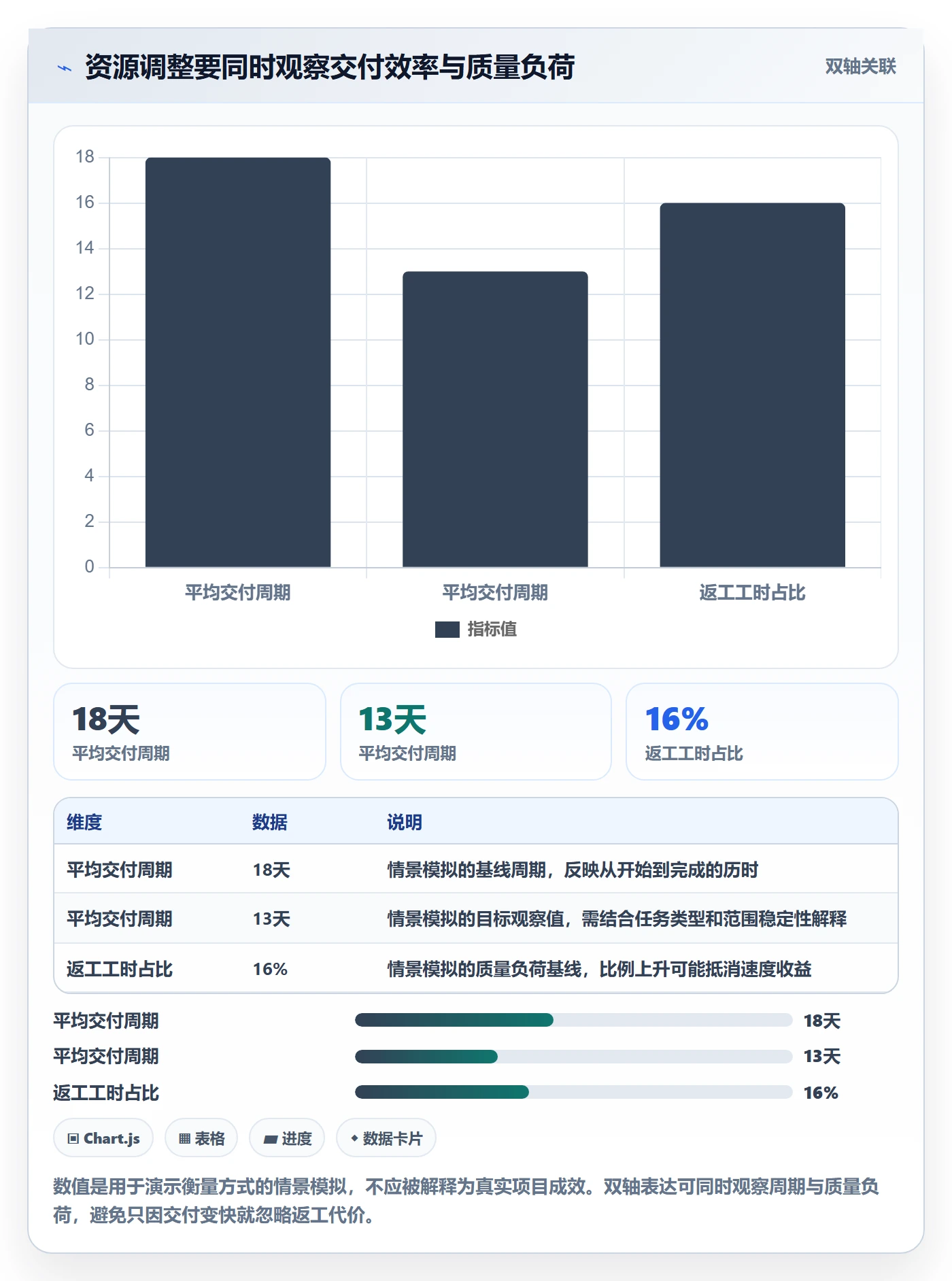

在情景推演中,团队可观察四至六个迭代的变化,而不是只看短期“完成多少任务”。如果阻塞时长下降、需求变更减少、关键岗位排队缩短,说明制度开始缓解系统性瓶颈;若工作在制量增加而周期时间没有下降,则可能只是团队开始了更多工作,却没有完成得更快。

资源调整是否有效,也要看质量和人员负荷。若交付周期缩短但缺陷率、返工或加班时长明显上升,不能简单判定为成功。好的改进应同时关注速度、稳定性和可持续性。

观察维度 调整前的典型信号 调整后的目标方向 需要警惕的反例
关键岗位排队 任务等待少数专家或数据人员 等待时间下降,备份能力逐步增加 只是把等待转移到另一个岗位
工作在制量 多人同时启动多个项目任务 在制任务更少,完成节奏更稳定 为降低在制量而隐瞒未完成工作
范围变化 计划中途反复新增工作 每次插入都有替换项和决策记录 表面冻结范围,私下继续加需求
质量与负荷 延期伴随加班和后期集中返工 交付改善且缺陷、加班没有恶化 用短期冲刺透支人员和系统质量

资源管理如何做好团队?研发团队制度设计与操作步骤

八、不同团队规模与情境下的行动建议

1. 小团队:先做可视化和明确取舍

十人以内的团队不必一开始就建设复杂的资源治理体系。先把所有工作放在一个共同视图里,明确谁能调整优先级、紧急事项如何替换原计划、每周如何检查阻塞。小团队最大的风险通常不是缺少流程,而是关键决定散落在聊天记录和个人记忆里。

可以用简单的共享表格或任务工具记录需求、负责人、优先级、状态、依赖和目标日期。每周用短会对照容量和变化,不要要求成员重复填写多个系统。若同一位负责人既做产品决策又管理交付,要特别留意职责冲突,避免所有请求都被口头承诺。

2. 成长型团队:优先解决跨项目争抢

当团队同时支持多个项目、多个业务部门时,核心问题通常变成优先级不一致和关键岗位被重复预订。此时应建立统一需求池、跨项目容量评审和升级机制。每个项目不能分别拿到“完整团队容量”,再假设其他项目也能正常推进。

成长型组织还需要逐步统一工作分类和数据口径。例如“计划外工作”要区分线上故障、业务咨询、内部维护和新需求,否则不同项目的占用无法比较。统一不是要求每个团队工作方式完全相同,而是让管理层看懂关键差异。

3. 中大型组织:重视治理边界与信息一致性

在百人以上组织里,资源管理难点不只是排期,还包括组织边界、项目组合、权限、依赖、审计和管理视角。产品线之间可能争夺同一平台团队,区域团队可能使用不同流程,管理者则需要从多个粒度看交付情况。此时应明确哪些决定由团队自行做,哪些需要产品线或管理层协调。

中大型企业可以借助 PingCode 这类研发管理平台,把需求、项目、迭代、测试、缺陷和版本信息建立关联,减少重复汇总。平台适合承载多团队可见性和过程追踪,但不能把所有管理问题归结为“再建一张报表”。在工具上线前,应先定义口径、责任人、权限边界和数据更新节奏。

选型时可以重点验证几个问题:不同团队是否能保留适合自身的工作流;管理视图能否聚合多个项目而不丢失细节;权限能否支持跨团队协作与信息隔离;需求变更和资源决策是否可追溯;系统是否能减少而不是增加重复录入。

4. 维护和支持负荷高的团队:把服务能力独立出来

若团队长期承担线上值班、客户问题和频繁版本维护,不能把这些工作都算作“计划之外”。可以建立轮值、服务队列或专门支持容量,并设定响应级别。轮值人员在当期应相应减少计划交付量,否则就是把支持责任叠加在原有目标上。

如果支持负荷持续超出预留,应查找根因:故障是否集中在少数模块,文档和自助能力是否不足,发布质量是否有系统性问题,客户问题是否因需求边界不清而反复出现。短期扩充支持人力可能必要,但长期要减少支持需求本身。

5. 探索性和创新型团队:以学习里程碑代替精确排期

探索性工作不适合承诺过度精确的交付范围。团队可以先约定问题、实验周期、验证方法和停止条件,例如在限定时间内验证技术可行性或用户行为,再依据结果决定是否继续投入。这样管理的是学习进度和风险收敛,而不是假装未知已经可预测。

探索项目也需要资源边界。若没有停止条件,研究工作可能不断延长;若没有业务问题,又可能产出技术成果却无法进入产品。资源计划要定期检查结果是否改变了决策,而不是单纯统计投入了多少人天。

九、工具、数据与会议:让管理成本低于管理收益

1. 先确定最小数据集

资源管理系统不需要从第一天就收集几十个字段。建议先保留能支撑决定的最小数据集:事项名称、工作类型、优先级、负责人、状态、依赖、目标时间、估算范围、实际完成时间和变更记录。等团队能够稳定使用,再根据具体问题增加字段。

字段越多不一定越专业。每增加一个字段,都应回答它将帮助谁做什么决策、多久更新一次、是否能自动获取。如果字段没有明确用途,成员会把它当成填报负担,最后数据虽然完整,可信度却很低。

2. 组合领先指标与结果指标

结果指标告诉管理者事情最终发生了什么,领先指标则帮助团队提前发现风险。交付周期、按期完成率和缺陷情况属于结果观察;工作在制量、阻塞时长、需求变更频率和依赖逾期属于过程信号。只看结果,问题常常在周期末才暴露;只看过程,又可能忙着优化局部而忘记业务结果。

指标 适合回答的问题 使用时的限制
工作在制量 团队是否同时启动过多事项? 必须按工作类型和团队范围解释,不能单独评判个人
周期时间 工作从开始到完成通常需要多久? 要区分不同规模和类型的工作,避免简单横向排名
阻塞时长 交付时间被等待占用多少? 需要统一阻塞状态定义,不能只靠成员事后回忆
计划兑现率 当前计划是否与实际容量匹配? 需记录范围变化,避免把被取消或替换的工作算作失败
返工与缺陷 速度提升是否以质量为代价? 要结合严重程度、发现阶段和工作类型判断

3. 用会议解决决策,不用会议代替系统记录

资源评审会的目的不是让每个项目逐项念进度,而是处理跨项目冲突、调整容量、确认风险和作出取舍。会前应提供工作清单和数据,会中把时间留给需要决策的问题,会后记录决定、负责人、截止时间和被影响的事项。

团队日常会议可以轻量,但关键决策必须留痕。若每次冲突都靠在会上重新讲背景,说明信息没有沉淀;若会议结束后没人知道谁要执行什么,说明决策闭环没有建立。减少会议的有效方法,通常不是取消所有会议,而是让异步信息和现场决策各自承担合适的工作。

4. 指标用于发现系统问题,不用于鼓励数据游戏

当团队知道某个数字会被直接拿来排名或处罚,数字就会改变行为。任务被拆得越来越小,难度大的工作被推迟,缺陷可能被重新分类,估算也可能被刻意放大。管理者因此需要检查指标是否改变了行为,而不是假设仪表盘上的数字永远客观。

更稳妥的做法是同时看多项互相制约的指标,并定期抽样核对原始工作。例如观察计划兑现率时,也看需求变更和质量;观察周期时间时,也看工作类型和在制量;观察人员负荷时,也看加班、支持任务和团队反馈。指标是讨论的起点,不是管理者跳过判断的借口。

资源管理如何做好团队?研发团队制度设计与操作步骤

十、不同情况下的取舍:资源管理没有一套通用答案

1. 集中资源还是分散到多个项目

集中资源适合关键目标清楚、依赖复杂、需要快速形成可用结果的项目。它能减少跨项目切换和协调成本,但会让其他项目等待,并可能形成单一项目的资源依赖。分散资源看似能让更多项目同时启动,却容易增加并行工作和管理负担。

判断时先看业务目标是否有明确的先后顺序。如果某个目标一旦延期会影响重大业务窗口,可以阶段性集中力量;如果多个项目相互独立且规模较小,分散安排可能更合适。无论哪种选择,都应说明被延后事项的影响,而不是把等待藏在项目状态里。

2. 增加人员还是缩小范围

加人能解决容量不足,但不能立即解决知识传递、依赖等待和关键决策瓶颈。对于模块边界清晰、任务可并行、交接成本较低的工作,增员可能有效;对于核心架构、复杂联调和紧密协作工作,短期加人可能先增加沟通成本。

缩小范围适合时间窗口固定、核心价值清楚且存在可选功能的项目。它能在不牺牲交付质量的情况下保住关键目标,但需要业务方共同确认哪些能力延后。若范围不能缩小、期限不能调整、资源又无法增加,管理者必须明确接受的风险,不应把不可能的组合包装成团队承诺。

3. 保留缓冲还是提高短期利用率

波动较低、任务重复性高的团队,可以较积极地安排计划工作;线上支持多、依赖复杂、探索性强的团队,需要更大的缓冲。缓冲的价值不在于看起来有空,而在于让系统能处理真实变化,避免每次小偏差都转化为加班和延期。

如果管理层要求提高利用率,应同步讨论故障响应、休假、代码评审和质量改进由谁承担。若这些工作没有消失,只是没有进入计划,利用率提高只是报表变化,团队实际负荷反而更高。

4. 统一制度还是允许团队差异

跨组织统一的部分应该是基本口径、责任边界、决策留痕和信息安全要求;可以保留差异的部分包括估算方法、迭代长度、工作流细节和团队会议节奏。过度统一会让制度脱离研发现场,完全不统一则会让跨团队协作和管理视角失效。

判断某项规则是否应该统一,可以问两个问题:它是否影响跨团队协作或管理决策?统一之后是否会给不同工作类型带来不合理负担?如果答案分别是“是”和“是”,就要把统一范围缩小到必要的信息接口,而不是强迫所有团队采用相同的执行细节。

5. 采用平台还是先用轻量工具

单一小团队、流程简单、协作边界清楚时,轻量工具可能更合适,重点是规则明确和数据持续更新。随着团队、项目、权限和依赖关系增长,分散的表格和聊天记录可能造成重复录入、状态不一致和追溯困难,此时再评估平台化管理的收益。

平台采购或部署前,应先确认目标问题:是多团队计划无法对齐,还是需求变更不可追踪?是研发测试信息割裂,还是管理层无法查看风险?没有明确问题,工具试用容易变成界面评比。评估时可以选一条真实交付链路做试点,比较信息重复录入量、状态同步耗时、跨团队追溯速度和使用者反馈。

十一、实施前后的风险检查清单

1. 试运行前检查制度是否能回答关键问题

制度发布之前,我会用几个真实工作场景做桌面演练。给团队一个紧急线上问题、一个跨项目人员冲突、一个需求信息不完整的事项,观察团队是否知道谁作决定、工作如何替换、信息记录在哪里。若规则只能解释正常情况,不能处理例外,落地后很快会被绕开。

  • 需求信息不完整时,谁负责补齐?团队是否会被默认视为已承诺?
  • 两个高优先级事项争抢同一技能时,谁有最终决定权?
  • 临时工作插入后,哪项工作会延期或取消?如何通知相关方?
  • 依赖方未按期交付时,谁升级协调?团队何时调整计划?
  • 周期结束后,如何区分范围变化、估算偏差和执行等待?

2. 试运行中关注采用成本和数据可信度

制度上线后的前几个周期,不应急着用数据评价团队表现。先看成员是否理解口径、信息是否能及时更新、管理者是否真的按规则做取舍。如果系统要求重复录入,或管理者仍然通过私聊绕过正式入口,数据很快会失去可信度。

试点期间可以每两周收集一次使用反馈,并抽查少量事项的计划、变更和实际流转记录。重点不是追求所有字段百分之百完整,而是找出妨碍决策的缺口。例如,如果阻塞原因总是写“其他”,说明分类不适用;如果需求优先级频繁被改但没有记录,说明决策流程没有闭环。

3. 复盘时避免把制度变成新的负担

如果资源管理制度让成员花更多时间维护状态,却没有减少冲突和等待,应考虑删减规则。制度的价值要体现在决策更快、风险更早暴露、工作更可预测或返工更少,而不是多了多少表格、会议和审批。

建议一次只改少数关键规则,并设置复核日期。比如先治理临时插入工作,观察两个周期;再调整容量缓冲,比较后续计划偏差。多项制度同时变化,团队就很难判断哪项改动真正有效。

十二、结论:把资源管理做成一套可调整的承诺机制

1. 最值得记住的判断

研发资源管理的核心,不是让每个人始终满负荷,也不是把所有工作精确换算成人天。它是一套让团队可以基于真实信息承诺工作、发现约束、处理冲突并及时调整的机制。真正成熟的团队,能够说清楚正在做什么、为什么先做这些、容量受什么限制,以及新增工作会挤掉什么。

制度不必从复杂开始,但需要从明确开始。先让工作可见,再定义入口和优先级;先算真实容量,再作交付承诺;先检查队列和依赖,再决定加人或调整范围;最后通过交付、质量和人员负荷数据持续校准。

2. 下一步可以这样做

如果团队目前没有统一资源视图,先花一周盘点所有正在进行的项目工作、支持工作和关键依赖。随后选一个近期计划周期,明确容量口径、需求准入条件、冲突决策人和紧急事项替换规则。运行两到三个周期后,再用阻塞时长、计划变化、周期时间和返工情况判断改进是否有效。

我最看重的不是计划表有多精细,而是团队能不能在变化发生时诚实地重新承诺。资源管理做得好的团队,并非从不延期,而是不会让风险长期藏在忙碌之下;它们能够尽早看到瓶颈,明确作出取舍,并把一次次交付经验变成下一次更可靠的组织能力。

常见问题解答(FAQ)

1. 研发团队的资源管理制度应该从哪里开始设计?

我负责过一个需求持续插队、开发和测试都说忙不过来的团队,最初以为问题是人手不足。后来把任务、负责人和预计投入放到一张表里,才发现同一批人同时承担了太多优先级相近的工作。制度到底应该先管什么,才能避免变成一堆没人维护的流程?

先管资源分配的决策规则,而不是先做复杂的工时制度。建议明确四件事:工作从哪里进入、谁决定优先级、每项工作由谁负责、出现冲突时谁有权调整。可以先用一个轻量台账记录事项、负责人、优先级、预计投入、开始条件和风险,不必一开始就要求每个人按小时填报。

判断制度是否有效,看的是负责人能否在短时间内说清团队正在做什么、为什么做、哪些工作因此被推迟。若这些问题仍要靠临时逐人询问才能回答,制度还没有解决资源管理的核心问题。

2. 研发团队怎么确定每个人的工作负荷,避免看起来很忙却交付不稳定?

我经常看到计划表把工程师排到每周五天都满,但一个线上故障、一次需求澄清就会让排期整体后移。我也疑惑:如果不按工时精确统计,怎么知道团队是不是超负荷?有没有比“每个人排满”更可靠的判断方式?

不要把可用工时全部预分配给计划任务。一个可操作的起点是按团队实际工作周估算容量,再为评审、沟通、支持和突发问题留出缓冲;例如每周可投入约五天的成员,可以先只把其中四天纳入承诺,观察一个迭代后再校准。这个比例不是通用标准,值班多、需求变更多的团队应留更多余量。

判断过载时,重点看未完成工作是否连续增加、任务切换是否频繁、承诺交付是否反复延期,而不是只看成员是否在线或填报工时。若计划总是靠加班兑现,应先减少并行工作或重新排序,而不是把加班写进容量基线。

3. 需求、故障和技术债同时争抢人力时,团队应该按什么规则排优先级?

我遇到过这样的情况:业务负责人说新功能必须本周上线,运维同事同时报告高风险故障,工程师还指出一段旧代码已经影响后续迭代。每件事单独看都有道理,我担心最后变成谁声音大就先做谁,制度应怎样让取舍过程可解释?

先把工作分成必须立即处理、承诺日期明确、可协商延期和持续性改进几类,再用影响范围、风险、时限和投入估算比较,而不是只按提出者职位排序。安全、数据完整性或生产故障通常应设明确的升级条件;技术债则要说明它对交付速度、故障概率或维护成本的具体影响。

每次调整都记录“新增了什么、推迟了什么、由谁批准”,这样优先级变化才有代价可见。若一个新需求进入后从不挤掉旧承诺,说明团队实际上没有做取舍,只是在不断扩张工作量。

4. 资源管理制度落地后,怎么判断它真的改善了团队,而不是增加了填表负担?

我担心制度实施一段时间后,大家只是把任务状态更新得更勤,实际交付和协作却没有改善。要是团队不愿意增加一套复杂考核,我该看哪些指标,才能分辨制度有效还是只多了行政工作?

用少量能推动决策的指标做短周期复盘,例如计划工作按期完成比例、进行中的任务数量、紧急插单次数、延期原因,以及从开始到完成的时间。先记录两到三个迭代的基线,再观察变化;不要把单一指标直接用于个人排名,否则成员可能通过拆小任务或少报风险来“优化数字”。

每次复盘都追问指标变化对应的管理动作:是减少了并行任务、提前暴露依赖,还是只是状态更新更完整?如果填报时间增加,但插单、延期和重复协调没有下降,就应删减字段或调整流程,而不是要求团队继续忍受低价值记录。

核心关键词

读者评论

江
江依诺

我们团队也遇到过关键测试人员被多个项目同时占用的情况。文章提到技能覆盖和单点风险很实际,不过结对培养需要留出时间,不能只列一张技能表就算解决。

何
何依诺

把计划容量和承诺容量分开很有帮助。想了解文中建议的突发缓冲,实际团队通常按历史支持工单估算,还是按固定比例预留?

吕
吕知夏

需求插入时明确说明替换哪项工作,这条值得落地。我们目前常常只新增不撤项,结果排期越堆越满;但紧急事项的判断权也需要提前约定,避免每次都靠临时协调。

文章包含AI辅助创作:资源管理如何做好团队?研发团队制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/612646

赞 (0)
飞飞飞飞
岗位流程与规范:研发团队资源管理制度设计关键指标
上一篇 48分钟前
技能落地方案:研发团队开展资源管理的制度设计案例解析
下一篇 47分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
