研发团队资源管理最常见的失灵,不是“人不够”,而是同一名工程师同时被三个项目当成可用人力:项目计划按满负荷排期,线上问题随时插队,关键评审又依赖少数资深成员。结果是任务看起来都有人负责,实际交付却持续延期。优化资源管理,重点不是把每个人的时间填满,而是让需求优先级、团队可用产能、技能约束和突发工作进入同一套可复核的决策流程。
一、先讲核心结论:资源管理不是排满日历,而是管理承诺
1. 把“人力分配”改成“交付承诺管理”
我判断研发资源管理是否有效,不先看甘特图有多细,也不看每个人每天是否有任务,而是看团队能否回答四个问题:当前承诺了什么、这些承诺占用了哪些能力、哪些条件会导致计划失效、发生冲突时由谁做取舍。
如果一个团队只能回答“某某在做项目甲”,却说不清他本周还承担多少线上支持、代码评审、跨组协作和临时需求,那么这不是资源计划,只是任务清单。任务清单记录工作,资源流程则要处理工作之间的竞争。
有效的资源管理至少要同时管理需求入口、产能边界、优先级决策、执行反馈和调整规则。缺少任何一个环节,资源表就容易变成事后解释延期的材料,而不是提前发现风险的工具。
2. 先保护有效产能,再讨论利用率
常见做法是把标准工时减去假期,再把剩余时间全部分给项目。这个计算只得到理论工时,不代表可交付产能。研发工作还要消耗在问题定位、方案讨论、评审、沟通、环境等待、返工和知识传递上;某些工作不能通过多安排几个人线性缩短。
因此,我更愿意把“可用产能”理解为在既定质量和支持义务下,团队能够持续兑现的工作量。它不是员工一天能工作多久,而是组织能连续交付多少经过验证的工作。
对稳定团队,可以先用近几个月的实际吞吐量作为基线,再区分计划工作、支持工作和不可预期工作。没有历史数据时,不要急着给每个岗位套一个看似精准的利用率;先记录工作类型和中断来源,观察一个完整迭代或至少四周,再逐步校准。
3. 资源流程的目标是尽早暴露冲突
资源计划不可能保证未来没有变化。它的价值,是在变化发生时,团队能较早知道受影响的交付物、责任人、时间窗口和替代方案。若需求变更后只能靠负责人私下协调、工程师加班补洞,说明流程没有把风险显性化。
我建议把资源流程的成功标准从“计划一次不变”改成“冲突被多早发现、决策是否有依据、调整后是否留下记录”。这能避免一种典型错觉:表格里的排期从未改过,实际团队却不断透支。

二、背景与真实场景:为什么资源表越精细,团队反而越忙
1. 多项目并行让“名义分配”失去意义
在中大型组织里,一个研发成员常常同时出现在产品迭代、技术债治理、客户交付、稳定性建设和专项攻关中。每个项目负责人都认为自己只占用了一小部分时间,合并起来却超过一个人的可持续产能。
更难处理的是,许多工作不是每天稳定发生。线上支持可能一周没有问题,也可能在发布后连续占用两天;安全审查可能只在特定阶段出现;资深工程师的评审时间则会随着新人和变更量增加。用平均值排满日历,会掩盖这些波动。
我在设计资源盘点时,会把“计划内工作”和“运行中工作”分开看。前者包括已批准项目、阶段目标和明确的迭代任务;后者包括值班、故障处理、协作咨询和无法提前精确预测的维护事项。两类工作如果混在同一条项目计划中,管理者通常会把运行成本误认为个人执行慢。
2. 资源冲突往往是决策权不清,不是表格不够多
当两个项目争夺同一名架构师时,排期工具只能显示冲突,不能替组织决定哪个目标更重要。如果产品负责人、研发负责人和业务负责人对优先级没有共同规则,工程师就会被迫在多个“最高优先级”之间自行选择。
这也是为什么资源流程必须明确决策权:谁能提出需求,谁能批准占用,谁能改变已确认的投入,谁负责处理跨团队冲突。没有这些约定,再完善的工具也只能把争议搬到另一个页面。
对 100 人以上、多个产品线或多个交付团队并行的组织,资源透明度尤其重要。以 PingCode 这类面向中大型组织的研发管理平台为例,使用时应关注它是否能把需求、迭代、工作项、团队计划和进度信息关联起来,而不只是把人员名字放进排期视图。工具可以帮助汇总和追踪,但优先级、承诺边界和资源冲突的决策仍需组织自己定义。
3. 资源不足与资源错配的治理办法不同
如果团队总产能确实无法覆盖经过排序的需求,问题是容量不足,应减少承诺、调整范围、增加能力或延后目标。若总工时看似充足,但关键技能集中在少数人,问题是资源错配,应做知识扩散、拆分任务、调整依赖或重新设计交付路径。
把资源错配误诊为人手不足,容易导致盲目扩编;把真实容量不足说成排期不合理,则容易把压力转嫁给一线。先把缺口类型分清,比马上讨论招聘或加班更重要。

三、常见误区:看似在管资源,实际是在放大浪费
1. 误区一:把利用率越高等同于管理越好
如果每个人的计划都达到百分之百,任何临时问题都会造成排期连锁反应。研发工作存在不确定性,系统测试可能暴露新问题,外部接口可能延迟,需求细节也可能在实现中才被发现。没有缓冲的计划,表面高效,实际脆弱。
高利用率还会增加切换成本。一个人同时在三个项目上推进,看起来每个项目都有人力,实际每次切换都要重新找回上下文。尤其是需要连续专注的架构设计、复杂调试和性能优化,碎片化投入会使日历占满而有效进展下降。
我不会把低利用率自动判定为浪费,也不会把高利用率当作成绩。更值得追问的是:等待是否来自外部依赖,未排满的时间是否被支持工作占用,计划工作是否能形成可验收结果。
2. 误区二:用平均工时推导每个人的可用产能
团队平均数会掩盖岗位差异。应用研发、测试、数据工程、平台运维和安全能力面对的工作类型不同;即便职级相同,熟悉系统的程度、承担的轮值责任和跨团队接口也可能差异很大。
把每个人按统一比例分配到项目,常会出现一种“总量平衡、局部堵塞”的情况:团队总计还有 20 人天,但某个关键服务只有一名熟悉者;其他人即便有时间,也无法立即接手。这时资源表显示有余量,实际交付仍然等待。
因此,计划单位不宜只看人天,还要看技能、依赖和可替代性。对高风险工作,至少标注所需能力、主责人、可替补人和知识准备情况。
3. 误区三:把临时需求当成“计划外的小事”
临时需求通常单次很小,累积之后却会挤占大量时间。一个“帮忙看一下”的技术问题、一个客户环境验证、一次发布前检查,若都不进入记录,项目延期时就没有可解释的依据。
我建议为临时工作建立轻量入口,不需要每件事都走复杂审批,但至少记录工作类型、请求方、投入时长或影响等级、是否影响原承诺。记录的目的不是追责,而是识别临时工作是否已成为稳定工作量。
4. 误区四:把计划锁定误认为稳定
已确认的计划当然不能随意改,但“不能改”不等于“不会变”。成熟流程应该允许在触发条件出现时重新评估,并明确由谁批准调整。若变更只能靠私下加班消化,计划表越稳定,真实风险越容易被掩盖。
合理的做法是保留承诺基线,同时记录变更原因和影响。新增高优先级工作时,必须指出被延后、缩减或暂停的工作。这样组织讨论的不是“能不能再做一点”,而是“哪项承诺更值得优先兑现”。
5. 误区五:工具上线后,流程自然会变好
工具能提升信息可见性,不能自动解决定义不一致。例如团队对“已分配”“已承诺”“进行中”的理解不同,报表就会产生看似精确、实际不可比的数据;如果部分工作只在即时通讯中流转,任何平台都无法完整统计。
选型时,我会先验证流程问题,再验证工具能力。至少检查需求和工作项能否关联、团队计划能否体现容量边界、变更能否留痕、跨项目视图是否可用、数据权限是否合适。工具越复杂,越应明确哪些信息必须维护、哪些信息不值得重复录入。
| 表面症状 | 容易得出的错误结论 | 优先核查的原因 | 更合适的处理 |
|---|---|---|---|
| 项目普遍延期 | 团队执行力差 | 需求变更、依赖等待、支持工作是否被计入计划 | 拆分延期原因,区分容量、依赖和返工 |
| 少数人长期超负荷 | 这些人效率高,可以继续多接任务 | 关键技能是否集中、评审和咨询是否过度依赖个人 | 降低单点风险,培养替补并调整任务边界 |
| 资源表总量看似平衡 | 团队还有余量 | 能力是否匹配、投入是否碎片化、工作是否有先后依赖 | 按技能和时间窗口检查局部瓶颈 |
| 临时需求不断插入 | 业务变化不可避免,只能接受 | 入口是否缺失、紧急定义是否滥用、请求方是否承担取舍 | 设轻量登记和优先级升级规则 |
四、专业判断逻辑:用一套可复核的规则做资源决策
1. 先判断需求是否已达到可估算状态
还没有明确目标、验收条件和主要依赖的需求,不应该直接换算成人天并塞进排期。早期需求可以进入探索阶段,但要设置短周期、明确产出和停止条件,例如验证关键技术假设、完成用户流程评审或识别外部依赖。
这一步避免了“粗估变承诺”。需求探索的估算误差通常高于已定义工作,管理者应该把不确定性写在计划中,而不是用一个精确数字掩盖信息缺口。
2. 再判断需求的优先级与延迟代价

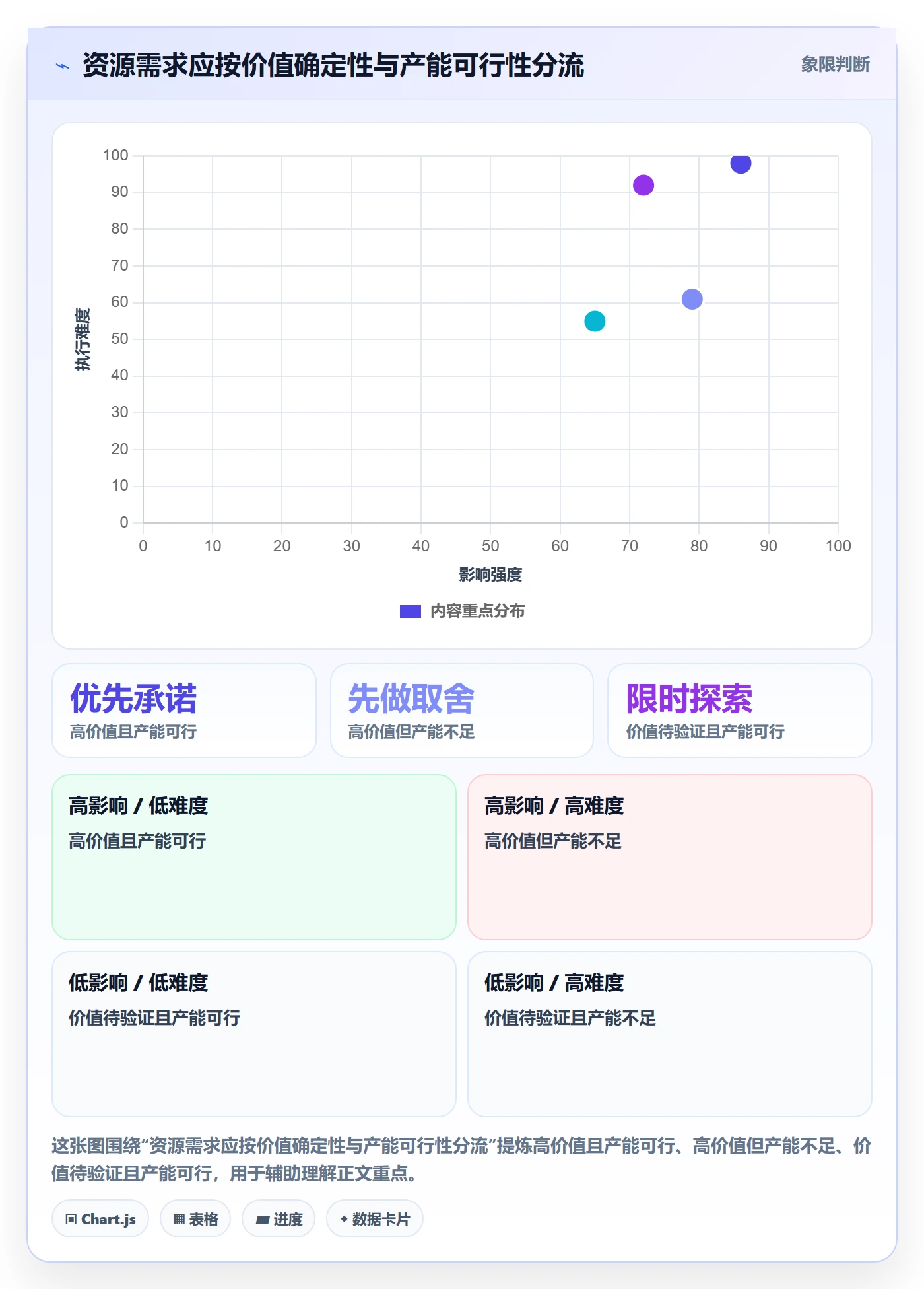

优先级不应只由提出者的职位或声音大小决定。我建议至少比较业务价值、时效性、风险降低、合规要求、依赖解锁能力和实施成本。对每项需求,问一句:如果晚一个迭代或一个月,具体损失是什么?如果答案不清楚,就不宜仅凭“紧急”标签插队。
优先级方法不必做成复杂评分模型。一个团队可以先用高、中、低三档,但必须写出判定依据和批准人。若不同团队对档位的理解不一致,评分再细也没有意义。
3. 检查总量、技能和时间窗口三种约束
资源可行性至少要检查三个维度。总量看需求总工作量是否超过团队可持续产能;技能看是否具备完成任务所需的能力组合;时间窗口看关键人员、环境、供应方或发布窗口是否能配合。
资源冲突不一定表现为总人天不足。比如某个接口改造只需三人天,但必须由唯一熟悉该系统的人完成,而且发布时间不能延后;另一个需要十人天的任务却有多人能做。此时优先处理局部瓶颈,可能比按工时从大到小分配更合理。
4. 通过“承诺分层”减少计划失真
我建议把计划区分为已承诺、候选和预留三层。已承诺工作有明确负责人、验收条件和投入窗口;候选工作已具备一定信息,但需等待容量或优先级决策;预留则用于支持、故障处理或不确定工作,不应被视为可随意挪用的空闲。
不同组织可以采用不同的比例,不存在适用于所有团队的固定答案。若过去经常有线上问题,支持预留就应依据历史消耗提高;若团队工作高度稳定,则可降低预留,但仍需保留应急能力。关键是用观察结果调整,而不是照搬外部模板。
5. 建立可执行的变更规则
任何新增工作若会影响既有承诺,都应回答四个问题:为什么现在要做、谁批准优先级、哪些工作因此延后、影响谁的交付。没有明确答案的“插单”,只是把决策成本推给执行团队。
变更规则可以分级:一般变更由项目负责人在团队容量内调整;跨项目变更由研发管理者和业务负责人共同确认;影响合规、安全或重大客户承诺的变更走更高层级审批。等级不必复杂,但升级条件要清晰。

五、案例与数据观察:一个 24 人团队怎样找出真实瓶颈
1. 案例边界:先把情景数据说清楚
下面用一个情景模拟说明诊断过程,不把它包装成行业调查。假设某产品研发团队有 24 人,承担两个产品迭代、线上支持和一项平台改造。团队连续三个迭代未按时完成目标,负责人最初判断是“开发人力不足”,计划申请增员。
我会先要求团队用四周记录工作类型,而不是立即改排期。记录包括计划开发、线上支持、评审协作、返工和等待外部依赖。工时可以采用半天粒度,不需要让每个人精确到分钟;目的是识别主要消耗和波动,而非建立个人监控系统。
2. 观察结果:问题不是简单的总量不足

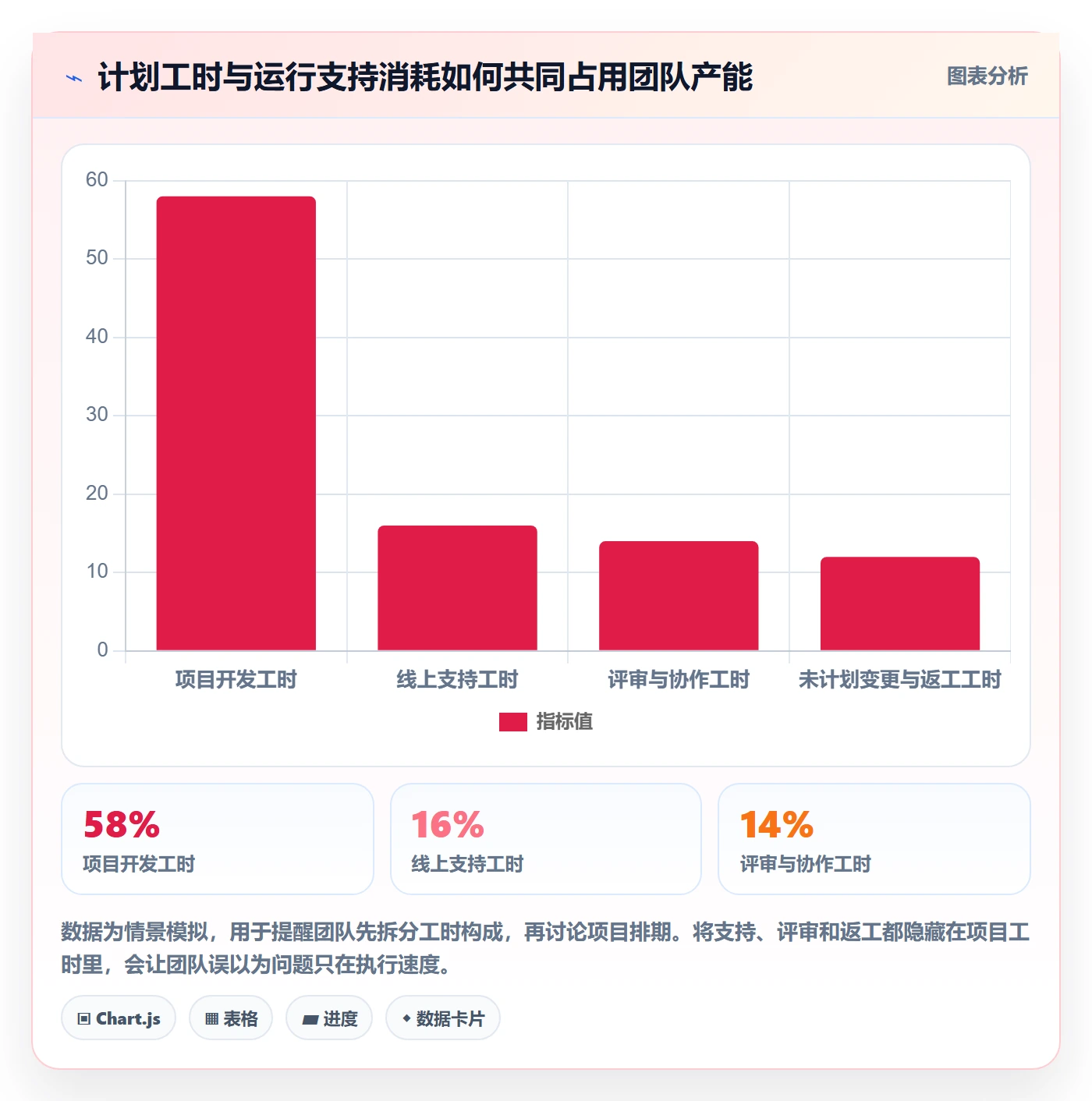

情景记录显示,团队四周内可投入工作约为 1,920 小时。项目计划占用 1,260 小时,线上支持和维护约 250 小时,评审及跨团队协作约 230 小时,返工与需求澄清约 180 小时。计划表原先只记录项目任务,因此团队表面上似乎还有容量,实际可用于新项目的时间并不充裕。
进一步拆开后发现,支持工作并非均匀分布:平台组承担大部分故障响应,两个核心成员反复中断;需求澄清与返工主要集中在验收条件不完整的任务;另有一个项目等待外部接口确认,相关开发人员虽然有排期,却无法连续推进。
因此,直接增员未必能解决当期问题。新成员加入后需要熟悉系统和流程,短期内还会增加指导成本;若瓶颈仍是关键系统知识集中、需求反复和外部等待,新增人力的效果会受到限制。
3. 调整方案:先治理消耗,再重新承诺
团队没有把所有工作一起压缩,而是做了四项调整。第一,将支持工作安排为轮值,并规定轮值人员之外的成员只有在达到升级条件后才介入。第二,为返工率较高的需求增加开发前验收条件确认。第三,把等待外部接口的任务从“进行中”改为“受阻”,避免看板继续显示虚假的进度。第四,跨项目占用核心成员时,由研发负责人统一确认优先级。
这类调整的重点不是让支持工作消失,而是让它从随机打断变成可观察、可安排的工作。轮值机制会增加轮值人员的集中负担,但减少多人同时被零散打断,是否有效应观察支持响应时间、被中断人数和计划工作完成情况,而不能只看一项。

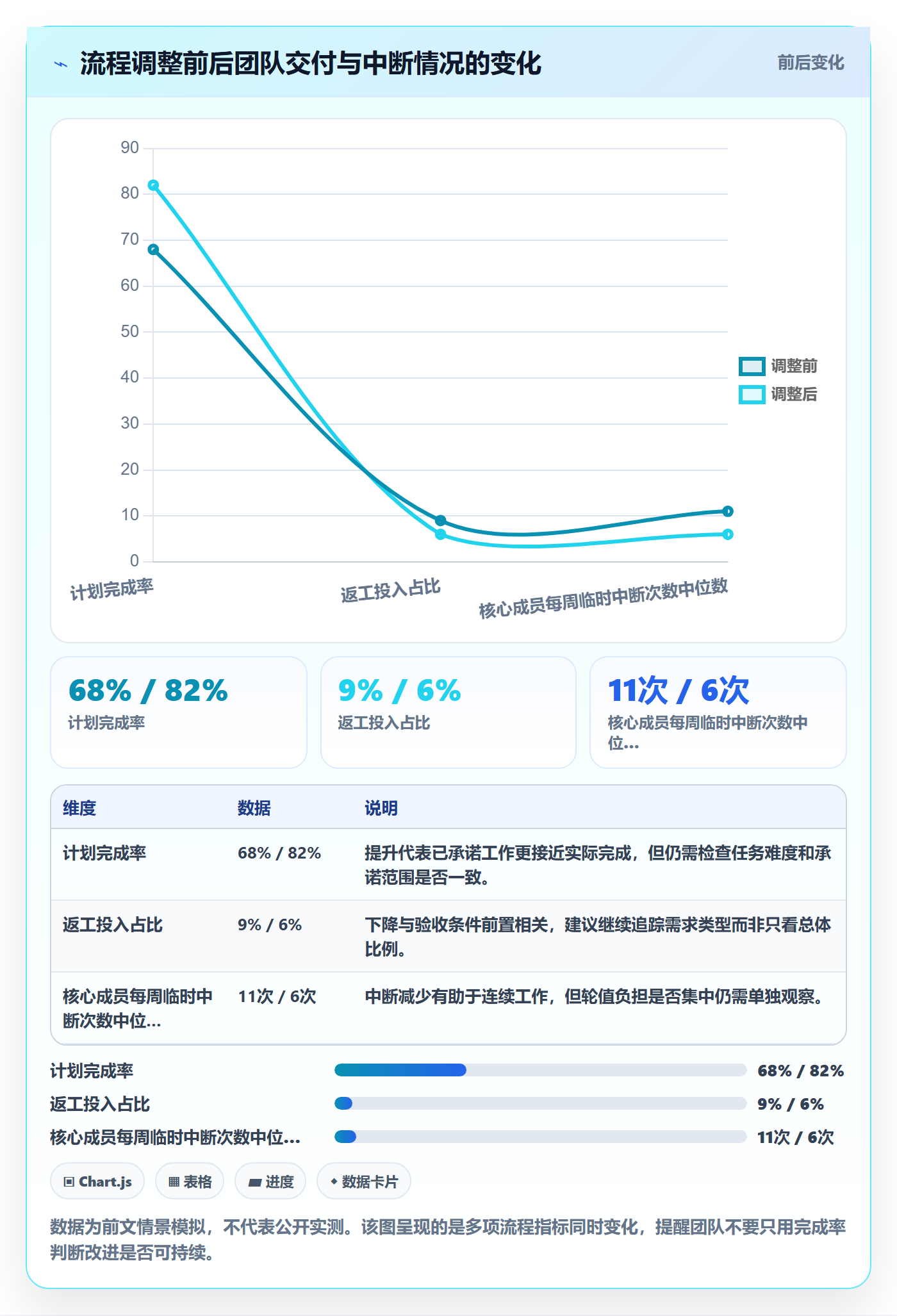

两个迭代后,情景观察中的计划完成率从约 68% 上升到约 82%,返工投入占比从约 9% 降到约 6%,核心成员每周被临时打断的次数中位数从 11 次降到 6 次。数据是用于演示分析路径的模拟值,不能视为某组织的公开实测结果;实际团队应按自身口径建立基线,并记录需求难度和团队规模变化。
4. 结果解读:不要把改善归功于某一个工具
这组变化不能简单归因于工具或轮值制度。与此同时发生的关键变化是:支持工作可见了,需求进入开发前多了一道质量检查,阻塞状态被如实记录,跨项目优先级有了责任人。工具只是把工作和决策记录起来,真正改变结果的是管理规则和日常行为。
如果这类流程借助 PingCode 等研发管理平台落地,可以将需求、迭代、工作项、阻塞原因和负责人放在关联的工作流中,减少多处维护。但应先约定数据口径:什么算支持工作、什么算阻塞、计划完成率以何种工作项为分母。口径不统一时,报表会制造精确的错觉。


六、不同情况下的行动建议:先处理最影响交付的那个环节
1. 小团队或单一产品线:先用轻量规则,不要过度建模
如果团队规模较小、工作类型相对稳定,先建立一张共享的资源视图即可,不必一开始引入多层审批和复杂评分。每项工作标注负责人、目标迭代、预计投入区间、依赖和状态;团队每周检查一次已承诺工作是否超出可持续产能。
小团队最容易出现的隐性风险,是创始成员或资深工程师成为所有问题的默认出口。建议为关键模块标注替补人,并安排结对、文档补齐或轮值。短期看,这会占用一些产能;长期看,可以降低人员请假或离职造成的交付中断。
2. 多项目并行组织:先建跨项目优先级机制
如果一个成员同时被多个项目占用,第一步不是把每个项目的计划细化,而是建立跨项目的资源确认节奏。可以由业务负责人和研发负责人定期检查高优先级需求、关键技能占用、计划变更和冲突项,并记录取舍结果。
当组织超过 100 人且跨团队依赖较多时,单靠个人日历很难形成可靠视图。此时应使用能汇总多个团队计划和工作状态的平台,但保持数据录入最小化:只有影响优先级、交付承诺和风险判断的信息才值得强制维护。
3. 线上支持占比高:先区分轮值、故障与长期维护
如果研发团队经常被线上问题打断,应分别记录轮值响应、故障修复、技术债维护和常规咨询。它们的紧急程度、可预测性和责任归属不同,混成一个“支持工时”会失去诊断价值。
在故障频繁时,可以采用值班轮换、升级路径和事后复盘;若问题集中在某类系统,则需要增加可观测性、自动化测试或可靠性治理。单纯增加值班人数可以缓解响应压力,却不一定减少故障来源。
4. 新业务或高不确定项目:用阶段承诺代替一次性排满
新业务的工作量和价值都可能变化,不宜一开始就做覆盖数月的精确排期。先给探索阶段安排有限容量,定义阶段产出和继续投入条件;验证通过后,再把后续工作纳入正式承诺。
这不是降低管理要求,而是把风险拆成多个可决策节点。若关键假设失败,团队能够及时停止或转向;若验证成功,组织也能基于新信息重新配置资源。
5. 正在考虑扩编:先确认瓶颈是否可由新增人力缓解
扩编前要问清楚:缺口是总量不足还是某项技能短缺?新成员需要多久才能独立交付?现有成员是否有时间带教?工作是否可拆分?如果任务高度耦合或依赖唯一系统专家,短期增加人数可能提高沟通成本而非交付速度。
招聘仍然是合理选择,但应把预期效果写具体,例如减少关键技能单点、缩短某类排队时间、建立第二条交付路径。若目标只是“让所有人没那么忙”,招聘完成后还需要复查需求总量和流程中的浪费,否则新增容量可能很快被更多承诺填满。
6. 工具与流程同时调整:先确定必须回答的问题
在评估工具时,我会准备一组真实场景,而不是只看功能清单:新增紧急需求如何显示影响?一个人在多个项目中的占用是否可见?工作受阻时能否找到依赖方?计划变更能否追溯?管理者能否按团队和时间段查看负荷?
再检查实施成本:团队需要维护多少字段,现有系统是否要迁移,权限边界是否清楚,报表口径是否能统一。工具带来的可视化收益,应高于数据维护负担。若平台只让每个团队重复录入相同信息,流程越完整,维护阻力越大。
七、不同情况下的取舍:没有一种资源策略适合所有团队
1. 追求高利用率,还是保留应急容量

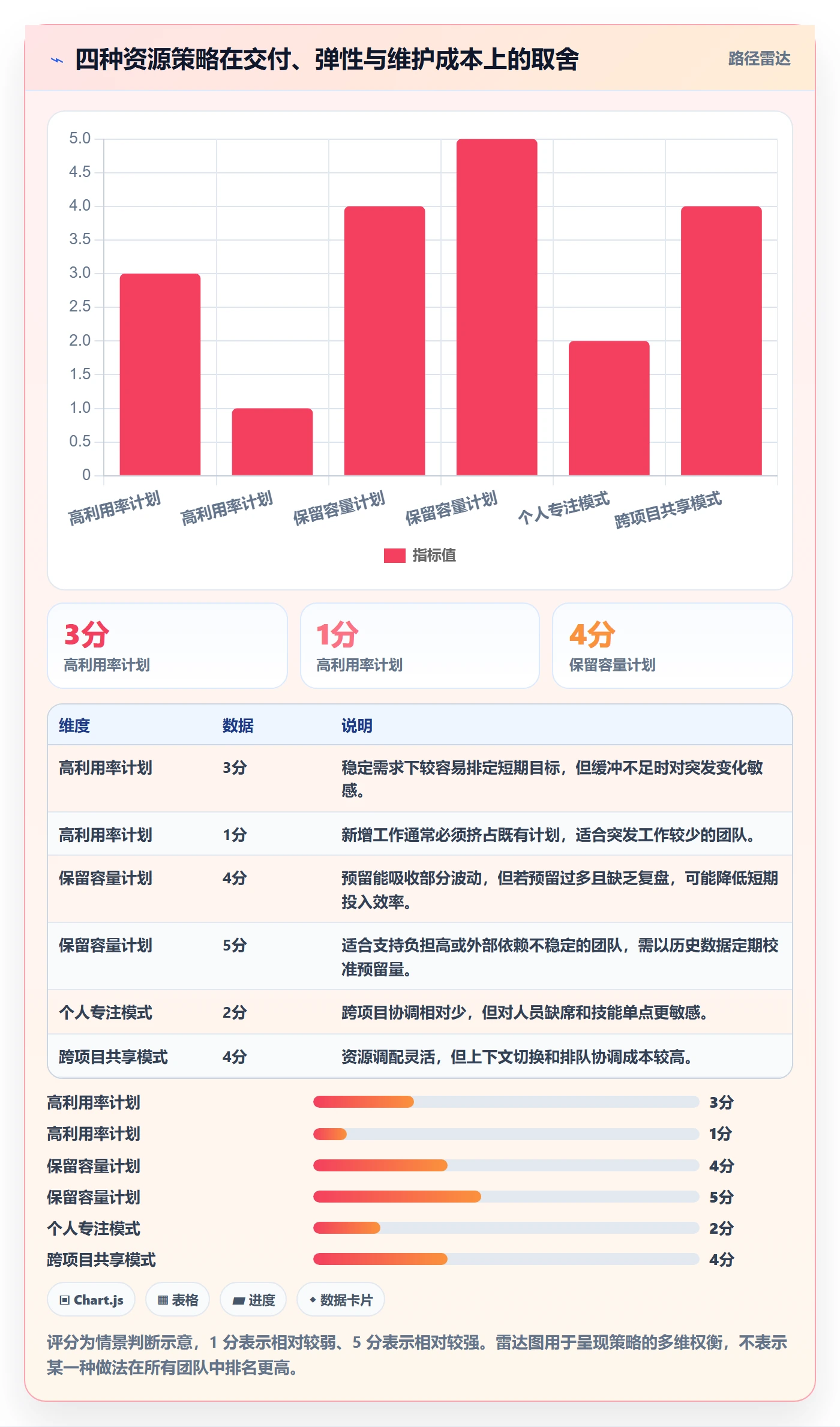

高利用率适用于需求稳定、任务可替代、支持工作可预测的场景;保留缓冲适用于高变化、强依赖或线上风险较高的团队。两者不是价值观对立,而是风险偏好的选择。
如果管理层选择减少缓冲,就应接受插单后延后其他承诺的现实;如果希望同时保留短期交付和快速响应,则需要为支持能力预留明确容量。不能一边取消缓冲,一边要求团队对所有突发情况零延期。
2. 个人专注,还是跨项目灵活调度
让成员集中在少数目标上,通常能降低切换成本、提升责任清晰度,但可能降低短期调度弹性;允许多人跨项目支援,能够应对局部波动,却会增加协调和上下文恢复成本。
对于需要深度专注的工作,可采用阶段性集中投入;对于支持、评审和维护,可采用轮值或共享服务。与其要求所有人都高度灵活,不如按工作性质设计不同的资源安排。
3. 精细估算,还是区间计划
精细估算适用于范围明确、重复性高、依赖稳定的工作;区间计划适用于新技术探索、外部条件不确定或需求仍在变化的工作。对后者给出单一工时数字,只会让不确定性消失在表格里,最后又以延期形式回来。
团队可以用“最可能、偏乐观、偏保守”的区间表达风险,也可以给探索任务设时间盒。重点不是数学形式,而是让决策者看见估算边界,并据此决定是否拆分或分阶段投入。
4. 统一流程,还是团队自治
统一流程有助于跨团队比较和审计,尤其适合有多个产品线、合规要求或共同平台能力的组织;团队自治更适合工作模式差异明显、决策链较短的环境。
更稳妥的方式通常是统一底线、保留局部弹性:统一需求优先级规则、资源冲突升级方式和数据口径;团队可以自行决定迭代节奏、任务拆分粒度和日常协作方式。不要把所有团队强行做成相同流程,也不要让关键定义各自为政。

八、把流程落地:从四周试运行开始,而不是一次性重建
1. 第一周:统一工作分类和数据口径
先确定团队要记录哪些工作:计划项目、支持维护、评审协作、返工澄清、等待依赖。分类不宜过细,否则填写成本迅速上升;也不宜只有“项目工作”和“其他”,否则无法找到改进方向。
同时约定工作量口径。可以用小时、人天或粗粒度区间,但团队内必须一致。明确计划完成率的分母、阻塞状态的定义、临时工作的记录边界,避免不同团队用同一指标表达不同含义。
2. 第二周:建立承诺与冲突视图
将已承诺工作与候选工作分开,标明负责人、目标时间、依赖和验收条件。对于跨项目占用,展示一个成员的总投入,而不是让每个项目分别维护一份互不相见的计划。
这一步不要求预测未来所有工作,只要求看见已经发生的占用和明显冲突。若发现某项工作缺少责任人、需求不具备验收条件或关键技能没有替补,应先把这些风险列出来,不要用虚假的精确度覆盖它们。
3. 第三周:召开资源决策会,处理少数真正冲突
每周会议不应逐项汇报所有任务,而应聚焦少数需要决策的问题:新增需求要不要插入、关键人员是否被过度集中占用、依赖阻塞是否升级、哪些承诺需要调整。没有争议的日常工作无需反复审批。
每项决策记录结果和影响。例如:“平台安全修复优先,产品迭代乙的次要范围延后一个迭代,接口负责人本周投入两天”。这种记录比“已协调资源”更有用,因为团队可以据此理解取舍。
4. 第四周:复盘偏差并调整流程,而不是评价个人忙闲
观察计划与实际之间的差异,按需求变化、支持工作、依赖等待、估算偏差和返工分类。若团队计划完成率提高但加班也明显增加,不能直接判定流程成功;若完成率没有变化但阻塞时间减少,也可能说明某些根因已得到改善。
复盘的对象是工作系统,不是用单个周期的数据给员工贴效率标签。小样本容易受发布节奏、故障或假期影响,至少观察多个周期,再决定是否调整缓冲、轮值安排或人员配置。
5. 建议跟踪的指标及其边界
资源管理指标应服务决策,而不是变成排行榜。建议选择少数能解释结果的指标,并同时看趋势和原因。计划完成率反映承诺兑现情况;临时工作占比反映计划外消耗;阻塞时间反映依赖问题;关键技能单点数反映能力风险;返工投入占比反映前置质量。
不要把个人工时、任务数或关闭工作项数量直接作为绩效结论。任务难度、角色类型和协作贡献差异很大,单一指标容易诱导拆分任务、低估工作或回避复杂事项。团队层面的数据适合找系统问题,个人评价需要结合岗位职责和实际影响。
| 观察指标 | 能回答的问题 | 常见误用 | 建议搭配观察 |
|---|---|---|---|
| 计划完成率 | 团队是否能兑现当期承诺 | 通过缩小承诺范围制造表面提升 | 同时看承诺规模、延期原因和质量结果 |
| 临时工作占比 | 计划外消耗是否长期偏高 | 把必要的支持工作定义成低效 | 区分故障、咨询、维护与真正的无效打断 |
| 阻塞时间 | 外部依赖是否拖慢交付 | 只统计明显标记为阻塞的工作 | 复核未显性记录的等待和排队时间 |
| 返工投入占比 | 需求准备和质量控制是否充分 | 通过不记录返工降低指标 | 抽样检查变更来源、缺陷类型和验收条件 |
| 关键技能替补覆盖 | 人员变化是否会造成单点风险 | 只看名单上是否有替补人 | 验证替补是否能在限定时间内独立处理工作 |
九、结语:资源管理的成熟度,体现在敢不敢明确放弃什么
1. 不要把“每个人都很忙”当作资源管理有效
忙碌只能说明工作正在消耗时间,不能证明这些工作有正确顺序,也不能证明组织正在交付最重要的目标。真正的资源管理,既要看谁在做什么,也要看为什么做、什么被推迟、风险由谁承担。
当所有需求都被称为紧急,组织实际上没有优先级;当每个人都被排满,组织实际上没有应对变化的能力;当计划从不变更,往往只是变更没有被记录。识别这些反常信号,比制作更精细的排期表更有价值。
2. 下一步从一个最小试点开始
选择一个有代表性的团队,连续四周记录计划工作、支持工作、返工和等待;统一承诺层级和变更规则;每周只处理真正的资源冲突。四周后,根据数据判断瓶颈主要在总容量、技能集中、优先级争议、需求准备还是外部依赖。
如果问题是总量不足,就明确缩减、延后或增加能力;如果是错配,就调整技能覆盖和任务设计;如果是不断插单,就让决策者承担取舍;如果信息分散,再选择合适的平台把流程和数据连接起来。资源最佳实践不是让每个小时都被占满,而是让有限的能力优先投入最值得承诺、也最有机会完成的工作。
常见问题解答(FAQ)
1. 研发团队资源管理流程优化,第一步应该从哪里开始?
我们团队一开始也想直接引入资源管理工具,把人员、任务和工时一次性全部管起来,但实际执行两周后,大家都在填表,负责人仍然无法判断谁真正超负荷。我想知道,资源管理到底应该先解决数据不准、排期混乱,还是先建立统一流程?
建议先做“资源盘点和需求入口收敛”,不要一开始就追求完整的资源可视化。我们曾对一个约35人的研发团队做过两周基线盘点,结果发现计划工时与实际投入的平均偏差达到31%,其中约一半偏差来自临时需求没有进入正式排期,而不是开发人员估算能力不足。
具体做法是先统一三类数据:人员可用工时、任务预计工时、任务优先级。人员可用工时不能按每天8小时计算,应扣除会议、支持、休假和固定运维时间。比如一名研发人员每周40小时,扣除8小时会议、4小时技术支持和2小时机动时间后,真正可用于项目排期的容量只有26小时左右。
第一阶段可以只保留四个字段:负责人、预计工时、计划完成日期、优先级。连续运行两到四周后,再增加实际工时、阻塞原因和延期原因。我的判断是,资源流程优化的起点不是“收集更多数据”,而是先让管理者能够回答三个问题:谁已经超载、哪些任务正在抢同一批人、哪些需求没有经过优先级判断就进入了研发队列。
2. 如何判断研发人员是真的资源不足,还是任务拆分和估算出了问题?
我曾经遇到过这样的情况:项目负责人反复说人手不够,但把任务拆开后,很多工作项都只有半天到一天,彼此还有依赖关系。我应该用什么方法区分“缺人”和“流程低效”,避免一缺人就申请招聘或临时调人?
可以同时看容量利用率、等待时间和有效产出,而不要只看成员是否被排满。我们在一次迭代复盘中,把任务分成开发、测试、评审和等待四类,发现某小组名义上的排期利用率达到94%,但实际编码时间只有58%,其余时间主要消耗在等待接口、等待评审和处理紧急插单上。这个案例看起来像资源不足,实际更接近协作瓶颈。
可以使用一个简单判断框架:如果计划工时已经超过可用容量,且任务等待时间不高,通常是人力缺口;如果计划工时没有超容量,但等待和返工占比超过20%,优先优化依赖、评审和需求质量;如果单项任务普遍超过三天,且中途频繁变更,则优先拆分任务和稳定验收标准。
实践中,我更建议把工作项控制在半天到两天的可交付粒度,并单独记录“等待”而不是把等待时间塞进开发工时。这样连续追踪三轮迭代后,团队通常能看出问题到底发生在人员数量、任务拆分,还是跨角色协作上。只有在排除流程浪费后仍持续出现容量缺口,增加人员才是可靠决策。
3. 研发资源冲突频繁发生,应该按项目、按职能还是按优先级分配资源?
我们团队同时维护多个产品,前端、测试和架构人员经常被不同项目同时拉人,大家都认为自己的需求最紧急。以前主要靠负责人临时协调,结果每周都在改计划,我想知道什么样的分配规则更稳定?
不建议单纯按项目平均分配,也不建议让职能负责人凭经验抢资源。更稳定的做法是采用“优先级分层加关键岗位保护”的规则:先确定公司级必须交付事项,再为核心岗位保留机动容量,最后把剩余资源分配给常规迭代。我们测试过一种分配方式:高优先级事项占可用容量的60%,常规迭代占25%,临时问题和技术债占15%。
在发布周期较密集的团队中,15%的机动容量非常重要;如果把容量排到100%,任何线上问题都会迫使团队整体改期。对架构、测试负责人和少数领域专家,还需要设置单人并发项目上限,例如同时参与不超过两个关键项目,否则他们会成为所有项目的隐性排队点。
资源冲突出现时,要求需求方提供四项信息:业务影响、最晚完成日期、延迟成本、所需角色和工时。管理者据此比较,而不是比较谁的声音更大。我们的经验是,把“谁来做”改成“哪个目标优先、需要多少容量、延迟会造成什么损失”,冲突会从人际协调问题变成可解释的经营决策。
4. 资源管理流程中,工时填报和实际数据总是失真,应该怎么改?
我尝试过要求团队每天填报工时,但两周后数据明显变得形式化,有人按计划工时直接复制,有人月底集中补录。这样的数据还值得保留吗?怎样设计流程,才能让工时记录真正帮助排期,而不是增加研发负担?
工时数据失真,通常不是团队不配合,而是填报结果没有反馈到实际决策中。我们曾将每日填报改成每周两次,并要求每次只记录实际投入、等待、返工和临时需求四类数据,同时在周会上展示这些数据如何影响下周排期。一个月后,填报完整率从约62%提升到91%,因为成员看到了记录的用途,而不是把它当成考勤。
不要把工时精确到分钟,也不要用工时直接评价个人效率。研发工作适合采用区间和偏差管理,例如预计4小时、实际6小时,重点追问多出的2小时是需求变更、技术风险、环境问题还是返工。对重复性工作,可以保留历史中位数作为估算参考;
对探索性开发,则应设置时间盒,例如先投入两天验证可行性,再决定是否继续,而不是一开始承诺一个看似精确的数字。建议每周只看三项指标:计划与实际偏差、临时工作占比、返工与等待占比。如果连续三周偏差超过25%,就调整估算基准或拆分任务;如果临时工作超过15%,就检查需求入口和紧急事项审批;
如果返工持续升高,则应回到需求验收标准和评审流程,而不是继续要求大家填更细的工时。
核心关键词
文章包含AI辅助创作:资源最佳实践:研发团队资源管理流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/612582
读者评论
我们团队之前也把支持工时混在项目排期里,月底才发现计划外工作不少。轻量记录确实有帮助,不过记录项太多的话,一线很容易嫌麻烦,最好先从工作类型和影响承诺这两项开始。
用近几个月吞吐量做基线比较务实,但团队遇到大版本发布或集中故障时,数据波动会很大。实际操作中可能还得分阶段看,单看平均值容易把峰值支持压力低估。
文中提到关键技能和替补很重要,这点我有体会。培养替补不是在资源表里加个人名字就够了,还得安排真实任务和交接时间,否则临时顶上时仍然依赖原负责人。
