资源管理岗位教程:研发团队实操方法,避坑指南

研发团队的资源管理,最常见的失败不是“人不够”,而是所有人都在满负荷工作,却仍然没人能说清楚:哪项工作正在挤占关键岗位、哪个承诺已经超出团队能力、哪次调整会把风险推迟到下个月。《资源管理岗位教程:研发团队实操方法,避坑指南》要解决的正是这个问题:把资源管理从“登记谁有空”变成一套可验证的供需决策机制。我在梳理研发团队资源计划时,最先核对的不是人员名单,而是承诺、可用产能、技能约束和变更成本。

一、先讲核心结论:资源管理不是排满日历,而是管理承诺

1. 资源管理岗位的产出不是一张排期表

排期表只能展示工作被放在了什么时候,不能证明团队有能力按时完成。资源管理岗位真正要交付的,是一套能回答四个问题的决策依据:团队实际上能投入多少时间;这些时间被哪些工作占用;关键技能是否匹配;当需求变化时,应该延后什么、缩小什么,或增加什么资源。

如果一个岗位每天都在更新工时、追问进度,却没有参与优先级讨论、依赖协调和容量预测,它更像数据录入岗位,而不是资源管理岗位。资源管理的价值,不是让每个人看起来更忙,而是让组织更早发现承诺与能力之间的缺口。

2. 用四本“账”代替一张总表

我通常把资源管理拆成四本相互校验的账:需求账、产能账、分配账和风险账。需求账记录需要交付什么、价值多大、最晚何时需要;产能账记录人员可用时间和技能约束;分配账记录当前承诺及其占用;风险账记录关键依赖、超载、知识集中和可能的变更影响。

四本账必须能互相追溯。例如,分配账里某位后端工程师下周占用 80% 产能,应该能回到具体工作项;工作项又应能回到一个明确需求及其优先级。若某个占用只有“支持项目”这样的模糊名称,资源会议就无法判断它是否该继续占用稀缺产能。

  • 需求账:明确交付范围、业务价值、期望时间和验收条件。
  • 产能账:明确团队人数、工作日、休假、值班、会议和必要支持工作。
  • 分配账:明确人员或团队在时间段内承担的工作及预计投入。
  • 风险账:明确超载、技能短缺、单点依赖、外部等待和变更风险。

3. 先做团队级容量判断,再讨论个人安排

资源计划如果从个人开始,很容易变成“把名字填满”。我会先看团队整体在某个周期内能承接多少工作,再看技能组是否构成瓶颈,最后才讨论具体人员安排。这个顺序能减少“某人看起来有空,但团队实际没有交付能力”的误判。

下面的容量数据是一个情景模拟,用于展示计算方式,不代表行业基准。模拟团队有 10 名研发人员,一个四周周期按每人 20 个工作日计算,账面共有 200 人日;扣除休假、值班、会议、评审和维护后,实际可用于计划内交付的时间明显更少。

资源管理岗位教程:研发团队实操方法,避坑指南

二、背景和真实场景:研发资源为什么经常“账面够、实际上不够”

1. 需求以项目表达,消耗却发生在团队和技能层

业务部门往往以项目或版本提出需求,但研发产能并不按项目名称平均分布。一个版本可能同时需要后端、客户端、测试、数据、运维和安全评审;其中任何一个稀缺角色不足,都会拖住整条交付链。总人数看起来充足,并不能说明关键技能有余量。

我见过一种典型的计划误差:项目团队有 12 人,排期模型把所有人视为可互换,结果后端任务提前完成,测试与数据验证却排到最后。看板上前半段很“顺”,临近上线才发现瓶颈并没有被提前暴露。资源管理的基本单位因此不能只有“人数”,还要有“技能、阶段和时间窗口”。

2. 计划内工作只是资源消耗的一部分

研发团队除需求开发外,还要处理线上故障、客户问题、代码评审、技术方案、环境维护、跨组支持和新人辅导。很多团队没有把这些工作纳入容量模型,于是先把所有人排满,再把不可预测的工作当作“额外任务”。这种做法不是提高效率,而是把缓冲从计划里删除,迫使团队用加班承担波动。

我建议把工作分成两类:可计划工作和波动工作。可计划工作适合排入迭代或阶段计划;波动工作应通过历史数据估算一个容量区间,或者预留明确缓冲。若团队每个周期都要临时处理大量线上问题,就应该把它当作结构性工作来管理,而不是每次都说“这次比较特殊”。

3. 资源管理需要跨越项目、职能与时间三个视角

项目经理关心里程碑,职能负责人关心人员能力与发展,团队负责人关心交付和技术质量。资源管理岗位要做的不是取代这些角色,而是把他们的决策连接起来:同一个人可能同时被多个项目、值班任务和内部改造占用;同一个项目也可能依赖多个职能组的交付窗口。

当组织超过百人,或多个业务线共享平台、测试、安全等岗位时,仅靠负责人脑中的“谁最近比较空”很难维持一致视图。此时,工具的价值在于统一记录与更新状态,而不是替代管理判断。比如在使用 PingCode 这类面向中大型组织的研发管理平台时,可以把需求、计划、工作项和团队视图关联起来;但字段怎么定义、容量怎么校准、谁有权调整承诺,仍然需要组织先约定清楚。

4. 从需求进入到交付承诺,中间必须有容量检查

资源冲突往往不是执行阶段才产生,而是在需求进入时没有经过容量检查。业务方提交需求后,如果团队只确认“重要”,没有确认范围、依赖、技能和时间,就等于把未验证的愿望写成了计划。等到实现阶段发现容量不足,管理者只能在延期、降范围、加人和牺牲质量之间被动选择。

更稳妥的流程是设置轻量的资源入口:先判断需求是否值得进入;再确认最低交付范围;然后估算团队级投入和关键技能;最后把优先级与计划容量对齐。入口不必变成漫长审批,但必须阻止未经比较的需求不断进入承诺池。

资源管理岗位教程:研发团队实操方法,避坑指南

三、常见误区:看起来在管理资源,实际是在转移风险

1. 把满负荷当成高效率

当计划表里每个人都被安排到 100%,管理者很容易觉得资源利用充分。但研发工作存在估算误差、依赖等待和突发支持,若计划没有任何缓冲,轻微扰动就会造成任务堆积。系统中显示的“忙碌”并不等于产出稳定,更不等于价值交付最大化。

满负荷还会放大上下游等待。一个人被多个项目同时占用,虽然每个项目都只分走一部分时间,却可能让任务频繁切换。专注时间被切碎后,真实完成周期可能拉长。资源管理应观察承诺兑现和工作流,而不只看人员利用率。

2. 把工时填报等同于资源治理

工时数据有用,但它只是观察工具,不是管理目标。如果填报只为了追责,团队会倾向于补填、估填或把难以归类的工作压到“其他”。数据看起来完整,决策质量却没有提升。工时记录更适合回答“投入结构和估算偏差在哪里”,不适合单独用来判断个人价值。

我更关注团队层面的数据质量:任务是否有清楚的归属;投入是否按统一口径记录;临时工作是否被纳入;偏差是否用于改进后续估算。若这些条件缺失,精确到小时的报表只会制造虚假的确定性。

3. 把人天平均分摊到项目

“每个项目分两个人”看似公平,却忽视了工作类型和技能需求。一个关键架构师可能同时支持多个团队,平均分配只会让每个项目都得不到足够的连续投入。测试、安全、数据迁移等环节也常常呈现阶段性峰值,不适合用平均人数描述。

我会优先判断关键路径上的稀缺技能,而不是把总人日均摊。若某技能组的需求超过可用产能,应先比较工作价值、交付窗口和可替代方案,再决定延后、缩小范围或借调人员。平均分配让冲突变得不明显,却不会让冲突消失。

4. 把临时插单当作团队执行力问题

插单并非一定不合理,真正的问题是插单没有显式的交换条件。如果新需求进入后,原计划项目仍被要求按期交付,团队只会承担双重承诺。资源管理岗位应要求提出者说明新事项的优先级,并由有决策权的人明确:哪项工作退出、延期或减少范围。

每次插单都留下“进入原因、影响对象、决策人和调整结果”,组织才能分辨是真正的紧急事件,还是需求入口失控。没有变更记录,管理者只会看到多个延期结果,却无法追溯是哪一类承诺不断被打断。

5. 把跨项目支持视为“零成本帮忙”

研发组织里常见“顺手帮一下”:帮另一个组排查故障、评审方案、处理数据,或者临时参与客户问题。单次看似很短,累积起来却可能占用关键岗位大量时间。若这些支持没有进入工作记录,原项目的容量就被高估了。

建议为支持类工作设一个轻量分类,并按团队或技能组统计。它不一定要细到每一次沟通,但至少要能识别重复发生的工作来源。支持量持续增加时,应判断是产品质量问题、接口责任不清、平台能力不足,还是组织配置本身不合理。

6. 把资源工具上线当作流程改造完成

工具可以改善信息可见性,却不能自动统一口径。团队如果没有定义什么算可用产能、需求何时进入承诺池、谁能批准插单,即使换成更完整的平台,也只是把各自为政的数据搬到同一处。

选择工具时,我会先检查它能否支持组织实际决策:需求和工作项能否关联;团队计划和个人占用能否切换查看;变更能否留痕;权限是否适合跨团队协作;数据能否导出或用于复盘。以 PingCode 为例,对中大型研发组织来说,平台的适用性要结合团队规模、流程复杂度、权限治理和系统集成评估,不能只凭功能清单或演示界面做结论。

四、专业判断逻辑:先算容量,再识别瓶颈,最后谈方案

1. 统一容量口径:理论工时不等于可承诺时间

团队容量可用一个简单框架估算:计划周期内的可用工作日,减去休假、值班、必要会议、支持工作和已知维护,再乘以适合该团队的计划折减系数。折减系数不是行业标准,而是根据历史兑现情况校准的管理参数。它用于避免把不确定工作当成确定产能。

例如,某团队有 8 名工程师,四周周期内理论上有 160 人日。若历史记录显示休假和值班约占 10%,会议与评审约占 14%,维护支持约占 12%,剩余 102 人日还不应全数承诺。团队可以依据过去多个周期的计划兑现情况,进一步保留缓冲,再用实际结果校准。这里的重点不是得出一个漂亮数字,而是让扣减依据可解释。

2. 以技能组识别真实瓶颈

容量不能只按团队总量判断。把产能按技能组拆开后,瓶颈通常会更清楚:总共还有 20 人日,并不代表安全评审、数据迁移或客户端适配有空位。对关键技能,应同时记录可用人数、已承诺工作、替代人员和知识集中风险。

我会把技能瓶颈分成三种:短期排期问题、可通过培训缓解的能力问题、需要组织配置调整的结构性问题。第一种可通过错峰或缩小范围处理;第二种需要安排结对和学习时间;第三种则要重新评估岗位配置、外部支持或产品计划。把三种问题混在一起,往往会让管理者只会催进度。

3. 用三种工作量视角减少估算误差

单一估算值容易被误当作承诺。我更愿意同时看基准估算、波动区间和依赖条件。基准估算用于排计划,区间反映不确定性,依赖条件用于解释哪些事情发生变化时需要重新评估。估算不是对未来的保证,而是当前信息条件下的决策输入。

  • 基准投入:在范围和依赖基本确定时,对团队投入的中心估计。
  • 波动区间:根据需求模糊度、技术新颖度和历史偏差,给出合理的上下界。
  • 依赖条件:标注外部接口、数据准备、审批窗口和环境就绪等前置事项。
  • 重估触发器:明确范围扩大、依赖延迟或关键人员不可用时,何时重新评审承诺。

4. 把利用率、吞吐和延期风险分开看

利用率描述产能被占用的程度;吞吐描述一定时间内完成的工作量;延期风险则与工作大小、依赖、波动和在制品数量有关。三者有关联,但不能互相替代。团队利用率提高,未必意味着交付更快;如果在制品变多、切换次数增加,反而可能更晚完成。

因此,资源会议不应只问“大家还有多少空闲”,还要问“当前有多少工作同时开始、多少工作卡在依赖上、哪些关键任务没有替代人选”。管理目标应从让资源满载,转向让高价值工作稳定流动。

资源管理岗位教程:研发团队实操方法,避坑指南

5. 用决策规则处理资源冲突,而不是靠嗓门排序

资源冲突不可避免,真正需要标准化的是取舍规则。我的判断顺序通常是:是否涉及安全、合规或重大生产风险;是否影响已经确认的关键承诺;业务价值和时效是否有明确证据;是否有缩小范围、分阶段交付或替代技能的方案;调整后会对哪些团队产生连锁影响。

如果两个项目争用同一位稀缺角色,不应先问谁的负责人级别更高,而应让双方提供可比较的信息:最低交付范围、延期成本、替代方案、依赖窗口和风险暴露。最终由有权承担业务后果的人做取舍,资源管理岗位负责把影响讲清楚并留下记录。

五、实操案例:一次迭代容量审查如何发现隐藏冲突

1. 场景设定:总人日富余,关键岗位却已超载

下面是一个匿名化的情景案例,数字为样本推演,用于展示分析方法,不是某家企业的公开业绩。某研发组织准备在一个四周周期内并行推进支付改造、管理后台升级和数据报表优化。团队总计 14 人,按扣除已知休假、会议与支持后的口径,计划内可用产能为 118 人日。

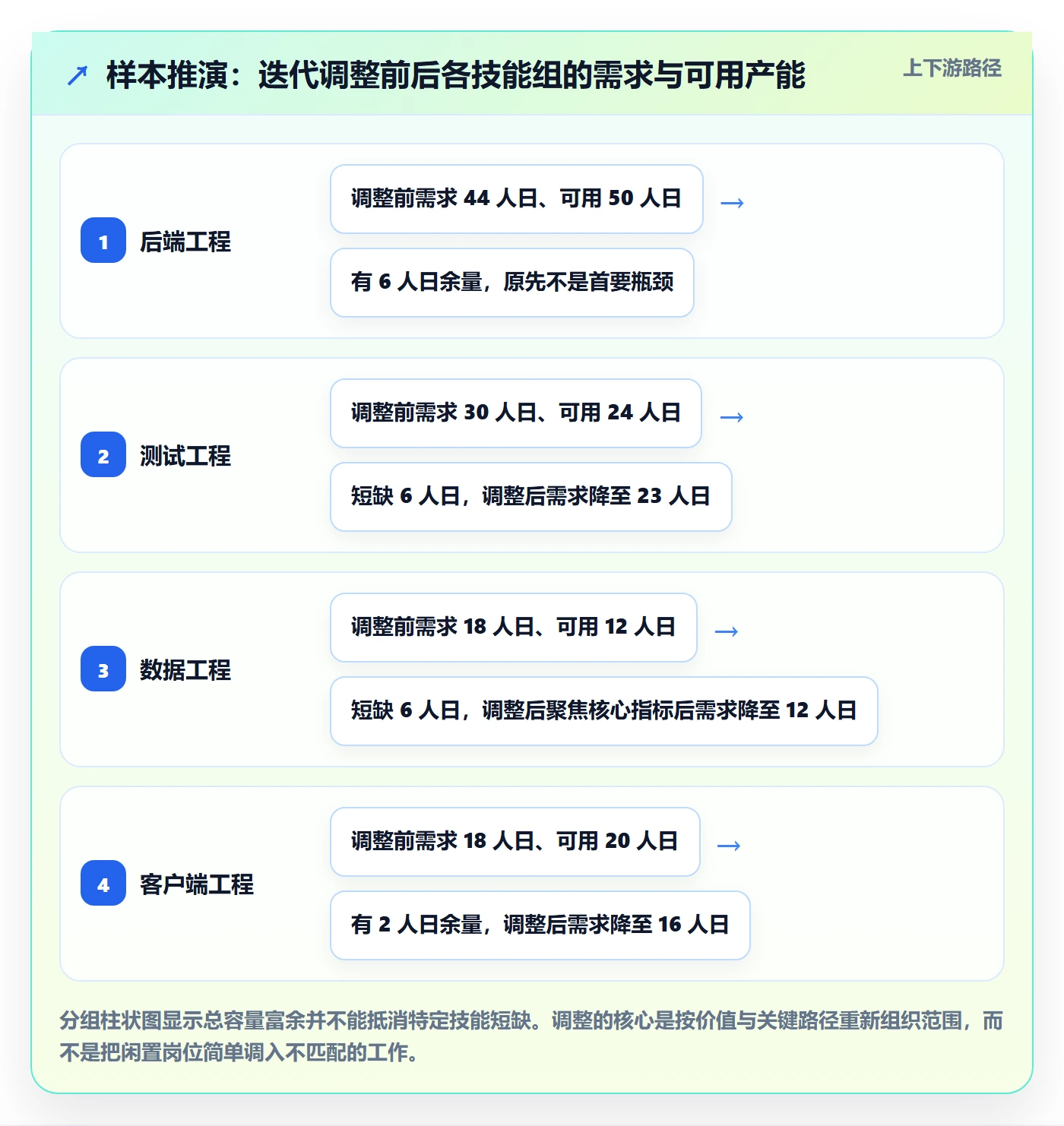

项目负责人提出的工作量合计为 110 人日,表面上还有 8 人日余量。但拆分到技能组后,后端有 44 人日需求、50 人日可用;测试有 30 人日需求、24 人日可用;数据工程有 18 人日需求、12 人日可用;客户端有 18 人日需求、20 人日可用。总量有富余,测试和数据岗位却分别超出 6 人日。

如果只看总人日,团队可能会直接承诺全部三个项目。按技能组拆分后,短板立刻出现:测试不足会让验收集中到周期末,数据工程不足会让报表项目依赖等待。风险并不在于“团队少了两个人”,而在于工作分布与技能结构没有匹配。

2. 第一次调整:把容量问题转成范围和顺序问题

团队先确认三个项目的最小可交付范围。支付改造涉及生产风险,关键路径不能随意削减;后台升级中有一部分体验优化可以延后;报表需求则可以先交付核心指标,复杂筛选放到下一周期。这样做不是简单砍需求,而是先区分必须完成的安全性工作与可以分阶段交付的功能。

随后,项目负责人把测试资源集中到支付改造和后台核心路径,减少低优先级功能的重复回归;数据团队先交付关键指标的数据链路,把非关键维度延后。优化后的技能需求变为后端 42 人日、测试 23 人日、数据工程 12 人日、客户端 16 人日,均未超过各自的计划产能。

3. 第二次调整:保留缓冲并设置变更门槛

需求范围调整后,团队没有把释放出的时间继续塞入新任务,而是保留一部分缓冲,用于处理生产问题和依赖波动。为了防止新需求再次挤占已确认计划,项目负责人约定:紧急插单需要说明影响范围,并由业务负责人明确被替换或延期的事项。

这个步骤很重要。若只完成一次容量重排,却没有建立变更规则,团队很快会重新回到“所有事情都重要、所有承诺都不能动”的状态。资源管理不是一次性做出完美计划,而是确保变化被看见、被讨论,并由合适的人承担取舍责任。

4. 案例中的资源决策记录应留下什么

我会要求记录三个层次的信息。第一层是事实:各技能组的可用产能、需求投入和依赖状态。第二层是方案:延后什么、缩小什么、替代什么,分别对时间和质量有什么影响。第三层是决策:谁确认了取舍、依据是什么、什么情况触发重新评估。

这比只记录“会议决定按期完成”更有价值。前者能够在复盘时检验估算和规则,后者则无法解释为什么某些工作没有完成,也无法区分是执行偏差、需求变更还是容量估计错误。

资源管理岗位教程:研发团队实操方法,避坑指南

5. 案例复盘:看偏差,不做事后归罪

周期结束后,复盘应比较计划投入、实际投入、完成范围和外部等待时间。若测试投入超出估计,要判断是需求质量差、环境不稳定、回归策略不合理,还是计划时漏掉了兼容性工作。若数据任务延期,要核对数据源准备、权限审批和历史数据质量,而不是只记录“数据团队效率低”。

这种复盘关注的是模型怎么改进。下一个周期可能需要增加生产支持缓冲、调整测试估算规则,或提前锁定数据接口人。若复盘只追问“谁没按计划完成”,组织就会得到更保守的估算和更少的透明度,资源管理反而更难。

六、从零开始建立资源管理机制:岗位每天、每周、每月做什么

1. 第一步:先定义管理边界和数据口径

启动前先明确资源管理覆盖哪些工作:仅项目交付,还是也包含运维、值班、内部平台、技术债和跨组支持。范围如果含糊,数据就无法比较。每项工作至少要有归属团队、责任人或责任角色、时间窗口、工作类型和状态。

然后约定“可用产能”的口径。有人按合同工时计算,有人按扣除会议后的时间计算,最终会造成团队之间看似可比、实际不可比。无需追求复杂模型,但必须说清楚扣除了哪些占用、采用何种时间单位、临时工作如何记录。

2. 第二步:建立需求入口和优先级字段

需求入口不必一开始就做得很重,但至少要收集业务目标、受影响对象、最低可交付范围、期望时间、验收条件和主要依赖。缺少这些信息的事项可以先进入澄清队列,而不是直接占用团队计划。

优先级也不应只有“高、中、低”。如果所有需求都被标成高优先级,字段就失去价值。可以用业务影响、时效性、风险降低、法律或生产约束等维度形成讨论基础,但不要把评分公式包装成客观真理。分值的作用是帮助比较,而不是替决策人作决定。

3. 第三步:用团队级容量会议代替逐人点名

容量会议建议先看团队和技能组,再看个人。会议应围绕本周期可用产能、已承诺事项、关键依赖、波动工作和冲突方案展开。逐人点名适合处理明确的负责人安排,不适合作为整场会议的主轴,否则讨论会变成逐个确认“还有没有空”。

为了控制会议时间,可以在会前完成数据更新,把会议留给需要判断的事项。每个冲突都应给出至少两个可选方案及其影响,例如延后一个功能、分阶段上线、临时借调或减少并行项目。没有选项的会议容易变成重复描述问题。

4. 第四步:周期中只处理偏差和决策,不重做整张计划

资源计划不是冻结不动的合同。周期内发生重大生产故障、关键人员不可用、外部依赖延期或需求范围扩大时,应评估影响并更新相关工作,而不是假装计划仍然有效。调整范围也要控制:不是每出现一个小变化就重排全部团队,而是只更新受影响的承诺和依赖。

我建议给偏差设置触发条件,例如关键任务延迟超过约定窗口、稀缺技能组的剩余容量低于缓冲线、外部依赖未在目标日期前就绪。阈值应由团队自己的历史数据制定,不宜直接套用统一百分比。

5. 第五步:用周期复盘校准计划模型

周期结束后,至少复核四件事:计划工作完成比例、临时工作占比、技能组估算偏差、变更造成的影响。数据观察的单位应尽量稳定,避免本周期按任务数、下周期按人天,导致趋势无法比较。

如果连续多个周期计划兑现偏低,不应马上提高所有估算。先区分原因:需求不断变更、在制工作过多、依赖频繁阻塞、支持工作被遗漏,还是工作量估计偏乐观。不同原因需要不同动作,统一“多留 20% 缓冲”可能暂时减轻压力,却会掩盖根因。

资源管理岗位教程:研发团队实操方法,避坑指南

七、岗位协作和工具选择:让信息流动,不把责任推给系统

1. 资源管理岗位与相关角色如何分工

资源管理岗位负责建立可见性、识别冲突、提供方案和跟踪决策,不应独自决定业务优先级,也不应代替技术负责人判断实现复杂度。角色边界清楚,才能避免资源岗位成为所有延期的“背锅人”。

  • 业务负责人:说明价值、时效和可接受的范围取舍,并对业务优先级负责。
  • 项目或产品负责人:维护需求状态、依赖和里程碑,及时暴露变更。
  • 职能或团队负责人:判断技能能力、人员发展、技术质量和团队可持续性。
  • 资源管理岗位:维护容量视图、汇总冲突、提出方案、记录决策并跟踪偏差。
  • 管理层:处理跨组织的资源争议,决定涉及多个业务线的优先级取舍。

2. 什么时候需要专职岗位

小团队不一定需要单独设置资源管理岗位。若一个团队由固定成员长期服务一个产品,负责人能够直接看见工作与容量,额外的岗位可能增加沟通成本。此时可由项目管理或团队负责人承担相关职责,但仍需统一口径和变更记录。

当多个项目共享稀缺技能、跨团队依赖频繁、资源冲突影响里程碑,或者组织已经无法靠口头同步掌握承诺时,专职岗位的收益会更明显。是否设岗不应按人数机械决定,而应看协调复杂度、冲突频率和决策损失。

3. 工具先支持工作流,再支持报表

初期选工具时,我会先验证工作流能否落地:需求是否能追踪到交付项;任务是否有明确团队和状态;容量计划是否能按技能或团队查看;变更是否可追溯;管理者能否快速识别冲突。若基础数据不可靠,精美报表只会放大错误。

对于 100 人以上或多团队协作的组织,PingCode 可以作为评估对象之一,重点考察需求、计划、工作项和团队协作视图能否满足现有流程,以及权限、集成和数据治理是否适配。评估时应使用真实场景演示:模拟一个跨后端、测试和数据团队的需求变更,观察容量影响是否能被追溯,而不是只看供应方准备好的标准演示。

4. 采用工具前的验证清单

我通常要求工具评估覆盖一个完整周期,而不是只做一次功能演示。选取一两个真实团队,先用小范围工作流运行,再检查录入负担、数据一致性、变更留痕和管理者使用频率。上线成功的标准不是“所有人都登录过”,而是关键决策比过去更早、更可解释。

  • 需求、工作项、计划和结果能否建立稳定关联?
  • 团队产能能否按人员、技能组和周期查看?
  • 临时工作、支持工作和计划外变更能否记录?
  • 不同角色能否看到各自需要的信息,同时避免不必要的权限开放?
  • 历史数据能否用于估算校准、偏差复盘和管理决策?
  • 如果流程字段或组织结构变化,维护成本是否可接受?

八、不同情况下的行动建议与取舍

1. 小团队:优先建立轻量规则,不急着追求精确排班

如果团队规模较小、成员固定且需求相对稳定,我建议先建立一页容量视图和一条变更规则。按团队记录每周期可用产能、已承诺事项、维护支持和缓冲即可。不要一开始就要求每个人每天精确填报,也不要把简单计划做成复杂审批流程。

小团队的主要取舍是可见性与管理成本。管理过细会挤占交付时间;完全凭口头沟通则容易漏掉跨项目承诺。只要团队能快速回答“本周期最重要的三项工作是什么、哪里可能卡住、插单后谁来决定替换什么”,轻量机制就已经发挥作用。

2. 多项目共享专家:优先保护稀缺技能的连续投入

如果架构、安全、数据或测试专家同时服务多个项目,应该建立共享角色的排期窗口,而不是让各项目随时抢人。连续投入通常比碎片化的“每周抽半天”更容易完成复杂任务,也更容易提前发现依赖风险。

这里的取舍是项目局部等待与专家整体吞吐。某个项目可能需要排队,但共享专家不再被多个团队反复切换。组织应比较等待造成的业务成本与频繁切换造成的返工和延误,再决定采用集中服务、轮值支持还是为关键能力培养替代人员。

3. 线上支持波动大:先管理波动来源,再讨论预留比例

如果团队长期有较高的线上支持量,先记录工作类别、发生频率和影响时间,找出重复故障和高成本来源。对短期无法消除的波动,可以预留团队缓冲或设置轮值;对反复出现的问题,应投入工程改进,减少未来占用。

预留容量会降低短期看起来能承接的计划量,这是明确的取舍。可是不预留时,团队只是把风险转成延期、加班和质量债。若支持工作在多个周期保持高位,单纯提高缓冲只能稳定症状,应进一步评估系统可靠性、自动化和责任边界。

4. 需求变化频繁:缩短计划窗口,强化决策记录

在探索性产品或外部环境变化快的场景,远期精细排期的价值有限。可以把近期计划做得更细,把远期计划保持为范围和容量区间,并设置重新评估节点。每次变化都记录其影响,而不是强求原计划一成不变。

这类团队需要在预测稳定性与响应速度之间取舍。过度锁定会降低适应能力;频繁插单又会使所有工作都处于半完成状态。更有效的做法是保留有限的探索容量,并规定哪些角色可以改变优先级、变更后如何确认被替换的工作。

5. 组织准备上线平台:先选试点流程,再扩大覆盖

如果组织准备上线研发管理平台,应先选一个有代表性的流程试点,最好同时包含稳定需求、跨团队依赖和计划外支持。试点期间记录工具维护成本、数据完整性、决策速度和使用阻力,再决定是否扩大。

取舍在于短期统一与长期适配。全组织一次性切换可以更快统一信息入口,但若流程尚未验证,错误规则会被快速复制。分阶段试点速度较慢,却更容易发现字段设计和权限配置的问题。对于 PingCode 或其他同类平台,评估结论应建立在真实流程试用与组织约束之上,不能因为产品功能丰富就推断适合所有团队。

九、避坑清单:每次资源评审都问这八个问题

1. 评审前的快速核对

资源会议不需要无限扩展报表,但需要一组稳定的问题,把讨论从“谁很忙”拉回“哪些承诺有依据”。我会在会议前检查以下事项,缺少答案的工作先标记为不确定,而不是默认为可以执行。

  1. 本周期的可用产能是否扣除了已知休假、值班、维护和支持工作?
  2. 需求是否有清楚的目标、最低范围和验收条件?
  3. 投入是否按技能组拆分,而不是只看团队总人日?
  4. 关键任务是否有外部依赖和明确的就绪时间?
  5. 同一人员是否被多个项目重复计入可用产能?
  6. 计划外工作是否有记录,并能追溯到来源?
  7. 如果新需求进入,哪项承诺会退出、延期或缩小?
  8. 复盘指标是否同时观察交付、质量和工作流,而非只看利用率?

2. 发现问题后按影响层级处理

若问题只是单个任务估算偏差,可以由团队及时更新计划;若问题涉及多个项目争用同一技能,应由相关负责人共同比较优先级;若问题来自持续性支持负担或组织配置,则需要管理层决定投入方式。把所有问题都压给资源管理岗位,只会造成岗位责任扩大、决策权限却不足。

判断是否升级,关键看影响范围、持续时间和决策权限。如果某项冲突会影响多个团队的关键交付,且资源管理岗位无权改变优先级,就应尽早提交管理决策。升级并不代表失职,隐瞒冲突直到交付失败才是治理失效。

十、总结:好的资源管理,是让取舍提前发生

1. 用可解释的计划替代“看上去很忙”

资源管理岗位教程的核心不是教人把表格填得更满,而是教团队把承诺、能力和风险放在同一张决策地图上。先统一产能口径,再识别技能瓶颈;先澄清需求,再进入承诺;发生变化时,明确交换条件;周期结束后,用偏差改进模型。

我认为最值得坚持的一条原则是:每增加一项承诺,都要说明它消耗什么产能、依赖什么条件,以及它挤占了什么工作。这样做不能消除所有延期,却能让组织更早发现不可兑现的计划,并在仍有选择时调整范围和顺序。

2. 下一步从一个真实周期开始

如果你正在搭建这项机制,不必先设计复杂制度。选一个团队和一个周期,记录可用产能、技能需求、计划外工作和变更决策;周期结束后,对比计划与实际,找出最主要的两类偏差。下一周期只改一个关键规则,再观察变化。

当团队能稳定回答“我们为什么承诺这些工作、关键能力是否匹配、变更后谁做了取舍、结果如何反过来改进计划”时,资源管理才真正从排班走向治理。工具可以让信息更容易被看见,但让承诺更可信的,始终是透明的规则、明确的责任和愿意面对取舍的管理者。

常见问题解答(FAQ)

1. 研发团队的资源管理岗位每天具体要做什么?

我原以为资源管理就是维护一张人员排期表,后来发现项目延期时,表格往往并不能说明谁被什么事情卡住了。我想知道这个岗位怎样把日常工作做成真正能帮助团队决策的流程,而不是只负责催进度。

资源管理岗位的核心不是“把人填满”,而是让需求、人员能力、可用时间和交付风险对得上。一个可执行的日常节奏是:每天核对新增需求和人员变动,每周与技术负责人确认未来两到四周的关键任务、依赖和负荷,每个迭代结束后复盘估算偏差与临时插单。

比如一名工程师名义上每周工作五天,但还要参加评审、值班和协作会议,不能把五天都当作可排期产能;团队可先按每周约三至四天的专注工作时间规划,再用实际数据校准。岗位的价值在于及时暴露冲突并推动负责人做取舍,而不是替技术负责人决定技术方案或替管理者承诺交付日期。

2. 研发任务排期时,怎样判断一个人是不是已经超负荷?

我们团队的排期表看起来每个人都有任务,但实际执行时总有人频繁加班,也有人因为等待依赖而没法推进。我不确定应该按工时、任务数量,还是任务难度来判断负荷,怎样做才不至于把估算精确到没有意义?

不要只看任务数量,也不要把八小时工作日直接换算成八小时可交付时间。先把明确可用时间、值班与固定会议扣除,再查看同一周期内的任务是否依赖同一个人、是否存在高风险技术工作,以及任务之间能否并行。以一个六人团队为例,若每人每周账面可投入五天,先按约七成用于计划承诺,剩余时间覆盖评审、沟通、缺陷和突发事项;

连续两三个迭代记录实际投入后,再调整比例。若计划负荷长期超过已验证的团队吞吐量,或关键任务集中在一名工程师身上,即使总人天看似充足,也应视为过载风险。

3. 研发项目临时插单时,资源管理岗位应该怎么处理?

业务方经常说某个需求“只改一点”,但插进来后原计划就开始延期。我既不想简单拒绝业务,也不想让团队一直加班,想知道怎样把插单影响说清楚,并让决策者真正做选择。

先不要直接把新任务塞进现有排期,而要补齐三个信息:截止时间及其依据、工作量区间、它会挤占哪项已承诺工作。随后给出可比较的选项,例如本迭代纳入插单、原定功能顺延一周;或维持原计划,把插单拆成只解决紧急风险的最小版本。资源管理岗位应记录决策人、取舍结果和受影响的交付项,避免团队同时背负新旧承诺。

实际判断时要区分真正的生产事故、合规期限与一般优先级提升;如果每个需求都被标成紧急,优先级机制就失去作用,应要求业务负责人按影响和时限排序。

4. 研发团队做资源规划,怎样避免关键人员离职或请假就导致项目停摆?

我们有些模块只有一个人熟悉,平时进度还算正常,一旦他请假,代码评审、线上排障和需求解释都会堵住。我不确定该先安排文档、交叉培训还是补人,怎样用有限时间降低这种单点风险?

先按业务影响而不是岗位名称盘点单点风险:列出关键模块、唯一熟悉者、故障影响、替代人员和交接所需时间。对高影响模块,优先建立可操作的交接材料,例如本地启动步骤、发布与回滚流程、常见故障排查路径,再安排另一名成员完成一次真实的小改动或值班演练;只写文档、不验证接手能力,风险并没有真正下降。

团队可每月抽查一至两个关键模块,记录替代人员能否独立完成评审或恢复操作。若替代成本高且影响面大,再评估增加人员或调整架构;若只是低频、低影响任务,先做轻量交接即可,不必为了形式上的“人人会所有事情”牺牲主线交付。

核心关键词

读者评论

任
任静怡

我们团队以前也按人天排满,线上支持一来,迭代就整体往后拖。后来把值班和临时协助单独记下来,容量估算确实更接近实际,不过前提是大家填报口径一致。

郭
郭宁

按技能组看瓶颈比看总人数有用,尤其测试和安全评审常集中在发布前。想问下,团队规模不大时,有必要维护这么细的四本账吗?维护成本也得算进产能。

许
许泽宇

需求插入时明确换掉哪项原计划,这个做法比较实际。我们遇到的问题是决策人不总在场,最后还是团队先接下来。资源流程能否落地,可能比表格和工具更依赖管理层是否愿意承担取舍。

文章包含AI辅助创作:资源管理岗位教程:研发团队实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/612536

赞 (0)
飞飞飞飞
团队落地方案:研发团队开展资源管理的实操方法案例解析
上一篇 2小时前
角色怎么做?研发团队流程优化:资源管理从0到1
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
