团队管理方法大全:产品经理资源管理最佳实践落地清单

产品经理最常见的资源管理失误,不是“人手不够”,而是团队把有限的人手同时承诺给了太多目标:路线图上有十几项高优先级,研发每周被临时需求切换,设计和测试却在交付末端排队。结果看起来每个人都很忙,真正能按时完成并产生业务结果的工作却很少。团队管理方法的关键,不是把每个人排满,而是让需求、能力、时间和决策权在同一张账上说话。

一、先讲核心结论:资源管理不是排满日历,而是管理承诺

1. 产品经理要管理的是“可兑现的团队承诺”

我判断一个团队的资源管理是否有效,通常不先看排期表有多精细,而是看三件事:团队同时承诺了多少工作、关键角色是否在瓶颈上排队、需求变化时能否及时撤回低价值承诺。排期只是表达承诺的工具,不是承诺本身。

如果产品、研发、设计、测试各自都有一份计划,却没有共同确认的范围、负责人和依赖关系,团队得到的只是多份局部最优的计划。产品经理说“这个版本会做”,研发理解成“已进入开发”,测试理解成“上线前要验收”,管理者则可能理解成“客户已经承诺”。同一句话在不同角色那里变成了不同的资源债务。

资源管理的基本单位,不应只是“人天”,而应是“经过排序、明确边界、具有责任人和验收条件的工作承诺”。人天有助于估算工作量,但它不能单独说明价值、技能匹配、等待时间和变更成本。

2. 先约束在制工作,再讨论要不要加人

当团队延期时,第一反应常常是增加人手。但如果瓶颈是需求澄清、架构评审、测试环境或业务决策,新增开发人员只会增加交接、沟通和并行协调的负担。增加资源只有在任务可以拆分、依赖明确、接手人员具备所需技能时,才可能缩短周期。

我更愿意先问:“团队现在有多少件工作处于开始但未完成的状态?每件工作等待哪个角色或决定?哪些承诺可以暂停?”这组问题能区分真实产能不足与系统性拥堵。把在制工作降下来,往往比把所有人的利用率提高更能改善交付。

3. 采用“价值排序、能力校验、容量封顶、滚动调整”四步法

  1. 价值排序:把需求按业务结果、风险、时效和证据质量排序,而不是按提出人的职位或声音大小排序。
  2. 能力校验:确认需要的技能、决策和依赖是否实际可用,特别检查设计、测试、数据、架构等容易成为瓶颈的角色。
  3. 容量封顶:根据可用工时和历史交付能力设置团队承诺上限,预留不可预测工作空间,不把理论满负荷当作计划。
  4. 滚动调整:固定周期复盘进度、风险和业务条件变化,新增高优先级工作时同步说明被挤出的工作。

这里有一个重要判断:优先级不是标签,而是资源冲突时的取舍规则。如果所有需求都标成“高”,优先级就没有管理意义。真正有效的排序必须能回答:“资源只够做一件时,先做哪件?另一件被推迟会造成什么损失?”

团队管理方法大全:产品经理资源管理最佳实践落地清单

二、背景和真实场景:产品经理为什么总觉得资源不够

1. 资源短缺常常是“局部稀缺”,不是全员都缺

一个中大型团队可能有充足的开发工时,却只有一名熟悉核心业务的架构师;设计团队可以并行完成多个页面,但数据分析师只能在固定时间支持埋点和实验;测试人力总量足够,却集中在版本末尾,导致所有需求在同一周排队。团队层面的总工时看起来宽裕,关键技能的有效容量却很紧张。

因此,产品经理不能只统计“还有多少人”,还要画出角色与技能的供需关系。尤其要识别单点依赖:某项工作是否只有一个人能评审、部署、验收或做业务决策。如果答案是肯定的,那么这个人的日程就是团队真实产能的一部分。

2. 临时需求会同时消耗执行时间和切换成本

临时需求的成本不止是完成它所需的工时。被打断的人需要恢复上下文,原任务的依赖方需要重新安排,测试计划和上线窗口也可能被改写。团队如果只把临时需求记成“新增两天工作”,便低估了它对其他工作的连锁影响。

例如,一名开发人员上午处理中途插入的线上问题,下午回到原任务时,可能需要重新检查代码状态、同步接口变化、补跑测试。这类成本很难准确估算,所以管理动作不该是假装能精确到小时,而应当是记录中断原因、影响范围和被推迟的承诺,逐步识别反复发生的模式。

3. 资源计划需要同时看需求流入、完成流出和等待队列

只看完成了多少,无法判断系统是否健康。如果团队每月完成二十件工作,却新增三十件已承诺事项,队列仍会持续膨胀。反过来,某个月完成量较少,也可能是团队在处理高风险、复杂度高的工作,单纯用件数评价会误导管理决策。

我建议至少区分三个视角:流入量说明新承诺速度,完成量说明交付能力,等待时间说明流程拥堵。按角色、工作类型和状态拆开后,才能判断问题是在需求入口、执行过程还是验收环节。

观察对象 要回答的问题 可用信号 常见误读
需求流入 团队承诺是否超过可交付能力? 每周期新增承诺数、插单占比 把需求登记数当成已承诺工作数
执行过程 工作是否在关键角色处等待? 各状态停留时间、阻塞原因 把“正在进行”都看成有效进展
交付结果 完成的工作是否产生预期价值? 验收结果、采用情况、目标变化 只追踪按期完成率,不看结果质量

4. 管理工具应该承载决策,不应替代决策

超过百人的组织,资源信息通常散落在需求文档、排期表、会议纪要、即时消息和个人日历中。团队规模扩大后,口头同步的遗漏会被放大,管理者也难以从不同小组的工作状态中找到共同口径。此时某项目管理平台的价值,是把目标、需求、负责人、状态、风险和变更记录连接起来,让团队看见同一份工作事实。

例如,PingCode面向中大型企业及一百人以上组织,可用于承载团队协作、需求与项目过程管理等工作。我的判断标准不是看某个平台是否功能齐全,而是看它能否让资源决策留下可追溯的依据:为什么这项工作进了计划、由谁负责、依赖什么、变更后影响了什么。若工具只是把散落表格搬到线上,却没有统一的状态定义和决策规则,信息仍然无法支持管理。

团队管理方法大全:产品经理资源管理最佳实践落地清单

三、拆解常见误区:看似精细的计划为什么仍然失效

1. 误区一:把每个人排到百分之百,等于效率最大化

满负荷计划看起来没有闲置资源,实际上没有为未知情况留下恢复空间。只要出现需求变更、故障、评审延迟或人员缺席,原计划就需要连锁重排。更重要的是,团队的高利用率可能意味着工作在角色之间排队,而不是价值持续流动。

资源缓冲不是浪费,而是应对波动的保险。缓冲多少不能照搬固定比例,应结合过去的插单、故障、依赖等待和交付偏差观察。波动明显的团队应该保留更大余量;工作稳定、任务拆分清楚的团队可以逐步缩小余量,但不宜把缓冲直接压为零。

2. 误区二:人天估算越精确,计划越可靠

将任务估成“3.5人天”,容易制造一种精确感,却不一定减少不确定性。对尚未澄清的需求,真正的误差来源可能是范围未知、接口未定、数据权限不明确,而不是估算单位不够细。

估算的正确用途是支持比较和决策,而不是承诺绝对日期。早期可以使用区间、复杂度等级或相对规模;随着需求澄清、技术方案确认,再逐步收窄范围。如果不同角色对工作内容理解不同,先统一范围,再讨论估算,否则数字越细,争议越难解释。

3. 误区三:优先级等于产品经理的排序

当产品经理独自排序,却没有纳入业务目标、合规风险、技术债、客户承诺和团队依赖,排序可能只是个人偏好。另一方面,如果所有利益相关方都可以随时提高自己需求的优先级,产品经理就会沦为插单的传声筒。

我会要求每项高优先级工作说明三件事:预期改变什么结果、若延迟会损失什么、需要挤出哪项现有工作。无法回答这些问题的请求,仍可以进入需求池,但不应自动变成当期承诺。

4. 误区四:不同技能可以简单互相替代

“还有空闲的人就去帮忙”只有在技能可迁移、任务可拆分、交接成本可接受时才有效。让不了解业务的人临时接手高风险模块,可能增加评审和返工;让设计师同时承担测试数据核验,也不一定能提升端到端速度。

技能矩阵的目的不是给人贴标签,而是识别可培养的替补能力和不可忽略的单点风险。对关键技能,应明确谁可以主责、谁可以备份、需要哪些知识交接,以及安排练习的时间。若每个周期都以“培养”为名临时增加工作,却不调整原有承诺,培养就会变成额外负担。

5. 误区五:进度百分比能准确反映工作状态

“完成了百分之八十”往往没有可验证的定义。一个工作项可能主体开发已完成,但接口联调、异常处理、数据迁移和验收仍未开始。百分比容易把未知工作藏在尾部,直到临近发布才暴露。

比起主观百分比,我更倾向于观察可验证的状态和交付物:需求是否确认、方案是否评审、代码是否合并、测试是否通过、业务是否验收。每个状态都应有清晰的进入条件和退出条件,否则状态栏只是装饰。

团队管理方法大全:产品经理资源管理最佳实践落地清单

四、专业判断逻辑:怎样把资源管理变成可复用的决策流程

1. 先把目标拆成可判断的工作,再谈排期

资源计划的起点应是目标,而不是一串功能名称。比如“新增筛选器”描述的是交付物,“降低客服查找订单的平均处理时间”才描述业务结果。功能可能做完,却没有改变用户行为或运营效率;目标可以帮助团队判断需求是否值得继续投入。

我会让需求说明至少包含目标对象、当前问题、预期变化、验证方式和主要风险。证据不一定一开始就完整,但必须标出已知、假设与待验证内容。这样,团队可以在投入大规模资源前先安排访谈、数据分析、原型测试等低成本验证。

(1)把需求分成三种承诺状态

  • 候选:有问题描述,但价值、范围或可行性仍待验证。
  • 准备中:目标与边界基本明确,正在补足设计、依赖或技术方案。
  • 已承诺:负责人、验收条件、容量和时间窗口已共同确认。

这三种状态应避免混用。进入候选池不代表排期,进入准备中也不代表一定交付。只有已承诺工作才应进入团队周期承诺,这能减少“看板里有卡片,所以管理者认为已经答应”的沟通误差。

2. 用价值、时效、风险和证据质量共同排序

单一价值分数容易把问题复杂化。短期收入、长期能力、风险规避、客户体验和合规要求之间,未必能用一个精确数字公平换算。排序的重点不是伪造数学客观性,而是迫使决策者解释取舍依据。

判断维度 核心问题 证据示例 需要警惕的偏差
业务价值 如果完成,哪个结果会发生变化? 收入、留存、转化、处理时长或成本变化 用“战略重要”替代可验证结果
时效性 迟一个周期的损失是否显著增加? 合同节点、季节窗口、监管期限 把人为承诺日期误当成客观期限
风险降低 不做会导致什么概率和影响? 故障频次、合规缺口、恢复时间 只看风险严重程度,不看发生概率
证据质量 判断来自数据、观察还是主观假设? 用户研究、实验、运营记录、销售反馈 把少数强烈反馈当成全体需求
投入与依赖 需要哪些技能,是否阻塞其他工作? 估算区间、依赖清单、关键角色可用时间 仅按开发工时比较,不计等待和交接

3. 按真实容量做计划,而不是按合同人数做计划

一个简单的容量估算可以从每位成员的可用时间开始,扣除休假、值班、固定协作、支持工作,再为不确定性留出余量。这个计算不是为了把团队切成精确的小数,而是避免把理论工时直接当成可承诺工时。

对成熟团队,过去若干周期的交付记录可以帮助形成基线。记录应按工作类型和复杂度分组,避免把修复小问题、建设新能力和跨系统项目混在一起比较。若只有平均值而没有波动范围,计划很容易在常见偏差出现时失效。

(1)一个可落地的容量计算示例

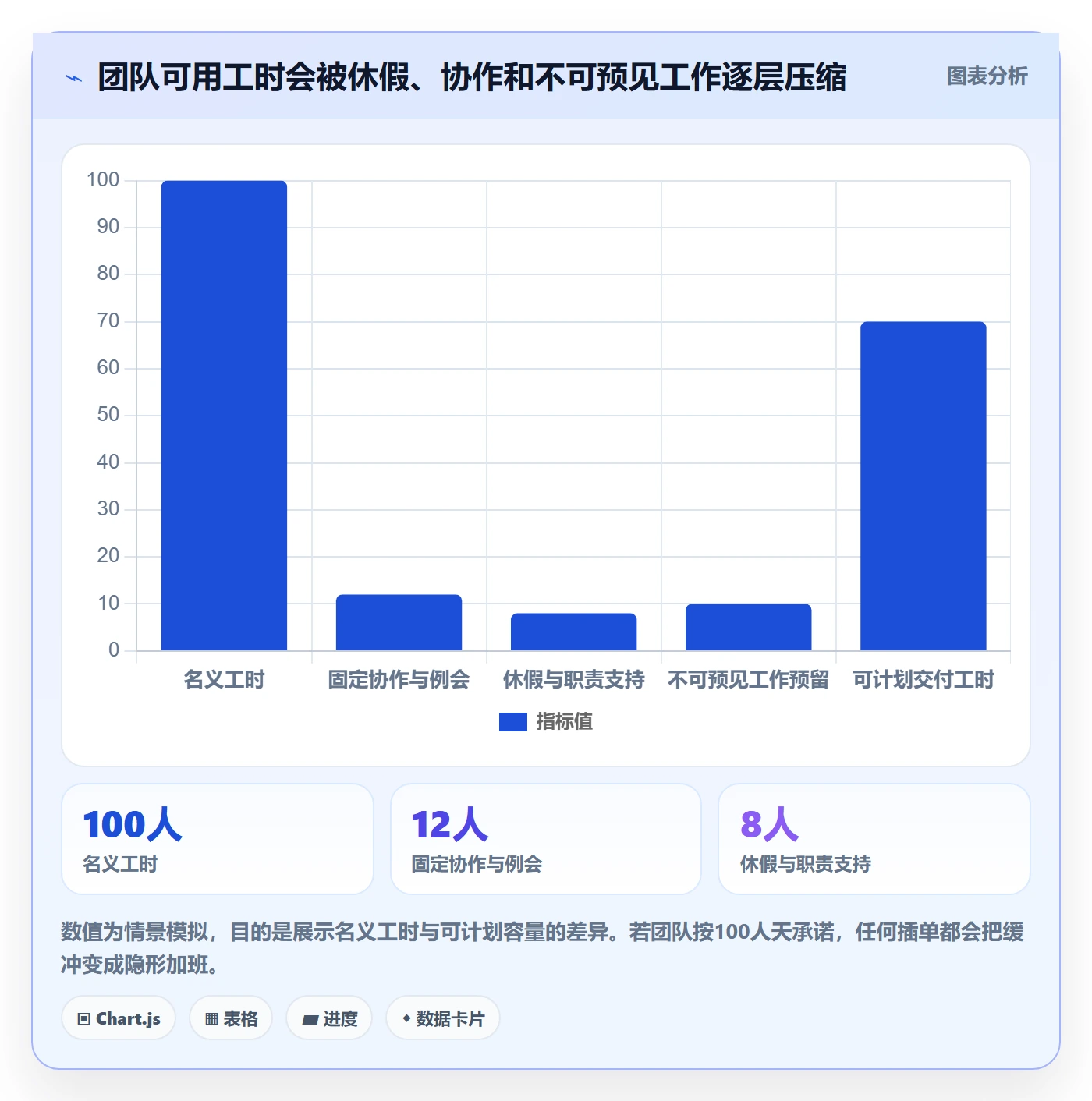

假设团队五人,每人两周理论可投入十个工作日,名义容量为五十人天。扣除休假、值班、例会、协作支持后,可用于计划工作的时间可能降至三十六人天。若团队近期插单频繁,再保留约五到七人天的缓冲,则周期内适合承诺的计划性工作约为二十九到三十一人天。

这只是情景模拟,不是通用配额。若团队历史上突发工作很少,缓冲可更低;若处于发布高峰、合规审查或线上稳定性治理阶段,就应提高预留。容量计算的价值不在小数点,而在于让计划假设公开,让超载风险可以讨论。

4. 用在制工作限制保护交付流动

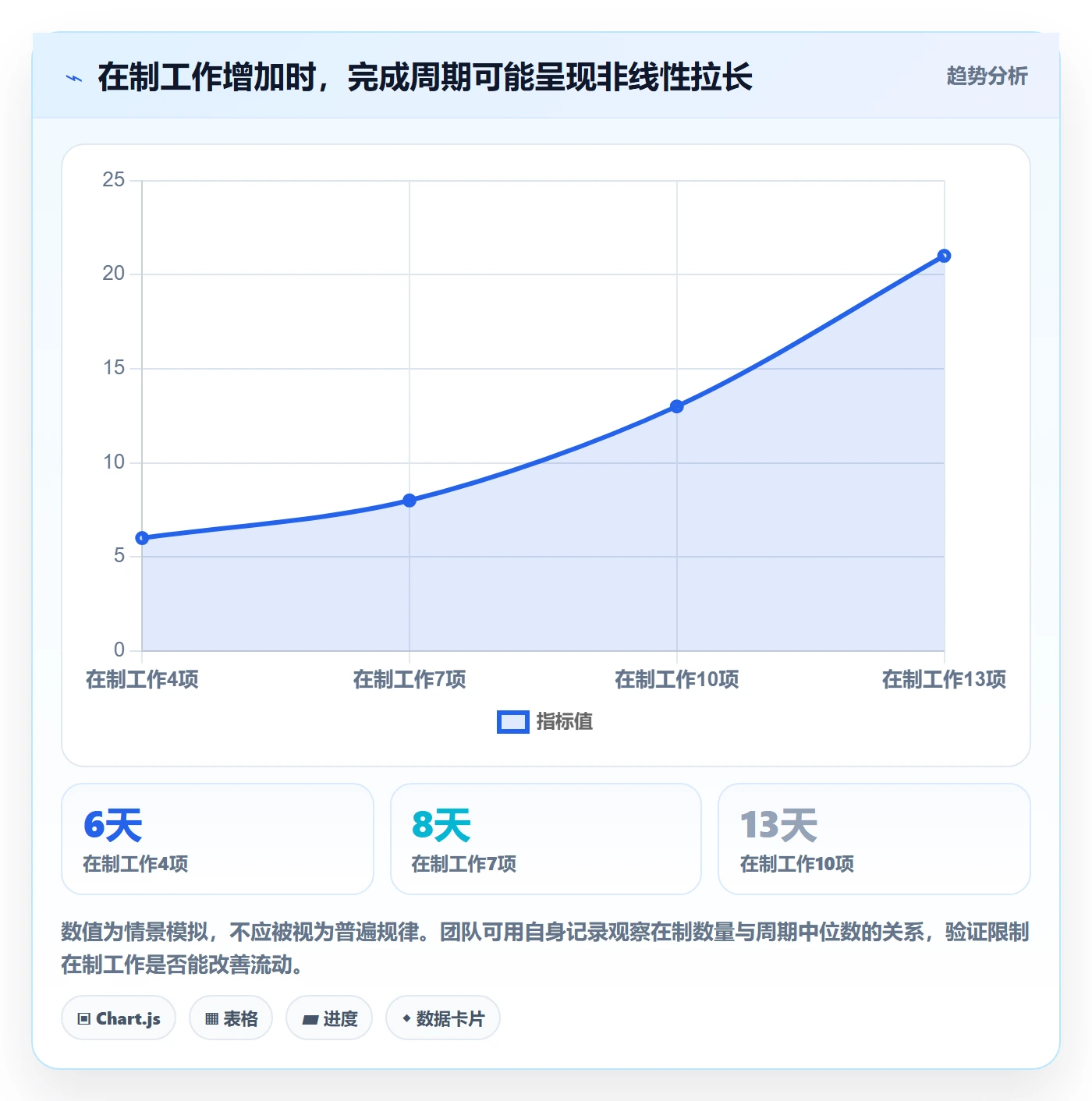

在制工作数量越多,每项工作分到的连续注意力通常越少。产品经理不一定要推行复杂的流程方法,但应知道团队同时开始了多少项工作,哪些处于等待状态,以及开始新工作是否会拖慢已经接近完成的工作。

可以先从团队级限制开始:某周期只承诺有限数量的主线工作;新增事项必须由负责人说明它要替换什么;等待外部决策的工作若超过约定时间,就进入风险升级而非继续显示“进行中”。限制的目的不是阻止工作,而是让拥堵显形。

团队管理方法大全:产品经理资源管理最佳实践落地清单

5. 把依赖关系变成可管理的对象

跨团队依赖往往不是“有一个联系人”就算管理完成。至少要记录依赖内容、提供方、接收方、需要的时间、验收标准和延迟后的替代方案。依赖如果只写在会议纪要里,变更时很难及时发现影响范围。

我会优先识别会形成关键路径的依赖:一旦延迟就会推迟上线、阻断测试或让多个团队等待的事项。对这类依赖,应该提前约定决策时限、升级路径和替代方案,而不是等到临近发布日期再开协调会。

五、案例与数据观察:一个百人以上组织如何重建资源视图

1. 案例边界:这是流程演练,不冒充单一企业实测

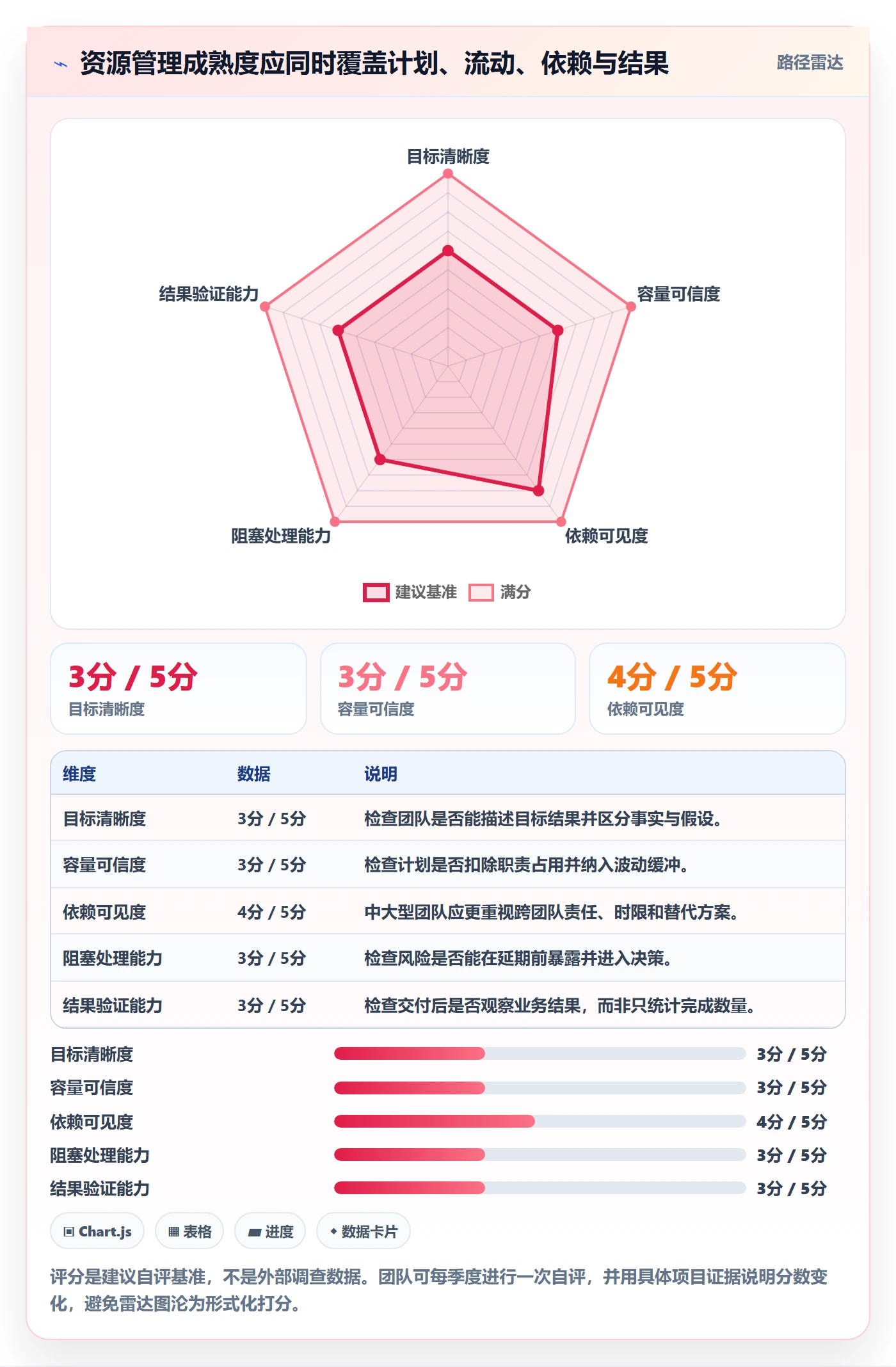

以下案例是我用于说明管理方法的情景推演,参数是示意数据,不代表特定企业的实际成效。组织有约一百二十名产品、研发、设计、测试和数据人员,分布在多个产品小组;主要问题是季度承诺过多、临时插单频繁、管理层无法判断延迟来自资源不足还是决策等待。

团队最初用多份表格跟踪工作。需求列表记录业务优先级,研发排期记录人天,测试团队另有发布计划,各团队对“已开始”“已完成”的定义也不一致。问题不是缺少信息,而是信息的口径和责任人不统一。

2. 第一步:建立共同工作目录,不急着引入复杂评分

项目启动时,先统一每项工作的最小信息:目标、工作类型、负责人、依赖角色、验收条件、当前状态、风险和目标时间窗口。然后清理重复需求,区分候选、准备中与已承诺事项。

团队没有一开始就给每个工作项打十几个分数,而是先要求提出者回答价值、时效和不做的后果。这个做法降低了评审门槛,也避免分数看似精确、实际无法解释。对关键工作,再补充收益假设和验证方法。

3. 第二步:按技能而非部门统计可用容量

管理者把未来几个周期的容量按角色和关键技能拆开,例如核心服务开发、数据分析、用户研究、测试自动化和发布支持。随后发现,总研发人天并不是首要限制:真正影响交付的是少数关键评审和验收能力分散在特定人员身上。

团队据此安排两项调整:一是把常规评审时间固定下来,减少临时打断;二是为关键模块培养备份人员,并设置知识交接任务。这里没有假设“每个人都能立即互换”,而是承认技能培养需要时间和原有工作让渡。

4. 第三步:规定插单必须显式挤出工作

新的约定不是禁止紧急事项,而是让紧急事项有成本记录。新增工作必须注明来源、紧急原因、预计占用、被推迟事项和决策人。若属于线上稳定性问题,按照预先设定的严重程度进入处理通道;若只是某个利益相关方临时提出的优化,则回到排序流程。

这样做的效果不是让插单消失,而是让插单从“无声增加”变成“公开取舍”。团队开始看到哪些部门、哪些流程反复产生临时请求,也能据此改善需求准备和发布沟通。

5. 第四步:复盘流入、流出、等待和结果

每个周期的复盘不只问“做完了吗”,还问新增承诺多少、完成多少、被暂停多少、等待在哪个状态、变更造成什么影响。对于业务目标,还检查交付后是否出现预期行为变化;若没有变化,就区分产品设计假设错误、推广不足还是测量口径不完整。

情景推演中的建议观察区间是:连续记录至少六个周期后再判断趋势,避免被单个节假日、发布大版本或人员调整影响。指标应配合具体事件解释,不宜把短期数字变化直接归因于某一项管理动作。

观察项 改进前情景值 调整后情景值 解释边界
每周期临时插单占承诺工作的比例 约24% 约14% 需确认统计口径一致,且不能把合理故障响应当成无效工作
关键角色等待时间中位数 约5个工作日 约3个工作日 变化可能来自固定评审时段,也可能受需求复杂度影响
已承诺工作按期验收比例 约61% 约76% 需同时观察范围是否被缩小,防止通过降低验收要求改善数字
未注明替代项的新增承诺 每周期约9项 每周期约2项 体现资源取舍是否显性化,不直接代表业务产出增加

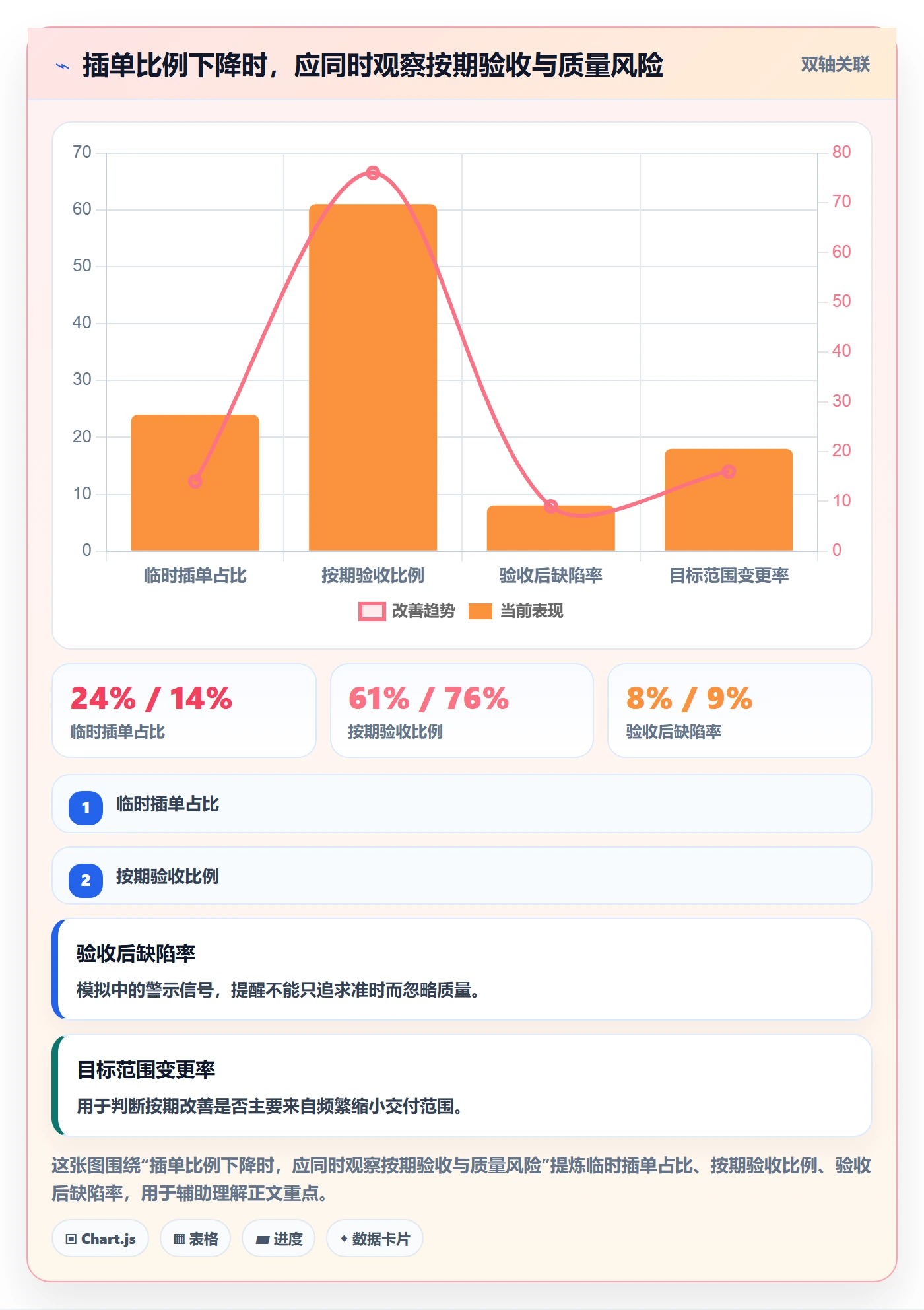

表中数值是用于方法演示的情景模拟,不是企业调查统计,也不能证明单一措施必然带来同样变化。它说明的是观察框架:如果按期验收改善,却伴随目标缩水或质量下降,就不能称为资源管理进步。

团队管理方法大全:产品经理资源管理最佳实践落地清单

6. 结果解读:看见因果链,而不是庆祝单个数字

假设插单比例下降、按期验收上升,这并不自动证明管理流程有效。还要检查业务是否真的减少了临时变化,团队是否把工作推迟到统计周期之外,质量是否稳定,重要目标是否仍被覆盖。

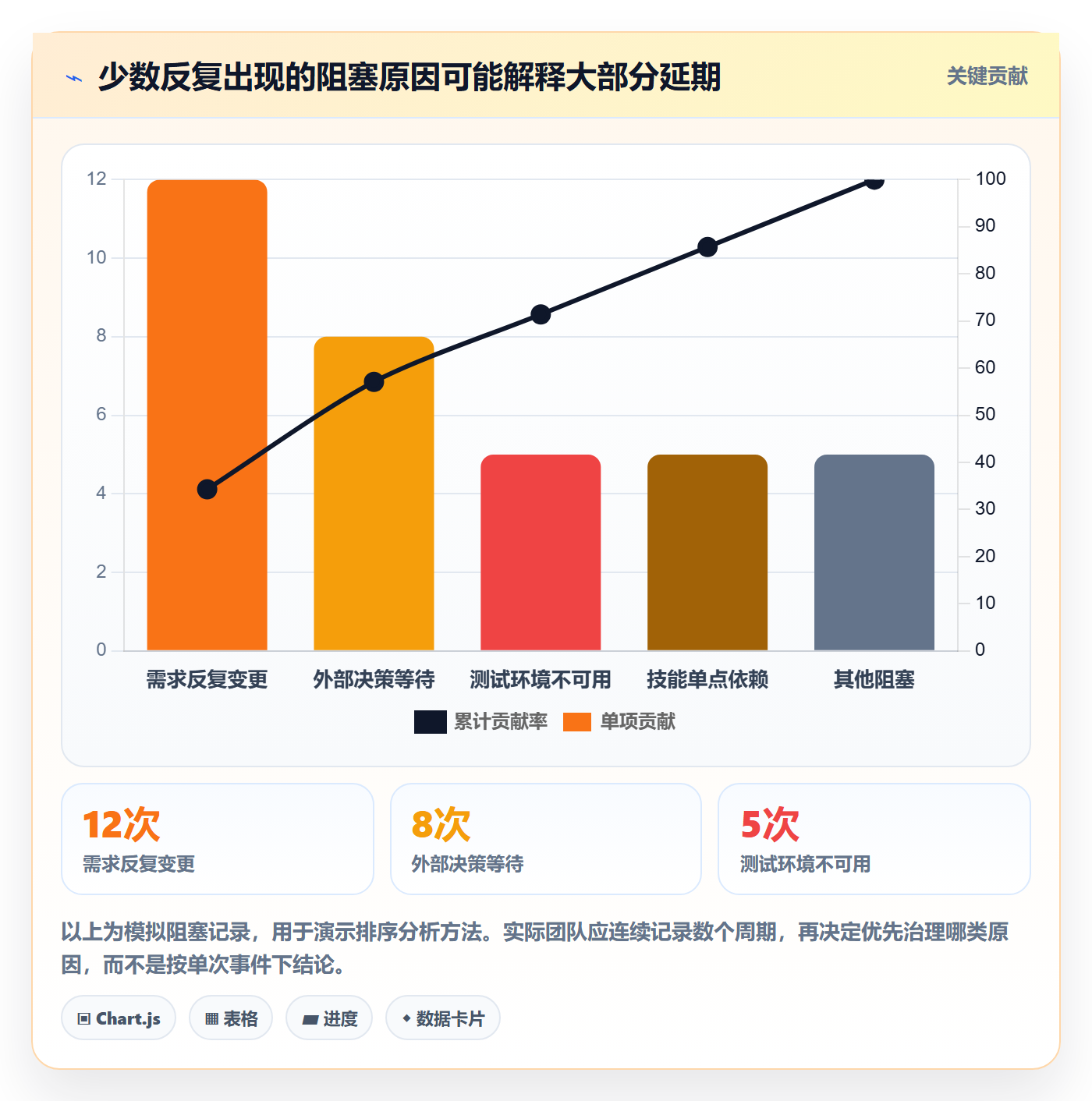

有价值的复盘会把数据和事件对上:某类需求为什么反复变更?关键角色等待减少,是因为评审机制改善,还是本周期恰好没有复杂项目?某项交付提前,是否因为依赖方更及时,或只是工作范围变小?资源管理的证据不是漂亮的仪表盘,而是可以解释的变化机制。

六、不同情况下的行动建议:按团队成熟度选择轻重方案

1. 小团队:先把承诺和插单写清楚

团队人数少、沟通链条短时,不必从复杂平台和多级审批开始。先建立一个所有成员都看得懂的工作板,明确需求状态、负责人、验收条件和优先级。每周做一次短复盘,新增工作必须说明替换项。

  • 限制同时进行的重点工作,避免每个人身上挂着过多未完成任务。
  • 给突发工作设置明确通道,区分故障、客户承诺和普通优化。
  • 每两到四周回看一次估算偏差与等待原因,不用一次复盘建立复杂流程。
  • 由产品经理维护目标和取舍记录,技术负责人维护依赖、风险和实现边界。

小团队的取舍是:保留灵活性,但接受部分信息依赖口头沟通。只要团队成员稳定、项目数量少,这通常比繁琐流程划算;一旦跨团队依赖变多,就应逐步把口头约定转成可追溯记录。

2. 多产品线组织:统一口径,但不要强求所有团队同一节奏

多个产品线通常有不同发布周期、风险等级和工作类型。统一的应是字段含义、状态定义、依赖记录和容量口径,不一定是所有团队都采用完全相同的迭代长度或审批步骤。

  • 建立跨团队共享的工作目录,标记共同依赖与关键里程碑。
  • 用滚动规划管理远期不确定性,近期计划才承诺到具体团队容量。
  • 让产品线负责人每周期处理优先级冲突,不把所有冲突都推给一线产品经理。
  • 按工作类型区分交付基线,避免把研发项目、运营支持和合规工作简单比较。

多产品线的取舍是:统一治理会提高可见性,但过度统一会压制团队适配。目标应是让跨团队承诺可协调,而不是让每个团队填同一张复杂表格。

3. 百人以上组织:把资源数据和决策责任连接起来

组织超过百人后,资源管理往往从团队内部排期升级为跨团队组合决策。某项目管理平台可以提供统一视图,但需要先定义数据归属:谁维护目标、谁确认容量、谁更新风险、谁有权调整优先级。

  • 按组织层级设置不同视图:团队看执行,产品线看依赖与里程碑,管理层看目标、风险和资源冲突。
  • 将战略目标与工作项关联,但不要要求每一项琐碎任务都直接贴上战略标签。
  • 建立组合评审节奏,新增重大工作时明确资源来源和被推迟的承诺。
  • 记录决策理由和版本变化,降低人员调整后重复讨论的成本。

对于此类组织,PingCode可作为中大型团队协作与项目过程管理的参考平台之一。选用工具时,我会先做小范围试点,观察需求信息是否能贯通到执行状态、跨团队依赖是否可追踪、管理者能否快速识别超载和阻塞,再决定是否推广。先验证决策流程,再扩大工具覆盖面;不要把全员上线误当成管理变革完成。

4. 线上问题频繁的团队:区分计划产能与响应责任

稳定性工作不能永远被当作“额外事项”。如果团队持续有故障响应、客户支持和安全修复,就应该把这类工作纳入容量规划,按严重程度设置响应机制,并定期识别根因。

  • 明确事件分级、响应负责人和升级时限。
  • 统计事件频次、恢复时间、重复问题和修复后的复发情况。
  • 为支持轮值安排交接,并在周期计划中扣除相应时间。
  • 将反复发生的事件转成根因治理工作,避免长期靠临时救火维持运行。

此类团队的取舍是:计划性产出可能低于表面可用工时,但系统稳定性和长期交付能力会更可控。若只用功能数量评价,就会诱使团队推迟必要的质量治理。

七、不同情况下的取舍:何时加人、何时延期、何时砍范围

1. 什么时候应该加人

加人适用于工作可以并行拆分、任务边界清晰、接手者拥有所需技能,并且指导与协作成本不会吞掉新增产能的情形。若新增人员需要长期熟悉业务、等待权限或依赖核心成员指导,短期内反而可能占用现有团队时间。

判断时可以比较两类成本:新增人员在目标时间窗口内能提供多少有效产能,以及团队为招聘、交接、评审和协调付出多少时间。如果瓶颈是外部决策或单点评审,加开发人员通常不是有效解法。

2. 什么时候应该延期

当目标仍然有价值,但当前容量、依赖或风险无法支持可靠交付时,延期比隐性加班更诚实。延期时要说明新的时间窗口、影响对象、依赖变化和重新评估条件,避免只宣布一个日期而不说明为什么可信。

如果延期原因是需求范围持续变化,应先冻结必须解决的问题和可选范围;如果原因是关键角色不可用,应确认替补方案和交接成本;如果原因是外部依赖,应把控制权边界说清楚。

3. 什么时候应该砍范围

砍范围适用于核心价值可以通过较小版本验证、部分功能不是成功前提、上线后能够安全补充的情形。范围削减不是把质量、隐私、合规或安全要求删掉,也不是把复杂工作藏到上线之后。

我通常用“最小可验证结果”而非“最小功能清单”来讨论。先确定必须让用户完成什么行为、必须观察什么指标,再反推最低必要交付。若删掉某一部分后无法验证目标,就算它看起来可有可无,也未必适合先删。

4. 什么时候应该暂停工作

当关键假设已经失效、外部条件发生变化、预期收益明显低于机会成本,或风险无法接受时,暂停比继续投入更负责任。暂停不是默认否定项目,而是重新检查是否需要调整目标、方案、时机或资源配置。

暂停时要明确恢复条件:需要出现什么证据、哪个依赖解决、达到什么业务门槛,才重新投入。没有恢复条件的暂停,容易变成无人负责的长期搁置。

情形 优先考虑 不建议的反应 关键验证
工作可并行且技能明确 补充人员或调配可替代技能 不看交接成本,直接增加名义人数 新增产能能否在目标窗口内投入
价值成立但依赖未就绪 延期并提前解除依赖 反复承诺未经确认的发布日期 依赖负责人、时间和验收条件
核心目标可由小范围验证 削减非必要范围 删掉质量、安全和关键验收要求 缩小后是否仍能验证目标
关键假设失效或机会成本过高 暂停并设定恢复条件 为了证明既有投入正确而继续追加资源 重新投入需要满足的证据门槛

八、落地清单:从下一个周期开始建立资源管理闭环

1. 周期开始前:确认承诺是否有边界

  • 本周期目标是否能用业务结果或可验证行为描述?
  • 每项工作是否有负责人、验收条件和依赖说明?
  • 候选工作、准备中工作与已承诺工作是否明确区分?
  • 容量是否扣除了休假、值班、协作支持和不可预测工作?
  • 关键角色是否存在单点依赖或冲突排期?
  • 如果新增紧急工作,当前哪项承诺会被替换?

若上述问题没有答案,不必强行把所有计划补齐到看似精确。先标记不确定性和责任人,给决策安排明确时间,再决定是否承诺。

2. 周期进行中:及时发现等待和变更

  • 每周查看在制工作数量,而不只查看完成百分比。
  • 记录工作停滞的原因、开始时间和解除条件。
  • 跨团队依赖变化时,同步更新受影响的里程碑和责任人。
  • 新增工作必须写明来源、紧急程度、容量影响和替代项。
  • 遇到范围变化时,先确认目标是否变化,再调整任务清单。

管理会议不应逐条念看板。真正需要讨论的是偏差:原计划依赖了什么假设、现在发生了什么变化、有哪些选项、谁来做决定。状态可由工具异步更新,会议时间留给冲突处理。

3. 周期结束后:把交付和学习分开复盘

  • 交付层面:哪些工作通过验收,哪些未完成,偏差来自哪里?
  • 流动层面:哪些角色或状态形成等待,是否存在重复阻塞?
  • 价值层面:交付后是否出现预期结果,证据是否足以支持判断?
  • 系统层面:是否有范围变化、插单、返工或质量事件未被计入?
  • 改进层面:下一周期只选一到两个可验证的流程改进动作。

不要把复盘变成追责清单。若团队成员担心报告延期会受到惩罚,风险就会被隐藏,管理者只能看到晚期的坏消息。更有效的做法是鼓励尽早暴露不确定性,同时要求负责人提出可选方案和影响范围。

4. 用最少指标建立可信的资源视图

团队刚开始建立资源管理时,指标不宜过多。建议先选择少数能支持决策的信号,并保持定义稳定。下面的指标组合可以作为起点,不应被直接套成绩效排名。

指标 用途 适用提醒
已承诺工作按期验收比例 观察承诺与实际交付的匹配程度 与范围变化和质量结果同时观察
工作周期中位数 观察从开始到完成的流动速度 按工作类型分组,避免复杂度差异掩盖变化
在制工作数量 识别是否存在过度并行和排队 不应脱离团队规模和任务拆分方式单独评价
临时插单占比 判断计划被非预期工作的扰动程度 合理故障响应应单独分类,不等于无效需求
关键角色等待时间 定位瓶颈技能或决策环节 结合等待原因分析,不能只归咎于个人效率
交付后目标结果 确认工作是否产生业务价值 根据业务周期选择合适的观察窗口

团队管理方法大全:产品经理资源管理最佳实践落地清单

九、结语:资源管理的成熟,不是让团队更满,而是让取舍更清楚

1. 产品经理的价值在于让有限资源流向最值得做的工作

管理资源不是替每个人安排每个小时,也不是把所有需求压成一张看似精确的路线图。它是在信息不完整、能力有限、目标不断变化的条件下,让团队知道为什么做、谁来做、需要什么、何时重新判断,以及不做什么。

如果团队总是忙到没有时间讨论问题,通常不是缺少更多状态会议,而是需要减少同时承诺的工作、明确关键依赖,并建立变更时的替代规则。若一加人就解决不了问题,先检查瓶颈是否在等待、技能单点或决策链条;若计划频繁失效,先查需求流入和容量假设,不要急着责怪估算能力。

2. 下一步行动:用一个周期验证,不要一次改造全部流程

  1. 选定一个团队和一个周期,统一候选、准备中、已承诺三种工作状态。
  2. 记录每项承诺的目标、负责人、验收条件、依赖和容量来源。
  3. 明确插单规则:新增工作必须说明被替换的承诺或额外容量从何而来。
  4. 周期结束后复盘流入、完成、等待、范围变化和业务结果。
  5. 只改进最突出的一个瓶颈,再用后续周期验证是否有效。

我最重视的资源管理信号,不是每个人有没有空,而是团队能否及时说清楚:我们现在承诺了什么、为什么承诺、哪里正在等待,以及新增一件事会牺牲什么。当这些答案真实、可追溯、能够被复盘,团队管理才从“催进度”转向“管理承诺”,资源也才有机会稳定地转化为业务结果。

常见问题解答(FAQ)

1. 产品经理如何判断团队资源是否已经超载?

我手上同时有几个版本需求、线上问题和临时协调事项,大家看起来都很忙,但我说不清到底是哪项工作在拖慢进度。有没有一种简单的判断方法,能区分正常繁忙和资源超载?

不要只看每个人手里的任务数量,要同时看在制任务、可用工时和关键依赖。可以先按周估算:扣除会议、支持和休假后,一名成员每周可用于项目的时间通常不宜按满额计算,例如按 30 小时规划;再把承诺工作量控制在可用时间的 80% 左右,留出处理线上问题和估算偏差的空间。

若连续两周出现任务延期、跨项目切换频繁,或关键事项只能靠加班完成,就应视为超载信号。判断重点不是团队是否忙,而是承诺是否持续超过真实产能。

2. 产品经理怎样给多个项目分配有限的人力?

我负责的几个项目都被认为很重要,研发和设计却只有有限的人手,协调时每个项目负责人都希望先做自己的需求。我不想单纯靠谁声音大来排优先级,应该用什么规则让分配过程更透明?

先把项目放到同一张资源表里,而不是让各项目分别争抢人员。可用影响范围、时效性、延期成本、依赖风险四项打分,并明确每项的权重;例如高时效且延期会造成合规或客户损失的事项优先,其次再比较预期收益。

评分只是讨论依据,不应假装精确到小数点:如果两个项目分数接近,就由业务负责人确认取舍,并记录被推迟项目的影响。每周检查一次分配,避免资源表变成一次性承诺。

3. 资源管理清单应该记录哪些信息,才不会沦为表格负担?

我试过维护任务表,但大家更新几次后就不再看,最后还是靠开会问进度。到底哪些字段是真正有用的,既能提前发现风险,又不会让团队花太多时间填表?

清单只保留能改变决策的信息:事项负责人、目标日期、预计投入、当前状态、依赖对象、风险及下一步。预计投入可以用半天或人日等粗粒度单位,不必追求虚假的精确;状态则建议区分未开始、进行中、阻塞、已完成,并给阻塞项写明需要谁在何时提供什么支持。若一个字段连续几周没有促成任何决策,就考虑删掉。

清单的价值不在字段齐全,而在负责人能否据此调整优先级、解除依赖或重新承诺日期。

4. 团队资源计划与实际进度不一致时,产品经理该怎么处理?

我发现项目计划里的工作量和实际投入经常对不上,有时是需求变更,有时是技术问题,也有成员估算偏差。遇到这种情况,我应该先追责、压缩范围,还是重新排期?

先识别偏差来源,再决定调整方式,不要把所有延期都归结为执行不力。可以在每次里程碑复盘时,将偏差归为需求变化、技术不确定性、外部依赖、估算误差或突发支持,并记录原计划与实际投入;连续出现同类偏差,才说明估算模型或协作机制需要修正。若目标日期不可变,优先与业务方确认可删减的范围;

若核心范围不可缩,就重新协商日期或投入。任何调整都要同步更新依赖方和验收口径,避免表面保住日期、实际交付质量失控。

核心关键词

读者评论

梁
梁佳宁

文中把“可兑现的承诺”作为资源管理单位,这个判断比较实用。实际落地时,最难的是让业务方接受“新增需求必须说明挤出什么”,否则优先级规则很容易在临时会议里失效。

唐
唐悦

容量预留不能只按固定比例执行,建议结合团队过去几个月的线上故障、插单和请假记录动态调整。小团队还要注意,预留过多可能造成关键事项推进过慢,需要定期复盘实际利用情况。

毛
毛知夏

文章强调技能单点依赖很有价值,但培养替补不能只安排文档交接。更有效的做法是让备份人员参与真实评审和发布,并明确达到什么程度才算具备独立处理能力,否则矩阵上的“已覆盖”可能只是形式。

文章包含AI辅助创作:团队管理方法大全:产品经理资源管理最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/612411

赞 (0)
飞飞飞飞
资源管理如何做好资源分配?产品经理最佳实践与操作步骤
上一篇 51分钟前
岗位怎么做?研发团队入门指南:资源管理从0到1
下一篇 49分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
