资源分配最常见的失控,不是没人填工时,而是产品经理在周会上承诺了三项“本周必做”,研发负责人按两项排期,测试团队却只收到一项提测计划。到了周五,所有人都说自己完成了该做的部分,版本仍然延期。资源管理要解决的,正是这种目标、能力、时间和决策权没有对齐的问题;它不是把人画进甘特图,而是让组织能够看见约束、比较取舍,并在变化出现时及时调整。
一、核心结论:资源管理不是分人,而是管理承诺
1. 产品经理管的是需求与能力之间的匹配
我判断一套资源分配方案是否有效,不看表格填得多满,而看它能否回答四个问题:做什么、谁能做、何时能完成、如果条件变化先放弃什么。只要其中一个问题没有明确答案,排期就更像愿望清单,而不是可执行承诺。
产品经理通常不直接管理研发、测试、设计等职能团队,却需要把需求优先级转化为跨团队的工作顺序。因此,产品经理承担的不是“给每个人派任务”的职责,而是维护一套可讨论、可追踪、可修订的分配机制。职能负责人负责确认能力和人员安排,产品经理负责目标、范围和优先级,项目负责人负责节奏、依赖与风险协调。
我的核心判断是:资源管理的最小单位不是人,而是“在某个时间窗口内、由某种能力完成的一段工作”。同一个人可以在多个项目之间切换,但同一小时不能被两个项目同时占用;同一项需求也不能只用“开发两人”来估算,它还包含设计、评审、测试、上线准备和不确定性缓冲。
2. 先约束承诺,再优化利用率
很多团队把资源管理做成利用率管理,试图让每个人每天都排满。这看起来精确,却会把请假、线上故障、需求澄清和跨团队等待全部变成“计划外事件”。当日程没有空隙,任何一个小变化都会推动后续工作整体延期。
我更倾向于先确认团队对外承诺是否可信,再观察资源利用率。利用率是效率信号,不是目标本身。长期把关键岗位排到接近满负荷,容易使队列变长,需求等待变久,临时事项一多,团队就只能通过加班偿还计划中的乐观偏差。
下面的数值是用于解释机制的情景模拟,不代表行业平均值。团队可把它当作诊断起点,再用自己的历史数据替换。若计划利用率从 85% 上升到 95%,承诺完成率不一定同步提高;应同时观察插单、等待和返工,而不能只看排期表上是否“有人有空”。

3. 资源分配必须同时管理工作量和不确定性
需求估算只写“开发 8 人天”,容易造成一种错觉:只要找到一个人连续工作 8 天,需求就能在 8 天后交付。实际排期还要考虑技能是否匹配、是否有评审等待、测试环境是否可用、依赖团队何时提供接口,以及突发问题会占用多少能力。
因此,我会要求需求进入排期时至少说明工作量区间、关键依赖、所需角色、验证方式和不确定性来源。估算不必假装精确,但必须让团队知道“为什么这个时间点可以承诺”。将风险藏在一个看似精确的日期里,并不会让风险消失,只会让它更晚暴露。
二、背景与真实场景:跨团队排期为什么容易失真
1. 一个常见的中大型组织场景
以下案例为匿名化的情景复盘,数据经过整理并作了模拟化处理,用于说明方法,不对应某一家企业的真实经营数据。团队约有 120 人,产品、研发、测试、设计和运营分属不同职能线,多个业务项目共用架构、数据和质量保障人员。业务部门按季度提出目标,项目团队按月规划,线上问题则随时打断原计划。
产品经理最初用一张表收集需求,字段包括需求名称、优先级、负责人和计划日期。表格能说明“想做什么”,却无法说明“依赖哪些能力”“同一专家是否被重复预订”“上线窗口是否冲突”。每个项目负责人都觉得自己的任务只占一点时间,合并起来后,少数架构师和测试骨干却被排了多条并行工作。
项目延期后,团队通常先追问负责人为什么没有按时完成,而不是追问计划为何没有识别共享资源冲突。结果,产品不断压缩需求范围,研发不断承诺更激进日期,测试只能在末尾集中接收变更。表面看是个人执行力不足,实质是分配逻辑没有反映真实约束。
2. 看总人数不够,要看关键能力的供需
一个团队有 20 名研发,不代表任何一个项目都能获得 20 人的有效产能。若其中 12 人擅长业务服务开发,3 人掌握核心数据链路,2 人负责基础设施,剩余人员还需承担维护和线上保障,那么真正影响排期的可能是数据能力或基础设施能力,而不是研发总人数。
我会把资源需求按角色或技能拆开,而不是只按部门人数汇总。团队可以从最小粒度开始,例如“后端开发、前端开发、测试、体验设计、数据分析、架构评审”,再依据实际瓶颈细化。颗粒度太粗会掩盖冲突,颗粒度过细则会使维护成本陡增。
下表用情景模拟展示如何从“有多少人”转向“某项能力在某周能提供多少时间”。其中可用产能已经扣除了固定会议、维护和请假预留;团队应按本组织口径重新定义,不要直接照搬数值。
| 能力类型 | 名义人数 | 第 1 周可用人天 | 已确认需求人天 | 初步判断 |
|---|---|---|---|---|
| 业务后端开发 | 8 人 | 28 人天 | 24 人天 | 有 4 人天缓冲,仍需留意线上支持 |
| 数据链路开发 | 3 人 | 9 人天 | 13 人天 | 缺口 4 人天,必须拆范围或调整顺序 |
| 质量测试 | 5 人 | 16 人天 | 19 人天 | 缺口 3 人天,测试窗口与提测节奏冲突 |
| 体验设计 | 3 人 | 8 人天 | 6 人天 | 尚有容量,但需确认评审等待时间 |
| 平台运维支持 | 2 人 | 5 人天 | 7 人天 | 缺口 2 人天,发布风险高于常规项目 |
3. 工时、产能和交付时间不是同一个概念
人天是工作量单位,不是日历承诺。一个需求估算为 10 人天,若需要两种稀缺技能、只能在评审后启动,且测试环境每周只有一个窗口,它可能要跨越数周才能完成。反过来,一个工作量较大的任务,如果角色互补、依赖清楚、可并行验证,日历周期未必更长。
我会把计划拆成三个视角:工作量说明投入多少,产能说明团队在窗口内能做多少,周期说明任务经过依赖与等待后何时完成。只报告其中一个数字,容易引发错误决策。尤其要避免把所有人的理论工时直接相加,作为团队未来的交付容量。
4. 资源冲突通常在计划边界处暴露
计划边界包括项目切换、版本冻结、节假日、发布窗口、共享组件改造和人员轮换。多数冲突并非突然发生,而是在不同团队分别做计划时被拆散了:产品确认需求日期,研发确认代码日期,测试确认测试窗口,发布团队确认上线窗口,最后才发现四个日期互相不兼容。
所以我会把资源协同会议前移到需求承诺之前,而不是等到延期后再开协调会。真正有价值的讨论不是逐个报进度,而是提前确认缺口、依赖和可替代方案,让有权做取舍的人在成本还可控时作决定。
三、常见误区:看起来在管资源,实际上在制造盲区
1. 误区一:排满日历就等于提高效率
日历排满只能说明计划没有缓冲,不能证明执行效率高。对于需要创造性判断、跨团队沟通和反复验证的工作,持续切换本身会产生额外成本。若一个人每周同时承担多个项目,必须把上下文切换、会议和交接计入计划,否则表面上的任务时长会系统性低估。
我会特别检查共享专家是否被多个项目以“每周 20%”的方式同时预订。单项看似合理,合计却可能超过可用时间。更隐蔽的问题是,每个项目都把自己排在优先位置,专家只能临时决定先做哪项,实际决策权就从产品组合层面滑落到消息提醒和催办强度。
2. 误区二:平均分配资源才公平
把资源平均分给所有需求,容易形成“每个项目都启动了,但没有项目真正完成”的局面。资源分配要服务于组织目标,而不是满足每个需求方都拿到相同份额的心理预期。高优先级任务可以获得更多连续产能,低优先级任务则明确排队或暂缓。
这不意味着可以忽视公平。更稳健的做法是公开分配依据,例如业务价值、时限、风险、能力稀缺程度和机会成本,并让被延后的团队知道何时重新评估。分配过程可解释,比表面平均更能建立信任。
3. 误区三:用优先级标签替代真实取舍
如果每个需求都标为“高”,优先级标签就不再提供信息。判断优先级时,我会追问:延期一个月的代价是什么?是否存在法规、客户合同或生产稳定性约束?若给该需求增加资源,哪项工作会让出产能?如果答案只是“老板要求尽快”,还需要把目标、时限和替代方案补全。
优先级应有排序,也应有决策责任人。产品经理可以整理价值和范围,但涉及多个产品线的资源冲突,往往需要由产品组合负责人、业务负责人或管理团队作出明确选择。把冲突写成“待协调”,却不指定谁有权决定,等于将决策无限期推后。
4. 误区四:用单点估算包装不确定性
“需要 8 人天”往往只是一个中位判断,不一定包含需求变更、接口联调和返工。若团队把单点估算直接转换成承诺日期,计划就会把不确定性伪装成确定性。更合理的表达可以是“5 至 9 人天,主要风险在数据口径确认;若本周完成确认,按 7 人天计划”。
估算区间不是推卸责任,而是暴露信息质量。随着需求澄清、接口验证和技术方案评审完成,区间应逐步收窄。若距离上线越来越近,估算区间仍没有变化,团队应检查是否缺少验证,而不是把日期再写得更精确。
5. 误区五:资源工具上线就会自动解决协同问题
管理工具可以帮助团队集中需求、责任人、计划、依赖与状态,但工具无法替代决策规则。字段定义混乱、更新责任不清、优先级没有裁决机制时,工具只会更快地传播不一致数据。
对于中大型企业或 100 人以上组织,若需求、迭代、项目和跨团队协作分散在多个渠道,可评估使用 PingCode 一类项目管理平台,把规划、执行和风险信息放在相互关联的工作流中。选型时我更关心数据能否追溯、权限是否适配、团队是否愿意维护,而不是功能清单有多长。平台价值来自规则和数据质量,不来自单纯购买或部署。
四、专业判断逻辑:从需求进入到承诺兑现的六个环节
1. 先统一资源口径,避免同名数据各自解释
“产能”至少要明确计算周期、角色范围、请假和维护是否扣除、线上支持是否单列。一个团队按 8 小时折算人天,另一个团队按 6 小时折算,汇总后看起来可以精确到小数点,实际却无法比较。
我建议先约定三类口径:工作量用人时或人天,计划容量用每角色每周期可投入量,承诺则用完成日期或可验收范围。历史数据也要注明口径变更日期。工具里如果没有这些定义,仪表盘上的数字并不构成可比证据。
2. 先识别必须完成的工作,再讨论新增需求
团队容量并非全部可用于新功能。线上值守、缺陷修复、安全更新、技术维护、合规工作和团队协作都占用产能。若计划只登记新需求,实际交付中必然不断出现“计划外”工作,最后再把差异归咎于执行偏差。
我会把工作分为承诺型、保障型和探索型。承诺型有明确验收范围与时间;保障型用于可靠性、缺陷和运维;探索型用于验证未知问题。分类不是行政标签,而是帮助团队看清容量被怎样使用,以及新增目标会挤压哪一种工作。
3. 用能力负荷而不是总人头识别瓶颈
当总人力看起来够、交付仍然排队时,应检查关键能力负荷。可按周计算每类角色的需求人天与可用人天,再标出超载区间。这里不要求预测到每个人每小时,而是要及早发现稀缺技能的结构性缺口。

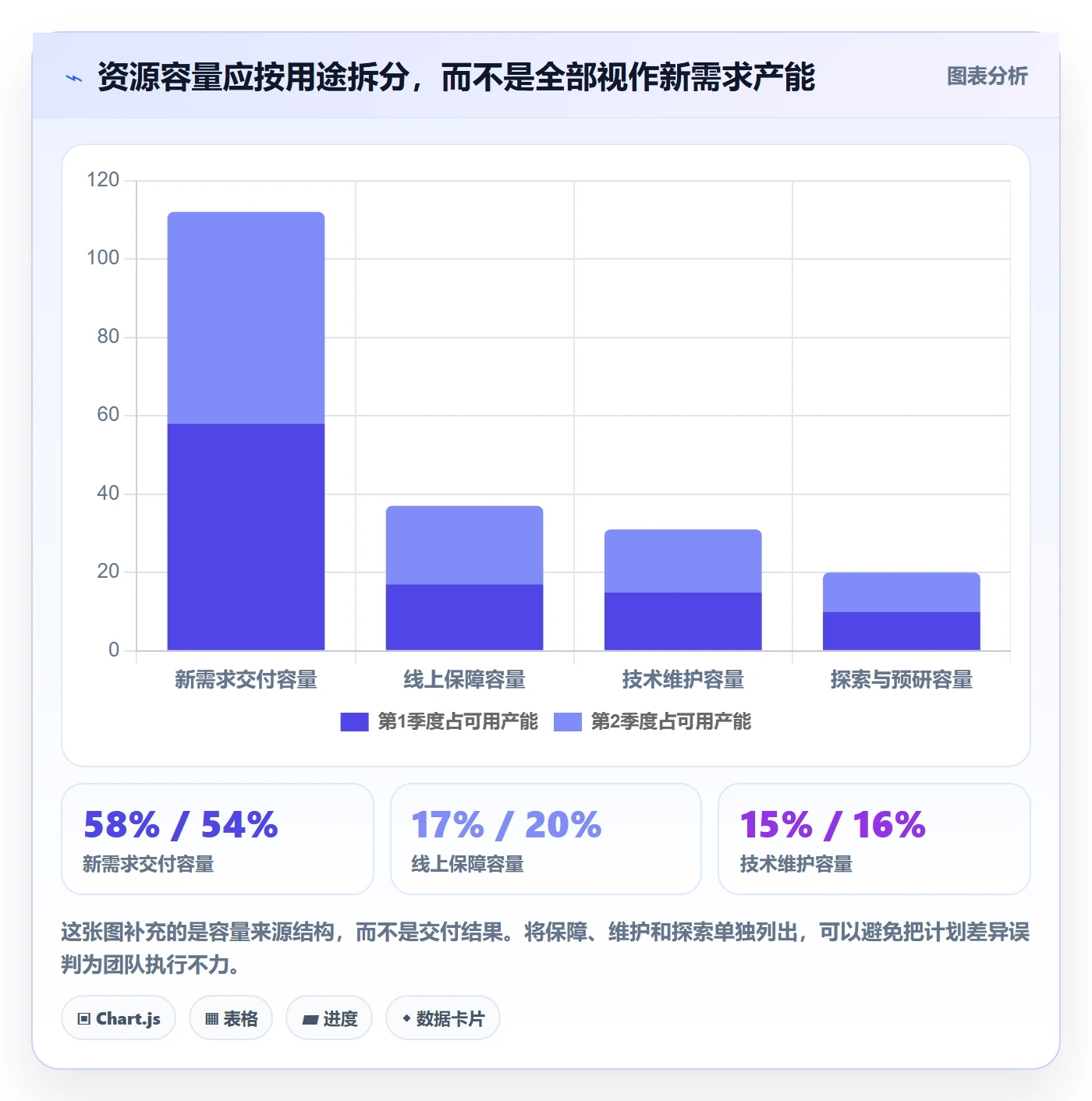

以下模拟数据展示一个项目群的季度工作量构成。它不是行业基准,适合用作盘点模板:实际比例应从本组织过去数个周期的任务记录、支持工时和休假数据中核算。

4. 先做依赖检查,再承诺日期
每项跨团队需求至少要记录上游输入、下游接收方、需要完成的时间点和延期影响。接口、数据、设计稿、测试环境、发布审批都可能是关键依赖。若依赖方没有确认,日期就应标为预测,而不是承诺。
我会把依赖区分为硬依赖和软依赖。硬依赖未完成时,后续工作无法启动或无法验收;软依赖可以并行推进,但会增加返工风险。两者的处理方式不同:硬依赖要明确责任人与最后确认时间,软依赖则要设定验证节点和回退方案。
5. 以组合视角确定优先顺序
多个项目竞争同一资源时,单个项目内部的优先级并不能解决冲突。产品经理需要把价值、紧迫性、风险、投入和可替代方案摆在一起讨论。若一个需求只需两天却堵住关键客户上线,它可能优先于一个投入更大但可延后的功能;若高收益判断没有验证依据,则应先安排小规模实验,而不是直接占用整季容量。
我通常用定性分档先筛选,再对接近的选项做更细比较。不要把评分模型当作自动裁决器。分数只能揭示假设,不能替代管理者对战略、合规与客户承诺的判断。关键是让每个分数有解释,尤其是机会成本和延期代价。
| 决策维度 | 需要回答的问题 | 常见证据 | 容易忽略的成本 |
|---|---|---|---|
| 业务价值 | 完成后改变哪个业务结果? | 转化、留存、收入、服务效率或客户反馈 | 价值尚未验证,收益被高估 |
| 时限约束 | 错过日期会产生什么后果? | 合同、法规、活动窗口、依赖项目 | 把内部偏好误当外部刚性期限 |
| 资源稀缺 | 依赖哪些不可替代能力? | 关键技能、专家可用时间、环境窗口 | 专家被多项目重复预订 |
| 交付风险 | 哪些未知会改变范围或日期? | 技术验证、数据质量、跨团队接口 | 返工与等待没有进入工作量 |
| 机会成本 | 选择它意味着什么被推迟? | 候选需求排序、维护工作、保障计划 | 被挤压的工作没有显式记录 |
6. 设定变更门槛和重排规则
资源管理不是一次排完、整个季度不动。客户需求、线上故障和技术发现都可能改变计划。问题不在于计划变化,而在于变化是否有规则:谁可以提出,谁评估影响,谁批准挤占,谁通知受影响团队。
我会定义简单而明确的重排机制。例如,若新增事项超过某一团队一周可用产能的 10%,或影响已经确认的外部日期,就必须同时提交被挤出事项和风险说明。百分比只是组织可调整的门槛示例,不能当作通用标准;关键是避免“只加不减”。
五、案例拆解:从计划过载到可兑现承诺
1. 第一步:把散落需求整理成可比较的工作项
案例团队最初有 27 项待办,名称重复、范围不清,同一需求还被业务和技术团队分别登记。我们先合并重复项,再将每项拆成可验收的工作包,补充目标、边界、责任角色、依赖、工作量区间和决策人。
这一步并不是为了把所有工作拆到最小任务,而是找到足以估算、验证和调整的粒度。若一个工作项跨越多个迭代、包含多个独立验收结果,就应继续拆分;若拆分后无法独立验证,则要保留为一个整体,并明确其关键路径。
2. 第二步:用角色容量揭示真实缺口
盘点后发现,团队总工作量并没有超过总人天,但数据开发和测试角色连续三周超载。初始方案把所有需求按业务优先级顺序排入,导致后端开发有空档,测试却集中在版本末尾。重新规划后,我们把一项数据报表需求延后,把接口验证前置,并将一部分测试用例评审安排到开发期间。
这个调整没有增加团队人数,却减少了等待和末端拥堵。它也说明资源问题不一定靠招聘解决:若瓶颈来自需求并行过多、依赖顺序错误或测试过晚,先增加人可能只是把更多工作推入排队系统。
3. 第三步:把承诺与预测分开
团队把三类日期分开记录:已经确认的承诺日期、基于当前信息的预测日期、等待外部条件的暂定日期。最初有 27 项待办,筛选后将 15 项列为本周期承诺,7 项列为候选,5 项进入待澄清队列。这个结构不是追求少承诺,而是让管理层看见容量边界。
工作项如果依赖尚未确认的业务口径,就不该因为某位负责人给出一个日期而自动进入承诺列表。我们要求它先完成口径确认或安排一个有时限的验证任务。把不确定事项提前显性化,通常比在上线前一周解释“需求变了”更能保护协作关系。
4. 第四步:用数据检查计划是否真的变好

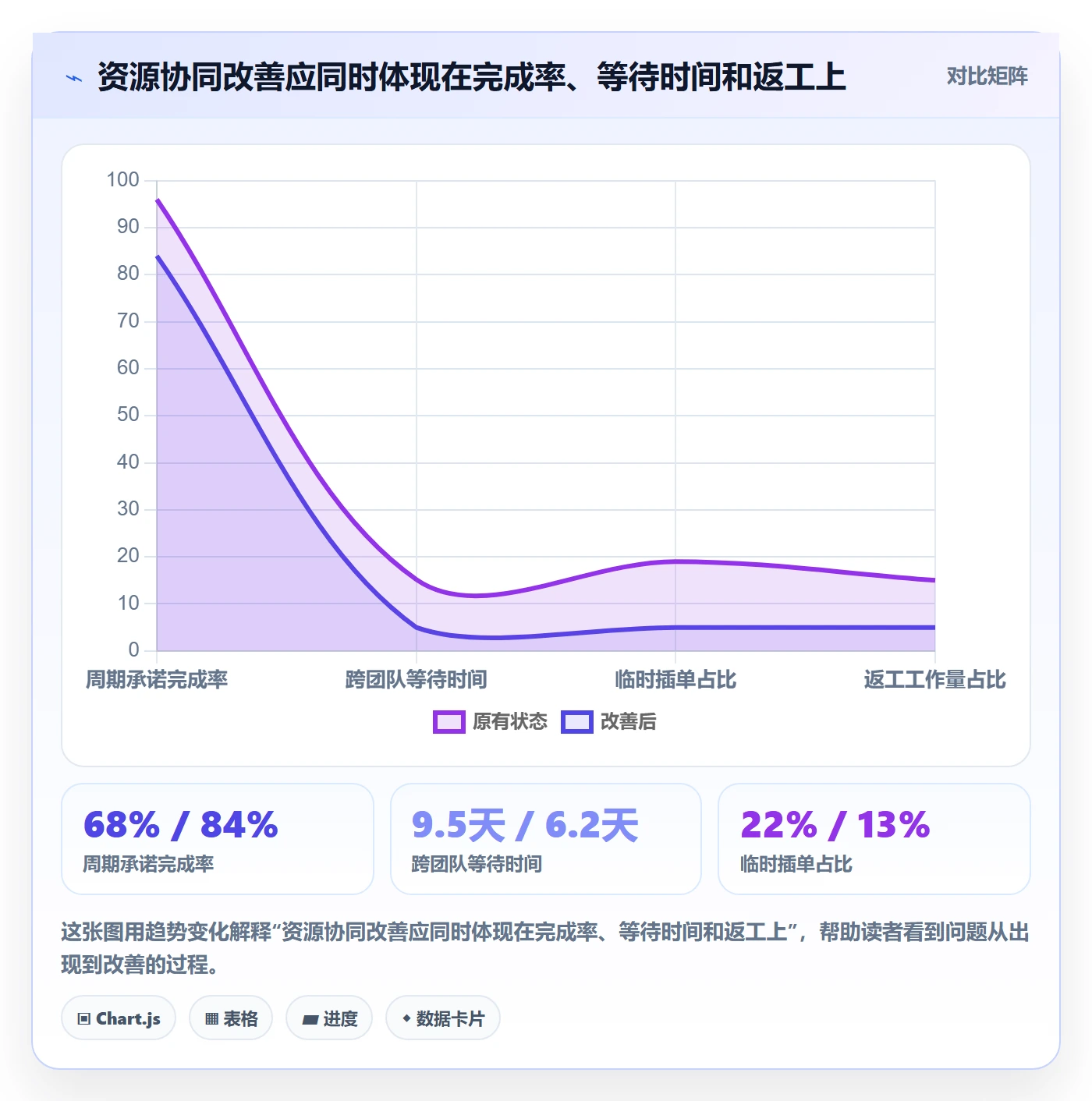

我们用四个周期观察方案变化:承诺完成率、跨团队等待时间、临时插单占比和返工工作量。下列数值为匿名化的情景模拟,用于说明应观察哪些结果,不应被引用为真实组织案例的绩效结论。

5. 复盘时要追问机制,而不是追责个人
若一个工作项延期,我不会只问“负责人为什么没完成”,而会逐层检查:工作量是否被低估、依赖是否确认、需求是否变化、能力是否被共享、等待是否被记录、决策是否及时。个人执行问题当然可能存在,但若同类延期反复发生,优先怀疑系统机制。
复盘输出至少应包含触发原因、影响范围、当时可获得的信息、原计划未覆盖的条件和下一次验证动作。只有“加强沟通”“提高意识”这类结论,通常不能改变下一轮计划。更有效的行动是为某类需求增加前置检查,或调整共享专家的预订规则。
六、落地流程:产品经理可以按四周推进
1. 第一周:建立最小可用的资源视图
先不追求覆盖全公司。选择一个项目群或一个版本周期,收集需求、角色、计划窗口、依赖和工作量区间。对无法确认的信息标记为未知,不要为了表格完整而填入猜测日期。
我建议在首周只解决三件事:明确每个工作项的目标和验收边界;找出共享关键角色;标记已确认与未确认的依赖。此时的目的不是立刻排出完美计划,而是建立一张可以暴露冲突的图。
2. 第二周:完成容量校准与冲突讨论
由职能负责人提供角色可用时间,产品经理提供候选需求和业务理由,项目负责人提供依赖与节奏。若不同团队的可用时间口径不一致,先统一统计方法,再做比较。不要用某个团队的历史产能替另一个团队做承诺。
冲突讨论要围绕缺口而不是情绪。会议材料可列出“哪类能力在哪几周过载、超载来自哪些工作、延后或拆分后会发生什么”。如果只能通过临时加班补足,必须把这种选择的持续时间、风险与恢复安排说清楚。
3. 第三周:确定承诺、候选和暂缓队列
将工作明确分为已承诺、候选和暂缓三类。已承诺项有范围、责任人、所需能力和验证标准;候选项说明进入条件;暂缓项说明重新评估日期或触发条件。没有重评条件的暂缓,往往会变成没人负责的需求仓库。
如果业务方要求在不增加容量的前提下新增工作,产品经理应要求同步回答“减少什么、推迟什么、接受什么风险”。这不是对业务说不,而是让决策显式化,避免把取舍藏在团队之后的加班里。
4. 第四周:运行一次轻量复盘并修订规则
周期结束后,不要只统计完成了多少项。核对承诺范围是否变化、被打断的工作有多少、等待主要发生在哪里、关键能力估算是否偏差过大。若数据来自不同系统,先核对状态定义和时间口径,避免把录入差异误判为效率变化。
复盘只选择一到两个最重要的机制问题做调整。例如,接口依赖总是晚确认,就把接口评审作为进入承诺队列的条件;测试集中在末端,就设置分批提测节点。一次改动过多,团队难以判断哪项规则真正有效。
5. 每周协同会只讨论例外和决策
资源会议不应变成每个人轮流朗读状态。常规状态可以异步更新,会议时间集中处理过载、依赖变更、插单取舍和需要管理层裁决的问题。每个议题都要有清楚的决策请求,例如“确认延后 A,释放测试能力给 B”,而不是只说“项目有风险”。
会后记录决策、责任人、截止时间和受影响工作。没有这些内容,会议结论很容易回到各团队自己的解释中。资源协同的成果不是会议纪要,而是接下来每个团队采用同一套优先顺序。
七、不同情境下的行动建议
1. 小团队、单一产品线:优先管理工作流
十几人的团队未必需要复杂的人力矩阵。用一张共享板维护工作项、责任角色、依赖、状态和计划窗口,通常足以暴露主要冲突。重点不是追踪每个人每天做了什么,而是限制同时进行的工作数,减少需求切换。
产品经理可以和团队约定:每个周期只承诺有限数量的目标,新增事项必须说明会替换什么;测试和设计尽可能在需求早期参与;临时支持单列记录。小团队最怕流程过重,因此先解决可见性和在制品过多的问题。
2. 多项目共用专家:建立能力级资源池
当架构、数据、安全或体验专家被多个项目共享时,不要让项目负责人分别向专家口头预订。由职能负责人维护可用窗口和优先级,项目团队提出明确工作包与截止条件,产品组合层面裁定冲突。
短期无法扩充关键技能时,可采用三种替代方式:把任务拆成可由其他成员完成的部分;安排专家集中评审而非全程参与;将低优先级项目延后。长期则应评估知识扩散、文档化、结对培养和减少单点依赖的投入。
3. 需求高度不确定:先买信息,不要先承诺交付
若技术路线、用户需求或数据质量尚未验证,直接分配完整开发容量风险很高。可以先安排短周期探索任务,明确假设、实验方法、停止条件和下一步决策日期。探索的结果可能是继续、调整、缩小范围或停止,这几种结果都能减少后续无效投入。
产品经理要防止探索任务无限延长。每次探索都要回答一个会影响决策的问题,例如关键接口是否可用、目标用户是否能完成任务、数据是否达到上线标准。若实验结果不改变决策,就不值得占用稀缺资源。
4. 线上故障频繁:先恢复计划可信度
当团队不断被生产问题打断时,不能继续把全部容量分配给新功能,再把故障时间当作偶发偏差。应统计故障频率、处理时长、重复原因和支持角色,把稳定性工作作为显式容量类别,并确认是否需要调整发布策略或服务治理计划。
如果故障呈现短期峰值,可采用滚动容量预留;若重复故障长期占用大量人员,则应将修复根因纳入产品组合决策。单纯留出缓冲而不治理根因,可能让团队越来越习惯于低效运行。
5. 季度目标固定、需求仍持续变化:做滚动规划
固定目标不等于固定所有任务细节。可以把目标和不可变约束保持稳定,把具体范围按月或按周期滚动调整。短期排期做到角色、依赖和验收标准较清晰;远期只保留粗粒度容量与候选顺序。
远期计划越细,维护成本越高,也越容易制造虚假确定性。产品经理应区分“愿景方向”“容量预留”和“已承诺工作”,并让团队知道不同层级代表的可信程度。
6. 组织规模较大:把流程、权限与数据治理一起设计
中大型组织的难点通常不是缺一张排期表,而是信息分散、权限边界复杂、跨部门口径不一。若考虑用 PingCode 等项目管理平台承载资源协同,可先选一个具有代表性的项目群试点,验证工作流、字段、权限、报告和跨项目视图是否符合实际,再逐步扩展。
试点前要明确数据责任:谁创建需求,谁维护估算,谁确认可用容量,谁批准变更,谁处理过期信息。还要限制指标用途,避免把计划偏差直接用于个人绩效排名。否则团队可能通过少报风险、拆小任务或推迟登记来保护数字,数据就会失去决策价值。
八、协同工具与数据设计:工具承担记录,不替代判断
1. 先设计对象关系,再设计仪表盘
资源管理至少涉及目标、需求、工作项、角色、人员、周期、依赖、风险和决策记录。若这些对象彼此没有关系,报告只能拼接孤立字段。比如,某项工作超期后,管理者应能追溯它属于哪个目标、依赖谁、何时变更范围,以及哪个决定改变了优先顺序。
我会先画出最简关系:目标关联候选需求,需求拆成工作项,工作项关联角色和周期,依赖关联上游工作,风险关联影响与应对,决策记录关联被挤出或被新增的工作。之后再决定哪些信息要在工具中强制填写。
2. 字段要少而有用,避免表格变成填报负担
第一阶段建议保留:目标或价值说明、验收边界、优先级依据、负责人、所需角色、工作量区间、计划窗口、依赖状态、风险和当前决策。若某个字段没有明确使用场景,就先不要要求团队填。
也不要把估算、计划、实际投入和完成日期混为一个字段。它们分别回答不同问题:预计要做多久、何时安排、实际投入多少、何时达到验收条件。字段清晰,复盘才可能区分估算偏差、等待时间和范围变化。
3. 指标组合要让人看见系统,而不是给人打分
我建议把指标分为领先信号和滞后结果。领先信号包括需求澄清完成率、关键依赖确认率、角色负荷预测、插单审批时间;滞后结果包括承诺完成率、交付周期、等待时长、返工比例和线上质量。两类指标共同使用,才可能知道结果变化来自哪里。
以下是建议基准示例,仅用于团队启动讨论,不能冒充行业平均。正式使用前,应回看至少数个周期的数据,检查定义一致性、异常值和样本量,并在口径发生变化时标明断点。
| 指标 | 用途 | 建议解读方式 | 常见误用 |
|---|---|---|---|
| 承诺完成率 | 观察计划可信度 | 结合范围变更和验收定义阅读 | 为了提高数字而减少承诺或拆分任务 |
| 跨团队等待时间 | 发现依赖队列 | 区分等待确认、等待资源和等待环境 | 把所有等待归咎于单一团队 |
| 临时插单占比 | 观察计划受扰程度 | 区分必要故障、法规事项和可延后需求 | 把必要应急也视为流程失败 |
| 返工工作量 | 判断前期信息质量 | 标记需求变化、技术发现和验收缺陷来源 | 只统计开发返工,忽略设计与测试返工 |
| 关键角色超载周数 | 识别持续性瓶颈 | 观察连续超载而非单周波动 | 通过调整录入方式掩盖实际负荷 |
4. 选择工具时,先做流程验证
选型不要从“功能是否齐全”开始,而要从一个真实协同场景开始走通:需求如何进入,优先级由谁确认,工作如何分解,角色容量在哪里维护,依赖如何暴露,变更如何记录,管理者如何查看例外。流程走不通,功能列表再长也无法建立可靠协同。
评估 PingCode 或其他项目管理平台时,我会用真实样本做小范围试运行,检查团队录入负担、跨项目视图、权限边界、历史追踪和数据导出能力。还要确认平台是否支持组织现有的审批、研发和沟通方式;若必须在多个系统重复录入,应把集成成本纳入总成本。
平台上线不等于资源治理完成。试点阶段应同时定义数据维护责任、管理会议节奏、异常处理规则和退出条件。若使用两个月后,团队仍在多个表格中维护同一计划,或管理者只在汇报前更新状态,就应先调整流程,而不是继续增加仪表盘。
九、资源分配中的取舍:什么时候加人,什么时候减范围
1. 什么时候应增加资源
增加资源适用于瓶颈明确、工作可拆分、交接成本可控且需求价值足以覆盖投入的情况。例如测试工作可以并行、已有成熟环境和清晰用例,新增人员可能较快补足容量;若工作高度依赖单一架构判断,新成员短期内无法独立承担,增加人手未必能缩短周期。
判断前要估算引入成本:培训、权限、环境准备、代码熟悉、沟通和评审。新成员在一段时间内既占用现有专家,也未必立刻形成有效产能。若项目只剩很短时间,投入新人可能增加协调负担。
2. 什么时候应减范围
当核心价值可以通过较小范围验证、非关键功能可分阶段上线、或关键角色长期无法补充时,减范围通常比压缩所有环节更安全。产品经理要把“必须满足的结果”和“可以延后的实现方式”分开,避免删掉最能验证价值的部分,却保留了大量表面完整的功能。
减范围要同步更新验收标准、客户沟通和后续计划。只在计划表上删除任务,未同步调整业务预期,团队仍然承担着原来的承诺压力。版本范围变化必须可追溯,才能公平复盘。
3. 什么时候应延后项目
若项目依赖的能力短期无替代方案,价值不高于正在进行的工作,且强行启动会造成多个项目都无法完成,延后可能是理性选择。延后不等于放弃,而是明确重新评估时间、触发条件和保留的前期成果。
延后决定应由拥有组合优先级决策权的人确认。产品经理负责准备比较依据和影响分析,不应独自承担跨部门取舍的政治成本。被延后团队也应知道决策原因和再次进入规划的条件。
4. 什么时候应购买更多确定性
当主要风险来自未知,而不是工作量不足时,先做验证往往比加人有效。一次接口原型、数据质量抽查、用户测试或技术评审,可能改变整个项目的规模判断。关键是把验证设计成有明确退出条件的短任务,不让调研成为没有边界的前置阶段。
5. 不要把所有取舍都变成加班
加班适合处理短期、明确、一次性的紧急工作,不适合弥补长期容量结构失衡。若每个版本都靠延长工时来兑现承诺,团队表面产能被透支,缺陷、人员流失和知识集中风险会延迟显现。
我会要求管理者把加班作为一种明确成本记录:涉及哪些角色、持续多久、恢复安排是什么、为何没有采用减范围或延后方案。只有成本可见,组织才可能比较不同选择,而不是把额外劳动当作免费的缓冲。
十、下一步行动:先建立一套可校准的资源决策闭环
1. 本周先做三件事
- 选定一个项目群或一个周期,列出所有已承诺工作、候选工作和保障工作。
- 按关键角色盘点未来四至六周的可用容量,明确口径,并标出共享专家和硬依赖。
- 召开一次只讨论冲突与取舍的协同会,为每项新增工作写明它将挤出什么、由谁批准。
2. 下个周期验证四个问题
观察承诺完成率是否改善,同时检查范围是否缩水;观察等待时间是否缩短,同时确认瓶颈是否转移;观察插单是否减少,同时区分必要应急和优先级失控;观察返工是否下降,同时检查验收口径是否保持稳定。任何单一指标变好,都不足以证明资源管理已经成熟。
3. 用小步迭代形成组织习惯
不要一开始就建设覆盖全公司的复杂模型。先统一口径、暴露瓶颈、明确决策,再依据实际问题增加流程和工具能力。若团队规模较大且需要跨项目追踪,可评估 PingCode 等项目管理平台帮助承载协作数据,但要让平台服务于已验证的管理机制,而不是反过来让团队迁就工具字段。
资源分配的独特价值,不是让每个人看起来都很忙,而是让组织能够更早知道哪些承诺不可能同时兑现。产品经理下一步最值得做的,不是再补一张排期表,而是把需求、能力、依赖和取舍放到同一场决策中:先说明目标,再说明约束,最后明确谁决定做什么、暂缓什么,以及何时重新评估。做到这一点,资源管理才从“催进度”转为真正的协同管理。
常见问题解答(FAQ)
1. 产品经理如何把资源分配方案真正落地?
我做规划时经常能列出需求优先级,却不知道怎样把优先级变成具体的人力安排。尤其是研发、测试同时支持多个项目时,排期表看起来都能完成,执行几周后却总有人被临时任务拉走。
先把需求拆成可交付的工作包,再明确负责人、投入比例、时间窗口和验收条件。比如一个 6 人团队同时承担三个项目,不要只写“项目甲优先”,而要落实为“2 名研发、1 名测试在第 1,2 周投入约 70%,其余时间用于线上问题处理”,并标注谁有权调整这项安排。
资源计划应以可兑现的投入为依据,而不是把每个人的 100% 工时都填满;日常支持、会议、评审和突发问题都要预留空间。
2. 多个项目争抢同一位关键成员时,产品经理该怎么协调?
我遇到过一个开发同时负责新功能、系统改造和线上缺陷,三个项目的负责人都认为自己的任务最急。大家在群里反复催进度,但没有人能说明延期会造成什么实际影响,我不确定该由谁来拍板。
不要让关键成员在多个项目之间自行切换,也不要用“谁催得急就先做”作为分配规则。先把冲突任务放到同一张表里,比较业务影响、承诺日期、依赖关系、延误成本和替代方案,再由有决策权的负责人确认顺序。例如,若线上缺陷影响核心交易,而新功能尚未对外承诺,可以先修复缺陷,并明确新功能顺延一周及其影响。
产品经理负责提供取舍依据和同步影响,不应单方面承诺其他团队成员的时间。
3. 资源分配表应该包含哪些信息,才能避免计划沦为形式?
我用过按项目列任务、按周填人名的排期表,刚开始看起来很清楚,后来人员调动或需求变更后就没人更新。到了周会上,表格显示工作正常,实际进度却已经偏离。
实用的资源表至少要能回答五件事:任务交付什么、谁负责、需要多少投入、在哪段时间投入、变更由谁确认。建议额外记录工作优先级、依赖项、风险和更新时间,并把“计划投入”与“实际投入”分开。例如每周核对一次:计划研发投入 24 人日,实际只有 18 人日,就追问差异来自临时支持、任务估算偏差还是依赖阻塞。
表格的价值不在字段多,而在于它能触发具体决策;如果数据没人维护,宁可先用简表并固定更新责任人。
4. 资源计划总被临时需求打乱,产品经理怎样判断该不该调整?
我担心拒绝临时需求会影响业务,也担心每次答应都会让原计划失效。过去团队经常把临时任务直接插进迭代,月底才发现原定交付延期,却很难说清是哪次调整造成的。
为临时需求设一个明确的调整门槛,而不是全部接受或全部拒绝。可以评估影响范围、时效性、风险和可替代方案;达到门槛后,要求提出方同时说明要替换掉哪项工作,并由相关负责人确认。比如临时任务需要 3 人日,就同步展示它会挤占哪项既定交付、影响多少天,以及是否存在降低范围或延后处理的选项。
每次调整都记录提出时间、决策人、资源变化和受影响事项,月末复盘这些记录,才能判断问题主要来自需求入口失控、估算偏差还是资源储备不足。
核心关键词
文章包含AI辅助创作:资源分配落地方案:产品经理开展资源管理的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/612270
读者评论
文中把“人天、产能、周期”分开看很有实际意义。我们之前也遇到过总工时够、但测试窗口和接口依赖没对上的情况,后来发现单看人员数量确实会掩盖瓶颈。不过,能力拆分到什么粒度比较合适,仍需要结合团队规模反复调整。
利用率不是目标”这个判断比较认同。排期接近满负荷时,临时需求、线上问题和请假都会迅速放大延期,最后还容易归因到个人执行力。实际落地时,除了记录计划和完成情况,最好把返工、等待和上下文切换也纳入复盘,否则缓冲是否合理很难判断。
文章对工具作用的边界说得比较客观。我们使用某项目管理平台后,跨团队任务确实更容易追踪,但如果优先级没人裁决、字段没人维护,报表只会让混乱看起来更正式。比较关心的是,文中提到的资源冲突会议由谁主持、多久召开一次,组织层级不同可能需要不同安排。
