资源分配最常见的失控,不是“人不够”,而是团队把同一个人的时间重复卖给了多个项目:产品经理按 100% 计算需求,研发按 100% 承诺迭代,测试再按 100% 接下上线验证,最后每个人都很忙,关键交付却一起延期。资源分配实操方法的核心,不是把工时表填满,而是把有限产能分给最值得做、且当前确实做得成的工作,并在需求变化时及时重新决策。
我更倾向于把资源管理看成一套持续校准的决策流程,而不是一次性排期。本文将拆解产品经理如何盘点产能、评估优先级、建立分配规则、处理冲突与变更,并提供可直接复制的资源分配模板。文中的案例数据均为情景模拟,用于演示计算方法,不代表任何企业的真实经营数据;若用于实际决策,应替换为团队自己的历史数据。
一、先讲结论:资源分配不是“平均分工”,而是管理约束
1. 先锁定有效产能,再讨论需求优先级
我处理资源分配时,通常先问“团队在这个周期内真正能投入多少”,再问“哪些需求最重要”。如果先讨论需求,团队容易被高声量、强时限或临时承诺牵着走;如果不先盘点产能,排出来的计划看似完整,实际却建立在加班、并行过多和隐性借人之上。
有效产能不是团队人数乘以工作日。它要扣除休假、例会、支持工作、代码评审、跨团队沟通、故障处理和不可避免的切换成本。一个 8 人小组,某月理论上有 160 人天,不代表能把 160 人天都承诺给项目交付。把不可用时间当成可用时间,是计划偏差的常见起点。
2. 同时限制工作量和并行项目数
资源表只回答“谁做什么”,还应回答“当前最多允许同时做多少件事”。对知识工作而言,任务切换会带来重新理解背景、恢复上下文和等待协作的成本。一个人同时被安排在五个项目里,表面上每个项目都获得了 20% 的资源,实际可能没有任何项目能连续获得完整注意力。
我会把并行度视为资源分配的硬约束:关键岗位的项目数有上限,紧急事项进入时必须明确暂停或降级什么工作。不做退出决策的新增承诺,不是资源分配,而是把风险留给执行团队。
3. 资源承诺应带条件、负责人和复核时间
“研发支持两周”不是完整承诺。可执行的承诺至少要写清楚:由谁负责、投入多少有效时间、负责什么交付、依赖条件是什么、何时复核。如果关键接口尚未确定,资源承诺就应标成“条件性”,而不是在排期表里伪装成确定计划。
我建议将资源安排分为三种状态:已确认、待条件满足、候选储备。这样既能减少反复修改,也能让管理者区分“资源已经占用”和“资源只是暂时预留”。很多争议其实不是谁判断错,而是不同人把不同确定性级别的安排当成了同一回事。
4. 资源分配的最小闭环是“预测,承诺,执行,复盘”
预测阶段估算需求和产能;承诺阶段确定优先级与资源边界;执行阶段监控进度、阻塞和临时工作;复盘阶段校准估算与分配规则。若没有复盘,团队会不断重复同一种偏差:每次都把支持工作估得过低,每次都觉得“下个周期会好一些”。
下面这张情景模拟图展示了理论工时逐层折算为有效交付产能的过程。它的用途不是提供行业标准,而是提醒团队:从人数推算项目产能时,必须解释每一层扣减依据。

二、背景和真实场景:为什么“人很多”也会缺资源
1. 资源短缺往往是关键技能短缺
产品团队经常把“资源不足”理解为总人数不足,但项目延期更常见的原因是特定能力成为瓶颈。例如,研发总人数充足,能够独立完成数据迁移的工程师只有一位;设计师有空,但业务流程尚未确认;测试有容量,却要等接口联调完成才能启动。
因此,资源盘点不能只按人头统计,还要按技能、角色和时间窗口拆开。需要识别哪些工作可以并行,哪些工作必须依赖某位专家,哪些能力可以通过培训、外包或范围调整补足。若只看总人天,瓶颈岗位会被平均数掩盖。
2. 高优先级需求不一定有最高资源优先级
一个需求可能对业务很重要,却不适合在当前周期启动。比如合规改造必须完成,但外部规则解释尚未确认;增长实验值得做,但埋点基础存在质量问题;客户定制有收入价值,但需要先核对复用范围和维护成本。
这时,产品经理应区分“需求价值”和“当前可执行性”。需求价值决定它是否值得进入候选池;依赖成熟度、技能可用性、时间窗口和风险准备度,决定它能否进入本周期承诺。把两者混在一起,容易让“重要”被误读成“现在立刻做”。
3. 变化频繁时,资源表会迅速过时
资源计划不是静态名单。上线故障、客户承诺、法规变化、关键人员休假,都可能改变原有分配。真正可用的管理机制,应该允许变化发生,但要求变化带来可见的取舍:新增事项占用多少产能,挤出了什么工作,谁批准,什么时候重新评估。
当团队没有统一的变更入口,需求就会通过私聊、会议口头承诺和临时拉群进入执行。资源表仍然显示旧计划,实际工作却已经变成另一套安排。此时管理者看到的是“进度为什么变差”,一线看到的却是“计划为什么不承认新工作”。
4. 中大型组织需要跨团队看依赖,而非只看本组排期
当组织超过百人,资源冲突通常跨越产品、研发、测试、数据、安全、运维和业务团队。单个小组可以排得很满,却未必能形成端到端交付能力。接口评审延后、环境资源不足或安全审核排队,都可能让已投入的人天转化为等待时间。
以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,适合关注的不只是任务看板,还包括跨项目依赖、计划视图、负责人负荷、变更记录和交付状态是否能够关联。工具的价值不是替管理者决定优先级,而是让资源占用与决策过程更透明。
三、常见误区:看起来精细,实际上会制造失真
1. 把 100% 利用率当成管理目标
100% 利用率通常意味着没有空间应对波动。只要出现一个线上问题、评审返工或关键依赖延误,原计划就会立刻失效。更重要的是,知识工作并非所有时间都能转换为可验收产出;持续填满日历,可能让等待、切换和返工增加。
我更愿意观察“可承诺产能使用率”,而不是把每个人的日历塞满。对于变化较多的团队,应留出风险缓冲;对于流程稳定、工作类型可预测的团队,可以逐步提高计划精度,但仍不应把全部剩余容量提前承诺。
2. 把需求数量当成工作量
“这个迭代有 30 个需求”并不能说明负荷大小。一个小文案调整可能只需半天,一个涉及权限、历史数据和迁移策略的改造,可能需要多角色连续协作数周。需求条数适合观察吞吐变化,不适合直接替代工作量估算。
资源规划应使用团队能够稳定理解的估算单位,例如人天、相对规模或历史交付量。无论选哪一种,都要明确口径:是否包含评审、测试、上线准备、返工和跨团队等待。没有共同口径的数字,会产生精确的错觉。
3. 用“最忙的人”作为优先级依据
某位负责人工作繁忙,不代表其所有事项都应优先;某项工作尚未开始,也不代表它不重要。资源决策应看业务影响、时效性、风险、依赖和替代方案,不应被个人表达强弱、职位高低或会议发言频率替代。
当多个负责人都认为自己的项目最重要,我会要求每项需求写出延迟代价和不做后果。把争论从“谁更急”转成“延后一个周期会损失什么”,往往更容易识别真实优先级,也更容易向管理层解释取舍。
4. 用加人解决所有延期
增加人手有时能缓解资源瓶颈,但新人熟悉业务、代码和协作方式需要时间。若任务高度耦合,新增人员还会增加沟通负担。缺少清晰边界的项目,投入更多人可能只是让更多人同时等待。
在决定补人之前,我会先判断延期来自哪一类原因:总产能不足、关键技能缺口、需求范围持续变化、依赖等待、质量返工,还是决策迟缓。只有前两类通常能通过补充资源直接改善;其余情况需要先改流程或缩小范围。
5. 把资源分配表当成承诺本身
一张表格可以显示某人被分配到项目,却无法自动保证任务准备充分、依赖就绪、目标清晰。资源安排必须与交付范围、验收口径、风险假设和决策责任连接起来。否则,表格越漂亮,越容易让管理者误以为计划已经确定。
每项资源承诺都应能回答三个问题:投入后要产出什么;如果条件变化谁有权调整;被挤出的工作如何处理。答不出来时,应该将其标成待评估,而不是继续向团队宣称“已排期”。
6. 把所有临时工作归为“不可控”
支持、故障和客户问题确实存在随机性,但并不意味着完全无法管理。连续几个周期记录临时工作来源、处理时长、发生频次和打断对象后,通常能识别可预防的问题,例如重复咨询、自动化不足、发布质量不稳或缺少明确的升级规则。
资源管理不是消灭所有变化,而是让变化有分类、有入口、有容量预留、有复盘。把可重复的临时工作长期当成意外,等于放弃了改善机会。
四、专业判断逻辑:从候选需求到资源承诺
1. 先把工作拆成可分配单元
在分配资源前,我会检查需求是否达到“可开始”条件。至少要能说明用户或业务问题、预期结果、验收标准、范围边界、主要依赖和负责人。若这些内容仍然模糊,就不应直接占用大量执行资源;可以先分配一个短周期的澄清任务。
这一步的目的不是要求所有需求都写成厚文档,而是避免把不确定性转嫁给执行人员。一个两天的调研任务和一个六周的开发任务,应当以不同的资源承诺方式进入计划。
2. 用统一维度评估优先级

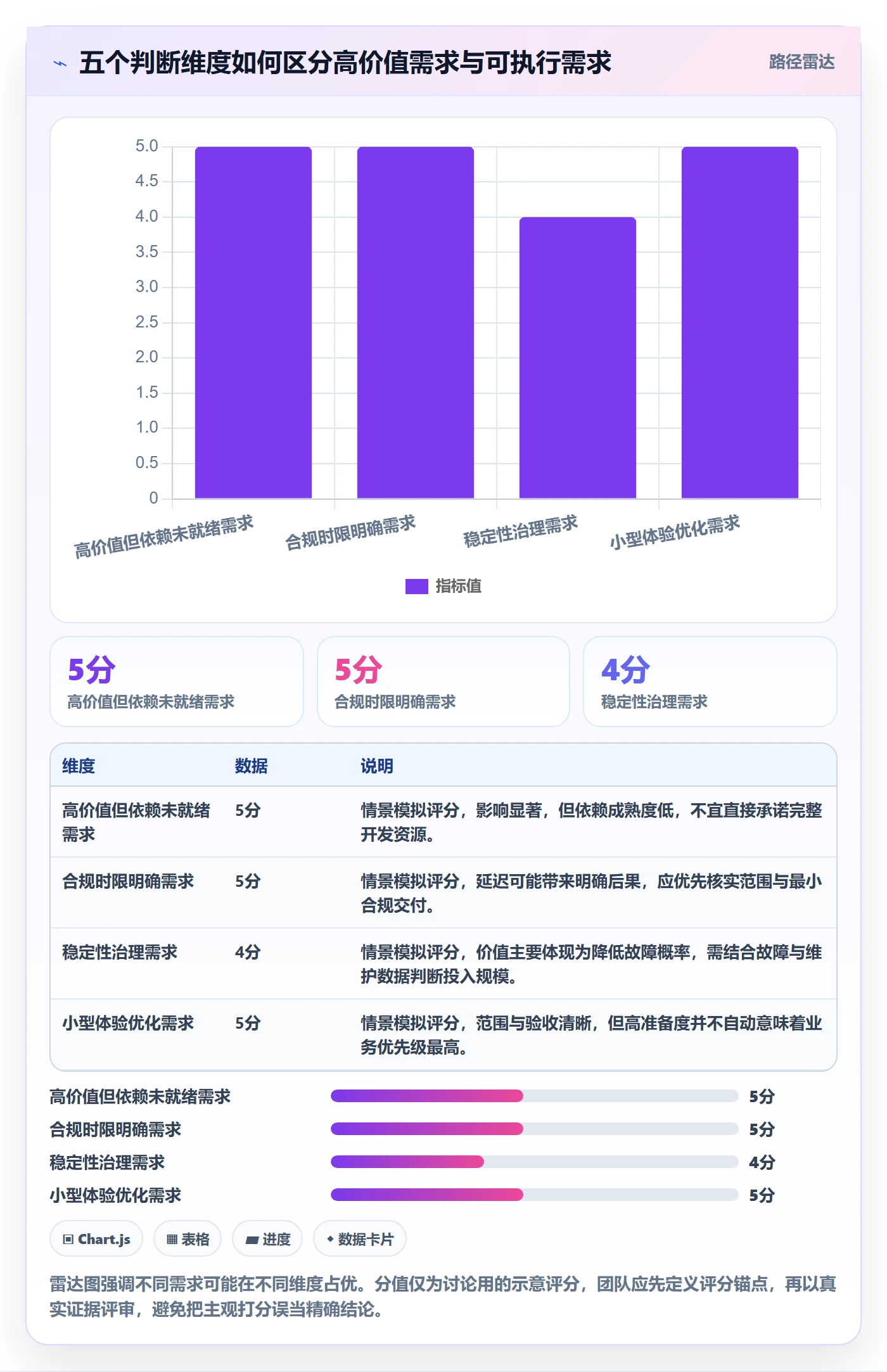

我一般采用五个维度进行初筛:业务影响、时间敏感度、风险或合规要求、战略关联度、执行准备度。评分不需要伪装成科学公式,重要的是不同项目使用同一套问题,并把评分依据写清楚。
执行准备度不应与业务价值简单相加。如果需求价值很高,但依赖尚未满足,应先安排解除依赖的工作,而不是把完整项目当作可立即执行。评分的作用是帮助比较,不是把管理判断交给小数点。
| 评估维度 | 需要回答的问题 | 常见证据 | 容易误判的情况 |
|---|---|---|---|
| 业务影响 | 预期影响哪些用户、收入、成本或关键流程? | 用户反馈、业务指标、实验结果、成本测算 | 用“大家都需要”替代影响范围与证据 |
| 时间敏感度 | 延后一个周期会发生什么? | 合同节点、季节窗口、法规生效时间、市场事件 | 把提出日期早误当成紧急程度高 |
| 风险与合规 | 不处理会带来多大概率和多大后果? | 审计要求、安全评估、故障记录、风险分析 | 没有区分可接受风险与必须立即处理的风险 |
| 战略关联度 | 是否支撑明确的年度或季度目标? | 目标关联、资源决议、管理层确认 | 把口头提及的方向当作已确认战略 |
| 执行准备度 | 范围、负责人、依赖和验收标准是否明确? | 需求评审结果、依赖确认、技术方案、验收口径 | 把“重要”误当成“条件已经成熟” |
3. 用技能矩阵识别瓶颈,而非只算总人天
我会把工作包映射到所需角色和能力,再对照人员可用时间。可用简单的“必需、可替代、需支持”三级标识:必需表示当前只有少数人具备;可替代表示团队内有备份;需支持表示依赖其他团队或外部资源。
如果某个关键能力只有一名成员掌握,还要检查其是否承担多个项目的不可替代工作。此时即使总产能充足,团队依然存在单点风险。可能的措施包括调整顺序、安排结对、提前交接、拆分工作或建立备份能力。
4. 给不确定工作预留缓冲,不把估算当承诺
需求的不确定性越高,越不适合一次性承诺完整交付。可以先投入有限资源完成调研、原型验证、技术验证或风险澄清,再依据结果决定后续投入。这样做并不是拖延,而是用较小成本购买更有价值的信息。
估算可以使用区间,例如“8 至 12 人天”,并标注区间变宽的原因。如果必须给出单点排期,应说明它是计划基准还是对外承诺,并记录范围变化时的调整规则。
5. 检查跨项目负荷和工作切换成本
一个人被分配给多个项目时,不能只把百分比相加。还要问这些项目是否需要连续专注、是否同时处于高峰、是否由同一关键角色决策,以及切换时是否需要反复同步背景。
我更偏向“少数项目获得清晰时间窗口”,而不是每个项目都给每个人切出零碎份额。对于必须共享专家的情况,最好明确固定支持时段、交付接口和响应时限,减少临时打断。
6. 让优先级与资源权力匹配
产品经理可以整理证据、提出优先级建议和展示影响,但跨部门资源冲突通常需要有权调整目标或预算的负责人裁决。若责任边界不清,产品经理会在没有决策权的情况下承担结果责任。
因此,流程中要明确:谁提出需求,谁评估价值,谁确认技术可行性,谁批准资源占用,谁能调整已承诺计划。将这些角色写清楚,比在表格里增加更多字段更能减少争议。

五、资源分配实操流程:从盘点到复盘的七个步骤

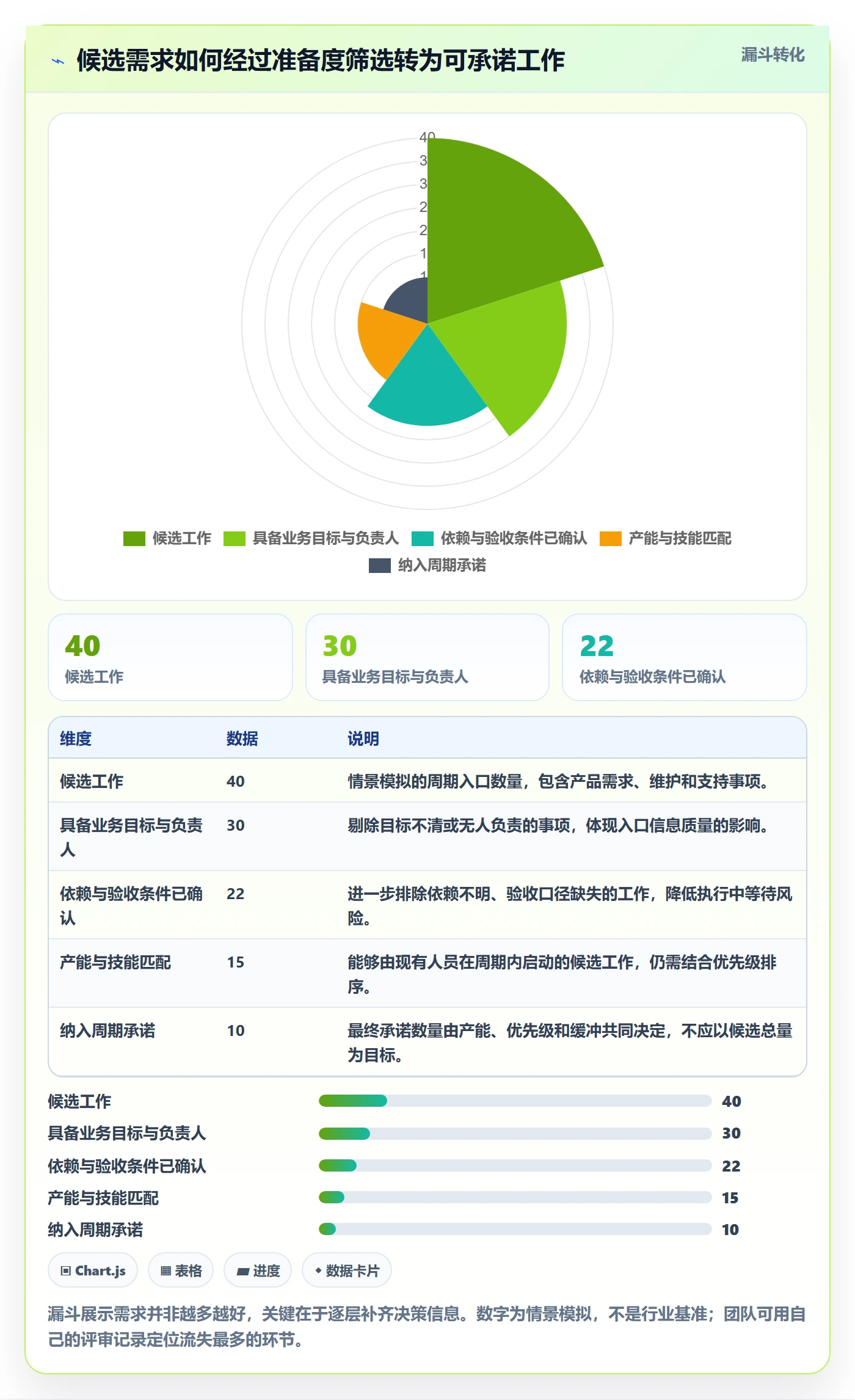

1. 收集候选工作并统一入口
每个周期开始前,建立候选工作清单,纳入产品需求、技术治理、客户承诺、合规事项、线上支持和跨团队依赖。清单需要记录提出方、目标、预期结果、期望时间、估算范围、依赖和不做后果。
统一入口的重点不是限制沟通,而是避免口头事项成为隐形承诺。紧急需求可以快速进入,但仍要补录影响范围、负责人和挤出项。若流程要求过重,团队会绕开;若完全没有入口,资源计划就失去可信度。
2. 计算周期有效产能
按角色或技能计算可用时间,而不是只算总人数。一般可以用“工作日减去休假、培训、固定会议、已知支持与维护时间”得到基础可用量,再参考历史中断和返工情况预留缓冲。
不建议每个周期都凭感觉填写缓冲比例。先从过去 3 至 6 个周期回看临时工作、返工和等待,再判断预留是否需要调整。若历史数据很少,可以先采用保守区间,运行几轮后再校准。
3. 将工作拆到可估算、可验收的粒度
如果一项工作跨越多个角色、多个阶段或多个交付物,应拆成有明确完成条件的工作包。拆分不是为了制造更多任务,而是为了暴露依赖、识别瓶颈、降低估算误差,并让资源调整时可以只移动局部工作。
拆分粒度也不应过细。每个任务都要花时间维护,过细会产生管理噪声;过粗则难以判断进度与风险。适合的粒度通常是负责人能在一次计划讨论中解释清楚,执行过程中能观察到阶段性结果。
4. 排序并确认“本周期做什么、不做什么”
将候选工作按统一标准讨论后,先确定必须做的合规、稳定性和既有承诺,再比较产品机会和内部改进。排序结果不是为了证明某个团队“优先级最高”,而是确保有限产能投向组织共同认可的目标。
每次确定入选工作时,也要记录未入选项及其原因。这样在后续临时插单时,管理者可以看到新增事项会影响哪些已做出的取舍,而不是从头重复争论。
5. 按技能和时间窗口分配责任
为每项工作指定一个最终责任人,并标出参与角色、投入区间、开始条件和依赖负责人。多人共同负责不等于责任清楚;如果出现问题,没有单一负责人协调,资源就容易在等待中消耗。
对于共享岗位,应集中安排支持窗口或明确响应规则。对于关键专家,应检查其并行项目数和优先级冲突。若一个人承担多个项目的关键路径工作,应把风险明确升级,而不是靠其自行加班填平。
6. 形成承诺基线并建立变更规则
周期计划确认后,冻结的是决策基线,不是现实本身。任何新增事项都要注明工作量、紧急原因、影响对象和批准人,并明确是增加缓冲消耗、延后原工作、缩小范围还是增加资源。
变更规则不必复杂,但必须让团队知道何种事项可以直接调整,何种事项需要负责人审批,何种事项必须召开资源评审。对影响范围较小的工作,可以授权团队内处理;对改变目标或关键日期的工作,应由有决策权的人确认。
7. 周期中复核偏差,周期后更新假设
执行过程中,我会固定检查三个信号:关键工作是否按条件启动、支持与返工是否超出预留、关键角色是否出现拥堵。不要只在周期末查看“完成率”,那时通常已经没有足够时间调整。
周期结束后,复盘重点不是追究个人承诺,而是比较预测与实际:估算偏差来自范围变化、依赖等待、技能缺口、切换过多还是计划产能计算错误。找到主要原因后,只改一两个关键规则,避免复盘形成大量无人负责的改进项。

六、可直接使用的资源分配模板
1. 周期资源分配总表
下面的模板适合先用表格工具试运行,也可以映射到项目管理平台的自定义字段。建议不要一次增加过多字段,先确保负责人、产能、优先级、依赖、承诺状态和变更记录能够持续更新。
| 字段 | 填写说明 | 示例 |
|---|---|---|
| 工作项 | 用可识别的交付或问题描述命名 | 新用户权限流程改造 |
| 业务目标 | 说明希望改善的结果,不写成单纯功能名 | 减少权限申请往返,缩短审批等待 |
| 优先级依据 | 记录影响、时限、风险及相关证据 | 季度目标关联;需在月底前满足审计要求 |
| 工作量区间 | 使用统一口径,标记估算不确定性 | 8 至 12 人天,待接口验证后收窄 |
| 责任人 | 指定一名对协调和结果负责的人 | 产品负责人甲 |
| 所需角色 | 列出关键技能与参与团队 | 产品、后端、前端、测试、安全 |
| 依赖与开始条件 | 写明依赖负责人和满足条件 | 审计规则确认后启动开发 |
| 承诺状态 | 已确认、条件性、候选或暂缓 | 条件性 |
| 计划窗口 | 记录开始、评审和目标交付时间 | 第 2 至第 4 周 |
| 缓冲与风险 | 记录主要不确定性及预留应对 | 接口验证失败时先缩小范围 |
| 挤出项 | 新增工作时记录被延后的工作 | 延后体验优化项至下个周期 |
| 复核日期 | 明确下一次检查和重新决策时间 | 周三计划评审 |
2. 人员技能与产能盘点表
人员盘点表不应成为个人绩效排名表。它的目标是发现团队能力覆盖、负荷冲突和单点风险。涉及个人信息时,应限定访问范围,只保留资源决策所需的必要信息,避免将暂时的排期数据用于脱离情境的个人评价。
| 角色或能力 | 可用成员数 | 周期有效产能 | 主要占用 | 单点风险 | 应对措施 |
|---|---|---|---|---|---|
| 后端服务开发 | 3 人 | 约 36 人天 | 产品迭代、线上维护 | 数据迁移由 1 人主导 | 结对评审并安排备份演练 |
| 客户端开发 | 2 人 | 约 22 人天 | 版本维护、界面改造 | 跨端经验集中在 1 人 | 拆分任务并提前安排技术评审 |
| 测试与质量保障 | 2 人 | 约 20 人天 | 回归、验收、自动化维护 | 发布窗口重叠 | 提前锁定测试环境和发布时间 |
| 产品分析 | 2 人 | 约 18 人天 | 需求澄清、数据验证、沟通 | 多项目评审集中 | 设定需求评审窗口并减少临时插会 |
3. 资源变更申请模板
变更申请的目标是让影响可见,不是增加审批层级。建议控制在一页内,重点回答新增事项的必要性、所需资源、替代方案和挤出影响。对于真正紧急的线上风险,可以先止损再补记录,但必须在约定时间内复盘。
| 问题 | 填写内容 |
|---|---|
| 新增事项是什么? | 描述问题、影响范围和期望结果。 |
| 为什么必须现在处理? | 列出时限、风险证据,以及延后一周或一个周期的后果。 |
| 需要哪些资源? | 按角色列出投入区间、起止时间和必要技能。 |
| 是否有替代方案? | 考虑降范围、临时规避、延迟部分功能或使用现有能力。 |
| 影响哪些已承诺工作? | 明确延期、缩小范围或缓冲消耗,避免默认所有工作照常完成。 |
| 谁批准、何时复核? | 记录决策人、决策时间和重新评估条件。 |
4. 从表格过渡到项目管理平台
当团队只有少量项目、资源关系简单时,表格可能足够。随着团队规模和依赖增加,表格常见的问题是状态不同步、字段口径不一、跨项目负荷无法聚合、变更理由散落在聊天记录里。
这时可以评估项目管理平台是否支持统一需求入口、跨项目视图、角色负荷、依赖关系、审批记录、权限控制和数据导出。以 PingCode 为例,中大型组织在评估时应重点验证它能否承接既有流程与跨团队协作,而不是只看看板是否好看、任务字段是否齐全。
我建议先选一个业务团队试点,而不是一上来统一全公司配置。试点应包括产品、研发、测试和至少一个依赖团队,运行两个至三个计划周期,观察信息是否更及时、变更是否可追踪、管理者是否减少手工汇总。若只是把原来的表格搬进系统,却没有改变资源决策方式,工具很难产生实际收益。
七、案例推演:一次迭代如何从“都要做”变成可执行计划
1. 情景设定与初始冲突
假设某产品团队由 8 人组成,包括 4 名研发、2 名测试、1 名设计和 1 名产品经理。计划周期为 4 周,理论可用时间为 160 人天。扣除已知休假、固定会议和支持工作后,团队估算可承诺产能为 104 人天。
候选工作有四项:客户权限改造 44 人天、核心流程体验优化 36 人天、稳定性治理 28 人天、数据报表需求 24 人天,总需求为 132 人天。团队短缺 28 人天,而且其中后端与测试能力存在重叠,简单按总人天看还会低估瓶颈。
这组数据是情景模拟。它的目的不是证明某类项目应该优先,而是展示当需求总量超过产能时,如何把“谁先做”拆解成证据、风险和资源选择。
2. 先区分必须处理、可拆分和可延后的工作
团队评审后发现,客户权限改造中有 16 人天用于满足明确审计要求,其余 28 人天属于体验增强;稳定性治理中的 12 人天对应近期重复出现的故障,其余 16 人天是长期技术改善;体验优化可以分两阶段交付;数据报表尚未确认使用场景。
这一轮不是简单砍掉后两项,而是重新定义最小有效范围。把客户改造拆为“先满足审计,再优化体验”,把稳定性治理聚焦到高风险故障,把体验优化拆出一个可验证的小闭环,数据报表先安排短期需求澄清。
3. 用技能约束检查方案是否成立
排出优先级后,团队还需检查关键岗位:审计改造需要后端与测试连续协作;稳定性治理依赖一名熟悉历史架构的工程师;体验优化需要设计与客户端共同投入。若只按优先级顺序填满人天,可能导致同一名工程师成为两个项目的关键路径。
最终方案把审计最小范围和高风险稳定性工作设为已确认;体验优化仅启动设计验证与一个低耦合改动;数据报表进入候选池,待场景澄清后再排期。预留的缓冲用于处理支持波动,不提前分配给新的完整需求。

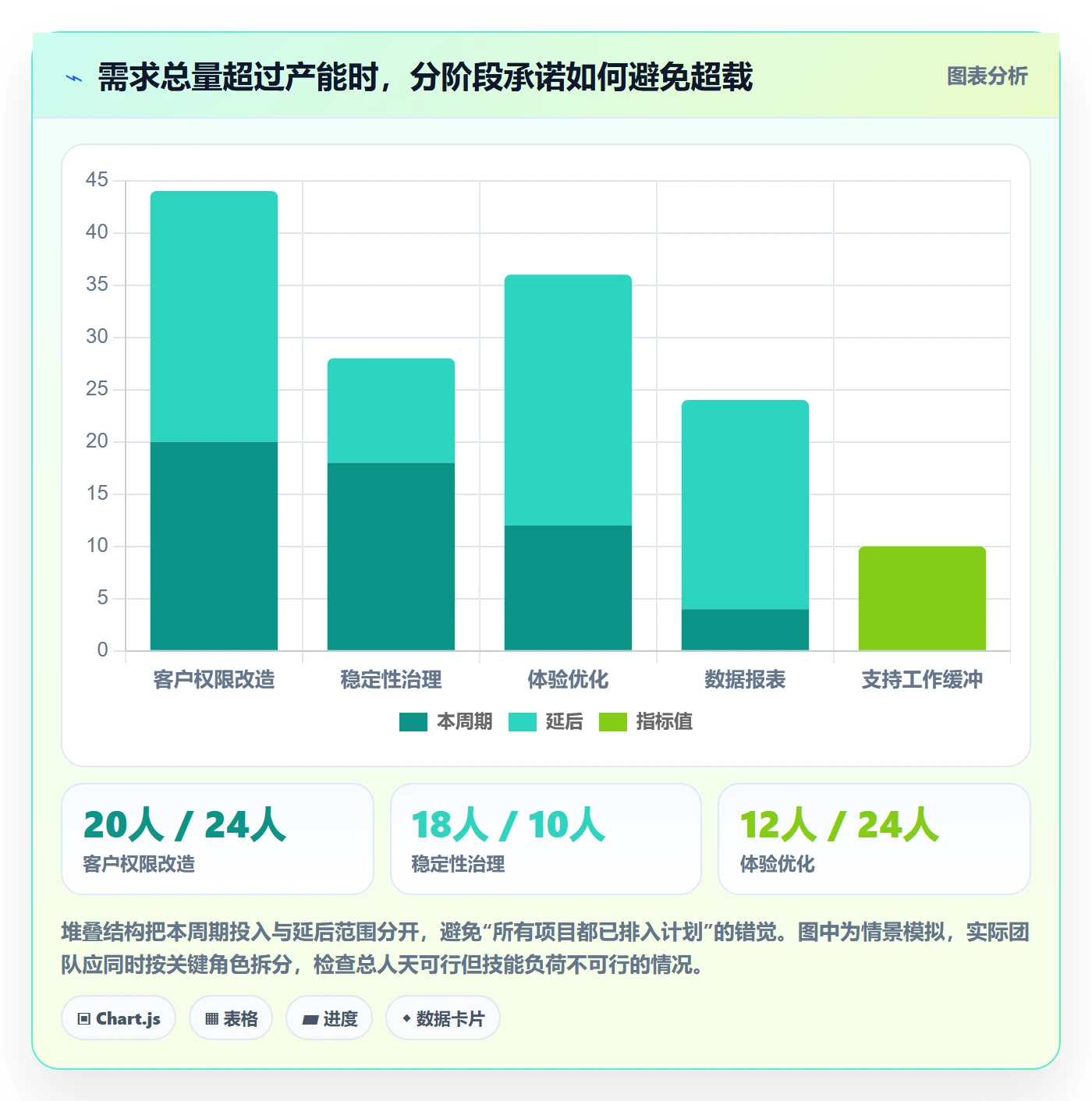

| 工作项 | 原始估算 | 本周期安排 | 资源决策 | 取舍理由 |
|---|---|---|---|---|
| 客户权限改造 | 44 人天 | 先做审计必需范围,约 20 人天 | 已确认 | 时限明确;体验增强部分等待审计验收后再决策 |
| 稳定性治理 | 28 人天 | 聚焦重复故障,约 18 人天 | 已确认 | 先降低已观察到的风险,不承诺一次完成全部技术改善 |
| 体验优化 | 36 人天 | 设计验证与低耦合改动,约 12 人天 | 条件性 | 验证后决定是否投入剩余范围,避免提前承担完整成本 |
| 数据报表 | 24 人天 | 需求澄清,约 4 人天 | 候选 | 使用场景和验收标准尚不清楚,先购买信息而非直接开发 |
| 临时工作缓冲 | 不预先假定为固定需求 | 约 10 人天容量 | 预留 | 根据历史支持波动设置,使用后记录原因并复盘 |
4. 用周期中数据判断是否需要重排
假设执行到第二周,权限审计规则晚于预期确认,稳定性治理又发现一个高风险问题。团队不应要求两项工作都按原日期完成,而要重新评估:审计范围是否可以先完成已确认部分,故障是否需要立即止损,体验优化是否暂停,缓冲是否已接近耗尽。
在这个情景中,产品经理的关键动作不是催促每个负责人“加快进度”,而是把新的约束转成选项,给出影响和建议,请有决策权的人确认。团队可以选择保住审计期限、延后体验优化,也可以选择投入额外资源并明确成本;不能假设所有目标都不变。

5. 复盘不能只看完成率
周期结束时,假设团队完成了审计必需范围和主要故障修复,但体验优化只完成部分验证,数据报表仍未进入开发。单看完成率可能把结果判为不佳;如果新增故障消耗了预留容量,且团队主动避免了不成熟需求的开发投入,实际决策可能是合理的。
复盘时应记录计划与实际的差异:实际投入是否落在估算区间;支持工作是否超过预留;依赖延误了多少;范围调整是否及时;是否有临时工作通过非正式渠道进入。用这些信息修正下一轮预测,比简单追问“为什么没做完”更能改善管理能力。
八、资源管理的指标:看组合,不要迷信单一数字
1. 计划稳定性用于观察承诺是否频繁变化

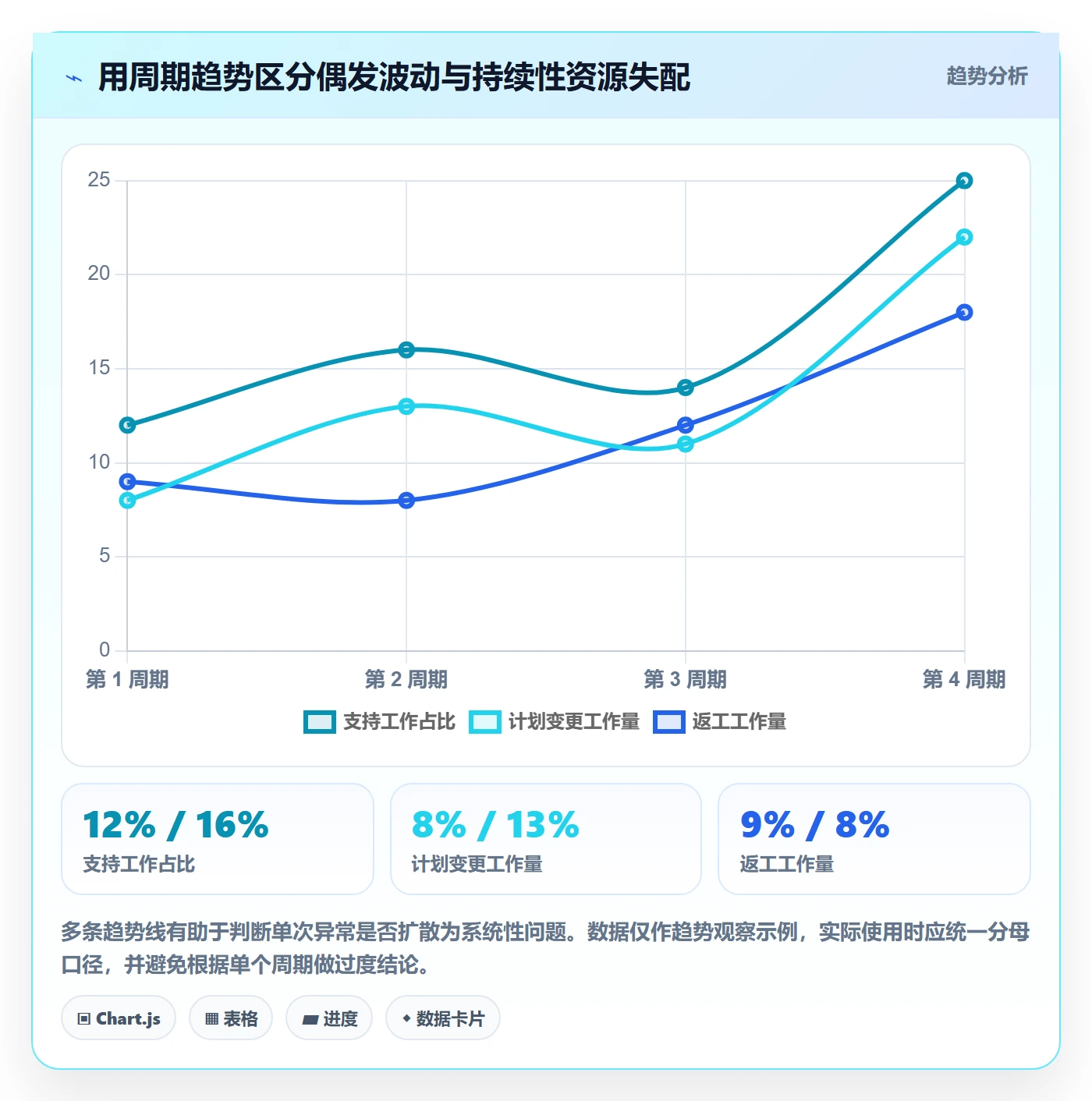

可以统计周期内新增、删除或显著调整的工作量,并区分业务变化、技术发现和计划遗漏。计划变动高不一定代表团队管理差:外部环境确实可能变化。关键是区分无法预见的变化与可通过入口治理、需求澄清或依赖确认减少的变化。
建议结合“变更数量”和“变更原因”一起看。只看变更率,容易让团队为了数字好看而不登记临时工作;原因分类后,才知道应该改入口、改支持机制,还是接受外部不确定性。
2. 负荷分布用于发现瓶颈和单点风险
总产能利用率可能看起来健康,但某个测试角色已经过载,或一名关键工程师承担多个项目的全部复杂工作。按角色、技能和关键人员观察负荷,能够更早发现这种局部拥堵。
负荷分析应服务于协作和风险处理,不能直接等同于个人绩效评价。某个人的计划占用较高,可能是业务依赖集中,也可能是估算口径不同;需要结合实际等待、返工和任务难度判断。
3. 交付流动时间用于观察从开始到完成的过程
一项工作从进入执行到验收完成的时间,比单纯看开始日期更能反映系统效率。若工作经常“做了一半停下来”,说明并行度、依赖管理或决策节奏可能存在问题。
不要用缩短流动时间作为唯一目标。为了快速完成小任务而把大风险工作推迟,可能使整体业务结果变差。指标需要和质量、风险以及业务价值一起解释。
4. 返工与支持占比用于校准缓冲和质量投入
如果支持和返工持续占用较高产能,团队就不应继续按原比例承诺新需求。先识别主要来源,再决定是否投入自动化、测试覆盖、文档维护、发布治理或客户自助能力。
这类指标尤其适合跨周期观察。某一个周期的故障峰值未必能代表长期状态,但连续多个周期同类问题反复出现,就说明“临时工作”已经成为可管理的固定工作。

九、不同情况下的行动建议与取舍
1. 小团队:先管并行度,再追求精细估算
小团队人员少、角色重叠多,资源表做得过细反而增加维护成本。优先明确本周期最多并行多少项工作、谁负责关键依赖、临时支持从哪里进入。每周花短时间检查堵点,比每天更新复杂的个人工时表更实用。
取舍上,小团队应接受估算精度有限,避免花大量时间争论“到底是 7 个人天还是 8 个人天”。先用区间和阶段性交付管理不确定性,把注意力放在瓶颈角色和中断频率上。
2. 多项目共享专家:保护关键技能的连续时间
当某个专家同时支持多个项目,不要仅按百分比分配到各项目。可以设定固定支持时段、轮值机制或按阶段集中投入,并明确哪些问题需要升级,哪些问题由项目组自行解决。
取舍上,固定窗口会降低即时响应能力,却能减少频繁打断和优先级争议。若工作确实需要实时响应,应将其作为明确的支持服务设计,并为响应预留容量,而不是让专家在多个项目里隐性待命。
3. 合规或安全期限明确:先满足最低必要范围
时限明确的合规工作,应先核实规则解释、适用范围和验收证据,再定义最低可接受交付。把边界清楚的必需项与体验增强、内部优化拆开,可以避免为了“顺便做完”扩大范围,反而威胁关键时限。
取舍上,短期可能需要延后一些体验工作,也可能要安排验证与留痕投入。不能只看功能上线日期,还要确认审核材料、测试记录和责任归属是否完备。
4. 线上支持波动大:采用容量池与轮值机制
如果线上问题经常打断项目工作,可以把支持容量从项目计划中单独分离,安排轮值人员或建立明确的升级路径。故障处理结束后,再按严重程度决定是否恢复原计划,避免同一批人被默认要求同时完成支持和全部迭代。
取舍上,轮值人员短期内可能减少项目开发时间,但有助于减少全员被打断。若支持量长期超过预留,应调查根因并做稳定性改进,而不是无限扩张支持容量。
5. 需求高度不确定:先安排探索,不要过早承诺完整团队
当用户场景、技术方案或商业假设不明确时,可以先投入少量资源进行访谈、原型、数据分析或技术验证,设置明确的停止条件和决策日期。探索阶段的成功标准不是“做出完整功能”,而是降低关键不确定性。
取舍上,探索会延后完整开发的启动,却能避免大规模投入到错误方向。若业务时限迫近,应进一步评估能否先交付人工流程、有限范围版本或可回滚方案,而不是把不确定性隐藏在紧凑排期里。
6. 资源长期超载:先做减法,再考虑扩编
如果连续多个周期都无法完成承诺,应先检查范围、并行度、支持负担和依赖等待。若实际需求稳定高于有效产能,且已排除流程浪费与重复工作,再提出扩编或外部支持方案,决策会更有依据。
取舍上,减范围和暂停低价值工作见效快,但可能影响局部业务;扩编成本更高,且存在招聘、培训和协作磨合周期。管理者需要比较延迟损失与新增资源的真实边际收益,而不是把“多招几个人”当作没有代价的选项。
7. 组织规模较大:用平台建立视图,用评审机制做决策
中大型组织可以借助项目管理平台整合项目、需求、依赖与负责人负荷,但工具无法自动解决目标冲突。平台中的数据应服务于定期资源评审:哪些项目共享关键角色,哪些依赖超过约定时间,哪些承诺因新工作发生变化。
取舍上,标准化有利于跨团队比较和治理,但配置过于统一会压制不同业务的工作方式。建议统一最小公共字段与决策口径,保留各团队在执行细节上的弹性,并定期清理不再使用的字段和流程。
十、建立可持续的资源管理节奏
1. 周期前做容量与优先级评审
评审应聚焦候选工作、产能假设、关键依赖和明确取舍,而非逐条汇报任务状态。参会者需要具备调整范围和承诺的权限,否则会议只能发现冲突,无法解决冲突。
在评审材料中,产品经理应突出三个信息:本周期目标、无法同时满足的需求、不同选择的影响。这样管理层可以对资源安排做真实决策,而不是在会议结束后把所有需求都列为高优先级。
2. 周期中做短频复核
周期中复核不必变成大型项目汇报。团队可以用 15 至 30 分钟检查新增工作、关键依赖、风险缓冲和瓶颈角色,必要时调整顺序或范围。重点是尽早发现计划已经失效,而不是等到交付日期临近才宣布延期。
如果状态数据需要大量人工整理,说明信息采集方式可能不合适。尽量让任务更新与实际工作自然发生关联,并明确哪些字段必须更新、何时更新、由谁维护。
3. 周期后复盘一个最主要的偏差来源
每轮复盘只需要找到最值得改进的一两个原因。例如支持占用估计偏低,就调整支持容量和升级规则;依赖等待突出,就明确依赖负责人和响应时限;估算偏差来自需求变更,就加强变更影响评估。
资源管理的成熟度不是看表格数量,而是看同类偏差是否逐渐减少。团队如果发现每次都要在最后一周靠加班补计划,说明应该改的是系统条件,而不是要求所有人更努力。
十一、结尾:让资源分配成为可解释的组织决策
资源分配的难点从来不只是“有多少人”,而是目标、技能、时间窗口和不确定性如何相互约束。产品经理的价值,不是把每个人的日历填满,而是把需求差异、成本、风险和取舍翻译成组织能够共同判断的选项。
我建议从一个可控的小动作开始:下一次计划评审前,先统计团队最近几个周期的有效产能与临时工作,再把每项候选需求补上业务依据、依赖、估算区间和不做后果。用这些信息决定本周期做什么、暂缓什么,以及新事项进入时如何调整。
真正有效的资源管理,不追求计划永不变化,而追求每次变化都有依据、有责任人、有明确代价。当团队能够说清楚“为什么这样分配、什么条件下重新分配、被放弃的工作是什么”,资源管理才从一张排期表,变成了可持续改进的决策机制。
常见问题解答(FAQ)
1. 产品经理做资源分配,第一步应该先排任务还是先确认人员可用时间?
我接到需求后通常会先把任务排进迭代,再发现关键同事同时被几个项目占用,计划不得不反复改。我想知道,资源分配到底应该从任务优先级开始,还是先摸清每个人真实能投入多少时间?
先确认可用产能,再排任务。这里的产能不是名义工时,而是扣除会议、支持值班、休假和日常协作后的可投入时间。可以按人逐周估算,例如一周名义上有 40 小时,预留 8 小时给会议与沟通、4 小时给突发支持,可计划产能约为 28 小时;这些数字只是示例,团队应依据近期记录校准。
随后把任务按业务价值、截止时间、依赖关系和工作量排序,检查需求能否装入产能。若不能,明确选择延期、缩小范围或增派资源,不要靠默认加班填平差额。
2. 如何避免资源分配表变成填完就没人更新的形式工作?
我用过按成员、任务和工时填写的表格,启动时看起来很完整,但需求一变,表里的日期和负责人很快就失真。我不确定是表格字段设计得不对,还是缺少了维护流程,怎样才能让它真正参与决策?
表格失效通常不是因为字段少,而是更新没有绑定到决策节点。建议只保留能触发行动的字段:任务、负责人、预计投入、开始与结束时间、优先级、依赖项、风险状态和更新时间。安排每周一次短评审,负责人只更新变化项;如果需求范围、人员投入或依赖发生变化,则在当天更新,并记录变更原因。
一个实用判断是:打开表格后,团队能否在几分钟内看出谁超载、哪项工作等待依赖、哪些承诺可能延期。若不能,先简化字段和视图,而不是继续增加栏目。
3. 多个项目同时争抢同一位关键成员时,产品经理应该怎么分配?
我遇到过设计或技术负责人被两个项目同时列为核心参与人,双方都认为自己的任务最紧急,最后只能靠临时协调。我想知道,怎样比较这些需求才不至于变成谁声音大谁先拿到资源?
先把争抢转化为可比较的决策,而不是直接比较项目负责人的话语权。逐项列出业务影响、错过窗口的代价、交付承诺、依赖风险和所需投入,再由有决策权限的人确认优先级。比如两个项目都需要某位专家各投入 10 小时,而该成员本周只有 12 小时可用,就必须明确一项先做、另一项缩小范围或顺延;
把两项都排成 10 小时并不构成分配方案。还要评估能否拆分任务、安排交接或培养替补,避免关键知识长期集中在一个人身上。
4. 产品经理可以直接套用什么资源分配模板?
我希望找一份不复杂、团队能马上开始用的模板,但很多模板要么只有人员和工时,要么字段太多,维护成本很高。我更关心模板能不能帮助我尽早发现超载、依赖卡点和计划变化,而不是看起来很专业。
可以从“任务,负责人,周期,投入,优先级,依赖,风险,决策”这组字段开始。每周按成员汇总计划投入,并与可用产能对照;例如计划投入 32 小时、可用产能 28 小时,超出的 4 小时就应在评审会上处理,而不是留到迭代末解释。模板还应有变更记录,至少写明变更时间、原因和受影响的承诺。
先试运行两到三个周期,观察超载是否提前暴露、延期原因是否更清楚;如果某字段连续几周都不影响排期或决策,就考虑删除。模板的价值在于让取舍可见,不在于字段数量。
核心关键词
文章包含AI辅助创作:资源分配实操方法:产品经理提升资源管理效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/611928
读者评论
把休假、支持和评审从理论工时里扣掉这点很实用。我们之前也按人数估产能,后来发现故障支持几乎每周都占时间;用近几周期记录来校准,比固定套一个比例更靠谱。
我认同新增事项要说明挤掉什么,但实际跨部门协作时,优先级往往不是产品经理单方面能定的。模板里如果能加上决策人和未决事项,可能更容易避免口头承诺落到执行团队身上。
技能矩阵适合找瓶颈,不过维护成本也要考虑。团队规模不大时,我会先只标记不可替代的关键技能和备份人选,没必要把每个人的所有能力都细分到很复杂。
