资源占用怎么做?PMO协同管理:资源管理从0到1

资源占用怎么做?PMO协同管理:资源管理从0到1

同一个研发团队,项目计划表上可能同时出现“需求评审、版本开发、客户交付、线上故障处理”四项工作,而每项计划都默认同一位技术负责人随时可用。资源占用失控,往往不是团队缺少工时表,而是组织没有说清楚:谁能承诺资源、承诺多少、冲突由谁裁决,以及变化发生后怎么重新安排。PMO要从0到1搭建资源管理,重点不是先买系统或做一张利用率大屏,而是建立一套可协商、可更新、可追责的资源决策机制。

一、先讲核心结论:资源管理不是把人排满,而是让承诺可信

1. 资源占用要管理的是承诺,不是日历颜色

我判断一套资源管理是否有用,通常先看三个问题:项目提出需求时,有没有明确的资源角色和投入区间;部门负责人确认资源时,有没有看到其他已承诺工作;需求变更或突发事件发生后,团队有没有机制重新确认优先级。三项中只要有一项缺失,排得再细的日历也很容易成为“看起来有人,实际没人”的计划。

资源占用可以理解为某个时间段里,特定角色或人员为某项工作预留的工作能力。它不是实际工时,也不等于员工全天的可用时间。计划占用回答“我们打算让谁做什么”,实际工时回答“最后时间花在哪里”,两者之间的偏差才是管理者需要分析的信号。

核心结论是:先统一需求和决策规则,再建立数据口径,最后才选择工具。如果没有优先级、容量和确认机制,工具只会更快地传播冲突;如果规则清楚,即使先用共享表格,也能开始形成有效的管理闭环。

2. 从四类管理对象建立最小模型

从0到1阶段,不建议一上来记录所有组织信息。我会先要求团队把资源管理拆成四个对象:需求、容量、分配和结果。需求说明项目需要什么能力、什么时候需要、持续多久;容量说明团队在扣除非项目工作后能提供多少;分配说明谁在什么阶段承担多少投入;结果则用于回看计划是否兑现、偏差为什么发生。

对象 要回答的问题 最小字段
资源需求 项目需要什么资源、何时需要 项目、角色、开始时间、结束时间、投入比例、优先级
可用容量 组织实际能承诺多少能力 团队、角色、周期、可用人天、已承诺人天、不可用原因
资源分配 由谁负责、投入如何变化 人员或团队、任务阶段、分配比例、确认状态、负责人
实际结果 计划与执行差异来自哪里 实际投入、延期、变更、故障支援、返工原因

这四类对象不要求第一天就精确到个人和小时。对跨部门协作还不成熟的组织,先按团队、角色和周进行规划通常更稳妥。等到冲突已能被发现、决策已能被记录,再逐步细化到个人或日级别。

3. 先设定“能否决策”的最低标准

资源数据的价值不在字段数量,而在它能否支持下一步行动。比如,项目经理发现两个项目都需要同一位架构师时,系统必须能显示需求时间重叠、投入比例和当前优先级;PMO必须知道谁有权拍板;项目负责人必须能收到变更后的承诺。缺少其中任何一项,冲突就会回到私聊和临时协调。

我会把最小管理目标定为:需求能被看见、容量能被比较、冲突能被升级、承诺能被追踪、偏差能被复盘。这五件事完成之前,暂时不追求复杂的人效排名和全员实时填报。

二、背景和真实场景:为什么资源问题总在项目启动后暴露

1. 资源冲突通常不是“人少”,而是承诺分散

在多项目组织里,一位专家可能同时出现在三个项目计划中。每个项目经理都认为自己已经拿到口头支持,部门主管却只记得“都要做”。这种情况不是简单增加一个人就能解决,因为冲突可能来自关键技能集中、阶段性需求叠加、工作优先级不清,或者计划没有包含支持与维护工作。

资源需求常常在项目立项时被低估。立项材料里写了“需要两名开发人员”,却没有说明能力要求、投入比例、关键时间窗和替代方案。等到项目进入开发,才发现所谓两名开发人员中,一人正承担线上维护,另一人还被另一个项目锁定。计划延期看似发生在执行阶段,根因却可能早在资源承诺阶段就已形成。

如果项目群有大量共享专家,单看项目总人数尤其容易误判。团队总体人力可能充足,但某些稀缺角色的可用容量已经被占满。把所有岗位折算成一个总人天数,会掩盖结构性短缺:十个人天的通用测试资源,并不能替代两个人天的安全评审能力。

2. PMO的职责是让冲突进入正确的决策层

PMO不应替职能部门随意安排员工,也不应替项目经理承诺并不存在的资源。更合理的角色是建立统一的资源需求口径、组织跨项目冲突评审、维护决策记录,并追踪承诺是否兑现。日常分配仍由具备人员管理责任的部门负责人确认,项目经理对交付范围、时间和所需能力负责。

我更看重PMO能不能把“谁都说重要”的争论转成可比较的取舍。例如,两个项目争抢同一位数据工程师,PMO可以要求双方明确业务影响、不可移动的节点、替代方案和延后成本,再由有授权的项目组合决策者作出取舍。这比PMO直接判断哪位同事“应该先帮谁”更符合治理边界。

3. 不同业务形态,对资源管理颗粒度的要求不同

产品研发通常要关注关键角色跨迭代的连续投入;客户交付要关注合同节点、现场安排和交付责任;平台团队还要预留故障响应、运维和技术治理容量。若用单一排班模型管理所有工作,容易把不可预测的支持工作误认为“计划外噪声”,最终让计划看似整齐、执行长期失真。

工作形态 常见约束 建议优先看的资源维度
产品研发 版本窗口、角色协作、需求变化 角色容量、迭代投入、关键路径依赖
客户交付 合同日期、客户现场、验收节点 交付团队、地点、技能匹配、资源锁定期
平台运维 故障不确定、值班、治理工作 应急缓冲、轮值安排、支持工作占比
专业职能支持 专家稀缺、评审请求集中 专家容量、请求队列、服务等级和替补人选

因此,搭建资源管理之前,我会先画出工作类型,而不是马上按组织架构拉一张全员排期表。工作类型不同,需求波动与可预测性不同,容量预留方式也应不同。

三、常见误区:哪些做法会让资源表越做越复杂

1. 把满负荷当成高效率

资源利用率高,不等于组织产出高。若团队每周都把全部可用时间排满,任何临时故障、需求澄清、评审返工或人员请假都会造成计划连锁延误。对工作变化频繁的团队,容量预留不是浪费,而是让承诺具备韧性的条件。

我会区分计划占用率与实际利用率:前者看未来的计划需求占可用容量多少,后者看回顾周期内实际投入如何分布。高占用率需要结合延期、加班、返工和未完成工作判断。若占用率长期很高且交付稳定,说明容量利用可能有效;若占用率高、延期多、紧急插单频繁,通常说明承诺超出了团队可执行范围。

不要把“每个人都很忙”误读成“资源配置有效”。忙碌是状态,价值交付才是结果。管理者需要追踪哪些工作在消耗容量、它们是否对应组织优先级,以及资源投入是否产生了预期成果。

2. 把实际工时统计误当成资源计划

工时记录可以帮助解释过去发生了什么,但无法单独回答未来能否接下一个项目。若团队只在月底补填工时,数据可能适合成本核算,却无法及时识别下周的容量冲突。反过来,如果为了排期要求每个人填到小时,采集成本又可能高到超过管理收益。

我通常建议把工时记录与资源计划分开设计。计划数据按需要的管理颗粒度定期更新,实际投入则按成本核算、合规或复盘需要采集。两者之间可以关联,但不应默认每一条资源计划都必须对应一条精确到小时的考勤记录。

3. 只看总量,不看角色和技能结构

某部门还有二十个人天容量,并不代表任何新项目都能开工。真正的约束可能是某个只由一人掌握的领域知识、必须由指定资质人员完成的审核,或者需要连续投入的关键岗位。按部门总人天做预算,容易把这些瓶颈藏起来。

从第一阶段开始,资源分类至少要能体现关键角色或技能类别。具体分类不必无限细分,但应足以区分“可以互相替换”和“暂时不能互相替换”的能力。分类过细会增加维护负担;分类过粗则无法解释冲突。判断标准是:这个差异是否会改变项目能否按时交付或由谁作出决策。

4. 把资源管理做成个人排名

个人利用率排行榜很容易引发错误激励。某位员工的计划占用率偏低,可能是承担了跨项目协调、培训新人或故障响应;另一位员工占用率很高,可能只是被多个项目重复承诺。若不区分工作类型、计划口径和岗位职责,排名会把结构问题变成个人绩效问题。

资源数据首先应服务于规划、冲突协调和容量改善。只有在职责边界清晰、数据采集可靠、岗位工作可比较且组织明确规定使用方式时,才考虑将其用于个人绩效讨论。即使如此,也不宜仅凭单一利用率指标评价个人贡献。

5. 太早追求全组织、全岗位、全粒度上线

从0到1的资源管理最怕范围过大。若要求所有部门同时提供按日、按人、按项目、按工时类型的完整计划,项目经理会维护表格,部门负责人会重复确认,PMO最后却难以判断数据是否可信。系统中记录得越详细,不代表组织掌握得越真实。

比较稳妥的做法是先挑选一个跨项目冲突明显、业务负责人愿意参与、管理边界较清楚的项目群。用一个规划周期验证口径和决策流程,再根据暴露的问题扩展范围。试点不是缩小目标,而是降低一次性变革风险。

四、专业判断逻辑:建立可执行的资源管理闭环

1. 先定义容量口径,再计算占用

容量不是合同工时的简单总和。对某一团队某一周,可以从名义工作时间出发,扣除休假、法定假期、固定例会、已确认的维护值班等不可用于项目交付的部分,再结合历史执行情况设置合理的有效容量。不同组织的折算方法会不同,因此要把口径写明,而不是只展示一个没有解释的百分比。

以“角色×团队×周”为例,假设团队下周有5名开发人员,每人名义可工作5天,总计25人天;休假影响2人天,固定支持工作预计4人天,剩余可供项目安排的容量为19人天。若已确认项目需求为21人天,那么不是“大家努努力”就能自动解决,而是至少需要调整范围、节点、容量或优先级中的一项。

以下公式适用于初期的管理沟通,关键是保持口径一致:

可用容量 = 名义工作容量 − 已知不可用时间 − 预留的持续性工作容量

计划占用率 = 已确认计划需求 ÷ 可用容量

容量缺口 = 计划需求 − 可用容量

若容量缺口大于零,应把它作为待决策问题显示出来,而不是把数值平均摊到每个人身上,让冲突从看板上消失。

2. 按管理周期选择颗粒度

周级计划通常适合跨项目容量协调,因为它能较早看见阶段性冲突,又不要求项目经理每天维护日历。日级计划适合现场交付、值班安排、强依赖协作或短周期关键活动。月级计划适合长期人力预算和中期需求预测,但不适合作为近期执行承诺的唯一依据。

我一般建议把计划拆成三个视距:近期两到四周采用较高可信度的滚动计划;中期一到两个季度采用团队和角色级需求预测;更长期只保留重大能力缺口与关键岗位需求,不把远期预估伪装成已经确认的个人排期。

计划视距 推荐颗粒度 计划性质 主要用途
近期执行窗口 人或团队×周,必要时细化到日 已确认或待确认 识别真实冲突,安排近期工作
中期滚动窗口 角色×团队×周或月 预测为主 提前准备能力、供应和优先级决策
远期规划窗口 关键角色×项目阶段 情景假设 发现战略能力缺口,不用于个人承诺

颗粒度越细,维护成本越高,预测有效期也越短。准确度并不是通过增加字段获得,而是通过缩短更新周期、及时确认变化和区分承诺状态获得。

3. 区分需求状态,别把申请当作承诺

资源请求至少要有清晰的状态:草案、待评估、待确认、已确认、已分配、已完成或已取消。状态词可以按组织习惯调整,但“项目希望有资源”和“部门已承诺提供资源”必须在记录上有明确区别。

在资源评审中,我会要求项目经理说明需求背景、所需技能、投入比例、使用周期、不可移动节点、可接受的替代条件,以及缺人时的业务后果。部门负责人则确认容量是否存在、人员是否适配、持续时间是否可承诺。双方确认后,PMO才把它计入已承诺占用。

待确认需求也要保留。它们能帮助管理层识别未来需求压力,但不能与已确认需求混在同一总量里。把预测与承诺分开呈现,管理者才能判断哪些缺口可以通过排期调整解决,哪些需要招聘、外包、培训或缩减范围。

4. 建立明确的冲突升级路径

资源冲突不应默认由项目经理之间私下谈判,也不应无限期停留在PMO的待办事项里。可以设计一个分层路径:先由项目经理和职能负责人核实需求与容量;未能达成一致时,提交PMO整理选项和影响;涉及跨项目优先级、关键里程碑或重大业务价值时,由项目组合决策者裁决。

  1. 核实事实:确认需求是否仍有效、时间窗是否可移动、技能要求是否不可替代。
  2. 量化影响:列出各方案对交付日期、范围、成本、风险和客户承诺的影响。
  3. 提出选项:至少提供延后工作、缩小范围、调整人员、借调支持、增加容量等可选方案。
  4. 明确决策人:按照授权矩阵确定由谁拍板,PMO负责整理依据和记录结果。
  5. 更新承诺:将决策同步到项目计划、资源台账和相关负责人,避免旧计划继续传播。

冲突处理的质量,不能只看最后谁拿到了资源,还要看决策依据是否清楚、被放弃的方案是否有记录,以及变更是否通知到所有相关团队。

5. 用有限指标衡量体系是否变得更可信

第一阶段我不会急着建立几十个资源指标。更有用的起步指标包括:资源需求确认周期、已确认资源需求兑现率、计划与实际投入偏差、关键角色冲突数量、临时插单占比,以及资源数据更新时间。这些指标的目标是找出管理流程的薄弱点,而非给团队贴标签。

每个指标都要带口径。比如,“兑现率”是按项目、团队还是角色统计?取消需求算不算未兑现?临时插单是所有新增工作,还是仅指未经评审就进入执行的工作?口径不清时,数字看起来精确,实际却无法对比。

五、具体案例和数据观察:从一张资源表到跨项目决策

1. 示例背景:把冲突呈现出来,而不是制造真实承诺

下面的案例是用于说明方法的情景模拟,并非某家企业的实测结果。假设一家拥有约160名员工的产品型组织,同时推进三个项目群:核心产品改版、客户定制交付和数据平台建设。团队共有6名数据工程师,计划周期按周统计,维护支持工作需要预留部分容量。

在改造前,各项目经理分别通过会议纪要和即时消息申请资源。数据工程师的总计划占用看起来不高,但其中两位关键人员被不同项目重复承诺。PMO把需求统一到“角色、人员、周期、投入比例、优先级、确认状态”几个字段后,发现问题并不只是总容量不足,而是关键技能的时间窗重叠。

项目 角色需求 目标周期 计划投入 初始状态
核心产品改版 数据工程师2人 第3至第6周 每周合计8人天 口头支持
客户定制交付 数据工程师2人 第4至第7周 每周合计7人天 待部门确认
数据平台建设 数据工程师3人 第3至第8周 每周合计10人天 项目计划已写入

表面上,三个项目需要的工作可以通过团队总量解释;实际上,第4至第6周的需求集中,且其中一项工作要求熟悉旧数据链路的人员。按周看总人天仍不足以判断能否交付,必须把技能适配与时间窗叠加分析。

资源占用怎么做?PMO协同管理:资源管理从0到1

2. 冲突处理:从争抢人名转向比较方案

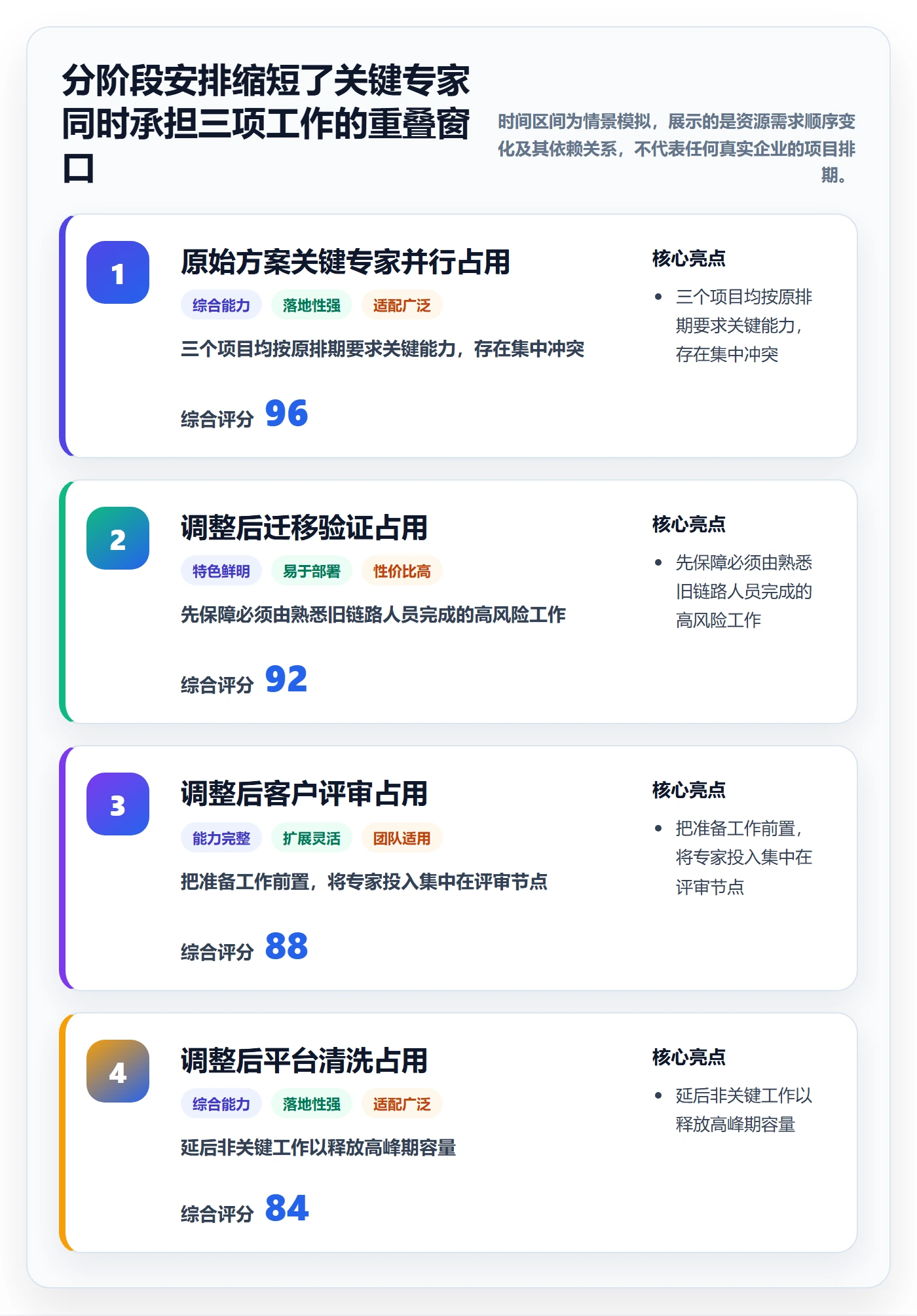

PMO将冲突整理后,没有直接宣布哪个项目优先,而是先让项目负责人回答四个问题:哪些节点不可移动?哪些需求可以延后?是否存在技能相近的替补人员?如果只投入部分时间,能否通过拆分工作减少等待?讨论结果显示,平台项目中的一部分数据清洗工作可以分批完成;客户项目的字段映射可以由另一名工程师先行准备;核心产品的迁移验证则必须由熟悉旧链路的专家把关。

据此,团队形成了分阶段方案:关键专家优先处理迁移验证与高风险评审;平台项目将非关键数据清洗延后两周;客户交付先完成不依赖专家的准备工作,并在评审通过后集中接入。这样做没有“创造”新的工时,而是让不同项目不再同时要求同一批人全程投入。

项目资源确认表还记录了方案的边界:关键节点仍需专家投入,平台数据清洗的延期会压缩后续缓冲,若第5周前出现重大需求变更,需要重新评估三个项目的优先级。对管理者来说,这些边界比一个看似精确的利用率更重要,因为它们说明了承诺成立的条件。

资源占用怎么做?PMO协同管理:资源管理从0到1

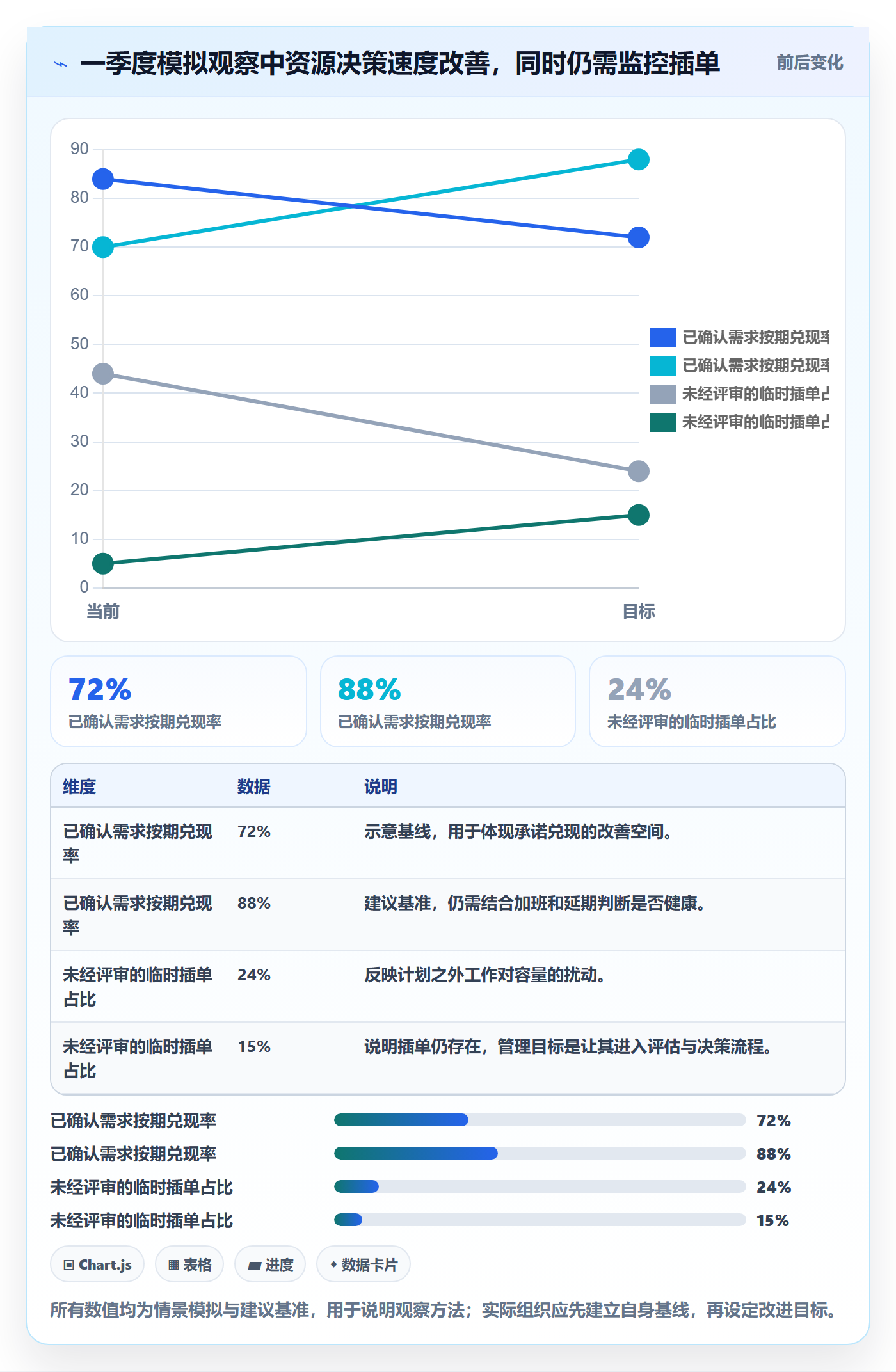

3. 观察哪些数据变化,才能判断改造有效

情景模拟中,可以用建议基准观察一个季度的变化,但不能把它们当作行业平均水平。比如,将跨项目资源需求从提出到确认的中位周期从10个工作日降到6个工作日;已确认需求按期兑现率从72%提升到88%;关键角色冲突从每月9次降到5次;未经评审的临时插单占比从24%降到15%。这些数据并不能证明交付必然成功,却能说明资源承诺和冲突处理开始更有秩序。

指标改善还需要通过过程记录解释。若冲突数下降是因为需求没有进入台账,那不是改进;若确认速度提升但延期增加,可能只是过早承诺;若计划兑现率提升但团队加班显著增加,也不能简单认定资源管理有效。因此,每次指标回顾都要同时查看计划质量、执行偏差和人员负荷信号。

资源占用怎么做?PMO协同管理:资源管理从0到1

4. 为什么不把“利用率提升”作为唯一成果

在上面的例子里,团队没有把所有空余时间都填满。某些容量被保留给维护支持和临时风险处理,利用率可能并未继续上升,但已确认需求兑现率提高、冲突更早暴露、项目取舍有了依据。这说明资源管理的目标不是把人力挤到极限,而是提高有限容量被投入到优先工作后的确定性。

如果只追求利用率数字,团队可能会把讨论、测试准备、技术债治理和新员工辅导等工作全部压缩。短期看似交付更多,长期却可能增加故障、返工和关键人员依赖。PMO应要求管理者解释“为什么需要这部分缓冲”,而不是简单追问“为什么没有排满”。

六、从0到1的实施路线:先跑通,再扩展

1. 第一步:界定试点范围和决策边界

启动前先选一个能代表真实问题、但规模可控的项目群。建议范围覆盖多个项目、一个主要职能团队和至少一种稀缺角色,确保试点能观察到跨项目协调;同时避免把整个企业所有工作一次性纳入。试点负责人应明确业务目标,例如减少重复承诺、提前识别关键角色容量缺口,或缩短跨项目资源确认时间。

还要写清楚哪些人有决策权。项目经理提出需求并说明交付影响;职能负责人确认团队容量和人员适配;PMO维护流程、组织评审并记录结论;项目组合决策者裁决跨项目优先级;人力资源、财务或采购部门在需要时参与招聘、预算和外部资源方案。授权边界不清,会让每次冲突重新从头协商。

2. 第二步:统一最少字段和状态

第一版资源需求表可以只保留必要字段:项目、工作类型、需求角色、所需技能、需求开始与结束时间、每周期投入、优先级、申请人、资源负责人、确认状态、依赖条件和更新时间。字段是否保留,要看它能否改变资源评审结论;不能支持筛选、核对或决策的字段,先不要强制采集。

资源容量则按组织已有计划方式记录,明确有效工作日、长期支持负担、休假和已知不可用时间的计算规则。初期可以用团队或角色级数据,不必为了追求准确而立即要求所有员工填写完整日历。

3. 第三步:设定固定节奏与变更规则

我建议采用“定期计划、例外触发”的节奏:项目群每两到四周召开一次资源评审,近期承诺按周滚动更新;出现关键需求新增、里程碑变更、人员离岗或重大故障时,按约定规则触发临时复核。这样既避免每天开会,也不会让资源计划一个月才更新一次。

每次评审前,项目经理更新需求变化,职能负责人确认可用容量,PMO提前生成冲突清单。会议只讨论需要裁决或协调的项目,不逐项朗读没有变化的计划。会议后要记录责任人、决定、依据、有效期和重新评估条件。

4. 第四步:运行两个周期,先找口径问题

第一轮试运行时,不宜立刻用资源数据问责。先检查字段是否被正确理解,团队容量是否把固定支持工作漏算,需求是不是把“希望投入”误填成“已确认”,以及冲突是否在计划中可见。只有经过至少两个完整计划周期,团队才有足够材料讨论指标和改进方向。

如果需求经常在计划发布后变化,应该追问变更来源和审批路径;如果容量数据每周波动巨大,可能是工作分类或统计周期不适合;如果冲突被发现却始终无法裁决,则问题可能不在数据,而在授权和优先级治理。PMO要根据诊断结果改流程,不能把所有失败归因于“大家没有认真填表”。

5. 第五步:通过软件固化重复协同动作

流程经过试运行后,再判断是否需要借助项目管理平台或专业资源管理能力。对于项目多、跨部门协作频繁、组织规模达到百人以上的企业,需求往往不只是一张排期表,还包括项目组合视图、资源申请与确认、权限管理、变化通知、历史记录、报表和与项目计划的关联。

以PingCode为例,它主要服务中大型企业及100人以上组织。评估此类平台时,我会关注它能否把项目、团队、工作项与资源需求关联起来,能否区分预测需求和已确认承诺,能否支持不同团队按合适颗粒度维护计划,以及组织是否可以根据权限和流程配置协同方式。不能仅凭产品演示中的资源日历判断是否适配,应拿一组真实的跨项目冲突场景做验证。

工具选型前,建议用试点数据做一轮情景测试:一项需求从申请到确认如何流转;同一角色的冲突是否能被发现;调整计划后相关负责人是否能收到通知;历史决策是否可以回溯;不同组织能否只看到授权范围内的数据。系统如果无法支持管理口径,最终仍会依赖表格补充和人工解释。

6. 第六步:建立数据质量和持续复盘机制

资源台账需要有人维护,但维护责任不能全部压给PMO。项目经理负责需求质量,职能负责人确认容量,PMO负责规则、完整性检查和跨项目汇总。每次计划更新都应标注更新时间和确认状态,过期数据要明确显示,不要把上季度的排期继续当作当前承诺。

每个周期至少复盘四类偏差:需求变化、容量估算错误、突发支持工作和人员技能不匹配。复盘不是为了追责某个人,而是判断预测机制是否需要修正。例如,若平台支持工作连续多个周期超过预留值,应调整容量基线或配置专门轮值;若某技能的需求总在项目启动后才出现,立项评审就应更早加入相应角色。

七、不同情况下的行动建议与取舍

1. 组织刚开始做资源管理时:先选择低成本试点

如果组织规模不大、项目数量有限、资源冲突主要靠熟人协调,先用规范化共享表格也可以。重点是固定字段、统一状态、指定负责人和安排周期性复核。此时不必购买一套复杂平台,也不必将每位员工的日历全部公开。

需要接受的取舍是:表格容易上手,但权限、通知、关联关系和历史变更管理较弱。项目多、更新频繁时,人工汇总会逐渐成为瓶颈。此时应以协同成本和数据质量为依据升级,而不是为了“看起来数字化”提前上线系统。

2. 多项目共用稀缺专家时:按技能和时间窗管理

若冲突集中在少数专家、架构师、测试或合规岗位,优先建立稀缺技能清单和服务请求机制。把专家的可用时间、正在承担的关键工作、请求队列和替补能力放在一个视图里,并约定评审时限。能通过模板、自助服务或知识转移解决的请求,尽量不要全部消耗专家时间。

这里的取舍是:集中管理有助于避免重复承诺,却可能把专家变成审批瓶颈。应避免所有小请求都排队等待高层评审,可以按风险和工作量分级,低风险问题由团队自助处理,高影响决策才进入正式协调。

3. 项目节点固定、客户承诺严格时:提高近期计划确定性

客户交付、监管审核或合同里程碑对日期敏感时,建议把近期资源承诺细化到团队、人员和具体时间窗,并提前确认替补方案。资源评审要与交付风险、合同条款和客户沟通节奏关联,避免内部临时调动直接影响外部承诺。

这种模式的成本是计划维护更频繁、资源调整更谨慎,也可能降低临时承接新工作的能力。管理者需要在稳定承诺和业务机动性之间做选择,不能一方面要求日期绝不变,另一方面又频繁更改优先级却不重做资源评估。

4. 产品研发变化频繁时:保留容量缓冲并滚动调整

如果需求在迭代中经常变化,长期按个人精确排期通常没有意义。可以将中期预测放在角色和团队层级,近期两到四周再细化个人分工;同时保留一定容量处理线上问题、需求澄清和技术债。缓冲比例应根据团队历史数据逐步确定,不建议照搬其他组织的固定数字。

这种选择牺牲了远期计划的表面精确度,换取更贴近现实的滚动适应能力。管理层需要接受预测会更新,并把计划变化记录为正常管理信息,而不是把所有预测偏差都等同于执行失败。

5. 正在评估项目管理平台时:用场景验证,不看功能清单堆叠

评估某项目管理平台时,可以用三个真实场景做试用:两个项目同时争抢同一角色;项目需求增加后重新计算容量;负责人离岗后确认替代安排。让项目经理、部门主管和PMO分别完成自己的操作,观察流程是否自然、权限是否清晰、决策记录是否完整。

如果组织目前连资源需求状态和审批责任都没有统一,先做流程设计比采购更重要。若流程已成熟但依赖多个表格重复录入、冲突发现滞后、变化通知经常遗漏,则平台化的收益会更加明确。系统投入要与治理成熟度同步,不能指望软件替组织决定优先级。

6. 资源长期不足时:比较扩容、调整和停止三类方案

当一个项目群连续多个周期出现容量缺口,管理者不能无限要求团队“优化效率”。应同时评估三类方案:扩容,包括招聘、借调和外部采购;调整,包括错峰排期、缩小范围、减少并行项目;停止或延后,包括取消低优先级工作、推迟非关键建设。每个方案都要比较成本、时间、技能风险和机会成本。

临时外包可能加快部分工作启动,但如果任务高度依赖内部知识、接入时间长或交付质量需要大量返工,增加供应商不一定立即形成有效容量。招聘也有周期和培训成本,不能把未来人数直接当成本月可用资源。真正的决策问题是:哪种方案能在所需时间窗内提供可交付能力,而不是哪种方案在纸面上增加的人数最多。

八、给PMO的最终判断:管理好承诺,比追求满格更重要

1. 用三个问题判断体系是否已从0走到1

第一,管理者能否在项目启动前发现关键角色的容量缺口,而不是等延期后才知道;第二,跨项目发生冲突时,组织能否按明确规则比较方案并找到决策人;第三,承诺改变后,项目计划、资源记录和相关团队能否同步更新。如果三个问题都能稳定回答,资源管理就已经具备运行基础。

下一阶段再根据实际问题增加能力:如果需求预测持续不准,改善工作类型和变更记录;如果稀缺技能频繁卡住项目,安排培训、知识复用和替补梯队;如果计划数据维护成本过高,重新审视颗粒度并评估自动化。不要因为资源管理已建立,就持续增加字段和报表。

2. 建议下一步这样做

读完这篇文章后,可以先用一周完成一件小事:选定一个跨项目冲突最明显的团队,把未来四周的需求按角色、周期、投入量和确认状态整理出来,同时单独列出支持工作与已知不可用时间。随后邀请项目经理和职能负责人开一次短会,只讨论真实冲突及其备选方案。

  1. 选择一个试点项目群和一个容易发生冲突的关键角色。
  2. 统一未来四周的需求字段、容量口径和确认状态。
  3. 把预测需求与已确认承诺分开呈现。
  4. 记录冲突的决策依据、责任人、有效期和重新评估条件。
  5. 运行两个计划周期,复盘确认周期、兑现率、插单和实际负荷。
  6. 根据重复出现的问题,决定是调整治理规则、扩充能力,还是引入项目管理平台。

资源管理从0到1,真正的分水岭不是有没有资源看板,而是组织是否愿意把“想要人”转化为有依据的需求,把“口头支持”转化为可追踪的承诺,并在容量不够时公开做取舍。当PMO把决策过程变得透明,项目经理不必再靠私下争取资源,部门负责人也不必在多个计划之间盲目救火,资源数据才开始产生管理价值。

我会把最终目标概括为一句话:让重要工作获得可信的资源承诺,让无法同时满足的需求尽早进入决策。先从一个项目群、一种关键角色和一个滚动周期开始,跑通需求、容量、分配、变更与复盘的闭环,再逐步扩展到更多团队。比起一次性做出一张覆盖全组织的精细排期表,这种路径更慢一点,却更容易成为真正有人使用、能持续改进的管理机制。

常见问题解答(FAQ)

1. 资源占用怎么做,才能避免只统计工时、不解决冲突?

我在推动项目资源管理时,发现团队每周都填工时,但项目还是会临时抢人。到底应该先统计每个人做了多少事,还是先识别哪些工作会撞期?如果数据收上来以后没人据此调整,资源管理是不是只增加了填表负担?

先从“未来四周的关键资源冲突”入手,不要一开始就追求完整工时台账。PMO可以先选一个项目群,按人或角色记录每周可投入工时、已承诺工作和新增需求,并标明需求对应的项目、任务、负责人及起止时间。举例来说,某工程师一周可投入40小时,扣除会议、支持工作后可用于项目的时间为30小时;

若已排入A项目20小时、B项目18小时,超出的8小时就是需要决策的冲突,不应靠员工加班来掩盖。每周固定由项目负责人确认需求、职能负责人确认可用性、PMO汇总冲突并提交取舍。判断标准不是表格填得多完整,而是冲突能否在承诺日期前被发现,并促成延期、调人或缩小范围等明确决定。

2. PMO做资源管理从0到1,第一步应该建立什么口径?

我想从零建立资源管理机制,但担心一上来就要求所有人按小时填报,最后既没人愿意填,数据也不可信。哪些信息是启动阶段必须收集的,哪些可以等机制跑顺后再补?

启动阶段只统一四项口径:资源对象、可用容量、需求时间窗和优先级。资源对象先按关键角色或稀缺技能分类,例如测试工程师、数据分析师,而不是急于覆盖全公司所有岗位;容量按每周可用于项目的时间估算,并扣除固定运营、休假和必要会议;需求写清开始周、结束周和所需投入;优先级则由管理层设定可执行的排序规则。

建议先试运行四周,比较计划投入与实际可投入情况。如果团队普遍只能估到半天或一天的粒度,就不要强推小时级精度。初期最有价值的数据,是能说明“谁在什么时间被多个高优先级项目同时需要”,而不是看起来精确、实际无法维护的资源总账。

3. 多个项目同时抢同一个人时,PMO应该怎么协调?

我遇到过两个项目负责人都说自己的需求最紧急,最后只能让员工自己决定先做哪边。这样既容易得罪人,也让计划反复变化。PMO有没有一套能落地的排序方法,而不是每次都靠谁声音大?

把协调对象从“谁更急”改为“组织愿意为哪项结果付出机会成本”。PMO可以先核对需求是否有明确交付物、最晚决策日期、延迟影响和替代方案,再按事先约定的优先级规则排序,例如法规或客户承诺优先,其次是关键路径上的依赖任务,再考虑一般优化需求。

假设同一位专家下周只有12小时可用,项目甲需要10小时以满足外部验收,项目乙需要8小时用于内部体验改进,PMO不应私下把20小时排进去,而应把取舍提交给有授权的组合决策人:乙延期、甲缩小范围,或临时购买外部支持。会议记录要留下决策人、影响范围和复核日期。

若冲突每周重复出现,说明问题可能是容量结构或项目承诺过量,而不只是排期不够精细。

4. 资源占用率达到多少才算合理,是否要把人员排满?

我看到计划表里有人每周只排了七成工作量,直觉上像是还有空间;也有人被排到接近满负荷,项目看起来推进很快。实际执行时,后者反而常因临时问题延期,我该用什么指标判断资源安排是否健康?

不要把100%排满当作目标。项目工作会受返工、支持请求、评审等待和任务切换影响,计划容量若没有缓冲,任何小故障都会转化为延期。可以先观察关键岗位连续数周的计划负荷、临时插入工作量和承诺完成率,而不是设一个适用于所有团队的固定占用率。

若团队每周可用于项目的容量估算为30小时,却持续承诺30小时以上,同时临时工作频繁,通常应降低承诺或明确预留支持容量;若负荷偏低且关键交付持续延期,则要检查依赖、任务拆分和技能匹配,不能直接得出“人不够忙”的结论。可将计划投入与实际投入按周对比,连续四周记录偏差原因,再决定是否调整容量假设。

资源利用率是诊断指标,不是绩效排名;用它奖励“排满的人”,往往会鼓励过度承诺和隐瞒真实工作。

核心关键词

读者评论

彭
彭景行

我们团队试过按人天排到每天,维护两周后就跟不上需求变化了。先按角色和周看容量确实更现实,不过突发支持工作怎么估算,可能还得结合团队自己的历史数据。

陈
陈舒然

文中把待确认需求和已承诺资源分开,这点很关键。以前项目计划里的“需要某专家”经常被当成已经拿到人,到了临近节点才发现没有正式确认。

林
林嘉宁

利用率高不等于效率高,我也有类似感受。只是如果不看个人排名,管理层还需要配套哪些指标,才能判断容量不足是需求过多、技能瓶颈还是计划偏差?

文章包含AI辅助创作:资源占用怎么做?PMO协同管理:资源管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/611589
