超期怎么做?项目经理实操方法:延期管理从0到1
项目超期时,最危险的往往不是晚了三天,而是团队直到原定交付日才承认“已经晚了三天”。我处理延期问题时,第一步通常不是追问谁没完成,而是把“预计延期”变成一项可验证的管理判断:哪些交付物受影响、延误从哪里产生、关键路径是否变化、恢复计划需要什么资源。只有把这些问题说清,项目经理才能判断应该追回、缩小范围、调整日期,还是正式升级决策。
一、先讲核心结论:超期不是催进度,而是重新管理承诺
1. 把延期当作状态变化,而不是个人失误
项目延期不是一句“进度落后”就能解释的。它意味着原有计划中的时间、范围、资源或质量约束至少有一项已经不再成立。项目经理如果只要求团队加班,却不重新检查这些约束,很可能把一个可控偏差拖成范围失控、质量返工和客户信任下降。
我建议把延期处理拆成四个动作:识别偏差、判断影响、制定恢复方案、重新确认承诺。四个动作缺一不可。只识别偏差,团队会陷入汇报;只制定方案,没有影响分析,方案可能救错对象;只改日期,不留决策记录,下一次复盘就无法区分计划失误与执行失误。
核心判断是:延期管理的目标不是证明原计划仍然正确,而是尽早建立一个可信的新计划。新计划可以晚于原计划,但必须有依据、有责任人、有依赖关系,也要明确哪些条件一旦变化就需要再次决策。
2. 用三个时间判断项目是否需要启动延期机制
我会用三个时间点来判断是否应该正式处理延期,而不是等到里程碑已经失守才行动。
- 偏差出现时:实际完成量连续低于计划,或关键任务预计完成日越过基准日期。
- 影响可计算时:已能指出受影响的交付物、依赖任务、测试窗口或客户验收节点。
- 选择仍存在时:还有机会通过调序、减范围、加资源或分批交付降低损失。
这三个时间点的价值在于把“延期”从结果报告前移到决策窗口。举例来说,如果接口联调比计划晚两天,但测试窗口尚有余量,项目可能只需要调整任务顺序;若晚两天导致认证、数据迁移和上线审批全部顺延,那么同样的两天就不是小偏差。
3. 先区分“任务晚了”与“项目晚了”
单个任务逾期并不必然导致项目延期。任务是否位于关键路径、是否存在浮动时间、是否能与其他工作并行,决定了它的延误会不会传导到最终交付。反过来,即使所有任务看起来都只晚一点,若多个任务共用同一位专家或同一个测试环境,延误也可能叠加成项目级风险。
因此,项目经理要追踪的不是逾期任务数量,而是对交付日期产生影响的依赖链。这也是为什么“红色任务越来越多”不能直接作为延期判断:它描述了局部状态,却没有说明哪些状态会改变最终日期。

二、背景和真实场景:延期信号通常比延期结果早出现
1. 典型场景:上线日期没变,准备工作却持续滑动
以下是一个用于说明方法的情景模拟,不代表特定企业的真实项目数据。某企业准备上线一套内部业务系统,计划八周完成。第六周周会上,开发团队报告核心功能完成约八成,测试团队却表示可测版本尚未稳定;数据迁移负责人认为字段映射仍在确认,业务方则坚持上线日期不能变。
单看每个角色的说法,似乎都能解释自己的状态:开发完成了大部分功能,测试只是等版本,数据负责人还在等业务确认,业务方不愿影响运营。但把依赖关系画出来后,问题就变得具体:字段映射确认是迁移脚本验证的前置条件,迁移验证是业务验收的输入,稳定版本是系统测试的输入。几个看似分散的“差一点”,实际集中压在同一条交付链上。
这类项目最容易出现“日期没有变化,预测却越来越不可信”的假象。日历上仍写着原定上线日,团队却已经把缺陷修复、回归测试和业务验收挤进越来越窄的窗口。此时如果项目经理只要求“按计划完成”,等于没有回答最关键的问题:什么证据能证明这一天仍然可交付?
2. 进度汇报要看预测,不只看完成比例
完成比例容易被误读。一个团队说“开发完成90%”,并不意味着项目已经完成九成。剩下的10%可能恰好包括最难的权限联调、数据一致性校验或高风险缺陷修复。百分比还可能混合了代码完成、测试通过、文档齐备等不同口径,导致项目经理无法据此推断剩余工作量。
我更看重三类信息:已验收的交付物、尚未关闭的关键依赖、依据近期实际产出推算的完成日期。对于跨团队项目,还要追问“这个预测的前提是什么”。如果预测建立在某位专家本周可投入、环境按时开放、业务方当天确认等假设上,就应把这些假设列为风险,而不是把预测日期当作确定承诺。
3. 识别三类延期:局部、链路和系统性
| 延期类型 | 常见信号 | 项目经理的第一判断 | 优先动作 |
|---|---|---|---|
| 局部延期 | 单项任务落后,但有时间浮动且没有阻塞其他工作 | 确认是否会消耗缓冲,不急于扩大影响范围 | 明确负责人、恢复日期和复查节点 |
| 链路延期 | 一个前置交付物延误,多个下游团队等待 | 核对依赖关系和关键路径,计算传导影响 | 先解除阻塞,再讨论下游资源重排 |
| 系统性延期 | 多个关键路径同步失速,预测日期反复后移 | 检查估算、范围、资源和决策机制是否整体失效 | 启动项目级重排与干系人决策 |
表格中的分类不是给项目贴标签,而是帮助团队避免用同一套办法处理不同问题。局部延期可能适合负责人自主恢复;链路延期通常需要跨团队协调;系统性延期则需要重新审视范围和交付策略。把系统性问题当作个人效率问题,是加班和返工不断增加的常见起点。

三、常见误区:为什么越催,延期反而越难控制
1. 误区一:把延期归结为执行不够努力
有些项目一出现偏差,讨论马上转向“大家能不能再拼一下”。这句话并非完全无用,但它只有在工作范围稳定、关键输入齐备、瓶颈确实是人力投入不足时才可能有效。若真正原因是需求持续变更、审批等待、环境不可用或重复返工,加班只会把资源投入到尚未准备好的工作中。
我的判断顺序是先问“当前阻塞是什么”,再问“增加投入是否能缩短它”。如果团队等的是一个外部决策,增加开发人手没有帮助;如果瓶颈是单一专家的评审能力,增加普通成员也不一定缩短等待;如果缺陷来自需求口径不一致,扩大测试规模可能反而制造更多无效记录。
2. 误区二:拿完成百分比直接推算剩余天数
“完成80%,所以还差20%时间”是一个危险的直觉。工作量并不总是均匀分布,项目后段常常包含集成、验证、修复、培训和发布准备等不确定性更高的工作。若前80%主要是独立开发,后20%却依赖多系统联调,剩余时间往往不能用比例外推。
可以使用近期实际吞吐量做粗略预测,但必须说明口径。例如,过去两周团队每周完成并验收了多少个同等规模的工作项,剩余工作中有多少依赖尚未确认。预测的作用是帮助决策,不是制造看似精确的日期。对外承诺时,最好给出假设、范围和置信程度,而不是只报一个孤立日期。
3. 误区三:先宣布新日期,再补充原因
在客户或高层压力下,项目经理可能先说“我们保证下周完成”,再回团队寻找实现方式。这样的顺序会把决策变成承诺倒推:团队不再讨论最可信方案,而是在原话之下拼凑解释。若关键前置条件尚未解决,新日期只是把不确定性往后移动。
更可靠的顺序是先准备至少两个可选方案,列出范围、日期、资源和风险,再由有权决策的人选择。项目经理可以提出建议,但不能把未经验证的愿望包装成团队承诺。
4. 误区四:只改计划日期,不保留原计划
基线计划的价值不在于证明谁对谁错,而在于让团队看见偏差发生在哪里。若每次延期都覆盖旧日期,项目复盘只会看到“最新计划”,无法判断偏差是早期估算问题、范围变化、外部依赖还是执行波动。没有历史版本,组织也难以改善估算方法。
建议同时保留批准基线、当前预测和实际日期。它们回答的是不同问题:基线表示当初批准的承诺,预测表示根据现状推算的结果,实际日期表示最终发生的事实。把三者混在一起,项目状态就失去解释力。
5. 误区五:把所有延期都升级成高层事件
相反方向的错误,是任何任务晚一天都立刻拉管理层开会。过度升级会造成决策拥堵,也让团队习惯把日常协调问题上推。升级机制应当与影响范围、关键路径和决策权限相关:团队能在授权范围内恢复的事项,就在团队层解决;需要改变范围、成本、合同或外部承诺的事项,才进入正式决策。
| 做法 | 短期看起来有效 | 长期风险 | 更稳妥的替代动作 |
|---|---|---|---|
| 要求全员加班 | 短期投入增加,容易形成行动感 | 疲劳、缺陷和返工增加,瓶颈未必被解除 | 先验证瓶颈,再把资源投向关键路径任务 |
| 单纯调整结束日期 | 计划表重新变绿 | 未解决的依赖和范围问题继续存在 | 同步更新范围、风险、资源、验收条件和基线记录 |
| 按完成百分比推日期 | 计算简单,汇报方便 | 掩盖后段集成与验收的不确定性 | 结合剩余工作、历史吞吐量和未决依赖预测 |
| 所有问题都升级 | 看起来管理动作充分 | 决策资源被低价值事项占用 | 按影响、权限和不可逆成本设置升级门槛 |
四、专业判断逻辑:先判断影响,再选择恢复方式
1. 用五个问题判断延期的严重程度
项目经理不需要一开始就建立复杂的量化模型,但应在延期评估中稳定回答五个问题。这样做能把讨论从“感觉很严重”变成“影响在哪里、证据是什么”。
- 哪项承诺受到影响?区分内部任务日期、阶段里程碑、对客户的交付日和法规或合同节点。
- 是否影响关键路径?确认任务是否有浮动时间,以及依赖链是否已经传导到最终交付。
- 预测日期依据是什么?检查剩余工作量、近期产出、资源可用性和未决事项。
- 延误是否可逆?判断是否还能调序、分批交付,或使用备用环境与资源。
- 晚交付的成本由谁承担?识别客户运营、收入、合规、内部窗口或后续项目的实际影响。
五个问题中,关键路径和可逆性常常被低估。比如一个非关键任务晚三天,可能完全不影响交付;但如果它占用唯一的专业评审人,后续多个任务就可能排队。判断时要看真实约束,不要只看计划表上的箭头。
2. 建立延期影响链,而不是只记一个落后天数
我通常把影响链写成“原因,受影响任务,交付物,业务后果,决策需求”。例如:接口规格尚未确认,导致联调不能开始;联调延后,压缩系统测试;测试窗口变窄,缺陷修复可能影响上线;因此需要业务方在某个日期前确认接口口径,或批准分阶段上线。
这种表达有两个好处。第一,它能让决策者看见为什么一个看似小的输入问题会影响最终日期。第二,它明确了项目经理需要的不是泛泛支持,而是一个具体决策,例如确认范围、开放资源、调整验收标准或接受日期变化。

3. 用四类杠杆比较恢复方案
延期恢复通常只有四类主要杠杆:调整顺序、缩减范围、增加有效资源、改变交付方式。它们不是可以随意叠加的按钮,每一种都有成本和边界。项目经理的工作是找出对关键路径真正有效、且副作用可接受的组合。
- 调整顺序:把不依赖阻塞项的工作提前,适合并行空间存在的项目;不能用来绕过必须先完成的安全或合规检查。
- 缩减范围:保留核心业务路径,将低优先级功能移至后续版本;需要产品负责人或客户认可验收边界。
- 增加资源:仅当工作可拆分、交接成本可控且资源具备所需技能时有效;新成员进入项目通常需要熟悉时间。
- 改变交付方式:分批上线、灰度发布或先交付可用子集;适用于业务上可拆分、技术上可隔离的系统。
并不是每个延期都适合“多加人”。软件开发、方案设计和复杂问题排查都有知识传递成本。增加资源若没有清晰拆分和接口,可能让核心成员花更多时间解释上下文,短期吞吐量反而下降。先识别瓶颈,再决定是否扩充资源,通常比直接加人更稳妥。
4. 预测日期要附带假设和复核条件
对外给出的新日期不应只是一个点,而应包含“日期、前提、风险、复核时间”。例如:“若业务方在周三前确认字段口径,且迁移环境本周可用,团队预测下周五完成验收;若任一条件未满足,周四重新评估。”这比“下周五一定完成”更诚实,也更有管理价值。
如果组织需要单一承诺日期,可以在内部保留不同情景:按当前资源推进的预测、范围调整后的目标、前置条件失效时的保守日期。对外沟通采用哪个日期,应结合业务风险和决策权限,而不是把最乐观情景默认成承诺。

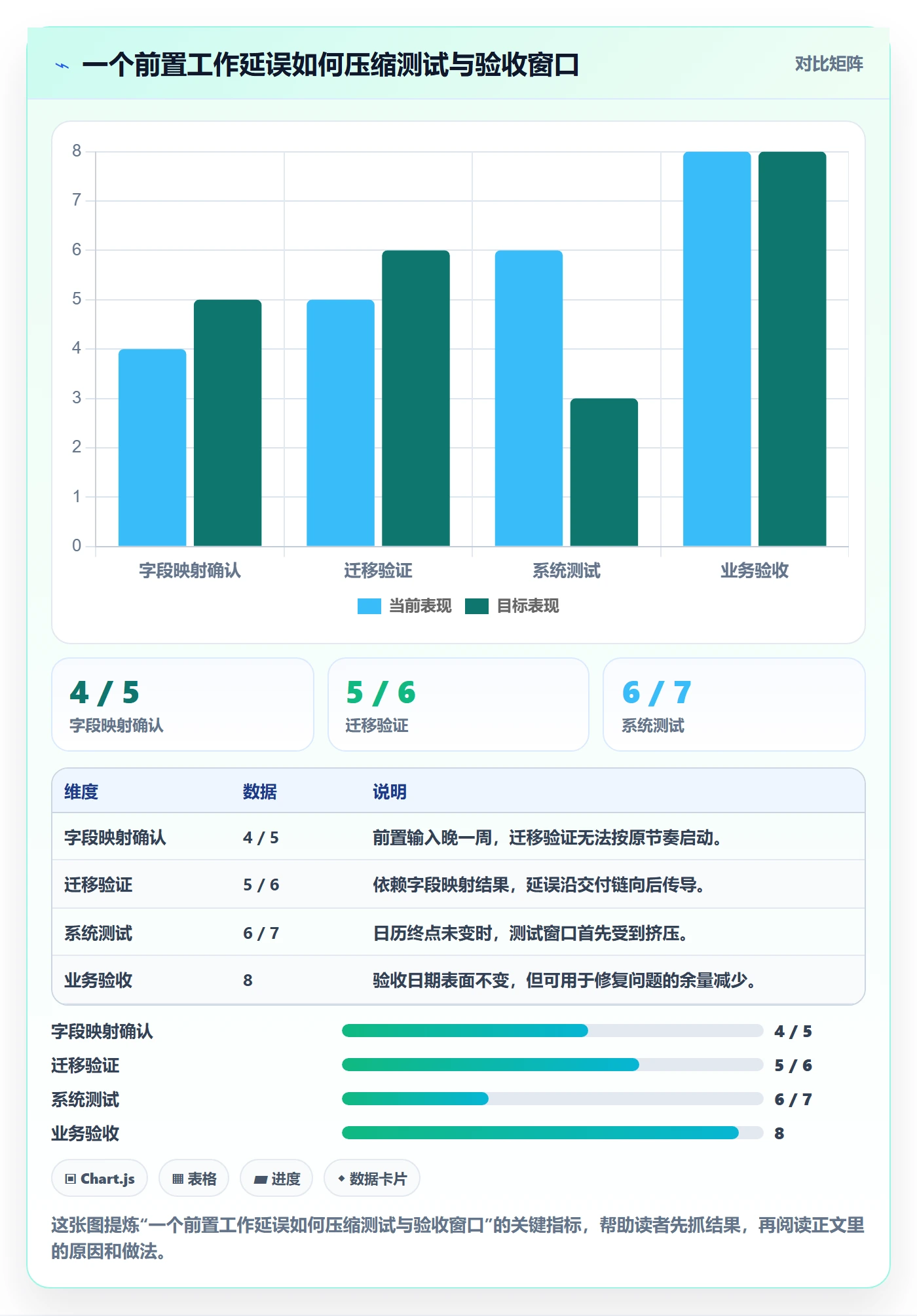

五、具体案例与数据观察:把一周延期拆成可以管理的变量
1. 情景案例:八周项目在第六周暴露延误
下面继续使用前文的情景模拟。项目原计划第八周上线,第六周时出现三项信号:可测版本未稳定,数据映射未确认,业务验收准备不足。项目组把这三项分别登记后发现,真正的首要阻塞并非开发产出不足,而是字段口径没有决策人和截止时间,导致迁移验证不能形成可验收结果。
项目经理先组织一次限时评估,不把会议变成全面复盘。开发负责人说明剩余功能和缺陷,测试负责人列出最小回归集合,数据负责人给出字段映射的未决项,业务负责人确认哪些流程属于首批上线必须覆盖。会议目标只有一个:在当天确定能否维持原日期,以及维持日期需要满足哪些条件。
2. 把选项摆在同一张决策表上
| 方案 | 交付日期情景 | 范围影响 | 主要风险 | 适用前提 |
|---|---|---|---|---|
| 方案甲:维持日期 | 保留原定第八周 | 仅交付核心流程,非核心报表移至后续版本 | 测试窗口较紧,必须限制新增需求 | 业务方当天确认首批范围,关键人员能够集中投入 |
| 方案乙:完整范围延期 | 情景预测延后一周 | 保留全部原定功能与验收项 | 影响运营窗口和后续项目排期 | 完整范围不可拆分,延期成本可被业务接受 |
| 方案丙:分阶段交付 | 核心流程按原窗口,剩余功能随后补齐 | 分两批验收和发布 | 需要明确版本边界、数据一致性和支持责任 | 技术架构支持隔离,业务流程允许分批启用 |
这里的关键不是哪一行“最好”,而是方案之间的代价是否被明确展示。维持日期通常不是免费的:它可能意味着范围减少、测试资源集中或缺陷容忍度降低。延期也不是自动失败:若完整性、合规性或业务连续性更重要,晚一周可能比仓促上线的总成本更低。
3. 记录决策,而不是只记录会议结论
会议纪要如果只写“项目计划调整,相关人员加快推进”,几乎不能指导执行。我会至少记录以下内容:批准的方案、保留和移出的范围、调整后的日期、关键假设、每项未决事项的负责人、最晚决策时间、复核节点以及方案失效时的升级路径。
例如,若选择分阶段交付,就要写清首批功能的验收标准、第二批功能的目标窗口、两批之间的数据兼容规则,以及上线后由谁处理跨版本问题。否则“分阶段”只是一句缓解压力的话,实际运行时仍会因为边界不清而互相等待。

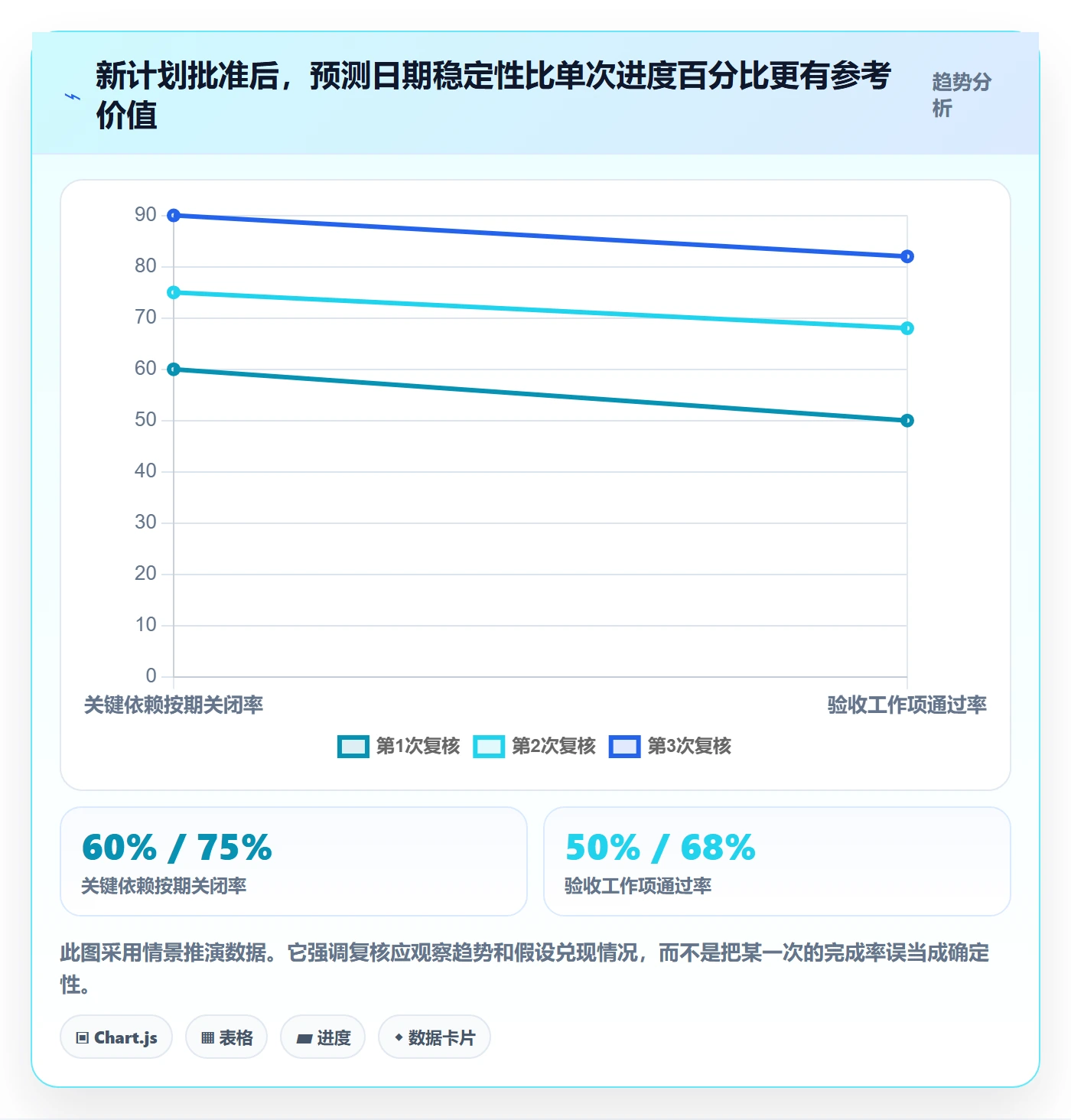

4. 用短周期复核验证新计划是否可信
新计划批准后,不要等到下一次月度汇报才看结果。前几天可以采用每日短检查或每两天检查一次,观察关键输入是否到位、关键工作是否产生可验收产出、预测日期是否稳定。短周期检查并非要求所有人每天填大量表格,而是快速验证影响交付的少数假设。
下面的示例数据是情景推演,用来展示复核指标之间的关系,不是某个行业的实测基准。项目团队可以替换成自己的工作项口径和历史数据。

六、不同情况下的行动建议:先处理阻塞,再决定是否追回日期
1. 轻微偏差且不在关键路径:监控浮动时间
如果任务只是局部落后,后续仍有浮动时间,项目经理不需要立即重新排整个项目。先确认实际剩余工作、负责人和恢复日期,再检查它是否会占用缓冲。如果偏差连续扩大,或依赖关系发生变化,再升级处理。
这类场景的管理重点是避免小问题被忽略,也避免把正常波动制造成高层警报。对团队来说,明确“何时需要重新评估”比要求“立刻追回一天”更有效。
2. 关键路径受阻:优先解除单点瓶颈
若延期落在关键路径上,先找出阻塞点能否在短时间内解除。常见瓶颈包括等待规格确认、测试环境不可用、唯一审批人排期冲突、共享专家同时被多个项目占用。项目经理应把请求变成具体行动:谁在什么时间前提供什么输入,若未完成由谁作出替代决策。
不要把“跨团队协作”写成责任主体。每个阻塞事项都需要一个有能力推动闭环的负责人。若对方团队没有义务或资源安排,项目计划就必须反映这种依赖风险,而不能默认为对方一定按时响应。
3. 范围持续变化:冻结核心范围并建立变更门槛
如果延期主要来自需求不断加入,继续用原基线衡量团队速度并不公平。项目经理需要与产品负责人、业务方重新确认核心范围,并设定变更门槛:哪些变化必须进入当前版本,哪些可延后,哪些需要同步调整日期或成本。
范围冻结并不等于拒绝合理需求,而是让新增需求显性承担成本。每一项变更都应说明业务价值、工作量、依赖影响和对现有验收项的挤压。若组织仍决定接纳,就应明确接受相应的日期或风险变化。
4. 需求和技术不确定性都很高:先做验证,不先承诺精确日期
探索型工作中,延期可能来自未知问题,而非执行缓慢。此时把任务拆成短周期验证比直接制定长周期详细计划更可靠。先验证最关键的技术假设、数据可用性或外部接口,再依据结果安排后续工作。
对外沟通时可以提供阶段性决策点,例如先在某个日期确认技术可行性,再决定完整交付窗口。这样既不掩盖不确定性,也能让干系人获得可预期的进展信息。
5. 牵涉合同、合规或业务窗口:尽早升级决策
如果延期会影响合同节点、监管要求、财务结算、客户运营窗口或不可逆的业务安排,项目经理应提前升级,而不是等团队恢复无望后再报告。升级材料要简洁,但必须包括事实、影响、可选方案、建议方案、最晚决策时间和不决策的后果。
升级不是甩锅。它是把超出项目经理权限的取舍交给有权承担成本的人。若决策者迟迟不选方案,项目经理应记录未决风险并说明日期预测依赖该决策,避免团队被迫对不可控条件作出无条件保证。
七、不同情况下的取舍:追回、延期、减范围还是分批交付
1. 什么时候值得追回原日期
追回原日期适用于偏差原因明确、关键路径有可恢复空间、额外投入能直接作用于瓶颈,并且质量与安全底线不被破坏的情形。比如任务可以合理并行,关键资源可短期调配,或等待事项已经确定在近期关闭。
做出追回决定前,至少要明确新增投入对应的产出是什么。若只是“大家多努力”,无法说明谁完成什么、何时验收、可能消除多少关键路径时间,就不应把它称为恢复计划。
2. 什么时候延期比赶工更负责
当测试或验收窗口已不足以发现关键风险、合规检查无法压缩、数据迁移未经验证,或新增人员只会增加协调成本时,正式延期可能是更理性的选择。项目经理应把延期成本与仓促交付的潜在损失放在一起比较,而不是只展示晚交付的显性代价。
尤其在影响客户数据、交易、运营连续性的项目中,日期不是唯一价值。延期会产生可见的计划成本;质量事故、数据错误或业务中断则可能产生更难预测的连锁损失。决策者需要看见两侧风险,而不只是“延期看起来不好看”。
3. 什么时候减范围比整体延期更合适
如果项目目标可以拆成独立的核心路径和增量能力,且业务方能够接受分批实现,减范围可能保住最重要的价值。但不能只按“开发难度低不低”删功能,还要检查核心流程是否完整、权限和审计是否满足要求、数据结构是否为后续版本留有空间。
减范围后必须重新定义验收,不要让被移出的功能仍留在原验收清单里。否则团队表面上缩小了交付范围,最终仍会被原始清单判定为未完成。
4. 什么时候分阶段交付能降低整体风险
分阶段交付适合业务价值可以分层释放、技术上可隔离、运营团队能够支持多批次管理的项目。它能让核心能力先投入使用,也让后续需求有真实反馈作为依据。但如果系统强耦合、数据模型不兼容,或每个版本都需要完整停机切换,分阶段可能把一次延期变成多次高成本上线。
因此,分阶段之前要确认版本边界、数据兼容、权限、安全、回滚策略、支持安排和验收责任。只有这些条件说清,分阶段才是风险控制手段,而不是把未完成工作拆成更多承诺。

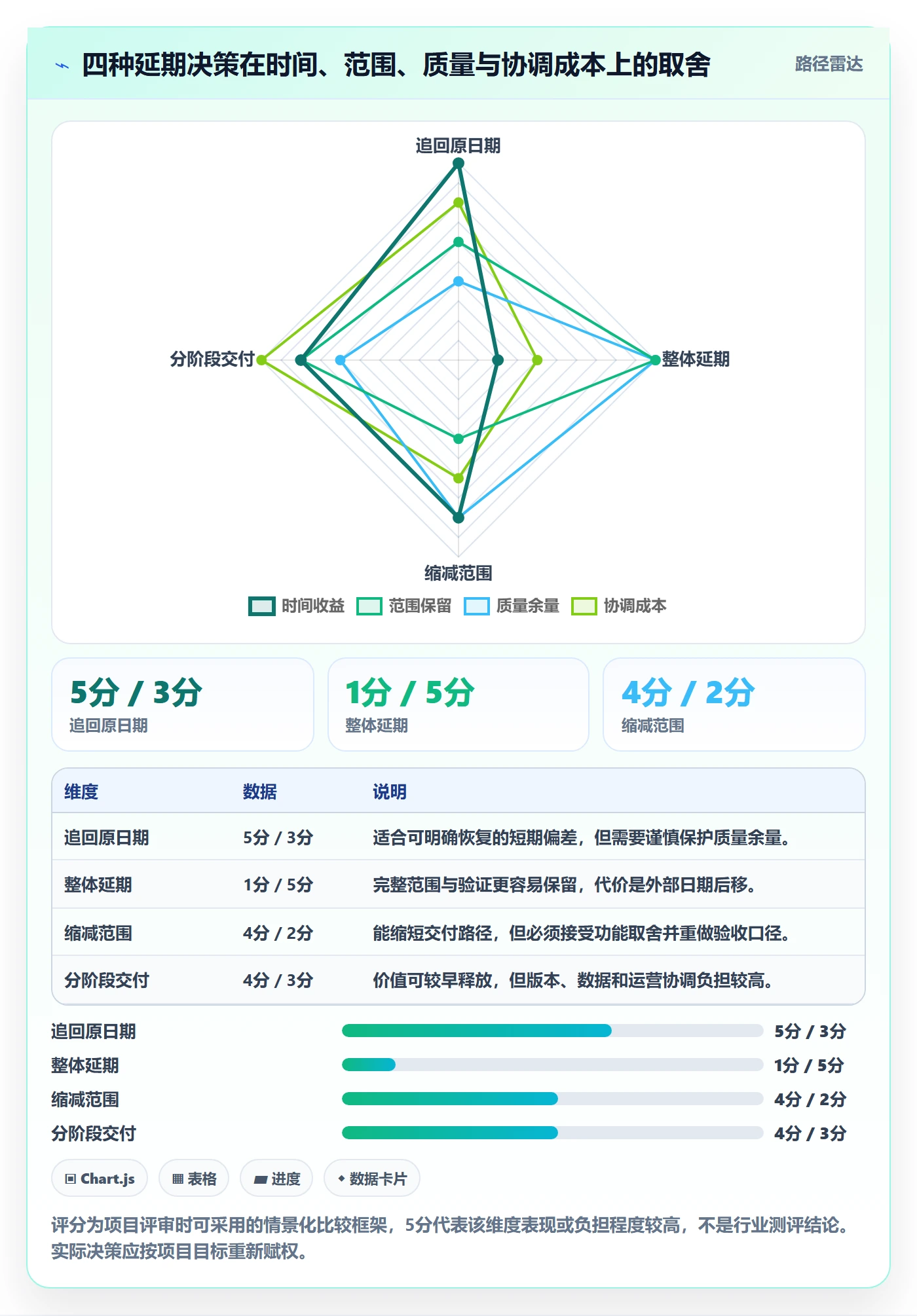

| 决策选项 | 主要收益 | 主要成本 | 不适用信号 |
|---|---|---|---|
| 追回原日期 | 维持外部窗口,减少延期带来的直接影响 | 可能需要集中资源、压缩缓冲并提高协调强度 | 瓶颈不明确,或质量和合规工作不可压缩 |
| 整体延期 | 保留完整范围和合理验证时间 | 影响客户安排、运营窗口和后续计划 | 延误主要来自可快速解除的局部阻塞 |
| 缩减范围 | 优先交付高价值能力,降低当前工作量 | 需要重新确认验收,后续仍有补齐成本 | 功能不可拆分或核心业务闭环被破坏 |
| 分阶段交付 | 逐步释放价值,获得真实使用反馈 | 增加版本管理、支持和数据兼容成本 | 架构强耦合,无法安全隔离交付批次 |

八、工具与协作机制:让延期事实可追踪,而不是多填几张表
1. 项目管理工具应记录哪些信息
延期管理不一定需要复杂系统,但至少要能看见任务负责人、计划与预测日期、依赖关系、阻塞原因、风险、决策记录和变更历史。如果团队依赖聊天记录与个人表格,项目经理往往要在问题发生后手动拼接信息,容易遗漏版本差异,也难以还原为什么日期被调整。
使用项目管理平台时,重点不在功能数量,而在信息能否形成闭环:任务状态变化能否被及时更新,延期原因能否关联到具体工作项,风险是否能指向责任人,决策记录是否能找到对应的计划版本。工具无法替代判断,但可以减少判断建立在过时信息上的概率。
2. 中大型组织要额外关注跨团队和部署约束
在100人以上组织里,延期通常不只发生在单一项目组。共享测试环境、架构评审队列、统一发布窗口、权限审批和跨部门需求确认,都会形成项目之外的等待时间。此时只看项目内部任务板,可能看不到真正的系统瓶颈。
对这类组织,选择管理平台时要评估项目组合视图、权限体系、流程配置、审计能力、数据治理和跨团队依赖表达方式。若组织要求私有化部署,或需要从既有的Jira环境平滑迁移,应在采购和试点阶段验证迁移后的字段、工作流、权限、历史记录与报表口径,而不是只检查能否导入任务标题。
例如,PingCode面向中大型企业和100人以上组织提供项目管理能力,也支持私有化部署及从Jira迁移。是否适合具体团队,仍要通过实际流程验证:可以选一个延期频发的项目,检查依赖关系、变更记录、跨团队权限和历史数据迁移是否满足治理要求。工具的产品能力描述不等于项目必然按期,决策仍应基于试点结果和组织约束。
3. 试点时用延期事件检验,而不是只看演示流程
我建议以一个已经发生过延期的项目做试点,而不是用演示数据验证工具。把一次延期从原始基线、阻塞信息、影响分析、方案决策到新计划复核完整走一遍,观察项目经理能否快速回答:延期从哪里开始、哪些交付受影响、谁在等待、哪项决策还未完成、当前预测依据是什么。
如果工具只能展示任务红黄绿,却无法帮助团队保存前后计划、追踪依赖和还原决策,就很难支撑真正的延期治理。相反,即便系统界面不复杂,只要信息口径统一、更新责任清楚、决策链可追踪,也能显著减少项目经理反复催问和手工对账的时间。
九、从0到1建立延期管理机制:会议、字段和复盘都要够用
1. 先建立最小可行的延期记录
刚开始做延期管理,不需要先设计几十个字段。先建立一份足以支持判断和追踪的记录,重点覆盖“发生了什么、影响什么、接下来做什么”。字段过少会丢失决策依据,字段过多则容易让团队把时间花在填表上。
- 项目与交付物名称。
- 原计划日期、当前预测日期和实际完成日期。
- 偏差原因及其证据。
- 受影响的依赖、关键路径和业务节点。
- 恢复或调整方案、责任人和截止时间。
- 待决策事项、决策人和最晚决策日期。
- 复核时间、失效条件和升级路径。
2. 把延期会议控制在决策所需的范围内
延期会议不是轮流汇报所有任务状态。会前由负责人更新事实,会议只讨论无法通过异步方式解决的阻塞、方案取舍和需要授权的事项。建议会议按照“事实确认,影响判断,方案比较,决策记录,行动确认”的顺序进行。
如果会议结束时没有负责人、截止时间和验收证据,团队就只完成了一次讨论,没有完成管理闭环。特别是跨部门事项,要写明“交付什么算完成”,不要只写“继续沟通”“积极协调”。
3. 复盘时区分预测误差、执行偏差和决策延迟
项目结束后,延期原因不应统一写成“估算不准”。预测误差通常来自工作量或风险认知不足;执行偏差可能来自投入、协作或质量问题;决策延迟则可能是审批责任不清、业务方未及时确认或管理层未及时取舍。三类问题需要不同改进动作。
复盘还要检查项目是否在可行动的时间点暴露风险。如果偏差早已出现却没有升级,改进重点是风险阈值、汇报机制和心理安全;如果偏差到后期才真正可见,改进重点可能是拆解粒度、验收节点或依赖透明度。归因要落到机制,而不是停留在“以后注意”。
4. 用少数指标观察机制是否有效
延期治理不应追求报表越多越好。团队可以选少数能指导行动的指标,例如关键依赖按期关闭率、预测日期变动次数、阻塞平均等待时间、延期决策耗时、已验收交付物比例。指标必须有统一定义,并明确采集周期与负责人。
不要把“延期项目数量下降”单独作为绩效目标。若团队因此不愿提前暴露风险,数字可能变好,实际交付却更不可控。更值得观察的是风险发现是否提前、预测是否逐步稳定、阻塞是否及时清除,以及变更是否经过明确决策。
十、结尾:真正的进度控制,是让坏消息早到、让选择还在
项目超期时,项目经理最有价值的动作不是把压力传得更快,而是把事实、影响和选择传得更清楚。先区分任务偏差与项目延期,再追踪依赖链和关键路径;先找到瓶颈,再比较追回、延期、减范围和分阶段交付;最后把新日期的前提、责任和复核节点写清楚。
我认为,延期管理的成熟度不在于一个项目从不改日期,而在于团队能否在日期失守之前识别不确定性,能否让决策者看见真实代价,能否在调整后形成可信的新承诺。晚交付有时不可避免,盲目承诺却可以避免。
下一步可以从当前最接近延期的项目开始:保留原计划,列出当前预测,画出关键依赖,挑出最影响交付的三个未决事项,并为每个事项写明负责人、截止时间和失效条件。先把这一轮做扎实,再把同样的口径推广到其他项目。延期管理从0到1,起点不是买一套工具或新增一张报表,而是让团队用同一组事实做同一个决策。
常见问题解答(FAQ)
1. 项目延期后,项目经理第一步应该做什么?
我发现里程碑已经超期时,常会先被追问还要多久,但手头的信息可能只有一个笼统的延期说法。我想知道怎样快速确认问题范围,而不是马上给出不可靠的新日期。
先核实实际进度和剩余工作:逐项确认已完成、未完成、受阻事项及其负责人,并区分已发生的延误和可能继续扩大的风险。随后找出关键路径上的任务,评估依赖关系和可用资源;在原因、影响和恢复方案尚未确认前,不要直接承诺新的完工日期。
2. 项目延期后,怎样制定可信的赶工计划?
我遇到过团队把“加人”或“加班”当成恢复计划,但几天后进度仍然没有改善。我希望有一套能判断新计划是否可行的方法,也能明确每天该跟进什么。
先把剩余工作拆成可验收的任务,估算工期并标出依赖,再比较调整顺序、并行处理、减少非必要范围或增加资源等方案。新计划要写明负责人、完成日期、验收标准和所需前提;按日或按关键任务检查实际完成量与计划差异,若连续两个检查点偏离,就重新评估范围、资源或交付日期,而不是继续沿用失效假设。
3. 项目延期时,怎么向客户或管理层说明并更新交付日期?
我担心过早汇报会引发不必要的压力,等情况明朗后再说又可能让相关方觉得被动。我想知道汇报时需要提供哪些信息,才能让对方做出实际决策。
尽早说明已确认的事实、延期影响、原因证据、正在采取的措施和仍未确定的风险,并区分预计日期与已承诺日期。提供一个有依据的日期区间或明确的决策节点,同时列出需要对方确认的范围取舍、资源支持或依赖事项;每次更新都注明更新时间、变化原因和下一次复核时间。
4. 怎样判断延期是偶发问题,还是项目管理机制出了问题?
我负责的项目偶尔延期时,很难判断是某个任务估算失误,还是计划和协作方式长期存在缺陷。我想用一组简单指标复盘,而不只是追问谁没有按时完成。
按任务或里程碑记录计划日期、实际日期、延期天数、原因类别和受影响的后续工作;复盘时重点看延期是否集中在同类依赖、审批等待、需求变更或估算偏差上。可按月统计按期完成率和延期原因占比,并与前几个周期对比;若同一类原因反复出现,就为它设置责任人、预防措施和检查节点,而不是只修补单个项目的日期。
核心关键词
文章包含AI辅助创作:超期怎么做?项目经理实操方法:延期管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/610552
读者评论
文章里“日期没变、窗口被压缩”那段太真实了。我们去年一个系统上线就是这样,测试挤压到最后只剩五天,回归根本跑不完,最后还是靠砍验收项收场。后来我学乖了,周会只盯依赖链上未关闭的关键前置,不看完成百分比。希望作者能再写一篇讲缓冲时间怎么量化设置。
第四条误区我有不同体会。 reality里高层经常当着客户面先拍板日期,项目经理根本没机会“先备两个方案”。我现在的做法是当场不承诺,只回“明天上午给评估口径”,哪怕挨批也留一晚算依赖。文章方法对,但落地更多考验的是项目经理顶压力的胆量。
基线那条很实用。我们早期每次延期直接改计划,复盘时谁也说不清当初批的是什么。后来某项目管理工具里强制锁定批准基线,预测单列一版,三个月就能看出估算系统性偏低的问题。不过文章没提基线该多久校准一次,实际操作中频繁变更范围的项目这点挺纠结。
