进度日志最常见的失败,不是没人填写,而是管理层每周收到几十条“正常推进”,到里程碑前两天才发现关键依赖没有人跟、验收口径没有对齐。进度日志要解决的不是“今天做了什么”的记录问题,而是让管理者更早看见偏差、责任和决策需求。我的判断是:一份有效日志必须让读者在两分钟内回答三个问题,计划是否变化、变化会影响什么、现在需要谁采取什么行动。
一、先讲核心结论:进度日志不是日报,而是风险信号系统
1. 好日志要把事实、偏差和行动连起来
管理者不缺“完成了多少项”的汇报,缺的是可以采取行动的信息。比如“接口开发完成80%”看似具体,但如果没有基准日期、剩余工作、依赖方和验收条件,管理层仍然无法判断是否会影响上线。
我建议把进度日志设计成一条可追溯的决策链:原计划是什么、当前事实是什么、差异在哪里、差异造成什么影响、谁在何时做什么。缺少其中任一环节,日志就容易退化成状态描述。
因此,日志不是越长越好。对于管理层,最有价值的通常不是完整工作流水,而是变化、阻塞、预测和待决策事项。细节可以留在任务记录中,日志负责把重要变化提取出来。
2. 管理层效率来自减少追问,而不是增加填报
许多团队上线进度日志后,表单字段越来越多,会议却没有变短。这说明流程把记录工作加到了员工身上,却没有减少管理者的信息整理成本。判断日志是否有效,可以观察一个朴素指标:管理者为弄清项目状态,需要追问多少轮。
下面的数值是用于说明方法的情景模拟,不代表行业调查结果。实际团队应先记录基线,再比较实施前后的变化。重点不是追求某个漂亮百分比,而是确认日志是否让风险更早暴露、决策更快闭环。

3. 先统一“进度”的定义,再讨论工具
同一个“完成70%”,在不同人嘴里可能分别表示代码写了七成、测试通过七成、需求清单关闭七成。管理层若直接拿这些数字横向比较,就会产生虚假的精确感。
因此,进度必须绑定可验证的交付物或验收条件。能否演示、是否通过测试、是否获得业务确认,通常比个人主观估算更适合作为依据。若工作确实无法拆成明确交付物,也应说明估算方法和不确定性。
二、背景和真实场景:为什么“看起来正常”往往最危险
1. 多团队项目中的信息断层
在跨部门项目里,执行团队通常知道自己负责的任务,项目负责人知道局部依赖,管理层则关注整体目标、关键日期和资源风险。问题在于,这三层信息经常没有共同的口径。
例如,业务团队说需求已确认,研发团队说方案仍待评审,测试团队说环境尚未准备。每个团队的说法都可能成立,但项目整体并没有真正进入“可按期交付”的状态。日志需要把依赖关系写出来,而不是只统计各部门的完成比例。
2. 阶段越多,状态数字越容易掩盖阻塞
当项目经历需求、设计、开发、联调、测试、验收等阶段时,简单的百分比会遮住阶段门槛。开发完成并不等于联调完成,测试用例跑完也不等于缺陷关闭。管理者若只看总进度,很可能在最关键的验收环节才发现计划失真。
我更愿意把进度看成“交付物通过关键门槛的路径”,而不是一条平均上涨的曲线。每个阶段应有进入条件、退出条件和责任人。关键门槛没有通过,就不应仅凭其他任务完成得快而上调整体健康度。
3. 日志需要服务不同层级的阅读任务
执行者要知道今天具体做什么,项目负责人要知道依赖和偏差,管理层要知道目标是否受影响、是否需要授权。把所有信息塞进一张长表,会让每个人都更难找到自己需要的内容。
更稳妥的做法是同一份数据分层呈现:任务层保留细节,项目层展示里程碑和阻塞,管理层只展示趋势、关键风险与待决策事项。这样不是重复填三次,而是让不同角色从同一事实源读取不同视图。

三、常见误区:填得越勤,不等于管得越好
1. 把日志做成每日流水账
“参加会议、修改文档、沟通需求、处理问题”说明了活动,却没有说明产出。流水账会带来两个后果:员工花时间写过程,管理者花时间从过程里猜结果。
改写时可以追问:这项工作产生了什么可验证结果?结果对应哪个交付物?是否改变了计划或风险?如果答案都是否定的,这条内容通常不需要进入管理层摘要。
2. 用颜色替代判断
红黄绿状态便于浏览,但如果没有判定规则,颜色就只是情绪表达。有人遇到一天延误就标红,有人直到错过里程碑才标黄,横向比较自然失去意义。
建议将颜色绑定明确阈值。例如:绿色表示当前预测日期仍在容忍区间内且关键依赖已落实;黄色表示预测偏差接近容忍上限或关键依赖尚未确认;红色表示里程碑已经失守,或现有方案无法在目标日期内交付。阈值应根据项目类型设定,而非照搬统一天数。
3. 只报完成率,不报预测日期
完成率是对当前工作量的描述,预测日期则回答结果何时到达。一个项目今天完成了85%,如果剩余15%包含高不确定性的集成和验收,它未必比完成60%、但剩余工作可控的项目更接近交付。
所以日志至少要同时写当前阶段、剩余关键工作、预测完成日期和预测依据。预测不是承诺的替代品,而是暴露不确定性的工具。日期变化时,要说明触发变化的事实,而不是只覆盖旧日期。
4. 把“没有问题”当作高质量汇报
“暂无风险”可能代表项目确实稳定,也可能代表风险没有被识别、团队不愿意暴露问题,或日志字段没有要求说明判断依据。长期一片绿色,不一定是管理能力强,也可能是机制失灵。
我建议把“无新增风险”与“已检查的风险范围”分开。负责人可以写明本周检查了哪些关键依赖、是否有变化;如果没有变化,就记录检查结果。这样既不鼓励制造问题,也避免把沉默误认为安全。
5. 把进度日志变成追责工具
如果成员一上报偏差就被惩罚,团队很快会学会延迟报告、淡化风险或持续给出乐观估算。日志最重要的作用是尽早提供选择空间,不是事后寻找一个人承担所有责任。
管理者应区分可预见风险、合理估算误差和执行失误。复盘可以追问:当时有哪些信号?为什么未触发预警?审批或依赖是否延迟?改进对象应是机制和决策质量,而不只是个人态度。

四、专业判断逻辑:从一条记录判断它是否值得进入管理视野

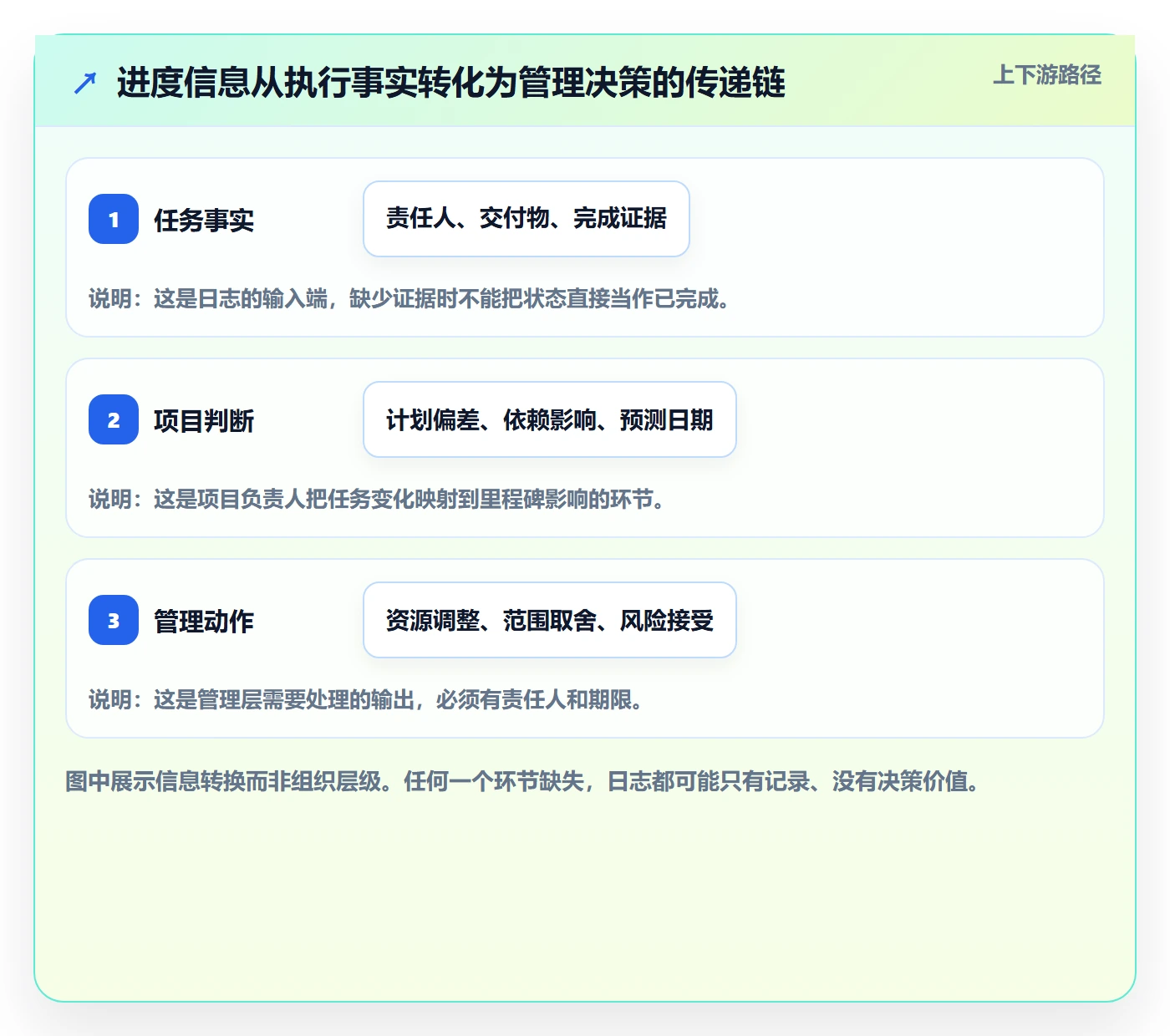

1. 用五个字段构成最小有效日志
一条管理层可读的进度日志,不必很长,但应能支撑判断。我通常建议从以下五个字段起步,先确保每条记录都能被理解,再根据项目复杂度增加字段。
| 字段 | 要回答的问题 | 可接受的写法 | 常见无效写法 |
|---|---|---|---|
| 事实与证据 | 发生了什么,依据是什么? | 接口联调通过12个用例中的10个,缺陷单已登记 | 接口基本完成 |
| 计划偏差 | 与基准相比变化多少? | 原定周三完成,当前预测周五,延后2个工作日 | 有一点延误 |
| 影响范围 | 会影响哪个交付物或里程碑? | 影响周五的端到端测试开始时间 | 可能有影响 |
| 行动与责任 | 谁在何时采取什么措施? | 接口负责人周四中午前补齐缺陷并回归 | 尽快处理 |
| 决策需求 | 是否需要管理层介入? | 需业务负责人确认是否接受暂缓的次要字段 | 请领导关注 |
这五项不意味着每个任务都要写成一段长文。对于稳定任务,事实与证据、当前状态可能足够;一旦出现偏差或风险,就补充影响、行动和决策需求。日志应按风险增加信息,而不是让所有任务承受同样的填报负担。
2. 把“偏差”与“风险”分开记录
偏差是已经发生的差异,例如实际完成日期晚于计划日期;风险是尚未发生但有一定可能造成影响的事件,例如外部接口尚未确认。两者需要不同的处理方法:偏差要评估后果和恢复方案,风险要跟踪触发条件、概率变化和预案。
如果把二者都写成“问题”,管理者就难以判断是应该立即补救,还是持续监控。日志字段可以分别记录实际偏差、潜在风险、风险触发条件和应对动作。
3. 预测应基于剩余工作与依赖,而非线性外推
“目前完成一半,所以还需要一半时间”在工作复杂度均匀、没有外部等待的情况下才可能成立。现实项目常有前松后紧、验收集中、依赖排队等现象,按完成比例直线推算会产生系统性乐观。
较实用的预测方式,是把剩余工作拆成可验证节点,分别估计完成时间,并标注外部依赖。对不确定性高的节点,可以给出区间而非单一日期,例如“最佳情形周四,基于当前依赖的较可能情形下周一”。区间能提醒管理层不要把估算误读为承诺。
4. 设定升级规则,避免所有事情都等周会
日志更新频率与问题处理时效不是一回事。一个可能影响发布窗口的阻塞,如果要等到周五例会才被看见,周报再完整也无法弥补延误。
团队应明确何种情况需要即时升级,何种情况进入周度汇总。例如关键里程碑预测偏差超过容忍值、关键依赖逾期、合规或安全风险出现时,直接触发通知;一般性任务变化则按既定周期汇总。阈值由项目风险等级决定。

五、案例与数据观察:从“进度正常”改成可行动的日志
1. 一个跨团队发布项目的情景推演
以下是为了说明日志写法而构造的情景案例,不代表某个企业的真实项目数据。项目有业务、研发、测试三个团队,目标是在月底完成一项新流程上线。原计划周三完成接口联调,周四开始端到端测试,周五由业务验收。
周二的原始日志是:“接口开发已完成,测试环境准备中,整体进度正常。”这句话没有交代接口是否完成验收,也没有说明环境准备的责任人和最晚日期。管理层看完后无法判断周四的测试是否仍然成立。
经核对,接口代码已合并,但12个联调用例中有两个失败;测试环境的权限申请仍未通过,且需要另一个部门审批。于是日志改为:“接口联调完成10/12,剩余两个用例依赖字段映射确认,预测周四上午关闭;测试环境权限仍待审批,若周三17时前未通过,端到端测试将从周四顺延至周五。测试负责人今天16时联系审批方,项目负责人周三中午确认替代环境是否可用。”
改写后的日志没有变得更长很多,却增加了证据、依赖、预测、影响和行动。管理层可以选择催办审批、批准替代环境,或接受测试顺延。日志由此从“状态广播”变成“决策入口”。
2. 看一周变化,不要只看周末快照
单个时间点的绿色状态容易掩盖波动。若项目周一预测周四完成、周三改为周五、周五又显示“已完成”,只看最后一条记录会错过预测不断后移的信号。保留历史预测值,管理者才能判断团队是稳定交付,还是持续修正乐观估算。
情景模拟中的日期数据如下。它用于示范“预测变化率”的观察方法,不是实际企业样本。团队可记录每周预测日期与最终日期之间的差异,并按项目类型分组,避免把探索性项目和重复性项目放在一起简单排名。

3. 管理层应同时观察速度、稳定性和风险关闭
进度日志的价值不能只用“延期项目减少”来衡量,因为团队可能通过缩小范围、降低验收标准或延迟报告来改善表面数字。更稳妥的观察组合包括:里程碑预测偏差、风险提前发现时间、行动项按期关闭率、未决依赖数量,以及变更对质量和范围的影响。
这些指标应共同解释,而不是单独考核。比如行动项关闭率很高,但重大风险持续增加,可能意味着团队在关闭容易事项,却没有处理关键瓶颈。反过来,风险数量短期上升,也可能是识别能力改善,而非项目突然变差。

六、从0到1落地:先建立最小流程,再逐步自动化
1. 第一步:确定管理问题和适用范围
上线前先回答:日志主要解决什么问题?是里程碑频繁失守、跨部门依赖不可见,还是管理周报整理耗时?如果目标不清晰,团队很容易把“所有工作都记录”误当作项目透明。
选择一个项目群或一个高风险项目作为试点,先覆盖关键里程碑、关键依赖和待决策事项。不要一开始要求全公司所有任务每天填写,试点应有清晰边界、负责人和复盘时间。
2. 第二步:定义字段、状态和证据规则
字段要少而有效。建议从项目名称、日志日期、责任人、当前事实、计划偏差、影响、下一步行动、负责人、期限、是否需要决策开始。任务层可以保留详细信息,管理层视图则聚合关键变化。
同时定义状态规则:何时算完成,预测日期如何更新,什么情况属于风险,哪些事件需要即时升级。不要把规则写成抽象口号,而要用正例和反例说明。例如“已提交测试”不等于“测试通过”,“已沟通依赖方”不等于“依赖已确认”。
3. 第三步:跑两到四周,观察填报负担与信息质量
试点期间关注的不是谁写得最多,而是日志能否支持真实决策。每周抽查若干条记录:事实是否能核验、偏差是否有基准、行动是否有责任人和截止时间、管理层是否因为日志采取了动作。
同时统计填写耗时和信息返工。如果成员普遍要花很久找数据,说明信息源分散或字段设计不合理;如果管理者仍反复询问同一类问题,说明日志没有覆盖关键判断。改表单之前,先查清楚是口径、流程还是权限问题。
4. 第四步:把例会从“逐人念状态”改为“处理变化”
例会前由系统或项目负责人汇总新增偏差、升级风险和待决策事项。会议不必逐项复述所有绿色任务,而应集中讨论变化最大的事项:影响是什么、方案有哪些、需要谁在什么时间作出决定。
会后将决策和行动回写到日志。若会议决议只留在纪要里,后续执行又要从多个文档查找,日志就失去闭环作用。每个行动项都应有负责人、期限和验收方式。
5. 第五步:再决定工具和自动化边界
团队人数少、项目简单时,统一表格可能足够。跨部门项目增多、历史记录难追溯、权限复杂或需要聚合多个项目时,再评估专门的项目管理平台是否值得引入。工具的价值不是字段更多,而是降低重复录入、保留变更历史、支持权限管理和形成可追溯汇总。
如评估 PingCode,可重点核实其对中大型企业和100人以上组织的适配能力、私有化部署方案、与现有研发流程的衔接方式,以及 Jira 平滑迁移所覆盖的数据范围。产品能力和合同条款可能随版本、部署方式而变化,建议用真实项目做迁移演练和权限验证,再判断是否符合国产替代需求,而不是只依据功能清单作决定。
七、不同情况下的行动建议与方案取舍
1. 小团队、项目少:先用轻量表格建立基线
如果团队规模不大、协作链路短、项目周期清楚,先用共享表格建立日志规则通常更划算。重点是固定字段、保留历史版本、指定维护人,并且每周把偏差和行动项过一遍。
它的优势是启动快、学习成本低;短板是跨项目汇总、权限控制、变更追踪和自动提醒能力有限。当同一信息需要在多个表格中重复维护,或重要状态越来越依赖某个人手工汇总时,就要重新评估工具成本。
2. 多团队、多项目:优先解决统一口径和可追溯性
中大型组织的难点往往不是缺表格,而是项目之间无法比较:不同团队有不同状态定义、不同周期、不同权限,管理层只能在会议前临时拼接信息。这时应先明确组织级口径,再评估平台是否能聚合项目数据、保留状态变化记录并提供分层权限。
如果数据涉及企业内部信息、部署环境有明确要求,私有化部署和数据治理能力应进入选型清单。迁移也不能只看任务标题是否导入,还要抽查历史状态、附件、评论、用户映射、工作流、权限和关联关系。
3. 研发项目:把日志绑定到交付与质量证据
研发团队可以将任务状态与代码合并、构建结果、测试记录或缺陷状态关联。自动化能减少重复更新,但不能自动判断业务验收是否完成,也不能替代负责人对依赖风险的解释。
因此,研发日志适合自动采集“发生了什么”,由负责人补充“这对里程碑意味着什么”。例如构建通过是事实,是否满足发布条件则仍需结合缺陷等级、验收范围和环境状态判断。
4. 探索性项目:接受区间预测,不强求虚假精确
新产品探索、技术预研或需求尚不稳定的项目,早期无法给出可靠的单点日期。硬要求每天更新精确百分比,只会制造准确但不可信的数字。
更合适的做法是记录假设、实验结果、下一阶段验证条件和时间区间。管理层应关注不确定性是否在下降、关键假设是否被证伪,以及继续投入的依据是否仍然成立,而不是只看任务完成率。
5. 合规和高风险项目:宁可增加证据,也不要只看汇总色块
涉及安全、财务、医疗或审计要求的项目,日志需要能证明谁在何时作出什么判断,依据是什么,后续如何处理。此类场景更重视权限、版本记录、证据留存和审批链路。
但增加证据不等于让所有人填写冗长文本。可以把审批记录、测试结果或风险清单作为附件或关联对象,让日志指向可审计证据。关键是证据可访问、可定位,并且与具体决策相关。

八、结尾:下一步不是多填几项,而是先验证一条关键日志
1. 用一周时间做一次小型试运行
从一个正在推进的项目里选出三类事项:一个稳定任务、一个跨团队依赖、一个可能影响里程碑的风险。按“事实证据、计划偏差、影响、行动责任、决策需求”记录一周,再请执行者、项目负责人和管理者分别阅读。
如果三类读者能对项目状态作出大体一致的判断,并且管理者知道下一步要决定什么,说明日志结构开始有效。如果他们仍然对“完成”“风险”或“预测日期”理解不一,先修订口径,不要急着增加字段或采购工具。
2. 用决策闭环判断是否值得扩大
试运行后复盘三件事:有没有比过去更早发现风险,有没有减少重复追问,有没有明确行动人和完成期限。若三项都没有变化,说明机制仍停留在记录层;若只有填报时间增加,则应删字段、打通数据源或调整更新频率。
进度日志真正的成熟标志,不是每个项目每天都有一条更新,而是变化出现时,组织知道怎样验证、怎样判断、怎样升级,以及由谁在何时采取行动。先把这条闭环跑通,再扩展到更多项目;管理层效率提升,才会从“看得见状态”进一步变成“更早做出正确取舍”。
常见问题解答(FAQ)
1. 进度日志应该记录哪些内容?
我以前只让团队写“已完成”“进行中”,开会时才发现这些状态无法说明实际进展。遇到跨部门协作或交付延期时,我想知道日志至少要包含什么,才能让管理者及时判断风险。
每条日志至少记录任务或里程碑、计划完成日期、当前状态、已完成的可验证结果、下一步及负责人、阻塞事项和需要的决策。状态最好统一为未开始、进行中、已完成、受阻,并要求“已完成”附交付物或验收依据;这样管理者能区分实际产出与主观描述。
2. 进度日志多久更新一次比较合适?
我担心更新太频繁会占用执行时间,更新太少又会错过问题。团队既有每天处理的小任务,也有周期较长的项目,我不确定是否应该统一更新频率。
按任务变化速度和风险设频率,而不是所有项目一刀切:短周期交付或高风险任务可每日更新,常规项目每周至少更新一次,关键里程碑前增加检查点。若任务连续两个更新周期没有可验证进展,或预计延期超过约定阈值,就应触发负责人说明原因并评估影响。
3. 怎样从进度日志中识别项目延期风险?
我遇到过周报看起来大多正常,到了交付前才发现关键依赖一直没有解决的情况。只看完成百分比时,我不知道该关注哪些信号,才能提前介入而不是事后追责。
重点看关键路径任务是否按期、阻塞事项持续时间、计划与实际完成日期的偏差,以及后续任务是否依赖未完成交付。可为每项任务设置基线日期;延期超过两天、阻塞超过一个更新周期,或关键里程碑预测日期发生变化时,标记为风险并要求给出影响范围、恢复方案和决策时限。
4. 管理层如何避免进度日志变成形式主义?
我在团队里见过日志写得很完整,但内容只是重复会议纪要,管理者也没有据此做决定。想把记录成本控制住,同时让日志真正帮助协调资源和解决问题。
把日志设计成决策输入,而不是额外汇报:只要求记录状态变化、可验证产出、风险和需要的支持;没有变化时允许简短说明。管理者每周查看逾期任务、长期阻塞和需要决策的事项,并记录决定及责任人;可用更新及时率、逾期任务数和阻塞平均解决时长评估机制是否有效,不要用日志字数衡量执行力。
核心关键词
文章包含AI辅助创作:进度日志怎么做?管理层效率提升:进度跟踪从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/607480
读者评论
我们之前也试过加日报字段,结果只是写得更长。后来要求延期必须注明影响的节点和负责人,周会上确实少了些来回确认。不过预测日期还是容易被当成承诺,最好同时保留依据和不确定范围。
五个字段里我最认同“验收证据”。团队里经常有人把开发完成当作任务完成,到了测试才发现标准不一致。想问下小团队怎么控制记录成本?每条稳定任务都填全,确实容易变成负担。
风险提前上报这点很关键,但光靠日志很难解决“报了偏差就被追责”的顾虑。我们尝试把风险单独列出来,并在复盘时区分估算误差和执行问题,情况好了一些,关键还是管理者怎么回应。
