管理层每周开两小时进度会,项目仍然延期;看板上大多数任务显示“进行中”,但没人能回答“按当前速度,哪一个交付日期最可能失守”。这不是汇报频率不够,而是进度跟踪制度把“收集状态”误当成“管理变化”。一套有效的动态管理方法,必须让管理层看见偏差从哪里产生、影响什么结果、需要谁在何时做出什么决策,并能验证决策是否改变了趋势。
一、先讲结论:进度制度的核心是管理偏差,而不是追问百分比
1. 先明确进度跟踪要回答的四个问题
我设计管理层进度跟踪制度时,不会先从“每周几开会”开始,而会先问四个问题:计划基线是什么;现在实际发生了什么;偏差对里程碑、成本或质量有什么影响;谁拥有消除偏差的责任和权限。四个问题都能通过同一套记录回答,制度才算有用。
进度不是任务完成比例的简单加总。一个项目有十项工作,九项按时完成,也可能因为最后一项是关键路径上的安全验证而整体延期。反过来,任务完成率只有六成,也可能因为剩余工作主要是低风险文档整理,核心交付仍然可控。管理层真正需要的是“按当前证据推断的交付风险”,不是看起来整齐的百分比。

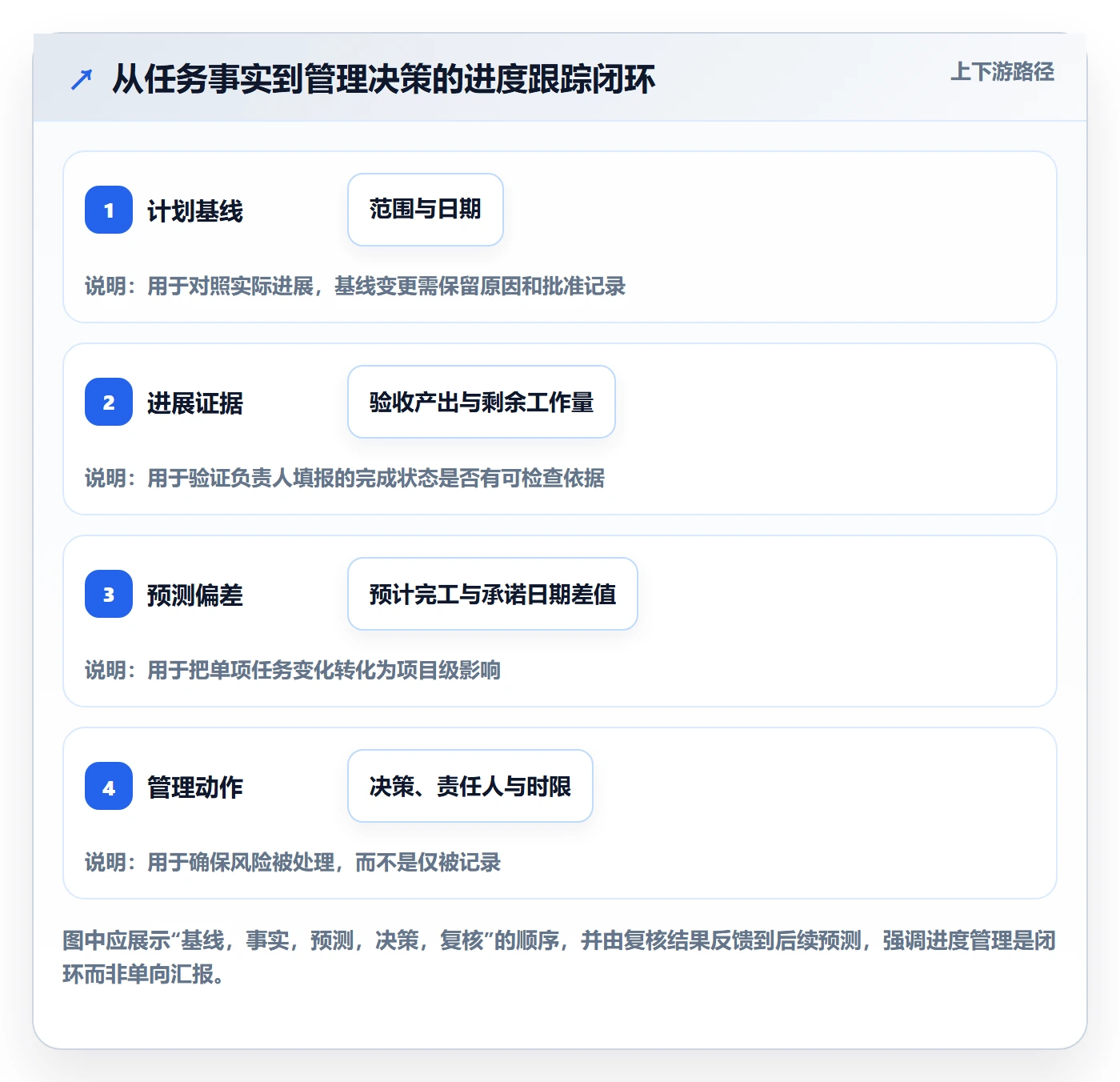

因此,制度的最小闭环应包含:基线、事实、预测、阈值、升级、决策、复核。少了基线,偏差没有参照;少了预测,管理层只是在看后视镜;少了责任人和复核日期,会议结论就会成为没有后续的文字。
2. 把“报告进度”改成“报告变化及其影响”
我建议每个状态更新都采用一组固定字段:当前阶段、原计划日期、最新预测日期、差异原因、受影响的下游对象、采取的动作、需要的决策、责任人和复核日期。这样做的价值不是增加表格,而是迫使汇报者从“我做了什么”转向“项目发生了什么变化”。
例如,“接口开发完成百分之八十”信息有限;“接口开发原计划周五完成,因第三方字段定义未确认,预测延后四个工作日,影响下周联调;需要业务负责人在周三中午前确认字段,否则启用备选映射方案”则能让管理层判断是否介入。
制度初期可以把百分比保留为辅助信息,但不要让它成为唯一管理指标。对于无法可靠估算剩余工作的任务,使用明确的状态和验收条件,往往比要求填写一个看似精确的进度数字更诚实。
3. 先设阈值,再决定会议频率
动态管理不等于所有事项都高频追踪。一个低风险、依赖少、可并行的工作包,按周检查即可;关键路径上的外部依赖,可能需要每天更新风险状态;已经进入恢复计划的事项,则应该按约定节奏检查动作是否完成。频率由变化速度和损失幅度决定,而不是由管理者的焦虑决定。
| 管理层需要看到的信号 | 建议记录的事实 | 触发动作 |
|---|---|---|
| 日期偏差 | 基线日期、预测日期、差异工作日 | 按阈值升级或批准恢复方案 |
| 关键依赖变化 | 依赖对象、承诺时间、确认人、替代路径 | 指定跨部门协调责任人 |
| 范围变化 | 新增或删减内容、审批人、对工期的影响 | 更新基线或明确不纳入本次交付 |
| 质量风险 | 未关闭缺陷、验收条件、返工估算 | 重新评估交付日期和放行条件 |
二、制度为什么会失灵:真实场景里的四类误区
1. 只收集状态,不规定什么算“完成”
不少团队的状态字段只有“未开始、进行中、已完成”。但如果没有验收标准,“已完成”可能代表代码已提交、测试已通过、业务已确认,也可能只是负责人觉得“差不多了”。不同团队使用同一个词,却报告了不同事实,汇总后自然失真。
我会要求高风险工作包把完成定义写成可检查的证据。例如,“完成接口开发”可以拆成:接口代码合并、自动化测试通过、异常场景验证完成、业务方确认字段映射。并非所有事项都需要拆成细碎步骤,但关键交付至少要明确最后一个可验收条件。
如果同一项目里“完成”的口径不一致,管理层看到的完成率越精确,误导可能越大。先统一定义,再讨论仪表盘和自动汇总,是更稳妥的顺序。
2. 把计划基线频繁改写,导致偏差消失
项目遇到延期后,有的团队直接把原计划日期改成新日期。表面上看,任务又回到了“按计划”,实际上历史偏差被覆盖,管理层无法判断计划是否稳定、延期是偶发还是反复发生。
基线不是不能调整,而是调整必须有理由、批准人、生效时间和影响范围。建议保留原始基线,并另设当前批准预测。这样既允许根据新事实重新规划,也不丢失对计划质量和变更频率的观察。
我会特别关注一种信号:日期每周都在变,但项目状态始终显示绿色。它通常意味着团队在用改日期消除报警,而不是用行动恢复交付。此时应检查基线变更记录,而不只是看最新计划。
3. 会议变成逐项念状态
如果每个人都把看板上的任务再念一遍,会议并没有增加信息。真正需要同步的是与上次相比发生了什么变化、哪些变化可能传导到其他团队、有哪些需要管理层授权的事项。
可以在会前完成异步更新,把会议限定为风险讨论和决策。会议议题应有明确的进入条件,例如预测日期越过阈值、关键依赖失约、范围变更未审批、质量门槛无法满足。没有决策需求的绿色事项通常不需要占用管理层讨论时间。
会议纪要也不应只记录“已讨论”。每个决策项至少写明决策内容、责任人、期限、验证证据。没有责任人和期限的结论,不是管理动作,只是意见。
4. 用“催得更勤”替代消除系统性阻塞
延期未必源于执行者不努力。等待审批、环境不可用、需求反复确认、测试资源冲突、跨部门优先级不一致,都可能让任务停滞。管理层若只要求日报、要求把工期压短,可能增加填报负担,却没有改变阻塞条件。
建议区分“工作时间”和“等待时间”。如果一项工作实际投入两天,却在流程中等待八天,改善重点应是决策时限和交接机制,而不是要求执行者再加速。对于跨部门依赖,记录请求发出时间、承诺时间和实际响应时间,才能看清延迟发生在何处。

三、专业判断逻辑:从偏差数据走到可执行决策
1. 建立分层基线,不要让所有事项使用同一种精度
管理层跟踪通常同时涉及战略目标、项目里程碑、工作包和具体任务。不同层级的观察周期和精度不同:战略目标关注季度结果与收益;项目层关注阶段交付和重大依赖;工作包关注可验收产出;任务层关注执行与阻塞。把所有任务细节都推到管理层,会造成信息过载;只看战略口号,又无法判断进度风险从哪里来。
我的做法是给每个项目建立一条“可追溯链”:组织目标对应项目结果,项目结果对应里程碑,里程碑对应工作包,工作包再关联责任人和验收条件。管理层从汇总信号下钻时,应该能找到具体事实;执行团队更新任务时,也能理解这项工作的业务意义。
基线至少要记录批准日期、版本、范围、关键里程碑和主要假设。对不确定性高的探索型工作,不必假装可以把未来几个月拆成精确任务,应采用短周期验证点和假设清单,逐步提高计划精度。
2. 看日期差异,也看差异的传播路径
单项任务延迟两天,不必然意味着项目延迟两天。若任务有浮动时间、可以并行,影响可能被吸收;若它位于关键路径,或阻塞多个团队,短暂延迟也可能形成连锁反应。因此,判断优先级时应同时看差异大小、依赖关系、可恢复空间和影响范围。
可以把风险按四个维度评估:发生概率、影响程度、可探测性、可恢复性。这里的评分主要用于团队排序,不应伪装成精确的客观概率。一个尚未发生但极难恢复的供应商依赖,可能比已经发生、且有备用方案的轻微延迟更值得升级。
实务中,我会优先审视以下信号:关键路径任务预测日期持续后移;依赖承诺没有确认人;返工量连续增加;验收条件在开发中途改变;多个团队的同一资源被重复承诺。这些信号往往比“总体完成百分比”更早暴露风险。
3. 用预测区间表达不确定性,不制造虚假精确
如果团队只能给出一个“预计完成日期”,管理层容易误以为预测确定。对高不确定度事项,可以同时报告乐观、基准和保守情景,并说明每个情景成立的条件。例如,外部接口周三确认时预计周五完成联调;若确认延后到下周,则需要额外三天;若字段方案被推翻,影响还要重新评估。
预测区间不是逃避承诺,而是把不确定性摆到桌面上。管理者需要知道的是哪些条件会改变日期、最迟何时必须做出选择,以及没有决策时的后果。相比每周给出一个不断跳动的日期,这种表达更有利于提前采取措施。
4. 阈值必须对应动作,不能只有颜色
红黄绿状态只有在定义清楚时才有价值。比如,“黄色”可以定义为预计影响关键里程碑一至三天,且责任人已有恢复方案;“红色”可以定义为预测影响超过三天、关键依赖失约或没有可信恢复路径。具体天数应由组织交付周期、合同约束和风险承受能力决定,而不是照搬别人的标准。
每个阈值都要绑定动作:谁需要被通知、谁有权调配资源、谁批准范围调整、多久必须给出答复。若红色状态只会带来一次更长的汇报会,团队很快会学会避免报红。状态升级不应是惩罚机制,而应是获取组织决策和资源的入口。
| 状态 | 建议判定条件 | 响应时限示例 | 管理动作 |
|---|---|---|---|
| 绿色 | 关键日期在批准容差内,依赖有确认,风险有责任人 | 按既定周期更新 | 常规检查,不增加汇报负担 |
| 黄色 | 出现可控偏差,已有可验证恢复方案 | 两个工作日内确认方案 | 协调资源或清除跨团队阻塞 |
| 红色 | 关键里程碑受影响,或恢复路径不成立 | 一个工作日内作出升级判断 | 管理层决定范围、资源或日期取舍 |

四、落地清单:把制度拆成可运行的管理机制
1. 第一步:定义管理对象和责任边界
先列出组织要追踪的项目、项目负责人、业务负责人、交付负责人、依赖团队和决策人。一个常见失败点是责任人写成部门名称,导致事项出问题后没人确认谁负责推进。每个关键工作包应有一个明确的直接责任人;协作方可以有多个,但最终跟进责任不能悬空。
同时明确项目分类。法定交付、客户承诺、内部效率改造、探索型研发的容忍度不同,不能用同一套频率和升级门槛。对于影响客户或合规的项目,关键里程碑和证据要求应更严格;对于探索项目,应关注假设验证速度,而不是把所有未知都伪装成固定日期。
2. 第二步:建立一页式进度卡
进度卡不是另一份长报告,而是管理者做判断所需的最小信息集。建议包括:目标和范围、基线版本、当前阶段、关键里程碑、预测日期、状态依据、前五项风险、待决策事项、下次复核时间。只要信息仍需人工在多个系统中重复维护,就要审视字段是否过多或数据源是否分散。
进度卡要区分事实、预测和判断。事实是“审批尚未完成”;预测是“若周三前未完成,联调将后移”;判断是“建议启用备用方案”。三者混在一起时,管理层容易把推测当成已发生的事实,也容易把团队建议误认为已经批准的决定。
3. 第三步:设定更新节奏和信息截止点
更新频率应由工作变化速度决定。常规项目可以每周更新一次;跨团队依赖密集的项目,可以在关键阶段增加短周期检查;恢复计划中的工作,则按行动项完成节奏复核。重要的是明确更新时间、数据截止点和未更新时的处理方式,避免会议前临时追问、数据各自为政。
如果制度要求日报,但任务本身三天才有一次可验证变化,日报大概率会变成重复填表。相反,若每天都可能发生外部依赖变更,却仍按月汇总,组织就会发现问题太晚。可以先用一个项目周期观察“变化发生频率”,再决定合适的更新节奏。
4. 第四步:把会议改成决策会
建议会前一天冻结状态更新,会前由项目负责人提交需要决策的议题。会议中不逐项念进度,先看里程碑变化,再讨论跨团队风险和待决策事项。每个议题的表达可以采用“事实,影响,选项,建议,决策期限”结构,减少背景反复介绍。
会后记录决策与未决问题,明确负责人和截止时间。下次会议首先复核上次行动是否完成,而不是重新从项目背景讲起。若同一个阻塞连续两次未解决,应升级到有权改变资源、优先级或范围的人,而不是让原责任人在原层级重复汇报。
5. 第五步:保留变更轨迹和决策证据
项目基线、日期、范围、风险级别和关键依赖的变化都应保留版本记录。最简单的做法是记录变化前后值、变更理由、批准人和生效时间。否则组织只能看到当前状态,无法复盘计划为什么失准,也无法识别反复变更是否已经成为常态。
决策证据要和结果连接。例如批准增加两名测试人员后,验证周期是否缩短;调整范围后,原定价值是否仍能实现;更换供应商后,风险是否真的下降。没有结果复核,组织积累的只是决策记录,不是可复用的管理经验。

五、案例推演:一个延期项目如何从“周周报红”变成可管理
1. 场景:计划看似正常,联调前才暴露真正阻塞
以下是用于说明制度设计的情景推演,不代表某家企业的真实内部数据。某企业正在实施客户服务流程改造,计划十周上线,涉及业务规则确认、系统配置、接口开发、测试和培训。项目采用周报,前六周多数任务显示“进行中”,第七周联调时才发现字段定义未完成,测试数据也没有准备好。
初始汇报的问题在于:各团队分别报告自己的工作完成比例,却没有共同的联调准入条件;业务规则由多个部门共同确认,没有单一决策人;第三方接口团队的日期只是口头预计,没有承诺记录。管理层看到的是“整体进度约七成”,而不是“联调条件尚未满足”。
2. 重新建立证据链:从百分比切换到准入条件
项目组将联调拆成四项准入证据:字段映射获业务负责人确认、接口返回样例通过校验、测试数据可用、异常场景清单经测试负责人确认。每项都记录责任人和截止时间。项目卡同时保留原基线日期,另列当前预测日期,并将范围和依赖变化写入变更记录。
随后,团队发现造成延迟的并不是接口开发本身,而是业务规则确认与测试数据准备互相等待。业务负责人以为测试团队会提供样例,测试团队则以为业务已确定规则。仅靠催问开发人员无法解决这个问题,项目负责人需要组织一次有决策权的规则确认,并指定数据准备的唯一责任人。
3. 设定选项,而不是只报告“预计延期”
项目组给管理层提出三个选择:维持原范围但将上线日期后移;保留日期、把非关键报表功能移入后续版本;增加跨部门资源,优先完成字段确认与测试数据准备。每个选项都说明成本、质量风险和对业务价值的影响。管理层最终选择分批交付,并为关键依赖指定业务决策人。
这一步的重点不是“延期可接受”,而是让取舍显性化。如果不改变资源、范围或依赖条件,却仍承诺原日期,所谓恢复计划只是把风险推到未来。项目负责人应明确哪些条件必须成立,管理层也应明确愿意接受哪种损失。
4. 用复核检验制度有没有改变结果
项目组在后续两周内检查四项准入条件是否完成,并记录首次提出问题、责任人确认、决策、执行和验证的时间。若问题只是被重新标成黄色,却没有更快解决,说明升级路径仍然无效;若依赖确认周期缩短,且测试进入时间更可预测,才说明制度开始改变项目运行方式。
这类复盘不应该只追问“为什么晚了”,还要问“哪个信号最早出现、当时谁能看见、为何没有触发动作、什么证据可以让下次更早干预”。将根因从个人态度转向信息链路和决策机制,才能避免同类问题换个项目再发生。

六、工具和数据:先确定管理机制,再决定系统怎么配
1. 工具的价值在于减少信息断裂,不在于增加看板数量
当项目不多、成员集中、依赖简单时,共享表格可能足以支撑基本跟踪;当项目数量增加、角色分散、跨部门依赖变多时,人工汇总会不断消耗项目管理时间,也更容易出现状态不一致。是否需要项目管理平台,应该看组织规模、权限边界、数据治理和协作复杂度,而不是看功能清单长短。
以面向中大型企业及百人以上组织的 PingCode 为例,讨论重点应放在项目、需求、任务、缺陷和版本等对象能否形成可追溯关系,管理层汇总能否下钻到责任人与证据,权限和流程能否适应组织治理要求。对于有数据驻留和内网运行要求的企业,私有化部署能力可能是重要评估项;如果现有流程依赖 Jira,迁移时应验证项目结构、字段、权限、工作流和历史记录的映射,而不能只看“能否导入任务”。
国产替代是否合适,不能只用产品来源做结论。真正需要核验的是功能覆盖、迁移成本、数据安全、集成生态、运维能力、服务响应和长期总拥有成本。PingCode支持私有化部署并提供 Jira 平滑迁移能力,这些能力可以纳入候选评估;“平滑”仍应通过小范围试迁移和业务验收来验证,不能仅凭产品说明替代迁移演练。
2. 先设计数据口径,再配置仪表盘
仪表盘最容易犯的错,是把不同定义的数据拼在一起。项目甲按“代码完成”报进度,项目乙按“验收通过”报进度,系统即使自动计算汇总比例,结果也不具备可比性。配置前应统一状态含义、日期类型、完成标准、风险等级和变更口径,再确定哪些字段由人更新、哪些由工作流自动生成。
建议先做一张字段字典,明确字段名称、定义、责任角色、更新频率和数据来源。管理层常用的核心视图可以包括:关键里程碑预测、逾期工作包、未确认依赖、未决策事项、风险趋势和变更记录。不要一开始就追求几十个图表,先保证每个视图能触发一个明确的问题或行动。
3. 评估迁移时,把历史和流程分开验收
从旧系统迁移时,常见做法是先搬数据,再发现状态含义、权限结构和关联关系无法复现。更稳妥的顺序是先盘点数据对象和流程差异,再确定必须保留的历史、可以归档的记录、需要重新设计的工作流,最后用一个真实项目做试迁移。
验收不只看“任务数量是否一致”,还要抽查需求到任务的关系、缺陷到版本的关系、评论与附件、权限边界、历史状态和报表口径。迁移后的第一轮管理报告应与旧口径并行核对,发现差异后标注原因,避免把系统变更误判成项目绩效变化。

七、不同组织的行动建议与取舍
1. 小团队:先统一口径,不急于搭建复杂体系
团队人数少、项目依赖简单时,先用一页式项目卡和每周风险复核建立共同语言。重点是把完成定义、基线、负责人和升级条件写清楚,避免用多个表格重复记录同一事项。此阶段的目标不是提高填报完整度,而是确保出现偏差时有人发现、有人决定、有人验证。
取舍是接受部分流程自动化不足。若为了追求系统化而引入大量审批字段,团队可能把时间花在维护工具而不是交付上。等到并行项目、角色协作和汇总工作量明显增加,再评估是否升级工具和治理机制。
2. 多项目组织:建立项目组合层的有限指标
项目数量较多时,管理层不应逐项追踪所有任务,而应先看项目组合的资源冲突、关键里程碑风险、收益与成本变化、等待决策事项。每个项目仍需要自身详细管理,但组合层只保留能够影响优先级和资源配置的信息。
取舍是不能把所有项目都按“绿色优先”理解。资源有限时,管理层可能需要明确暂停低优先级项目,把资源集中到高价值或高风险交付。若只要求每个项目都报进度、不做组合取舍,组织可能出现多个项目同时缺少关键人员的局面。
3. 高监管或私有化环境:把审计和权限纳入设计
金融、制造、政务及其他对数据访问有严格要求的组织,应将谁能看见什么、谁能修改基线、决策记录如何留存、数据能否在受控环境部署列为制度和工具的共同要求。权限不清时,团队可能另建影子表格;审计记录不足时,管理层也无法解释重要日期和范围为何变化。
取舍是部署和治理成本通常更高。私有化环境需要评估升级责任、备份恢复、监控、安全补丁、集成接口和运维团队能力。不能只计算软件采购费用,也要评估长期维护投入和迁移期间的业务风险。
4. 探索型项目:用短周期证据替代远期细计划
研发探索、创新试点和新业务验证的不确定性高,远期任务拆分可能快速失效。更适合设立阶段性假设、验证实验、退出条件和决策点,例如先确认技术可行性,再评估用户接受度,最后决定是否扩大投入。管理层要追踪的是不确定性是否下降、关键假设是否被验证,而不是要求团队提前给出看似精确的最终工期。
取舍是接受结果不确定和阶段性终止。探索项目并非没有管理,而是管理对象从“按计划完成全部工作”变成“用有限成本获得足以决策的证据”。若组织无法接受验证失败,就会迫使团队隐藏坏消息,最终把小成本的不确定性拖成大成本的延期。
5. 处于恢复阶段的项目:先做事实盘点,再承诺新日期
项目已经明显偏离计划时,第一步不是立刻压缩工期,而是盘点已完成且通过验收的工作、未完成工作、返工风险、依赖状态、关键资源和范围变化。随后判断新日期是否有可信路径,并写明成立条件。没有完成事实盘点之前,新的日期大多只是愿望。
取舍应在范围、日期、资源和质量之间显性进行。压缩测试时间可能增加上线风险;增加人手未必缩短依赖等待;删减范围可能影响业务价值。管理层要基于影响做选择,项目负责人要把后果讲清楚,不能用“全都要”掩盖真实约束。
八、90 天落地节奏与最终检查清单
1. 前两周:诊断现状,找出信息断点
抽取近期完成和延期的项目,检查基线是否保留、状态定义是否一致、依赖是否有责任人、风险是否及时升级、会议决策是否复核。不要急于更换系统,先找出最常见的三类失真:计划反复改写、完成口径不清、等待时间不可见。诊断结果应具体到数据字段和流程节点。
2. 第三至六周:选一个项目试运行
选一个有真实跨团队协作、但仍有调整空间的项目试运行。统一进度卡和状态定义,约定更新时间、风险阈值、会议议程、决策记录和复核方式。每周记录更新耗时、待决策事项年龄、依赖响应时间、预测日期变化次数等过程指标。
试点阶段不要只看“是否按时交付”。交付结果受项目本身难度影响,短期内未必能单独证明制度好坏。更重要的是观察风险是否更早暴露、决策是否更快、偏差是否能追溯、管理会议是否减少重复汇报。
3. 第七至十二周:调整规则,再决定是否扩展
复盘试点中哪些字段没有人使用、哪些阈值太敏感、哪些风险升级没有对应决策权。删除不产生决策价值的填报项,补上经常缺失的证据字段,再选择第二批项目验证制度能否适应不同类型。只有当流程稳定后,才适合扩大到更多团队或配置系统自动化。
一个可执行的检查清单如下:
- 是否保留了原始批准基线和变更历史?
- 关键里程碑是否有明确验收证据,而非只有完成百分比?
- 每个关键依赖是否有责任人、承诺时间和备选路径?
- 风险等级是否对应清楚的升级对象和响应时限?
- 管理会议是否聚焦变化、影响、选项和决策?
- 决策是否记录负责人、截止时间和结果验证方式?
- 项目预测是否区分事实、假设和不确定性?
- 工具字段和报表是否采用统一口径,并能追溯到原始证据?
- 迁移或自动化是否经过真实项目试点和业务验收?

九、结语:动态管理不是更频繁地看进度,而是更早地改变结果
管理层进度跟踪最值得投入的部分,不是把状态做得更漂亮,而是让风险在变成延期之前被看见,让决策在错过窗口之前发生,让每一次调整都留下可复核的依据。基线要能追溯,预测要说明条件,阈值要对应动作,会议要产出决策,工具要减少断裂而不是增加填报。
下一步可以从一个近期最容易延期的项目开始:保留原计划,写清关键里程碑的验收证据,列出三个最重要的依赖,为每个风险指定责任人和响应时限,并在两周后检查风险是否更早暴露、决策是否更快完成。如果一套制度不能让管理层更早做出更好的取舍,它就只是更勤快的汇报制度,不是动态管理制度。
常见问题解答(FAQ)
1. 管理层进度跟踪应该多久进行一次?
我在制定项目管理制度时,常纠结是每天看一次进度,还是每周集中复盘。不同项目的节奏差异很大,频率太低可能发现问题太晚,太高又容易让团队疲于汇报。
按风险和周期分层设置:常规项目每周更新一次,管理层每两周或每月评审;关键路径出现偏差、重大依赖受阻或里程碑延期风险时,立即触发专项沟通。短周期、高风险项目可提高更新频率,但日常状态更新不等于管理层每日开会。
2. 管理层跟踪进度时,哪些指标最值得看?
我以前看项目汇报时,常看到任务完成率很高,但关键交付物仍然延期。遇到这种情况,我会怀疑单看完成百分比是不是会掩盖真正的风险。
至少同时看里程碑按期率、关键路径偏差、未关闭的高优先级风险、跨团队依赖状态和预计完工日期,并为每项指标明确数据来源与更新时间。任务完成率只能作为辅助指标;若完成率上升但关键里程碑预测日期持续后移,应以预测偏差和阻塞项为准,要求负责人说明原因及恢复计划。
3. 项目进度出现偏差时,管理层应该如何介入?
我遇到过进度已经偏离计划,但会议上大家只解释原因、没有明确下一步的情况。作为管理者,我想知道介入到什么程度既能解决问题,又不会替项目负责人做日常决策。
先按预设阈值分级处理,例如关键里程碑预计延误超过一周或关键依赖连续两个更新周期未解决时,要求负责人提交影响范围、根因、恢复方案和所需决策。管理层负责协调资源、处理跨部门冲突或调整优先级,并指定责任人和完成期限;日常任务拆解仍由项目负责人管理。
4. 怎样落地进度跟踪制度,避免团队陷入重复汇报?
我参与过制度落地,最容易遇到的问题是同一份进度要填多个表,团队很快就把汇报当成额外负担。上线前我想确认,怎样设计流程才能让信息真的被用来决策。
先确定唯一的数据记录位置、必填字段和责任人,再选一个项目试运行两到四周;字段控制在状态、目标日期、实际或预测日期、阻塞原因、下一步行动和责任人等必要信息。每次评审都记录决策、负责人和截止时间,并检查这些记录是否推动了问题解决;若某字段连续几轮未用于判断或行动,就考虑删除或自动采集。
核心关键词
文章包含AI辅助创作:动态管理方法大全:管理层进度跟踪制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/607472
读者评论
我们之前也把完成率放在周报首页,后来发现验收没过的任务也常被报成完成。统一完成口径确实比再加几个状态颜色更实际。
异步更新、会议只谈决策这个思路不错。不过跨部门事项经常卡在没人有最终拍板权,制度里最好把替补决策人和超时后的升级路径也写清楚。
预测区间比每周改一个日期可信,但团队得有历史数据支撑才好估。刚开始落地时,是否可以先记录预测日期和实际日期,积累几轮后再校准区间?
