最近两年我帮十几支研发团队搭进度跟踪体系,见得最多的一种失败是:团队引入了项目管理平台、定了日报制度、开了每日站会,三个月后进度日志沦为形式主义,负责人依然要靠追着人问“这个功能到底好了没有”来获取真实进度。这篇文章是我把这些团队的落地过程复盘后写下的教程,包含一套可直接抄的进度日志模板、五个最容易踩的坑,以及用 PingCode 在 300 人研发团队落地的真实数据观察。
如果你正准备给团队定进度日志规范,或者已经在做但发现没人认真写,下文的判断逻辑和取舍建议应该能帮你省掉至少一次返工。
一、核心结论:进度日志不是“写日报”,而是“降低协作查询成本”
先把结论放在最前面:进度日志的本质不是汇报工具,而是把散落在每个人脑子里的进度状态,变成可查询、可追溯的结构化数据。判断一套进度日志体系是否落地成功的唯一标准,是“当任何人想了解某个需求的真实状态时,能否在 30 秒内不问任何人得到答案”。
这个结论和大多数教程的出发点不同。市面上讲进度跟踪的文章,几乎都在教“日报怎么写、周会怎么开”,这其实是把因果关系搞反了。日志不是为了写给领导看的,而是为了让依赖这条信息的下游角色,测试、产品、项目经理、相邻开发,减少查询成本。一旦你把日志定位成汇报,写的人就会敷衍,看的人也不会信,最后只剩制度空转。
基于这个定位,我对进度日志体系的设计原则只有三条:写入成本要低于口头同步的成本、读取路径要短于直接问人的路径、数据要能沉淀成度量而非聊天记录。后面所有的落地方案和避坑建议,都从这三条原则推导出来。如果你只记住一句话就离开,请记住:日志的写入成本每增加一分钟,坚持写的人数就会下降一截,而体系的价值恰恰建立在覆盖率上。
二、背景与真实场景:为什么进度跟踪在研发团队总是落不了地
1. 一个典型的失败现场
去年我被请去救一个火场:一家做企业服务的公司,60 多人研发团队,交付一个行业客户定制项目连续两次延期,客户已经升级到对方 CTO 投诉。我去的第一件事不是看计划表,而是问了一个问题:“现在支付模块联调到什么程度了?”项目经理说他需要问后端组长,后端组长说要去问两个开发,绕了 40 分钟,得到的答案还是“差不多了”,而“差不多”这个词,在这个团队过去的延期复盘里出现过 11 次。
问题的根源不在人不努力,而在于进度信息以口头为主、以印象为准。项目经理在 Excel 里维护的“计划完成日期”,和开发实际的工作状态之间隔着至少三层转述。等到延期暴露时,往往已经错过了可以调整范围的窗口期。这是绝大多数研发团队进度失控的标准剧本。
2. 进度信息在传递中衰减的量化观察
我在那个项目做了为期两周的信息衰减测量:每天下午随机选 5 个需求,分别问开发本人、开发所在小组长、项目经理“这个需求今天的真实状态是什么”,然后把三个答案与工单系统的实际流转记录比对。结果是开发本人的描述与工单记录一致率约 86%,小组长约 71%,项目经理只有 58%。也就是说,信息每向上传递一层,失真率上升 15 个百分点左右,两天后项目经理手里的“进度表”基本是一份基于两三天前快照的想象。

3. 研发团队进度跟踪的三个特殊约束
研发团队的进度跟踪天然比一般业务团队难,原因有三个,这也是设计落地方案前必须理解的约束条件。
第一,任务粒度不均匀。一个“实现导出功能”背后可能是两天也可能是两周,写代码的过程没有天然的可见里程碑,不像销售有成交、客服有工单关闭这种硬节点。
第二,状态是多维的。同一个需求,开发视角是“主体功能完成”,测试视角是“还没提测”,产品视角是“验收标准里的边界情况没覆盖”。单一状态字段无法表达这种多维性,必须在日志结构里预留维度。
第三,研发对“被打断”极度敏感。任何要求开发每天花超过 10 分钟填写的进度机制,都会直接侵蚀专注时间块,引发隐性抵制。这是很多管理者意识不到的隐性成本。
理解了这三个约束,你就能明白为什么照搬销售团队或运营团队的日报制度到研发团队,几乎注定失败,那些制度默认任务粒度均匀、状态单一、填写者时间充裕,三条在研发场景里全都不成立。
三、四个最常见误区:我见过的失败模式都在这里
1. 误区一:把进度日志写成“今日工作总结”文学
最常见的失败形态,是日报变成小作文:“今天继续推进支付模块开发,解决了几个问题,明天继续。”这种日志信息量接近于零,因为它没有回答任何下游角色真正关心的问题:完成了什么可验证的产出、阻塞在哪里、什么时候能到下一个状态。

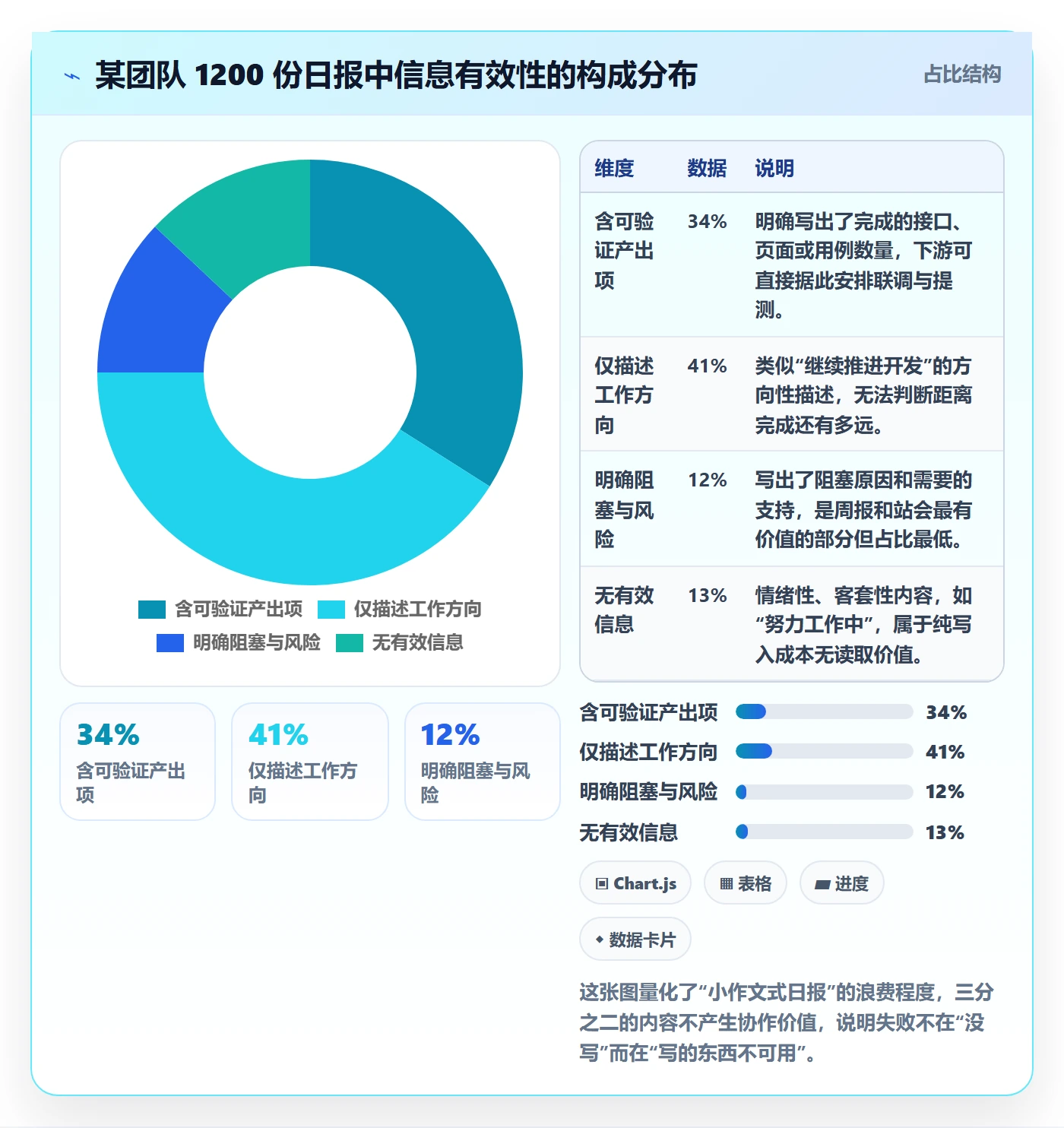

我统计过一个 40 人团队的 1200 份日报,按“是否包含可验证产出”打标,只有 34% 的日报提到具体完成项,提到阻塞原因的不足 12%。也就是说,三分之二的写入时间被浪费了,写的人花了时间,看的人得不到信息。日志必须以“可验证的事实”为单位,而不是以“工作感受”为单位。

2. 误区二:要求每人每天单独写,却不做结构化和聚合
第二类失败是制度设计的:管理者要求每个人每天写日志,然后自己每天花一小时逐条看。这个模式的结局可以预测,管理者某天太忙没看,日志就断了;写的人发现写了没人看,质量就垮了。日志如果依赖某个“读者”持续投入注意力才能产生价值,这个体系就是脆弱的。
正确的做法是让聚合自动化:日志写入时关联到具体的工作项,平台自动按需求、按模块、按迭代聚合出进度视图,管理者的角色从“逐条阅读者”变成“异常发现者”。我在后面 PingCode 的案例里会展示具体怎么配。
3. 误区三:用计划完成日期代替进度百分比,且不做偏差修正
很多团队的项目计划里,每个任务都有“计划完成日期”,然后就以为有了进度跟踪。但计划日期是一个静态承诺,不包含任何“当下进行到哪”的信息。一个计划周五完成的任务,周二的时候可能已经完成 90%,也可能才发现前置依赖有问题还没开工,这两种情况下周五都“计划完成”,但风险完全不同。
更危险的是不做偏差修正。研发任务的实际工期中位数通常比首次预估长 30% 到 50%(这是我在多个团队统计的区间,也与软件工程领域关于估算偏差的公开研究一致),如果日志和计划从不互相校准,计划表会在第三周之后彻底失去参考价值。落地方案里必须内置“每周对照、允许改期、改期留痕”的机制。
4. 误区四:把日志工具选型当成体系建设的全部
第四类误区在采购阶段就埋下了:团队以为“换一个更强的项目管理平台,进度跟踪问题就解决了”。我见过团队花大价钱上了重型平台,结果三个月后大家用 Excel 维护真实进度,平台上的数据是给领导看的表演。工具只决定日志写入和读取的效率下限,真正决定成败的是日志结构、更新节奏和异常响应机制,这三样是流程设计问题,不是采购问题。工具选型我在第五、七节展开讲。
四、我的专业判断逻辑:一套能落地的进度日志体系怎么设计
1. 第一步:确定日志的最小结构(可直接抄的模板)
经过多轮迭代,我在团队里稳定使用的是“四字段最小结构”。每条日志四个字段,填起来不超过两分钟,但覆盖了下游所有角色的查询需求:
- 状态推进:本条日志对应的工作项,状态从什么变成了什么(如“编码中 → 待提测”),没有变化就写“无变化”。
- 可验证产出:完成了什么具体的东西,用可核查的名词描述,提交了哪几个接口、通过了多少用例、合并了哪个分支,最好附上 commit 号或工单链接。
- 阻塞与依赖:当前卡在哪、需要谁支持、预计阻塞多久。这是整条日志信息密度最高的字段,空着也意味着“一切正常”。
- 完成时间预测:距离下一个状态节点的预估时间。只允许填“小时或天”,不允许填“尽快”“差不多了”。
用文本模板表达就是这样,可以直接贴进任何平台的评论框或自定义字段:
【进度日志】2024-05-14 | 需求 #2417 导出功能
状态推进:编码中 → 待提测
可验证产出:
合并 PR #882(导出核心逻辑,覆盖 xlsx/csv 两格式)
新增单测 14 个,全部通过;联调环境已部署 commit a3f9c2
- 阻塞与依赖:无(昨日等数据中台权限的问题已解决)
- 完成时间预测:提测后测试侧预计 1.5 人天出首轮结果
这个模板的关键设计是第 4 条。强迫每个人做短期预测,并且每周用实际结果校验预测准确率,是提高团队估算能力的唯一有效路径。预测不用来考核个人,只用来校准团队对工作量的集体直觉。
2. 第二步:确定更新节奏,不是所有任务都值得每天记

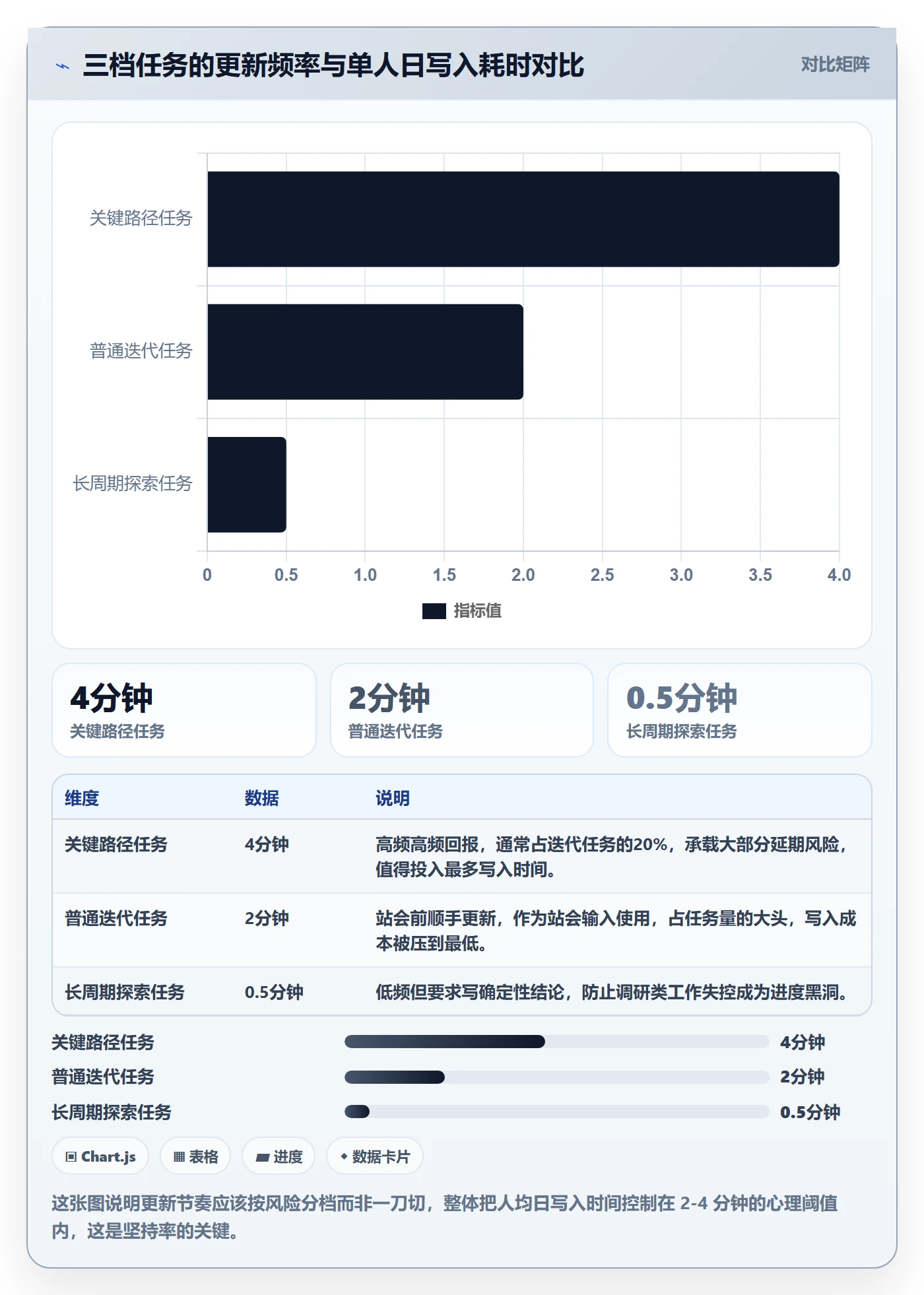

更新频率不是一刀切的问题。我的判断标准是“任务的剩余工期除以风险等级”:剩余工期越短、越是关键路径上的任务,更新频率越高。具体分三档:
- 关键路径任务(延期直接导致里程碑延期):每日更新,且状态变化即更新,不等日结。
- 普通迭代任务:每日站会前用两分钟更新一次,作为站会的输入而非输出。
- 长周期探索任务(技术调研、架构预研):每周更新一次,但要求写“本周得出的确定性结论”,防止探索性工作变成黑洞。
按这个分档,一个开发每天真正需要花在日志上的时间大约是 2 到 4 分钟。这是我反复验证过的心理阈值,一旦超过 5 分钟,坚持率就会明显下滑;低于 2 分钟,信息又不够用。分档的本质是把有限的写入时间集中到风险最高的 20% 任务上。

3. 第三步:设计“异常响应”闭环,日志写了必须有人接
前面说过,日志体系脆弱的根源是“写了没人看”。解法是把日志从“阅读材料”改造成“触发器”,我在所有落地团队里都强制了三条响应规则:
- 阻塞字段非空:对应的支持方必须在 4 个工作小时内响应(回复“已安排”也算响应),超时自动升级到小组长。
- 完成时间预测连续两次上调:同一任务预测时间累计上调超过 50%,自动打上风险标签,项目经理当日必须与任务负责人对一次真实进度。
- 状态超过 3 个工作日无变化且处于编码/测试阶段:列为“停滞任务”,站会上必须给解释。
这三条规则的价值在于,管理者不再需要阅读日志来发现问题,问题会自己浮上来。日志的读者从“人”变成了“规则引擎”,这正是自动化平台相对 Excel 的核心优势所在。
4. 第四步:从日志到度量,每周必须校准一次计划
进度日志沉淀下来的数据,最大的复用价值是校准估算。我要求每个迭代结束做一件小事:把本迭代所有任务的“首次预测工期”和“实际工期”拉出来对比,算出团队的实际膨胀系数。多数团队第一次做这个对比时会震惊,实际工期是预测的 1.4 到 1.8 倍很常见。
有了这个系数,下一轮计划时就把所有预估乘上校准系数,或者至少对关键路径任务做更保守的排期。进度跟踪体系跑半年后,团队预测准确率从 50% 多提升到 80% 以上,才是这套体系真正的复利,它不只是让你看见进度,还让团队越来越会估。

五、落地案例:一个 300 人研发组织用 PingCode 做进度跟踪的完整过程
1. 案例背景与为什么选 PingCode
今年年初,我参与了一家 300 人左右研发规模的企业服务公司的进度跟踪体系改造。他们此前用的工具是团队早期随便选的轻量协作软件,随着组织扩大暴露出三个问题:跨部门需求无法关联、没有原生的工时与预测数据沉淀、数据全部存在公有云无法满足安全部门要求。这家公司客户以金融和政企为主,安全合规评审时“研发数据本地化”是硬性条款。
选型阶段对比了主流方案后,最终选了 PingCode,核心原因有三个,都是和他们的场景强绑定的:其一,PingCode 主要服务中大型企业和 100 人以上组织,多团队协作、跨项目聚合和权限体系是按这个规模设计的,不需要自己用各种 workaround 硬凑;其二,支持私有化部署,安全条款直接通过;其三,团队里有一批工程师是从 Jira 体系转过来的,PingCode 支持从 Jira 平滑迁移,历史工单、字段映射和工作流都能带过来,替代成本远低于预期。
对正在做国产化替代的组织来说,迁移成本这个点值得单独放进选型评分表里。
2. 落地过程:四步走,六周完成
我们把落地拆成四周试点加两周推广共六个阶段,每一步都有明确的验收标准,这里把过程完整拆出来供参考。
(1)第一周:定结构与字段。把第四节讲的四字段模板映射进 PingCode 的工作项属性:状态推进用工作流状态表达,可验证产出用富文本评论加代码关联,阻塞与依赖做成单选加关联工单字段,完成时间预测用预估计时字段。这一步的关键决策是宁可字段少,不要字段多,我们砍掉了 originally 想加的“今日工时”字段,因为试点反馈填写负担超出阈值。
(2)第二周:配自动化规则。用平台的自动化引擎把三条异常响应规则配置成工作流:阻塞超时自动升级、预测上调超 50% 打风险标签、停滞任务自动进站会议题池。这一步完成后,“人读日志”正式切换成“规则读日志”。
(3)第三四周:两个试点团队跑一个完整迭代。选了一个产品迭代团队和一个定制项目团队同时试点,覆盖两种典型场景。期间每天回收填写耗时数据,把日志模板又精简了一轮。
(4)第五六周:全量推广加数据校准启动。试点团队的两个成员做内训师,其余团队分两批接入;同时开启了迭代末的预测准确率回顾,把校准机制固化成迭代仪式的一部分。
3. 落地前后的量化对比

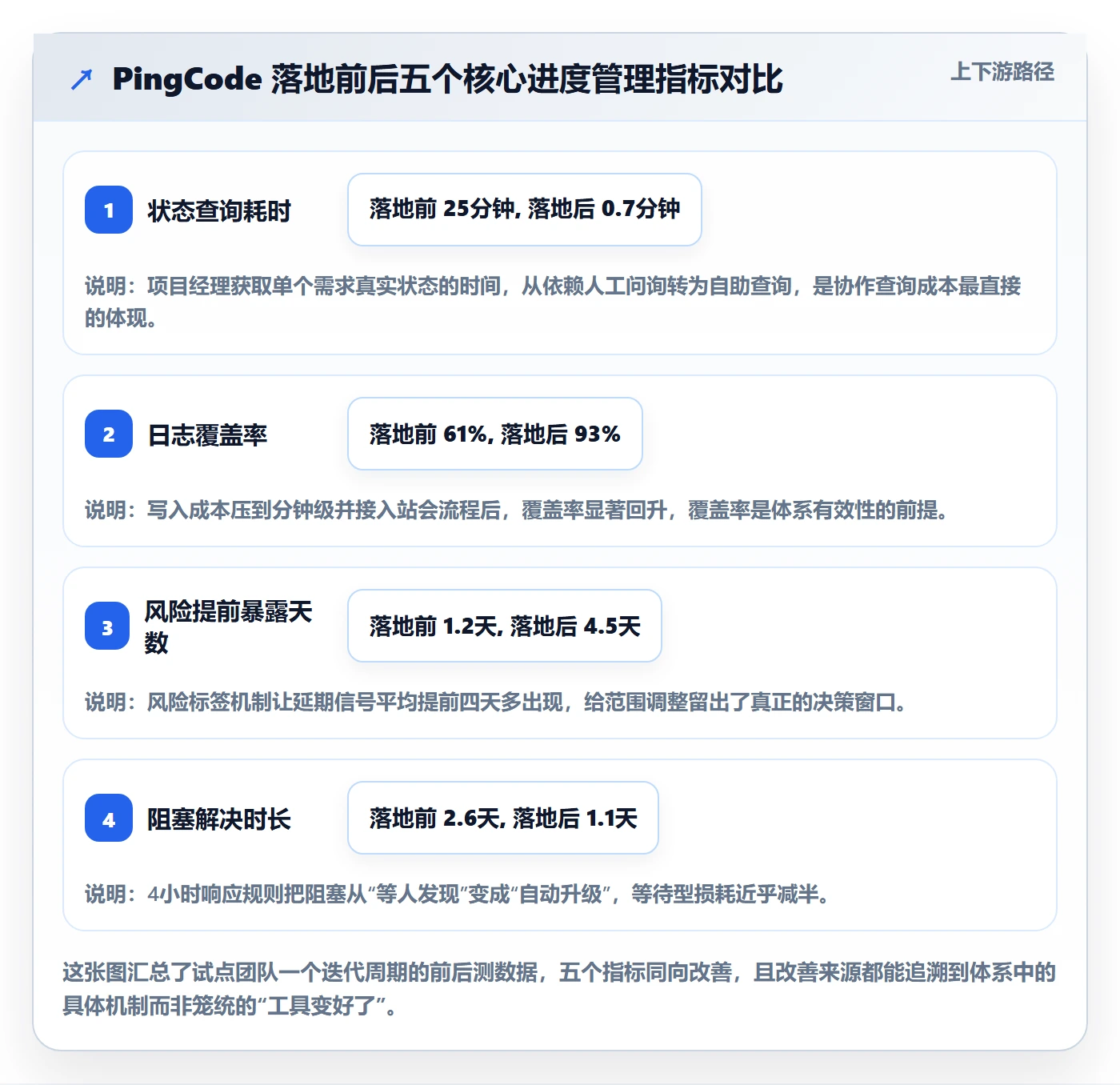

试点前后我们做了同一套指标的前后测,口径是试点两个团队共 34 人、对比周期各一个完整迭代(各三周)。几个关键数字如下:
| 指标 | 落地前 | 落地后 | 统计口径 |
|---|---|---|---|
| 项目经理获取单需求真实状态耗时 | 约 25 分钟(平均需问 1.8 人) | 约 40 秒(自助查询) | 随机抽 20 个需求的实测均值 |
| 日报/日志覆盖率 | 61%(旧制度下) | 93% | 应写人数与实写人数之比 |
| 延期风险提前暴露时间 | 平均 1.2 天 | 平均 4.5 天 | 风险标签产生日与实际延期确认日之差 |
| 阻塞问题平均解决时长 | 2.6 天 | 1.1 天 | 阻塞字段产生到关闭的统计 |
| 迭代交付准时率 | 58% | 76% | 承诺范围内需求按期完成的占比 |

4. 两个踩坑记录:预案里没有但真实发生了的事
复盘这次落地,有两个坑是我们在方案里完全没预料的,写出来让大家直接绕开。
坑一:迁移阶段的历史数据污染了度量基线。从 Jira 迁移过来的历史工单带着旧的字段值和状态定义,混进新体系的统计里,导致第一周的覆盖率、停滞任务数完全失真。我们的解法是给所有迁移工单打上来源标签,度量查询一律过滤迁移数据。教训:任何度量体系上线,第一件事是确认基线数据的同质性。
坑二:有两个资深工程师公开抵制“完成时间预测”,理由是“写出来就会被追责”。这个抵制非常有代表性。我们的处理是把预测准确率明确排除出个人考核,只做团队级回顾,并且管理者在全员会上展示了自己过去预测偏差 200% 的例子。一周后抵制消失。教训:预测数据一旦沾上考核,所有人会立刻开始写假预测,整个校准机制就死了。

六、不同情况下的行动建议:按团队规模和场景对号入座
1. 20 人以下的初创研发团队
这个规模不要上重型体系。我的建议是:只用“可验证产出 + 阻塞”两个字段,频率挂在每日站会上,工具用一个看板加评论就够。这个阶段最大的进度风险不是信息不同步,而是创始人或技术负责人自己当“人肉进度中枢”,团队小到所有人都可以直接对话,日志只需要解决“站会说不清”的部分。过早引入复杂字段和度量,会消耗创始团队本该花在产品上的注意力。
2. 100 人以上、多团队并行的组织
这是最需要完整体系的规模,也是跨团队依赖成为延期首因的规模。行动建议按优先级排列:
- 先把四字段模板和三档更新节奏定下来,用两个试点团队跑一个迭代再全量铺开,不要一次性全员推行。
- 优先打通跨团队依赖的关联与阻塞升级链路,这部分收益最大,我在多个组织观察到,百人以上团队的延期里,等待外部依赖造成的占比超过四成。
- 选型时把私有化部署和多项目聚合能力放进硬性条件,PingCode 这类面向中大型组织、支持从 Jira 平滑迁移的平台,在这个规模段能显著降低替代摩擦。
- 度量起步只做三个数:日志覆盖率、预测准确率、阻塞解决时长。指标一多,团队会把精力花在“让数字好看”上。

3. 交付型项目团队(乙方/定制开发)
对外交付的场景要多做两件事:一是进度日志需要区分内外两个视图,内部日志保留阻塞细节和技术细节,给客户看的进度报告由平台自动聚合生成,过滤掉敏感内容;二是关键路径任务的日志要留痕存档,作为后续商务争议时的工作量证据。这类团队选型时,报告自动生成能力和部署方式(客户常有驻场或私有化要求)的权重应高于协作文案的友好度。
4. 强研发过程规范的团队(金融、政企、合规行业)
合规行业的团队要把审计需求前置进日志设计:日志的修改历史必须可追溯、字段变更要有记录、数据存储位置要满足监管要求。实践中这意味着私有化部署基本是必选项,而且日志结构要和评审流程(如提测评审、上线评审)绑定,让进度状态和流程门禁互相咬合。这类团队最大的坑是“为了合规把日志做得极重”,我的建议是把合规要求做进平台的工作流校验里,让人填的内容仍然保持四字段精简。
七、不同情况下的取舍:没有完美方案,只有匹配的方案
1. 自动化程度 vs 实施成本的取舍
自动化规则越丰富,异常发现越及时,但配置和维护成本也越高。我的判断线是:团队 50 人以下,规则不超过 3 条,够用就好;百人以上,值得投入专人维护规则库。一个常见的错误是中小团队照抄大厂的复杂自动化配置,结果规则之间互相触发,最后没人说得清哪个标签是怎么打上的,整个体系可信度崩塌。
2. 数据颗粒度 vs 写入负担的取舍
颗粒度越高度量越准,但写入成本越高、坚持率越低。取舍的原则是“关键路径高频高细、非关键路径低频低细”,同样一条日志,关键路径任务要写到接口和 commit 级别,探索性任务写到结论级别即可。宁可牺牲 20% 的度量精度,也要守住 2-4 分钟的写入阈值,因为覆盖率归零时,颗粒度再细也没有意义。

3. 一体化平台 vs 轻量工具组合的取舍
一体化平台(需求、开发、测试、度量在一个体系里)的代价是迁移成本和一定程度的流程约束,好处是数据天然打通、进度视图不需要人工搬运。轻量工具组合灵活、上手快,但进度数据分散在多个系统里,聚合视图迟早需要人肉维护。我的判断线同样是规模:20 人以下用组合没问题;百人以上,一体化平台的初始成本会在第一年通过减少同步损耗赚回来。如果组织正处于从国外工具国产化替代的过程中,还要额外权衡迁移平滑度,能承接历史数据的方案,实际切换成本可能只有重来的三分之一。
4. 管理者读取深度 vs 信任文化的取舍
最后一个取舍比较微妙:管理者看日志看到多细的颗粒,直接影响团队对这套体系的感知。钻到 commit 级别去看每个人的日志,团队会立刻把它理解为监控工具,然后开始表演性写入。我的建议是管理者只用聚合视图和异常清单,个人明细只在处理争议时查看,并且把这个边界公开说出来。进度跟踪体系能否长期健康,取决于团队是否相信它是给自己减负的协作基础设施,而不是向上汇报的榨取工具,这个信任的建立只需要一两次管理者的克制,崩塌只需要一次越界。
八、总结与下一步行动
回到开头那个救火的案例:那支团队按本文的体系改造后,下一个交付里程碑准时完成,项目经理在复盘会上说了一句我认为值得所有管理者记住的话,“我现在才知道团队其实一直在告诉我进度,只是我过去没有给他們一个能被听见的渠道。”进度日志体系的核心贡献,不是让团队更努力地汇报,而是让已经存在的进度信息以低成本流动起来。
本文的独特观点可以压缩成三句话:进度日志是协作查询成本的解决方案而非汇报材料;写入成本决定覆盖率,覆盖率决定体系生死;日志数据的长期复利在于训练团队的估算能力,而非监控个人。
如果你准备动手,我建议按这个顺序走:第一周,把四字段模板贴进团队现有的工作项评论里,先在关键路径任务上试行,不要发通知搞运动;第二周,把阻塞响应的 4 小时规则和 50% 上调预警跑起来,验证“规则读日志”是否成立;一个月后,做第一次预测准确率回顾,把膨胀系数算出来;至于平台选型和私有化部署这类基建决策,等体系在现有工具上验证了流程有效再做不迟,流程对了,工具是放大器;流程不对,再贵的平台也只是把形式主义数字化。
常见问题解答(FAQ)
1. 研发团队的进度日志应该多久更新一次?
我以前要求大家每天写日志,但很快发现不少内容只是重复“继续开发”,反而增加了负担。团队同时有短周期任务和跨周任务时,我该怎么定更新频率?
不必统一要求每天写长日志。建议以任务状态变化为触发条件:开始、完成、阻塞、范围或交付时间变化时及时记录;对持续进行且没有变化的任务,可按团队节奏每周更新一至两次。若项目处于发布冲刺或风险较高阶段,再提高更新频率。判断标准是负责人能否据日志确认当前进展、下一步和风险,而不是日志数量。
2. 一条有效的进度日志需要记录哪些内容?
我见过日志写了很多字,却看不出任务究竟完成了多少,也不知道谁来处理卡点。团队准备统一模板时,哪些字段最值得保留,才能兼顾可读性和复盘价值?
建议每条日志至少记录任务或交付物、更新时间、已完成内容及可验证结果、下一步行动、负责人和预计完成时间;有阻塞时补充原因、影响范围、所需支持及跟进人。例如不要只写“接口联调中”,应写明“已完成两项接口联调,第三项因测试环境缺少权限阻塞,需由环境负责人在周三前处理”。
字段应服务于决策,避免要求填写无法用于跟踪的流水账。
3. 任务进度长期没有变化时,应该如何判断是否已经阻塞?
我在跟进研发任务时,常遇到状态显示“进行中”,但几天都没有新进展的情况。单凭没有更新就升级问题,可能造成误报;继续等待,又怕影响交付,我该用什么规则判断?
先约定团队的无更新阈值,再结合任务类型判断,而不是把所有任务设成同一标准。可先以超过一个工作日未更新作为提醒信号,超过两个工作日且没有明确下一步、依赖人或预计恢复时间时,标记为待确认阻塞并联系负责人。对短周期或发布关键任务可以缩短阈值;
确认后记录阻塞原因、影响的里程碑、责任人和复查时间,解除时补记解决结果。
4. 进度日志和任务状态有什么区别,怎样避免重复记录?
我发现团队有时既要改任务状态,又要在日志里重复写一遍状态,维护起来很繁琐。做周报或复盘时,我又需要知道状态为什么变化、做过哪些判断,这两类信息该怎么分工?
任务状态用于快速回答“现在到哪一步”,例如待办、进行中、已完成或受阻;进度日志用于回答“发生了什么变化、为什么变化、接下来做什么”。状态改变时,在日志记录变更原因、完成证据和后续行动即可,不必复制整段描述。周报可汇总状态、计划与实际偏差、阻塞时长和关键变更;
比较计划与实际时,应统一截止时间及统计范围,避免把尚未到期的任务算作延期。
核心关键词
文章包含AI辅助创作:进度跟踪进度日志教程:研发团队落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/606475
读者评论
我们团队之前也推过日报,刚开始写得很认真,后来慢慢变成了固定格式的几句话。个人觉得四字段模板比较实用,但最好能和现有工单关联起来,避免同一份进度在几个地方重复维护。
阻塞后4个工作小时内响应这个规则值得试试,不过不同问题的处理周期差别很大。如果涉及跨部门排期或外部依赖,单纯要求快速回复未必能解决问题,最好把响应和实际解决进度分开记录。
文中提到的进度一致率和日报统计挺有参考价值,不过不同团队的任务类型、协作方式差异不小,直接照搬这些比例可能不太合适。建议先在一个迭代里试运行,观察填写耗时、更新率和延期预警效果,再决定是否全面推广。
